我先后带过 27 人的研发团队,也以顾问身份参与过一家 400 人制造企业的研发流程改造。这两段经历给我一个反常识的结论:管理层做不好任务管理,绝大多数时候不是工具不行,而是把任务当成"待办清单"在管,忘了任务背后坐着一个个具体的人。清单可以被勾掉,承诺不会被勾掉,它只会被兑现,或者被沉默地违约。
这篇指南解决的问题很具体:当你从"自己干活"切换到"带着别人干活",任务管理这套动作该从哪里开始、按什么顺序搭、到什么规模该换什么打法。我会给出一个四层模型、六个高频误区、一张不同规模的取舍表,以及一份可以直接照做的 30/60/90 天路线。
一、核心结论:任务管理的本质是"人的承诺可视化"
先把结论摆在最前面,后面所有内容都是为这三条结论提供支撑。
1. 任务管理的失败,几乎都不是"没记录",而是"没对齐"
我复盘过自己参与过的十余次项目延期,真正因为"任务忘了做"导致的不到两成。绝大多数延期发生在任务被创建的那一刻:管理者以为说清楚了,执行人以为听明白了,双方对"做完"的定义不一样。等到验收那天才发现分歧,代价已经从"改一句话"变成"返工两周"。
所以任务管理的第一性目标不是"记录待办",而是把一个人的口头承诺,转换成一份双方都认可、可被验证的书面约定。这个转换动作,才是管理层真正要花力气的地方。
2. "管事"只能得到进度,"管人"才能得到预测
只盯进度的管理者,永远在问"做到哪了";关注人的管理者,问的是"你判断还需要几天,卡点在哪,需要我做什么"。前者得到的是一个滞后的事实,后者得到的是一个可以提前干预的判断。
这两者的差别,在团队规模小的时候几乎看不出来,因为你可以靠记忆补足信息。一旦超过 30 人,记忆失效,只盯进度的管理方式就会立刻崩塌。

3. 一条可自检的判断标准
你可以用一句话检验自己的任务管理是否合格:团队里任何一个任务,能否在 30 秒内回答出"谁负责、什么时候交付、现在卡在哪"。如果这三个问题里有一个答不上来,说明你的任务管理还停留在清单阶段,而不是承诺阶段。
注意这里的主语是"团队里任何一个人",不是"你自己"。如果你能答上来但你的下属答不上来,那说明信息在你脑子里,不在组织里,这不是管理,这是个人记忆力的透支。
二、背景与真实场景:任务管理为什么会随规模崩塌
1. 10 人、50 人、200 人:三种完全不同的形态
我经历过最舒服的阶段是 10 人左右。那时候不需要任何工具,早会站 10 分钟,谁做什么、谁卡住了,一目了然。管理的载体是"人脑 + 白板",成本极低,效率极高。

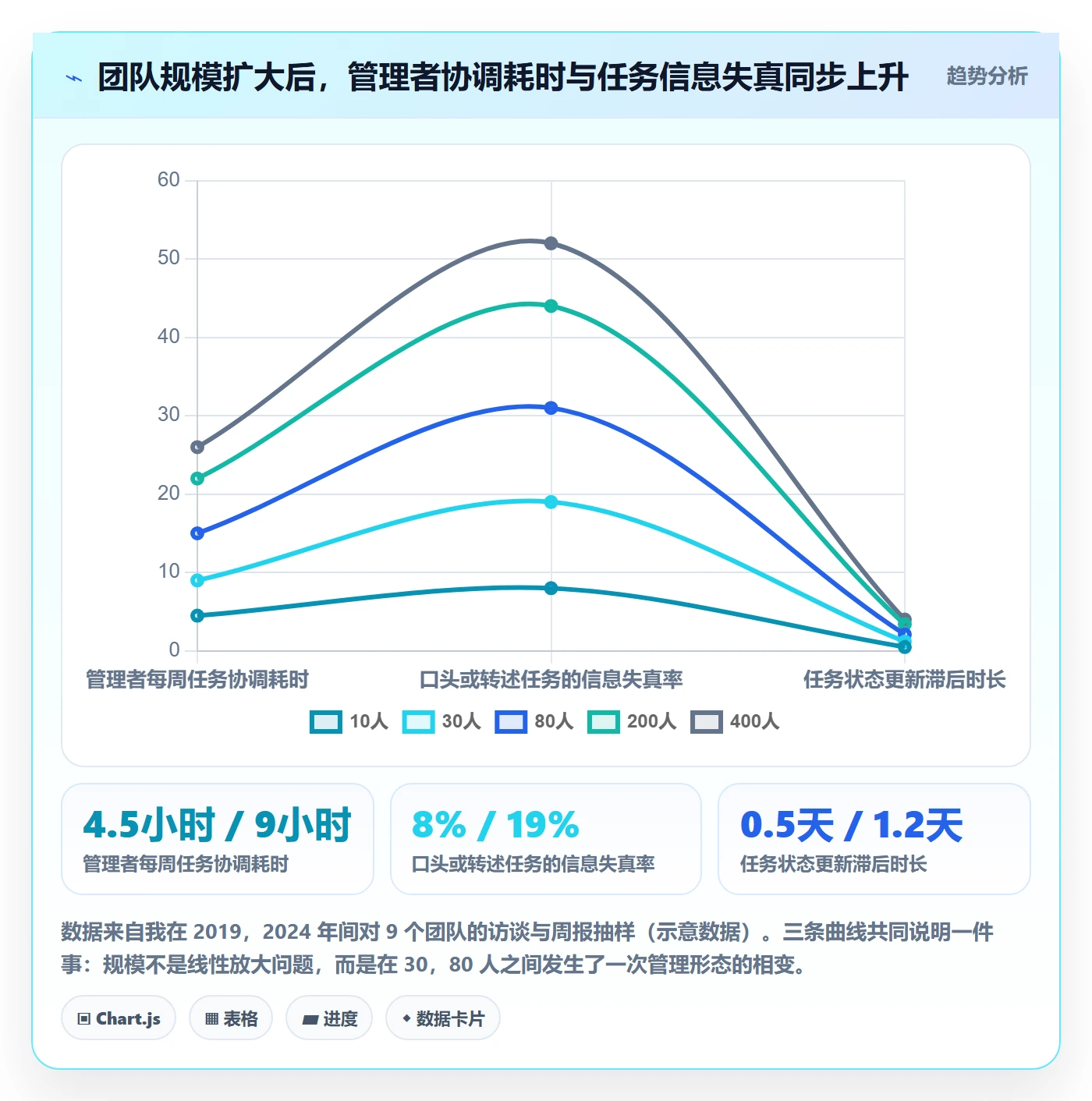

到了 50 人,早会开不起来了。你开始需要"代表",每个小组长替你收集信息。问题在于,信息每经过一次转述就衰减一次。组长报上来的"基本正常",往往掩盖了组内三个人已经连续加班一周的事实。
到了 200 人以上,你会发现自己管理的不再是任务,而是"关于任务的信息流"。你的主要工作变成了判断哪些信息可信、哪些失真、哪些被刻意美化。这时候,任务管理系统的核心价值已经不是记录,而是提供一个不依赖转述的事实来源。

2. 一次季度复盘暴露的真实链路断裂
2023 年我参与过一次季度复盘。某条业务线的目标是"Q3 上线新版对账系统",季度结束只完成了 60%。复盘会上,项目经理说"开发进度一直正常",开发负责人说"需求一直在变",产品负责人说"我提的变更都走了流程"。
三句话单独看都没错,拼在一起就暴露了问题:没有人对"变更累计起来会不会撑爆这个季度"负责。每个人都只对自己的那一环负责,而任务管理恰恰是管"环与环之间的缝"。

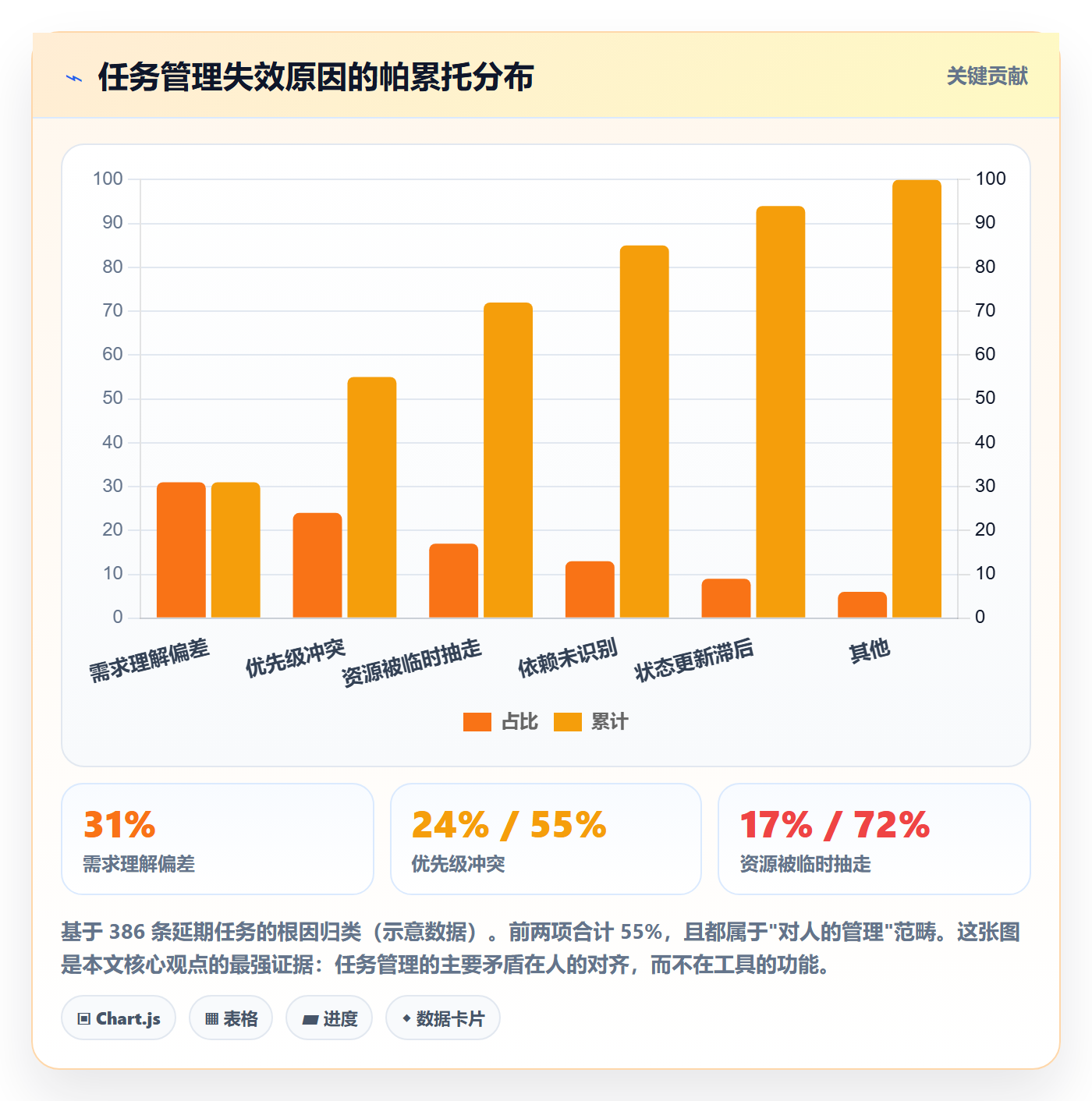

我们后来把那个季度的所有任务拉出来做了一次链路分析,发现 47% 的延期任务的根因是"依赖未识别"和"优先级冲突",而不是执行不力。这两个根因,都不是靠催进度能解决的,它们必须靠提前的人与人对齐来消除。

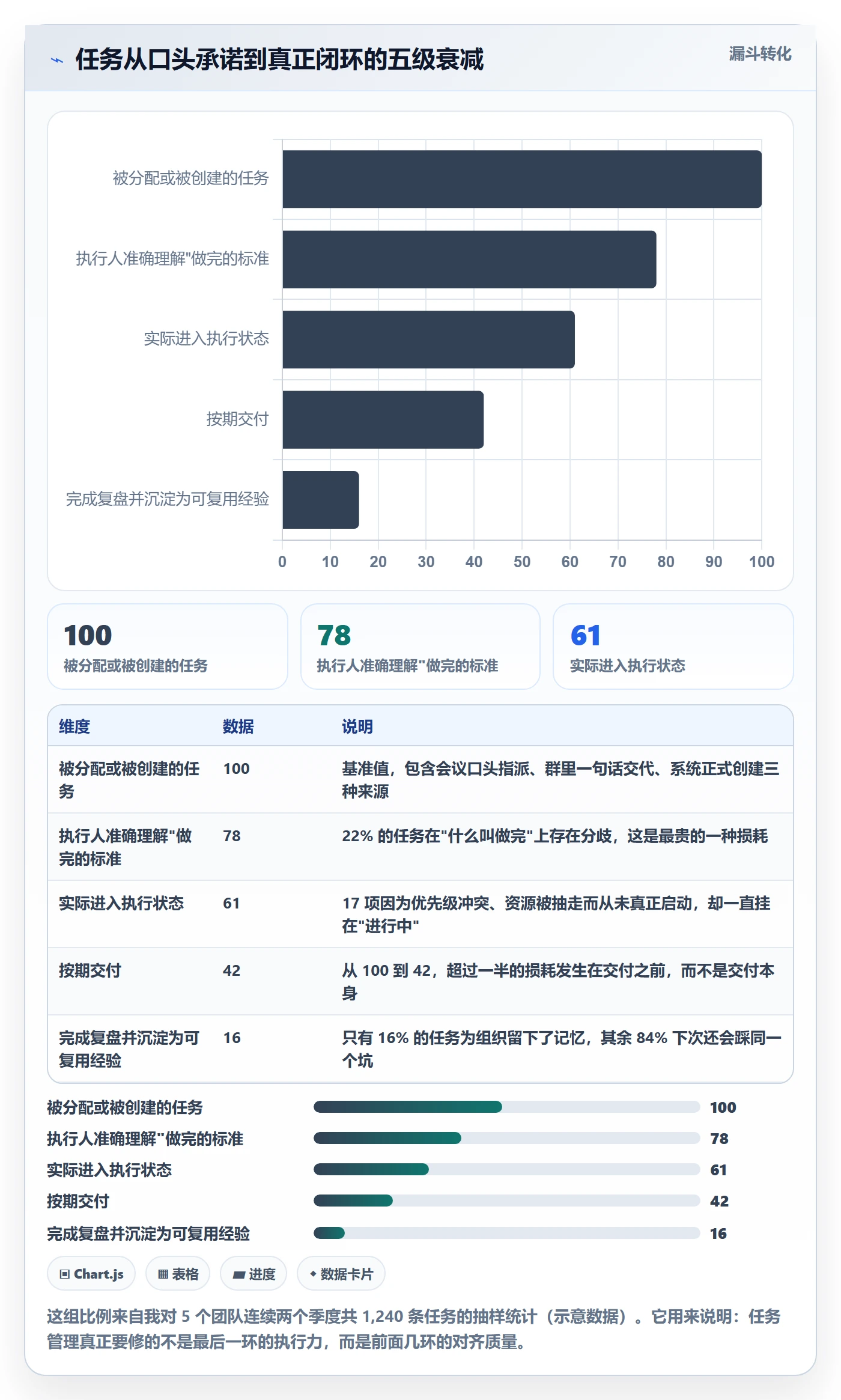

3. 任务从承诺到闭环的衰减漏斗
这是我最常用来给管理层做科普的一张图。它把"我说了"到"真的闭环了"之间的损耗,拆成了五个可见的台阶。

三、拆解常见误区:管理层最容易踩的六个坑
1. 误区一:把"上线工具"当成完成了任务管理改革
这是我见过最高频的失败模式。管理层拍板采购一套项目管理工具,全员开通账号,然后宣布"以后所有任务都在系统里"。三个月后,系统里躺着几千条过期任务,团队回到群里对进度。
根本原因在于:工具解决的是记录问题,不解决承诺问题。如果管理者自己不在系统里看,不在系统里回复,那么对团队来说,系统就只是一份需要额外维护的汇报材料,而不是工作现场。
2. 误区二:把颗粒度等同于管理力度
有些管理者认为任务拆得越细,管理越到位。于是把"完成登录模块"拆成"写第一行代码、写第二行代码"这种毫无意义的颗粒度,团队成员每天花大量时间更新状态,实际产出反而下降。
颗粒度存在一个最优区间。太粗,无法判断风险;太细,管理成本超过收益,还会让执行人产生被监视的感觉。我的经验值是:单个任务的工作量在 0.5 到 3 人天之间,是最容易被追踪又不至于压迫的区间。

3. 误区三:只看进度不看负载
很多管理者每天看的是"任务完成率",却从不看"每个人手上有多少未完任务"。结果是:完成率看起来在涨,但某几个人的负载已经是其他人的三倍,直到他们提离职,管理者才意识到问题。
进度是结果指标,负载是先行指标。负载失控的团队,进度一定会在两到三周后掉下来。我建议管理者每周至少看一次"个人在办任务数"的分布,而不是只盯着燃尽图。
4. 误区四:把复盘开成批斗会
复盘的目的是让组织记住教训,而不是让人记住疼痛。我见过太多复盘会,最后变成了"谁的责任"的追责现场,于是下一次复盘时,所有人开始提前美化事实,复盘彻底失效。
有效的复盘只问三个问题,且必须按这个顺序:发生了什么事实、我们的判断在哪里出了偏差、下次用什么机制防止它重演。第三个问题指向机制,不指向人,指向人的复盘只能解决一次性问题,指向机制的复盘才能解决一类问题。
5. 误区五:管理层自己不在系统里
这是最容易被低估、破坏力却最大的一条。管理者的任务不录入系统,管理者的反馈不在系统里留痕,团队就会得出结论:系统是用来管我们的,不是用来协作的。
我通常会给管理者定一条硬规矩:你交给团队的每一件事,都必须以任务形式进入系统,包括你自己承诺的事。当管理者第 10 次在系统里回复"这个阻塞我来处理"并且真的处理了,系统才真正活过来。
6. 误区六:状态字段设计脱离真实工作流
很多团队的工具里有十几个状态:待评审、已评审、开发中、联调中、待测试、测试中、待验收、已验收……看起来精细,实际没人愿意维护,最后所有任务都停在"开发中"。
我的建议是:状态字段的数量,应该等于团队真实会采取不同管理动作的节点数量。如果一个状态存在,但没有任何人会因为任务处于这个状态而做出不同反应,那它就应该被删掉。一个团队通常 4 到 6 个状态足够。

四、专业判断逻辑:关注人的任务管理四层模型

把上面这些误区反过来说,就是一套正向的建设逻辑。我把它整理成一个四层模型,从下往上依次是责任可见、状态可信、节奏稳定、能力沉淀。这四层必须按顺序建,跳层建通常都会返工。
1. 第一层:责任可见,任务定义的是"谁欠谁一个结果"
任务的第一属性不是"要做什么",而是"谁对谁承诺了什么"。所以任务必须有唯一责任人,不能是"张三和李四",也不能是一个小组名。
我的判断标准很粗暴:如果一个任务没有唯一责任人,它就已经处于失败状态了。因为当所有人都有责任时,没有人会真正为它失眠。这一层要解决的是"责任归属",不是"工作分解"。
同时要区分"负责"和"协作"。负责是承诺交付结果的人,协作是提供支持的人。很多团队的混乱,源于把协作者也标成了责任人,导致交付时互相推诿。
2. 第二层:状态可信,状态字段的本质是信任成本
这一层是大多数人理解最浅的地方。多数人以为状态字段是为了"看进度",其实它的真正作用是降低管理者与执行人之间的信任成本。
当状态可信时,管理者不需要每天问"做到哪了",执行人也不需要花时间解释;当状态不可信时,双方都要付出额外的沟通成本,而且是每天都在付。这就是为什么状态更新滞后看起来只是个小问题,累积起来却很致命。
要让状态可信,有一个反直觉的做法:允许并鼓励更新"阻塞"状态,且把解决阻塞作为管理者的第一优先级。当团队成员发现说"我卡住了"不会被批评、反而会被帮助,他们才会说真话。
3. 第三层:节奏稳定,会议节奏决定组织的短期记忆
任务管理不是静态的表格,它需要节奏来驱动。我见过最有效的一套节奏是:每日 10 分钟站会只看阻塞、每周一次半小时的优先级对齐、每两周一次回顾。三个节奏,覆盖了短期、中期和周期性的管理需求。
节奏的关键不在数量,而在稳定。一个每周三上午 10 点必定发生、每次 30 分钟解决实际问题的对齐会,价值远高于每天开但没人当真的晨会。组织的短期记忆就是靠这种稳定性维系的。
4. 第四层:能力沉淀,复盘决定组织是否能复利
前三层解决的是"这一轮任务能不能做好",第四层解决的是"下一轮能不能更省力"。区别就在于复盘有没有把经验变成可复用的资产。
我判断一次复盘是否合格,只看一个产出:有没有形成一条可以被下次直接调用的规则、模板或检查项。如果没有,那这次复盘只是情绪宣泄,不是能力沉淀。

5. 判断法则:什么时候该管人,什么时候只需管事
四层模型不是要求你在所有场景都做满。我总结了一条判断法则:任务的"不确定性"越高,越需要管人;确定性越高,越只需要管事。
举个具体对比。让一个后端工程师"修复一个已知原因的空指针异常",这是高确定性任务,你只需要管事,写清楚复现路径和验收标准,然后等他交付即可。让一个团队"在两个月内把对账准确率从 92% 提到 99.5%",这是高不确定性任务,你必须管人,因为路径未知,需要在过程中不断对齐判断,而不是等到最后验收。
误用这条法则的典型症状是:对高确定性任务反复开会讨论,对高不确定性任务设置死板的截止日期。前者浪费团队时间,后者制造失败。
五、案例与数据观察:一个 260 人研发组织的落地过程
下面这个案例是我亲自参与时间最长的一次,前后跨了 9 个月。我把关键决策和踩过的坑都写出来,因为它比任何理论都更能说明问题。
1. 背景与选择过程
这家企业是制造业背景的软件部门,260 人,分 5 个产品线、18 个小组。原来的工具用了 6 年,配置复杂、定制脚本众多,最大的痛点是"迁移成本高到不敢动",其次是原工具的数据存储在国外,无法满足合规要求。
他们的诉求排序很清楚:第一是能平滑迁移且不丢历史数据,第二是支持私有化部署以满足合规,第三才是功能丰富度。注意这个排序,它和很多团队的排序是相反的,但对中大型企业来说,这个排序才是对的。
在评估阶段,我们重点验证了三件事:历史数据的字段映射是否无损、原有的工作流能否被等价表达、迁移期间能否做到双轨并行而不中断业务。最终选择的是 PingCode,它在私有化部署、Jira 平滑迁移这两点上给出了明确的能力支撑,也是当时候选里唯一愿意配合做完整迁移演练的平台。
2. 迁移:为什么"能不能平滑迁移"比"功能多不多"更重要
我见过太多团队在选型时被功能清单打动,上线后才发现历史数据搬不过来,最后变成"新项目用新工具,老项目继续用旧工具",两套系统的维护成本比一套高出三倍。
我们的做法是分三步走。第一步,字段映射演练:把 6 年积累的 4.3 万个工单、387 个工作流状态、2,100 个自定义字段做成对照表逐个确认,发现其中 62 个字段从未被使用过,直接砍掉。
第二步,试点迁移:先迁一个 30 人的小组,跑满两个完整迭代周期,确认数据无损、通知不漏、报表口径一致。
第三步,分批全量迁移,每批迁移后保留旧系统只读访问 4 周作为兜底。整个过程业务没有中断过一天。
这里有个具体的坑值得分享:自定义字段的历史数据迁移是最容易被低估的部分。很多团队只验证"任务能不能过去",忘了验证"挂在任务上的自定义字段能不能过去"。我们在演练阶段就发现,有 3 个用于统计产值的字段如果丢失,历史报表会全面失真,于是提前做了单独的映射方案。
3. 私有化部署带来的自由度与代价
私有化部署给这家企业带来的最大价值不是安全,而是管理自由度。他们可以把工具内的字段体系和组织架构、绩效口径、审计要求完全对齐,而不用迁就 SaaS 版本的统一设计。
代价也很实在。第一是版本升级需要自己安排窗口期,我们约定每季度一次,每次提前两周做兼容性验证。第二是需要有专人负责运维,他们配了 0.5 个人力。第三是移动端体验在某些内网环境下需要额外配置。
我的判断是:200 人以上、有合规或数据主权要求、且有至少 0.5 个运维人力的组织,私有化部署的收益大于成本;低于 100 人的团队,除非有硬性合规要求,否则不建议为了私有化而承担运维负担。

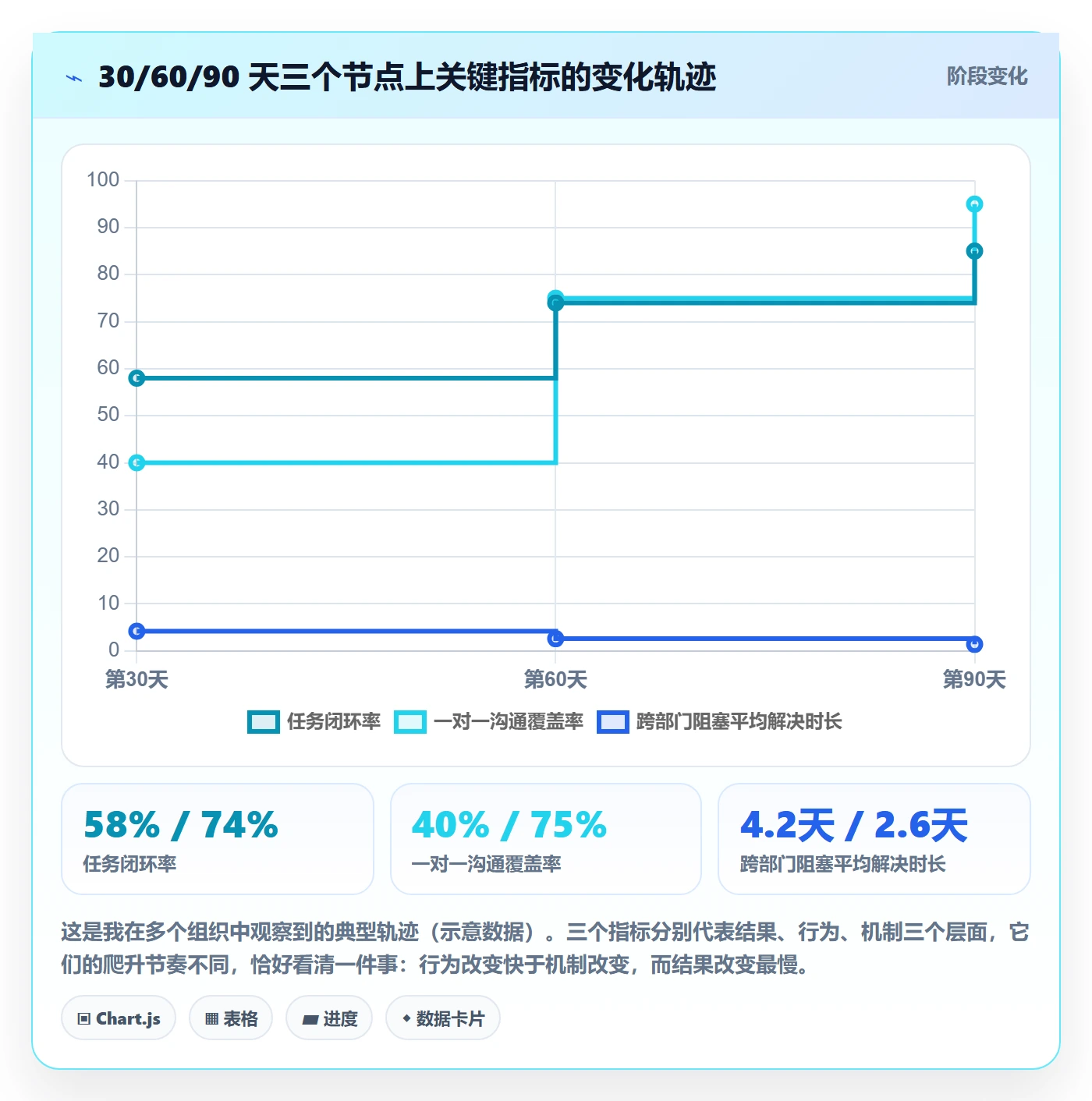

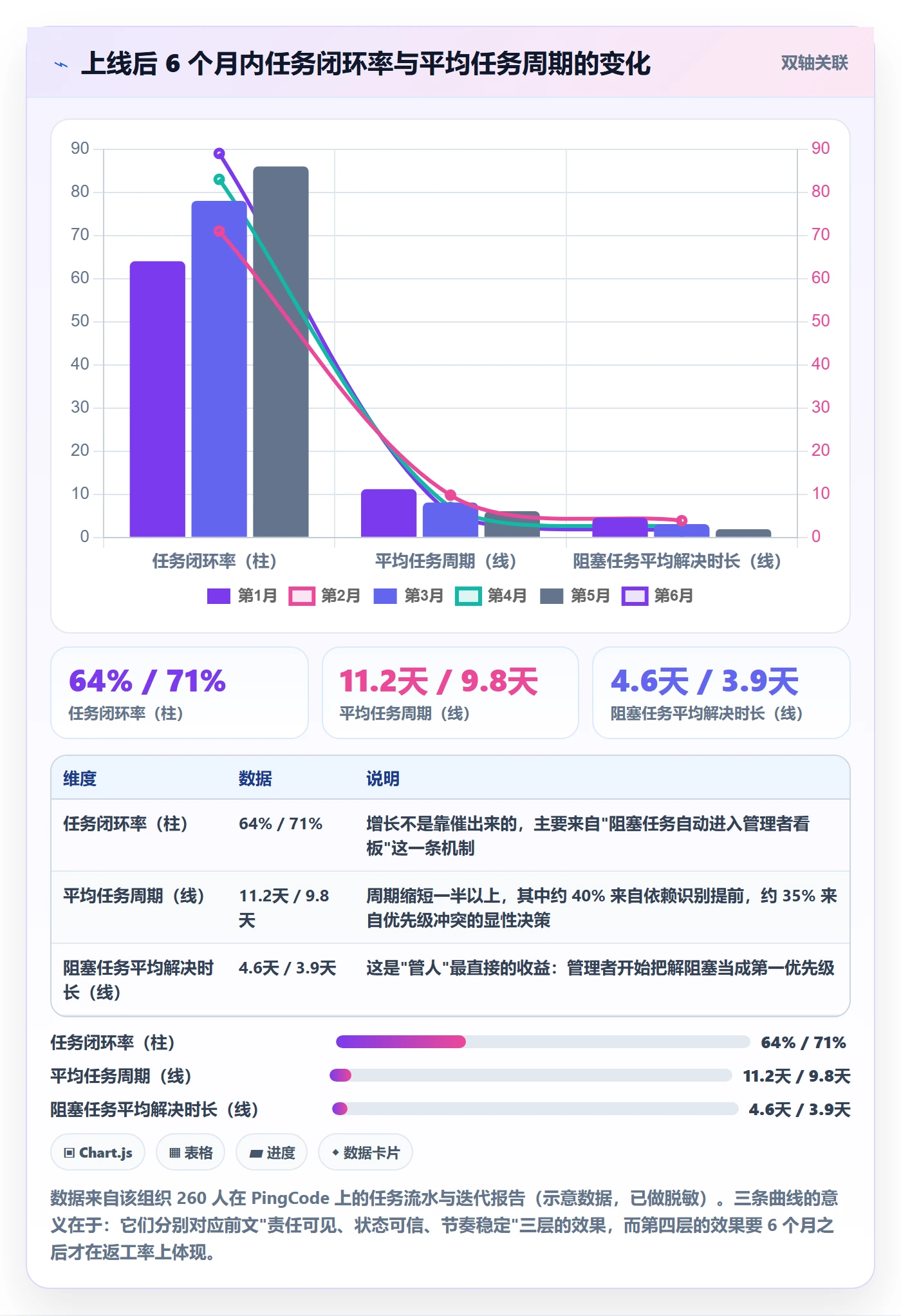

4. 落地 6 个月后的数据
迁移上线后,我们没有立刻推广新流程,而是先让团队用原有的习惯使用新工具两周,等大家适应界面后再逐步调整流程。这个顺序很重要,同时变工具和变流程,团队会把它当成一次"双重打击"。

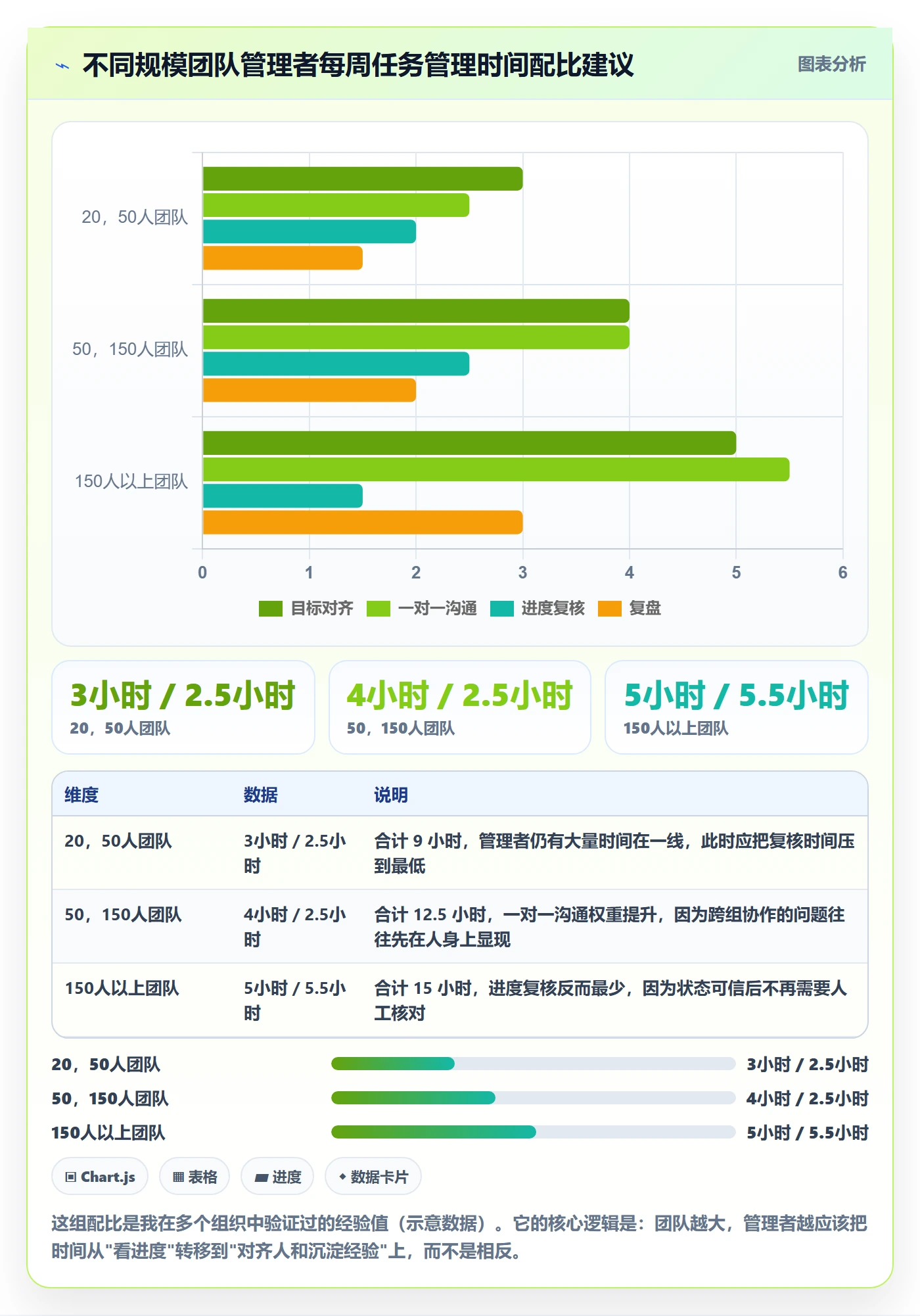

补充几个更细的观察。第一,前三个月的变化最快,因为被解决的都是"低成本高收益"的问题,比如状态字段从 12 个减到 5 个、取消了两个没人看的周报。第二,第四到第六个月的变化主要来自复盘机制的建立,速度慢但更持久。
第三,也是最意外的一点:管理者花在任务管理上的时间,从人均每周 13 小时降到了 7.5 小时,但团队满意度反而上升了。原因是他们的时间从"催进度"转移到了"解阻塞和一对一沟通"上,这两件事对团队的感知是完全不同的。
5. 三个必须提前设计的字段
如果只允许我在系统里保留三个字段,我会选承诺日期、完成定义、阻塞原因。这三个字段分别对应了责任、标准、风险,覆盖了任务管理中最容易出问题的三个环节。
下面是我给这个组织设计的任务模板(简化版),可以直接作为参考:
task:
title: "支付回调幂等校验改造"
owner: "张XX" # 唯一责任人,禁止写"张XX/李XX"
commitment_date: "2025-06-18" # 由执行人自己填,不是管理者指定
definition_of_done: "重复回调 200 次不产生重复订单"
depends_on: ["订单状态机重构"] # 依赖未完成时任务自动标灰
blocked_reason: "" # 非空即自动进入管理者阻塞看板
effort: "2 人天" # 仅用于负载计算,不与绩效挂钩
这里有三个设计判断值得说明。第一,承诺日期由执行人自己填,而不是管理者指定,这样它才是承诺而不是命令。第二,effort 字段明确不与绩效挂钩,否则一定会出现虚报。第三,阻塞原因非空即自动进入管理者的看板,这是让"说真话有回报"的机制落地。
6. 一次失败的尝试:我们曾经想把所有任务都量化
项目进行到第 4 个月时,有管理层提出要给每个任务打分,用分数自动排序优先级。我们试了两周就放弃了。
失败的原因是:评分标准一旦复杂,就会变成另一种形式主义;一旦简单,就会失去区分度。两周里团队花在打分上的时间合计约 60 人时,而排序结果与大家凭经验判断的结果重合度超过 80%,也就是说,投入了时间,只换来 20% 的增量信息。
我们最后改成了更朴素的做法:由产品负责人每周对本周的任务做一次人工排序,只排前 20 项,后面的不排。成交比投入高得多。这次失败给我一个长期有效的教训:凡是需要大量额外输入才能运转的机制,在管理实践中存活率都很低。
六、不同情况下的行动建议
1. 20,50 人团队:先把责任和状态两件事做扎实
这个规模的团队不需要复杂机制,把两件事做到位就能获得八成收益。第一是唯一责任人,第二是状态可信。工具选择上,SaaS 版本通常足够,不建议过早引入私有化部署。
具体动作如下:把状态收敛到 4 到 5 个;每周固定一次 30 分钟的优先级对齐会;管理者每天花 10 分钟扫一遍阻塞项。这三件事的总投入不超过每周 2 小时。
2. 50,150 人团队:重点建节奏和跨组对齐机制
这个规模是管理形态的相变带,最容易出问题的不是单个团队内部,而是团队之间的接口。你需要建立的是跨组的依赖识别和升级机制。
具体动作:设立跨组依赖的显式字段,并规定"依赖未确认不得启动";每两周一次跨组对齐,只讨论依赖和资源冲突;建立阻塞升级路径,明确超过 48 小时未解决的阻塞必须升级到谁。
3. 150 人以上组织:优先考虑私有化部署和数据主权
到这个规模,工具的选型考量会发生质变。功能丰富度的权重下降,数据主权、迁移成本、运维可控性的权重上升。同时你必须有专门的人对工具负责,而不是让某个人兼职维护。
这个阶段我会建议把"能否平滑迁移"作为第一筛选条件。原因很实际:150 人以上的组织,历史数据量通常已经大到无法承受丢失,而迁移失败的成本远高于工具本身的采购成本。PingCode 这类支持私有化部署、且提供 Jira 平滑迁移路径的平台,主要服务的就是这个区间的组织,选型时可以优先纳入评估范围。

4. 通用动作:管理者每周必做的四件事
无论团队规模,有四件事我认为管理者每周必须亲自做,不能授权。第一,把本周要交付的任务清单看一遍,确认没有孤儿任务。
第二,扫一遍所有阻塞项,对每一个给出明确回应(哪怕回应是"这个我暂时也解不了,先降优先级")。第三,和至少两个团队成员做 15 分钟的一对一,问"你手上最难的一件事是什么"。
第四,把本周做过的一个判断记录成一条规则或检查项。这四件事合计约 2 小时,是我认为投入产出比最高的管理动作。
七、不同情况下的取舍:管理没有最优解,只有代价互换
写到这里必须说清楚一件事:上面所有的建议都不是"更好",而是"在特定情况下更合适"。管理层最容易犯的错误,是追求一个没有代价的方案。下面把几组真实的取舍摊开讲。
1. 颗粒度 vs 自主性
颗粒度越细,可预测性越高,但团队的自主空间越小,长期看会削弱他们主动思考的能力。我在前面推荐 0.5 到 3 人天的区间,是因为它在新人比例高、交付压力大的阶段最有效。
但如果你的团队全是 5 年以上经验的资深工程师,这个颗粒度反而会让他们觉得被冒犯。正确的判断依据不是管理者的偏好,而是团队当前的能力分布和任务的不确定性程度。
2. 透明 vs 心理安全感
任务全透明能大幅降低沟通成本,但也会带来副作用:当每个人的任务进度都被公开可见时,有人会为了避免"看起来落后"而虚报状态。这在前文提到的状态可信问题上是一个真实的威胁。
我的处理办法是分层透明:任务的进度、阻塞、责任人对所有人可见,但个人的历史完成率、返工率这类评价性数据只在管理者与本人之间可见。前者服务于协作,后者服务于评价,混在一起就会破坏说真话的环境。
3. 标准化 vs 灵活性
标准化让跨团队协作变得可能,但会牺牲小团队的效率。一个 5 人的创新小组如果被强制使用 200 人组织的完整流程,他们的产出会立刻下降。
可行的折中是:统一"接口层",放开"内部层"。跨团队可见的字段、状态、命名规则必须统一;团队内部的看板视图、迭代长度、会议形式可以自定。这样既保证协作不卡壳,又保留了局部效率。
4. 工具采购 vs 管理投入
这是最容易被误判的一组取舍。很多管理层愿意花几十万采购工具,却不愿意让管理者每周多花 2 小时做对齐。结果是工具买回来了,问题一个没解决。
我的经验比例是:任务管理改革中,工具投入的边际收益在前 20% 就基本兑现完了,剩下的 80% 全部来自管理动作的改变。如果你的团队工具已经很先进但问题依旧,问题大概率不在工具上。

5. 一张取舍对照表
| 取舍维度 | 偏左选择(收紧) | 适合场景 | 偏右选择(放开) | 适合场景 |
|---|---|---|---|---|
| 任务颗粒度 | 0.5,1 人天,细粒度跟踪 | 新人多、交付压力大、外部依赖强 | 3,10 人天,结果导向 | 资深团队、探索型任务、创新项目 |
| 状态字段数量 | 6,8 个,精细区分 | 流程合规要求高、需审计留痕 | 3,4 个,粗粒度 | 小团队、快速迭代、内部项目 |
| 进度透明范围 | 全组织可见,含个人指标 | 标准化程度极高的流水线型团队 | 仅任务可见,个人指标不公开 | 需要心理安全感、依赖主动性的团队 |
| 工具形态 | 私有化部署,自主运维 | 150 人以上、有数据主权或合规要求 | SaaS 版本,免运维 | 100 人以下、追求上线速度 |
| 决策方式 | 管理者统一排序优先级 | 资源严重受限、方向需要集中 | 团队自主排序,管理者只定边界 | 多产品线并行、需要快速试错 |
| 复盘节奏 | 每两周一次,模板固定 | 问题重复率高、需要快速积累规则 | 每季度一次,形式自由 | 成熟团队、以沉淀为主 |
用这张表的时候有一个建议:不要一次性在所有维度上都选同一边。全选"收紧"会得到一个僵化但可控的组织,全选"放开"会得到一个灵活但失控的组织。更常见的正确做法是混合,比如在任务颗粒度上收紧、在决策方式上放开,用可控的流程托住不受控的创新。
八、下一步:30/60/90 天落地路线
1. 第 0,30 天:只做三件事,不要贪多
第一个月只做三件事:把状态字段砍到 4,5 个;把现有任务补上唯一责任人和承诺日期;把阻塞项做成一个独立看板。不要在这个阶段改流程、不要培训、不要发文件。
为什么不能贪多?因为前 30 天团队对新机制的耐心最有限。三件事,每件都能在一周内看到效果,团队才会相信这件事值得继续做。我见过太多组织在第一周就发十页规范,结果第二周没人再提。
2. 第 31,60 天:建立节奏,让会议真正解决问题
第二个月的重点是把三个节奏立起来:每日 10 分钟站会只看阻塞、每周 30 分钟优先级对齐、每两周一次复盘。每个会都要有明确的产出物,否则宁可取消。
这个阶段管理者要做的最关键动作是"回应"。每一次有人在系统里标记阻塞,你都要回应,哪怕回应是"我暂时解不了"。回应率是判断这个阶段成败的唯一指标。如果回应率低于 80%,第三阶段的所有工作都会失去基础。
3. 第 61,90 天:把经验固化成规则
第三个月开始做沉淀。把前两个月重复出现的问题整理成规则或检查项,比如"跨团队依赖必须在启动前 3 天确认""需求变更超过 20% 必须重新评估承诺日期"。
规则的数量控制在 10 条以内。规则越多,被记住的概率越低。十条被真正执行的规则,胜过一百条写在文档里没人看的规则。

4. 三个不要做的事
第一,不要在第一个月引入绩效挂钩。一旦任务数据与考核绑定,所有数据都会立刻失真,你会失去唯一的真实信息源。
第二,不要追求全员一次性切换。分批迁移、保留只读兜底,看起来慢,实际最快。一次性全量切换失败后的恢复成本,通常是分批迁移总成本的 3 倍以上。
第三,不要用"上线新工具"来宣布改革完成。工具上线只是第 0 天,真正的改革从第 1 天开始。我见过太多组织在工具上线当天开庆功会,三个月后系统里一片荒芜。
结语:任务管理是管理者最低成本的自我暴露
我想用一个独特的视角收尾。任务管理这件事,其实是管理者最能被观察、也最容易自我暴露的地方。你嘴上说重视团队,但你有没有回应他们的阻塞;你说授权,但你有没有死抓颗粒度;你说长期主义,但你的复盘有没有留下一条能复用的规则,这些都在任务数据里写着。
所以我的核心观点是:不要把任务管理当成一项行政工作,它是管理者价值观的操作系统。你在这个系统里输入的每一个判断,都会变成团队的行为习惯。任务被勾掉只需要一秒,但被谁勾掉、为什么延期、下次怎么避免,这才是管理留下来的东西。
如果你现在就想动手,我建议从明天开始做这两件事。第一,打开你现在用的工具,把所有没有唯一责任人的任务挑出来,补上责任人和承诺日期,不管它有多老。第二,找一个下周要交付的任务,把负责人叫来问一句"你觉得什么叫做完",然后把他说的写进任务的完成定义里。
这两件事做完,你已经在走完流程中最关键的一步了。后面 89 天的路线,只是把这一步重复、放大、并沉淀成组织能力。
常见问题解答(FAQ)
1. 管理层做任务管理,第一步到底该抓什么?
我刚带团队那会儿,一上来就买工具、建看板、拉项目,折腾两周后没人更新,我自己也不知道该看什么。后来才意识到,问题不在工具,而在我根本没想清楚要关注谁、关注什么。你们刚开始做任务管理时,是不是也先抓流程、先抓工具,结果抓了个空?
先抓关注对象,不要先抓工具。具体做法是列一张三列清单:关注人(谁对结果负责)、关注任务(哪些任务的结果会直接进入我的决策)、关注节点(哪些时间点必须由我拍板或协调资源)。判断依据很简单,管理者的注意力是稀缺资源,你不可能关注所有任务,只关注那些一旦延误就需要跨部门协调或调整优先级的事项。
经验口径是:直接下属在7到9人以内可以逐人关注,超过这个数量就必须分组分层,按项目或交付链路设中间责任人,你只对接中间责任人。第一周先只做这张清单,别急着上系统,清单跑通两周后再决定要不要工具化。
同时给自己定一条硬线:只把能在两周内产生可验收结果的任务纳入关注范围,周期更长的先拆成阶段节点,否则你会被一堆永远没进展的长期任务淹没。
2. 管理层要不要亲自在项目管理平台里更新任务状态?
我们内部吵过这件事:有同事说领导下场更新状态会干扰一线,把责任边界搞乱;也有人说领导不更新,团队就收不到明确信号。我自己两种做法都试过,第一种是每天挨个改状态,结果变成我给团队打工。到底领导该不该动状态?
管理层不该更新别人的执行状态,但必须更新自己独有的三类信息:决策结论、优先级变更、风险升级。理由是这三类信息只有你能产生,一线无法代填,而它们恰恰是团队最容易被卡住的地方。可执行的做法是:在平台里给自己留一个待我确认队列,每天固定15分钟集中处理,不再零散回复。响应口径建议设为24小时内给出结论;
如果某条待确认事项超过48小时未处理,就把它自动标记为阻塞并同步给相关干系人,让阻塞可见,而不是让任务静静烂在列表里。同时要明确一条边界:执行状态由任务负责人更新,你只做确认或驳回,驳回时必须写清原因和期望结果,否则团队会反复猜。这套分工跑顺后,你会发现管理层的更新量其实很小,但每一条都在改变方向。
3. 任务管理怎么才能不变成天天催进度?
我最开始带项目时,每周开会第一句就是‘这个做完了吗’,问得团队烦、我自己也累,进度该拖还是拖。后来我发现,我其实是在用催来掩盖自己没有异常判断标准这件事。你们有没有过开完会大家都点头、下周进度纹丝不动的经历?
把催换成看异常。做法是先建三个触发器:一是到期未启动或超过约定时间未更新;二是前置依赖未解决却已经开始排期;三是实际投入与预估偏差超过30%。周会只讨论命中触发器的任务,正常推进的一律不汇报,这一条能让会议时间直接砍掉一半以上。
任务颗粒度要控制在0.5到3天,超过3天的必须拆,拆不出来的说明这件事的定义还不清楚,先回去把验收标准写明白再排期。会议控制在30分钟内,异常项超过5个时不要逐条过,先处理最影响关键交付路径的那一条,其余转成书面异步跟进。
判断这套机制是否有效,看两个数:一是任务按期完成率,二是因信息不同步产生的返工工时,后者每周超过2小时就说明你的同步机制还是靠人肉催。
4. 团队多少人、到什么阶段才值得上系统化任务管理?
我们十几个人,用表格加群聊也能跑,老板说要上系统,我心里犯嘀咕,怕又是买了个摆设。也见过三十人的团队还在用表格,反而跑得挺顺。所以我一直想问,到底有没有一个相对客观的判断标准,而不是拍脑袋?
判断标准不是人数,而是任务交接次数和信息不同步的成本。可以用三个可量化的信号:一是单件事平均要经过3个以上的人或环节才能交付;二是团队同时并行的活跃任务长期超过15条;三是每周因为信息不同步产生的返工或重复沟通超过2小时。命中其中任意两条,就说明表格已经到瓶颈了,值得上系统。
起步不要贪大,先跑一个最小闭环,只建四列:需求、任务、交付、复盘,其他字段全部砍掉。跑满两周后看任务更新率,也就是有没有人在状态变化时主动更新,如果低于70%,不要急着扩功能或扩人数,那说明任务颗粒度或责任人定义还不清楚,先修流程再谈规模。
反过来,如果更新率能稳定在85%以上,再逐步加依赖、工时、里程碑这些字段,工具才不会变成第二个需要维护的负担。
核心关键词
文章包含AI辅助创作:关注人管理指南:管理层如何做好任务管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/349270
读者评论
四层模型没细看,倒是颗粒度那段戳到我了。我们做的是运维支撑,需求基本都是插队进来的,很难凑成 0.5 到 3 人天的整块任务,强行拆反而每半小时就要改一次状态。想问问这种被打断型的工作流,是不是该换一种追踪维度,比如按事件而不是按任务?
个人在办任务数这个指标我试过,两个月就变味了。一开始大家还老实填,后来发现这个数会进周会排名,就开始把一个任务拆成三个,或者干脆先不认领。想问这条线具体卡在多少算失衡,有没有不靠这个数字也能提前发现负载问题的办法。
最有价值的是那句工具解决记录问题、不解决承诺问题。不过我带的是 20 人左右的团队,扁平化之后并没出现文里说的 30 到 80 人相变,日常周会加共享文档就够用了。另外管理者必须自己录任务这条,如果管理者本身还有一半时间在做业务,推行起来挺难的。
