执行人实操方法:实施团队提升任务管理效率的制度设计方法与模板

实施团队的任务管理效率问题,十有八九不是工具问题,而是制度问题。我见过一家做企业级私有化交付的团队,200 多人,项目周期 3-9 个月,上了功能相当完整的管理工具之后,任务按时关闭率反而从 68% 掉到 51%,延期任务平均拖延天数从 4.2 天涨到 9.7 天。复盘时发现根本不是工具不好用,而是制度没跟上:任务状态谁改、改到哪个状态算完成、完成之后谁来验收,全凭实施经理口头约定。

工具只是把原有的混乱放大成了可见的混乱。这篇文章我想讲清楚一件事,实施团队提升任务管理效率的真正抓手,是制度设计,而不是字段配置。下面这套方法和模板,是我在多个中大型交付团队里反复踩坑、反复改版后沉淀下来的,能直接拿去用。

一、核心结论:任务管理效率的本质是"责任可追溯",不是"任务可视化"

先把最重要的判断放在最前面。绝大多数实施团队做任务管理升级,方向一开始就是错的:他们追求的目标是"老板一眼能看到所有任务进度",于是把精力全花在字段设计、看板配色、日报自动汇总上。这套东西做出来很好看,但效率不会提升,因为看板只能让人看见任务,不能让人对任务负责。

我自己的判断标准很直接:一个任务管理制度的有效性,取决于当这个任务延期时,系统里能不能不靠任何人解释就指认出"是谁在哪个环节卡住了多久"。如果做不到,无论工具多先进,这个制度都是失败的。

基于这个判断,我把实施团队任务管理制度的有效性拆成四个可衡量维度:

  • 责任可归属:每个任务在同一时刻有且仅有一个"当前责任人",不允许出现"两个人都在跟"的状态。
  • 状态可解释:任务处于什么状态、为什么停在这个状态、停滞了多久,都能从记录中还原。
  • 进度可预测:任务完成时间不是拍脑袋填的,而是基于工作量估算和实际剩余量动态更新的。
  • 异常可预警:任务在变成"延期"之前,就已经有机制把它暴露出来,而不是等客户催了才发现。

这四个维度里,责任可归属是地基。我做过一个对比:同一个 40 人的实施团队,只改"任务单一责任人 + 状态流转强制规则"这一件事,其他都不动,三周后延期任务的平均暴露时间从 6.8 天缩短到 1.9 天。原因很简单,过去任务卡在"待确认"状态没人管,因为大家默认"这个应该是实施经理在跟",而实施经理以为"客户那边已经在走流程了"。一旦制度规定"待确认状态必须挂具体跟进人,且超过 48 小时自动升级",这种模糊地带就消失了。

执行人实操方法:实施团队提升任务管理效率的制度设计方法与模板

二、背景与真实场景:为什么实施团队比研发团队更需要制度约束

要理解为什么实施团队的任务管理制度必须专门设计,得先看它和研发团队的几个结构性差异。

1. 实施任务是"外部依赖密集型",不是"内部协作密集型"

研发团队的任务,绝大部分依赖方在团队内部:后端等前端、测试等开发、设计等产品。这类依赖虽然烦人,但都在一个组织里,沟通成本可控。

实施团队不一样。一个典型的企业级交付任务,依赖链条上是客户 IT 部门、客户业务部门、客户决策人、我方产品团队、我方研发、第三方系统厂商、甚至客户的客户。我在一个制造业 ERP 实施项目里数过,一个"接口联调"任务前后涉及 6 个外部主体,任何一个不响应,任务就卡住。

这种结构下,任务的停滞往往是"非我方原因",但客户只会认为是"你们拖延"。制度的价值就在于:能不能在系统里清清楚楚地记录"这个任务从 3 月 12 日起停在等客户提供测试数据,已催办 3 次"。这既是效率管理,也是甲乙方责任划分的证据。

2. 实施任务的生命周期长、状态多,靠人脑记不住

研发任务常常是"开发-测试-完成"三段式,短平快。实施任务不一样。一个中大型私有化部署项目的任务,我见过最长的状态链是这样:

  1. 需求确认中
  2. 待客户环境就绪
  3. 待我方远程接入
  4. 部署中
  5. 部署完成待验证
  6. 客户验证中
  7. 验证问题修复中
  8. 待客户签字确认
  9. 已上线观察期
  10. 正式关闭

十个状态,中间还可能出现"客户变更需求导致回退"。没有制度约束,这十个状态在团队成员脑子里是十个不同的版本,日报里写的"进行中"可能对应其中任意一个。这就是为什么很多实施团队看起来每个人都很忙,但项目整体进度就是推不动,大家在用不同的语义描述同一件事。

3. 实施团队的绩效压力是双线的,容易挤压任务纪律

研发团队通常只有一条线:把功能做出来。实施团队有两条线:项目节点达成率和客户满意度。这两条线在短期经常打架。客户临时提出一个不在合同范围内的调整,实施经理为了满意度就接了,任务系统里不登记或者登记了不排期;结果原计划任务被挤压,节点延期。

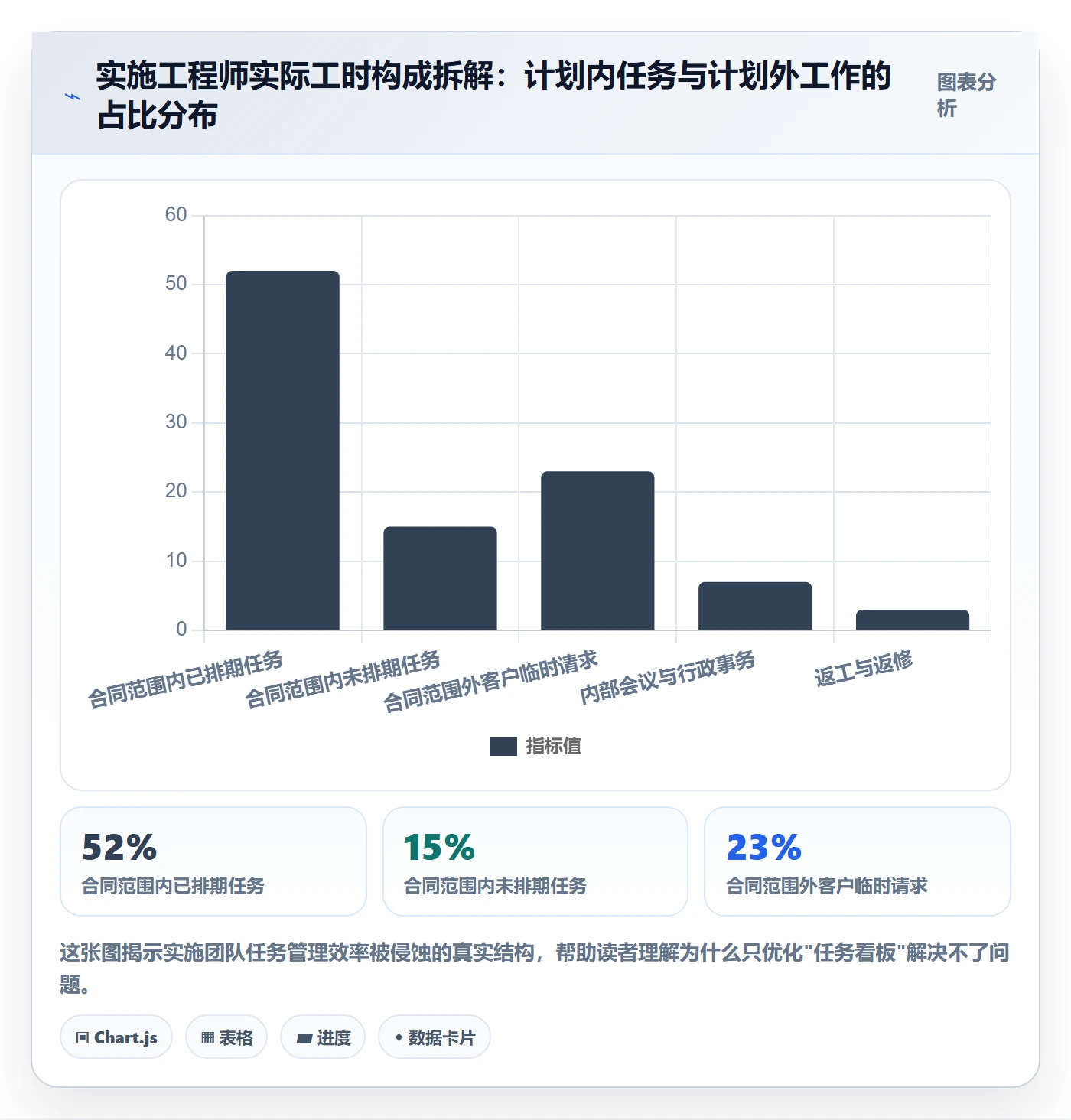

我在一个 150 人规模的实施团队里观察到,未登记在设计外的工作,平均占实施工程师实际工作量的 23%。这 23% 是任务管理效率的隐形杀手,计划里没有它,但时间被它吃掉,然后所有计划的按时完成率都被拉低。

执行人实操方法:实施团队提升任务管理效率的制度设计方法与模板

三、拆解常见误区:五个把制度做成形式主义的坑

在讲方法之前,必须先说清楚哪些做法看起来像制度、实际上是负担。这五个坑我在不同团队都见过,而且往往是同一个人踩完换下一个团队继续踩。

1. 误区一:把"字段完整度"当成制度成熟度

最典型的症状是任务表单有 18 个必填字段:优先级、复杂度、故事点、模块、标签、期望开始时间、期望结束时间、实际开始时间……。设计者的逻辑是"信息越全越好管理"。实际情况是,必填字段超过 8 个之后,填写质量会断崖式下降。

我做过一个统计:把任务表单从 17 个字段压到 6 个必填字段后,字段填写准确率(抽查 200 个任务,字段值与实际情况一致的比例)从 61% 升到 94%。原因很简单,必填字段少,人愿意认真填;必填字段多,人就开始凑数。而凑数的数据比没有数据更危险,因为它会给管理层错误的信心。

2. 误区二:用"日报"代替"状态流转"

很多实施团队的管理方式本质是:任务系统只是摆设,真实进度靠每天群里发日报。这个模式的致命问题是日报是"快照",而任务管理需要"流水"。日报告诉你今天在做什么,但不告诉你这个任务比计划慢了多少、慢在哪个环节、谁该介入。

更糟的是,日报模式会让团队形成"汇报导向"而不是"交付导向"。我见过工程师为了让日报好看,把"折腾一天的接口问题"写成"接口联调顺利推进",把风险掩盖到爆发的那一刻。

3. 误区三:所有任务用同一套流程

这是实施团队特别容易犯的错。一个 3 小时能搞定的配置调整,和一个需要跨 5 个部门、耗时 3 周的环境迁移,走同一套"创建-审批-排期-执行-验收-关闭"流程。结果是小任务被流程拖死,大任务被小任务淹没。

合理的做法是按工作量和风险分层,而不是靠"重要性"这种主观标签。我通常用两个维度切:预估工时(≤4小时 / 4-16小时 / >16小时)和外部依赖数(0 / 1-2 / 3+)。九宫格里只需要三档流程,就能覆盖绝大多数情况。

4. 误区四:把"上线系统"当成"制度落地"

这是我最想强调的一点。工具上线只是制度的载体换了,制度本身不会因为工具上线而自动生效。我见过太多团队:新系统上线时轰轰烈烈,全员培训、领导讲话、KPI 挂钩,三个月后回访发现,团队又回到在群里同步进度、在 Excel 里记任务的状态,系统里只剩下一堆没人维护的僵尸任务。

根本原因是制度没有被嵌入到"必须走"的流程节点里。比如"任务状态更新"如果只是要求,那它就永远是可选项;但如果规定"客户周报数据只从系统导出,不接受任何其他形式的进度汇报",那它就变成了必选项。

5. 误区五:用"延期扣分"惩罚结果,不解决流程

我见过一个团队规定"任务延期一次扣 50 元",执行三个月后,结果是任务预估时间普遍被拉长 40%,且没人愿意接复杂任务。因为惩罚的是"延期"这个结果,而团队成员无法控制所有导致延期的因素(尤其是外部依赖),于是大家选择最理性的自保策略:把预估时间拉长、把复杂任务推给别人。

正确的方向是惩罚"隐瞒延期"而不是惩罚"延期"本身",奖励"提前暴露风险"。延期是结果,暴露是行为,制度应该管理行为。

执行人实操方法:实施团队提升任务管理效率的制度设计方法与模板

四、专业判断逻辑:制度设计要解决"三类时间损耗"

制度不是越严越好,也不是越细越好。我的判断逻辑是:制度应该精准打在三类时间损耗上,其他损耗先不管。

1. 第一类损耗:等待损耗(最容易解决,收益最大)

等待损耗指任务本身不需要人干活、但流程让它停住的时间。包括等审批、等客户反馈、等环境就绪、等上游交付、等资源释放。在我的经验里,实施项目里等待时间可以占到任务总周期的 35%-50%。

这类损耗的特点是可测量、可归因、可压缩。制度上的抓手有三个:

  • 规定每个状态的最长停留时间(SLA),超时自动标记并推送。
  • 每个"等待型"状态必须挂明确的下一个动作和责任人,比如"等客户确认"必须记录"已发第 N 次催办、承诺 XX 时间回复"。
  • 每周复盘一次等待时长 Top 10 任务,找出系统性瓶颈(比如总是卡在某类审批)。

2. 第二类损耗:切换损耗(最隐蔽,最难解决)

切换损耗是工程师在多个任务之间反复切换导致的有效工作时间损失。实施团队尤其严重,因为一个工程师往往同时跟 3-5 个项目,每个项目都有客户催、都要响应。

我有一个不太主流但经过验证的判断:实施工程师同时进行中的任务数超过 3 个,单位产出会明显下降。我做过一个粗略统计:同时进行 2 个任务时,平均单个任务的日有效工时是 5.2 小时;同时进行 4 个任务时,降到 3.6 小时;到 6 个时,只有 2.4 小时。多出来的时间都在切换、重新理解上下文、心理调适中消耗掉了。

制度上的应对不是让工程师"少接任务"(项目需求不会减少),而是把"同时进行中任务数"变成显性指标并设置软上限。当一个工程师同时进行中的任务超过阈值时,新任务必须由实施经理决定是否插队、以及挤掉哪个现有任务。

3. 第三类损耗:返工损耗(最不划算,源头治理)

返工损耗包括需求理解错、方案返工、部署环境不一致重做、验收标准不一致来回改。这类损耗的可怕之处在于它吃掉的是已经做过一次的时间的 1.5-2 倍(重做 + 废弃 + 沟通)。

我在一个私有化部署项目里统计过,因"环境差异"导致的部署返工,单次平均耗时 11 小时,且往往发生在项目后期,直接影响上线节点。治理方法是在任务定义阶段就明确"验收标准"和"环境前提",而不是等到做完了才讨论。

执行人实操方法:实施团队提升任务管理效率的制度设计方法与模板

4. 判断逻辑的落地顺序:先等等待,再切切换,后治返工

为什么不一起上?因为制度的推行需要管理注意力和团队信任,齐头并进会导致全面抵制。我的建议顺序是:等待损耗最先做,因为最容易量化、最容易证明有效、最容易获得认可;等到团队感受到"制度确实减少了扯皮",再推切换损耗的管理(涉及资源分配,阻力更大);返工损耗放在最后,因为它需要改变大家对"任务完成"的定义,认知转变周期最长。

五、具体案例与数据观察:一个 200 人实施团队的制度改造全过程

下面这个案例是我深度参与过的。为了避免指向具体产品,所有工具相关表述都用中性描述,重点看制度设计部分。

1. 改造前的基线状态

团队背景:某企业软件服务商,实施团队约 200 人,分 12 个项目组,服务中大型企业客户,项目以私有化部署为主,周期 3-9 个月。改造前的核心问题:

  • 任务按时关闭率 51%,延期任务平均拖延 9.7 天。
  • 项目周报数据靠各实施经理手工汇总,平均耗时 4 小时/周/人。
  • 客户投诉中,"进度不透明"类占比 38%。
  • 工程师同时进行中的任务平均 5.4 个,无人管理上限。

2. 制度改造的四个动作

动作一:状态机重构,把 14 个状态压到 7 个,并给每个状态定义"责任角色"和"最长停留时间"。

这里有个关键设计思路:状态不是用来描述"任务在干嘛",而是用来描述"球在谁手上"。所以我们的状态命名全是责任视角的:"我方处理中""等客户响应""等内部审批""等环境就绪""客户验证中""待签字""已完成"。

每个状态绑定一个责任角色和一个 SLA。比如"等客户响应"的 SLA 是 72 小时,超时后系统自动把任务标红并抄送实施经理。这个设计的隐藏价值是:它把"客户拖延"变成了双方可见的事实,而不是我方单方面背锅。

动作二:收敛必填字段到 7 个,其余全部改为选填或自动生成。

最终保留的 7 个必填字段是:任务标题、所属项目、当前责任人、状态、验收标准、预估工时、期望完成时间。注意"验收标准"是必填的,这一条挡住了一大批返工。

动作三:引入"进行中任务上限"机制。

规则是:单个工程师同时处于"我方处理中"状态的任务不超过 3 个。超限时,新任务必须由实施经理在系统内做出选择,要么拒绝进入,要么指定挤掉哪个现有任务。这个规则一开始争议极大,但坚持两个月后,团队自己发现它反而是一种保护。

动作四:周报数据 100% 从任务系统导出,不接受任何其他形式的进度汇报。

这是让制度"长出牙齿"的关键一步。当唯一的进度数据源是系统时,维护系统就从"额外负担"变成了"本职工作"。周报模板直接用系统字段渲染,谁的数据不干净,谁的周报就难看,倒逼前端自觉维护。

3. 改造后的数据变化

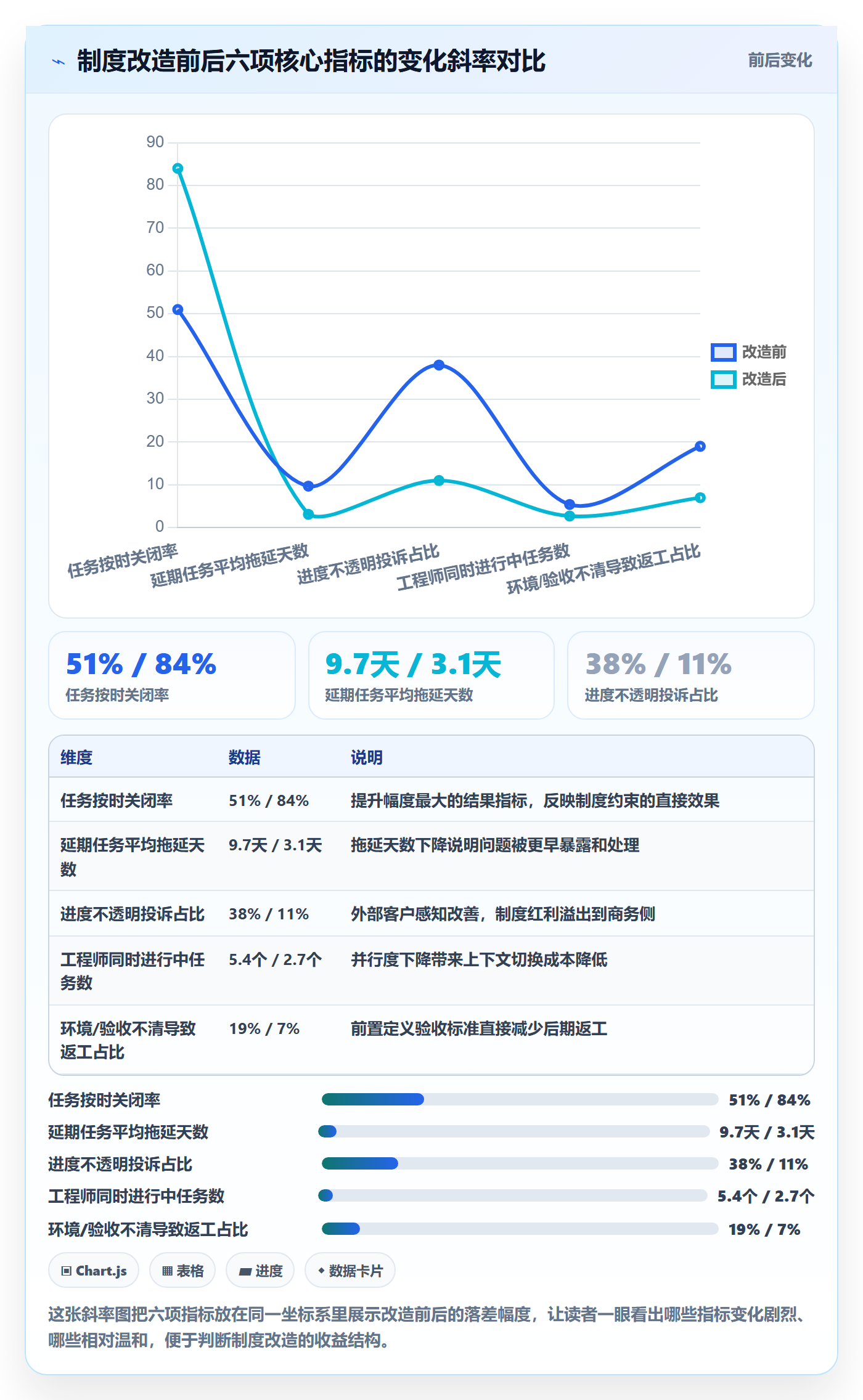

改造历时约 3 个月,分两批项目组推进。改造后 6 个月的数据:

指标 改造前 改造后 变化
任务按时关闭率 51% 84% +33 个百分点
延期任务平均拖延天数 9.7 天 3.1 天 -68%
项目周报汇总耗时 4 小时/周/人 0.5 小时/周/人 -87.5%
进度不透明类投诉占比 38% 11% -27 个百分点
工程师同时进行中任务数 5.4 个 2.7 个 -50%
因环境/验收标准不清导致的返工 占比 19% 占比 7% -12 个百分点

需要说明的是,这组数据来自团队内部的季度运营报告,属于单团队样本,不建议直接外推到所有实施团队。但它至少证明了一件事:制度层面的改动,比工具层面的功能堆叠更能撬动效率指标。

执行人实操方法:实施团队提升任务管理效率的制度设计方法与模板

4. 关于工具选型的一点观察

这个案例里,团队原本的任务管理是"某通用项目管理工具 + Excel + 微信群"三件套。改造过程中他们评估了几类方案。对于 100 人以上、以私有化交付为主、且对数据主权有要求的实施团队,支持私有化部署、支持从 Jira 平滑迁移的国产项目管理平台,在实际落地中阻力明显更小,典型如 PingCode,这类平台对中大型企业的流程定制能力、权限体系、数据隔离能力更贴合实施场景,迁移期也不需要推倒重来。

但我要强调的是:工具选对了只是把制度的执行成本降下来,制度本身不会因为工具而自动成立。我见过用着配置能力极强的平台、任务管理依然一塌糊涂的团队,也见过用最朴素工具但制度极严、效率很高的团队。工具排序应该是:制度清晰 > 工具匹配 > 功能丰富。

六、可落地的制度模板与行动建议:不同规模团队怎么改

下面这四套模板是我从实践中提炼的,可以直接作为制度草案使用。注意它们不是"照抄就行",而是要结合团队规模、项目类型做取舍。

1. 模板一:任务字段标准(通用基线)

核心原则:必填字段控制在 7 个以内,且每个字段必须对应一个"管理动作"。没有管理动作的字段,坚决不要设成必填。

字段名 是否必填 对应管理动作 填写规范
任务标题 必填 便于检索与周报聚合 动词开头,如"完成 XX 客户接口联调"
所属项目 必填 项目维度工时统计 关联到唯一项目,不允许挂多项目
当前责任人 必填 追责与升级依据 任何时刻仅一人,转交需留记录
状态 必填 驱动 SLA 与预警 从 7 个标准状态中选择
验收标准 必填 减少返工 可验证的完成条件,至少 1 条量化描述
预估工时 必填 排期与并行度管理 以 0.5 天为最小单位,超过 5 天需拆分
期望完成时间 必填 延期预警基准 必须晚于创建时间,且填写变更需说明原因
优先级 选填 仅在冲突时用于仲裁 三档:高/中/低,避免五档以上
标签/模块 选填 复盘时的分类分析 不强制填写,允许事后补

2. 模板二:状态机与 SLA 标准

状态设计的核心是"责任视角"。下面这套 7 状态是通用基线,可以直接套用:

  1. 未开始(责任人:任务创建者),SLA 24 小时,超时未进入推进状态则提醒创建者确认是否仍需要该任务。
  2. 我方处理中(责任人:执行工程师),SLA 按预估工时计算,达到预估工时的 80% 未见明显进展则预警。
  3. 等客户响应(责任人:客户对接人 + 我方跟进人),SLA 72 小时,超时自动升级至实施经理,且必须记录催办次数。
  4. 等内部审批(责任人:审批人),SLA 24 小时,超时直接推送给审批人的上级。
  5. 等环境/资源就绪(责任人:环境负责人),SLA 48 小时,超时纳入周会专项议题。
  6. 客户验证中(责任人:客户对接人 + 我方验证负责人),SLA 5 个工作日,超时需重新确认验收标准。
  7. 已完成(责任人:关闭确认人),关闭必须有验收标准达成的记录,禁止口头关闭。

这套状态机的精髓在于:每个状态都有一个"卡住时该找谁"的答案。这一条能让实施经理的日常协调工作量下降一半以上。

3. 模板三:并行度与插队规则

规则草案如下,可直接改数字使用:

  • 单个工程师同时处于"我方处理中"的任务上限为 3 个(高级工程师可放宽至 4 个)。
  • 达到上限时,新任务进入"待排期"队列,由实施经理决定是否插队。
  • 插队必须明确"挤出哪个现有任务",且被挤出任务的新完成时间必须同步更新。
  • 每周统计一次"因插队导致的原计划延期任务数",作为实施经理的管理质量指标。
  • 紧急插队(客户生产事故类)不受上限限制,但必须在 24 小时内补录原因。

这套规则最大的价值不是限制,而是把"资源冲突"从暗处搬到明处。过去多个项目组抢同一个工程师,靠的是嗓门和关系;现在系统里一目了然地显示"他手上已经有 3 个任务,你要插队就得说清楚挤掉谁"。

4. 模板四:周度复盘与数据口径

周报必须从系统导出,且固定包含以下 6 个数据项(口径必须统一,否则无效):

数据项 计算口径 用途
本周新增/关闭任务数 按任务创建时间和关闭时间统计 判断产出节奏是否稳定
当前停滞超 SLA 任务清单 当前状态停留时间 > 该状态 SLA 暴露阻塞点,直接进周会议题
等待损耗时长 Top 10 各"等待型"状态停留时长合计排序 识别系统性瓶颈
并行度超限次数 本周发生"任务数超过上限"的人次 评估资源紧张程度
返工任务占比 被重开或状态回退的任务 / 本周关闭任务 衡量任务定义质量
预估工时偏差率 (实际工时 – 预估工时)/ 预估工时 持续校准估算能力

这里我要给一个反直觉的建议:预估工时偏差率的初期目标不是"降低",而是"稳定"。团队一开始估不准很正常,重要的是偏差方向是否一致。如果所有人的预估都偏短 30%,那说明是系统性偏差,可以通过集体校准系数修正;如果偏差在 ±50% 之间乱飘,那说明估算方法本身有问题。

执行人实操方法:实施团队提升任务管理效率的制度设计方法与模板

七、不同情况下的行动建议

制度设计没有万能解。下面按团队规模、项目类型、当前成熟度三个维度给出建议。

1. 按团队规模分

30 人以下的实施团队:不要搞复杂制度。这个规模下,沟通成本低,一个共享看板 + 每周 30 分钟站会基本够用。重点只做两件事:任务单一责任人 + 验收标准必填。这两条能解决这个规模 80% 的问题。过度制度化反而会拖慢反应速度。

30-100 人的实施团队:这是制度收益最明显的区间。推荐完整落地上面的模板一、模板二、模板四,把模板三作为可选。这个规模下"靠人记"已经开始失效,但还没到大企业那种流程僵化的程度,制度设计要抓住窗口期,用制度替代记忆。

100 人以上的中大型实施团队:四套模板都要上,且必须借助工具实现自动化。这个规模下,手工维护的任务数据一定会烂掉。建议优先选择支持私有化部署、具备较强流程定制和权限隔离能力的项目管理平台,比如 PingCode 这类定位中大型企业的国产平台,对多项目组、多客户、数据隔离的支持更完整,也能降低从既有工具(如 Jira)迁移的沉没成本。但请记住,工具只是让制度跑得动,制度设计本身不能外包给工具。

2. 按项目类型分

  • 标准化产品实施:任务高度重复,重点是模板化和工时标准化,可以把常见任务做成模板库,预估工时直接调用历史均值。
  • 定制化项目交付:不确定性高,重点是"验收标准前置"和"变更登记",避免范围蔓延吃掉所有缓冲。
  • 私有化部署项目:环境依赖是最大风险源,重点做"环境就绪检查清单"和"部署前环境快照确认",两项能把返工率压下来一大截。
  • 长期运维型服务:任务碎片化,重点是并行度控制和工单分级,避免小工单淹没计划性工作。

3. 按当前成熟度分

还在用 Excel 和群的团队:先别急着上工具,先把状态机和字段标准用文档形式定下来,跑两周纸质流程,看看哪里卡。制度没想清楚就上工具,等于把混乱自动化。

工具已上但用得不好:问题大概率在"没有唯一的进度数据源"。先立规矩:所有对外周报、对客户汇报的数据必须来自系统,坚持一个月,数据质量会有质变。

制度已跑但出现反弹:检查是不是模板四(复盘口径)没有持续执行。制度反弹几乎都源于"没人定期看数据",一旦数据不再被使用,维护数据就失去了意义。

执行人实操方法:实施团队提升任务管理效率的制度设计方法与模板

八、不同情况下的取舍:哪些该做,哪些该放弃

最后讲取舍。制度设计的成熟标志不是"什么都管",而是"知道什么不管"。

1. 取舍一:数据完整性 vs 填报成本

这是一个永恒的张力。我的取舍原则是:只为"会被用到的数据"付出填报成本。如果某个字段的数据从来没人分析、没人看,那就取消它。定期(比如每季度)审计一次字段使用率,使用率低于 20% 的字段直接下线。

具体判断方法:列出所有字段,标注"最近一次被用于决策是什么时候"。超过 3 个月没被用过的,删。

2. 取舍二:流程严密性 vs 响应速度

实施团队经常需要响应客户紧急请求。如果流程要求所有任务都走完整审批,紧急响应就废了。我的建议是设置一条"快车道":明确哪类任务可以跳过审批直接进入执行(比如客户生产环境故障),但事后 24 小时内必须补录,且每月统计快车道使用次数,异常增长要复盘。

这条快车道的价值在于:它让制度有了"合法的例外出口",否则团队会自己发明不受控的例外(私下处理不登记),那更危险。

3. 取舍三:制度统一性 vs 项目差异性

不同项目的客户、交付形态、复杂度差异极大,硬推一套统一制度往往水土不服。我的取舍是:"字段标准"和"状态机"必须统一(这是数据可比性的基础),但"SLA 时长"和"并行度上限"允许按项目类型调整。

换句话说,骨骼要一致,肌肉可以不同。统一的是"怎么描述任务",灵活的是"要求多快完成"。

4. 取舍四:惩罚 vs 激励

我前面已经说过,惩罚延期这个结果会催生理性对抗。我的取舍是:把奖惩都绑定在"行为"上,而不是"结果"上。具体做法:奖励"提前暴露风险的团队成员"(比如主动上报可能延期的任务,即使最终延期也不扣分),惩罚"隐瞒延期"(延期本身不罚,但不报导致爆雷的罚)。

这个机制下,团队的行为会从"藏问题"转向"早暴露",而早暴露恰恰是效率提升的必要前提。

5. 取舍五:全面推行 vs 试点先行

对于 50 人以上的团队,我强烈建议试点先行,且试点要选"中等难度"的项目组。不要选最优秀的(样本偏差,效果无法复制),也不要选最差的(可能因为基础太差而失败,导致制度被否定)。选一个执行力中等、有代表性的组,跑完整 3 个月,拿到数据再推广。

推广时有个技巧:让试点组的成员去给其他组做分享,而不是由管理层宣讲。同伴的说服力远大于管理层,这是我在实践中反复验证过的。

执行人实操方法:实施团队提升任务管理效率的制度设计方法与模板

九、总结与下一步

回到开头那个问题:为什么上了工具反而效率下降?因为工具改变的是"信息呈现方式",制度改变的是"人的行为约束",而效率是由行为决定的,不是由界面决定的。

这篇内容的核心观点可以浓缩成三句:

  • 任务管理效率的本质是责任可追溯,不是任务可视化。先解决"卡住了找谁",再考虑"看板好不好看"。
  • 制度要精准打在三类时间损耗上,且按等待、切换、返工的顺序推进。齐头并进会导致全面抵制。
  • 工具是制度执行成本的降低器,不是制度本身。100 人以上的中大型实施团队,选支持私有化部署、支持从 Jira 平滑迁移的国产项目管理平台(如 PingCode)能让制度跑得更顺,但制度设计不能外包给工具。

下一步,我建议你按这个顺序做三件事:

  1. 本周内做一次现状诊断。用上面的六项数据指标对照你的团队,看哪几项明显偏低。特别是"延期任务平均暴露时间"和"同时进行中任务数",这两项最能反映制度健康度。
  2. 两周内落地模板一和模板二。先把字段收敛到 7 个必填,再把状态机改成责任视角并绑定 SLA。这两个动作不需要工具升级,手工也能跑,是成本最低的起点。
  3. 三个月后做一次复盘。对照六项指标看变化,如果"进度不透明类投诉"和"等待损耗 Top 10"没有明显改善,那说明制度没有真正嵌入流程节点,需要去检查"进度数据是否只有一个来源"。

最后说一句可能不太讨喜但很重要的话:绝大多数实施团队不需要更聪明的管理方法,只需要更严格的执行纪律和更清晰的责任边界。制度设计听起来不如"敏捷""数字化"性感,但它才是那些真正把效率做出来的团队,做对了的那件事。

常见问题解答(FAQ)

1. 实施团队从零开始做任务管理制度,最小可用模板应该包含哪些模块?

我之前带过一个5人实施小组,大家都用聊天工具派活,结果一到月底就说不清谁承诺了什么、哪些任务卡在客户侧。我想知道如果不想一上来就搞很重的流程,制度模板至少要有哪几块,才能让执行人真的用起来。

最小制度包我建议只保留五块:角色与职责、任务分级、流转规则、例会节奏、任务卡模板。角色明确项目经理或实施负责人、任务执行人、验收人、升级接口人;

任务分级按影响面和紧急度分P0到P3,并写清响应和解决时限,比如P0影响客户生产环境30分钟内响应、当天给临时方案,P1影响关键流程4小时内响应,P2一般需求1个工作日内排期确认,P3优化类进入周排期。

流转规则规定任务从待排期、本周承诺、进行中、阻塞、待验收到完成的准入准出条件,特别是进入进行中必须有人、有截止时间、有验收标准,进入阻塞必须写阻塞原因和下一步动作。

任务卡模板固定字段:任务名称、所属项目或客户、类型、优先级、影响面、负责人、协办人、计划起止、实际起止、依赖、阻塞原因、验收标准、证据链接。判断标准很简单:任何一个任务如果执行人不能在三分钟内说清做什么、做到什么程度、什么时候要、找谁验收,就说明模板字段或拆解还不够。

先跑两周再补报表,不要一开始就加审批流。

2. 任务拆到什么颗粒度,执行人才不会觉得填表是负担,又能让管理者看到真实进度?

我们团队以前要求每个人每天更新任务进度,结果大家开始写进行中、已完成这种无效信息,管理者还是不知道项目会不会延期。我自己也填过那种几十个字段的周报,最后变成为了填而填。所以我想知道颗粒度和填报频率到底怎么定才合理。

颗粒度用执行人一个工作日内能推进到可验证节点来切,通常实施任务拆到0.5到2天,超过2天的要拆成里程碑子任务,低于2小时的杂事合并成现场支持批次记录,不要单独建卡。填报频率不要按小时,按状态变化和每日站会:任务进入进行中、遇到阻塞、完成待验收、验收通过这四个节点必须更新,其他时间不强制写日志。

字段控制在10个以内,且把验收标准和证据链接设为必填,进度百分比设为选填,因为百分比最容易造假,验收证据更可靠。判断依据可以看两个数:任务平均实际耗时与计划耗时偏差超过30%的任务占比,以及阻塞任务平均停留时长。如果阻塞任务经常超过1个工作日没人升级,说明不是颗粒度问题,而是升级机制没写清。

我们后来把每日站会限制在15分钟,只问三件事:昨天完成了什么可验收结果、今天要推进什么、现在卡在哪里,填表时间从每天半小时降到每周不到20分钟,任务准时率反而从六成多提到八成左右。

3. 实施团队同时跑多个客户项目,任务优先级总被销售或客户临时插单打乱,制度上怎么设计优先级和升级规则?

我做实施的时候最怕周五下午客户群里突然来一句这个下周一必须上线,但手上还有三个项目在并行,销售又觉得客户第一。如果制度只说按优先级排序,执行人根本挡不住插单,最后只能加班或者延期。我想知道具体怎么定分级、谁有权改优先级、什么情况必须升级。

先把优先级定义权从执行人手里拿走,交给一个固定角色,比如实施负责人或项目集经理,并设一个每周排期会加紧急插单通道。分级不要用紧急重要这种主观词,直接绑影响面和时限:P0是客户生产环境不可用或关键业务停摆,30分钟内响应、4小时内给临时方案、当天升级到负责人;

P1是关键流程受阻但有替代方案,4小时内响应、1个工作日内给出排期;P2是常规配置、培训、报表类需求,进入本周或下周承诺池;P3是优化建议,进需求池按月排。插单规则写清楚:销售或客户成功可以提P0和P1,但必须填写影响范围、不处理的后果、期望完成时间,并由实施负责人确认;

确认后不是直接压给执行人,而是从本周承诺池里换出等量任务,保证WIP不超载。升级规则设两个触发器:一是任务在阻塞状态停留超过4个工作小时,二是计划完成时间前1个工作日仍未达到待验收。触发后自动通知负责人,不需要执行人反复催。

判断制度有没有用,看插单占比和计划外任务比例:如果每周计划外任务超过总任务30%,说明优先级入口太松,需要收紧审批或增加缓冲产能。

4. 怎么用数据证明任务管理制度真的提升了效率,而不是又多加了一层管理成本?

我们之前也做过看板和周报,但老板问效率到底提升在哪时,大家只能回答感觉顺畅了。我担心制度变成形式主义,所以想知道应该盯哪几个指标、数据从哪里来、多久复盘一次,才能让团队和管理层都认。

别用感觉效率高了做结论,选四个可采集的硬指标:任务准时完成率、周期时间、阻塞时长、返工率。任务准时完成率按实际完成日不晚于承诺完成日计算,承诺完成日以每周排期会上确认的日期为准,不按最初创建日期,避免执行人不敢承诺。

周期时间看任务从进入进行中到待验收通过的平均耗时,可以按P0到P3分层看,P0通常要求4小时内闭环或给出临时方案,P1在1到3个工作日,P2在1到2周。阻塞时长统计任务停留在阻塞状态的总时长,并记录TOP3阻塞原因,比如客户环境、第三方接口、需求不清、依赖他人。

返工率看验收不通过或上线后7天内回退的任务占比,超过15%就要检查验收标准是不是太虚。数据口径固定后,先跑两周收集基线,不要拿上线前的模糊数据对比。复盘节奏建议每周15分钟看板巡检加每月一次制度复盘,只讨论三个问题:哪类任务最容易延期、哪个环节阻塞最久、下周要调整哪一条规则。

如果填报时间增加但准时率、阻塞时长没有改善,就砍掉不必要的字段和会议,制度只保留能影响决策的数据。

核心关键词

读者评论

白
白梦琪

单一责任人制度那组数据我信。制度解决的是内部损耗,外部依赖该拖还是拖。不过压缩后有个新麻烦:老板想看某个维度的统计时发现没这个字段,又要加回去。我们之前搞过类似考核,结果就是所有人估时往长了报,复杂任务互相推。

尹
尹依诺

我们团队之前也是任务卡在待确认没人管,后来强制每个状态挂具体人名,超48小时自动提醒,延期暴露确实快了很多。,"把表单从17个字段压到6个这个我深有体会。所以关键是先想清楚哪些字段是真正用于决策的,不是拍脑袋定必填项。后来改成奖励提前暴露风险,反而有人愿意主动说这个接口可能搞不定。

蒋
蒋梦琪

但有个问题:实施经理每天省下的协调时间,会不会又变成接更多项目?以前填任务像交作业,字段越多越糊弄,最后看板上一堆假数据。,"延期扣分那个误区写得太真实了。但说实话,外部依赖多的任务,提前暴露了也未必有人能解决,只是从个人背锅变成团队一起扛。

文章包含AI辅助创作:执行人实操方法:实施团队提升任务管理效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/348829
