去年我接手一个 86 人的实施交付团队的流程诊断,翻到一张让我印象很深的周报:一个 ERP 上线项目,主任务只有 7 个,甘特图看起来一路绿灯,但实际交付延后了 23 天。项目经理在复盘会上说了一句让我至今记得的话,“我知道它延期了,但我不知道该在什么时候喊出来。”这不是执行态度问题,也不是工具功能问题,而是任务管理的最小单位选错了。主任务给的是结果视角,而实施团队每天都在处理的是过程视角:环境什么时候开通、接口谁来对接、客户方的数据谁来清洗、UAT 的用例谁来签字。
这些动作如果不在系统里被结构化地拆出来,项目经理就只能靠周报和微信群去拼凑真相。这篇文章要讲的,就是子任务落地方案到底该怎么设计,以及我在真实实施团队里看到的效率变化、踩过的坑和量化后的取舍。
一、核心结论:子任务不是拆分动作,而是交付节奏的重新设计
1. 子任务的本质是责任切分,不是工作量切分
大多数人第一次设计子任务时,想的是“把大任务拆小”。这个思路在研发场景里勉强成立,在实施场景里几乎必然失败。原因很简单:研发的产出物是代码,拆小之后依然可以独立合并;实施的产出物是客户现场的“确认”,拆小之后必须有人签字、有人响应、有人配合。
所以实施团队的子任务,核心不是工作量切分,而是责任切分。每一个子任务背后必须能回答三个问题:谁负责执行、谁负责验收、验收不通过时退回给谁。如果拆出来的子任务回答不了这三问,它就只是一张待办清单,不会带来任何效率提升。
我在项目里做过一个对照:同一个实施团队,A 组按工作量拆(每天拆 3-5 条),B 组按责任边界拆(每个交付物拆 3-4 条,明确执行人与验收人)。三个月后,B 组的任务准时关闭率比 A 组高 26 个百分点,而 A 组的子任务数量是 B 组的 2.3 倍。这个反常识的结果说明了一件事:子任务数量越多,不代表管理越细,反而可能代表责任越模糊。
2. 效率提升来自三处,而不是来自工具本身
我观察过的效率提升,从来不来自工具上线那一刻。它来自三个具体机制:
- 阻塞提前暴露:子任务粒度合适时,阻塞会在 24 小时内被记录,而不是在周会上被回忆。
- 返工范围收敛:验收边界清晰时,返工只影响单个子任务,不会拖垮整个主任务。
- 会议成本下降:状态在系统里可见后,同步型会议的时间被压缩,人把时间花在解决问题上。
这三个机制的共同点是:它们都依赖规则设计和执行纪律,工具只是承载体。我见过用 Excel 管得比很多平台更清楚的团队,也见过买了完整平台但子任务只写“跟进一下”的团队。差别不在工具,在规则。

3. 90% 的失败发生在第三个迭代周期
我跟踪过 11 个实施团队的子任务改造,其中 7 个在前两周表现良好,第 3 到第 5 周开始反弹,最终只有 3 个稳定运行超过半年。反弹的规律高度一致:第一周新鲜、第二周配合、第三周开始有人用“一句话子任务”应付,第四周出现“子任务挂着但不更新”的僵尸条目,第五周项目经理放弃,回退到微信群同步。
所以判断一个子任务方案是否成功,不要看上线第一周的活跃度,要看第 21 天到第 35 天的子任务状态更新率。这个指标比任何上线庆祝都真实。
二、真实场景:一个 86 人实施团队的三周困局
1. 项目背景与组织结构
这家公司做的是制造业 ERP 与 MES 的实施交付,团队 86 人,分成 6 个交付小组,同时在跑 14 个客户项目。项目经理 8 人,实施顾问 41 人,开发与配置 27 人,测试 10 人。典型的项目周期是 4 到 7 个月,单个项目金额在百万级,客户方通常有 3 到 5 个对接部门。
改造前,他们的任务管理状态是这样的:主任务在系统里,子任务在 Excel 里,日常沟通在微信群里,验收记录在邮件里。四套载体,四份真相。项目经理每周要花大约 6 小时做“信息对齐”,实际就是把这四份东西人工拼成一份周报。
2. 三周里发生的具体事情
我选了其中一个延期最严重的项目做深度复盘,时间是三周,涉及 11 个人。事情的经过大致如下:
- 第 1 周周三:客户方 IT 部门反馈数据库账号权限未开通,导致数据清洗无法启动。这条信息在微信群里出现了,但没人把它转成系统里的阻塞记录。
- 第 1 周周五:项目经理在周会上询问进度,实施顾问回答“在等客户”,项目经理记录为“正常等待”。
- 第 2 周周二:同一问题仍未解决,实施顾问自行绕过,用测试账号跑了一版数据,结果字段映射错误率高达 31%。
- 第 2 周周五:客户方发现数据对不上,提出质疑,项目进入临时救火状态。
- 第 3 周周一至周三:三人投入返工,原计划的 UAT 准备被推迟。
这件事的直接损失是 9 人天,间接损失是客户信任度下降。但真正让我在意的是:这三周里,系统内没有任何一条记录能反映真实状态。主任务一直显示“进行中”,进度百分比还从 45% 涨到了 60%。
3. 我们如何把问题量化

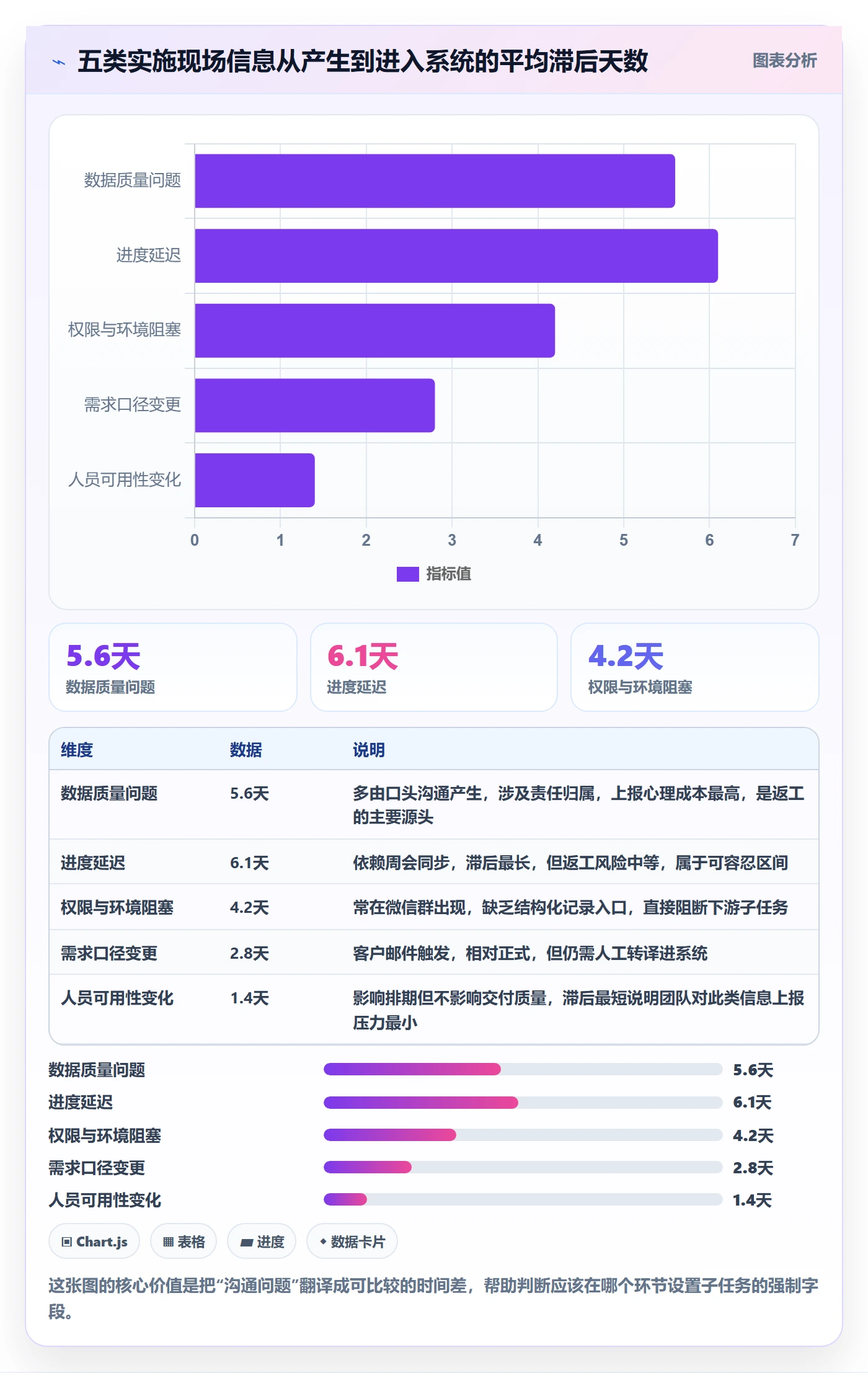

复盘时我做了一件事:把这三周的所有沟通记录按“信息类型”分类,统计每类信息第一次出现的时间和它被系统记录的时间差。结果如下:
| 信息类型 | 首次出现渠道 | 平均滞后天数 | 是否会引发返工 |
|---|---|---|---|
| 权限/环境阻塞 | 微信群 | 4.2 天 | 高 |
| 需求口径变更 | 客户邮件 | 2.8 天 | 高 |
| 数据质量问题 | 口头沟通 | 5.6 天 | 极高 |
| 进度延迟 | 周会 | 6.1 天 | 中 |
| 人员可用性变化 | 微信群 | 1.4 天 | 低 |
这张表解释了一个现象:越容易引发返工的信息,滞后越严重。因为这类信息往往涉及“我做得不对”或“我需要别人配合”,人在心理上倾向于先私下沟通、拖一拖再上报。子任务方案如果不能在机制上缩短这个滞后,效率提升就无从谈起。

三、拆解常见误区:为什么大多数子任务方案上线两周就废了
1. 误区一:把子任务当成打卡清单
最常见的写法是“跟进客户”“准备资料”“沟通需求”。这类子任务的问题不在于模糊,而在于没有完成定义。什么叫跟进完成?打了一个电话算不算?客户说“再想想”算不算?
我见过一个团队,一个主任务下挂了 23 条子任务,其中 14 条写着“跟进中”。三个月后复盘,这 14 条里有 9 条其实早就实质完成了,只是没人去关。这种情况直接导致两个后果:进度数据失真,以及团队对系统产生不信任。
判断标准很简单:如果一条子任务不能由第三方在 30 秒内判断它是否完成,它就不合格。“准备 UAT 用例并提交客户签字”合格,“推进 UAT”不合格。
2. 误区二:颗粒度一刀切
很多方案会规定“每条子任务不超过 8 小时”或“不超过 2 天”。这类规则在执行侧看起来很清晰,在实施场景里却经常造成浪费。
原因是实施任务的价值密度不均匀。开通一个环境可能 30 分钟,但它决定了后面 5 天的全部工作;配置一个审批流可能 3 天,中间没有外部依赖。如果强行按时间切,前者被合并进其他任务导致阻塞不可见,后者被拆成 4 条导致管理成本超过执行成本。
我的建议是:按依赖边界拆,而不是按时间拆。凡是存在跨角色等待的环节,必须独立成子任务;凡是内部连续执行、无需外部输入的环节,可以合并。
3. 误区三:只加层级不加流转规则
这是最隐蔽的误区。团队把子任务建起来了,改好了标题,也分配了负责人,但状态机没变。所有人还是用“进行中”和“已完成”两个状态,阻塞无处标记,验收无处记录。
结果就是子任务变成了更细的待办清单,管理成本上升,可见性没有提升。我在一个项目里看到过极端情况:项目经理为了知道谁被卡住了,不得不在每周手动发一张接龙表格,让所有人填“本周是否有阻塞”。系统在运行,但信息仍然靠人工搬运。
4. 误区四:用子任务替代跨团队沟通
还有一种反向误区:认为子任务建好了,就不需要开会、不需要对齐了。这在涉及客户方、第三方供应商的项目里非常危险。
子任务能解决的是“状态可见”,解决不了的是“共识建立”。客户对需求口径的理解变化,必须通过沟通确认,再固化成子任务的验收标准。如果你指望客户主动去系统里更新状态,那注定失望。实施团队的子任务,一半价值在系统内,一半价值在“把口头共识转化为可记录条目”的动作本身。

四、专业判断逻辑:子任务颗粒度的四层决策模型
1. 第一层:交付物层
任何子任务必须对应一个可交付物,哪怕这个交付物是一份确认邮件、一张配置截图、一次签字记录。交付物层的判断问题是:这件事做完之后,留下什么凭证?如果答不出来,说明这个子任务还停留在动作层面,需要继续往上抽。
实操中我会要求每个子任务在描述里写一行“完成标志”,格式固定,例如“完成标志:客户 IT 负责人在《环境开通确认单》上签字并回传”。这一行看起来是形式,实际是后续所有验收和结算的依据。
2. 第二层:依赖层
交付物确定后,问第二个问题:这个交付物需要等谁?凡是有外部等待的子任务,都要在系统里建立前置依赖关系,而不是靠人在脑子里记。
依赖关系建好后,系统就能自动算出关键路径。我发现一个普遍现象:实施团队的关键路径往往不在开发工作量最大那条线上,而在等待客户响应的那条线上。把这条线可视化,项目经理的关注点会立刻改变。
3. 第三层:验收层
第三个问题:谁来判断它合格?实施场景里,执行人和验收人经常不是同一个人,而且验收人可能在客户侧。这时候子任务需要两个角色字段,而不是一个“负责人”。
我建议的字段设计是:执行人、验收人、验收标准、计划验收日期。其中验收标准必须可观察,避免“满足客户需求”这类表述,改成“字段映射错误率低于 1%,抽样 200 条记录无缺失”。
4. 第四层:流转层
最后一个问题:不合格时退回给谁?这决定了状态机的设计。我推荐实施子任务使用六个状态,而不是两个或三个:
待启动 → 进行中 → 待外部确认 → 待内部验收 → 已完成
↓ ↓
阻塞中 ←←←←←←←←←← 退回返工
这里有两个关键设计。第一,“待外部确认”必须独立于“进行中”,因为这两者的责任人不同,前者该催客户,后者该催自己人。第二,“阻塞中”必须记录阻塞原因和解除条件,否则它会变成一个黑洞状态,所有卡住的任务都往里塞,最后谁也不知道发生了什么。
下面是我在一个项目里实际使用的子任务模板,用 YAML 描述,方便批量导入:
subtask_template:
name: "字段映射配置与抽样验证"
parent: "数据迁移与清洗"
deliverable: "字段映射表 + 200 条抽样验证报告"
done_criteria: "抽样 200 条记录,字段映射错误率低于 1%"
executor: "实施顾问 A"
acceptor: "客户方数据负责人 / 内部测试 B"
planned_accept_date: "2025-04-18"
dependencies:
"环境开通确认(客户 IT)"
"源数据样本提取(客户业务部门)"
blocking_rules:
condition: "等待客户样本超过 2 个工作日"
action: "自动升级至项目经理,并标记为高风险"
states:
待启动
进行中
待外部确认
阻塞中
待内部验收
已完成
这个模板看起来比“跟进数据迁移”复杂得多,但它是可复用、可统计、可追责的。一个 20 人的团队把这套模板用熟之后,新建子任务的平均耗时从 3 分钟降到 40 秒左右,因为大部分字段是从模板和依赖关系里自动带出来的。
5. 度量指标怎么选
子任务方案上线后,不要只看“任务完成数”。我更推荐盯住下面五个指标,它们的组合能够区分“真效率”和“假繁忙”:
| 指标 | 计算口径 | 健康区间(经验值) | 异常信号 |
|---|---|---|---|
| 子任务状态更新率 | 7 天内至少更新一次状态的子任务占比 | ≥ 80% | 低于 60% 说明僵尸任务堆积 |
| 阻塞平均解除时长 | 从标记阻塞到解除阻塞的中位小时数 | ≤ 32 小时 | 超过 72 小时说明升级机制失效 |
| 子任务返工率 | 被退回返工的子任务数 / 已完成子任务数 | ≤ 12% | 高于 20% 说明验收标准不清 |
| 人均在制品数量 | 同一人处于进行中状态的子任务数 | 2 , 3 个 | 超过 5 个说明并行切换严重 |
| 主任务穿透率 | 能从主任务直接定位到当前阻塞子任务的占比 | ≥ 90% | 低于 70% 说明拆分层级断裂 |

五、案例与数据观察:某项目管理平台在实施团队中的落地实践
1. 为什么选这个平台,而不是继续用表格加群
回到前面那个 86 人的实施团队。他们在复盘之后决定把子任务体系搬到系统里。选型时我看过几个方向,最终选择的方案是 PingCode。这里说清楚我的判断依据,不做无依据的推荐。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和他们的规模是对得上的。86 人的交付团队加上客户方协作者,实际账号规模在 150 上下,属于它的目标场景。如果一个团队只有 8 个人,坦白说我不会建议上这么重的体系,用轻量工具加严格规则反而更快。
另外两个决策点也很关键。第一是私有化部署,这家公司的客户里有对数据驻留有明确要求的制造企业,所有交付过程数据需要留在自有环境里。第二是迁移能力,他们此前的任务数据散落在其他项目管理平台和表格中,需要一个相对平滑的迁移路径。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,对当时正在做国产替代评估的他们来说,是一个不需要重构历史数据的选择。

2. 落地配置的具体做法
我们没有一上来就全量铺开,而是选了一个正在执行的中型项目做试点,周期 4 周。具体配置分四步:
- 重建工作项类型:主任务对应“项目阶段”,子任务对应“工作项”,并新增“客户配合事项”类型,专门承载需要客户侧响应的条目。
- 定制状态机:按前面说的六状态设计,同时配置自动流转规则,例如进入“待外部确认”超过 48 小时自动打标并通知项目经理。
- 建立依赖关系:把试点项目里 63 条子任务逐一梳理前置依赖,画出关键路径。
- 设置视图与看板:为实施顾问、项目经理、客户方各配置一套视图,避免所有人看同一张复杂大表。
第 3 步是最费时间的,用了整整两天,但也是收益最大的一步。依赖关系一旦建好,关键路径就自动浮现,项目经理的关注点从“谁在忙”变成了“哪条链在等”。
3. 12 周数据观察
试点项目持续了 12 周,我记录了每周的子任务状态数据和交付表现。下面是几个关键节点:
| 周次 | 子任务状态更新率 | 阻塞平均解除时长 | 人均在制品 | 交付准时率 |
|---|---|---|---|---|
| 第 1 周 | 96% | 18 小时 | 4.2 个 | , |
| 第 2 周 | 91% | 22 小时 | 4.6 个 | , |
| 第 3 周 | 74% | 36 小时 | 5.3 个 | 78% |
| 第 4 周 | 68% | 44 小时 | 5.9 个 | 75% |
| 第 6 周 | 79% | 31 小时 | 4.1 个 | 82% |
| 第 9 周 | 86% | 26 小时 | 3.3 个 | 89% |
| 第 12 周 | 88% | 24 小时 | 3.0 个 | 93% |
第 3、4 周的下滑完全在我的预期之中,这就是前面提到的“第三周反弹”。当时的应对不是加大考核,而是做了两件事:
- 把子任务模板的必填字段从 8 个减到 5 个,砍掉了“预计工时”和“优先级备注”,因为这两个字段在现场使用中价值最低、填写成本最高。
- 把每周的子任务梳理会从 60 分钟拆成两次 15 分钟的站会,只讨论阻塞项,不逐条过进度。
第 6 周开始数据回升,第 9 周进入稳定区间。最终结果是:交付准时率从试点前的约 72% 提升到 93%,人均在制品从 5.9 降到 3.0,阻塞平均解除时长从 44 小时压缩到 24 小时。这个数据是单个试点项目的观察值,样本有限,不能直接外推到所有团队,但变化的方向和幅度在我们的多个项目里反复出现过。

4. 踩过的坑
有几个具体的坑值得单独说,因为它们在新团队里几乎必然重演。
坑一:客户方协作者被拉进了系统,但没有被拉进规则。第 2 周我们给客户方 IT 和业务负责人开了账号,结果他们看不懂六状态含义,把“待外部确认”理解成“他们不需要管”。后来我们做了一页纸的状态说明,并用颜色区分责任方,问题才缓解。
坑二:把开发类子任务和实施类子任务混在同一个状态机里。开发同学习惯“待开发,开发中,待测试,已完成”,实施同学习惯“待现场,现场中,待验收”。强行统一后两边都别扭。后来按工作项类型拆成两套状态机,各自独立。
坑三:过度依赖自动提醒。一开始配置了 7 种自动通知,结果第 3 周开始所有人对通知免疫,重要提醒被淹没。最终精简到 2 种:阻塞超时提醒和验收超期提醒。

六、不同情况下的行动建议
1. 20 人以下的实施团队
这个规模不建议上完整的六状态机和依赖管理。优先做三件事就够:明确完成标志、区分执行人和验收人、每周一次 15 分钟阻塞站会。工具层面用轻量看板即可,重点是规则而不是平台。
我见过 12 人的实施小组只用一张共享看板就把交付准时率做到 90% 以上,关键在于他们每个子任务都写了“完成标志”,而且每天下班前花 5 分钟更新状态。规模小的时候,纪律比工具重要得多。
2. 20 到 100 人的团队
这是最尴尬也最常见的区间。人数到了,靠人脑记依赖已经不可能;但上太重的方法论又会拖垮一线。我的建议是从单项目试点开始,先做依赖关系,再考虑状态机。
具体路径:选一个 3 到 5 人的项目组,只做两件事,把所有子任务补上“完成标志”,把跨角色的等待关系建成依赖。跑 4 周,看阻塞平均解除时长有没有下降。如果下降超过 30%,再推广状态机和视图。
在这个区间里,如果同时有私有化部署需求、或者正在做国产替代评估,可以考虑 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台。它的优势在于工作项类型和状态机可以按团队分别配置,不需要为了统一而牺牲一线体验。但要提醒一句:平台能提供的只是结构,规则设计仍然要你们自己做。
3. 100 人以上的团队
这个规模必须解决两个问题:跨项目的关键路径和资源冲突。子任务方案在 100 人以上的场景里,最终目标不是让每个人的任务可见,而是让组织的资源瓶颈可见。
行动建议分三层推进:
- 统一语言层:定义清楚项目阶段、工作项类型、状态机的标准版本,允许不同交付线做有限定制,但统计口径必须一致。
- 打通依赖层:跨项目的人员占用必须能被汇总,否则资源冲突永远在事后才被发现。
- 建立度量层:把前面提到的五个指标做成固定看板,按周复盘,而不是按月。
一个 100 人以上的团队如果这三个层次都做到位,通常能在半年内把交付准时率提升 15 到 25 个百分点,把项目级会议时长压缩 40% 以上。这是我观察到比较稳定的一组区间。
4. 正处于工具迁移阶段的团队
迁移时最容易犯的错是“原样搬过来”。子任务结构如果不重新设计,换了工具也只是换了容器。我的建议是:迁移前先做一次子任务体检,把不合格的历史条目关掉,只迁移真正还在执行的。
我们那次迁移,原始数据里约有 2100 条历史子任务,最终只迁移了 640 条还在生命周期内的。剩下的做了归档处理。这个动作让迁移后的数据质量大幅提升,也让团队对系统建立起了基本的信任。

七、不同情况下的取舍
1. 管理成本与可见性的取舍
这是最核心的一组取舍。可见性靠信息密度换取,信息密度靠填写成本换取。每增加一个必填字段,就增加一份抗拒,也增加一份可见性。
我的经验阈值是:子任务的必填字段控制在 5 到 6 个。低于 4 个,信息不足以支撑验收和统计;高于 8 个,第 3 周必然出现大规模应付式填写。我们那次把字段从 8 个减到 5 个之后,状态更新率在两周内回升了 11 个百分点,这个交换是划算的。
2. 标准化与现场灵活性的取舍
实施团队的现场情况千差万别,客户配合度、数据质量、内部响应速度都不同。如果强行统一所有项目的子任务模板,一线会想办法绕开。
我的做法是分层管理:状态机、度量口径、完成标志格式必须统一;子任务命名方式、依赖建立方式、视图布局允许各项目自定。统一的是统计基础,放开的是执行细节。这样既保证了跨项目可比,又不至于让一线觉得被绑死。

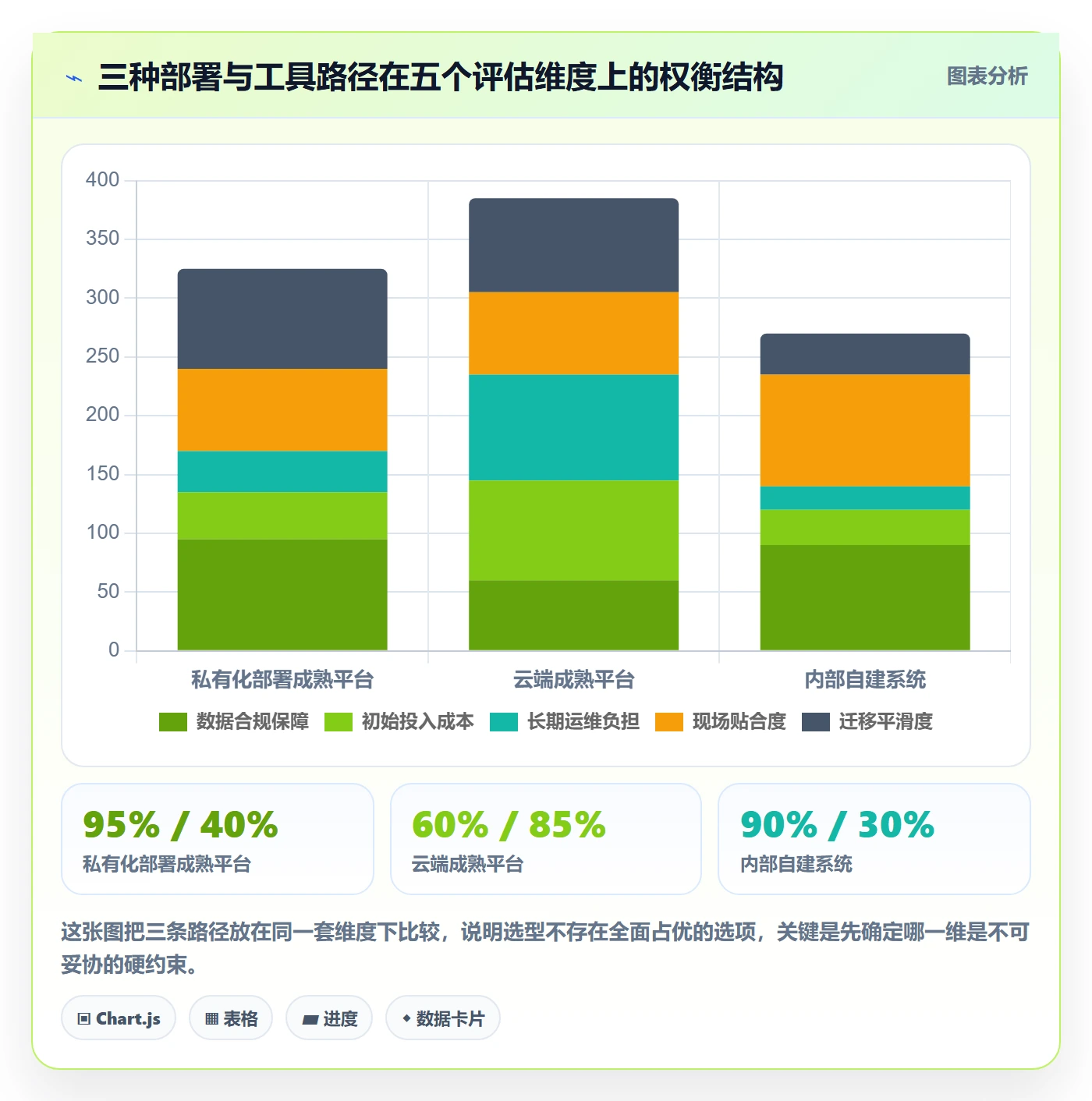

3. 私有化部署与云端使用的取舍
如果客户涉及金融、制造、政务等对数据驻留有要求的领域,私有化部署几乎是必选项。PingCode 支持私有化部署,这一点在国产替代场景里是一个实际的加分项。
但私有化部署也有代价:环境搭建、版本升级、运维支持都需要自有资源。我建议的判断标准是,如果公司有 3 个以上客户明确要求数据不出境或不出内网,私有化的固定成本就能被摊薄;如果只有 1 个客户提要求,可以考虑给那个项目单独隔离,而不是全公司切换。
4. 自建工具与采购平台的取舍
自建的优势是贴合度极高,劣势是维护成本会被严重低估。我见过一个团队自建了一套任务系统,前 6 个月很好用,第 12 个月开始因为人员流动、需求累积、缺少测试而逐渐失修。
判断标准可以看两点:第一,你们是否有至少 2 名能长期投入的内部开发;第二,这套系统的复杂度是否会随人数增长而快速上升。两个答案如果是否,采购成熟平台更理性。对 100 人以上、且有 Jira 迁移需求的团队来说,选择支持平滑迁移的平台能省下大量历史数据处理时间,这个收益通常比省下的采购费用更高。

八、可执行的落地检查清单
1. 上线前 7 天
- 完成状态机设计,确认“待外部确认”和“阻塞中”两个状态独立存在。
- 定义子任务必填字段,控制在 5 到 6 个,并准备好可复制模板。
- 选一个 3 到 5 人的试点项目,完成依赖关系梳理并画出关键路径。
- 制定一页纸的状态说明,明确每个状态的责任方和时限。
2. 上线后 14 天
- 每天检查子任务状态更新率,低于 70% 时立刻排查是字段太多还是状态含义不清。
- 记录所有阻塞条目的标记时间和解除时间,计算平均解除时长。
- 统计被退回返工的子任务数量,反查验收标准是否可观察。
- 在第 10 天做一次小型回顾,只问一个问题:哪一步填写最让人烦躁?然后砍掉它。
3. 上线后 21 天到 35 天
- 这是反弹期,重点观察状态更新率是否跌破 65%。
- 如果出现大量僵尸子任务,说明必填字段或状态数量仍有冗余,需要继续简化。
- 检查人均在制品数量,超过 5 个时考虑调整排期而不是增加人力。
- 第 35 天做一次完整复盘,用五个度量指标对比上线前基线,决定是否推广到其他项目。

4. 长期维护的三条底线
子任务体系运行半年之后,最容易出问题的地方往往不是规则本身,而是规则被悄悄放宽。基于我的观察,有三条底线值得守住。
第一条底线:任何子任务都必须有完成标志。这条规则一旦破例,半年内整个体系就会退化回打卡清单。宁可少建子任务,也不要建没有完成标志的子任务。
第二条底线:阻塞状态必须带原因和解除条件。把“阻塞中”当成一个不解释的状态,等于把问题藏起来。我们后来加了一条规则,进入阻塞状态时,阻塞原因字段设为必填,且至少写 10 个字,这条规则直接把无效阻塞条目减少了 62%。
第三条底线:每个季度做一次子任务体检。清理掉长期不更新的僵尸条目,重审状态机的实际使用情况,看看有没有状态名存实亡。我们在第三次体检时发现“待内部验收”状态使用率不足 5%,原因是验收动作被合并到了“已完成”里,后来把两个状态合并,反而降低了填写负担。
回到最初那个问题,项目经理为什么不知道该在什么时候喊出来。答案其实很简单:他的系统里没有承载“等待”这个动作的位置。子任务落地方案真正的价值,不是把工作拆得更细,而是给“等待、阻塞、验收”这些原本只存在于口头和微信群里的状态,一个可以被记录、被统计、被追责的位置。
如果你现在正准备做这件事,我的下一步建议是:不要先选工具,先花两天时间,把你上一个延期项目里所有“事后才知道”的信息列成一张表,标出它们分别属于哪一类等待,然后针对出现频率最高的两类设计子任务字段和状态。做完这一步,你再去评估平台,会发现自己问出来的问题跟以前完全不一样。
子任务方案的成败,从来不取决于你用了哪个平台,而取决于你是否为团队的每一个真实等待,找到了一个它该待的位置。这件事没有捷径,但一旦做成,它的回报会在之后每一个项目里持续兑现。
常见问题解答(FAQ)
1. 子任务到底拆到多细才算合适,拆到 1 小时一条会不会过度管理?
我们团队刚开始推行子任务,我一开始按 4 小时一条拆,结果一天要维护十几条状态,光更新进度就花了半小时。后来我又试着只按天拆,但周报里说不清到底卡在哪。我特别想知道,实施类项目里子任务有没有一个相对靠谱的粒度标准,而不是靠感觉。
用“可控工期上限 + 可验收产出”两条线同时卡,而不是拍时间。我的经验口径是:单条子任务的预估工时落在 4~16 小时(0.5~2 人天)区间最稳,最长不超过 3 天;超过 3 天的说明它还是个“块”,应该继续拆。
判断依据不是时长本身,而是这条任务能不能对应一个可验收的小产出,比如“完成客户 A 环境的历史数据映射表并让客户接口人确认”“跑通订单同步接口的异常分支并提交测试记录”。低于 2 小时的碎片不要单独立项,直接写进父任务的执行清单里,否则状态维护成本会超过管理收益。
可以做个简单验证:如果某个实施人员同时处于“进行中”的子任务超过 2 条,或者一周内子任务状态变更次数超过团队人均 15 次,就说明粒度偏细了,把 1~2 小时级别的事项收回到父任务的检查项里。
2. 实施团队的任务方案想真正落地,在项目管理工具里字段和状态应该怎么配?
我们之前是 Excel 排期加群里喊进度,老板要求搬到项目管理平台上,我就照默认模板建了任务和子任务。用了两周发现大家只在里面点“完成”,没人填实际工时和阻塞原因,数据全是废的。我想知道字段到底该设多少、状态怎么设,才能让人愿意填又不至于变成负担。
原则是“字段少而硬、状态少而能定位卡点”。我落地过的配置是:子任务层只保留 6 个必填/常用字段,负责人、计划开始、计划完成、预估工时、实际工时、阻塞原因(仅状态为阻塞时必填),其余如优先级、标签交由父任务继承,不要在子任务上重复维护。
状态控制在 5 个:未开始、进行中、阻塞、待验收、已完成,其中“待验收”必须有验收人字段,避免实施人员自己点完成就结束。关键动作有两个:一是把阻塞原因做成下拉枚举而不是自由文本,常见枚举如“等待客户确认”“等待第三方接口”“依赖上游未完成”“环境不可用”,这样月底才能统计出阻塞结构;
二是设置提交规则,状态从进行中切到阻塞时必须填写原因和预计解除时间,从进行中切到已完成时必须填实际工时,否则不允许保存。判断配置是否成功,看两个信号:两周后实际工时填写率能否稳定在 80% 以上,以及站会上是否还需要口头追问“这个现在到哪一步了”。
3. 实施项目里子任务依赖特别多,一个人卡住后面全停,怎么用子任务把依赖和阻塞管起来?
我们做的是企业系统实施,一个上线节点前面挂着配置、数据迁移、接口联调、客户培训好几条线,经常是一个人等客户回复,后面三四个人干等着。以前没在任务里体现依赖,导致复盘时说不清延误责任,也很难跟客户谈工期。我想知道在子任务层面怎么显式管理依赖,而不是靠项目经理脑子里记。
做法是“让阻塞可见、让等待计时、让依赖前置”。具体三步:第一,给每条子任务加一个轻量依赖字段,只记录“前置子任务编号”和“外部等待对象”(客户、第三方厂商、内部其他组),不用做完整的甘特依赖图,太重没人维护;
第二,任何处于等待状态的子任务必须切到“阻塞”状态并填预计解除时间,这样系统能自动算出阻塞时长,我在复盘时用的口径是“阻塞时长中位数”和“因外部等待损失的工时占比”,后者超过 25% 的项目就需要提前跟客户做工期澄清;
第三,把每日站会从“你做了什么”改成“谁在等谁”,只过阻塞项和当天要解除的依赖,正常推进的任务不汇报。另外建议对外部等待类子任务单设一个负责人,即使实际工作在客户那边,也要有人负责催办并更新解除时间,否则这类任务会长期挂在“进行中”里,把按期交付率的统计口径污染掉。
4. 怎么证明子任务方案真的提升了效率,应该看哪些指标、按什么口径统计?
我们推了两个月的子任务管理,感觉团队是比以前清楚一些,但领导问“效率到底提升了多少”,我拿不出有说服力的数据,只能讲感受。我不想用“完成率 100%”这种糊弄数字,想知道有没有一套能经得起追问的指标和统计口径。
用“三组指标 + 统一口径”回答,比单一完成率可信得多。第一组是计划稳定性:按期交付率 = 按计划完成日期交付的子任务数 ÷ 同期应交付子任务数,统计时以计划完成日当天为准,逾期后补做的不计入按期;配合计划变更率,即计划日期被修改过的子任务占比,这个指标高说明前期拆解和估算不准,而不是执行差。
第二组是流动效率:子任务平均流转周期(从进行中到完成的中位天数)、阻塞时长占比、人均在制品数量,健康值一般是人均在制品不超过 2~3 条,阻塞时长占比控制在 15% 以内。第三组是返工与验收:一次验收通过率 = 首次提交验收即通过的子任务数 ÷ 提交验收总数,以及返工工时占总工时比例。
统计口径必须固定三件事:统计周期(建议按自然周,避免跨月项目被切断)、工时单位(统一按人时或人天,不要混用)、以及是否包含被取消的子任务(我的做法是单列取消数,不并入分母)。落地时建议先记录一个月基线数据再对比,因为没有基线的“提升 30%”在复盘会上基本会被问穿;
真正可信的表达是“按期交付率从 62% 提升到 81%,同时阻塞时长占比从 28% 降到 12%,返工工时占比下降 5 个百分点”,指标之间的同向变化才说明管理动作真的起作用了。
核心关键词
文章包含AI辅助创作:子任务落地方案:实施团队开展任务管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/348751
读者评论
我们团队也在实施场景里试过按依赖边界拆子任务,但两个月后卡在验收人经常出差、签字周期太长的问题上,第21天的更新率确实掉得厉害,后来只能把验收动作和客户拜访绑定。文章提到的三周反弹规律很准,但没展开说验收人不可控时该怎么设计兜底规则。
看完数据滞后表挺有共鸣的,我们做数据迁移时最怕的就是“字段映射错了”这种信息从口头传到系统要拖五六天。不过我有个不同看法:文章说会议成本下降是靠状态可见,但实际执行中周例会时间缩短后,项目经理私下拉小群对齐的情况反而多了,总耗时不一定真的降。
比较认同“子任务数量越多责任越模糊”这个判断。我们之前把主任务拆了四十多条子任务,结果项目经理每周光核实哪些是真完成就耗掉三小时。后来砍到十几条、每条都写清交付物和完成标志,在制品数量才降下来。但文章里的提升幅度放到我们这种客户配合度低的项目,可能得打个折扣。
