去年我参与一个 180 人研发组织的效能治理项目,进场第一周做了件看起来不太"高级"的事:把任务看板上所有"进行中"的任务全拉出来,逐个看它上一次状态变更的时间戳。结果是 431 个进行中任务里,有 138 个已经超过 5 个工作日没有任何动作。

更值得记录的是这 138 个任务卡住的原因分布:只有 9 个是负责人自己没时间做,剩下的几乎全部卡在同一类位置,等协作方回应。等后端确认接口字段、等测试环境排期、等算法给出数据口径、等前端确认埋点方案、等运维确认发布窗口。

也就是说,真正拖慢研发的往往不是编码速度,而是"协作人"这一环从没被定义过。负责人有名字、有截止时间、有验收标准;协作人通常只有一个头像,没有输入、没有输出、没有时限。这篇文章讲的就是《协作人怎么做?研发团队最佳实践:任务管理从0到1》这件事:从零搭任务管理体系时,负责人好定义,协作人最难定义。

一、先讲核心结论

我先把结论摆出来,后面用真实场景、误区和数据逐个论证。如果你只想要可以立刻执行的部分,这一节足够你用两周。

1. 协作人不是角色标签,是一份接口合约

协作人的准确定义是:对某个任务有明确交付承诺、且交付物会直接影响该任务能否继续的外部主体。关键词是"交付承诺"和"直接影响",两者缺一不可。只有直接影响但没有交付承诺的,是关注者;只有交付承诺但不影响关键路径的,是普通依赖。

这个定义带来一个反常识的操作顺序:不要先想"这个任务该拉谁进来",而要先想"这个任务往下走需要什么东西"。先把缺口列出来,再把人填进去。角色跟着交付物走,永远不要跟着组织架构走。

2. 从 0 到 1 的正确顺序是五步,不是三步

很多团队搭任务管理体系的顺序是:建看板 → 定状态 → 拉人进来用。这个顺序会在第三个月崩掉,因为状态定了但角色没定,人进来了但不知道自己该产出什么。

我验证过的顺序是:先统一任务粒度 → 再定义角色(负责人 / 协作人 / 验收人 / 关注者)→ 再设计协作人的显式状态 → 再定响应时限 → 最后才是配置工具。工具放在最后,不是因为它不重要,而是因为它会把前面没想清楚的东西固化成更难改的结构。

3. 五个可以直接写进团队规范的门槛值

下面这五个数字来自我参与过的三个中大型研发组织(人数分别在 60、180、400 左右)的落地观察,属于经验值范围,不是行业统计,你可以按自己团队的协作密度上下浮动 30%。

  • 单任务协作人上限 3 人。超过 3 人说明任务粒度太粗,应该拆成 2 到 3 个任务分别挂协作人。
  • 协作人响应时限 8 个工作时。这是"给出明确答复"的时限,不是"干完活"的时限。答复可以是"我 3 天后给你",但不能是沉默。
  • 协作请求必须在系统内留痕。口头和群聊达成的协作,24 小时内必须回写进任务,否则视为未发生。
  • 超过 2 个工作日无实质进展的任务必须显式标记阻塞原因。不标记的任务在看板上不应继续停留在"进行中"。
  • 协作工作量必须进入排期视野。一个工程师每周被拉进协作任务的次数超过 5 次,就要在迭代排期时扣除对应工时。

协作人怎么做?研发团队最佳实践:任务管理从0到1

二、背景和真实场景

结论说完了,我们回到地面。为什么"协作人"这个角色在研发团队里如此难做?因为它的失败方式非常隐蔽。

1. 我看到的三个真实卡点

第一个卡点是跨端接口。后端改一个字段含义,前端要改解析逻辑,测试要改用例。这三个动作分布在三个人的排期里,但任务系统里只有一条任务,负责人是后端。前端和测试在后端的任务里是"协作人",但他们没有自己的时间盒,也没有人检查他们到底做了没有。

第二个卡点是环境与工具链依赖。测试同学要验证一个改动,依赖另一个团队部署灰度环境,而这个团队的排期是两周一轮。这类协作的失败特征是"永远在等",因为等待被当作正常状态,而不是被当作风险。

第三个卡点最隐蔽:数据与算法口径。产品提的需求里写"统计活跃用户",但什么叫活跃,谁来定义,定义什么时候给出,完全没有约定。任务名义上在做,实际上双方对交付物的理解不一致,等到验收时才发现方向错了。

2. 等待才是研发的主成本,但它不出现在任何报表里

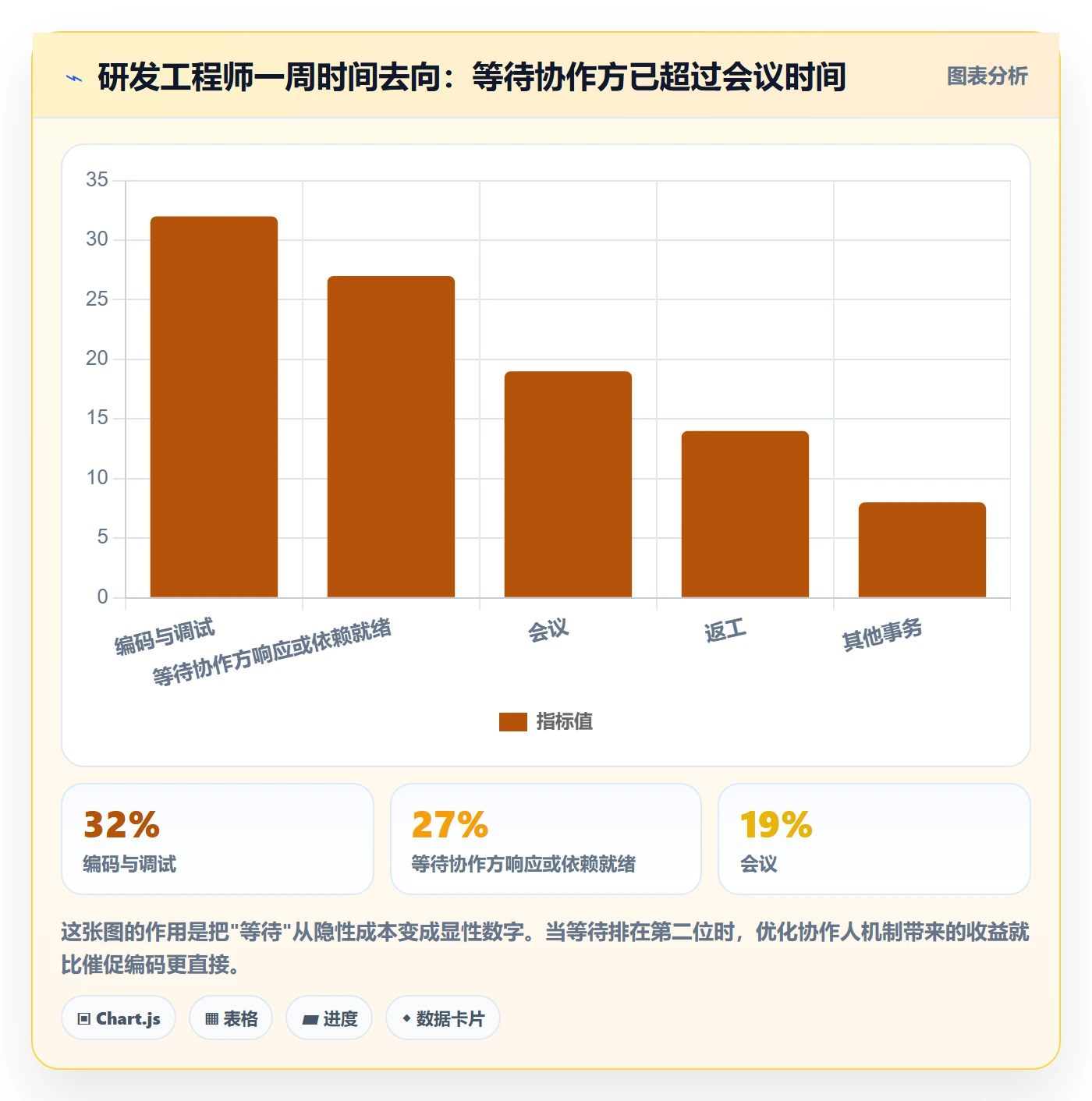

我们在那个 180 人团队做过一次为期三周的采样统计(示意数据,用于内部讨论):工程师平均每周 32% 的时间用于编码与调试,27% 的时间在等待协作方响应或等待依赖就绪,19% 在开会,14% 在处理返工,剩下 8% 是其他事务。

真正值得警惕的是第二项。等待时间不会出现在任何一张人力报表里,因为人看起来是"在岗"的,任务是"进行中"的。它只会在季度末以一个模糊的理由呈现:进度比预期慢。

协作人怎么做?研发团队最佳实践:任务管理从0到1

3. 群聊协作为什么在 20 人团队有效,在 100 人以上必然失效

20 人团队用群聊协作是合理的:人少、上下文共享、口头约定可追溯。它的失效点不在人多,而在"协作请求的数量超过了人的短期记忆容量"。

一个人在一天里能稳定记住的未闭环协作请求大约是个位数。当团队规模上到 100 人以上,一个工程师每周收到的跨团队协作请求可能超过 8 个,分散在 5 个群、3 个私聊和 2 次会议上。这时候信息不是没传递,而是没有归属,没有人能说清"这件事到底答应了没有"。

三、拆解常见误区

在讲正确做法之前,先说我见过的六种典型错误。它们的共同特征是:短期看起来高效,三个月后集中爆发。

1. 误区一:把协作人当抄送人

这是最普遍的一种。任务创建时,创建者为了让"相关的人都知情",把一个团队的人都加进协作人。结果协作人这个字段变成了邮件抄送列表,谁都不觉得自己有责任。

判断标准很简单:如果移除这个协作人,任务的交付物不会发生任何变化,那他就不是协作人,是关注者。关注者的正确位置是订阅通知,不是占据协作人名额。

2. 误区二:协作人越多越安全

我在一次复盘里做过一个统计:协作人 1 人的任务,从创建到完成平均滞留 1.2 天;协作人 2 人,1.6 天;3 人,2.4 天;4 到 5 人,3.8 天;6 人以上,6.5 天。数据来源是单一团队 12 周的任务记录,样本量约 1600 条,属于内部观测,但趋势非常稳定。

原因也不难理解:责任被稀释后,每个人都倾向于认为"总有人会推动"。协作人的价值和数量成反比,这是一个必须写进规范的反直觉结论。

3. 误区三:只统计负责人的工作量

排期失真最常见的来源就在这里。一个资深工程师在自己的迭代里承担了 5 个任务,看起来很合理;但如果他同时是另外 11 个任务的协作人,实际可用工时已经被切碎了。

结果是每轮迭代都"排得很满",每轮都"差一点完成"。不是团队不努力,是排期模型里漏掉了协作消耗这一项。这个误区的修复成本很低,但需要工具支持统计协作任务数量。

4. 误区四:用群聊和口头承诺承载正式协作

群聊的问题不是不可靠,而是不可检索。三个月后你问"当时这个接口说好什么时候给",没人找得到答案。更麻烦的是,群聊里的承诺没有时间刻度,一句"我看看"可以代表两小时,也可以代表两周。

我的做法是:群聊可以发起协作,但必须在 24 小时内把结论回写成任务里的协作记录,包括交付物、时限、责任人。不写回去的协作,在复盘时视为未发生,即使它真的发生了。

5. 误区五:先买工具,再想流程

工具会放大流程的正确或错误,但它不会替你决定流程。我见过团队花了三个月做工具选型和数据迁移,最后卡在"任务到底谁负责"这种最基础的讨论上。

更现实的做法是先用手工方式跑两周:用最简单的表格定义角色和时限,跑通之后再选工具,让工具去承载已经验证过的规则。选型时也要看工具能不能表达"协作人"的语义,而不是只有一个模糊的"参与人"字段。

6. 误区六:协作人没有退出机制

协作人一旦挂上,任务完成前不会消失。于是半年后回看历史任务,协作人列表里堆着一堆互不相关的名字,统计价值归零。

正确的设计是给协作关系设"完成"动作:协作人提交交付物后,协作关系状态变为已交付,任务继续由负责人推进。协作关系提前失效(比如接口方案变更)时,要显式移除并写明原因。

协作人怎么做?研发团队最佳实践:任务管理从0到1

四、专业判断逻辑

误区的反面就是方法论。下面这套五步逻辑,是我在多个团队里反复调整后固定下来的,顺序不能换,换一步就会出现回退。

1. 第一步:先定义交付物,再定义人

任何一个准备拆出去的任务,先问一句:"这个任务往下走,缺的是什么东西?"答案必须是名词,不能是动作。比如"缺接口字段定义表",而不是"缺后端配合"。

把交付物写成名词短语,是判断协作人是否真实存在的最有效方式。如果写不出名词,说明这个任务的边界还没想清楚,此时拉人进来只会制造混乱。

2. 第二步:把协作关系写成"输入,输出,时限"三要素

我们内部叫 IOT 模型(Input、Output、Timebox)。输入是协作人需要拿到什么上下文,输出是他要交付什么,时限是他承诺什么时候交付。三者缺一,协作关系就不可管理。

实操中最常被省略的是输入。协作人迟迟不回应,很多时候不是不愿意,而是不知道要基于什么做判断。把输入写清楚,协作响应速度会有肉眼可见的提升。

3. 第三步:给协作人一个显式状态,而不是一个头像

任务状态是给负责人设计的:待办、进行中、已完成。协作人需要一套独立的状态:待响应、已响应、已交付、已阻塞。这套状态的价值在于,它把"隐形等待"变成"可统计的等待"。

没有这套状态时,你看板上的进行中任务永远是"正常推进";有了这套状态,你能立刻筛出所有"待响应超过 8 小时"的协作关系,这是周会最该看的一张列表。

4. 第四步:设计响应时限,而不是截止时间

截止时间是给交付物设计的,响应时限是给协作人设计的。这两者在传统任务系统里经常被混为一谈,导致协作人误以为"截止时间前交付就行",从而在前 80% 的时间里保持沉默。

响应时限的作用是把不确定性提前暴露。协作人第一次响应可以是"我需要到周四才能给",这句话的价值远大于周三晚上突然给出一个不可用的交付物。

5. 第五步:让协作工作量可见,并进入排期

这一步是很多团队做到第四步就停下的地方。协作人机制如果不影响排期,就只是记录工具;只有当协作消耗被计入工时,团队才会真正尊重它。

我们的做法是每周统计一次"协作负载",即每位成员作为协作人被挂载的任务数。超过 5 个的成员,在下一轮排期时主动降低其主责任务量。这个动作执行三个月后,跨团队协作的怨言明显减少。

6. 一份可以直接抄的协作人合约模板

下面这份模板用 YAML 表达,你可以直接映射到大多数任务管理工具的字段配置里。它的核心思路是把协作关系当成一条独立记录,而不是任务上一个附属字段。

task:
id: TASK-1043

title: "订单列表接口支持多币种展示"

owner: "zhang.wei" # 负责人,唯一

verifier: "li.na" # 验收人,唯一

deadline: "2025-04-18"

collaborators:

role: "接口字段定义" # 交付物用名词表达

person: "chen.hao"

input: "产品需求文档 v2.3 + 交易域字段字典"

output: "多币种字段定义表(含精度与舍入规则)"

response_sla: "8h" # 首次响应时限

deliver_sla: "2025-04-11" # 交付时限

status: "已交付" # 待响应/已响应/已交付/已阻塞

blocking_reason: null

role: "测试环境灰度部署"

person: "ops.wang"

input: "镜像版本号 + 灰度规则"

output: "可访问的灰度环境及访问凭证"

response_sla: "8h"

deliver_sla: "2025-04-14"

status: "待响应"

blocking_reason: null

observers: ["pm.zhao"] # 关注者,不占协作人名额

7. 判断"该不该有协作人"的三问法

实操中不需要每次都做完整分析,用三个问题快速判断即可:

  1. 没有他,任务能不能继续?能继续,就是关注者。
  2. 他需要交付一个具体的东西吗?不需要,就不是协作人。
  3. 这个交付物有明确时限吗?没有时限,说明关系还没谈清楚,不要挂上去。

协作人怎么做?研发团队最佳实践:任务管理从0到1

五、具体案例或数据观察

方法论讲完,我说一个完整案例。这是我认为最有参考价值的一次,因为它同时经历了流程重建和工具迁移两件事。

1. 一个 180 人研发团队的八周改造

团队背景:约 180 人,6 个研发小组,跨端协作密集(后端、前端、客户端、测试、运维、算法)。改造前的状态是:任务在一个自建看板上流转,协作靠群聊,迭代延期率约 40%。

我们用了八周,节奏安排如下表。注意第一周和第二周完全没有动工具,这是整个项目最关键的决定。

阶段 时间 核心动作 验收标准
摸底 第 1 周 抽样 400 条任务,统计卡顿分布与等待原因 输出卡顿原因分类表,前三大原因占比超 70%
定义 第 2 周 定义四类角色与协作人 IOT 三要素 每个小组能写出 3 个真实协作人合约样例
试点 第 3-4 周 在 2 个小组试点协作状态与响应时限 协作响应及时率不低于 75%
工具化 第 5 周 把角色与状态配置进任务管理平台,历史数据迁移 字段映射完整,历史任务可检索
推广 第 6-7 周 全量铺开,建立协作负载周报 协作负载数据可自动出表
固化 第 8 周 写进迭代规范,纳入迭代回顾固定议题 规范文档评审通过并生效

2. 用工具把协作人机制"焊死"

第 5 周的工具体验是这次改造的分水岭。我们最终选择 PingCode 作为承载平台,原因有三个层面,都不是"功能多"这种含糊理由。

第一,它对协作关系的表达是结构化的,协作人可以挂独立的交付物、时限和状态,而不是只能作为一个参与人字段。这直接决定了协作数据能不能被统计出来。

第二,PingCode 支持私有化部署。这个团队有部分业务涉及数据合规审查,协作数据里会包含接口定义和业务口径,不能放在不可控环境里。私有化部署让安全评审一次通过,避免了后期因为合规问题返工。

第三,它支持从 Jira 平滑迁移。我们当时的历史数据是 2000 多个任务、十几个自定义字段、三套状态流。手工重建至少需要 3 周,而且必然丢失历史关联关系。实际迁移时我们做了三轮字段映射校验,第一轮自动映射完成度约 78%,第三轮人工补齐后达到 96% 以上,未迁移的部分主要是废弃状态的历史任务。

需要说明的是,PingCode 的主要服务对象是中大型企业及 100 人以上组织,团队规模小于 30 人时,用它的完整能力反而会增加配置负担,这一点后面在取舍章节会展开。

3. 数据变化与代价

第 8 周结束时,我们对比了几个核心指标(以下为该项目内部观测数据,非行业统计):协作请求平均响应时长从 28.6 小时降到 7.4 小时;任务平均滞留时长从 3.9 天降到 1.7 天;需求一次通过率从 61% 提升到 84%;返工工时占比从 16% 降到 9%;因协作导致的延期占总延期的比例从 34% 降到 12%。

代价同样真实:前两周工作量增加,因为要手工填写交付物和时限;有两个小组的资深工程师抱怨"填表时间变多"。我们在第三周做了一次简化,把协作人合约模板压缩到必填三项,抱怨才消下去。任何机制如果增加超过 5 分钟的日常操作负担,就一定会在两个月内被绕过。

协作人怎么做?研发团队最佳实践:任务管理从0到1

协作人怎么做?研发团队最佳实践:任务管理从0到1

六、不同情况下的行动建议

同一套方法在不同规模团队里的落地方式差别很大。下面按团队规模分三种情况给建议,另外给一份两周启动清单。

1. 20 到 50 人团队:轻机制、重习惯

这个规模的团队不需要复杂的状态设计,群聊加一张表格就够跑。核心要做的是建立两个习惯:一是任务创建时必须写清"缺什么交付物",二是跨人协作必须在 24 小时内回写任务。

不要过早引入响应时限这类硬性规则。人少的时候,硬性时限带来的流程感会超过它的收益。这个阶段的关键指标只有一个:卡顿超过 2 天的任务占比。

2. 50 到 150 人团队:机制优先,工具承接

这是协作人机制收益最大的区间。人数已经超出"靠记忆协作"的上限,但还没到需要多层治理的程度。建议做三件事:定义四类角色、为协作人设计四态、把协作负载纳入周报。

工具选择上要开始关注能否表达协作关系。如果平台只能记录"参与人",那么协作数据永远出不来,你会在半年后重新陷入"到底卡在哪"的困境。同时要开始考虑数据合规与部署方式,这个阶段变更成本还比较低。

3. 150 人以上组织:先治理粒度,再治理协作

大组织的核心问题通常不是协作人没定义,而是任务粒度太粗。一个任务挂着 8 个协作人,本质上是把一个项目当成了一条任务。这种情况下定义协作人只会让混乱更结构化。

建议先做粒度治理:明确单任务工作量上限(例如不超过 3 人天),超过就拆。粒度统一之后,协作人上限 3 人的规则才能落地。这类组织通常对私有化部署、权限分级、跨项目统计有硬要求,选型时要把这些作为一票否决项而不是加分项。

4. 两周启动清单

  1. 第 1 天:拉出当前所有进行中任务,统计超过 3 天无进展的比例,作为基线。
  2. 第 2 天:抽样 30 条卡顿任务,人工归类卡住原因,找出前三大原因。
  3. 第 3 至 4 天:定义四类角色,写出角色判定标准,重点写清协作人与关注者的边界。
  4. 第 5 天:设计协作人 IOT 模板,压缩到必填三项,控制在 5 分钟以内填完。
  5. 第 6 至 8 天:在 1 到 2 个小组试点,每天收集填写阻力反馈。
  6. 第 9 至 10 天:根据反馈删减字段,只保留能产生决策价值的字段。
  7. 第 11 至 12 天:配置工具字段与状态流,若涉及历史数据,先做字段映射校验。
  8. 第 13 至 14 天:发布规范,把"协作负载"加入每周迭代回顾的固定议题。

协作人怎么做?研发团队最佳实践:任务管理从0到1

七、不同情况下的取舍

所有方法论最终都要落到取舍上。以下四组取舍是我被问得最多、也最容易做错的。

1. 严格响应时限 vs 弹性响应

严格时限(例如 4 小时首响)能显著压缩等待,但会产生大量低质量的"我在看"式回复,反而增加噪音。弹性时限(24 小时)执行阻力小,但改善幅度有限。

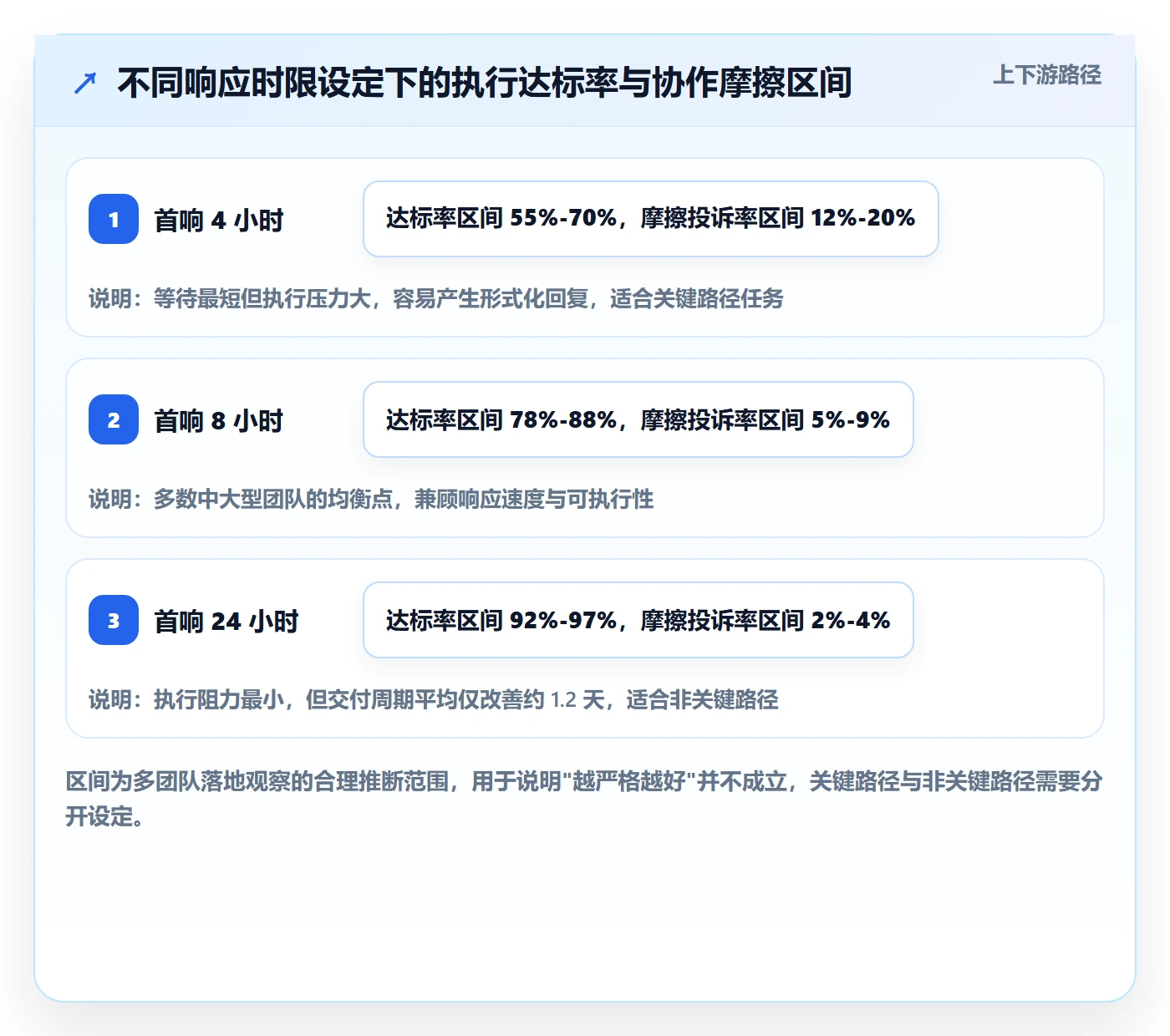

我的建议是分层:阻塞关键路径的协作请求用 4 到 8 小时,非关键路径用 24 小时。关键是分层标准要写清楚,而不是靠协作双方临场判断,否则所有请求都会自称是关键路径。

2. 工具强约束 vs 文化自觉

工具强约束的效果来得快,比如必填字段、超时自动提醒、状态不可跳过。代价是灵活性下降,特殊场景需要走例外流程。文化自觉没有配置成本,但需要 3 到 6 个月才能形成,且人员流动会快速稀释。

我倾向于对"协作人必填三项"做工具强约束,对"响应时限"做文化引导。因为前者是数据结构问题,后者是行为习惯问题,用工具解决习惯问题通常会导致形式主义。

3. 私有化部署 vs SaaS

私有化部署的优势是数据可控、可深度集成、长期成本可预测;代价是初始部署与运维投入,以及升级节奏需要自己把控。SaaS 的优势是开箱即用、迭代快;代价是数据边界受限,深度定制空间小。

判断标准不是团队规模,而是数据敏感度与集成深度。如果协作数据里包含接口定义、业务口径、客户数据,且需要与内部 CI/CD、制品库打通,私有化部署的投入通常在一年内就能通过减少的安全评审和集成返工收回。

4. 平滑迁移 vs 推倒重建

历史数据看起来是负担,但它也是判断依据。完全重建的团队在三个月后会失去趋势对比能力,说不清"到底是变好了还是本来就这样"。

如果原平台数据量在数千条以上且字段结构复杂,平滑迁移的性价比明显更高。迁移时务必做三轮字段映射校验:第一轮自动映射,第二轮抽样人工核对,第三轮补齐例外。不要接受 100% 自动迁移的承诺,例外处理才是迁移质量的分水岭。

协作人怎么做?研发团队最佳实践:任务管理从0到1

八、常见问题速答

1. 一个任务可以有多个负责人吗?

不建议。多负责人会导致责任模糊,这在任务管理里几乎是必然结果。如果确实需要两个人共同承担,正确做法是拆成两个任务,用依赖关系连接,而不是让两个名字并列在负责人字段。

2. 协作人不响应怎么办?

先判断是能力问题还是机制问题。如果是机制问题,通常是三要素没写清楚,协作人不知道要交付什么。如果是能力问题,即对方排期确实满了,那就需要把协作负载纳入排期,而不是靠个人催促解决。

实操中我会先看这个协作请求有没有写清输入和时限。经验上超过一半的"不响应",根源在请求本身不可执行。

3. 协作人要不要参加每日站会?

不需要常态化参加。协作人的参与方式应该是状态驱动:当协作关系处于"待响应"或"已阻塞"时出现在相关人的视野里,交付完成后自动退出,而不是长期占据会议时间。

4. 小团队值得引入协作人状态这种机制吗?

50 人以下可以先不做状态机制,但要建立"交付物必须写清"的习惯。状态机制的价值在于让等待可见,而小团队的等待通常可以在站会上口头同步。等人数超过 50,再补状态机制,成本并不高。

5. 从其他工具迁移历史数据会丢东西吗?

会丢,问题在于丢多少、丢的是不是关键信息。实践经验是字段映射可以做到 95% 以上,但任务之间隐含的关联关系(例如某条评论里提到的依赖)很难自动迁移。迁移前建议先梳理"必须保留的最小集合",通常是任务标题、状态、负责人、时间、关键评论。

九、结语:明天就能开始的三件事

回到最初那个数字:431 个进行中任务里 138 个卡住,其中 129 个卡在等协作方。如果当时我只是催进度、加会议、换工具,这个数字不会变。真正让数字变化的是把协作从"人情"变成"机制"。

我最想强调的独特判断有两条。第一,协作人的本质是接口合约,不是角色标签,先定义交付物再定义人,这个顺序反了就一定会退回到群聊协作。第二,协作人机制的价值不在于让人多干活,而在于把等待变成可见数据,只有可见的等待才可能被优化,被排期,被尊重。

如果你今天晚上只有半小时,我建议做这三件事:

  1. 拉出你团队所有进行中任务,统计一下"超过 3 天无状态变更"的比例。这个数字本身就是你当前协作机制的健康度体检。
  2. 挑 10 条卡住的任务,试着把卡住原因写成一个名词短语,比如"缺接口字段定义表"。写不出来的那些,就是任务边界本身有问题。
  3. 把"协作人必填三项(输入、输出、时限)"写进你们下一轮迭代的规范里,只加这三项,不要一次加太多。

两周后回看,你至少能回答一个过去答不上来的问题:这个迭代的时间,到底花在哪了。

常见问题解答(FAQ)

1. 研发团队任务管理从0到1,第一步应该先定流程还是先选工具?

我们团队十几个人,之前用表格和群聊分配任务,最近老板让我牵头把任务管理搭起来,我第一反应就是先找个项目管理工具,但又怕流程没想清楚,工具反而变成摆设。到底应该先做什么,才能不白折腾?

先定最小闭环,再选工具。具体做法:用一张白纸把任务从提出到验收的路径写出来,至少明确五个字段:任务负责人只能有1个、协作人可以有多个、交付物是什么、验收标准是什么、截止时间是什么。状态先不要超过5个,比如待排期、进行中、待协作、待验收、已完成。

然后拿2个真实迭代试跑,用表格或某项目管理工具都行,关键看信息是否齐全、阻塞是否能当天暴露。判断依据:如果任务卡住时大家第一反应是去群里问这个谁跟,说明负责人和协作人字段没定清楚;如果每天站会超过15分钟还在对状态,说明状态流转太复杂。工具是流程的放大器,流程没跑通之前,不要急着买复杂平台。

2. 任务里的负责人和协作人到底怎么分工?协作人要不要对任务完成负责?

我们经常出现一个任务挂了好几个人,结果谁都不推进,最后变成负责人在群里挨个催。我自己也当过协作人,感觉就是被拉进来干点活,但不知道做到什么程度算完。负责人和协作人的边界到底应该怎么划?

负责人对最终结果负责,协作人对明确交付物和响应时间负责。落地时,任务卡上只放一个负责人,协作人必须写清楚需要他产出什么和什么时候要,比如后端在周二前提供接口文档、设计在周三前确认交互稿。协作人不需要对任务整体完成负责,但要对承诺的交付物负责;

如果协作人没按时交付,负责人有权在站会或协作群升级,而不是自己默默补位。判断依据:一个任务如果协作人超过3个,通常说明任务拆得不够细,应该拆成子任务;如果协作人的交付物写不出来,说明这个人可能不该拉进来。

从0到1阶段,建议每周复盘一次协作人等待时长,超过24小时无响应的协作请求要升级,超过3天的协作任务要重新评估优先级。

3. 研发任务总是卡在协作环节,怎么设计跟进机制才不靠人催?

我们团队前端、后端、测试、产品经常互相等,任务状态显示进行中,其实是在等别人。每天站会都在说等某某确认,但第二天还是没动。我不想天天当催工,有没有机制能让协作自动往前走?

把等待变成显式状态和时限。具体做法:在任务状态里增加待协作或阻塞,并强制填写阻塞对象、需要什么、期望完成时间。每天站会只过阻塞项,每人不超过2分钟,负责人当场确认谁去推动、什么时候给反馈。可以设两条硬规则:第一,协作请求超过4小时未响应,负责人要在协作群提醒对方和对方主管;

第二,超过24小时未解决,升级到迭代负责人。数据口径上,从0到1阶段先盯阻塞平均时长和阻塞任务占比,目标可以设为阻塞平均时长小于8小时、阻塞任务占比低于15%。另外,每日站会不要逐个念任务,只念阻塞和当天要交付的协作物,这样才不会变成流水账。

4. 从0到1阶段,怎么判断任务管理流程有没有效果?该看哪些指标?

我们刚把任务管理流程跑起来,老板问有没有效果,我只有感觉好像清楚了一点,但拿不出证据。团队也担心指标太多变成形式主义。从0到1阶段到底该看什么,怎么用数据判断要不要调整?

从0到1只看四个指标就够:任务按时完成率、平均流转周期、阻塞时长、返工率。按时完成率按承诺截止时间算,不按实际完成时间反推,初期能到60%到70%就算健康;平均流转周期从任务进入进行中到验收通过,按周看趋势,连续两周下降说明流程在变顺;

阻塞时长看每个任务处于阻塞状态的总小时数,超过24小时的任务要复盘原因;返工率可以按验收不通过次数除以任务总数算,超过20%通常说明需求或验收标准没写清。使用方式是每两周复盘一次,不要每天盯数字。判断依据:如果指标变好但团队加班更多,说明流程在透支人力;如果指标没变但大家沟通成本下降,也值得继续。

从0到1阶段目标是让信息透明,不是一步做到完美。

核心关键词

读者评论

蒋
蒋然

个工作时响应时限在跨时区团队里可能变成形式响应。我们试过类似规则,结果大家先回一句“收到,晚点看”,真正交付物还是拖。后来按协作类型分开:接口确认要求4小时给口径,环境排期允许一个迭代内答复。响应时限如果只考核速度不考核答复质量,反而多一层噪音。

罗
罗泽宇

工具层面最难的是让“协作人”有独立状态。多数某项目管理平台只有参与人字段,想实现待响应、已交付就得靠自定义字段和自动化,维护成本不低。我们30人团队手工跑了两周就放弃了,后来只保留跨团队协作留痕和阻塞标记,内部口头协作不强行回写。规范不是越完整越好,得看协作密度。

陆
陆子涵

把协作工作量计入排期这个方向认同,但操作上容易走偏。我们试过统计协作任务次数抵扣工时,结果有人为了排期好看,把协作请求拆成多次或估算注水。而且测试、运维、架构岗天然被拉得多,统一阈值不公平。现在改成按角色设不同上限,并在迭代里预留固定协作缓冲,而不是逐个任务扣工时。

文章包含AI辅助创作:协作人怎么做?研发团队最佳实践:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/348226
