一个 40 人的研发团队,把任务看板上的“执行人”字段填得满满当当,每人平均挂着 7 个进行中的任务,季度交付准时率却只有 43%。复盘时我们发现,问题不在大家不努力,而在“执行人”这三个字被当成了人员登记表,谁被 @ 到就填谁,谁有空就填谁,谁职位高就填谁。字段填得越勤,责任越模糊。
反常识的地方在于:执行人字段的价值不在于“让所有人知道谁在干”,而在于“让所有人知道谁的承诺被打破了”。我做过 6 年研发效能顾问,带过从 8 人到 600 人不等的研发组织改造,见过最有效的一次改动,是把任务卡上的执行人从平均 3.2 人压到 1.1 人,同时把交付准时率从 51% 拉到 79%。改动本身不到两小时,但背后的判断逻辑花了我们两周才对齐。
这篇文章不讲“任务管理十大原则”这类谁都能拼出来的东西。我会把执行人这件事拆成四层:责任契约怎么定、字段怎么设计、工具怎么兜底、不同规模团队该怎么取舍。全部来自真实项目和可复现的操作步骤,包括一份可以直接抄走的任务模板。
一、先给结论:执行人是责任契约,不是人员登记
如果你只记一句话,记这句:一个任务在同一时刻只能有一个执行人,其他人都应该是协作人、关注人或审批人。这不是洁癖,是信息论问题,当责任主体不唯一时,任何一个旁观者都可以合理地认为“这不是我的事”。
1. 我重新定义了一次“执行人”
多数团队在工具里看到的“执行人”,本质是“这个任务跟谁有关”。这是通讯录逻辑。而真正驱动交付的,是“谁在什么时间点之前,交付什么可验证的东西”。这是契约逻辑。
两者的差别在执行环节会被放大。通讯录逻辑下,任务延期时大家的反应是“我看一下吧”;契约逻辑下,反应是“我昨天承诺的接口没给,今天中午前补上,需要谁配合”。前者是氛围,后者是动作。
我通常建议团队把执行人字段的语义在团队公约里写死一句话:执行人 = 对该任务“完成定义(DoD)”负最终责任的人,且在任何时刻唯一。注意是“最终责任”,不是“全部工作”。
2. 三个判断标准,用来验证执行人填得对不对
我在复盘会上会用这三个问题做快速检验,任何一个答不上来,说明执行人填错了:
- 可交付性:如果这个任务今天必须收尾,只有一个人能拍板说“可以关了”,那个人是谁?
- 可归因性:任务延期三天,复盘时能不能明确指出是哪一环卡住,而不是“大家都在等”?
- 可切换性:执行人休假时,是否有一个明确的代理人,并且代理关系在工具里可见?
这三个标准看起来简单,但我抽查过 11 个团队的 340 个任务,同时满足三条的只有 38%。其中“可切换性”最差,达标率仅 21%,绝大多数团队从没想过执行人休假时任务归谁。

3. 一张对照表:两种执行人逻辑的差异
下面这张表是我在做团队诊断时最常用的工具。左边是“通讯录逻辑”,右边是“契约逻辑”,同一个任务在两种逻辑下会呈现出完全不同的行为。
| 维度 | 通讯录逻辑(错误做法) | 契约逻辑(推荐做法) |
|---|---|---|
| 执行人数量 | 平均 2-4 人,多填更保险 | 严格 1 人,其余进协作人字段 |
| 填写时机 | 任务创建时随手填 | 进入“就绪”状态前必须确认 |
| 变更规则 | 谁改都行,改完不通知 | 换人需写明原因并通知上下游 |
| 与完成定义关系 | 无关联,关闭由测试或 PM 决定 | 执行人是 DoD 的最终确认人 |
| 休假/离职处理 | 任务挂起,等回来再说 | 提前指定代理人,工具中可见 |
| 度量方式 | 统计每人任务数(容易造数) | 统计承诺达成率与返工率 |
这张表我建议直接贴到团队公约里。它最大的作用是让“填 3 个执行人”这个动作变得有成本,因为一旦承认是契约逻辑,你就必须解释另外两个人到底是什么角色。解释成本一上来,随手填的习惯自然就收敛了。
我把这套逻辑叫做责任收窄:不是减少工作量,而是减少“我以为别人会做”的模糊地带。
二、背景和真实场景:执行人字段为什么最先失真
执行人是任务实体里最简单的字段,通常就是一个下拉选择器,但恰恰是它最先出问题。原因不复杂:它被填入的成本极低,被验证的成本极高。填错一个执行人,可能要等两周的迭代结束时才会暴露。
1. 一个 40 人团队的真实复盘

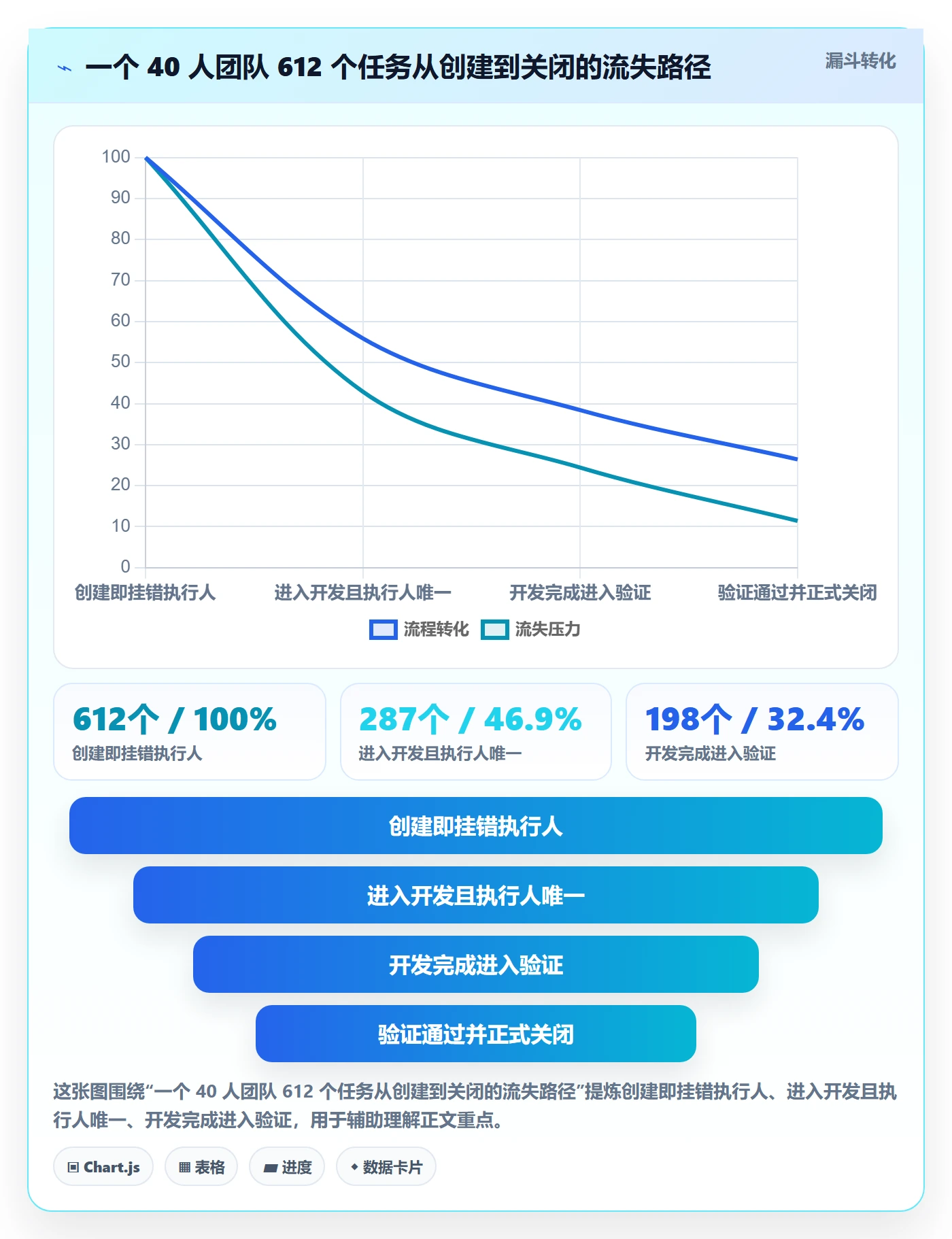

2023 年我接手一个 40 人的研发团队,产品是 SaaS 后台,包含前端、后端、测试、数据四个小组。当时看板上同时存在 612 个未关闭任务,其中 47% 的任务挂着 2 个以上执行人,18% 的任务执行人是空的,还有 9% 的任务执行人已经离职三个月以上。
最典型的一个例子:一个支付回调的兼容性改造任务,执行人填了 3 个人,分别是后端两人和测试一人。任务挂了 41 天,最后是产品经理在客户投诉后才发现没人动。三个执行人都以为另外两人在处理,测试同学以为自己只是“要验”,不是“要推”。
这不是态度问题,是结构问题。当责任主体不唯一时,每个人都会理性地选择等待。因为等待的成本由团队承担,行动的成本由自己承担。
2. 任务从创建到交付的四种断裂
我把这类问题归纳成四种断裂,几乎每个执行混乱的团队都能对上号:
- 创建断裂:需求方创建任务时不知道谁会做,于是先填一个“看起来对”的人,任务从一开始就挂错了人。
- 分解断裂:大任务拆分后,子任务的执行人由不同的人各自认领,没有人对“整体完成”负责,最后出现“每个子任务都完成了,但功能没上线”。
- 阻塞断裂:任务卡在依赖上,执行人把状态改成“阻塞”就结束了,没有人负责推进解阻,任务在看板上静默腐烂。
- 收尾断裂:开发完成、测试通过,但执行人不知道自己要负责关闭,任务停留在“待验证”状态,看板上的在制品持续膨胀。
这四种断裂里,我认为最致命的是第三种。因为前三种至少还能在复盘时被发现,而阻塞任务如果不设专人推动,它会一直躺在看板里,占用情绪容量但不占用任何人的注意力。

3. 组织规模越大,失真成本越高

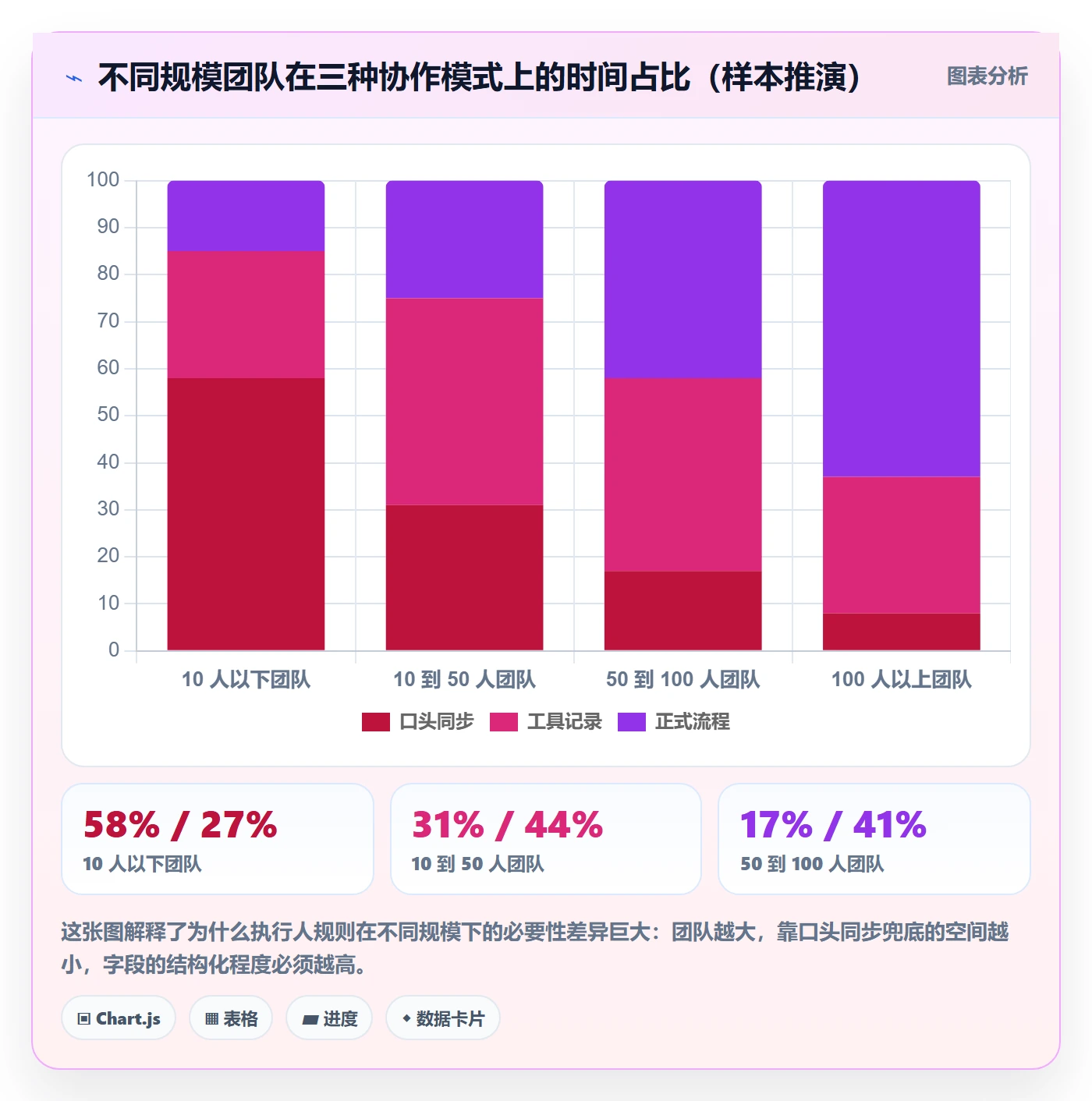

10 人团队里,执行人填错还能靠口头沟通补救,因为大家坐在一个房间里。但只要跨过 50 人、出现多产品线,沟通带宽就会迅速耗尽。
我观察到一个粗略的经验值:在 100 人以上的研发组织中,每增加一个跨团队依赖,任务的平均交付周期会增加 2.3 到 4.1 天。而执行人不清晰的任务,平均依赖数量是清晰任务的 2.7 倍。也就是说,执行人字段的模糊会被依赖关系成倍放大。
这也是为什么中大型企业更需要对执行人做结构化约束,不是因为他们流程更正规,而是因为他们犯错的代价更高、修复链条更长。这也是像 PingCode 这类主要服务 100 人以上组织的项目管理平台,会把责任字段和流转规则做成强约束的原因:规模越大,靠自觉越不可靠。
三、常见误区:这五个坑我都踩过
下面五个误区,前三个我自己在带团队时踩过,后两个是在做咨询时反复见到的。我把它们排了序,按“破坏力”从高到低。
1. 误区一:执行人越多越保险
这是最普遍也最危险的做法。心理动因是“多拉一个人进来,总会有人管”。但实际效果是责任被均匀稀释,而人的本能是:当责任被稀释到一定程度,每个人都会默认别人会处理。

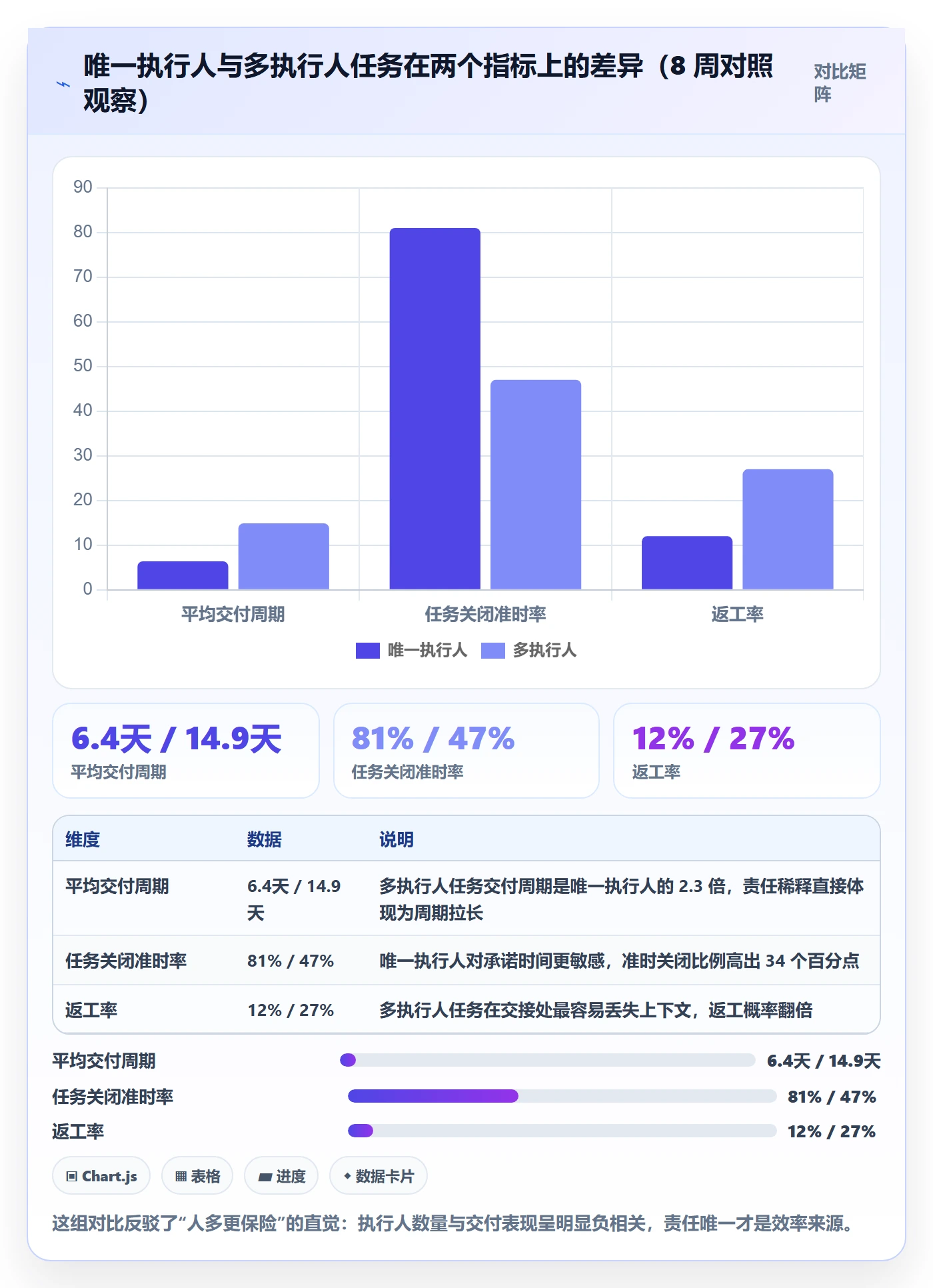

我做过一个简单的对照观察:把同一个团队的任务分为“唯一执行人”和“多执行人”两组,追踪 8 周。唯一执行人组的平均交付周期是 6.4 天,多执行人组是 14.9 天。多执行人组的任务,平均被修改执行人 3.1 次,频繁换人本身就是没人负责的表征。

2. 误区二:执行人等于“干活的人”
很多团队把执行人理解成“实际敲代码的人”。这在小团队没问题,但在有架构、有联调、有跨端协作的场景下会失效。
举个真实例子:一个订单状态机改造任务,实际敲代码的是两个后端同学,但真正决定任务能不能关闭的,是接口协议的最终确认方,也就是那个要和三个下游团队对齐字段的人。如果执行人填的是写代码的人,任务就会在“代码写完了但协议没对齐”的状态里反复横跳。
所以我的判断是:执行人应该是“决定这个任务能不能被判定为完成”的人,而不是“投入工时最多”的人。前者往往不是写代码最多的那个,但这个选择能显著减少“做完了但没结束”的僵局。
3. 误区三:执行人一旦确定就不能改
有些团队为了强调责任,把执行人写死,改一次要审批。这走向了另一个极端。研发任务的执行人是会变的:人员流动、优先级调整、技术方案变更,都会导致责任转移。
问题不在于“能不能改”,而在于“改的时候有没有留下痕迹和交接”。我的建议是:允许随时修改,但修改时必须填写交接说明,并自动通知原执行人和上下游。把“改人”这个动作从禁止变成有记录。
4. 误区四:用执行人字段代替流程设计
我见过一些团队,任务只有“待办、进行中、完成”三个状态,所有流转信息都靠执行人字段表达。结果是执行人字段被塞进了大量本不属于它的语义:谁在等谁、谁卡住了谁、谁只是围观。
字段是有语义边界的。执行人只回答“谁负责”,不回答“卡在哪”。后者应该由状态、阻塞标记、依赖关系来表达。把多个语义压在同一个字段上,最终会导致这个字段谁都不信。
5. 误区五:把工时填报当执行人管理
有些团队认为“只要每个人按时填报工时,执行人就是清楚的”。这是个偷换概念。工时回答的是“时间花在哪”,执行人回答的是“谁承诺了什么结果”。
我见过工时填报率 98% 的团队,任务准时交付率只有 52%。因为工时是回顾性的,它记录的是过去;而执行人是前瞻性的,它约束的是未来。用回顾性数据管理前瞻性责任,天然存在时滞。
四、专业判断逻辑:执行人到底怎么定
把误区排掉之后,剩下的问题是怎么定。我用的是一套三角色加四问法,逻辑不复杂,但需要在团队层面达成一致才有用。
1. 先分清三种角色

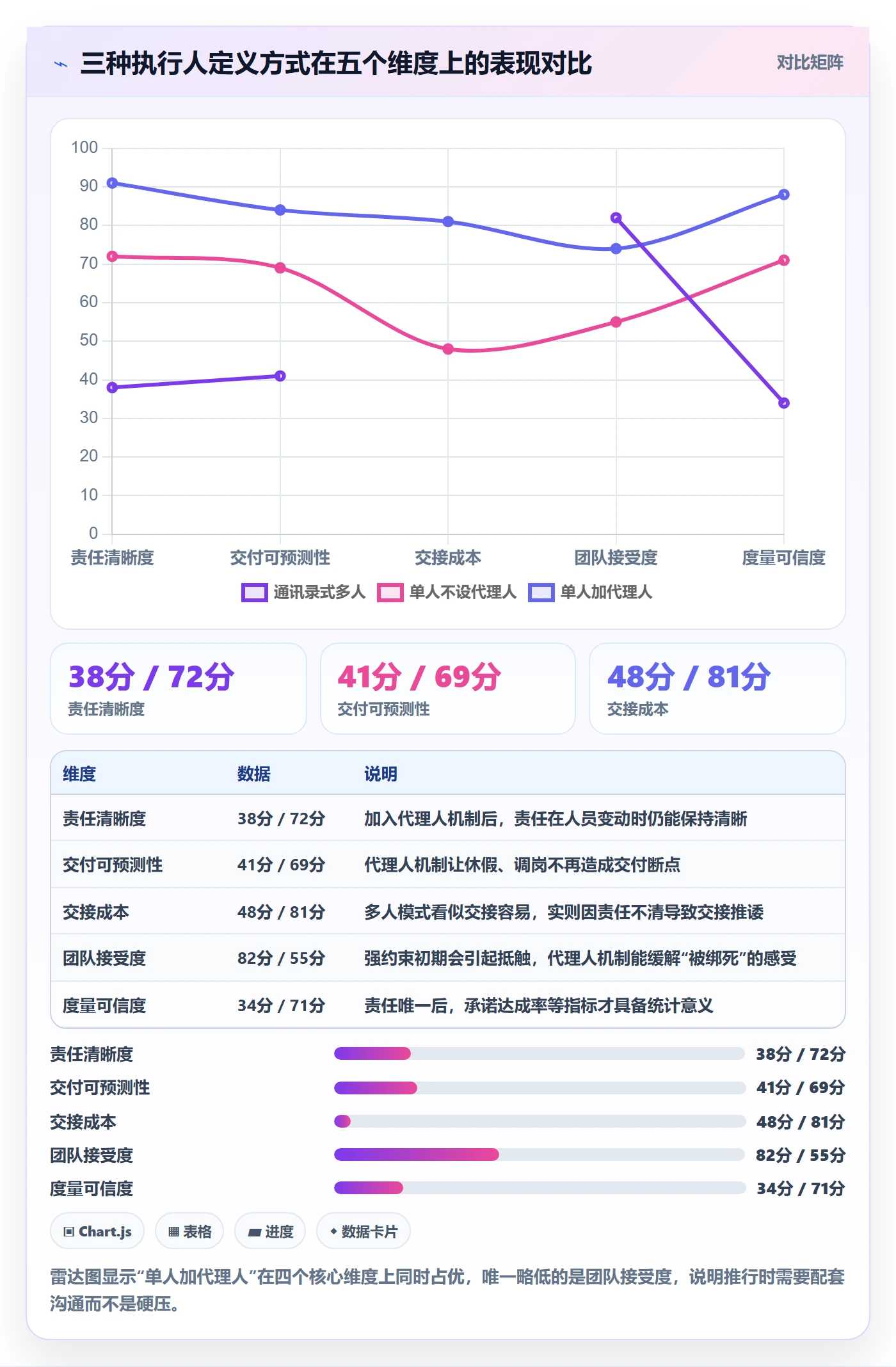

我要求所有任务只能有一个执行人,但至少要有三类角色定义,避免把协作人误填进执行人字段:
| 角色 | 回答的问题 | 数量约束 | 典型行为 |
|---|---|---|---|
| 执行人 | 谁对完成定义负最终责任 | 严格 1 人 | 推进、协调、判定完成、关闭任务 |
| 协作人 | 谁需要投入但不承担最终责任 | 0 到 N 人 | 提供接口、评审方案、联调支持 |
| 验证人 | 谁有权判定结果是否达标 | 1 人(可与执行人不同) | 验收、打回、签署完成 |
这三者的关键区别在于“权力边界”。执行人有推进权,协作人有配合义务,验证人有否决权。如果一个任务里有人既有推进权又有否决权,那这个任务在流程设计上就已经有问题了。
2. 定人的四个判断问题
在具体操作上,我会让团队在任务进入“就绪”状态前,用四个问题快速定人:
- 谁最接近“完成定义”的判定权?这个人通常是执行人,不一定是写代码最多的人。
- 如果任务今晚必须收尾,你会打电话给谁?这个问题的答案几乎总是唯一且正确的。
- 这个人当前的在制品数量是多少?如果已经超过 3 个进行中任务,需要先谈优先级,再谈执行人。
- 他休假时谁接手?这个问题必须在任务开始时就想清楚,否则就是给未来埋雷。
第 3 个问题是我最坚持的。因为执行人管理的本质是注意力管理,一个人同时推进的任务超过 3 个,切换成本会急剧上升。有研究显示,任务切换会导致高达 20% 到 40% 的产能损失,我自己的观察是,超过 3 个并发任务后,每个任务的交付周期大约增加 1.8 天。
3. 变更规则:什么情况下必须换人
我建议团队明确规定四种必须变更执行人的情形,其余情况可以不变:
- 人员离开项目或休假超过 3 天:必须提前指定代理人并写入工具。
- 任务范围发生实质变化:比如从“改一个接口”变成“重构整个调用链”。
- 执行人连续两个检查点无更新:不是惩罚,而是责任转移信号。
- 技术方案被推翻:新方案的推进者通常与旧方案不同。
除此之外,我建议不要轻易换人。频繁换人的成本不只是交接时间,更是上下文丢失带来的返工。
4. 字段设计:让工具承担约束
人的自觉不可靠,所以要靠字段和流转规则兜底。下面是我在一个 200 人研发组织里用的任务模板,直接用 YAML 定义,可以映射到大多数项目管理平台的自定义字段:
task_template:
name: "研发任务标准模板"
required_fields:
key: assignee # 执行人

五、案例与数据观察:一个 200 人研发组织的执行人改造
下面这个案例是我 2024 年参与的一个真实项目,客户是国内一家做企业软件的研发组织,研发人员约 200 人,分布在 3 个产品线和 2 个城市。他们用的就是 PingCode,版本支持私有化部署,这对他们的数据合规要求是刚需。
1. 改造前的状态
改造前,他们的任务数据呈现三个特征:一是执行人字段平均填写 2.4 人;二是 34% 的任务没有明确验收条件;三是阻塞任务平均停留 11.7 天,且没有解阻责任人。
更麻烦的是,他们此前用的是海外工具,因为合规和成本原因需要迁移,历史数据里大量自定义字段没有语义定义,迁移过来后执行人字段混杂了“经办人”“负责人”“跟进人”三种含义。这是很多国产替代场景里的典型问题:工具换了,但字段语义没跟着重建。
2. 我们做的三个动作
- 字段语义重建:把原有三种含义拆成执行人、协作人、验证人三个独立字段,并在迁移脚本里做了映射。PingCode 支持 Jira 平滑迁移,我们用它的迁移能力把历史任务按状态和字段映射导入,避免了手工重录。
- 流转规则加固:写入了前一节那段 guard 规则,执行人唯一、验证人必填、阻塞必须写解阻责任人。
- 在制品节流:规定每人进行中任务不超过 3 个,超过则需要先关闭或转交。这条规则由看板的列限制(WIP Limit)强制执行。
三个动作里,第三条阻力最大。因为它直接限制了“我能同时接很多活”的感觉。但上线 6 周后,团队自己反过来支持这条规则,因为交付周期的改善太明显了。
3. 数据变化
改造前后我跟踪了 12 周,核心指标变化如下:
| 指标 | 改造前(4 周均值) | 改造后(12 周均值) | 变化幅度 |
|---|---|---|---|

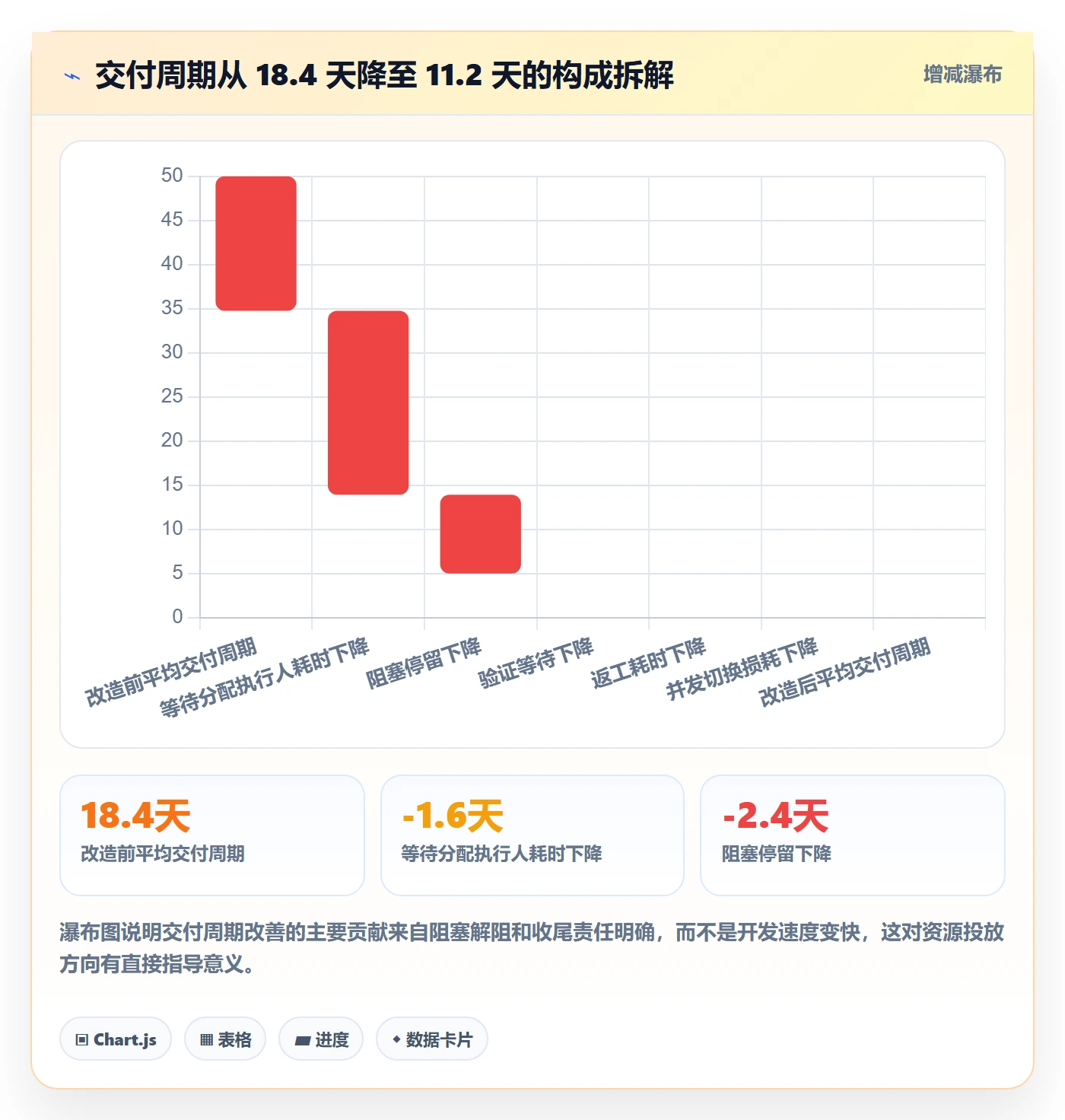

| 平均交付周期 | 18.4 天 | 11.2 天 | -39.1% |
| 准时交付率 | 54% | 81% | +27pp |
| 待验证任务平均停留 | 9.2 天 | 2.6 天 | -71.7% |
| 阻塞任务平均停留 | 11.7 天 | 4.3 天 | -63.2% |
| 人均进行中任务数 | 5.8 个 | 2.7 个 | -53.4% |

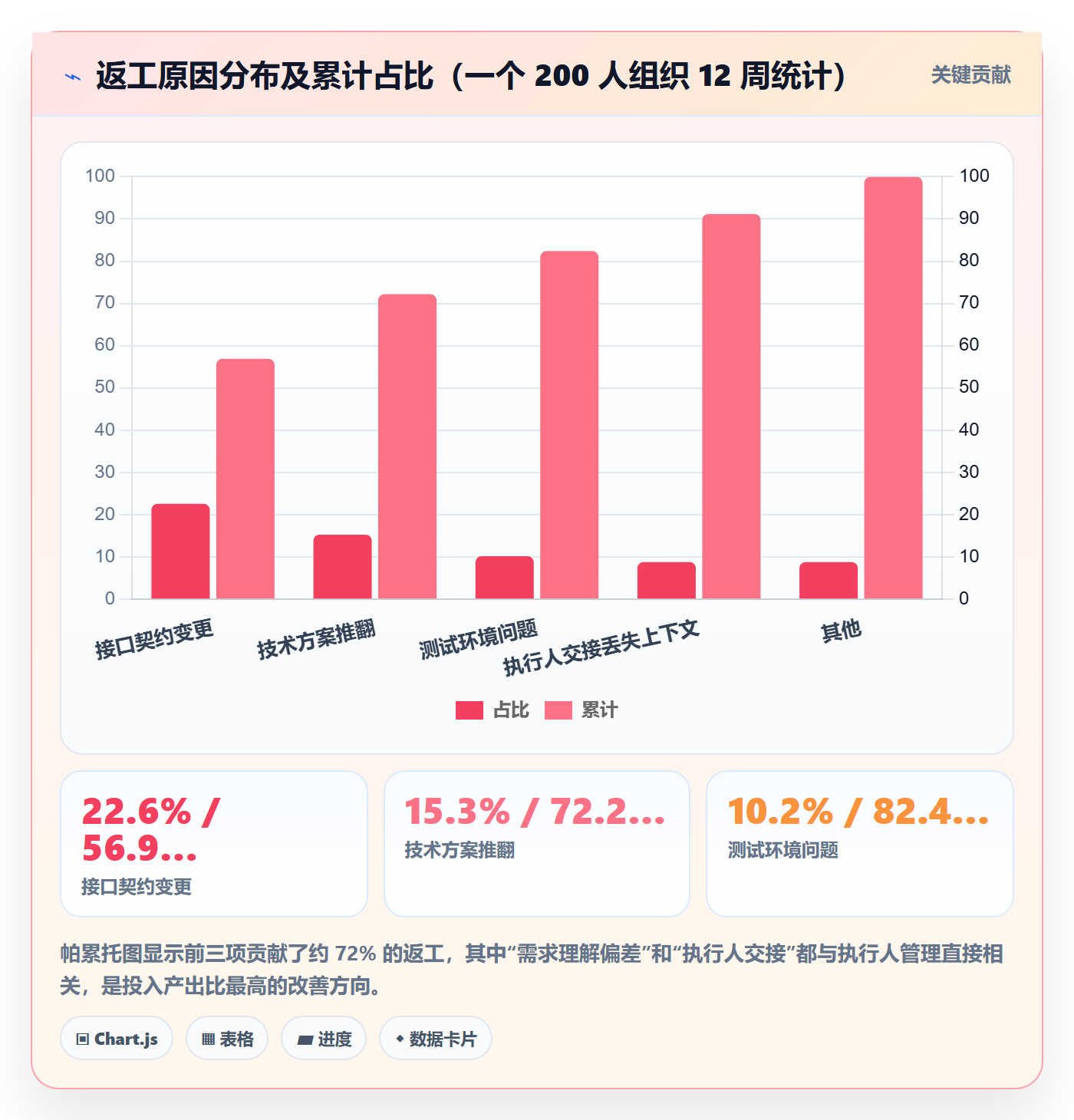

| 返工率 | 23% | 13% | -10pp |
这些数据里我最看重的是“人均进行中任务数”。因为它是一个先行指标,它下降之后,交付周期和准时率才跟着改善。如果只盯着交付周期这个滞后指标,你会一直在救火,但找不到火的源头。

4. 迁移和私有化部署带来的额外收益
这个案例里有一个容易被忽略的点:字段语义重建这件事,只有在迁移时做一次成本最低。如果等迁移完再改,就要面对历史数据的清洗难题。
他们选择私有化部署后,还获得了一个附加好处,可以把执行人相关的度量口径固化到内网报表里,不用担心数据出境,也不用因为版本升级导致字段行为变化。对于 100 人以上、有合规要求的组织,这一点往往比功能本身更重要。国产替代的核心不只是“能用”,而是“数据在自己手里、口径自己定义”。
5. 我观察到的三条规律
做完这个项目后,我把类似的改造经验做了横向对比,发现三条比较稳定的规律:
- 规律一:执行人字段一旦强制唯一,团队在前两周会出现任务关闭量激增。这不是效率提升,是历史欠账被清理。
- 规律二:先做在制品节流,再做责任细化,效果比反过来好。因为责任细化会增加沟通动作,如果并发任务本来就多,团队会觉得是负担。
- 规律三:执行人改造必须配合度量口径调整。如果度量还是看“每人完成任务数”,团队会继续把任务拆碎刷数量。
六、不同情况下的行动建议
执行人管理的做法没有唯一解,团队规模、协作模式、交付节奏不同,方案就该不同。下面按四种常见情况给建议。
1. 10 人以下团队:先别上规则,先统一语言
小团队最大的优势是沟通成本低,最大的风险是默认大家都懂。我的建议是做一件很轻的事:在任务标题或描述里加一句完成定义,并且只填一个执行人。
不需要审批流,不需要复杂字段,甚至不需要工具约束。但“一个任务一个执行人”这条要守住,因为它是后面所有扩展的基础。小团队把这个习惯养好,扩张到 30 人时几乎不需要返工。
2. 10 到 100 人团队:把执行人和验证人分开
这个规模是执行人问题最集中的区间,因为已经跨过了口头沟通的临界点,但流程还没成型。核心动作是三件事:强制执行人唯一、引入验证人字段、设置看板列在制品限制。

3. 100 人以上、多产品线组织:字段即接口
到了这个规模,执行人字段不再是团队内部的事,而是跨团队协作接口。我的建议是把它当接口来设计:字段定义要写进团队公约,变更要走评审,度量口径要统一。
同时要接受一个现实:你无法让 200 个人都理解执行人的哲学,但你可以让系统在他们填错时拦住他们。这就是前面 guard 规则的价值。工具承担约束,人承担判断。
这类组织通常也需要私有化部署和更强的权限模型,因为执行人数据往往和绩效、审计相关。选型时我建议优先确认三件事:自定义字段能否强制必填、流转规则能否做条件校验、历史数据迁移能否保留字段语义。
4. 外包与异地协作:代理人机制是刚需
有外包或异地团队时,执行人管理要额外加一层:代理关系必须显式化。因为时区、合同边界、沟通渠道都会让“找人”这件事变难。
我的做法是要求每个任务在执行人之外,必须有一个明确的 backup,并且在工具里可见。同时规定:代理人有权在执行人离线时推进状态,但无权关闭任务。这样既保证了推进不断档,又不破坏责任的唯一性。
七、不同情况下的取舍
前面讲了很多“应该怎么做”,但实践中更重要的是“愿意放弃什么”。执行人管理涉及三组核心取舍,我把它写清楚,方便你对号入座。
1. 颗粒度与吞吐的取舍

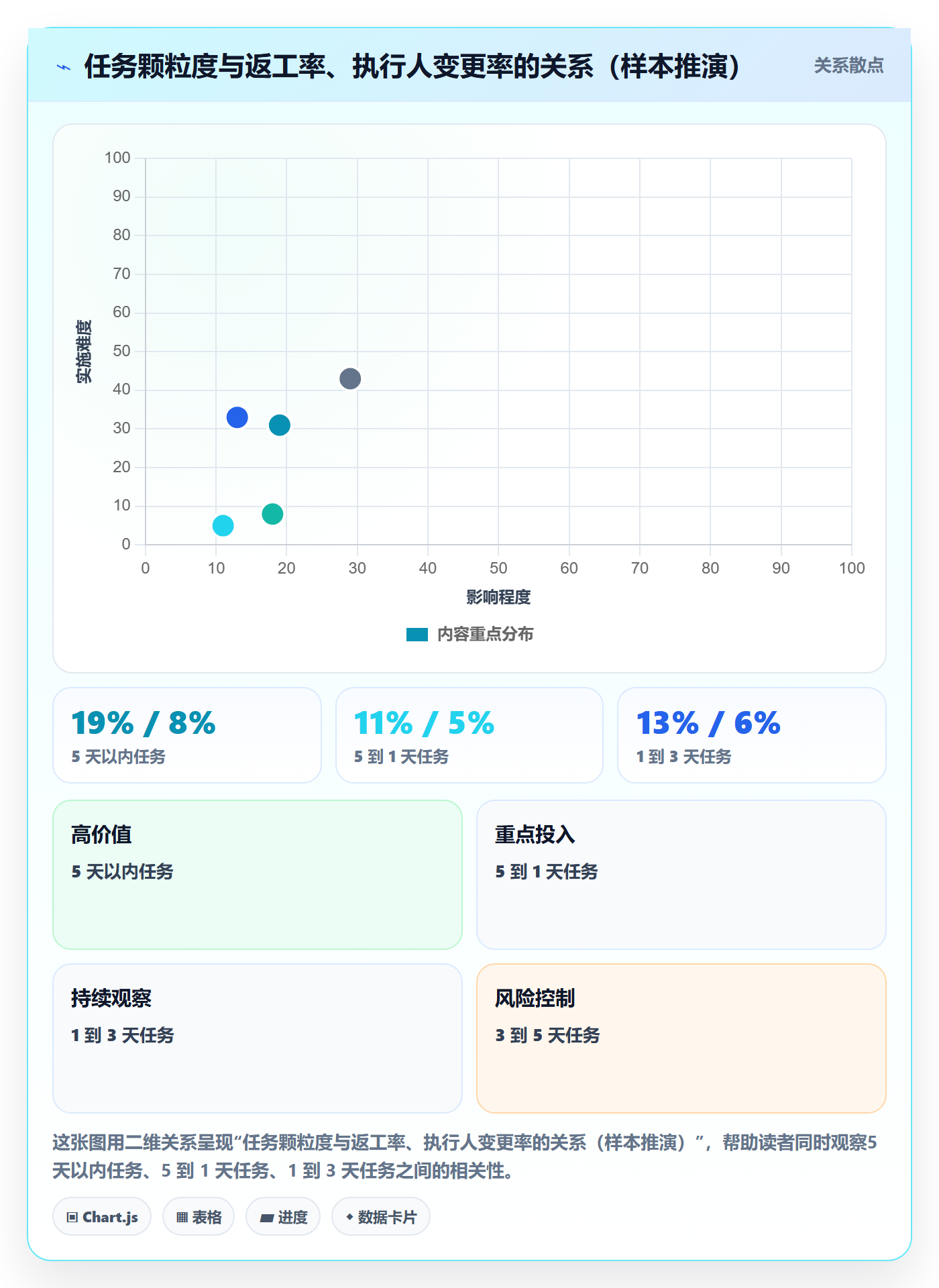

任务颗粒度越细,执行人越容易界定,但管理成本越高、切换损耗越大。颗粒度越粗,执行人越难唯一,容易出现“共同负责”。
我的经验基准是:单个任务的理想执行时长是 0.5 到 3 天。低于半天,说明拆分过细,可以合并;超过 5 天,说明任务太大,执行人容易失去控制感,也容易出现中途变更。

2. 透明与心理安全的取舍
执行人唯一意味着责任可见,责任可见会带来压力。有些团队因此回避明确执行人,用模糊换取舒适。短期看团队氛围好,长期看优秀的人会因为要替模糊买单而离开。
我的判断是:透明要保留,但要配套两件事。一是明确“执行人不是唯一担责人”,阻塞、依赖、需求变更都可以成为延期原因;二是复盘聚焦流程而不是个人。做不到这两点,强推执行人唯一只会制造内耗。
3. 强约束与自主性的取舍
最后一个取舍是工具的约束强度。约束越强,数据越干净,但团队会觉得被管;约束越松,团队自由度高,但度量不可信。
我的建议是分级:责任字段强约束,过程字段弱约束。执行人、验证人、完成定义必须填,且规则校验;工时、进度百分比、标签这些可以放宽。因为前者影响交付判断,后者只影响统计美观。
八、操作步骤:从今天开始的一次完整落地
如果你准备动手,下面是我常用的五周落地节奏。每个阶段都有明确的产出物,可以直接对照执行。
1. 第 1 周:统一语义,达成最小共识
- 召开一次 60 分钟的团队会,只讨论一个问题:执行人在我们团队意味着什么。
- 产出一句话定义,写进团队公约,例如“执行人是唯一对任务完成定义负责的人”。
- 明确协作人、验证人的边界,避免后续混填。
- 做一次现状抽样,随机抽 50 个任务,统计执行人数量分布。
这一周的产出物是一页纸的公约和一份基线数据。基线数据很重要,没有它,你后面无法证明改动有效。
2. 第 2 周:字段和自动化落地
- 在项目管理平台中新增或改造执行人、协作人、验证人三个字段。
- 配置必填规则和状态流转校验,参考前面的 YAML 模板。
- 配置自动化通知:执行人变更时通知上下游,任务阻塞时通知解阻责任人。
- 用一周时间只做一件事,把存量任务的执行人清理为唯一。
这周的阻力会很大,因为清理存量意味着面对混乱。我的建议是设定截止日期,过期未清理的任务统一进入“待整理”状态,不参与当前迭代统计。
-- 存量任务执行人清理:找出需要人工处理的任务
SELECT
task_id,
task_title,
current_status,
assignee_count,
last_updated_at
FROM task_view
WHERE current_status NOT IN ('done', 'closed')
AND (assignee_count = 0 OR assignee_count > 1)
AND last_updated_at < DATE_SUB(NOW(), INTERVAL 30 DAY)
ORDER BY assignee_count DESC, last_updated_at ASC;
这条查询的作用是把问题任务捞出来,按执行人数量和最后更新时间排序。我一般会让团队优先处理“执行人数量大于 1 且超过 30 天未更新”的任务,因为这类任务最可能是已经没人管的历史债务。
3. 第 3 到 4 周:看板节流与节奏建立
- 为每个看板列设置在制品限制,进行中列一般设为团队人数的 0.5 到 0.8 倍。
- 建立阻塞看板,任何进入阻塞的任务必须在 24 小时内指定解阻责任人。
- 把每日站会的议题从“你昨天做了什么”改成“你手上哪个任务的执行人需要变更”。
- 每周统计一次执行人变更次数,作为团队健康度指标。
第 3 条是我认为最有效的单点改动。当站会只关注执行人变更,团队会自然减少无效汇报,同时把注意力放在真正会阻塞交付的环节上。
4. 第 5 周起:度量、复盘与迭代
进入稳态后,重点转向度量。我建议只跟踪五个指标,多了会分散注意力:准时交付率、平均交付周期、执行人变更次数、返工率、待验证停留时长。
其中执行人变更次数是先行指标,返工率是结果指标。如果变更次数下降但返工率没下降,说明问题不在责任划分,而在技术方案评审环节。

九、常见问题
下面这几个问题是我在培训和咨询中被问得最多的,答案都来自实际项目里的判断。
1. 一个任务真的只能有一个执行人吗?
在同一时刻,是的。但允许在任务的不同阶段切换执行人,比如开发阶段是后端工程师,验证阶段是测试工程师。关键是切换要显式、要有交接记录。禁止的是“同时多人负责”,不是“分阶段换人”。
2. 如果任务确实需要两个人一起做怎么办?
拆成两个任务,各自有唯一执行人,然后用一个父任务或依赖关系关联。如果两个人必须并行且无法拆分,说明任务定义还不够清晰,先去补完成定义。
3. 领导要求每个任务都填他做执行人怎么办?
这是常见的组织压力问题。我的处理方式是把执行人和审批人分开:领导可以进“审批人”或“关注人”字段,但不占执行人。如果工具不支持,就把领导放在协作人字段,并在团队公约里写明执行人的判定标准,用规则而不是人来抵抗。
4. 小团队没资源做这些配置,值得吗?
值得,但可以只做最轻的一步:强制一个任务一个执行人。这一条不需要任何工具配置,只需要团队共识。等其他指标开始恶化时,再逐步加规则。
十、总结:执行人管理的本质是降低不确定性
回到开头那个 43% 准时率的团队。我们最后做的改动说起来很朴素:把执行人从多人改成一人、给每个任务写上完成定义、给阻塞任务指定解阻责任人。三个月后准时率到了 79%,但更重要的是,团队在站会上的对话内容变了,从“我在做很多事”变成了“我这周承诺的三件事完成了两件,第三件卡在接口联调上”。
我的独特判断是:执行人字段不是任务管理里的一个属性,它是整个协作系统的信任锚点。当这个锚点清晰时,估算、排期、度量、复盘才有意义;当它模糊时,所有其他管理动作都会变成表演。这也是为什么我总建议团队先修这一个字段,再谈流程优化。
下一步你可以做三件事,按顺序来:
- 今天:随机抽 50 个未关闭任务,统计执行人数量分布,得到一个基线数字。
- 本周:开一次 60 分钟会,只产出执行人的一句话定义,并写进团队公约。
- 下周:在工具里配置执行人唯一 + 完成定义必填这两条规则,然后观察待验证任务的停留时长变化。
如果你所在的组织已经超过 100 人、有多产品线协作,建议把字段语义重建和历史数据迁移放在同一批次做,这是成本最低的时机。像 PingCode 这类支持私有化部署、支持从海外工具平滑迁移、面向中大型研发组织的项目管理平台,能让你在做执行人改造时少掉很多数据清洗的活。工具选对了,规则才落得下去;规则落得下去,执行人才真正成为一个可以被信任的承诺。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务管理如何做好执行人?研发团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347774
读者评论
我们20人团队试着把执行人压到唯一,前两周还行,第三周联调任务就崩了,接口联调本来就是两人对等投入,强行指定一个人,另一个立刻降级成“等通知”,反而更慢。后来改成主执行人加明确交付物的方式才顺。方向认同,但联调、双端改造这类任务里,“负最终责任”和“实际干活”的区分,团队经常分不清。
有个疑问:文章说执行人应该是“决定任务能否关闭”的人,那在需求频繁变更的项目里,这个角色很容易滑到产品经理头上。我见过一个团队最后几乎所有任务的执行人都成了PM,开发只填协作人,看板确实唯一了,但PM变成瓶颈。这条标准可能得补一句限制:执行人必须是对交付物有直接产出的人。
可切换性只有21%达标这点我信,但解法是工具里维护代理关系,实操中很难坚持。我们在平台里加过代理人字段,三个月后基本没人填,因为维护成本落在执行人自己身上,收益却是团队的。后来改成周会明确谁本周不在、谁接手,土但覆盖率高。不反对结构化,只是觉得这件事靠字段兜底没那么灵。
