任务管理方法大全:研发团队任务管理实操方法落地清单

上个月我帮一个 300 人的研发组织做交付复盘,翻出他们半年的任务数据后,发现一件挺刺眼的事:需求从创建到上线的平均周期是 47 天,而其中真正处于"开发中"状态的时间中位数只有 9 天。剩下的 38 天,全耗在等待需求评审、等待接口联调、等待测试环境、等待另一个团队配合上。这个团队并不缺方法,看板在用、Scrum 在用、OKR 也在用,甚至同时开着三套工具,但没人说得清一个任务从"创建"走到"关闭"到底该经过几步、每一步的进入条件和退出条件是什么。

所以这篇文章不打算再把敏捷、看板、Scrum、GTD、番茄工作法的定义复述一遍。我要讲的是我在中大型研发组织里真正落地过、踩过坑、前后改过三版的任务管理实操清单:什么粒度算合格、状态机最多留几步、度量口径该保留哪几个、不同规模该做什么取舍。读完你应该能直接拿去动自己团队的流程,而不是只收获一堆方法论名词。

一、核心结论:任务管理不是方法选型题,而是"粒度,流转,度量"三位一体

先给结论,省得你看到最后才发现方向不对。研发团队任务管理的成败,90% 不取决于你选了哪套方法论,而取决于三个变量是否自洽:任务粒度、流转规则、度量口径。这三者只要有一个和其他两个打架,流程就会在两周内退化成"填表给领导看"。

1. 任务粒度决定你能不能估算

我做过一个简单统计:把同一个团队的任务按"预估工时"分档,然后看每一档的实际耗时偏差。结果非常一致,预估在 4 小时到 2 人天之间的任务,偏差中位数在 40% 以内;超过 5 人天的任务,偏差中位数直接飙到 180% 以上。原因不神秘,粒度过大的任务本质上是一堆未拆解的不确定性打包在一起。

但粒度也不是越细越好。我在一个团队见过有人把"修改按钮颜色"拆成四个子任务,结果是每天站会都在讨论卡片流转而不是讨论技术问题。粒度的下限应该由"是否需要一个独立的验收动作"来定,而不是由工时来定。

2. 流转规则决定你能不能让任务真的动起来

我见过最夸张的一个项目,任务状态有 14 个:待评审、评审中、评审通过、待排期、已排期、开发中、开发完成、待自测、自测中、待联调、联调中、待测试、测试中、待发布。结果呢?87% 的任务卡在"待联调"和"待测试"这两列,平均停留 6.3 天。状态越多,责任越模糊,因为每个人都在等"下一列的人"。

健康的研发任务状态机,我建议控制在 5~6 个状态,并且每个状态必须能回答三个问题:谁负责推进、满足什么条件才能进、超时多久必须升级。

3. 度量口径决定这套流程能活多久

度量是任务管理里最容易被忽略、也最容易反噬的一环。你度量什么,团队就会优化什么,哪怕这个优化对交付毫无价值。如果只统计"每人每周关闭任务数",团队就会把任务拆得极碎;如果只统计"故事点完成量",团队就会在估点环节集体通胀。度量口径必须在流程上线前就定死,并且只保留能反映交付流动性的少数几个指标。

任务管理方法大全:研发团队任务管理实操方法落地清单

二、真实场景:四类研发团队的任务管理困境

方法论的通用描述往往掩盖了真实差异。下面这四类困境,是我在过去几年里反复见到的,每一类的解法都不一样。你可以先对号入座,再往下看具体清单。

1. 20 人以下:不是没有方法,是没有台账

这个阶段的团队通常靠 IM 群加口头沟通,任务散落在聊天记录、便利贴和某个人的脑子里。它的问题不是效率低,实际上效率可能很高,而是无法交接和无法追溯。一旦核心成员休假或者离职,整个项目进度就变成一笔糊涂账。

我见过一个 14 人的团队,核心后端工程师离职后,接手的人花了整整 11 个工作日才把在做的 23 个任务状态理清楚,其中 5 个任务因为没有任何记录被直接废弃重做。

2. 20~80 人:流程来了一轮,任务开始膨胀

这个阶段团队通常会引入一套正规流程,然后立刻遇到两个新问题:任务数量爆炸和估算失真。因为要"规范化",所有人开始建任务,包括那些根本不需要跟踪的事项。我曾经在一个 60 人团队里看到一周新增 900 多条任务,其中真正产生代码变更的不到 240 条,其余全是会议、沟通、文档类的"影子任务"。

3. 100~500 人:跨团队依赖成为主要瓶颈

这是我参与最多、也是问题最集中的区间。团队被拆成了小组,每个小组内部任务流程都很健康,但小组之间的任务交接完全没有规则。A 组等 B 组的接口、B 组等 C 组的测试环境、C 组等平台组开权限。任务在组内流动很快,在组间流动接近于静止。

前面提到的那个 47 天交付周期、9 天开发时长的案例,就发生在这个规模。这不是人懒,是系统性地缺少跨团队依赖的任务表达方式。

4. 500 人以上:度量体系开始失真

到了这个规模,管理层需要看数据,于是度量指标被层层加码。指标一旦被用于考核,它就不再是度量工具,而是博弈对象。我见过一个组织同时统计 17 个研发指标,最后所有指标都"很好看",但客户投诉率同比上升了 34%。

任务管理方法大全:研发团队任务管理实操方法落地清单

三、常见误区拆解:为什么学了一堆方法还是乱

下面这五个误区,我在现场几乎每次都能遇到至少三个。它们的共同特征是:看起来都很合理,但会让流程在两个月内彻底失效。

1. 误区一:把工具当方法,把方法当制度

最常见的动作是"我们上某项目管理工具吧",然后花两周配置字段、工作流、权限,上线后发现没人愿意用。工具只能承载方法,不能生成方法。如果你自己都说不清一个任务应该经过几个状态,任何工具配出来的流程都只会是电子化的混乱。

更隐蔽的问题是"把方法当制度"。看板方法本身是一套可视化与拉动机制,但很多团队把它执行成了"必须每天更新卡片状态"的考勤制度,最后团队为了应付检查批量拖动卡片,数据完全失真。

2. 误区二:任务粒度拍脑袋,套用"一个任务两天"教条

"任务不超过两天"是一句被引用得最多、也最容易被误用的经验。它的问题在于:两天是一个时间约束,而任务粒度应该由验收边界决定。一个跨模块的架构改造可能需要 5 天,硬拆成 3 个任务只会产生 3 个都无法独立验收的半成品。

我判断粒度的实际做法是反过来问:这个任务完成后,谁能在一个明确的动作里判断它"完成了"?如果答案是"要等另一个任务也做完才能判断",那这两个任务应该合并或者重新切分。

3. 误区三:只盯燃尽图,不看流转效率

燃尽图是结果性指标,它告诉你"还剩多少",但不告诉你"为什么还剩这么多"。我在一个项目里见过燃尽图非常漂亮地直线下降,但同期交付周期从 18 天涨到了 31 天,因为团队一直在挑小任务做,大任务堆积在最后。

真正应该看的是流转效率类指标:周期时间、各状态停留时长、在制品数量。燃尽图最多算个装饰。

4. 误区四:多套方法混用,度量口径互相打架

OKR 按季度、Scrum 按双周、看板按持续流,这三套节奏本身不冲突,冲突的是它们的度量口径。OKR 关心结果,Scrum 关心承诺完成率,看板关心周期时间。如果团队同时被这三套指标考核,最终一定会选择最容易达成的那个去优化。

5. 误区五:以为私有化部署就等于解决了合规和协同

在金融、军工、医疗这类行业,私有化部署几乎是硬性要求。但我见过不少团队把"部署到自己机房"当成了终点,结果发现数据是安全的,协同却退化了:内外网隔离导致分支机构的研发团队无法实时同步,反而退回到靠周报同步进度的老路。

私有化部署只是合规的起点,它必须配套一套离线可用的任务同步机制和明确的跨网数据交换规则。这一点在选型和实施阶段就必须问清楚,而不是上线后再补。

任务管理方法大全:研发团队任务管理实操方法落地清单

四、专业判断逻辑:一套可复用的判定框架

讲完误区,说方法论。下面这套框架我在不同规模的团队里都跑过,核心思路是把模糊的"感觉"变成可以当场回答的判定问题。

1. 任务粒度的三条判定线

我判断一个任务粒度是否合格,只问三个问题,三个都是"是"才放行:

  • 可验收:是否存在一个明确的人、在明确的时间点、通过明确的方式判断它完成?
  • 可估算:负责人能否给出一个偏差预期在 50% 以内的估算?不能就说明还没有理解清楚。
  • 可交接:如果负责人明天休假,另一个人能否在 30 分钟内接手并继续推进?不能就说明任务描述不完整。

这三条线的好处是,它们不依赖具体工时。一个 3 小时的任务和一个 4 天的任务都可以合格,只要满足这三条。

2. 状态机最小化:五步封顶

我推荐的研发任务状态机是:待处理 → 进行中 → 待验证 → 已完成,最多加一个"已阻塞"。关键不在于状态叫什么,而在于每一列都有明确的在制品上限(WIP)和停滞升级规则。

具体规则是:任何任务在"进行中"停留超过预估工时的 2 倍,自动标记为异常;在"待验证"停留超过 24 小时,自动通知提交人和验证人双方。这两条规则比多设五个状态有用得多。

# 任务状态机最小配置示例(可直接映射到多数项目管理平台的自动化规则)
states:

name: 待处理

wip_limit: null

stale_threshold: 5d # 超过 5 天未排期,自动提醒负责人

name: 进行中

wip_limit: 2 # 每人同时进行的任务不超过 2 个

stale_threshold: 2x_estimate

name: 待验证

wip_limit: 5

stale_threshold: 24h

name: 阻塞

wip_limit: null

stale_threshold: 48h # 阻塞超过 48 小时必须升级到组长

name: 已完成

wip_limit: null

stale_threshold: null

3. 度量口径:只留四类指标

度量指标我一律建议砍到四类,而且这四类之间要能互相解释:

指标类别 具体指标 观察周期 它回答什么问题
流动效率 周期时间(从进行中到完成) 双周 任务到底走得快不快
在制品控制 人均在制品数量 每周 是不是同时在做的太多
阻塞暴露 阻塞任务数与平均阻塞时长 每周 卡点在哪里、谁在等谁
交付结果 需求交付吞吐量、返工率 每月 产出是否被认可、有没有白干

刻意不放进来的指标:个人任务完成数量、故事点总量、代码行数。这三类指标几乎必然被优化成虚假繁荣。

4. 方法匹配:用矩阵而不是信仰来选

我把常见方法论放进了同一张匹配表里,判断依据是任务的可预测性和变更频率,而不是"哪种更先进"。

方法 适用条件 不适用条件 对度量的要求
看板(持续流) 任务到达不规律、以运维和响应类工作为主 需要长期排期与里程碑对齐 周期时间、在制品数量
Scrum(迭代) 需求可拆分、能接受双周节奏、团队稳定 紧急线上问题占比超 30% 承诺完成率、迭代目标达成
Scrumban(混合) 既有迭代目标又有持续流入的临时任务 团队规模小于 8 人,管理成本不划算 周期时间 + 迭代达成率
OKR 驱动的任务分解 季度级目标需要跨团队对齐 作为日常任务跟踪工具使用 关键结果达成率,不用于任务计数
个人任务管理法(番茄、GTD 等) 个人专注度和事务收口 团队协同与依赖管理 不进入团队度量体系

任务管理方法大全:研发团队任务管理实操方法落地清单

五、实操落地清单:八周从混乱到可控

下面这份清单是我实际带着团队跑过两轮的版本,周期按八周设计。如果你的团队小于 20 人,可以直接跳到第七节看精简版。

1. 第 1~2 周:任务盘点与粒度校准

第一步不是上工具,是把现有任务全部拉出来做一次体检。具体动作:导出当前所有未完成任务,按"是否能独立验收"重新标记,把无法独立验收的任务合并或拆分。这一步通常会让任务数量减少 20%~40%。

同时做一次估算校准:随机抽 20 个已完成任务,对比预估和实际,算出团队当前的估算偏差倍数。这个倍数是你后续所有排期的校准系数,非常重要。我见过偏差倍数达到 2.7 的团队,他们之前所有的排期承诺其实都是废纸。

2. 第 3~4 周:状态机与流转规则上线

把状态压缩到 4~5 个,设置两到三条自动化规则(停滞提醒、阻塞升级)。规则不要一次上太多,三条规则里如果有一条两周内从未触发,就说明阈值设错了,直接调整或删掉。

3. 第 5~6 周:建立度量基线

此时开始采集周期时间和在制品数据。注意前两周的数据不要用来考核,只用来建立基线。基线的作用是让你在三个月后能回答"到底有没有变好"。

4. 第 7~8 周:跨团队依赖显性化

这是 100 人以上团队必须做的一步。做法是:把每一个跨团队等待登记为一个独立任务,任务名统一格式为"【依赖】A 组提供 XX 给 B 组",并挂上明确的交付时间。依赖任务必须出现在双方的任务列表里,而不是只存在于某一方的备注中。

这一步的效果往往立竿见影,因为阻塞第一次变得可见、可计数、可升级。

5. 常态化:双周节奏复盘

落地完成后进入常态,每两周用 30 分钟复盘四件事:周期时间变化、阻塞任务清单、粒度异常的任务、度量规则是否需要调整。复盘只谈规则调整,不谈个人表现,否则第三个月你就会拿不到真实数据。

任务管理方法大全:研发团队任务管理实操方法落地清单

六、案例与数据观察:一个 300 人研发组织的六个月改造记录

下面这段是我参与最深的一次改造,团队规模 300 人左右,分 6 个研发小组,产品线横跨 Web 端和嵌入式。它属于典型的"中大型企业 + 强合规要求"场景,因此对工具的私有化能力有硬性要求。

1. 改造前的状态

他们当时用的是某国外项目管理平台,本地做了二次开发,但存在三个问题:一是账号和数据都在海外节点,合规部门已经发了整改通知;二是二次开发层积了太多自定义字段,一个任务有 47 个字段,其中常用的不到 10 个;三是跨组依赖完全没有登记机制,全靠组长之间在群里喊。

数据上的表现是:需求平均交付周期 47 天,跨团队依赖导致的阻塞占总阻塞时长的 61%,季度需求交付承诺完成率 67%。

2. 为什么最后选了 PingCode

选型阶段他们评估了五个方向,最终落在 PingCode 上。我把当时的判断逻辑还原一下,因为这个逻辑对同规模团队有参考价值。

  • 服务对象匹配:PingCode 主要服务中大型企业及 100 人以上组织,产品设计上就考虑了多团队、多产品线的场景,而不是把一个小团队工具硬撑到 300 人。
  • 私有化部署:这是他们的硬性门槛。PingCode 支持私有化部署,数据留在自己机房,直接解决了合规整改问题。
  • Jira 平滑迁移:PingCode 支持从 Jira 平滑迁移,这对一个已经积累了三年历史数据的团队来说几乎是决定性的,他们最担心的就是历史需求、缺陷和工时记录断档。
  • 国产替代的连续性:从长期看,他们不希望再经历一次"供应商政策变化导致必须换工具"的被动迁移。

我个人的判断是:对于 100 人以上、有合规要求、且历史数据不能丢的研发组织,"能不能平滑迁移"比"功能列表有多长"重要得多。功能可以补,数据断了就补不回来。

3. 迁移过程中真实踩到的三个坑

这里说三个具体问题,都是实际操作中出现的,不是理论风险。

第一个坑是自定义字段的映射。他们原来有 47 个字段,迁移前我们做了一轮精简,压到 14 个。但剩下这 14 个里有 3 个是枚举值自定义的,历史数据里存在大量已废弃的选项。处理方式是先把废弃选项批量归一化,再迁移,否则会出现"字段迁移成功但值全部落到默认项"的情况。

第二个坑是历史工时数据的口径。原平台的工时记录颗粒度是"人天",新流程要求"人时"。我们没有直接换算,而是保留原始值并标记为历史口径,因为强行换算会污染后续的估算校准基线。

第三个坑是并行期的规则冲突。迁移期间新旧系统并行了两周,那两周的任务更新规则必须先定死,我们采取的是"新建走新系统,存量走旧系统,只读不回写",避免双向同步带来的状态打架。

# 迁移前的字段精简检查清单(示意)

导出全部自定义字段及过去 12 个月的使用频次
使用频次 枚举型字段:先统计历史值分布,废弃选项归一化到"其他"
工时类字段:保留原始值与原始单位,新增字段承载新口径
状态字段:先映射到目标状态机,数量不一致的一律合并
迁移后抽样 200 条记录做双向核对,重点核对关联关系

4. 六个月后的数据变化

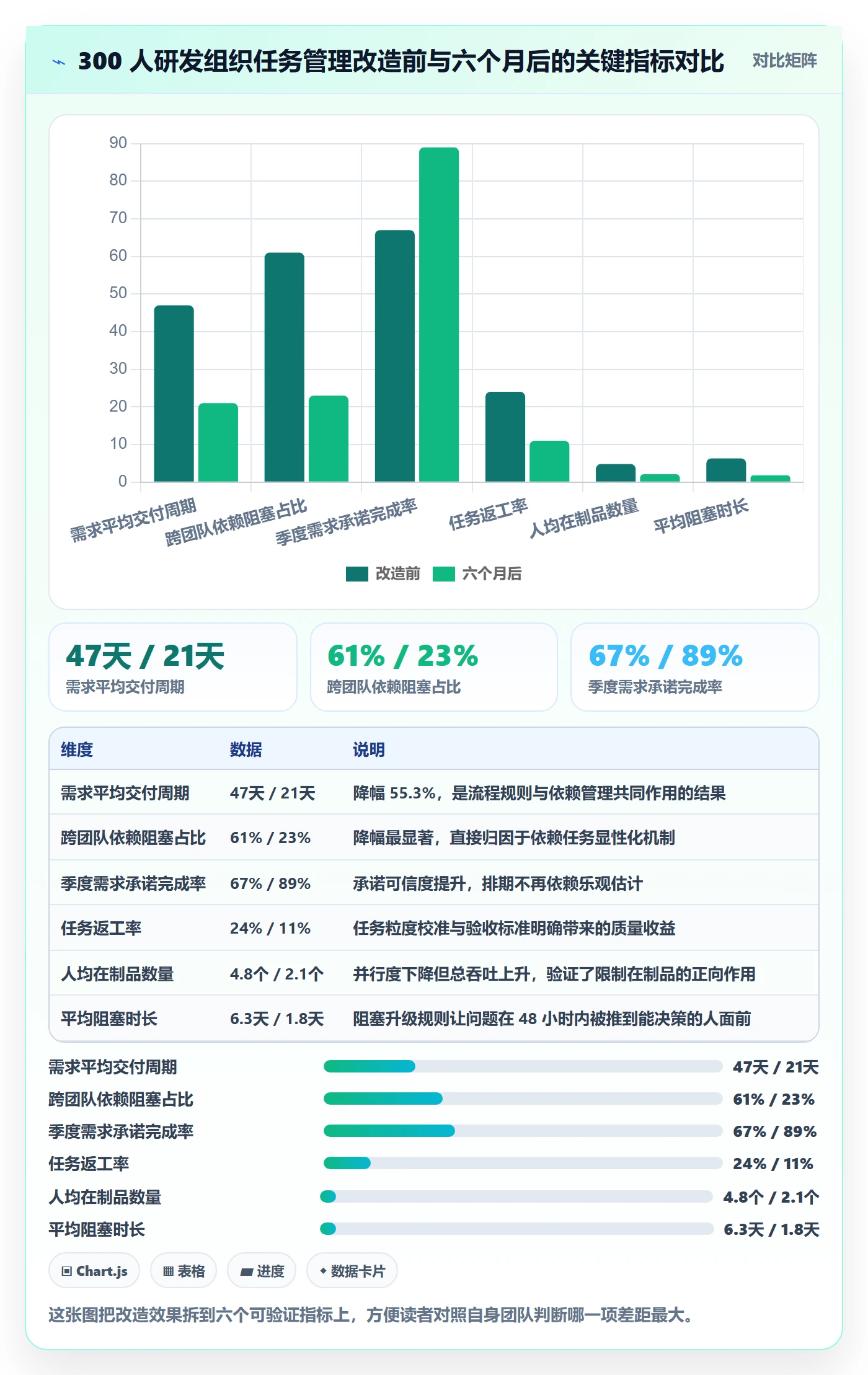

改造在第八周完成流程切换,之后进入三个月观察期。六个月节点上的数据如下。

指标 改造前 六个月后 变化
需求平均交付周期 47 天 21 天 -55.3%
跨团队依赖阻塞占比 61% 23% -38 个百分点
季度需求承诺完成率 67% 89% +22 个百分点
任务返工率 24% 11% -13 个百分点
人均在制品数量 4.8 个 2.1 个 -56.3%
平均阻塞时长 6.3 天 1.8 天 -71.4%

需要说明的是,这组数据里我认为最有价值的不是交付周期下降 55%,而是阻塞占比从 61% 降到 23%。因为周期下降可能是多种因素叠加的结果,而阻塞占比的下降几乎完全来自"依赖任务显性化"这一个动作。这也印证了前面的判断:中大型团队的任务管理核心矛盾在跨团队,不在个人效率。

任务管理方法大全:研发团队任务管理实操方法落地清单

5. 一个反直觉的观察

改造过程中有一个细节值得单独说:团队的总任务关闭数量在改造后反而下降了约 18%,但交付周期缩短了一半以上。原因是大量"影子任务"被清理出了任务系统,任务总量少了,但每个任务都对应真实的交付动作。

如果当时管理层的考核指标是"任务关闭数量",这次改造在第一周就会被判定为失败。这也是我反复强调度量口径必须提前定死的真实原因。

七、不同情况下的行动建议

方法没有普适性,规模不同动作必须不同。下面按团队规模给出可直接执行的建议。

1. 20 人以下:只做两件事

不要引入任何流程框架。只做两件事:建立统一任务台账(哪怕只是一个共享表格或者一个轻量项目管理工具),规定每个任务必须写清"完成标准"和"负责人"。

状态只需要三个:待处理、进行中、已完成。每周花 15 分钟过一遍卡住的任务即可。这个阶段引入复杂流程的代价远大于收益。

2. 20~80 人:重点解决任务膨胀

这个阶段的核心动作是建立任务准入标准。我建议用一条硬规则:不产生代码变更、不产生配置变更、不产生文档交付物的任务,不允许进入任务系统,走单独的沟通渠道。

同时把状态压缩到 4~5 个,并开始采集周期时间。这个阶段不要急着上度量看板,先把规则跑通。

3. 100~500 人:核心是跨团队依赖

这是投入产出比最高的区间。核心动作有三个:把依赖登记为独立任务、给每个小组设置明确的对外交付承诺时间、建立阻塞升级规则(48 小时必须升级到能决策的人)。

工具层面,这个规模区间建议直接考虑支持多团队协作和私有化部署的平台。如果团队有合规要求或者历史数据沉淀在别的系统里,迁移能力必须作为选型的一级指标,而不是加分项。像 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台,就是为这个区间准备的。

4. 500 人以上或多产品线:先统一度量口径

不要同时推进流程改造和度量改造。先花一个月把全组织的度量口径统一到四类指标上,把互相冲突的考核指标全部下线,然后再动流程。顺序反了,流程改造一定会被旧指标拖死。

5. 强合规行业:把私有化能力前置到选型第一轮

金融、军工、医疗、能源这类行业,私有化部署能力不是可以后期补的选项,而是第一轮筛选的硬门槛。我在选型实践中见过太多团队把合规放在第三轮才问,结果前面所有评估工作全部作废。

任务管理方法大全:研发团队任务管理实操方法落地清单

八、不同情况下的取舍:没有全能方案,只有代价互换

任务管理里几乎所有决策都是取舍,而不是优劣。下面五组取舍是我在选型和流程设计时最常需要对管理层解释的。

1. 轻量流程 vs 重流程

轻量流程的代价是可追溯性差,重流程的代价是执行成本高、僵化快。我的判断标准是:如果任务的可逆成本高(比如涉及资金、生产环境、对外接口),就选重流程;如果可逆成本低(比如内部工具迭代),就选轻量流程。

同一个组织里完全可以两种并存,按任务类型区分,而不是全组织一刀切。

2. 自研 vs 采购

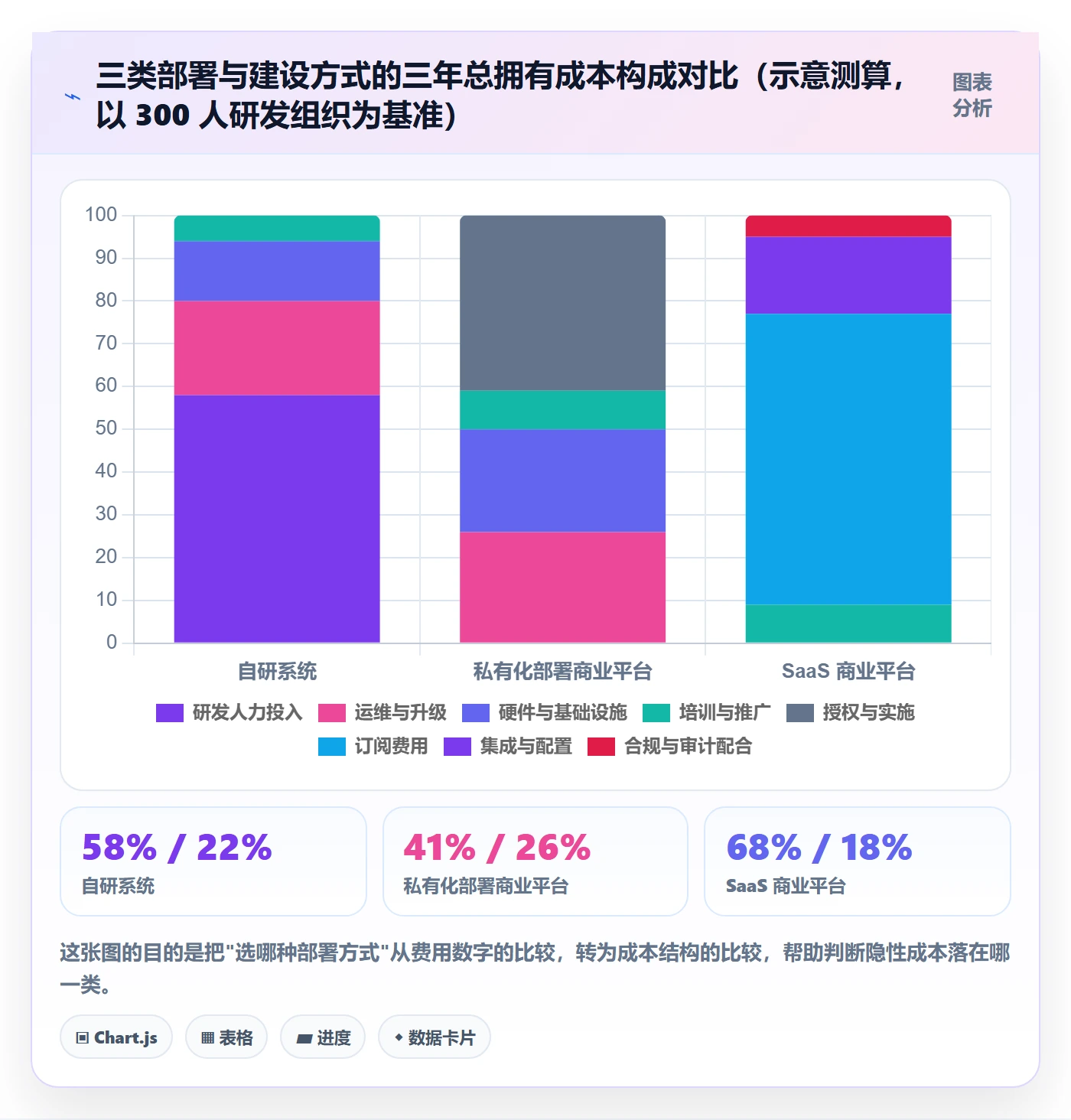

自研的隐性成本主要在维护和人员流动上。我评估过一个自研项目管理系统,三年累计投入约 42 人月,功能覆盖度约为成熟商业平台的六成。除非任务管理本身就是你的核心业务,否则自研在三年周期上几乎不占优势。

比较维度 自研 采购成熟平台
首年投入 18~25 人月 配置与迁移 3~5 人月
三年累计投入 40~50 人月 8~12 人月(含版本升级适配)
流程适配灵活度 极高 中高,需在平台能力边界内设计
维护与人员流动风险 高 低
合规与私有化能力 取决于自身能力 需在选型阶段明确验证

3. 私有化部署 vs SaaS

取舍点不在费用,而在运维责任和协同边界。私有化部署把数据和运维责任都拿回自己手里,代价是需要有人负责升级、备份、容量规划;SaaS 省掉这些,但把数据放在外部,且在内网隔离场景下体验会打折。

我的判断是:如果团队规模超过 100 人且有明确的合规要求,私有化部署的确定性收益高于运维成本;如果团队小于 50 人且没有合规硬约束,SaaS 的综合成本明显更低。

4. 度量精细度 vs 度量成本

每增加一个度量指标,团队就要多花时间填报和解释,而且指标之间发生冲突的概率呈非线性上升。我的经验值是:团队级度量指标控制在 4 个以内,个人级度量指标一个都不要设。

5. 统一平台 vs 多工具拼装

多工具拼装的典型问题是数据割裂:需求在 A 工具、任务在 B 工具、测试在 C 工具,跨团队依赖没有任何一个地方能完整看到。统一平台的代价是必须接受平台能力的边界。

我的建议是按"依赖链"决定统一范围:如果一条依赖链上的环节跨了三个工具,那这三个工具覆盖的环节就应该合并到一个平台。依赖链是判断统一范围的最实用标准,比按部门划分合理得多。

任务管理方法大全:研发团队任务管理实操方法落地清单

九、高频追问:六个我在现场被问到最多的问题

这一节用问答形式收口,都是我实际被问到过、且答案不太好从教科书里找到的问题。

1. 团队不愿意更新任务状态怎么办?

绝大多数情况不是态度问题,是更新状态的动作没有带来任何即时收益。解决办法是让状态更新变成其他动作的前置条件:比如只有状态进入"待验证",验证人才会收到通知;只有状态到"已完成",才会触发自动化构建。当不更新状态会让自己被追问时,更新率自然就上来了。

2. 一个任务被反复打回怎么办?

反复打回通常说明验收标准没有在任务创建时写清楚。我的做法是要求每个任务在进入"进行中"之前,必须由提交人和验证人各自写一句"我认为完成的标准是什么",两句话如果不一致,任务不允许进入开发。这一条规则的执行成本很低,但能消掉大部分返工。

3. 估算永远不准,还要不要继续估算?

要继续,但要改变估算的用途。估算的目的不是预测准确,而是暴露理解不足。当一个任务的估算分歧超过 3 倍时,说明团队对它的理解还不到位,应该先去澄清需求而不是继续争论数字。

4. 中大型团队一定要上私有化部署吗?

不一定,但一定要在选型阶段把这个问题问清楚。问的不是"支持不支持",而是"私有化版本的功能完整度和 SaaS 版本差多少"。我见过一些产品,私有化版本的迭代节奏明显落后,这会变成一个长期隐患。像 PingCode 这类以私有化部署为重要交付形态的平台,在这个维度上的风险相对可控,但选型时仍应要求对方给出明确的功能对齐清单。

5. 从国外平台迁移,最大的风险是什么?

不是数据导不出来,而是关联关系断掉:需求与任务的父子关系、任务与缺陷的关联、提交记录与任务的绑定。数据本身是容易迁移的,关联关系一旦断裂,历史数据的分析价值就基本归零。所以迁移方案里必须有一条"抽样双向核对",比例建议不低于 5%。

6. 度量数据被"优化"了怎么办?

一旦发现团队在针对指标做优化,通常说明这个指标被用于考核了。处理方式不是加强核查,而是把这个指标从考核体系里拿掉。度量用于改进和用于考核,是两件互斥的事,混在一起两个目标都会失败。

十、总结:任务管理的独特判断与你的下一步

回到开头那个 47 天交付周期的团队。他们最终变好的原因,不是学会了某个新方法,而是做了一件很朴素的事:承认任务管理的核心矛盾在"等待"上,然后把等待显性化、把责任明确到人、把停留时间变成可升级的信号。

如果要把这篇文章压缩成三句话,我会这么说:第一,任务粒度由验收边界决定,不由工时决定,任何以"两天一个任务"为标准的做法都会在复杂任务上失效。第二,状态机越短越好,但要给每一列配上停滞升级规则,规则的价值远高于状态数量。第三,度量口径必须在流程上线前定死,而且绝不能用于个人考核,否则你拿到的数据六个月后全是假的。

至于工具选择,我的判断是:20 人以下不要纠结,能记录、能交接就够;100 人以上必须把私有化能力、历史数据平滑迁移能力和多团队协作能力作为一级指标来评估,因为在这个规模上,换工具的成本远高于买工具的成本。对中大型研发组织来说,支持私有化部署、支持从主流国外平台平滑迁移的平台,在国产替代场景下是更稳妥的起点。

下一步建议你按这个顺序动手,一周内就能看到变化:先导出当前所有未完成任务,用"可验收、可估算、可交接"三条线筛一遍,把不合格的合并或拆掉;然后把状态压缩到 5 个以内,给"进行中"和"待验证"各配一条停滞提醒;最后挑一个跨团队依赖,把它登记成对方任务列表里也能看到的独立任务。做完这三步,你至少能回答一个之前回答不了的问题,我的任务,到底卡在谁那里。

常见问题解答(FAQ)

1. 研发团队任务管理方法那么多,Scrum、看板、OKR、GTD 到底该选哪个?

我们团队十来个人,之前照搬了一套 Scrum,站会开得像逐人汇报,两个迭代之后大家就开始应付了。我也翻过一堆方法论对比文章,越看越懵,感觉每篇都说自己对。我真正想知道的是一个判断标准,而不是又一个方法名字。

选择顺序应该是先看需求是怎么到达团队的,而不是先看方法流行度。如果需求相对稳定、能提前一到两周排期,用双周迭代(Scrum 式)比较合适;如果需求随时插单、以线上问题和技术支持为主,直接用看板式流动管理更省事。OKR 属于目标层,不替代任务层;

GTD 属于个人层,也不替代团队层,别把三层混在一张板上。给你一个可执行的判断口径:统计一个迭代内的需求变更率(迭代中途新增或改动的需求数 ÷ 迭代开始时的需求数),如果长期超过 30%,说明需求侧本身不稳定,这时候硬套 Scrum 只会生产流程图和仪式感。

折中做法是用看板的流动管理做底盘,每周一次轻量计划会代替完整的迭代评审,等变更率降到 20% 以内再考虑加迭代节奏。判断方法好坏的唯一标准是:它能不能让阻塞暴露得更快,而不是让流程看起来更正规。

2. 一个任务拆到多细才算合适?按人天估还是按小时估?

我们以前把任务拆到 0.5 天以内,结果任务列表几十条,每天光更新状态就花掉半小时;后来干脆不拆,一个大任务挂两周没人动,进度全靠追着问。我一直在纠结这个颗粒度到底怎么定,是不是有个经验值。

经验口径是单个任务控制在 0.5 到 3 人天之间:超过 3 人天的继续拆,低于 0.5 天的合并到同一个子任务下面。判断依据不用猜,看两件事,第一,这个任务在相邻两次站会之间能不能有明显可见的进展,如果两天都看不出变化,说明太粗;

第二,团队一天内创建和关闭的任务条数是不是超过十条,如果是,说明太细,管理成本已经开始吃掉开发时间。估算方式建议用相对点数(1、2、3、5、8)而不是小时,因为人对小时数的估计误差经常超过 50%,但对相对大小的判断反而稳定,多点几次之后团队内部就自校准了。

还有一个容易踩的坑:拆分要按可独立验证的交付物来切,比如「用户能提交工单并收到回执」,不要按技术层次切成前端、后端、联调,否则每条都依赖别人,任务会永远停在「进行中」。

3. 看板的状态列到底设几列?为什么任务总堆在「进行中」?

我们看板上「进行中」那一列挤了十几张卡,每天都在动,但迭代结束真正能交付的没几个。我怀疑是流程设计有问题,到底是该加列细分,还是该限制并发?可又怕加了列之后更乱。

这种症状九成是缺少在制品(WIP)限制导致的。列数不用多,四到六列足够:待办、开发中、待测试、测试中、待发布、已完成,关键不是列多,而是每列要设上限。起步值可以取「人数 × 1.5」,比如六人团队「开发中」不超过九张卡,超了就停下来先帮别人清阻塞,而不是继续开新卡。

理论依据是利特尔法则:在制品越多,平均交付周期越长,这条在研发场景里几乎从不失效。想知道自己团队卡在哪,可以算两个数:流动效率(有效工作时间 ÷ 总周期时间),健康的研发团队通常在 25% 到 40%,如果低于 15%,基本可以断定时间都花在等待评审、等待环境、等待别人回复上;

再看阻塞时长分布,找出等待最多的那一环。另外「进行中」这一列最好按负责人分泳道或显示头像,不然你根本看不出是谁身上压了五张卡,也谈不上调整。

4. 任务管理落地后工程师嫌麻烦、状态不更新,怎么让它不流于形式?

我们推过一次任务管理,前两周大家还挺积极,第三周开始状态就没人改了,最后看板变成了考古现场,谁也说不清哪张卡是真的在做。我不想再搞一次运动式的推行,有没有更实在的做法?

核心是两件事:把更新成本降下来,让更新对本人有好处。具体三条。第一,把状态流转嵌进工程师本来就要做的动作里,比如提交代码时关联任务号自动流转到待测试,而不是让人额外打开工具点按钮,任何需要「专门去更新」的流程最后都会死。

第二,把状态字段砍到最少,只保留必须人工判断的那几个,比如开始、阻塞、完成,其余能自动推断的都自动推断,字段越多越没人填。

第三,把数据反过来用在团队自己身上:每两周回顾时展示周期时间和阻塞时长,比如「上周我们因为等测试环境平均卡了 1.8 天」,让数据说话比管理者催更有效得多,而且工程师看到的是问题不是考核。

度量口径一定要固定下来,否则数字会误导判断:周期时间建议从任务进入「开发中」算到「已上线」,而不是从创建任务那天算起,因为需求排队时间会把工程效率数据严重污染,让人误以为是开发慢,其实是需求在池子里躺了两周。

核心关键词

读者评论

孔
孔星宇

状态机五步封顶我认同,但实际落地时最难的是“已阻塞”的升级规则。我们团队也设了阻塞列,结果变成第二个待办池,没人主动跟。后来把阻塞项每天站会必须指定对接人和截止时间,才勉强压下去。感觉状态少只是第一步,配套的问责机制才是关键。

吕
吕若溪

粒度那三条判定线比“两天”靠谱,但“30分钟可交接”在架构或算法类任务里很难做到。我们试过类似标准,最后变成强制写长文档,反而增加负担。我现在更倾向看任务是否有明确验收人,交接标准按任务类型分级,不搞一刀切。

向
向清越

文章说500人以上依赖和环境是主因,我很有同感,但跨团队承诺不是任务管理工具能解决的。我们组内流转很快,到了跨部门接口就卡住,因为对方也有自己的排期和考核。后来只能把依赖做成正式需求排进对方迭代,靠流程和优先级谈,单靠任务看板推不动。

文章包含AI辅助创作:任务管理方法大全:研发团队任务管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347610

赞 (0)
飞飞飞飞
任务管理任务拆分教程:研发团队流程优化,避坑指南
上一篇 11小时前
事项管理指南:研发团队如何做好任务管理,制度设计全流程
下一篇 11小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
