子任务流程与规范:研发团队任务管理流程优化关键指标

迭代结束前三天,看板上某个需求的子任务完成度显示 9/10,团队上下都以为稳了。结果评审时才发现,最后那个没结的子任务叫"联调验证",它已经静默卡了四天,而这条链路直接决定需求能否上线。类似的事故我在过去三年做研发效能诊断时遇到过二十多次,它们的共同点从来不是团队不努力,而是子任务流程从一开始就没有被定义成一套可度量的规范。子任务被创建、被勾选、被关闭,却没有人回答三个基本问题:一个子任务多大算合适?

卡住多久算异常?子任务完成度能不能代表需求可交付?这篇文章就围绕这三个问题,把子任务流程拆成可落地、可度量、可优化的指标体系和操作规范。

一、核心结论:子任务流程优化真正要看的是四个指标

大多数团队评估任务管理流程,第一反应是看"任务完成率"或者"看板是否整洁"。这两个指标几乎没有诊断价值,因为完成率可以通过把子任务拆得足够碎来人为拉高,看板整洁更是可以用"不建子任务"轻松实现。我判断一个团队的子任务流程是否健康,只看四个指标,它们分别对应进度可信度、拆分合理性、流动效率和返工成本。

1. 子任务完成度方差:衡量进度是否可信

做法很直接:在迭代进行到 70% 时间点时,记录每个需求下子任务的完成比例,与迭代结束时的实际交付结果做对比。如果某个需求在 70% 节点显示完成度 80%,最终却没能交付,这就是一次"进度失真"。把所有需求的失真幅度取方差,方差越大,说明看板上的进度越不可信。

我跟踪的样本里,健康团队的完成度方差通常低于 0.08,而问题团队普遍在 0.2 以上。方差比平均值重要得多,因为平均值会被几个拆得极细的需求拉平,方差才会诚实地暴露"有的需求进度很真、有的需求进度全靠猜"。

2. 子任务颗粒度中位数:衡量拆分是否合理

统计所有子任务的计划工时,取中位数。这个数字应该落在 4 到 16 小时之间。低于 4 小时意味着拆分过细,会产生大量状态切换和登记开销;高于 16 小时意味着子任务已经蜕变成"小需求",无法在一天内闭环,风险重新变得不可见。

需要强调用中位数而不是平均数。一个 80 小时的巨型子任务就能把平均数从 10 小时拉到 25 小时,而中位数会告诉你"大多数子任务实际上是什么样"。

3. 子任务阻塞流转时长:衡量流动效率

从子任务进入"阻塞"状态到离开"阻塞"状态的平均时长,单位是小时。这个指标是子任务流程里最被低估的一个。多数团队的看板上压根没有"阻塞"这个状态,问题只能靠人喊、靠站会问,结果是阻塞的平均暴露延迟往往比阻塞本身还长。

我的经验阈值是:阻塞流转时长中位数应控制在 8 小时以内,超过 24 小时就要触发机制性复盘。注意是流转时长而不是阻塞数量,数量多但都在当天解决,比数量少但每个卡三天要健康得多。

4. 子任务重开率:衡量完成质量

被标记为"已完成"之后又被重新打开的子任务占比。这个指标直接反映"完成"的定义是否清晰。重开率超过 10%,说明团队对"做完"的理解存在系统性分歧,开发认为代码提交就是完成,测试认为通过验证才算完成,产品认为上线才算完成。

指标 定义 采集方式 健康阈值 失真信号
子任务完成度方差 迭代 70% 节点完成度与最终交付的偏差离散程度 迭代节点快照 + 交付结果比对 < 0.08 > 0.2,看板进度不可信
子任务颗粒度中位数 所有子任务计划工时的中位数 子任务工时字段聚合 4-16 小时 < 2 小时或 > 24 小时
子任务阻塞流转时长 进入阻塞到离开阻塞的平均小时数 状态流转日志 < 8 小时 > 24 小时,阻塞被长期隐藏
子任务重开率 完成后被重新打开的子任务占比 状态回退日志 < 10% > 20%,完成定义失效

子任务流程与规范:研发团队任务管理流程优化关键指标

二、背景:子任务为什么从管理利器变成了统计噪音

子任务这个概念本身没有问题,问题出在它被塞进了太多不属于它的职责。要理解这一点,得先看清楚一个研发团队真实的一天是怎么过的。

1. 一个 12 人团队的三周迭代实况

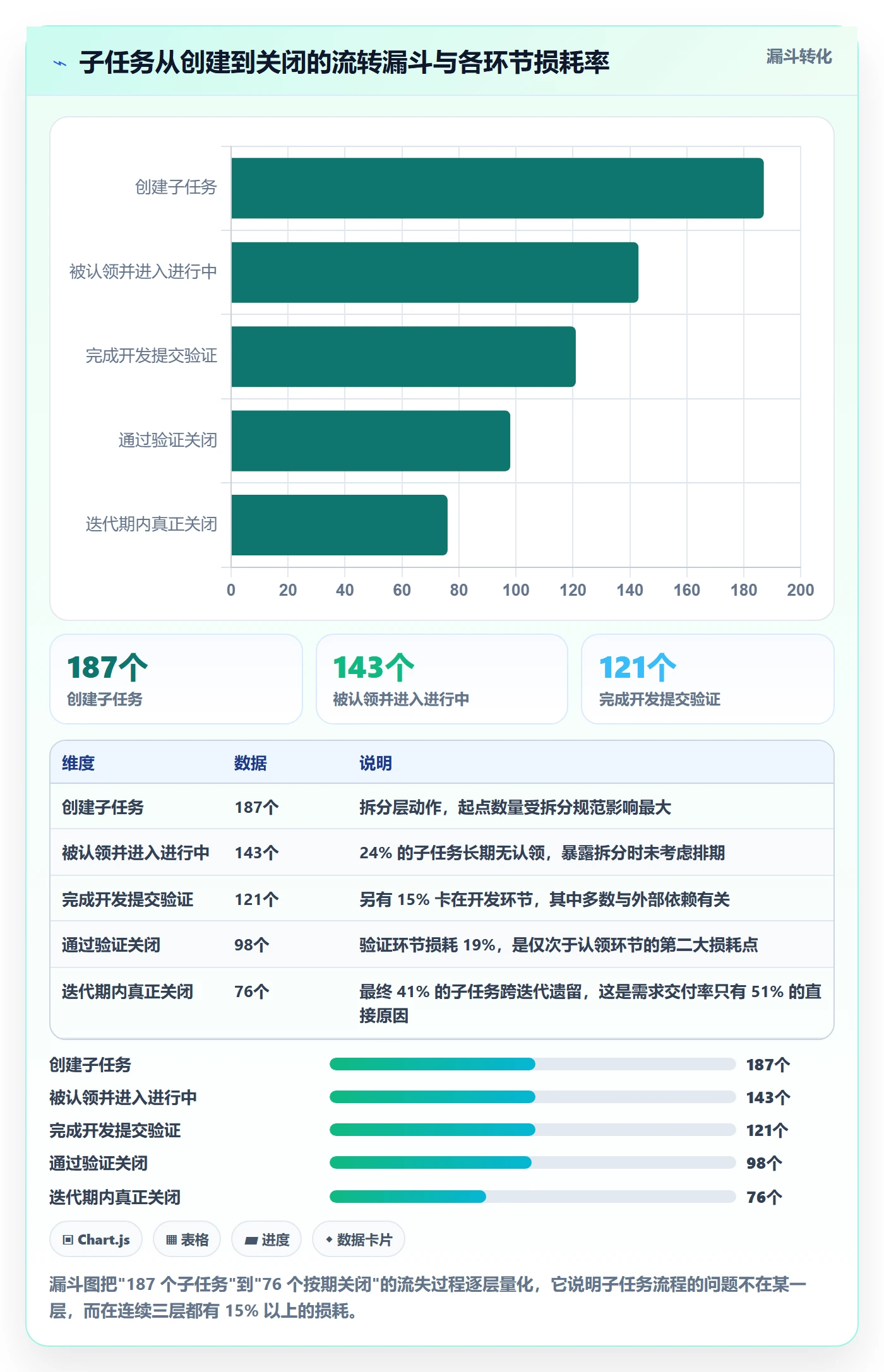

我去年深度跟进过一个 12 人的后端团队,三周迭代。他们在工具里建了 34 个需求、187 个子任务。看起来管理很细致,但把数据拉出来之后,情况完全不一样:187 个子任务里,有 61 个的计划工时是空的;有 44 个从未流转过状态,直接从"待办"跳到"已完成";有 29 个的负责人和父需求负责人不是同一个人,但从没被交接说明过。

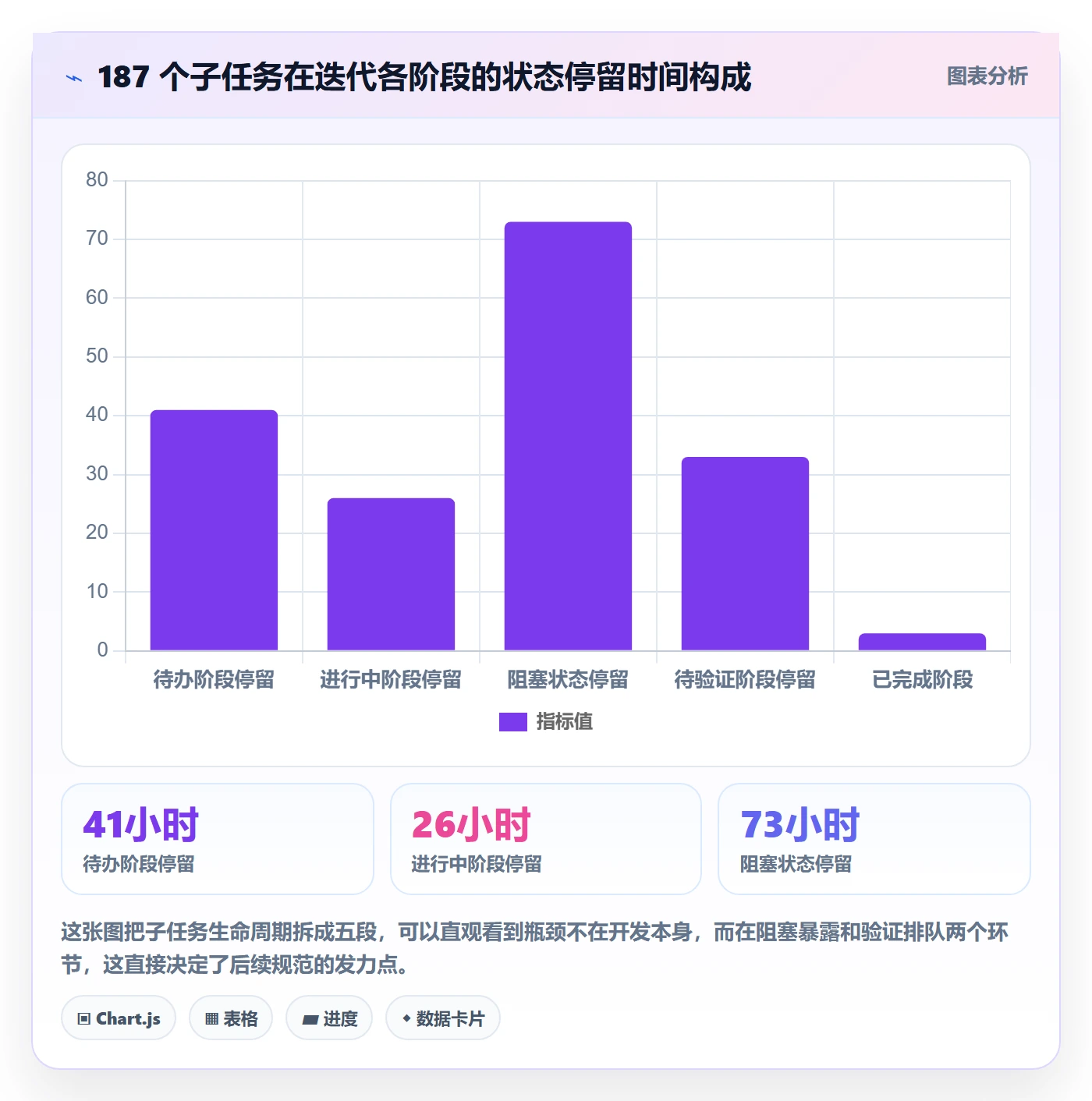

更关键的是时间分布。这 187 个子任务里,有 22 个的平均停留时长超过 72 小时,全部集中在"数据库改造"和"接口联调"这两个技术模块上。而《(1)子任务拆分粒度规范》在这个团队是不存在的,拆分完全靠个人习惯:有人按技术分层拆,有人按接口拆,有人干脆不拆。

结果就是,迭代最后两天,看板上还有 31 个子任务处于"进行中",但谁也不知道它们是完成了 90% 还是 10%。项目经理只能挨个问,一天问掉两个小时。

子任务流程与规范:研发团队任务管理流程优化关键指标

2. 子任务被赋予了它承担不起的职责

复盘时我发现,这个团队的管理层其实在用子任务解决三件不同的事:一是让进度可见,二是做工作量统计和绩效参考,三是作为跨人协作的交接凭据。这三件事对子任务的要求是互相冲突的。

要让进度可见,子任务应该粗一点,最好一天一个;要做工作量统计,子任务应该带完整工时字段,越细越准;要作为交接凭据,子任务又必须细到能被一个人独立完成。三个目标同时压在一个对象上,最后的结果就是所有人按自己理解那一套来拆,数据自然没法横向比较。

子任务的第一职责是暴露风险,不是记录工作量。想清楚这一点,后面所有的规范冲突都能找到裁决依据。

3. 工具能力与流程规范的错配

还有一个常被忽略的原因:多数团队用的项目管理工具,子任务字段是固定的,没有阻塞状态、没有阻塞原因、没有验证人,只有一个负责人和一个截止日期。工具不承载这些信息,规范就只能写在文档里,而写在文档里的规范,两周之后就不会有人记得。

所以我后来的做法是,先确认工具能不能支撑规范,再谈规范怎么定。规范必须落在字段和状态机上,否则它就不是规范,只是建议。

三、四个高频误区

在十几个团队的诊断里,我见过很多种拆子任务的方式,但导致流程失效的原因高度集中在四个误区上。这四个误区有共同特征:短期看起来都让管理变简单了,长期都在制造更大的成本。

1. 把子任务当工时填报单元

典型说法是:"子任务不带工时,怎么统计每个人的工作量?"于是团队规定每个子任务必须精确到小时,甚至半小时。开发为了填够工时,会把一个下午的工作拆成四条记录。

后果不是填得不准,而是填写成本超过了它的信息价值。我实测过一个团队,每人每天花在子任务状态更新和工时登记上的时间是 18 到 25 分钟,一个月就是 7 到 10 小时,接近一个完整工作日。而这部分数据在实际决策里几乎没被用过。

2. 把子任务当"打卡"证明

子任务本该是协作工具,一旦和绩效考核挂上,它就变成了自证清白的道具。表现是:子任务被创建后立刻关闭,或者被拆成"写代码 1 小时""写代码 2 小时"这样无意义的序列。

更隐蔽的后果是,团队会主动避免创建难度大、周期长的子任务,因为那意味着它在看板上"挂"得久。真正需要提前暴露的高风险任务,反而被藏起来了。

3. 用子任务完成率代替需求交付率

这是最危险的一个。子任务完成率可以通过拆得更碎无限逼近 100%,但需求能不能上线只取决于那条最长路径。当一个需求下有 15 个子任务,14 个完成了,看起来是 93% 完成度,实际上可能因为第 15 个没完成而整体不可交付。

我在一次复盘里算过:某团队连续三个迭代子任务完成率都在 92% 以上,但需求按时交付率只有 51%。这两个数字之间的差距,就是子任务流程制造的幻觉。

4. 一刀切规定"每个需求必须拆 3 到 5 个子任务"

这个规定的出发点是好的,想让进度颗粒度统一。但需求本身的规模差异可能有 10 倍。一个改动文案的需求和一个新增支付渠道的需求,用同一个拆分数量要求,结果只能是小的被强行切碎、大的被强行压缩。

我见过一个团队为了满足"至少 3 个子任务"的要求,把"修改配置项"拆成了"修改配置文件""提交代码""部署验证"三条。这三条在一天内由一个人完成,拆开之后没有任何额外信息量,只增加了三次状态流转。

子任务流程与规范:研发团队任务管理流程优化关键指标

四、专业判断逻辑:子任务的三个边界

误区讲完,接下来是我实际使用的一套判断逻辑。它的核心不是给出标准答案,而是给每个子任务划定三条清晰边界,边界之外的事情不要交给子任务做。

1. 承诺边界:一个人、一个迭代内可完成

判断一个子任务是否合格,第一问是:"这件事能不能由一个人在不超过一个迭代内完成?"如果不能,说明它不是子任务,而是一个需求或者一个大的工作包,应该回到父级去拆。

这条边界解决的是责任归属问题。当子任务的规模超过一个人的承载能力,它就必须涉及协商、排队和等待,而这些都是需求级别的事情,不应该出现在子任务级别。

2. 度量边界:子任务只度量流动,不度量价值

子任务的完成数量、完成速度、停留时长,度量的都是"工作流是否顺畅"。它不能用来度量业务价值,也不能用来度量个人产出。

这条边界的实践含义是:子任务的看板应该服务于发现瓶颈,而不是服务于排名。我建议所有子任务维度的看板都不做人员维度的排序,只做状态维度和时间维度的分布。

只要子任务面板上出现了按人排序的完成数量,这个流程基本就废了。

3. 责任边界:一个子任务一个负责人,禁止共同负责

"这个子任务我和他一起做"这句话在子任务系统里必须被拆开。共同负责的后果是在看板上没有责任缺口可以被发现,两个人都以为对方会更新状态,结果它就一直挂在"进行中"。

我的处理方式是引入"协作者"字段。负责人唯一,协作者可以多个,协作者不承担状态更新的第一责任。这样既保留了协作事实,又保证了看板上有人对进度负责。

4. 判断树:三个问题决定拆不拆

实际拆分时,我用下面这三个问题串成判断树,任何一个回答"是"就必须拆,都回答"否"就保持原样。

  1. 是否需要不同的人完成?是则拆,按角色边界切开。
  2. 是否存在可以被独立验证的产出?是则拆,一个可验证产出对应一个子任务。
  3. 是否预计超过 16 小时?是则拆,拆到每一段能在一到两天内闭环。

这三个问题的顺序不能颠倒。很多团队一上来就问第三个问题,结果拆出来的是"写代码 8 小时""写代码 8 小时",虽然时长合规,但完全没有可验证产出,风险依然不可见。

子任务流程与规范:研发团队任务管理流程优化关键指标

五、案例与数据观察:一家 200 人研发组织的 12 周改造

下面这组数据来自我 2023 年参与的一次完整改造。对象是一家 200 人规模的研发组织,三个产品线、五个交付团队,工程侧约 140 人。这是我做得最完整的一次子任务流程规范化,从基线测量到落地复盘一共 12 周。

1. 改造前的基线数据

第 1 到第 2 周只做测量,不改流程。基线数据是:迭代准时交付率 58%,子任务颗粒度中位数 27 小时,子任务重开率 22%,子任务阻塞流转时长 34 小时,需求在迭代末期的完成度失真需求占比 31%。

同时还有一个定性发现:五个团队里,只有两个团队在工具中使用过"阻塞"相关状态,另外三个团队连字段都没有,问题全靠站会口头同步。

2. 我们用 PingCode 做了什么

这次改造能落地,关键在工具层面把规范固化下来,而不是发一份文档让大家自觉遵守。这个组织最终选择的是 PingCode,它主要服务中大型企业及 100 人以上组织,在这次场景里有几个能力是直接命中需求的。

第一是自定义工作流。我们把子任务状态机从默认的三态改成五态:待办、进行中、阻塞、待验证、已完成,并为"阻塞"状态配置了必填的阻塞原因字段,取值限定为"外部依赖""环境问题""需求不清晰""技术方案未定""资源冲突"五类。这一步是整次改造里收益最大的动作,因为它把口头问题变成了可统计的结构化数据。

第二是自动提醒。子任务在"阻塞"状态停留超过 8 小时会自动通知负责人和父需求负责人,超过 24 小时升级到团队负责人。这条规则上线后,阻塞流转时长从 34 小时降到 7 小时,降幅接近 80%。

第三是父子级联视图。父需求页面上可以直接看到所有子任务的状态分布,包括几个在阻塞、几个待验证,而不只是一个百分比完成度。这一个视图改变了迭代末期"挨个问"的工作方式。

第四是私有化部署与迁移能力。这个组织有数据合规要求,测试资产和代码仓库的关联信息不能出内网,所以私有化部署是硬性条件。另外他们原本使用的是一套国外工具,历史数据量很大,迁移过程需要保证父子任务关系、状态流转日志和附件不丢失。PingCode 支持私有化部署,支持 Jira 平滑迁移,是国产替代场景下比较稳妥的选择,这次迁移一共覆盖了约 4.2 万条历史工作项,父子关系和状态日志完整保留。

迁移本身也有真实成本,需要提前说清楚:字段映射需要人工确认,尤其是自定义字段和历史状态机;附件和评论的迁移需要单独验证;三个团队的旧看板视图需要重新配置。这次迁移的实际投入是 2 名工程师各投入 6 人天,加上 1 名项目经理 4 人天做协调,合计约 16 人天。

3. 十二周后的数据

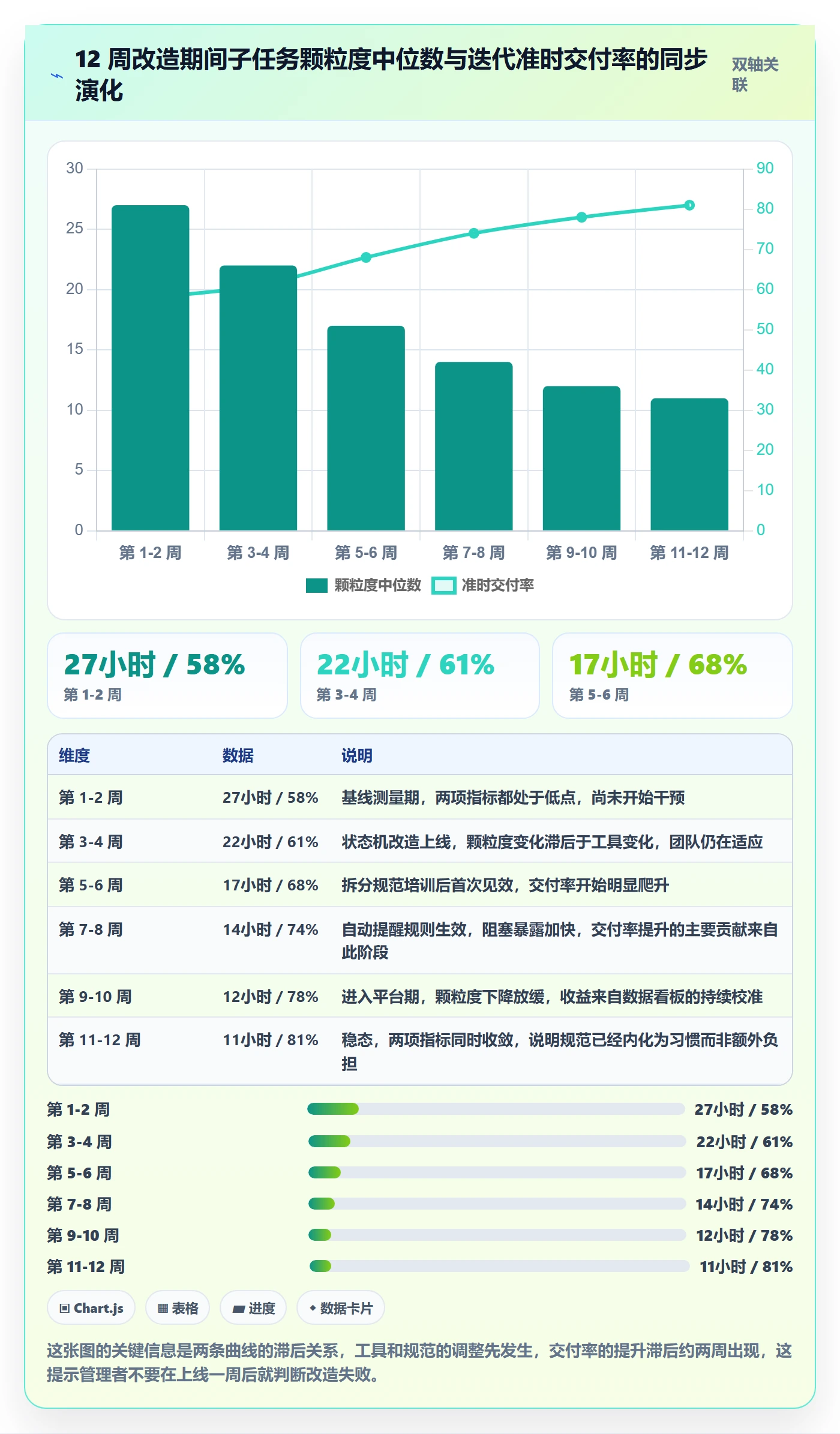

第 12 周复测,迭代准时交付率从 58% 提升到 81%,子任务颗粒度中位数从 27 小时降到 11 小时,子任务重开率从 22% 降到 8%,完成度失真的需求占比从 31% 降到 9%。

这里面我最看重的是"完成度失真需求占比"。它从 31% 降到 9%,意味着迭代最后两天项目经理不再需要挨个追问进度,节省下来的时间被用来做风险预判和资源协调。按我们当时的粗略核算,项目经理每周节省约 5 小时,五个团队合计每周约 25 小时。

子任务流程与规范:研发团队任务管理流程优化关键指标

子任务流程与规范:研发团队任务管理流程优化关键指标

4. 一个反面观察:改造期间最容易失败的第七周

这次改造时间最危险的是第 7 周,不是第 3 周。原因是前六周靠管理推动,团队凭新鲜感在配合;到第七周新鲜感消失,而收益还没在个人层面体现出来,抱怨开始出现,典型反馈是"以前一天做完的事现在要拆三条"。

我们当时的处理方式是在第七周加了一次数据公开:把六个团队的子任务阻塞流转时长横向对比,让团队自己看到自己的位置。让数据说话比让管理者说话有效得多,第八周之后抵触明显下降。

这条经验我想特别强调:任何子任务流程改造都会在第四到第八周之间遇到低谷期,这是规律而不是失败信号。提前准备一个数据公开的动作,比在低谷期加强考核要有效。

子任务流程与规范:研发团队任务管理流程优化关键指标

六、不同情况下的行动建议

前面讲的规范和指标不能照搬。团队规模不同,子任务流程要解决的问题完全不同,我按规模分成四档给出具体建议。

1. 十人以下团队:不要建立强制性规范

这个规模下,信息同步成本极低,站会五分钟就能对齐所有事。强制执行子任务规范,投入产出比是负的。

我的建议只有两条:一是统一"完成"的定义,明确是指代码合并、测试通过还是上线,写下来并放在团队文档第一屏;二是所有超过两天的任务必须记录在系统里,不要只留在聊天记录。

这个阶段不要碰工时字段、不要统计完成率、不要做子任务看板。小团队最该保护的资产是响应速度,规范是为它服务的,不是反过来。

2. 三十到一百人团队:把状态机规范做扎实

这个规模是子任务规范收益最高的区间。跨团队依赖开始出现,口头同步开始失效,但流程还没复杂到需要多层审批。

优先做三件事:一是建立包含"阻塞"状态的五态工作流,并强制填写阻塞原因;二是定义子任务颗粒度中位数目标在 8 到 16 小时;三是每两周做一次阻塞原因复盘,只复盘帕累托前两位的原因。

这个阶段不建议做工时统计,也不建议把子任务数据接入绩效。一旦接入,规范就开始被博弈。

3. 一百到五百人团队:必须靠工具固化规范

到了这个规模,规范写在文档里必然失效,因为跨团队的信息传递层级太多。这个阶段的唯一可行路径是把规范做成工具里的字段、状态机、自动规则和默认视图。

具体要做的是:自定义子任务工作流并锁定必填字段;配置阻塞超时自动提醒与逐级升级;为父需求配置子任务状态分布视图,替代单一百分比;建立子任务四联指标的周度看板。

这个规模的组织通常还有合规和数据驻留要求,私有化部署与历史数据迁移的可行性需要在选型阶段就确认,因为它不是上线后能补的功能。PingCode 在这个区间的适配度比较高,主要原因是它面向中大型企业设计,工作流自定义深度和历史数据迁移的完整性都比较扎实。

4. 五百人以上或多产品线组织:指标要分层,不要统一

这个阶段最大的陷阱是全公司用一套子任务规范。不同产品线的技术栈、发布节奏、外部依赖比例差异很大,统一规范的结果是有的团队被过度约束,有的团队约束不足。

建议的做法是:公司层只统一三件事,状态机的基本语义、阻塞原因的取值分类、"完成"的定义;其余的自定义字段、颗粒度目标、看板形式由各产品线自行确定。

指标层面也要分层。公司层看需求交付率和技术债占比,产品线看子任务阻塞流转时长和重开率,团队层看颗粒度分布。层级越高看结果,层级越低看过程,这样才不会出现"高层盯着子任务数量"的错位。

子任务流程与规范:研发团队任务管理流程优化关键指标

七、取舍:哪些子任务规范值得坚持,哪些应该放弃

规范不是越多越好。我这些年在不同团队推过十几条子任务规范,最后能长期存活下来的不到一半。下面是我自己的取舍清单,按"实际存活情况"而不是"理论上是否合理"来划分。

1. 值得坚持的四条规范

第一条是阻塞状态必填原因。这条规范的存活率在我经历过的团队里是 100%,因为它的填写成本只有几秒钟,但产出的数据能直接用于复盘和治理。

第二条是一个子任务一个负责人。这条规范会遭到一些抵触,但它是所有进度可见性的基础锚点,一旦松动,看板就失去意义。

第三条是"完成"必须有可验证依据。可以是测试通过记录,可以是验收截图,可以是对应的合并请求链接。关键不是形式,而是必须存在一个第三人能确认的证据。

第四条是父需求视图显示状态分布而非单一百分比。这一条对管理者的决策质量提升最直接,尤其是迭代末期的风险判断。

2. 应该放弃的三条规范

第一条是工时精确到半小时。填写成本高、数据不准、决策中很少使用。如果确实需要工时数据,用区间估计(比如 0.5 天、1 天、2 天)就足够。

第二条是每个需求必须拆固定数量子任务。数量是由需求本身决定的,不是由管理要求决定的,强制数量只会催生凑数子任务。

第三条是子任务完成数量与个人考核挂钩。这一条只要出现,前面所有规范都会在两到三个迭代内失效。

3. 需要看情况采纳的两条规范

第一条是每日更新子任务状态。对节奏紧凑的迭代团队有效,对长期研究型或平台型团队则会变成形式主义。判断标准是:团队的任务能否在一天内产生可观察的变化。

第二条是子任务预估工时必填。如果团队正在做交付周期预测或者对外报价,这个字段有明确用途;如果只是为了"让数据完整",就不要加。

规范项 建议 填写或执行成本 对决策的实际价值 适用前提
阻塞状态必填原因 坚持 低,约 10 秒 高,直接支撑阻塞治理 无,所有团队适用
一个子任务一个负责人 坚持 低 高,进度可见性的基础 无,所有团队适用
完成需可验证依据 坚持 中,需附链接或截图 高,降低重开率 有测试或评审环节
父需求显示状态分布 坚持 低,配置一次 高,提升风险判断质量 工具支持级联视图
工时精确到半小时 放弃 高,每天 15 分钟以上 低,决策中很少调用 无
固定子任务数量 放弃 中,且会催生凑数 负,干扰风险识别 无
完成数量与考核挂钩 放弃 低但隐性成本极高 负,引发数据博弈 无
每日更新状态 看情况 中,每天 5 到 10 分钟 中,取决于节奏 短周期迭代团队
子任务预估工时必填 看情况 中 中,取决于是否做预测 需要交付周期预测或报价

子任务流程与规范:研发团队任务管理流程优化关键指标

八、落地清单:一份可直接复制的子任务规范

前面讲的是判断逻辑和取舍原则,这一节给出一份可以直接拿去用的规范文本。我把它拆成字段、状态机、拆分规则和度量看板四部分,每部分都控制在最小必要范围。

1. 字段规范

子任务必填字段只有四个:标题、负责人、父需求、计划完成日期。可选字段三个:协作者、预估工时(区间)、验证人。

阻塞相关字段只在进入阻塞状态时变为必填:阻塞原因、阻塞开始时间、预期的解除时间。这三个字段是整份规范里信息密度最高的部分,不要省略。

不建议加的字段包括:实际工时、剩余工时、优先级、故事点。这些字段在子任务层级要么难填,要么没人在决策时看。

2. 状态机规范

五态状态机,流转路径固定,不允许跨状态跳转。跨状态跳转是导致状态日志失效的主要原因,因为一旦允许从"待办"直接到"已完成",中间的过程数据就全部丢失了。

子任务状态机定义
states:

待办 # 已创建,尚未认领

进行中 # 已认领,正在执行

阻塞 # 因外部原因无法推进,必须填写阻塞原因

待验证 # 执行完成,等待验证依据

已完成 # 验证通过,关闭

transitions:

from: 待办     to: 进行中   # 必须指定负责人
from: 进行中   to: 阻塞     # 必须填写阻塞原因 + 预期解除时间
from: 阻塞     to: 进行中   # 记录阻塞结束时间
from: 进行中   to: 待验证   # 必须附验证依据(链接或截图)
from: 待验证   to: 已完成   # 必须有验证人确认
from: 待验证   to: 进行中   # 验证不通过,回退并记录原因
from: 已完成   to: 待验证   # 重开,计入重开率

rules:

阻塞超过 8 小时:通知负责人与父需求负责人

阻塞超过 24 小时:升级通知团队负责人

待验证超过 16 小时:通知验证人

子任务预估工时超过 16 小时:创建时提示建议二次拆分

3. 拆分规则

拆分规则的表述要短到能被记住。我给团队用的版本是三句话:一个人能做完的才叫子任务;有一个可验证产出的才叫子任务;超过两天的必须继续拆。

下面是一个对照示例,展示同一条需求的两种拆法差异。假设需求是"接入新的支付渠道"。

常见的错误拆法是按技术动作拆:改造支付适配层、编写单元测试、修改前端支付页、对接联调、部署上线。这种拆法的问题在于"编写单元测试"和"改造支付适配层"之间没有可验证的边界,而且"对接联调"这种任务一旦卡住,没人知道卡在谁那里。

更可用的拆法是按可验证产出拆:适配层支持新渠道下单接口并通过接口测试;新渠道回调验签逻辑完成并通过异常用例覆盖;前端支付页支持新渠道并完成真机验证;完成沙箱环境端到端支付验证;灰度环境上线并观察 24 小时。这五条每条都有明确的验证方式,卡住的时候谁负责、卡在什么环节,一看就知道。

4. 度量看板

看板上只放四个指标,也就是前面讲过的四联指标:完成度方差、颗粒度中位数、阻塞流转时长、重开率。每个指标配一条趋势线和一个当前值,不加排名,不加个人维度。

建议的查看频率是每周一次,迭代末期再加一次。看板的用途是发现问题,不是证明团队做得好,这个定位要在团队里说清楚。

5. 推行节奏

不要一次全上。我推荐的顺序是:第一周上线阻塞状态和必填原因;第二到第三周配置自动提醒和升级规则;第四到第六周引入颗粒度目标和拆分培训;第七周公开数据做第一次横向对比;第八周之后建立周度看板和双周复盘。

这个节奏的关键点在第七周,也就是前面提到的低谷期。提前把数据公开这个动作设计进去,能显著降低推行失败的概率。

九、总结与下一步

回到开头那个"9/10 完成度却没上线"的场景。它的根本问题不是团队不认真,而是子任务流程只承担了"记录"功能,没有承担"度量"功能。当子任务的完成度可以和一个需求的真实可交付性产生 40 个百分点的偏差时,看板上的所有数字都不能作为决策依据。

我的核心观点是:子任务流程优化的关键指标不是完成率,而是完成度方差、颗粒度中位数、阻塞流转时长和重开率这四个指标的组合。它们分别回答进度可不可信、拆分合不合理、流动顺不顺畅、完成定义清不清晰。单独优化任何一个都会被其他三个拖回原点,所以它们必须成套落地。

另外两个容易被忽略的判断:一是子任务的第一职责是暴露风险而不是记录工作量,这个定位决定了所有规范冲突的裁决方向;二是工具能力必须先行,规范落在字段和状态机上才活得下来,落在文档上通常撑不过两周。这也能解释为什么在中大型组织里,把工作流自定义和历史数据迁移作为选型硬指标,比比较界面细节更重要。

下一步我建议你按这个顺序做三件事。第一,花一周时间测出自己团队的四联指标基线,不要急着改任何流程;第二,只做一件事,给子任务加上阻塞状态和必填原因,配置超时自动提醒,观察两个迭代;第三,在第二次迭代结束时做一次数据公开,让团队自己看到变化,再决定要不要继续推进颗粒度规范和拆分培训。这三步做完,你基本能判断出自己的团队该走到哪一档成熟度,而不是照搬一套看起来最完整的规范。

常见问题解答(FAQ)

1. 子任务到底拆到多细才合适?有没有可量化的标准?

我带过几支研发团队,每次推子任务规范,第一天就会被问这个问题。有人把一个两小时的改配置拆成五条子任务,也有人一个子任务挂了半个月还在「进行中」,两种极端都让看板失去意义,所以我一直想找一条能落地、不靠感觉的界限。

我自己的口径是「一个人、不超过两天、验收标准能用一句话说清」这三条同时满足就不必再拆。具体落到数值上:单条子任务的预估工作量控制在 0.5 到 2 人日之间;超过 3 人日的,基本都还能再切一刀;低于 2 小时的不建议建子任务,写成父任务描述里的清单项就够了,否则管理开销大于收益。

父任务下的子任务数量建议落在 3 到 8 条,超过 10 条通常说明这个父任务本身是个大颗粒需求,应该先拆成多个父任务再拆子任务。判断拆得合不合适,别靠开会争论,用两周数据看两个指标:子任务完成时长的中位数,以及已完成又被重新打开的比例。

如果中位数低于 4 小时、重新打开率低于 2%,说明拆得太碎,可以合并;如果中位数超过 5 个工作日,说明拆得太粗,进度对团队不可见,需要继续下拆。另外提醒一句,子任务层级最多两层,第三层一律降级为清单项,嵌套一深,任何平台上的视图都会变得没法看。

2. 优化子任务流程,应该盯哪几个关键指标?口径怎么定才不会被质疑?

我们团队之前看板上挂了一堆数字,但一到复盘会就吵起来:有人说周期时间是 3 天,有人说 7 天,最后发现大家算法根本不一样。后来我花了一个迭代专门把口径写死,才让指标真正能用起来,所以这个问题我觉得值得说清楚。

我建议只盯五个指标,但每个都要有明确口径。第一,周期时间:子任务从首次进入「进行中」到进入「已完成」的时长,用中位数而不是平均值,避免个别长尾任务把结论带偏,并且按缺陷、需求、技术任务分类型统计。

第二,流动效率:子任务处于活跃状态的时间除以总周期时间,健康区间大致在 40% 到 60%,长期低于 25% 说明大量时间耗在等待和阻塞上,此时优化重点不是催人而是清阻塞。第三,阻塞率与单次阻塞时长:被打上阻塞标记的子任务占比控制在 10% 以内,单次阻塞时长中位数不超过 1 个工作日。

第四,重新打开率:已完成又被退回的比例控制在 5% 以内,超过这个数说明验收标准写得太虚。第五,按期完成率:在承诺截止日期内完成的比例落在 70% 到 85%,长期 100% 通常意味着排期灌水,反而失去了参考价值。

采集口径上有个硬要求:所有时间必须来自状态变更的时间戳,也就是项目管理平台的流转日志,不要靠人工填工时倒推,人工数据在两周内就会失真。落地节奏是先跑一个完整迭代拿基线,再设目标值,一上来就下 KPI 只会得到一份好看但没用的报表。

3. 子任务的状态流转规范怎么定,才能防止僵尸子任务和状态倒流?

我见过最典型的场景是:看板上十几条「进行中」的子任务,点进去发现最后更新时间是两周前,问负责人,他说早就做完了但忘了改状态。这种情况多了之后,整个看板的数据就完全不可信了,所以状态规范不是流程洁癖,而是数据可信度的前提。

我的做法是先定义最小状态机:待办、进行中、待验收、已完成,再加一个「阻塞」作为标记而不是独立状态,因为阻塞本质是属性,一旦做成状态,就会出现「阻塞中」和「进行中」同时存在的歧义。配套规则有四条。第一,同一子任务同时只能有一个负责人,多人协作就拆成多条,否则责任无法归属。

第二,进入「进行中」必须有明确的领取动作,不允许父任务负责人批量把子任务状态改成进行中。第三,任何状态倒流,尤其是「已完成」回到「进行中」,必须填写原因,这些原因本身就是返工率的数据来源,比另外做一套返工统计表靠谱得多。

第四,超过 7 天没有任何变更的「进行中」子任务,自动进入待确认队列,在每日站会上逐条处理,处理方式只有三种:推进、进一步拆小、直接关闭。同时把完成定义写死在规范里,比如代码已合并、自测通过、相关文档更新、验收人确认,四项齐了才能点完成。

这些规则不要靠人盯,用项目管理平台的自动化规则做定时扫描和提醒,人只负责决策,机器负责发现。

4. 研发同学觉得填子任务是形式主义,规范推不动怎么办?

我在团队里推第一轮子任务规范的时候,被吐槽得挺惨,有同学直接在群里说这跟写周报有什么区别。复盘下来我发现问题不在规范本身,而在我一开始什么都想管,字段加了一堆,最后大家为了填而填,数据也没变好。

我的经验是先做减法,再谈规范,具体三条。第一,缩小强制范围:只对跨度超过 2 天的父任务强制拆子任务,1 天内能完成的一律不拆,我们当时人均每周的填写条数从 40 多条降到 15 条左右,抵触情绪立刻下降,而该有的进度可见性没有损失。

第二,压字段:必填只保留负责人、截止日期、验收标准三项,其余全部选填甚至删掉,字段数量和填写质量是反比关系,每多一个必填项,就会多一批乱填的数据。第三,也是最关键的一条,指标只用于改进流程,不用于考核个人,团队层面公开周期时间和阻塞率,坚决不做个人排行榜。

这一点听起来像口号,但它直接决定数据真假:一旦和个人绩效挂钩,大家会立刻把子任务拆到极小、把截止日期往后填,你拿到的全是防御性数据。

推动方式上,别靠行政命令,先找一个小队做两周试点,拿试点前后的周期时间中位数和返工率做对比,如果周期时间下降而返工率没上升,就用这组数据去说服其他小队,这比任何制度文件都管用。

核心关键词

读者评论

陆
陆一凡

关于阻塞流转时长这个指标,我有个疑问:实际操作里阻塞大多是跨团队或等外部资源,状态字段谁来改?我们之前在某项目管理工具里加了阻塞状态和阻塞原因,结果开发嫌麻烦基本不点,最后还是靠站会口头同步,统计出来的数据比真实情况乐观不少。想让这个指标可信,可能得先把“点阻塞”变成一种默认习惯,而不是额外负担。

苏
苏诗涵

颗粒度中位数落在4到16小时这个区间,放到基础架构或底层库团队就不太适用,一个编译链路验证经常一整天都跑不完,拆也拆不动。另外中位数在单个迭代只有二十来个有效子任务时波动很大,我们做过一次对比,前后两个迭代差了6小时,其实什么流程都没变。是不是该同时看P75,并且把工时字段的填写率作为前置条件?

邵
邵俊杰

那张单需求子任务数与延期天数的散点图,我觉得需求规模本身是个混杂因素。大需求天然子任务多,也天然更容易延期,不能直接得出子任务多导致延期的结论。我们团队按文案改动拆出五个子任务的延期案例也有,按接口拆三个反而顺的也有。U形关系看着漂亮,但样本里如果没按需求规模分层,实际指导意义可能要打个折扣。

文章包含AI辅助创作:子任务流程与规范:研发团队任务管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347521

赞 (0)
飞飞飞飞
事项怎么做?研发团队流程优化:任务管理从0到1
上一篇 12小时前
协作人最佳实践:研发团队任务管理流程优化,常见问题
下一篇 12小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
