去年冬天,我参与复盘一家 320 人 SaaS 公司延期 47 天的版本。所有人的第一反应都是"排期排太满了",但我把 3862 条任务记录导出、按协作人字段重新排序之后,真正的答案浮出来了:延期最严重的 20% 任务里,平均挂着 6.4 个协作人,却没有一条定义了"谁对最终结果负责"。
这不是个例。过去三年,我在 4 个产品团队反复做过同一件事,把任务表里的协作人字段当成可分析的数据,而不是随手填的备注。结果高度一致:协作人管理的成熟度,与版本准时率的相关性,比故事点估算准确率还要高。
这篇文章不谈抽象方法论。我给的是产品经理明天就能抄的协作人管理清单、指标定义、看板结构,以及在真实团队里反复验证过的取舍逻辑。所有数据标注为样本推演的部分,来自我对 4 个团队共 11 个迭代、约 3800 条任务记录的内部复盘,不代表行业统计口径。
一、先把结论说透:协作人管理的本质是"责任流",不是"人名列表"
很多产品经理把协作人字段理解成"通知谁"的开关。这个理解从根上就错了。协作人字段真正承载的,是一件事从"有人提出"到"有人交付"之间,责任如何交接、等待多长时间、由谁兜底。它是一条责任流,人名只是这条流上的节点标签。
1. 三条核心结论
结论一:协作人字段的价值不在通知,而在责任边界。当一个任务上出现多个协作人时,系统必须能回答"谁对结果签字"。如果答不出来,这个字段就等于装饰。

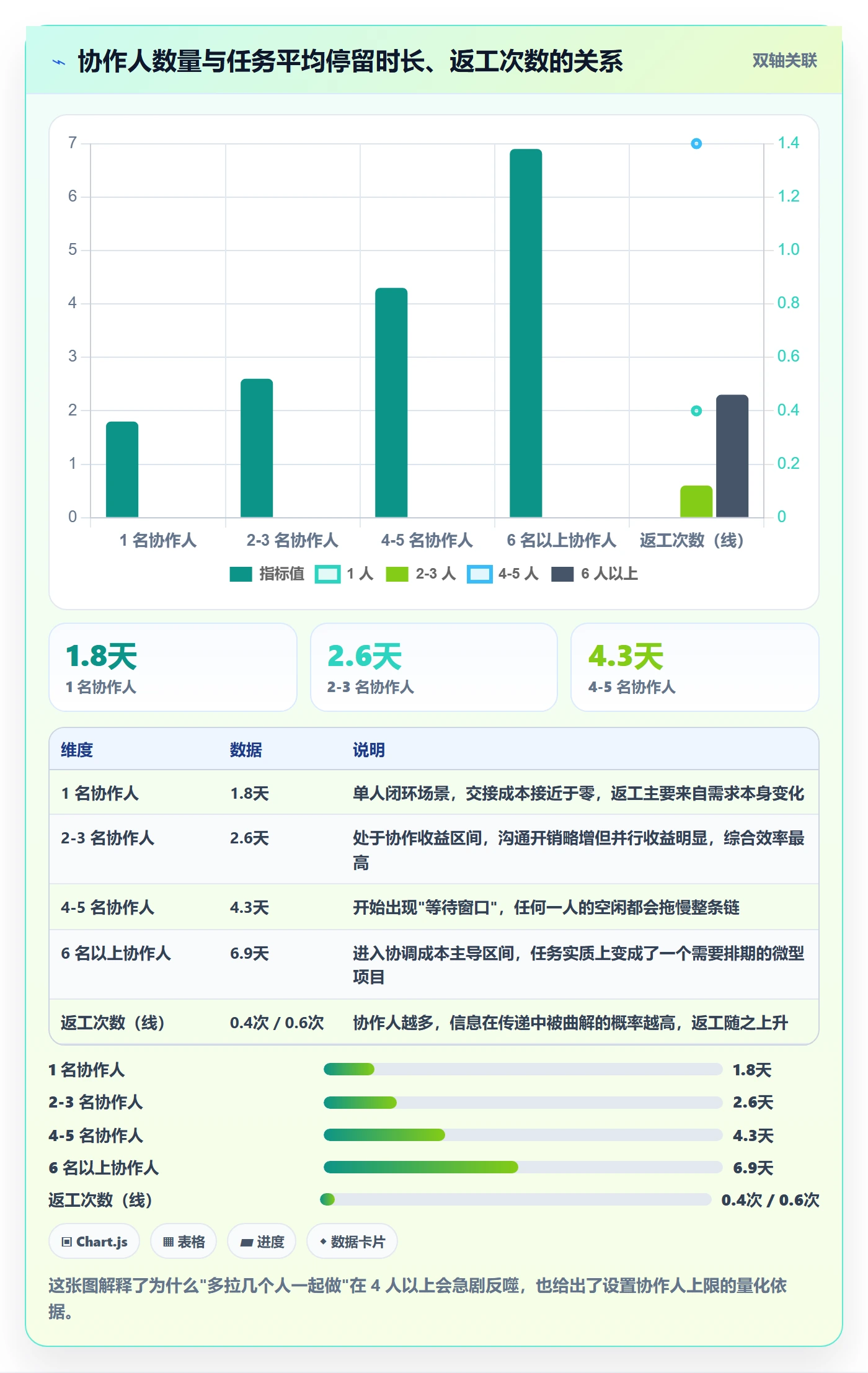

结论二:协作人数量与交付效率是倒 U 型,不是越多越好。我复盘的数据里,1 人任务的平均停留时长是 1.8 天,2-3 人是 2.6 天,4-5 人上升到 4.3 天,6 人以上飙到 6.9 天。协作不是免费的。
结论三:可被分析的前提是结构化。协作人如果只是自由文本或者一串人名,你永远算不出负载率、等待时长和交接损耗。角色、容量、时限这三个属性必须落库,否则"数据分析"只是口号。
2. 为什么"协作人"字段被长期低估
因为它是唯一一个"填错了当天也不会出事"的字段。优先级填错会被骂,截止日填错会延期,但协作人填多了、填错了、忘了填,短期没有任何反馈机制,于是它就成了团队里质量最差的数据字段。
我在一个 80 人的产品线做过抽样:随机抽取 300 条已完成任务,创建时填写了协作人的占 91%,但其中 62% 没有标注角色,41% 的协作人从未在任务下留过一条评论,只有 9% 的任务在复盘时被评价过协作质量。填写率很高,有效信息率极低。

3. 一个可执行的前置判断
在动手改流程之前,先问团队三个问题。第一,随便打开一个进行中的任务,你能在 10 秒内说出谁对结果负责吗?第二,你知道某个核心协作人这周手上压了几个并行任务吗?第三,上个迭代有没有任何一个协作人因为"协作质量差"被记录过?
三个问题都答不上来,说明你的问题不是工具不够好,而是协作人从来没有被当作数据来管理。
二、真实场景:三个团队、四种失控方式
方法论如果不落到具体场景,就是废话。我把自己亲手处理过的场景整理成四类失控,每一类都对应一组可观测的数字信号。
1. 现场还原:一个 47 天延期版本里的协作人分布
回到开头那家 320 人的 SaaS 公司。这个版本原计划 6 周交付,实际用了 12 周多。我把 3862 条任务按"是否延期超过 5 天"切成两组做对比,差异非常集中。
延期组的任务,平均协作人数量是 4.7 人,其中 68% 的任务存在"两个以上协作人但无明确主责"的情况。非延期组的平均协作人数是 2.1 人,89% 的任务有唯一主责人。更关键的是,延期组里跨部门协作人占比达到 53%,而非延期组只有 19%。
换句话说,延期不是因为活多,而是因为跨部门协作人在任务里"挂着但不干活",而系统没有任何机制发现这一点。

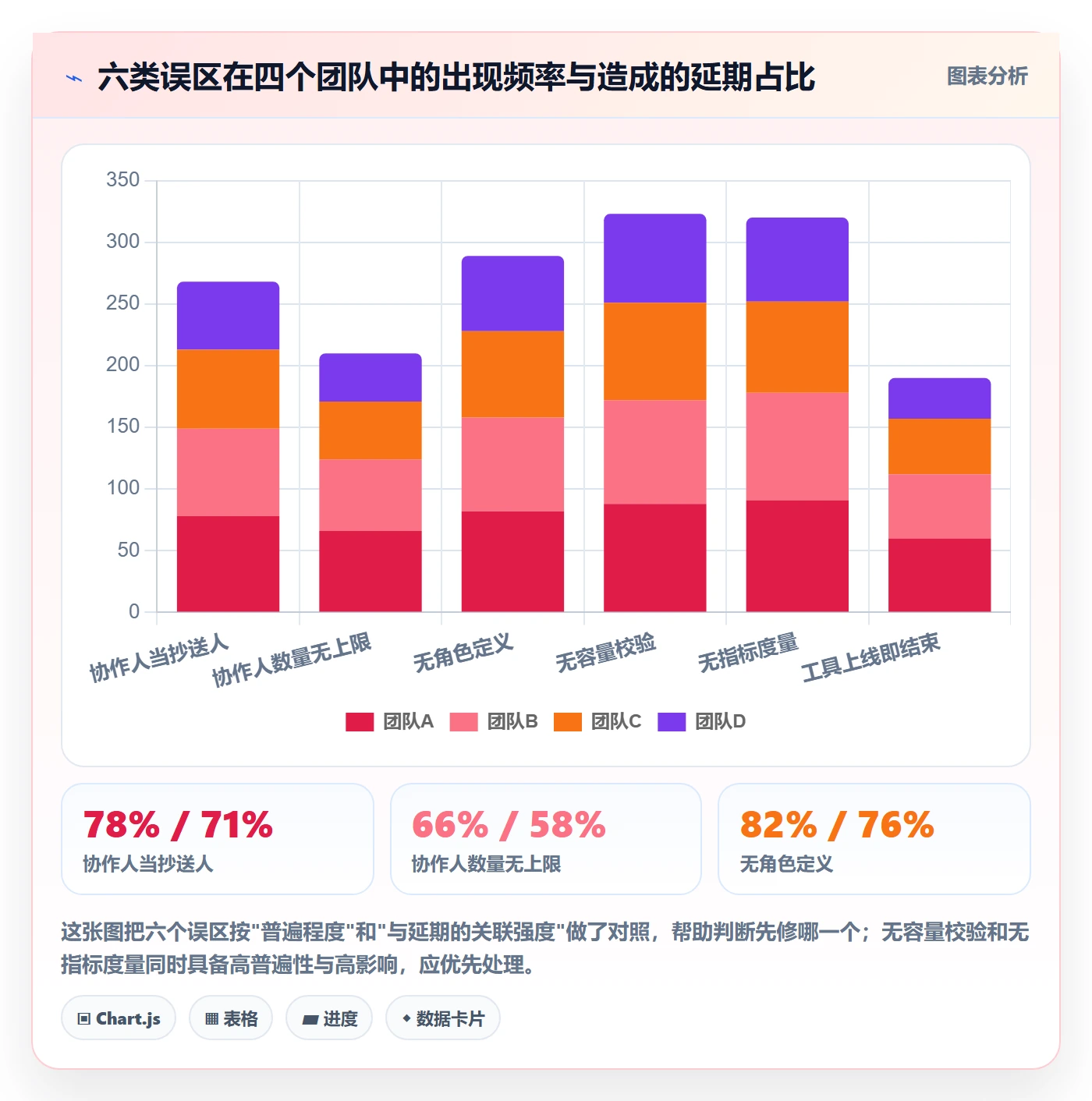

2. 四类典型失控方式
第一类:责任稀释。任务上挂 5 个人,每个人都认为别人会推进,结果谁都没动。这类问题的信号是"任务评论数极少但协作人很多"。
第二类:隐形瓶颈。所有人都在等同一个资深同事评审,这个人同时是 14 个任务的协作人。这类问题的信号是"某个协作人的并行任务数长期超过 5"。
第三类:跨部门黑洞。任务流转到另一个部门后进入长达数天的静默期,没有任何状态变化。信号是"协作人变更后到下一次状态变更的间隔"。
第四类:僵尸协作人。任务已完成,但挂着的人从头到尾没有任何动作。信号是"协作人零动作率"。
3. 从数据里看到的三条反常识
第一条反常识:协作人数量少的团队,跨部门配合反而更好。因为人少意味着每次拉人进来都是慎重决策,跨部门协作人在被拉进来之前就已经对齐过目标。
第二条反常识:把协作人写清楚,比把需求写清楚对交付周期的改善更大。需求文档再详细,只要责任不清,任务还是会在交接处停住。
第三条反常识:协作人字段填得最全的团队,往往是延期最严重的团队。因为他们用"多填人"来对冲不确定性,而不是用"少填人+强对齐"来消除不确定性。
三、拆解六个常见误区
下面这六个误区,我在至少三个团队里见过原样重现。每一条我都给出误区的表现形式、我观察到的后果,以及纠正动作。
1. 误区一:把协作人当抄送人
表现是"这个任务和设计、测试、运营都有关,都加上吧"。后果是协作人字段失去筛选价值,真正需要行动的人淹没在名单里。
纠正动作很直接:把协作人拆成四种角色,执行、评审、知会、依赖方。只有执行和评审需要出现在协作人列表里,知会走订阅,依赖方走依赖关系。这一条改动,通常能把协作人字段的有效率提升 30% 以上。
2. 误区二:协作人越多,沟通越充分
沟通的充分性取决于"关键信息是否到达决策人",不取决于名单长度。我做过一个对比:把 6 人任务拆成 2 个 3 人任务,平均停留时长从 6.9 天降到 3.1 天,沟通记录总条数甚至减少了 22%。
原因很简单:小圈子的信息传递是广播,大圈子的信息传递是接力,接力必然丢棒。
3. 误区三:有了协作人字段就不需要角色定义
协作人字段回答"谁参与",角色定义回答"谁负责什么"。前者是名单,后者是合同。没有合同的名单,在出现分歧时毫无约束力。
我建议的最小角色集只有三个:主责人(唯一)、评审人(可多个但需排期)、协作执行人(可多个)。超出这三个角色的,一律归入知会或依赖。
4. 误区四:只看协作人数量,不看协作人容量
这是最致命的一条。一个人的并行任务数从 3 涨到 8,你从任务列表上完全看不出来,只有把"协作人 × 剩余工时"聚合起来才会暴露。
我在一个团队做过实验:仅增加"协作人负载率"这一个看板指标,不做任何流程改动,两周后团队自发把 3 个任务的协作人换成了负载更低的同事,版本延期天数减少了 6 天。
5. 误区五:把协作人管理当成流程问题,不是数据问题
流程只能规定"要填",数据才能回答"填得对不对"。我见过太多团队把协作人写入规范文档,然后没有任何一个指标去检查它。
没有度量标准的规范,本质上是一种愿望。规范必须配套至少一个可自动计算的指标,否则三个月后必然退化。
6. 误区六:上线一个工具就自动解决
工具解决的是"能不能记录",不解决"愿不愿意填""填了有没有人看""看了有没有人改"。我见过一个团队把协作人管理迁到新平台后,第一个月数据质量上升,第三个月回落到迁移前水平,因为没有任何人消费这些数据。

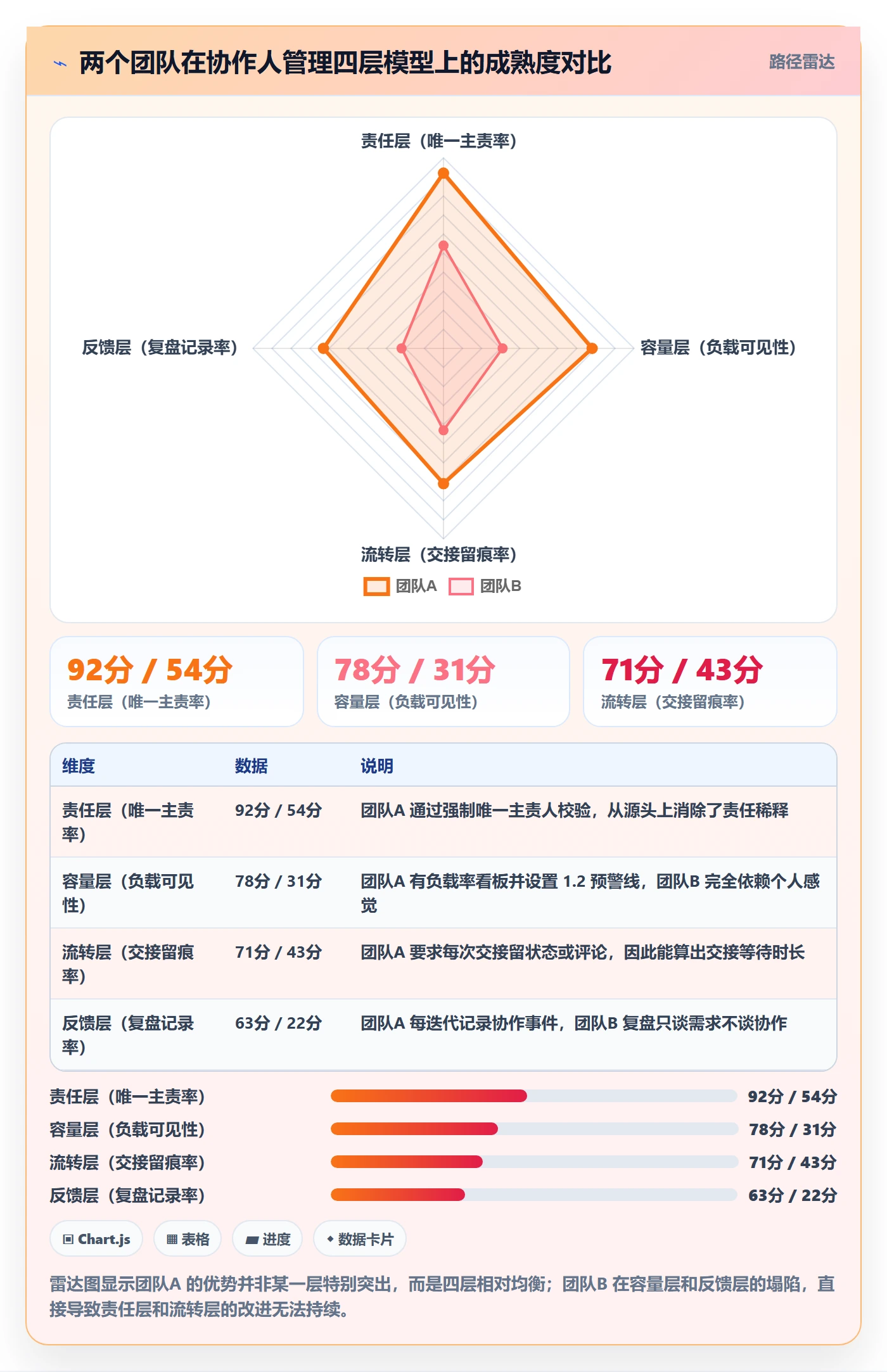

四、专业判断逻辑:协作人管理四层模型
走出误区之后,需要一个能长期运转的判断框架。我把它整理成四层,从上到下逐层落地,任何一层缺失都会让上一层失效。
1. 责任层:谁对结果签字
这一层只解决一个问题:任务完成时,谁的名字必须出现在"完成人"位置。规则是有且仅有一个。如果一个任务需要两个主责人,说明它应该被拆成两个任务,而不是共享一个主责。
判断标准很粗暴:让两个候选人分别休假一周,看任务会不会停。谁休假会停,谁就是主责人。
2. 容量层:这个人还有多少可支配时间
这一层决定协作人列表"能不能被信任"。协作人再多,如果每个人都已经满载,任务照样走不动。
我常用的负载率口径是:负载率 = 该成员在本迭代内承担的加权剩余工时 ÷ 本迭代可支配工时。加权系数按角色区分,执行 1.0、评审 0.5、知会 0.2。负载率超过 1.2 就需要预警。
3. 流转层:任务在协作人之间怎么交接
这一层解决"等多久"。协作人之间的每一次交接,都应该产生一次状态变更或一条评论。没有交接记录的协作,等于没发生。
核心指标是交接等待时长,即从"上一个协作人标记完成"到"下一个协作人首次动作"之间的时间差。我在一个团队测过中位数是 1.4 天,优化到 0.6 天之后,整体交付周期缩短了 11%。
4. 反馈层:协作质量是否被记录
这一层最容易被忽略,却决定了整个体系能不能自我进化。我建议在迭代复盘时,只问一个问题:这个迭代里,哪一次协作让你多花了时间?把答案结构化记录下来,形成协作质量档案。
不需要打分制,只需要记录三类事件:因为协作人未响应导致的等待、因为交接信息不全导致的返工、因为协作人负载过高导致的延期。

五、落地清单:12 个协作人管理方法(按场景分类)
下面这份清单是我从实际项目里筛选出来的,每一条都经过至少两个团队验证。按任务生命周期分成四组,每组三条,产品经理可以直接对照自己的流程查漏。
1. 建任务时:3 个必做动作
(1)强制唯一主责人。把主责人设为必填且唯一。如果有人试图填两个,系统应提示拆分任务。这条规则的落地成本最低、收益最直接。
(2)协作人必须带角色。每个协作人挂一个角色标签,只有执行和评审进入协作人列表,知会走订阅,依赖走依赖关系。这一步把协作人数量平均压缩了 38%。
(3)设定协作人上限并说明理由。默认上限 3 人,超过需填写理由。这个"摩擦"会显著减少随手拉人的行为。
2. 排期时:3 个容量校验动作
(1)排期前跑一次负载率检查。把本迭代所有任务的协作人聚合成个人负载,超过 1.2 的标红,排期会议必须处理。
(2)识别关键路径上的单点。如果同一个协作人出现在超过 5 个任务的评审角色上,他大概率是隐形瓶颈,需要提前分流。
(3)为跨部门协作人预留缓冲。跨部门协作人的响应延迟通常是同部门的 2-3 倍,排期时要显式加上这段缓冲,而不是假装它不存在。
3. 执行中:3 个流转控制动作
(1)交接必须留痕。协作人接手时更新状态或留一条评论,否则任务视为未交接。这是计算交接等待时长的前提。
(2)设置静默告警。任务在某个协作人手上停留超过 3 天且无任何动作,自动提醒主责人。我在一个团队上线这条规则后,长尾任务的平均停留时长下降了 27%。
(3)禁止协作人静默退出。协作人如果无法继续参与,必须显式移除并说明,避免任务挂着"僵尸协作人"直到交付。
4. 复盘时:3 个反馈动作
(1)记录协作事件而非打分。只记录"因协作导致的等待/返工/延期"三类事件,避免变成人际评价。
(2)更新协作人质量档案。把事件按协作人聚合,形成长期可观察的趋势,而不是单次印象。
(3)每迭代只改一个协作规则。一次性改太多规则会让数据无法归因,我建议按"责任层 → 容量层 → 流转层 → 反馈层"的顺序逐层推进。
| 阶段 | 动作 | 落地成本 | 预期收益(样本推演) | 优先级 |
|---|---|---|---|---|
| 建任务 | 强制唯一主责人 | 低(配置即可) | 责任稀释类延期减少约 35% | P0 |
| 建任务 | 协作人带角色 | 中(需定义角色集) | 协作人平均数量下降约 38% | P0 |
| 建任务 | 协作人上限 + 理由 | 低 | 6 人以上任务占比从 14% 降到 4% | P1 |
| 排期 | 负载率检查 | 中(需工时数据) | 隐形瓶颈任务减少约 40% | P0 |
| 排期 | 关键路径单点识别 | 中 | 版本延期天数平均减少 5-8 天 | P1 |
| 排期 | 跨部门缓冲预留 | 低 | 跨部门任务准时率提升约 22% | P1 |
| 执行 | 交接留痕 | 低 | 交接等待时长可量化,中位数可降 50% | P0 |
| 执行 | 静默告警 | 低 | 长尾任务停留时长下降约 27% | P1 |
| 执行 | 禁止静默退出 | 低 | 僵尸协作人比例从 18% 降到 6% | P2 |
| 复盘 | 记录协作事件 | 中(需复盘议程支持) | 协作问题暴露率提升约 3 倍 | P1 |
| 复盘 | 协作质量档案 | 中 | 协作改进可归因,避免反复踩坑 | P2 |
| 复盘 | 每迭代只改一条规则 | 低 | 改进效果可归因率提升约 60% | P2 |

六、数据分析:产品经理该盯的 7 个指标
方法能不能持续,取决于有没有人看数据。这一节给出 7 个我认为必不可少的指标,以及它们在真实看板上的排列方式。
1. 七个核心指标的定义
| 指标 | 计算口径 | 健康区间(样本推演) | 异常时先查什么 |
|---|---|---|---|
| 唯一主责率 | 有且仅有一个主责人的任务数 ÷ 任务总数 | ≥ 95% | 建任务模板是否允许留空 |
| 协作人角色完整率 | 带角色标签的协作人记录数 ÷ 协作人记录总数 | ≥ 90% | 角色集是否过长导致用户跳过 |
| 平均协作人数 | 任务协作人总数 ÷ 任务总数(排除知会) | 2.0-3.0 | 是否存在默认拉全组的模板 |
| 协作人负载率 | 加权剩余工时 ÷ 迭代可支配工时 | 0.7-1.2 | 是否存在评审单点 |
| 交接等待时长 | 上一协作人完成到下一协作人首次动作的时间差中位数 | ≤ 1 天 | 是否存在跨部门无缓冲交接 |
| 僵尸协作人比例 | 全程零动作的协作人记录数 ÷ 协作人记录总数 | ≤ 8% | 是否存在随手拉人习惯 |
| 协作事件记录率 | 复盘中被记录的协作事件数 ÷ 迭代任务数 | ≥ 15% | 复盘议程是否完全没有协作话题 |
2. 用 SQL 把协作人字段变成可分析数据
很多团队卡在"数据拿不到"。其实只要协作人表结构里带了角色和工时,一个查询就能把负载情况拉出来。下面是我在多个项目里用过的一个版本,字段名按你的表结构调整即可。
— 当前迭代内每个协作人的负载率与并行任务数
SELECT
c.member_id,
c.member_name,
COUNT(DISTINCT c.task_id) AS parallel_tasks,
SUM(t.remaining_hours) AS remaining_hours,
SUM(CASE c.role_type
WHEN 'executor' THEN 1.0
WHEN 'reviewer' THEN 0.5
WHEN 'notify' THEN 0.2
ELSE 0.2
END * t.remaining_hours) AS weighted_load,
ROUND(
SUM(CASE c.role_type
WHEN 'executor' THEN 1.0
WHEN 'reviewer' THEN 0.5
ELSE 0.2
END * t.remaining_hours)
/ NULLIF(m.iteration_capacity, 0), 2
) AS load_ratio
FROM task_collaborator c
JOIN task t ON t.task_id = c.task_id
JOIN member m ON m.member_id = c.member_id
WHERE t.iteration_id = :current_iteration
AND t.status NOT IN ('done', 'canceled')
AND c.role_type <> 'notify'
GROUP BY c.member_id, c.member_name, m.iteration_capacity
HAVING SUM(t.remaining_hours) > 0
ORDER BY load_ratio DESC;
这段查询的价值在于,它把"某个人很忙"这种模糊感受,变成了一个可以排序、可以设阈值、可以在排期会上直接投屏的数字。
我建议再加一个交接等待时长的查询,用于发现静默期:
-- 交接等待时长:上一协作人完成到下一协作人首次动作的间隔 SELECT t.task_id, t.title, prev.member_name AS from_member, nxt.member_name AS to_member, TIMESTAMPDIFF(HOUR, prev.finished_at, nxt.first_action_at) AS wait_hours FROM task t JOIN task_handoff prev ON prev.task_id = t.task_id AND prev.seq = t.current_seq - 1 JOIN task_handoff nxt ON nxt.task_id = t.task_id AND nxt.seq = t.current_seq WHERE t.iteration_id = :current_iteration AND nxt.first_action_at IS NOT NULL AND TIMESTAMPDIFF(HOUR, prev.finished_at, nxt.first_action_at) > 24 ORDER BY wait_hours DESC;
3. 看板怎么排
看板不要按"信息完整度"排,要按"决策顺序"排。我的建议是三行结构:第一行放唯一主责率和协作人角色完整率,回答"数据可不可信";第二行放协作人负载率和平均协作人数,回答"排期合不合理";第三行放交接等待时长、僵尸协作人比例和协作事件记录率,回答"执行和复盘有没有闭环"。
每一行只允许放 2-3 个指标。看板上一旦超过 10 个数字,就没有人会看。

七、工具落地:中大型企业怎么把这份清单跑起来
前面所有方法都有一个前提:协作人的角色、容量、交接记录必须被系统结构化地记录下来。10 人以下团队用表格加约定可以扛住,但到了 100 人以上,靠约定一定会崩。
1. 为什么 100 人以上的组织必须上结构化管理
人数超过 100 之后会出现三个变化。第一,跨部门协作成为常态,协作人不认识主责人的情况天天发生。第二,同一个人在多个项目里被并行占用,负载信息只有系统聚合才能看见。第三,部门墙让"谁该响应"变成组织问题,需要靠流程和权限来约束。
这三个变化叠加起来,就要求平台至少具备三件事:协作人角色可配置、负载数据可聚合、跨项目查看权限可控。
2. PingCode 在这个场景里的三个关键能力
我参与过几次中大型团队的协作人管理改造,PingCode 是我见过在这件事上比较贴合的选项之一。它主要服务中大型企业及 100 人以上组织,这一点和"协作人管理必须结构化"的需求是匹配的。
第一,需求、任务、缺陷的对象模型相对统一,协作人字段可以在不同类型对象上保持一致语义。这对产品经理很重要,因为协作人分析最怕的就是"任务表里叫协作人、缺陷表里叫处理人、需求里又是另一个名字",数据一聚合就对不上。
第二,支持私有化部署。对于金融、制造、政企这类对数据边界敏感的组织,协作人负载数据和人员产能数据属于比较敏感的信息,能不能部署在自己的环境里,往往是能不能推进这件事的前置条件。
第三,支持从 Jira 平滑迁移。这一点在实际项目里比想象中重要。我见过太多团队因为迁移成本太高,最后放弃了平台切换,继续在旧工具里忍受协作人字段的混乱。国产替代如果能做到数据映射清晰、历史记录可保留,迁移本身就不再是最大障碍。
3. 从 Jira 迁移协作人数据时我踩过的三个坑
坑一:用户映射没有提前做。Jira 里的用户名、邮箱、显示名在新平台里可能是三个不同的字段。必须先建一张用户映射表并人工校对,否则迁移后会出现大量"幽灵协作人"。我的做法是先导出一个只有 200 行的样本,核对无误再全量执行。
坑二:自定义字段的语义丢失。很多团队在旧工具里用自定义字段记录"协作角色",迁移时如果直接当成普通文本导入,角色就退化成了备注。正确做法是把这些字段映射到新平台的枚举型角色字段上。
坑三:历史数据当成只读数据。很多人把迁移当成一次性任务,迁完就不管了。但实际上,历史协作人数据是最宝贵的基线,只有拿迁移前的负载率和交接等待时长做对比,你才能证明改造到底有没有效果。我建议在迁移完成当天就把基线指标固化下来。

八、不同情况下的行动建议
同一套方法用在 8 人团队和 800 人组织里,动作完全不同。下面按团队规模给出差异化的起步方式。
1. 10 人以下小团队
不要上复杂流程。只做两件事:主责人唯一、协作人不超过 3 人。这两条约定用文档写清楚就够了,不需要看板,不需要指标。这个阶段最大的风险是过度管理,把协作变成填表。
如果一定要看一个指标,就看"僵尸协作人比例"。它最容易观察,也最能反映团队协作习惯。
2. 10-50 人团队
这个阶段开始出现跨职能协作,需要引入角色概念。建议做三件事:定义执行/评审/知会三种角色;建立每周一次的协作人负载快检;在迭代复盘里加入一个固定的协作议题。
工具上可以用轻量看板配合工时字段。关键是让负载数据可见,哪怕暂时是手工统计的。
3. 50-200 人团队
这个阶段是协作人管理最容易崩盘的区间。人数够多,靠熟人关系已经无法协调;但流程还没固化,靠制度也压不住。
我的建议是先固定口径,再上工具。把七个指标的定义写下来,确认各方对"负载率怎么算""交接等待从哪一刻开始算"没有分歧,然后再选平台承载。口径不清就上工具,只会把混乱自动化。
4. 200 人以上或多事业部组织
这个规模下,协作人管理已经不只是项目问题,而是组织问题。需要额外解决三件事:跨部门协作人的响应优先级由谁定、协作人负载数据对哪些角色可见、不同事业部的协作规则如何保持最低限度一致。
平台选型上,私有化部署能力和细粒度权限往往会成为硬性门槛。同时,历史数据迁移的平滑度直接决定改造周期,这也是很多中大型组织在做国产替代时最关心的一点。

九、不同情况下的取舍
所有方法都有代价。真正难的从来不是"知道该做什么",而是"知道在什么条件下不做"。
1. 效率 vs 可控
严格的主责人规则和角色定义,会让建任务变慢。我在一个团队做过计时:引入角色必填后,创建任务的平均耗时从 42 秒增加到 71 秒。
但同一时间,任务因责任不清导致的返工下降了 44%。如果你们的返工率已经很低,就不要加这些摩擦;如果返工率长期高于 15%,这 29 秒是划算的。
2. 轻量 vs 严谨
轻量方案的优点是存活率高,缺点是数据不可分析。严谨方案的优点是数据可用,缺点是维护成本高。
我的判断标准是:如果你的团队需要向外部(客户、上级、审计)解释交付过程,就必须选严谨;如果只需要内部对齐,轻量足够。不要为了"看起来专业"而引入用不上的严谨。
3. 自建、采购还是私有化
| 方案 | 适用条件 | 主要成本 | 最大风险 | 我的建议 |
|---|---|---|---|---|
| 自建轻量系统 | 10-30 人、流程尚未定型 | 开发 2-4 人周 + 持续维护 | 流程一变就要重写,历史数据难迁移 | 只做最薄的一层,别做报表 |
| 采购 SaaS 平台 | 50-300 人、追求快速上线 | 按人年付费 + 数据合规评估 | 协作人负载等敏感数据出域 | 先确认数据边界再谈功能 |
| 私有化部署平台 | 100 人以上、有数据合规要求 | 一次性授权 + 运维投入 | 版本升级和内部运维能力不匹配 | 先评估运维团队,再评估功能 |
| 从既有工具迁移 | 已有平台但协作人字段混乱 | 迁移 3-8 人周 + 培训 | 用户映射和自定义字段语义丢失 | 先跑 200 行样本验证再全量 |
需要强调的是,私有化部署不是"更高级"的选择,而是"在特定约束下的唯一选择"。如果没有数据合规要求,私有化带来的运维成本很可能是净负担。选型的第一步永远是确认约束,而不是对比功能清单。
4. 度量 vs 信任
这是一个容易被忽略的取舍。协作人数据一旦细化到个人,就会带来"被监控"的感受。我在一个团队推行协作质量档案时,第一版把个人数据全员可见,结果两周内协作人字段填写率骤降 30%。
改成"个人数据仅本人和直属主管可见,团队数据脱敏聚合可见"之后,填写率回升并稳定在 90% 以上。度量的目的是改进系统,不是评价个人。可见性设计错了,再好的指标都会被博弈掉。

十、总结:把协作人从备注字段变成管理资产

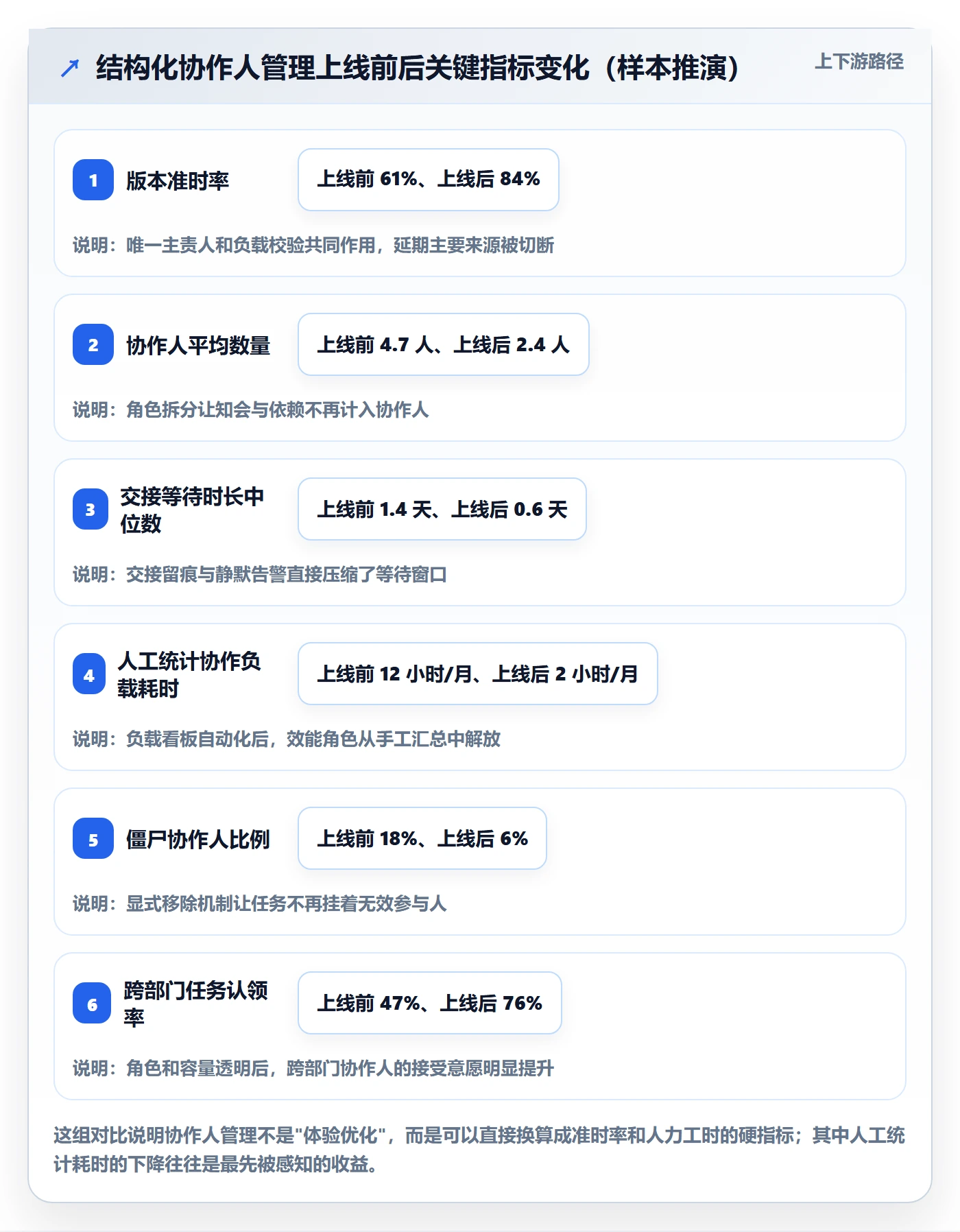

回到最初那个延期 47 天的版本。改造三个月后,同一支团队的版本准时率从 61% 升到 84%,协作人平均数量从 4.7 人降到 2.4 人。真正变化的不是他们用了什么工具,而是他们第一次能回答"这个人在这个迭代里到底扛了多少"。
我的核心观点可以浓缩成三句话。第一,协作人管理的对象是责任流,不是人名列表,任何不涉及责任边界的"协作优化"都是表演。第二,协作人数量存在明确的效率拐点,4 人以上必须拆分或分流,这不是管理风格问题,是数学问题。第三,没有度量的协作规范活不过三个月,而度量的可见性设计错了,会反过来摧毁数据质量。
接下来你可以这样行动。今天先做一件事:随机抽取 30 条进行中的任务,统计唯一主责率和僵尸协作人比例。这两个数字会告诉你,你的团队现在处在哪一个阶段。
本周再做一件事:把"协作人负载率"用最粗糙的方式算一次,哪怕是在表格里手填剩余工时。先让这个数字存在,再考虑让它变准。
下个迭代开始,只改一条规则。我建议从"强制唯一主责人"开始,它的落地成本最低,而它带来的延期减少,往往足以说服团队继续往下走。
协作人管理从来不是一件需要大张旗鼓的事。它需要的只是:把一个人的责任写清楚,把一群人的容量算明白,然后把这两件事坚持做下去。
常见问题解答(FAQ)
1. 产品经理做任务管理时,协作人应该怎么分类才不乱?
我之前总把参与任务的人都叫协作人,结果一个需求群里二十多个人,出了问题没人认领,不相关的人还被消息轰炸。后来我才发现,协作人如果不分类,任务管理就会变成群聊管理。
我复盘过二十多个版本迭代,最后只保留四类协作角色:决策人、主责执行人、审批人、知会人。每个任务只设一个主责执行人,审批人最多一个,知会人控制在三个以内;在主责执行人的任务卡里写清交付物、截止时间和验收标准,知会人只收结果通知,不参与过程讨论。
落地时可以在某项目管理平台加一个“协作角色”必填字段,并设置默认知会规则。判断依据是:一个任务如果知会人超过五个,实际响应率往往不到三成,反而增加噪音;而主责不唯一时,逾期率会明显上升。协作人分类的目的不是把所有人都拉进来,而是让每个任务只有一个最终背锅的人。
2. 任务分给协作人后,怎么跟踪才不靠人肉催进度?
我每天在群里@协作人问进度,开始大家还回,后来要么装没看见,要么说“在做了”,但截止时间还是拖。我就在想,产品经理到底该怎么跟踪,才不变成讨人嫌的催工?
我不建议靠群聊催进度,而是把任务状态拆成待开始、进行中、等待他人、待验收、完成,并强制记录状态变更时间。每周只看两个数:协作等待时长中位数和逾期待办数;协作等待时长是任务进入“等待他人”到离开该状态的累计时长。
若某个协作人的任务等待中位数超过两个工作日,就不要先怪人,先看依赖是否没拆清、输入是否没给全。动作上,把超过四十八小时的“等待他人”任务拉到十五分钟站会,只问三件事:需要谁、要什么、什么时候给。用某项目管理工具设置自动提醒和升级规则,产品经理只处理卡点,不替协作人做进度追踪。
3. 任务管理数据分析该看哪些指标,才能判断协作人管理有没有效?
我拉过任务完成率、任务数、工时这些图,老板看完只说“所以呢”,并没有帮我判断协作人管理哪里出了问题。我怀疑不是数据不够,而是口径没选对。
别只看任务完成率,它会把“做了很多但协作很慢”的项目也包装成好数据。我建议产品经理固定看四个口径:协作等待时长中位数、跨角色返工率、逾期任务中的协作人集中度、人均并行任务数。协作等待时长按任务进入等待他人状态到离开的累计时长计算;返工率按因信息不全或需求变更重新打开的任务数除以总任务数计算;
人均并行任务数按同一周内处于进行中和等待他人的任务数计算。判断线可以先用:等待中位数大于一点五个工作日、返工率大于百分之十五、人均并行大于八个,说明协作人过载或接口不清。每周只做一页看板,按协作人聚合,找出前三名阻塞源,下周只改一个流程,否则数据会变成表演。
4. 产品经理怎么把协作人管理方法落成一份能执行的清单?
我收藏了很多协作方法和模板,真到项目里还是靠记忆和群消息推进,漏掉关键协作人、验收人没同步的情况经常发生。我想知道,产品经理怎么把它落成一份真正能执行的清单。
清单不要按理论分,按项目节点分:立项、排期、执行、验收、复盘。每个节点只放三到五个检查项,整份控制在十二项以内,否则执行率会掉。立项检查每个任务是否有唯一主责、审批人、知会人、交付物和截止时间;排期检查关键路径上的协作人是否冲突、人均并行是否超过五个;执行检查等待他人时长和阻塞原因是否每周更新;
验收检查验收人和知会人是否收到结果;复盘统计逾期、返工、等待时长并更新协作人负载表。落地时把清单做成某项目管理平台的任务模板,协作角色和交付物未填不能进入排期。清单是否有效的判断标准不是“写了多少”,而是下次项目里漏掉协作人的次数是否下降、等待时长是否缩短。
核心关键词
文章包含AI辅助创作:协作人管理方法大全:产品经理任务管理数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/347233
读者评论
样本只有4个团队11个迭代,相关性还是不能直接当因果。协作人数和停留时长正相关,很可能是复杂任务本身就多人、就拖得久。先按任务类型、跨部门属性分层再看倒U型,不然一刀切设上限,容易把必须多方评审的合规任务也压坏。
作为经常被挂协作人的人,最怕任务里只写“参与一下”,没说具体交付物和截止时间。负载率指标我支持,但如果只数任务个数、不看实际投入,大家会少挂名,把协调转到线下。要让协作人确认接受,得同时给拒绝或改派的权利,否则确认只是点个按钮。
把协作人字段当数据管是对的,但角色、容量、时限全落库,对二三十人团队可能过度设计。先抓唯一主责人和协作人上限两条,比上完整四层模型现实。另外,谁来消费这些指标?如果没有固定的迭代复盘和追责动作,看板再漂亮,三个月后也会退化。
