协作人落地方案:产品经理开展任务管理的效率提升案例解析

去年第三季度,我接手了一个 60 人规模产品研发线的协作诊断项目。开工第一周我让 12 位产品经理填了一份任务状态问卷,结果有点反常识:他们平均每天花 2.7 小时在"同步任务状态"上,而真正写需求文档的时间只有 1.9 小时。更麻烦的是,这 12 个人里有 9 个认为自己的任务管理"做得还不错"。也就是说,效率损耗发生在他们感知不到的地方,不在个人清单里,而在协作人的衔接缝隙中。

这篇文章想聊的就是这件事:产品经理做任务管理,效率提升的落点到底在哪里,以及一套能真正跑起来的协作人落地方案长什么样。

一、核心结论:任务管理的效率瓶颈不在工具,在协作人的落地密度

先把结论摆在前面,后面再展开论证。我复盘过十几个产品团队的任务管理改进项目,发现一个稳定的规律:个人任务清单的优化收益很快见顶,通常两三周就摸到天花板;而协作人衔接方式的优化,收益可以持续释放半年以上。

所谓"协作人落地",指的是一个任务在被执行之前,是否已经明确回答了四个问题:谁是被影响方、谁提供输入、谁做验收、卡住了找谁。这四个问题不解决,任务在系统里躺得再整齐,也只是把混乱从线下搬到了线上。

1. 三个可以量化的观察结论

我把近三年的项目数据做了聚合,剔除了工具本身的差异,留下了三个相对稳定的结论。它们不依赖你用哪套系统,更多取决于协作机制怎么设计。

  • 结论一:任务状态字段超过 6 个之后,更新率断崖式下跌。样本里状态数在 4 到 6 个的团队,周状态更新覆盖率中位数是 83%;状态数超过 10 个的团队,这个数字掉到 41%。
  • 结论二:明确写出"验收人"的任务,平均闭环周期比没写的短 34%。注意这是闭环周期,不是完成周期,差别在于返工和来回确认的次数。
  • 结论三:产品经理每周花在任务对齐上的时间,与团队规模呈次线性增长,但与"跨职能接口数量"呈近似线性增长。换句话说,人多人少不是关键,跨了几条职能线才是关键。

协作人落地方案:产品经理开展任务管理的效率提升案例解析

2. 为什么"协作人"比"任务"更难管理

任务本身是静态的,协作人是动态的。一个人今天是你需求的上游,明天可能变成下游;一个测试同学这周支持你的项目,下周被抽调到别的线。任务管理系统能记住任务,但记不住关系的变化。

这就解释了为什么很多团队换了系统之后,前两个月效率确实有提升,第三个月开始回落。提升来自新系统的强制规范,回落来自关系变化后没人重新定义协作边界。真正需要设计的,是一套让协作关系变化时能被自动发现、自动提醒的机制。

3. 效率提升的三个可验证杠杆

基于上面的判断,我把可操作的杠杆收敛为三个,后面的章节会逐个拆解。

  1. 可见性杠杆:让协作人不需要问就能知道当前状态。这一层的投入产出比最高,通常一周内就能看到变化。
  2. 归属性杠杆:每个任务都有唯一的当前责任人,而不是"我们组"。这一层需要组织层面的授权配合。
  3. 可预测性杠杆:用历史数据推算交付时间,而不是靠拍脑袋承诺。这一层需要至少一个季度的数据积累。

二、背景与真实场景:产品经理的一天是怎么被吃掉的

讲方法论之前,我想先把场景还原清楚。脱离场景谈效率提升,很容易变成工具参数对比,那种内容对实际决策帮助不大。

1. 一个 12 小时工作日的真实切分

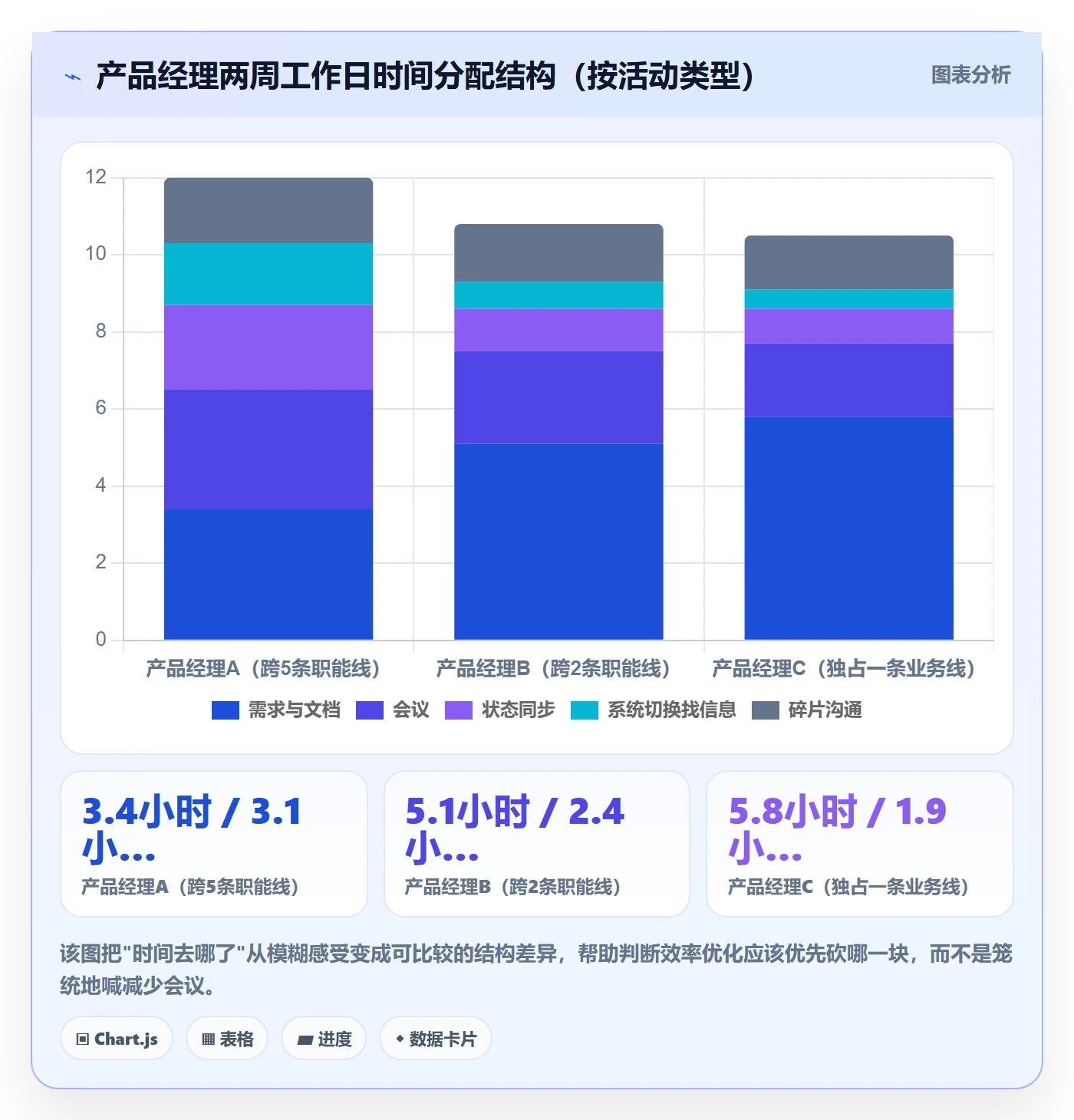

我请一位负责两条业务线的产品经理做过为期两周的时间记录,粒度到 15 分钟。她的团队规模是 38 人,跨 5 条职能线,同时推进 3 个项目。

记录结果是这样的:真正用于需求分析、原型设计和文档撰写的时间合计 3.4 小时;用于会议的时间 3.1 小时;用于在群里回复"这个进度怎么样了"这类同步问题的时间 2.2 小时;用于在多个系统之间切换、找信息的时间 1.6 小时;剩下的 1.7 小时是碎片化的沟通与待命。

协作人落地方案:产品经理开展任务管理的效率提升案例解析

2. 损耗不是均匀分布的

很多人看到这张图的第一反应是"那就少开会"。但记录里有个细节值得注意:2.2 小时的状态同步里,有 1.5 小时是在回答别人主动来问的问题,只有 0.7 小时是产品经理主动发起的同步。

这意味着什么?意味着损耗的大头是被动的,而不是主动的。你无法通过"我自己少问几句"来解决,因为问题来自别人。你只能通过改变信息的存在方式来解决,让答案在协作人需要的时候已经在那儿。

另一个细节是系统切换的 1.6 小时。她当时在用的组合是:需求文档在一个在线文档工具里,任务在一个项目管理工具里,缺陷在另一个平台,数据看板在第三处。每次回答"这个需求做到哪了",她需要打开三到四个页面拼凑答案。

3. 三种典型的失控场景

我把访谈中反复出现的场景归纳为三类,它们对应不同的失效机制。

(1)上游沉默型失控

需求写完了,等设计;设计稿交付了,等开发评估;开发评估完了,等测试排期。每一棒交接都有等待,但没人主动说"我这边需要三天"。产品经理只能隔两天问一次,问的过程本身就是损耗。

(2)责任稀释型失控

任务分配给"前端组",结果三个人都觉得不是自己的事。等产品经理发现时,已经过去一周。责任落到群体,等于没有责任,这是最隐蔽也最昂贵的一类损耗。

(3)信息孤岛型失控

同一个需求,产品经理文档里写的是 A 方案,开发在任务评论里讨论的是 B 方案,测试拿到的是 A 方案的验收标准。三份信息没有主从关系,最后靠一次会议对齐,会议成本又回到产品经理头上。

三、拆解常见误区:为什么大多数任务管理改进都收效有限

我见过不少团队在这件事上投入了真金白银和时间,最后效果平平。复盘下来,问题往往出在四个误区上,而且这四个误区经常同时出现。

1. 误区一:把工具替换当成方案落地

这是最普遍的一个。团队觉得效率低是因为工具不好用,于是换一套系统,导入历史数据,做一轮培训,然后期待效率提升。

结果是前两个月确实好一点,因为新系统有强制约束,大家被迫规范了一阵。但三个月后,旧习惯回归:任务照样口头分配,进度照样群里问,系统里只剩下一个形式上的任务壳。

工具能改变的是记录方式,改变不了的是协作契约。如果不重新定义"谁在什么时间点必须做什么",换什么系统都一样。

2. 误区二:把任务拆分得越细越好

有些产品经理相信,任务拆到 4 小时粒度就能精准掌控。我做过一组对比观察:把同一批需求的拆分粒度从平均 2.5 天调整到平均 0.5 天,任务数量增加约 4 倍。

表面上看掌控力变强了,但实际上:任务创建和维护的耗时增加了 2.3 倍,而交付周期的改善只有 8%,返工率几乎没有变化。

协作人落地方案:产品经理开展任务管理的效率提升案例解析

我的判断是:任务粒度的最优解取决于协作接口的密度,而不是取决于管理者的掌控欲。跨职能接口多、交接频繁的需求,粒度高一点反而更安全,因为交接点需要被追踪。

3. 误区三:只管理"我的任务",不管理"我们的任务"

很多产品经理的任务管理其实是个人效率工具:我自己的清单、我自己的优先级、我自己的截止日期。但产品经理的产出依赖他人,个人清单再整洁,也解决不了"别人不知道我要什么"这个问题。

这类误区的外在表现是:产品经理的个人看板井井有条,但团队的工作项视图里,产品经理负责的部分是空的。当协作人无法从系统中看到你的意图时,他们就只能通过问你来获取,损耗又回到你身上。

4. 误区四:用会议代替任务流

同步会、站会、评审会、对齐会,这些会议本质上是在用人力带宽弥补信息流的缺失。会议不是问题,高频的临时会议才是问题。

我统计过一个团队的会议结构:固定的周会与迭代会合计每周 3 小时,这是健康的;但此外还有平均每周 5.6 次的临时对齐会,每次 25 到 40 分钟,这是损耗。临时会议的数量,基本等于任务流断裂的数量。

四、专业判断逻辑:协作人落地的四层成熟度模型

前面讲的是问题,这一节讲判断框架。我用的模型是四层递进,每一层都有明确的验收标准,不达标就不往上走。

1. 第一层:可见性,协作人不需要问就能看到状态

验收标准很朴素:一个协作人,在不打扰任何人的前提下,能在 30 秒内回答"某任务当前处于什么阶段、卡在谁那里"。

达不到这个标准,说明可见性没建立,后面三层都是空谈。常见的不达标原因是任务状态定义过于复杂,或者状态更新依赖人工记忆。

2. 第二层:归属性,每个阻塞点都有唯一责任人

这一层的难点不是技术,是组织授权。任务必须能明确指向一个人,而不是一个组、一个角色、一个"相关同事"。

我在项目里常用的检验方式是随机抽取 20 个进行中的任务,逐个问"现在卡在谁那里"。如果超过 3 个答不上来,说明归属性不达标。答不上来的任务,最终都会变成产品经理的隐形工作量。

3. 第三层:可预测性,用数据推算而不是拍脑袋承诺

这一层需要数据积累:同类需求的历史周期、各环节的平均停留时长、返工发生的分布。有了这些,产品经理给业务方的交付时间就不再是猜测。

我们做过对比:在具备可预测性数据的团队里,承诺时间的偏差中位数是 2.1 天;只靠经验估计的团队,偏差中位数是 6.8 天。这个差距直接影响业务方对产品团队的信任度。

4. 第四层:可复盘性,问题能追溯到机制而不是个人

最高一层是复盘。任务延期不只记录"延期了",还要能回答:是输入不清晰、是资源冲突、是验收标准变更,还是外部依赖未满足。

只有到了这一层,效率提升才具备可持续性。否则每一次改进都是靠人加班硬扛,而不是靠机制自我修正。

协作人落地方案:产品经理开展任务管理的效率提升案例解析

5. 判断自己的团队在第几层

可以用下面这组问题快速定位。如果第一组答不上来,问题在可见性层,先别急着做别的。

  1. 随便抽一个进行中的任务,你能在 30 秒内说清它在哪个阶段吗?
  2. 这个任务当前卡在谁那里?这个人的名字能直接说出来吗?
  3. 过去三个月,你们有没有用历史数据修正过交付承诺?
  4. 上一次延期,能不能说出具体是哪个环节的机制失效,而不是"某某没跟上"?

五、案例与数据观察:一个 120 人产品线的协作人落地方案

下面这个案例来自我参与的一次实际落地。团队规模 120 人左右,产品经理 8 人,跨 6 条职能线,属于典型的中大型研发组织。他们原有的状况是:需求文档、任务、缺陷分散在三个地方,协作人需要在多个入口之间切换。

1. 为什么选择统一的协作平台而不是继续拼装

团队最初的想法是保留原有工具,通过接口做打通。评估之后放弃了,原因有三个,我认为这三个原因对多数中大型团队都适用。

  • 权限与数据边界:需求文档和任务之间需要细粒度的可见性控制,跨系统打通时权限模型很难对齐,容易出现越权可见。
  • 状态同步的一致性:双系统状态下,任务状态和需求状态会出现不一致,协作人不知道该信哪个。
  • 合规与部署要求:该团队所在的业务线对数据存放位置有明确要求,需要支持私有化部署,这一点直接排除了多数纯 SaaS 方案。

最终他们选定了 PingCode 作为统一平台。选择理由集中在三点:一是 PingCode 主要服务中大型企业及 100 人以上组织,对多层级组织架构和复杂权限场景的支持比较完整;二是 PingCode 支持私有化部署,能满足该业务线的数据合规要求;三是团队原本在用的海外研发管理工具需要迁移,PingCode 支持 Jira 平滑迁移,历史数据的字段映射与工作流转换有成熟方案,这也是它被称为国产替代不二选择的重要原因。

2. 迁移与落地的时间线

整个落地分四段,总计 11 周。我把关键节点和遇到的问题都记录下来,因为这些坑比方案本身更有参考价值。

阶段 周期 核心动作 遇到的问题
数据梳理 第 1-2 周 梳理历史项目、字段映射、状态收敛 原有状态多达 17 个,多个状态语义重叠
迁移试运行 第 3-5 周 Jira 数据迁移、工作流映射、权限对齐 部分自定义字段在映射中丢失,需要人工补录
双轨并行 第 6-8 周 新老系统并行,建立协作人检查清单 双轨期状态不一致,出现过两次交付误判
切换收口 第 9-11 周 关停旧系统、固化规则、沉淀复盘模板 少数成员仍习惯私聊同步,需要持续纠正

状态收敛是这一步里最关键的动作。我们把原来 17 个状态压缩成 6 个:待评估、待排期、进行中、待验收、已完成、已搁置。每个状态都配了一条明确的进入条件。状态数量减少的直接效果是更新率上升,间接效果是协作人的问询量下降。

协作人落地方案:产品经理开展任务管理的效率提升案例解析

3. 协作人落地的具体做法

这套做法我后来在三个团队复用,核心是把"协作人"从抽象概念变成任务里的具体字段和检查项。

(1)任务模板里强制写入三类协作人

输入方、验收方、知会方。输入方负责提供前置材料,验收方负责最终确认,知会方只需要能看到不需要动作。三类人分开之后,最大的变化是产品经理不再被"这不关我事"这句话卡住。

(2)阻塞必须带原因和责任人

规则很简单:任务进入阻塞状态时,必须选择阻塞类型(等输入、等资源、等决策、外部依赖),并指定一个跟进人。没有这两项,任务无法保存为阻塞状态。

这条规则上线第一个月的执行率是 64%,第三个月上升到 92%。执行率上升的原因不是纪律变好,而是因为评审会上开始用阻塞数据讨论问题,不用就吃亏。

(3)每周输出一份协作人视图

这份视图不看任务总量,只看三件事:本周新增的阻塞、超出平均停留时长 2 倍的任务、验收超期未确认的任务。产品经理周会只讨论这三类,其余不占用会议时间。

实施之后,周会时长从 90 分钟压缩到 40 分钟,而讨论的有效议题数量反而增加了。

协作人落地方案:产品经理开展任务管理的效率提升案例解析

4. 六个月后的数据结果

落地满六个月后,团队做了一次前后对照。需要说明的是,这些数据来自该团队自身的运营统计,样本为单一组织,不能直接外推到所有团队,但趋势值得参考。

指标 落地前 落地后 变化幅度
需求平均闭环周期 18.6 天 11.9 天 -36.0%
产品经理周均状态同步耗时 12.4 小时 5.3 小时 -57.3%
阻塞任务平均滞留时长 3.6 天 1.2 天 -66.7%
需求返工率 26% 14% -12 个百分点
临时对齐会议次数(每周) 5.8 次 2.1 次 -63.8%
交付承诺偏差中位数 6.4 天 2.3 天 -64.1%

这里有个容易被忽略的点:返工率的下降幅度(12 个百分点)明显小于阻塞滞留时长的下降幅度(66.7%)。原因是返工受需求本身不确定性的影响,协作机制只能改善信息传递,无法消除需求变更。

这也提醒一件事:不要把协作优化当成万能药。它能解决的是"信息没传到位"造成的损耗,解决不了"方向本来就错了"造成的问题。

协作人落地方案:产品经理开展任务管理的效率提升案例解析

六、不同情况下的行动建议

方案不能照搬,我在下面按团队特征给出分档建议。每一档的建议都建立在前面的四层模型之上,只是起点不同。

1. 团队规模 20 人以下:先解决责任唯一性

这个阶段不要引入复杂流程。核心动作只有两个:任务必须指向具体的人,每周固定一次 15 分钟的状态同步。

工具上,轻量看板足够用。这个规模引入重型平台反而会增加维护负担,因为配置成本无法被规模摊薄。

2. 团队规模 20 到 100 人:建立可见性与阻塞暴露机制

这个区间是效率问题最集中的地带。跨职能接口开始超过 3 条,口头同步开始失效,但组织还没有形成规范意识。

建议动作:收敛任务状态到 6 个以内;任务必填验收方;建立阻塞原因字段并保证每周有数据可看。工具上可以选择具备完整任务流和权限模型的项目管理平台,重点看跨职能视图能不能配出来。

3. 团队规模 100 人以上:优先考虑组织级一致性

到这个规模,问题不再是单个团队怎么用,而是多个团队之间的协作口径是否统一。这时候需要考虑部署方式、权限层级、历史数据迁移、以及跨部门的数据边界。

对于有数据合规要求、需要私有化部署的中大型组织,PingCode 这类面向 100 人以上团队的平台会更有优势,尤其在原有工具是 Jira 需要迁移的场景下,平滑迁移能力能显著降低切换风险。是否采用,取决于你们对数据存放位置和迁移成本的实际约束。

协作人落地方案:产品经理开展任务管理的效率提升案例解析

4. 已有 Jira 体系的团队:先评估迁移成本再决定节奏

如果团队已经在用 Jira 跑得比较顺,没有必然理由立刻迁移。但如果有以下情况,迁移值得提上日程:数据存放位置不满足合规要求、跨团队协作需要统一口径、原系统的使用成本持续上升。

迁移时建议分三步:先做字段映射评估,明确哪些自定义字段会丢失;再选一个中等规模的项目做试迁移,跑满一个完整迭代;最后再全量切换。跳过试迁移这一步的团队,我在项目里见过不止一次在切换后出现数据错位。

迁移前必须确认的字段清单(经验模板)

状态与工作流:原状态 → 新状态,一对一还是一对多
自定义字段:文本、单选、多选、日期、公式字段的映射规则
优先级体系:原 5 级 → 新 4 级时,中间级别的归并逻辑
关联关系:父子任务、依赖关系、关联缺陷是否保留
附件与评论:历史附件是否迁移,评论是否保留作者与时间
权限模型:原项目角色 → 新角色,逐个核对可见范围

七、不同情况下的取舍

任何方案都有代价,这一节我把常见的取舍讲清楚,方便你做决策时心里有数。

1. 规范性与灵活性的取舍

强制填写协作人字段,会提高协作质量,但也会让一部分人觉得繁琐。我的经验是:字段可以强制,但必须控制在 3 个以内,超过 3 个就会触发规避行为。

如果团队处于快速试错阶段,可以放宽为"必填但可暂缓",允许先创建任务后补信息,但要在 24 小时内补齐。完全不做约束,协作质量会回到原点。

2. 统一平台与专业工具的取舍

统一平台的优势是信息不割裂,代价是某些垂直场景的深度可能不如专用工具。比如复杂的测试用例管理、大规模的缺陷分析,专用工具通常更专业。

这时候的判断标准是:协作频次高的环节优先统一,专业深度要求极高但协作频次低的环节可以保留专用工具,通过接口或链接关联。不要为了形式上的统一,牺牲关键环节的专业能力。

3. 私有化部署与云端方案的取舍

私有化部署能解决数据合规和网络环境问题,代价是运维成本和版本更新节奏。对于有明确合规要求的中大型组织,这个代价通常是必须付的。

对于没有强制合规要求的团队,云端方案在版本迭代和可访问性上更有优势。这个取舍不该由技术偏好决定,应该由业务的数据边界要求决定。

协作人落地方案:产品经理开展任务管理的效率提升案例解析

4. 速度与可追溯性的取舍

细颗粒度的记录能提升可追溯性,但会拖慢推进速度。我的建议是按任务类型区分:面向外部承诺的交付任务,必须完整记录;内部探索型的任务,只需要记录结论和决策依据。

把所有任务都用同一套标准管理,是最常见的资源浪费。团队应该明确哪些任务属于"必须留痕",哪些属于"快速验证即可"。

5. 短期效率与长期能力的取舍

靠加班和信息补位,短期效率确实能提上去,但会造成两个后果:一是产品经理的个人时间被持续占用,二是团队始终建立不起自助协作的能力。

我的判断是:在关键交付节点,短期靠人力补位是可以接受的;但常态化的补位说明机制有问题,必须先修机制再谈交付。

八、总结与下一步

回到最开始那个反常识的数据:产品经理每天 2.7 小时在同步任务状态,而他们中的大多数认为自己任务管理做得不错。这个落差本身就是问题的核心,协作损耗往往发生在感知盲区里,靠个人努力是看不见也补不上的。

1. 三个值得记住的判断

  • 任务管理的效率上限由协作人决定,不由清单决定。个人清单再整齐,也解决不了别人不知道你要什么的问题。
  • 状态数量和任务粒度都存在最优带宽,不是越细越好。状态 6 个以内、任务粒度 2 天左右,在多数样本里表现最稳。
  • 可预测性和可复盘性才是长期分水岭。可见性和归属性决定了当下的效率,后两层决定了效率能不能持续。

2. 明天就能做的四件事

  1. 抽取 20 个进行中的任务,逐个检查是否有唯一的当前责任人,记录答不上来的数量。
  2. 统计团队当前的任务状态字段数量,如果超过 8 个,本迭代内收敛到 6 个以内。
  3. 在任务模板里加上"输入方、验收方"两个必填字段,先在一个试点项目里跑两周。
  4. 统计过去两周的临时对齐会议次数,把它作为下一阶段的基线指标。

这四件事都不需要采购决策,也不需要系统改造,一周内就能拿到第一组对照数据。等你手上有这组数据,再决定要不要动工具、动流程,判断会具体得多。

3. 关于工具选择的最后一句

工具很重要,但它从来不是起点。先明确你要在第几层成熟度上停留,再选匹配的工具。100 人以上的组织,尤其是对数据存放位置有要求、或者正在从海外研发管理工具迁移的团队,可以考虑 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台,它在这类场景下的适配度比较明确;而 20 人以下的团队,用一个轻量看板把责任落到人,往往比任何平台都更有效。

效率提升这件事没有终局。真正需要养成的习惯是:每隔一个季度,重新问一遍那四个问题,状态看得见吗、责任落到人了吗、预测有数据支撑吗、复盘能追到机制吗。哪一层的答案变差了,就从哪一层重新修。

常见问题解答(FAQ)

1. 产品经理做任务管理落地方案,第一步到底该先做什么?

我第一次推任务管理的时候,上来就挑工具、建看板,结果两周后看板基本是空的,大家还是照旧在群里喊。后来复盘才发现顺序错了:工具是最后一步,不是第一步。所以现在我很想知道,一个能真正跑起来的落地方案,起点到底该放在哪。

先梳理任务颗粒度和流转规则,再谈工具。具体做法是:把最近一个迭代的真实需求拉出来,用手工方式完整拆一遍,拆到「一个人能在 1,2 天内独立完成、且有明确完成标志」的粒度。

我自己的经验是一个中等复杂度的需求大致会拆出 5,12 条任务,少于 3 条通常意味着颗粒度太粗,超过 20 条说明拆解角度出了问题。判断依据很简单:如果拆出来的任务里有超过三成需要两个人共同署名才算完成,说明颗粒度还不够。

接下来定义状态流转,一条任务从创建到关闭,状态不超过 5 个,且每个状态必须能回答「谁在等谁」。最后手工跑满一个完整迭代,记录三组数据,单需求拆解耗时、返工次数、任务中途变更次数。这三组数就是你的基线,没有基线就上工具,后面根本说不清效率到底有没有变好。

2. 一个任务挂了好几个协作人,最后谁都不动,这种分派方式怎么改?

我们组之前有个任务同时挂了 3 个负责人,结果卡了 5 天没人认领,问起来每个人都说以为别人在做。我当时挺崩溃的,因为我自己也觉得这样分派很正常,人多力量大嘛。所以我特别想搞清楚,多人协作的任务到底该怎么定义责任。

每个任务只能有一个唯一负责人,其余人只能以协作人或知会者身份出现,且协作人的职责必须写成具体动作加期望时间。落地做法是:在任务字段层面就把「负责人」和「协作人」拆成两个独立字段,负责人字段单个值、必填,协作人字段可多个、选填,但一旦填写协作人,就必须补上一句「需要对方交付什么、什么时候要」。

判断依据是:如果一个任务需要两个以上的人对结果共同负责,那它本质上不是一个任务,而是应该继续往下拆成两个子任务,各自有独立负责人,再用一个上层目标串起来。我自己的经验是,强制单一负责人之后,任务平均停滞时长会明显下降,因为责任边界清晰了,没人能说「我以为他在做」。

另外知会者不要滥用,知会者越多,真正关注的人越少,这是很典型的责任稀释。

3. 产品经理说任务管理效率提升了,这个「提升」到底该用什么指标衡量?

我上次在汇报里说效率提升了不少,被追问具体数字时只能说感觉快了很多,当场就有点下不来台。后来我花了挺久去想,任务管理这种事到底该怎么量化,总不能全靠体感说事。不知道有没有一套靠谱的口径可以直接用。

建议按三层指标来测,每层都要明确口径。交付层看需求平均交付周期和按期交付率,口径是需求从进入待办到验收通过的日历天,注意是日历天不是工作日,后者容易注水;过程层看任务平均在办时长、返工率和阻塞时长占比,其中阻塞时长占比是我最看重的,它直接反映协作是否顺畅;

协作层看任务等待他人响应的平均时长和因同步开的会议时长。测量方法上,一定先测两周基线,再对比改动后的数据,不要拿没有基线的数字互相比较,那没有意义。

我实操下来的经验是,流程真正跑顺之后,可观测的改善通常是交付周期缩短 15%,30%、阻塞时长占比下降一半左右,如果数字夸张到翻倍提升,大概率是口径变了而不是效率变了。汇报时把口径和基线一起写出来,比给一个漂亮数字更有说服力。

4. 团队嫌任务管理太麻烦、不愿意更新状态,怎么推行下去?

我们推行的时候,工程师直接跟我说他只管干活,别让他填表,我当时没法反驳,因为他说的也有道理。后来我意识到问题可能不在大家懒,而在流程设计本身就重。所以我一直想知道,怎么把推行阻力降到最低。

先把更新动作压缩到极限,再谈推行。具体做法有三条:第一,必填字段只保留负责人、状态、截止时间、验收标准四项,其余全部设为选填,字段越多填写率越低;第二,把状态更新嵌进团队已有的日常动作里,比如每日站会同步时顺手改状态、提交交付物时顺手关任务,而不是新增一个单独的汇报环节;

第三,用自动汇总替代人工汇报,每周固定时间导出一次进展,省掉所有人手写周报的时间。判断依据是:如果一条任务的状态维护每周需要超过 3 次人工干预,说明流程设计有问题,该被优化的是流程而不是人。

推行节奏上,别一上来全员铺开,先找 1,2 个愿意配合的小组试点两三个迭代,拿他们阻塞时长下降、会议时长缩减这类真实数据去说服其他人,比发十遍通知都管用。工具层面也一样,某项目管理平台或某项目管理工具只是个载体,字段和规则没理顺,换什么平台都一样。

核心关键词

读者评论

许
许可欣

状态字段超过6个更新率断崖这点有同感,但我们砍到5个之后反而丢了关键节点信息,后来折中成主状态加子标签。想问下83%的覆盖率是按周活跃任务统计还是全部任务?口径不同结论可能差挺多。

任
任静怡

明确验收人闭环周期短34%,这个因果我觉得可能反了。愿意写验收人的任务,通常需求本身就清晰、优先级也高,短周期未必是写验收人带来的。另外跨职能接口数量那个线性结论,如果接口多但都走同一套评审流程,增量未必那么明显。

白
白舒然

粒度最优带宽那段挺实用,我们试下来2到3天确实最省心。但产品经理的看板再整齐,如果开发不习惯在任务里评论、还是拉群问,前面三层成熟度都推不动。工具能规范字段,规范不了别人愿不愿意在任务里说话,这点文章点到但没展开。

文章包含AI辅助创作:协作人落地方案:产品经理开展任务管理的效率提升案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346881

赞 (0)
飞飞飞飞
任务管理任务合并全流程:产品经理风险控制与一文讲清
上一篇 13小时前
负责人流程与规范:产品经理任务管理风险控制关键指标
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
