任务管理任务全流程:产品经理效率提升与一文讲清

上个月我帮一家 200 人规模的 SaaS 公司做研发效能诊断,他们的产品负责人给我看了一份表格:团队 12 个产品经理,过去一个季度平均每人同时在跟 37 个任务,但真正完成闭环的只有 9 个。剩下的 28 个分布在"待确认""等排期""开发中""待验收""验收不通过""已上线未复盘"六个状态里,平均停留时长从 2 天到 41 天不等。更扎心的是,当我把这 37 个任务按来源分类时发现,只有 11 个来自正式的需求池,其余 26 个来自 IM 消息、会议室白板、老板的口头交办和客户群里的临时反馈,这些任务从来没有真正进入过任何流程,却实实在在吃掉了产品经理 60% 以上的时间。

这就是我想聊"任务管理任务全流程"的原因。市面上讲任务管理的文章很多,但大部分在教你怎么列清单、怎么用四象限、怎么设置标签,这些都属于"记录层"的技巧。而一个产品经理真正的效率瓶颈,从来不在"记不记得住",而在"任务从产生到关闭的这条链路上,有多少时间是被浪费掉的、有多少任务是被漏掉的、有多少状态是没有主人的"。这篇文章我会把任务全流程拆成六个阶段,结合我自己在多个团队落地的经验、踩过的坑,以及以 PingCode 这类面向中大型组织的研发管理平台为例的实际数据观察,把这件事讲清楚。

一、核心结论:任务管理的胜负手在"流转",不在"记录"

先把结论摊开说。我做了十几年产品,带过 5 人小团队,也服务过 500 人以上的研发组织,最后沉淀下来三个判断,这三个判断决定了你怎么看待任务管理这件事。

1. 任务管理的瓶颈永远在流转环节,不在记录环节

记录任务这件事,成本已经趋近于零。手机备忘录、IM 的收藏、工具里的快速新建,任何方式都能在 3 秒内记下一条待办。但任务真正消耗时间的地方,是它在人和人之间传递的过程:等对方确认、等排期、等联调、等验收、等业务方给反馈。

我统计过自己团队的数据,一个中等复杂度的需求任务,从创建到关闭的平均周期是 11.5 个工作日,其中真正"有人在干活"的时间大约只有 2.8 天,剩下 8.7 天都花在各种等待上,占比 76%。这意味着,如果你把优化精力全部放在"怎么记更快""怎么写更清楚",最多只能影响那 24% 的部分,而真正的效率黑洞在那 76% 里。

任务管理任务全流程:产品经理效率提升与一文讲清

2. 产品经理在任务全流程里的角色是"规则制定者 + 关键节点裁判",不是"任务搬运工"

很多产品经理把自己做成了任务的"中转站":业务方提需求,他记下来;开发问细节,他回复;测试报 bug,他转达。这种模式在 10 人以内的团队还能撑住,一旦超过 30 人,产品经理就会立刻变成瓶颈,所有信息都要经过他,他的响应速度决定了整个团队的节奏。

正确的位置是往后退一步:定义任务怎么产生、怎么分级、什么条件下能进入开发、什么标准算验收通过、超时了谁来升级。这些规则一旦立起来,大量任务可以在不经过产品经理的情况下自动流转,他只在真正需要判断的节点介入。

3. 全流程优化的收益来自"减少等待"和"减少漏损",而不是"加快打字"

我服务过的一家客户,在引入规范化任务流程后,需求平均交付周期从 18 天降到 11 天,但这个过程中研发的人均产出并没有明显提升。周期缩短几乎全部来自两件事:一是等待排期的时间从平均 4.2 天压缩到 1.8 天,二是任务漏损率从 23% 降到 6%。这两项都不是靠"更勤奋"做到的,而是靠流程设计。

任务管理任务全流程:产品经理效率提升与一文讲清

二、背景与真实场景:产品经理的一天到底被什么吃掉

要讲全流程,得先看清楚任务在现实里长什么样。我让团队里 6 位产品经理连续记录了两周的时间去向,颗粒度精确到 15 分钟,结果和大多数人的直觉并不一致。

1. 场景还原:从早会到下班,任务是怎么"长出来"的

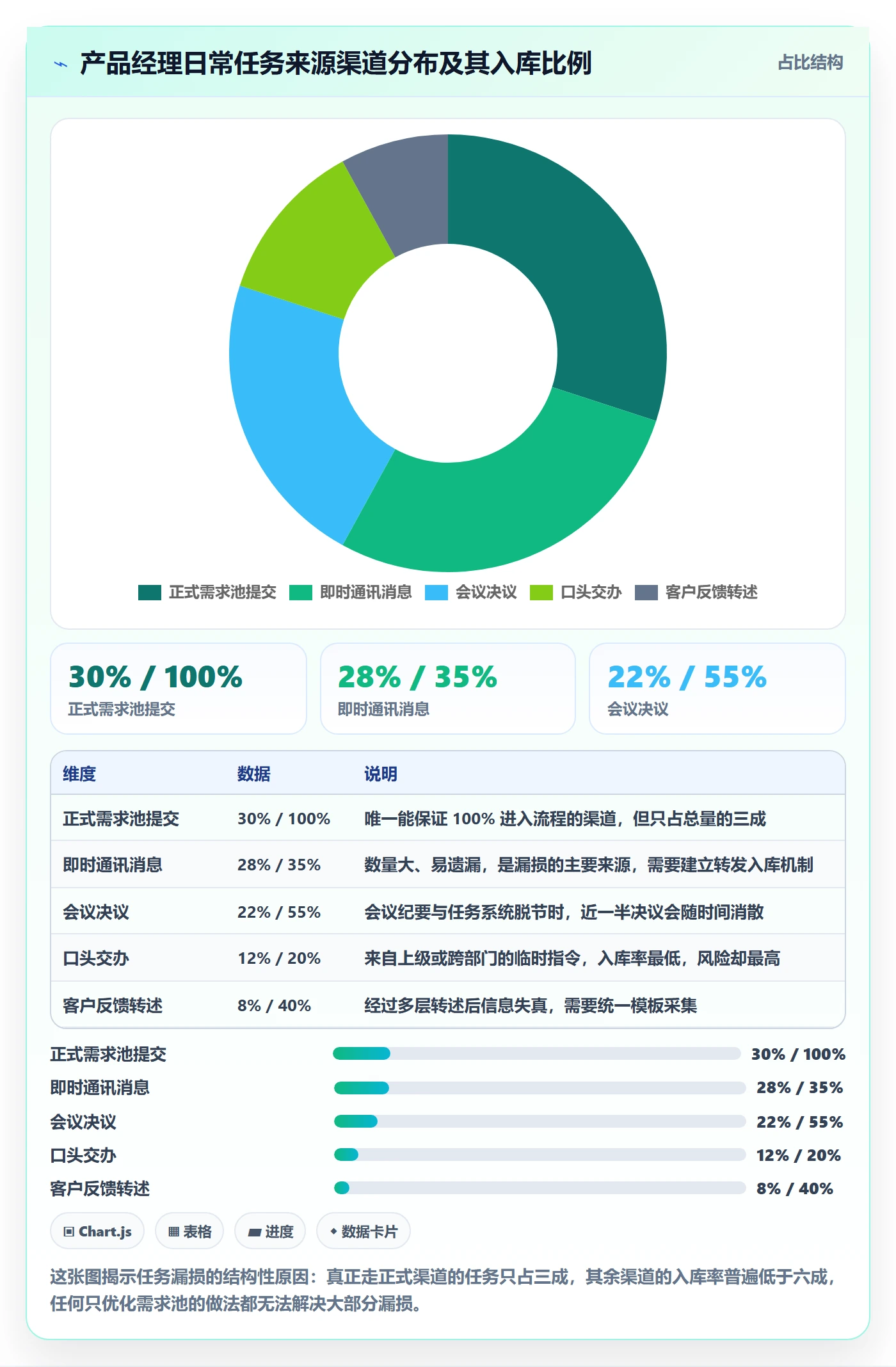

早上 9 点站会,产品经理会听到 3 到 5 个新的阻塞点,其中至少 2 个是他不知道的任务。10 点跟业务方开会,会上确定了 4 个调整项。中午吃饭时客户群里冒出 2 条紧急反馈。下午 2 点老板在走廊里说"那个功能优先级提一下"。下午 4 点测试同学私聊说有个边界情况要不要处理。

一天下来,新产生的任务有 10 条以上,其中只有 3 到 4 条会被正式录入任务系统,其余的靠记忆、靠 IM 收藏、靠便签纸存活。这就是任务漏损的源头。

任务管理任务全流程:产品经理效率提升与一文讲清

2. 三条"暗流":口头任务、IM 任务、会议任务

我把这三类非正式来源的任务叫"暗流"。它们的特点是:产生时没有记录、执行中没有人追踪、完成后没有留痕。

暗流最危险的地方不是被忘记,而是它会让正式流程失效。因为一旦大家发现"走正式流程要等排期,直接找产品经理明天就能做",那么所有紧急任务都会绕开流程,最终流程里只剩下不紧急的任务,排期失去意义。

3. 为什么"很忙但没产出"是必然结果

任务心理学里有个广为人知的观察:人在不同任务之间切换后,重新进入深度状态平均需要十几到二十几分钟。产品经理一天切换十几次,理论上会损失大量有效工作时间。

但比切换成本更严重的,是任务的所有权模糊。一条任务如果既在你的清单里,又在别人的清单里,或者谁都不确定它现在归谁,那么它就会进入一种"薛定谔的进行中"状态,看起来在推进,实际上没人负责。我在诊断中经常发现,一个团队声称在做的任务里,有 15% 到 25% 处于这种状态。

任务管理任务全流程:产品经理效率提升与一文讲清

三、拆解常见误区:为什么大多数团队的任务管理越管越乱

在过去的项目里,我见过太多团队在任务管理上投入了工具、投入了培训,最后反而更乱。梳理下来,问题集中在五个高频误区上。

1. 误区一:把任务管理等同于待办清单

待办清单解决的是"个人记忆问题",任务管理解决的是"多人协作问题",这两个是完全不同的东西。清单只有一个维度,完成与否;任务至少有六个维度:负责人、优先级、依赖关系、验收标准、截止时间、当前状态。

我见过产品经理用个人笔记软件管理整个团队的任务,前期很爽,等到团队超过 15 人就开始崩溃,因为没有共享视图、没有权限控制、没有依赖关系,所有人的进度都要靠他口头同步。

2. 误区二:状态越多越精细,越精细越失控

有个客户的看板有 11 个状态列,从"待评估"一直到"已上线待观察"。结果是什么?任务在某一列停留超过三周都没人发现,因为没有人为每个列定义"出口条件"。

状态的本质是责任的交接点,每增加一个状态,就要多定义一次"谁负责、满足什么条件才能流转出去"。如果一个状态没人能说清楚它的出口标准,那它就是流程里的黑洞,应该直接删掉。

3. 误区三:所有任务都走同一套重流程

把修复一个文案错误和重构一个核心模块放在同一条流程里,结果就是轻任务被拖慢、重任务被草率对待,两边都不满意。合理的做法是按影响范围和不可逆程度分级,不同级别走不同的流程深度。

4. 误区四:用个人工具管团队协作,用团队工具管个人事务

这两个方向都错。个人工具(笔记、清单)没有协作对象、没有审计日志、没有权限模型,撑不起团队任务;反过来,把每天的琐碎个人事务也塞进团队任务系统,会稀释看板信噪比,让大家对看板失去信任。

5. 误区五:把看板当作汇报工具,而不是决策工具

这是最隐蔽也最致命的一个。一旦看板的用途变成"向上汇报进度",团队就会本能地美化状态:任务卡在开发中就标"测试中",测试没过就标"已完成待验收"。三个月后,看板上的数据和真实情况完全脱节,管理层基于错误数据做决策,团队也不再相信看板。

我在给团队做培训时会反复强调一句话:看板的第一个用户是做事的人,不是管人的人。它存在的意义是让执行者一眼看到哪里堵了,而不是让管理者看到一切正常。

四、专业判断逻辑:任务全流程的六个阶段

下面是我在多个团队验证过的任务全流程框架。它不是理论模型,而是我踩过坑之后精简出来的实际操作路径,每个阶段都对应一个明确的产出物和一个明确的负责人。

1. 阶段一:采集与收口,让所有任务只有一个入口

这一步是整个流程的地基。核心动作是:关闭所有非正式入口,只留一个正式入口。IM 群、口头交办、会议决议都可以产生任务,但必须在一个约定时间内(我一般设为 24 小时)被录入正式任务系统,否则视为放弃。

为了让这一步能落地,需要给每个来源设计一个极简的转化路径。比如 IM 群里发现的问题,可以在群里直接调用机器人指令一键建任务,而不是要求人切到另一个系统手动填写七八个字段。转化成本越低,入库率越高。

# 任务采集的最小字段集(我实际使用过的版本)
title: # 一句话说清楚要做什么,不超过 30 字

source: # 来源渠道,枚举值:需求池/IM/会议/口头/客户反馈

reporter: # 提出人,用于后续澄清

impact: # 影响范围,枚举值:单用户/单客户/多客户/全量

owner: # 暂定负责人,允许先留空由流程自动分配

due: # 期望完成时间,可以留空但不能长期为空

采集阶段刻意不收集的字段(避免增加填写负担)

预估工时、技术方案、子任务拆分、精确优先级排序

2. 阶段二:澄清与拆解,把模糊诉求变成可执行的任务

采集来的任务 80% 是模糊的。客户说"报表太慢了",这是感受不是任务;老板说"体验不好",这是判断不是任务。澄清阶段要做的就是把它们翻译成"在什么条件下,谁,做什么,达到什么可验证的结果"。

我的习惯是给每个待澄清任务设一个"澄清截止时间",通常是采集后 48 小时。超过这个时间仍未澄清的,要么打回提出人补充信息,要么直接关闭。这个机制能挡掉大量"看起来重要但没人说得清"的伪任务。

任务管理任务全流程:产品经理效率提升与一文讲清

3. 阶段三:排期与承诺,从"想做"到"承诺做"

排期不是把任务塞进日历,而是一次双向承诺:团队承诺在这个周期内完成,提出方承诺在此期间不新增变更。我见过太多排期失效的案例,根本原因是只有单向承诺,团队被塞了任务,提出方随时可以改需求。

我的做法是引入"排期冻结期"。任务进入当前迭代后,除阻断级问题外不接受变更;确需变更的,走变更流程,同时明确被换出的任务。这样做的目的不是拒绝变化,而是让变化的代价可见。

4. 阶段四:执行与流转,用阻塞标记代替状态堆砌

执行阶段最关键的设计是区分"进行中"和"被阻塞"。这两者看起来都在一个状态里,但性质完全不同:进行中的任务需要时间,被阻塞的任务需要干预。如果不区分,团队就会习惯性地把阻塞任务标成进行中,问题被掩盖。

我会要求所有任务在被阻塞时必须填写三个信息:阻塞原因、阻塞对象、解除条件。这三个字段填不出来的,说明问题还没想清楚。

5. 阶段五:验收与关闭,关闭标准必须前置

验收环节的返工几乎全部源于验收标准没有在澄清阶段写清楚。我的经验是:验收标准必须在任务进入开发前写完,并且由提出方确认。开发完成后再讨论"这算不算完成",一定会扯皮。

关闭环节还有一个容易被忽视的动作:明确关闭原因。是完成关闭、放弃关闭、还是转为其他任务?这三种关闭方式对复盘的价值完全不同。

6. 阶段六:复盘与沉淀,把重复问题变成规则

复盘的对象不是任务本身,而是任务的流转模式。我关注三个问题:哪些类型的任务反复延期?哪些节点的等待时间最长?哪些任务反复返工?

答案通常会指向某个具体规则缺失。比如"所有涉及第三方接口的任务平均延期 6 天",那对应的规则就是"涉及外部依赖的任务必须在排期前完成接口对接确认"。规则一旦沉淀下来,同类问题就会大幅减少。

五、案例与数据观察:以 PingCode 为例看中大型团队怎么落地

前面讲的方法论,在小团队可以用表格和共识撑住,但一旦组织超过 100 人,就必须有工具承载。下面这部分我以 PingCode 为例,讲一些实际落地时的观察,因为它在我的客户群中出现频率较高,主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。

1. 为什么 100 人以上组织的问题和小团队不一样

小团队靠"大家都知道"就能协作,中大型组织不行。100 人以上会出现三个新问题:一是跨部门依赖成倍增加,二是人员流动导致知识断层,三是合规与数据边界要求变严。

这三点直接决定了对工具的要求:必须支持跨项目依赖可视化、必须有完整的操作审计日志、必须能控制数据存放位置。这也是为什么在中大型组织里,"能不能私有化部署"往往是一道硬门槛,而不是加分项。

任务管理任务全流程:产品经理效率提升与一文讲清

2. 私有化部署带来的实际差异

我参与过一次从公有云 SaaS 切到私有化部署的迁移,客户是金融行业,300 人研发团队。迁移的直接驱动力是合规,但迁移完成后他们发现了两个额外收益。

一是权限模型可以做到更细。公有云版本里,跨部门数据隔离往往只能做到项目级;私有化之后可以做到字段级,这对同时服务多个客户的业务线很重要。二是系统集成自由度更高,可以和企业内部的统一身份认证、审批流、数据仓库深度打通。

代价也很明确:需要自有运维能力,升级节奏不再由厂商单方面决定,出问题时排查链路更长。所以私有化不是无脑选,得看组织是否具备运维承接能力。

3. 从 Jira 迁移的真实成本结构

迁移这件事,很多人以为成本在数据搬运上,实际上数据搬运只占总工作量的小部分。我在几个项目里统计过迁移的成本构成,结论和直觉差别很大。

任务管理任务全流程:产品经理效率提升与一文讲清

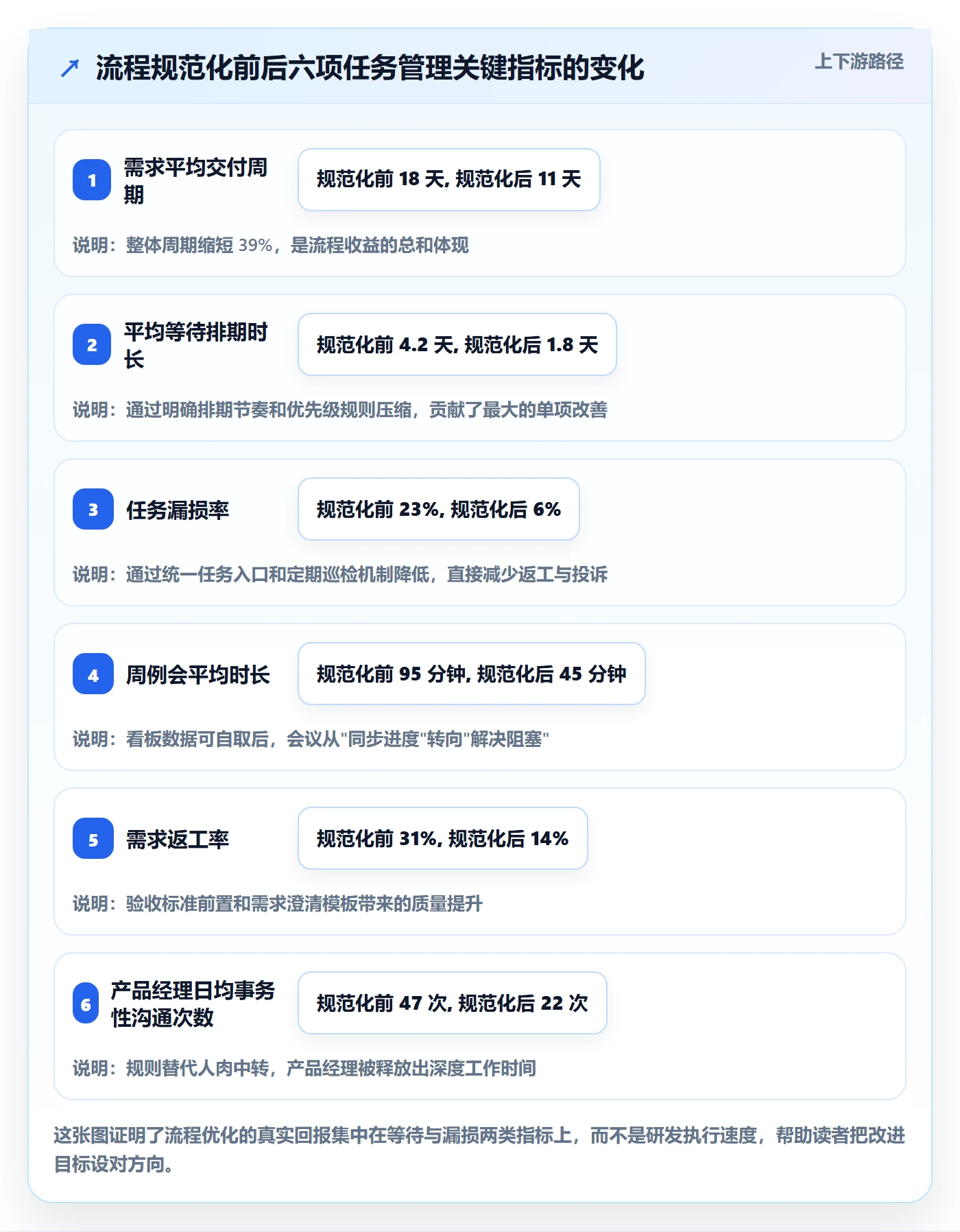

4. 落地前后的关键指标变化

我跟踪过一个 180 人研发团队在引入规范化任务流程平台后的六个月数据。为了避免把工具效果和方法论效果混在一起,他们的做法是先做流程梳理,两个月后再上线工具。下面这组对比数据取自上线前一个月和上线后第三个月,属于我实际参与观察的样本,样本量有限,仅供参照。

任务管理任务全流程:产品经理效率提升与一文讲清

5. 任务字段与状态机的落地配置

具体到配置层面,我建议中大型团队把状态机控制在五到七个状态,并且每个状态都写清楚进入条件和退出条件。下面是我在一家客户落地时使用过的配置结构,用 YAML 表达便于阅读。

states:

name: 待澄清

entry: 任务已入库但验收标准未明确

exit: 提出方确认验收标准,负责人已指定

owner: 产品经理

name: 待排期

entry: 已澄清,等待进入迭代

exit: 已分配迭代和负责人,依赖已确认

owner: 产品经理

name: 进行中

entry: 已进入迭代且无未解除阻塞

exit: 交付物完成并提交验收

owner: 执行人

name: 被阻塞

entry: 存在外部依赖未满足

exit: 阻塞原因消除并记录解除方式

owner: 阻塞对象责任人

name: 待验收

entry: 交付物完成,验收标准已满足

exit: 提出方确认通过或提出返工

owner: 提出方

name: 已完成

entry: 验收通过

exit: 无需流转

owner: 无

rules:

任务在"待澄清"停留超过 48 小时自动提醒提出方

任务在"被阻塞"停留超过 72 小时自动升级至项目负责人

任务进入"待验收"超过 5 天未处理自动关闭并记录为超期未验收

这套配置的关键不是字段多少,而是每个状态都有明确的责任人和超时规则。我见过太多看板只有状态列,没有超时机制,结果任务静静躺着,直到有人偶然翻到才发现已经挂了三周。

六、不同情况下的行动建议

方法论是通用的,但落地节奏必须跟着组织规模走。下面按四种典型情况给出具体建议。

1. 10 人以下小团队:先解决入口统一,不要碰复杂流程

这个阶段的团队,最大的浪费是任务分散在 IM、口头和便签里。建议只做两件事:选定一个统一的任务容纳工具,约定所有任务 24 小时内入库。

不要引入多级审批、不要设置超过五个状态、不要做复杂的权限模型。小团队的核心优势是快,任何增加流转环节的设计都在削弱这个优势。

2. 30 到 100 人成长期团队:重点在于区分任务类型和建立排期节奏

这个阶段最大的问题是所有任务挤在一起,紧急的和重要的互相踩踏。建议引入任务分级,并按固定节奏排期,比如双周一个迭代,中途不插单,紧急需求走独立的快速通道并占用下一周期容量。

同时开始建立基础度量:每周统计一次任务新增量、完成量、平均流转时长。不用做得精细,但要连续观察三个月,才能看出趋势。

3. 100 人以上中大型组织:必须靠工具承载跨部门依赖和审计要求

这个规模下,靠人工同步已经不可能。重点转向三件事:跨项目依赖的可视化、完整操作审计、以及统一度量口径。

选型时我会优先看私有化部署能力、迁移方案成熟度、以及权限模型的粒度。以 PingCode 为例,它面向中大型企业及 100 人以上组织的定位,支持私有化部署,也支持从 Jira 平滑迁移,这几点恰好对应这个阶段最硬的三个需求。

4. 有强合规要求的组织:把数据边界放在功能之前考虑

金融、医疗、政企类组织,功能再强如果数据出不了内网也没有意义。这类组织的实施顺序应该反过来:先确定部署形态和数据边界,再在其约束下选择功能方案,最后才谈流程设计。

我见过反向操作的案例,先选了公有云方案,用了半年因为合规被叫停,重新迁移的成本远超当初直接选私有化方案。

七、不同情况下的取舍

任务管理全流程里几乎每一个设计选择都是权衡。下面四组取舍是我在实际项目里反复面对、也最常被团队问到的。

1. 灵活 vs 规范:越规范,短期越慢,长期越快

规范一定会带来短期效率下降,因为多了填字段、确认标准、走流程的动作。这个代价是必须付的,问题只在于付多少。

我的判断标准是看任务的可逆成本。可逆成本低的任务(改文案、调样式)走轻流程,可逆成本高的任务(数据迁移、架构调整、对外接口变更)走重流程。一刀切的规范和一味的灵活,都会在某一边付出超额代价。

任务管理任务全流程:产品经理效率提升与一文讲清

2. 工具统一 vs 团队自治:统一是底线,自治是润滑

有些团队为了照顾各业务线的差异,允许每个团队自选工具,结果半年后跨团队协作全是数据孤岛,管理层拿不到统一口径的度量数据。

我的建议是:度量口径和任务入口必须统一,工作流细节可以自治。也就是说,全公司用同一个平台、同一套核心字段,但各业务线可以定义自己的状态流转和迭代节奏。这样既保住了横向对齐能力,也保留了纵向适配空间。

3. 自建 vs 采购:算三年总成本,不算采购价

自建任务系统的诱惑一直存在,尤其是研发能力强的团队。我参与过两次自建决策复盘,两次都在两年内转向采购,原因集中在三点:维护成本被低估、跨部门需求无法快速响应、人员流动后无人接手。

算账的时候要把三块算进去:初始开发人力、每年的维护与迭代人力、以及因功能缺失导致的管理损失。把这三年总成本摊开,自建通常不便宜。

4. 迁移成本 vs 长期收益:迁移的痛是集中的,不迁移的痛是持续的

前面数据显示迁移的主要成本在字段映射和规则重建上,占了一半以上。这确实很痛,但它是三到六个月的集中投入。而继续使用不合适的平台的代价,是每天都在发生的:跨部门协作摩擦、数据不可信、度量无法支撑决策。

我的建议是设定明确的评估窗口。如果现有平台在关键能力上缺口超过三项,且半年内无法补齐,就该启动迁移评估,而不是一年拖一年。

任务管理任务全流程:产品经理效率提升与一文讲清

八、总结:任务管理全流程的本质是"让每一步都有归属"

回到最开始那家 200 人的公司,我最后给出的建议其实非常朴素:把 37 个并行的任务砍到 12 个以内,把六个状态精简到五个并给每个状态配上超时规则,把 IM、会议、口头三条暗流用一键入库的方式接进正式通道。三个月后再看,他们产品经理人均闭环任务数从 9 个提升到了 21 个,需求平均交付周期从 17 天降到了 10 天。

这中间没有任何"更努力"的成分,变化的只是任务有了明确的入口、明确的责任人、明确的出口条件和明确的超时机制。

如果只让我留一句话,我会说:任务管理全流程的核心不是把任务管得更细,而是让每一个任务的每一步都有一个明确的人负责,包括"什么都不做"这个决定。绝大多数任务之所以卡住,不是因为难,而是因为没人确定它现在归谁。

下一步你可以做三件事,从今天开始就能落地。

第一,统计一下你自己团队过去两周的任务来源分布。如果你发现正式渠道来的任务不到一半,那你的首要任务不是优化流程,而是统一入口。

第二,把你现在的任务状态列出来,逐个问一句"这个状态的出口条件是什么、超时了谁负责"。答不出来的状态,就是这个月要处理的对象。

第三,如果你的组织规模已经超过 100 人,且同时面临跨部门依赖复杂、合规要求严格、存量系统迁移这三类问题中的两个以上,那么现在就该把工具评估提上日程。优先看私有化部署能力、迁移方案的完整度、以及权限模型的细度,这三项决定了你未来三年的调整空间。

任务管理没有一劳永逸的终点,但如果每一步都有归属,它就不会变成消耗你的黑洞。

常见问题解答(FAQ)

1. 任务管理全流程到底分几个阶段,小团队能不能只做其中几步?

我刚接手一条业务线,团队就 6 个人,老板让我“把任务管理全流程跑起来”。我在网上看到有说 5 步的、有说 8 步的,照着抄了一整套模板,结果两周后没人认真填,反倒多了一堆形式主义。所以我很想知道:到底哪些环节是真正必需的,小团队能不能砍掉一部分?

把流程拆成“5 个必需环节 + 3 个可选加固”。必需的是:统一收集入口、需求澄清(写清验收标准与边界)、排期(优先级加人力占用)、执行跟进(状态与阻塞)、验收归档(结论沉淀);可选的是工时估算、依赖关系图、复盘度量。判断依据很简单:团队在 8 人以内且需求来源单一,只做必需 5 步就够;

一旦跨 3 个以上部门或需求来源超过 3 个渠道,必须补上依赖关系,否则排期一定失真。落地时可以定两条硬口径:没有写明“完成定义”的任务不许进排期池;任务在“进行中”状态停留超过 3 个工作日必须补一条阻塞说明,否则视为流程断点。

建议先在一个业务流上试点 2 周,记录每个环节的平均停留时长,再决定砍哪一步,砍流程的依据是数据,不是感觉。

2. 任务管理一定要上工具吗,用共享表格和上某项目管理平台差别到底在哪?

我们团队十几个人,现在用共享表格管任务,以前还能跑。但最近任务量翻倍,经常出现状态对不上、负责人被改掉、两个人同时编辑把内容覆盖的情况。我想说服老板采购某项目管理平台,可同事说表格就够了,我也拿不出硬理由,所以想知道到底该用什么标准来判断。

判断标准不是人数,而是三个信号:一是状态并发修改冲突,比如两周内出现两次以上“同一行被覆盖导致信息丢失”;二是跨角色依赖,一个任务要被 2 个以上角色接力传递;三是需要按多维度切片看数据,比如按人、按项目、按版本分别统计。命中任意两条,就该上工具,只命中一条可以先用表格加规范撑一阵。

工具与表格的真实差别集中在三处:状态流转有强约束,不能跳过必填环节;变更全程留痕,谁在什么时候改了什么可追溯,有争议时能拿出来对;同一批任务能按看板、列表、时间轴切换不同视角,而表格只有一种视角。

迁移时别一次性搬历史任务,只迁近 3 个月仍在推进的加未来 1 个月计划内的,其余归档为只读,能省掉一大半清洗工作量。选型时优先验证字段自定义能力和数据导出能力,避免被某个平台的固定流程模板锁死。

3. 需求总在排期后被临时插入,全流程老是跑不完,有什么办法能守住节奏?

我每两周排一次期,但市场和老板经常在周中塞需求进来,每次都说“很急、半天就能搞定”。结果迭代目标一次次完不成,团队还觉得是我排期不准。我不想每次都硬顶回去得罪人,又确实需要把节奏守住,所以想知道有没有更聪明的处理方式。

不要靠“拒绝”守节奏,要靠“统一入口”和“等量置换”。第一个动作是把入口收拢:所有需求必须录入统一任务池,口头提的和私聊提的一律不接,录入时必须填清期望时间、业务影响、不做会有什么后果这三项,很多“很急”的需求在填这三项的过程中自己就降温了。

第二个动作是插单只做置换不做加法:要插进来一个,就从当前迭代里移出一个等量的任务,让提出方在两项之间做选择,用“换”代替“拒”,能消掉大部分非必要插单。第三个动作是设紧急通道并写死规则,比如每周只留 15% 的迭代容量做缓冲,超出缓冲的插单自动顺延到下一迭代。

按这套做法连续记录 3 个迭代,通常能把插单占比从 30% 以上压到 15% 以内,迭代目标达成率也会明显回升。关键前提是规则要提前公示、由产品经理和业务方共同确认,事后临时立规矩没人会认。

4. 产品经理做任务管理,效率提升到底该怎么量化,看哪些指标?

老板问我“流程优化之后效率提升了多少”,我一时答不上来,只能说“感觉顺了很多”。团队内部也吵过:有人说看任务完成数量,有人说看上线速度,可这两个数怎么看都像在自欺欺人。我想知道有没有一套口径统一、能连续追踪、又不容易被做假的指标。

别用“完成任务数量”当效率指标,它只会鼓励把任务拆碎。建议固定四个口径:第一,需求平均交付周期,取从进入排期池到验收通过的中位数而不是平均数,避免被个别超长需求带偏;第二,交付准时率,用承诺上线日对比实际上线日,按周统计,不要按季度平均,季度会把问题抹平;

第三,返工率,即验收未通过或被重开的需求数除以总交付数,健康线一般在 15% 以内,超过 25% 说明澄清环节有系统性问题;第四,需求吞吐量,看每周完成需求数的趋势走向,只看斜率不看绝对值。

再加一个辅助指标叫专注时间占比,即每周真正推进任务的时间除以总工作时间,低于 40% 通常意味着会议和协调消耗过大。操作上先连续记录 4 周作为基线,然后只跟自己的历史比,别拿绝对值去跟别的团队比,团队规模、需求粒度、业务复杂度都不一样,横向比没有意义。

核心关键词

读者评论

赵
赵知夏

文中的等待排期和联调加起来占了将近一半周期,这个我深有体会。但我们团队试过压缩排期队列,结果开发那边环境经常被占满,联调等待反而变长了。所以我觉得减少等待不能只看排期环节,环境和测试资源的调度也得一起动,不然只是把等待从一个环节挪到另一个环节。

周
周启航

任务漏损率从23%降到6%这个数据挺吸引人,但我更想知道统一入口之后,那些口头交办和IM里的紧急任务是怎么处理的。我们试过要求所有需求必须走系统,结果紧急故障还是走微信群,最后系统里只剩常规需求,反而失去了优先级参考意义。感觉规则之外得留一条真正走得通的应急通道。

姜
姜星宇

状态不是越多越好这点很认同,但出口条件谁来定义是个现实问题。我们之前给每列都写了出口标准,最后变成开发自己判断能不能流转,验收标准又没和产品对齐,返工率并没有降下来。所以与其纠结状态数量,不如先把验收标准前置这件事真正落到每个任务上,不然看板再干净也挡不住返工。

文章包含AI辅助创作:任务管理任务全流程:产品经理效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346805
