我见过最荒诞的一次版本延期,出现在需求评审结束后的第 3 天。一个"给企业客户加审批流"的需求被拆成了 47 条子任务,排期表打印出来有 4 页,但没有一个人能说清楚第 23 条"配置项联调"到底依赖谁、验收标准是什么。上线前一天,47 条任务完成了 44 条,版本依然发不出去,因为剩下的 3 条里,有 2 条是所有人都以为别人会做的数据库变更。
这件事让我重新理解了任务拆分。它和拆出来的任务数量几乎没有关系。真正决定版本能不能按时交付的,是拆分之后每条任务是否"确定",有没有明确的负责人、明确的完成定义、明确的依赖关系和明确的验收动作。一个拆成 12 条但每条都能闭眼排期的计划,远比拆成 47 条却处处含糊的计划更安全。
这篇内容写给两类人:一类是刚接手任务管理、还在靠表格和直觉排期的产品经理;另一类是在 100 人以上组织里,已经发现"拆得越细反而越乱"、想找一套可落地标准的研发管理者。我会先给出结论,再用一个真实的中大型研发组织案例,把拆分方法、常见坑、判断逻辑和取舍讲透。
一、先给结论:任务拆分的终点不是"变小",而是"变确定"
如果把过去几年我做过的研发效能诊断按主题分类,任务拆分是出现频率最高、被认真对待最少的一类问题。多数团队在拆分环节投入的时间不超过 30 分钟,却指望它支撑两周的排期和一次跨部门交付。投入和期望之间的这个缺口,就是延期的主要来源。
我的核心结论有三条。第一,拆分的目的是把"不确定性"转成"可交付单元",而不是把工时切碎。第二,拆分的下限由验收方式决定,不由时间长短决定。第三,拆分质量的最大变量是参与者,不是工具。这三条会贯穿全文,后面所有的案例和方法都是从它们推出来的。
1. 拆分的三个真实目标
很多人以为拆分的唯一目标是"方便排期"。这只说对了三分之一。排期只是结果,拆分真正要解决的是三件更底层的事。
- 把不确定性显性化。一个 10 人天的任务之所以危险,是因为它把风险藏进了工时里。拆成 4 个 2.5 人天的任务后,风险点会自己冒出来,比如"第三方接口文档还没拿到"。
- 让并行成为可能。任务之间如果没有清晰的依赖边界,人多反而更慢。并行的前提不是人手够,而是任务之间真的可以同时开工。
- 让"完成"可验证。一条任务如果没有验收动作,它在系统里的状态就只是"有人说做完了",而不是"做完了"。
三个目标里,只有第三个可以被工具直接约束,前两个必须靠拆分时的对话质量来保证。这也是为什么买了项目管理软件不等于任务管理上了台阶,工具能记录结构,但记录不了你拆分时有没有想清楚依赖。
2. 一个 30 秒自检标准
我判断一次拆分是否合格,只问一个问题:如果把所有任务的负责人名字全部抹掉,团队还能不能顺畅排期?
能,说明拆分是按交付物和依赖关系组织的;不能,说明拆分是按人组织的,一旦有人请假、离职或调岗,整个计划就会崩。这个标准听起来简单,但我在实际项目里用过几十次,能通过的比例不到三成。
3. 为什么"拆得越细越好"是错的
我曾经在一家做智能硬件的公司看到过极端案例:一个固件升级需求被拆成 81 条任务,平均粒度 3 小时。结果是每天的站会要开 50 分钟,任务看板上 60% 的卡片状态是"进行中",没有人知道整体进度。团队负责人的原话是:我们比以前更忙了,但更没底了。
原因不复杂。任务粒度每下降一个档位,拆分成本、同步成本和状态维护成本都会上升。当这些成本超过了并行带来的收益,细化就变成了净损失。

二、真实场景:一个 300 人研发组织的任务拆分是怎么失控的
抽象的道理讲完了,接下来讲具体的。下面这个场景是我参与过的一个真实诊断项目,客户是一家做企业级 SaaS 的公司,研发组织约 300 人,分 5 个产品线、14 个敏捷小组。为了描述方便,我把它称为"A 公司"。所有数据都来自版本复盘记录和工具后台导出,做了脱敏处理。
1. 需求评审结束后的 72 小时
A 公司的流程是这样的:产品经理在评审会上讲需求,研发负责人现场评估工作量,会后由产品经理负责把需求拆成任务录入工具,两天内完成排期。问题出在"会后由产品经理负责拆"这一步。
产品经理对技术实现的理解天然有限,他拆分时能依赖的只有需求文档里的功能点。于是"审批流配置"变成了"审批流配置-前端""审批流配置-后端""审批流配置-测试"这样的三段式。看起来很整齐,实际上把技术依赖、数据迁移、灰度验证这些真正的风险全都压进了"后端"那一格。
72 小时后排期冻结,所有风险也随之冻结。等到执行到第 8 天,后端才发现需要上游系统配合改造,而此时排期已经对外承诺了两周。
2. 三种典型的失控现场
在 A 公司的复盘记录里,延期原因被反复归到三类场景上,而每一类的根源都是拆分问题。
| 失控现场 | 表面现象 | 拆分层面的真实原因 | 平均延期影响 |
|---|---|---|---|
| 依赖黑洞 | 某条任务卡住,多条任务连锁等待 | 跨系统依赖没有拆成独立任务,被折叠进某个大任务里 | +3.5 天 |
| 验收真空 | 任务显示完成,但功能不可用 | 只拆了开发动作,没拆验收动作和验收人 | +2 天 |
| 状态幻觉 | 看板上大部分任务"进行中" | 任务粒度过细,状态更新成本高于状态本身价值 | +1.5 天 |
这三类里,依赖黑洞的破坏力最大,因为它不是延期,而是让整个排期失去可信度。一旦团队发现排期不准,后续所有的估算都会被加上心理折扣,管理动作开始失效。

3. 为什么中大型团队比小团队更容易拆坏
小团队拆分做不好的代价有限,因为信息在 5 个人之间传递几乎无损。10 人以内的团队,即使任务拆得很粗,口头对齐也能补上大部分缺口。
但组织规模一旦超过 100 人,口头对齐的带宽就不够用了。此时任务本身成了主要的沟通载体,拆分质量直接决定了跨组协作的效率。A 公司的 14 个小组之间,有 6 组存在固定依赖关系,任何一次拆分含糊都会沿着依赖链放大。
这也是为什么给中大型组织做任务管理,不能只讲"怎么写好一条任务",还要讲"任务如何结构化地表达依赖、验收和风险"。这三样东西一旦依赖口头传递,组织规模就是你的敌人。

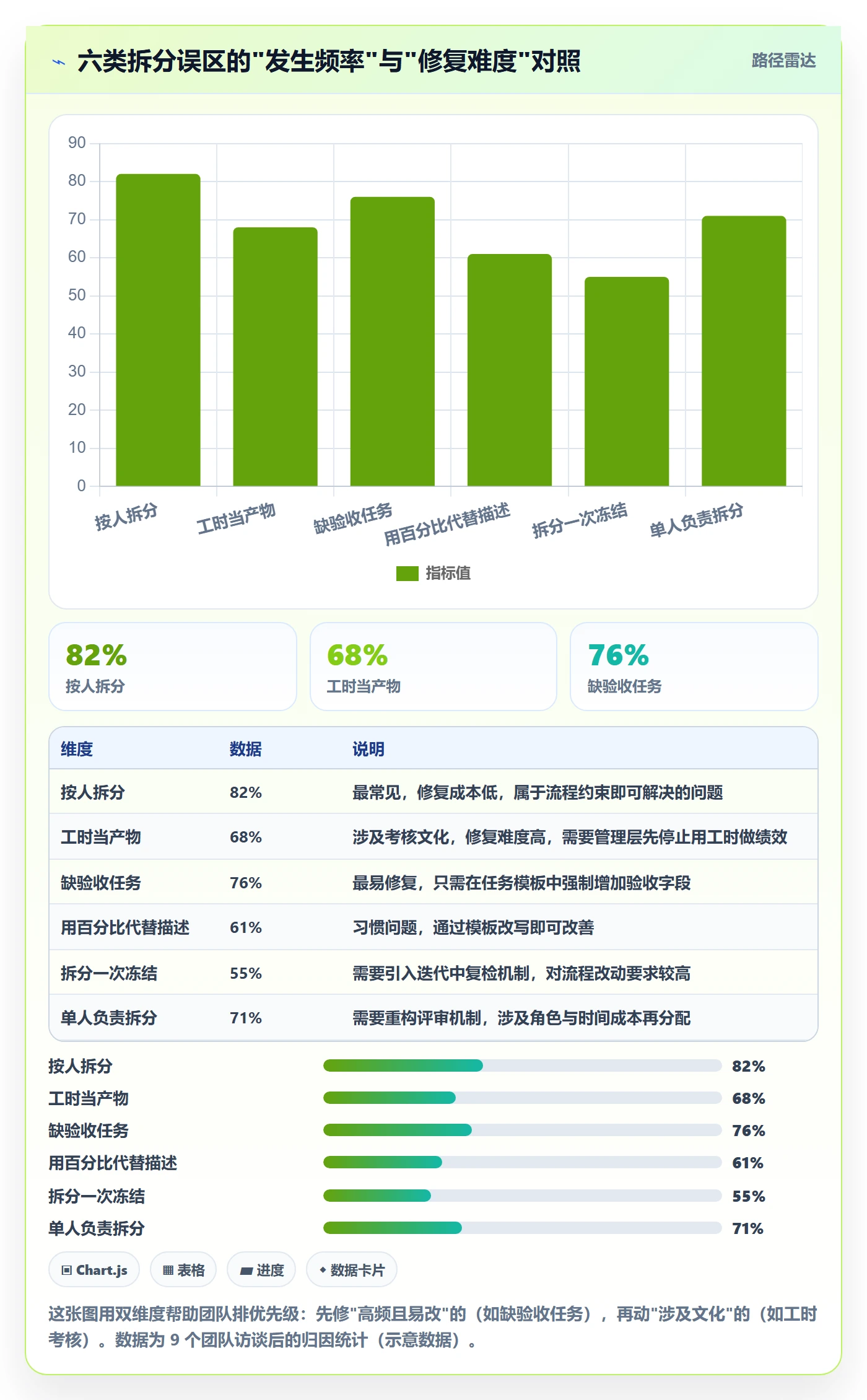

三、常见误区:看起来专业的拆分,往往埋着六个坑
在讲正确方法之前,先把错误方法说清楚。下面六个误区我在不同公司反复见到,它们的共同点是:在评审会上看起来都很专业,执行起来都会出问题。
1. 按人拆,而不是按交付物拆
最典型的信号是任务名里带人名,比如"张三-接口开发"。这种拆法的隐含假设是"每个人只对自己的部分负责",一旦出现跨人问题,责任就悬空了。
正确做法是按交付物拆,任务名描述"什么东西变成可用状态",而不是"谁要做什么"。人名放在负责人字段里,不放在标题里。这个改动的效果往往出人意料:任务标题从"张三-接口开发"改成"订单接口支持批量查询并返回 P95 延迟数据",团队对交付物的理解立刻具体了。
2. 把工时估算当成拆分的产物
很多团队的拆分流程是"先拆任务,再逐个估工时,最后加总得到版本周期"。这个流程的问题在于,它把估算变成了拆分的副产品,而估算的准确度又反过来掩盖了拆分的问题。
更危险的是,一旦工时被录入系统,它就会变成绩效压力的来源。开发人员会倾向于把任务估得更"保守",或者在任务描述里模糊边界,以便后续解释。这时候拆分质量会持续下降,而数据上看起来一切正常。
3. 只拆开发任务,不拆验收任务
这是我见过最普遍、也最容易修复的误区。一条功能类需求,至少应该拆出三类任务:开发任务、验收任务、发布/回滚任务。很多团队只拆第一类。
后果是"完成"的定义变成了"代码提交完成"。等到测试介入发现问题,返工被算进下一个迭代,原始版本的延期就没人追责了。
4. 用"完成 80%"掩盖不确定性
"完成 80%"是任务管理里最危险的一句话。它不是状态,而是情绪。真正的不确定性应该被表达为具体形式,例如"等待第三方沙箱环境开放"或"待确认历史数据是否需要迁移"。
把不确定性写成句子,而不是写成百分比,是拆分能力成熟的标志。百分比只提供心理安慰,句子才提供决策依据。
5. 拆分一次就冻结
拆分不是一次性动作。我在 A 公司推动的一个改动是:在每个迭代的第 5 天安排一次 30 分钟的"拆分复检",专门检查是否有任务需要重新拆分或合并。
结果显示,平均每个迭代有 2.3 条任务需要二次拆分,而这些任务如果不处理,会成为下一轮延期的最大来源。允许拆分演化,比追求一次拆对更现实。
6. 拆分责任全压在一个人身上
产品经理单独拆分、研发负责人单独拆分、技术负责人单独拆分,这三种做法都会出问题。合理的方式是三方在场,我们后面会展开讲具体机制。
这里先给一个判断:如果一次拆分只花了 20 分钟且只有一个人参与,那么它大概率不是拆分,而是翻译。把需求文档翻译成任务条目,不等于完成了一次拆分。

四、专业判断逻辑:三层拆分法与四个判据
讲完错误做法,讲我自己在用的方法。它不复杂,但每一层都有明确的判断依据,而不是凭感觉。
1. 第一层:按可验收增量拆
第一层回答的问题是:这次版本交付后,用户能感知到的变化是什么?把答案写成一组"可验收增量",每个增量必须能被一个非开发人员验证。
比如"审批流上线"不是增量,"审批流支持三级审批且可配置审批人"才是增量。这一层的产出通常只有 3-8 条,它们是后续所有拆分的主干。如果这一层超过 10 条,说明需求本身还没想清楚,应该回到需求澄清而不是继续往下拆。
2. 第二层:按风险与依赖拆
第二层回答:哪些增量存在外部依赖、技术不确定或数据风险?把每条风险单独抽成任务,即使它只有半天工作量。
这一步是很多人跳过的。它的价值在于把风险从"隐性假设"变成"显性条目",让排期能看见它。我在 A 公司做的一个实验是:把风险类任务在工具里打上专门标签,结果发现带标签的任务平均被提前 4.2 天识别到,而此前这些风险通常要到执行中后期才暴露。
3. 第三层:按执行动作拆
第三层才是大多数人印象中的"拆任务"。这一步把每个增量拆到可独立开工、可独立提交的执行单元。
关键约束是:这一层不用"工时"作为粒度标准,而用"是否需要新的决策"作为标准。如果一条任务内部需要开发者做一次技术选型或一次产品判断,它就应该再拆一层,因为决策点本身就是风险点。
4. 四个判据:可验收、可估时、可依赖、可回滚
拆完第三层后,我会用四个判据逐条过一遍。任何一条不满足,就退回去重新拆。
- 可验收:能否用一句话描述"做完了怎么验证",且不需要开发者本人解释?
- 可估时:能否给出一个区间而不是单点估计,且区间上下限不超过 2 倍?
- 可依赖:它的前置任务和后置任务是否明确,是否存在"需要别人配合但没写出来"的情况?
- 可回滚:如果这条任务出问题,能否独立撤销而不影响其他任务?
四条里,"可回滚"最容易被忽略,但在中大型组织的复杂系统里,它的价值极高。不可回滚的任务一旦出问题,会拖着整条交付链一起回退。
5. 谁来拆:三人拆分法
我推荐的拆分参与结构是:产品经理、主程(或技术负责人)、测试负责人,三人同时在场,时长控制在 60-90 分钟。
三个人各自提供一种别人无法替代的信息:产品经理知道"为什么做"和"什么算做完",主程知道"技术上哪里会卡",测试负责人知道"哪里最容易出问题"。缺少任何一方,拆出来的结构都会有盲区。
为了让这套流程可复现,我通常会让团队把任务字段固定下来。下面是我在多个团队用过、效果比较稳定的一份模板,可以直接落到工具的字段配置里。
任务模板字段(建议在项目管理工具中配置为必填)
—
title: # 交付物描述,不写人名
increment: # 归属的可验收增量(第一层)
acceptance: # 验收标准,一句话,非开发人员可验证
verification_by: # 验收人角色,不是具体人名
dependencies: # 前置任务 ID 列表
risk_note: # 不确定性描述,写成句子不写百分比
rollback_plan: # 出问题时的独立回退方式
estimate_range: # 区间估算,如 1.5-2.5 人天
拆分完成自检(四条全部为否则不允许进入排期)
可验收 [ ] 可估时 [ ] 可依赖 [ ] 可回滚
这份模板的重点不在字段本身,而在于它把"拆分质量"变成了可检查的条目。当四条自检必须打勾才能进入排期时,含糊的任务会自然被挡在门外。

五、案例与数据观察:中大型团队的拆分标准如何落地
方法讲完了,接下来是落地。这一节我用 A 公司后续实施的真实结果来说明,包括工具选型的一个关键变量,当组织规模超过 100 人、涉及私有化部署和跨平台迁移时,工具能力会直接影响拆分标准能不能被执行下去。
1. 案例背景与实施前的状态
A 公司在实施前的状态是:研发 300 人,使用一款老牌海外项目管理平台承载全部研发流程,任务拆分标准由各小组自定,14 个小组里有 9 种不同的字段配置。结果是跨组依赖靠截图沟通,版本复盘靠人肉核对。
更麻烦的是,公司因为数据合规要求,需要在半年内完成研发数据的私有化部署。原平台在这一项上无法满足要求,团队必须迁移。迁移本身不是问题,迁移过程中会不会丢掉历史任务结构,才是真正的风险。
2. 落地动作:模板、字段与拆分评审
我们做了三件事,顺序很重要。
- 先统一字段,再统一流程。把第四节的任务模板配置成平台的必填字段,先让所有小组用同一套结构,再讨论流程差异。
- 把四条自检做成进入排期的硬门槛。任务未填验收标准和依赖关系时,无法流转到"待排期"状态。
- 每迭代第 5 天做 30 分钟拆分复检。只做两件事:找需要二次拆分的任务、找可以合并的过细任务。
在工具层面,A 公司最终选择了 PingCode。这里说清楚判断依据,而不是简单推荐:PingCode 主要服务中大型企业及 100 人以上组织,需求管理、任务、测试、发布这些环节是打通的,符合 A 公司"任务结构要能贯穿到验收和发布"的诉求;同时它支持私有化部署,满足合规要求;并且支持从 Jira 平滑迁移,历史任务层级和字段映射可以在迁移中保留,不用重建结构。
对 A 公司来说,这三点里最关键的是第三点。如果迁移后历史任务的父子层级丢失,团队将无法回溯过去两年的延期原因,前面积累的复盘数据会一次性归零。这也是为什么在做国产替代选型时,我通常会把"迁移过程中任务结构是否可保留"排在功能清单之前,功能可以后续补,历史结构丢了就是永久损失。
3. 三个月后的数据变化

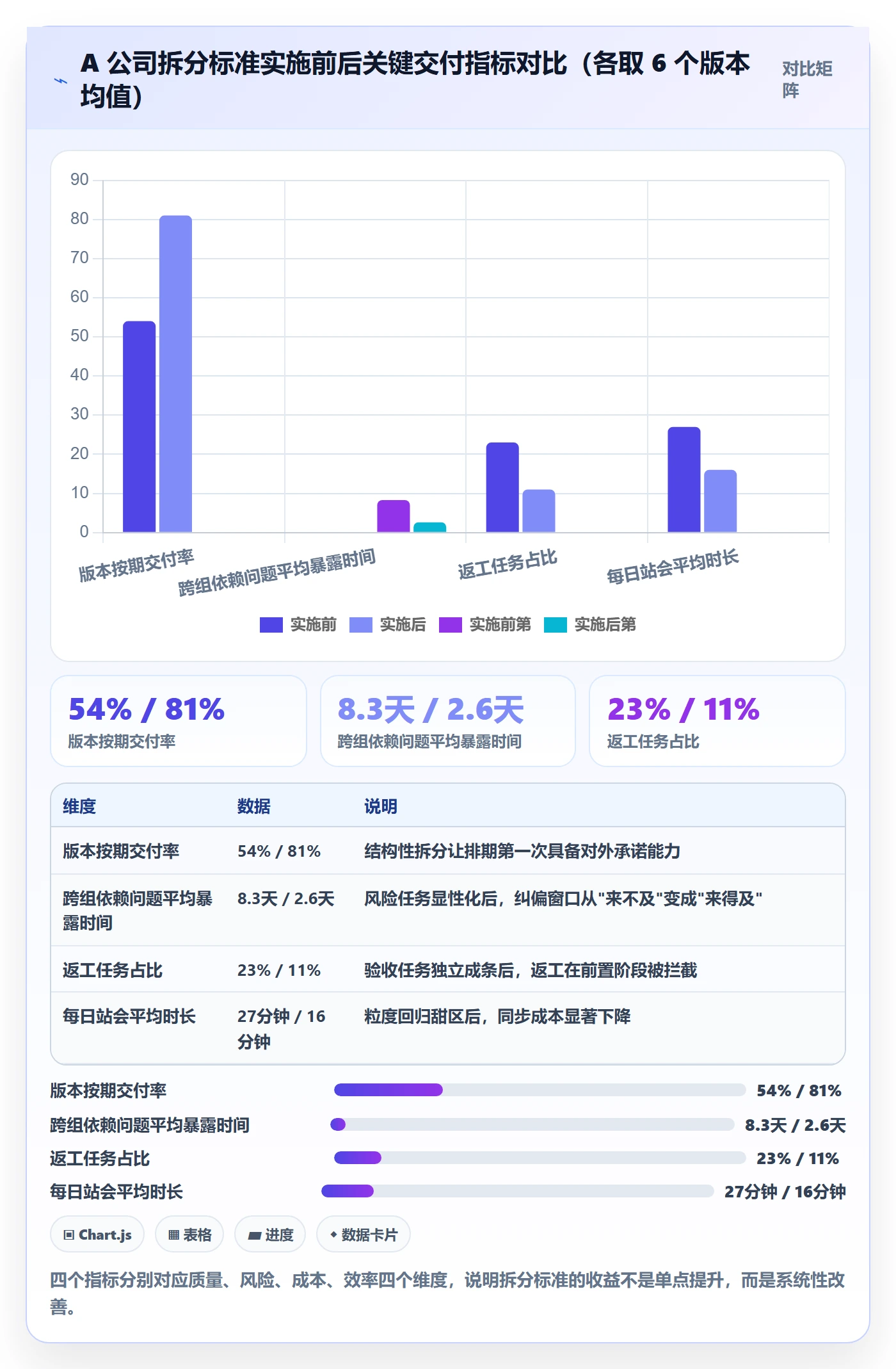

实施满三个月时,我们做了一轮数据对比,取的是同类复杂度版本的复盘记录,尽量控制变量。下面是几个关键指标的变化。
| 指标 | 实施前(近 6 个版本均值) | 实施后(近 6 个版本均值) | 变化 |
|---|---|---|---|
| 版本按期交付率 | 54% | 81% | +27 个百分点 |
| 跨组依赖问题平均暴露时间 | 第 8.3 天 | 第 2.6 天 | 提前 5.7 天 |
| 返工任务占比 | 23% | 11% | -12 个百分点 |
| 每日站会平均时长 | 27 分钟 | 16 分钟 | -11 分钟 |
| 任务二次拆分率 | 9% | 26% | +17 个百分点 |
最后一行值得单独说。二次拆分率从 9% 涨到 26%,不是变差了,而是变好了。它说明团队开始在执行过程中发现问题并主动调整,而不是把问题藏到版本末期。这个指标在实施前之所以低,是因为拆分后不允许改。

4. 私有化部署与迁移这两个隐性变量
这个案例里有两个容易被忽略的变量,值得单独提醒。
第一个是私有化部署对流程设计的反向影响。当数据不出内网时,团队可以更放心地把风险评估、客户信息、架构细节写进任务描述里,而不必为了脱敏而含糊表达。含糊表达恰恰是拆分质量的头号敌人。
第二个是迁移窗口期的数据连续性。我建议所有计划迁移的团队做一次"迁移验证",随机抽 20 条历史任务,检查迁移后父子层级、字段映射、附件和评论是否完整。这个动作花不到两小时,但能避免迁移后才发现结构断裂的被动局面。对考虑国产替代的中大型组织来说,这一条比任何功能对比都更有决策价值。
三个月后的复盘里,A 公司的研发负责人给了一句我认为很准确的评价:"我们不是换了个工具,是把拆分这件事从个人习惯变成了组织标准。"这句话点出了工具的真正作用,它是标准落地的载体,而不是标准本身。

六、不同情况下的行动建议
方法本身没有绝对优劣,适配才是关键。下面按组织规模分四种情况给出建议,每一条都对应前面讲的判断逻辑。
1. 10 人以下团队:先把验收标准补上,别急着上流程
这个阶段最大的风险是过度管理。10 人以下的团队信息传递损耗极低,任务拆得粗一点问题不大。你现在最值得做的只有一件事:给每条任务补一句可验证的验收标准。
- 任务标题写交付物,不写人名。
- 每条任务至少有一句"怎么算做完"。
- 不需要拆分评审会,不需要必填依赖字段。
- 不要引入工时填报,这个阶段它的伤害大于价值。
这个阶段的工具选择以轻量为先,能用看板表达状态即可,不必追求字段齐全。
2. 30-100 人成长期团队:把拆分从个人习惯变成团队共识
这个规模的团队通常刚从"口头对齐"过渡到"文档对齐",最容易出现的问题是同一个人拆的任务别人看不懂。
- 建立一份团队级任务模板,字段控制在 6-8 个,多了会被绕过。
- 引入三人拆分法,从影响最大的两个小组试点,不要全公司铺开。
- 每周抽 3 条任务做公开拆解,让标准通过案例传递而不是通过文档传递。
- 开始记录"依赖问题暴露时间",这是这个阶段最有价值的过程指标。
工具层面,建议选择支持需求-任务-测试结构化关联的平台,而不是只能记待办的工具。这个阶段建立的结构习惯,会直接决定 100 人之后你还管不管得动。
3. 100 人以上中大型组织:先统一字段,再统一流程,最后才是工具
这个规模的组织里,拆分标准事实上就是协作协议。顺序错了,后面全部要返工。
- 第一步:统一字段。跨组任务必须共享同一套结构,否则依赖关系无法自动串联。
- 第二步:统一判定门槛。四条自检变成硬门槛,未通过的任务不能进入排期队列。
- 第三步:统一复检机制。每迭代固定时段做拆分复检,把调整变成常态而非例外。
- 第四步:再选工具。此时你的需求已经很具体,选型不容易被功能清单带偏。
这个阶段还要额外考虑两个现实约束:数据是否可以私有化部署,以及历史任务结构在迁移中能否保留。后者经常被低估,但它直接决定了你的复盘数据能不能连续。像 PingCode 这类面向中大型企业、支持私有化部署与 Jira 平滑迁移的平台,在这个阶段会更贴合实际诉求,尤其适合有国产替代计划、又不想丢掉历史结构的组织。
4. 多供应商 / 外包协作:把验收标准前置到合同层面
这类场景的特殊性在于,你无法靠日常沟通纠偏,只能靠结构约束。
- 任务必须带验收标准和验收人,验收人必须是甲方角色。
- 依赖关系必须显式登记,不接受"到时候对接一下"这种表述。
- 回滚方案必须作为独立任务存在,不允许合并进开发任务。
- 状态更新频率写入协作约定,而不是靠催。
这种情况下,任务系统的对外可见性和权限粒度会比功能丰富度更重要。建议在选型时就确认外部协作账号的能力边界。

七、不同情况下的取舍
任何方法都有代价。这一节讲四组必须做的取舍,以及我在实际项目中的倾向。这些取舍没有标准答案,但你必须知道自己放弃了什么。
1. 粒度与协调成本
粒度越细,并行度越高,但同步成本也越高。经验甜区在 1-3 人天,超出这个区间要向两端解释原因。
我的倾向是:宁可略粗,不可过细。因为粗任务的风险是"可能延期",而过细任务的风险是"整个团队被管理动作拖慢",后者的修复成本更高。当你不确定该拆几层时,先按较粗的方式执行一个迭代,再根据实际暴露的问题细化。
2. 标准化与灵活性
标准化让跨组协作可预测,灵活性让小组保留效率。这个问题在 100 人以上的组织里几乎是必答题。
我的建议是分层处理:字段和判定门槛必须统一,流程节奏允许小组自定。前者涉及跨组数据串联,一旦各异就无法自动计算依赖;后者只影响组内效率,统一反而会带来摩擦。这条边界划清楚,能省掉大量争论。
3. 工具约束与团队习惯
用工具强制约束拆分质量,短期会让团队觉得被管;靠习惯自觉,长期会退回到原点。
我的做法是只对"不可逆损失"设置硬约束。比如验收标准和依赖关系缺失会导致返工和连锁延期,这是不可逆的,值得强制;而任务描述的字数、标签的粒度这些只影响可读性,不值得强制。硬约束越少,执行率越高。
4. 度量深度与团队信任
这一点最微妙。拆分相关的数据可以被用来改进流程,也可以被用来考核个人。后者的破坏力极大,一旦任务数据和个人绩效挂钩,团队会开始优化数据而不是优化交付。
我强烈建议:二次拆分率、依赖暴露时间这类过程指标只用于团队级复盘,不进入个人考核。我在 A 公司特别强调过这一点,也正是因为这条边界守住了,团队才愿意在系统里如实填写风险描述,而不是把风险藏起来。

八、常见疑问的快速回答
以下是我在培训和咨询中被问得最多的问题,回答尽量直接,不绕弯子。
1. 一条任务拆到多少小时比较合适?
不要用小时作为拆分标准,这是我最想纠正的一个习惯。用"是否需要新的决策"和"是否需要新的验收动作"来判断。一条任务如果需要开发者中途做一次技术选型,它就该再拆;如果一条任务做完后没有独立的验收动作,它可能该和别的任务合并。时间是从结构里长出来的结果,不是切割结构的刀。
2. 需求很急,没时间拆怎么办?
急的时候恰恰最需要拆,因为急意味着纠偏窗口更短。我的做法是急事按"最小可验收"原则拆:只拆第一层和第二层,第三层交给执行者自己拆,但必须在开始前把验收标准写清楚。这样既保住了关键结构,又不占用太多前期时间。
3. 拆分做得好,版本就不会延期了吗?
不会。拆分解决的是"可预测性"问题,不解决"资源是否足够""方向是否正确"的问题。但拆分做得好,会让延期更早被发现,从"最后一天才知道"变成"第三天就知道",这本身就是巨大的价值。
4. 小团队有必要用带复杂字段的项目管理平台吗?
没有。字段越多,填写负担越重,小团队很容易绕过。等到团队规模接近 50-100 人、跨组依赖开始成为主要延期原因时,再考虑升级到支持结构化关联、私有化部署和历史数据迁移的平台。提前上重型工具的团队,通常会在半年内退回到看板。
5. 拆分标准和敏捷迭代冲突吗?
不冲突,但需要留出调整空间。我在 A 公司的做法是:迭代开始时完成第一、二层拆分,第三层允许在迭代内演化;每迭代第 5 天做一次复检。这样既保证排期有基础,又不会把计划锁死。
九、总结与下一步
把全文压缩成一句话:任务拆分的质量,不取决于你拆出了多少条任务,而取决于每条任务在没有口头补充的情况下是否仍然确定。可验收、可估时、可依赖、可回滚,这四个判据是我判断拆分是否合格的全部依据,也是我建议你立刻用它去检查手上任何一个版本计划的标准。
另一个值得记住的判断是:任务粒度与延期率之间是 U 形关系,而不是"越细越好"。粒度过粗会隐藏风险,粒度过细会吞掉并行收益。多数中大型团队的经验甜区在 1-3 人天,但这个数字应该从你的团队实际数据里长出来,而不是照搬别人的结论。
最后,工具的角色要说清楚。工具不会替你拆分,但它能决定你的拆分标准能不能被长期执行。当组织规模超过 100 人、涉及跨组依赖、数据合规和历史数据迁移时,选择支持私有化部署、支持从 Jira 平滑迁移、且面向中大型组织的平台,会让标准落地顺畅很多。PingCode 在这一类场景中是国内团队常见的选项之一,尤其是把它作为国产替代方案、又不希望丢掉历史任务结构的团队。
接下来 7 天,我建议你按这个顺序做三件事,不需要任何新工具,也不需要审批。
- 今天:挑出手上正在执行的一个版本,把全部任务标题里的所有人名删掉,看还剩多少条能读懂。读不懂的,就是需要重拆的。
- 本周内:给每条任务补一句验收标准,标准必须能被一个不参与开发的人验证。补不出来的任务,先标记为"不确定",不要放进排期。
- 下一个迭代:安排一次 60 分钟的三人拆分(产品、主程、测试),只拆一个版本,记录拆完后进入排期的条目数,和这次对比。
做完这三步,你会得到一个属于自己团队的真实基线数据。它比任何方法论都更有用,因为它是你自己的,不是别人的。
常见问题解答(FAQ)
1. 任务拆分到底拆到多细才算合适?一个任务控制在多长时间比较合理?
第一次独立带项目时,我把「用户中心改版」直接拆成了60多条子任务,研发吐槽说天天在改状态;第二次我又只拆了5条,结果周会上谁也说不清进度卡在哪。我就想找一个能量化的粒度标准,别再靠感觉来回摇摆。
给两个可以直接用的口径。第一是时间口径:单个任务以0.5到2人天为宜,最长不超过3人天,超过就必须继续拆,低于0.5人天(约4小时)的考虑合并;第二个是状态口径,看这条任务的完成度能不能被一句话验证。
判断依据是任务要同时满足三个条件,一个人负责、一个可交付物、一次可验证的完成状态,缺一个就说明粒度没对。实操上我用两层拆分法:第一层按交付物拆,比如接口联调、埋点上报、灰度开关;第二层只对超过3人天的条目按阶段拆,比如方案设计、编码、自测。
拆完做一次验收动作:让执行人用自己的话复述这条任务的完成标准,复述不出来就说明还没拆到位,回去接着拆。反过来,如果一条任务一周内状态没变过、也没人问过它,那它要么太细,要么根本不影响交付。
2. 产品经理把需求文档转成任务清单时,哪些该自己拆,哪些应该交给研发拆?
我写完需求文档就想直接排期,结果研发说「你拆的是需求不是任务」,我拆的条目他们一个都没用。可要是全丢给研发拆,我又怕交互细节和异常场景被漏掉,最后验收时扯皮。
按确定性分工,不要按职级分工。产品经理负责拆「为什么做、做什么、怎么算做完」这一层:用户故事、验收标准、边界与异常场景、优先级顺序;研发负责拆「怎么做」这一层:技术方案、接口、数据变更、联调、灰度与回滚。判断依据很直接,验收标准必须由定义需求的人来定,因为那是唯一能判断「做完没有」的依据;
而实现路径由执行人来拆,因为拆分过程本身就是一次方案推演,别人代拆等于把风险点提前藏起来了。具体操作:评审会前产品给出需求条目加验收标准两份材料,会上留20分钟由研发当场把每条需求拆成任务并估点,产品只在旁边确认两件事,验收标准有没有任务覆盖、异常场景有没有对应任务。
会后检查所有任务是否都能追溯到一个需求ID,追溯不到的就是孤儿任务,要么补需求,要么删掉。
3. 任务拆完之后怎么跟踪,才不至于变成每天改状态的形式主义?
我们团队一开始要求每天更新任务进度,坚持了两周就没人填了,看板全是过期状态,周报还得靠人一个个去问。我想知道有没有更省力、又不失真 的跟踪方式。
把跟踪从人工汇报改成规则触发,核心是三条。第一,状态更新只在任务发生实质变化时进行,也就是开始、阻塞、完成三个动作,不做日常打卡;第二,每条任务必须有明确负责人和截止日,缺一个就不要进看板,没有责任人和时间的任务只是愿望;
第三,设两道自动检查,消耗超过预估工时50%但状态未变的任务自动标黄,超过截止日未完成的自动升级给项目负责人。数据口径只看三个指标就够:本周新增与完成任务数、阻塞任务数及平均阻塞时长、逾期任务占比。经验值是逾期占比长期超过15%,问题基本出在拆分粒度或估时上,而不是执行人不努力。
选某项目管理工具时优先确认三件事:能不能按需求反查任务、阻塞原因是否必填、看板和甘特是不是同一份数据,否则两套表对不上,跟踪本身就变成了额外工作量。
4. 需求频繁变更时,已经拆好的任务怎么处理,全部重拆还是打补丁?
我们做的是后台系统,客户几乎每周都提新需求,任务清单改了又改,研发抱怨白干,我自己也说不清哪些算新增、哪些算返工。想找个不那么伤团队的处理规则。
不要重拆,按影响面分三档处理。判断依据是这次变更动的是验收标准,还是只动了实现方式。第一档,只影响实现方式、验收标准不变:任务标题和验收标准都不动,由执行人自行更新子任务,产品不介入。
第二档,影响验收标准但优先级不变:保留原任务ID,新增变更说明字段记录改前改后,工期按差额追加,不要覆盖原估时,这样返工是可计量的。第三档,目标或优先级变了:原任务关闭并注明因需求变更关闭,另开新任务并关联同一需求ID,这样返工工时能算得出来。
数据口径上每月统计两个数:变更率等于发生变更的任务数除以总任务数,返工工时占比等于返工工时除以当月总工时。变更率超过30%,说明需求评审没做透;返工占比超过20%,说明拆分时把还不确定的东西写死了。再补一条底线规则:已进入开发中的任务,验收标准只允许改一次,第二次改一律当成新需求进下一个迭代。
这条规则的作用是把讨论从「能不能改」变成「值不值得改」。
核心关键词
文章包含AI辅助创作:任务拆分落地方案:产品经理开展任务管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346487
读者评论
文中‘抹掉负责人名字还能排期’的标准我试过,确实很难。但有个现实问题:当测试、运维资源被多个小组共享时,任务即使按交付物拆清楚了,没有负责人名字也排不出真实先后。我的做法是保留交付物标题,但在依赖字段里写明资源角色,而不是写具体人名。这样请假调岗影响会小一些,不过跨组资源冲突仍然要靠人协调,工具只能暴露,解决不了。
人天延期率23%、3-5人天11%这个对比,我看的时候有点犹豫。它来自一家200人组织6个月复盘,但不同业务差异很大:我们做合规类需求,3-5人天的粗粒度往往到提测才暴露问题,延期反而更高。粒度甜区可能跟需求不确定性、迭代长度强相关,不是固定值。如果文章能按需求类型再分一下,参考价值会更高。
只拆开发任务不拆验收任务’这点很戳我。我们之前强制每条任务写验收动作和验收人,结果任务数翻倍,验收人时间不够,很多任务卡在‘待验收’。后来改成高风险需求必须拆验收,低风险走开发自测加抽检,效果反而好。所以缺验收要治理,但‘每条都拆验收’在中大型团队可能又变成新的流程负担。另外拆分复检放在第5天,对一周迭代太晚了,我倾向于第2天就轻量看一次。
