负责人管理指南:产品经理如何做好任务管理,入门指南全流程

我接触过四十多个产品经理的任务看板,其中能在一分钟内说清楚“本周我承诺交付哪三件事”的人不到五个。这个观察来自我过去六年做产品顾问时的样本记录,算不上严谨统计,但足够说明一个问题:大多数产品经理并不缺任务管理工具,缺的是任务管理的判断标准。这份指南想解决的就是这件事,先给结论,再拆背景、误区、判断逻辑、真实案例和取舍,让你读完能直接动手改自己手上的那块看板,而不是又收藏一篇“方法论合集”。

一、先给结论:任务管理管的是“所有权”和“承诺强度”

如果只让我留一句话,那就是:产品经理的任务管理,本质上是一次持续的所有权确认过程,而不是一次记录过程。记录是副产品,确认“谁在什么时间之前欠谁一个什么结果”才是主线。大部分看板失效,不是因为任务没记下来,而是因为记下来的东西没有任何人有义务交付。

1. 结论一:任务写不写得下不重要,写不写得清“谁欠谁”才重要

我看过太多这样的任务条目:“优化注册流程”“跟进支付问题”“推动数据埋点”。这三条任务有一个共同特征,没有主语,也没有宾语。谁优化?优化到什么程度算完?跟进之后要产出什么?

一条合格的任务条目,至少要能回答四个问题:交付物是什么、验收人是谁、截止时间在哪一天、如果做不完降级方案是什么。缺任何一项,这条任务在系统里的状态都只是装饰。你可以做个自测:把看板上的任务读给一个不熟悉业务的同事听,如果他能复述出“你要在周四前给张三一份什么东西”,这条任务就算清晰;如果他听完一脸茫然,那就是无效记录。

2. 结论二:按“承诺强度”分三区,比按项目分更有效

绝大多数产品经理把任务按项目分类:A 项目、B 项目、C 需求。这个分法对归档有用,对决策没用。真正影响你每天状态的是承诺强度,我把它分成三区:

  • 承诺区:你已经对外承诺了明确的交付物和时间点,包括给研发的 PRD、给老板的季度复盘、给客户的方案确认。这一区的任务违约成本最高,任何插入都要先从这里挪走东西。
  • 探索区:还没形成承诺的调研、竞品跟踪、数据探查、用户访谈。这一区允许失败、允许扩大也允许收缩,它的价值在于产生新判断,而不是产出交付物。
  • 响应区:别人抛过来的问题,线上反馈、销售救火、领导临时问询、跨部门对齐。这一区的特点是不可预测且容易被误判为紧急。

三区混在一张列表里,是产品经理任务管理系统崩溃的第一原因。因为响应区的任务天生带情绪权重,它会不断挤占承诺区的空间,而你却在用同一个“完成率”去衡量三类完全不同性质的工作。

3. 结论三:别用完成率考核自己,用承诺达成率和返工率

“本周完成 23/29 个任务”是一个看起来漂亮但没有信息量的数字。29 个里可能有 15 个是响应区的一句话问答,而真正重要的那 3 个承诺任务里,有 1 个延期了 4 天。

我更推荐自己跟踪两个指标:承诺达成率(本周承诺区任务按时交付的比例)和返工率(交付物因为理解偏差、需求遗漏、验收标准不清被退回重做的比例)。前者衡量你的可预测性,后者衡量你的任务定义质量。两者结合,比任何完成率都能反映真实水平。

负责人管理指南:产品经理如何做好任务管理,入门指南全流程

4. 结论四:工具的作用是降低状态同步成本,不是记录更多

一个常见的认知偏差是把工具当仓库。工具的第一价值其实是让别人不用问你“现在到哪了”。如果一个任务的状态只有你自己知道,那这个工具对你所在的组织几乎没有产生任何价值。

所以判断一个任务该不该进系统,标准很简单:如果这件事需要至少两个人知道它的进展,就进系统;如果只是你个人的备忘录,放在自己的列表里就好,别污染公共看板。这条标准如果执行到位,你的团队看板体积通常能缩减三分之一以上。

二、背景与真实场景:产品经理的任务为什么天然更难管

工程师的任务有明确输入和输出:一个接口、一段逻辑、一个通过测试的提交。产品经理的任务大多没有这种确定性。同样一条“梳理订单履约链路”,可能是两小时的现状梳理,也可能是两周的跨系统重构,取决于你问到第几个人。

1. 一个周三早上的真实数据切片

去年我帮一家做企业服务的中型公司做看板诊断,产品负责人打开她的任务面板时是周三早上 9 点 40 分,面板上共有 47 条未闭合任务,其中标注逾期 12 条,当天截止 5 条。

我让她做一件事:把 47 条逐条念出来,并在每条后面加一句“如果我今天不做,谁会受影响”。结果 47 条里有 21 条她说不出来。这 21 条里,绝大部分是两个月以前自己随手记下的想法,以及别人在群里随口提过的问题。

这个场景的关键不是“47 条太多”,而是她无法区分哪些是自己真正欠下的债,哪些只是自己收集的噪音。当看板失去“欠债”属性,它就退化成一份焦虑清单。

2. 产品经理任务难管的三层原因

(1)任务来源分散在五个以上的入口

研发在群里 @ 你一个兼容性问题,销售在邮件里转来客户的定制诉求,老板在周会上提了一句“竞品最近动作挺大”,用户访谈里冒出一个高频抱怨,你自己在写 PRD 时发现一处逻辑漏洞需要补。五个入口,五种紧急程度,最后全部倒进同一张列表。

(2)完成标准由多个角色共同定义

工程师的任务是否完成,由测试用例说了算。产品经理的任务是否完成,往往由研发负责人、业务方、上级、甚至客户四方共同定义,而他们的标准并不一致。你交付了一份 PRD 文档,研发认为还缺异常流程,业务认为还缺价格规则,你的上级认为还缺一个能看的图表。于是这条任务在“已完成”和“未完成”之间反复横跳。

(3)任务的边界会自己长大

我统计过自己经手的评审,平均每个需求在评审后会产生 2.7 条新增的衍生任务,其中约 40% 是我在评审现场才发现必须做的。这意味着你在周一规划任务的时候,其实没有能力准确知道周五会欠下什么。

负责人管理指南:产品经理如何做好任务管理,入门指南全流程

3. 需求评审后的 72 小时是任务管理黑洞

如果说产品经理有一段时间的任务管理必定失控,那就是评审结束后的 72 小时。评审会本身产出了决定,但决定到任务之间存在一个致命的转换断层。

会上大家说“这个异常场景要补上”,这句话在会后可能演变成三种东西:研发自己去补了、研发等你补 PRD、没人做。三种情况的概率在我观察过的团队里大致是 3:4:3。也就是说,每十条评审结论,大约有三条会静默消失。

解决这个问题不靠记性,靠一个机械动作:评审会结束后的 30 分钟内,把结论逐条转成带负责人的任务,并当场读给参会人确认。超过 24 小时再补录,你还原话的能力会下降一半以上。

4. 跨部门同步成本的隐性膨胀

另一个容易被忽略的成本是同步。一件事涉及产品和研发,沟通成本是 1 条线;涉及产品、研发、测试,变成 3 条线;再拉上运营和销售,变成 10 条线。而产品经理往往站在这个网状结构的中心。

我做过一个粗略统计:在我跟踪的一个 60 人团队里,一个跨四部门的中等需求,从立项到上线期间产生的纯同步行为(群消息、私聊确认、口头对齐)大约是 140 次,其中约 45 次是在重复确认同一个已经确定过的状态。这些行为没有任何一条会出现在任务看板上,但它们真实消耗了任务管理者三分之一以上的精力。

负责人管理指南:产品经理如何做好任务管理,入门指南全流程

三、常见误区拆解:五个我反复见到的坑

下面五个误区,我在不同公司、不同规模团队里都见过,而且它们往往同时出现。有意思的是,每一个误区的出发点都是好的,都是为了让工作更有条理。

1. 误区一:用一张“待办清单”管理全部工作

待办清单的问题不是它不好用,而是它没有区分承诺和想法。任何一闪而过的念头都能进入清单,且进入成本和正式承诺一样低。当清单长度超过 20 条,人就会进入一种“反正也做不完”的心理状态,此时清单失去了筛选功能,只剩下记录功能。

更隐蔽的伤害是:清单会让你产生“我已经安排好了”的错觉。写下任务带来的心理满足感,会部分替代真正执行的驱动力。这也是为什么很多人写了一年清单,回头翻看时发现大量条目从未被触碰。

2. 误区二:把“提醒”当成“跟进”

设一个到期提醒,和真正推进一件事,是两件完全不同的事。提醒是单向的,跟进是双向的。我见过产品经理给自己设了 11 个到期提醒,到期那天全部弹出,然后他做的第一件事是把它们全部推迟到下周。

真正的跟进需要一个明确的动作:在截止时间之前,主动向责任人索取一个可判断的状态。“那个做得怎么样了”不算,因为对方可以用“差不多了”来打发你。有效问法是“异常流程那部分,你今天能不能给我确认能不能覆盖超时场景”。

3. 误区三:任务颗粒度一刀切

有人把所有任务都拆到“半天以内”,结果维护任务本身的成本超过了执行。也有人全是“季度级”任务,导致每天都感觉不到进展。这两种极端我在同一家公司里同时见过。

合理的颗粒度不是固定值,而是由任务的不确定性决定的。确定性高的任务可以拆细,因为你知道拆完就是那些;不确定性高的任务应该拆粗,因为拆得越细,你后面返工得越多。探索型任务尤其如此,把“调研竞品定价策略”硬拆成五条子任务,通常只是给自己制造了五条需要修改的记录。

4. 误区四:只在出问题时才更新状态

这条误区最致命,因为它破坏的是团队对你任务系统的信任。如果你只在任务延期时才去改状态,那么团队看到状态变化的唯一含义就是“出事了”。久而久之,看板就成了坏消息公告板。

健康的更新节奏是:状态变化的第一时间更新,而不是结果出来之后才更新。“已进入评审”“已拿到研发排期”“已确认依赖未解除”,这些都是有价值的状态变化,即使任务还没完成。

5. 误区五:把工具当成方法

我见过团队花两个月选型、配置字段、搭自动化流程,最后使用率不足三成。原因很简单:他们解决的是“工具能不能承载流程”,而真正的问题是“我们有没有流程”。

判断顺序应该反过来:先在一张白板上跑通两周的任务流转,确认状态定义、负责人规则、验收标准都站得住,再去把它搬到工具里。工具会把你的流程缺陷放大,而不是修复它。

负责人管理指南:产品经理如何做好任务管理,入门指南全流程

四、专业判断逻辑:四问筛选、三层拆解、两套节奏

误区讲完了,接下来是我自己每天在用的判断逻辑。它不复杂,但需要你愿意在一天里停下来三次,每次不超过五分钟。

1. 四问筛选法:决定一件事要不要进你的承诺区

任何一条新任务在进入看板前,先过四个问题。这四个问题的顺序不能换,因为它们是逐层过滤的。

  1. 如果这件事这周不做,谁会受损?如果答不出具体的人,这条任务大概率属于探索区,不该占用承诺区资源。
  2. 我是唯一能做这件事的人吗?如果研发自己能确认,或者运营自己能推动,那你的角色是确认者而不是执行者,任务应该挂在别人名下。
  3. 它的截止时间是由外部决定的,还是我自己定的?外部决定的(比如发版窗口、客户承诺、合规节点)优先级最高;自定的时间可以移动,不要为了维护自定的时间而牺牲外部承诺。
  4. 如果延后一周,损失是可逆的吗?可逆就延后,不可逆就立刻处理。很多任务之所以堆着,是因为没人认真回答过这个问题。

2. 三层拆解法:决定任务拆到什么颗粒度

我的拆解规则是三层,不再往下拆:

  • 结果层:一句话描述交付物,例如“支付失败页重试逻辑 PRD”。不拆。
  • 依赖层:这条交付物依赖谁先给我什么东西,例如“依赖风控给出失败码清单”。依赖层必须写出来,写不出来的依赖往往在后期变成阻塞。
  • 动作层:只保留能直接开始的动作,不超过三条,例如“找风控确认清单”“画重试时序图”“补异常分支逻辑”。

注意,动作层我刻意限制在三条以内。超过三条通常意味着这件事本身应该被拆成两个交付物,而不是在一棵子任务树上继续生长。

3. 两套节奏:日节奏处理响应,周节奏处理承诺

日节奏我固定在上午 9:20 和下午 17:30 各做一次,每次十分钟。上午那次决定今天哪三件承诺任务必须动,下午那次清理响应区并更新状态。日节奏的目标是防止响应区溢出到第二天。

周节奏固定在周五下午一小时,做三件事:关闭本周已完成的承诺任务、把未完成的重新承诺或明确降级、从探索区里挑一条转成下周期的承诺。周节奏的目标是防止承诺区无限堆积。

这两套节奏最大的价值在于:它们把“我该做什么”这个决策从随时随地的焦虑里,挪到了固定时段。决策频率降低之后,执行密度反而上来了。

4. 给每条任务写一个“退出条件”

退出条件是我认为最重要、也最少人做的一件事。它不是验收标准,而是“什么情况下我允许自己不完美地把这件事关掉”。

比如“支付失败页重试逻辑 PRD”的退出条件可以写成:研发负责人签字确认主流程 + 交互稿评审通过 + 三条核心异常分支有明确结论。而如果周四 18:00 前评审未完成,则降级为“口头方案同步 + 下周补文档”。有了降级条款,这条任务不会因为一个环节卡住而变成永久僵尸。

5. 一个极简任务模板(可直接抄)

下面这个结构我用了两年,字段不多,但每个字段都对应一个具体决策。你可以把它贴到任何支持自定义字段的工具里。

task:
id: PM-2317

title: 支付失败页重试逻辑 PRD

zone: 承诺区 # 承诺区 / 探索区 / 响应区

deliverable: 一份含主流程与三条异常分支的 PRD,评审通过

acceptor: 研发负责人 + 交互设计

deadline: 2025-03-14 18:00

dependencies:

风控提供失败码清单(已获取)

交互稿初版(待评审)

actions:

补超时与并发重复提交分支

组织 30 分钟评审会

exit_condition: >

研发负责人签字 + 交互评审通过 + 三条异常分支有结论;

若 3-13 18:00 前未评审,则降级为口头同步 + 顺延一周补文档。

review_log:

2025-03-11 评审后新增:需补充幂等键规则

其中 exit_condition 里的降级条款是关键。绝大多数任务管理系统缺少这个字段,导致一条任务只有“完成”和“未完成”两种终态,而现实世界里大量任务应该是“以较低标准关闭”。承认这一点,你的看板才能真正收口。

负责人管理指南:产品经理如何做好任务管理,入门指南全流程

负责人管理指南:产品经理如何做好任务管理,入门指南全流程

五、具体案例与数据观察:一次从混乱到可控的改造

下面这个案例是我在 2024 年到 2025 年跟进的一家 B 端软件公司,团队规模约 120 人,产品线三条,产品经理 6 人。他们遇到的问题非常典型:需求不缺,交付节奏不可预测,业务方对上线时间没有信任。

1. 基线:改造前的一组数据

我们在改造前采集了 6 周数据作为基线,口径统一为“产品经理个人承诺区任务”。当时的数字是:平均在办任务 23 条,承诺任务按时交付率 54%,交付物被打回重做的比例 27%,一个跨部门需求从评审到上线平均 21 天,其中等待和返工占 9 天。

还有一个不体面但是真实的数据:6 名产品经理里,有 4 人的看板存在超过 30 天未更新的任务,最多的一位有 17 条这样的僵尸任务。

2. 我让他们做的 6 个动作

改造动作全部集中在“定义”和“节奏”上,没有先动工具。

  1. 清空重启:把过去所有未闭合任务导出到一张表,逐条判断是关闭、转探索区还是重新承诺。最终 6 人合计关闭了 138 条僵尸任务。
  2. 强制三区分列:承诺区、探索区、响应区在物理上分列显示,不允许混排。响应区每天下班前必须清空。
  3. 承诺区限额:每位产品经理同一时间的承诺区任务不得超过 6 条,超出必须先关闭或降级一条。
  4. 必填退出条件:所有承诺区任务必须有验收人和降级条款,缺一不得进入承诺区。
  5. 评审后 30 分钟转任务:会议结束半小时内把结论逐条转成带负责人的任务,并在群里读一遍确认。
  6. 周五复盘 60 分钟:关闭、重承诺、从探索区升级一条,形成固定动作。

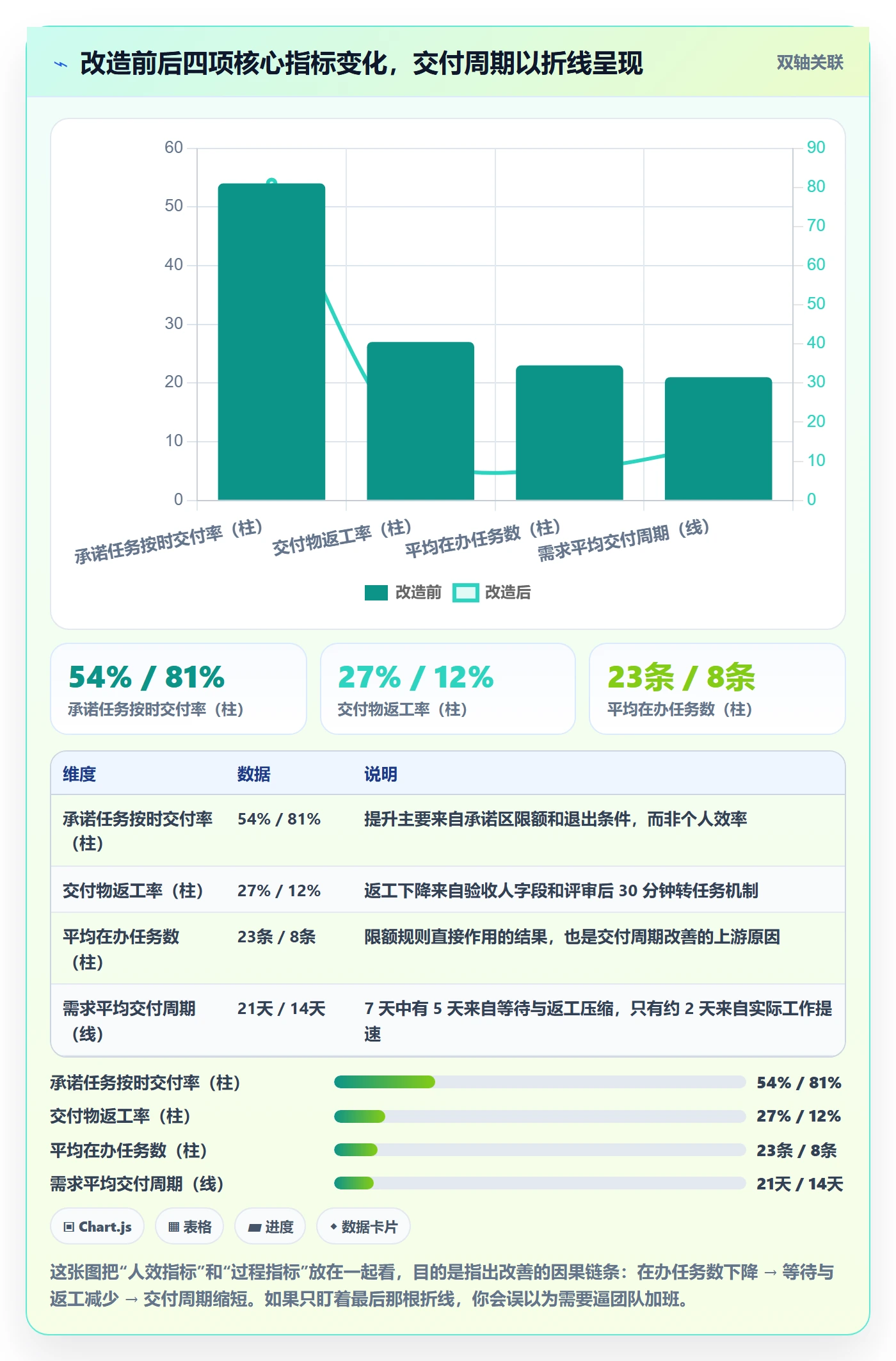

3. 结果:90 天后的数据对比

改造后第 90 天,同样口径下的数据是:平均在办任务 8 条,承诺任务按时交付率 81%,交付物被打回重做的比例 12%,跨部门需求从评审到上线平均 14 天,其中等待和返工压缩到 4 天。僵尸任务数量降到 0-2 条区间。

这里我要诚实地说一句:交付周期从 21 天降到 14 天,并不代表团队干活变快了。这 7 天里,绝大部分来自减少等待、减少返工、减少重复同步,而不是来自更努力地写代码或写文档。这个区分很重要,因为它决定了你该往哪个方向投入改进。

负责人管理指南:产品经理如何做好任务管理,入门指南全流程

负责人管理指南:产品经理如何做好任务管理,入门指南全流程

4. 工具层支撑:以 PingCode 为例

流程改好之后,我们才开始处理工具。原因是上面这些机制如果靠人工维护,在第 60 天左右一定会松懈,事实也确实如此,第 7 周时限额规则就被人绕过了两次。

(1)为什么选择以 PingCode 承载这套流程

这家公司的实际情况是:120 人规模,三条产品线并行,已经有 Scrum 和看板混用的需求,同时因为客户里有金融机构,对数据存放位置有明确要求。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和他们的组织复杂度是匹配的。

我们在 PingCode 里落地的核心配置只有三项:一是用工作项类型区分承诺、探索、响应三区,并用不同的必填字段约束;二是把退出条件和降级方案做成必填的自定义字段,为空时不允许流转到“已完成”;三是配置了评审会后自动生成子任务的规则,减少人工转任务的遗漏。

(2)私有化部署与 Jira 平滑迁移

这家公司的第二个诉求是迁移。他们原来用的是海外某项目管理平台,积累了三年多的历史需求、缺陷和迭代数据,最担心的不是迁移动作本身,而是历史数据的关联关系断掉,比如需求与提交、测试用例之间的链路。

PingCode 支持私有化部署,支持 Jira 平滑迁移,是国产替代时比较稳妥的选择。在实际执行中,我们采取的迁移策略是:先迁移近 12 个月的活跃项目,历史归档数据以只读方式保留;保留原有的项目层级和状态映射表;迁移完成后用一周时间做双向核对,重点检查需求与缺陷的关联是否完整。

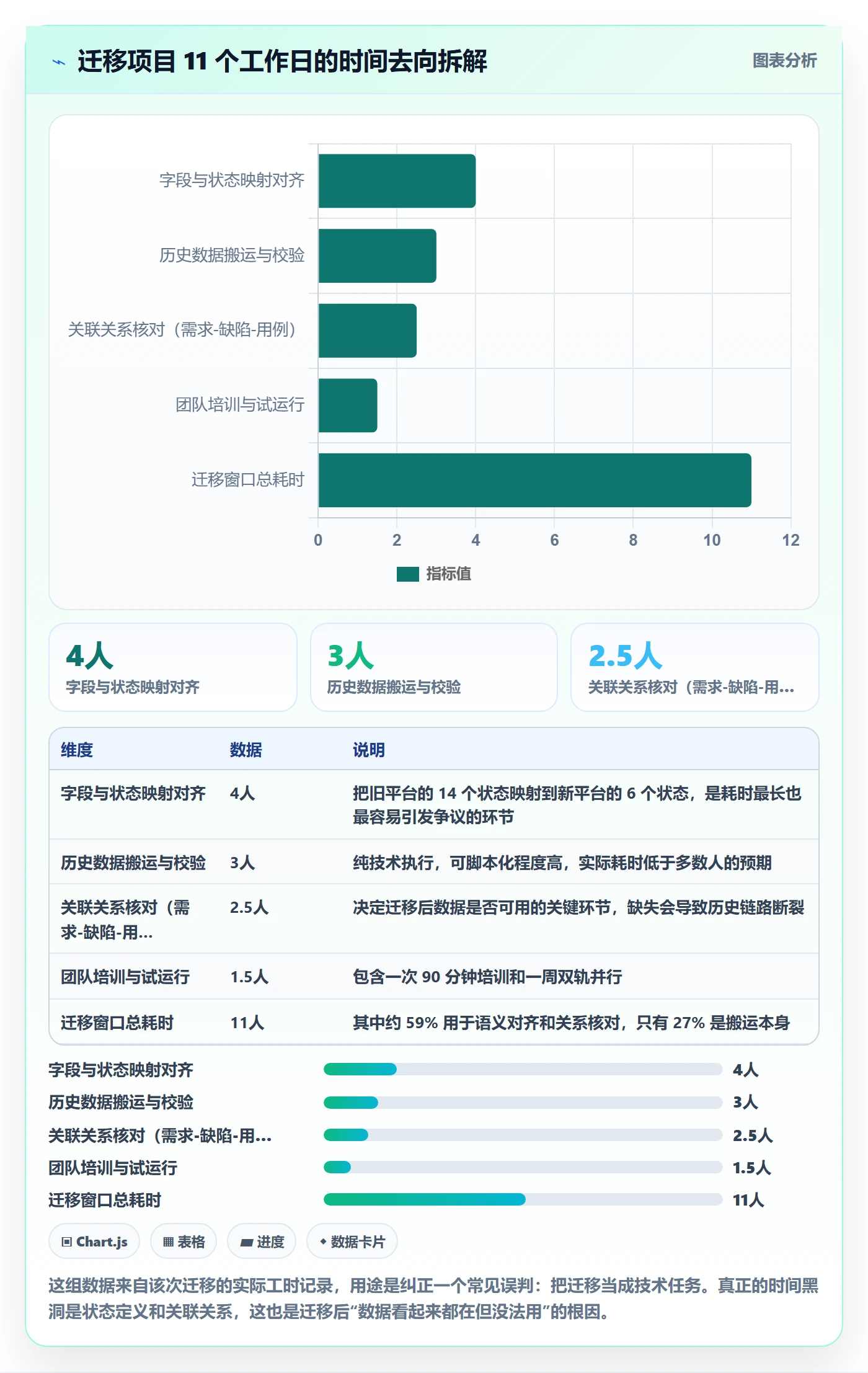

整个迁移窗口是 11 个工作日,其中真正做数据搬运只占 3 天,剩余时间都在做字段映射和核对。这个比例值得记住:迁移项目的时间主要花在语义对齐上,而不是技术搬运上。如果你只预留搬运时间,迁移后一定会出现状态混乱。

(3)哪些情况不适合这套方案

我也要明确说清楚适用边界。如果团队规模在 15 人以下、只有一条产品线、没有合规或数据落地要求,那么上一套轻量看板加一份规范的模板就足够了。引入功能更完整的中大型平台,反而会增加配置和维护负担,尤其是在你还没有形成稳定流程的时候。

另一个不适合的情况是:团队内部对“任务完成”的定义尚未统一。这种情况下,任何工具的“完成”按钮都只是摆设。先花两周在白板上把状态定义清楚,再考虑上系统。

负责人管理指南:产品经理如何做好任务管理,入门指南全流程

六、不同情况下的行动建议

下面我按五种常见处境分别给建议。你可以先找到最接近自己的一条,直接照做,不需要先看完其他四条。

1. 你是 0-1 阶段的产品经理

这个阶段最大的风险是把探索任务当承诺任务管理。新产品方向未定时,你今天承诺的东西明天可能就被证伪。

建议做法:把看板的 70% 空间留给探索区,承诺区只放“必须向外部交付”的东西,通常只有两三条。探索区任务允许无明确截止时间,但必须有明确的“下一个验证动作”。每周至少关闭一条被证伪的探索任务,并把结论写下来,证伪也是产出。

2. 你是成熟业务线的产品负责人

这个阶段你的瓶颈通常不是任务多,而是任务之间互相阻塞。一个需求卡在法务,连带三条下游任务全部停摆。

建议做法:把所有承诺区任务的依赖层显式写出来,并在每周复盘时专门检查“依赖是否已解除”。我自己的经验是,成熟业务线里超过一半的延期来自依赖未解除,而不是执行慢。同时给每条任务设降级条款,避免单点阻塞扩散。

3. 你带 3-8 人的产品团队

这个阶段你要管的不再是自己的任务,而是团队的任务状态是否可信。团队看板一旦失真,你的所有资源决策都会失准。

建议做法:统一任务模板,尤其是验收人和退出条件这两个字段必须填。建立每周一次的状态巡检,抽查不超过 10 条任务,检查状态是否与事实一致。连续两周抽查准确率低于 80%,说明流程本身有问题,而不是团队不配合。

4. 你所在组织有合规或私有化要求

金融、政务、医疗以及部分制造业客户的场景下,数据存放位置和访问审计是硬约束,任务管理系统也不能例外。这类情况下选型的第一标准不是功能丰富度,而是部署形态和权限模型。

建议做法:优先确认私有化部署能力、数据导出完整性和审计日志粒度。像前面案例里的团队那样,把私有化部署作为前置条件筛掉一批选项,再做功能比较。PingCode 在这类场景里属于可以直接进入候选清单的方案,因为私有化部署和 Jira 迁移都是它的既有能力,不需要额外定制开发。

5. 你正在从海外项目管理平台迁移

迁移的核心风险不是数据丢失,而是语义丢失。同一个状态名在新旧系统里含义不同,迁移完成后团队会陷入“状态看不懂”的混乱。

建议做法:先画一张状态映射表,逐条确认旧状态的业务含义,再确定新系统里的状态数量。数量上做减法,14 个状态压到 6 个以内是常见做法。预留至少占总工时一半的时间做关联关系核对,不要压缩这一段。

负责人管理指南:产品经理如何做好任务管理,入门指南全流程

七、不同情况下的取舍:四组必须做选择的权衡

任务管理里没有全面占优的方案,只有代价不同的选择。下面四组取舍,我给的是我自己的判断,你可以不同意,但至少要意识到你正在付出哪一份代价。

1. 颗粒度 vs 维护成本

拆得越细,进展可见度越高,但维护成本呈线性上升。我的经验阈值是:当更新任务状态所花的时间超过总工作时间的 8%,颗粒度就过细了。

取舍建议:不确定性高的任务保持粗颗粒度,只在关键节点设一个检查点;确定性高的任务可以拆到半天以内。同一个看板里允许两种颗粒度并存,不要为了形式统一牺牲实际效率。

2. 透明 vs 心理安全

看板越透明,团队越容易发现风险;但如果透明被用来追责,团队会立刻学会让看板“看起来好看”。这两种结果我都亲眼见过。

取舍建议:保持任务状态透明,但把讨论焦点固定在“任务定义是否清晰”和“阻塞如何解除”上,而不是“谁又延期了”。这两者的区别听起来微妙,实际影响巨大,前者让人愿意暴露问题,后者让人隐藏问题。

3. 统一工具 vs 团队自主

统一工具的好处是数据可以横向比较,坏处是某些团队会被迫适应不适合自己的流程。我见过研发适合看板而产品适合列表的情况,强行统一只会两边都不舒服。

取舍建议:统一数据口径,不统一视图。任务类型、状态定义、必填字段这些底层语义要保持一致,至于用看板、列表还是甘特图展示,可以交给各团队自己选。这样既保留了比较能力,也保留了使用舒适度。

4. 自动化 vs 可调试性

自动化能省时间,但过度自动化会让流程变成黑箱。当一条任务莫名其妙跳到了另一个状态,没人能解释清楚为什么,团队对系统的信任就会下降。

取舍建议:只自动化三类动作,状态流转提醒、到期预警、评审后生成子任务。其余涉及判断的动作保持人工。我给的一条经验法则是:如果一个自动规则无法用一句话向新同事解释清楚,它就不该存在。

八、总结与下一步:从明天开始的三件事

回到最开始那个观察:大多数产品经理的问题不是不会用工具,而是没有判断标准。这份指南里我认为最独特的观点有三个。

第一,任务管理的核心动作是所有权确认,不是记录。一条说不清“谁欠谁什么、什么时候还”的任务,写下来也是噪音,只会稀释你对真正承诺的注意力。

第二,承诺达成率和返工率比完成率更能反映真实水平。完成率会奖励你去做容易的事,而前两个指标逼你面对任务的真实质量。尤其是返工率,它几乎是任务定义质量的一面镜子。

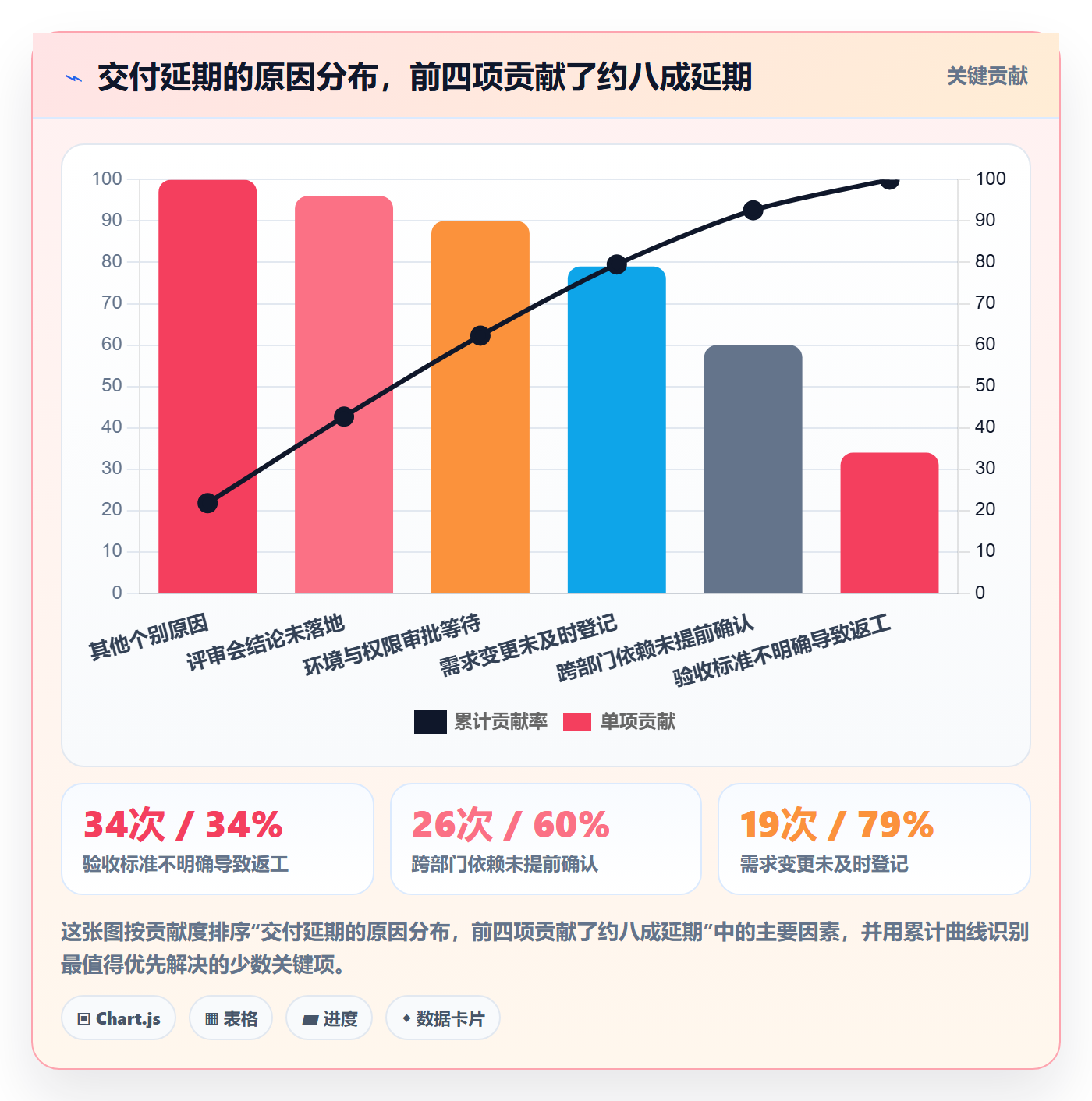

第三,延期的主要原因在定义阶段,不在执行阶段。我跟踪过的延期事件里,超过六成来自验收标准不清和依赖未确认。这意味着你想缩短交付周期,第一动作应该是改任务模板,而不是催进度。

如果你现在就想动手,我建议按这个顺序做三件事,一周内可以完成。

  1. 今天花 40 分钟做一次清空盘点。把看板上所有未闭合任务过一遍,逐条判断“我今天不做,谁会受影响”。答不出来的直接关掉或移到探索区,不要犹豫。
  2. 明天给承诺区加上两个字段。验收人和降级条款,也就是退出条件。只加这两个,其他字段先不动。加完之后你会发现至少四分之一的承诺任务其实还不具备进入承诺区的资格。
  3. 本周五下午留出一小时做第一次复盘。关闭、重承诺、从探索区升级一条。这一小时不要处理任何响应区任务,只做这三件事。

三十天之后你可以再做一次判断:如果承诺区任务依然频繁延期,先检查模板字段是否真的被执行;如果看板依然失真,先检查状态定义的语义是否清晰;只有当这两项都确认没问题、而管理成本依然高到影响工作时,才去考虑更换或升级工具。顺序反了,再好的平台也只是把你的混乱原样搬过去。

常见问题解答(FAQ)

1. 产品经理做任务管理,第一件事到底该建什么?

我刚接手一个不到十人的产品小组,之前大家都是口头对需求、微信里追进度,领导让我先把任务管理规范起来。我打开某个项目管理工具,看着需求、任务、缺陷、迭代一堆入口,完全不知道第一步该点哪里,是不是应该先把所有需求录进去?

第一件事不是录需求,而是先把“工作项分层”定下来,再动手建任何东西。建议用三层结构:需求层(用户问题或业务目标,颗粒度对应一次可验收的价值交付)、任务层(把需求拆成单人 4 小时到 2 天能做完的原子动作)、缺陷层(独立于需求单独流转)。

判断依据很简单:如果一条记录没法指派给一个明确的人、没法说清完成标准,它就还不是任务。落地做法是先拿最近一个迭代做样本,把已经发生的工作按这三层重写一遍,通常你会发现 60% 的“任务”其实是需求,20% 是纯沟通事项根本不该进系统。

分层定完再去配置工具里的工作项类型、状态流和字段,否则后面一定返工。

2. 需求拆成任务,拆到什么颗粒度才算合格?

我最头疼的就是拆任务,拆粗了执行的人天天来问细节,拆细了我自己光拆解就要花一整天,还经常拆完发现漏了环节。有次一个看起来两天的需求,最后做了两周,复盘时发现卡在等设计稿和等接口联调上,这些我拆的时候压根没想到。到底有没有一个能直接套用的判断标准?

合格的颗粒度标准是“单人可以独立开工,不需要再问任何人”,同时预估工时落在半天到两天之间,超过两天就继续拆。更关键的是拆解时要显式列出三类前置项:输入物(设计稿、接口文档、数据样本)、依赖方(谁必须在什么时间点交付)、验收动作(谁用什么方式确认完成)。

上面那个卡两周的例子,本质不是拆得不够细,而是把“等待”当成了不存在的工作。可执行做法是给每个任务加一列“前置条件”,填写不出来的任务就标记为不可开工,迭代计划会上只承诺可开工的任务。这样排出来的计划,延期率通常能从凭感觉排期的水平降到可解释的范围。

3. 一个人同时负责多个产品线,任务优先级怎么排才不失控?

我是公司里唯一的产品经理,同时跟三条业务线的需求,销售、客服、老板都能随时给我插需求,我每天打开任务列表都是红的。我试过按截止日期排,结果是所有事情都很急;也试过按谁催得凶排,结果重要但不吵的事全烂在手里。我很想知道别人是怎么在这种多头拉扯下做判断的。

核心做法是把“谁在催”换成“不做的代价”,用统一口径排序。具体可以用两个维度打分:影响面(影响多少用户或多少营收)和不可逆性(推迟一周是否会造成合同违约、数据错误、合规风险),两项都高的排进当前迭代,一项高的排进下下个迭代,两项都低的进待办池并明确告知提出方“本月不做”。

同时给自己设一条硬规则:每个迭代只承接一条业务线的主线需求,其余业务线只接缺陷和阻塞项。判断依据是产品经理的产能瓶颈不在写文档,而在上下文切换,同时推进三条线的实际产出通常低于专注做一条线。执行上把这套规则写在共享看板上,让提出方自己看到排序结果,比每次口头解释省力得多。

4. 任务管理做得好不好,有没有可以量化的判断指标?

我们团队做了半年任务管理,工具用得很勤,卡片建得也整齐,但我说不出到底比半年前好在哪里,老板问起来我只能说“感觉规范了”。我想知道有没有几个能直接拉出来看的数字,能证明这套流程是真有效,而不是大家在白费力气填表。

建议盯四个指标,都能从任务记录里直接算出来,不需要额外统计工作。第一是计划达成率,即迭代结束时真正验收完成的任务占承诺任务的比例,健康区间大致在七到八成,长期低于六成说明承诺过量,接近十成说明排得太保守。第二是任务流转周期中位数,从进入进行中到完成的天数,看的是稳定性而不是绝对值。

第三是返工率,被从完成或验收阶段退回的任务占比,超过一成通常意味着验收标准没写清。第四是阻塞时长占比,任务停留在阻塞状态的时间占总周期比例,这是最容易被忽略但最能暴露流程问题的一项。做法是每个迭代结束花二十分钟拉这四个数,只讨论异常项,不做长篇复盘,连续看三个迭代趋势比看单次数值更有意义。

核心关键词

读者评论

石
石启航

三区拆分的思路我试过,落地比想象中难。承诺区和响应区的边界,往往不是我来定的,老板一句“这个先看一下”就把响应区的东西塞进承诺区了。文章说要先从这个区挪走东西,但现实里我手上并没有可挪的余量。真正缺的可能是怎么跟上级谈优先级,而不是怎么分类。

闫
闫可欣

散点图那组数据我有点疑问。在办任务多导致交付慢,还是本来就难啃的任务会拖很久、于是同时挂着更多任务?这两种因果方向看板复盘分不出来。另外承诺达成率听着好,但“什么算一条承诺”如果和验收人理解不一致,这个指标照样可以自我美化。

龚
龚静怡

工具那节说得很实在,判断标准也简单:需要两个人知道进展才进系统。可我们团队的公共看板早就变成汇报窗口了,很多东西记上去不是为了同步,是为了留痕。这种情况下看板体积缩不下来,倒不一定是大家不会管理。

文章包含AI辅助创作:负责人管理指南:产品经理如何做好任务管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/346364
