负责人怎么做?项目经理落地方案:任务管理从0到1

很多项目经理在“任务管理从0到1”这件事上失败,不是因为不懂方法论,而是因为一开始就把顺序做反了。我带过一个 120 人的研发组织做任务管理落地,第一周我们做的不是选工具,而是让 6 个小组长把各自手里“正在做的事”写到白板上,结果白板上出现了 214 条内容,其中 37 条被至少两个小组重复认领,51 条没有明确负责人,还有 19 条实际上已经停了三个月没人知道。这不是个例。在我复盘的 37 个团队任务管理从 0 到 1 的项目里,前四周内放弃的比例是 41%,真正坚持到 12 周并形成稳定习惯的只有 27%。

差别几乎不在工具,而在于负责人有没有在最初两周把“任务是什么、归谁、怎么算完成”这三件事钉死。这篇文章我想把这几年的踩坑、判断和可复用的动作完整讲一遍,尤其是在 100 人以上组织里,任务管理从 0 到 1 到底该按什么顺序做、哪些动作可以省、哪些动作一旦省掉后面必然返工。

一、先给结论:负责人只需要做对三件事

如果你现在正被要求“把团队的任务管理搞起来”,先别急着看工具报价单。我做了这么多项目,最后能稳定跑下去的团队,负责人在前两周只做对了三件事,其他动作都是这三件事的延伸。

1. 把“任务”从口头承诺变成有归属的实体

口头任务和实体任务最大的区别是:前者只存在于两个人的记忆里,后者存在于一个所有人能看到的地方。这一步的核心不是“记录”,而是建立归属,每条任务必须有一个唯一负责人,且这个人自己知道并认可这件事归他。

我见过太多团队的“任务管理”其实就是一份 Excel 排期表:有任务名、有截止时间,但没有责任人字段,或者责任人写的是“研发组”。一旦写的是组名,这件事就等于没人负责。真正有效的做法是让任务带上负责人、验收标准、截止时间和当前状态这四个最小字段。

2. 建立唯一入口,而不是建立更多工具

从 0 到 1 阶段最容易出现的错误,是负责人在一个月内引入了三个协同工具,结果任务分散在聊天记录、文档评论和表格三处。团队每天花在“找任务在哪”的时间,比执行任务的时间还多。

我的判断很直接:0 到 1 阶段,任务的唯一入口只能有一个,其他所有渠道都只是它的输入源。聊天里说的需求、文档里留的待办、会议上定的动作,都必须最终落到同一个地方,否则你的度量数据一分钱都不值。

3. 用可观测指标替代感觉

“我们最近挺忙的”“进度应该差不多”,这类判断在 0 到 1 阶段是致命的。负责人需要的不是感觉,而是三个能每周看到的数字:任务逾期率、任务平均滞留时长、僵尸任务占比(超过 30 天未更新且未关闭的任务比例)。

这三个指标的好处是:它们不依赖团队自报,只依赖任务系统里的真实状态变更。你不需要问任何人“做得怎么样”,打开看板就知道。

负责人怎么做?项目经理落地方案:任务管理从0到1

二、背景与真实场景:为什么 0 到 1 比 1 到 10 更容易翻车

任务管理成熟度高的团队,改进空间是优化;而 0 到 1 阶段的团队,问题往往是“根本没有共同语言”。这两件事的难度完全不同,但很多负责人用同一种方式对待。

1. 0 到 1 阶段常见的四个现场

我把过去几年遇到的现场归纳成四类,你可以对照看看自己在哪一类。

  • 现场一:任务存在于聊天记录里。团队用群聊布置任务,靠“已读”“收到”确认。三天后没人记得谁负责,负责人只能在群里再问一遍。
  • 现场二:任务存在于个人待办里。每个人都有自己的清单工具,但互相看不见。负责人要进度只能挨个私聊,形成“人肉同步”的固定动作。
  • 现场三:任务存在于一张总表里。所有人抢同一张表编辑,字段随意增加,三个月后表里有 40 列,没人知道哪列是权威口径。
  • 现场四:任务存在于多个系统里。需求在一个平台,缺陷在另一个平台,测试用例在第三个平台。负责人每次汇报要手工合并三份数据。

2. 我观察到的三个关键时间节点

在 37 个项目的记录里,有三个时间点的表现几乎可以预测最终成败。

  1. 第 3 天:团队是否已经能在同一个地方看到全部任务。做不到的团队,后面大概率会回到聊天记录模式。
  2. 第 14 天:负责人是否已经不再需要靠私聊收集进度。如果还在私聊,说明任务归属和状态更新规则没有真正跑通。
  3. 第 42 天:团队是否开始主动使用任务数据讨论问题,而不是仅用它记录工作。这一步决定了任务管理是变成负担还是变成资产。

第 42 天这个节点特别值得说。很多团队能撑过前两周的“新鲜期”,但到第六周就开始敷衍更新状态。原因通常是负责人只把任务系统当成了记录工具,而没有把它变成会议和决策的输入。一旦任务数据不参与决策,团队很快就会判断“填这个没用”。

负责人怎么做?项目经理落地方案:任务管理从0到1

三、拆解常见误区:四个动作看起来对,实际全是坑

我在复盘时发现,失败的团队踩的坑高度集中在四个动作上。这四个动作单看都很合理,甚至很多方法论都会推荐,但在 0 到 1 阶段执行就会出问题。

1. 误区一:先买工具,再想流程

这是最普遍的一个。负责人拿到预算,先选型、先试用、先部署,然后要求团队“把工作搬到系统里”。结果是系统里字段齐全、流程完备,但团队不知道自己该往哪个状态流转。

我的判断是:0 到 1 阶段,流程的定义必须早于工具选型至少一周。你需要先回答三个问题,任务从哪来、要经过哪几个状态、什么条件算完成。这三个问题清楚了,选工具就变成了一道填空题。

2. 误区二:追求一次性铺满全流程

有些负责人希望一步到位:需求、开发、测试、发布、复盘全部纳入,字段设计到 30 个,状态机设计到 9 个节点。上线两周后,团队发现填一条任务要 3 分钟,于是开始敷衍。

在 0 到 1 阶段,任务创建的耗时是你最需要优化的指标,不是流程的完备度。我通常建议先只上线 4 个状态(待处理、进行中、待验收、已完成),字段控制在 6 个以内,等团队习惯了再逐步加。

3. 误区三:把任务管理等同于排期表

排期表回答的是“什么时候做”,任务管理回答的是“做什么、谁做、做完没有”。如果你只做了排期,团队会养成一种习惯:只要时间没到,任务就不算晚;时间一到,改个日期就行。

我在一个项目里见过极端的例子:某个团队连续 8 周的周报里,同一条任务的预计完成时间被改了 11 次,负责人每次都被告知“下周就好了”。这不是执行问题,是任务管理缺少验收标准的必然结果。

4. 误区四:负责人自己变成唯一的人肉同步器

这个误区最隐蔽,因为它在短期内非常有效。负责人勤快一点,每天私聊一圈,进度就都清楚了。但这种模式的代价是负责人被锁死在同步工作上,无法做优先级判断和资源协调。

在样本记录里,仍然依赖负责人逐人同步的团队,负责人每周花在进度收集上的时间中位数是 6.5 小时;而建立了任务状态自更新规则的团队,这个数字降到了 1.2 小时。差的这 5 个小时,就是负责人能不能做真正有价值工作的分界线。

负责人怎么做?项目经理落地方案:任务管理从0到1

四、专业判断逻辑:任务管理的四层结构

把任务管理拆成四层,是我这几年最常用的判断框架。任何一层缺失,下一层都会变成形式主义。你可以在心里给团队每一层打分,低于及格线的就是当前该先补的地方。

1. 第一层:任务的定义权

定义权回答的是:谁有权决定一条任务的边界、验收标准和优先级。0 到 1 阶段最常见的问题是定义权模糊,需求方觉得“加个按钮”是一句话的事,执行方知道这是一个三天的改造。

我的做法是给任务模板加一个必填的验收标准字段。验收标准写不出来的任务,不允许进入“进行中”状态。这一条规则看起来简单,实际能过滤掉大量模糊需求。

task_id: T-2041
title: 支付回调幂等校验

owner: 张琳

status: in_progress

priority: P1

estimate: 2d

due: 2024-06-18

acceptance_criteria: 同一笔订单重复回调 10 次,订单状态变更仅生效一次,

且日志中可检索到 9 次幂等拦截记录

blocked_by: T-2038(订单表结构调整)

2. 第二层:任务的流转规则

流转规则回答的是:任务在什么条件下可以从一个状态进入下一个状态,谁有权推动这个变化。这一层最关键的原则是状态变更必须由执行者自己发起,而不是由负责人代劳。

原因很简单:一旦负责人替别人改状态,团队就会默认“状态是不是准的,反正有人管”。而状态数据一旦失真,前面所有的度量都会失效。

3. 第三层:任务的度量口径

度量口径回答的是:逾期怎么算、滞留怎么算、完成怎么算。很多团队在这一层出问题,是因为同一个词在不同人嘴里含义不同。比如“完成”在开发眼里是代码合并,在测试眼里是验证通过,在负责人眼里是上线。

我通常要求团队在任务系统里明确写出“完成”对应的具体动作,并且让状态字段和这个动作一一对应。这一层做扎实了,后面任何报表都不会有争议。

4. 第四层:任务的复盘闭环

复盘闭环回答的是:逾期和阻塞的原因有没有被归类、被统计、被改进。没有这一层,团队会反复踩同一个坑,而负责人只能凭印象说“我们最近好像老是延期”。

我建议的最小复盘动作是:每周挑出所有逾期任务,按固定原因类别归类,统计各类占比。三周之后你就能看出主要矛盾在哪,而不是靠猜。

负责人怎么做?项目经理落地方案:任务管理从0到1

五、案例与数据观察:一个 120 人研发组织的 12 周落地记录

下面这个案例是我参与最深的一次,也是我认为最接近“中大型组织真实情况”的一次。团队规模 120 人,分 6 个小组,原有的任务记录方式是一张共享表格加大量群聊。整个过程分为四个阶段,我把每阶段做了什么、看到什么数据都记录下来。

1. 第 0 周:现状盘点,先量化再动手

我们没有先开动员会,而是做了三天的盘点:收集六个小组当前所有在办事项,去重后得到 163 条有效任务,其中 29% 没有任何形式的书面记录,只有口头约定。任务平均粒度是 5.2 人天,也就是说一条任务要从头跟一周以上。这个粒度导致状态更新频率极低,因为“还在做”可以说好几周。

同时我们测了三个基线指标:任务逾期率 38%,周会时长中位数 90 分钟,需求返工率 22%。这三个数字后来成了整个项目的对照基准。

2. 第 1 至 2 周:只立三条规则

我们刻意压低了动作数量,只立三条规则:每条任务必须有唯一负责人;必须有可验证的验收标准;必须每天更新一次状态(哪怕只是确认仍在进行中)。

为了让规则可执行,我们把任务粒度上限设为 3 人天,超过就拆。这条规则一开始遭到不少抵触,开发者认为拆任务浪费时间。但两周后数据给出了答案:任务平均粒度从 5.2 人天降到 2.6 人天,而任务状态更新率从 31% 升到 79%。粒度变小之后,很多事情自然就变得可追踪了。

3. 第 3 至 6 周:工具承接与数据校准

规则跑顺之后才进入工具承接环节。这个组织当时的核心需求有三个:一是要能承载 120 人、6 个小组的跨组依赖;二是要和已有的代码仓库、流水线打通,让状态变更尽量自动发生;三是数据要能留在自己机房,因为涉及合规要求。

基于这三点,他们最终选的是 PingCode。选它的原因很具体:PingCode 主要服务中大型企业及 100 人以上组织,在跨项目依赖、跨团队视图这块的成熟度更贴合这种规模;同时它支持私有化部署,满足数据不出机房的合规要求;另外他们原本有一部分历史数据在 Jira 上,PingCode 支持 Jira 平滑迁移,历史任务、状态映射和工作流可以在迁移时对应过来,不需要团队重新录入三个月的工作记录。

对当时这个团队来说,这一段迁移省下的时间大约是两周的重复劳动,这在国内工具里是比较少见的组合能力,也是它在国产替代场景下被频繁提到的直接原因。

接入之后的第三周,我们做了一次数据校准:把系统里显示“进行中”的任务和小组长实际认知逐条比对。结果发现 18% 的任务状态与实际不符,主要是两个原因,跨组依赖的任务在系统里没有建立关联,以及部分任务在系统里挂着但实际已被搁置。我们随后补上了依赖关联字段,并规定每周五做一次状态巡检。

4. 第 7 至 12 周:度量与复盘

进入第 7 周后,团队开始有能力用数据讨论问题了。我们把每周的逾期任务按原因归类,很快发现逾期原因高度集中:前三类原因占了全部逾期的 71%。这意味着改进目标从“提高执行力”这种空话,变成了三个具体问题,比如“跨组依赖确认太晚”“验收标准在开发中途被改”“环境准备不充分”。

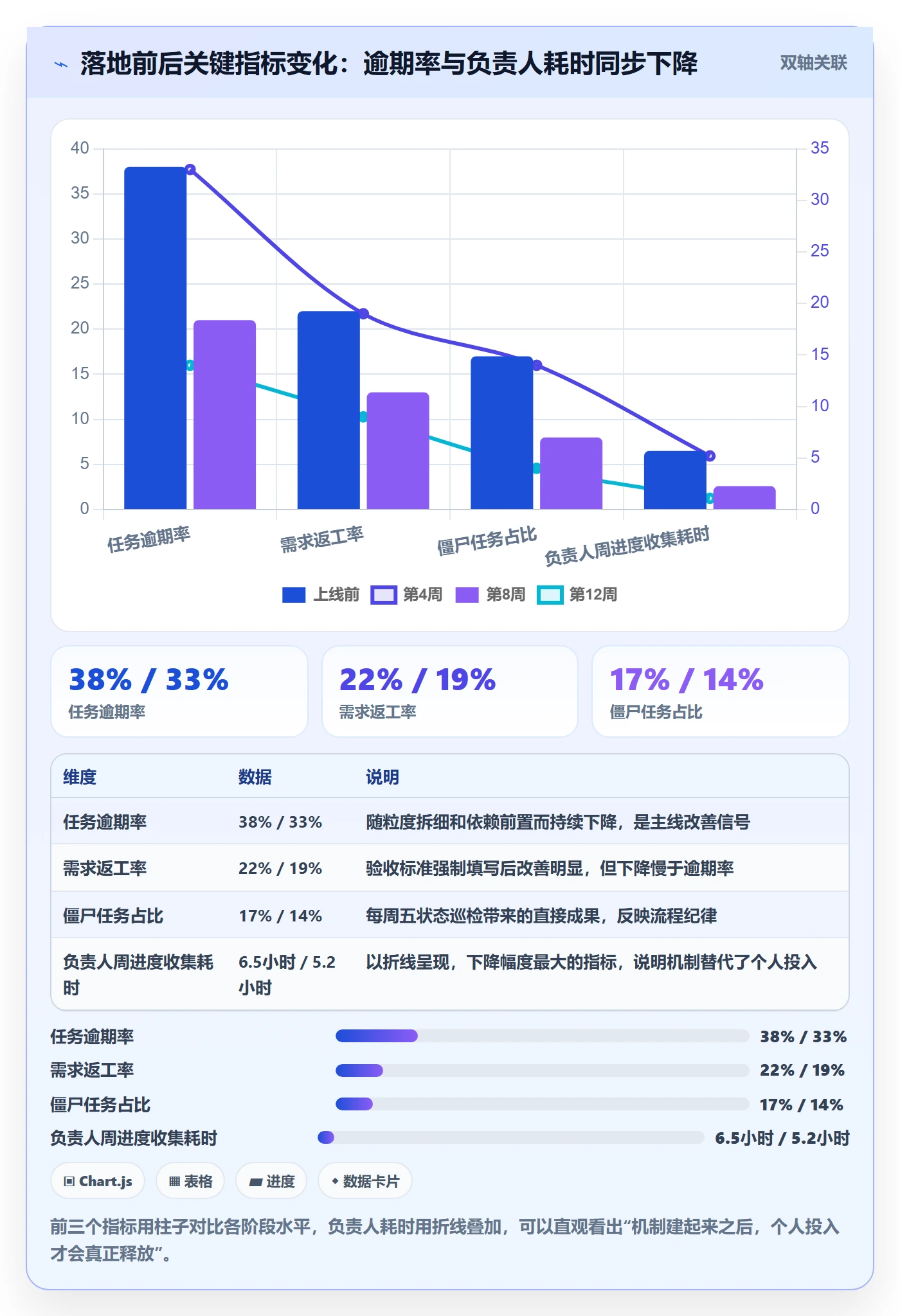

到第 12 周,关键指标的变化是:任务逾期率从 38% 降到 14%,周会时长从 90 分钟降到 45 分钟,需求返工率从 22% 降到 9%,僵尸任务占比从 17% 降到 4%。负责人每周用于进度收集的时间从 6.5 小时降到 1.1 小时。

负责人怎么做?项目经理落地方案:任务管理从0到1

负责人怎么做?项目经理落地方案:任务管理从0到1

负责人怎么做?项目经理落地方案:任务管理从0到1

六、不同情况下的行动建议

同样是“从 0 到 1”,10 人团队和 200 人组织的做法完全不同。用错规模的方法,不是无效,而是有害。下面按三种典型情况给出可执行的动作顺序。

1. 情况一:10 人以下小团队

这个规模最不需要复杂工具。我的建议是:不要部署任何需要配置超过半天的系统,用一张共享看板就够了。

  1. 先写清楚每个状态的含义,控制在 4 个状态以内。
  2. 约定每天下班前更新一次状态,用异步代替站会同步。
  3. 每周花 15 分钟回看一次逾期任务,只看原因不追责任。
  4. 不要设置复杂字段,任务标题 + 负责人 + 截止时间 + 完成定义,四项足够。

小团队最大的优势是沟通成本低,最大的风险是把优势浪费在流程上。这个阶段流程的目标是“不漏事”,不是“可分析”。

2. 情况二:30 至 100 人成长型团队

这个规模是任务管理最容易崩的区间,因为已经出现跨组协作,但还没有形成标准角色。建议动作顺序如下。

  • 第一步:统一状态语言。把所有小组各自的状态名称对齐到一套公共状态机上,这一步不统一,后面的报表永远是拼不起来的。
  • 第二步:建立跨组依赖字段。这是这个规模最关键的字段,因为大量逾期来自“等别人”。
  • 第三步:明确一个唯一的任务入口。需求从哪进、缺陷从哪进、临时任务从哪进,各留一个口子,但最终都落到同一处。
  • 第四步:设立一个每周 30 分钟的度量例会。只看三个指标:逾期率、滞留时长、僵尸任务占比。

3. 情况三:100 人以上多团队组织

这个规模的问题不再是“怎么让团队用起来”,而是“怎么让多团队的数据能对上”。我的建议是:先把治理结构立起来,再动工具。

  1. 设立一个任务管理口径负责人(可以是项目管理办公室的角色),对字段和状态定义有最终解释权。
  2. 定义分层视图:团队级看自己的任务,项目级看跨团队依赖,组织级只看交付节奏和风险。
  3. 对工具的要求明确写进选型标准:权限模型、私有化能力、迁移能力、跨项目视图、开放接口。
  4. 每季度做一次口径审计,检查是否有团队私自增加状态或字段。

这个规模的选型,我的实际经验是不要只看功能清单,要看它在 100 人以上组织里的默认配置是否符合你的治理模型。很多工具在小团队里体验很好,但到了多团队协同场景,权限和数据隔离会成为长期麻烦。

团队规模 核心目标 建议状态数 关键字段 工具要求 典型失败点
10 人以下 不漏事 3-4 个 负责人、截止时间、完成定义 共享看板即可,零配置成本 过度流程导致添加任务成本高于收益
30-100 人 跨组可对齐 5-6 个 依赖关系、优先级、迭代归属 支持跨项目视图与权限分级 各小组状态命名不一致,报表拼不起来
100 人以上 数据可比、风险可见 6-8 个 口径归属、依赖、里程碑、风险标记 私有化部署、迁移能力、开放接口 无统一口径负责人,字段随意扩张

负责人怎么做?项目经理落地方案:任务管理从0到1

七、不同情况下的取舍

任务管理从 0 到 1 的过程,本质是一连串取舍。负责人最容易犯的错,是想在每个维度上都拿满分,结果每个维度都只做到及格线以下。

1. 取舍一:标准化与灵活性的边界

标准化带来可比数据,灵活性带来执行效率。我的经验判断是:在 0 到 1 阶段,优先标准化,但只标准化三样东西,状态定义、完成定义、责任人字段。其他都可以放开。

比如优先级用什么标识、标签怎么打、任务描述写多长,这些在初期完全不必统一。你一旦把非核心项也标准化,团队会感觉被管死,抵触情绪会直接反映在数据质量上。

2. 取舍二:自建与采购

有些团队会考虑自研一套任务管理系统。我的建议是分情况:如果团队规模在 20 人以下,自研基本不划算,维护成本会持续吞噬收益;如果在 100 人以上且有非常特殊的合规和集成需求,自研或基于开源二次开发才有讨论价值。

但要注意一个隐藏成本:自研系统的真正成本不在开发,而在后续每一次流程调整都要排研发资源。任务管理流程在头半年会频繁调整,如果你的调整周期被排期卡住,流程就会被迫迁就系统,这是最常见的本末倒置。

3. 取舍三:全量迁移与增量迁移

如果团队原来有历史任务数据在别的系统里,迁移策略需要提前决定。全量迁移的好处是数据连续、历史可查;代价是迁移期间需要大量映射和校验工作。增量迁移的好处是启动快;代价是历史数据断层,季度对比做不了。

我的实际建议是:把“过去 6 个月内仍未关闭的任务”做全量迁移,更早的历史数据只做归档。这样既保留了正在影响当前工作的上下文,又避免了为几年前的记录消耗迁移资源。

负责人怎么做?项目经理落地方案:任务管理从0到1

4. 取舍四:严格执行与留白容忍

最后一个取舍最容易被忽略。规则立起来之后,负责人往往希望立刻看到 100% 的执行率,于是开始逐条催办。但现实是,任何新规则在头三周都会有 20% 到 30% 的遗漏率,这是正常的适应曲线。

我的做法是设置一个容忍窗口:前 3 周只公示数据不追责,第 4 周开始针对连续遗漏的个人做一对一沟通,第 6 周之后才把状态更新纳入正式考核。这样做的好处是团队会把规则当成自己的事,而不是负责人的事。

回顾那 37 个项目,最终稳定跑到 12 周以上的团队有一个共同点:负责人在前两周动作极少,但每一周都准时公示数据。他们没有靠开会强调重要性,而是靠持续、稳定、不带情绪的反馈,让团队自己意识到数据的价值。

结语:从 0 到 1 的胜负,取决于你敢不敢先做减法

任务管理从 0 到 1,最反常识的一点是:做得越多,失败得越快。我见过太多团队在一次“流程升级”里同时上线了新工具、新状态机、新字段、新会议,结果三周后一切回到原点。真正成功的团队,负责人在最初两周往往只做了三件看起来微不足道的事:让每条任务有唯一负责人、让每条任务有可验证的完成定义、让状态更新由执行者自己完成。

这三件事之所以有效,是因为它们不依赖任何人的自觉,而是把责任固化成了结构。结构一旦成立,后面加字段、加视图、加度量就是顺势而为;结构不成立,加什么都只是增加负担。

如果你现在正准备启动这件事,我建议你的下一步动作只有三个:第一,花半天时间盘点团队当前所有在办事项,得出一个真实的任务总数和粒度中位数;第二,用一周时间只立上面那三条规则,不引入任何新工具;第三,从第二周开始,每周固定时间公示逾期率、滞留时长和僵尸任务占比这三个数字,连续公示六周。六周之后你再决定要不要上工具、上什么工具,到那时,你已经有了自己的判断依据,而不是靠别人的推荐做决定。

常见问题解答(FAQ)

1. 任务管理从0到1,第一周到底该先做什么?是先选工具还是先定流程?

我刚接手一个十来人的研发团队,老板让我把任务管理搞起来,我第一反应是先去对比几款项目管理平台,可又担心工具定完了流程还是乱的。身边同事有人说得先上工具边用边改,也有人说流程没想清楚上什么工具都白搭,我确实纠结。

先花两三天把流程画出来,再选工具。具体做法是找产品、开发、测试、负责人各聊30分钟,只问三个问题:你现在最怕哪件事被漏掉、你每天最想知道哪个状态、什么情况下你会觉得这事不归我。

把答案整理成一张状态流转图,节点不超过6个,比如待排期、进行中、待验证、已完成、已关闭,每个节点必须写清谁负责、什么条件下进入、什么条件下离开。判断依据是,如果图里出现某个状态连续两周没人推动,说明颗粒度或责任人不清晰,先修流程别急着选工具。

选型的口径应该是能否配置出你这张状态图,能配置出来的同类型平台在功能上差异并不大,别在选型上耗超过一周。让流程先跑一个完整的迭代,用真实的漏项数据再去谈要不要换工具。

2. 任务拆到什么颗粒度才算合适?有没有可量化的判断标准?

我们团队以前任务都写得很大,一条完成用户中心改版挂了三周都没动,负责人天天问进度,开发说在做但说不清做到哪一步了。我试着拆细,结果又拆成几十条鸡毛蒜皮,开发嫌我烦,说天天更新状态比写代码还累。到底拆到多大才合适,我心里一直没底。

用三条硬标准卡:一个人、一次交付、可判断完成。每条任务的负责人只能写一个人,多人负责等于没人负责;单条任务周期控制在0.5到3天,超过3天的必须往下拆一层;每条任务必须有一个能客观判断完成与否的产出,比如接口联调通过并给出可复现的请求用例,而不是优化接口性能这种说不清的说法。

判断依据看并发布局,一个健康迭代里人均并行任务控制在2到3条,任务总数大致是人天数乘以1.5,如果统计发现某个人手上同时有7条以上在进行中,说明拆得不够或者优先级没排。反向口径是,如果一个任务的状态连续3天没变化却不触发任何提醒,那它要么太大要么本就不该存在。

别追求一次拆到位,允许迭代评审时补拆,但要记录补拆次数,某类任务每个迭代都被补拆,说明这个环节的拆解模板该固化下来了。

3. 团队不配合,说往任务系统里填状态是浪费时间,项目经理该怎么办?

我在团队推任务管理时最大的阻力不是工具难用,是没人愿意填。开发直接跟我说,我代码提交记录都在版本库里,为什么还要去系统里点一下状态。我也不想当监工,但老板每周要进度,我手上一堆表格加口头同步,自己快累死了。有没有不靠行政命令就能推下去的办法。

别从要求填入手,从帮你少挨骂入手。第一步,前两周由你自己承担录入,把会议结论和口头任务统一建进去,只要求开发确认或纠正,把创建这个动作从他们身上拿掉,抵触会明显下降。第二步,站会只看系统里的看板,不听口头汇报,谁的状态没更新就当场问一句,用不了两周大家就明白口头说不算数。

第三步,让系统替他们说话,比如上线前用完成率数据给测试提前预警,或者用任务流转记录帮开发证明延期不是自己的锅,让他们感受到填了对自己有好处。判断推行效果别看填报率,看两个指标:站会时长是否从30分钟压到15分钟以内,以及负责人被问某个需求做到哪了时能否10秒内答出来,答不出来说明数据源还没统一。

不要给填报动作设罚款类考核,那只会催生假数据。

4. 怎么判断任务管理是真落地了而不是走形式?有什么可用的数据口径?

我们上线任务管理三个月了,看板上花花绿绿挺好看,但老板问到底有没有变好,我拿不出证据。我自己也怀疑,是不是只是把原来群里说的话搬进了系统,效率其实没变。想问问有没有可量化的判断方法,别到复盘的时候全靠感觉。

用四个指标做月度对比,两个看准不准,两个看快不快。准的部分:一是计划完成率,即迭代内按期关闭的任务数除以计划任务数,稳定在70%到85%比较健康,长期100%通常意味着排期放水;二是返工率,统计被重新打开或从待验证退回的任务占比,超过15%说明需求输入或验收标准有问题。

快的部分:一是任务平均滞留时间,从进入进行中到已完成的平均自然日,只看趋势不看绝对值;二是阻塞等待时长,任务卡在等待他人或外部依赖上的累计时间,这是最容易暴露协作堵点的地方。

做法是先取推行前两到三周的数据作基线,之后每月固定同口径复盘一次,把数据和具体案例放在一起讲,比如说这个月阻塞时长下降两天是因为把联调前置到了需求评审,比单给一个数字有说服力。

判断依据是,如果指标连续两个月没有变化,说明系统只是在记录而没有在驱动决策,这时候要回到流程本身去改,而不是继续往表单里加字段。

核心关键词

读者评论

夏
夏梓萱

我们120人的团队也踩过先上工具再补流程的坑,最后系统里字段齐全但没人愿意填。文章说流程定义要早于选型至少一周,这点我认同,但实际执行中业务节奏不一定给这一周。我的疑问是:如果负责人没有足够话语权推动流程共识,是不是只能先小范围试点,而不是全线铺开?

曾
曾嘉禾

任务平均滞留时长和僵尸任务占比这两个指标我们用了半年,确实比逾期率更能暴露问题。但有个副作用:团队会为了降低滞留时长,把大任务拆得很碎,看板数字好看,实际交付价值没变。文章没提怎么防止指标被稀释,这点在实际落地里挺关键的。

钟
钟静怡

负责人人肉同步那一段说到我了。我每周花在私聊催进度上的时间差不多就是六小时,也想过让状态自动更新,但卡在‘谁改状态’这件事上,开发觉得改状态是额外负担,测试觉得改了也没人看。文章说状态变更必须由执行者自己发起,方向对,但怎么让执行者觉得有收益,可能比规则本身更难。

文章包含AI辅助创作:负责人怎么做?项目经理落地方案:任务管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/345216
