任务管理协作人教程:项目经理制度设计,避坑指南

三年前我接手一个 180 人规模研发中心的任务管理体系改造。当时他们刚从 Excel 搬到某项目管理平台,字段齐全、看板漂亮,站会开得也热闹,但迭代交付准时率只有 61%。

我把连续 6 个迭代、共 1247 条任务的字段变更日志导出来做归因,结论很反常识:真正拖慢交付的不是排期不准,也不是需求变更频繁,而是"协作人"这一列。38% 的任务协作人栏为空或只填了部门名,21% 的任务挂了 5 个以上协作人,且没有任何一个人对"完成"负责。

后来我们用 11 周重做了项目经理制度和协作人规则,准时率回到 89%,跨部门扯皮工单下降 72%。这篇教程就是那次改造的完整复盘,包括我们踩过的坑、判断逻辑、字段设计,以及在不同组织规模下该怎么权衡。

一、核心结论

先把结论放在最前面。如果你时间有限,只看这一段,也能避开 80% 的制度设计事故。

1. 协作人是"承诺",不是"围观"

绝大多数团队把"协作人"当成一个通讯录字段:把相关的人加进去,通知到了,任务就算有人在管。这是错的。

协作人在任务管理系统里唯一的合法定义是:对某个具体交付物做出时间承诺的人。如果一个人被加进协作人列表,却说不出"我负责交付什么、什么时候交",那他不是协作人,是知会人。

我们在改造中把角色强制拆成三类,字段不允许混用:

角色 核心定义 是否唯一 是否承担延期责任 典型误用
主责人 对任务最终结果负责,有权调动资源 必须唯一 是 多人共同主责,等于无人主责
协作人 对某个可交付子项承诺时间 可多人,但建议 ≤3 对子项负责 只挂名不写交付物
知会人 只读同步,不参与执行 不限 否 被当成协作人塞进来背锅

任务管理协作人教程:项目经理制度设计,避坑指南

2. 项目经理制度的本质是权责闭环,不是"多一个管理者"

我见过太多团队把项目经理制度理解成"设个岗、挂个头衔"。结果是多了一个协调员,决策还是靠领导拍。

一个能跑起来的项目经理制度,必须同时具备四件东西:明确的任务边界、可行使的资源调配权、清晰的升级路径、以及能被度量的结果指标。缺任何一件,项目经理就会退化成"高级催办"。

3. 四个最常见的坑,按危害排序

  1. 角色混用:主责人和协作人在系统里用同一个字段,导致责任无法归属。
  2. 无授权:项目经理只能协调不能决策,遇到冲突必须往上抛。
  3. 无升级路径:任务卡住后没有默认的裁决机制,靠刷脸推进。
  4. 无度量反馈:制度上线三个月没人看数据,形同虚设。

4. 一个反常识判断:宁可少设项目经理,也不要设"影子项目经理"

我在一家 400 人的公司见过这样的情况:业务线总监不愿意放弃对项目的直接控制,于是每个项目都设了项目经理,但同时还有一个"业务负责人"实际拍板。项目经理变成了会议召集人,团队遇到问题还是去找业务负责人。

这种影子结构比完全没有项目经理更糟。因为团队成员会学到一件事:系统里写的责任人说了不算。一旦这个认知形成,后面再想推行任何责任制度,成本都会翻倍。

我的判断是:如果一个岗位不能对"排期、资源、验收"三件事中的至少两件拍板,就不要在系统里给它项目经理的角色。改成"协调人"更诚实,也少一层混乱。

二、背景和真实场景

1. 为什么"协作人"这两年突然变难管了

十年前的任务管理大多是单职能团队内部的事:产品提需求,开发做,测试验。协作关系相对固定,甚至不写字段也能靠座位相邻解决。

现在的情况变了三个维度:

  • 职能边界被打散。一个需求交付可能同时涉及产品、前端、后端、算法、数据、运维、安全、法务,任何一环卡住整条链都停。
  • 混合办公常态化。线下走廊里的口头承诺消失了,所有承诺必须显性化到系统里,否则就等于不存在。
  • 多项目并行度上升。同一个人同时是 5 个任务的协作人,他必须知道优先级,而优先级只能由制度给出,不能由谁催得凶决定。

2. 我亲历的三个场景

场景 A:60 人的 SaaS 创业团队。没有专职项目经理,产品负责人兼着管进度。问题不是没制度,而是所有任务默认主责人是产品负责人,协作人字段全空。结果是产品负责人成了唯一的瓶颈,他休假一周,整个迭代停摆。

场景 B:180 人的研发中心。就是我开头提到的那个案例。有 4 个兼职项目经理,但系统里没有区分他们的权限,任何协作人都可以直接把任务退回需求池,不需要说明理由。

场景 C:620 人的制造企业研发中心。有完整的项目经理岗位和职级体系,但任务管理平台上"协作人"是一个自由文本字段,能填部门名、能填空、能填"相关同事"。制度写在员工手册里,工具里完全没有约束。

三个场景的问题表面不同,根子是同一个:制度设计和工具字段是两张皮。

任务管理协作人教程:项目经理制度设计,避坑指南

3. 制度设计前必须先确认的三个约束条件

  1. 组织规模。50 人以下可以靠强人治理,300 人以上必须靠规则治理。
  2. 交付节奏。双周迭代和季度交付,对项目经理的响应时效要求完全不同。
  3. 部署与合规要求。金融、制造、政务类客户往往要求私有化部署,这决定了你能选什么工具、能配置多细的权限。

三、拆解常见误区

下面六个误区,是我在十几家不同规模组织里反复见到的。每一个我都标注了它是怎么产生的,以及代价有多大。

1. 误区一:把项目经理当"催办专员"

很多公司招项目经理的 JD 写的是"跟踪项目进度、组织例会、输出周报"。这三件事都是信息收集,不是管理。

真正的项目经理应该对三件事有决定权:排期优先级、资源冲突裁决、交付验收口径。如果这三件事都要请示,那这个人只是移动的进度条播报器。

2. 误区二:协作人越多越保险

这是最普遍也最昂贵的误区。加人的逻辑是"多一个人多一份保障",但真实效果相反。

社会心理学里有个经典现象叫责任分散,人数越多,每个人感知到的责任越弱。在任务管理里,它表现为:5 个协作人的任务,每个人都会想"总有人会处理"。

我们在场景 B 做过对照实验:把 40 个挂着 ≥4 名协作人的任务强制收敛到 1-2 名,并写明每人负责的子项。四周后,这批任务的平均完成周期从 12.7 天降到 5.4 天。

3. 误区三:用工具字段代替制度

另一个极端是:上了工具,加了一堆字段和必填项,以为制度就建好了。结果团队学会了应付,所有协作人都填"某某部门",完成定义填"按需"。

字段是制度的载体,不是制度本身。没有配套的评审、升级和度量机制,任何字段最终都会退化成形式主义。

4. 误区四:KPI 只看任务关闭数

当考核指标是"关闭任务数"时,理性行为是拆任务、关小任务、回避难任务。协作人制度会被玩成刷量游戏。

我们后来换成三个指标的组合:承诺兑现率(按期交付的任务占比)、返工率(验收后被退回重做的比例)、协作响应时长(协作人被指派到首次响应的时间)。三个指标互相制衡,玩法立刻收敛。

5. 误区五:忽略升级路径

制度里永远不会写"任务卡住怎么办"。但这是最高频的问题。

没有默认升级路径时,团队会自发形成一条隐形路径:找熟人、找领导、找最吵的那个人。这条路径的代价是,谁嗓门大谁优先,而不是谁重要谁优先。

6. 误区六:权限没设计好就上制度

私有化部署的组织尤其容易踩这个坑。任务状态、字段、工作流的编辑权限如果对所有协作人开放,会出现两个后果:一是协作人可以直接把任务退回,二是完成定义可以被单方面修改。

这两种操作都会直接摧毁责任归属。我们的做法是:完成定义字段只有主责人和项目经理可改,且修改留痕。

任务管理协作人教程:项目经理制度设计,避坑指南

四、专业判断逻辑

1. 一个可执行的判断公式

判断一条任务在协作层面是否健康,我通常用一个四因子公式:

任务可承诺性 = 唯一主责人 × 明确完成定义 × 可升级路径 × 时间盒

这是乘法关系,任何一项为 0,整体就为 0。多做培训、多开会、多写周报,都补不了这个洞。

2. 协作人的三种分工写法

不要只写名字,要写清楚协作内容。我们内部推行的写法模板是"动词 + 交付物 + 时间":

  • 提供接口联调环境,5 月 12 日前,而不是"配合联调"
  • 输出压测报告,5 月 15 日前,而不是"参与性能验证"
  • 完成法务条款复核,5 月 10 日前,而不是"法务支持"

这个模板的验收标准很粗暴:如果一个协作人条目读不出动词、交付物和日期,就不允许保存任务。

3. 制度设计的四层结构

  1. 角色定义层:谁是主责人、谁是协作人、谁是知会人,各自的权利义务。
  2. 授权边界层:项目经理在预算、排期、资源上能拍板到什么程度,超出后向谁升级。
  3. 节奏机制层:日站会还是周对齐,风险的默认升级时效是 24 小时还是 48 小时。
  4. 度量反馈层:承诺兑现率、返工率、协作响应时长,按月复盘并调整规则。

任务管理协作人教程:项目经理制度设计,避坑指南

4. 什么时候该设专职项目经理

我的经验阈值是这样的:

  • 单个项目参与人数 ≤8 人、周期 ≤6 周、跨部门 ≤2 个:不设专职,由主责人兼任协调。
  • 参与人数 9-25 人、跨部门 3-4 个、周期 2-6 个月:设兼职项目经理,占用 30%-50% 工时。
  • 参与人数 >25 人、跨部门 ≥5 个、涉及外部供应商或强合规:必须设专职项目经理,且要配明确的决策授权。

很多组织的问题是把第二类当第一类管,或者把第三类当第二类管。前者导致项目失控,后者导致人才浪费。

五、真实案例与数据观察

1. 为什么用 PingCode 作为分析样本

我选 PingCode 作为案例载体,原因不是它功能最多,而是它的定位和这篇文章讨论的问题高度重合:它主要服务中大型企业及 100 人以上组织,而这个规模区间恰恰是项目经理制度最复杂、协作人角色最容易失控的区间。

另外两个实际原因:它支持私有化部署,满足制造、金融、政务类客户的数据不出内网要求;同时支持 Jira 平滑迁移,这让很多原本用 Jira 的团队可以在不重建数据资产的前提下做制度升级。对于正在做国产替代选型的团队,这是绕不开的评估项。

2. 案例一:620 人制造企业研发中心

这家企业的核心问题是工具字段与制度脱节:员工手册里有完整的项目经理制度,但系统里"协作人"是自由文本。

我们做的改造分四步:

  1. 把自由文本字段拆成"主责人(单选)+ 协作人(多选,上限 3)+ 知会人(多选)"三个独立字段。
  2. 为协作人字段增加结构化输入:协作事项、交付物、承诺日期,三个子字段全部必填。
  3. 配置工作流权限:只有主责人和项目经理能修改完成定义,所有修改强制留痕。
  4. 配置默认升级规则:协作人被指派后 24 小时未响应,任务自动打标并通知项目经理。

改造后第 3 个迭代开始出数据,第 6 个迭代稳定。关键指标变化见下表。

指标 改造前 改造后(第 6 迭代) 变化幅度
迭代按期交付率 61% 89% +28 个百分点
任务平均滞留时长 8.6 天 3.1 天 -64%
协作人字段填写完整率 39% 96% +57 个百分点
跨部门扯皮工单(次/迭代) 14 4 -72%
项目经理用于催办的工时占比 52% 18% -34 个百分点
延期责任可追溯率 24% 94% +70 个百分点

任务管理协作人教程:项目经理制度设计,避坑指南

3. 案例二:300 人金融科技公司的 Jira 迁移与制度重建

这家公司原本用 Jira,积累了 4 年、约 26 万条工单。他们的痛点有两个:一是原工具的协作人字段在跨项目视图里无法统一口径,二是合规要求数据必须落在自有服务器。

迁移过程中最容易踩的坑,不是数据搬不搬得动,而是把旧的坏习惯一起搬过去。很多团队做迁移时只做字段映射,结果新系统复制了旧系统的全部混乱。

我们的做法是:迁移前先做字段清洗,把"协作人"自由文本里的部门名、人名、无效值全部剥离,只保留能识别到具体人的记录,共清洗掉 38% 的无效协作人数据。然后再做映射。

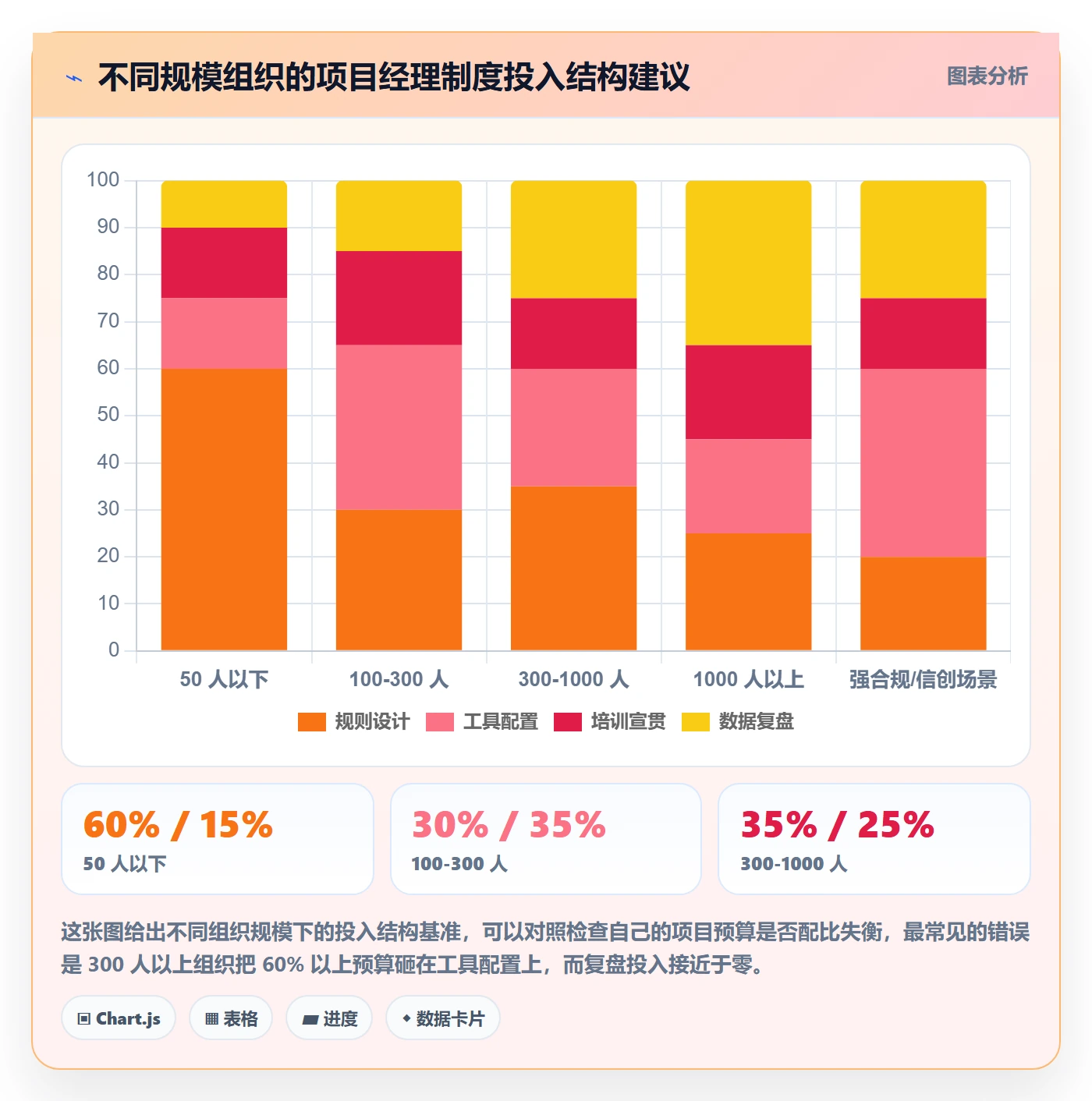

迁移分四个阶段,实际投入见下图。

任务管理协作人教程:项目经理制度设计,避坑指南

4. 一段可以直接抄走的配置

下面是我们沉淀的任务类型配置模板。它不依赖具体平台,任何支持自定义字段和工作流规则的项目管理平台都能实现。

task_type: 需求交付
required_fields:

主责人 # 单选,必填,不允许为空

完成定义 # 文本,必填,且不可只填"按需"

协作人 # 多选,0-3 人,每人必须填写三个子字段

collaborator_schema:

协作事项 # 必填,必须以动词开头

交付物 # 必填,必须有可验证的产出

承诺日期 # 必填,日期格式,不得晚于任务截止日

informed_parties:

知会人 # 多选,只读权限,不计入责任

completion_definition: "验收标准通过 + 文档归档 + 无阻断级缺陷"

permission_rules:

完成定义字段: 仅主责人、项目经理可修改,修改强制留痕

任务状态回退: 仅主责人、项目经理可操作,需填写回退原因

escalation:

level_1: 协作人 24 小时未响应 -> 自动打标并通知项目经理

level_2: 项目经理 48 小时未裁决 -> 升级至交付负责人

level_3: 交付负责人 72 小时未裁决 -> 升级至业务线负责人

metrics:

承诺兑现率

返工率

协作响应时长

这份配置里最关键的不是字段数量,而是三条硬约束:协作人上限 3 人、完成定义不可模糊、升级路径必须自动触发。前两条防止责任稀释,第三条防止问题静默。

六、不同情况下的行动建议

1. 50 人以下团队:先立规则,别先上工具

这个规模的最大优势是沟通成本低,最大风险是依赖强人。建议只做三件事:

  1. 任务必须有唯一主责人,这条规则先用一个月,别急着加字段。
  2. 协作人只写有交付物的人,上限 2 人。
  3. 每周固定一次 30 分钟的风险对齐,替代复杂的升级机制。

2. 100-300 人组织:制度与工具必须同时落地

这是最容易出现"制度写在手册里、工具里没有约束"的区间。建议:

  • 把主责人、协作人、知会人拆成三个独立字段,立即执行。
  • 协作人增加结构化子字段(协作事项、交付物、承诺日期)。
  • 设置 24/48 小时两级自动升级。
  • 每月复盘承诺兑现率、返工率、协作响应时长。

3. 300-1000 人组织:先治理项目经理岗位,再治理协作人

这个规模下,协作人问题往往是项目经理授权不足的副产品。建议先做岗位诊断:

  1. 梳理现有项目经理中,有多少人真正拥有排期、资源、验收三项权力中的两项。
  2. 对不满足的岗位,要么补授权,要么改名为协调人。
  3. 在此基础上再统一协作人字段规范,避免制度反复。

4. 1000 人以上或多事业部组织:必须做分层治理

这个规模不存在"一套制度管全公司"的可能。建议按事业部做模板化:总部定角色定义、字段规范和度量口径三条底线,事业部在底线之上自定义工作流和升级时效。

5. 强合规或信创要求场景

如果组织要求数据不出内网、要求国产化替代,选型优先级要调整为:私有化部署能力 > 权限颗粒度 > 迁移能力 > 字段灵活性。PingCode 在这四个维度上都能覆盖,尤其适合有 Jira 存量资产、又需要平滑迁移的中大型组织。

任务管理协作人教程:项目经理制度设计,避坑指南

七、不同情况下的取舍

制度设计没有最优解,只有适配。下面四组取舍是我被问得最多的。

1. 强管控 vs 高自治

强管控的好处是数据一致、可追溯、适合合规场景;代价是流程摩擦大、一线抵触、迭代速度慢。高自治的好处是响应快、团队体验好;代价是跨项目数据无法汇总、延期归因困难。

我的判断标准是交付不确定性。需求稳定、验收标准清晰的业务(如政企项目交付)适合强管控;需求高频变化的业务(如面向 C 端的快速迭代)适合高自治,但必须保留"唯一主责人"这一条底线。

2. 专职项目经理 vs 兼职项目经理

专职的优势是专业度和响应速度,劣势是人力成本和管理层级增加。兼职的优势是成本低、业务理解深,劣势是容易在业务压力和项目目标冲突时牺牲项目。

实操判断:如果一个项目经理同时负责的项目超过 3 个,或者每周用于催办的工时超过 10 小时,就应该考虑转专职,或者至少把协作人制度先修好,把催办工时降下来。

3. 商业平台 vs 自研/开源

自研的最大诱惑是"完全贴合业务",最大陷阱是低估长期维护成本。我见过自研任务系统的团队,三年后 70% 的研发精力花在维护这个系统本身。

我的经验阈值:除非你的任务管理逻辑本身构成核心竞争力(极少见),否则优先选成熟的商业平台,把研发资源留给业务。

4. 一次性重构 vs 渐进演进

一次性重构看起来干净,但风险集中在切换瞬间,一旦失败会严重打击团队信心。渐进演进每次改动小、可回滚,但周期长、容易出现"改了一半"的中间态。

我的建议是分层推进:角色字段拆分可以一次性做完(改动小、收益立竿见影),升级规则和度量体系必须渐进(需要数据积累和习惯养成)。

任务管理协作人教程:项目经理制度设计,避坑指南

八、总结与下一步

1. 三个我认为最容易被忽略的判断

第一,项目经理制度的成败取决于授权,而不是取决于流程文档的厚度。没有决策权的项目经理,会把整个组织的协作成本推高而不是降低。

第二,协作人字段是整个任务管理体系里杠杆最高的一个字段。它改动成本低、见效快,而且直接决定了延期能否被归因。我建议所有做任务管理优化的团队,都从这一个字段开始。

第三,制度必须比工具更早设计。先想清楚角色、授权、升级、度量四层结构,再去配置字段和权限。反过来做,一定会返工。

2. 30/60/90 天落地清单

  1. 第 1-30 天:完成角色定义,把主责人、协作人、知会人拆成独立字段;协作人加上限(≤3)和结构化子字段;统计当前的承诺兑现率和协作响应时长作为基线。
  2. 第 31-60 天:上线两级自动升级规则(24 小时/48 小时);配置完成定义的修改权限和留痕;完成第一轮数据复盘并调整规则。
  3. 第 61-90 天:把承诺兑现率、返工率、协作响应时长纳入项目经理考核;对照本文的取舍框架,检查自己的管控强度和业务不确定性是否匹配;决定是否需要专职项目经理。

任务管理协作人教程:项目经理制度设计,避坑指南

3. 下一步你可以做什么

不要一次性启动整个改造。今天就可以做的最小动作是:打开你的任务管理系统,导出最近 200 条已完成任务,统计三个数字,主责人为空的比例、协作人超过 3 人的比例、完成定义模糊的比例。

这三个数字会直接告诉你,你的团队现在处于本文哪一节的场景。如果前两个数字都超过 20%,别犹豫,从角色字段拆分开始做;如果第一个数字低于 5%,说明你的问题不在协作人字段,而在项目经理的授权配置上,应该直接跳到第五节和第七节。

制度设计的价值不在于设计得多完整,而在于能不能让每个人在两秒内回答一个问题:这件事谁负责,什么时候交。能回答,制度就成立了。

常见问题解答(FAQ)

1. 项目经理制度设计时,任务负责人和协作人到底怎么分权才不推诿?

我做过一次改版,任务卡上只写“负责人+协作人”,结果一到联调就互相等;我想知道到底该按角色分,还是按交付物分,怎样写进制度才可执行。

我后来把任务字段拆成“唯一主责人、执行协作人、验收人、知会人”四类:主责人只能有1个,对截止时间和最终结果负责;执行协作人按子项交付,不承担整体延期责任;验收人只在验收节点介入;知会人只看动态,不计入协作人数量。

制度里写清两件事:主责人变更必须由项目经理确认并记录原因,协作人退出要在任务里备注“不再参与”而不是直接删人。判断是否有效,看三个口径:任务重开率低于10%、跨人等待时长占比低于20%、因职责不清产生的评论@不超过总评论的15%。超过就说明字段没写清,或者主责人权力不够。

2. 任务协作人是不是越多越好?一个任务拉8个人协作有什么坑?

我以前觉得多拉人保险,结果一个接口联调拉了产品、前端、后端、测试、运维,最后没人拍板,消息刷了几百条。我想知道任务协作人到底几个合适,哪些人应该用知会而不是协作。

协作人不是通讯录,越多越稀释责任。我的经验阈值是:常规任务核心协作人不超过3个,复杂跨端任务不超过5个,超过就拆子任务。判断一个人该不该进协作人,用“是否对交付物有写权限或验收权”这一条:要改代码、写文档、出验收结论的人进;只需要知道进度的人用订阅、周报或看板知会。

数据口径可以看每个任务的评论数、@次数和协作人数量:如果协作人大于5且任务周期超过3天,沟通成本通常明显上升;如果某协作人连续两个迭代没有更新、评论或提交,就应移出。制度上每季度清理一次僵尸协作人,比事后催进度有用。

3. 项目经理怎么避免变成催进度的传话筒和背锅侠?

我兼职做项目经理时,每天在群里问“今天能完成吗”,最后延期还是我被骂;我想知道制度设计上怎么让项目经理有抓手,而不是只靠人情催。

把项目经理的职责从“催人”改成“管规则和暴露风险”。任务模板必须包含验收标准、截止时间、依赖项、阻塞原因四个必填字段;项目经理不直接替执行人改需求,也不替业务方拍优先级,只做两件事:触发变更评审、按规则升级。

升级规则要写死,比如任务阻塞超过24小时自动升级到项目集负责人,关键路径延期超过1天必须开15分钟站会。判断依据看阻塞平均解决时长和变更率:如果阻塞解决时长持续大于48小时,说明升级规则没执行;如果需求变更率超过30%,说明前端优先级没定住,项目经理不该背这个锅,应该回到需求评审环节解决。

4. 小团队要不要设专职项目经理?还是让研发主管兼职就行?

我们10人左右的研发团队,老板想让我兼职项目经理,我担心制度太重建不起来,最后变成填表负担。我想知道什么阶段该设专职,什么阶段轮值或兼职更合理。

10人以下、并行项目不超过2个、跨部门依赖每周少于3次时,不建议设专职项目经理,设轮值项目协调人即可,每人轮一个迭代,主要维护任务看板和阻塞清单。什么时候该升级?

我的判断口径是:同时并行3个以上跨部门项目、每周阻塞事件超过5次、需求变更率超过25%,或者关键路径任务跨3个以上角色,就需要半专职项目经理。落地时先别上复杂制度,只做三张表:任务主责人表、阻塞升级表、迭代验收表;跑两个迭代后看交付周期是否缩短、超期率是否下降。

如果没有改善,问题通常不在有没有项目经理,而在优先级和验收标准没写清。

核心关键词

读者评论

谢
谢承宇

协作人写清动词、交付物、日期这个思路很实用,但我们试过类似规则,问题在于主责人往往自己都说不清要对方交什么,最后变成逼着填格式。可能得先解决需求拆解粒度,字段约束只是下游结果。

肖
肖晓彤

责任分散那段深有同感。不过把协作人从5人压到1-2人,多出来的活是主责人自己扛还是转成知会人?如果只是换个名头,实际工作量没减,很容易反弹回原样。

王
王子涵

想问下契约式协作人的制度成本,6.8分这个反向评分是怎么量化的?我们大概80人规模,PM都是兼职,担心规则一细就没人维护,几个月后又退化回自由填写。

文章包含AI辅助创作:任务管理协作人教程:项目经理制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344882
