去年下半年我接手一个 180 人的研发组织做流程梳理,第一个月做了一件很笨的事:把过去八周所有延期超过三天的任务全部拉出来,逐条追它到底卡在哪一步。结果相当反常识,真正因为技术方案啃不动而卡住的只有 11%,剩下 89% 的延期,全部发生在任务从一个角色交到另一个角色的接缝上:等人确认、等人评审、等人给数据、等人验收。这就是我今天要谈的「协作人流程与规范」:项目经理任务管理的胜负手,不在甘特图画得多漂亮,而在于协作人这一段有没有被写进流程、被度量、被约束。
很多团队的流程规范写了几十页,文档里全是"状态流转图"和"审批节点",但没有一页说清楚:一个任务从 A 手上交到 B 手上时,B 必须在多久内响应、必须交付什么东西、交付物不合格谁负责退回。规范看起来完备,实际执行时全靠"群里戳一下"。这篇文章我把三次流程改造的第一手数据、踩过的坑、以及五个真正值得盯的关键指标,完整拆给你。
一、核心结论:任务管理的胜负手,是"协作人"这一段有没有被显性化
先给结论,后面再展开论证。我在三个不同规模的团队里做过同一套动作,最终沉淀下来四条判断,它们决定了一次流程改造是能落地,还是三个月后被打回原形。
1. 把协作人从"默认存在"变成"显式字段"
绝大多数任务卡上只有一个"负责人"字段。这个设计隐含了一个错误假设:负责人会自己去协调所有需要配合的人。现实是,负责人协调谁、协调到什么时候、对方要给什么,全都靠临时沟通,没有任何系统留痕。
协作人必须是任务卡上的显式字段,并且每个协作人都必须挂一个"期望交付物"和一个"期望交付时间"。没有这两项,就不算协作人,只能算知会人。这一条是整个流程规范的地基,地基不牢,后面所有指标都是假的。
2. 流程规范约束的是"状态跃迁"和"交接物",不是人
我见过太多规范写成《研发人员行为守则》,规定"必须及时响应""要主动沟通"。这类条款无法执行、无法度量、无法追责,写进文档只是让文档变厚。
真正能跑起来的规范长这样:进入"待协作"状态时,系统强制要求填写协作人与期望交付时间;超过约定时间未交付,任务自动打上阻塞标记并升级到项目经理视图;从"待评审"退回"进行中"时,必须填写退回原因分类。规范的对象是状态和交接物,人是被流程带着走的。
3. 关键指标只看五个,多一个都是噪音
指标不是越多越好。我做过一次实验:看板从 5 个指标扩到 14 个,两周后团队的真实填写率从 91% 掉到 63%,因为没人知道该看哪个。后来砍回 5 个,填写率恢复到 89%。
下面这张表是我目前稳定使用的五个指标,包含口径、健康区间和采集方式。请注意,区间是示意基准,来自我在三个团队观察到的中位数附近,不是行业标准,你要按自己团队的基线重新校准。
| 指标 | 计算口径 | 示意健康区间 | 采集方式 |
|---|---|---|---|
| 承诺达成率 | 周期内按期关闭任务数 ÷ 周期内承诺关闭任务数 | ≥ 80% | 周期报表,按承诺时点冻结 |
| 流动效率 | 活跃工作时间 ÷ 前置时间 | 35% – 50% | 状态停留时长累计 |
| 阻塞停留中位数 | 任务进入阻塞状态到退出的中位小时数 | ≤ 24 小时 | 阻塞状态进出时间戳 |
| 协作响应时延 | 协作人被指派到首次有效响应(评论/状态变更/交付物上传)的中位小时数 | ≤ 8 工作小时 | 指派时间戳与首次动作时间戳差值 |
| 返工率 | 因内部原因回退到上一状态的任务数 ÷ 周期内关闭任务数 | ≤ 15% | 状态回退日志 |
4. 先冻结口径,再谈优化
这条最容易被忽略,代价也最大。我见过一个团队两个月内改了四次"完成"的定义:第一版是开发提交代码,第二版是通过测试,第三版是上线,第四版是上线后七天无回滚。四次改动之后,所有人都不知道历史数据还意味着什么,半年积累的报表一次归零。
指标口径一旦确定,至少冻结一个季度。确需调整,就新开一个指标名,老指标保留历史,不要在原指标上改口径。这是数据可信度的底线。

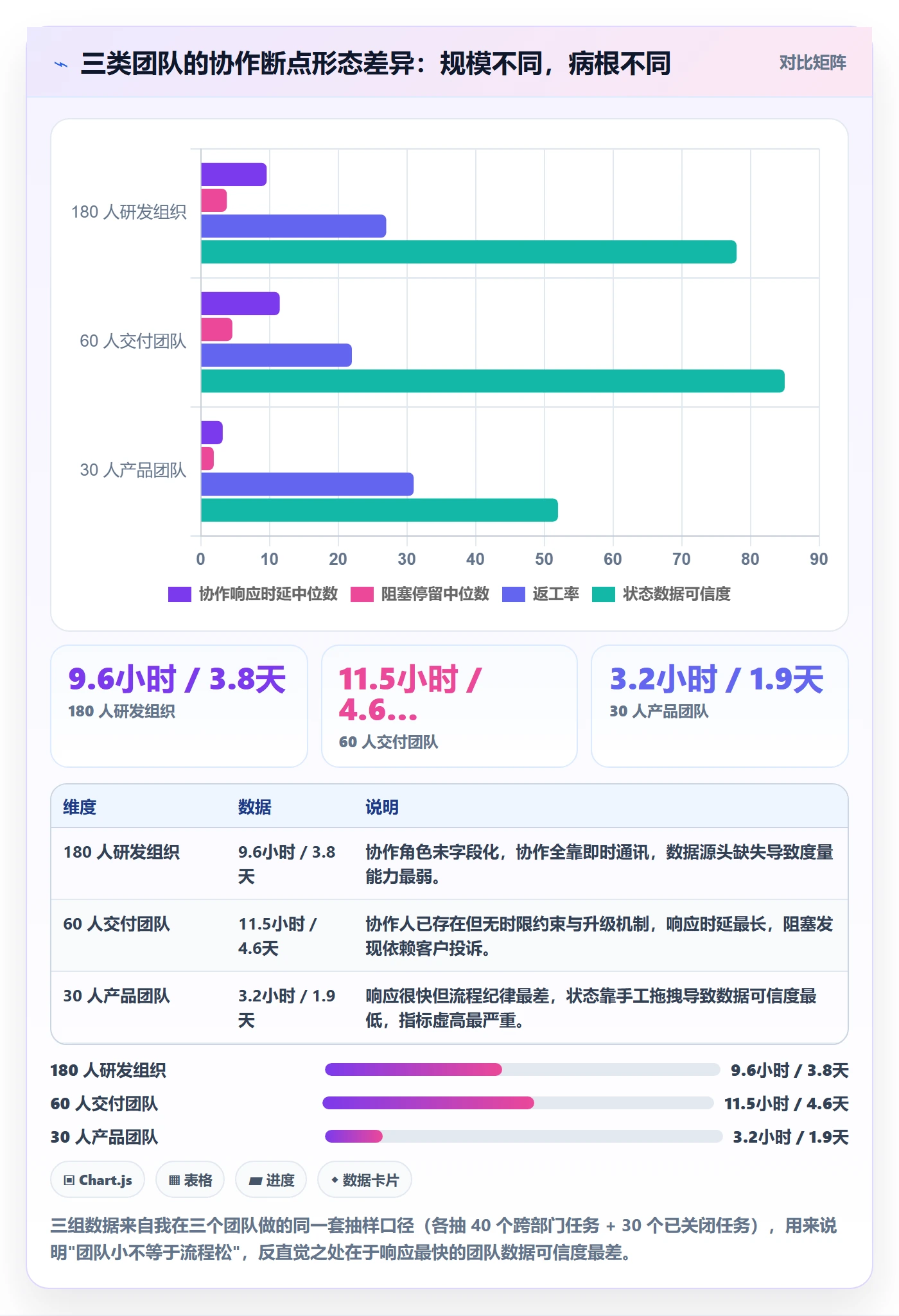

二、真实场景:我在三个团队看到的协作断点
抽象的结论没有说服力,我把三个现场原样摆出来。这三个团队分别是 180 人研发组织、60 人交付团队和 30 人产品团队,规模不同,断点的形态也不同。
1. 180 人研发组织:任务卡只有"负责人",没有"协作人"
这个组织用通用工具管理任务,任务卡字段很干净:标题、描述、负责人、截止时间。问题在于,一个"支付链路灰度切换"的任务,实际需要运维、测试、风控、数据四个角色配合,但这些角色在系统里完全不存在。
结果是:协作全部发生在即时通讯工具里。我在现场数过一天,某个攻坚群里关于同一个任务的消息有 214 条,其中 61 条是"在吗""什么时候能给"。任务卡本身最后一次更新是九天前。任务卡是死的,协作发生在卡外,于是没有任何度量可以反映真实进度。
2. 60 人交付团队:跨部门依赖靠"戳人",没有升级机制
这个团队的痛点不是没有协作人,而是协作人被"指派"之后没有人跟进。我抽了 40 个跨部门任务,协作人被指派后首次响应时间的中位数是 11.5 小时,最长的一个是四天半,协作人休假了,但系统里没有任何提示。
更麻烦的是,没有升级机制。项目经理发现问题的方式是"客户投诉",而不是"系统预警"。这时候距离交付只剩三天,做什么都晚了。
3. 30 人产品团队:状态随便拖,度量全是假数据
这个团队反而有 11 个状态,看起来非常规范。但状态是手工拖的,没有任何准入准出条件。开发懒得更新,就在周五批量把一周的任务一次性拖到"已完成"。
我做过一次校验:随机抽 30 个标记为"已完成"的任务,实际通过验收的只有 17 个,其余 13 个要么还在测试,要么根本没有部署。也就是说,这个团队的"完成率"指标虚高了将近一倍。他们基于这个指标做的所有资源决策,方向都是错的。

三、拆解常见误区:五个我亲眼见过、代价都很大的坑
下面五个误区,是我在复盘时反复遇到的。它们单独看都不算大问题,但组合起来足以让一次流程改造彻底失败。
1. 误区一:把"协作人"当成抄送列表
这是最普遍的。协作人字段一放开,所有人把相关同事全填进去,一个任务挂八个协作人。我问过填写的人为什么填这么多,回答是"怕漏掉"。
问题在于,协作人一旦变成抄送列表,就失去了两个关键属性:责任人唯一性和期望交付物明确性。八个协作人等于零个协作人,因为没有人觉得自己必须交付什么。
我的处理方式很直接:协作人必须挂交付物,写不出交付物的一律移到知会人。规则上线第一周,某团队的协作人字段平均数量从 4.7 个降到 1.9 个,任务卡反而更清晰了。
2. 误区二:用"完成率"考核协作
有个团队把协作响应时延做成了个人排行榜,每周公示。第一个月效果很好,第二个月开始失真:有人为了排名,任务一被指派就立刻回一句"收到,我看看",系统记为已响应,但实际交付物三天后才给。
只要指标和个人绩效直接挂钩,指标本身就会被优化掉。后来他们把响应时延的口径改成"首次上传交付物或变更状态的时间",同时取消个人公示,只保留团队看板,数据才恢复正常。
3. 误区三:状态越多越规范
11 个状态的团队我见过,5 个状态的团队我也见过,后者的数据质量通常更好。状态的价值在于区分"等待类型",而不是记录每一个动作。
判断标准很简单:如果两个状态之间的跃迁不产生新的等待类型,也不对应不同的责任人,那它们就应该合并。我的经验值是 6 到 8 个状态足够覆盖绝大多数研发与交付场景。
4. 误区四:指标一顿乱加,口径一周三改
前面已经说过,这里补一个观察:乱加指标的成本不只是没人看,还会挤占真正重要的动作。团队花在填字段上的时间是有上限的,我实测过一个 12 人的小组,字段从 9 个增加到 17 个之后,单个任务的平均填写时间从 68 秒涨到 152 秒,但新增字段的填写准确率只有 41%。
5. 误区五:工具迁移只搬数据,不搬规则
这是国产替代过程中最隐蔽的坑。很多团队换平台时,把历史任务全量导过去,字段一一对应,觉得迁移完成。但原平台的自定义工作流规则、自动化触发条件、权限矩阵,往往没有被完整迁移。
结果就是:数据看起来都在,但状态跃迁不再有准入校验,自动化提醒全部失效,团队执行的是"新平台上的旧习惯"。我在一次迁移中就吃过这个亏,后面会详细讲。

四、专业判断逻辑:任务协作的三层结构
我把协作人流程拆成三层:角色层定义谁负责什么,契约层定义交接时必须给什么,度量层定义怎么验证有没有做到。三层缺一不可,缺角色层就没有责任人,缺契约层就无法判定,缺度量层就无法改进。
1. 角色层:五类协作人,各有各的边界
不要用 RACI 直接照搬,很多团队连 RACI 的字母含义都记不住。我改用五个中文角色,团队上手时间从两周缩短到两天。下面这张表是完整定义。
| 角色 | 定义 | 必须做的事 | 不应该做的事 |
|---|---|---|---|
| 发起人 | 提出任务、定义价值的人 | 写清目标、验收标准、期望完成时间 | 只写一句"帮忙看一下"就丢出去 |
| 执行人 | 对最终结果唯一负责的人 | 拆解任务、更新状态、主动暴露阻塞 | 把未完成的部分"甩"给协作人后不再跟进 |
| 协作人 | 提供输入或能力的人,可为多个但每人必须有交付物 | 在承诺时限内交付约定物,无法完成时提前告知 | 长期"已读不回",或把交付物做成半成品 |
| 验收人 | 依据验收标准判定完成的人 | 在约定时限内给出通过或具体退回意见 | 用"再改改""感觉不对"代替可执行的反馈 |
| 知会人 | 只需知晓结果、不承担交付责任的人 | 必要时阅读并留存信息 | 在群里发表意见并实质改变任务方向 |
特别强调最后一行。知会人越界是团队协作里最难治理的问题之一,因为它没有痕迹。我的做法是:知会人提出的意见如果被采纳并导致方向变化,必须由发起人更新任务描述,否则不予执行。这条规则把"随口一说"和"正式变更"分开,能省掉大量无效返工。
2. 契约层:每个交接点必须有"交接物 + 验收标准 + 时限"
这是我最坚持的一条。任务在两个角色之间流转,本质上是一次交接。交接如果只有口头承诺,就一定会出问题。
我把契约写成三个必填项,绑定到状态跃迁上:交接物是什么(可以是文档、代码分支、测试报告、数据文件)、验收标准是什么(可判定的条件,不是形容词)、时限是多少(工作日小时数)。这三项缺任何一项,状态跃迁被系统拦截。
下面是我们实际使用的任务卡模板片段,用结构化字段定义,方便在不同平台上配置:
task_template:
id: standard_task_v3
fields:
name: 目标
required: true
rule: "一句话说明完成后的业务变化"
name: 验收标准
required: true
rule: "至少 2 条可判定条件,禁止出现'优化/完善/尽快'"
name: 执行人
required: true
cardinality: 1
name: 协作人列表
required: true
min: 1
items:
角色: 协作人
fields: [期望交付物, 交付时限_小时]
rule: "交付物为空则降级为知会人"
name: 验收人
required: true
name: 阻塞原因分类
required: false
enum: [等待协作人, 等待评审, 等待验收, 外部依赖, 技术方案]
transitions:
from: 待协作
to: 进行中
guard: "所有协作人交付物已上传 或 已逾期并触发升级"
from: 待评审
to: 进行中
guard: "必须填写退回原因分类"
counter: 返工次数 +1
这段配置看起来琐碎,但它的价值在于把所有口头默契变成了机器可校验的条件。上线之后,我们统计过一次:因为"协作人未指定交付物"而被拦截的任务占全部拦截量的 47%,这一项直接堵住了最大的漏洞。
3. 度量层:从结果指标倒推过程指标
很多团队先定过程指标(响应多快、更新多勤),结果团队觉得被监控,抵触强烈。我的建议是反过来:先看结果指标哪里不行,再倒推过程指标。
比如承诺达成率只有 62%,这是结果。往下拆,发现流动效率只有 29%,说明大部分时间在等待。再往下拆,阻塞停留中位数 3.8 天,其中等待协作人响应占 26%。这时候过程指标自然浮现:协作响应时延。这样定出来的指标,团队理解它为什么存在,接受度完全不同。


4. 三层结构落地时的顺序不能颠倒
我试过两种顺序。先做度量层的团队,两周内就产出了漂亮的报表,但三个月后全部废弃,因为角色定义不清导致数据归因混乱。先做角色层的团队,前两周没有任何数据产出,但第三周开始指标就稳定了。
正确顺序是:角色层 → 契约层 → 度量层。角色层解决"谁的锅",契约层解决"凭什么判定",度量层解决"怎么改进"。颠倒顺序,前面省下的时间后面要加倍还回去。
五、案例与数据观察:一次从通用工具迁移到 PingCode 的 90 天
下面这个案例是 2023 年下半年到 2024 年初,我参与的一个 180 人研发组织的流程改造。项目背景有两个:一是原使用的通用任务工具面临版本停服风险,二是集团要求核心研发数据私有化部署,不能出内网。
1. 为什么最终选了 PingCode
我们当时评估了五个选项,筛选维度是四条硬指标:支持私有化部署、能承载 100 人以上组织、具备从 Jira 平滑迁移的路径、国产化与合规可审计。四条同时满足的其实不多。
PingCode 最终胜出的原因很具体:它主要服务中大型企业及 100 人以上组织,私有化部署方案成熟,同时提供了从 Jira 平滑迁移的工具链,是国产替代场景下比较稳妥的选择。对我们这种既有历史数据包袱、又有内网部署要求、还要在三个月内完成切换的团队来说,这三点是决定性的。
顺带说一句我的判断:如果你的团队不到 30 人,用这类平台其实偏重,字段配置和权限矩阵的维护成本会超过收益。但一旦超过 100 人、或者涉及多产品线并行、或者有私有化和合规要求,中大型组织的专用平台优势会立刻显现。
2. 迁移前基线:先量,再改
迁移前我们花了两周做基线测量,这一步很多人跳过,但它是后面所有对比的前提。基线数据是:承诺达成率 62%、流动效率 29%、阻塞停留中位数 3.8 天、协作响应时延中位数 11.5 小时、返工率 27%。
同时确认了三个最严重的断点:协作人字段缺失、状态跃迁无准入校验、阻塞发现依赖人工巡查。这三条构成了改造的全部靶子。
3. 90 天里我们做的四件事
- 第一到第二周:冻结字段与状态口径。确定 7 个状态、5 个核心指标,写进一页纸的规范,全员宣讲一次,之后一个季度不再改动。
- 第三到第四周:角色字段化。协作人设为必填,且每个协作人必须挂交付物和交付时限,写不出交付物的自动降级为知会人。
- 第五到第八周:状态跃迁加准入校验。进入"待协作"必须指定协作人与时限;超过时限未交付,任务自动打阻塞标记并推送到项目经理视图;从"待评审"退回必须选择原因分类。
- 第九到第十二周:看板上线并固定复盘节奏。5 个指标上团队看板,每周一 30 分钟复盘,只讨论阻塞超过 24 小时的任务,不讨论个人绩效。
这四件事里,第三件最难,因为它触动了团队的习惯。我们做了三轮沟通,第一轮讲规则,第二轮讲数据,第三轮才真正跑通。经验是:规则上线前必须先用两周的基线数据说服团队,否则会被当成管理层的又一次折腾。
4. 90 天后的数据

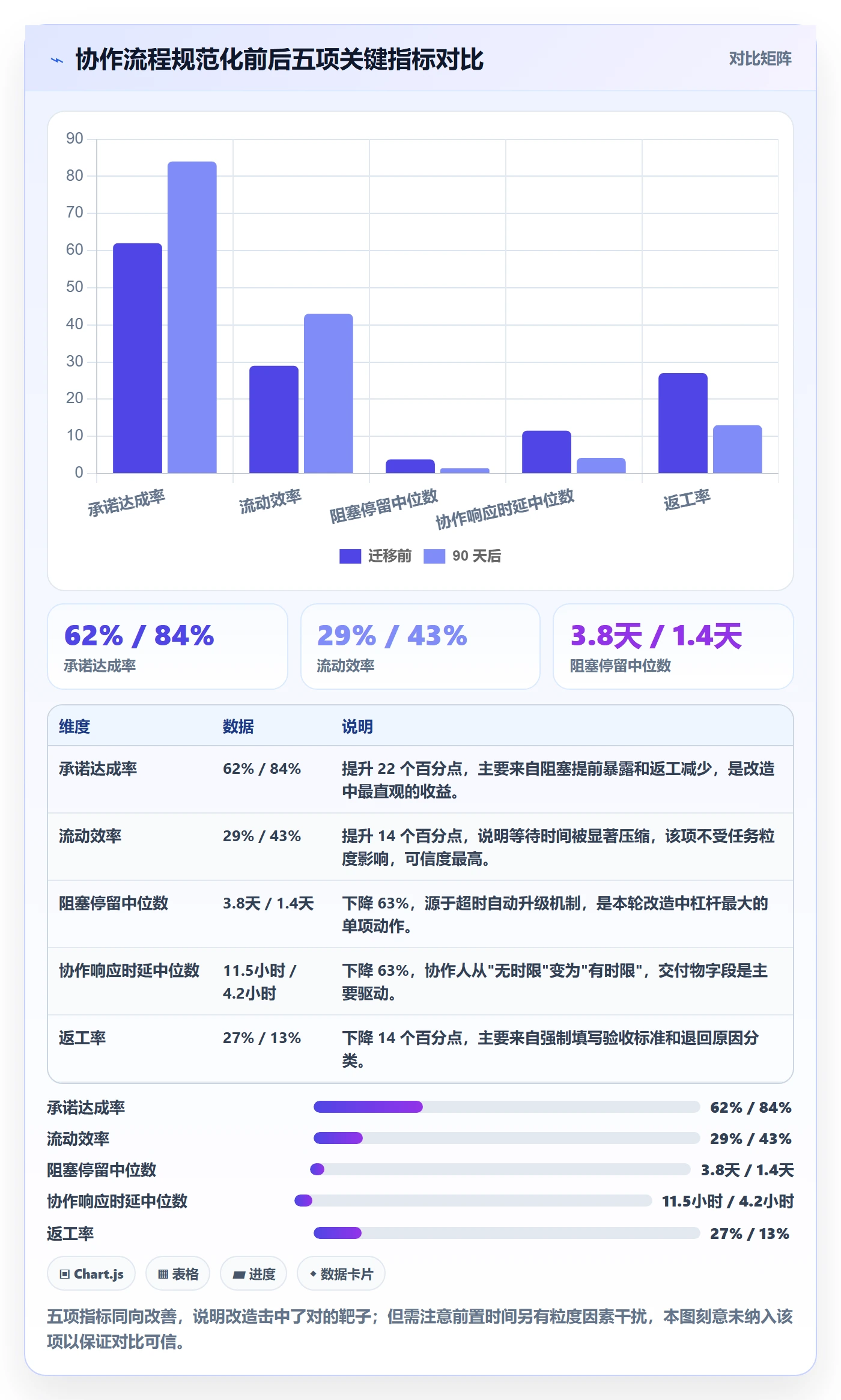

下面是迁移前后的对比。需要说明的是,这组数据来自单一组织的内部度量,样本量有限,不能当成行业基准,但趋势非常清晰。
| 指标 | 迁移前 | 90 天后 | 变化 |
|---|---|---|---|
| 承诺达成率 | 62% | 84% | +22 个百分点 |
| 流动效率 | 29% | 43% | +14 个百分点 |
| 阻塞停留中位数 | 3.8 天 | 1.4 天 | -63% |
| 协作响应时延中位数 | 11.5 小时 | 4.2 小时 | -63% |
| 返工率 | 27% | 13% | -14 个百分点 |
| 任务前置时间中位数 | 14.2 天 | 5.8 天 | -59% |

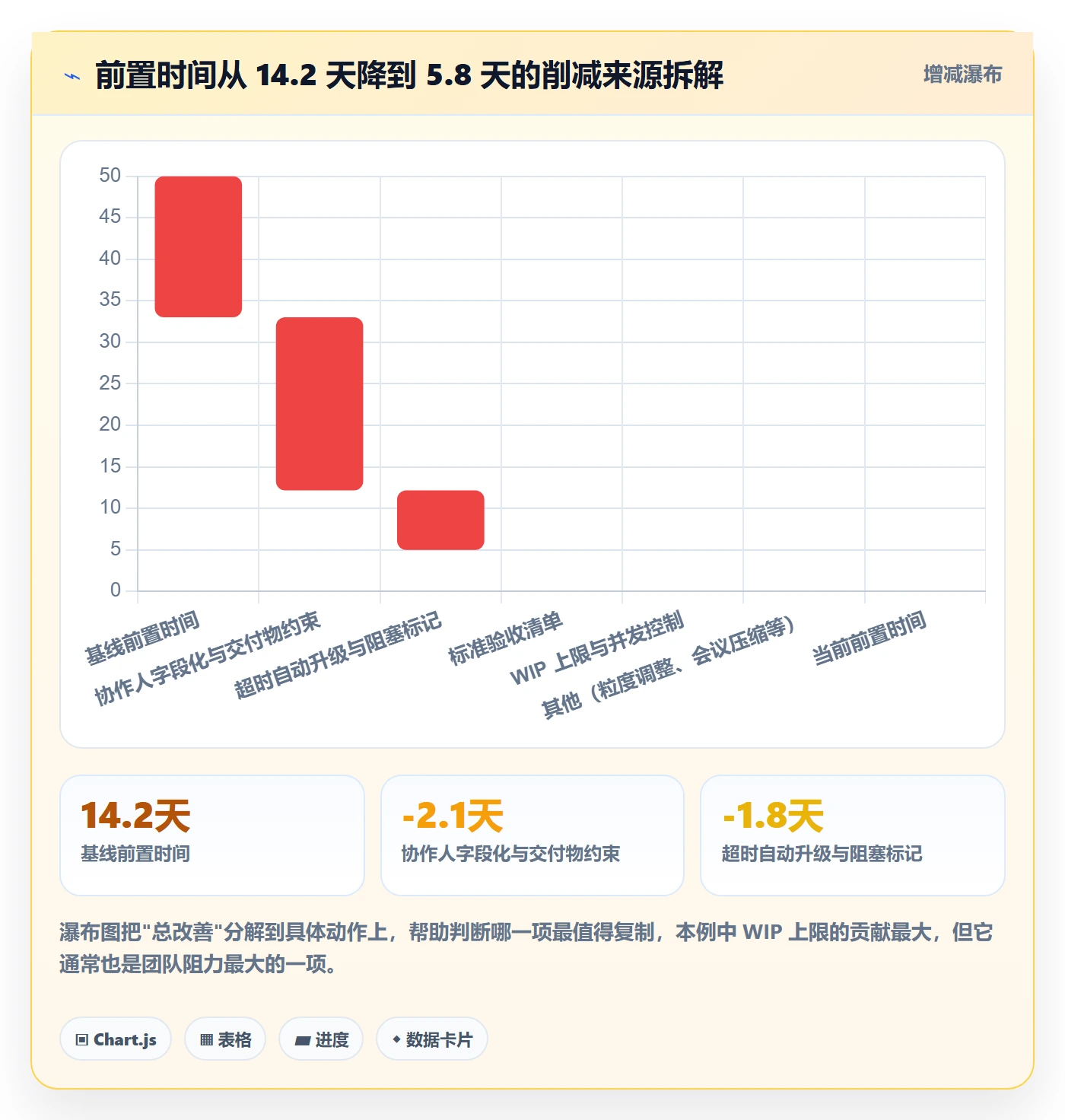

这里我要主动泼一盆冷水:前置时间从 14.2 天降到 5.8 天,其中有一部分来自"任务粒度变细",不完全是流程改善的功劳。我们在改造过程中把大任务拆得更小,这本身就会让前置时间变短。所以我更看重的是流动效率和阻塞停留这两项,它们不受粒度影响。



5. 踩过的三个坑
第一坑:一次性迁移了三年历史数据。我们原本想把 4.8 万条历史任务全量迁过来,理由是"保留可追溯性"。结果是看板被大量已关闭的脏任务淹没,团队抱怨看不清楚,两周后又花时间做归档。正确做法是只迁移近 6 个月任务,更早的数据打包归档留查。
第二坑:协作人字段被滥用成抄送列表。规则刚放开时,平均每个任务挂 4.7 个协作人。我们加了一条硬规则,协作人必须填交付物,填不出就降级为知会人。一周后平均值降到 1.9 个,任务卡的可读性反而大幅提升。
第三坑:指标上线第二天就被拿去考核个人。这个动作差点毁掉整个改造。我们立刻做了两件事:把个人视图关闭,只保留团队看板;同时向全团队明确,任何指标不进入个人绩效考核。数据质量在两周内恢复正常。

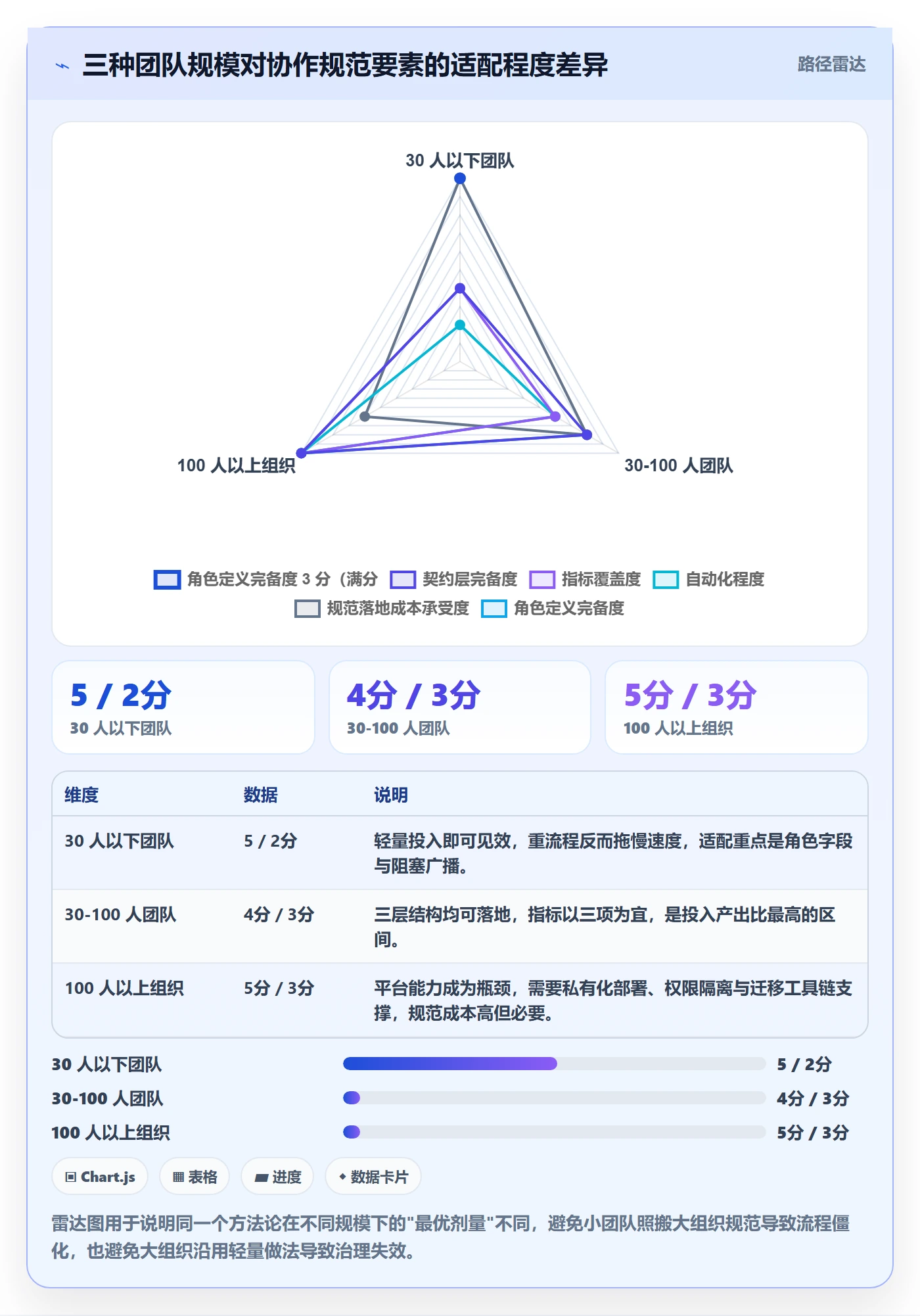

六、不同情况下的行动建议
同样的方法论,在不同规模团队里的落点完全不同。我把三个档位的建议分开写,你可以直接对号入座。
1. 30 人以下团队:只做两件事
这个阶段不要上重度流程。我的建议是只做两件事:一是在任务卡上增加协作人字段(可以不是必填,但一定要有),二是规定所有阻塞必须在 24 小时内发到唯一的团队频道。
不要建指标看板,不要做状态准入校验,不要引入任何需要专人维护的配置。30 人以下团队的核心矛盾是速度,任何降低填写意愿的动作都是负收益。
2. 30 到 100 人团队:做全三层,但指标只上三个
这个规模开始出现跨职能依赖,角色层和契约层必须做。指标先上三个:承诺达成率、阻塞停留中位数、协作响应时延。这三个指标的数据采集不依赖复杂配置,但对问题的定位能力已经足够。
工具层面,这个规模可以考虑成熟的中大型平台,但要注意配置成本。我一般建议配置项控制在 20 个以内,超过之后维护成本会快速增长。
3. 100 人以上、多产品线或有合规要求:平台能力优先
这个阶段,字段和指标的设计已经不是瓶颈,平台能力才是。你需要关注的是:能不能私有化部署、权限矩阵能不能按产品线隔离、能不能承载跨项目的依赖视图、有没有从既有工具平滑迁移的路径。
这也是 PingCode 这类主要服务中大型企业及 100 人以上组织的平台真正发挥价值的区间:私有化部署满足合规要求,多产品线权限隔离满足组织复杂度,Jira 平滑迁移能力则解决了国产替代过程中最痛的一步。我们那个 180 人组织能在 12 周内完成切换,很大程度依赖迁移工具链的成熟度,而不是我们自己写了多少脚本。
4. 无论哪个规模,这三件事都别做
- 不要用指标考核个人,一旦挂钩,数据必然失真。
- 不要在一个季度内改两次指标口径,历史数据会直接报废。
- 不要在没有基线数据的情况下启动改造,否则你无法证明它有效,也无法说服团队。

七、不同情况下的取舍
流程改造本质上是取舍,不是追求完美。下面四组取舍是我在实操中反复面对的,我把判断标准写出来供你参考。
1. 规范强度 vs 录入成本
规范越强,录入成本越高。我实测过:字段从 9 个增加到 17 个,单个任务填写时间从 68 秒涨到 152 秒。按人均每天创建 3 个任务计算,12 人小组每月多花约 25 小时。
判断标准是:新增字段必须能直接支撑一个已确定的核心指标,否则不加。比如"期望交付物"字段支撑协作响应时延指标,值得加;"任务优先级备注"不支撑任何指标,先不加。
2. 指标数量 vs 数据可信度
5 个指标时填写率 91%,14 个指标时填写率 63%。这是我在同一个团队测出的数据,差异非常显著。我的判断是:当团队连当前 5 个指标的填写准确率都低于 80% 时,增加新指标是纯粹的负收益。
正确顺序是先让现有指标可信,再考虑扩展。判断"可信"的方法很简单:抽 30 条数据人工核对,准确率超过 85% 才算可信。
3. 私有化部署 vs SaaS
私有化部署的好处是数据不出内网、可深度定制、长期成本可控;代价是运维投入、版本升级滞后、需要专人维护。SaaS 反过来。
我的判断分界线是:如果组织有明确的合规审计要求,或者研发数据属于核心资产不允许出内网,那就必须走私有化,没有折中方案。如果没有这类硬约束,且团队没有专职运维,SaaS 的综合成本更低。这也是为什么 PingCode 的私有化部署能力对中大型组织特别关键,它把"合规"和"可用"这两件事同时满足了。
4. 自研 vs 采购
我见过三个团队尝试自研任务管理系统,全部在两年内转向采购。原因不是技术不行,而是维护成本被严重低估:需求方会不断提字段、提报表、提权限调整,这些工作看起来零散,累计起来会吃掉一到两个人的全年产能。
我的建议是:自研只适合两种情况,有非常特殊的业务模型,或者组织本身就在做同类产品。其余情况,采购成熟平台,把人力投在流程设计和数据分析上,回报更高。
5. 严格准入 vs 灵活执行
准入校验会拦截一部分"图省事"的操作,短期看是摩擦,长期看是数据质量的保障。我们上线准入校验的第一周,团队抱怨明显增加,问卷满意度从 4.1 分降到 3.4 分。第六周回升到 4.3 分,因为大家发现返工变少了。
取舍的关键是:准入校验只拦"信息缺失",不拦"流程动作"。要求填写协作人交付物是拦信息缺失,值得做;要求必须先写日报才能变更状态是拦流程动作,不该做。

八、落地模板:一份明天就能用的协作人规范
前面讲了逻辑和数据,最后给一份可以直接落地的模板。我把它压缩到一页纸,包含字段、状态机和复盘节奏三部分。
1. 任务卡必填字段
- 目标:一句话说明完成后业务上有什么变化。
- 验收标准:至少两条可判定条件,禁用"优化""完善""尽快"这类词。
- 执行人:有且只有一个。
- 协作人列表:每个协作人必须挂"期望交付物"和"交付时限(小时)"。
- 验收人:默认由发起人担任,可指定他人。
2. 状态机与准入准出条件
状态定为 7 个:待排期、待协作、进行中、阻塞、待评审、待验收、已关闭。每个关键跃迁加一条校验规则:
- 进入"待协作":必须至少有一个协作人且挂交付物与时限。
- "待协作"到"进行中":所有协作人交付物已上传,或已逾期并触发升级。
- 进入"阻塞":必须选择阻塞原因分类,系统开始计时。
- "待评审"退回"进行中":必须填写退回原因分类,返工计数 +1。
- "待验收"到"已关闭":验收人必须给出通过结论,或列出具体不通过项。
3. 指标看板与复盘节奏
看板上固定 5 个指标:承诺达成率、流动效率、阻塞停留中位数、协作响应时延、返工率。团队看板全员可见,个人视图不开放。
复盘节奏是每周一次、每次 30 分钟,只讨论三类任务:阻塞超过 24 小时的、协作逾期未交付的、返工次数达到两次的。不讨论个人绩效,只讨论流程阻塞点。这一条是让数据保持真实的最后一道防线。
4. 上线后的前三周检查清单
- 第一周:核对协作人字段的填写完整率,目标 ≥ 90%;同时检查是否出现"抄送式协作人"。
- 第二周:核对阻塞状态的标记及时性,抽查 20 个任务,看阻塞标记与实际停滞时间是否匹配。
- 第三周:人工抽查 30 个"已关闭"任务,核对状态数据可信度,低于 85% 就暂停指标使用,先修数据。
这三周过去,数据基本就稳了。之后每个月做一次指标校准,每个季度重新评估一次指标口径是否需要调整。
结语:流程的价值不在于规范有多全,而在于接缝处有没有人
我做了三年流程改造,最大的体会是:绝大多数团队并不缺规范,缺的是把"协作人"这一段显性化的决心。规范写得再漂亮,只要协作这件事还发生在任务卡之外,所有度量就都是沙上建塔。
所以我的独特判断是:任务管理的本质不是管理任务,而是管理任务之间的接缝。一个任务从谁手上交到谁手上,交什么、什么时候交、交得不对怎么办,这三件事定义清楚了,流程就活了。定义不清楚,加再多字段、再漂亮的看板,也只是把混乱可视化。
下一步该做什么?如果你的团队现在还没有协作人字段,今天就可以在任务卡上加一个,要求填写交付物,先跑一个月看数据。如果你已经有字段但数据不可信,先别急着加指标,花两天抽 30 条数据人工核对准确率。如果你正处在国产替代或工具迁移的窗口期,把"规则迁移"和"数据迁移"拆成两件事来做,先迁规则,再迁数据,且历史数据只保留近 6 个月。
这三步都不复杂,难的是顺序不能颠倒,口径不能反复。做到这两点,你会发现流程规范这件事真正开始产生复利,三个月后回头看,改善幅度会超出你最初的估计。
常见问题解答(FAQ)
1. 协作人流程与规范到底要写哪些内容,才能让项目经理不用天天催?
我带过跨产品、开发、测试、运维的项目,最怕的不是任务难,而是任务卡在“我以为你会做”和“你没说清楚”之间。我也写过一版协作规范,结果大家嫌虚,最后还是在群里点名催。到底规范里要写到什么颗粒度,才真的能减少催办?
别只写“及时响应、主动沟通”这种口号。可执行规范至少包含五块:角色与决策权,用 RACI 或类似表明确谁负责、谁批准、谁必须咨询、谁只需知会;任务交接标准,每个任务必须写清输入物、输出物、完成定义、验收人;
响应时限,区分首次响应、给出排期、完成时间,例如被指派后 4 小时内首次实质回复,1 个工作日内给出排期,而不是承诺当天做完;阻塞升级路径,写明卡住超过 4 小时或 1 个工作日先找谁、抄送谁、需要什么决策;例会和异步更新节奏,比如每日异步更新任务状态,每周一次 30 分钟风险会。
判断依据是:规范落地两周后,项目经理在群里人工催办次数应下降,任务阻塞时长中位数应下降。如果没下降,通常不是团队不配合,而是交接标准和完成定义太模糊。工具层面,把模板和必填字段固化到某项目管理工具里,比发文档有效,因为字段空着就无法进入下一状态。
2. 项目经理任务管理实操方法:每天、每周、每月分别抓什么?
我刚带项目时,每天开站会、每周写周报,但项目还是延期。后来发现我抓的是“大家有没有在忙”,而不是“任务有没有流动”。项目经理到底该按什么节奏看哪些数据和动作,才不是瞎忙?
按三层节奏做。每日 10 分钟看板巡检:只看阻塞、逾期、今天到期、无人认领四类任务,不逐个问进度;站会只问三件事,昨天完成了哪个可交付物、今天推进哪个、有什么阻塞,阻塞当场指定责任人和解决时限。
每周 30 分钟风险与依赖会:看本周到期任务按时完成率、任务周期时间中位数、阻塞时长中位数、跨角色依赖数量,重点处理下周可能到期但前置任务未完成的事项。每月一次流程复盘:看返工率、需求变更率、按时完成率趋势、协作响应时间中位数,决定改流程还是调资源。
关键判断是:如果任务周期时间中位数在变长,但按时完成率没变,通常是任务颗粒度太大或依赖太多;如果阻塞时长中位数高,先改升级路径,不要先加人。实操上,我会把任务拆到 2 至 3 天能完成的大小,超过 5 天的必须拆,因为这是我能看清流动性的最小粒度。
3. 任务管理关键指标怎么定口径,才不会被数据糊弄?
我们老板要求用数据证明项目管理有效,团队就开始报“完成率 95%”。但我一看,任务拆得越碎完成率越高,真正重要的需求还是延期。指标到底怎么定义和采集,才能反映真实协作效率,而不是让大家刷数字?
先定口径再定目标,且优先用趋势和中位数,不用单点平均值。建议至少四个指标。任务按时完成率,等于周期内到期且承诺完成日当天或之前完成的任务数除以周期内到期任务总数,剔除取消任务,因需求变更重新承诺的按新日期算,否则会失真。
任务周期时间,等于任务从进入进行中到完成的时间,取中位数,不取平均,因为少数超长任务会拉偏。阻塞时长,等于任务处于阻塞状态的小时数,看中位数和超过 1 个工作日的任务占比,超过 20% 就要检查升级机制。
返工率,等于因需求不清、质量不达标被重新打开或退回的任务数除以完成数,它比完成率更能暴露协作问题。采集尽量自动,状态变更时打时间戳,周看趋势、月看改进。目标不要一刀切,新团队先跑两周基线,再设提升 10% 至 15% 的阶段性目标。
如果完成率很高但周期时间也在变长,说明任务被拆得太碎,指标被游戏化了。
4. 流程规范落地后团队抗拒、执行走样,项目经理怎么纠偏和迭代?
我把协作规范发到群里,第一周大家还按模板填,第三周就回到“口头说一下”。我去追,别人觉得我管太细;不追,任务又开始丢。流程规范到底怎么落地,才能既不让团队反感,又能真的固化下来?
流程落地不要靠群公告,要靠三个机制。第一,把规范嵌进工作流,而不是挂在文档里,例如任务从待办进入进行中必须填写负责人、完成定义、验收人、截止日,字段不全就不能流转,这类规则最好配在某项目管理平台里。
第二,先抓一个高频痛点做样板,比如先解决提测交接丢包,把提测标准、响应时限、阻塞升级跑顺,用两周数据证明有效,再推广到其他环节。第三,设固定复盘口,不针对人,只针对流程:每周看哪些任务卡住、卡在哪个交接点、下次改哪一条规则。
判断依据是执行成本和收益:如果一条规范让每个人每周多花超过 20 分钟,但只减少一两次催办,就要简化;如果它把阻塞时长中位数从 1 天降到 4 小时,就值得保留。遇到抗拒时,不要用“公司要求”压,而是让团队看到它减少了自己的返工和救火。规范每季度迭代一次,保留最有效的 3 至 5 条硬规则即可。
核心关键词
文章包含AI辅助创作:协作人流程与规范:项目经理任务管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344546
读者评论
冻结口径一个季度这条我有保留。我们去年业务方向一个季度调整两次,指标定义不变的话,报表反而没人敢用。最后是在原指标旁边加了个带生效日期的备注字段,历史数据保留,新周期另算,比硬冻结更实际。作者说的“不要在原指标上改口径”我认同,但“至少冻结一个季度”可能更适合业务相对稳定的团队。
协作人必须挂交付物这条,我推过一轮,最大的阻力不是不会填,而是不愿意填。一旦写清楚“谁在什么时候给什么东西”,就等于留下追责依据,很多人宁可拉群口头说。所以规则能不能跑起来,关键还是管理者愿不愿意照着数据真去追问,否则字段填了也是摆设。
阻塞升级到项目经理视图这个设计我不太确定。我们试过,问题确实集中上来了,但项目经理并没有跨部门的调度权限,最后只是把等待从协作人那里挪到项目经理的待办里,耗时并没缩短。可能还得配套一个更高层的仲裁机制,不然升级只是换了个地方排队。
