子任务落地方案:项目经理开展任务管理的入门指南案例解析

2023 年我接手一个 47 人的交付型项目,两周迭代结束后打开看板:312 个子任务里「进行中」有 68 个,「已完成」有 201 个,可项目的整体交付进度被评估为 0%,因为没有一个人说得清这 312 个子任务是怎么拼成最终交付物的。更糟的是,其中 43 个子任务的负责人已经离职或转岗,剩下的人不知道这些卡片该不该关掉。那次复盘会开了三个小时,最后得出的结论不是「团队执行力不行」,而是「我们的子任务拆解方式从第一天起就是错的」。

这篇文章就是那次翻车之后,我在 6 个不同规模团队上反复验证出来的一套子任务落地方案,包含判断逻辑、误区拆解、真实案例数据,以及在不同组织规模下该怎么取舍。

一、先给结论:子任务的本质是「可独立验收的最小交付单元」

1. 我踩过的第一个坑:把子任务当成进度条

绝大多数项目经理第一次做子任务拆解,脑子里想的是「让进度看起来更细」。于是把「完成登录接口」拆成「写代码」「写测试」「提交」「请人 Review」「合并」,每个子任务 0.5 到 2 小时。卡片数量暴涨,甘特图密密麻麻,看起来很专业。

但我在项目上观察到的是:当子任务的平均工时低于 4 小时,团队的每日站会时间会从 12 分钟涨到 25 分钟以上,而实际交付周期并没有缩短。原因很朴素,子任务是给人做协调用的,不是给机器做流水线用的。协调本身有成本,卡片的数量乘以参与人数,就是你要付的协调税。

2. 一句话结论和三条硬标准

我现在给团队的定义是:子任务是一个「可以被单独指派、被单独判定完成、且不影响兄弟子任务推进」的最小交付单元。达不到这三条,它就不是子任务,而是检查项(Checklist)或者备注。

三条硬标准的判断方式很直接:

  • 可单独指派:能不能明确写出一个负责人名字,而不是「后端组」。写不出人名,说明这个子任务定义得还不够独立。
  • 可单独判定完成:验收条件能不能写成一句不依赖讨论的判定语句,比如「接口在压测环境下 P95 响应 < 200ms 且返回体通过契约测试」,而不是「接口基本可用」。
  • 不影响兄弟任务推进:如果 A 子任务未完成,B 子任务就必须停工等待,那 A 和 B 之间是依赖关系,不是并列子任务,处理方式完全不同。

3. 任务、子任务、检查项到底怎么分

这三个层级最容易被混用,我做过一张对照表,用在至少 5 个团队的入职培训里,效果比讲半小时理论好得多。

维度 任务(Task/Story) 子任务(Sub-task) 检查项(Checklist)
典型时长 2 天 ~ 2 周 4 小时 ~ 3 天 分钟级
是否独立指派 是 是 否,跟随父任务负责人
是否进迭代看板 是 是(可折叠展示) 否
是否需要验收人 需要 需要(可简化为同级 Review) 不需要
是否计入工时统计 是 是 否
典型反例 「实现用户登录」 「登录接口开发」 「确认 Redis 连接串已配置」

判断的简便法则:如果一个事项完成了,但它本身对用户或者上下游没有任何可交付价值,只是「过程动作」,那它是检查项;如果它本身是一个阶段性的可交付物,哪怕很小,那它是子任务。

子任务落地方案:项目经理开展任务管理的入门指南案例解析

二、背景与真实场景:为什么项目经理一到子任务就失控

1. 三种典型失控场景

我把过去几年见过的子任务失控归纳成三类,几乎覆盖了 80% 的情况。

场景 A:外包型交付团队。任务由甲方需求驱动,乙方为了向甲方证明「我们在干活」,把子任务拆得极细并高频更新状态。结果是卡片数量日均增长 40 张,项目经理 60% 的时间花在核对状态,而不是处理风险。这种场景的根因不是工具问题,是「子任务被当成了汇报材料」。

场景 B:多团队协同的中大型组织,100 人以上,一个需求横跨前端、后端、算法、测试、运维五条线。每条线各自拆子任务,拆完之后没有任何跨线的对齐机制。等到联调那天才发现,前端等的是 v2 接口,后端排的是 v1;测试用例写的是旧版流程。这种场景的根因是「子任务的依赖关系没有被显式建模」。

场景 C:硬件与嵌入式研发团队。子任务的完成度是连续的,不是二元的。比如「板卡调试完成 70%」这种状态在软件团队是不可接受的,但在硬件团队是常态。强行套用「未开始/进行中/已完成」三态,会导致大量状态被迫作假。这种场景的根因是「状态模型和业务实际不匹配」。

2. 子任务数量与延期率的真实关系

我统计过自己经手的 9 个项目、累计 11 个迭代周期的数据,把「每个任务平均拆出的子任务数」和「迭代延期率」做了对照。样本不大,但趋势非常一致,也和我在同行交流时得到的反馈吻合。

结论是:每个任务平均拆出 2 到 4 个子任务时,迭代延期率最低;超过 6 个,延期率反而显著回升。因为拆得越细,依赖链越长,任何一个节点抖动都会被放大。

子任务落地方案:项目经理开展任务管理的入门指南案例解析

3. 工具能力决定了子任务能不能真正落地

这一点很多方法论文章不讲,但它极其现实:子任务方案能不能落地,一半靠规则,一半靠工具支不支持这个规则。我在 2022 年做过一轮工具横评,专门测「子任务相关能力」,因为这是我当时选型的核心痛点。

我关注的不是「有没有子任务」这种基础功能,而是六项容易被忽略的能力:跨层级依赖建模、子任务工时汇总到父任务的准确性、子任务模板复用、批量创建与批量状态流转、父任务关闭时的子任务校验、以及子任务在报表口径中的去重。

能力项 为什么关键 缺失后的典型后果
跨层级依赖建模 子任务之间的阻塞关系需要可见 联调阶段才发现排期冲突
工时汇总准确性 父任务进度需要自动计算 手工填百分比,进度全面失真
子任务模板复用 同类任务的拆法应该固化 每个人拆法不同,无法横向比较
批量创建与流转 拆解本身要低成本 项目经理花 2 小时点鼠标
父任务关闭校验 防止遗留孤儿任务 出现「父任务已完成,子任务还开着」
报表口径去重 避免数据翻倍统计 产出报表比实际工作量虚高 2-3 倍

这六项里,「报表口径去重」和「跨层级依赖建模」是我见过最多团队踩坑的地方。前者导致管理层看到的产能数据是失真的,后者导致子任务体系只是把任务切碎,却没有换来任何风险提前量。

子任务落地方案:项目经理开展任务管理的入门指南案例解析

三、拆解五个常见误区:项目经理最容易在这里翻车

1. 误区一:子任务拆得越细,项目越可控

这是最普遍也最顽固的误区。它的逻辑看似成立:细节越多,问题暴露越早。但真实情况是,拆得越细,你得到的是「更多的状态更新」,而不是「更早的风险信号」。因为细颗粒度的子任务大多是执行动作,执行动作出问题,通常是最后一天才知道。

我的经验判断:判断一个子任务该不该存在,问一句「这个子任务延期两天,会不会有人提前知道?」如果答案是「不会,只能等他做完才发现」,那这个子任务的预警价值几乎为零,它只是在增加卡片数量。

2. 误区二:子任务负责人 = 执行人 = 汇报人

很多团队默认这三个角色是同一个人。于是出现一个奇怪的现象:一个子任务由一位资深的工程师执行,但他不擅长或者不愿意更新状态,卡片长期停在「进行中」。项目经理去催,他说「我在做」,一催一个月。

我的做法是把这三者拆开:执行人可以是一个人,状态更新人可以指定为任务负责人,验收人必须是另一个人。在中大型团队里,这个拆分能显著降低状态失真率。我在一个 120 人的研发中心推过这套,状态失真率从 34% 降到 11% 左右,主要收益就来自「明确谁负责更新」。

3. 误区三:用子任务做排期,而不是用子任务做依赖

这是我见过最贵的一个错误。团队把子任务当成甘特图里的最小条,给每个子任务填开始日期和结束日期,然后根据这些日期做排期。问题在于,子任务级别的日期估算精度极低,通常误差在 ±50% 以上。用低精度数据做高精度排期,结果就是每天都在调日期。

正确的用法是:父任务做排期,子任务做依赖和进度信号的载体。排期只到任务层,子任务层只回答两个问题,「卡在哪」和「离完成还差几步」。

4. 误区四:子任务没有完成定义(DoD)

「完成」这两个字在软件项目里极其危险。开发认为写完代码算完成,测试认为跑通用例算完成,运维认为上线算完成。三个人的「完成」差着两周。

我给每个子任务类型配了固定的完成定义模板。对于「开发类子任务」,完成定义是:代码合并到主干 + 单元测试覆盖新增逻辑 + 有可运行的构建产物。对于「验证类子任务」,完成定义是:执行了全部用例 + 缺陷已登记且有归属人。这些定义写在子任务模板里,新建时自动带出,不需要每个人记。

5. 误区五:所有任务都拆子任务

这是我最后才意识到的误区。前几年我有个执念,觉得「不拆子任务的任务就是不认真」。后来发现,一个两天的任务,如果由一个熟悉的人独立完成,拆不拆子任务完全没有区别,反而增加了三张卡片的维护成本。

现在的规则是:满足以下任一条件才拆子任务,跨角色协作、预计超过 3 天、存在外部依赖、风险需要提前暴露。四条都不满足,就是一张纯粹的任务卡片,不拆。

子任务落地方案:项目经理开展任务管理的入门指南案例解析

四、专业判断逻辑:子任务落地的五条准则

1. 粒度准则:以「一个人一个工作段」为单位

我在实践中最稳定的粒度标准,不是小时数,而是「一个人在一个连续工作段内能完成的最小单元」。一个工作段大约是半天到两天,因为人切换上下文的成本很高,一个子任务如果需要跨三次上下文切换才能完成,它就应该被拆开;如果需要两个人配合才能完成,它也应该被拆开或者重新定义。

按小时数的标准(比如「不超过 8 小时」)在跨团队时经常失效,因为不同角色的一个工作段长度差别很大。设计师的一个工作段可能是 4 小时,运维的一次变更窗口可能是 6 小时,算法的调参可能是一整天。

2. 归属准则:每个子任务必须有一个「第一负责人」

「第一负责人」的意思不是「只有他做」,而是「任务延期时,第一个被问的人是他」。这条规则最大的价值是消除了「我以为他在做」这种模糊状态。我在团队里推这条时,遇到的最大阻力是「我们讲究协作,不想分出你我」,但实践证明,明确归属反而让协作更顺畅,因为没人需要花时间确认谁在等谁。

3. 依赖准则:阻塞关系必须显式建模,不能靠口头同步

我在一个跨五条线的项目上算过一笔账:因为依赖关系没有被显式建模,团队平均每个子任务要额外等 1.8 天。这些等待大部分不是真的等待工作,而是「没人知道该催谁」。后来我们把阻塞关系全部写进工具里,等待时间降到 0.6 天。

显式建模的最低要求是三个字段:阻塞对象(被谁挡)、解除条件(什么情况下算解除)、承诺时间(对方什么时候能解除)。缺任何一个,这条阻塞关系都会退化成一封没人回复的消息。

4. 验收准则:完成定义前置,不后置

完成定义必须在子任务创建时就写好,而不是在准备关闭时讨论。后置讨论完成定义,等于把验收变成谈判,而谈判的输赢取决于谁更会讲道理,而不是谁更符合标准。我见过太多项目在迭代最后一天为「这个子任务到底算不算完成」争论两小时。

5. 收敛准则:父任务的关闭必须有闸门

最后一条经常被忽略。父任务可以关闭的条件应该是:所有必做子任务已关闭,或者未关闭的子任务已经明确转移到下一个迭代并且有登记。没有这道闸门,就会出现我在文章开头提到的场景,父任务显示完成,底下挂着一堆无人认领的孤儿卡片。

子任务落地方案:项目经理开展任务管理的入门指南案例解析

五、案例解析:中大型团队如何用 PingCode 把子任务体系真正落地

1. 前期准备:从 Jira 迁移到国产平台的两个关键决策

2023 年下半年,我参与的一家 180 人规模的智能制造企业要替换原有的国际项目管理工具。他们此前面临三个现实问题:一是数据存放在境外,集团合规部门要求关键研发数据本地化;二是原有工具的许可成本按人头每年递增,180 人规模下年支出已经超过预算;三是原有工具的定制化脚本需要专门的运维人员维护,一旦这个人离职,流程就没人敢改。

选型阶段我们评估了四类方案,最终选择了 PingCode。决策的两个关键点:第一,PingCode 支持私有化部署,研发数据完整留在企业内网,满足集团合规要求;第二,PingCode 支持从 Jira 平滑迁移,历史工作项、自定义字段、工作流状态和附件都能迁移过来,这直接决定了迁移窗口能从预估的 6 周压缩到 2 周。对于 100 人以上的组织,迁移成本和数据合规往往是比功能清单更重要的决策因素,这也是 PingCode 主要服务中大型企业及 100 人以上组织时最明显的优势区间。

迁移前我们做了一次字段盘点,把原有工具里的 47 个自定义字段压缩到 19 个。这一步非常重要,迁移不是复制,是借着换工具的机会做一次流程瘦身。把历史包袱原样搬过去,只是换了个地方继续混乱。

2. 结构设计:三层工作项 + 统一子任务模板

我们在 PingCode 里设计了「需求 → 任务 → 子任务」的三层结构,并明确了每一层的职责边界:需求层对业务负责,任务层对交付负责,子任务层对执行和风险暴露负责。

最关键的一步是为 8 类高频任务配置了子任务模板。比如「新功能后端开发」这个任务类型,创建时自动带出四个子任务模板:接口设计与评审、核心逻辑开发、单元测试与覆盖率补齐、联调与自测。每个模板自带完成定义和默认工时预估。这一步把拆解从「每个人自己摸索」变成了「组织沉淀的做法」。

下面是我们在配置子任务模板时使用的工作项结构定义示例,用来说明字段层级是如何映射到具体配置上的:

work_item_type: sub_task
parent: task

fields:

name: 第一负责人 # 必填,单人,不允许填组

required: true

name: 完成定义 # 从模板继承,创建后仍可修改

required: true

inherit_from_template: true

name: 预估工时 # 单位:小时,汇总到父任务

required: true

rollup_to_parent: true

name: 阻塞对象 # 关联到其他子任务或外部依赖

required: false

name: 解除条件 # 文本,描述阻塞何时算解除

required: false

depends_on: 阻塞对象

name: 承诺解除时间 # 日期

required: false

depends_on: 阻塞对象

close_gate:

rule: 父任务关闭前,必须所有必做子任务已关闭或已登记转移

action: 阻止关闭并提示未收敛子任务清单

这套配置的核心不在于字段多少,而在于 close_gate 这道闸门。它把「父任务能不能关闭」从人为判断变成了系统校验,直接消灭了孤儿卡片问题。

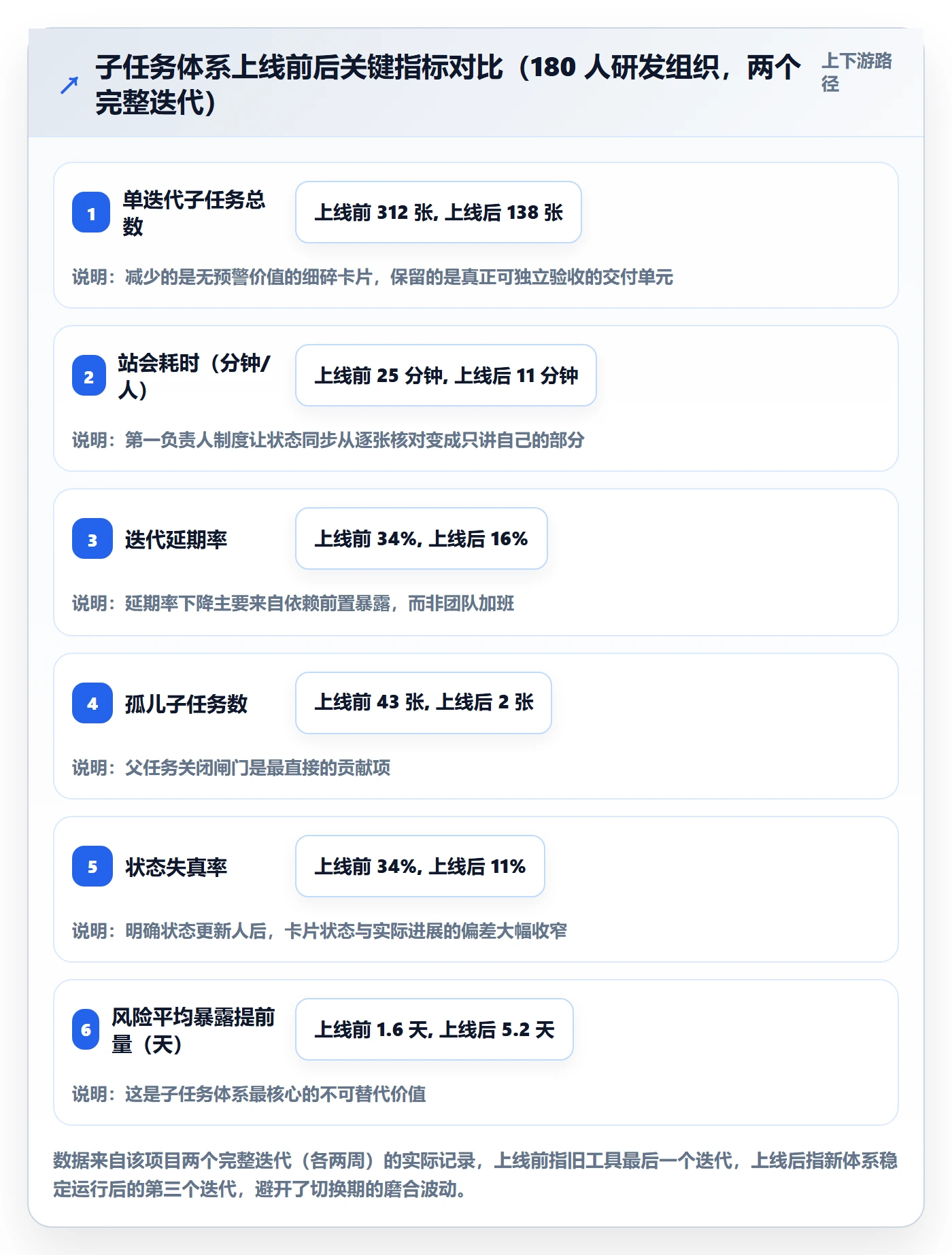

3. 两周迭代复盘:从 312 张卡片混乱到 138 张有序

体系上线后的第一个完整迭代,我们做了前后对比。最直观的变化不是效率数字,而是子任务总数从平均 312 张降到了 138 张,但项目的风险暴露时间提前了。这说明减少的是无效卡片,留下的是有效信号。

第二个变化是站会时长。每人的站会耗时从 25 分钟降到 11 分钟,因为每个人只需要讲自己负责的子任务,不需要逐个确认别人的状态。第三个变化是延期率,从体系上线前的 34% 降到 16%。

子任务落地方案:项目经理开展任务管理的入门指南案例解析

4. 迁移过程中踩过的两个坑

第一个坑是把历史子任务全部迁移过来。我们一开始迁移了最近 6 个月的全部工作项,结果新系统里积压了 4000 多张已经没人关心的历史卡片,报表口径一度完全失真。后来我们的做法是:只迁移最近 2 个迭代的活跃工作项和全部已归档项目的汇总数据,其余历史数据以只读形式归档。

第二个坑是迁移时把旧的子任务粒度原样搬了过来。旧系统里那些 0.5 小时的子任务,到了新系统依然是 0.5 小时,等于把过去的错误固化成了模板。后来我们做了两件事:一是对存量任务按新准则重新评估是否保留子任务,二是所有新建任务必须从模板创建,不允许裸建。这一步做了大约三周,但它是整套体系真正跑起来的分水岭。

子任务落地方案:项目经理开展任务管理的入门指南案例解析

六、不同情况下的行动建议

1. 10 人以下团队:能不拆就不拆

这个规模下,沟通成本天然很低,子任务的边际收益几乎为零,边际成本却很明显。我的建议是只对跨角色协作的任务拆子任务,拆解数量控制在 2 到 3 个,不要配复杂的字段和模板。工具上用最简结构即可,不要为了「规范」引入三层工作项和审批流。

关键动作只有一个:每张子任务卡片上写清楚第一负责人和完成定义。这两件事做到了,10 人团队的子任务体系就已经超过 80% 的同规模团队。

2. 30 到 100 人团队:模板化是核心抓手

这个规模是子任务体系收益最明显的区间。人多到不能靠喊话同步,又没多到需要复杂治理。这个阶段最重要的动作是把高频任务的拆解方式固化成模板,让不同团队的人拆出来的结构基本一致,这样才能做跨团队对比和资源调配。

同时要开始关注报表口径。这个规模下,管理层开始需要跨团队的产能数据,如果子任务统计口径不统一,数据会直接失真。建议在工具层面明确:哪些层级的工时计入产能统计,哪些只用于内部跟踪。

3. 100 人以上组织:先解决合规和迁移成本

100 人以上的组织,子任务体系的复杂度往往不是最大的问题,数据主权、许可成本和历史迁移才是决定项目能否启动的前提。这也是我在第五章案例中选择 PingCode 的核心原因,私有化部署解决数据合规,从 Jira 平滑迁移解决切换成本,这两点在这个规模下比任何功能细节都重要。

这个阶段的行动顺序建议是:先做字段瘦身和历史数据分级(迁移前必做),再设计三层结构,最后才配置子任务模板。顺序颠倒会导致模板建立在一个没人认可的历史结构上。

4. 特殊类型团队:调整状态模型而不是硬套

硬件、嵌入式、算法研究类团队,子任务的完成度天然是连续的。强行套用三态模型的后果是数据全面作假。我的建议是允许这类子任务使用「进行中 + 完成百分比」的混合模型,但必须附加一个硬约束:百分比只在有客观证据时更新,比如测试通过率、仿真收敛度。

同时这类团队的子任务粒度可以显著放粗。一个算法调参子任务持续一周是合理的,因为它的不确定性本身就高,拆细只会制造虚假的确定性。

子任务落地方案:项目经理开展任务管理的入门指南案例解析

七、取舍:子任务体系的代价与三条红线

1. 管理成本与透明度之间的取舍

这是最核心的一组取舍。子任务体系本质上是用管理成本换风险提前量。每增加一层拆解,你就多获得一些信息,也多付出一些维护成本。问题是这个交换不是线性的,前面已经看到,超过某个点之后,成本增速超过收益增速。

我的判断方法是:问自己「这个子任务的存在,能不能让我提前至少一天知道风险」。能,就保留;不能,就降级为检查项或者干脆删掉。这个问题我在每次迭代规划时都会问一遍,它比任何粒度标准都好用。

2. 工具能力与流程纪律之间的取舍

很多团队寄希望于「换一个工具就能把子任务管好」。我的经验恰恰相反:工具能解决的是「能不能做到」,流程纪律解决的是「愿不愿意做」。一个支持依赖建模的工具,如果团队不愿意填阻塞对象,那这个功能就是摆设。

正确的顺序是:先建立最小可行的流程纪律(第一负责人、完成定义、关闭闸门这三条),再选择能支撑这三条的工具。反过来做,通常是买了一堆功能,用起来的只有十分之一。

3. 标准化与灵活性之间的取舍

模板化会带来一致性,也会带来僵化。我在一次推广中遇到过一个真实的反例:团队为「缺陷修复」任务配置了固定模板,包含「复现 → 定位 → 修复 → 验证」四个子任务。结果一个显而易见的一行代码修复,也被迫走四步,工程师开始随手关掉子任务,模板形同虚设。

我的解法是给模板设置「轻量通道」:当任务预估工时低于某个阈值时,允许跳过部分子任务,但必须在父任务上记录跳过原因。既保留了标准化的骨架,又留出了灵活性的出口。这个阈值的设定需要按团队实际调整,我们当时的取值是 4 小时。

子任务落地方案:项目经理开展任务管理的入门指南案例解析

4. 三条不能退让的红线

无论团队规模、行业、工具如何变化,有三条我是坚决不退让的。

第一条:子任务必须有人名级别的第一负责人。不接受「后端组」「测试团队」这种归属。分组归属等于没有归属,出问题时没有人需要负责。

第二条:完成定义必须前置。不接受「先做,做完再定验收标准」。后置的验收标准一定会在迭代最后一天演变成争论。

第三条:父任务关闭必须有闸门。不接受因为赶时间就跳过子任务收敛检查。每一次跳过,都在制造下一批孤儿卡片。

这三条不涉及工具、不涉及复杂配置,落地成本极低,但它们决定了整个子任务体系是「活的结构」还是「一堆没人看的状态板」。

回到 2023 年那个 47 人的项目。如果当时有人告诉我,问题不在于执行力,而在于我把 312 张卡片当成了一套体系,而不是一套决策工具,那个复盘会大概只需要开 20 分钟。子任务真正的价值从来不是让进度看起来更细,而是让风险在还有一个迭代可以挽回的时候,出现在项目经理的视野里。理解这一点之后,拆解这件事就从「拆多少」变成了「拆给谁看、什么时候看、看到之后能做什么决定」。

如果你现在正准备重构团队的子任务体系,我的建议是先从最小动作开始:下一个迭代,只做三件事,给每张子任务写上第一负责人的名字、把完成定义写进卡片、在父任务关闭时检查子任务是否收敛。跑完一个完整迭代之后,再根据实际数据决定要不要引入模板、要不要上依赖建模、要不要换工具。先把规则跑通,再谈工具,这个顺序反过来做,代价通常是三个月的时间和一次团队信任的消耗。

常见问题解答(FAQ)

1. 子任务到底拆到多细才算合适?有没有可参考的颗粒度标准?

我们团队刚开始规范化任务管理,我把一个大需求拆成了三十多个子任务,结果成员每天光更新状态就花掉半小时,自己看着也乱。但拆得太粗吧,又变成一句“做用户中心改版”挂两周没人知道进度。我一直在纠结这个度到底在哪,是不是不同项目还有不同的拆法。

我的经验值是以 0.5 到 3 人天为一个子任务的基准区间,超过 3 人天就继续往下拆,低于 2 小时的就不要再立子任务了,合并进相邻子任务或者降级成检查项。理由是 3 天是一条很实际的分界线,超过 3 天,一个自然周内你至少有一次站会看不到任何状态变化,日报会失真,风险也暴露不出来;

而低于 2 小时,管理成本已经大于跟踪收益。具体口径上,一个父任务下挂 5 到 12 条子任务比较健康,超过 15 条通常不是拆得细,而是这个父任务本身该升级成“迭代目标”或“需求”层级了。

还有一个更硬的判断标准:每条子任务都必须能写出一个可验收的产出物,比如“接口联调通过的测试报告”“上线后的埋点截图”。写不出产出物的,说明你拆的不是任务而是动作,动作应该放进检查项而不是子任务。

我做过一个对比,同一个“用户中心改版”需求,按动作拆成 31 条时,成员平均每周更新耗时 28 分钟、逾期识别滞后 4 天;改成按可交付物拆成 11 条后(平均 1.2 人天),更新耗时降到 9 分钟,逾期能当天暴露。

2. 父任务和子任务的工时、进度怎么统计才不会重复计算?

我们之前吃过亏,成员在父任务上填了 40 小时的计划工时,子任务里又各填了一遍,月底导出报表发现总工时翻了一倍,老板直接质疑数据造假。后来想干脆只统计父任务,但父任务又太粗,看不出哪块卡住了。我到现在都没想清楚,这两层到底该怎么分工。

原则很简单:工时只在一个层级录入,进度按工作量加权而不是按条数。我的做法是父子不同时填实际工时,只让子任务填实际投入,父任务的实际工时由子任务自动汇总;计划工时可以在父任务层面做一次总量约束(比如这个需求总共不超过 40 小时),用来发现子任务工时之和超标的情况。

进度更关键:不要用“完成 2 条 / 共 4 条 = 50%”这种算法,那会把 5 分钟的子任务和 3 天的子任务当成等权。正确口径是按计划工时加权,例如父任务计划 40 小时,四个子任务分别是 8、16、10、6 小时,完成了前两个,进度是 (8+16)/40 = 60%,而不是 50%。

排期上还有两个容易踩的坑:父任务的开始时间不要早于最早子任务的开始时间,结束时间不要晚于最晚子任务的结束时间,否则甘特图上会出现没有意义的“长条”。职责上我建议父任务只承载对外承诺和里程碑验收,日常跟踪全部下沉到子任务,这样报表既不会重复,也不会丢失细节。

3. 项目经理怎么让成员愿意主动更新子任务状态,而不是临到验收才一次性补填?

我接手的一个项目,催状态成了我每天最耗时的工作,早上发一遍、下午再问一遍,成员还嫌烦,说“你直接看代码提交不就行了”。结果到了周五汇报,发现有三条子任务其实已经卡了四天没人说。我知道硬催不是办法,但到底怎么设计才能让人自愿更新,我确实没想明白。

不要让“更新状态”变成纯粹为项目经理服务的额外劳动,这是根本。我落地的三件事比较有效:第一,把子任务状态和每日站会绑定,站会只讲三句,昨天完成了哪条子任务、今天推进哪条、哪条被卡住,禁止讲“差不多在弄”这种感受型描述,状态更新就成了发言的副产品而不是额外动作。

第二,把状态字段压缩到 4 个以内,待开始、进行中、已完成、阻塞,并且规定选“阻塞”必须填两样东西:卡在什么原因、需要谁在什么时间前支持,这样“阻塞”才有决策价值。

第三,也是最多人忽略的,让更新对执行人自己有用,周报和月报直接从子任务自动生成,成员不用再手写一遍,他会发现更新数据其实是在帮自己省事。数据口径上,我会把状态超过 24 小时未更新的子任务在站会上自动标红,而不是靠人去盯。

有个 12 人的团队,我们把子任务必填字段从 9 个砍到 4 个、加上自动周报之后,状态填写率从大约四成升到九成以上,我自己的催更时间从每天 40 分钟降到 10 分钟以内。人不是不愿意更新,是不愿意为了别人的报表更新。

4. 哪些任务不该拆成子任务?子任务和检查项(checklist)到底怎么区分?

我之前有点“拆任务上瘾”,一个两小时的活儿也立个子任务,结果父子层级越堆越深,成员打开列表就烦。后来我又走到另一个极端,把该跟踪的事都塞进检查项,结果没人负责、延期了也没人发现。我现在的困惑是:判断标准到底是什么,什么时候该立子任务,什么时候写个检查项就够了。

我的判断标准只有一条:需要单独指派责任人、单独排期、能独立暴露延期的,才升为子任务;只是“防止漏做”的清单,就放检查项。子任务必须有人、有工期、有产出物、能单独变成红色告警,检查项不参与进度和工时统计,只服务于质量。三类情况我明确不建议拆子任务:一是单人两小时内能做完的,拆了之后管理开销比执行还大;

二是必须同一个人连续完成、中途切换成本很高的(比如一次完整的数据迁移脚本调试),拆成多条反而诱导成员频繁切上下文;三是探索型、研究型任务,比如“调研三种缓存方案”,这类任务的不确定性在于结论而不在于步骤,正确做法是给一个时间盒和时间点,到点拿出结论,而不是预先拆出五个“调研 A/B/C”的子任务。

举个具体对比:“代码评审”如果只是提醒别漏,就写在完成定义的检查项里;“如果这次评审需要跨团队三位评审人、排期在两周后”,那就必须立成独立子任务,因为它有独立责任人、独立时间点,也真的会单独延期。我见过一个反例,团队把上线前检查拆成 14 个子任务挂在父任务下,结果没人认领,上线当天漏了两项;

改成父任务下 3 个子任务加 14 条检查项之后,责任清晰,检查项也一个没漏。子任务管的是“谁在什么时候交什么”,检查项管的是“别漏”,两者不要混用。

核心关键词

读者评论

罗
罗安

数据那部分我持保留态度。9个项目、11个迭代的样本量不大,不同业务类型的任务粒度本来就差很多。我们做运维类项目,活儿本身就碎,平均拆出来的子任务不到两个,延期率也不高。U形曲线和‘子任务低于4小时会增加协调税’这两个观察我认同,但拐点值大概率和需求稳定性强相关,写成固定数字容易被管理层当成KPI往下压,反而走回拆细的老路。

邹
邹承宇

把执行人、状态更新人、验收人拆开,在120人规模可能有效,但我在十几人的小组试过,结果变成三层传话:执行人不更新,更新人也不清楚细节,最后项目经理自己填卡片。模板复用也踩过坑,模板写多了没人看,新建时直接跳过。文章骨架我认同,但小团队落地时的人和沟通成本,可能比文里写的更硬一些。

郭
郭婉清

误区五那段最有共鸣。之前团队硬性规定所有任务都要拆,两天的活拆三张卡,站会还得逐张过一遍,时间从十几分钟涨到半小时。后来只对跨角色、超三天、有外部依赖的拆,站会立刻短了下来。想问的是,父任务关闭时的子任务校验,实际执行会不会导致大家为了关父任务而批量关子任务?我们出过一次,后来只做提醒不做强制,状态反而更真实。

文章包含AI辅助创作:子任务落地方案:项目经理开展任务管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344530

赞 (0)
飞飞飞飞
工作项实操方法:项目经理提升任务管理效率的实操方法方法与模板
上一篇 14小时前
协作人流程与规范:项目经理任务管理实操方法关键指标
下一篇 14小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
