很多人第一次被问到"你的任务管理效率高不高"时,会下意识打开看板数一数:本周关闭了 47 个任务,比上周多了 9 个,效率提升了。我在 2021 年做过一次很打脸的统计,把一支 60 人研发团队连续 12 周的任务日志全导出来,逐条对齐创建时间、首次响应时间、每次状态变更时间和最终验收时间。结果是一个任务的平均生命周期 9.2 天,但真正被人"干活"的时间只有 1.8 天,剩下 7.4 天全在等待确认、跨组对齐、排队和返工。
更扎心的是,团队负责人当时的感受是"我们效率挺高的,任务都关得掉"。这就是任务管理效率这件事最大的陷阱:你在看板前端看到的关闭数量,和这个任务真实消耗的组织成本,几乎不是同一个东西。
这篇内容写给刚接手负责人角色、或者准备把团队任务管理从"能用"做到"有数据可依"的项目经理。我会先给出结论,再拆解我在这十几年里带不同规模团队时踩过的坑、用过的模板和判断标准,包括一次 300 人组织的任务流转改造全过程。
一、核心结论:任务管理效率的分母不是任务数,而是决策数
先把结论说在前面,后面所有方法都是围绕这三句话展开的。
1. 效率的分母是"经过正确决策的任务数",不是"关闭的任务数"
一个任务被关闭,只能说明它离开了一个状态列,不能说明它带来了价值、也不能说明它消耗的组织成本是合理的。我看到过太多团队,一个月关闭 400 个任务,其中 90 个是重复提交、70 个是被拆分后又合并回来的、还有 40 个在验收环节被退回。
真正值得追踪的指标是:在单位时间内,有多少任务在没有返工的前提下通过了验收,并且这个过程中消耗的等待时间有多长。把"关闭数量"换成"有效验收数",你会立刻发现很多团队的效率曲线是从平缓变成下降的。
2. 项目经理能撬动的只有三个变量
任务生命周期里,实际执行时间通常很难压缩,那是工程师的手速和专业度问题,项目经理改不动。真正能撬动的是另外三块:任务颗粒度、状态定义的清晰度、阻塞的暴露速度。这三块加起来,占据了一个任务 80% 以上的非执行时间。

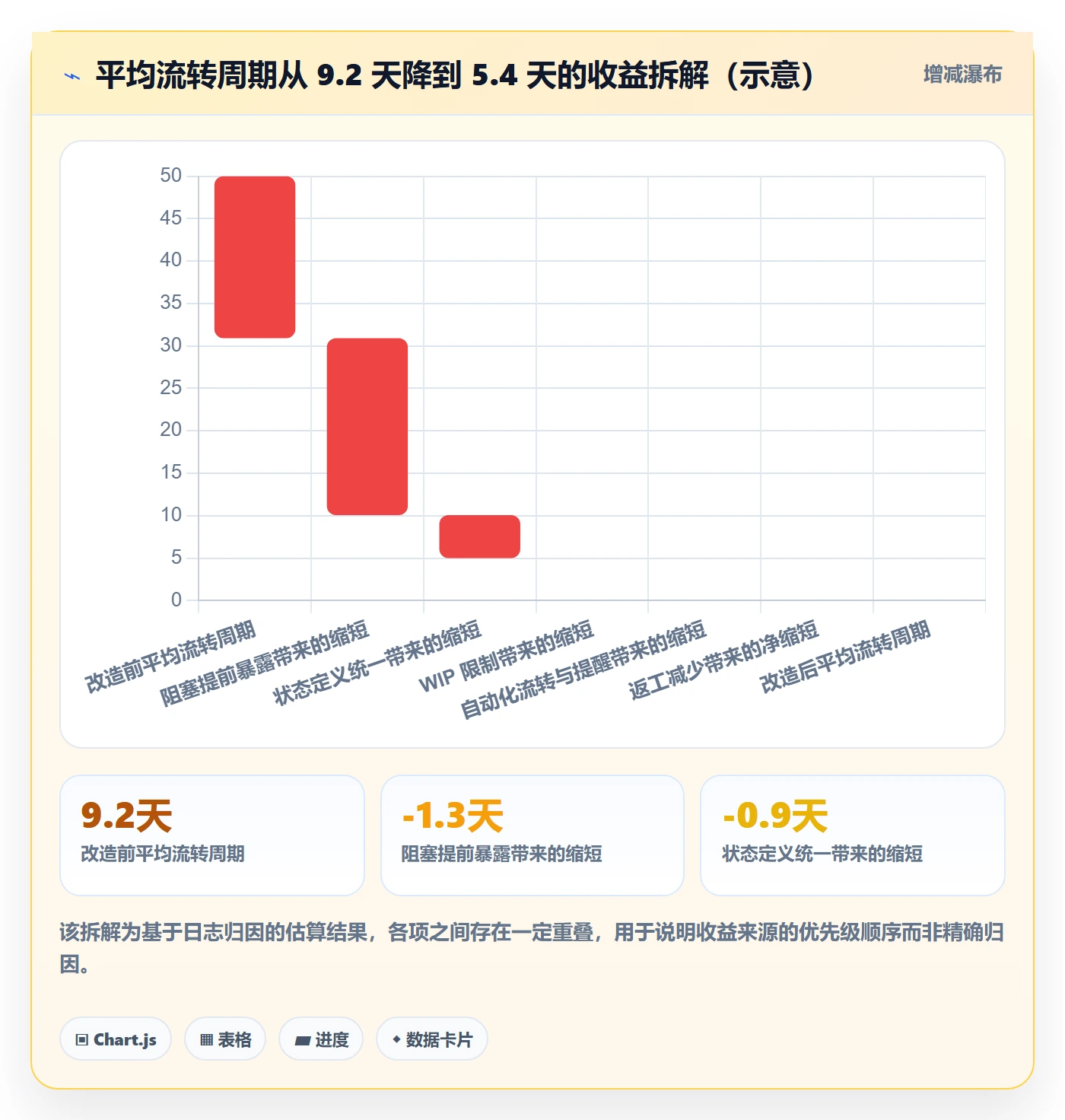

我把这个判断做成过一次现场验证。同一批任务、同一批人,只调整了任务拆分粒度和状态定义,平均周期就从 9.2 天掉到了 5.4 天,交付质量反而变好了。这不是工具带来的,是定义带来的。
3. 所谓"入门",指的是能用一套模板跑完一个完整迭代
很多入门指南默认你已经懂流程,直接给你一堆模型。我的定义不一样:入门是指你能在一个迭代周期内,用一套固定模板完成从任务创建、拆解、流转、阻塞升级到复盘的全过程,并且能拿出三个数字证明它有效。做不到这一步,后面所有的度量都是空谈。

二、背景与真实场景:三个阶段的效率断崖
我不是从理论出发讲这件事的,而是从三次真实的翻车里总结出来的。这三个阶段几乎每个项目经理都会经历,而且每个阶段的解法完全不同,用错阶段的解法会比不做更糟。

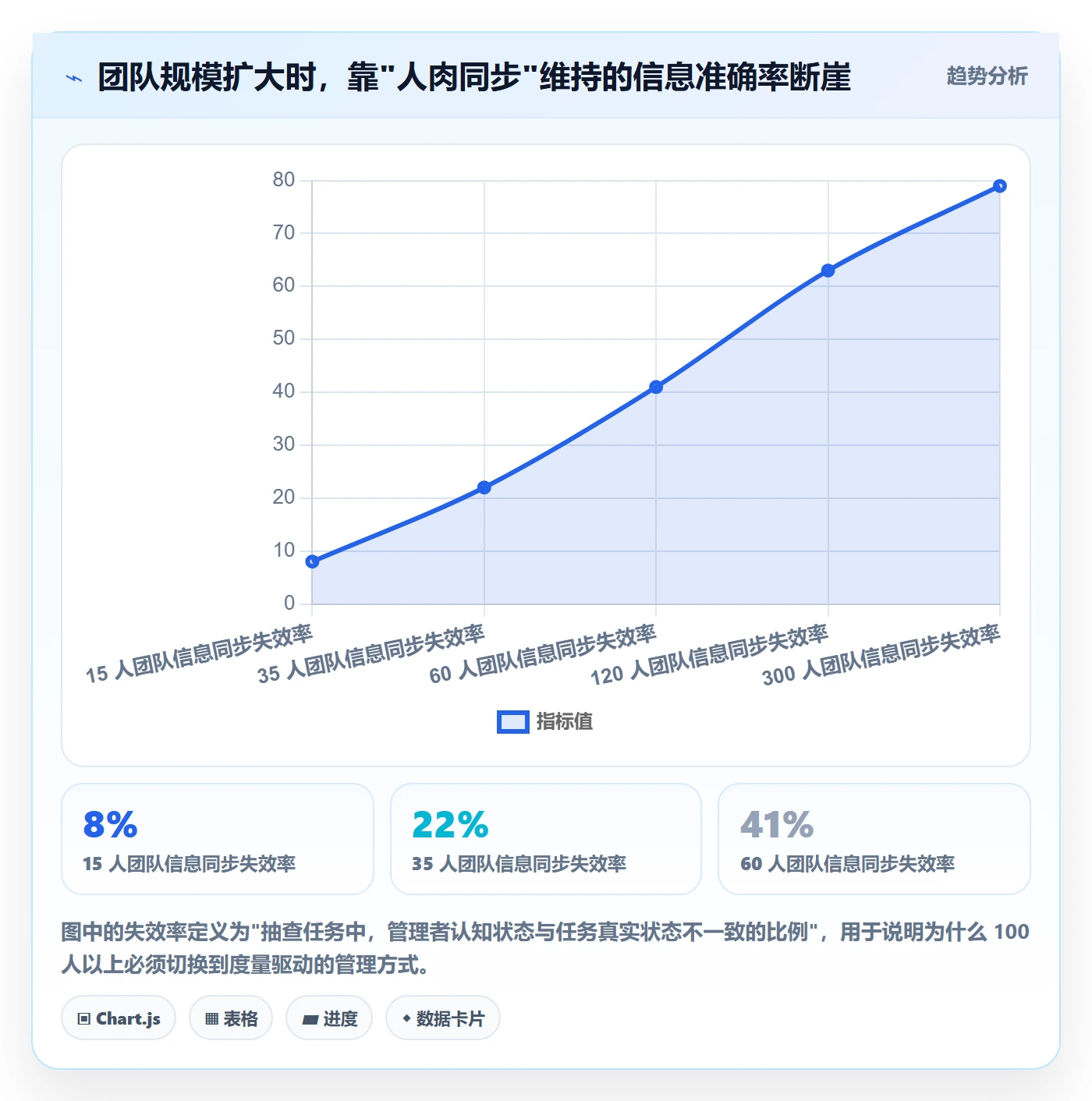

1. 15-20 人:靠人肉同步还能撑住,但已经在漏水
这个阶段最常见的做法是即时通讯里拉一个群,任务靠"谁说了算谁记"。特点是响应极快,一个需求上午提下午就能有人接。我待过的一支 18 人团队,前 6 个月没有任何工具,交付节奏居然还不错。
但漏水的信号会先出现,只是没人当回事。典型信号有三个:同一个问题被问了两次以上、跨组依赖靠"我记得他答应过"、月末复盘时说不清上周到底做了什么。这个阶段其实不需要复杂工具,需要的是一张统一的表格和一条硬规则:所有跨人协作的任务必须落到一个地方。
2. 30-100 人:工具上线了,流程没上线
这是我见过翻车率最高的阶段。团队终于买了工具,开了一次盛大的启动会,结果三个月后回归到"工具里写一份、群里说一份"的双轨状态。
原因不是工具难用,是状态定义权和验收标准没有分配清楚。谁有权把一个任务从"待确认"推进到"已确认"?需求方还是开发负责人?没人知道。于是所有人都选最安全的状态不动,看板慢慢变成了一块装饰板。
我在 2020 年接手的一支 70 人团队就卡在这里。上线三个月后我抽查了 200 个任务,有 137 个任务的最后更新时间超过 5 天,其中 88 个实际早已完成但没人去改状态。状态失真率 44%,意味着这块看板的任何统计结论都不可信。
3. 100 人以上:没有度量的流程等于没有流程
到了 100 人以上,管理半径会硬性限制你的信息获取能力。你不可能靠走一圈就了解项目状态。这个阶段唯一能依靠的就是数据,但前提是数据得是被结构化生产出来的。
关键转折点在于:你从"推动任务"的人,变成"设计任务流动规则"的人。这两件事需要的技能完全不同。前者靠沟通和跟进,后者靠度量、约束和自动化。很多项目经理在这个转折点上卡了两三年。
4. 我踩过的第一个大坑:把看板做成"进度汇报墙"
早些年我做过一件事,现在回想起来挺蠢的:我要求每个人每天下班前更新自己的任务状态,我会在早会上把没更新的名单念出来。结果是,所有人都在下班前 5 分钟批量改状态,数据看起来极其健康,实际信息量为零。
我花了两个月才明白,问题的根源不是执行力,是我把工具数据变成了考核依据。这就是典型的古德哈特定律:当度量指标变成目标,它就不再是好的度量指标。这条教训后来改变了我设计所有模板的方式,模板必须让填写这件事本身对执行者有利,而不是纯粹为管理者服务。

三、拆解常见误区:项目经理最容易掉的七个坑
下面七个误区,我几乎在每一支新团队里都能见到至少三个。它们的共同特点是:看起来都在做正确的事,但方向偏差会让后续所有投入都打水漂。
1. 误区一:把任务管理等同于待办清单管理
待办清单解决的是"我别忘事",任务管理解决的是"团队如何在不确定中推进工作"。两者的差别在于:清单是私有的、线性的;任务是共享的、有依赖关系的、有验收标准的。
判断标准很简单:如果一个任务卡片里没有"验收标准"这一栏,它就不是任务,只是一个提醒。我见过太多团队的任务标题写着"优化登录流程",然后所有人都不知道做到什么程度算完成,最后靠返工补齐。
2. 误区二:任务颗粒度过粗、过细,或者两者同时存在
过粗的任务(超过 5 天工作量)会导致状态长期不动,失去跟踪价值;过细的任务(少于 2 小时)会让管理成本超过执行成本。最麻烦的是两者混在一起,一个迭代里既有"重构支付模块"这种 20 天的巨无霸,也有"修改按钮文案"这种 10 分钟的小事。
我的经验基准是:单个任务的理想生命周期是 1-3 天。超过 3 天必须拆分,低于 2 小时建议合并到父任务下的检查项。这条规则能把任务状态的真实性提高一大截。
3. 误区三:状态列越多越"精细"
我接手过一块有 14 个状态列的看板,从"需求收集"一直到"灰度完成待文档"。结果是没人能记住每个状态的定义,任务全堵在中间几个列里,统计出来的流转时间毫无意义。
状态列的数量和状态准确率是反向关系。原因在于每个状态列都需要一个明确的"进入条件"和"离开条件",超过 5-6 个状态后,人对边界的判断就会开始模糊。

4. 误区四:只统计进度,不统计阻塞
这是最容易被忽略、收益却最大的一条。绝大多数团队的周报里只有"完成了多少",没有"被什么卡住了、卡了多久"。
我在自己的团队里加了一个很简单的规则:任何任务只要超过 24 小时没有状态变更,就必须在卡片上标注阻塞原因或说明为什么不需要变更。这条规则落地后,我们发现平均阻塞暴露时间从 2.6 天降到了 0.4 天,仅这一项就让整体交付周期缩短了 1.3 天。
5. 误区五:用会议替代状态更新
每天 30 分钟站会 × 15 人 = 7.5 人时/天,一个月就是 165 人时。如果这 165 人时只是用来"汇报谁在做什么",那它是纯粹的浪费,这些信息本来应该由任务系统自动提供。
我的判断是:站会只应该讨论两件事,阻塞和一个迭代内的风险判断。凡是能在工具里看到的信息,都不应该在会上被复述。把这句话落到实处,通常能把站会时间压缩一半以上。
6. 误区六:把工具数据当考核数据
前面讲过我的教训。这里补充一个更隐蔽的版本:把"任务关闭数量"纳入绩效。结果一定是任务被拆得极碎、重复任务大量产生、没人愿意接复杂任务。
工具数据可以用来发现问题、优化流程,但不能直接对应到个人评价。如果确实要考核,考核结果指标(如缺陷率、准时交付率),不要考核活动指标(如任务数、代码行数)。
7. 误区七:迷信"万能模板"
网上流传的模板大多是给软件外包团队设计的,直接用在硬件研发、市场活动、内容生产上会严重水土不服。模板的价值在于结构,不在于字段本身。
我自己的做法是:找三份不同来源的模板,抽出它们共有的字段(这些通常是真需求),然后为我的团队补上 2-3 个特有字段。比如内容团队必须有的"发布渠道"和"合规审核人",研发团队必须有的"影响范围"和"回滚方案"。
四、专业判断逻辑:四个度量维度、一条法则、一个公式
误区讲完,接下来是我实际在用的判断逻辑。这部分有点干,但它是整套方法能不能自洽的关键。如果你的团队已经过了"把任务记下来"的阶段,这部分的价值最大。
1. 四个必须量化的维度
我建议每个项目经理至少盯住这四个指标,其他都可以暂时不管。
| 维度 | 定义 | 健康区间(我的经验基准) | 异常时的首要怀疑对象 |
|---|---|---|---|
| 流转效率 | 任务从创建到验收的平均耗时 | 2-5 个工作日 | 任务颗粒度、跨组依赖 |
| 阻塞暴露速度 | 从阻塞发生到被记录的时间 | < 8 小时 | 状态更新规则、心理安全感 |
| 状态准确性 | 抽查状态与真实状态一致的比例 | > 85% | 状态列数量、权责定义 |
| 返工率 | 验收未通过被退回的任务占比 | < 12% | 验收标准清晰度 |
这四个维度不是并列关系,而是有因果链的:验收标准不清晰 → 返工率上升 → 流转效率下降;状态定义模糊 → 状态准确性下降 → 阻塞暴露变慢 → 流转效率再次下降。所以当流转效率出问题时,不要直接去催执行,先倒推去看前三个。
2. 利特尔法则:为什么加人反而更慢
利特尔法则原本是排队论里的公式,但它在任务管理里同样成立:
平均交付周期 = 在制品数量(WIP) ÷ 吞吐率(每周完成数)
例:某团队同时在推进 31 个任务,每周平均完成 10 个
平均交付周期 = 31 / 10 = 3.1 周
这条公式解释了一个我非常确信的现象:在吞吐率不变的情况下,同时开工越多,每个任务的交付周期就越长。而交付周期变长会带来两个连锁反应,需求方失去耐心开始插单、团队在多任务切换中损失效率,最终吞吐率进一步下降。

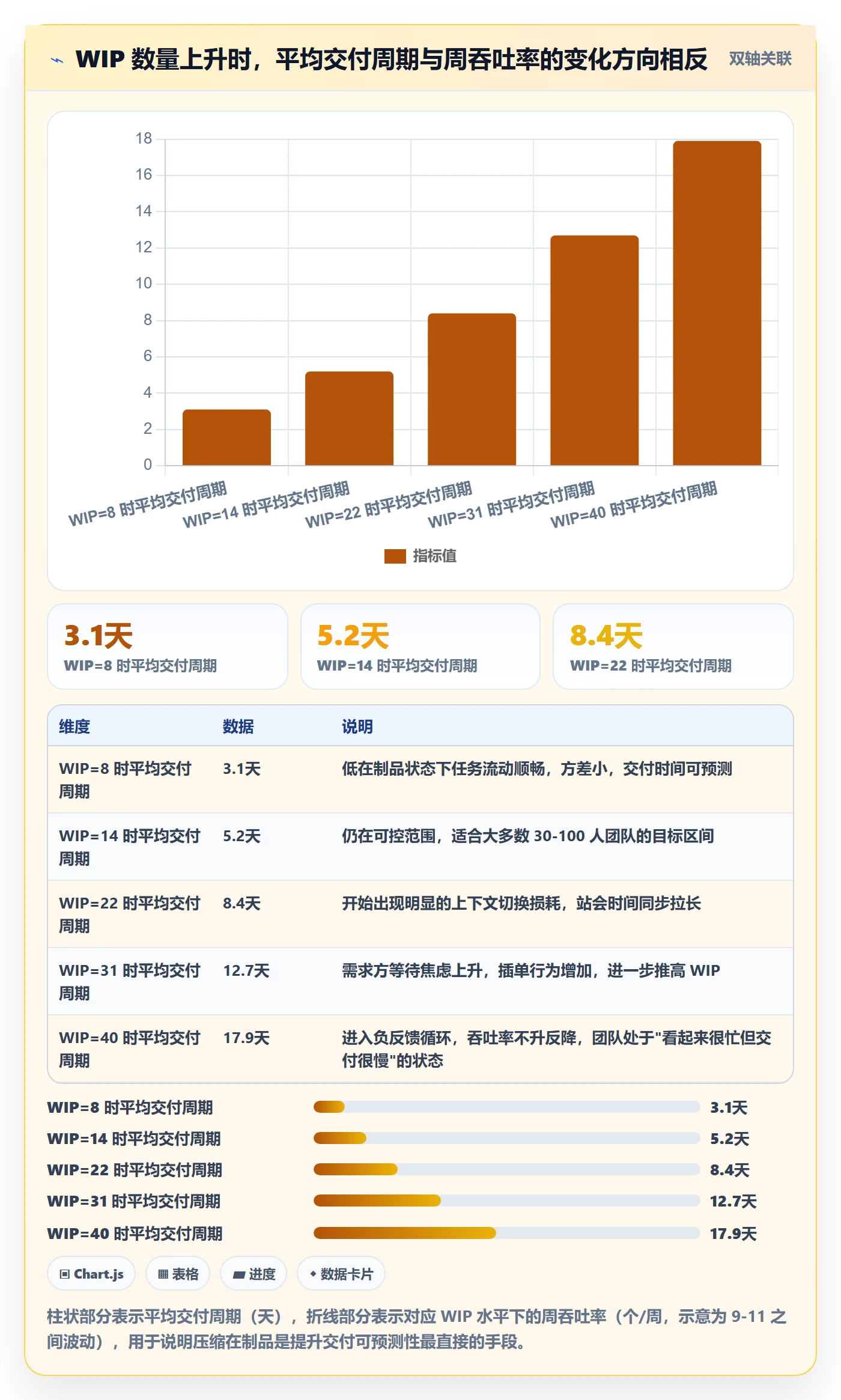

这也是为什么加人有时反而更慢。新成员会带来更多并行分支、更多沟通链路、更多上下文切换,如果 WIP 限制不设立,吞吐率的提升会被周期延长完全抵消。

3. 优先级公式与判断树
优先级这件事,"重要紧急四象限"大家都背得出来,但落到具体任务上依然会吵架。我自己的做法是把它变成一个可以直接算的式子:
优先级得分 = (业务价值 × 紧迫系数) / (工作量 × 不确定性系数)
业务价值:1-5 分,由需求方给出,必须附带一句话说明
紧迫系数:1.0 / 1.5 / 2.0(正常 / 有硬截止 / 阻塞他人)
工作量:以"人天"计,超过 5 人天必须先拆分再评估
不确定性系数:1.0 / 1.5 / 2.5(方案明确 / 需调研 / 技术可行性未知)
这个公式的价值不在于算出精确数值,而在于把"我觉得这个更重要"这种无法验证的判断,变成四个可以讨论的参数。当有人质疑排序时,讨论的焦点会从立场转向参数,效率会高很多。
需要提醒的是,不确定性系数很容易被低估。我自己的经验是,凡是需要跨团队协调的任务,不确定性系数至少给 1.5。
4. 从"看板"到"决策系统"的三级跳
我把任务管理系统的成熟度分成三级,你可以对照看看自己在哪一级。
- 第一级:可见。所有任务在一个地方,状态基本准确。达标信号是"你能在 30 秒内说出任意一个任务当前的状态和负责人"。
- 第二级:可预测。能基于历史数据给出交付区间。达标信号是"你能回答'这个需求大概什么时候能上线',并且误差小于 30%"。
- 第三级:可优化。能定位瓶颈并验证改进效果。达标信号是"你能说出上个月做的流程调整带来了几个百分点的改善"。
大多数团队长期停在一级和二级之间。要跨到第三级,必须要有能承载历史数据和自定义度量的平台,这一点后面会具体讲。
五、真实案例与数据观察:一次 300 人组织的任务流转改造
接下来这部分是我自己参与过的一次改造,从立项到跑出稳定数据用了 5 个月。我把过程和数据都放出来,你可以对照自己团队的情况判断哪些能直接用。
1. 案例背景
组织情况:一家做企业服务的公司,研发中心约 300 人,分 9 个产品线小组,每个小组 25-40 人。改造前用的是自研 + 表格的混合方式,一部分小组有自己的看板,一部分用表格,跨组协作靠邮件和即时通讯。
改造前的三个核心痛点:跨组依赖不透明、状态数据不可信、管理层要一份准确的项目周报需要 3 个人花一整天手工汇总。周报的数据滞后平均 4 天,也就是说管理层看到的永远是 4 天前的世界。
2. 迁移过程:从字段映射到工作流对齐
我们最终选择了 PingCode 作为统一平台。选它的直接原因是三个硬条件都满足:支持私有化部署、能平滑承接原有平台的历史数据、在国产化替代场景下有完整的落地经验。这个组织当时有明确的私有化部署要求,这一点直接筛掉了大部分云端方案。
迁移我们分成了四步,每一步都有明确的验收标准。
- 字段映射(第 1-2 周)。把原有平台和表格里的自定义字段逐一对齐,合并重复字段,废弃无人使用的字段。这一步我们砍掉了 37% 的冗余字段,是后来状态准确率能提升的关键前提。
- 工作流对齐(第 3-5 周)。9 个小组原来有 6 套不同的工作流,我们统一到一套主流程加两套变体。统一过程中最大的争议是"待验收"的定义,最后定成"开发完成且自测报告已提交"。
- 历史数据迁移与双跑(第 6-9 周)。历史数据分批迁移,同时在旧系统保留只读权限,用于核对。这一步最容易被压缩,但我强烈建议不要省,我们在这两周里发现了 11 个字段映射错误。
- 度量看板上线(第 10-12 周)。上线阻塞时长、流转周期、返工率三张报表,前两周只做观察不做考核,让团队先适应被"看见"。

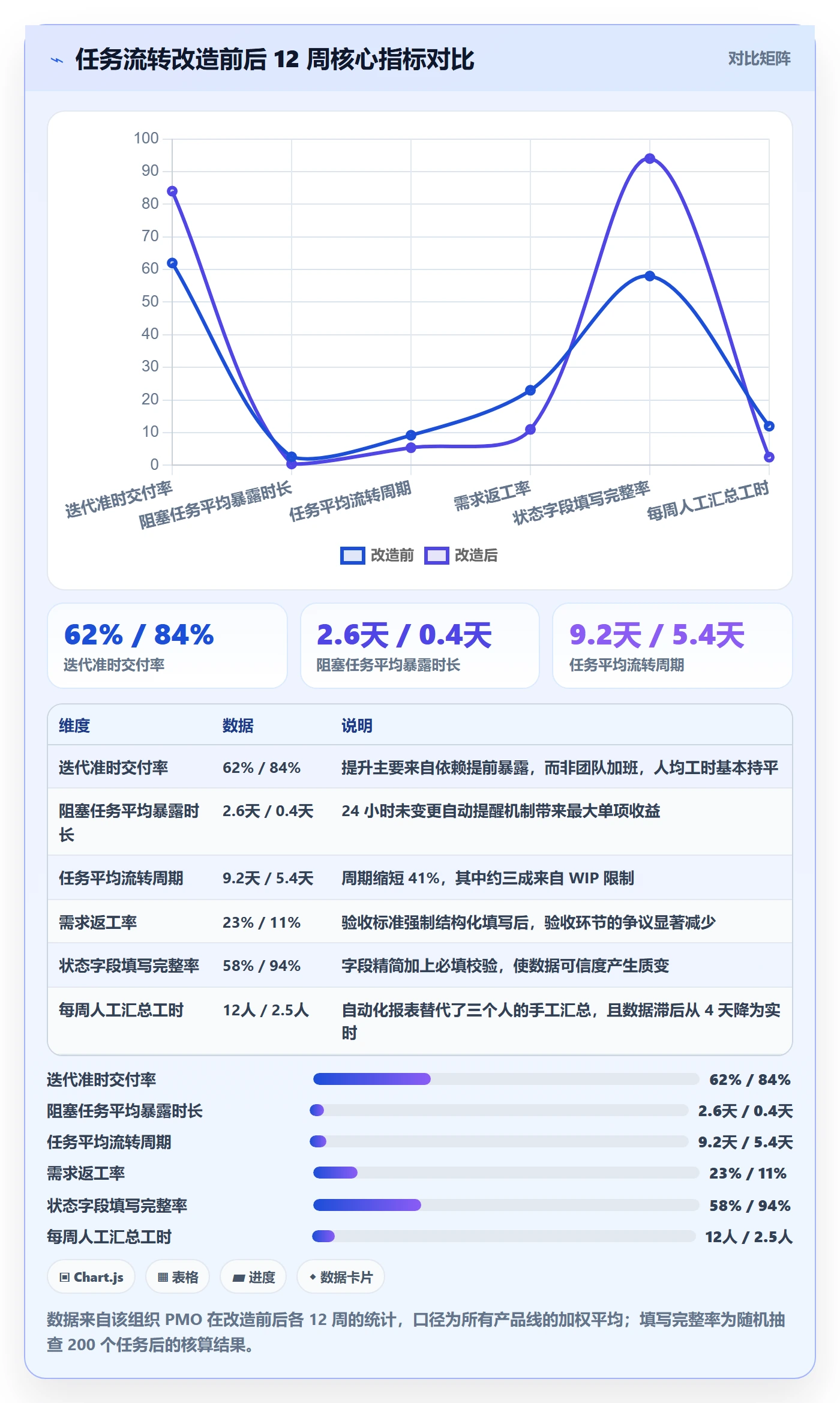

3. 迁移前后 6 个指标的变化
以下是改造前后各取 12 周数据的对比。为了避免季节性影响,两边都避开了季度末和长假。

4. 我对这个案例的三个判断
第一,收益的大头来自"定义"而不是"工具"。回头看,84% 的准时交付率和工具本身关系不大,真正起作用的是字段精简、状态统一、验收标准结构化这三件"定义"工作。工具的作用是让这些定义有了强制执行的载体。

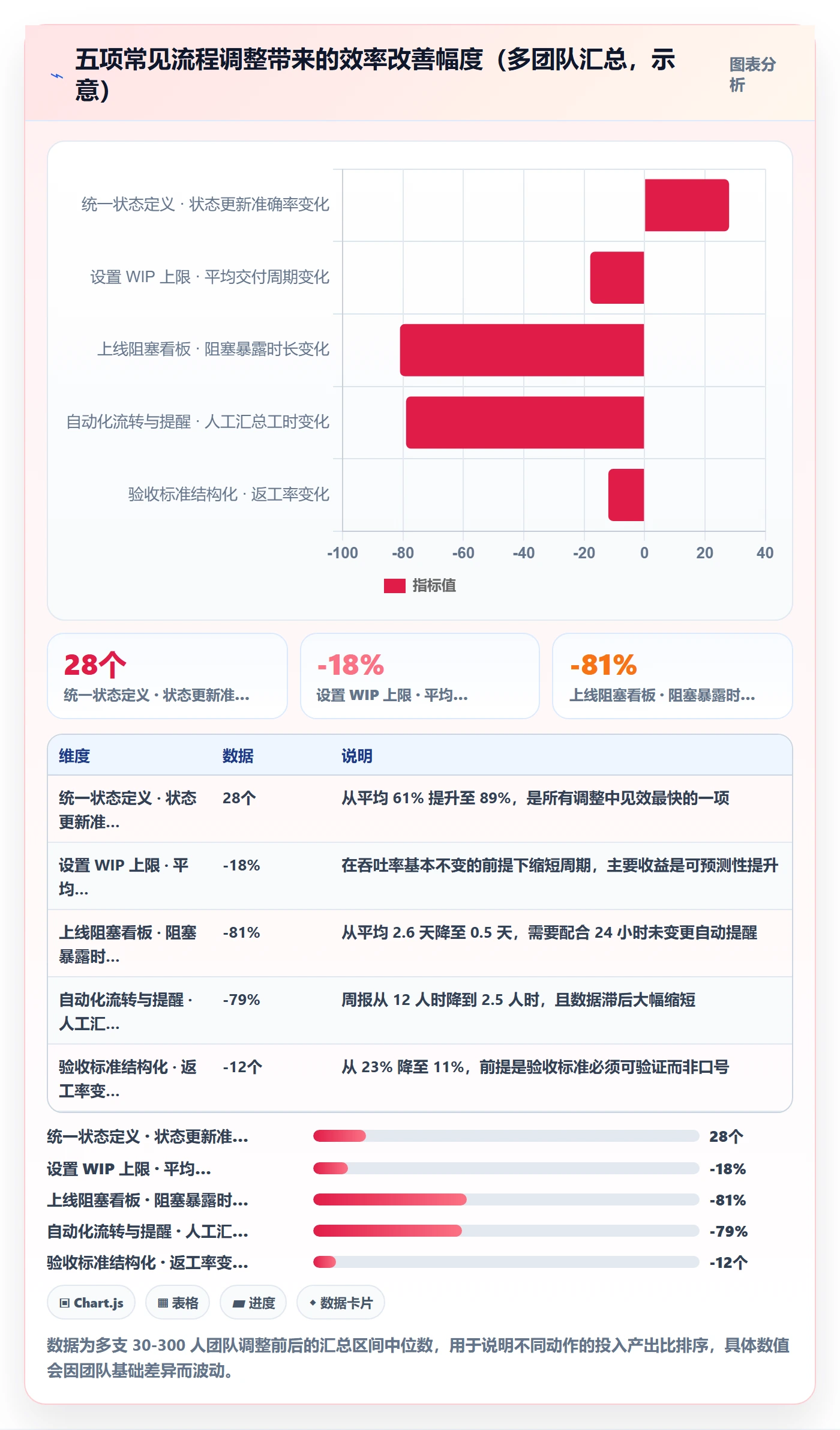

第二,迁移成本被严重高估,迁移收益被严重低估。很多人担心迁移会打断业务。我们的实际体验是:迁移期确实有 3 周左右的效率波动,但双跑结束后数据质量带来的决策效率提升,两个月就覆盖掉了全部成本。真正危险的不是迁移本身,而是"迁移了一半然后两套并行"。
第三,90 天是观察期的最小粒度。前 30 天的数据几乎一定会变差,因为大家刚开始如实填写,把原来隐藏的问题暴露了出来。如果管理层在这个阶段就下结论说"改造失败",后面所有收益都拿不到。

六、不同情况下的行动建议
同样的方法用在不同规模的组织上,优先级完全不同。下面按四种常见情况给具体动作。
1. 20 人以下团队:先统一入口,别急着上工具
这个阶段最重要的事只有一件:让所有跨人协作的任务落到同一个地方。选一个够用的平台,或者一张结构化表格都行,关键是"只有这一个地方"。
具体动作:
- 定义 3-4 个状态,不超过 5 个,写清楚每个状态的进入条件。
- 每个任务必须有负责人和验收标准,验收标准用"能/不能"句式写,避免"优化""完善"这类词。
- 每天一次 15 分钟站会,只看阻塞,不看进度。
- 不要引入任何度量报表,这个阶段的数据量还不足以支撑统计结论。
2. 30-100 人团队:把状态定义当成第一优先级
这个阶段的核心矛盾是"每个人都有自己的理解"。你要做的不是加规则,而是消除歧义。
具体动作:
- 组织一次状态定义工作坊,让每个小组把自己在用的状态写出来,然后现场合并。通常 6 套能合并成 1 套主流程加 1 套变体。
- 为每个状态写明"离开条件",例如"待验收"的离开条件是"测试通过且产品确认"。
- 设立 WIP 上限,起步值建议设在团队人数的 0.5-0.8 倍。
- 上线阻塞看板,把"超过 24 小时未变更"的任务自动聚合到一个视图里。
3. 100 人以上 / 多产品线组织:先建度量体系,再谈流程统一
这个规模的统一流程成本极高,强行统一会引发大量抵触。更有效的路径是先统一数据口径,再逐步收敛流程。
具体动作:
- 先定义 3-5 个全局指标的计算口径,所有产品线必须按同一口径上报。
- 允许各产品线保留自己的子流程,但对外接口状态必须一致。
- 建立一层跨组的依赖视图,专门展示"谁在等谁"。
- 设置 90 天观察期,前 30 天只看不改。
这类组织通常还有几个硬约束:数据不能出内网、需要和已有账号体系打通、迁移时不能丢历史记录。PingCode 在这类场景下比较适中的一点是它支持私有化部署,同时提供从主流海外平台平滑迁移的路径,对正在做国产化替代、又不想重做一遍流程设计的中大型组织来说,迁移成本和二次设计成本会低很多。我建议在选型时把"能不能把历史任务和迭代数据完整带过来"作为硬性评估项,这一项没做好,后面所有度量都得从零开始。
4. 有信创与私有化要求的组织:先跑通合规,再谈效率
这类组织的选型顺序和普通团队相反。普通团队先看功能,这类组织必须先看部署形态和数据边界,功能反而是次要的。
具体动作:
- 先做一次部署验证,把账号体系、权限模型、审计日志这三块跑通。
- 再验证数据导入导出能力,重点看历史任务、迭代、工时数据的完整性。
- 最后才做流程适配和度量搭建。

七、不同情况下的取舍
任务管理里没有"全都想要"的选项,每一个选择都要付出代价。下面四组取舍是我被问得最多的。
1. 自建看板 vs 采购平台
自建的优势是贴合和便宜(初期),劣势是维护和度量的长期成本。采购平台的优势是开箱即用和持续迭代,劣势是初期配置成本和流程适配摩擦。
我的判断依据是团队规模和变化速度:如果团队规模在 30 人以内且半年内不会有大幅扩张,自建或轻量方案完全够用;超过 50 人,或者一年内预计翻倍,采购平台的长期成本更低。

2. 流程标准化 vs 团队自治
标准化带来可比性,自治带来执行意愿。我的经验是分两层处理:对外接口层(状态命名、验收标准、依赖登记)必须标准化;内部执行层(任务拆分方式、内部评审流程)留给团队自治。
强行把两层都标准化,短期数据会很好看,半年内一定会出现"填表式合规",数据全对,但没人真的在用。
3. 度量深度 vs 数据失真
度量越细,越容易触发数据失真。这是一个明确的权衡,不是可以两全的事。
我的做法是设置一个"度量红线":只度量团队层面的结果指标,不度量个人的活动指标。团队层级的返工率、流转周期值得追踪;个人层级的任务数、在线时长不值得,因为它们几乎必然被优化成虚假数据。
4. 迁移成本 vs 沉没成本
很多团队明知现有平台已经不适合,却因为"历史数据都在里面"而一直拖着。这里要算清楚一笔账:继续使用不合适的平台,每个月的隐性成本是多少?
我在前面那个 300 人案例里算过:改造前每周 12 人时的手工汇总、4 天的数据滞后、23% 的返工率,折算下来每个月的隐性成本远超迁移的一次性投入。真正需要警惕的不是迁移成本,而是迁移过程中两套系统长期并行,那才是最大的成本黑洞。

八、可以直接套用的四套模板
前面讲了判断逻辑,这里给出我实际在用的模板。它们不复杂,但每一条都来自具体的失败经验。你可以直接用,也可以按前面讲的思路改造。
1. 任务卡片模板
这套字段是我在砍掉了十几个冗余字段之后留下来的最小集合。核心原则是:每一个字段都有人在用,如果一个字段连续两个迭代没人看,就把它删掉。
task_id: PRJ-1042
title: 结算单导出增加按项目维度过滤
owner: 张磊
size: M # S ≤1天 / M = 1-3天 / L >3天必须再次拆分
value: 减少财务每月手工核对约 6 人时
acceptance: # 必须可验证,避免"优化""完善"
导出文件新增"项目名称"列
单次导出 5 万行耗时 < 30 秒
空项目数据不报错,返回空文件
depends_on: [PRJ-1038]
blocker: 无
due: 2024-06-14
last_update: 2024-06-11 09:20
其中 acceptance 和块 last_update 这两项是必须的。前者决定验收会不会扯皮,后者决定阻塞能不能被及时发现。
2. 状态与流转定义模板
状态定义的关键不是名字,而是"离开条件"。下面这套是我们验证过可用性最高的一版,一共 6 个状态。
| 状态 | 进入条件 | 离开条件 | 超时阈值 |
|---|---|---|---|
| 待澄清 | 任务被创建 | 验收标准已确认且无歧义 | 2 个工作日 |
| 已确认 | 验收标准通过评审 | 负责人已排入迭代 | 3 个工作日 |
| 进行中 | 负责人已开始处理 | 自测通过并提交验证 | 按 size 折算 |
| 待验证 | 自测报告已提交 | 验证通过或退回 | 2 个工作日 |
| 待发布 | 验证通过 | 已进入发布计划 | 5 个工作日 |
| 已关闭 | 上线并确认无回滚 | , | , |
超时阈值那一列是这套模板里最容易被忽略、但价值最高的部分。任何超过阈值的任务会自动进入阻塞视图,不需要任何人主动上报。这解决了"没人愿意说自己卡住了"的心理成本问题。
3. 每周任务健康度检查表
我每周五花 30 分钟做一次检查,只看五个数字。做久了之后,看这几个数字就能判断下周会不会出问题。
- 当前 WIP 数量:是否超过上限。超过就说明下周需要先做减法,不要再接新需求。
- 超过 48 小时未变更的任务数:超过 3 个就要逐个去看为什么。
- 阻塞任务数与平均阻塞时长:阻塞时长上升通常预示跨组依赖出问题。
- 本周退回任务数:连续两周上升,说明验收标准或需求质量出了问题。
- 下周待启动任务中有依赖的比例:比例超过 40%,下周的准时交付率大概率会掉。
4. 阻塞升级模板
阻塞处理慢,往往不是没人管,而是不知道该找谁、该说什么。我要求所有阻塞按这个格式登记,一段话就能把问题说清楚。
【阻塞登记】
任务:PRJ-1042 结算单导出增加按项目维度过滤
阻塞类型:跨组依赖 / 环境问题 / 决策待定
阻塞描述:依赖 PRJ-1038 的数据字典变更,该任务已逾期 3 天
影响:本任务预计延期 4 天,会导致 6 月 20 日上线的财务报表功能顺延
需要谁在什么时候做什么:@数据组 李工,6 月 12 日前给出数据字典冻结时间
已尝试:6 月 10 日、11 日两次在群里询问,未获明确回复
升级路径:若 6 月 12 日 12:00 前无响应,升级至研发负责人
这个模板里最关键的是最后两行。"已尝试"决定了升级是否合理,"升级路径"决定了它不会无限期悬空。没有这两行,阻塞登记很容易变成抱怨。
九、下一步:7 天启动计划
如果你读到这里想立刻动手,我建议不要一次性铺开。下面这个 7 天计划是我带新人负责人时最常用的一版,投入不大,但能让你在一周内拿到第一组可比对的数据。
- 第 1 天:导出最近 8 周的任务数据。不管格式多乱,先导出来。你会第一次看到任务的数量分布和实际耗时分布。
- 第 2 天:统计三个基线数字。平均流转周期、超过 48 小时未变更的任务比例、退回任务占比。这三个数字就是你后续所有改进的参照物。
- 第 3 天:开一次 90 分钟的状态定义会。把所有人正在用的状态列出来,现场合并,并写明每个状态的离开条件。
- 第 4 天:精简字段。找出过去两个迭代没人使用的字段,直接删掉。字段越少,数据越准。
- 第 5 天:设置 WIP 上限和超时提醒。WIP 起步值设在团队人数的 0.6 倍,超时阈值按前面模板里的值先跑起来。
- 第 6 天:把验收标准模板发给全员。要求新任务必须填写可验证的验收标准,用"能/不能"句式。老任务不追溯。
- 第 7 天:建立每周健康度检查节奏。把这 30 分钟写进你自己的日历,固定下来。
最后说一个我这些年最确定的判断:任务管理效率的提升,几乎从来不是靠更努力地跟进,而是靠让问题更早、更完整地暴露出来。项目经理真正的杠杆点不在"推",而在"设计让信息自动流动的规则"。
如果你的团队现在还在靠人的记忆和群消息维持运转,那第一步不是买工具,而是把状态定义和验收标准这两件事定下来。这两件事做完,你手里就已经有了一个比大多数团队更扎实的任务管理系统;至于用什么平台承载它,反而是后面更容易做的决定。
常见问题解答(FAQ)
1. 项目经理提升任务管理效率,第一步应该先做什么?
我刚开始带一个8人左右的研发小组,每天被各种临时需求、催进度、拉群对齐淹没,感觉用了工具反而更乱。我一直在纠结是不是应该先找个更强大的管理平台,还是先把流程理清楚?
先别急着换工具,第一步是把你手上所有任务做一次"三分类盘点":能明确验收标准的交付型任务、需要持续跟进的协调型任务、以及别人丢给你的干扰型任务。判断依据很简单,如果一件事你连续两周都在重复沟通却没有任何产出物,它大概率属于干扰型,应该转成固定节奏的例会或直接拒绝。
我自己的做法是用一个表格先跑一周,记录每项任务的实际耗时,通常会发现协调型任务占了50%以上,而这部分才是效率流失的重灾区。工具的作用是承载流程,流程没理顺,再好的项目管理平台也只是把你的混乱数字化一遍而已。
2. 任务拆到什么颗粒度才算合适?拆太细反而更累怎么办?
我之前试过把需求拆到每个子任务都控制在半天以内,结果每天光更新状态、写备注就要花一个多小时,团队也开始敷衍地打勾。我也试过拆得很粗,结果到验收时才发现漏了一堆细节。这个度到底怎么把握?
颗粒度的判断标准不是时间长短,而是"一个人能否独立完成并且可验证"。实操上我建议按照交付节点拆,而不是按工时拆:一个子任务的产出应该是一件能被验收的东西,比如一份接口文档、一个可测试的功能点、一次通过的数据校验。经验数据是,子任务如果超过3天没有产出物,说明还需要继续拆;
如果拆出来的任务多到需要每天专门开会同步,就说明拆过头了,应该合并成阶段目标。另外别强制团队每天改状态,改成"有变化才更新、没变化不动",把同步成本降到最低,这样状态字段才不会被敷衍对待。
3. 每日站会怎么开才不会变成流水账?
我们团队每天站会要开25分钟,每个人轮流念昨天做了什么、今天做什么,听完一圈我还是不知道项目到底有没有风险。我试过砍掉站会改成群里文字同步,结果信息更散了。站会到底应该解决什么问题?
站会的唯一目的是暴露阻塞,而不是汇报工作量。我的做法是把站位从"轮流发言"改成"看板从右往左过":先看即将到期的任务,再看正在进行的任务,谁卡住了谁说话,没卡住的人只说一句"正常"。同时设一个硬性规则,任何人在站会上提出的阻塞必须在24小时内有明确的处理人,否则升级到项目周会。
判断站会是否有效的指标很直接,如果一周下来没有产生任何需要协调的动作,那这个站会就是在浪费所有人的时间,应该直接砍掉,改成风险出现时主动触发。我实际带过的团队用这种方式把站会从25分钟压到8分钟,而且风险暴露率反而提高了。
4. 没有预算买专业工具,用表格能做任务管理吗?
我们是个十来人的小团队,老板不愿意为项目管理平台付费,我现在用一个在线表格在管任务,但版本混乱、权限也控制不住,同事经常覆盖别人的内容。我想知道用表格到底能不能撑住,还是必须争取预算?
表格能撑住20人以内、需求相对稳定的团队,但它有三个明确的失效信号:第一,同一份数据需要给不同角色看不同字段时;第二,出现任务之间的依赖关系需要自动提醒时;第三,需要追溯"这个需求为什么改了三次"的时候。一旦出现其中任意一个,表格的维护成本会超过工具采购成本,这时候才是拿数据去争取预算的正确时机。
在那之前,我建议先做两件事把表格用规范:一是把任务清单和状态看板拆成两张表,靠唯一编号关联,避免所有人改同一张表;二是用视图和筛选而不是复制粘贴来做角色区分,只给每个人开放他需要的视图。这样能显著降低冲突,也能让你在申请预算时有具体的痛点数据,而不是一句"表格不好用"。
核心关键词
文章包含AI辅助创作:负责人实操方法:项目经理提升任务管理效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344474
读者评论
关于阻塞那条规则,我试过类似做法,效果没这么理想。难点在于责任人自己也不确定什么算“卡住”,等一个没排期的评审他会觉得是正常排队。24小时提醒最后变成统一填“等待排期”的形式化动作。后来我们改成让下游依赖方自己来标记上游,准确率反而高一些。
天理想生命周期这条,在算法和数据探索类任务上很难套用。一个探索周期常常就是两周,中间状态本来也没什么变化,硬拆成三天一个子任务,只会造出一堆假的进行中节点,真正卡在哪反而看不清。这个颗粒度基准可能更适合需求边界清楚、交付型的团队。
状态列数量那段我有不同感受。我们从7个砍到4个后,准确率确实上去了,但把待验收和待发布合并之后,需求方和测试方对同一个状态的理解完全不一样,扯皮反而多了。我现在觉得关键不是列有多少,而是每个状态能不能对应到一个明确的责任人,没人负责的状态列才是真正该删的。
