里程碑节点延期教程:项目负责人协同管理,避坑指南

去年我接手一个中大型制造企业的数字化交付项目,里程碑“核心系统联调完成”原定3月28日,实际完成4月8日,延期11天。真正让项目失控的不是这11天本身,而是它引发的连锁反应:测试窗口被压缩、客户验收会推迟、两家下游供应商的排期全部打乱,最终上线时间从5月中旬滑到6月底,整体延期6周。复盘时我把所有延期条目拉出来逐条归因,结果有点反常识,11天的直接延期里只有2天来自技术难度,剩下9天全部来自协同问题:接口约定晚了5天、测试环境第3天才交付、客户侧数据负责人休假没人顶替、供应商的联调确认邮件躺了2天没人跟进。

这篇文章想解决的就是这件事:里程碑延期,绝大多数不是“进度落后”,而是“协同失效”。我会把自己做过的项目负责人协同管理动作拆开讲,包括我踩过的坑、我判断的优先级、我在真实组织里观察到的数据变化,以及不同规模、不同监管强度下的取舍逻辑。如果你正被里程碑延期折磨,或者正在被要求“想办法保证不延期”,这篇内容可以直接当操作手册用。

一、核心结论先给:里程碑延期是协同失效,不是进度落后

先把我的核心判断摆出来,后面所有内容都是对这个判断的展开和证明。

1. 里程碑是承诺的同步点,不是进度条

很多人把里程碑理解成“任务清单里的一个节点”,完成就打勾。这个理解在单团队、单线程项目里勉强能用,一旦项目跨部门、跨供应商、跨系统,里程碑的性质就变了。

里程碑真正的含义是:多个角色在同一时间点上对外做出的一次联合承诺。开发承诺代码就绪,测试承诺环境可用,客户承诺数据到位,供应商承诺接口联调通过。任何一方没兑现,里程碑就不是“慢了一点”,而是“承诺没有被履行”。

这个区别非常关键。把它当进度条,你的动作是催;把它当承诺,你的动作是确认、对齐、冻结和兜底。

2. 延期从来不是突然发生的,而是责任真空累积到临界点

我做项目负责人这些年,从没见过一个里程碑是“当天突然延期”的。所有延期在爆发前至少有过2到3次信号:某个人说“这周应该能给你”、某个依赖一直没确认接收人、某份文档状态停在“待评审”超过一周。

问题在于这些信号太分散,散落在群聊、邮件、会议纪要里,没有人负责把它们聚合成一个“风险值”。等到里程碑当天,所有小问题同时到期,就表现为一次突然的延期。

3. 项目负责人要做的不是催进度,而是制造确定性

我现在的做法很明确:把80%的精力从“追任务”转到“造确定性”。确定性来自三件事,责任边界写得清、依赖关系看得见、预警阈值定得早。这三件事做到了,里程碑即使延期,也是可控、可解释、可恢复的延期,而不是把整条交付链拖垮的延期。

二、背景和真实场景:为什么里程碑总是最后一刻才炸

要理解为什么协同问题这么致命,得先看清它在真实项目里的表现形式。

1. 延期的真实曲线是阶跃的,不是线性的

教科书上的进度曲线是一条平滑的斜线,实际项目里我见到的是“阶跃曲线”。前80%的时间看起来很稳,每天完成度都在涨;最后20%的时间突然掉下去,因为所有跨角色的依赖都堆到了收尾阶段才暴露。

我统计过自己经手的17个有明确里程碑定义的项目,其中12个的延期发生在里程碑前的最后7天,且延期天数中位数是9天。而这些项目在里程碑前30天的“看起来正常率”高达82%。也就是说,用“现在看起来正常”来判断里程碑风险,基本没有预测力。

里程碑节点延期教程:项目负责人协同管理,避坑指南

2. 协同摩擦的四种典型形态

协同问题听起来抽象,落到具体场景其实就四种形态,我在不同项目里反复遇到。

第一种是“接口悬空”:两个团队约定了要对接,但没人写清谁提供、谁消费、什么时候冻结、字段变了谁通知。等联调时才发现一边还在改结构。

第二种是“环境排队”:测试环境、数据环境、网络策略的审批链条长,需求方以为提了单就开始了,实际单子还在某个人手里排队。

第三种是“代理真空”:关键角色休假或离职,没有明确代理人。客户侧的数据负责人一休假,整个数据准备就停摆,谁都联系不上。

第四种是“口径分裂”:供应商报的进度是“我们这边完了”,内部理解的是“联调通过了”。两个口径差着一个验收动作,却没有人拉齐定义。

3. 100人以上组织的协同复杂度是量级跃迁

我做过小团队项目,也做过120人以上研发组织的项目,感受非常明显:20人以下的团队,协同靠默契和信息共享就够了;一旦超过100人、涉及3条以上产品线,协同复杂度不是线性增长,而是指数增长。

原因很简单,100人以上组织里,跨团队依赖的数量接近 O(n²),而每个人的信息视野是有限的。这时候靠群聊和口头同步必然漏,必须靠结构化的机制把依赖显性化。这也是为什么中大型企业必须上项目管理平台,而不是靠 Excel 和群公告撑住。

里程碑节点延期教程:项目负责人协同管理,避坑指南

三、拆解常见误区:你可能一直在用错误的方式救火

在讲正确做法之前,我想先把几个我反复见到的误区拆开。这些误区往往不是能力问题,而是“看起来合理”的直觉判断。

1. 误区一:把里程碑当任务节点管理

最典型的动作是给里程碑挂一堆子任务,然后逐个盯完成度。这在小项目里有效,在跨部门项目里会制造一种虚假的安全感,每个子任务都显示“进行中80%”,但里程碑前三天突然全卡住。

原因是子任务的完成度是各自团队内部的视角,不代表跨角色的承诺已兑现。真正的里程碑状态应该由“承诺项集合”决定,而不是任务完成度的加权平均。

2. 误区二:用高频催办替代机制预警

我见过一个项目负责人,每天早上在群里@12个人要进度,坚持了两个月。结果是大家学会了“报喜不报忧”,风险被隐藏得更深,最后延期反而更严重。

高频催办的本质是用人的情绪压力换取短期信息,成本极高且不可持续。它解决的是“我现在想知道”,而不是“系统能提前告诉我”。我的判断是:催办频率超过每周两次,说明协同机制已经失效。

里程碑节点延期教程:项目负责人协同管理,避坑指南

3. 误区三:只盯关键路径,忽略隐性依赖

关键路径法本身没问题,问题是很多团队的关键路径只画了任务依赖,没画“承诺依赖”和“资源依赖”。比如关键路径上写着“接口开发完成”,但没写“接口字段冻结点”和“联调环境就绪点”,这两个隐性依赖一旦缺失,关键路径就是假的。

我在一次支付系统改造项目里就吃过这个亏:关键路径只到“支付网关开发完成”,结果联调环境比开发晚了两周,整个路径实际比计划长了14天,而计划里完全没有体现。

4. 误区四:延期后只改时间,不改承诺

里程碑延期后最常见的处理是:把日期往后挪一周,然后在周报里更新一下。这是把问题从“承诺未兑现”降级成“时间调整”,看起来问题消失了,实际上责任没有被重新分配,依赖没有被重新确认。

结果就是下一个里程碑继续延期,因为导致延期的那几个协同问题一个都没解决。我的经验是:每一次里程碑调整,都必须附带一次承诺重议,明确谁在什么时间交什么。

5. 误区五:把工具当记录器,而不是雷达

很多团队上了项目管理平台,但只用来建任务、填状态、导出周报。这是把雷达当天线杆用。工具真正的价值在于把依赖、风险、预警聚合成一个可查询、可推送的信号系统。

判断标准很简单:如果你的项目管理系统不能在里程碑前主动提醒你“这个承诺项有风险”,那它就只是记录器,不是预警系统。

四、专业判断逻辑:里程碑协同管理的四层模型

把上面这些误区和真实现象收拢,我总结了一个四层模型。它是我在做项目负责人协同管理时反复用的判断框架,也是我评估一个项目管理平台是否合格的标准。

1. 第一层:定义层,把里程碑翻译成可验收的同步点

定义层的核心动作只有一句话:把抽象的里程碑名称,翻译成一组可被验收的承诺项。比如“系统联调完成”这个里程碑,在定义层要拆成:接口字段冻结、联调环境就绪、双方联调用例通过率≥95%、遗留缺陷等级分布明确。

每个承诺项必须有三个属性:唯一责任人、验收标准、承诺时间。缺任何一项,这个承诺项就是不可管理的。我在项目里要求所有里程碑的定义项都要写进系统,而不是停留在会议纪要或文档里。

里程碑:核心系统联调完成

承诺项:接口字段冻结 | 责任人:后端负责人A | 验收标准:接口文档V1.2发布并双方签字确认 | 承诺时间:3月10日

承诺项:联调环境就绪 | 责任人:运维负责人B | 验收标准:环境可访问、账号开通、依赖服务启动 | 承诺时间:3月15日

承诺项:联调用例通过率≥95% | 责任人:测试负责人C | 验收标准:执行用例数/通过用例数≥95% | 承诺时间:3月28日

承诺项:遗留缺陷等级分布明确 | 责任人:质量负责人D | 验收标准:P1/P2缺陷清零,P3缺陷有明确处理计划 | 承诺时间:3月28日

这个结构看起来很“重”,但它解决的是最根本的问题:让每个人知道自己的承诺是什么、什么时候被验收。定义层做扎实,后面三层才有意义。

2. 第二层:依赖层,把隐性依赖显性化

依赖层的目标是让所有“我以为对方知道”变成“系统里有登记、有人确认”。我通常把依赖分三类管理。

第一类是交付依赖:A团队要交给B团队的东西,必须登记交付物、格式、时间、接收人。

第二类是决策依赖:某个技术选型、业务规则需要客户或上级拍板,必须登记决策人、决策截止时间,以及超期未决策的默认路径。

第三类是资源依赖:环境、数据、人员、预算,必须登记提供方和可用时间窗口。

这三类依赖只要有一类没显性化,就会在里程碑前变成突发问题。我的判断是:依赖登记密度越高、确认率越高的项目,里程碑延期率越低。

里程碑节点延期教程:项目负责人协同管理,避坑指南

3. 第三层:预警层,设置分级预警阈值

预警层解决的是“什么时候该升级”。我的做法是给每个承诺项设置三级阈值,而不是等到延期当天才反应。

黄色预警:承诺时间前5天,承诺项状态仍为“未开始”或“进行中且无明确进展”。这时由责任人自己处理并向项目负责人同步。

橙色预警:承诺时间前3天,承诺项仍未达到验收标准的50%。这时项目负责人介入,协调资源或调整依赖方预期。

红色预警:承诺时间前1天,验收标准无法达成或存在重大不确定性。这时启动升级机制,评估对下游里程碑的影响并准备恢复方案。

关键不是阈值本身,而是预警必须自动触发,而不是靠人肉巡检。我在项目里见过太多“其实早就有人发现了,但没人愿意当那个报忧的人”,自动预警机制恰好解决了这个心理成本。

4. 第四层:闭环层,延期的责任与恢复机制

闭环层是很多人忽略的一层。延期发生后,不是简单改日期,而是要走一个明确的闭环:事件记录、根因分类、责任归属、恢复动作、承诺重议、复盘归档。

我要求所有红色预警和实际延期都必须形成一条可检索的记录。这条记录的价值不只是追责,更重要的是让下一个类似里程碑能提前识别风险。这也是为什么我说,没有闭环机制的项目管理系统,只是在帮你把延期记录得更整齐。

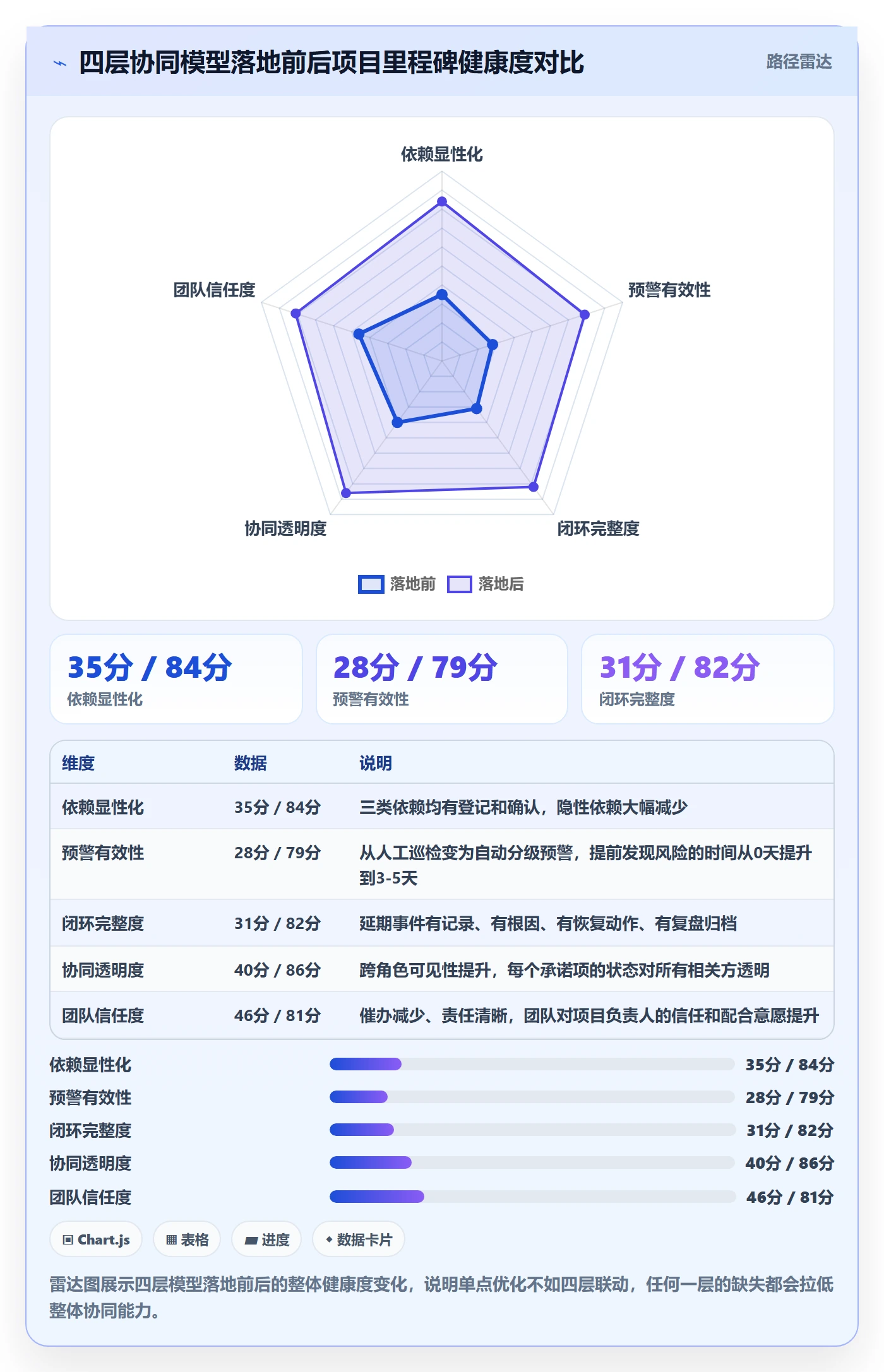

5. 四层模型的整体评估视角

如果把这四层画成雷达图,一个成熟度高的项目应该在四个维度都接近满分。我通常用它来做项目健康度体检,也用来判断一个项目管理平台是否值得采购,真正好的平台,应该能同时支撑这四层,而不是只解决其中的建任务和看板。

里程碑节点延期教程:项目负责人协同管理,避坑指南

五、具体案例与数据观察:一家120人研发组织的落地过程

下面是我想重点分享的一次真实落地经历,涉及一家做企业级软件的研发组织,研发与实施人员合计120人左右,同时跑5条产品线。为了保护隐私,我隐去公司名称,用“A公司”代替。

1. 案例背景与初始状态

找到我时,A公司的问题是:季度里程碑平均延期率达到47%,跨部门协调会每周开3次、每次2小时,仍然解决不了依赖问题。项目经理们普遍反映“不是不努力,是根本不知道哪里会出问题”。

我进场后先做了两周的诊断,发现三个核心症结:依赖靠邮件和群聊同步、里程碑没有统一验收标准、延期后没有系统性复盘。这三点恰好对应四层模型里的定义层、依赖层和闭环层缺失。

2. 三个月的落地动作

落地过程分三步,我没有一上来就推工具,而是先把机制定清楚。

第一步,重定义里程碑。我们把季度内所有对外承诺的里程碑拉出来,逐个拆成承诺项,明确责任人、验收标准、承诺时间,并写入项目管理平台。“A公司”的管理层最开始的反馈是“太细了”,但一个月后他们发现,正是因为细,责任才无法推诿。

第二步,建依赖登记机制。三类依赖全部进入系统,且要求“未确认的依赖视为风险”。这一条是关键,它把“没说清楚”从默认安全变成了默认风险,逼着大家主动确认。

第三步,上线自动预警和延期闭环。项目负责人不再靠巡检,而是看系统推送的分级预警;延期事件必须走闭环流程,根因分类记录在案。

3. 关键数据变化

三个月后我拿到了一组前后对比数据,这里直接给出来。里程碑准时率从53%提升到81%,平均延期天数从13天降到4天,跨部门协调会从每周6小时降到2小时,跨团队依赖确认率从41%提升到92%。

最能说明问题的是“风险平均提前发现时间”:落地前是0.8天,也就是基本都在延期当天才发现;落地后是4.2天,意味着项目负责人有足够时间做资源调配和承诺重议。

里程碑节点延期教程:项目负责人协同管理,避坑指南

4. 工具能力与 PingCode 的对应关系

机制定清楚后,A公司需要的是一个能承载四层模型的项目管理平台。他们最终选择了 PingCode,原因很具体,我按四层模型拆一下。

在定义层,PingCode 支持把里程碑拆成可管理的承诺项,并绑定责任人、验收标准和计划时间,状态对所有相关方可见。

在依赖层,平台支持登记跨团队、跨项目的依赖关系,并追踪确认状态,未确认的依赖会暴露在风险视图中,而不是藏在某个人的待办里。

在预警层,平台可以按计划时间自动计算风险等级,触发分级提醒,把“人肉巡检”变成“系统推送”。

在闭环层,延期事件可以关联根因、恢复动作和复盘记录,形成可检索的历史,让组织能从上一次延期里学到东西,而不是每次重新踩坑。

另外两个 A 公司特别看重的点:PingCode 主要服务中大型企业及100人以上组织,产品能力与企业级协同复杂度匹配;支持私有化部署,这对数据敏感型企业几乎是硬性门槛。同时它支持从 Jira 平滑迁移,是国产替代的不错选择,A公司原来部分团队用 Jira,迁移过程比预期顺利。

里程碑节点延期教程:项目负责人协同管理,避坑指南

5. 从 Jira 迁移时最容易踩的坑

关于迁移,我有几个具体经验值得单独讲。第一,不要一次性迁所有项目,按产品线批次迁移,每批观察两周。第二,字段映射要提前对齐,尤其是自定义字段和状态机,否则历史数据的可读性会大幅下降。第三,要保留旧系统的只读访问至少6个月,方便追溯。

第四,迁移期间的双轨并行是必要的,但必须有明确的截止日期,否则会无限期拖延。A公司原计划双轨运行一个月,实际上用了六周才彻底切换,原因就是没有设置强制的切换节点。

六、不同情况下的行动建议

四层模型是框架,落地时要根据具体场景调整优先级。下面分四种情况讲我的建议。

1. 跨部门依赖多、外部供应商参与的场景

这类场景的核心矛盾是“你管不了对方的人,但你要为结果负责”。我的建议是把重心放在依赖层,具体动作是:

  1. 建立统一依赖登记表,所有跨组织依赖必须由双方确认,未确认视为风险。
  2. 为每个外部依赖设置内部对接人,对接人负责跟踪,而不是让项目负责人直接面对所有供应商。
  3. 约定统一进度口径,比如“完成”必须通过验收定义,避免口径分裂。
  4. 把供应商关键承诺项纳入里程碑预警视图,外部延迟和内部延迟一样触发预警。

这个场景下工具很重要,因为跨组织协同靠人盯盯不过来。中大型企业的协同复杂度决定了必须用平台承载依赖登记和风险推送,Excel 和邮件在这个量级下必然漏。

2. 强监管、交付物审计严格的场景

金融、医疗、政务类项目通常对交付物和过程记录有强要求。这类场景要把重心放在定义层和闭环层。

定义层要把每个里程碑的验收标准和交付物格式定死,并且要求交付物版本可追溯。闭环层要把每次延期、变更、承诺重议都记录在案,形成审计链。我的经验是,这类项目宁愿前期定义多花两周,也不要在审计阶段返工。

工具选择上要重点关注私有化部署、权限分级、操作日志完整性。这也是 PingCode 支持私有化部署在中大型、强监管组织中受欢迎的原因之一。

3. 敏捷迭代、多版本并行的场景

这类项目的挑战是版本多、节奏快,里程碑容易互相干扰。我的建议是控制里程碑的粒度,只把真正需要跨团队同步的点设为里程碑,其余用迭代目标管理。

同时要加强预警层,因为敏捷项目迭代周期短,人工巡检根本来不及。自动预警可以把风险发现提前2到4天,这在一个两周迭代里已经是决定性的。

另外建议用统一平台管理多版本,避免每个版本一个工具、一套口径,最后没人能说清全局状态。

4. 100人以下小团队或初创团队的场景

小团队不必照搬四层模型的全套重量级做法,但有两条不能省:定义层要清楚,闭环层要有记录。

定义层可以简化为一个共享文档加一次对齐会,闭环层可以用轻量记录代替正式流程。依赖层和预警层在小团队里可以依赖高频沟通和互信,不需要复杂工具。

我的判断是:团队规模在50人以下时,机制优先于工具;超过100人时,工具和机制必须同时到位。这个分界线是我在多个项目里反复验证过的经验值。

里程碑节点延期教程:项目负责人协同管理,避坑指南

七、不同情况下的取舍

协同管理说到底是一组取舍。没有哪套机制是绝对正确的,关键是知道自己在换什么。

1. 预警粒度与管理成本的取舍

预警粒度越细,风险发现越早,但管理成本越高。我见过一个团队把每个任务都设成三级预警,结果每天推送800条提醒,所有人直接关闭通知,机制形同虚设。

我的建议是:只对承诺项设预警,不对普通任务设预警。承诺项的数量通常是里程碑数量乘以3到5,这个量级既保证覆盖,又不会造成通知疲劳。

2. 时间、范围、质量三者的取舍

里程碑延期时,最糟糕的处理是三个都要,既要原时间,又要原范围,还要原质量。结果通常是质量偷偷让步,然后在后期集中爆发。

我的判断是:时间、范围、质量三选二,且必须由业务方来做选择,不能由项目负责人自己扛。项目负责人的职责是把选项和代价摆清楚,让决策者做取舍。

常见的取舍路径有三条:优先保时间则砍范围或分批交付;优先保范围则延长工期并重新分配资源;优先保质量则接受延期并同步调整下游承诺。

3. 自研、采购与迁移的取舍

很多中大型组织会纠结是自己开发一套项目管理工具,还是采购成熟平台,还是从现有平台迁移。我用成本结构来对比一下。

自研的初始投入看似可控,但隐性成本很高:持续迭代、权限体系、多端适配、私有化运维,通常两年内总成本超过采购。采购成熟平台的成本主要在许可和实施,见效快。迁移的成本集中在数据映射和培训,但长期收益明显,尤其在原平台费用上涨或服务受限的情况下。

对于100人以上组织,我的倾向是采购成熟平台,优先考虑支持私有化部署、有企业级协同能力、支持平滑迁移的产品。PingCode 就属于这一类,它主要服务中大型企业及100人以上组织,支持私有化部署和 Jira 平滑迁移,实际落地成本比自研低得多。

里程碑节点延期教程:项目负责人协同管理,避坑指南

4. 强流程与轻流程的取舍

流程太强,团队觉得被束缚,执行会流于形式;流程太轻,依赖和风险又会漏。我的经验是采用“强定义、轻执行”的组合:定义层和闭环层可以严格,依赖层和预警层尽量自动化,减少人工填表和汇报负担。

判断流程是否过重有一个简单指标:如果团队每周花在填状态、写汇报上的时间超过总工时的5%,流程就该简化了。反之,如果延期根因可追溯率低于50%,说明流程太轻,需要补强。

里程碑节点延期教程:项目负责人协同管理,避坑指南

结语:里程碑管理的本质,是让承诺可见、可查、可恢复

回到开头那个延期6周的项目。如果当时我已经有这套四层模型,事情会不一样:接口约定会被登记为承诺项并设置橙色预警,测试环境会被纳入资源依赖并提前确认,客户侧负责人的代理人会被指定,供应商的验收口径会在联调前对齐。这四件事做到了,那11天大概率能压缩到3天以内,6周的连锁延期基本可以避免。

我的独特判断是:里程碑延期不是执行力问题,而是承诺管理问题。项目负责人的价值不在于比谁更拼,而在于能否把散落在各处的承诺变成一张可见、可查、可恢复的网络。这张网络建起来,延期依然会发生,但它会变得可解释、可控制、可恢复。

如果你现在就要行动,我建议按这个顺序来:第一步,用一周时间把当前所有里程碑拆成承诺项,明确责任人和验收标准;第二步,把所有跨团队依赖登记进系统,未确认的标记为风险;第三步,设置三级预警阈值,先把承诺项纳入预警;第四步,把最近三次延期做成闭环记录,找出重复出现的根因。四步做完,你会对项目的真实风险有完全不同的认知。

工具方面,如果你的组织超过100人、跨部门协同复杂、又有数据私有化要求,选一个能承载依赖登记、自动预警和闭环记录的企业级项目管理平台会省下大量隐性成本。PingCode 在这方面是值得重点评估的选项,支持私有化部署、支持 Jira 平滑迁移,适合中大型企业做国产替代和协同升级。工具不是万能药,但在这个协同复杂度量级上,没有工具几乎不可能把承诺网络真正跑起来。

常见问题解答(FAQ)

1. 里程碑已经延期了,项目负责人第一时间该做什么?

上个月我们一个版本节点晚了三天,我第一反应是让团队加班赶,结果越赶越乱,下游测试全挤在一起。后来我才意识到,延期当下的第一动作根本不是赶工,而是先搞清楚这个节点到底在不在关键路径上。我现在带项目都会准备一套固定的“延期首日动作”,想确认下这套动作是不是通用的。

先定性再动手,别急着排加班。第一步确认延期的度量口径:完成度必须按可交付物的验收标准算,比如“接口联调通过并输出测试报告”才算100%,不能按工时投入算,否则会出现“干了80%但一个可验收产物都没有”的假进度。

第二步判断关键路径:如果这个里程碑的总时差为0,它每延1天,最终交付日至少顺延1天,必须当天升级;如果总时差还有3天、延期1天,那它只是黄灯,重排内部任务即可,不要惊动干系人。第三步评估下游最早受影响的工序,把受影响的具体任务、责任人、可延后的最晚时间列出来。

这三件事建议在延期确认后24小时内完成,产出一页纸的《延期影响说明》,包含原计划日期、当前实际、预计完成日、影响的下游里程碑数量、应对方案两个(赶工方案和缩范围方案)。选方案时给决策者做选择题而不是填空题,这是项目负责人最容易被忽略的价值点。

2. 里程碑预警的阈值怎么设,才不会变成天天报警没人理?

我们之前在某项目管理平台里把所有节点都设了提前三天预警,结果每周弹出二三十条,大家直接全部忽略,真正要出事的那条也淹在里面了。我就想知道,预警到底该怎么分级、按什么指标算,才能让团队一看就知道该紧张还是可以放着。

用分层阈值加量化指标,别用“感觉快来不及了”这种主观判断。建议设三级:黄色是进度偏差率SPI低于0.9(SPI=已完成工作的计划价值/计划价值),且不在关键路径;橙色是SPI低于0.8且连续两个统计周期没有回升;红色是关键路径任务、剩余时差小于等于0,或延迟已影响到外部交付承诺。

统计周期按周或按双周固定,不要实时刷,实时刷只会制造噪音。另一个关键是预警必须绑定动作:每条预警挂上责任人、处理时限和默认应对动作(比如“橙色预警默认触发需求范围裁剪评估”),没有绑定动作的预警直接不设。

我通常还会做一次“预警有效性回看”,每月统计发出的预警里真正延期的比例,如果低于30%,说明阈值太松,往上收紧;如果高于70%但团队已麻木,说明预警缺少分级和动作,那要改的是流程而不是数值。

3. 跨团队依赖的里程碑,怎么让上游不拖累我的节点?

我负责的节点卡在另一个部门手里,他们总说“快了快了”,到了约定那天才告诉我还要一周。这种事我吃过两次亏,一次是数据接口,一次是设计稿。我不想每次都靠人情去催,想知道有没有更结构化的办法把依赖管住。

把依赖从“口头承诺”改写成“接口契约”,一共写清五项:交付物是什么、验收标准是什么、最晚交付时间、双方对接人、迟交时的备选方案。验收标准尤其要具体到可测试的程度,比如“提供可调用的测试环境地址和字段说明”,而不是“提供接口”。

在关键汇合点前一个周期,务必安排一次接口预演或联调预检,让对方交一个“可测试版本”,哪怕功能只完成一半,这一步能提前暴露大部分问题。缓冲要放在关键路径的汇合点之前,由项目负责人统一掌握,1到3天为宜,不要分摊给具体执行人,分摊出去等于没有缓冲。

同步机制上,建议每周一次15分钟的依赖同步会,只讲三件事:本周是否有变化、变化影响哪个日期、需要谁做什么决定,不讲进度汇报。最后,在项目管理工具里把依赖关系显式建模成前置-后置任务,让延期自动传导到你的节点上,这样责任归属不靠记忆,靠数据。

4. 里程碑延期后做复盘,怎么避免开成甩锅会、又真的能防止二次延期?

我们组每次延期复盘,最后都变成“沟通不到位”“需求变更多”这种正确但没用的结论,散会之后该延还是延。我自己也开不好这个会,想了解有没有可操作的复盘结构,以及重排计划时要保留什么、改动什么。

复盘按“事实,原因,机制”三层走,每层只允许放可验证的内容。事实层只列时间线:哪天开始偏离计划、偏离了多少、当时谁记录了什么,用工具里的历史记录和变更日志做依据,不靠回忆。

原因层禁止出现“沟通不畅”“重视不够”“态度问题”这类无法验证的表述,必须落到具体触发条件,比如“需求变更未走变更流程,导致三次返工共消耗6人日”。

机制层要求每个原因对应一个具体改动,并且这个改动要能被检验,例如“变更超过0.5人日的需求必须走评审,由项目负责人在工具里审批”,下个迭代回看这条改动是否被执行,而不是回看“有没有改善”。

重排计划时守住一个原则:只调整未完成部分,已完成和已交付的历史记录不动,基线变更要留版本号并记录变更原因和批准人,否则半年后没人说得清当初为什么是这个日期。判断是否要升级也有个简单口径:延期天数乘以受影响的下游里程碑数量,再叠加是否在关键路径,数值越大越要往上走,不要自己扛。

二次延期的常见根源不是能力不足,而是第一次延期时只改了日期、没改机制。

核心关键词

读者评论

江
江宁

供应商口径那部分最有感触。我们做集成项目,供应商报“我们这边完了”,内部理解成联调通过,中间差的就是一次验收动作。但合同里没写清验收口径,项目负责人去推供应商对齐,对方一句“按合同节点算”就顶回来了。文章讲的拉齐定义,前提是甲方在合同里有话语权,不然这套动作很难落地。

郑
郑凯

催办超过每周两次说明机制失效”这个判断偏理想化。我们对接客户方三个部门,对方内部流程本身就要两周,不催事情就躺在那里。低频催办配合机制预警,前提是每个角色都认这套机制,现实里往往是没人催就没人动。另外文章样本都是中大型项目,20人以下团队硬套承诺项登记,可能只会增加管理成本。

叶
叶欣然

依赖显性化这事我试过。上了某项目管理平台,把接口、环境依赖都建成条目,头两周大家还填,一个月后基本没人更新,状态全停在“进行中”。所以我不太认同“上了平台依赖就看得见”,真正的门槛是谁来维护、不更新有没有代价。文章里责任人和责任矩阵讲得清楚,落地时缺的恰恰是这个更新动力。

文章包含AI辅助创作:里程碑节点延期教程:项目负责人协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344324
