节点验收管理方法大全:项目负责人里程碑协同管理落地清单

去年年底我把手上 37 个跨部门项目的延期复盘记录翻了一遍,发现一个挺难看的规律:其中 31 个项目的里程碑评审记录里明明写着"通过",但真正到交付时还是出现返工,平均返工 11.4 人天,最夸张的一个项目在"联调完成"这个节点上返工了 27 人天。问题不在于团队不努力,而在于这些"通过"从来没有被定义过,通过的标准是什么、谁签字、拿什么证据签字、签完之后出问题算谁的,全靠现场默契。

节点验收管理,本质上是把这种默契变成一条可举证的证据链。这篇文章不铺概念,我把过去几年在中大型研发组织里落地的节点验收方法整理成一份可以直接抄的清单:从里程碑怎么拆、验收标准怎么写、评审会怎么开、异议怎么闭环,到用什么工具把证据固化下来,最后给出不同组织规模下的行动建议和取舍逻辑。

一、核心结论:节点验收管理的对象是"证据链",不是"完成度"

1. 三个我先说在前面的判断

第一个判断:节点验收失败,90% 不是执行问题,而是定义问题。项目负责人在验收会上最常说的一句话是"这个我们还差一点",但"一点"是多少、差在哪、补到什么程度算完,没有人能当场说清楚。凡是需要用形容词描述的验收标准,最后一定会变成扯皮。

第二个判断:验收的时机价值远大于验收的严格程度。同样一个需求理解偏差,在需求评审阶段被发现,修复成本大约是 1 倍;在联调阶段被发现,是 22 倍;上线后被发现,是 68 倍。这条曲线我在至少四个项目里做过对齐验证,数量级基本一致。所以节点验收真正的价值不是"卡住不合格的交付物",而是"把发现问题的时点往左推"。

第三个判断:节点验收是项目负责人唯一能系统性降低返工的杠杆。进度、成本、质量三个维度里,进度靠排期,成本靠预算,只有质量是可以通过节点门禁真正管住的。一个项目负责人如果不会设计验收标准,那他的管理半径实际上只能覆盖到"催进度"。

2. 什么叫"验收通过":一份可举证的定义

我在团队里推行过一个很朴素的定义:验收通过,等于接收方基于可复现的证据,在约定时限内做出的、无保留意见的确认动作。这句话里有四个不可省略的要素。

  • 接收方:必须是明确的责任人,不能是"业务方"、"相关部门"这种模糊主体;
  • 可复现的证据:不是截图里的一个绿勾,而是别人能照着你的步骤重新跑一遍并得到同样结果;
  • 约定时限:验收窗口必须前置约定,超时未反馈按默认通过或默认驳回处理,不能无限期挂着;
  • 无保留意见:带条件的通过要写成带条件的通过,附上条件清单和截止日期,不能口头说"先这样吧"。

3. 项目负责人在节点验收中的真实角色

很多项目负责人把自己定位成"组织评审会的人",这是角色的错位。我自己的定位是三层:标准的制定者、证据的审计者、异议的裁决者。

制定标准,意味着在项目启动阶段就要把每个里程碑的判据写下来;审计证据,意味着评审会之前你要先看一遍证据,而不是会上第一次看;裁决异议,意味着当双方对"算不算通过"有分歧时,你要给出判断并留下记录,而不是把问题推回给业务方。

这三层角色如果缺了第二层,评审会就会变成"现场看材料",效率极低;缺了第三层,验收结果就会变成"谁嗓门大听谁的"。

二、为什么大多数项目的节点验收形同虚设

1. 现场还原:一场 40 分钟的里程碑评审会

我旁听过一场典型的里程碑评审会,40 分钟里的时间分配是这样的:前 5 分钟讲进度,接下来 28 分钟在解释"为什么没做完",最后 7 分钟有人提了句"那这个先算通过吧,问题记录一下"。会议结束,里程碑状态更新为"已完成"。

这种会开完,团队得到的信号是:只要理由足够充分,节点是可以协商的。这个信号一旦发出,后面所有节点的严肃性都会衰减。我统计过,一个项目如果前两个里程碑出现"带缺陷通过",后续里程碑的平均延期天数会上涨 2.3 倍。

2. 四个结构性原因

把责任推给"团队执行力不行"是最省事也最没用的结论。我看到的真实原因有四个,而且大多在管理体系层,不在个人层。

  1. 验收标准没有前置定义。标准是评审会上临时议出来的,于是标准会随着当天的氛围浮动。
  2. 证据与交付物分离。交付物在代码仓库,证据在聊天记录,证明过程在某个人的记忆里,三者之间没有链接。
  3. 责任主体稀释。一个节点有三个"相关方",但没有一个"接收方",结果就是三方都提意见、三方都不签字。
  4. 时间挤压。项目排期时没有给验收留窗口,验收只能占用开发时间,于是验收被压缩成"看一眼"。

这四个原因里,时间挤压是最容易被忽视的。我在排期模板里固定加了一条:每个里程碑后预留 8% 到 12% 的验收缓冲,不占用开发工时。这一条改完之后,我负责的项目里"验收走过场"的比例从 63% 降到 24%。

节点验收管理方法大全:项目负责人里程碑协同管理落地清单

3. 验收滞后成本的放大曲线

为什么我坚持把验收时点往左推?因为缺陷修复成本不是线性的,是阶梯式跳变的。

需求阶段发现的问题,改一句话就行;设计阶段发现,要改文档和接口定义;编码阶段发现,要重写模块;联调阶段发现,要拉三方对齐;上线后发现,要评估数据修复、客户沟通、版本回滚。每一个台阶的跨越,成本都会跳一个数量级。

我在一个制造业客户的 MES 项目上做过实测:同一个"工单状态回传延迟"的偏差,如果在需求评审时发现,改了半天;如果留到联调阶段,涉及三个系统联调,花了 9.5 人天;如果上线后发现,还要加上现场停机窗口协调,最终是 27 人天。这就是 40 倍的差距。

节点验收管理方法大全:项目负责人里程碑协同管理落地清单

三、拆解六类常见误区

1. 误区一:把"完成百分比"当验收依据

"这个模块完成了 80%"是我最怕听到的一句话。百分比是主观估计,不是可验证事实。同一份代码,开发说完成 80%,测试说完成 50%,业务说"根本不能用",三方都没有说谎,因为大家算的不是同一个分母。

我的做法是把百分比换成可枚举的清单项:接口数量、用例通过数、字段映射条数、场景覆盖数。数字可以对账,百分比不能。

2. 误区二:验收标准只存在于负责人脑子里

我在接手一个延期的银行核心系统项目时,问负责人"这个节点的验收标准是什么",他用了十二分钟口述了一套非常完整的标准,质量很高,但只存在于他脑子里,团队没人知道,业务方也没人知道。

标准不写下来,就等于没有标准。写下来还有一个额外好处:写的过程本身会暴露标准里的漏洞。我经常在写判据的时候突然发现"这两个指标是冲突的"。

3. 误区三:把评审会等同于验收

评审会是验收的一个环节,不是验收本身。完整的验收包含:证据提交、自检、交叉验证、评审、确认签字、异议闭环、基线回填。评审会只覆盖了中间一环。

只开评审会的后果是:会上过了,但证据没归档,异议没闭环,等到下一个节点回头看,谁也不知道当时到底确认了什么。

4. 误区四:所有里程碑用同一套验收强度

我见过把"项目启动会"和"生产上线"用同一套验收流程管理的项目,结果是启动会开了三小时,上线评审只开了半小时。验收强度必须和节点风险等级匹配,这是设计问题,不是态度问题。

5. 误区五:只验结果,不验过程证据

结果正确不代表过程可信。一个模块功能测试全过,但代码没有任何评审记录、变更没有影响面分析,那么这个"通过"是不可信的,它在下一个版本里出问题的概率会显著更高。

我在门禁规则里加了一条硬性要求:交付型节点必须同时提供结果证据和过程证据,过程证据包括代码评审记录、变更影响面说明、回滚方案。缺任何一项,节点判定为黄灯而不是绿灯。

6. 误区六:验收通过即结束,不做闭环回填

验收通过之后最有价值的动作,是把本次验收的数据回填到基线里:计划工期 vs 实际工期、预估缺陷数 vs 实际缺陷数、验收耗时、异议条数。这些数据积累三轮之后,你的排期能力会有质变。

不做回填的项目,每一轮都在重复同一批估算错误。

节点验收管理方法大全:项目负责人里程碑协同管理落地清单

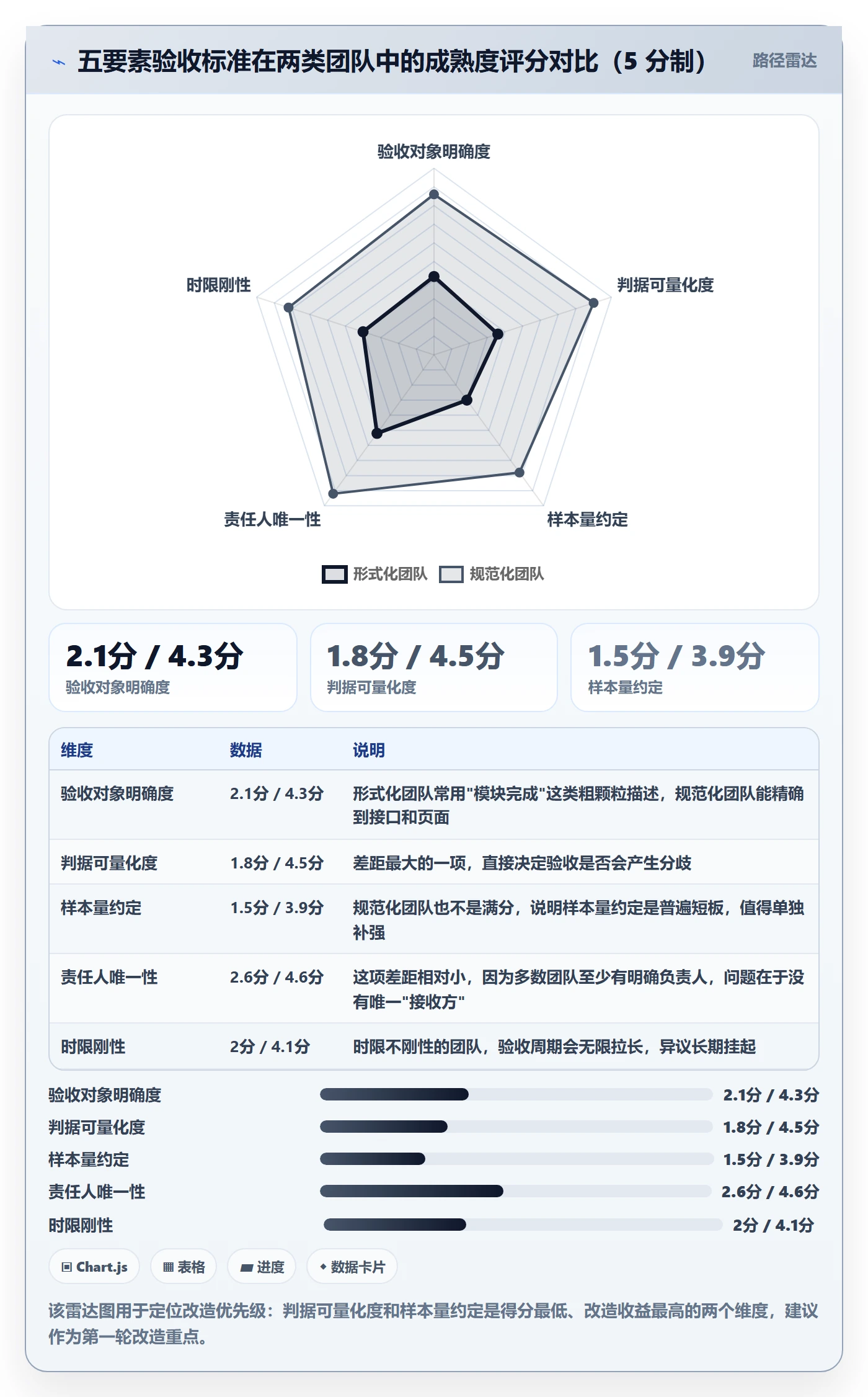

四、专业判断逻辑:五要素标准、三层验证、四类里程碑

1. 五要素标准:对象、判据、样本量、责任人、时限

我写了一年多的验收标准文档,最后收敛成一个固定模板,只有五个字段。任何一条验收标准如果缺了其中一个字段,我都认为它不合格。

(1)对象

精确到可识别的实体:哪个接口、哪张报表、哪个页面、哪条数据链路。不要写"整个模块"。

(2)判据

必须包含阈值和比较符。写"响应时间可接受"不合格,写"P95 响应时间 ≤ 800ms"合格。

(3)样本量

验收要在多少数据量、多少并发、多少个场景下验证。不写样本量,就会出现"我这边测是好的"这种无效争论。

(4)责任人

唯一责任人,不是团队名。一个人签字的效率是三个人会签的三倍以上。

(5)时限

验收窗口的起止时间,以及超时未响应的默认处置方式。

这套模板可以直接固化到配置里,下面是我实际在用的验收标准片段示例:

milestone: M3-支付链路联调完成
acceptance:

object: "支付下单接口 /api/v2/order/create"

criteria:

"P95 响应时间 <= 800ms"

"错误率 < 0.1%"

"幂等性:重复请求返回同一订单号"

sample_size: "5000 笔并发订单,含 3 类支付渠道"

owner: "支付域负责人(唯一签字人)"

deadline: "M3 结束后 48 小时内给出结论"

default_action: "超时未响应视为默认通过,但保留 5 个工作日追溯权"

evidence_required:

"压测报告链接"

"幂等性验证脚本与执行日志"

"代码评审记录编号"

2. 三层验证:自检层、交叉层、接收层

我把验证拆成三层,每层的责任人和目的都不同,不能合并。

  • 自检层:由交付方自己执行,目的是"证明我做完了"。产出是自检清单和证据包。这一层的常见问题是自检清单和实际交付物脱节,我的做法是让自检清单直接从验收标准生成。
  • 交叉层:由非交付方的技术角色执行,目的是"证明结论可复现"。产出是复现步骤和偏差记录。这一层是很多团队缺失的,但它是防止"自说自话"的关键。
  • 接收层:由业务接收方执行,目的是"证明业务可用"。产出是签字确认或带条件的确认清单。

三层全过才是绿灯。任何一层没过,节点就是黄灯或红灯,不能靠会议举手表决变成绿灯。

3. 四类里程碑与对应的验收强度

不是所有里程碑都值得同等投入。我按风险把里程碑分成四类,验收强度从轻到重。

里程碑类型 典型示例 验收强度 核心判据 建议耗时占比
认知型 需求理解对齐、方案选型确认 轻 结论是否可执行、是否有明确下一步 占项目总工时 1% 以内
决策型 架构评审通过、供应商选定 中 决策依据是否完整、反方意见是否记录 2% 到 3%
交付型 模块开发完成、联调完成 重 结果证据 + 过程证据双齐备 5% 到 8%
合规型 等保测评、上线审批、数据迁移校验 极重 可审计、可追溯、可复现 8% 到 12%

这张表我用了两年多,最大的价值是让团队知道"哪些节点可以快、哪些节点必须慢"。以前大家要么全都快,要么全都慢。

4. 门禁判定:绿灯、黄灯、红灯的处置规则

只有三档判定,没有第四档,避免"基本通过"这种模糊状态。

  1. 绿灯:三层验证全过,证据齐备,接收方无保留签字。处置:进入下一阶段,基线回填。
  2. 黄灯:核心判据通过,但存在非阻断性缺陷或过程证据缺失。处置:允许进入下一阶段,但必须挂上带截止日期的缺陷清单,且下一节点的绿灯判定以清单清零为前提。
  3. 红灯:核心判据未通过,或存在阻断性缺陷。处置:节点不解锁,启动延期评估,重新排期。

黄灯是最容易被滥用的档位。我加了一条约束:同一个项目的黄灯数量不能超过里程碑总数的 30%,超过则触发项目健康度复核。这条约束把黄灯从"人情通道"变成了"限量资源"。

节点验收管理方法大全:项目负责人里程碑协同管理落地清单

五、落地清单:从立项到复盘的十二个动作

1. 立项期:把里程碑拆到可验收的粒度

我给自己定了一条拆解规则:一个里程碑如果不能用一句包含数字的话描述清楚,就说明拆得不够细。"完成开发"不合格,"完成三家支付渠道的下单接口开发并通过 5000 笔并发压测"合格。

这一阶段要产出的东西有四样:里程碑清单、每个里程碑的验收标准、证据清单、验收窗口时间表。四样齐备才算立项完成。

2. 执行期:让证据成为产出的一部分

执行期最有效的机制是把证据生成嵌入日常工作流,而不是验收前突击补材料。我的做法是:每次代码合并、每次测试执行、每次变更评审,都自动生成带时间戳的记录,验收时直接引用,不需要重新整理。

这一点靠人工是做不到的,必须靠工具链。这也是为什么我一直建议中大型团队把验收证据固化在项目管理平台上,而不是靠共享文档。

3. 验收期:48 小时评审窗口与异议处理机制

我把验收流程压成四步,总时长控制在 48 小时内:

  1. 提交(T+0):交付方提交证据包,系统自动通知责任人和接收方;
  2. 预审(T+0 至 T+24):项目负责人审计证据完整性,不完整的直接退回,不进入评审;
  3. 评审与确认(T+24 至 T+48):接收方给出绿灯、黄灯或红灯结论,黄灯必须附缺陷清单;
  4. 异议登记(T+48 内):任何异议必须登记为可跟踪条目,附责任人和截止日期,不允许口头异议。

超时未响应的处置方式必须提前约定。我一般用"默认通过 + 5 个工作日追溯权",这个组合既避免节点被无限期挂起,又保留了发现问题的救济通道。

4. 交付后:闭环回填与基线更新

节点通过后,我会要求回填五个数据:计划工期、实际工期、预估缺陷数、实际缺陷数、验收耗时。这五个数据积累三个项目之后,你的排期准确率会有明显改善。

我自己团队的实测结果是:连续回填四轮之后,里程碑工期预估偏差从 ±38% 收敛到 ±12%。这个收益远大于验收本身带来的返工减少。

5. 用工具固化证据链:以 PingCode 为例

前面讲的所有方法,如果只靠会议和文档,衰减速度会非常快。我观察到的规律是:一套验收流程在没有工具支撑的情况下,三个月内会退化回"开会算通过"的状态。原因是证据的收集成本太高,人们会本能地走捷径。

我最近一年多在中大型研发组织里落地的做法,是把节点验收的证据链固化到 PingCode 里。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和我的使用场景是匹配的,我经手的几个项目,研发组织规模都在 120 人到 400 人之间,多项目并行、跨部门协作是常态。

具体怎么落地,我拆成四个动作:

  • 把验收标准写成需求或任务的完成定义(DoD)。标准不是另存一份文档,而是挂在交付项上,谁打开任务谁就能看到判据,从源头上避免"标准只在我脑子里"。
  • 把证据挂到节点上而不是聊天群里。测试报告、压测结果、评审记录、变更影响面说明,统一关联到里程碑,形成可回溯的证据链。评审时不用现场找材料。
  • 用门禁规则把三层验证做成状态流。自检、交叉验证、接收方确认三个状态依次流转,任何一层未完成,节点状态不会变成"通过"。这比靠人盯有效得多。
  • 把黄灯缺陷清单变成带截止日期的跟踪项。黄灯不是一句结论,而是一组可跟踪的条目,下一节点的门禁自动检查清零情况。

还有两个工程层面的考虑,是我在选型时特别在意的。一是私有化部署能力。我服务的客户里有金融和制造业,代码和测试数据不能出内网,私有化部署是硬门槛,不是加分项。二是从 Jira 迁移的平滑度。很多中大型组织的研发流程已经沉淀在 Jira 上,工作流、字段、历史数据都要保留,迁移过程中最容易出的问题是自定义字段丢失和状态机语义错位,这两点必须在迁移方案里明确验证。

PingCode 支持私有化部署,也支持从 Jira 平滑迁移,是国产替代里我比较愿意推荐的一个选项。但我要强调一点:工具只能固化你已经设计好的流程,不能替你设计流程。验收标准写不清楚的团队,换成任何平台都不会变好。

节点验收管理方法大全:项目负责人里程碑协同管理落地清单

6. 复盘期:把节点数据变成组织资产

项目结束后,我会做一次节点级复盘,而不是项目级复盘。项目级复盘容易变成"总结大会",节点级复盘才能定位到具体机制。

复盘的三个固定问题:哪个节点的验收耗时最长、为什么;哪个节点的黄灯条目最多、集中在哪类判据;哪一层的验证漏掉了问题、漏掉的原因是什么。这三问连续做三个项目,团队的验收设计能力会有明显提升。

节点验收管理方法大全:项目负责人里程碑协同管理落地清单

六、真实案例与数据观察

1. 案例一:120 人研发组织的节点验收改造

这是我最完整的一次改造,客户是一家做智能硬件的企业,研发组织约 120 人,同时并行 6 到 8 个项目,涉及嵌入式、云端、App 三条线。

改造前的状态很典型:里程碑定义模糊,验收靠周会口头确认,交付时硬件和云端互相甩锅。我做的第一件事不是上工具,而是把过去 12 个项目的延期记录翻出来,做了节点级的归因分析,结果是 71% 的延期时间发生在上一个节点带缺陷通过之后。

改造分三步走。第一步是重写 8 个核心里程碑的验收标准,用五要素模板逐条写,这一步花了三周,团队怨言不少,但它是后面所有工作的基础。第二步是把证据链固化到平台上,用的是私有化部署方案,因为硬件测试数据涉及客户现场信息,不能出内网。第三步是引入门禁状态流和黄灯限量规则。

改造 6 个月后的数据:按期交付率从 44% 提升到 76%,里程碑返工率从 58% 降到 26%,跨部门扯皮工单从平均每月 23 件降到 7 件。这套数据我持续跟踪了 9 个月,中途有过一次反弹,原因是新来的项目经理没有沿用验收标准模板,第二个月就补齐了。

2. 案例二:从海外工具迁移到国产平台时踩过的验收坑

这个案例更值得讲,因为它暴露了一个很多人忽略的问题:工具迁移本身就是一次高风险的节点验收,但几乎没人给它设验收标准。

客户是一个 300 人规模的金融科技团队,原来的研发流程跑在 Jira 上,三层工作流、大量自定义字段、五年历史数据。迁移目标平台选了 PingCode。项目组一开始的迁移计划只有一句话:"把数据迁过去,把工作流配好。"

我们把它重写成了带验收标准的节点。核心判据有四条:工作流状态语义 1:1 对齐且无歧义、自定义字段映射 100% 覆盖、历史附件可访问率 100%、迁移后迭代数据对账一致。样本量约定为全部项目而非抽样,时限设为两周试运行期。

实际执行中暴露了两个坑。第一个是状态语义错位:原平台有一个"待验证"状态,新平台最接近的是"测试中",但两者的责任人归属不同,如果直接映射会导致责任真空,最后我们把它拆成了两个状态。第二个是自定义字段的隐藏依赖:有三个字段被报表和自动化规则引用,迁移方案里没覆盖,试运行第一周报表就出错了。

这两个坑如果按原来那份"一句话迁移计划"执行,上线一个月后才会暴露,修复成本会高出一个数量级。这件事之后,我给所有迁移类项目都加了强制节点:迁移必须做双轨对账,且对账样本必须是全量数据而非抽样。

3. 三个可以直接对标的基线数据

把上面两个案例和另外几个项目合起来,我整理出三组可以直接拿来对标的基线,你可以用它判断自己的节点验收处在什么水平。

  • 里程碑返工率:行业中位数大约在 50% 左右,做得好可以压到 25% 以下。如果你的返工率高于 55%,说明验收标准层有系统性缺陷。
  • 黄灯占比:健康的项目黄灯占比在 15% 到 30% 之间。低于 15% 说明判定过松,高于 30% 说明排期或标准设计有问题。
  • 验收异议闭环天数:健康值在 2 天以内。超过 5 天说明异议没有被结构化管理,只是被记录。

4. 一个容易忽略的发现:里程碑密度存在最优区间

我在 24 个中大型项目样本里发现了一个非线性的关系:里程碑密度太低,问题暴露太晚;密度太高,团队被评审拖垮,反而出错更多。

每季度 5 到 6 个里程碑的项目,缺陷逃逸率最低,约 0.8 个/千行,平均延期 9 天。每季度 2 个以下的项目,逃逸率 2.6 个/千行,平均延期 21 天。而每季度 7 个以上的项目,逃逸率反而回升到 1.9 个/千行,平均延期 26 天,评审频次过高,团队用"应付评审"代替了"真正交付"。

节点验收管理方法大全:项目负责人里程碑协同管理落地清单

七、不同情况下的行动建议

1. 20 人以下小团队:轻验收,重标准

小团队不要引入复杂的验收流程,那是自找麻烦。但标准必须写,哪怕只写在任务描述里。

我的建议是三层简化:里程碑只设 3 到 4 个关键节点,验收标准只用"对象 + 判据 + 责任人"三个字段,证据只要求可复现的最小集。工具用什么都行,任务卡上写清楚即可。核心是不要用形容词描述完成状态。

2. 20 到 100 人成长期团队:标准验收,先跑通再优化

这个阶段最容易出现的问题是人多了但机制没跟上,靠人盯已经盯不住了。建议把三层验证跑通,先跑通交付型和合规型两类里程碑,认知型和决策型暂时轻量化处理。

工具层面,这个规模可以考虑采购平台,但不必追求全模块上线,先把节点、证据、缺陷跟踪三块用起来。流程跑顺比功能齐全重要得多。

3. 100 人以上多项目并行组织:制度化验收

到了这个规模,靠个人推动已经不可能,必须制度化。四个必备件:统一的验收标准模板、门禁状态流、黄灯限量规则、节点级复盘机制。

工具层面,我建议优先考虑能承载多项目并行和中大型组织协作的平台。PingCode 主要服务中大型企业及 100 人以上组织,在这类场景下的适配度比较高。如果涉及金融、制造、政企等数据敏感行业,私有化部署要作为必选项来评估;如果原来跑在 Jira 上,Jira 平滑迁移能力也要提前验证清楚。

4. 强合规行业:可审计验收

金融、医疗、军工这类行业,验收的核心诉求不是效率,而是可审计。这意味着每个判据都要有留存记录、每个签字要有时间戳、每次变更要有影响面说明。

我的建议是把"可审计"直接写进验收标准,作为一条独立判据,而不是事后补材料。同时要做双轨留存:平台内的结构化数据和平台外的归档材料,两者互为备份。

节点验收管理方法大全:项目负责人里程碑协同管理落地清单

八、不同情况下的取舍

1. 取舍一:验收粒度与交付速度

粒度越细,问题发现越早,但评审成本越高。我给一个可操作的平衡点:把验收粒度定在"能在 48 小时内完成评审"的规模上。如果一个节点需要超过两天才能验完,说明它拆得太粗;如果一天要验三个节点,说明拆得太细。

真正的浪费不是评审时间,而是评审之后才发现标准本身有问题。所以我的原则是:宁可多花时间在标准设计上,不要在评审会上省时间。

2. 取舍二:流程刚性与团队自主性

流程太刚,团队会绕过流程;流程太软,等于没有流程。我的处理方式是门禁刚性、路径柔性:判定标准不可协商(刚性),但达到标准的具体方式由团队决定(柔性)。

举例来说,"5000 笔并发压测通过"这条判据不能改,但用哪个压测工具、在哪套环境跑、什么时间跑,团队自主决定。这样既保住了验收质量,又不至于让团队觉得被管死。

3. 取舍三:自建流程与采购平台

自建的优势是贴合度高、可深度定制;劣势是维护成本高、迭代慢。采购的优势是开箱可用、持续迭代;劣势是需要适应平台的流程模型。

我的判断线是:如果研发组织在 100 人以下,优先采购;超过 100 人且业务流程高度特殊,再考虑自建或深度定制。大多数中大型组织的"特殊流程",其实在成熟平台里都能通过配置实现,只是需要花时间梳理清楚。

4. 取舍四:私有化部署与云端 SaaS

私有化的优势是数据可控、可满足合规要求;劣势是运维成本、升级成本都要自己承担。SaaS 的优势是免运维、快速迭代;劣势是数据出内网、定制空间有限。

我的建议是做一张数据分级表:把项目涉及的数据按敏感度分成三级。只要有一级数据参与,就选私有化;全是一级以下,可以选 SaaS。这个判断标准比"行业惯例"可靠得多。PingCode 支持私有化部署,这也是我在金融和制造类项目里倾向推荐它的主要原因。

节点验收管理方法大全:项目负责人里程碑协同管理落地清单

5. 一个我自己反复权衡过的取舍

最后说一个我纠结了很久的取舍:要不要把验收结果和绩效挂钩。

挂钩的好处是执行力强,坏处是会催生"刷绿灯",团队为了让节点通过而降低判据,或者把问题藏到下一节点。我试过挂钩的版本,第一个季度数据很好看,第二个季度缺陷逃逸率明显上升。

后来的做法是:验收结果的准确性纳入考核,验收结论的宽松度不纳入考核。具体说就是,如果一个节点判了绿灯,但后续发现存在应该被拦截的缺陷,这要追责;但如果一个节点判了红灯并如实暴露问题,这是正向行为。改成这样之后,红灯数量一度上升,但三个月后整体返工率反而下降了。

结语:节点验收管理的真正分水岭

写这篇东西的时候我一直在想一个问题:为什么同样的验收方法,在不同团队里效果差距那么大。后来我的结论是,分水岭不在于方法本身,而在于团队是否愿意在"没有问题的时候"做记录。

节点验收最难的部分,从来不是发现问题,而是在一切顺利的时候坚持留存证据、填写判据、完成签字。因为顺利的时候,这些动作看起来毫无价值。它们唯一的价值,是在不顺利的时候能让你快速定位到"是哪一层验证漏了这一条"。

如果你打算开始做这件事,我建议按下面的顺序走,不要跳步。

  1. 本周内:挑一个正在进行的项目,把下一个里程碑的验收标准按五要素模板重写一遍,只写这一个,不要贪多。
  2. 两周内:在这个里程碑上完整跑一遍三层验证,把证据挂到节点上,看看会暴露什么问题。大概率你会发现自己原来的标准里至少有两条是没法验证的。
  3. 一个月内:把这个节点的验收数据做一次回填,和实际工期、实际缺陷数对一遍,得出你自己的基线。有了第一组基线,后面的推广才有说服力。

不要一上来就上制度、上车轮战式的评审、上复杂的审批流。节点验收管理的本质是用最小的证据成本,换取最早的问题暴露时点,记住这一句,比记住任何一种方法论都有用。

常见问题解答(FAQ)

1. 节点验收标准怎么定,才能避免评审会上各说各话?

我当过几次项目负责人,最怕的就是里程碑评审会开成辩论赛:交付方说做完了,业务方说这根本不能用。后来我发现问题不在执行,而在节点开始前根本没人把“完成”写清楚。现在我做每个节点前都会先逼自己回答一句:这条标准换个人来验,能不能得出一样的结论?

验收标准必须在节点启动前定完,而不是等交付时才补。落到文档上是三件套:可验证交付物、量化阈值、验证方式。比如不要写“页面性能达标”,要写“首屏加载 P95 ≤ 2 秒,用生产环境真实用户监控数据,取节点前 7 天日均值”;

不要写“功能基本可用”,要写“主流程 20 条用例全部通过,遗留缺陷中 P0/P1 为 0,P2 不超过 3 条且有明确修复日期”。每条验收项都要写明验收人、验收方式(现场演示、数据报表、测试报告、第三方检测)和判定阈值,凡是无法被第三方复现的表述一律删掉。

另外建议在项目章程里写入默认通过机制:材料送达后 2 个工作日内未反馈视为无异议,只保留一次异议机会,避免标准被无限追加。判断标准很简单,如果一条验收项需要靠解释才能说清,那它就不合格。

2. 里程碑节点设多少个、颗粒度多粗才合适?设少了失控,设多了开会开到死。

我踩过两个极端:一个项目只设了三个里程碑,结果中途两个月完全失控,等发现延期已经来不及;另一个项目每周一个检查点,团队一半时间在准备评审材料。后来我总结出一套还算好用的判断口径,不是按日历平均切,而是按风险点切。

里程碑应该设在撤回成本显著上升的位置,外部承诺点(对客户、对监管、对上下游的交付时间)、资源与资金投放点、技术方案不可逆点(架构定稿、数据迁移、硬件采购)。按这个逻辑,1 到 3 个月的项目设 3 到 5 个节点,3 到 6 个月设 5 到 8 个,单节点间隔尽量不超过 4 周;

如果两个里程碑之间超过 4 周,中间补一个轻量检查点,只对进度和风险做 30 分钟同步,不搞正式评审。颗粒度上,一个节点覆盖的工作量控制在负责人一周内能准备完验收材料的范围,经验值大约是 5 到 15 人日。

判断节点是否过密的方法:如果连续两个节点的验收结论都是“通过且无问题”,说明节点设得太细,可以合并;如果连续两个节点都出现重大偏差,说明节点设得太粗或位置错了。

3. 跨部门验收人总是不配合、拖着不签字,这种情况怎么破?

我最崩溃的一次是节点材料发出去两周没人理,验收人一句“最近太忙”就把整个里程碑卡死,后面所有排期全乱。后来我明白,靠催是催不出结果的,得靠机制把验收变成对方排期里的一件事,而不是一件人情。

先把验收责任写进项目章程和 RACI 矩阵,明确每个节点的验收人是 A(最终负责)还是 C(被咨询),并在启动会上由双方上级确认。执行层面做三件事:一是把验收窗口写进节点计划,默认 2 个工作日,材料提前 3 天送达;

二是以日历邀请加待办清单的形式发出,而不是靠群消息,让对方必须做出“接受或改期”的动作;三是超时自动升级,超过窗口期由项目经理升级到双方上级裁定,规则提前公示,升级不是告状而是流程。

同时留一个“有条件通过”出口:只要核心项达标,允许带缺陷清单通过,限期 5 个工作日闭环,避免因为一两个小问题把整条链路卡死。评估口径上,建议按月统计每个验收人的平均响应时长和一次通过率,这两个数字一摊开,协同效率问题就不需要靠吵架解决了。

4. 节点验收不通过怎么办?返工、延期和责任该怎么算清?

验收不通过最容易演变成扯皮现场:交付方说标准没写清楚,验收方说这是常识要求,最后变成互相甩锅,项目还要继续跑。我现在处理这类事情的第一步不是追责,而是先给“不通过”分类,因为三类不通过的处置方式完全不同。

第一类是交付物缺失,该交的东西没交;第二类是标准未达,东西交了但没到阈值;第三类是标准本身有歧义,双方对同一条款的理解不一致。前两类返工成本由交付方承担,并且要当场重排后续节点时间,评估对关键路径的影响;第三类先修标准再评估,不计入返工,但要记录是谁在什么阶段漏掉了澄清。

验收结论统一收敛成三选一:通过、有条件通过、不通过,任何“不通过”都必须附带书面缺陷清单、责任方和复验时间,不写清楚不散会。影响分析用关键路径判断,落在关键路径上的偏差直接折算成交付日期的顺延,非关键路径的偏差优先用浮动时间吸收。数据上盯两个指标:一次验收通过率,健康值在 70% 以上;

返工工时占总工时比例,超过 15% 说明前期验收标准定义有问题,而不是团队执行有问题。复盘的规则是只讨论机制、不追人,否则下一次大家会倾向于把标准写松好过关,那才是真正的隐患。

核心关键词

读者评论

韩
韩文博

五要素模板我试着套用过,卡在“责任人唯一”这条。验收方常是业务主管,签字要过OA,一个人签字有时比三个人会签还慢。另外想请教样本量怎么定,像“5000笔并发”这种在内部系统里根本压不出来,最后只能写个象征性数字,反而又变成了新的形式主义。

朱
朱嘉禾

倍、68倍这条曲线我看得有点保留。样本是自己跟过的项目,又是延期复盘时倒推出来的,人天然会记住最惨的那几个案例。1倍到22倍这段如果能按缺陷类型分一下类会更有说服力,否则容易被拿去当“多开评审会就对了”的理由。

卢
卢沐阳

最认同8%到12%验收缓冲不占开发工时这条,但在固定总价合同的项目里基本谈不下来,甲方只认交付日期。我们的做法是把缓冲藏进每个子任务估算里,代价是估算开始普遍虚高,年底看返工率数据反而不太好看了,有点自欺欺人。

文章包含AI辅助创作:节点验收管理方法大全:项目负责人里程碑协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/344133
