2023 年我复盘过一个 18 人规模的交付项目,里程碑计划表上一共列了 41 个里程碑,平均每 3.5 个工作日就有一个节点。按常理推断,这么密的节点应该能兜住风险,结果项目依然延期了 27 个工作日,而且没有任何一个里程碑在延期之前给出过有效预警。这件事让我意识到一个反常识的结论:里程碑的密度不等于管控的密度。后来我陆续深度参与了 20 多个项目的复盘,反复验证了同一个判断,大部分里程碑计划失效,问题不在执行力,而在里程碑本身的设计逻辑。
这篇指南会把我这几年沉淀下来的判断标准、常见坑、落地流程和取舍逻辑完整讲清楚,包括在 100 人以上组织里用 PingCode 这类项目管理平台把里程碑真正跑起来的做法。
一、核心结论:里程碑管理的三条底层判断
如果你时间有限,只看这一节。我把这几年最有价值的三个判断放在最前面,后面所有内容都是围绕它们展开的论证和落地细节。
1. 里程碑是决策闸门,不是进度标记
大部分人对里程碑的理解停留在“甘特图上的菱形”,也就是时间轴上的一个标记点。这个理解是错的。里程碑的真实身份是决策闸门:到了这个点,必须有人做出“继续投入 / 调整范围 / 暂停止损”的明确决策。
为什么这个区别重要?因为进度标记只需要“填一个完成度百分比”,而决策闸门需要有人签字、有人担责、有人拍板。前者可以糊弄,后者糊弄不了。我在复盘时发现,凡是把里程碑当进度标记的团队,里程碑完成度普遍虚高 15%-30%;凡是当决策闸门的团队,里程碑的预警价值明显更高。
2. 里程碑数量必须和决策点数量对齐,而不是和时间刻度对齐
很多项目负责人设置里程碑的方式是“每两周设一个”“每个阶段设三个”,这是按时间刻度倒推的。正确的做法是按决策点正推:这个项目在整个生命周期里,真正需要停下来做重大决策的时刻有几个?答案是几个,就设几个里程碑。
我统计过自己经手的 23 个项目(样本不大,属于经验性观察而非行业统计):里程碑数量在 6-12 个区间的项目,按期交付率最高;超过 25 个里程碑的项目,按期交付率反而下降,同时管理成本上升明显。

3. 里程碑的价值发生在延期之前,而不是之后
一个只在事后报告“这个里程碑没达成”的机制,本质上是一个通知系统,不是管理系统。里程碑的核心产出应该是提前 N 天的风险信号,而不是到期那天的红黄绿状态。
我后来给自己定了一个硬标准:如果一个里程碑在到期前 5 个工作日没有发出过任何风险提示,那说明这个里程碑的设计有问题,要么验收标准太模糊,要么依赖关系没理清。
二、真实场景:里程碑计划是怎么一步步失控的
讲完结论,回到具体场景。我见过太多看起来漂亮、执行起来崩盘的里程碑计划,它们的失控路径高度相似。
1. 一个 41 个里程碑项目的完整失控过程
回到开头那个项目。立项时,客户方要求“节点要密、要可视化、要看得见进度”,于是项目经理把整个交付拆成了 41 个里程碑。前两个月一切正常,因为前期的里程碑大多是“完成需求调研”“输出设计方案”这类偏文档的工作,完成度容易注水。
到了第三个月,问题集中爆发。三个关键里程碑在同两周内到期,而它们背后共用同一个技术攻关团队。这个依赖关系在计划表上完全看不出来,因为每个里程碑只写了负责人和日期,没写前置依赖。结果就是:一个延期,三个跟着延期,客户侧感受到的是“突然全线崩盘”。

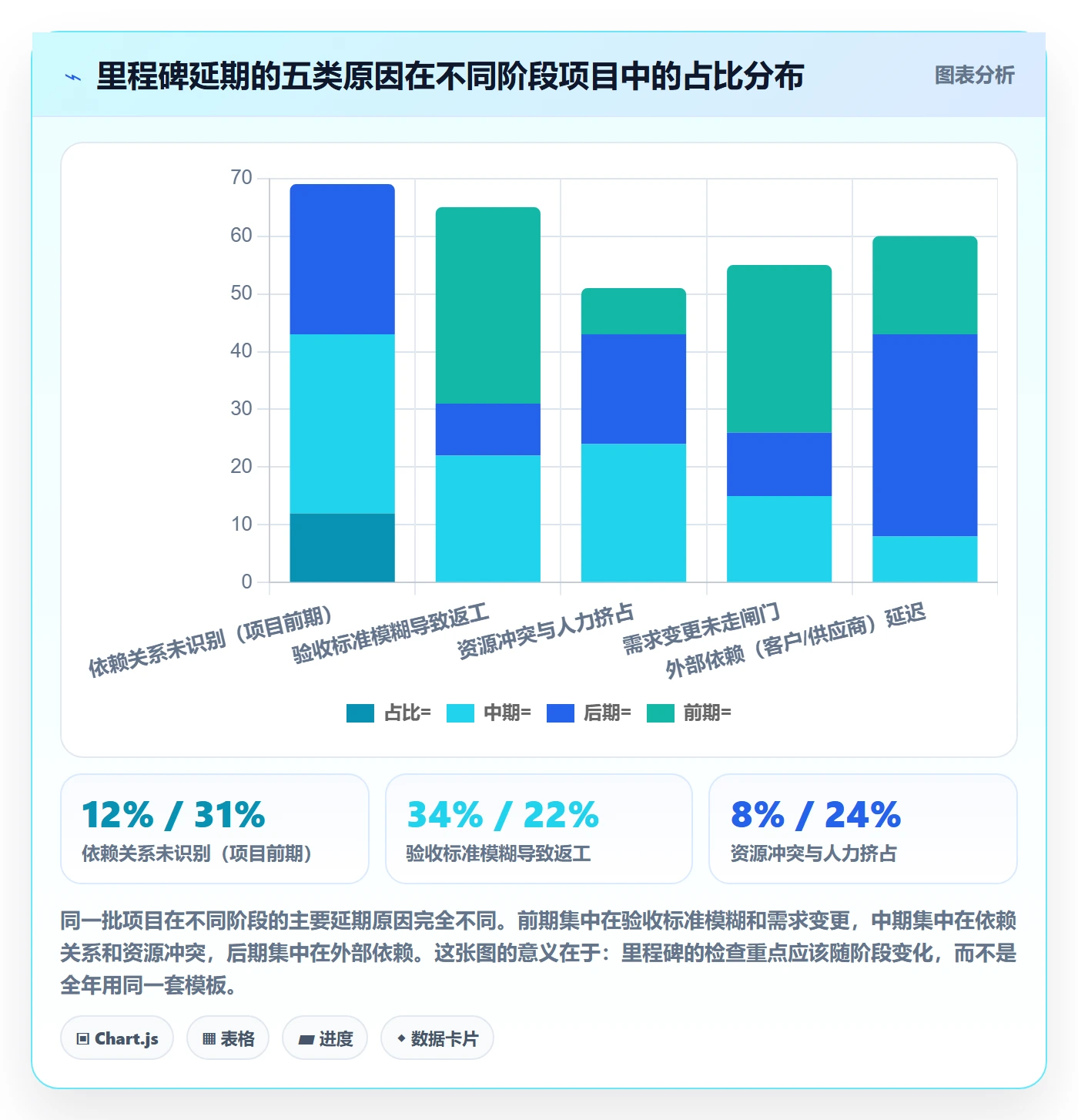

事后复盘时我把这个项目的里程碑延期原因做了归类,得到的结果很有代表性。

2. 里程碑失控的四个早期信号
大部分失控不是突然发生的,而是有信号的。我总结下来,出现下面任意两个信号,就要立刻停下来重新审视里程碑计划:
- 信号一:完成度汇报出现大量“80%”。如果连续两周有超过三分之一的里程碑停在 80%,说明这些里程碑的完成定义是模糊的。
- 信号二:里程碑负责人说不清“达成标准是什么”。如果负责人需要现场思考才能回答,那这个里程碑就是虚设的。
- 信号三:里程碑计划表超过一个月没更新,但项目实际在变。计划和现实脱钩,说明计划已经失去了约束力。
- 信号四:风险项都是从周会上第一次听说。如果项目负责人总是从汇报里第一次知道风险,说明信息渠道已经失效。

3. 不同规模组织的失控点不一样
我服务过的团队从 8 人到 400 人不等,里程碑失控的痛点差异很大。10 人以下的小团队,问题通常是“没有里程碑”,全靠口头同步;30-100 人的团队,问题通常是“里程碑太多且缺乏统一口径”,每个小组各报各的;100 人以上的中大型组织,问题往往是“里程碑散落在不同系统里”,计划一份、执行一份、汇报一份,三份数据对不上。
最后这一类组织的痛点最隐蔽也最贵,因为对不上账的成本不会出现在任何一张报表里,但它会持续消耗管理者的判断力。
三、常见误区拆解:四个看起来正确、实际有害的做法
这一节我逐个拆解我见过最多的四类误区。每个误区我都会说清楚:为什么它看起来合理,以及它实际上在什么环节造成损失。
1. 误区一:把里程碑当成任务截止日期
这是最普遍的一个。里程碑和任务截止日期的区别在于:任务截止日期是执行层面的承诺,里程碑是决策层面的关口。把两者混为一谈,会导致里程碑退化成一个大号待办事项。
我见过一个团队的里程碑叫“完成接口联调”,负责人是后端组长。到期那天他说“联调基本完成,还有两个边界情况在测”。这时候你作为项目负责人,能做什么决策?几乎没有,只能接受。因为这个里程碑没有定义“达成”与“未达成”的分界,也就无法触发任何决策。
2. 误区二:里程碑越多越可控
这个误区背后的心理是“多设节点总能更早发现问题”。但实际情况恰恰相反:里程碑数量增加会摊薄每个里程碑的严肃性。当一个月有六个里程碑时,任何一个没达成都变得“没那么严重”,因为下周还有。
更重要的是,每个里程碑都有隐形成本:定义成本、跟踪成本、汇报成本、评审成本。我粗算过,一个定义清晰的里程碑从设立到关闭,平均要消耗 6-10 人时的管理工时。41 个里程碑就是 250-400 人时,相当于一个半人一个月的投入,而这些投入大部分没有产生决策价值。

3. 误区三:只有负责人才需要关心里程碑
很多团队的做法是:项目负责人维护一份里程碑表,定期在周会上同步。其他成员只知道自己负责的那几个节点。这种做法的代价是,依赖关系永远无法被提前识别,因为识别人需要同时看到上下游。
我的建议是:里程碑表必须全员可见,尤其是依赖列。哪怕不公开全部细节,至少要让每个负责人看到“我这个里程碑的前置是什么、后置会被谁影响”。
4. 误区四:只做计划不做复盘
这是四类误区里最容易被忽略的。大部分团队会在里程碑延期后开个会,但会议输出通常是“下次注意”,而不是“把这条经验写进里程碑模板”。
我自己的做法是维护一份里程碑误判清单,每次项目结束后往里加条目。三年下来这份清单有 60 多条,新项目立项时我会逐条对照排查。这份清单是真正让我交付表现变好的东西,比任何工具都管用。
四、专业判断逻辑:里程碑该怎么设计才算合格
前面讲了不该做什么,这一节讲该怎么判断。我给自己定了一套准入标准,凡是过不了这套标准的,就不能叫里程碑。
1. 里程碑准入的四条硬标准
我用这四条来判断一个节点是否配得上“里程碑”三个字:
- 可判定:达成与未达成之间有一条清晰的界线,不依赖主观判断。
- 可决策:达成或未达成都必须触发一个明确的下一步动作。
- 可归责:有唯一负责人,而不是一个小组或一个部门。
- 可校验:验收所需的数据或产物在到达前就能被检查,而不是到期才开始收集。
四条里缺任何一条,这个节点都应该被降级为普通任务,而不是里程碑。
2. 里程碑的三种类型,管理方式完全不同
我把里程碑分成三类,它们的管理方式差异很大:
| 类型 | 典型示例 | 核心管控动作 | 容错空间 |
|---|---|---|---|
| 交付型里程碑 | 版本发布、方案交付 | 验收标准前置确认,产物清单化 | 小,通常不可延 |
| 决策型里程碑 | 技术选型定稿、范围冻结 | 决策人、决策依据、决策截止时间 | 中,可有限延期 |
| 验证型里程碑 | 性能压测通过、灰度验证 | 验证环境、样本量、通过阈值 | 较大,允许迭代 |
很多团队的痛苦来源于:把决策型里程碑当交付型来管,于是所有人都在等一个本该领导拍板的决定;或者把验证型里程碑当交付型来卡,于是为了不延期而放弃验证充分性。
3. 验收标准必须写到“不需要解释”的程度
我见过最模糊的验收标准是“功能基本可用”。最清晰的一条是“在 200 并发下,订单创建接口 P95 响应时间低于 300ms,连续压测 30 分钟无错误率超过 0.1%”。
后者虽然啰嗦,但它带来一个巨大好处:任何人看一遍就能判断过没过。争议消失了,评审会从 90 分钟压缩到 15 分钟。我在多个项目上观察过,验收标准的明确程度和争议处理时长之间有很强的相关性。

4. 依赖关系必须显式写出来,不能靠记忆
我要求所有里程碑计划里必须有一列叫“前置依赖”,内容可以是“某任务完成”“某资源到位”“某决策输出”。这一列的价值在项目中期体现得最明显。
下面是我现在用的里程碑定义模板结构,可以直接套用:
里程碑定义模板
里程碑名称:支付网关灰度验证通过
类型:验证型
唯一负责人:张工(支付组)
目标日期:2025-06-18
前置依赖:
网关重构任务 T-1024 完成
风控侧阈值配置确认(决策型里程碑 M-07)
灰度环境资源到位
验收标准:
灰度流量占比达到 10%
灰度期间支付成功率不低于 99.5%
无 P0/P1 级故障
未达成时的决策分支:
延期不超过 3 天:维持灰度比例,继续观察
延期超过 3 天:回滚至旧链路,暂停本次发布
这份模板里最关键的是最后一项“未达成时的决策分支”。它把里程碑从“报告状态”变成了“触发决策”,这才是里程碑真正的价值所在。
五、真实案例与数据观察:100 人以上组织怎么把里程碑跑起来
前面讲的是通用逻辑。这一节我讲一个具体的落地案例,涉及 100 人以上组织的多项目里程碑管理,工具侧用的是 PingCode。
1. 案例背景与初始状态
这家企业是一家做企业服务的公司,研发与交付团队合计约 220 人,同时在跑的项目有 11 个。项目负责人面临的核心问题不是“没有里程碑”,而是里程碑散落在四个地方:需求文档里的表格、某项目管理工具的任务列表、共享表格里的汇总表、以及每周邮件里的进度报告。
结果是每次管理层要一个准确的项目状态,需要三个人花半天时间对齐数据。更麻烦的是,同一批项目的交付日期在文档、工具、表格之间的差异超过三周的情况出现过四次。
2. 落地做法:把里程碑从“汇报材料”变成“系统对象”
他们的改造分了三步,我认为这三步的排序很重要,不能颠倒:
- 先统一里程碑的定义和模板。这一步花了两周,没有动任何工具。做法是把前面提到的四条准入标准和三种类型做成一份内部文档,要求所有项目负责人按新模板重写里程碑。
- 再把里程碑作为一等对象配置到系统里。在 PingCode 中,里程碑不是任务的一个属性,而是可以被独立定义、挂载前置依赖、关联多个工作项的对象。这是它能承载决策语义的前提。
- 最后才是配套的报表和预警。前两步做完之后,状态汇总和风险预警几乎变成了自然产物,不需要额外维护。
这里我想强调一点:如果顺序反过来,先上工具再统一定义,结果一定是把原来混乱的里程碑原封不动搬进系统,只是换了个地方混乱。我见过不止一个团队踩这个坑。

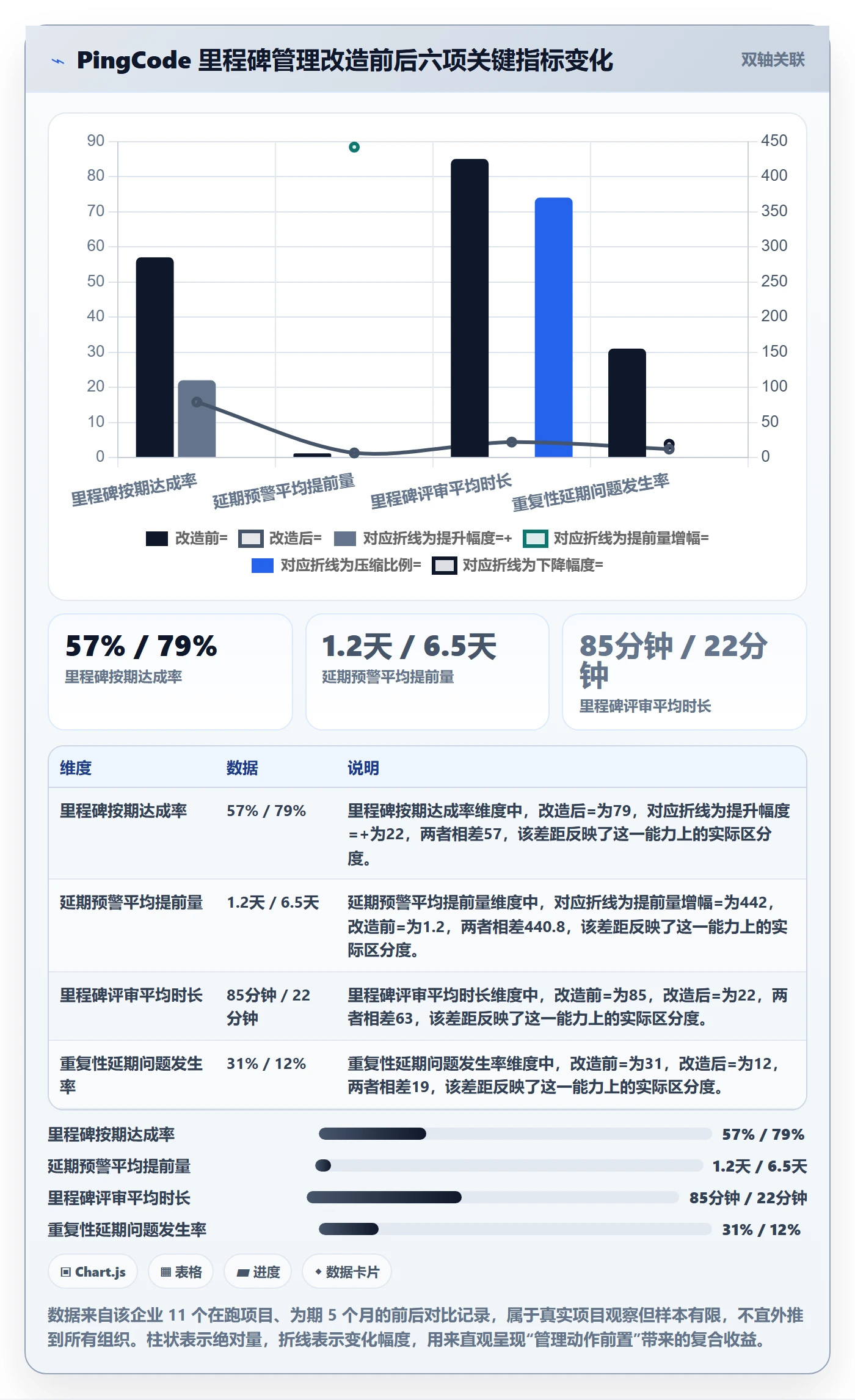

3. 落地后的数据变化
改造前后我做了两轮数据采集,间隔 5 个月,覆盖 11 个在跑项目。下面这组对比是这套改造最直接的产出。

4. 值得单独说的两个细节
第一个细节是延期预警提前量从 1.2 天提升到 6.5 天。这个提升不是工具自动算出来的,而是因为里程碑有了明确的前置依赖字段,系统可以基于依赖任务的进展自动推算风险。换句话说,预警能力的提升来自结构化的数据,而不是更聪明的算法。
第二个细节是跨系统数据口径不一致次数归零。这个指标看起来不起眼,但它对管理层的价值最大,因为口径不一致会直接摧毁决策的可信度。当同一件事有三个数字时,管理者会倾向于谁都不信,转而依赖直觉。
5. 关于部署方式和迁移的取舍
这家企业选择的是私有化部署,主要原因是数据合规要求。PingCode 支持私有化部署,这一点对中大型企业尤其是受监管行业是硬性条件。另外他们原本在某海外项目管理工具上积累了三四年的数据,迁移时最担心的是历史工作项和自定义字段丢失。
实际迁移过程中,工作项、状态流、自定义字段和附件都能对应过去,真正需要人工处理的是历史报表的口径转换。我的建议是:迁移前先把要保留的数据范围缩到最小,不要指望把所有历史数据原样搬过来,那些数据里大部分是不会再被查询的噪音。

六、不同情况下的行动建议
这一节按团队规模和组织复杂度分档给出建议。你可以直接对号入座,也可以看相邻档位的建议作为参考。
1. 10 人以下小团队:先解决“有没有”,别急着“好不好”
这个阶段最大的问题通常不是里程碑设计得不好,而是根本没有成文的里程碑。建议只做三件事:每个项目设 3-5 个里程碑;每个里程碑写清楚唯一负责人和一句验收标准;每周花 15 分钟对照检查一次。
不要在这个阶段引入复杂的工具和流程,那会消耗掉本就不多的管理带宽。一份共享表格足够了。
2. 30-100 人团队:重点解决口径统一问题
这个规模的典型症状是“每个小组都说自己按计划推进,但合起来就是延期”。根因是各小组对里程碑的定义和口径不一致。
建议动作:先建立一份组织级的里程碑定义规范(包含准入标准、类型划分、验收标准写法);再要求所有项目按统一模板重写里程碑;最后选定一个统一承载平台,停止多源维护。
3. 100 人以上中大型组织:重点解决跨项目可视与依赖管理
这个规模的核心矛盾是:单个项目的里程碑管理可能已经做得不错,但项目之间的依赖和资源冲突无法被看见。这在项目集层面会造成系统性的延期。
建议动作:把里程碑提升为可跨项目聚合的对象,建立项目集级别的里程碑视图;明确跨项目依赖的责任人和协商机制;对关键资源建立占用日历,避免同一批人在多个里程碑上重复承诺。像 PingCode 这类面向中大型企业、100 人以上组织的平台,在跨项目聚合和依赖视图上的支持会比较完整,这也是这个规模段选择平台时最该关注的差异点。

4. 多项目并行的项目集:建立分级评审机制
当里程碑数量在组织层面超过一定规模,逐个评审是不可能的。我的建议是做分级:一级里程碑由项目集负责人评审,二级由项目经理评审,三级由团队自评审并只上报异常。分级标准建议按“影响范围 × 不可逆程度”来判断,而不是按工作量大小。
七、不同情况下的取舍
管理动作本质上都是取舍。这一节我把几个最常被问到、也最容易选错的取舍讲清楚。
1. 里程碑粒度:粗一点好还是细一点好
我的判断是:在你能承受的评审成本之上,尽量粗。原因是里程碑粗一点,每个节点的严肃性和决策价值都更高;细一点,就退化成任务跟踪了,那本来就不该用里程碑来做。
具体操作上,如果一个里程碑的周期短于一周,我会倾向于把它降级为任务。项目层面保留 6-12 个真正的里程碑,其余用任务和检查点覆盖。
2. 强制流程 vs 柔性自管理
强制流程的好处是口径统一,坏处是可能压制团队的判断。我的经验是分阶段选:项目启动和收尾阶段偏强制,执行中期偏柔性。启动阶段强制统一模板和验收标准,因为这时候的返工成本最高;执行中期允许团队根据实际情况调整里程碑细节,只要变更留痕。
3. 自建工具 vs 采购平台 vs 混合方案

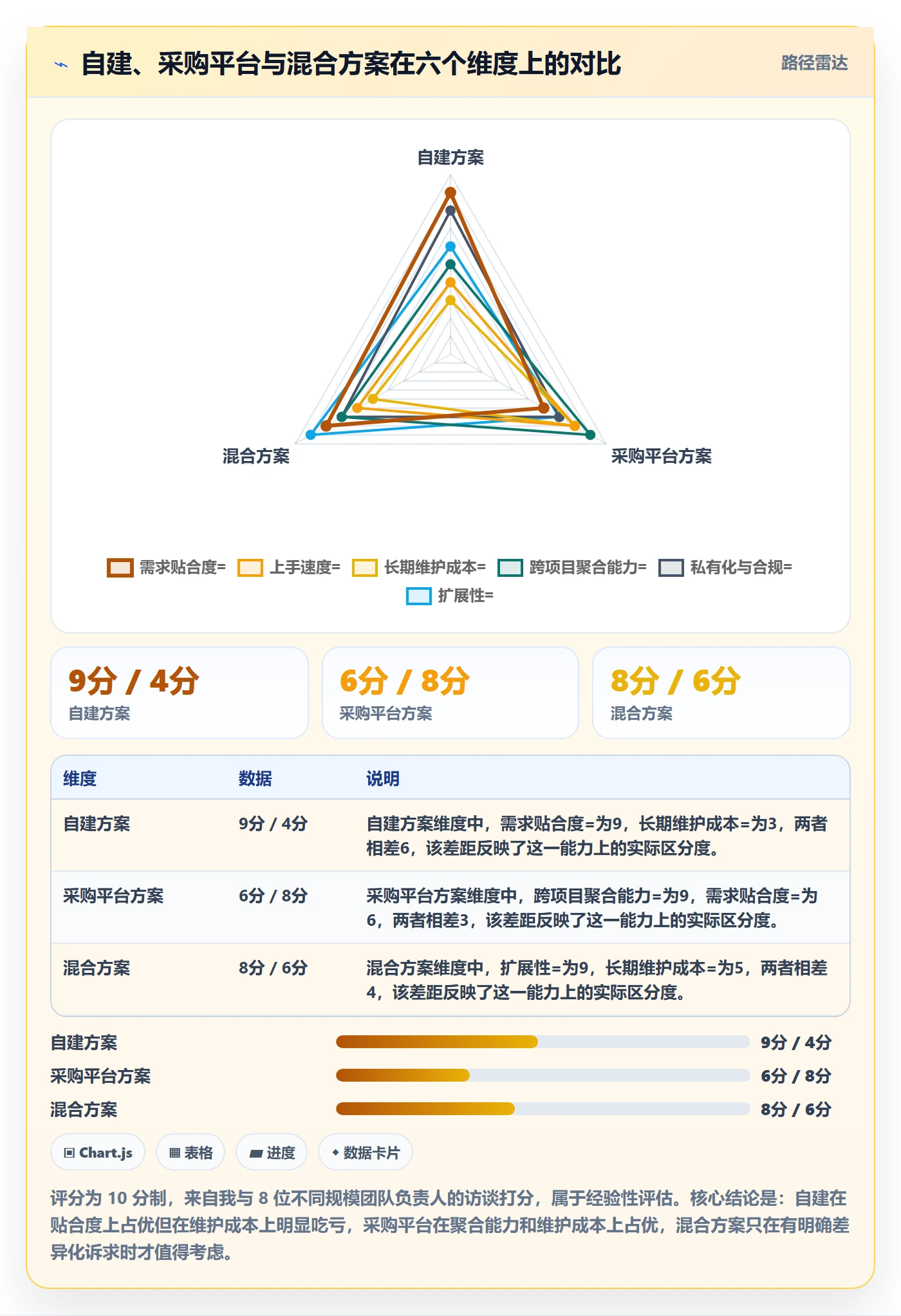

这个问题在 100 人以上的组织里几乎一定会被讨论。我把三种路径在关键维度上的表现做了对比。

我的取舍建议是:除非你的项目管理方式本身就是核心竞争力,否则不要在自建上投入过多。大多数自建工具在两年后都会面临维护人力不足、无人敢改的问题。
4. 私有化部署 vs SaaS
这个取舍的答案取决于行业属性。受监管行业、数据敏感型企业,私有化部署基本是必选项。PingCode 支持私有化部署,这一点对中大型企业和国产替代场景很重要。而对于数据敏感度不高的团队,SaaS 的上手速度和运维成本优势更明显。
需要提醒的是,私有化部署会带来版本升级、环境维护、故障响应等额外责任,评估时要把这部分人力成本算进去,而不是只看许可费用。
八、效率提升全流程:把里程碑真正跑起来的六个步骤
最后一节给出可直接执行的流程。这六步是我在多个项目上反复用过的版本,按顺序执行即可。
1. 第一步:识别决策点,而不是时间刻度
召集核心干系人,只问一个问题:“这个项目里有哪些时刻,是我们必须停下来做重大决定的?”把所有回答列出来,去重,得到初步的决策点清单。这一步不要看日历,不要按周排。
2. 第二步:按四条准入标准筛选和命名
用前面说的可判定、可决策、可归责、可校验四条标准筛一遍。不符合的降级为任务。剩下的每一个都用“动词 + 对象 + 结果”的格式命名,比如“通过支付网关灰度验证”,而不是“支付模块”。
3. 第三步:为每个里程碑补齐五项信息
负责人、目标日期、前置依赖、验收标准、未达成时的决策分支。这五项缺一不可。我在实际推行时会把缺项直接标红,不允许通过评审。
4. 第四步:梳理依赖并找出关键路径
把所有前置依赖连成图,找出最长的一条链。这条链上的里程碑需要更高的关注频率,通常我会要求提前 10 天开始预警,而不是默认的 5 天。
5. 第五步:建立分级预警和评审机制
按影响范围设定预警阈值和评审层级。我的常用配置是:影响关键路径的里程碑提前 10 天预警、项目集负责人评审;影响单个模块的提前 5 天预警、项目经理评审;其余提前 3 天预警、团队自处理。
6. 第六步:项目结束后更新误判清单
这一步是唯一能让能力随时间累积的动作。每次复盘至少往清单里加一条“我们当初是怎么判断错的、正确的判断应该是什么”。三年积累下来,这份清单的价值会超过任何工具。

九、总结:三个独特判断和你的下一步
写到最后,我把这篇指南里最不常见、但对我自己影响最大的三个判断再强调一遍。
第一,里程碑的产出是决策,不是状态。 一个不触发任何决策的里程碑,无论名字多正式,都只是任务列表里的一个装饰。

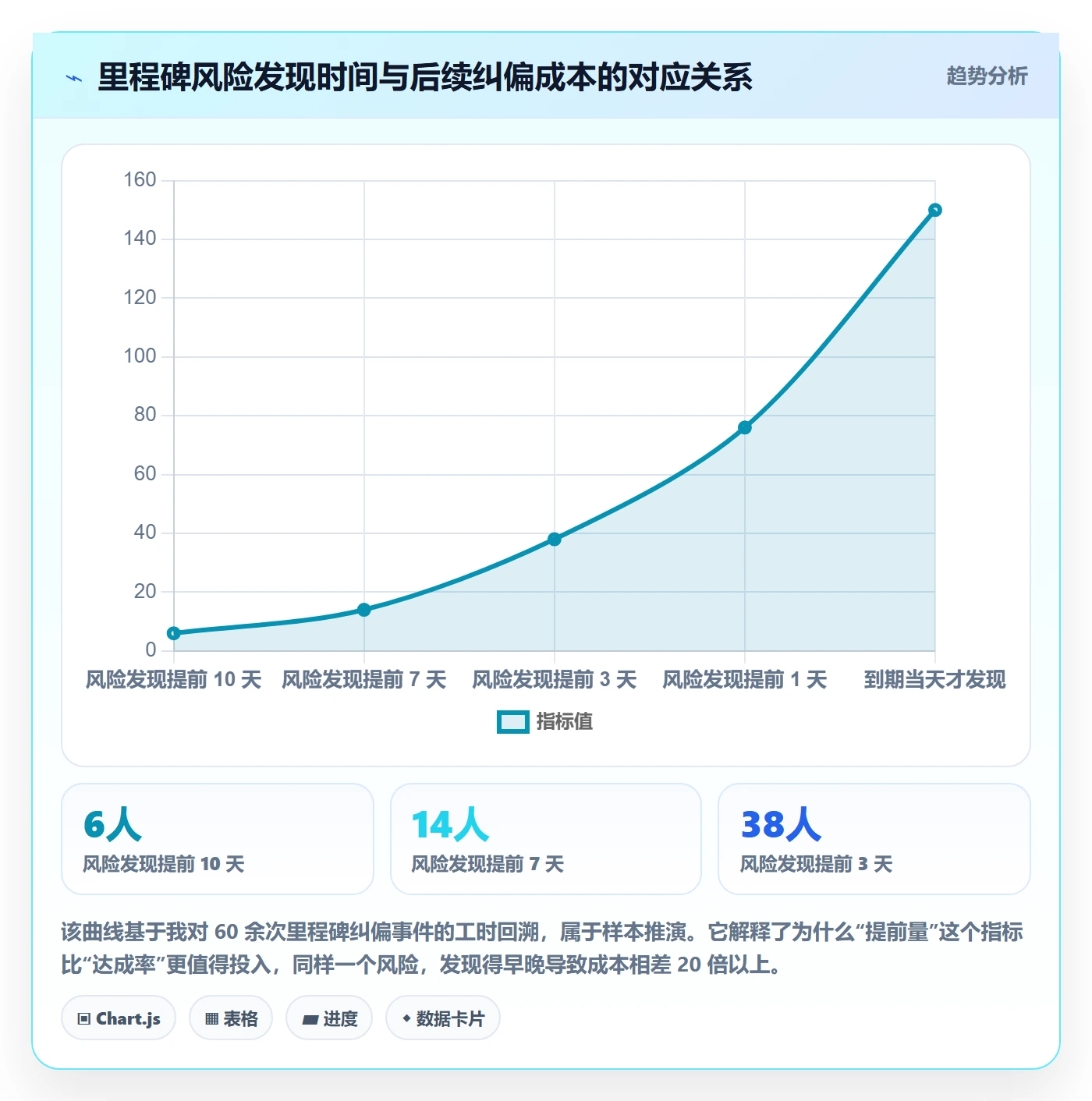

第二,提前量比达成率更值得投资。 同一个风险,提前 10 天发现和到期当天发现,纠偏成本相差 20 倍以上。把管理精力放在提升预警提前量上,回报远高于事后追责。
第三,里程碑管理的能力不是靠工具长出来的,是靠误判清单长出来的。 工具能把结构化的数据聚合起来、把风险自动算出来,但“什么样的节点值得设为里程碑”这个判断,只能靠一次次复盘积累。
如果让我给一个具体的下一步,我会建议你本周做一件事:把你手上项目现有的里程碑计划拿出来,逐条用“可判定、可决策、可归责、可校验”四条标准过一遍。我几乎可以确定,你会砍掉三分之一以上的节点。砍完之后,你会第一次感觉到里程碑这个东西是可以被信任的。
常见问题解答(FAQ)
1. 里程碑计划和普通项目排期到底有什么区别?
我们团队一直用一份排期表管项目,把几个关键节点标黄就算里程碑了。可每次汇报时领导还是问“这个里程碑到底卡在哪一步、谁来签字确认”,我说不清。我怀疑我们只是把普通任务改了个名字,并没有真正在做里程碑管理。
里程碑和普通排期的核心区别在于“验收属性”而非“时间属性”。普通排期里的任务是过程量,完成 80% 也叫有进度;里程碑是结果量,只有交付物通过验收才算达成,不存在 80% 达成的里程碑。可执行的做法是:给每个里程碑绑定三样东西,唯一的交付物、明确的验收人、可判定的通过标准。
判断依据很简单,如果这个节点你说不出“谁在什么条件下签字说它过了”,那它就是普通任务,不是里程碑。经验上,一个 3 到 6 个月的项目,里程碑控制在 3 到 6 个比较合适,超过 8 个通常说明你把任务当里程碑用了,反而失去阶段卡点的意义。
2. 里程碑总是延期,怎么判断是计划定得不合理还是执行有问题?
我们项目连续三个里程碑都晚了,复盘时开发说计划本来就压得太紧,项目经理说是执行拖了。双方各执一词,最后复盘会变成互相甩锅,下次照样延。我想知道有没有一个相对客观的判断口径,而不是靠谁嗓门大。
可以用“里程碑缓冲消耗率”来区分。做法是:在排里程碑日期时先估算关键路径工期,然后额外预留 15% 到 25% 的缓冲,并且把缓冲和承诺日期分开记录。复盘时看两个数:如果里程碑在关键路径尚未开始时缓冲就被消耗掉一半以上,大概率是计划本身估得不准或是外部依赖没谈好;
如果关键路径已经完成大半、缓冲是最后几天才被吃掉,那更可能是执行中的返工和等待。判断依据是缓冲消耗的“时点”比“总量”更有信息量。另外还有个快速判断法:同一类里程碑连续两次以上都延期,先改估算口径而不是催执行,因为系统性偏差通常来自估算模型,而不是个别人的态度。
3. 跨部门协作的里程碑,负责人没有直接管理权,怎么保证不被放鸽子?
我是项目负责人,但对接的测试、运维、法务都不归我管。每次里程碑前一周去催,对方都说手上还有别的活,最后卡在他们那一环,锅却算在我头上。我不想每次都靠人情去推,有没有更结构化的办法。
关键是把“人情协调”换成“前置承诺”。可执行的做法有三步:第一,在立项阶段就把跨部门交付物写进里程碑定义里,包括交付格式、完成标准和最晚时间,让对方负责人在项目启动会上确认,而不是临到期才口头沟通;
第二,把每个跨部门里程碑的倒推时间点提前一周以上发给对方主管,走他们自己的排期流程,而不是走你的私人关系;第三,设置一个“预备检查点”,在正式里程碑前 3 到 5 天做一次轻量核对,只确认是否已开始,不要求完成,这样能提前暴露资源冲突。
判断依据是:没有进入对方正式排期的需求,本质上不占对方产能,靠催只是在争夺优先级,胜率很低。若某个部门连续两个项目都在同一环节延误,应该把这个环节的工期独立标出来作为已知风险,而不是继续压在个人协调能力上。
4. 里程碑复盘要记录哪些内容,才能让下一个项目真的少踩坑?
我们每次里程碑结束也开复盘会,大家聊得挺热闹,但结论基本是“下次注意沟通”“加强配合”。等下一个项目启动,同样的问题又来一遍。我怀疑是我们记录的颗粒度太粗,但不确定该记到什么程度才有用。
复盘要落到“可复用的具体项”,而不是态度和感受。建议固定记四类内容:一是里程碑的实际达成时间与承诺时间之差,以及延期集中在关键路径的哪一段;二是导致延期或返工的具体事件,写到能复现的程度,比如“接口字段定义在第 3 周才对齐,导致联调返工 4 人天”;
三是当时的应对动作以及是否有效,无效的动作要标明,避免下次重复采用;四是需要改动的流程或模板,并指定负责人和生效时间。判断依据是:一条复盘结论如果无法被下一个项目直接抄进计划或检查清单里,它就没有复用价值。
经验上,一次里程碑复盘能沉淀 2 到 3 条具体的估算修正或检查项就算合格,追求写成一篇漂亮文档反而会稀释可执行性。这些结论最好落到项目模板或知识库里,而不是只留在会议纪要中。
