掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

很多项目延期,并不是团队不知道要做什么,而是把“开会、跟进、开发、测试、上线”全部写进了进度表,却没有定义哪些结果真正决定项目能否继续。制作里程碑计划的关键,不是画出一条漂亮的时间线,而是把项目目标转换成一组可验收、可追踪、能触发决策的关键节点。本文将用5步说明里程碑计划怎么做,并结合新产品上线案例、表格字段和工具选择,帮助你搭建一份真正能推动项目的管理蓝图。

一、先讲核心结论:里程碑计划不是日期清单,而是结果控制系统

1. 里程碑计划真正要管的是什么

在我参与项目复盘时,经常看到一种“看起来很完整”的计划:有几十行任务、十几个负责人、密密麻麻的日期,但项目负责人仍然无法回答三个问题:当前阶段到底完成了吗?延期会影响什么?下一步谁必须做决定?这说明计划记录了大量活动,却没有管理关键结果。

里程碑计划的核心任务,是把项目目标拆解成少量关键结果,并为每个结果绑定完成标准、负责人、时间和依赖关系。它既不是任务清单,也不是甘特图的装饰节点,更不是把所有截止日期换一种写法。

一个合格的里程碑,至少应具备四个特征:能够代表阶段性结果;完成与否可以被验证;会影响后续工作或管理决策;有人负责推动并有人负责确认。如果一个节点不满足这些条件,它大概率只是普通任务或活动。

2. 用一个公式检查里程碑质量

我通常用下面这个简单公式判断一个里程碑是否值得保留:

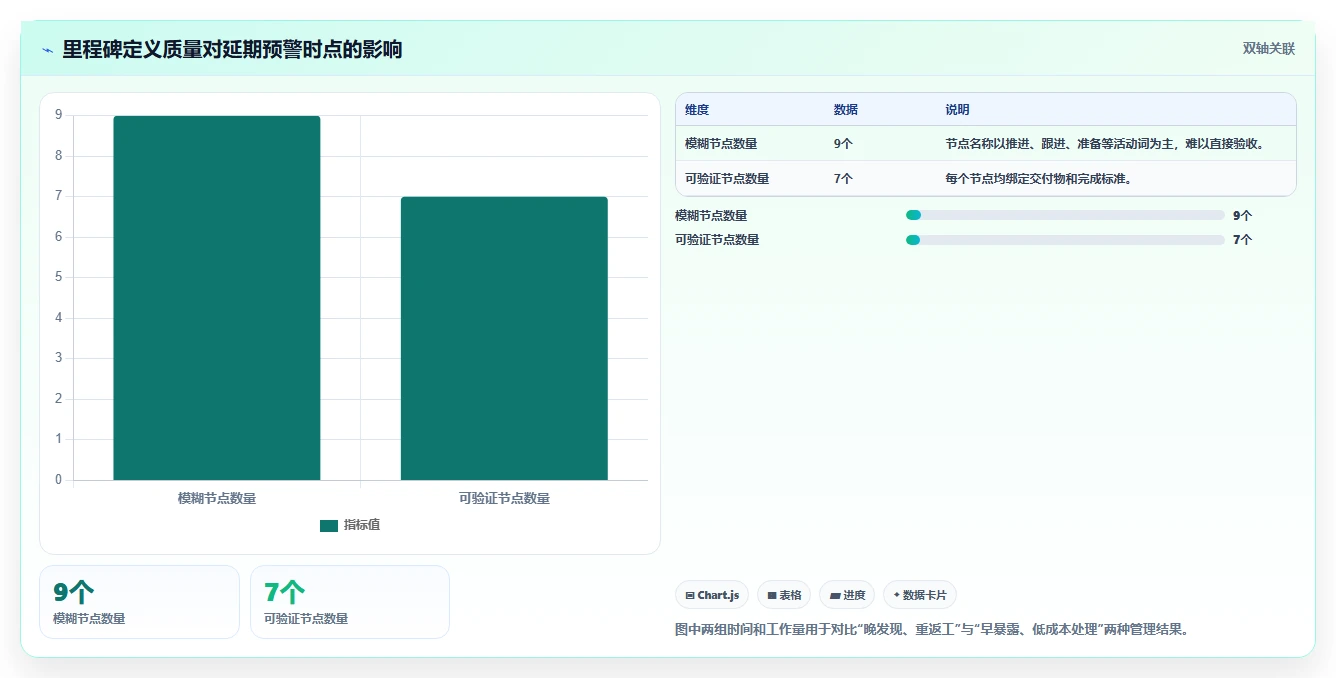

里程碑质量 = 结果清晰度 × 验收可验证性 × 后续影响度 ÷ 管理成本

这不是需要计算出精确分数的数学公式,而是一种判断框架。一个节点写得越具体,越容易验收;它对后续阶段影响越大,越值得进入里程碑计划;如果维护成本很高,却不影响项目决策,就不应被提升为里程碑。

判断维度 低质量表现 高质量表现
结果清晰度 推进设计、持续跟进、做好准备 需求范围确认、测试版本可交付
验收可验证性 大家都觉得差不多了 文档签字、缺陷达到发布标准、审批完成
后续影响度 不影响其他工作的小事项 会决定是否进入开发、测试或上线
管理成本 每天都要单独更新和解释 在周会或看板上即可快速判断状态

3. 先记住三者区别:任务、交付物和里程碑

很多计划失真的根源,是把任务、交付物和里程碑混成一层。任务是“要做的工作”,交付物是“需要产出的成果”,里程碑是“用于标记关键结果或决策已经达成的节点”。三者可以关联,但不能互相替代。

对象 它回答的问题 示例
任务 具体要做什么 完成用户访谈、修复高优先级缺陷
交付物 最后要交出什么 需求说明书、测试报告、上线清单
里程碑 哪个关键结果已经达成 需求评审通过、测试验收通过

掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

二、为什么很多项目有计划仍然失控:先看真实场景

1. 计划表很忙,项目却没有真正前进

以一个新产品上线项目为例,团队可能把计划写成“市场调研、需求分析、原型设计、技术评审、开发、联调、测试、发布准备、上线”。这些词本身没有错,但它们更像阶段名称或工作活动,不足以说明结果是否达成。

例如,“完成测试”究竟意味着什么?是测试人员开始执行用例,还是所有用例已经执行完?“做好上线准备”又包括什么?如果没有标准,不同角色会按照自己的理解报告进度,项目负责人看到的就不是事实,而是多个版本的主观判断。

更严重的是,许多延期直到最后一周才暴露。原因并不是最后一个任务突然变慢,而是前面的需求范围、技术方案、数据准备或审批节点没有被当作关键控制点。等到开发完成才发现需求未冻结,项目已经没有足够时间调整。

2. 里程碑计划要解决三个管理断点

  • 进展断点:团队完成了大量工作,却说不清阶段成果是否成立。
  • 责任断点:每个人都参与了项目,却没有明确谁负责推动节点闭环。
  • 决策断点:风险已经出现,但没有明确何时升级、由谁批准继续或调整。

因此,里程碑计划的价值不只是让项目“看起来更有秩序”,而是建立一种共同语言。产品、研发、测试、交付和管理层可以围绕同一个节点讨论:交付物是什么,当前状态是什么,阻塞点在哪里,是否具备进入下一阶段的条件。

3. 工具不能替代里程碑设计

表格、甘特图、看板和项目管理平台都可以帮助团队展示计划,但工具无法自动判断“需求评审通过”还是“只是开过评审会”。如果输入的节点本身模糊,工具只会让模糊内容更快地传播给更多人。

对于100人以上、跨部门协作较多的组织,我更建议把里程碑设计和工具落地分开处理。先在纸面或表格中确认节点逻辑,再将任务、交付物、负责人、依赖和状态同步到某项目管理平台。以PingCode为例,它更适合中大型企业在研发、产品、测试、交付等团队之间统一管理;如果组织对数据隔离有要求,也可以评估其私有化部署能力。正在进行国产化替代或希望从Jira平滑迁移的团队,则应重点核对字段映射、工作流、权限和历史数据迁移方案,而不是只看界面是否相似。

掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

三、制作前的准备:没有输入信息,不要急着画图

1. 先写项目终点,而不是先列部门任务

制作里程碑计划前,我会先要求项目负责人用一句话写清项目终点。这个终点必须包含对象、结果和边界,例如“完成新产品上线并通过内部验收”,比“推进新产品项目”更适合做计划起点。

如果项目目标无法被描述成一个可检查的结果,后续的里程碑通常会变成部门工作清单。目标越模糊,计划越容易堆积活动;目标越清晰,团队越容易判断哪些成果是必经节点。

2. 准备四类基础信息

  1. 项目目标:明确最终要实现的业务或交付结果。
  2. 主要阶段:根据实际流程划分需求、设计、开发、测试、交付等阶段。
  3. 关键交付物:列出每个阶段必须提交、确认或验收的成果。
  4. 约束条件:记录合同日期、上线窗口、外部审批、资源限制和技术依赖。

我不建议在信息不完整时直接要求团队“先把计划排出来”。例如,外部供应商交付日期尚未确认,技术团队却先填上开发完成日;业务方验收人尚未指定,项目经理却把验收节点标记为确定。这样的计划只是视觉上的确定,实际上隐藏了大量前置假设。

3. 先识别硬约束,再安排软日期

项目日期可以分为硬约束和软日期。合同约定的交付日、监管审批时间、固定发布窗口属于硬约束;部门估算的开发周期、内部评审时间、普通会议安排通常属于软日期。两者混在一起,会让团队误以为所有日期都同样不可变。

日期类型 典型来源 管理方式
硬约束日期 合同、法规、发布窗口、客户承诺 出现偏差时及时升级并评估范围、资源或交付策略
估算日期 团队工期估算、历史项目经验 保留假设,随着信息变化滚动调整
协调日期 评审会议、跨部门联调、内部汇报 根据依赖关系安排,不应自动升级为里程碑

掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

四、5步制作里程碑计划:从目标倒推可执行节点

1. 第一步:从最终目标反推阶段性成果

第一步不是打开工具,而是问:“在最终目标达成之前,哪些结果必须先被确认?”例如,新产品上线前,至少要确认需求范围、技术方案、可测试版本、测试结果和发布批准。它们不是所有工作,却是后续阶段必须依赖的结果。

建议先用倒推法建立骨架:

  1. 写出最终交付结果。
  2. 列出最终结果成立所需的前置条件。
  3. 判断哪些前置条件需要正式确认或审批。
  4. 把这些条件改写成结果导向的节点名称。

例如,“做用户调研”是任务,“形成用户需求文档”是交付物,“需求范围确认”才可能是里程碑。最后一个节点是否成立,还要看是否有明确的确认人和验收条件。

2. 第二步:筛选真正重要的里程碑

一个项目并不是节点越多越专业。节点过多会增加维护成本,也会稀释管理层的注意力。我会用三个问题筛选:这个结果是否会影响后续工作?是否需要跨部门或管理层做决定?是否代表一个阶段已经结束或下一阶段可以开始?

如果三个问题的答案都是否,通常应把它降级为普通任务。例如,“召开技术沟通会”可能很重要,但会议本身不代表结果达成;“技术方案评审通过”则更接近真正的里程碑,因为它明确了是否具备进入开发的条件。

3. 第三步:为每个节点写完成标准

完成标准是里程碑计划中最容易被忽略、却最能减少争议的字段。没有完成标准,项目成员会把“已经投入时间”误认为“已经完成结果”。我建议每个里程碑至少绑定一个交付物、一个确认角色和一组可检查条件。

模糊写法 问题 可执行写法
完成需求 不知道哪些范围已确认 需求说明书完成评审,核心范围和优先级已确认
开发完成 不知道是否包含集成和代码质量要求 约定功能完成,构建版本可部署,阻断级问题已关闭
测试完成 测试执行和验收结果被混淆 测试报告完成,重大缺陷关闭或获得书面豁免
做好上线准备 缺少发布条件和责任边界 发布清单、回滚方案和审批记录齐全

4. 第四步:排列时间、依赖和责任关系

里程碑日期不是孤立的。需求范围确认后,技术方案才能稳定;技术方案评审通过后,开发才具备明确输入;测试验收通过后,发布审批才有事实依据。把这些依赖关系画出来,才能判断某个延期是否会传导到最终交付。

此时应至少记录计划完成日期、前置节点、负责人和确认人。负责人负责推动工作闭环,确认人负责判断结果是否达标,两者不一定是同一个人。很多项目延期并不是没人做,而是大家都在等待别人确认。

可以用以下链路作为基本示例:

需求范围确认 → 技术方案评审通过 → 核心功能开发完成 → 测试验收通过 → 正式发布

不要把所有工作机械地排成一条直线。市场物料、培训材料和数据准备可能与开发并行,但它们仍然可以作为发布前的独立检查节点。计划的价值不在于让所有事项串行,而在于让依赖、并行和关键路径被看见。

5. 第五步:建立更新、预警和复盘机制

里程碑计划不是创建完成后就不再变化的文档。范围变化、资源调整、外部依赖延期和审批意见都会改变计划。真正成熟的做法,是保留基线日期,同时增加当前预测日期和实际完成日期,避免直接覆盖历史计划。

  • 未开始:前置条件尚未满足或尚未进入执行。
  • 进行中:支撑任务正在执行,但结果尚未完成。
  • 存在风险:预计可能影响计划日期或完成标准。
  • 已完成:交付物和验收条件均已确认。
  • 已延期:超过基线日期仍未完成,需要记录原因和影响。
  • 暂停或取消:范围、优先级或外部条件发生正式变化。

我建议组织提前定义升级规则。例如,关键里程碑预计延迟超过两个工作日,或完成标准出现重大变更,就必须在项目例会上说明影响;如果已经影响合同节点或关键路径,则不能只在任务评论里留下备注,而应触发正式决策。

掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

五、案例演示:用新产品上线项目验证5步方法

1. 项目背景与初始问题

下面使用一个虚构的新产品上线项目作为示例。项目涉及产品、研发、测试、运营和客户成功团队,计划在一个固定发布窗口内完成首个可用版本。项目初版计划共有32项任务,但管理层每周仍然只能得到“整体进度约80%”这样的模糊结论。

进一步拆解后发现,团队把“开发完成率”当成整个项目进度,却没有单独跟踪需求冻结、测试验收、发布审批和上线后验证。开发虽然接近完成,但需求范围仍在变化,测试环境的数据准备也没有完成,项目的真实风险远高于表面进度。

2. 重新整理后的里程碑表

编号 里程碑 交付物 负责人 前置节点 完成标准
M1 需求范围确认 需求说明书 产品负责人 用户调研完成 核心范围、优先级和非目标范围完成确认
M2 技术方案评审通过 技术方案与风险清单 技术负责人 M1 主要技术风险有应对方案,评审意见已关闭
M3 核心功能开发完成 可测试版本 研发负责人 M2 约定功能完成,版本可部署,阻断级问题已关闭
M4 测试验收通过 测试报告与缺陷清单 测试负责人 M3 重大缺陷关闭或获得书面豁免,核心流程通过验收
M5 正式发布 上线版本与发布记录 交付负责人 M4 发布审批完成,上线检查和回滚方案齐全
M6 上线后验证完成 运行观察报告 运营负责人 M5 关键业务指标和系统运行状态完成核验

3. 这个案例中最重要的变化

第一,团队不再用“开发完成率”代表整个项目进度,而是把项目进展拆成多个阶段结果。第二,每个节点都绑定了交付物和验收标准,产品、研发和测试对“完成”的理解开始趋于一致。第三,新增了上线后验证节点,避免项目在发布当天就被宣布结束。

很多项目把上线当作终点,但从业务角度看,上线只是交付动作。系统是否稳定、用户是否能完成核心流程、运营是否能处理异常,才决定项目是否真正完成。对于产品发布、系统实施和客户交付类项目,我通常会建议保留一个上线后验证里程碑。

掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

4. 如何处理案例中的延期

假设M3核心功能开发完成比基线晚了4天。此时不能只把M3的日期向后拖动,因为M4测试验收、M5正式发布和固定发布窗口都可能受到影响。项目负责人应先判断测试是否可以提前准备、是否有功能可以拆分发布、是否需要压缩非核心范围,以及哪些缺陷可以延期处理。

如果M3延期4天但M4可以通过并行准备缩短2天,最终影响可能是2天;如果测试环境、验收人和发布窗口都不可调整,那么4天延期可能直接导致整个发布窗口错失。里程碑计划的价值,就在于把“延期几天”转化成“会影响哪些结果、需要做什么决策”。

掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

六、里程碑计划表怎么设计:让计划能够被使用和复盘

1. 推荐的基础字段

如果只是管理一个小型、低风险项目,表格不需要过度复杂。但至少应包含里程碑名称、所属阶段、交付物、负责人、确认人、前置节点、计划完成日期、实际完成日期、状态和完成标准。

字段 用途 填写建议
里程碑名称 快速识别关键结果 使用“结果+状态”表达,例如需求范围确认
所属阶段 按阶段汇总进度 不要把部门名称当作阶段名称
交付物 提供事实依据 写文档、版本、报告、审批记录等具体成果
负责人 明确推动角色 填写真正能够协调资源的人
确认人 判断结果是否达标 根据业务、技术或合同要求指定
前置节点 识别依赖关系 标出必须先完成的里程碑
计划与实际日期 进行偏差复盘 不要用实际日期覆盖原计划
状态与风险 支持预警和升级 状态词保持固定,备注记录原因和动作

2. 小项目、中型项目和大型项目的字段取舍

小项目通常可以用一张表管理,重点是节点、负责人、日期和完成标准。中型项目需要增加依赖、风险、实际日期和变更记录,否则跨团队协作时容易出现信息断层。大型项目或多项目组合,则需要考虑权限、工作流、审计记录、报表和自动提醒。

字段越多不代表管理越成熟。我的判断标准是:这个字段是否会被定期更新,是否能支持决策,是否能在复盘时提供事实。如果某字段没人维护,只会增加填写负担,最好暂时删除或降低为可选字段。

3. 表格、甘特图和项目管理平台怎么选

工具形态 适合场景 优势 主要限制
电子表格 小团队、短周期、节点较少 启动快、灵活、成本低 多人并发、权限和历史追踪能力有限
甘特图 时间跨度长、依赖关系明显 能直观看到并行、串行和关键路径 对状态协作和验收记录支持有限
看板 任务状态变化频繁、迭代型项目 便于查看待办、进行中和完成事项 复杂日期依赖不如甘特图直观
项目管理平台 跨部门、多项目、组织规模较大 支持权限、工作流、提醒、报表和集中协作 需要配置流程、培训用户并维护数据质量

如果组织规模超过100人,且项目涉及研发、产品、测试、客户交付和管理层多个角色,选择某项目管理平台时,应重点验证里程碑和任务能否关联、权限是否支持分级、状态变更是否留痕、报表是否能区分计划与实际,以及数据部署方式是否符合企业要求。

PingCode主要面向中大型企业和100人以上组织,适合评估研发管理、产品协作、测试跟踪和项目进度之间的连接能力。对于有私有化部署要求的企业,应进一步确认部署架构、升级机制、备份策略和运维责任;对于从Jira迁移的团队,应先做字段、工作流、权限、历史数据和接口的迁移验证,再决定是否正式切换。国产替代的关键不是更换一个界面,而是确保原有管理逻辑不会在迁移中断裂。

掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

七、常见误区:为什么计划越详细,反而越难管理

1. 把所有任务都设置成里程碑

“完成用户访谈”“召开评审会”“提交测试用例”“修复一个缺陷”都可能是重要任务,但不一定是里程碑。如果每项工作都被标记为里程碑,管理层看到的就会是一串等权重事项,真正影响项目方向的节点反而被淹没。

正确做法是让任务服务于里程碑。例如,用户访谈、竞品分析和需求整理可以共同支撑“需求范围确认”这个里程碑。这样既不丢失执行细节,又能在汇报时聚焦阶段结果。

2. 用活动词命名节点

“推进设计”“持续沟通”“跟进开发”“做好准备”都缺少完成边界。活动词描述的是过程,不是结果。更好的命名方式是使用“交付物+状态”或“结果+决策”,比如“原型评审通过”“接口联调完成”“上线审批通过”。

3. 只有日期,没有验收标准

日期是计划承诺,不是完成证明。到了6月30日,需求文档可能提交了,但如果关键范围仍然没有确认,就不能把“需求范围确认”标记为完成。项目负责人要把“按时完成”和“真正完成”分开记录。

4. 负责人写成部门名称

“研发部”“市场部”“供应商”都不是具体负责人。部门可以承担职责,但不能直接推动一个节点闭环。计划中应明确到具体角色或岗位,并说明谁负责确认。涉及外部合作方时,还需要在风险或备注中记录对方联系人和升级路径。

5. 计划制定后不再维护

项目计划一旦遇到范围变更或外部依赖变化,就需要重新评估。最忌讳的是团队继续使用旧日期,却在口头上默认“大家都知道已经变了”。这会导致计划、会议纪要、任务系统和管理层汇报出现多个版本。

6. 把工具上线误认为管理升级

购买或部署工具并不会自动产生高质量里程碑。若团队没有统一命名规则、完成标准和状态口径,平台中只会积累更多格式统一但含义不清的数据。工具选型应放在流程验证之后,而不是成为流程设计的替代品。

掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

八、不同项目类型下的行动建议与取舍

1. 软件研发和产品迭代项目

研发项目的里程碑通常围绕需求冻结、方案评审、版本可测试、测试验收和发布完成设置。这里最需要避免的是把迭代中的每个开发任务都提升为里程碑。对于持续交付团队,里程碑可以代表版本目标或阶段验收,而不是每一次代码提交。

如果需求变化频繁,可以把“需求范围确认”设计成阶段性基线,而不是永久冻结。后续变更进入变更记录,并说明它对范围、资源和发布日期的影响。这样既保留敏捷调整能力,也不会让计划完全失去约束。

2. 客户实施和交付项目

实施项目的关键节点往往包括项目启动、方案确认、环境准备、数据迁移完成、用户验收和正式交付。此类项目对外部客户依赖较强,里程碑最好同时记录客户确认人、提交材料和签字或审批证据。

实施项目中最常见的取舍,是速度与验收完整性之间的取舍。为了赶进度,团队可能想先上线再补材料,但如果合同、合规或客户内部流程要求正式验收,后补文件可能造成回款和责任认定风险。此时不应只看技术上线日期,而要区分“系统可用”“客户验收”“项目交付”三个结果。

3. 工程建设和供应链项目

工程类项目可以使用里程碑计划跟踪开工、设计确认、材料到场、阶段验收和竣工交付,但它与施工工艺流程不是一回事。施工工艺说明的是如何作业,里程碑计划说明的是关键阶段何时完成、由谁确认以及是否满足下一阶段条件。

供应商交付项目则应重点标出外部依赖和质量验收。单纯记录“供应商发货”不够,还应区分发货、到货、检验合格和可投入使用。不同节点对应不同风险,不能因为物流状态更新就直接把采购里程碑标记为完成。

4. 市场活动和内容项目

市场项目的里程碑可以围绕策略确认、素材定稿、渠道排期、活动上线和效果复盘设置。这里的难点是结果存在一定不确定性,因此不要把“达到某个转化结果”简单作为执行团队必然可控的里程碑。

更合理的做法是把可控交付和业务结果分开。比如“投放素材完成审核”是交付里程碑,“活动上线”是执行节点,“有效线索达到目标”是结果指标。三者可以放在同一张计划中,但不应混为同一种完成标准。

5. 不同规模团队的取舍建议

团队情况 优先关注 可以暂时简化 不应省略
5-20人、单项目 节点、负责人、日期、验收标准 复杂权限、自动化报表 交付物和确认人
20-100人、跨部门 依赖、风险、计划与实际偏差 过度细分的组织层级 状态口径和变更记录
100人以上、多项目 统一工作流、权限、报表和基线管理 每个项目使用完全不同的字段 数据权限、历史留痕和组合视图

掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

九、如何判断一份里程碑计划是否合格

1. 发布前检查清单

  • 每个里程碑是否对应明确的项目目标或阶段成果?
  • 里程碑名称是否使用结果导向的表达,而不是模糊活动词?
  • 是否明确交付物、负责人和确认人?
  • 完成标准是否可以通过文档、版本、报告或审批记录验证?
  • 是否标记了前置依赖和可能影响关键路径的节点?
  • 是否区分计划完成日期、当前预测日期和实际完成日期?
  • 延期时是否有明确的升级、决策和重新基线规则?
  • 是否存在重复、低影响或数量过多的里程碑?
  • 计划是否能支持周会汇报,而不是只能由制表人解释?
  • 项目结束后是否能够根据计划与实际数据进行复盘?

2. 用评分法快速发现薄弱点

如果需要在短时间内评估现有计划,可以从“目标关联、结果清晰、验收可证、责任明确、依赖完整、日期可追踪、风险可升级”七个维度分别打0到2分。0分代表缺失,1分代表部分具备,2分代表已经形成明确规则。

总分区间 计划状态 建议动作
0-6分 活动清单型计划 先重新定义目标、交付物和关键节点
7-10分 基本可用但存在管理盲区 补充验收标准、依赖和延期规则
11-14分 具备较好的执行基础 同步到协作工具并建立复盘机制

这个评分法是内部诊断工具,不是行业统一标准。它的作用不是给计划贴标签,而是帮助团队先找出最影响决策的缺口。通常,完成标准和依赖关系比颜色、图标和页面美观更值得优先修复。

3. 计划质量的最终检验

把计划交给一个没有参与编制的人,只给他五分钟,要求回答三个问题:项目目前处在哪个阶段?最可能延期的节点是什么?如果这个节点延期,谁需要采取什么动作?如果他无法回答,说明计划仍然依赖制表人的口头解释。

掌握里程碑计划的制作方法:5步轻松打造高效项目管理蓝图

十、从“列节点”升级为“管结果”:下一步这样做

1. 今天先完成第一版计划

不要一开始就追求复杂系统。选择一个正在执行、周期不超过三个月的项目,用五个字段建立第一版:里程碑、交付物、负责人、完成标准、计划日期。先把最关键的五到八个结果写出来,再补充前置节点、实际日期和风险备注。

2. 明天组织一次节点校准会

邀请项目负责人、主要交付团队和确认人共同检查每个节点。重点不是逐行读表,而是逐个回答:这个节点完成后,谁可以放心进入下一阶段?如果没有明确答案,就继续修改名称、交付物或完成标准。

3. 本周建立状态和升级规则

统一使用未开始、进行中、存在风险、已完成、已延期等状态,并明确谁在什么时间更新。对于影响关键路径、合同节点或发布窗口的延期,设置强制升级规则。这样,里程碑计划才会从静态文档变成日常管理机制。

4. 根据协作复杂度决定是否上工具

如果项目只有少量参与者,电子表格可能已经足够;如果存在多个团队、多个项目、复杂权限和频繁变更,再评估某项目管理工具或某项目管理平台。选型时不要只看任务创建功能,应重点验证里程碑与任务的关联、审批留痕、计划基线、风险提醒、报表能力和部署方式。

5. 把复盘结果反哺下一份计划

项目结束后,对比每个里程碑的计划日期、预测日期和实际日期,记录偏差原因。不要只统计“延期了几天”,还要判断偏差来自范围变化、估算错误、资源不足、外部依赖还是验收标准不清。下一次制作计划时,真正有价值的不是复制旧表格,而是复用已经验证过的判断规则。

我的最终判断是:好的里程碑计划,不是把项目切成更多块,而是让团队更早看到真正会改变结果的节点。它把目标、交付物、责任人、依赖关系、验收标准和风险动作连接起来。工具可以让这些信息更容易协作和呈现,但决定计划质量的,始终是节点是否代表真实结果。

现在就选一个正在推进的项目,先写出最终目标,再反向找出五个关键成果。对每个成果补上交付物、负责人、确认人和完成标准。只要这四项信息能够被团队共同确认,你就已经完成了里程碑计划从“日期表”到“项目管理蓝图”的第一次升级。

常见问题解答(FAQ)

1. 里程碑计划怎么做,才能真正推动项目,而不是变成一张日期清单?

我以前做项目计划时,最容易犯的错误就是把“调研、设计、开发、测试、上线”依次列出来,然后给每一项填一个日期。表格看起来很完整,但项目延期时,我仍然不知道到底是哪一个结果没有达成,也不知道谁应该立即处理。

制作里程碑计划,最有效的起点不是罗列任务,而是先确定项目最终要交付什么,再从终点倒推阶段性成果。里程碑应代表一个可验证的结果、决策或验收节点,而不是某项正在进行的工作。我通常采用以下5步:第一步,写清项目目标和最终交付物;第二步,拆出会影响后续工作的阶段性成果;第三步,筛选真正重要的节点;

第四步,为每个节点补充负责人、依赖关系和完成标准;第五步,建立状态更新、延期预警和复盘机制。例如,在一个新产品上线项目中,“召开需求评审会”只是任务或活动,“需求范围确认”才更适合作为里程碑。前者只说明会议发生过,后者则意味着需求文档已经确认、关键争议已经关闭,并且后续开发可以据此开始。

对象示例是否适合作为里程碑 执行任务完成用户访谈通常不是 交付物用户需求文档可作为支撑成果 关键结果需求范围确认适合 决策节点发布审批通过适合 判断一个节点是否值得设置为里程碑,可以问三个问题:它是否代表阶段性结果?是否会影响后续工作或管理决策?是否能用明确条件判断完成与否?

如果三个问题都答不上来,它更可能只是普通任务。

2. 一个项目应该设置多少个里程碑?里程碑越多,项目进度是不是就越容易掌控?

我曾经把几乎每个重要任务都标成里程碑,结果周报里出现了二十多个节点,管理层反而看不出项目重点。后来我发现,问题不在于节点数量少,而在于没有区分“需要管理层关注的结果”和“团队日常执行的工作”。

里程碑没有适用于所有项目的固定数量。数量应由项目规模、阶段数量、外部承诺和管理频率共同决定,而不是简单套用“每周一个”或“每个阶段一个”的规则。我的判断标准是:一个节点如果延期后不会影响后续关键工作、外部承诺或管理决策,就不必单独升级为里程碑;

如果它延期一天就可能导致下一阶段无法启动,或者需要管理层做取舍,它就值得被单独标记。可以用“影响程度,决策价值,依赖强度”进行筛选。每项按1至3分评分,总分达到7分以上的节点优先保留,低于4分的节点通常降级为普通任务。这不是行业标准,而是一种适合团队初次清理计划的实用筛选法。

节点影响程度决策价值依赖强度处理建议 需求范围确认333保留为里程碑 完成一次内部沟通111作为普通任务 测试验收通过333保留为里程碑 整理会议纪要112通常不单独设置 实践中,里程碑过多会带来三个问题:状态维护成本上升、延期信号被稀释、汇报重点变得模糊。

较好的做法是保留少量管理级里程碑,同时在每个里程碑下挂载具体任务,让管理层看到结果,让执行人员看到路径。

3. 里程碑计划表应该包含哪些字段?用表格、甘特图还是项目管理平台更合适?

我用过最简单的表格,也测试过带甘特图和自动提醒的项目管理平台。我的体会是,工具并不会自动让里程碑变得专业;如果节点名称模糊、验收标准缺失,换成更复杂的软件也只是把问题可视化得更漂亮。

一份可执行的里程碑计划,至少应包含里程碑名称、所属阶段、交付物、负责人、前置节点、计划完成日期、实际完成日期、当前状态和完成标准。对于跨团队项目,还建议增加确认人、风险说明和升级规则。

字段解决的问题填写示例 里程碑名称要完成什么结果测试验收通过 交付物拿什么证明完成测试报告、缺陷清单 负责人谁负责推动闭环测试负责人 前置节点依赖什么条件核心功能开发完成 计划日期基线何时完成6月20日 实际日期实际何时完成6月23日 完成标准什么情况下算完成重大缺陷关闭或获批准豁免 工具选择可以按项目复杂度划分。

单团队、节点少于10个、更新频率较低的项目,用表格就够了;需要查看任务跨度和前后依赖时,选择甘特图;多人异地协作、需要权限、提醒、状态流转和历史记录时,再考虑某项目管理工具或某项目管理平台。

场景优先选择原因 小型团队、一次性项目表格成本低、修改快 任务依赖复杂甘特图便于查看时间关系 多人协作、频繁变更某项目管理平台便于同步、提醒和留痕 我最建议的落地顺序是先用表格验证节点逻辑,再迁移到工具中。

先把“里程碑,交付物,负责人,完成标准”四个核心关系跑通,比一开始购买复杂系统更能减少试错成本。

4. 里程碑延期后应该怎么处理?直接修改日期,还是保留原计划进行追责?

我见过最常见的做法是节点一延期就把日期往后拖,表格很快恢复“正常”,但项目复盘时已经找不到最初承诺是什么。另一种极端做法是死守原日期,却没有记录范围变化、资源调整和决策原因,最后只剩下追责,没有解决问题。

里程碑延期后,不建议直接覆盖原计划,也不建议只保留原日期而不调整执行方案。正确做法是同时保留基线日期和当前预测日期,用偏差说明解释变化原因,并明确下一步动作。

字段用途示例 基线日期记录最初承诺6月20日 当前预测日期反映最新判断6月23日 实际完成日期项目结束后复盘6月24日 偏差原因解释为什么延期外部接口交付晚于计划 纠偏动作说明如何降低影响先行开发不依赖接口的模块 延期处理可以分成四步。先确认延期是否真实,例如交付物是否未完成、验收人是否尚未确认;

再判断它是否位于关键路径;然后评估对后续里程碑、上线窗口和外部承诺的影响;最后决定是增加资源、调整范围、改变顺序,还是正式变更日期。我通常把状态分为“正常、存在风险、已延期、已完成”四类,而不是只用百分比进度。因为一个任务完成了80%,并不代表里程碑完成了80%;

里程碑往往只有“未完成”与“已满足验收条件”两种有效结果。还应设置升级规则,例如预测日期偏离基线超过2个工作日,或延期会影响下一个关键节点,就必须由负责人提交原因和纠偏方案。具体阈值应按项目周期调整,但一定要事先约定,否则团队往往在延期发生后才开始争论是否严重。

里程碑计划的价值不在于让所有日期永远不变,而在于让变化尽早暴露、影响能够被评估、责任和决策有据可查。保留基线,是为了复盘;更新预测,是为了执行;两者不能互相替代。

核心关键词

读者评论

顾若溪

文章把任务、交付物和里程碑区分得比较清楚,尤其是“需求评审通过”这类结果导向的节点,比单纯写“完成需求”更便于验收和追责,适合项目经理用来优化现有计划。

田若宁

倒推法和完成标准的示例比较实用,能帮助团队提前识别需求、审批和测试等前置风险。不过不同行业的验收口径差异较大,实际落地时仍需要结合组织流程细化字段。

韩佳宁

文中强调负责人和确认人不一定是同一个人,这一点很有价值。很多延期确实不是没人执行,而是缺少明确的确认机制;如果再配合基线日期和预测日期,复盘会更有依据。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/34358

(0)
飞飞飞飞
2026年项目经理必备:10大AI工具助力高效项目管理
上一篇 2026年8月27日 下午1:48
项目经理必看:如何选择最适合你的项目进度条设置工具?2026年选型指南
下一篇 2026年8月27日 下午1:49

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
