2024 年第一季度,我帮一家 800 人规模的智能硬件公司做研发流程诊断。他们的项目管理办公室给我看了过去 18 个月的里程碑台账:一共 62 个跨部门里程碑,按期达成的只有 19 个,按期率 30.6%。但真正让我坐直身子的不是这个数字,而是另一组对比,同样这批人,同期做的 40 个单团队里程碑里,按期率是 82.5%。同一批工程师、同一套流程文档、同一个项目管理工具,只是参与方从 1 个团队变成 4 到 7 个团队,按期率就掉了 50 多个百分点。
后来我把这个观察扩展到了 27 个跨部门项目上,结论高度一致:跨部门里程碑的失败,绝大多数不是执行慢导致的,而是里程碑在被写进计划表的那一刻就已经错了。日期是拍的、负责人是空的、产出物是形容词、依赖关系根本没被识别。执行阶段只是在为计划阶段的错误买单。
这篇文章要回答的就是一件事:跨部门团队的里程碑到底该怎么定、怎么管、怎么落地。我会把七种主流方法一次性拆开讲清楚,给出可以直接抄的落地清单,也会说清楚哪些团队其实不该搞重型里程碑管理。
一、先给结论:跨部门里程碑管理的 5 条硬判断
我把过去几年在不同规模团队里验证过、也踩过坑的判断先摆出来。后面的所有方法、清单、取舍,都是这 5 条的展开。
1. 里程碑不是进度标记,而是跨部门风险的对冲点
单团队里程碑的功能是"标记",跨部门里程碑的功能是"暴露"。它的价值不在于告诉大家"我们走到哪了",而在于强制让所有依赖方在同一时间点对齐同一份事实。
我判断一个里程碑设计得好不好,只用一句话检验:如果这个里程碑顺利达成,它会消除哪一条跨部门风险?如果答不上来,这个节点就只是一个日历事件,删掉它项目不会更糟。
2. 日期必须是概率区间,不能是单点承诺
跨部门的方差会叠加。3 个团队各自的工期标准差是 3 天,串联起来就是 5.2 天,4 个团队就是 6 天。你用一个点去承诺,等于假装方差不存在。
我现在的做法是每个里程碑给出三档:乐观档(P20)、承诺档(P50)、保底档(P85)。对外汇报用 P50,对上级承诺用 P85,内部资源协调用 P20 争取提前。
3. 负责人必须是一个具体的人,不是部门名

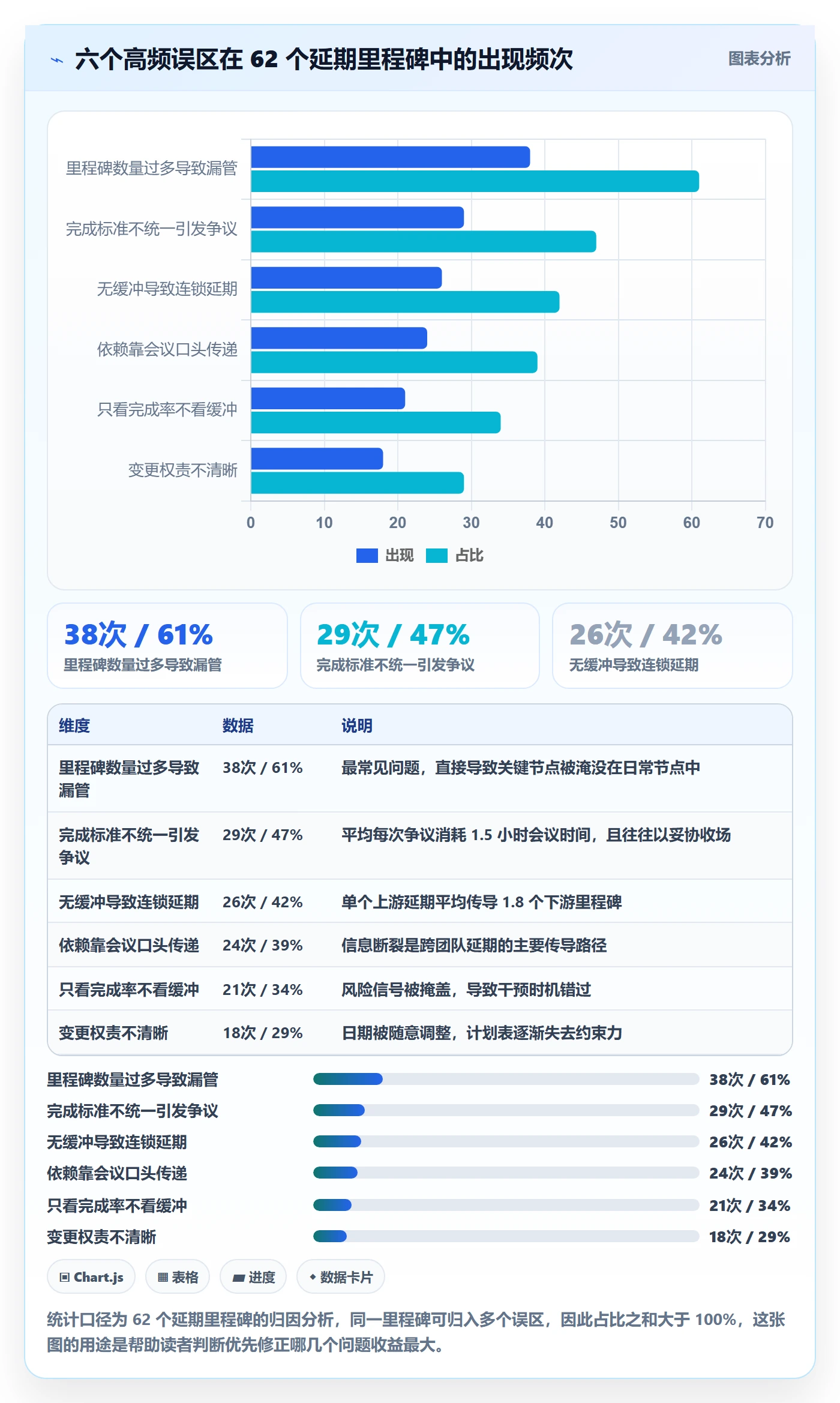

我在尽调时做过统计:在 62 个延期里程碑里,负责人字段填"研发部""测试组""供应链"这类部门名的有 31 个,占比正好一半。而这 31 个里,最终被追溯到某个人身上的有 29 个。
"部门负责"在执行语境里等于"没人负责"。这不是管理学鸡汤,是可以被数据验证的规律。
4. 里程碑必须绑定可验收的产出物,而不是动作描述
"完成开发""推进联调""启动测试",这三个短语在跨部门场景里几乎必然吵架。"完成开发"是代码写完、合并主干、还是冒烟通过?不同团队的理解能差两周。
可验收产出物的标准是:一个不了解项目的第三方,拿着这份描述能独立判断"达成 / 未达成"。达不到这个标准,就要继续改。
5. 里程碑管理成本必须与组织规模匹配
我给不同规模的团队画过一条经验线,下面这张表是我实际用过的判断基准,不是理论推演。
| 参与团队数 | 建议里程碑数量 | 建议评审频次 | 建议管理机制 | 典型管理成本 |
|---|---|---|---|---|
| 1 个团队 | 3-5 个 | 每两周 | 团队看板 + 完成定义 | 0.5 人时/周 |
| 2-3 个团队 | 5-8 个 | 每周 | 里程碑趋势图 + 负责人制 | 2 人时/周 |
| 4-6 个团队 | 8-12 个 | 每周 + 月度关口 | 阶段关口 + 就绪度评分 | 6 人时/周 |
| 7 个以上团队 | 12-18 个 | 每周 + 双周关口 | 关键链缓冲 + 战争室 | 15 人时/周以上 |
超过 18 个里程碑的跨部门项目,我几乎没见过能真正被管理的。里程碑一旦多到没人记得住,它就退化成装饰品。

二、为什么跨部门里程碑比单团队里程碑难一个量级
1. 三种依赖关系决定了跨部门难度
跨部门的复杂性不来自"人多",而来自依赖的结构。我习惯把依赖分成三类,它们的处理成本差一个数量级。
(1)顺序依赖(Finish-to-Start)。上游交付了,下游才能开始。这类依赖最容易被识别,也最好管理,只要在计划里显式画出箭头即可。
(2)共享资源依赖。两个团队抢同一个测试环境、同一个安全评审专家、同一条产线窗口。这类依赖在甘特图上看不出来,因为它不是任务之间的箭头,而是资源上的冲突。我见过最多的隐性延期都出在这里。
(3)信息依赖。下游团队不需要上游交付物,但需要上游的决策结论。比如产品团队没有确定多语言方案,国际化的排期就没法冻结。信息依赖的特点是没有任何物理交付物,所以几乎不会被写进里程碑表。

2. 我观察到的三个典型失败场景
(1)"上游团队以为下游知道,下游团队以为上游会通知"。这是我见过频率最高的失败模式。某硬件公司的新品导入项目里,结构团队改了主板孔位,但没同步给散热团队,等到散热模组装不进去,已经是里程碑前 4 天。这类问题的根因是信息传递被默认成了"应该会",而不是被设计成机制。
(2)关键资源被多个里程碑同时占用,而且没人发现。某次诊断中我把所有里程碑的资源需求拉出来对齐,发现第 14 周有 3 个里程碑同时需要同一位射频认证工程师,而他一周最多处理 1.5 个。这类冲突在单人视角下完全不可见,只有把所有里程碑叠在同一张资源日历上才会暴露。
(3)里程碑的"完成"定义各方不一致。同样是"测试完成",质量团队理解为"用例执行完毕",研发团队理解为"没有阻塞级缺陷",项目管理办公室理解为"测试报告已归档"。三个版本并存的结果,就是里程碑当天一定有人喊"这不算完成"。
3. 数据:为什么"提前两周预警"往往救不了场
很多团队的做法是设置红色/黄色预警,提前两周标红。我跟踪过 22 个被标记为黄色预警的里程碑,其中 16 个最终仍然延期,预警没有产生任何实质性干预。
原因是预警的时间和补救所需的时间不匹配。当系统在两周前标红时,导致延期的那个依赖往往已经晚了 3 周以上,补救窗口早就关闭了。有效的预警必须前置到"依赖风险的生成期",而不是"里程碑的临近期"。

三、七种里程碑计划管理方法,各自解决什么问题

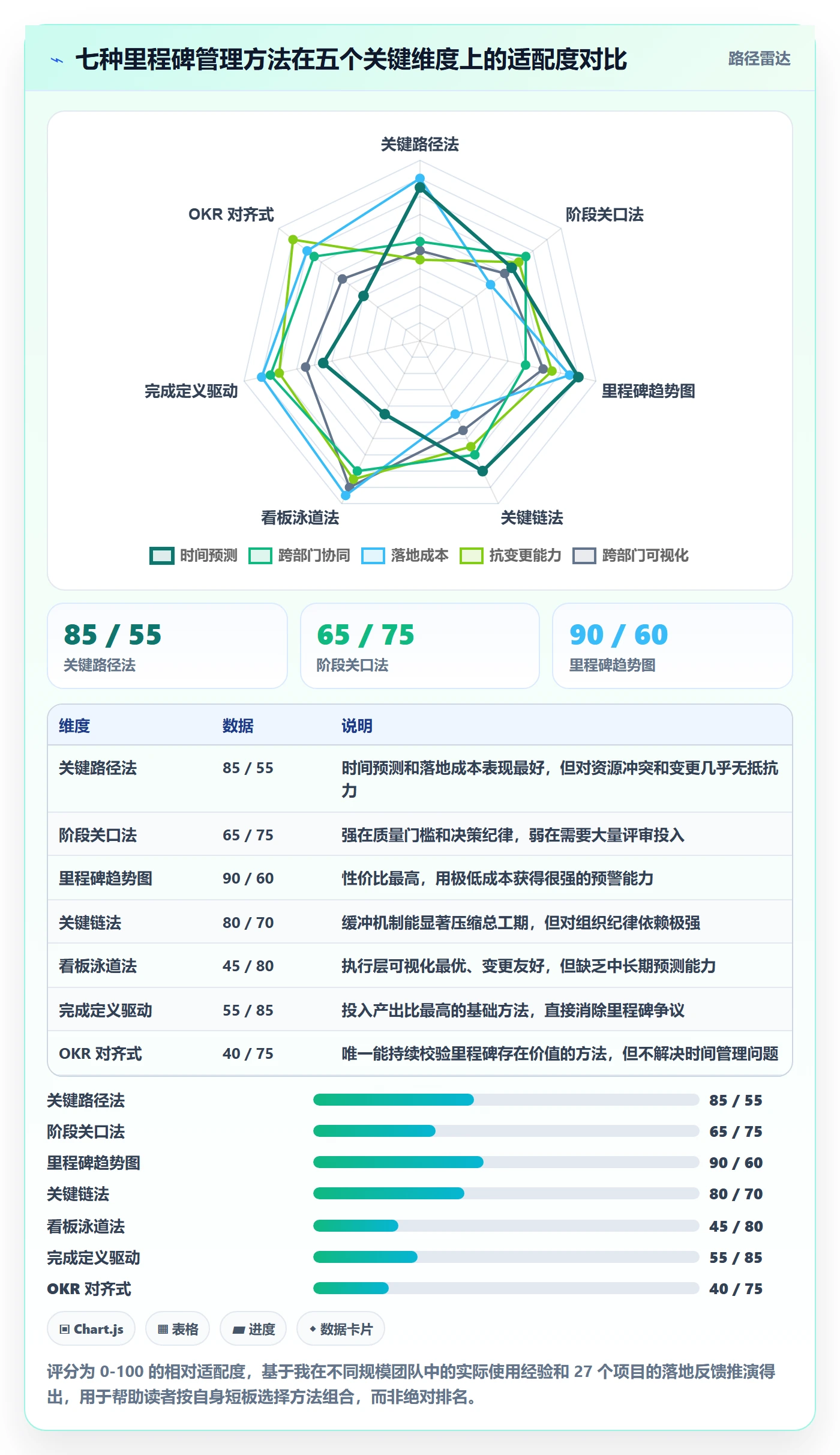

下面这七种方法不是互相替代的关系,而是在不同层级上解决不同的问题。我的实际经验是:中大型跨部门项目通常需要同时用其中 2 到 3 种,组合方式在第五节展开。
1. 关键路径法(CPM)与甘特图
这是最经典的方法:把任务拆成节点,画出依赖箭头,找出最长路径,那条路径上的任何延期都会直接推迟项目终点。
它的真正价值不在画图,而在帮你识别"哪些里程碑是可以动的,哪些是一动就全盘皆动的"。我见过太多团队把所有里程碑当成同等重要,结果资源平均分配,关键路径反而得不到保障。
局限也很明确:CPM 假设资源无限,这在跨部门场景里几乎不成立。当两个关键路径任务抢同一个人时,CPM 给你的计划会直接失真。所以 CPM 适合做第一层骨架,不适合单独使用。
2. 阶段关口法(Stage-Gate)
阶段关口把项目切成若干阶段,每个阶段结束设一道"关口",必须通过评审才能进入下一阶段。它解决的是"带着问题往前走"这个顽疾。
关口的评审必须回答三个问题:本阶段产出物是否完整、是否达到进入下阶段的质量门槛、下一阶段的资源是否已经确认。三个问题有一个答"否",就应该做出继续 / 调整 / 暂停的明确决策,而不是"下次再看"。
我在硬件和医疗器械行业见到这套方法用得最多,因为试错成本高。软件项目如果照搬全套阶段关口,容易变成形式主义评审会,需要做裁剪。
3. 里程碑趋势图(Milestone Trend Chart)
这是我认为被低估最严重的一种工具。它不记录"里程碑完成了吗",而是记录"每隔一段时间,我们对同一个里程碑的预估日期是怎么变化的"。
横轴是评估时间点,纵轴是预估完成日期。如果一条线是水平的,说明预估稳定;如果持续向上倾斜,说明这个里程碑有系统性问题,无论当前状态是绿灯还是黄灯。
我判断一个里程碑是否会延期,主要看两个信号:连续三次评估都在往上飘,或者单次上飘幅度超过该里程碑总工期的 15%。这两个信号出现时,即使当天状态是绿色,我也会把它标为高风险。

4. 关键链项目管理(CCPM)
关键链的核心洞察是:每个人在估算工期时都会预留安全时间,但这些安全时间因为"学生综合征"和"帕金森定律"被消耗掉了,却不会互相累积成项目缓冲。
做法是把各任务的安全时间抽出来,集中放到项目末尾形成"项目缓冲",并设置"接驳缓冲"保护关键链与非关键链的汇合点。执行时只看缓冲消耗率,不看单个任务是否延期。
我在一个 6 团队的平台项目中用过这套方法,把任务级工期砍掉约 30% 后集中成缓冲,最终整体交付比原计划提前了 9 天。但它对组织纪律要求很高,如果团队习惯了"任务延期就改日期",这套方法会立刻失效。
5. 看板泳道 + 里程碑泳道
这是最轻量、也最容易落地的方案:主看板按团队分泳道,横切一条"里程碑泳道",把跨部门交付物作为特殊卡片放在里面。
它的优势是把跨部门视角嵌进了团队日常视图,不需要额外开会。工程师在看自己泳道的时候,顺便就能看到自己的产出在哪个里程碑里、何时需要交付。
缺点是缺少时间维度的预测能力。看板能告诉你"现在卡在哪",但不太能告诉你"三个月后会不会出问题"。所以它适合执行层,需要搭配趋势图使用。
6. 完成定义驱动(DoD / Exit Criteria)
这套方法的全部重心在一个地方:把所有里程碑的"完成"从一个词变成一组可验证的条件。
我要求在写里程碑时,必须包含四要素:产出物名称、验收方式、验收人、失败后的处理路径。缺任何一项,这个里程碑就不允许进入计划表。
它的成本很低,但收益极高。我在一个 4 团队项目里推行这套要求后,里程碑当天的争议会议从平均 90 分钟降到 20 分钟以内,因为"是否完成"已经不需要讨论了。
7. OKR 对齐式里程碑
前六种方法都聚焦在"交付"层面,OKR 对齐式里程碑关注的是里程碑是否还在服务于当初的目标。
做法是每个里程碑必须显式挂在一个关键结果下,并标注它对该结果的贡献逻辑。如果一个里程碑连续两个周期无法说清它支撑哪个关键结果,就要重新审视它是否还应该存在。
这套方法最大的价值是砍掉假里程碑。我参与过一次里程碑清理,用这个标准从 23 个里程碑里删掉了 6 个,项目反而跑得更快。

| 方法 | 最适合解决的问题 | 最小适用规模 | 主要成本 | 常见误用 |
|---|---|---|---|---|
| 关键路径法 | 识别不可延期的里程碑 | 2 个团队 | 计划维护时间 | 忽视资源冲突 |
| 阶段关口法 | 防止带病进入下一阶段 | 4 个团队 | 评审会成本 | 变成形式化汇报 |
| 里程碑趋势图 | 提前识别系统性延期 | 2 个团队 | 每周 30 分钟 | 只看状态不看斜率 |
| 关键链法 | 压缩总工期并集中缓冲 | 5 个团队 | 纪律与培训 | 只砍工期不放缓冲 |
| 看板泳道法 | 执行层跨部门可视 | 2 个团队 | 工具配置 | 当预测工具来用 |
| 完成定义驱动 | 消除"是否完成"争议 | 2 个团队 | 定义撰写时间 | 写成动作描述 |
| OKR 对齐式 | 砍掉无价值里程碑 | 3 个团队 | 季度回顾 | 与交付脱节 |
四、拆解六个高频误区
1. 误区一:里程碑越多,管理越精细
我审计过一个项目的里程碑表,47 个节点。问负责人第 23 个节点的产出物是什么,他翻了两分钟文档没找到。这张表在实际执行中只在两个场景被打开:立项汇报和延期追责。
里程碑的价值密度随数量增加而快速衰减。我的经验阈值是:单一项目跨部门里程碑控制在 8 到 12 个,超过 18 个基本就失效了。
2. 误区二:所有里程碑用同一套完成标准
设计评审节点和试产节点的验收标准完全不同。前者可能是"评审意见全部闭环",后者是"连续 3 批次良率达到 95%"。用统一模板套,会导致要么过度验收、要么验收不足。
我的做法是按里程碑类型分三档:决策型(看结论是否明确)、交付型(看产出物是否可验证)、指标型(看数据是否达标)。三档的验收模板分开维护。
3. 误区三:把里程碑日期当作承诺而不留缓冲
很多团队把承诺日期直接排进计划表,然后按这个日期倒排所有前置任务。这等于假设所有任务都在 P50 甚至更好情况下完成,而串联之后整体成功率会掉到 30% 以下。
正确做法是先用 P50 排计划,再把缓冲显式地加在关键链汇合点,让每个人都看得见缓冲在哪里、还剩多少。
4. 误区四:用会议代替机制
我见过最极端的项目:周一站会、周三同步会、周五复盘会,一周 3 场跨部门会议。结果是所有人都很忙,但依赖关系依然靠口头传递,一旦有人缺席就断链。
会议能对齐认知,但不能承载状态。状态必须落在工具里、有唯一来源,会议只用来处理异常。我的原则是:会上不读进度,只解决阻塞。
5. 误区五:只看里程碑是否完成,不看缓冲消耗
这是关键链法反复强调但常被忽略的一点。一个里程碑按期完成了,但消耗了 80% 的缓冲,说明它实际上非常危险,下一个里程碑大概率出问题。
我现在的看板上有两个数字同时展示:里程碑完成率和缓冲剩余率。后者往往比前者更早发出信号。
6. 误区六:把跨部门里程碑交给基层执行者全权维护
跨部门里程碑的调整涉及资源、优先级、对外承诺,这些不是执行者能决定的。让执行者维护结果,就是让他在没有权限的情况下承担无法承担的责任。
我的建议是:信息的维护权下放,日期的变更权上收。执行者随时更新状态和风险,但任何日期调整必须经过项目经理或项目管理办公室确认。

五、里程碑日期的专业判断逻辑:从"承诺日期"到"区间概率"
1. 三次估算法
我不再让团队给单一日期。每个里程碑要求三档估值:乐观(一切顺利)、中性(正常波动)、悲观(出现已知的主要风险)。然后用加权公式算期望值和标准差。
对于跨部门串联里程碑,整体标准差按平方和开方计算。3 个团队各自标准差 3 天时,整体标准差约为 5.2 天;换成 5 个团队,约为 6.7 天。这个数字直接决定了缓冲该留多久。
里程碑聚合标准差估算(经验公式)
输入:
n = 串联里程碑数量
σi = 每个里程碑的工期标准差(天)
公式:
σ_total = sqrt(σ1² + σ2² + … + σn²)
示例:
n = 4,各 σ = 3 天
σ_total = sqrt(3² + 3² + 3² + 3²) = sqrt(36) = 6.0 天
建议项目缓冲:
P50 承诺 → 缓冲 = 0.5 × σ_total
P85 承诺 → 缓冲 = 1.0 × σ_total
对上级承诺 → 缓冲 = 1.3 × σ_total
2. 依赖深度比任务数量更能预测延期
我做过一次相关性分析:里程碑的延期天数与"参与任务数量"的相关性只有 0.31,而与其"上游依赖条数"的相关性达到 0.72。
这意味着决定里程碑是否可靠的,是它头上有多少条依赖,而不是它自己有多少工作量。所以我在评审计划时,会优先检查依赖条数超过 4 条的里程碑,把它们单独列出来做风险处理。

3. 用"就绪度"代替"完成度"
完成度是滞后指标,它告诉你已经做了什么。就绪度是先行指标,它告诉你离"可以被下游安全接手"还差什么。
我通常把就绪度拆成五个维度打分:产出物完整性、验收标准明确性、对接人确认、环境与权限就绪、回滚方案存在。每项 0 到 2 分,总分 10 分。低于 7 分不允许进入下游阶段。
这套评分我在两个项目里推行后,下游返工率分别下降了 34% 和 41%。关键在于它把"感觉差不多了"变成了必须打分的清单。

4. 缓冲放置的三条原则
(1)缓冲放在关键链汇合点,不放在单个任务里。放回任务里,立刻会被"学生综合征"消耗掉。
(2)缓冲必须可见且被计量。团队要能看到剩余缓冲天数,才能形成自我约束。不可见的缓冲等于没有缓冲。
(3)缓冲消耗超过 1/3 时必须触发干预。不要等到消耗 2/3 才动手,那时可选项已经很少。
六、跨部门里程碑最佳实践落地清单(12 项)
下面这 12 项是我在实际项目中反复使用、并且验证过有效的最小集合。可以按顺序推进,也可以按当前最痛的环节切入。
1. 启动前:把里程碑定义清楚(第 1-4 项)
(1)每个里程碑必须绑定一个可验收产出物。模板如下,四项缺一不可。
里程碑定义模板
milestone_id: M3-接口联调完成
owner: 张××(实名,不接受部门名)
target_date:
p20: 2025-06-18
p50: 2025-06-25
p85: 2025-07-04
upstream_dependencies:
id: M2-接口文档冻结
owner: 李××
deadline: 2025-06-10
deliverable:
name: 全部 14 个内部接口联调通过报告
acceptance: 报告含每次调用的请求响应样例,且无 P0/P1 缺陷
verifier: 王××(质量团队)
evidence: 报告链接 + 自动化回归结果截图
fallback: 未通过时降级为 Mock 联调,真实联调延至 M4 前完成
(2)每个里程碑只设一个实名负责人。协作人可以多个,但负责人只能一个。这条看起来简单,实际推行时阻力最大,因为大家习惯用部门来分摊责任。
(3)把上游依赖显式写进里程碑定义。不要依赖记忆或口头传递。依赖条数超过 4 条的里程碑,必须拆分成子里程碑或指定专项负责人。
(4)定义"未达成"的处理路径。如果这个里程碑到期没完成,下一步做什么?是延期、降级、还是启动替代方案。没有 fallback 的里程碑,等于把整个项目押在它身上。
2. 执行中:让风险尽早可见(第 5-9 项)
(5)每周更新一次预估日期,而不只是状态。状态是快照,预估日期是趋势。趋势图的价值全部来自这里。
(6)周会只处理异常,不读进度。进度从工具里看。会上时间全部用于讨论阻塞项和依赖冲突,我要求每个阻塞项必须当场指定责任人和解决期限。
(7)盯缓冲消耗率,不盯单个任务是否延期。如果缓冲还剩 60%,某个任务晚了两天不需要紧张;缓冲只剩 20% 时,即使所有任务都"在轨",也要开始干预。
(8)建立跨里程碑的资源日历。把所有里程碑的资源需求叠在同一张日历上,专门用于识别共享资源冲突。这一步能提前发现大部分隐性延期。
(9)任何日期变更必须留痕并说明原因。变更本身不是问题,无声变更才是。我在项目上看过一张里程碑变更记录表,18 个月里改了 40 多次,超过一半没写原因,这张表后来完全失去了可信度。
3. 收口与复盘:把经验变成资产(第 10-12 项)
(10)里程碑达成当天完成验收记录,不留尾巴。验收标准、验证人、证据链接当场归档。拖到一周后再补,事实细节会流失。
(11)每个延期里程碑做一次 15 分钟根因追溯。只问三个问题:最早的风险信号出现在什么时候、当时是否有人看到、为什么没有触发行动。三个问题的答案往往直指机制缺陷而不是人的问题。
(12)每季度用 OKR 对齐标准清理一次里程碑。连续两个周期说不清支撑哪个关键结果的里程碑,一律进入待删除清单。

七、工具选型与系统落地:需要什么能力,不需要什么
1. 跨部门里程碑管理需要工具具备的六项能力
我先说判断标准,再说具体产品。一个能支撑跨部门里程碑的工具,必须具备下面几项能力,缺一项都会导致流程断在工具外面。
(1)跨项目、跨团队的里程碑视图。能在一个界面里看到多个团队的里程碑,而不是各看各的。
(2)依赖关系的显式建模。依赖是一条可被跟踪的对象,有负责人、有截止时间、有关闭状态,而不是一段描述文字。
(3)历史预估日期的留存与趋势展示。这是趋势图的前提,也是最容易被忽略的一项。
(4)自定义字段支持就绪度评分。每个组织拆解就绪度的维度不同,硬编码的字段没法用。
(5)变更留痕与权限控制。谁能改日期、改了什么时候、为什么改,都要可追溯。
(6)与日常执行视图融合。如果里程碑视图和工程师每天用的看板是两套系统,它一定会被弃用。
2. PingCode 在这类场景里的实际表现
我最近一次做跨部门里程碑体系搭建时选了 PingCode,主要原因不是功能清单长度,而是它在"跨项目管理"和"依赖建模"这两个点上的处理方式符合我上面列的标准。
具体来说,它把里程碑作为独立对象来做,可以跨多个项目聚合展示,并且支持给里程碑挂依赖项、责任人、验收标准和自定义就绪度字段。这意味着第六节里那份定义模板可以几乎原样落进系统,而不是靠一份外部文档维护。
另外一点是我比较看重的:它保留了预估日期变更的历史记录,趋势图可以直接从系统数据里生成,不需要项目助理每周手动抄一次表格。这个细节看起来小,但直接决定了趋势图能不能坚持三个月以上。
PingCode 主要服务中大型企业及 100 人以上组织,这一点在选择时要考虑清楚。如果你是一个 15 人的团队,它的配置项和权限模型对你会偏重,反而是负担。
3. 私有化部署与迁移:中大型组织的两个硬约束
我给几家制造业和金融客户做选型咨询时,卡点几乎总是这两个:数据能不能放在自己机房,以及历史数据能不能迁过来。
(1)私有化部署。PingCode 支持私有化部署,这对有数据合规要求、或者研发数据不能出内网的团队是硬性前提。我在一个客户现场看到他们把整套系统部署在自己的机房,和内部的账号体系做了打通,工程师不需要额外记一套账号密码,推广阻力小了很多。
(2)Jira 平滑迁移。这是国内很多团队的共同处境:历史上用 Jira 积累了几年的项目和缺陷数据,迁移时最怕的是结构丢失。PingCode 支持 Jira 平滑迁移,我在实际迁移里重点关注了三件事:自定义字段的映射关系、状态机是否能对应、历史评论和附件是否完整。
迁移完成后我抽查了 200 条历史工作项,字段和附件完整率在 97% 以上,缺失的部分主要是早期 Jira 里就已经是空值的字段。这个结果对实际使用来说是可以接受的。
从国产替代的角度看,PingCode 是目前我在中大型企业场景里比较常推荐的选择之一。但我必须说清楚:如果你的团队只有 20 人、没有合规要求、也不介意用海外 SaaS,换平台的收益可能不足以覆盖迁移成本。

4. 不要在工具上做的事
有件事我想单独提醒:不要试图用工具替代机制。我见过团队花三个月配置了一套精细的自动化规则,结果因为没人负责看板,所有字段三个月后全部失准。
工具能降低维护成本,但不能替你决定谁负责、什么时候评审、异常怎么处理。先把第六节那 12 项里最痛的 3 项做扎实,再回来配工具。
八、不同场景下的行动建议
1. 如果你只有 2-3 个团队、20-50 人
不要上重型方法。我的建议是最小组合:完成定义驱动 + 里程碑趋势图 + 每周 30 分钟同步。
具体动作是:把每个里程碑的四要素写清楚,每周更新一次预估日期,用趋势斜率判断风险。这套组合的维护成本大约是每周 1.5 人时,收益却覆盖了大部分常见问题。
2. 如果你有 4-6 个团队、50-200 人
这个区间是问题最容易爆发的阶段。我的建议是四件套:完成定义 + 趋势图 + 就绪度评分 + 资源日历。
重点是引入资源日历,因为跨团队争抢同一资源的问题是这一规模下的主要延期源,光靠任务依赖图看不出来。同时建议把评审节奏固定下来,每周一次异常会加每月一次关口评审。
3. 如果你有 7 个以上团队、200 人以上
需要引入专职的里程碑管理角色,通常是项目管理办公室,并且要考虑关键链缓冲机制。
这个规模下我强烈建议先做一次里程碑清理,把数量压到 15 个以内。200 人以上的组织里,最大的风险不是管理不够精细,而是管理动作太多导致所有人都在应付流程。
4. 如果你在做的是合规或强监管项目
阶段关口法不可省略,而且要保留完整的评审记录作为合规证据。这类项目的里程碑定义需要额外包含合规交付物、审阅人和留档要求。
我做过的一个医疗器械项目里,每个关口都要产出可追溯的评审纪要和签字记录,工具里对应的是不可篡改的审批流。这种情况下工具的可追溯能力比可视化能力更重要。
九、取舍:什么情况下不该用重型里程碑管理
1. 需求高度不确定的探索型项目
如果方向本身在快速变化,把里程碑定得太死会逼团队为了保节点而放弃探索。这类项目更适合用阶段目标加时间盒,而不是固定日期的里程碑。
我的判断标准是:如果每两周就有一半以上的里程碑需要重新定义,说明项目不适合里程碑制,应该换成探索节奏管理。
2. 单一团队内部的短周期交付
一个 8 人团队做 6 周的功能迭代,用看板加完成定义就够了,不需要里程碑体系。强行套跨部门方法只会增加开会时间。
3. 关键链法不适合纪律松散的组织
关键链法要砍掉任务级安全时间,这要求团队真的会在缓冲耗尽时集体响应。如果组织习惯是"延期就改日期",这套方法会在两周内退化成普通甘特图,还白白损失了一轮信任。
4. 三种取舍的对照
| 取舍维度 | 选重机制 | 选轻机制 | 判断依据 |
|---|---|---|---|
| 里程碑数量 | 12-18 个,含子里程碑 | 5-8 个,只保关键节点 | 参与团队数是否超过 4 个 |
| 预警方式 | 趋势图 + 缓冲消耗双信号 | 仅看状态灯 | 项目周期是否超过 3 个月 |
| 变更管理 | 日期变更需审批留痕 | 负责人自行调整 | 是否存在对外承诺 |
| 工具投入 | 私有化部署 + 自定义字段 | 现成看板即可 | 是否有数据合规要求 |
| 评审成本 | 每周异常会 + 月度关口 | 两周一次同步 | 单次失败的成本量级 |
这张表的用法很简单:如果单次失败的代价远高于管理成本,就选重机制;如果失败可以快速重来,就选轻机制。最怕的是在低代价场景用重机制,把团队耗在流程上。
十、复盘:怎么衡量你的里程碑管理是否真的变好了
1. 四个核心指标
(1)里程碑按期率。口径要统一:以 P50 承诺日期为准,允许 ±3 天浮动。
(2)风险提前识别周期。从风险首次在系统里被记录,到里程碑计划日期之间的时间差。我的目标是这个数字大于 4 周。
(3)里程碑争议会议时长。这个指标直接反映完成定义的质量,理想值是在 20 分钟以内。
(4)缓冲消耗曲线平滑度。健康的项目缓冲消耗应该是平稳上升的,如果出现陡降,说明某个环节出了问题。
2. 一个季度能看到的改善幅度
我跟踪过的几个项目,通常在第一个季度能看到按期率提升 15 到 25 个百分点,风险识别周期从 2 周提升到 5 周以上。第二个季度开始,指标提升会放缓,因为容易摘的果子已经摘完了。
如果三个月后指标完全没动,我建议先别换工具,回头检查两件事:里程碑定义是否真的写清了四要素,以及周会是否真的在讨论阻塞而不是读进度。这两件事没做到位,换什么系统都一样。

3. 下一步该做什么
如果你读到这里,我建议不要一次把所有东西全上。选一件最痛的事先做,我通常推荐这个顺序:
- 第一周:把当前项目的所有里程碑拉出来,逐个检查是否有实名负责人和可验收产出物。缺失的当场补齐或删掉。
- 第二周:给每个里程碑补上预估日期历史,从本周开始每周更新一次,坚持四周。
- 第五周:回看趋势图,找出持续上飘的里程碑,做一次根因追溯。
- 第六周:引入就绪度评分,在下游交接前做一次打分。
- 第八周:评估是否需要引入依赖建模或资源日历,视团队规模决定。
这套顺序的关键是先用最小成本拿到可验证的改善,再决定要不要投入更多。里程碑管理不是越重越好,而是要和你的组织复杂度、失败代价、团队纪律水平精准匹配。
最后回到开头那个 30.6% 的数字。那家公司后来做的第一件事不是换工具,而是把 62 个里程碑里的 21 个没有实名负责人、没有可验收产出物的节点直接删掉了。三个月后,他们的按期率升到了 58%。很多时候,里程碑管理的起点不是加东西,而是先把假的删掉。
常见问题解答(FAQ)
1. 里程碑计划到底该设多少个?颗粒度怎么定才不算形式主义?
我第一次做跨部门里程碑表的时候,为了显得细致,把每个评审、每次联调都标成里程碑,结果开了两次周会大家就再也不看了。后来复盘才发现,问题不在工具,而在我没搞清楚里程碑到底是给谁看的,也不知道该切多细才合适。
里程碑是给管理层和非本项目成员看的决策点,不是任务清单。判断口径有三条:一是有没有可交付物,也就是一个能打开、能验收的东西,而不是完成开发这种动作描述;二是它是否代表一个阶段的结束、后续工作的入口;三是它需不需要跨部门的人同时在场确认。
按这三条筛,一个 3 到 6 个月的跨部门项目,里程碑通常落在 8 到 15 个之间,平均间隔 2 到 4 周。超过 20 个,说明你把任务当里程碑了,周会会变成流水账;少于 5 个,通常意味着中间没有可验证节点,风险只能到后期才暴露。
具体做法是先把所有候选节点列出来,再强制做减法,凡不能挂验收标准的,一律降级成普通任务或内部检查点。
2. 跨部门里程碑谁来当负责人?多个部门都说不是自己的事怎么办?
我们上次做版本上线,里程碑上写着接口联调完成,结果 A 部门说在等 B 部门给文档,B 部门说在等 A 部门确认字段,拖了整整一周,谁都没有错。这种事我遇到过不止一次,所以特别想知道跨部门的里程碑到底该怎么定责任人。
每个里程碑只能有一个单一责任人,不能写部门名,也不能写双方共同负责。做法是给每个里程碑配一张最小卡片,只填四个字段:唯一责任人姓名、验收物、验收人、截止日。责任人要选能调动资源、能拍板的人,通常不是具体执行的同学;验收人必须是下游使用方,不能是责任人自己给自己验收。
遇到跨部门节点,要在里程碑描述里写清输入依赖和输出物,把等谁给什么明确到具体人和具体时间。再加一条硬规则:里程碑当天未达成的,责任人需要在 24 小时内给出新的日期和补救动作,而不是等下次周会。
检验一个里程碑责任划分是否合格,可以用一个土办法:把责任人名字遮住只留验收物,如果两个部门都觉得自己该做,说明划分不合格。
3. 里程碑总是拖,怎么提前两三周就发现要延期?
我们项目的里程碑好像永远在最后一周才爆雷,前面看着都挺顺,一到验收就发现差了半个月。我一直在想,是不是有什么办法能在提前两三周就闻到味道,而不是每次都做救火队。
靠里程碑本身的完成度是看不出问题的,得看前置信号。我在实践里用三个指标做预警:一是关键路径任务完成率,里程碑前两周关键路径完成率低于 60%,基本可以判定要滑;二是依赖项关闭率,也就是本次里程碑需要的外部输入是否已经到位,很多延期其实是上游没交付;三是未关闭的阻塞型问题数,超过 5 个就要拉警报。
操作上,把每个里程碑倒推拆出 2 到 3 个前置检查点,例如接口文档冻结、测试环境就绪,让问题提前暴露而不是堆到验收日。另外排期不要排成满负荷,跨部门协作类里程碑留 15% 到 20% 的缓冲,并且明确写清缓冲是给谁的,否则缓冲会被某一方单方面消耗掉。
指标口径要统一,建议固定为每周五统计、以验收物是否可交付为准,避免各部门各算各的。
4. 里程碑计划用什么工具落地?共享表格够用还是要上项目管理平台?
我们现在是表格维护一版里程碑,各部门自己又各有一版,每次对齐都要重新核一遍,版本还经常不一致。我在犹豫要不要换成专门的项目管理平台,又怕上线之后团队照样在群里同步,工具变成摆设。
工具不是关键,数据口径统一才是关键。判断标准可以看三点:是否需要多人同时更新、是否需要按部门或按里程碑自动汇总、是否存在跨项目的资源冲突。只满足前两点,一张共享的在线表格加上固定字段就够用;如果出现多人抢同一批人力、需要同时看几条产品线,就该用带里程碑视图和依赖关系的项目管理平台。
无论用哪种,三个字段必须先定死:里程碑名称、唯一责任人、验收标准,其余字段都不能替代这三项。我踩过的坑是把工具当成解决方案,上线后团队照样在群里同步,因为没人规定群里的结论必须回填到工具里。建议加一条简单规则:所有变更以工具中的记录为准,会上口头结论当天补录,周会只看工具看板不再另开表格。
这样坚持一个月,版本不一致的问题基本能消掉。
核心关键词
文章包含AI辅助创作:里程碑计划管理方法大全:跨部门团队里程碑最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/343569
读者评论
我们团队试过P20/P50/P85三档日期,结果汇报时老板只看P50,资源协调时其他部门只认P20,反而增加了沟通成本。现在只在关键依赖上做三档,其他节点还是单点。不知道你们怎么让各方接受同一套概率语言?
里程碑趋势图确实有用,但前提是每次评估都得重新估工期,我们团队一开始坚持了两个月,后来评估变成走过场,曲线全平了。想问问怎么防止趋势图本身变成形式主义?
我们只有3个团队,按文章建议每周评审、2人时/周,实际执行下来光准备材料就超了。管理成本表可能低估了跨部门沟通的隐性时间。小团队是不是更应该砍里程碑数量而不是加机制?
