节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析

2023 年 11 月,我把一个跨部门里程碑项目搞砸过。市场部把对外发布会日期印进了邀请函,研发侧的接口联调节点写在项目计划里是 12 月 8 日,但直到 12 月 11 日复盘时我们才发现:研发理解的"联调完成"是自测通过并提交代码,业务方理解的"联调完成"是对方接口返回正确且异常场景跑通。两个定义之间差着三天,而邀请函已经发出去了。

那次事故之后我改了一套做法:节点日期不再被当作日历上的一个数字来管,而是被当作一组"承诺结构"来管。同一件事要同时存在目标日、承诺日和冻结日三个日期,每个日期对应不同的人、不同的沟通口径、不同的变更权限。这套方法我后来在几个不同规模的组织里试过,也踩过新的坑。

这篇文章把核心结论、真实场景、常见误区、判断逻辑、案例数据和取舍建议完整拆开讲,面向的是第一次要在跨部门团队里落地里程碑的人,你可能刚被指派做项目计划,也可能已经把甘特图排了三版却还是天天被催。

一、核心结论:节点日期是一个"三层结构",不是日历上的一个点

如果只让我给一句话结论:跨部门里程碑的失败,绝大多数不是执行不力,而是"完成"这个词在部门之间没有被对齐过。日期只是这个词的外壳,对齐不了词义,日期排得再细也没用。

1. 结论一:把日期拆成目标日、承诺日、冻结日

大多数团队只用一个日期,对外宣布是它,对内考核也是它。这个单一日期同时承担了三种互相冲突的职能:给老板看的期望管理、给兄弟部门看的协作信号、给执行团队看的自我鞭策。三者冲突时,最先被牺牲的一定是真实性。

我的做法是把一个节点拆成三个日期,并且明确规定谁能改、改了要通知谁:

日期类型 定义 主要受众 变更权限 典型提前量
目标日 Target 业务上最理想达成的日子,允许被推翻 业务方、管理层 项目经理 + 业务负责人 最远
承诺日 Commit 团队评估过资源后对外的正式承诺 上下游部门、外部合作方 需走变更评审 居中
冻结日 Freeze 之后不再接受范围变更、只接受缺陷修复 执行团队内部 仅限项目负责人 最近

三层日期最大的价值不是"多两个日期",而是给延期提供了合法的表达空间。团队可以在目标日和承诺日之间坦率地说"做不到",而不必在唯一那个日期上硬撑到最后一刻才崩。

2. 结论二:跨部门里程碑真正的敌人是"沉默延期"

单团队项目延期通常是可见的,任务卡住了,看板上就红了。跨部门项目不一样,风险往往以"我这里没问题,等他那边"的形式被各方各自消化掉,最后一周集中爆炸。

我把它叫做沉默延期:每一方都在局部最优地避免报坏消息,结果是全局最坏消息在最贵的时刻到来。治理沉默延期的成本,远低于治理延期本身。

3. 结论三:倒排要倒推"验收动作",不是倒减工作日

很多人的倒排是从 deadline 往前减天数:验收 3 天、联调 5 天、开发 15 天,减完就排完了。这种排法的隐含假设是每个环节"一提交就通过",而现实中验收动作本身包含准备环境、造数据、拉人、开评审会、走流程。

我改用"倒推验收动作":先写清这个节点由谁、在什么证据下、判定通过,再把判定所需的前置动作逐个列出来,最后才折算成工作日。这一步做完,日期通常会往后挪 20%-40%,但那才是真的。

4. 结论四:工具承载"单一事实源",机制承载"责任"

我见过不少团队试图用工具解决责任不清的问题,结果只是把混乱搬到了线上。工具能解决的是"大家看到的是不是同一个版本",解决不了"谁有权改"和"改了谁负责"。机制在前,工具在后,顺序反了就会得到一个漂亮但没人信的看板。

节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析

二、背景和真实场景:三方拉扯下,日期是怎么被"协商"出来的

要理解节点日期为什么难落,得先看清它是怎么产生的。它很少是算出来的,多半是谈出来的。

1. 典型场景:一场对外发布会引发的连锁反应

回到我那个失败案例。整件事的链路是这样的:市场部基于展会档期定了 12 月 15 日发布会;这个日期倒推给产品,产品要求 12 月 8 日前完成功能可用;研发接到的是"接口联调 12 月 8 日";而接口提供方是另一个部门,他们的排期里 12 月 8 日只是"开始联调"。

四个部门,四个理解,全部记录在各自的项目管理工具里,彼此没有交叉验证过。直到联调那天双方才发现对不上,此时距发布会只剩 7 天。

2. 跨部门节点日期的四个真实约束

经历几次之后,我总结出跨部门日期受四类约束,任何一类没确认,日期都是纸面的:

  • 资源约束:关键岗位的人在你要的时间窗里是否可用,而不只是名义上属于你
  • 依赖约束:上游交付物的"完成"是否等价于你使用的"开始",这里最容易出现语义错位
  • 流程约束:审批、法务、安全评估这些环节的固有周期,它们不随项目紧急程度加速
  • 验收约束:你的交付物是否具备可判定的通过标准,没有标准的节点必然争议

3. 我观察到的"日期通胀"现象

还有一个反常识的观察:当组织把延期当作羞耻时,排期会系统性地变长,而兑现率并不会提高。因为每个人都学会了藏缓冲,报 20 天实际 12 天能做完,留 8 天自保。所有人都这么干,整条链路被虚增了,但真正需要的协作缓冲反而没有。

这就是日期通胀:表面排期宽松了,风险却没有下降,只是从"明面缓冲"变成了"暗面缓冲"。治理它的唯一办法是让缓冲显性化、可协商,而不是靠施压。

节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析

三、拆解常见误区:为什么你的里程碑总在最后一周崩

下面五个误区是我在不同团队反复见到的,顺序大概也是踩坑的常见顺序。

1. 误区一:所有人对"完成"的定义不同

这是最根本也最容易被忽略的一个。开发说完成是指代码合并,测试说完成是指用例跑通,业务说完成是指我能在真实场景里用出预期结果。三个"完成"之间可能差两周。

有个具体的检验方法:让每个节点负责人用一句话写出"我如何向上游证明这个节点完成了",然后交叉读一遍。如果两句话不一致,这个节点现在就不该有日期,只该有"待定义"状态。

(1)验收标准的三个必备要素

  • 证据形式:截图、测试报告、接口返回样例、演示录屏,必须指定一种
  • 判定人:谁签字算数,一个人还是一个小范围评审组
  • 时限:提交证据后多久内必须给出通过或不通过的结论

缺任何一个,节点日期都是浮动的。特别是"时限",我见过因为没人规定判定时限,验收环节拖了 11 天的案例。

2. 误区二:用单一日期同时承担对外承诺和内部管理

对外承诺需要留有余量,内部管理需要暴露真实进度,这两个需求方向相反。用同一个日期,结果往往是对外虚报导致内部失去紧迫感,或者对内真实导致对外失信。

三层日期的作用就是给这两个需求各配一个容器。这不叫"不诚实",这叫承认不确定性并给它定价。

3. 误区三:缓冲被当成偷懒,于是人人藏缓冲

有一年我带的项目,管理层明确说"排期里不许有缓冲,有缓冲就是没信心"。三个月后我们发现,所有人的排期都自动膨胀了 30%,没人再讨论缓冲,但缓冲无处不在且不可见。

我的判断是:缓冲不是要不要的问题,是显性还是隐性的问题。显性缓冲可以被统一调配、被审计、被释放;隐性缓冲只会被个人独占,且在关键时刻无法互相支援。

4. 误区四:把甘特图当成管理动作

甘特图画得再漂亮,它只表达"计划中的依赖顺序",不表达"依赖是否被双方确认"。我见过两个部门的甘特图在同一个节点上日期完全一致,但两边对交付物范围的描述完全不同,图很美,实际无意义。

真正有效的动作是依赖确认会:上游复述一遍自己要交付什么,下游复述一遍自己要接收什么,双方对不上的地方当场记录。这会通常 30 分钟,能省下后面两周的对齐会议。

5. 误区五:依赖关系只写在文档里,没有落到看板上

文档里的依赖是静态的,看板上的依赖是动态的。当一个跨部门依赖只存在于会议纪要里,它就不会在每日同步中被看到,也就不会被催。

我要求所有硬依赖必须以"阻塞项"的形式出现在双方共用的看板上,并带负责人和解除条件。看不见的依赖等于不存在的依赖。

节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析

节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析

四、专业判断逻辑:四步倒推法 + 三色缓冲

下面这套方法是我在实际项目里迭代了四轮之后的版本,它不追求理论完备,只追求能落地。

1. 第一步:定义可验收的交付物清单

先不看日期,先把每个节点要交付的东西写成"名词 + 证据"。比如"接口联调完成"要改写为"订单创建、支付回调、退款三个接口在预发环境返回正确,附 15 条用例的执行记录和异常返回截图"。

这一步做完,通常会发现有 20%-30% 的节点根本还没准备好被排期,它们应该被退回定义阶段。

2. 第二步:识别硬依赖与软依赖

我坚持把依赖分两类,处理方式完全不同:

类型 判定标准 管理方式 对日期的影响
硬依赖 上游不交付,下游一步都动不了 进入阻塞看板,周级升级机制 直接决定下游最早开始日
软依赖 上游交付影响质量或效率,但可并行 记录在节点备注,例会同步 只影响风险等级,不影响日期

把软依赖当成硬依赖,会让排期虚长;把硬依赖当成软依赖,会让风险失控。判断标准很简单:问下游"上游不给你,你今天能不能开工并产出可验收的东西"。

3. 第三步:从验收动作倒推,而不是从 deadline 倒减

具体做法是:把验收动作拆成若干"准备项",再往前推每个准备项的前置条件,直到推到"今天可以启动"为止。这样得到的日期是"最早可行日",而不是"希望日"。

然后并行做另一件事:从 deadline 倒推出"最晚可行日"。两个日期之间的区间,就是这个节点真正的腾挪空间。

4. 第四步:给每个节点配"缓冲池"而不是"缓冲天数"

缓冲天数容易被个人占有,缓冲池则归项目统一调配。我的做法是:整个里程碑设一个总缓冲池,容量是总工期的 12%-18%,由项目负责人在周会上分配,任何节点要动用必须说明用途和预期效果。

这样做的好处是,缓冲从"藏起来的保险"变成了"公开的资源",团队会主动讨论怎么用最划算。

5. 三色缓冲的判断规则

我给每个节点的缓冲状态定义三种颜色,规则固定,不需要开会讨论:

  • 绿色:剩余缓冲 ≥ 该节点剩余工期的 20%,正常推进
  • 黄色:剩余缓冲在 5%-20% 之间,需要在下一次周会上给出恢复方案
  • 红色:剩余缓冲 < 5% 或已击穿,触发升级机制,节点负责人必须在 24 小时内提出三个可选方案

颜色一旦触发,讨论的话题不是"为什么没做好",而是"选哪个方案"。这个转变对跨部门协作特别重要,因为它把问责变成了决策。

(1)一个可以直接抄的节点定义模板

下面是我实际在用的节点定义结构,用 YAML 写,方便贴进任何工具的描述字段里:

milestone:
id: M3-interface-integration

name: 接口联调完成

owner: 后端负责人A

target_date: 2024-11-08 # 对内目标日,允许被推翻

commit_date: 2024-11-12 # 对外承诺日,需评审

freeze_date: 2024-11-05 # 冻结日,之后只修缺陷

deliverable:

订单创建接口返回 200 且字段完整

支付回调在 3 秒内幂等返回

退款接口异常场景返回标准错误码

evidence: 15 条用例执行记录 + 异常返回截图

judge: 测试负责人B

judge_sla_hours: 24

hard_dependencies:

上游: 支付网关沙箱环境就绪

上游: 账号权限开通

buffer_pool_days: 3

escalation: 缓冲低于 5% 时通知项目负责人与部门主管

这个模板看起来啰嗦,但它把"谁判定、多久判定、用什么证据判定"三件事固定下来了。节点日期的一半价值,来自它周围这些看起来跟日期无关的字段。

节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析

五、案例与数据观察:一家 800 人企业的里程碑改造实录

下面这个案例是我参与推进的一次真实改造,涉及一家约 800 人的企业,业务线之间共享同一个中台团队。

1. 改造前的状态

改造前,这家企业的里程碑管理有三个特征:一是各业务线自建表格管理节点,中台团队被重复排期;二是对外承诺日期由业务负责人直接拍板,研发没有否决权;三是延期在季度末集中暴露,一次延期会影响三到四个业务线。

他们统计过,改造前一个季度的里程碑按期达成率是 61%,而被排进同一时间段的中台人力冲突条目有 23 条。

2. 落地方案的三次迭代

(1)第一版:统一模板,失败

第一版只做了模板统一,所有业务线必须用同一个节点定义格式。执行两周后基本失效,因为模板只解决了格式,没解决"谁有最终确认权"。

(2)第二版:引入承诺日评审,部分见效

第二版加了跨部门承诺日评审会,中台团队有了正式的接受或拒绝权。达成率升到 74%,但会议时长从原来的 2 小时涨到 4.2 小时/周,因为每次评审都在重新吵需求范围。

(3)第三版:三层日期 + 缓冲池 + 阻塞看板

第三版把三层日期、统一缓冲池和跨部门阻塞看板一起落地,并且把工具从"各业务线自建表格"换成了统一的平台。这一步之后,评审会时长降到 1.6 小时/周,因为大部分争议在前置环节已经被定义清楚了。

3. 数据结果

改造后跟踪了 12 个月,六项核心指标的变化如下:里程碑按时达成率从 61% 升到 88%;风险平均提前暴露天数从 4 天提升到 13 天;节点变更未走评估的比例从 68% 降到 14%;跨部门返工工时从每季度 640 人时降到 210 人时。

需要说明的是,这组数据是单案例观察,不是行业基准,中间还叠加了组织架构调整等因素,所以我不会把它当作普适结论。但方向是清楚的:把定义和依赖前置,收益远大于把时间花在追进度上。

4. 为什么选型最终落在 PingCode

这家企业的需求有几个硬约束:一是要能支持私有化部署,因为涉及未公开的产品规划数据;二是要能把"节点定义字段"做成结构化数据,而不是塞在描述文本里;三是他们原先用的是 Jira,有大量历史数据和工作流配置需要承接。

在评估阶段他们看过几类方案。轻量在线看板类工具上手快,但自定义字段和权限粒度撑不住中台与多业务线共用的场景;某项目管理工具在单团队协作上体验不错,但跨项目资源视图和私有化选项不满足要求。

最终选择 PingCode 的原因有三个,都是实际验证过的:一是支持私有化部署,数据留在自己的机房,满足了合规要求;二是支持从 Jira 平滑迁移,历史工作项、状态流和字段映射能批量承接,迁移窗口只用了两个周末;三是对中大型组织的多项目资源视图支持比较完整,能把"同一个人被排进三个里程碑"这种冲突直接暴露出来。

PingCode 主要服务中大型企业及 100 人以上组织,这一点和这家企业的规模与协作复杂度是匹配的。对于国产替代场景,它在私有化部署和迁移承接这两件事上的确定性,是我当时判断的主要依据。

但我要强调一句:工具能解决的是"大家看到同一个版本",三层日期、承诺评审、缓冲池这些机制,仍然必须由人来定规则并执行。工具换得再好,机制不落地,看板依然会变成摆设。

节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析

六、不同情况下的行动建议

同一套方法在不同规模的组织里需要不同程度的裁剪,照搬通常会失败。下面按三种典型情况给出建议。

1. 20 人以下、以单团队为主

这个阶段不需要三层日期,两层就够:目标日和承诺日。核心动作只有一件事:把"完成"的定义写下来并让上下游复述一遍。

工具上不必上重型平台,一张带自定义字段的看板就足够。你需要的是习惯,不是功能。每周留 20 分钟做节点定义对齐,收益就非常明显。

2. 50-150 人、跨 2-3 个部门

这个规模开始出现真正的跨部门依赖,三层日期值得引入,缓冲池也可以开始用。我的建议是分层推进:

  1. 第 1-2 周:只做交付物清单和验收标准定义,先不碰日期
  2. 第 3-4 周:引入承诺日评审会,明确谁有接受或拒绝权
  3. 第 5-6 周:建立跨部门阻塞看板,把所有硬依赖挂上去
  4. 第 7 周起:启用缓冲池和红黄绿规则,开始按周复盘

不要一次性全上。机制上的激进变革,失败率远高于技术上的激进变革。

3. 300 人以上、多部门多地域

这个规模下,靠会议已经无法对齐,必须有统一的平台承载单一事实源。同时要接受一个现实:流程会有损耗,节点会有博弈。

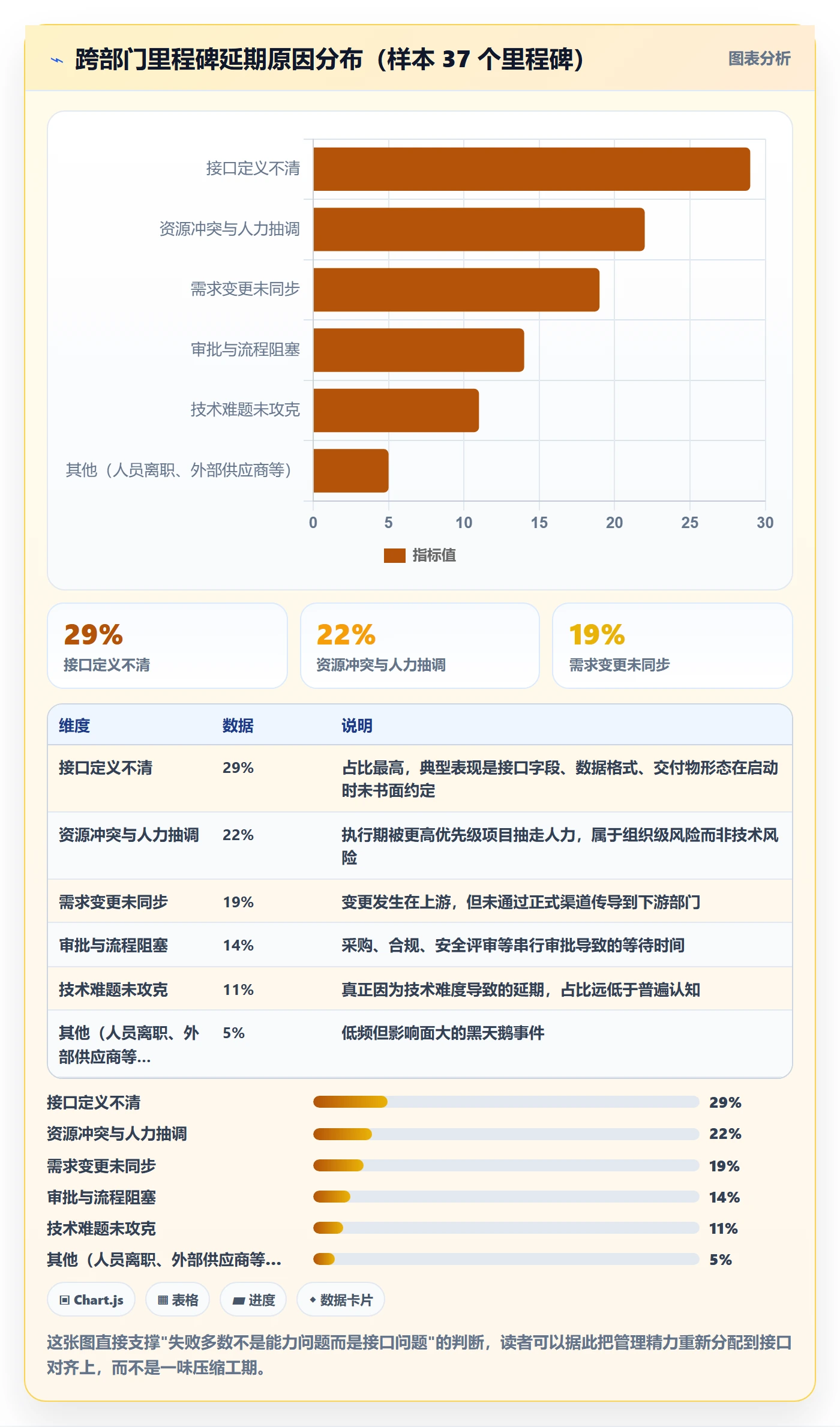

建议增加两个机制:一是节点变更的影响评估必须自动化触发,任何日期改动自动通知所有下游;二是每季度做一次里程碑复盘,统计延期原因分布,用帕累托的方式找出前两位原因集中治理。

工具选型上,这个规模通常必须考虑私有化部署、跨项目资源视图、以及与现有研发流程的迁移承接能力。PingCode 这类面向中大型组织的平台在这个阶段会明显比轻量工具更合适,主要差别不在功能多少,而在权限粒度、资源视图和部署形态。

4. 已经在用某项目管理工具,要不要迁移

我的判断标准是三个问题:现有工具能否结构化承载节点定义字段?能否暴露跨项目的人力冲突?能否支持你的部署合规要求?三个都满足就不要迁移,迁移成本很高。

如果有一到两个不满足,可以先用外部看板补齐,不必立刻切换。如果三个都不满足,那迁移是迟早的事,越早越省事,数据量小的时候迁移是配置工作,数据量大的时候迁移是工程项目。

节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析

七、不同情况下的取舍

方法讲完了,接下来是我认为更难也更值钱的部分:什么时候不该这么做。

1. 确定性 vs 速度

三层日期、承诺评审、缓冲池都会增加前置成本。粗略估算,一个节点的定义与评审大约增加 0.5-1 人天。如果你的项目总工期只有两周,这套流程的投入产出比是负的。

我的经验阈值是:项目周期超过 6 周、或涉及 3 个以上协作方时,这套机制才开始回本;周期 2 周以内、单团队的项目,直接用两层日期加每日同步就够了。

2. 统一流程 vs 部门自治

大组织常见的争论是:要不要让所有部门用同一套里程碑模板。我的判断是统一字段,不统一流程。

字段必须统一,因为跨部门对齐依赖可比性;流程可以差异化,因为研发、市场、供应链的工作节奏本来就不同。强行统一流程的结果通常是各部门表面遵守、私下另建表格。

3. 自建 vs 采购 vs 私有化部署

这个取舍在国产替代的大背景下变得尤其现实。我把三条路线在六个维度上的表现做了个粗略评分,供参考:

维度 轻量在线工具 企业级平台(私有化部署) 自研工具
数据可控性 低 高 最高
跨部门流程适配度 中 高 取决于投入
迁移承接成本 低 中 高
上线周期 1-2 周 4-8 周 3-12 个月
长期维护成本 低 中 高
审计与合规支持 弱 强 可定制

我的建议是:除非你有专门的工具团队且流程极其特殊,否则不要自研。自研的隐性成本不在开发,而在于每换一任负责人就要重新理解一遍系统,最终变成没人敢改的黑盒。

4. 什么时候应该"不设节点日期"

这是我最想强调的一条反常识建议。对于探索型工作、需求本身还在验证阶段的任务,强行设定节点日期会诱发大量的形式化交付,团队会为了赶上日期而提交半成品,然后在下游造成更大的返工。

我的做法是给这类工作设置"检查点"而不是"日期":不是"11 月 8 日前完成",而是"完成 30 个用户访谈后,我们评审是否继续"。检查点由事件触发,日期由任务触发,两者的管理方式完全不同。

判断标准很简单:如果这个节点的产出无法在事前定义清楚"什么算完成",那它就不适合有日期,只适合有检查点。

节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析

节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析

结尾:节点日期是承诺的语言,不是进度的仪表

回到开头那个失败的发布会。后来我复盘出最重要的一个判断:那件事的真正问题不是排期太紧,而是四个部门各自对着自己的日历工作,却以为大家在同一个时间轴上。节点日期的核心价值,从来不是记录进度,而是让不同部门在同一套语义里做承诺。

所以我的独特观点是:跨部门里程碑管理的成熟度,不看甘特图有多细,只看三件事,有没有区分目标日与承诺日、有没有让缓冲显性可调配、有没有在延期之前就暴露风险。这三件事做到了,工具用哪个都能跑起来;做不到,换再贵的平台也只是把混乱搬到线上。

如果你打算从明天开始动手,我建议按这个顺序做,一周内可以完成:

  1. 今天:挑出你手上最痛的一个跨部门节点,把它的"完成定义"写成一句话,发给上下游各一位负责人核对
  2. 第 2 天:把这个节点的目标日、承诺日、冻结日三个日期填进你的项目管理工具,哪怕先用备注字段
  3. 第 3-4 天:列出这个节点的全部硬依赖,找上游逐一确认,把确认结果挂到双方都能看到的看板上
  4. 第 5 天:给这个节点设一个缓冲池,并写下红黄绿三种状态的触发规则
  5. 第 6-7 天:约一次 30 分钟的依赖确认会,让上下游各自复述一遍交付物,当场记录不一致的地方

做完这一轮,你会得到一个比过去清晰得多的节点,也会第一次直观感受到:把日期拆开、把依赖写明、把缓冲摊开,省下的不是几天时间,而是整个团队在最后一周的混乱成本。如果这套方法在你这里跑通了,再考虑扩到所有节点,以及是否需要一个能承载结构化节点定义的平台来接手。

常见问题解答(FAQ)

1. 跨部门里程碑的节点日期到底该由谁定?业务负责人、项目经理还是各部门主管?

我们公司做版本发布时,研发、测试、市场、运营各说各的,老板又只问最终上线日,我作为项目负责人经常不知道是该自己拍板还是拉着各部门负责人一起定。每次定完日期,执行时总有人说不合理,我想知道有没有不扯皮的分工办法。

建议用两层拍板:对外承诺日由业务负责人或项目发起人定,因为他对客户、收入、合规窗口负责;内部节点日期由项目经理或PMO组织各部门定,因为跨部门依赖只有项目侧能看见全貌。落地时先让每个部门只报三个数:最早可开始日、最晚可完成日、依赖谁提供什么;

项目经理据此画关键路径,标出不可压缩的测试、审批、采购周期,再开一次对齐会逐项确认。确认后写入里程碑台账,写清节点、交付物、责任人、验收人、升级人。判断依据不是谁职位高听谁的,而是谁承担对外承诺谁定目标,谁掌握依赖关系谁定排期。如果部门不认,用历史偏差天数和依赖满足率复盘,不靠会上争论。

数据口径可以看里程碑准时率、计划偏差天数、依赖按期满足率。

2. 节点日期怎么倒排才靠谱?有没有适合跨部门团队的拆解步骤?

我第一次负责跨部门项目时,以为把上线日填进表格再拆成几个节点就行了,结果测试说环境没准备好,采购说审批没走完,最后节点全挤在一起。我很想知道倒排到底有没有可复用的步骤,而不是拍脑袋填日期。

倒排可以按六步走:第一,先定义里程碑验收日,比如全量上线日不是开发完成日;第二,列出所有前置交付物和跨部门依赖,比如安全扫描报告、法务审批、渠道排期;第三,对每个环节估三个工期,乐观、最可能、悲观,用最可能值排主计划,用悲观值看风险;第四,识别关键路径,把最长依赖链上的节点单独标红;

第五,缓冲不要平均撒,集中在关键路径末端,建议总缓冲占关键路径工期20%到30%;第六,锁定日期后让每个节点都有唯一责任人和验收人。案例里,上线日倒推为全量发布,往前依次是灰度验证、回归测试、代码冻结、提测、开发完成,其中环境准备和审批最容易卡,要提前并行。

判断依据是节点日期控制的是关键依赖,不是每个任务都精确到小时。数据口径看关键路径偏差天数、缓冲消耗率、依赖按期满足率。

3. 跨部门总延期,节点日期该怎么跟踪和预警?周会看什么指标才有用?

我们现在的节点日期只存在项目群公告里,到了周会才发现某个部门已经延期一周,但没人提前说。我作为协调人很被动,想知道跨部门里程碑到底该怎么跟踪,看哪些指标才能提前预警。

跟踪要落到三层节奏:日更在执行层,由各责任人更新下一个可验证交付物和预计完成日;周更在项目层,项目经理核对里程碑、依赖和缓冲;双周或月度在跨部门层,只处理红灯和升级事项。预警阈值可以设成:偏差1个工作日提示,偏差2到3个工作日黄灯,要求责任人在48小时内给补救方案;

偏差5个工作日或影响关键路径红灯,直接升级到项目发起人。周会不要只问进度百分比,要问三件事:上一个交付物证据在哪、下一个交付物何时可验、卡住谁的依赖。工具上可以用轻量表格加自动提醒,也可以用某项目管理平台配里程碑视图和逾期规则。

数据口径建议固定为里程碑准时率、平均偏差天数、依赖按期满足率、红灯数量和缓冲消耗率。只要连续两周同一依赖满足率低于90%,就说明不是执行问题,而是排期或资源承诺有问题。

4. 里程碑显示完成了但下游不认,验收标准该怎么定?怎么避免假里程碑?

最让我头疼的是任务都显示完成了,但下游团队说没法开始,比如研发说提测完成,测试却说用例都跑不起来。我想知道里程碑的完成标准该怎么定,怎么避免这种假完成。

每个里程碑都要有完成定义,至少写清四样:交付物清单、验收人、验收口径、证据链接。完成不是责任人把状态改成已完成,而是验收人确认下游可以开始。比如提测完成,交付物是代码分支、冒烟用例通过记录、接口文档和环境地址;验收人是测试负责人;口径是冒烟用例通过率100%、阻塞缺陷为0;

证据放在某项目管理平台或共享台账里。市场活动里程碑也一样,不是设计稿已发,而是物料定稿、渠道排期确认、法务审批通过三件套齐了。落地时给每个里程碑加一个下游确认字段,下游不点确认就不算完成。判断依据看一次验收通过率和返工工时占比,如果返工高,通常是验收标准太模糊或缺少下游参与定义。

数据口径可以每季度复盘一次,把假完成导致的返工次数单独统计,作为下个版本收紧完成定义的重点。

核心关键词

读者评论

杜
杜清越

三层日期这套我在两个项目里试过,确实有用,但门槛比文章写的要高。关键是团队里得有人真敢在承诺日之前说做不到,如果管理层还是把承诺日当唯一考核点,第三层马上退化成新的单一日期。工具反而是最简单的部分,难的是审批链上的人愿不愿意承认目标日可以被推翻。

雷
雷天佑

文章里把延期原因归到变更和依赖上我认同,但我们的实际数据里‘关键岗位人力冲突’占比要高得多,尤其同时跑三个项目的时候。这个问题不是靠节点定义能解决的,本质是资源排期没有全局视图,单靠项目组自己对齐日期,最后还是抢人。

彭
彭知夏

倒推验收动作这个方法很实在,我们上次做接口对接就是按这个改的,先把谁在什么证据下判定通过写清楚,日期确实往后挪了两周,但那次没返工。想问下冻结日的变更权限真的能收得住吗,我们这边业务方经常在冻结后插需求,最后变成冻结日只是个说法。

文章包含AI辅助创作:节点日期落地方案:跨部门团队开展里程碑的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342632

赞 (0)
