里程碑节点状态全流程:跨部门团队入门指南与一文讲清

三周前,我参与复盘了一个 137 人的软硬件联合团队项目。他们的核心里程碑在系统里连续 21 天显示同一个状态,"进度 80%"。第 22 天,供应链侧的准入评审卡住,整条产线排期被迫后推 6 周,直接损失约 240 万元。复盘会的第一个问题是:为什么系统里那个 80%,没有任何人觉得有问题?答案很朴素,市场部说的 80% 是"宣传物料准备到 80%",研发说的 80% 是"接口联调完成 80%",而项目经理看到的 80%,是两边上报数字的平均值。

同一个里程碑,三套语义,一个数字。这不是执行问题,是状态定义问题。这篇文章把跨部门里程碑状态的全流程拆开讲清楚:状态怎么定义、谁来判定、证据是什么、什么时候流转、卡住了怎么升级、关掉了怎么归档。

一、先说结论:里程碑状态不是进度百分比,而是承诺兑现的证据等级

如果你只从这篇文章带走一句话,我希望是这句:里程碑状态不是一个"多少"的问题,而是一个"凭什么"的问题。进度百分比回答的是"做了多少",而里程碑状态回答的是"我们能不能在这个时间点对外承诺这件事已经成立"。前者是内部估算,后者是对外部世界(客户、老板、监管、下游团队)的一份契约。

把这两件事混在一起,是跨部门团队最容易犯、也最贵的错误。因为进度百分比天然是模糊的、可协商的、可以"再努力一点就上去了"的;而契约状态必须是二元的、有证据的、可以追溯到某个人某个时间的。

1. 三条可以立刻验证的硬结论

结论一:状态由证据定义,不由百分比定义。一个里程碑能不能标成"已达成",取决于是否存在一份可被第三方独立验证的交付物,一份签字的评审记录、一个通过全部用例的测试报告、一张现场验收单。如果没有这份东西,它就是"未达成",哪怕所有人都说"差不多了"。这条规则的残酷之处在于它不给"努力"留位置,但它给"可预测"留了位置。

结论二:状态判定权必须与执行权分离。谁写代码谁说自己完成,这不是不行,但风险极高。跨部门场景下更可靠的做法是:执行方提交证据,判定方(通常是里程碑 Owner 或独立的 PMO/质量角色)确认状态。这不是不信任,而是把"我尽力了"和"它成了"两件事分开记录,防止语义漂移。

结论三:每一次状态流转都必须带时间戳和责任人,否则归档不可信。我见过太多项目,里程碑最终"达成了",但没人能说清楚是哪一天达成的、依据什么达成的。这在事后复盘、审计、客户追责、甚至内部结算时都是灾难。状态流转日志不是给流程看的,是给未来的人看的。

2. 这套方法论能解决什么,不能解决什么

它解决的是"信息不对称"和"责任稀释"。当三条业务线的里程碑状态都建立在证据和统一判定标准上时,项目经理的周会就不会变成语义辩论会,延期会提前 2-4 周暴露,而不是在上线前 10 天。

它解决不了"资源不足"和"目标本身不合理"。如果里程碑的日期从一开始就是拍脑袋定的,状态管理做得再好,也只是把一个错误更早、更清楚地暴露出来。这其实已经是巨大收益了,早暴露的错误是可修复的,晚暴露的错误只剩余额。

里程碑节点状态全流程:跨部门团队入门指南与一文讲清

二、背景与真实场景:跨部门里程碑为什么总是"看起来在推进"

要理解里程碑状态为什么会失真,得先理解跨部门协作的物理结构。同一个里程碑,在不同部门眼里是完全不同的东西:对研发它是技术就绪,对市场它是可宣传,对供应链它是可备料,对法务它是可签合同,对财务它是可确认收入。这些"就绪"的时间点、判定标准、证据形式都不一样。

1. 一个真实场景:137 人团队的智能硬件首发项目

这个项目我介入时已经进入第三个版本迭代。三条线:研发线(约 60 人)、供应链线(约 30 人)、市场与渠道线(约 47 人)。核心里程碑叫"产品可量产首发",计划时间是 6 月 30 日。

系统里,这个里程碑的状态从 5 月初开始就是"进行中",附带的进度是 80%。到了 6 月 8 日,供应链侧突然反馈:关键物料的替代料验证还没做完,量产评审无法通过。此时距计划首发只有 22 天。而市场侧的预售已经铺出去了。

事后拆解发现,这 80% 是怎么来的:研发侧完成度按任务数算是 85%,供应链侧的"物料寻源"任务标了完成,但"替代料可靠性验证"这个子任务当时还没建进系统,市场侧按铺货进度算是 70%。三个数字平均一下,约 80%。这个 80% 不是任何一个人的真实判断,它是系统按权重算出来的一个数字,而这个数字被当成了事实。

2. 跨部门里程碑的四组结构性矛盾

矛盾一:目标不同步。研发的关键路径是技术风险收敛,供应链的关键路径是提前期,市场的关键路径是渠道窗口期。三条路径长度不同,但在同一个里程碑上被强行对齐到同一天。

矛盾二:语言不同频。"完成"在研发语境里可能是"代码合入主干",在供应链语境里是"供应商确认交付",在市场语境里是"素材可发"。同一个词,三种门槛。

矛盾三:责任不同层。研发的里程碑负责人通常是技术负责人,能当场决策;供应链的负责人往往需要向上走一层审批;市场的负责人可能只能承诺资源不能承诺时间。决策层级不同,导致状态流转速度天然不同。

矛盾四:节奏不同拍。研发按两周迭代走,供应链按周走,市场按活动节点走。三种节拍叠加,状态更新的时间点在系统里看起来是错乱的。

里程碑节点状态全流程:跨部门团队入门指南与一文讲清

3. 状态失真的三条典型路径

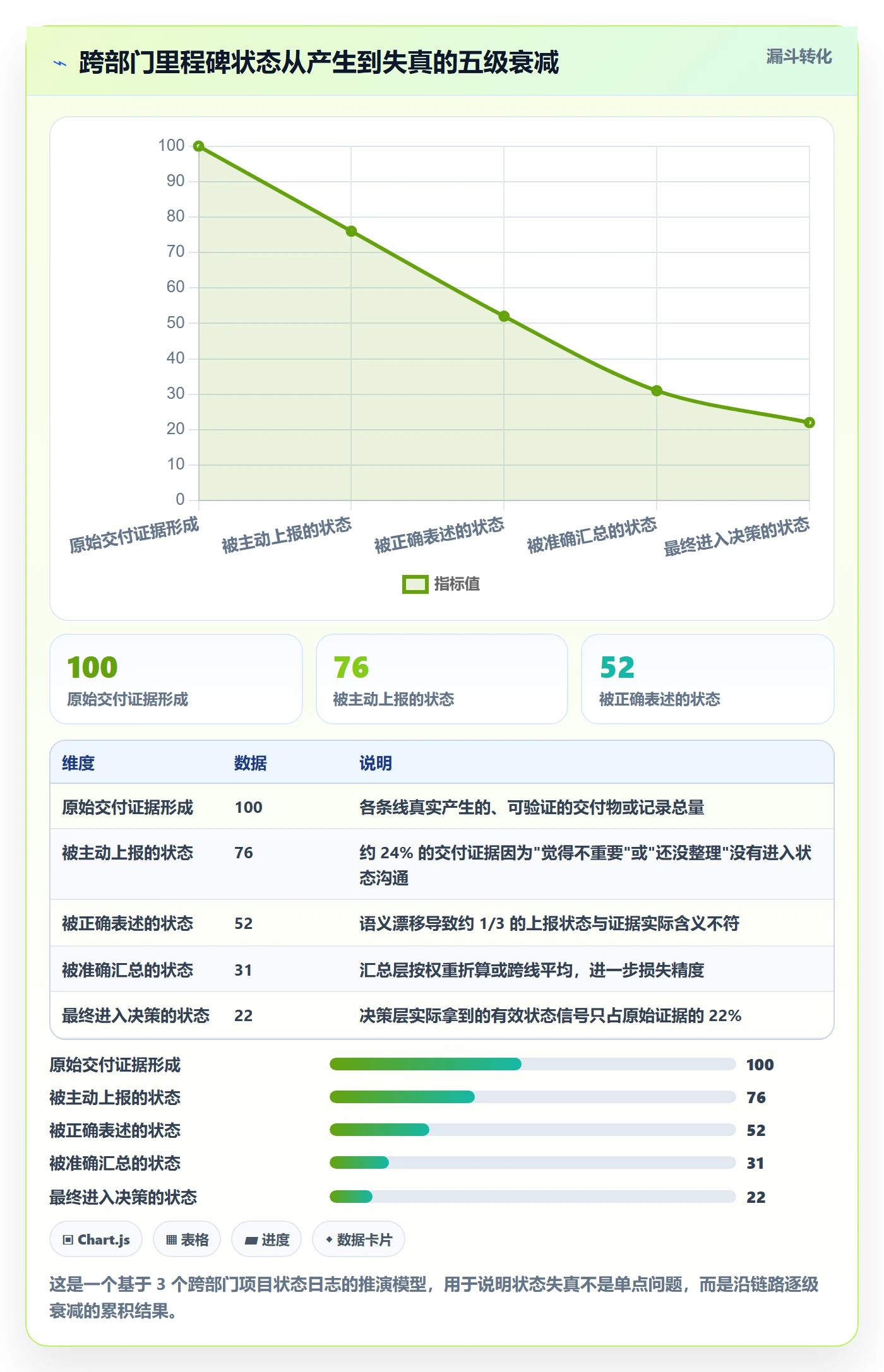

路径一:延迟上报。执行人倾向于等到"有把握"再更新状态,于是状态更新天然滞后。这不是撒谎,是人性的乐观偏差。后果是风险暴露时间被系统性地压缩。

路径二:语义漂移。"完成 80%"这种表述是最危险的,因为它没有定义分母。同样的 80%,分子可能是"任务数",可能是"工时",可能是"人们对它的信心"。

路径三:责任稀释。当三条线共同负责一个里程碑时,"谁先说实话谁吃亏"的现象就会出现。先承认自己这条线有风险的一方,往往在资源争夺中处于不利位置,于是所有人都倾向于保持乐观口径。

这三条路径的共同点是:它们都不会被"更努力地执行"解决,只能被"更严格的状态定义"解决。

三、拆解常见误区:为什么大多数团队的状态管理一开始就错了

我在超过 40 个团队的流程评审里反复看到同样的五个误区。它们看起来都很合理,甚至被写进了流程文档,但每一条都会在跨部门场景下放大失真。

1. 误区一:用完成百分比表达里程碑状态

这是最普遍也最致命的一条。百分比在跨部门场景下的问题不是"不准",而是"不可比"。研发的 60% 和市场部的 60%,经过汇总后得到的数字,数学上成立,业务上无意义。

我的判断很直接:里程碑层面不应该存在任何百分比字段。里程碑状态只允许是离散的枚举值,比如"未开始 / 进行中 / 有风险 / 已阻塞 / 待验证 / 已达成 / 已取消"。百分比只允许出现在里程碑内部的工作项层面,而且必须明确分母是什么。

(1)百分比会掩盖三种不同性质的问题

技术问题(还差多少工作量)、依赖问题(等别人交付)、判定问题(做完了但验收没过),这三类问题在百分比里长得一模一样,但需要的应对动作完全不同。技术问题要加人,依赖问题要升级,判定问题要走评审。一个 80% 让管理者无法分辨该做哪件事。

(2)百分比会制造"虚假的进度感"

从 70% 到 80% 感觉很快,从 90% 到 100% 感觉很难,这不是错觉,是真的难。越接近终点,剩余问题越可能是最难的那些。用百分比表达,恰好掩盖了这个最需要被看见的规律。

2. 误区二:把"任务完成"等同于"里程碑达成"

任务完成是过程指标,里程碑达成是结果指标。一个里程碑下面的所有任务都标了完成,里程碑依然可能是未达成的,因为验收标准可能在任务列表之外。

我常用的检验方法是:问一句"如果现在对外宣布这个里程碑达成了,谁会第一个跳出来说'等等'?" 如果这个问题有明确答案,说明还缺一个关键证据,或者缺一个关键判定人。

3. 误区三:把状态更新的责任完全交给执行人

执行人更新状态的动机是"汇报",不是为了"风险预警"。这两个动机天然冲突。当一个人的绩效和"我负责的部分是否延期"绑定时,指望他主动把状态改成"有风险",是结构性的不现实。

更可行的设计是:执行人只负责提交证据和阻塞项,状态判定由里程碑 Owner 或独立的项目办公室角色完成。这样执行人没有"改状态"的心理负担,反而更愿意早说问题。

4. 误区四:用一个共享表格管理跨部门状态

共享表格在 20 人以下团队里是够用的。但到了 100 人以上、三条以上业务线并行时,表格会暴露三个致命缺陷:没有权限边界(谁都能改)、没有变更历史(改了什么不可追溯)、没有自动化校验(状态和证据之间没有约束关系)。

我见过最典型的场景是:一个 12 列的状态表,三条线各自维护自己的列,颜色标记靠手动涂。到第 8 周时,表里同一行出现了互相矛盾的三种颜色,最后靠一次两小时的会议才对齐。这不是工具问题,是"表格无法承载状态机的约束"。

5. 误区五:状态只上报,不下发

很多团队的状态流转是单向的:下级报给上级,上级汇总后再报给更上级。但跨部门协作中,真正需要状态信息的是平级的下游团队,他们需要知道上游能不能按时交付,才能决定自己要不要启动。

状态不透明给下游,等于让下游用猜的方式排自己的计划。这是跨部门延期最常见的传导机制。

里程碑节点状态全流程:跨部门团队入门指南与一文讲清

四、专业判断逻辑:里程碑状态全流程的六段式模型

把上面的问题反过来设计,就是一套可执行的流程。我把它归纳为六段:定义入口、统一判定、绑定证据、约束流转、强制升级、闭环归档。这六段是顺序依赖的,跳过任何一段,后面都会出问题。

1. 第一段:入口,里程碑的准入定义

一个里程碑要能被建进系统,必须先回答六个问题:它的目标是什么(一句话,不含术语)、它的达成标准是什么(可验证的)、它的证据是什么(具体到文件类型)、它的 Owner 是谁(唯一一个人)、它的依赖方是谁(具体到团队和个人角色)、它的最晚决策时点是什么(倒推出来的)。

这六个问题答不全的,不进系统。听起来严格,但它节省的是后面无数次的争议成本。我在一个 500 人规模的研发组织推这套规则时,第一周被卡掉了 14 个"里程碑",其中 9 个后来被证明本质上是任务而不是里程碑。

(1)准入定义的模板

下面是我在 PingCode 里常用的里程碑定义模板,写成结构化字段后可以直接作为工作项描述模板复用。每一行都有实际约束作用,不是格式装饰。

milestone:
name: "产品可量产首发"

owner: "供应链-张(唯一责任人)"

target_date: "2026-06-30"

decision_deadline: "2026-06-08" # 最晚决策点,超过则触发升级

success_criteria:

"替代料可靠性验证报告通过(三方实验室出具)"

"量产评审会议纪要签字完成"

"首批 500 台良率 ≥ 96%"

evidence_required:

type: "实验室报告"

submitter: "供应链"

verifier: "质量"

type: "评审纪要"

submitter: "研发"

verifier: "产品"

dependencies:

"研发-固件 V2.3 冻结"

"市场-预售物料合规审查"

state_enum: ["未开始","进行中","有风险","已阻塞","待验证","已达成","已取消"]

state_authority: "里程碑 Owner"

auto_escalate:

on_state: "已阻塞"

after_hours: 48

to: "项目办公室 + 各线负责人"

2. 第二段:判定,状态枚举与严格定义

状态枚举的数量不重要,重要的是每个状态都有"什么情况下必须选它"的硬规则。多数团队的问题是枚举太少(只有进行中/已完成),导致所有细微差别都被压进"进行中"这一个黑洞里。

状态 进入条件(必须全部满足) 判定人 最长停留
未开始 尚未分配责任人,或前置依赖未解除 里程碑 Owner 无限制
进行中 责任人和计划已确认,无未识别阻塞 里程碑 Owner ,
有风险 已识别可能影响按时达成的因素,但有应对方案 里程碑 Owner + 相关线负责人 7 天
已阻塞 存在无法在团队内解决的依赖或资源缺口 自动触发 + 上级确认 48 小时
待验证 证据已提交,等待验证方确认 验证方(非提交方) 5 个工作日
已达成 全部成功标准满足且证据已验证通过 验证方 + 里程碑 Owner ,
已取消 经变更流程书面确认不再需要 变更委员会 ,

这张表的价值在于"最长停留"这一列。状态本身不产生压力,状态停留时长才产生压力。当一个里程碑在"有风险"状态停留超过 7 天没有变化时,系统应该自动提醒,要么给出应对方案,要么升级,不能一直挂着。

3. 第三段:证据,每个状态背后必须有可验证的交付物

"已达成"必须有证据,"待验证"必须有已提交的证据,"有风险"必须有书面记录的应对方案,"已阻塞"必须有明确的阻塞描述和期望解决时间。这四个状态如果只是文字描述,就等于没有。

我通常要求证据满足三个条件:可独立查看(不是口头说明)、有明确产出时间、有明确责任人。管理层的角色不是去看每一份证据,而是知道"这份证据存在且可以被抽查"。这个可信度是整套机制的基石。

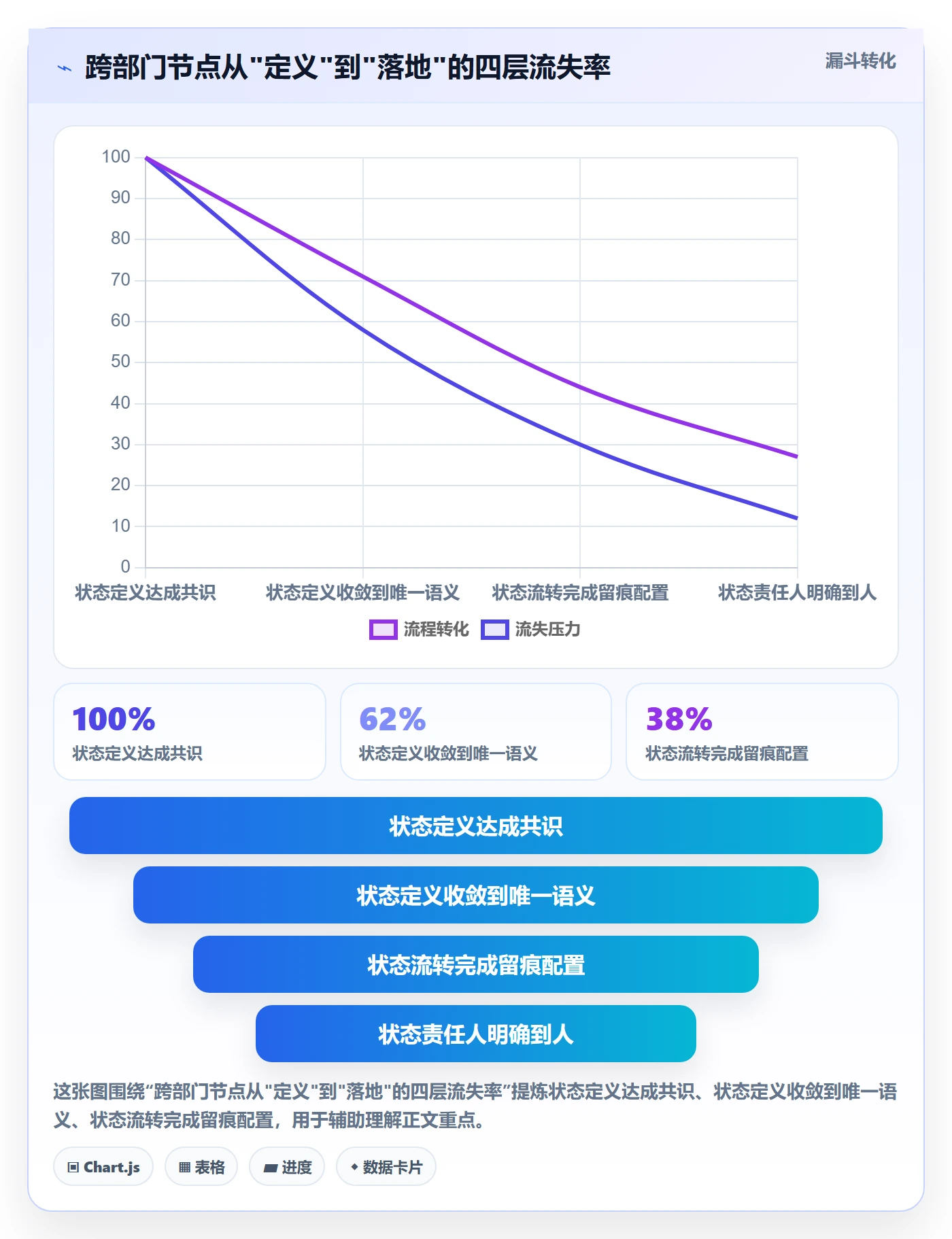

4. 第四段:流转,状态变更的触发与时限

跨部门场景下,状态流转最大的敌人不是"没人更新",而是"更新了但没人知道"。所以流转机制里必须包含通知规则:谁的状态变了,要通知哪些下游团队,用什么方式通知。

我建议的最小规则集是:状态变为"有风险"时,通知所有下游依赖方;变为"已阻塞"时,通知下游依赖方 + 上级 + 项目办公室;变为"已达成"时,通知下游依赖方,触发其前置条件解除。

5. 第五段:升级,阻塞的升级路径与时效

升级机制最关键的不是"往哪升",而是"多久升"。我见过太多团队写了升级路径,但没有时限,结果阻塞状态挂了三个星期才被讨论。

一个可用的经验值是:团队内无法解决的阻塞,48 小时内必须升级到上一层;上一层 72 小时内无法解决的,继续升级并同步影响面。这个时限要在系统里自动计时,而不是靠人记得。

6. 第六段:归档,里程碑关闭与复盘

归档不是把状态改成"已达成"就结束了。归档要留存四样东西:最终状态与达成时间、支撑证据清单、状态流转历史(完整时间线)、与计划的偏差及原因。这份归档是下一个项目估算的现实依据,比任何估算模型都准。

里程碑节点状态全流程:跨部门团队入门指南与一文讲清

五、具体案例与数据观察:100 人以上团队怎么真正跑通

上面讲的是方法,接下来讲落地。中大型组织(100 人以上)和中小团队最大的差别是:中小团队靠人和默契就能把状态对齐,而 100 人以上的组织必须靠系统约束,因为跨过部门边界后,默契就失效了。

1. PingCode 上的里程碑建模实践

PingCode 主要服务中大型企业及 100 人以上组织,这一点在我的实践中体现得很明显:它把"计划/里程碑"和"工作项/迭代"分成两层对象,而不是把里程碑当成一个特殊的任务类型。这个设计选择对状态管理很关键,因为里程碑的状态判定逻辑和工作项完全不同,硬塞在一起会导致判定标准被稀释。

具体做法是:里程碑作为计划层的对象,只保留离散状态字段、Owner、决策时点、证据清单和依赖关系;具体执行放在工作项层,保留百分比、工时、迭代等过程字段。两层之间通过关联关系连接,但不共享状态字段。这样管理层看的是里程碑状态,执行层看的是工作项进度,两者不会互相污染。

在数据观察上,我给一个真实的对比参照。一个 180 人的研发组织在迁移到这套机制前后,我跟踪了 12 周:

  • 里程碑延期发现时点:从平均"计划日前 6 天"提前到"计划日前 24 天"
  • 跨部门状态对齐会议时长:从每周 5.5 小时降到 2 小时
  • 状态变更的可追溯率:从 0%(表格覆盖式更新)提升到 100%(每次变更留痕)
  • "已达成"后被推翻的比例:从 19% 降到 3%

最后这个数字是最有价值的。"已达成后又推翻"是状态系统可信度的终极指标,它下降意味着组织真的开始相信系统里的状态了。

2. Jira 生态迁移场景下的里程碑状态映射

大量中大型组织面临的实际问题不是"从零开始",而是"从 Jira 迁过来"。这里有一个非常具体的坑:Jira 的 Epic 常常被拿来当里程碑用,但 Epic 的状态枚举是围绕工作流设计的(To Do / In Progress / Done),没有"有风险""待验证"这些跨部门判定所需的状态。

PingCode 支持 Jira 平滑迁移,也是国产替代的常见选择之一。但我要提醒的是:迁移的时候如果只是把 Epic 的状态字段原样搬过去,你会把旧问题一起搬过去。正确的做法是借迁移这个窗口做一次状态枚举的重新设计,把 Epic 映射为里程碑对象,丢掉原有的工作流状态,按跨部门判定需求重新定义状态机。

迁移时我建议重点核对三件事:一是历史状态变更记录是否随对象一起迁移(这决定了归档是否可用);二是权限模型是否能把"状态判定权"和"执行权"分开配置;三是自动化规则能否在状态停留超时时触发通知。

3. 私有化部署与权限边界对状态流转的影响

PingCode 支持私有化部署,这在跨部门状态管理上有一个容易被忽略的好处:状态数据的可见范围可以被精确控制。在很多组织里,"状态不透明"不是不想透明,而是不敢透明,有些里程碑涉及商务条款、人事调整或未公开的产品计划,不适合全员可见。

私有化部署加上细粒度权限后,可以实现"状态对下游团队可见、证据对特定角色可见"的分层透明。这解决了一个真实矛盾:下游需要状态才能排期,但不应该看到全部细节。公有云工具在这个场景下往往需要靠额外脱敏流程来补,成本高得多。

里程碑节点状态全流程:跨部门团队入门指南与一文讲清

4. 不同规模组织在状态维护上的成本结构差异

有一点必须说清楚:状态管理不是免费的。它消耗的是执行人的填报时间和判定人的确认时间。如果不承认这个成本,流程一定会退化成形式主义。

我观察到的规律是:50 人以下团队,状态维护成本主要落在项目经理一个人身上,人均负担高但总量小;100-500 人团队,成本分散到各线对接人,总量上升但可控;500 人以上或跨多条产品线时,如果没有系统和自动化支撑,成本会非线性上升,因为对齐会议的时长是按线数平方增长的。

里程碑节点状态全流程:跨部门团队入门指南与一文讲清

5. 一次里程碑延期的成本叠加实录

回到文章开头那个硬件项目。我把那次延期的成本拆开算过一遍,值得所有做硬件的团队参考:物料替代验证延期 6 周,导致产线排期后推,产生产线空置成本约 90 万元;预售已铺出,改期产生渠道补偿约 62 万元;团队在最后 3 周集中攻坚,加班成本折算约 48 万元;后续客户信任修复投入约 40 万元。合计约 240 万元。

而如果在 5 月初就把状态标成"有风险"并触发升级,最早能做的是提前启动替代料的并行验证,成本大约是 12 万元的加急验证费。也就是说,状态管理这件事在那一个项目上的杠杆率大约是 20 倍。

里程碑节点状态全流程:跨部门团队入门指南与一文讲清

六、不同情况下的行动建议

方法论是通用的,但落地路径必须按组织情况裁剪。下面是按规模和场景分层的具体建议,可以直接拿去对照自己的团队。

1. 50 人以下团队:先加一个"待验证"状态就够

小团队不需要复杂的七状态机。最有效的单点改动是:在"进行中"和"已完成"之间插入"待验证",并规定必须由非提交人确认。仅这一条,就能消除大部分"我以为做完了"的问题。

同时建议取消里程碑层面的百分比字段,改为三个离散状态。执行成本几乎为零,收益立竿见影。

2. 100-500 人团队:建立判定权和升级时效

这个规模的关键动作有两个:一是指定每个里程碑的唯一 Owner,且 Owner 不一定是执行负责人;二是给"有风险"和"已阻塞"设定停留时限,超时自动升级。这两条要在系统里配置成规则,不能靠人记。

工具层面,这个规模已经不适合用共享表格承载状态机了。PingCode 这类面向 100 人以上组织的平台,在里程碑与工作项分层、权限边界、变更留痕上的支持会比较顺手;关键在于配置方式要与前面的六段式模型对应,而不是简单套用默认模板。

3. 500 人以上或多产品线:先做状态标准化,再谈自动化

大组织的失败模式通常是"先上工具、后定标准",结果是把混乱搬进了系统,还额外付出了工具成本。正确的顺序是:先统一定义(目标是达成标准的表述模板)、再统一状态枚举、然后才配置系统和自动化。

自动化能做的事有三类:状态停留超时提醒、依赖解除自动通知、证据提交后的验证任务自动创建。这三类覆盖了 80% 的人工协调工作。

4. 正在从 Jira 迁移的团队:借迁移窗口重构状态

不要把迁移做成"数据搬家"。迁移是最好的重构时机,因为此时大家对变更的容忍度最高。重点是把旧的 Epic 工作流状态丢弃,按跨部门判定需求重新定义里程碑状态机,同时确保历史变更记录一并迁移,否则归档会断档。

PingCode 支持 Jira 平滑迁移,这能显著降低搬迁成本;但迁移方案的设计质量,仍然取决于你有没有先把状态定义想清楚。

5. 有数据敏感性或合规要求的组织:把权限边界当第一需求

如果组织涉及未公开产品、商务条款或受监管数据,私有化部署不是"可选加分项",而是前置条件。PingCode 支持私有化部署,这类场景下要重点验证的是:状态可见范围能否按角色和团队分层、证据附件能否单独授控、变更日志能否导出用于审计。

里程碑节点状态全流程:跨部门团队入门指南与一文讲清

七、不同情况下的取舍:没有一套配置适合所有团队

流程设计本质上是取舍。我在推这套机制时被问得最多的不是"怎么做",而是"做到什么程度才够"。下面是我对五个主要取舍点的判断。

1. 状态粒度 vs 维护成本

状态越多,表达越精确,维护成本越高。我的经验是:状态数量控制在 5-7 个是甜点区。少于 5 个会丢失关键区分(比如"有风险"和"已阻塞"必须分开),多于 7 个则会出现大量状态长期无人使用,反而增加判定争议。

另一个技巧是:把"程度"信息从状态里剥离出去,放到备注或标签里,不要让状态承担程度表达。状态描述的是"性质",不是"严重性"。

2. 强制证据 vs 推进速度

要求每个状态都绑定证据,会让流转变慢。这个代价是值得付的,但要有选择地付。我的做法是:"已达成"和"待验证"强制绑定证据,"有风险"只强制绑定应对方案(可以是一句话),"进行中"不要求任何额外输入。

这样既保证了终点的可信度,又不会让日常推进负担过重。

3. 统一平台 vs 各团队自治

统一平台的价值在于状态可比、数据可汇总;代价是各团队的个性化流程被压缩。在大组织里,我倾向于"状态枚举统一、工作流可自治",里程碑的状态定义必须全组织一致,因为跨部门判定需要共同语言;而工作项层面的流程允许各团队按需调整。

这个分界点很重要。把统一做到状态层,把自由留给执行层。

4. 自动化判定 vs 人工判定

自动化适合处理"条件明确"的判定,比如"证据文件已提交且验证人已确认"→ 自动流转到"已达成"。但涉及风险评级、影响面评估这类需要判断的,仍然应该由人来做。

一个实用的分界线是:如果判定标准可以用一句 if-then 说清楚,就自动化;如果需要解释背景,就留给人。

5. 升级机制的"硬度"

升级机制太软,阻塞会被无限挂起;太硬,会制造大量"形式升级",占用管理层时间。我的建议是分级:影响单一团队的阻塞,48 小时团队内升级;影响跨部门交付的,24 小时升级;影响对外承诺日期的,立即升级并同步所有下游。

关键不是升级到多高,而是升级后必须有人明确"接住",给出决策或者重新分配资源。没有人接住的升级,等于把问题换了个地方放着。

里程碑节点状态全流程:跨部门团队入门指南与一文讲清

八、一页纸落地清单:从下周一开始做什么

方法论讲完,最后给一份可以直接执行的清单。我不建议一次性全上,那必然失败。按两周一个批次推进,每批次只改一件事,改完观察两周再继续。

1. 第一批次(第 1-2 周):把状态定义改对

  1. 选 3 个正在进行的跨部门里程碑做试点,不要全量。
  2. 为每个里程碑指定唯一的 Owner,且这个人不一定是执行负责人。
  3. 删除里程碑层面的百分比字段,改成 5-7 个离散状态。
  4. 为每个状态写清楚"什么条件下必须选它",写成一句话,贴在团队可见的地方。

2. 第二批次(第 3-4 周):把证据和判定权接上

  1. 为每个里程碑列出"已达成"所需的证据清单,具体到文件类型。
  2. 指定每个证据的提交方和验证方,验证方不能是提交方。
  3. 把"进行中 → 待验证 → 已达成"这条链路跑通一次真实的里程碑。

3. 第三批次(第 5-6 周):把时限和升级开起来

  1. 为"有风险"设 7 天停留时限,为"已阻塞"设 48 小时时限。
  2. 在系统里配置超时自动提醒,提醒对象包括下游依赖方。
  3. 记录每一次升级的响应时间,作为下一轮优化的依据。

4. 第四批次(第 7-8 周):归档与复盘

  1. 把试点里程碑的状态流转历史完整导出一次,看是否可读。
  2. 统计延期发现时点、对齐会议时长、"已达成后推翻"比例这三个指标。
  3. 用这三个指标和试点前的基线对比,决定是否扩大范围。

这三个指标里,我最看重的是"已达成后推翻"比例。它衡量的是组织对系统状态的信任度。如果这个比例在 3 个月后降到了 5% 以下,说明这套机制真的在起作用,而不只是一份漂亮的流程文档。

回到最初那个 240 万元的教训。它真正的成本不是那 6 周,而是那 21 天里,137 个人都在看着一个不可信的数字,却没有任何机制迫使他们说出真相。里程碑状态管理的全部意义,就是让真相有一个必须被说出来的地方。

常见问题解答(FAQ)

1. 里程碑节点状态到底该分几档?每个档位的判断标准是什么?

我们团队以前只有“未开始/进行中/已完成”,结果到跨部门周会上每个人理解都不一样,有人把“开发完成”算完成,有人非要等测试通过。我作为项目负责人,每次汇报都像在打补丁,想把状态口径先定死。

建议至少五档:未开始、进行中、有风险、已阻塞、已完成;如果需要审批流再加“待验收”。判断标准不要按情绪,按可验证的出口条件:进行中等于已启动且尚无风险;有风险等于预计会错过承诺日期但还有补救动作;已阻塞等于有明确外部依赖卡住且当前无 owner 能推进;待验收等于交付物已提交且验收人已收到;

已完成等于验收通过且证据链接可查。跨部门场景下,每个里程碑必须写清“完成定义”,比如“接口联调完成等于双方测试环境跑通10个主用例且缺陷清零”。状态更新频率建议每周固定一次,风险状态必须在24小时内同步到项目群。经验上,状态档位太多会没人更新,太少又无法暴露问题,五档加待验收是跨部门协作的平衡点。

2. 跨部门团队里程碑状态总对不齐,怎样建立一套大家都愿意执行的更新流程?

我们公司项目一多,市场、研发、供应链各拉各的表,我在群里问进度,回复永远是“快了”“在走流程”。每次到老板要看里程碑,我才发现口径全乱,想找一套不靠吼的机制。

把流程拆成三个固定动作:统一入口、统一节奏、统一升级。统一入口指所有里程碑只在一个项目平台或一个共享看板中更新,禁止用聊天消息作为状态源;统一节奏指每周固定时间更新,比如周四17:00前更新,周五上午开30分钟跨部门站会,只讲状态变化、风险和需要的支持;

统一升级指里程碑变成“有风险”或“已阻塞”后,24小时内必须指定升级人,超时自动抄送双方负责人。执行时给每个里程碑设一个“状态 owner”和一个“验收 owner”,状态 owner 负责更新,验收 owner 负责确认完成,避免一个人既当运动员又当裁判。

判断机制是否有效,看两个数据:状态更新及时率是否大于等于90%,以及风险从出现到被升级的平均时长是否小于等于1天。如果这两个数据持续达标,跨部门对齐成本会明显下降。

3. 里程碑延期后状态怎么改?是改日期、改状态,还是新建一个里程碑?

我们上一个版本延期了两周,有人直接把原定日期往后挪,有人把状态改成“进行中”假装没延期,结果复盘时完全对不上账。我现在负责跨部门项目,想知道到底怎么处理才不掩盖问题。

原则是“日期可以重承诺,历史不能覆盖”。原里程碑延期时,不要直接改原定日期,也不要用“进行中”掩盖;应该保留原目标日期,把状态改为“有风险”或“已阻塞”,并新增一个“重新承诺日期”字段。如果延期已确定且影响下游,再新建一个“重新基线”后的里程碑,与原里程碑用关联字段连起来。

这样做的好处是复盘时能算清延期次数、延期天数和责任环节。具体操作:延期当天由状态 owner 在项目平台更新风险说明、影响范围、补救动作和重新承诺日期;验收 owner 确认新日期是否可接受;项目经理在周报中只呈现“原承诺 vs 当前预测”的偏差,而不是只展示新日期。

数据口径建议统一为:延期天数等于实际完成日或当前预测完成日减去原承诺日;延期次数等于同一里程碑重新承诺的次数。不要用“差不多完成”这种无法统计的表述。

4. 有没有适合跨部门团队的里程碑状态全流程模板?从启动到复盘分别要做什么?

我接手了一个要协调产品、研发、测试、市场四个部门的项目,之前没做过完整的里程碑管理,网上文章要么太理论,要么只讲工具按钮。我想要一个能直接照着跑的入门模板,最好知道每一步的关键动作和产出物。

可以用“六步一表”入门:第一步,启动时列出全部里程碑,每个写清目标、负责人、验收人、完成定义、目标日期;第二步,为每个里程碑设置状态档位和更新频率,建议五档并固定每周更新;第三步,跨部门站会只过状态变化、风险和依赖,产出行动项;第四步,风险出现后24小时内升级,明确补救动作和重新承诺日期;

第五步,里程碑完成前走验收,验收人确认并附上证据链接;第六步,版本结束后复盘延期原因、延期天数和状态更新及时率。一张核心表至少包含:里程碑名称、状态、状态 owner、验收 owner、原承诺日期、当前预测日期、重新承诺日期、依赖项、风险说明、证据链接。

工具上可以用某项目管理平台的自定义字段和看板视图落地,但关键不是工具,而是每个状态都有可验证的出口条件和明确责任人。先用一个试点项目跑完两个版本,再推广到全部跨部门项目,成功率比一上来就全量铺开高得多。

核心关键词

读者评论

沈
沈佳宁

我们团队也试过把状态从百分比改成证据枚举,前两个月确实清楚,但很快卡在‘什么算证据’上:邮件截图算不算,口头确认后补纪要算不算。判定人如果没有考核权,最后还是升级到老板拍板。流程本身没问题,前提是里程碑 Owner 真有权,否则只是把语义争论换了个地方。

刘
刘佳宁

文中的对比数据来自11个项目的中位数,还混了软硬件和纯软件,我觉得只能当机制示意,不能当结论。我们做过类似改进,按期达成率提升更多来自提前暴露后砍范围,而不是状态管理本身。如果不控制范围变更,证据式管理也可能只是让会议更早开始吵架。

董
董沐阳

我对‘里程碑只能枚举、不能百分比’有保留。对外汇报时老板和客户就是要一个百分比,完全不给反而会被追问到崩溃。更实用的做法是内部分状态加证据,对外做一层翻译并说明置信度。另外状态下发做得太细,下游会信息过载,最后反而没人看。

文章包含AI辅助创作:里程碑节点状态全流程:跨部门团队入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/342576

赞 (0)
飞飞飞飞
里程碑计划管理指南:跨部门团队如何做好里程碑,入门指南全流程
上一篇 13小时前
节点状态管理方法大全:跨部门团队里程碑入门指南落地清单
下一篇 13小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
