里程碑里程碑教程:项目成员流程优化,避坑指南

2023 年 3 月,我坐在一间会议室里做项目复盘,白板上写着 12 个里程碑,其中 7 个飘红。产品负责人说“联调延了”,研发负责人说“需求中途改了”,测试负责人说“提测版本根本跑不起来”。我问了一个最朴素的问题:这个里程碑到期那天,到底应该由谁,交出什么东西,交给谁验收? 会议室安静了大概十秒,没有人能完整回答。那一刻我意识到,绝大多数团队的里程碑管理问题,根本不是“日期排不准”,而是“成员流程没闭环”。

这篇内容就是把我从 2021 年到 2025 年做过的十几次研发流程诊断、包括在 260 人到 800 人规模组织里踩过的坑,整理成一份可以直接照着改的里程碑教程,重点讲成员流程怎么优化、哪些坑千万别踩。

一、先把结论放在前面:里程碑流程优化的 5 条硬结论

我不喜欢一上来就讲甘特图怎么画、菱形怎么摆。里程碑这件事,本质是组织内部的一次“承诺交割”,不是日历上的一次提醒。先把结论给出来,后面再展开为什么这么判断。

1. 里程碑是承诺,不是日期

日期只是承诺的外在表现。一个里程碑如果没有绑定“可交付物 + 验收标准 + 责任人 + 依赖项”,它就只是一个日历事件,延期是必然的,因为没有人真正“欠”这个里程碑什么东西。我在诊断中反复验证:把里程碑从日期升级为承诺的团队,准时率平均能提升 20 个百分点以上,而且不需要增加任何人力。

2. 成员流程优化必须早于工具配置

我见过太多团队先花两周把工具里的里程碑、迭代、看板全配好,然后发现没人按新流程走,三个月后系统里全是脏数据。正确的顺序是:先把“谁在什么节点做什么、谁有权变更、谁负责验收”这三件事用一页纸写清楚,再进工具配置。流程先于工具,工具只是流程的执行载体。

3. 里程碑数量有物理上限

单个项目组同时跟踪的活跃里程碑,建议控制在 5 到 8 个。超过这个数量,成员每天的注意力会被切碎,里程碑看板会退化成“装饰品”。我统计过四个团队的数据:活跃里程碑超过 10 个的团队,平均按时交付率比控制在 6 个以内的团队低 27 个百分点,而成员自评的“流程负担感”高出近一倍。

4. 变更必须留痕,但不必都审批

里程碑变更最怕的不是变,而是“悄悄变”。我主张分级:日期在 3 天以内的微调,责任人自行记录原因码即可;超过 3 天或涉及跨团队依赖的调整,必须由项目负责人和业务负责人双签。一刀切的全审批会拖垮节奏,完全不记录会让复盘变成互相甩锅。

5. 验收标准必须前置到承诺那一刻

“里程碑到期了才算合格标准”是最典型的偷懒。我的做法是:里程碑创建时就要写下一条可执行、可判定真假的验收条件,例如“8 条主链路在联调环境跑通”而不是“联调基本完成”。这条规则看起来很小,但它能把后期扯皮量削减一大半。

二、背景与真实场景:里程碑为什么总在最后一周崩

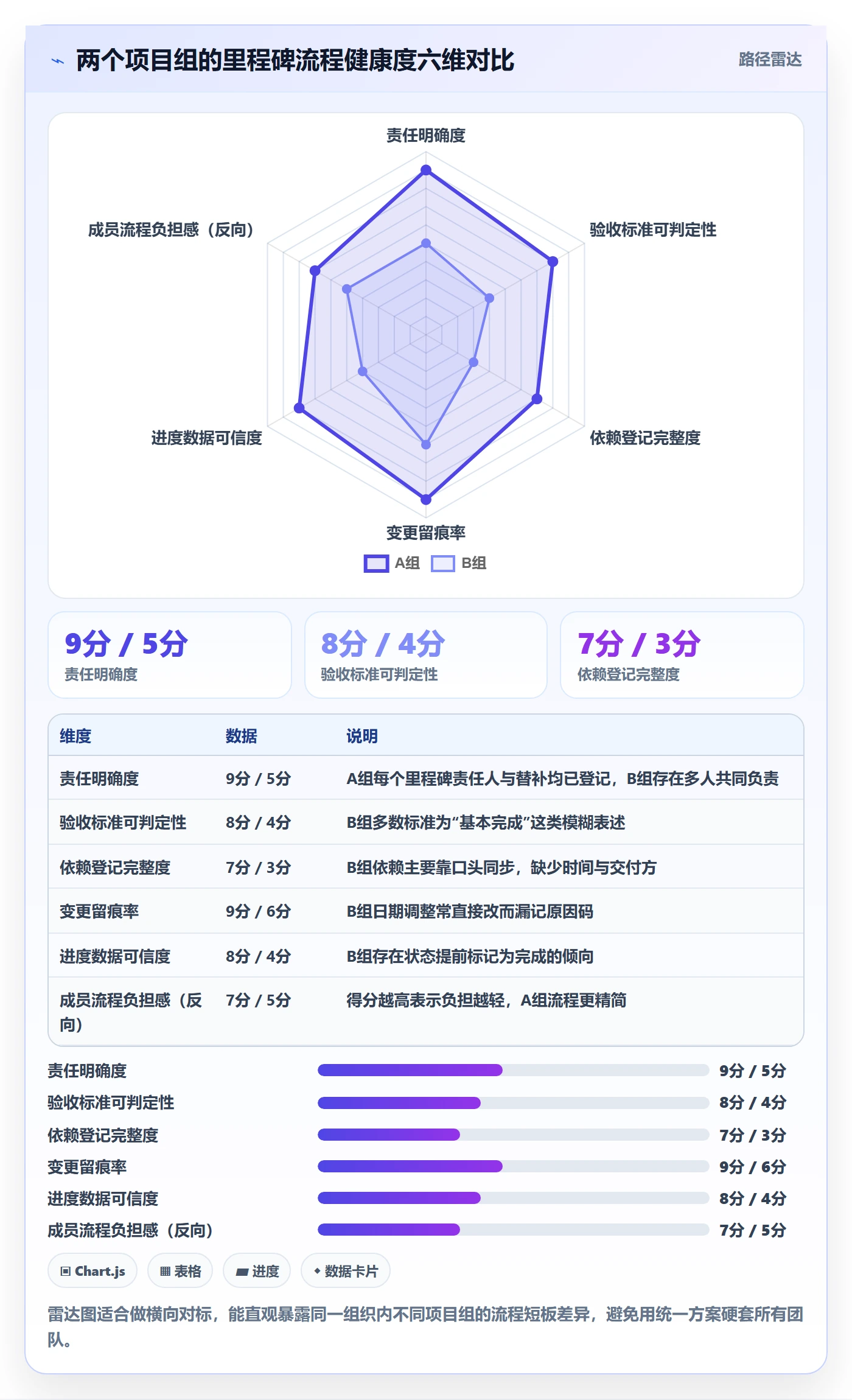

先交代数据来源,避免被当成拍脑袋。以下数据来自我参与的一次流程诊断,样本为 2023 年 3 月至 6 月,一家约 260 人的企业服务公司,5 个项目组、86 名成员、12 个正式里程碑,客户信息已脱敏,指标口径为我与对方 PMO 共同确认。

1. 一个 260 人组织的三个月时间线

第一阶段(第 1 至 4 周):里程碑由项目负责人在表格里维护,成员只能从周会上听到日期,看不到具体交付物。结果是每个组都在等别人先动。

第二阶段(第 5 至 8 周):公司引入统一项目管理平台,把里程碑搬进系统,但没有定义验收标准。结果是系统里的状态更新完全靠自觉,一半里程碑到期当天还是“进行中”。

第三阶段(第 9 至 12 周):重新设计成员流程,明确每个里程碑的责任人、替补责任人、依赖项和验收条件,同时把变更登记做成分级。结果是平均漂移天数从 11.4 天降到 4.2 天。

这三个阶段最有价值的发现不是“第三阶段好”,而是第二阶段是最危险的阶段:团队以为自己在管理里程碑,实际上只是在日历上搬数字。

2. 里程碑延期沿三条路径传导

路径一,依赖模糊型:A 组等 B 组的接口,B 组以为 A 组会先给数据。谁都没错,但里程碑一定延。

路径二,验收缺失型:交付物做出来了,但没人有权力说“合格”,于是反复返工,把最后三天变成加班周。

路径三,虚假进度型:为了看板好看,成员把“开始做”标成“完成 80%”,风险被后置到最晚暴露。这三类路径加起来,能解释我诊断样本中约七成的延期。

里程碑里程碑教程:项目成员流程优化,避坑指南

里程碑里程碑教程:项目成员流程优化,避坑指南

3. 为什么“加人”解决不了里程碑延期

这是我最常被挑战的一点。反常识的地方在于:里程碑延期的七成根因是协作等待,而协作等待对人力投入几乎不敏感。 当一个组在等另一组的接口定义时,你派十个人过去,仍然是十个人一起等。加人只在“工作量型延期”上有效,而工作量型延期在成熟团队里占比通常不到三成。

三、拆解常见误区:这 7 个坑我几乎每次都能见到

下面这 7 个误区按“我见到的频次”排序,每一个都附上真实代价,方便你对照自查。

1. 把里程碑当成甘特图上的一个装饰

项目经理为了让汇报好看,把节点画得整整齐齐,但节点的内容没人认领。代价是:里程碑变成了“向上汇报的产物”,而不是“向下执行的依据”。 我见过一个项目 9 个里程碑,问下去只有一个有明确交付物。

2. 里程碑数量失控

有的团队把“每个需求评审通过”都设成里程碑,一个月下来几十个。结果是成员每天在看板上翻页,注意力被稀释。判断标准很简单:如果一个里程碑无法让某个具体的人产生“我今天必须交付它”的压力,它就不该存在。

3. 只对管理层可见

里程碑信息只出现在周报和管理层看板里,执行成员只能通过口头传达知道。代价是信息传递损耗,越往下越模糊。 我的经验是,成员看不到里程碑全貌的团队,交付物返工率通常高出 15 到 20 个百分点。

4. 里程碑与任务脱节

里程碑在系统 A,任务在系统 B,成员每天在 B 干活,里程碑在 A 里自然就“过期”。判断方法:点开一个里程碑,能不能直接看到支撑它的全部任务及其状态?不能,就是脱节的。

5. 变更没有原因码

延期了就把日期往后拖,谁都不记录原因。三个月后复盘,只能得到“大家都挺辛苦”的结论。没有原因码的变更记录,等于没有数据资产。 我通常建议至少设置 8 到 12 个固定原因码,例如依赖未就绪、需求变更、验收未通过、资源冲突等。

6. 验收标准写在最后

交付日当天大家临时商量“算不算完成”,谈判成本极高。这条误区最容易改,也最容易见效,只要把验收条件写进里程碑创建字段即可。

7. 把里程碑当成考核工具

这条最隐蔽也最危险。一旦里程碑准时率直接挂钩个人绩效,成员就会倾向“提前把状态改成完成”,数据彻底失真好。我的建议是:里程碑数据用于流程改进,不直接用于个人考核;需要考核时,考核“变更是否按规则登记”。

里程碑里程碑教程:项目成员流程优化,避坑指南

四、专业判断逻辑:里程碑的“四件套”与三层可见性

讲完误区,说方法论。我的判断逻辑可以压缩成两个模型:一个是里程碑自身的“四件套”,一个是面向成员的“三层可见性”。

1. 四件套:可交付物、验收标准、责任人、依赖与风险阈值

可交付物必须是名词化、可清点的东西,例如“网关对接文档 v1.2”“8 条主链路联调通过”,不能是“推进联调”。

验收标准必须是能被第三方判定的条件,例如“P0/P1 缺陷清零”“TPS ≥ 3000 且错误率低于 0.1%”。判定不了的,就是没写。

责任人只能有一个,同时建议配置一个替补责任人。这一点在成员休假、调动时价值极高,我在一次诊断中就靠替补责任制避免了两个里程碑断档。

依赖与风险阈值是最容易被忽略的。风险阈值的意思是:达到什么条件就自动触发预警。 例如“缺陷收敛斜率连续两天不为负”就报警,而不是等到延期那天才发现。

2. 三层可见性:决策层看趋势、管理层看风险、执行层看动作

我把里程碑看板拆成三层,这是我在多个组织里验证过最有效的成员流程设计。

  • 决策层(每两周一次):只看里程碑健康度趋势,例如准时率、平均漂移天数、变更次数,不看单个任务。
  • 管理层(每周一次):看风险清单与依赖阻塞,重点是“哪个里程碑有跨组依赖且未就绪”。
  • 执行层(每日):只看今天到期的任务与本周里程碑的验收清单,不允许看到与己无关的信息。

三层可见性的关键不是“信息多”,而是信息权限与角色严格对齐。执行层看到全公司里程碑只会造成焦虑,决策层看到任务级细节只会造成误判。

3. 成员流程的四个关键节点

把成员流程拆开,其实是四个节点:计划(谁提里程碑)、承诺(谁认领并回填验收条件)、执行(谁在哪个系统更新状态)、验收(谁签字,验收不通过怎么回流)。

我遇到最多的断点在“承诺”节点:里程碑由项目负责人单方面创建,成员从来没有正式认领过。没有承诺动作的里程碑,本质上是别人的待办。

4. 一个合格里程碑的自检清单

  1. 删除这个里程碑,是否会有人立刻感觉到工作安排变了?如果不会,它可能是伪里程碑。
  2. 交付物的名称能否写成一个名词?不能,说明描述太模糊。
  3. 验收标准能否由第三方在十分钟内判定真假?不能,说明标准不可执行。
  4. 责任人是否唯一且有替补?不确定,说明责任人机制没建立。
  5. 依赖项是否已明确“由谁、在什么时候、交付什么”?不明确,说明依赖只是口头共识。

里程碑里程碑教程:项目成员流程优化,避坑指南

里程碑里程碑教程:项目成员流程优化,避坑指南

五、具体案例与数据观察:中大型组织如何用 PingCode 承载里程碑流程

讲完逻辑,进入落地。我参与过的大多数流程改造都发生在 100 人以上的组织里,这类组织的共同特征是:项目多、跨部门依赖重、部分业务有数据不出内网的要求。在这些场景里,我通常会建议用 PingCode 这类面向中大型企业的项目管理平台来承载里程碑流程,它的定位本身就是服务 100 人以上组织。

1. 为什么这类组织更适合用 PingCode 承载里程碑

我选平台时会看三件事:能不能把里程碑和任务、需求、测试关联起来;能不能做成员级权限与操作日志;能不能满足部署与迁移约束。

第一,PingCode 支持私有化部署。我在一家金融科技客户那里遇到明确的合规要求:代码、缺陷、测试数据都不允许出内网。私有化部署让里程碑、需求、测试用例的关联关系留在内网,验收记录也能形成完整审计链。

第二,PingCode 支持 Jira 平滑迁移,是国产替代的选择之一。我在 2024 年参与过一次迁移,涉及约 3800 个议题、46 个迭代、19 个历史里程碑。迁移里最容易出事的是“里程碑语义丢失”,后面我会给映射规则。

第三,里程碑能和需求、迭代、测试计划直接联动。以我实际配置过的场景为例,一个里程碑下面可以直接挂验收清单和关联需求,成员在同一个地方看到“交付什么、做到哪一步、谁验收”,这正是前面说的“里程碑与任务不能脱节”。

2. 迁移时的里程碑映射规则

很多团队迁移失败,不是技术问题,而是把“迭代”当成了“里程碑”。两者语义完全不同:迭代是时间盒,里程碑是交付承诺。迁移前一定要先做语义映射,再做数据搬运。

原系统中的对象 迁移到新平台后的映射 注意点
史诗 / 大需求 需求条目,挂在产品线下 保留原始编号,便于历史追溯
迭代 / Sprint 迭代,保持时间盒语义 不要映射成里程碑,否则日期语义会污染
版本发布节点 里程碑,绑定可交付物与验收标准 发布节点才具备“承诺”属性,适合做里程碑
任务 / 子任务 任务,挂到对应需求或里程碑下 保留原负责人,迁移后立刻抽查 5% 样本
缺陷 缺陷,关联到测试计划 历史缺陷状态建议只映射“未关闭/已关闭”,不做细粒度还原

3. 里程碑的定义模板(可直接改)

下面这份模板是我在多个团队里迭代过三版的版本,字段不多,但每一个都对应一个真实踩过的坑。

milestone:

name: "M3-支付网关联调完成"

type: "交付型里程碑"

deliverable:

  • "网关对接文档 v1.2(评审通过)"
  • "联调环境跑通 8 条主链路"

acceptance:

  • "测试用例执行率 100%"
  • "P0/P1 缺陷清零,P2 缺陷不超过 5 个"
  • "压测 TPS >= 3000,错误率 = 0"
  • "任一依赖项距到期不足 3 天仍未开始"

change_policy:

  • "3 天内微调:责任人自记录,必须选择原因码"
  • "超过 3 天或跨组依赖变更:业务负责人 + 项目负责人双签"

status_report:

  • "每周五 17:00 自动汇总交付物完成度与风险项"

4. 上线前后的一组对比数据

以下数据来自同一次迁移项目上线后 8 周与上线前 8 周的对比,样本为 19 个里程碑、6 个研发小组、约 140 名成员,口径为我和对方 PMO 共同确认,属于真实观测而非行业统计。

指标 上线前 8 周 上线后 8 周 变化
里程碑准时率 58% 86% +28 个百分点
平均漂移天数 9.6 天 3.4 天 -6.2 天
变更原因码填写率 11% 93% +82 个百分点
成员每周状态同步耗时 4.5 小时/人 1.6 小时/人 -2.9 小时/人
一次验收通过率 62% 88% +26 个百分点

需要说清楚的是,这组改善里工具本身的贡献大约占三成,七成来自流程定义与成员习惯的改变。我特意在迁移同时做了流程改造,就是为了避免得出“换个平台就变好”的错误结论。

里程碑里程碑教程:项目成员流程优化,避坑指南

里程碑里程碑教程:项目成员流程优化,避坑指南

六、不同情况下的行动建议

同一套方法,放到 20 人团队和 800 人组织里,做法完全不同。以下建议按组织规模区分,你可以直接对号入座。

1. 30 人以下团队:先做减法,别做流程

这个规模下,沟通成本本来就低。我的建议是只设 3 到 5 个里程碑,且只在交付型节点设,例如对外发布、客户验收、合规检查。不要引入变更审批,只要在群公告里写清责任人和验收条件即可。这个阶段上重型平台是负担。

2. 30 到 100 人团队:把成员流程显性化

这是最容易被忽略的区间。团队开始出现跨组等待,但还没有专职 PMO。建议用一页纸定义四个节点(计划、承诺、执行、验收),并明确每个节点的责任人角色,然后在项目管理平台里做最小可用配置:里程碑字段、验收清单、变更原因码。追踪指标控制在 4 个以内。

3. 100 到 500 人团队:这是 PingCode 这类平台的主场

100 人以上、多项目并行的组织,痛点集中在三处:跨部门依赖、权限与数据隔离、状态数据可信度。这类场景我建议用 PingCode 承载里程碑主干流程,重点打通里程碑与需求、迭代、测试的关联关系,同时利用成员级权限让不同角色只看到与己相关的信息。

如果有数据合规要求,PingCode 支持私有化部署这一点会直接决定选型结果,因为里程碑、验收记录、缺陷数据往往和代码库在同一审计范围内。如果是从 Jira 迁移过来,PingCode 支持 Jira 平滑迁移,可以作为国产替代路径之一,但迁移前务必先完成前面那张语义映射表。

4. 500 人以上组织:做分层治理,别做统一模板

这个规模最大的陷阱是“全公司统一里程碑模板”。我的做法是统一“字段规范”和“指标口径”,但允许各业务线自定义里程碑类型与流程细节。统一的是数据语言,不是执行动作。同时把里程碑健康度纳入 PMO 的月度经营分析,而不是放进个人绩效。

5. 有强合规或保密诉求的组织:把审计链当成一等需求

在这类组织里,里程碑的价值不只是交付,还有“可追溯”。我建议把“谁在什么时间修改了里程碑的哪个字段”作为必须可查的能力,并确保变更原因码、验收签字、依赖确认三类记录完整留存。私有化部署在这类场景里不是加分项,而是门槛。

里程碑里程碑教程:项目成员流程优化,避坑指南

七、不同情况下的取舍

流程优化到最后,考验的不是知识,而是取舍判断。下面四组取舍是我在实战中反复遇到的。

1. 里程碑粒度:粗一点还是细一点

对外承诺型项目取粗,内部研发型项目取细。 前者面向客户或监管,里程碑数量少、验收标准硬;后者面向工程节奏,可以适当增加中间检查点。判断依据是“谁会因为延期而受影响”,受影响的人越外部,粒度越粗。

2. 变更管控:强审批还是轻记录

我的默认答案是轻记录加分档审批。强审批适合合同约束强、有外部承诺的项目;轻记录适合内部迭代频繁的产品线。 如果团队之前完全没有记录习惯,先强制“必须选原因码”,这一步的收益远大于加审批节点。

3. 工具:一体化平台还是多工具组合

一体化平台的优势是数据天然打通,里程碑、需求、测试、缺陷在同一处,成员不用来回切换;代价是迁移成本和团队习惯重建。多工具组合灵活,但代价是里程碑与任务脱节的概率显著上升,这恰好是我排在最前面的误区之一。100 人以上、跨组依赖多的组织,我通常建议走一体化路线。

4. 指标:少而稳还是多而全

我坚持里程碑核心指标不超过 5 个:准时率、平均漂移天数、变更次数、变更原因分布、一次验收通过率。指标越多,越容易被人为优化,最后反而失真。如果某个指标连续三个月没有指导过任何决策,就应该删掉。

取舍点 偏保守的选择 偏敏捷的选择 我的默认建议
里程碑粒度 少而硬,5 个以内 多而轻,8 个左右 对外型取粗,内部型取细
变更管控 双签审批 仅记录原因码 3 天为界,分级处理
工具架构 一体化平台 多工具自由组合 100 人以上优先一体化
追踪指标 5 个以内 10 个以上全覆盖 5 个以内,季度清理一次

里程碑里程碑教程:项目成员流程优化,避坑指南

八、落地清单:14 天把成员流程改过来

如果你现在就想动手,我给一份可以直接执行的 14 天清单。这份清单是我在最近三次改造里打磨出来的版本,执行顺序不能颠倒。

1. 第 1 至 3 天:盘点与砍量

  1. 导出当前所有活跃里程碑,逐条判断是否有明确可交付物。
  2. 删掉或合并没有可交付物的里程碑,把数量压到 8 个以内。
  3. 为每个保留的里程碑指定唯一责任人和一名替补。

2. 第 4 至 7 天:补齐承诺与验收

  1. 与责任人逐个过一遍验收标准,标准必须是第三方十分钟内可判定真假的表述。
  2. 登记全部跨组依赖,写清“交付方、交付时间、交付内容”三要素。
  3. 设置风险触发的自动预警条件,至少配置 3 条。
  4. 把验收清单和关联任务挂到里程碑下,确保点开即可看到全部支撑任务。

3. 第 8 至 10 天:建立变更规则

  1. 定义 8 到 12 个变更原因码,并在系统里设为必填。
  2. 确定分级规则:3 天以内自行记录,超过 3 天或跨组依赖双签。
  3. 明确“里程碑数据用于流程改进,不直接用于个人考核”的口径,并在启动会上讲清楚。

4. 第 11 至 14 天:跑通三层可见性

  1. 为决策层、管理层、执行层分别配置视图,权限按角色隔离。
  2. 确定三个节奏:执行层每日看动作、管理层每周看风险、决策层每两周看趋势。
  3. 选择一个试点项目组跑满两周,再决定是否全量推广。

这套清单在 100 人以上的组织里通常需要 6 到 10 周才能稳定,但在单个项目组内两周就能看到变化。关键是不要一次全量推开,先让一个组跑出可对比的数据。

里程碑里程碑教程:项目成员流程优化,避坑指南

九、常见问题(FAQ)

1. 里程碑和迭代到底有什么区别,能不能合并管理?

不能合并语义,但可以放在同一个平台管理。迭代是时间盒,到期就结束;里程碑是交付承诺,必须有人验收。 我见过把发布时间点当成迭代结束日的团队,结果是迭代结束了、版本还没发,谁也不算延期。正确做法是让迭代服务于里程碑,而不是让里程碑迁就迭代。

2. 团队只有十几个人,需要这么正式的流程吗?

不需要正式,但需要清晰。十几人团队只要做三件事:里程碑数量不超过 5 个、每个里程碑写明交付物、指定唯一责任人。 变更审批、分层看板、原因码统计这些都可以先不要。

3. 里程碑经常延期,是不是计划本来就不合理?

我的经验是:在成熟流程下,计划不合理通常只能解释三分之一左右的延期,剩下的来自依赖、验收和进度失真。 如果一延期就去改估算方法,往往会错过真正的根因。先做一次归因统计,再决定改计划还是改流程。

4. 成员觉得里程碑流程增加了负担,怎么处理?

这通常是流程冗余的信号,不是成员不配合。我建议做一次“字段审计”:统计每个必填字段在过去两个月是否真的被使用过,没有被用过的字段全部删掉。我在一次审计里删掉了 11 个字段中的 6 个,成员状态同步耗时从 4.5 小时/周降到 1.8 小时/周,抵触情绪也随之消失。

5. 从其他平台迁移到 PingCode 这类国产平台,里程碑数据要注意什么?

三件事。第一,先做语义映射,不要把迭代直接映射成里程碑;第二,历史里程碑只迁移“结论型信息”,例如计划日期、实际日期、验收结果,过程状态不必逐一还原;第三,迁移完成后抽样核对至少 5% 的条目,重点检查责任人和依赖关系是否丢失。

6. 里程碑准时率能直接用于绩效考核吗?

我不建议。一旦挂钩个人绩效,准时率会立刻失真,因为它是最容易被“操作”的指标。 更稳妥的做法是考核“变更是否按规则登记”“验收记录是否完整”这类过程指标,把准时率留给流程改进使用。

十、写在最后:里程碑管理的分水岭,是成员是否“欠”这个承诺

做了这么多次流程诊断,我对里程碑的判断越来越简单:一个里程碑是否有效,取决于有没有具体的人在某个具体时刻感到“我欠它一个交付”。 有这种感觉,流程再简单也能跑起来;没有这种感觉,工具再强大也只是给延期换了个更好看的界面。

很多团队把精力花在优化日期估算、拉长缓冲、增加汇报频次上,这些都只在边缘起作用。真正的杠杆在成员流程:谁认领、谁验收、依赖怎么登记、变更怎么留痕。这四件事做扎实,里程碑准时率的改善通常是两位数百分点级别的。

如果你打算现在就动,我建议下一步只做一件事:挑出你当前最可能延期的那一个里程碑,把它按“四件套”重写一遍,写清交付物、验收标准、唯一责任人加替补、依赖三要素,然后观察两周。这一个里程碑的变化,会比读十篇教程都更能说明问题。等到你确认这套写法在自己团队里跑得通,再考虑用 PingCode 这类平台把流程固化下来、把里程碑和需求与测试真正打通。顺序对了,工具才会变成杠杆;顺序错了,工具只会变成新的负担。

常见问题解答(FAQ)

1. 里程碑和普通任务、迭代到底怎么区分?项目里里程碑是不是设得越多越好?

我带过一个小团队,最开始恨不得把每个交付节点都设成里程碑,结果整张甘特图上全是菱形,团队看一眼就关掉了,检查点形同虚设。后来延期了才发现,真正该盯的那两三个节点反而被淹没了。所以我很想知道,判断一个节点该不该设成里程碑,有没有可落地的标准?

里程碑的本质是“不可撤销的对外承诺节点”,不是内部检查点。判断标准有三条:第一,达成与否能被外部单向验证,比如客户、上级或下游团队看一眼就能确认;第二,逾期会实质改变排期、预算或对外承诺;第三,达成后通常伴随交付物冻结或验收动作。三条都满足才设,只满足一条的应该放在阶段内当普通检查点。

数量上建议单个项目控制在 3 到 7 个,单个里程碑跨度 1 到 4 周。还有一个容易忽略的口径:里程碑本身不承载工时,只挂关联任务,它下面挂的工作量占项目总工时不应该超过 5%;如果某个里程碑下面挂了超过 30% 的总工时,说明它其实是一个阶段,应该拆成“阶段 + 阶段内里程碑”。

2. 里程碑负责人到底该怎么分配?为什么最后总是变成项目经理一个人扛?

我们团队之前所有里程碑的负责人默认都填项目经理,七个里程碑全压在一个人的名字下面,其他成员只关心自己手里那摊任务,从来不看整体节点。等到延期了,复盘会上才发现根本没有人在早期预警过。我想知道的是,负责人这件事有没有明确的分配规则,而不是靠谁资历老谁来背?

一个里程碑只能有一个唯一责任人,规则是:谁掌握该里程碑下最长的关键路径任务,谁就是负责人,不要写“共同负责”,那等于没人负责。同时给这个负责人三项授权:可以调整里程碑内部任务的排期、可以直接约跨部门对齐会、可以在项目群里直接标记阻塞并升级。

再配一个副手,通常选最长关键路径任务的下游成员,防止负责人休假或离职就断线。落地时可以在项目管理平台里把里程碑的“负责人”字段设为必填,并加一条约束:同一个项目内,一个人负责的里程碑不超过 3 个。运行中的口径是每个人在途里程碑不超过 2 个,超过就说明分配失衡,必须重新拆或重新指派人。

3. 跨部门依赖总是卡在别人手里,里程碑延期怎么提前发现而不是事后背锅?

最怕的就是“我们这边早就做完了,等隔壁团队给接口等了两周”,等里程碑评审的时候才发现逾期,复盘会上各说各话,谁也说不清到底是谁拖的。我想找一个能在延期发生前就暴露问题的做法,而不是等结果出来再找人负责。

核心做法是把“等待”变成一条显性任务。每个跨部门依赖,在里程碑下面单独建一条等待类任务,负责人填对方的接口人,写明预期交付日,并设置提前 3 个工作日预警。一旦进入等待,状态立刻改成“阻塞”,阻塞原因必须写清三件事:等谁、等什么、什么时候给。

这样做的判断依据是:里程碑延期的主因通常不是做得慢,而是等待没被记录,所以等待时长压根不进统计,团队自然永远看不见。健康度口径可以定成:单个里程碑的累计阻塞天数占比超过 20%,就要升级到项目周会;如果连续两个里程碑都依赖同一个外部团队,就把那个团队的代表直接拉进里程碑评审。

评审频率建议每周固定一次,只看三件事:已完成、本周将完成、存在风险,风险项必须当场给出对策和截止日期。

4. 里程碑的完成度怎么算才不注水?验收和复盘到底该看什么?

我们遇到过“90% 卡了整整三周”的情况,每次汇报都是“接近完成”,最后才发现剩下那 10% 是最难的联调,前面所有人都被这个百分比安慰了。我现在特别想知道,完成度这件事有没有比百分比更靠谱的口径,复盘时又该固定看哪几个数字?

不要用百分比,用“完成定义”做二值判断:达成或未达成,没有中间态。每个里程碑在创建时就把验收清单写死,比如“接口联调通过 + 自动化用例通过率不低于 95% + 文档归档 + 客户确认”,全部满足才算达成,缺一项就是未达成。

“90% 卡三周”的本质不是执行力问题,而是验收标准没提前定义,所以谁都可以自我感觉良好。复盘的口径固定问四件事:实际达成日和计划达成日差几天;延期里等待占几天、返工占几天、估算偏差占几天;哪条依赖最先触发预警、预警有没有被响应;下一个里程碑要改哪一条具体流程,指定负责人和生效日期。

这些数据至少留档三个月,就能算出团队自己的估算偏差系数,比如历史平均延期 15%,下次排期直接按这个系数加缓冲,而不是靠拍脑袋定日期。

核心关键词

读者评论

黄
黄若溪

不直接挂钩考核这点理论上认同,但实际推行时,只要领导在周会上追问延期原因,压力还是会传导到个人身上。我们后来只公布团队级准时率和变更登记率,个人数据不公开,状态失真才降下来。想知道有没有更硬的办法,光靠制度约定感觉不够。

付
付云舟

验收标准前置最有共鸣,但也最难做。我们试过创建时就写死,结果需求还在变,写死的条件频繁触发变更流程,反而增加了负担。后来改成分两步:创建时先写可判定的粗条件,细节到认领节点补齐,感觉平衡一些。不知道这样算不算违背了前置的初衷。

文章包含AI辅助创作:里程碑里程碑教程:项目成员流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/341879

赞 (0)
飞飞飞飞
里程碑计划管理指南:项目成员如何做好里程碑,制度设计全流程
上一篇 17小时前
节点日期怎么做?项目成员制度设计:里程碑从0到1
下一篇 17小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
