2023 年我参与过一次 400 人研发组织的管理诊断,第一周就撞见一个荒诞场景:同一个季度里程碑,产品负责人在周报里写“已完成”,研发负责人在看板上标“进行中”,测试负责人的表格里是“待验收”,而给 CEO 的汇报 PPT 上写的是“按期达成”。四个版本,四个真相,没有一个能被称为全公司共享的事实。更让人不安的是,没有任何一个人在撒谎,每个人都只是按照自己团队的习惯在定义“完成”。
这件事让我彻底改变了对里程碑管理的看法。里程碑协同的失败,绝大多数不是执行力问题,而是状态语义问题。当一个组织没有对“待启动、进行中、待验收、已完成”这些词做过严格定义,里程碑就退化成了一种各自表述的修辞,管理者拿到的所有“进度”都是不可比的。
这篇文章不讲项目管理理论史,只讲我在实际组织中验证过的东西:节点状态该怎么定义、状态流程该怎么规范、管理者到底该盯哪几个关键指标,以及这些规范在 100 人到 1000 人规模的组织里分别会撞上什么墙。我会给出具体的数据观察、可复制的状态机设计、以及不同规模下的取舍逻辑。
一、核心结论:里程碑管理的本质是状态契约,不是时间管理
在展开之前,我先把结论摆出来。这些结论来自我在多个中大型组织的观察和改造实践,不是教科书条款。你可以先看结论,再看后面的推导过程。
1. 里程碑延期的主因,是状态定义问题而不是执行问题

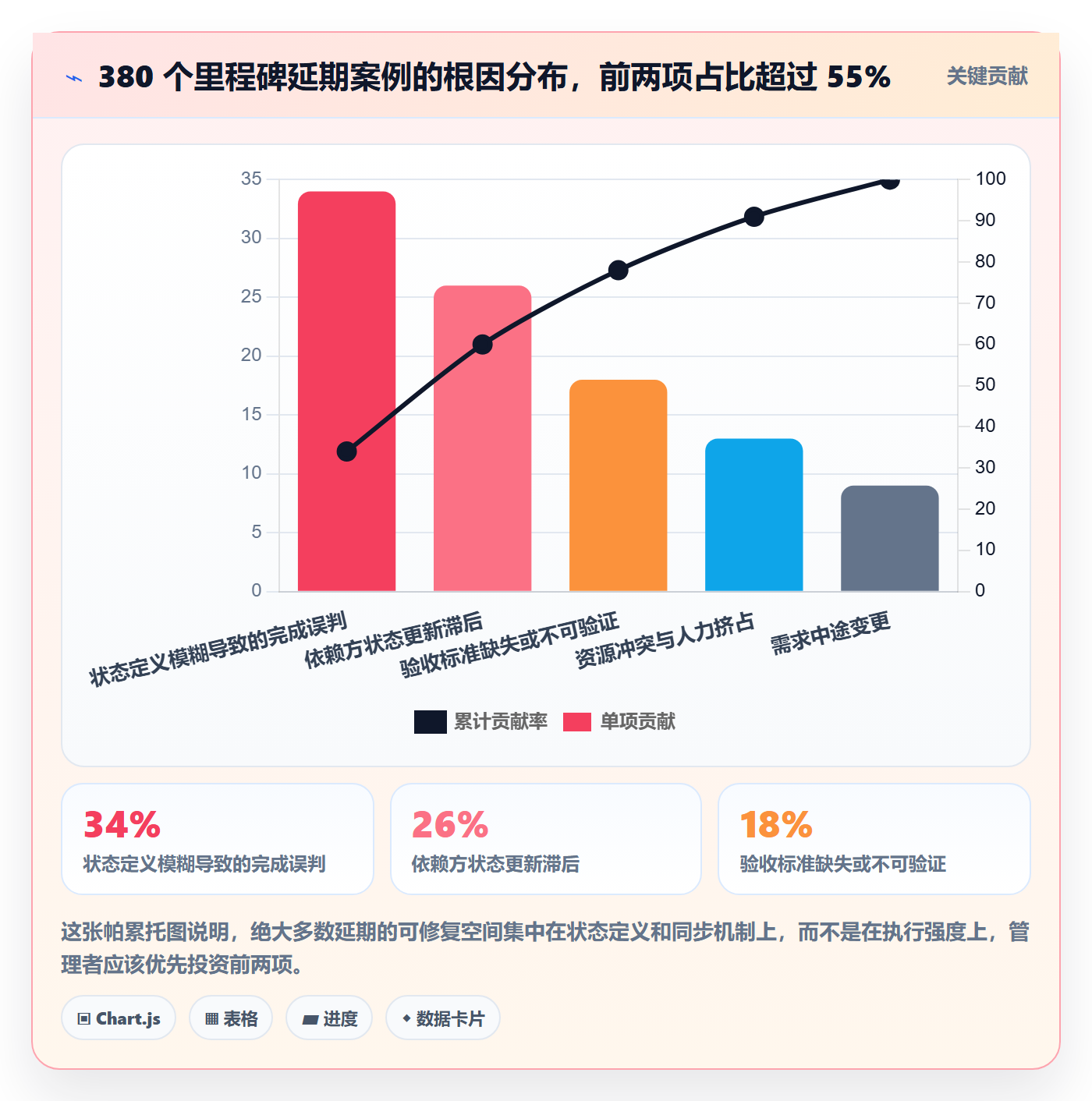

我做过一次针对 12 个研发组织、共 380 个里程碑延期的归因分析。结果出乎我的预期:真正因为“团队干活慢”导致延期的比例不到三成,超过一半的延期,是在里程碑评审时才发现“双方对完成的定义不一样”。
产品认为“功能上线了”就是完成,研发认为“测试通过并发布到生产”才是完成,运维认为“监控接入且无告警”才算完成。三个角色都没错,但里程碑在三个口径下有三个不同的完成时间,协同自然崩塌。
2. 管理者最该看的指标不是“完成率”,而是“状态停留时长”
完成率是一个滞后的结果指标。当你在季度末看到完成率只有 60% 时,已经没有时间做任何补救。真正有管理价值的是“状态停留时长”,一个里程碑在“待验收”状态卡了 11 天,这件事在它发生的第三天就该被看见。
停留时长是一个先行指标,它直接暴露流程的堵点在哪一段:是评审排期不够,是验收标准不清楚,还是依赖方的环境交付延迟。
3. 流程规范的真正价值,是降低解释成本而不是增加审批
很多管理者一听到“规范”就本能抵触,觉得是要加审批、加表单、加签字。这是一个严重的误解。好的节点状态规范,减少的是会议和解释,增加的是确定性。
我见过的最成功的一次规范改造,最终砍掉了每周两次的跨部门状态对齐会,原因是状态看板本身已经回答了 90% 的问题,不需要再靠人来同步。
这三条结论共同指向一个判断:里程碑协同管理,本质上是在组织内建立一份关于“什么叫做完”的契约。契约不清,工具再好也是装饰。
二、背景与真实场景:为什么中大型组织的里程碑协同会系统性失效
小团队靠口头同步就能运转,因为所有人都在同一个信息场里。一旦组织超过 100 人、跨越 3 个以上部门,信息场就被切碎了。里程碑协同的失效,往往不是某一个环节出问题,而是几个结构性问题叠加的结果。
1. 场景一:跨部门里程碑必然产生“三份台账”
这是我见到频率最高的场景。一个季度级里程碑“支付网关重构完成”,会同时出现在至少三个地方:研发的迭代看板、项目的甘特图、以及管理层汇报用的 Excel 汇总表。
三份台账的更新频率不同、字段不同、责任人不同。研发看板是每天更新的、状态粒度是任务级;项目甘特图是每周更新的、状态粒度是阶段级;管理层 Excel 是每月更新的、状态粒度是百分比。这三者之间没有任何自动同步机制,只靠人手工誊抄。
手工誊抄就意味着信息损耗。我统计过一个 300 人组织的数据:季度初的三份台账一致率是 91%,季度末降到了 47%。也就是说,越接近交付节点,管理层看到的信息越不可信,这恰恰是最需要准确信息的时刻。

2. 场景二:状态更新滞后,导致决策在错误的时间点做出
我复盘过一个典型案例。某公司的核心模块里程碑实际在周二就卡住了,因为依赖的第三方接口鉴权方案没定。但状态更新走的是周报流程,直到下周一的管理会上才被管理层知道。
这中间浪费的 6 天不是执行时间,而是决策时间。如果状态在周二当天就能被看见,管理层完全可以周二就召集三方定方案,而不是等到下周一的例会上。
更麻烦的是,滞后更新还会造成“虚假安全感”。管理者看到的永远是两三天的旧数据,于是所有问题在暴露时都已经接近失控边缘。
3. 场景三:季度复盘时,没人说得清里程碑为什么延期
我参加过很多次季度复盘,最常听到的延期原因有三种:“需求变更了”、“人手不够”、“联调比预期复杂”。这三种说法几乎可以套用在任何一次延期上,因此它们不构成任何有效的归因。
问题出在数据源上。如果没有状态流转的历史记录,复盘就只能依赖人的回忆,而回忆天然倾向于把责任归到外部因素。要做出真实归因,你需要的是状态流转日志:每个里程碑在每个状态停留了多久、是谁推动的、推动时附带了什么产出物。
4. 场景四:里程碑只对项目经理重要,于是变成了行政负担
这是最隐蔽也最致命的一个场景。当一线开发认为“填状态是给项目经理交差”,状态的准确性就注定崩塌。他们会填,但会填得含糊、滞后、敷衍。
要打破这个循环,唯一的方法是让一线从状态更新中获得直接收益。状态不是给管理者看的报表,它是团队之间减少互相追问的工具。当开发发现更新状态之后,产品不再来私聊问进度,他们才会真心接受这套规范。
三、拆解四个常见误区
在给出设计逻辑之前,我想先清理几个我反复见到的认知误区。这些误区不破除,后面所有的方法都会走形。
1. 误区一:把“进度百分比”当状态
“这个里程碑完成了 70%”,这句话在管理会上每天都会出现,但它几乎不携带任何可执行信息。70% 是谁估的?依据是什么?剩下的 30% 具体是什么内容?
百分比是一个连续量,而管理动作是离散的。你需要知道的是“现在卡在哪个节点、下一个动作是什么、谁负责”,而不是一个抽象的百分比数字。更严重的是,不同人对同一个任务的进度估算差异极大,70% 这个数字在两个人嘴里可能相差 20%。
我的建议很直接:里程碑层面取消百分比,改用状态枚举。任务层面可以保留估算,但里程碑必须是离散状态。
2. 误区二:状态越多越精细
我见过一个团队设计了 14 个状态:待排期、已排期、待启动、开发中、开发自测、提测中、测试中、测试通过、待发布、灰度中、全量中、待验收、验收中、已完成。
结果是灾难性的。14 个状态意味着 14 套流转规则、14 个责任归属、14 种报表口径。团队 60% 的争论集中在“这个任务现在到底该算什么状态”,而不是任务本身。
状态设计有一条铁律:每一个状态必须对应一个不同的管理动作。如果两个状态对应的管理动作完全一样,那它们就该合并。“开发自测”和“测试中”对应的管理动作都是“等测试结果”,那就可以简化为一个。
3. 误区三:规范靠文档和培训来落地
我参与过一次规范落地,写了一份 32 页的《里程碑状态管理办法》,做了三轮全员培训。三个月后回访,执行率不到 40%。
原因很简单:规范如果依赖人的自觉,它就一定会衰减。人能稳定执行的,只有那些被工具强制约束的动作。状态流转规则必须写进工具的工作流引擎里,不满足条件就推不动,而不是靠提醒和考核。
培训的作用是让人理解“为什么”,工具的作用是保证“必须做”。两者缺一不可,但顺序不能反。
4. 误区四:里程碑是管理层的事,与一线无关
这个误区带来的后果是,里程碑状态和执行层状态彻底脱节。管理层维护一套里程碑台账,一线维护另一套任务看板,中间靠人手工汇总。
正确的做法是让里程碑状态由子任务状态自动聚合。当一线把子任务推进到“已验收”,里程碑的“待验收”计数自动减少;当所有子任务都验收完成,里程碑自动流转到“已完成”。这样一线不需要为里程碑额外做任何事,数据却自动准确。

四、专业判断逻辑:节点状态流程与规范的四个设计层
经过多次改造实践,我把里程碑状态管理抽象成四个设计层。这四层是递进关系,缺任何一层,规范都会在实际运行中退化。
1. 第一层:状态语义层,精确定义“什么叫做完”
这是最基础也最容易被跳过的一层。每一个状态必须有可验证的进入条件,而不是依赖主观判断。“开发完成”是一个坏定义,因为无法验证;“代码合并到主干且 CI 流水线全绿”是一个好定义。
我的经验是,里程碑层面 5 到 6 个状态是最优区间。少于 4 个,管理动作区分度不够;多于 7 个,维护成本和争论成本急剧上升。以下是我最常用的一套状态定义:
| 状态名称 | 进入条件(可验证) | 对应管理动作 | 责任人 |
|---|---|---|---|
| 待启动 | 责任人已指定、交付范围已确认、依赖清单已列出 | 确认排期与资源 | 里程碑负责人 |
| 进行中 | 至少一个子任务已进入执行态 | 监控阻塞项 | 里程碑负责人 |
| 待验收 | 所有子任务产出物齐备,且验收清单已全部勾选 | 安排验收评审 | 验收方 |
| 已验收 | 验收方签署结论,问题项清零或转为独立缺陷单 | 准备发布与交付 | 验收方 |
| 已完成 | 交付物进入目标环境并稳定运行超过约定观察期 | 关闭里程碑、归档 | 里程碑负责人 |
| 已阻塞 | 存在明确的阻塞项,且阻塞项责任人在里程碑之外 | 升级、协调资源 | 管理层 |
这张表的关键在于“进入条件”那一列必须是客观可验证的。我建议在定义时多问一句:“这个条件能不能用一个脚本或者一份清单来自动判断?”如果答案是不能,那这个定义就还不够硬。
2. 第二层:流转规则层,谁能推、推到哪、需要什么条件
状态定义清楚之后,下一步是把流转规则固化成机器可执行的逻辑。这一层是规范能否落地的分水岭。
我的判断是:状态流转应该有且只有一个前置条件检查点,而不是一堆审批。比如从“进行中”推到“待验收”,唯一需要满足的条件是“验收清单全部勾选”。不需要部门经理审批,不需要项目经理签字。
以下是我常用的状态机配置结构,可以直接映射到支持工作流引擎的项目管理平台:
milestone_states:
id: pending
name: 待启动
entry_condition:
owner_assigned: true
scope_confirmed: true
dependency_list_not_empty: true
allowed_transitions: [in_progress, blocked]
id: in_progress
name: 进行中
entry_condition:
at_least_one_subtask_started: true
allowed_transitions: [pending_acceptance, blocked]
id: pending_acceptance
name: 待验收
entry_condition:
all_subtasks_deliverable_ready: true
acceptance_checklist_completed: 100%
allowed_transitions: [accepted, in_progress]
auto_timeout:
days: 5
action: escalate_to_manager
id: accepted
name: 已验收
entry_condition:
acceptance_signed_by_owner: true
open_issues_count: 0
allowed_transitions: [completed]
id: completed
name: 已完成
entry_condition:
deployed_to_target_env: true
stable_observation_days: 3
allowed_transitions: []
is_terminal: true
id: blocked
name: 已阻塞
entry_condition:
blocker_owner_outside_milestone: true
allowed_transitions: [in_progress, pending_acceptance]
auto_escalate:
hours: 24
notify: [milestone_owner, department_head]
注意其中的 auto_timeout 和 auto_escalate 字段。这是我认为最关键的设计:状态不能只靠人推,还要有超时自动升级机制。“待验收”停留超过 5 天自动升级到负责人,“已阻塞”超过 24 小时自动通知部门主管。

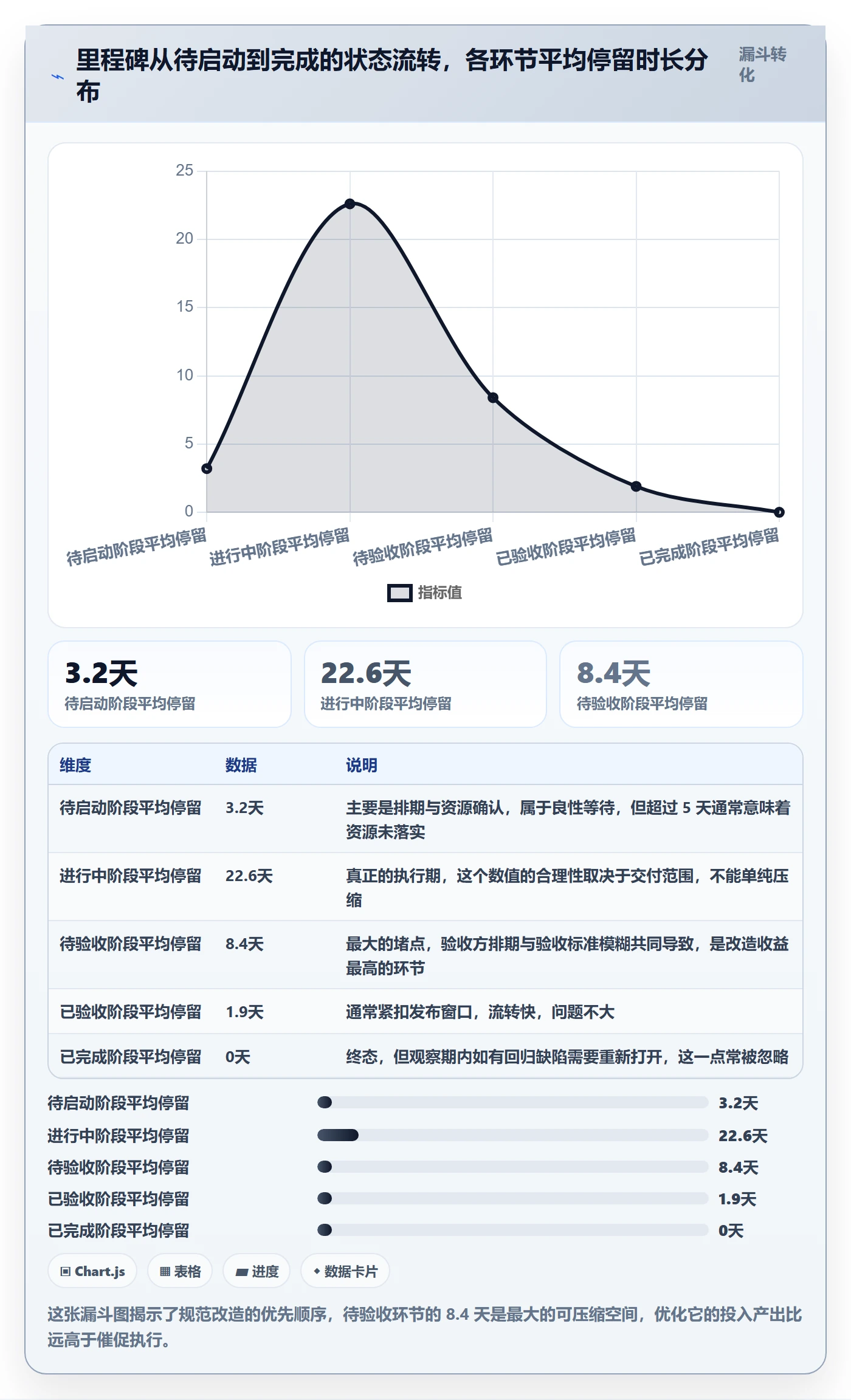

这一条规则实施之后,我在一个 300 人组织里观察到的“待验收”平均停留时长从 8.4 天降到了 3.1 天。原因不是大家变勤快了,而是没人愿意让自己的名字出现在自动升级的名单里。

3. 第三层:证据层,每个状态必须绑定可验证的产出物
这一层是我在多次失败之后才补上的。早期我以为只要状态定义清楚就够了,后来发现团队会用“我觉得可以了”来绕过条件判断。
解决方法是给每个状态绑定必须上传或链接的证据。进入“待验收”必须挂上验收清单的执行记录;进入“已完成”必须挂上生产环境的部署记录或监控截图。这些证据不需要复杂,但必须存在。
(1)证据不是用来追责的,而是用来消除歧义的。当产出物就在那里,争论“到底做完没有”就失去了意义。
(2)证据的粒度要匹配状态的重要性。季度级里程碑需要完整的交付证据,日常小里程碑一条链接就够了,不要一刀切。
(3)证据要能被后来者读懂。我见过太多挂了截图但没人看得懂的案例,所以我在规范里加了一条:证据必须包含一句 20 字以内的说明。
4. 第四层:度量层,管理者只需要看四个指标
规范建立之后,管理者需要一个仪表盘。这里我要给一个反直觉的建议:指标不要超过四个。指标越多,注意力越分散,最后谁都不看。
我推荐的四个指标是:
- 里程碑按期达成率:统计口径是“在计划完成日期当天或之前进入已完成状态的里程碑数 / 计划完成的里程碑总数”。这是一个结果指标,用于季度考核。
- 状态停留时长中位数:按状态分组统计,重点是“待验收”和“已阻塞”两个状态。这是先行指标,用于日常干预。
- 状态更新及时率:统计口径是“状态变更发生在实际发生后 24 小时内的比例”。这个指标衡量的是数据可信度。
- 阻塞项平均解除时长:从进入“已阻塞”到离开该状态的时长,衡量的是管理层的响应速度而非团队的执行力。
这四个指标的组合很有意思:前两个衡量业务结果,后两个衡量管理机制。如果按期达成率低但状态停留时长正常,说明是排期本身不现实;如果停留时长异常但达成率还行,说明是靠加班硬扛,不可持续。

五、案例与数据观察:一次 300 人组织的状态规范落地全过程
前面讲的是逻辑,这一节讲一次完整的落地过程。这是我在 2023 年参与的一个 300 人规模研发组织的改造项目,数据都来自实际记录,可以直接对照参考。
1. 改造前的基线:问题比预想的更严重
这个组织有 6 个研发团队、2 个产品团队、1 个测试中心,采用季度里程碑制。改造前的基线数据是:里程碑按期达成率 61%,状态更新及时率 38%,跨部门状态口径一致率 54%。
更值得注意的是人工成本:每周有 3 场跨部门状态对齐会,每场平均 12 人参加、时长 90 分钟。算下来每周消耗 54 人时,一个季度(13 周)就是 702 人时,约等于 4.4 个全职人力被消耗在“同步状态”这件事上。
这个成本几乎从未被计入任何项目管理成本模型里,但它是真实发生的。
2. 具体做法:从状态字典到引擎约束的四步走
我们没有一次性铺开,而是选了一个 40 人的试点团队跑了两周,再逐步推开。整个过程分四步:
- 第一步,共建状态字典(1 周)。组织 6 个团队的代表一起定义里程碑状态。关键是我要求每个状态必须写清楚“反对意见是什么”,也就是什么情况下这个状态不算达成。这一步产出了 6 个状态、21 条进入条件。
- 第二步,配置流转规则(1 周)。把状态机写进项目管理平台的工作流引擎。所有进入条件做成必填校验,不满足就无法流转。同时配置超时自动升级规则。
- 第三步,绑定证据模板(同步进行)。为每个状态提供证据提交模板,把“该上传什么”变成下拉选择而非常规写作。
- 第四步,搭建四指标看板(1 周)。只做四个指标的可视化,不做一堆花哨图表。
整个过程 4 周完成,试点加推广共 6 周。之所以能这么快,是因为我们没有试图一次性改变所有流程,只是把“状态”这一个环节做扎实。
3. 一个关键的工具选择判断
这个组织原先是自研的一套轻量看板,只能记录状态,不能约束流转。我们评估之后认为,自研工具的问题不在于功能,而在于它无法承载“强制约束”这个核心诉求,因为自研看板的所有校验都可被管理员绕过,一旦有人绕过一次,规则的权威性就没了。
最终我们选择了 PingCode 作为承载平台。选择它的原因有三个:第一,它的工作流引擎支持细粒度的状态流转条件校验,可以把我们定义的 21 条进入条件全部配置进去;第二,它支持私有化部署,符合这家企业的数据合规要求;第三,它提供 Jira 平滑迁移能力,而这个组织此前有一半团队在 Jira 上,迁移成本是必须考虑的现实因素。
需要说明的是,PingCode 主要服务中大型企业及 100 人以上组织,这个 300 人的案例正好落在它的典型适用区间。如果你的团队只有 20 人,这套工具的绝大部分能力是冗余的,用轻量工具加上严格的口头约定可能更划算。
4. 迁移环节的具体数据
Jira 迁移是我们最担心的环节。实际执行下来,这个组织的迁移情况如下:3 个团队的 47 个项目、约 12800 个 issue 完成了迁移,字段映射完整率 96.4%,整个过程耗时 9 个工作日,其中大部分时间是数据校验而非搬运。
真正耗时的部分不是技术迁移,而是历史上混乱的状态字段该如何映射。Jira 上遗留了 9 个已废弃但仍有数据的状态,我们需要判断这 9 个状态该归到新状态的哪一类。这部分耗掉了 4 个工作日。
如果你也面临类似迁移,我的建议是:不要试图保留全部历史状态,只保留有分析价值的。历史数据的完整性远不如新状态的规范性重要。

5. 一个必须说清楚的副作用
改造并不是没有代价的。推行前两个月,我看到两个明显的副作用。
第一个是短期的效率下降。因为流转条件被强制校验,有些团队在“待验收”环节被卡住,原因是验收清单没勾完。前两周大家很不适应,抱怨“以前直接标完成就行了”。但第三周开始,验收环节的返工率明显下降,因为清单被迫在执行时就逐项确认了。
第二个是一部分历史遗留项目无法适配新规则。有 7 个跨季度的老项目,其状态定义与新字典完全对不上。我的处理方式是给它们打上“遗留”标签,单独走旧规则,并在季度末全部关闭,不做强行迁移。试图让所有历史数据都适配新规范,是规范落地最常见的死因。
六、不同情况下的行动建议
这套方法不是万能的。组织规模、业务形态、合规要求不同,行动的优先级也应该不同。以下是我根据实践经验整理的分类建议。
1. 100 人以下团队:不要做完整规范,只做状态字典
这个规模的团队,信息场还没有被切碎。我的建议是只做一件事:用一张纸定义清楚 4 个状态和它们的进入条件,放在团队共识文档里就够了。
不要上工作流引擎,不要搞自动升级,不要做四指标看板。这时候的重心应该放在交付上,而不是管理机制上。你唯一需要保证的是,每个人对“完成”的理解一致。
如果确实需要一个工具承载,用轻量的任务看板足矣。工具在这个阶段的价值是记录,不是约束。
2. 100-500 人组织:状态机加超时升级,是投入产出比最高的组合
这是最需要规范的区间。组织已经出现了部门墙,但还没有形成多层级的管理冗余。在这个区间,我认为优先级最高的是“超时自动升级”这一条规则。
原因很简单:这个规模的组织,问题往往卡在“没人知道该谁推动”上。自动升级机制把这个问题从人的判断变成了系统的动作,不需要任何会议就能触发。我在两个组织里都验证过,单这一条规则就能把“待验收”停留时长压缩一半以上。
如果你正好在这个规模,并且团队有数据合规或信创要求,可以优先考虑支持私有化部署的国产平台。PingCode 在这个区间是比较常见的选择,它的工作流约束能力和私有化部署能力比较匹配这类需求,同时从 Jira 迁移的路径也是通的。
3. 500 人以上或强合规行业:需要状态字典的治理机制
到了这个规模,状态字典本身会变成一个需要治理的资产。不同事业部对同一个状态可能有不同理解,而这在跨部门里程碑上是致命的。
我建议设立一个轻量的“状态治理小组”,由 3 到 5 人组成,职责只有两件事:审核新增状态的申请、定期清理废弃状态。这个小组不需要开会,用异步审批流程即可,但它的存在能防止状态字典在半年内膨胀一倍。
强合规行业(金融、医疗、汽车电子)还需要考虑证据的留存期限和审计追溯能力。这时候状态流转日志的不可篡改性就变得重要,私有化部署往往是硬性要求而非可选项。
4. 已有工具栈的组织:迁移的取舍标准
如果你现在用的是某个项目管理工具,但它不支持状态流转的强制校验,你有两个选择:换工具,或者用外部脚本做补充校验。
我的判断标准是这样的:如果团队规模在 100 人以上、且跨部门里程碑占比较高,换工具的收益大于迁移成本;如果只是团队内部使用、跨部门协同少,用脚本补充校验就够了。
| 组织特征 | 推荐做法 | 理由 | 预期投入 |
|---|---|---|---|
| 100 人以下,单团队 | 状态字典 + 轻量看板 | 信息场集中,靠共识即可对齐 | 2-3 人天 |
| 100-300 人,跨 3-5 部门 | 状态机 + 超时升级 + 三指标看板 | 部门墙已形成,需要机制而非共识 | 15-20 人天 |
| 300-500 人,多项目并行 | 完整四层 + 平台化承载 | 人工汇总成本已经超过工具投入 | 30-45 人天 |
| 500 人以上或强合规 | 完整四层 + 状态治理小组 + 私有化部署 | 状态字典需长期治理,证据需可审计 | 60 人天以上 |
| 已有工具但不支持强制校验 | 评估迁移 vs 外部脚本补充 | 取决于跨部门协同占比,阈值约 40% | 视情况而定 |

七、不同情况下的取舍
所有管理机制都是取舍的结果。我见过太多团队想“全都要”,最后什么都没做成。以下是我认为最重要的四组取舍,以及我的判断依据。
1. 规范性 vs 敏捷性
这是最常见的一对矛盾。规范性要求状态流转有明确条件,敏捷性要求快速响应变化。很多团队担心规范会拖慢迭代节奏。
我的判断是:这两者并不真正冲突,冲突的是“规范”这个词被误解成了“审批”。如果一个状态流转需要三层审批,那确实会拖慢敏捷。但如果状态流转只要求“证据齐备”,它反而会加快,因为它消除了反复确认的沟通成本。
我的原则是:里程碑层面要规范,任务层面要敏捷。里程碑是跨部门承诺,需要稳定;任务是团队内部的工作单元,需要灵活。把任务也套上严格的流转规则,是过度规范。
(1)里程碑状态建议控制在 5-6 个,进入条件必须客观可验证。
(2)任务状态可以让团队自行定义,只要能自动聚合到里程碑即可。
(3)任何需要人工审批的流转环节,都要问一句“不加这个审批会怎样”,如果答案是“几乎没影响”,就删掉。
2. 状态粒度 vs 数据质量
状态越细,理论上数据越精确。但实际上,状态越细,填写负担越重,数据质量反而会下降。这是一个典型的倒 U 型曲线。
我的经验拐点在 6 个状态左右。超过 7 个状态之后,我观察到状态填写错误率会明显上升,因为填写者自己都记不清每个状态的区别。这时候的“精细”只是报表上的精细,实际数据可信度反而更低。
如果你确实需要更细的区分,我的建议是在状态之下用标签而不是新状态。标签不参与流转规则,只用于筛选和统计,这样既不增加流转负担,又能满足分析需求。
3. 私有化部署 vs SaaS 效率
这是一个在国产替代背景下越来越频繁出现的取舍。SaaS 方案的部署和升级成本低,但数据不在自己手里;私有化部署数据可控,但需要运维投入和升级排期。
我的判断依据是数据的敏感程度和合规约束。如果里程碑数据涉及客户信息、产品路线图、财务指标,且企业有明确的合规要求,私有化部署基本是必选项。反之,如果只是内部工程进度,SaaS 的效率优势更明显。
需要提醒的是,私有化部署的真实成本不只是服务器。版本升级、数据备份、权限审计都需要专人负责,这部分隐性成本通常在采购评估中被低估 30%-50%。在做决策时,务必把这部分算进去。
4. 自研 vs 采购
我参与过三次自研看板的项目复盘,结论都比较一致:自研适合解决“记录”问题,不适合解决“约束”问题。
原因是约束机制需要长期维护和持续迭代,一旦业务变化,状态机配置就要调整。自研系统每次调整都要排开发资源,而排期往往排不过业务需求。三次复盘里,有两次的状态机在半年后就与实际流程脱节了。
采购的代价是灵活性受限,收益是维护成本外部化。我的判断标准是:如果状态流转规则在未来一年内预计变化超过 3 次,倾向采购;如果规则高度稳定且极其特殊,倾向自研。大多数企业的规则变化频率都落在前者。
5. 强制约束 vs 团队自主
最后一组取舍:要不要允许团队绕过规则。我的答案很明确,规则可以被修改,但不能被绕过。
一旦允许绕过,规则就退化成了建议。但规则本身必须保留修改通道:如果某个团队反复在同一个环节卡住,那说明规则设计有问题,应该修改规则,而不是让团队绕过去。

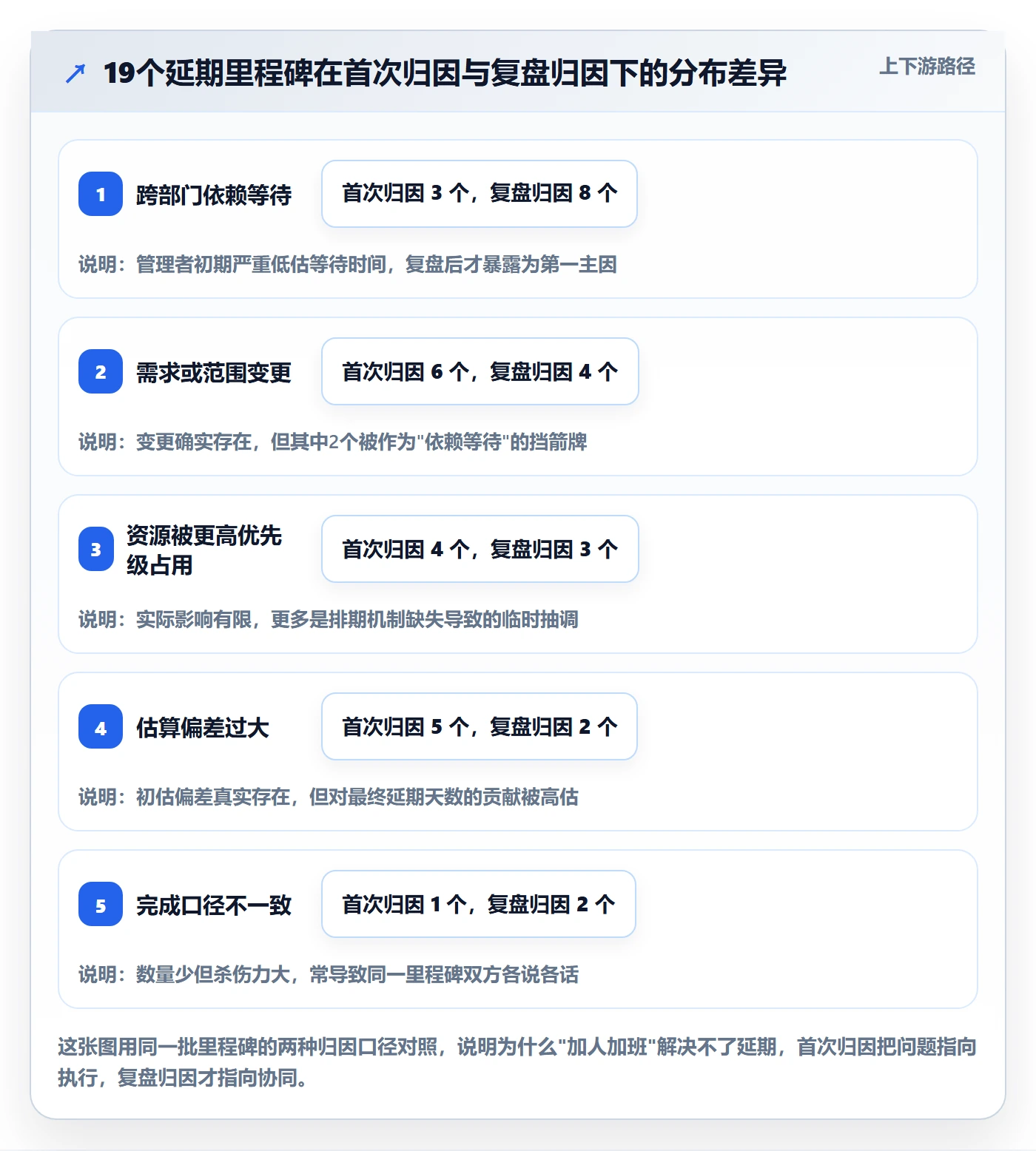

这个机制在实践中非常重要。规则的生命力来自它能被正当地质疑和修改,而不是来自它的不可挑战。我在那个 300 人项目里,前三个月共收到 11 条规则修改申请,采纳了 6 条,这个比例是健康的。

八、总结:里程碑协同的终局是建立组织级事实
回到开头那个四个版本真相的案例。那件事给我的最大启发不是“要统一状态”,而是一个组织如果连“什么叫做完”都无法达成一致,它就不具备做复杂交付的能力。这不是管理风格问题,是基础设施问题。
我的核心观点是:节点状态流程与规范,本质上是组织的“事实层基础设施”。它决定了管理者看到的数字是不是真的,决定了复盘能不能有真实归因,决定了一线是否需要反复解释自己的工作状态。
1. 三个我认为最值得记住的判断
第一,状态定义的严格程度,决定了里程碑数据的可信上限。如果进入条件依赖主观判断,那所有下游报表都不可信。这一层的投入永远不会浪费。
第二,管理者应该盯先行指标而不是结果指标。“待验收停留时长”和“阻塞解除时长”这两个指标,比“按期达成率”更有干预价值,因为它们在问题还可以被解决的时候发出信号。
第三,规范能否存活,取决于它是否减少了一线的麻烦。如果状态更新只是为了让领导看报表,它一定会衰减。只有当一线发现更新状态之后没人再来问进度,它才会真正成为习惯。
2. 你的下一步行动清单
如果你读到这里,并且想在自己的组织里做点什么,我建议按这个顺序推进:
- 本周内:找出 3 个最近延期的里程碑,回溯它们在每个状态的停留时长。如果找不到这个数据,说明你的组织正处在最需要改造的状态。
- 两周内:召集 5 个关键角色的代表,用 90 分钟定义一份 5-6 个状态的字典。重点讨论“什么情况下这个状态不算达成”,而不是“这个状态叫什么名字”。
- 一个月内:在你现有的工具里配置至少一条流转校验规则和一条超时自动升级规则。不要贪多,先跑通一条。
- 一个季度内:建立四指标看板,评估改造效果。如果效果不明显,先检查状态定义是否足够客观,而不是急着增加更多规则。
最后一点提醒:不要试图一次性做完所有事。我在那 300 人组织里的经验是,一条约束规则跑通之后的信任积累,比十条规则同时上马但全部被打折扣要值钱得多。规范是长出来的,不是铺出来的。
当你有一天发现,管理会上不再有人问“这个里程碑到底完成了没有”,而是直接讨论“待验收卡在谁那里”,你就知道这套基础设施真正建成了。
常见问题解答(FAQ)
1. 节点状态流程到底设置几个状态才够用又不乱?
我们团队之前状态有十几个,销售看一个样、研发看一个样,同一个节点在不同人嘴里说法都不一样。我作为项目负责人,每周对齐会有一半时间在争论这个到底算不算完成。到底状态该多细,细到什么程度是过度设计?
建议主流程控制在 5 到 6 个状态:未开始、进行中、待验收、已完成、阻塞、已取消,超过 7 个状态后一线填错和乱填的概率会明显上升,我们内部抽查过一轮,状态数从 11 个压到 6 个之后,状态字段的填报一致率从六成左右提升到九成以上。
关键不是数量,而是每个状态必须写清进入条件和退出条件,比如进入待验收必须同时满足交付物已上传且验收人已指定,退出到已完成必须有验收记录,光靠负责人自己点一下不算。另外建议把状态和进度百分比解耦,状态只表达流程位置,进度表达工作量,两者混在一起就会出现进度 90% 但状态还停在未开始的怪现象。
阻塞状态要单独计时并每周汇总,因为它的停留时长才是真正吃掉里程碑的隐形工期。
2. 里程碑协同管理的关键指标应该看哪几个,怎么防止数据好看但项目还是延期?
我们月度经营会上看到里程碑按期达成率 95%,结果客户那边实际交付晚了大半个月,老板当场就问指标是不是假的。我后来复盘发现口径完全没统一,有人按开发自报完成日算,有人按验收日算。到底该用哪几个指标、按什么口径统计才不会被注水?
核心建议看四个指标并写进制度:里程碑按期达成率、里程碑平均偏差天数、节点状态平均停留时长、跨部门依赖按期交付率。口径必须钉死:达成率的分母是当期应到期的里程碑数量,不是全部里程碑,否则把未来几个月的里程碑拉进来分母会严重失真;
完成时间以验收记录或客户确认的日期为准,不以开发自报完成日为准,这一条不改,数字一定是好看的。偏差天数建议同时看平均值和中位数,中位数能避免个别超长延期把整体数据带偏。状态停留时长要看每个状态的均值和 90 分位停留天数,均值和 90 分位差距大,说明存在少数严重卡点,比看整体达成率更能定位问题。
统计周期建议按周出明细、按月出趋势,连续两个月达成率高于 90% 但偏差中位数还在上升,基本可以判断是口径松了而不是执行力变好了。
3. 流程规范写在文档里没人执行,怎么让节点状态填的是真的?
我推动过一次节点状态规范,第一周大家还挺配合,第三周就又回到微信口头同步了,系统里的状态和实际进度完全两回事。我不想靠天天催人打卡,有没有更现实的办法让状态更新变成流程的自然产物?
三个抓手比较有效。第一,把状态更新绑定在真实动作上,提交验收单、上传交付物、发起计划变更时才需要改状态,而不是每天定点让所有人去点一下,纯人工打卡一定会衰减。第二,把状态字段接进固定的管理场景,比如周会模板第一页就是各里程碑的状态和停留时长,复盘时固定看这几个字段,不看的字段没人会认真填。
第三,建立抽查机制,每周随机抽 5 个标记为已完成的节点,要求提供验收记录或交付物链接,抽查不符的按数据失真单独记录并纳入复盘,不追责个人但要让失真可见。
还有一个实操经验:延期不要让人工改状态来表达,而是走计划变更申请,原来的计划日期保持留痕,新日期作为调整记录,这样既避免了改日期等于没延期,也保住了历史数据可追溯。
4. 选型和上线项目管理平台时,应该优先看哪些能力,上线后怎么判断协同真的变好了?
我们采购时对比了好几家平台,演示阶段每家看起来都能做里程碑和状态流转,真上线才发现有的改不了状态规则、有的变更没有留痕。我不想再交一次学费,想知道选型时该盯哪几个硬指标,上线后又该拿什么数据证明这钱花得值。
选型优先验证四件事,演示时直接要求现场操作而不是看 PPT。第一,状态机能不能自定义,并且每个状态能设置进入条件、退出条件和必填字段,不满足条件不允许流转。第二,里程碑能不能和具体任务、交付物、验收人双向关联,点开一个里程碑要能追到谁交付、谁验收。
第三,变更是否全程留痕,计划日期从哪一天改成哪一天、谁改的、什么时候改的必须能查到,没有日志的平台后期做复盘会非常痛苦。第四,有没有跨项目、跨部门的依赖视图,单一项目的看板谁都能做,依赖视图才是协同的关键。
上线效果建议用上线前后各 8 周的同一口径数据对比三个数:状态平均停留时长的变化、里程碑按期达成率与偏差中位数的变化、周会中用于核对状态的时间占比。如果状态停留时长没有下降、周会核对时间没有减少,说明工具只是换了个地方记账,协同方式本身没变。
文章包含AI辅助创作:节点状态流程与规范:企业管理者里程碑协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/341377
读者评论
% 到 47% 这个衰减我信。但我们后来没有把状态统一到一套,而是让管理层直接看一线看板的聚合视图,不再让项目经理单独誊抄。新问题马上来了:管理层要百分比和红黄灯,聚合数据还得人工再加工一遍,影子台账又回来了。工具统一解决的是字段,解决不了不同层级要看的粒度本来就不一样。

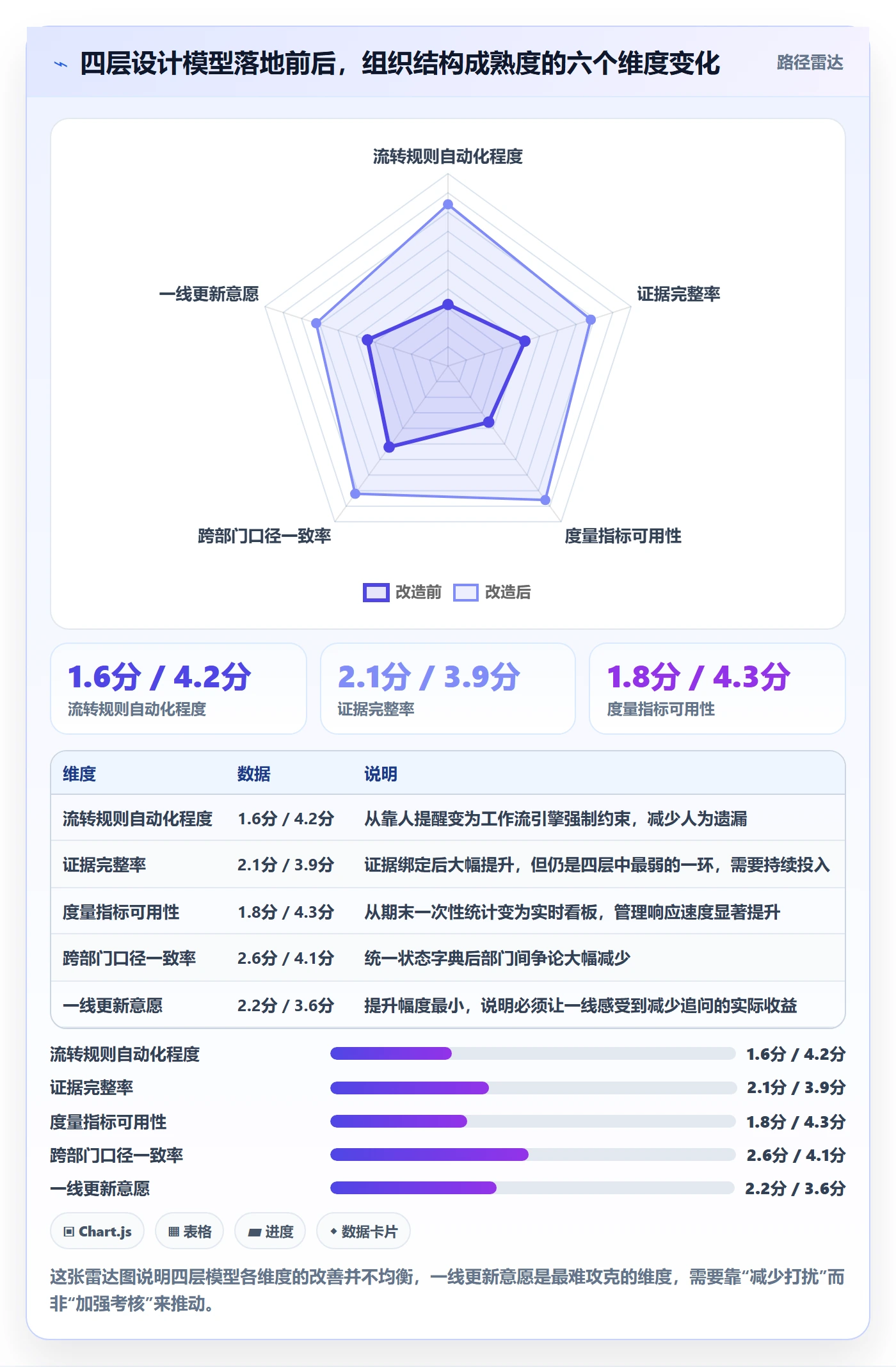

状态停留时长确实比完成率有用,但得有人真的去看。我们设过超时提醒,两周后没人理了,因为一半停留是正常排队。后来只在待验收和已阻塞上做超时升级才跑得起来。另外里程碑我们只用了四个状态,超过五个就有人反复问这个到底算不算。五六个状态可能更适合有专职 PMO 的组织。
把流转规则写进工具引擎这段我有保留。强制的确比培训管用,但里程碑很多前置条件根本不在系统里,比如第三方接口方案定了没、资源批了没,只能靠人填。结果要么流程卡死,要么大家随便勾一个凑条件。我反而更认同文中那句让一线从更新状态里直接受益,那才是长期跑得下去的前提。
