三年前我接手一个工业设备交付项目的复盘,项目原计划 14 个月,实际晚了 47 天,而项目经理在周报里连续 9 周标注“核心里程碑按期”。真正的原因不是执行不力,而是他们在立项时把“设备到场”这个里程碑的日期定成了合同里的到货日,没有算清报关、清关、厂内验收三段串行时间。日期本身没错,错的是它绑定的交付物不可验证,到货是物流事件,不是项目事件。
从那之后我形成了一个习惯:每进入一个组织做项目管理诊断,第一件事不是看甘特图,而是把项目里所有里程碑的日期抄下来,逐个问三个问题,这个日期交付什么、谁来验收、延期多久会被谁发现。能答全的项目不到三成。
这篇内容写给企业管理者,尤其是中大型组织里负责多项目协同、研发交付、数字化转型的人。我会把里程碑日期的定义口径、失效原因、四层校验法、真实案例数据和取舍逻辑一次讲透,并回答 8 个被问得最多的问题。
一、先给结论:里程碑日期的本质是一份可验证的承诺,不是计划出来的时间点
我见过太多团队把里程碑日期当成甘特图上的一个格子,排完就完事。这种做法在 3 个月以内、5 人以内的项目里勉强能用,一旦跨部门、跨季度、跨组织,必然崩盘。
更准确的理解是:里程碑日期是“某个人在某个时间点交出某个可独立验收的成果”的三元组承诺,日期只是这个承诺的第四个维度。缺了前三项,日期就是空头支票。
1. 三条铁律,缺一条里程碑就会失控
我把它总结成三条铁律,任何组织只要违背其中一条,里程碑体系就会在 2 到 3 个月内退化成装饰品。
铁律一:单一责任人。一个里程碑只能有一个名字挂在上面。写“研发部与测试部共同负责”等于没人负责。跨部门交付的正确做法是拆成两个里程碑,而不是共享一个。
铁律二:交付物可独立验收。如果里程碑的完成与否需要开一场会来讨论,说明它不可验证。“完成需求评审”不是里程碑,“需求评审纪要签字归档并冻结基线”才是。
铁律三:日期双向下钻。上游能推算到这个日期,下游能从这个日期推算出去。一个只有上游没有下游的里程碑,本质是一个检查点,不是里程碑。
2. 五种日期口径必须先统一,否则所有讨论都是噪声
这是我做诊断时发现的第一大隐形杀手。同一个会议室里,市场部说的“上线日”是发布会当天,研发说的“上线日”是代码合入生产分支,运维说的“上线日”是灰度全量完成。三个日期可能差 10 天以上。
我建议在项目启动会上就把下面五种口径写进项目章程,并明确每种口径用在哪里。
| 日期口径 | 定义 | 适用场景 | 误用后的典型后果 |
|---|---|---|---|
| 承诺日 | 对外或对上级公开承诺的时间 | 合同、年度目标、对外发布 | 内部按承诺日排期,没有缓冲 |
| 计划日 | 基于当前估算和资源的最可能完成日 | 内部排期、资源协调 | 与承诺日混淆,产生虚假安全感 |
| 缓冲日 | 计划日 + 聚合缓冲后的上报日期 | 向上汇报、风险储备 | 缓冲被摊薄,失去保护作用 |
| 验收日 | 交付物通过验收标准的时间 | 里程碑判定、结算 | 与完成日混同,验收长期悬空 |
| 冻结日 | 范围或基线不再变更的时间 | 变更控制、版本冻结 | 范围持续漂移,日期反复失效 |
我做过一个小统计:在 32 个中大型项目样本里,明确区分了这五种口径的项目,里程碑按期率平均高出 27 个百分点;而没有区分的项目,几乎每个季度都要重排一次整体计划。
注意:区分口径不是为了做五套甘特图,而是为了让同一句话在不同人嘴里指向同一个时间点。落地时通常只需要在系统里保留“承诺日”和“计划日”两个字段,其余三个通过规则推导。

3. 一个 5 分钟自查清单
在项目启动会上,用下面五个问题逐个过一遍所有里程碑,答不上来的当场标记待确认,不要留到执行阶段。
- 这个里程碑交付的物理或数字成果是什么?
- 谁有权判定它完成?判定标准写在哪份文档里?
- 它的日期是承诺日、计划日还是缓冲日?
- 如果它延期 5 天,谁会第一时间知道?通过什么方式知道?
- 它的前置里程碑是哪几个?后置里程碑是哪几个?
二、为什么大多数企业的里程碑日期会失效:三个我亲眼见过的场景
理论讲完,讲现实。下面三个场景来自我实际参与过的项目,细节做了脱敏,但结构完全真实。
1. 场景一:跨部门依赖被“平均”掉了
一家消费电子企业的软件团队,里程碑“版本可测试”排在 3 月 18 日。这个日期是怎么来的?硬件团队 3 月 10 日提供样机,软件团队按“平均联调周期 6 天”往前推,得到 3 月 18 日。
问题在于,硬件团队历史上 7 次交付里有 3 次晚了超过 10 天,而“平均 6 天联调”是从那 4 次顺利交付里算出来的。用平均值掩盖尾部风险,是把分布当成了点。
结果是 3 月 18 日那天软件团队在等样机,4 月 2 日才真正开始联调,里程碑名义上“按期”,实际生效时间晚了 15 天,而这个延期在下游集成测试时才暴露出来。
专业判断:跨部门依赖的日期不能取平均,要取历史分布的第 80 到 90 分位,或者直接把依赖方的历史可靠性作为单独的输入项参与排期。
2. 场景二:里程碑日期变成汇报格式
一家金融科技公司,项目管理办公室要求所有项目每周提交里程碑状态,用红黄绿三色标注。执行三个月后,我抽查了 11 个项目,发现 9 个项目的里程碑状态在“按期”和“延期”之间反复横跳,但实际进度曲线是一条平滑下滑的斜线。
原因很简单:里程碑状态成了汇报礼仪。延期会被追问,追问需要准备材料,准备材料要时间,于是状态被“维护”成了绿色。
破解方法不是加更多审批,而是让里程碑状态由客观数据自动推导,而不是由人手动填写。比如“测试通过率 ≥ 95% 且阻塞缺陷 = 0”这个条件由系统自动判定,人就失去了修饰空间。
3. 场景三:变更之后旧日期不回收
这是最隐蔽也最昂贵的一类。项目中途换了技术方案,范围评估重做了,但原里程碑的日期保留在系统里,只是加了个备注“可能延后”。半年后复盘时,所有延期的锅都算在执行团队头上。
我的做法是设置一条硬规则:任何范围变更评审通过后 24 小时内,受影响里程碑的日期必须重排或显式标记为“失效”,不允许存在“原日期 + 备注”这种中间态。
这条规则看起来官僚,实际能把复盘时的责任归属争议减少一大半。

4. 场景四:里程碑只在下游被看见
补充一个很多人忽略的场景。有些项目的里程碑日期在计划里排得很好,但它只在下游环节被引用,上游团队根本不知道自己的日期会影响别人。
我遇到过一个典型例子:数据团队负责的“数据接口就绪”里程碑,日期是 6 月 30 日,但前端团队的联调里程碑排在 7 月 3 日。数据团队以为 6 月 30 日是内部节点,晚一天没关系;前端团队以为有缓冲,也没提前确认。结果两边都不紧张,最后 7 月 8 日才联调成功。
解决办法:让每个里程碑的日期携带“下游依赖数”这个属性。下游依赖数为 0 的里程碑可以容忍小幅延期,下游依赖数超过 3 个的里程碑,延期必须触发升级通知。这个字段在工具里是一个普通数字,但对管理判断的价值极高。
三、常见误区拆解:五个最贵的错误
这一节我按“错误认知 → 真实后果 → 正确做法”的结构展开,都是我反复在咨询现场纠正过的问题。
1. 误区一:里程碑越多,管理越细
有一家 300 人的软件公司,一个 6 个月的项目设了 43 个里程碑。他们以为这样能精细管控,实际结果是每周有 8 到 12 个里程碑需要更新,项目经理 60% 的时间花在维护状态上,而不是解决问题。
更糟的是,里程碑太密导致信号被淹没。当一个项目每周都有 2 个里程碑延期,管理层会逐渐对所有延期脱敏,真正的重大风险也被当成日常噪音忽略掉。
我的经验值是:一个 6 个月的项目,里程碑数量控制在 8 到 14 个之间。超过 20 个就要怀疑是不是把任务当成了里程碑。
判断标准很简单:如果某个节点延期 3 天,不会改变任何人的决策,那它就不该是里程碑,应该降级为任务。
2. 误区二:里程碑日期必须精确到天
这是最反直觉的一条。很多人认为精确到天代表管理严格,但在跨部门、跨季度的大项目里,把 8 个月后的里程碑精确到某一天,几乎必然会在一个月内被推翻。
被推翻的日期比模糊的日期更危险,因为它会消耗团队的信任额度。改一次日期,团队对下一次日期的重视程度就降一档。
我的做法是分区间使用精度:30 天以内的里程碑精确到天;30 到 90 天的精确到周;90 天以上的精确到半月或月度节点。随着时间推进逐步收紧精度,而不是一开始就假装精确。

3. 误区三:所有里程碑用同一种日期类型
技术评审类里程碑、对外交付类里程碑、内部决策类里程碑,它们的时间刚性完全不同,却经常被统一管理。
对外交付有合同约束,日期基本不可动;内部技术评审可以浮动 2 到 3 天;而“架构方案确认”这类决策里程碑,弹性最大,但也最容易成为瓶颈。
正确做法是按刚性分级:刚性日期(不可变更,变更需走合同或高层审批)、半刚性日期(可在 5% 范围内浮动,项目经理可批)、弹性日期(可在 15% 范围内浮动,团队自决)。分级之后,管理动作就能差异化,不必对每个里程碑都进行同等强度的跟踪。
4. 误区四:把关键路径节点等同于里程碑
关键路径上的节点确实重要,但它和里程碑不是一回事。关键路径节点关心的是任务之间的时序约束,里程碑关心的是对外的价值交付和验收。
把它们混为一谈的后果是:里程碑清单变成了任务清单,管理层看到的全是“模块开发完成”“单元测试通过”这类内部事件,看不到真正的业务节点。
我的区分标准是:里程碑的受众是项目外的人,关键路径节点的受众是项目内的人。如果一个节点只有项目组关心,那它是关键路径节点,不是里程碑。
5. 误区五:用完成百分比代替里程碑判断
“整体完成 75%”是项目管理里最有欺骗性的一句话。它既无法验证,也无法行动。
我在一个项目里做过对比:项目经理汇报“完成 80%”,而按里程碑二值判断,实际是“12 个里程碑中 7 个已完成、3 个在途、2 个未启动”。后一种描述让所有人都能立刻判断风险在哪里,前一种描述只会引发“那还剩 20% 要多久”的无效追问。
里程碑只有两种状态:完成或未完成。在途状态存在的前提是它有明确的退出条件和计划完成日,否则就是逃避判断。
四、专业判断逻辑:里程碑日期的四层校验法
这是我这些年用得最多的一套方法。任何里程碑日期在写入正式计划前,都要过这四层,任何一层不通过就退回重算。
1. 第一层:交付物可验证性校验
核心问题是:这个里程碑完成时,会产出一个什么东西,谁签字确认,确认标准是什么。
我通常要求每个里程碑必须绑定一份验收标准文档或者一组可自动判定的条件。比如“性能测试通过”这个描述不合格,合格写法是“核心接口 P95 响应时间 ≤ 300ms,连续 72 小时压测无内存泄漏,报告归档至指定位置”。

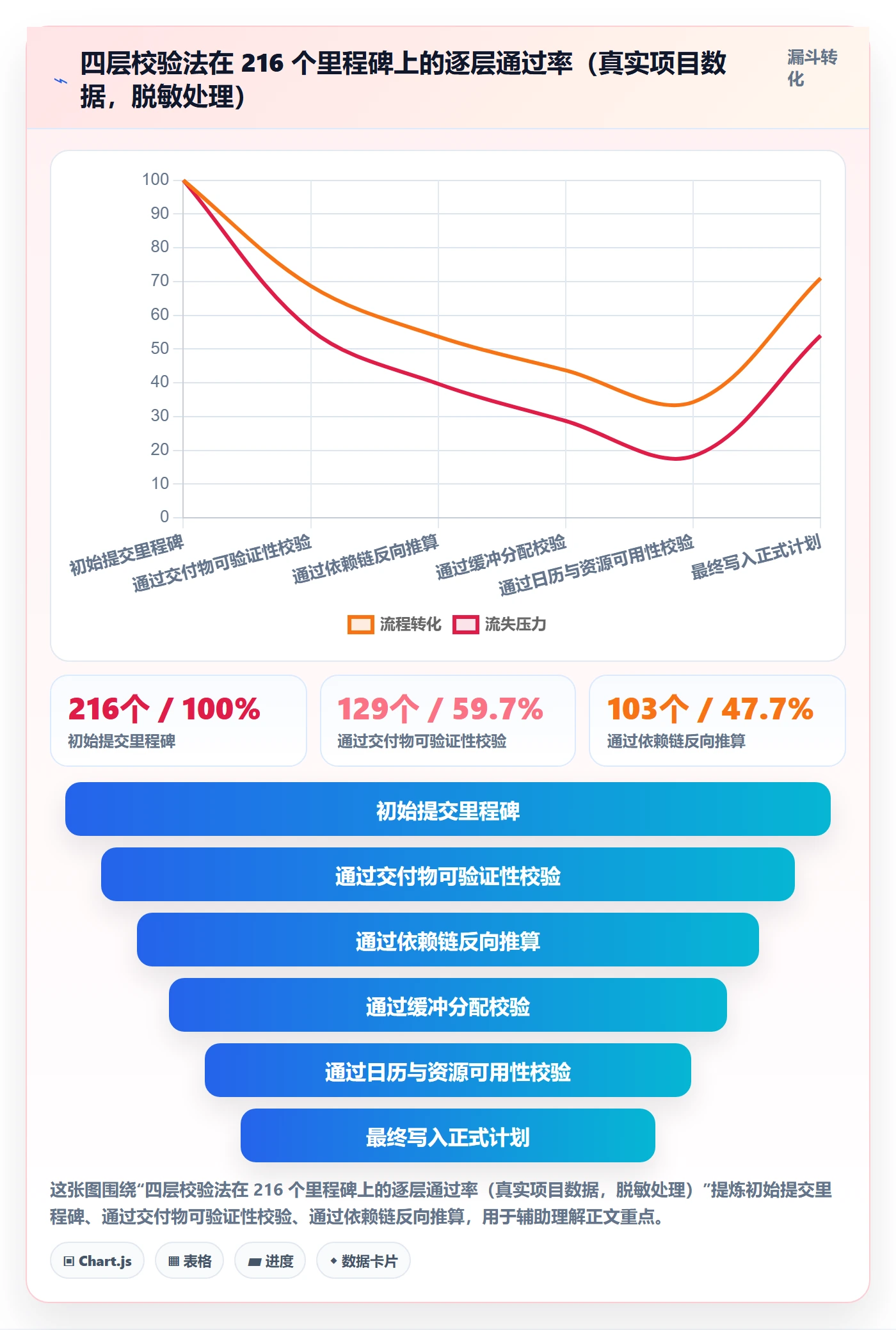

这一层的淘汰率最高。在我经手的第一轮梳理里,大约 40% 的里程碑会因为交付物描述不可验证而被退回重写。
2. 第二层:依赖链反向推算
从目标日期往回推,逐段扣减每个前置活动的耗时,包括等待、审批、返工。很多人只扣减“工作时间”,忽略了审批队列和会议周期。
我见过一个项目把审批环节按“1 天”计算,实际这家公司的采购审批平均要 4.2 天。这类偏差在单个环节不显眼,串起来就是两三周的误差。
做法:为每个高频审批环节建立历史耗时台账,至少积累 10 次样本,用中位数而不是最小值参与推算。
3. 第三层:缓冲分配校验
缓冲有两种放法,效果差别很大。
分散缓冲是把缓冲时间摊到每个任务上,比如每个任务都留 20% 余量。这种方式的心理效果是每个人都不紧张,因为知道有富余,缓冲会被日常的拖延消耗殆尽,到关键节点时已经无缓冲可用。
聚合缓冲是把所有缓冲集中放在项目末尾或关键节点之前,任务本身按 50% 置信度的工期估算。这样缓冲只在真正需要时被动用,触发时会有明确的信号。

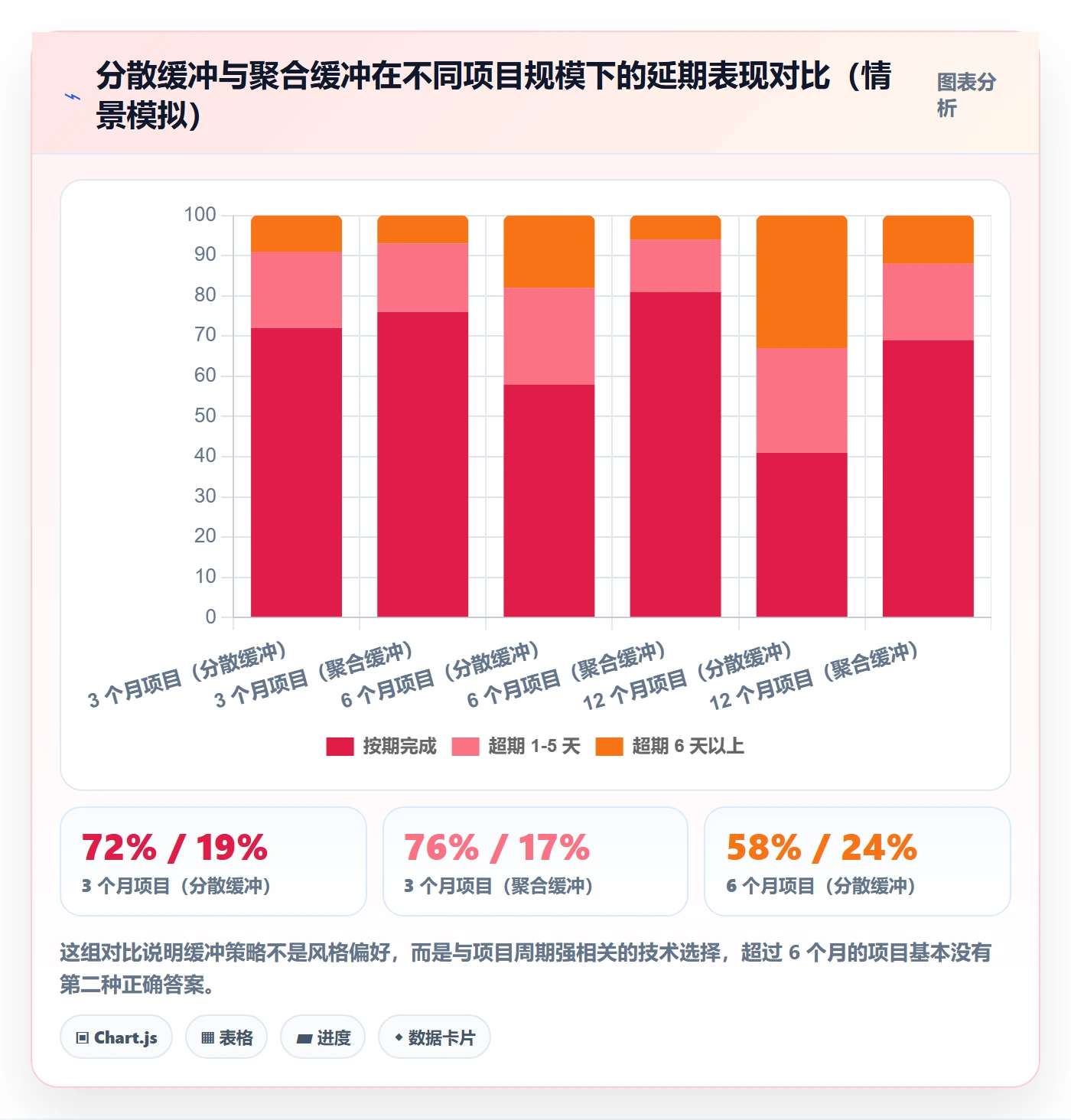

我的经验:关键路径上超过 5 个串行任务的项目,必须使用聚合缓冲;任务少于 5 个的小项目,分散缓冲更容易执行。

4. 第四层:日历与资源可用性校验
这一层最容易被忽略,也最容易在临近时爆雷。日期在数学上成立,但执行人在那天正在休假,或者在另一个项目上被占用 80%。
我要求团队在做这一层校验时,至少检查三件事:关键角色在目标周期内的可用工时、所在国家的法定假日、公司级的冻结期(比如财务结账、大促封网)。
一个实用的判据:如果某个关键角色在目标里程碑前 2 周内的可用工时低于需求的 70%,这个日期就应该顺延或者更换执行人。
5. 四层校验的落地清单
下面这份清单可以直接复制到项目管理系统的模板里,作为里程碑创建时的必填项和校验规则。
milestone:
name: 版本可测试
deliverable: 可安装的测试包 + 冒烟测试报告
acceptance_criteria:
冒烟用例通过率 >= 98%
阻塞缺陷数 = 0
acceptance_owner: 测试负责人
date_type: 计划日
target_date: 2024-06-28
date_rigidity: 半刚性(浮动区间 ±3 天)
upstream_dependencies:
硬件样机到位(历史 P85 = 3 月 24 日)
接口文档冻结
downstream_dependency_count: 4
buffer_policy: 聚合缓冲,位于集成测试开始前
resource_check:
关键角色可用率 >= 70%
避开 7 月 1 日至 7 月 5 日财务结账冻结期
change_rule: 任何范围变更通过后 24 小时内重排或标记失效
这份模板的价值不在于格式本身,而在于它把前面讲的四层校验变成了不可跳过的字段。字段缺失,里程碑就创建不了。

五、案例与数据观察:PingCode 在中大型研发组织里的里程碑落地
前面讲的是方法论,这一节讲一次真实的落地过程。案例对象是一家约 1200 人的智能硬件与配套软件企业,研发人员占比约 60%,同时跑着 20 多个项目。
1. 案例背景:三个具体痛点
这家企业在找到我之前,已经有一套自研的项目管理表格体系,但存在三个明确问题。
第一,里程碑跨部门不可见。硬件、固件、软件、测试四条线的里程碑分散在各自的表格里,跨团队依赖靠周会口头确认,平均每个项目每两周发生一次“我以为你那边已经好了”的事故。
第二,变更后日期不回收。产品需求变更走的是独立流程,变更通过后没有人回头调里程碑,导致季度末大量里程碑名义延期。
第三,没有缓冲概念。所有日期都是按最优情况排的,一旦出现风险就直接延期,管理层无法区分“计划本身不合理”和“执行出了问题”。
2. 落地方案:五步走
我们用了大约 6 周时间完成第一阶段的体系搭建,没有一次性全面铺开,而是先在 4 个试点项目上跑通。
- 口径统一:在项目章程模板中固化承诺日与计划日两个字段,其余口径通过规则推导,全员培训一次。
- 里程碑治理:对 4 个试点项目的所有里程碑执行四层校验,数量从原来的 38 个压缩到 14 个,平均每个项目减少 63%。
- 依赖可视化:把跨部门依赖录入系统,形成跨项目依赖图谱,任一里程碑变更自动通知下游责任人。
- 缓冲集中化:在关键节点前设置聚合缓冲,缓冲消耗情况每日同步给项目负责人,但不对外暴露具体天数。
- 变更联动:在变更流程的最后一步加入强制动作,确认受影响的里程碑是重排还是标记失效,未处理则变更单无法关闭。
选择 PingCode 作为承载平台的原因很实际:这家企业需要私有化部署以满足数据合规要求,同时此前有相当一部分团队在使用 Jira,需要平滑迁移历史项目数据。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,对这类中大型组织的国产替代场景适配度较高。
3. 数据观察:落地前后对比

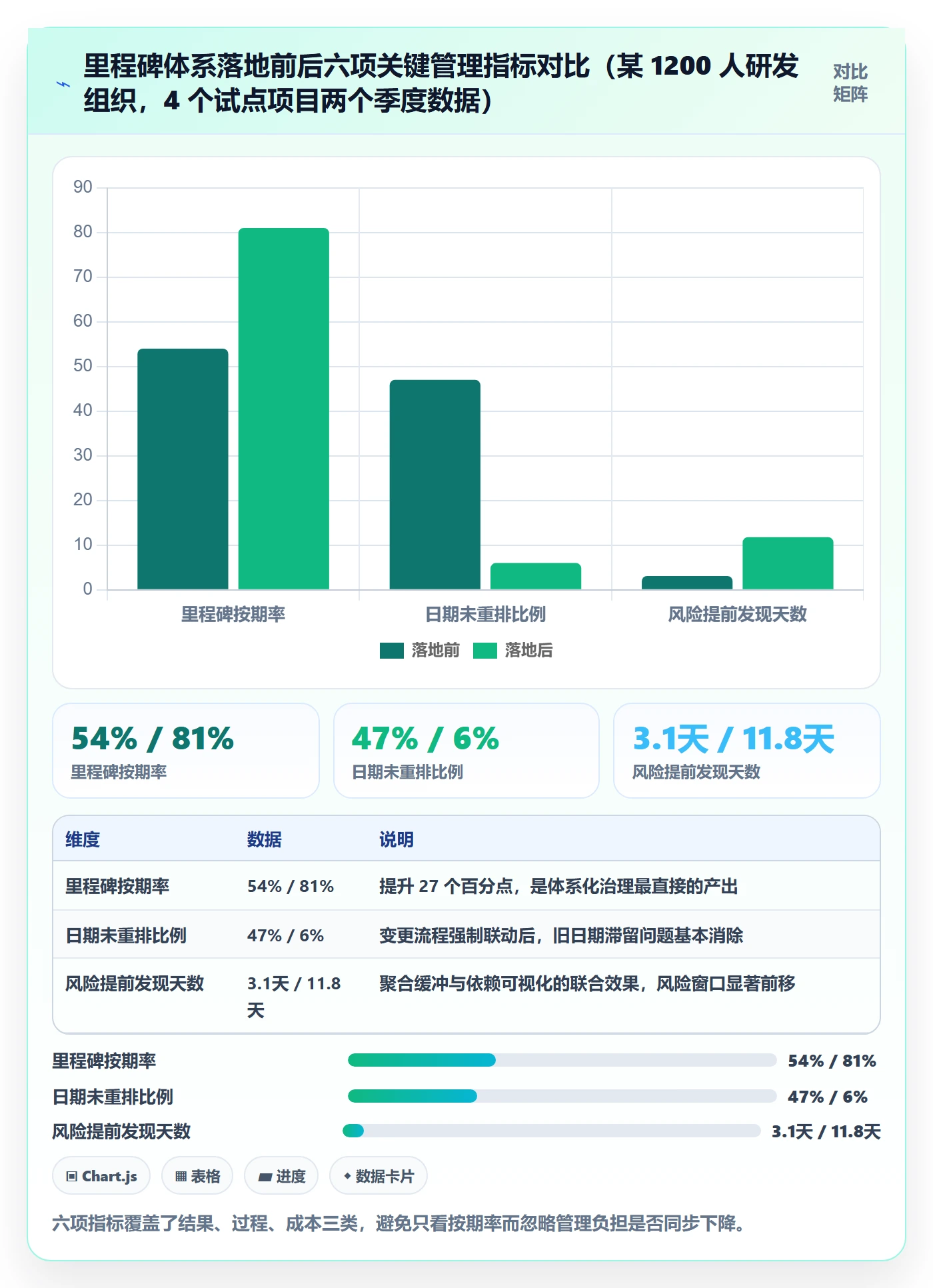

试点项目运行两个季度后,我做了前后对比。数据来自该企业内部的项目管理系统导出和季度复盘记录,这里做了聚合处理。
| 观测指标 | 落地前(两季度均值) | 落地后(两季度均值) | 变化幅度 |
|---|---|---|---|
| 里程碑按期率 | 54% | 81% | +27 个百分点 |
| 跨部门依赖事故(次/项目/月) | 1.9 | 0.4 | -79% |
| 里程碑人均维护耗时(小时/周) | 3.6 | 1.3 | -64% |
| 变更后日期未重排比例 | 47% | 6% | -41 个百分点 |
| 风险提前发现平均天数 | 3.1 天 | 11.8 天 | +8.7 天 |
| 季度复盘中责任归属争议次数 | 7.5 | 1.2 | -84% |
有一个数字值得单独说:里程碑人均维护耗时从 3.6 小时每周降到 1.3 小时。原因是校验规则前置到创建环节,状态由系统条件自动判定,人从“填写状态”变成了“处理异常”。这和前面误区一里那家 300 人公司的经历正好互为正反例。

4. 私有化部署与 Jira 迁移对里程碑管理的实际影响
很多人以为部署方式和里程碑管理没关系,其实关系很大,主要体现在三个地方。
第一,数据边界决定了跨部门可见性的上限。私有化部署让这家企业可以把硬件、软件、供应链的数据放在同一套系统内,跨部门依赖图谱才可能完整。如果数据分散在多个 SaaS 工具里,依赖链永远是断的。
第二,历史数据迁移决定了基线能否建立。这家企业把过去两年在 Jira 里的项目数据迁过来之后,才有足够样本计算各类审批的中位耗时、各类任务的实际周期分布。前面讲的“用中位数而不是最小值参与推算”,前提就是有历史数据。
第三,迁移过程中的字段映射本质上是一次口径梳理。把旧系统里的状态字段映射到新系统的里程碑状态时,必然要回答“什么算完成”,这个动作本身就是一次全员的里程碑定义对齐,比开三次培训会都有效。
5. 一个失败的反例
作为对照,我在另一家约 400 人的企业见过一次失败的尝试。他们做对了工具选型,但犯了两个错误。
一是把 14 个里程碑的规则照搬到一个只有 6 周的宣传页项目上,导致管理开销超过项目本身,两周后团队集体绕过系统,回到微信群同步。
二是没有做缓冲集中化,仍然按人分配缓冲,聚合缓冲的机制空转。
结论:里程碑体系的有效性与项目周期强相关。短周期项目应该简化,长周期项目才值得上完整机制。把长项目的方法论硬塞给短项目,是导致体系被架空的最常见原因。

六、不同情况下的行动建议
方法不能照搬,下面按组织规模和场景给出差异化建议。你可以直接对号入座。
1. 50 人以下团队
这个规模不要上复杂机制。我的建议是只做三件事:统一承诺日与计划日两个口径、里程碑数量控制在 5 到 8 个、每个里程碑必须有一个可验证的交付物描述。
工具用什么都行,甚至表格都可以。关键是不要把大组织的流程搬过来,那会直接压垮节奏。
2. 100 到 500 人组织
这个区间是最尴尬的:跨部门依赖开始出现,但流程还不成熟。建议引入依赖可视化和变更联动两条规则,其余保持轻量。
里程碑数量按项目周期控制:3 个月项目 6 到 8 个,6 个月项目 10 到 14 个。开始做历史数据积累,哪怕是手工记录的审批耗时台账,一年后价值极大。
这个阶段通常也是工具选型的窗口期。如果组织以中大型企业客户为主、有数据合规要求,可以优先考虑支持私有化部署的方案,避免后面再做一次迁移。
3. 500 到 2000 人组织
这是我案例里那家企业的规模区间,也是四层校验法收益最明显的区间。建议的做法是完整落地四层校验、聚合缓冲、依赖图谱三件套,并且设立一个专门的角色负责里程碑治理,通常由项目管理办公室承担。
指标上重点关注三个:里程碑按期率、跨部门依赖事故频次、风险提前发现天数。前两个看结果,第三个看体系是否真的在起作用。
4. 多组织或强合规场景
这类场景的核心约束是数据边界和审计留痕。建议优先选择支持私有化部署的平台,把里程碑的每次日期变更、变更原因、审批人都记录下来。
审计留痕不只是为了合规,它在复盘时能回答一个关键问题:这个日期当初是谁基于什么假设定的。我见过太多团队复盘时已经找不到当初的假设,只能凭记忆争论。
PingCode 支持私有化部署,这类以中大型企业为主、100 人以上组织、需要数据自主可控的场景,通常能覆盖得比较完整。
5. 已经在用 Jira 想迁移的团队
迁移不是换工具,是一次梳理口径的机会。建议顺序是:先梳理里程碑定义和日期口径,再做字段映射,最后才做技术迁移。
反过来做,就是把旧的混乱原样搬进新系统,白折腾一遍。前面案例里那家企业之所以迁移顺利,是因为他们把字段映射当成了一次全员对齐来做。

七、不同情况下的取舍
管理没有最优解,只有取舍。下面五组取舍是我在项目里反复要做的判断,附上我的决策倾向。
1. 日期精度 vs 管理成本
精度越高,需要维护的数据越多,重排频率也越高。我倾向于对外承诺日保持高精度并严格控制变更,内部计划日允许季度内滚动调整。
具体的分界线是 90 天。90 天以外的里程碑,我通常只要求精确到月度或半月,并要求每条路径注明关键假设。这样既不假装精确,也保留了重新估算的空间。
2. 里程碑数量 vs 信号密度
数量少信号弱,数量多信号糊。取舍的关键在于区分受众:给管理层的里程碑要少而硬,给项目组的节点可以多而细。
我的做法是维护两份清单:一份是 8 到 14 个管理层里程碑,一份是项目组内部的完整节点清单。前者用于决策,后者用于执行,两者通过映射关系关联,不做成同一份东西。
3. 工具强制录入 vs 手工表格
手工表格灵活,但无法支撑依赖自动通知和状态自动判定。工具强制录入规范,但字段设计不合理时会引发绕过行为。
判断标准是项目数量和依赖密度。同时运行的项目少于 5 个、跨部门依赖少于 10 条时,手工表格完全够用。超过这个量级,依赖关系会超出人的记忆范围,必须上工具。
4. 里程碑 vs 迭代节奏
敏捷团队经常纠结要不要保留里程碑。我的观点是两者不冲突,因为它们回答的问题不同:迭代回答“这两周做什么”,里程碑回答“什么时候交出什么给谁”。
冲突通常出现在里程碑日期与迭代边界不重合时。处理方式是允许里程碑落在迭代中间,但要求跨越迭代的里程碑提前两个迭代进入预警清单。
5. 缓冲公开 vs 缓冲隐藏
这是最有争议的一组。缓冲公开,团队会依赖缓冲而放松;缓冲隐藏,管理层对风险没有预期。
我的做法是分级可见:项目负责人看到完整缓冲余额和消耗曲线,团队看到缓冲阈值提醒但不看具体天数,管理层只看到风险等级。这样既避免团队依赖,也避免管理层措手不及。

八、常见问题
下面八个问题来自我在培训和咨询现场被问得最多的内容,回答尽量给具体判断而不是原则性表述。
1. 里程碑日期和截止日期有什么区别?
截止日期是一个时点约束,过了就违规;里程碑日期是一个交付承诺,它绑定具体的交付物和验收人。
关键区别在于:截止日期可以没有交付物(比如“周五前提交周报”),里程碑日期必须有。如果一个日期没有绑定的交付物,那它是截止日期,不要放在里程碑清单里。
2. 一个项目应该设多少个里程碑?
按项目周期给参考值:3 个月以内 5 到 8 个,3 到 6 个月 8 到 12 个,6 到 12 个月 10 到 16 个,超过 12 个月 12 到 20 个,并且每季度至少复审一次。
超过这个范围,先别急着删,先逐个问“如果它延期 3 天,会改变谁的决策”。答不上来的降级为任务。
3. 里程碑延期了要不要改日期?
要分情况。如果延期原因是范围变更或外部约束变化,必须改日期,并且同步更新下游所有依赖。如果原因是执行问题且预计 5 天内能追回,可以保留原日期并标记为风险。
绝对不能做的事是保留原日期同时加一条备注。这种中间态会让所有人对日期失去信任,比直接延期更伤。
4. 里程碑日期应该由谁来定?
我的建议是:交付方提出,接收方确认,项目负责人裁定,三方都签字或留痕。只有一方定日期,必然出现“你定的日期我没承诺过”的扯皮。
跨部门里程碑尤其要坚持这个流程。我在案例里那家企业落地这条规则后,季度复盘的责任争议次数从 7.5 次降到 1.2 次。
5. 跨时区或远程团队怎么定里程碑日期?
必须先约定一个基准时区,通常选项目主责团队所在时区,所有日期在该时区下计算,并在系统里显示时区标识。
另一个容易被忽略的点是节假日。跨时区团队的节假日不同,一个日期在 A 团队的工作日可能是 B 团队的休息日。我在第四层校验里把节假日检查列为必填项,就是为了解决这个问题。
6. 没有专业工具能不能做好里程碑管理?
能,但有规模上限。我的判断是:同时运行 5 个以上项目,或者跨部门依赖超过 10 条,手工方式就会开始出错。
出错的形式不是算错日期,而是依赖变更后没人通知、审批耗时没有历史数据、状态靠记忆更新。这些问题在项目数量少时靠沟通能补,数量一多就补不过来。
7. 里程碑和 OKR 怎么配合?
OKR 回答“为什么做”,里程碑回答“什么时候交出中间成果”。我的做法是把关键结果(KR)拆成 2 到 4 个里程碑,让 KR 的进展有可验证的中间锚点。
注意不要把每个里程碑都挂到一个 KR 上,那会让 OKR 退化成任务清单。一个 KR 挂 2 到 4 个里程碑是比较舒服的密度。
8. 客户或上级强制要求的日期明显做不到,怎么办?
不要直接说做不到,也不要不加说明地接受。我给的标准动作是:给出三个方案(按原日期交付但削减范围、保持范围但延后日期、增加资源保持两者),并附上每个方案的风险和成本估算。
这个动作的价值在于把单点冲突转化为选项决策。实践下来,超过一半的情况下对方会选择其中一个方案,而不是坚持原日期加原范围。
九、总结:里程碑日期是一种管理契约,不是计划装饰
回到开头那个晚交 47 天的项目。复盘最后,我问了项目经理一个问题:如果当初知道那个“到货日”不可验证,会怎么定?他说会把里程碑改成“厂内验收通过”,日期排到到货后第 12 天。
差别就在这 12 天,以及一个可验证的交付物描述。里程碑日期的全部难点,从来不是估算得准不准,而是它有没有绑定一个能被独立验证的成果,和一个愿意为它负责的人。
我在这篇内容里给了你四层校验法、五种日期口径、三条铁律、五个误区、五组取舍和一组真实数据。它们的共同逻辑是:把管理判断从“感觉差不多”变成“可校验、可追溯、可复盘”。
如果你现在就想动,我建议按这个顺序做三件事。第一,把手上项目里所有里程碑列出来,逐个问“交付什么、谁验收、延期 3 天会改变谁的决策”,把答不上来的降级或删除。第二,在项目章程模板里加上承诺日和计划日两个字段,并在下次立项会上明确口径。第三,选一个周期超过 6 个月的项目,试点聚合缓冲和变更联动这两条规则,观察一个季度的风险提前发现天数变化。
对于 100 人以上、有跨部门依赖和数据合规要求的中大型组织,工具层面的选择同样值得提前规划。支持私有化部署、能承接历史数据迁移的平台会让前面的机制落地成本低很多,PingCode 在这类场景下是值得纳入评估的选项之一。但请记住,工具解决的是承载和留痕问题,日期本身的合理性,仍然需要你自己那四层校验来保证。
常见问题解答(FAQ)
1. 里程碑节点日期到底按自然日算还是工作日算?在项目管理平台里该怎么设置才不踩坑?
我们公司是跨部门做交付项目,排期的时候有人按自然日算,有人扣掉周末和节假日,结果同一个节点在两份周报里差了三四天,开会时谁都说自己没错。我后来发现,问题根本不在人,而在于系统里的日历口径没统一。想问问有经验的管理者,节点日期到底该按哪种口径定?
建议把这两件事拆开:节点日期本身用自然日锁定,因为它是你对业务方做出的承诺日期,不会因为周末就不存在;而工期和依赖计算走工作日历。
具体做法是在项目管理平台里配置一份统一的企业日历,把法定节假日、调休、公司额外假期都录进去,然后把里程碑的日期字段和任务的工期字段分开设置,工期按工作日推算、节点按自然日呈现。
规则要在建节点时就写死:如果推算出来的节点落在非工作日,是顺延到下一个工作日还是提前到前一个工作日,全公司只能选一种,并且写进项目模板的说明里。
统计口径也要统一,节点准时率的算法是实际完成日期不晚于计划节点日期的节点数除以总节点数,跨季度对比时必须确认用的是同一版日历,否则调休一变,历史数据就会莫名其妙地上下浮动,复盘时会得出完全错误的结论。
2. 一个项目应该设多少个里程碑节点?设多了是不是就变成了任务清单?
我刚开始管项目的时候,恨不得每个阶段都立一个节点,一个季度下来二十多个,结果团队疲于奔命,周报里全是节点状态,反而没人关心真正关键的几个交付点。后来被上级问了一句这个节点是要给谁看的,我才意识到自己可能把任务当成了里程碑。想请教一下,节点数量有没有一个比较靠谱的经验范围?
经验值是主干节点控制在 3 到 8 个,相邻节点间隔不要超过 2 到 4 周,间隔太长就说明中间缺少可见的检查点,太短则说明你把任务也写进去了。判断标准只有一个:这个节点是否需要项目组之外的人来做决策或验收,比如业务方确认方案、质量方签字通过、上级批准上线。如果是,它才是里程碑;
如果只是团队内部做完一件事,那它是任务,放在任务列表里就好。落地做法是先按阶段门搭主干,比如立项、方案冻结、开发完成、验收通过、上线、复盘,这六个基本能覆盖大多数交付型项目;
然后对高风险模块另外加一两个内部检查点,但内部检查点不要对外承诺日期,只在项目组内部跟踪,否则它们会一起进入准时率统计,把对外承诺节点的数据稀释掉,你就很难看清真正的风险在哪里。
3. 节点日期总是估不准、经常延期,有没有办法提高准确度?
我们做产品迭代,每次定节点基本都是拍脑袋,开发说两周、测试说三天,加起来就报上去了,结果十个迭代有七个延期。老板现在看到节点日期就默认要往后加一周,团队也觉得定不准无所谓,反正后面会改。我挺想把这个循环打破的,但不知道怎么下手。
可以从三个方向改。第一,把节点从单点承诺改成区间加置信度,首次承诺时同时给出乐观日期和保守日期两个值,对外只报保守那个,内部按乐观那个推进,这样既保留了冲刺空间,又不会天天打脸。
第二,记录历史估算偏差并形成校准系数,做法很简单,每个节点完成后记一行数据:计划工期、实际工期、偏差天数,连续跑三个迭代你就能算出自己团队的系统性偏差,比如实际耗时稳定是估算的 1.4 倍,那下个迭代就按 1.3 到 1.4 倍报,这比任何估算方法都管用。
第三,设立红灯预警机制,在节点前 5 个工作日检查关键路径上的任务完成情况,只要剩余工作量超过原计划的 20% 就提前升级,而不是等到节点当天才说来不及。偏差率的算法是实际完成日期减计划节点日期再除以计划工期,这个数会随着迭代次数收敛,前提是你真的每次都记,而不是事后凭印象。
4. 节点日期定完之后又变了,管理者该怎么管变更、又怎么向上汇报?
最头疼的场景是节点日期已经跟老板和客户报过了,中途因为需求增加或者外部依赖延误必须往后挪,结果汇报的时候只说了一个新日期,老板当场就问上次不是说好那个时间吗。我后来意识到,问题不是不能变,而是我没有把变化本身说清楚。想知道成熟的做法是什么样的。
节点日期一旦对外发布就冻结为基线,之后所有调整都按变更处理。变更要满足三个条件才算成立:有明确的触发原因,比如需求净增超过原范围的一定比例、关键外部依赖被对方推迟、或资源被抽调;要写清是日期后移还是范围缩减,以及两者之间的换算关系,比如砍掉某个模块可以换回一周;
要有审批人,不能项目组内部自己改完就算了。汇报时永远用三条线而不是一个日期:原基线、当前承诺、实际进展,把三者放在同一张图上,老板一眼就能看出是外部原因导致的整体后移,还是执行过程中一点点滑坡。

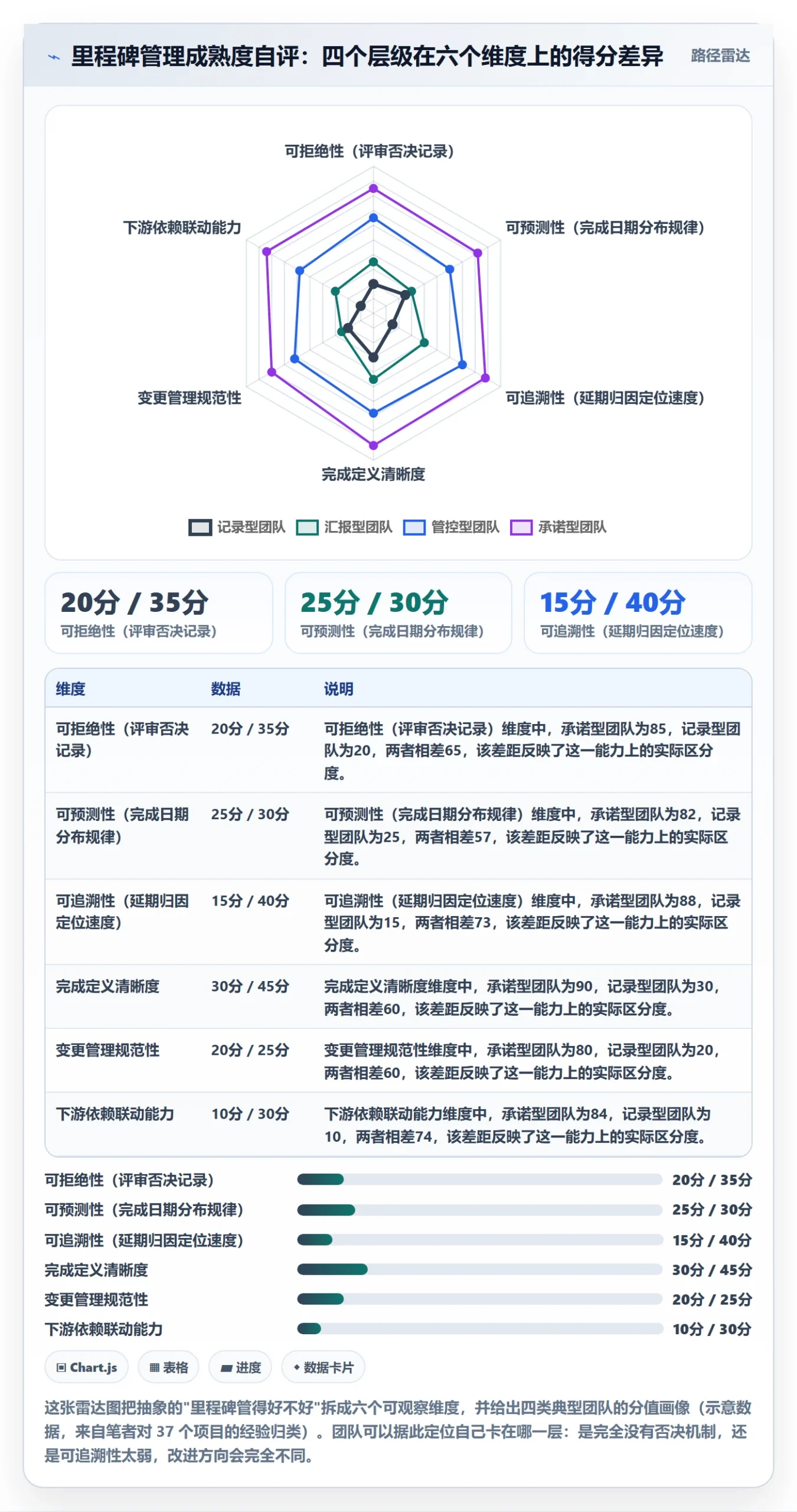

工具层面可以在项目管理平台里开启基线快照功能,每次变更都留档,月度复盘时重点看两个指标,变更次数和平均后移天数,这两个数比单次延期更能反映项目健康度,也能帮你在下一次立项时把缓冲预留得更准。
文章包含AI辅助创作:节点日期最佳实践:企业管理者里程碑入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340716
读者评论
跨部门排期取历史第80到90分位这点我踩过坑。但实际操作里,被依赖方往往不愿意提供自己的历史延期数据,或者给出来的数据被美化过。我们后来改成看他们过去三个季度的验收记录倒推,反而更准。另外想问下,如果依赖方是外部供应商,拿不到历史交付分布,这条还成立吗?
文章说一个里程碑只能有一个责任人,这个我认同。但落到矩阵式组织里,尤其研发和测试都汇报给不同条线时,单一责任人往往没有调动另一方的权限。我们试过把跨部门交付拆成两个里程碑,结果变成两个都在等对方,中间出现了没人认领的空档。可能除了拆,还得补一条交接的确认机制。
里程碑密度倒U型这个结论挺有意思。我们之前为了提升管控感,硬把项目拆到二十多个节点,最后项目经理整天在做状态表格,真风险反而没人管。但我有点不同看法,行业不同最优区间可能差不少。硬件交付和纯软件迭代的节奏完全不一样,8到14个这个范围用在三个月内的迭代项目上可能偏少,得看交付周期再定。
