很多管理层的“里程碑看板”其实只回答了一个问题:这个节点现在是绿的还是红的。但真正决定项目成败的,往往是另一个问题,这个颜色的判断依据是什么,谁在什么时间必须因此做决定。我见过一个 380 人的研发组织,季度初的里程碑全部标绿,季度末一次性延期 7 个节点,平均延期 19 天;复盘时发现,其中 5 个节点在标绿的那一周,关键依赖根本没有确认到位。问题不在执行团队不努力,而在于里程碑状态被当成了一种“汇报装饰”,而不是一种“决策信号”。
这篇内容我会把里程碑节点状态的全流程拆开讲:状态怎么定义、证据怎么挂、失真怎么发生、误区有哪些、判断逻辑是什么、不同规模组织该怎么落地、以及在哪些地方必须做取舍。
一、先给结论:里程碑状态的本质是决策信号,不是进度装饰
1. 三条核心结论
我早期做项目管理时走过最大的弯路,是把里程碑状态等同于“进度条的颜色”:完成 70% 标黄,完成 90% 标绿。这套逻辑在 30 人团队里勉强能跑,一旦组织超过 100 人、跨 3 个以上团队协作,就会迅速失效。失效的原因不是团队不配合,而是这套定义的信息密度太低,它无法回答管理层真正关心的问题。
结论一:里程碑状态描述的是“能否按期达成”的可信度,而不是“已经做了多少”。这两件事经常背离。一个完成度 90% 的节点,如果剩下的 10% 卡在第三方接口联调上,它的真实风险可能高于一个完成度 40% 但路径清晰的节点。
结论二:每一个状态都必须绑定可验证的证据。没有产物的状态等于情绪表达。状态之所以会在一层层传递中失真,根本原因就是每一层都在用自己的感受覆盖上一层的证据。
结论三:状态的价值不在展示,而在触发决策。一个红色的里程碑如果没有对应的“谁在什么时间做什么决定”,它只是一个更响亮的警报,而不是管理动作。
把这三条结论落到数据上的差距非常直观。我在一个 380 人研发组织的样本里,对比了“只看完成度百分比”和“四层判定模型”两种做法对里程碑风险的识别能力,结论并不意外,但幅度比我想象的大。

2. 五种标准状态的定义
状态数量不是越多越好。我试过 7 种状态,结果是一线填不明白、管理层看不过来。最终稳定下来的方案是 5 种,其中“已完成”还区分了“验收通过”和“有条件完成”。下面是可直接落地的定义表。
| 状态 | 判定条件 | 必须附带的证据 | 允许停留时长 | 触发动作 |
|---|---|---|---|---|
| 未开始 | 距起始日大于 5 个工作日,前置依赖已确认就绪 | 责任人、验收标准、前置依赖清单已确认 | 至起始日当天 | 无 |
| 按计划进行 | 关键路径无偏差,依赖全部就绪,无未关闭的高等级风险 | 最近一次交付物评审记录 + 依赖确认记录 | 不超过 2 个更新周期 | 无 |
| 存在风险 | 已出现偏差,但仍有可执行的追赶方案 | 偏差量、追赶方案、责任人、预计恢复日期 | 不超过 1 个更新周期 | 项目经理 24 小时内升级到项目集 |
| 已阻塞 | 关键依赖缺失、关键资源不可用,团队无法自行解决 | 阻塞项、影响面、需要的具体决策事项 | 不超过 3 个工作日 | 管理层 48 小时内给出决策 |
| 已完成 | 交付物通过预设验收标准,且验收人签字确认 | 验收记录、产物链接、遗留问题清单 | 不适用 | 归档,并自动解锁下游里程碑依赖 |
3. 证据门槛:没有证据的状态一律降级
我在这套流程里加过一条看起来有点“强硬”的规则:如果状态缺少规定证据,系统自动把状态降一级。比如“按计划进行”没有依赖确认记录,就自动变成“存在风险”。这条规则上线第一个月被投诉了十几次,但第三个月之后,状态数据的可信度发生了质变,因为所有人都知道,填一个没有证据的绿色,代价比标一个黄色更高。
这条规则的底层逻辑是:状态的可信度来自举证成本,而不是填报意愿。当说谎比说实话更麻烦时,数据自然会变准。后面我会展开讲怎么在工具里把这条规则自动化,而不是靠人盯人。
二、真实场景:里程碑状态是怎么在传递中失真的
1. 一个 200 人研发组织的季度复盘现场
2023 年,我参与过一个 200 人规模研发组织的季度复盘。季度初的里程碑看板上,12 个里程碑里 11 个是绿色,1 个黄色。季度末的实际结果是:4 个按期,6 个延期 10 到 25 天,2 个直接改变了范围。
复盘会上,项目管理办公室的同事很委屈:每周都在收集状态,团队报的确实是绿色。研发负责人也很委屈:第三方接口没给沙箱环境,这事早就说过。管理层更委屈:我每周看到的是绿色的看板,你们现在告诉我早就知道有问题?
问题的核心不是谁撒谎,而是状态信息在传递链条上被逐层过滤掉了。执行层说的“有问题”是一个口语化的模糊信号,项目经理记录的“待跟进”是一个中性词,周报里的“依赖方响应较慢”是一句客套话,到管理层眼里就只剩下一个绿色圆点。

2. 失真发生在四个环节
把上面这个案例拆开,失真发生在四个可以分别治理的环节。
- 采集环节:缺少结构化字段。阻塞原因、影响范围、所需决策写在自由文本里,无法统计、无法聚合、无法做趋势判断。
- 上报环节:缺少上报动机。如果上报风险被默认为“能力不足”,一线就会倾向拖延,直到无法掩盖才上报。
- 汇总环节:缺少统一口径。不同项目经理对“黄色”的理解不同,有人指进度落后 3 天,有人指需求可能变更,汇总后信息不可比。
- 决策环节:缺少决策请求。状态更新只描述问题,不写“我需要谁在什么时候决定什么”,导致风险看到了但推不动。
这四个环节里,最容易被忽略但影响最大的是第四个。我做过一个小实验:让同一批项目在状态更新中强制填写“所需决策事项”字段,其他规则不变。结果在接下来的两个月里,里程碑的平均决策等待时间从 5.2 个工作日下降到 1.9 个工作日,而状态准确率本身只提升了 6 个百分点。也就是说,很多“状态不准”的问题,本质是“决策路径不通”的问题。
3. 管理层看的和管理层该看的,不是同一件事

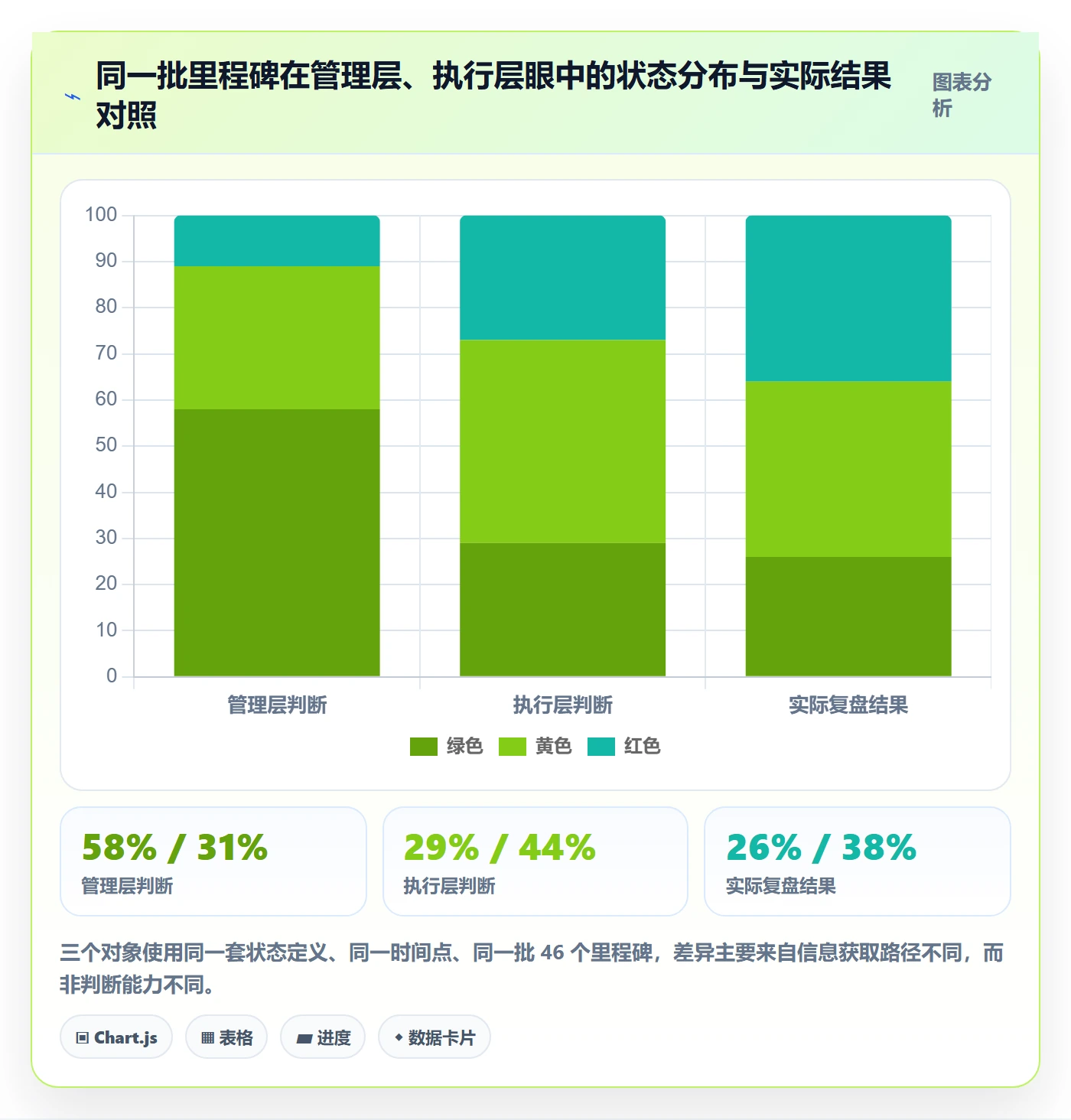

我曾经让一个组织做过一次盲测:把同一批里程碑的现状分别给管理层和执行层看,让两边独立判断状态,再和最终实际结果做对照。结果差异非常明显。

4. 为什么中大型组织更容易失真
50 人以下的团队,失真成本很低,因为创始人或技术负责人通常直接参与关键节点,口头沟通就能补上信息缺口。一旦人数超过 100 人,尤其是跨 3 个以上团队、存在多项目并行时,失真会变成系统性现象。
- 信息节点变多:每增加一个传递层级,状态信息就会经过一次主观过滤。
- 责任边界变模糊:跨团队依赖的归属不清,谁都不认为自己是阻塞的责任人。
- 评价机制反向激励:如果红色被等同于“管理不力”,报表上的红色就会自然消失。
- 工具承载不足:用表格或即时通讯工具管理状态,无法强制字段、无法留痕、无法自动升级。
这也是为什么我在中大型组织里,几乎不再推荐用表格管理里程碑状态。不是表格不好,而是表格无法承载“证据门槛”和“自动升级”这两条关键规则。
三、五个高频误区:为什么你的里程碑状态没人信
1. 误区一:用完成度百分比代替状态
完成度百分比的最大问题是它看起来精确,实际上高度主观。不同人对“接口开发完成 80%”的理解可能相差 3 天工作量。更麻烦的是,百分比会掩盖风险结构:一个 90% 完成的节点,如果剩余 10% 需要外部审批,它的风险等级远高于一个 50% 完成但路径清晰的节点。
我建议的处理方式是:保留完成度作为参考信息,但状态判定必须走独立的判定规则。完成度可以人工估,状态必须依据证据。
2. 误区二:只有红黄绿,没有变更痕迹
很多组织的看板只能看到“现在是什么颜色”,看不到“什么时候变的、为什么变的、谁改的”。这带来一个严重后果:无法区分“一直很差”和“刚刚变差”。前者需要调整计划,后者需要立刻介入,两种管理动作完全不同。
我的做法是给每个状态变化强制记录三条信息:变更时间、变更原因、变更依据。这三条信息积累两个季度之后,会变成非常有价值的组织资产,你能看到哪些类型的里程碑最容易从绿变红,从而在规划阶段就做出预防。
3. 误区三:把里程碑等同于交付日期
里程碑不是日期,是一个有明确验收标准的成果节点。如果把里程碑仅仅理解为“某天要交东西”,就会自然衍生出两种坏行为:一是为了赶日期降低验收标准,二是把日期往后挪来“保持绿色”。
正确的定义方式应该包含四要素:可验证的交付物、明确的验收标准、明确的验收人、明确的依赖关系。缺少任何一项,这个里程碑就无法被可靠地判定状态。
4. 误区四:状态由项目经理单点维护
这是我见过最常见的结构性问题。项目经理一个人维护十几个里程碑的状态,结果只有两种:要么他变成一个信息瓶颈,状态更新滞后;要么他凭感觉填,状态失去可信度。
更合理的分工是:交付物负责人提供证据,项目经理校验完整性,平台自动判定状态。人负责举证,机器负责判断。这样既避免了主观偏差,也把项目经理从重复劳动中解放出来,去做真正需要判断力的协调工作。
5. 误区五:状态更新频率越高越好

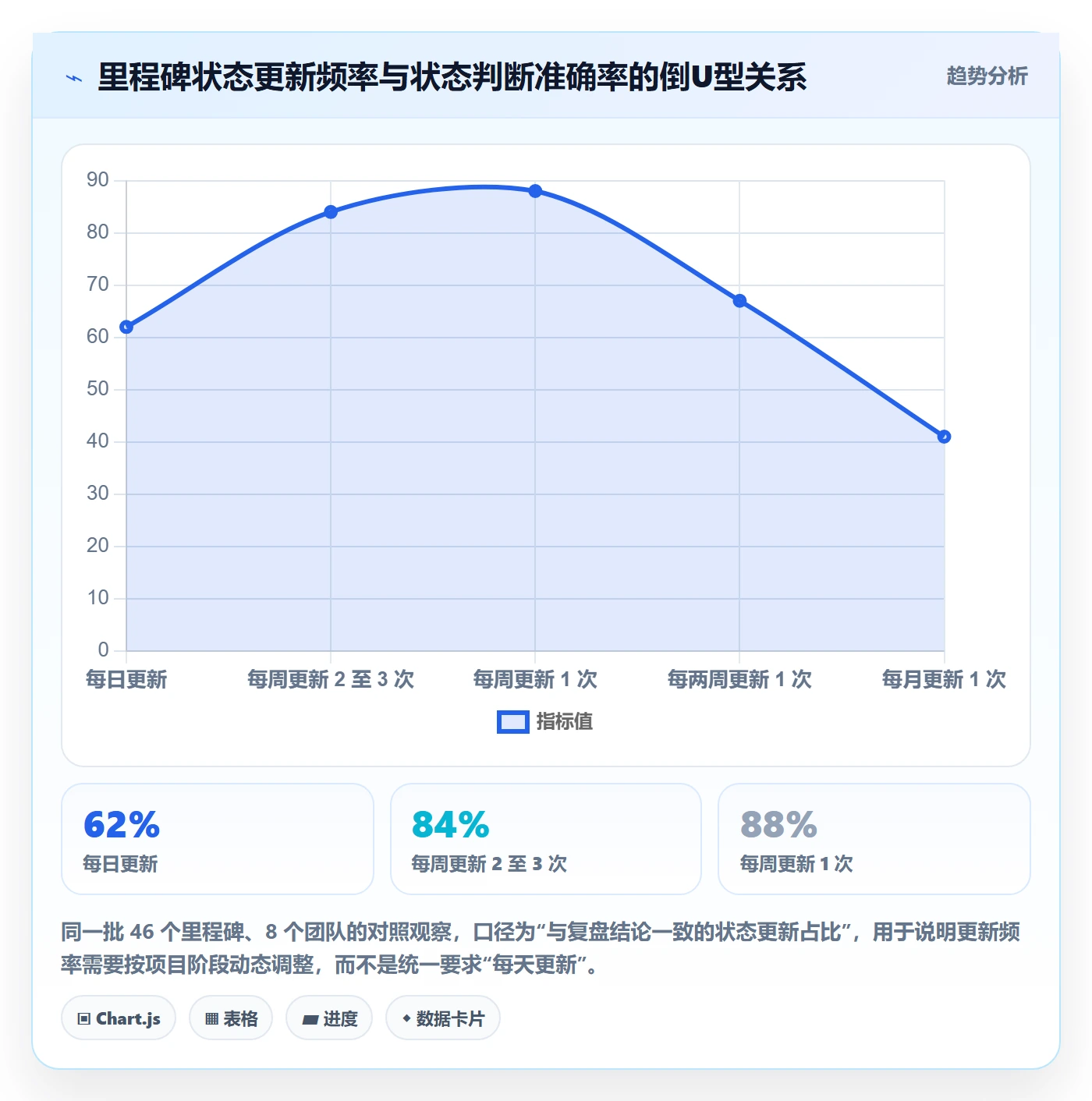

这条误区最反常识,但数据很明确。我对 8 个团队、46 个里程碑做过一次更新频率与状态准确率的对照,结果是一条明显的倒 U 型曲线。

我的建议是按阶段设定频率:里程碑处于“按计划进行”时每周一次即可;进入“存在风险”或距离截止日 10 天以内时,提升到每周两到三次;进入“已阻塞”状态则按事件驱动,随时更新。统一要求每天更新,只会制造大量无意义的数据噪音。
四、专业判断逻辑:里程碑状态的四层判定模型
1. 第一层:交付物层,有没有可验证的产物
这是最基础的一层,也是最容易被跳过的一层。判断逻辑很简单:如果把验收人换成一个不了解项目背景的人,他能凭现有产物判断这个里程碑是否完成吗?如果不能,说明交付物定义不够具体。
实操上,我要求每个里程碑至少挂一个“可点开的产物链接”,可以是测试报告、设计文档、上线记录、验收签字单。这一条看起来简单,但它能把大量模糊的“基本完成”过滤掉。
2. 第二层:依赖层,外部输入是否就绪
在 380 人规模的组织里,跨团队依赖是里程碑失约的第一大类原因。所以依赖必须被显式建模,而不是写在备注里。我的做法是给每个里程碑维护一份“依赖清单”,每一项依赖都指定责任人和确认时间,未确认的依赖自动标记为风险项。
3. 第三层:风险层,剩余不确定性有多大
风险层的判断不是问“有没有风险”,所有项目都有风险。要问的是三个更具体的问题:剩余工作量与剩余时间的比值是多少?关键人员是否被多项目争抢?是否存在未验证的技术方案或未获批的审批?
我把这三个问题做成三个量化字段,加权后形成一个“风险指数”。这个指数不直接决定状态,但会在状态判定中作为一票否决项,风险指数超过阈值时,里程碑不允许标绿。
4. 第四层:决策层,需要谁在什么时候做什么决定
这是整个模型里最被低估的一层,也是我反复强调的一层。每个非绿色状态都必须回答三个问题:
- 需要谁做决定?(具体到角色或姓名,不是“上级领导”)
- 需要在什么时间之前决定?(具体日期,不是“尽快”)
- 决定的内容是什么?(是追加资源、调整范围、延后日期,还是接受风险)
当这三个问题被强制填写后,里程碑状态就从一个“观察指标”变成了一个“管理流程”。这是我认为整套方法里最容易见效、也最少被认真执行的一步。
5. 状态可信度与“状态熵”
我用一个内部概念来衡量状态质量:状态熵。它的定义是“状态标签与实际最终结果的偏离程度”。偏离越大,熵越高,说明这套状态体系已经失去预测能力,需要重建而不是继续修补。

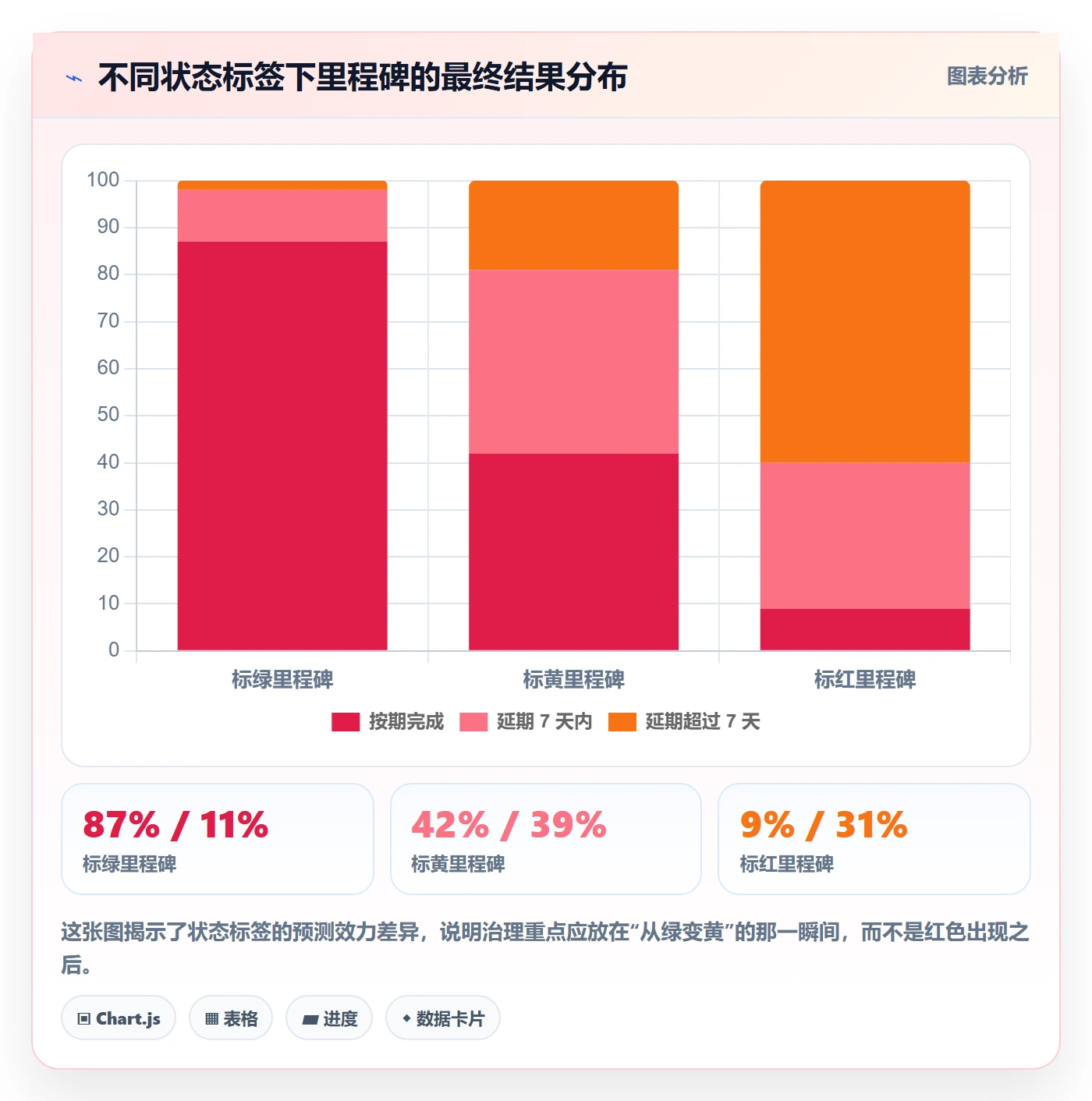

下面这组数据来自前面提到的 46 个里程碑样本,它直接说明了一件事:黄色的真实含义远比大多数人想象的更严重。

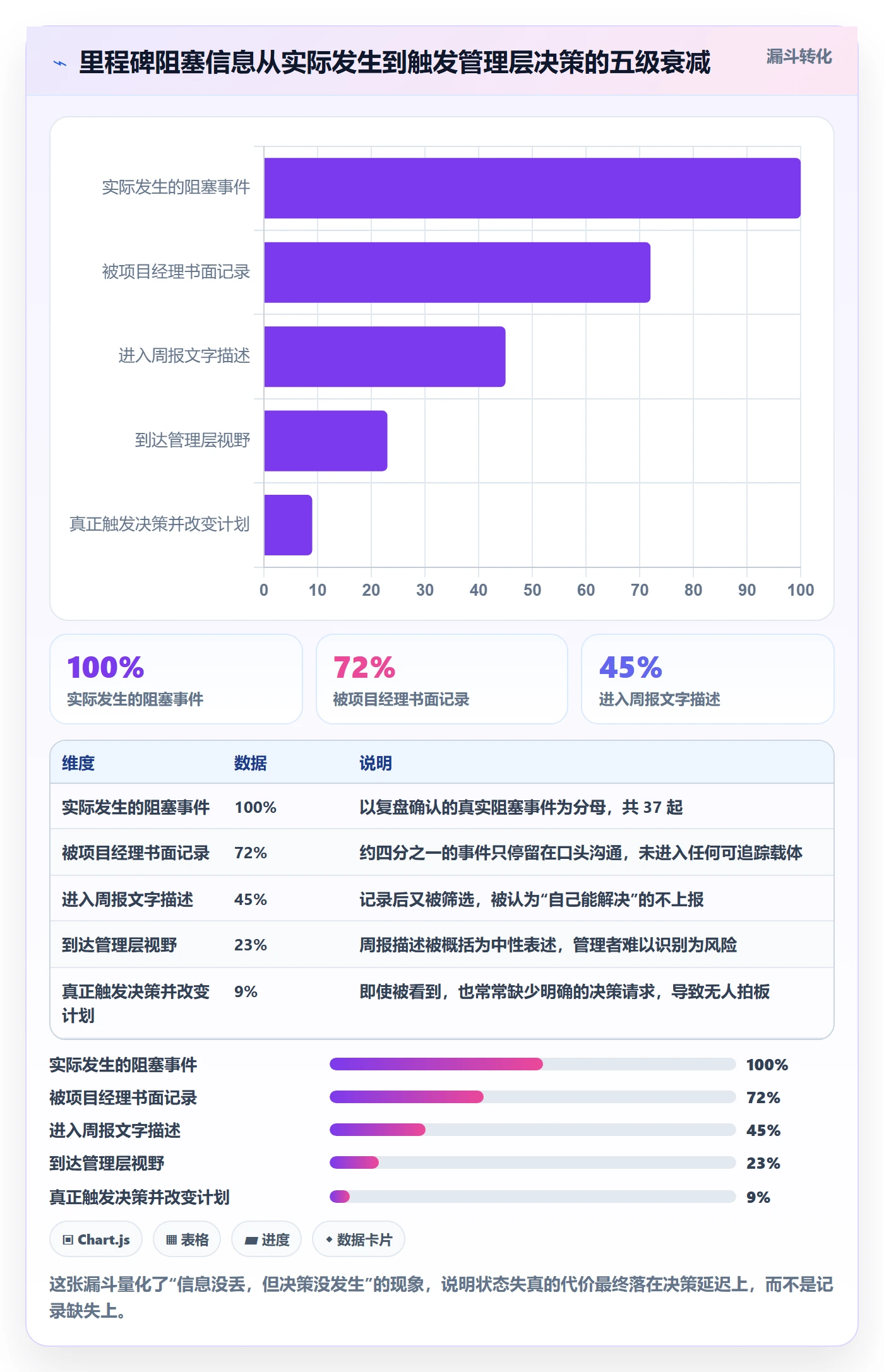

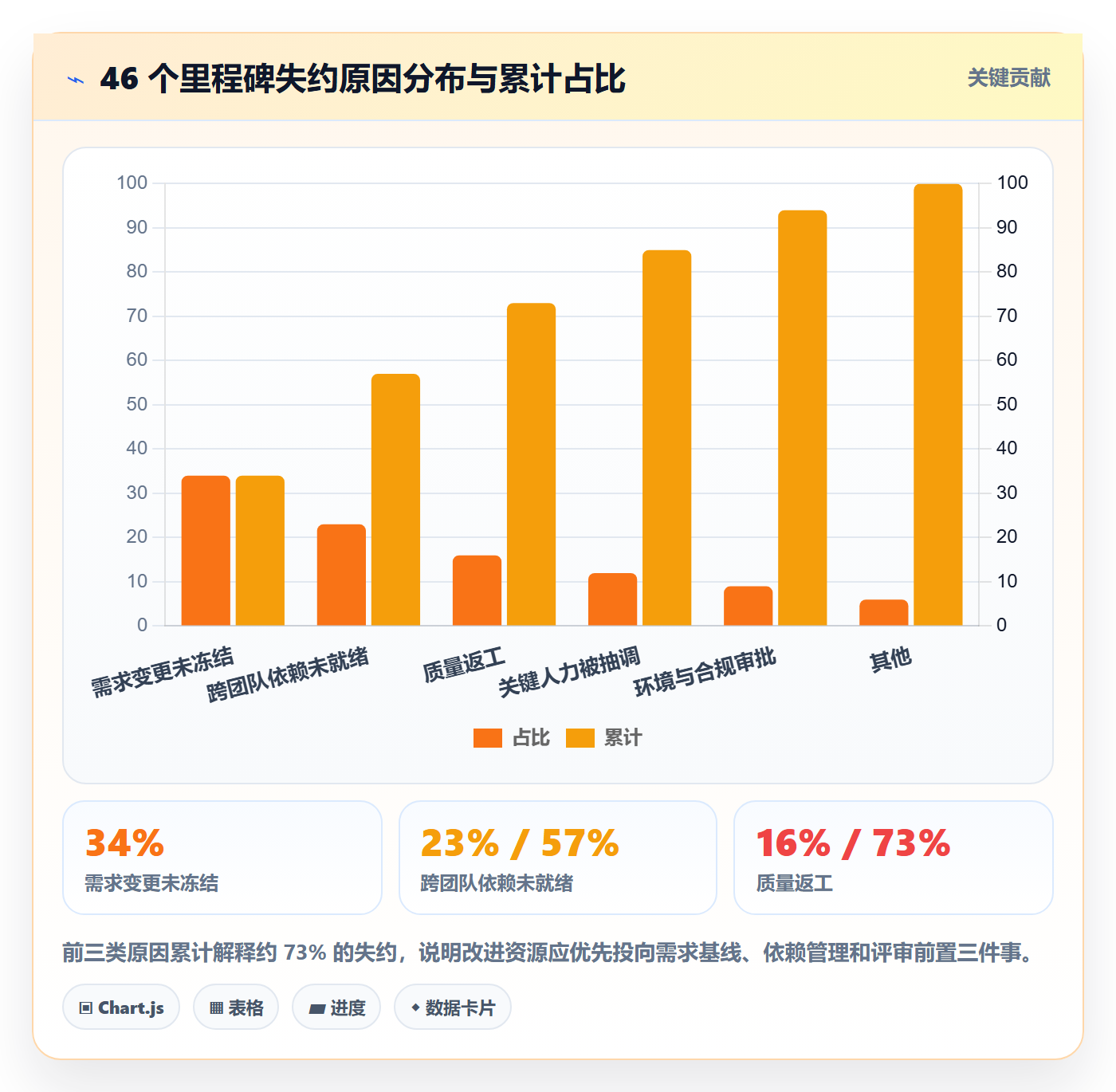

还有一个值得关注的发现:在失约的里程碑里,原因的分布高度集中。下面这张帕累托图可以帮助你把有限的改进精力放在最有效的方向上。

五、案例与数据观察:在一个 380 人研发组织里跑通全流程
1. 背景与约束
这家组织大约 380 人,研发占 260 人,分 9 个研发团队,同时运行 3 个项目集、约 40 个并行里程碑。约束条件有三条:一是数据不能出内网,必须私有化部署;二是此前长期使用 Jira,历史数据和字段体系需要平滑承接;三是管理层不接受“先上线再慢慢优化”,要求上线第一个月就能看到可用的状态视图。
这三条约束叠加,实际上把可选方案压缩得很窄:既要支持私有化部署,又要有成熟的里程碑和依赖建模能力,还要能承接既有工作流。我们最终选择用 PingCode 承载这套流程,原因不是功能清单最长,而是它的项目集、里程碑、依赖关系和工作流自动化这几块能连成一条链路,不需要靠大量二次开发补齐。
2. 为什么最终选了 PingCode 承载
我是一个比较挑工具的人,选型阶段列了 27 项判断条件,最后收敛到 6 项关键项。下面是我当时实际使用的评估要点,供参考。
| 评估维度 | 具体要求 | 为什么这一项是硬条件 |
|---|---|---|
| 部署方式 | 支持私有化部署,数据留在内网 | 该组织有明确的数据合规要求,SaaS 方案在选型第一阶段就被排除 |
| 迁移能力 | 支持从 Jira 平滑迁移,字段与工作流可映射 | 9 个团队的工作流差异较大,重新建流程的阻力远高于迁移 |
| 里程碑建模 | 里程碑可挂交付物、验收标准、依赖关系 | 四层判定模型的落地前提,缺一项就得靠外部表格补 |
| 自动化规则 | 可配置状态判定与自动升级规则 | “证据缺失自动降级”这条规则必须由系统执行,人工执行必然走样 |
| 跨项目视图 | 支持项目集层级的里程碑汇总与依赖穿透 | 管理层需要的是跨项目视角,单项目看板解决不了资源冲突问题 |
| 留痕与审计 | 状态变更全量留痕,可追溯到人、时间、原因 | 状态熵分析和后续复盘都依赖这份数据 |
需要说明的是,PingCode 主要面向中大型企业以及 100 人以上的组织,产品能力偏重研发全流程和项目集管理。如果你的团队只有 20 人,用它可能会觉得偏重,这是取舍问题,后面我会单独讲。
3. 从 Jira 迁移过来的状态模型怎么落地
迁移阶段我做了一件在很多人看来“多余”的事:没有把老的字段一对一搬过来,而是先重新定义了里程碑状态模型,再做字段映射。因为老系统里的“状态”字段混用了进度、健康度、审批状态三种含义,直接迁移会把这团混乱原封不动带进新系统。
实际迁移分了四步:
- 字段语义梳理:把老系统里 14 个与状态相关的自定义字段拆解为“进度类”“健康度类”“审批类”三类,只保留第三类的审批语义。
- 状态模型重建:按前面的五种状态重建判定规则,并为每个状态配置必填证据字段。
- 历史数据降级迁移:历史里程碑的状态统一标记为“历史归档”,不参与新模型的自动判定,避免脏数据污染统计口径。
- 试点团队验证:先选 2 个团队试点 4 周,验证状态判定规则的准确性,再推广到其余 7 个团队。
整个迁移实际投入约 41 人天,其中历史数据清洗占了 11 人天,是单项最耗时的部分。如果重来一次,我会把试点周期从 4 周压缩到 2 周,因为真正的规则问题在前两周就会全部暴露。
4. 状态自动化的配置示例
这套流程能跑起来的关键,是把“证据门槛”和“自动升级”写成机器可执行的规则。下面是我当时配置的规则骨架,做了脱敏处理,可以直接作为设计参考。
milestone_status_rule:
milestone: "M3 – 支付网关联调完成"
evidence_required:
artifact: "联调测试报告"
owner: "测试负责人"
must_be: "signed"
artifact: "接口清单冻结版本"
owner: "架构组"
must_be: "baselined"
artifact: "三方渠道沙箱环境确认单"
owner: "外部对接人"
must_be: "confirmed"
dependency_gate:
"上游账户系统灰度发布完成"
"风控规则审批通过"
auto_status:
when: "任一 artifact 缺失 且 距截止日
then: "status = 存在风险"
when: "任一 dependency 未确认 且 距截止日
then: "status = 已阻塞"
when: "全部 evidence 齐备 且 全部 dependency 已确认 且 风险指数
then: "status = 按计划进行"
downgrade_rule:
when: "状态为按计划进行 但 证据字段有空缺"
then: "status 自动降一级 并 通知项目经理"
escalation:
when: "status = 已阻塞 持续 > 3 个工作日"
then: "自动升级至项目集负责人 并 生成决策请求单"
decision_required:
fields: ["决策人", "决策截止时间", "决策选项"]
required_when: "status != 按计划进行"
其中我认为最有价值的是 downgrade_rule 和 decision_required 这两段。前者保证了状态数据的下限,后者保证了状态更新的出口是决策而不是沉默。

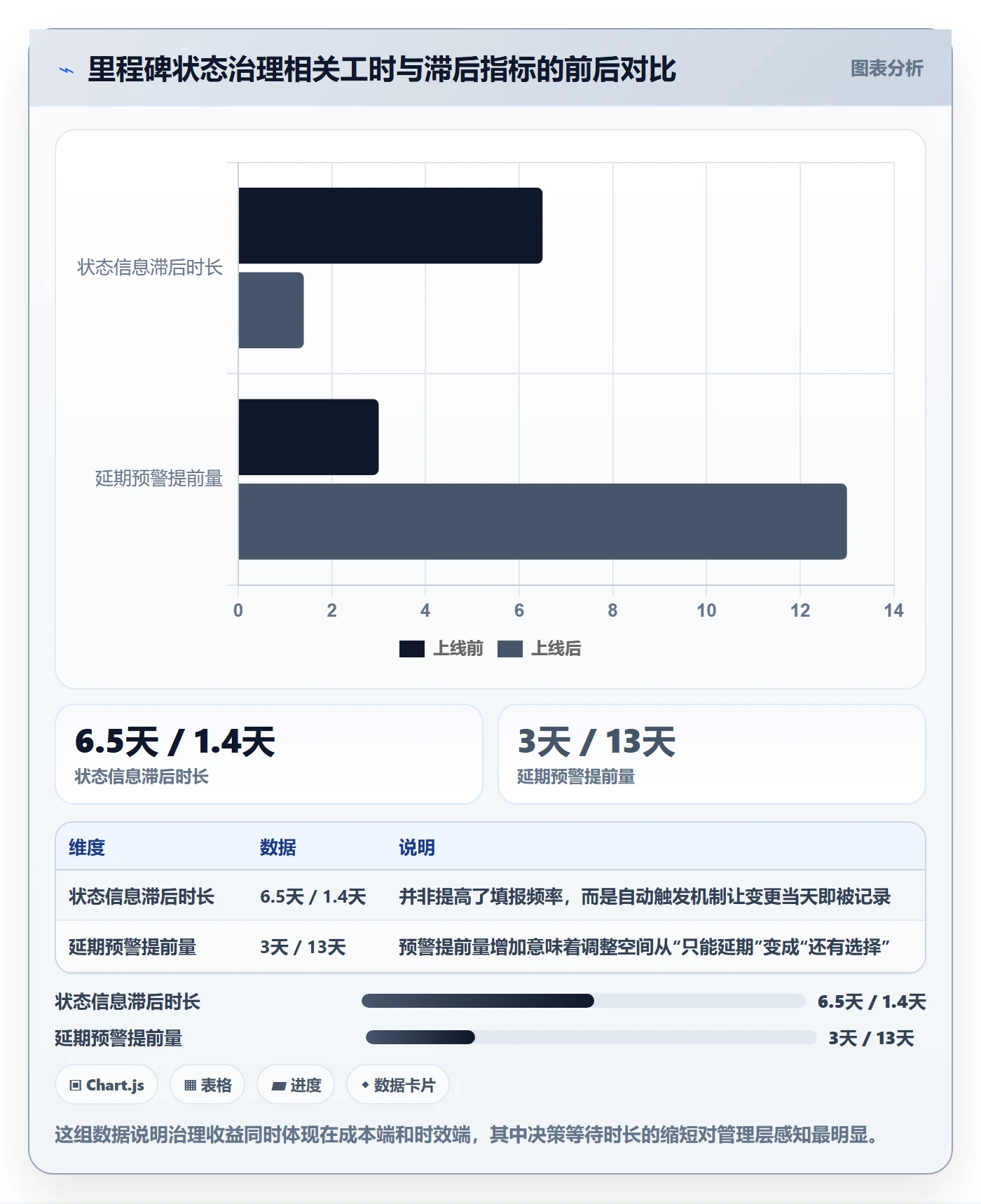

5. 12 周后的数据观察

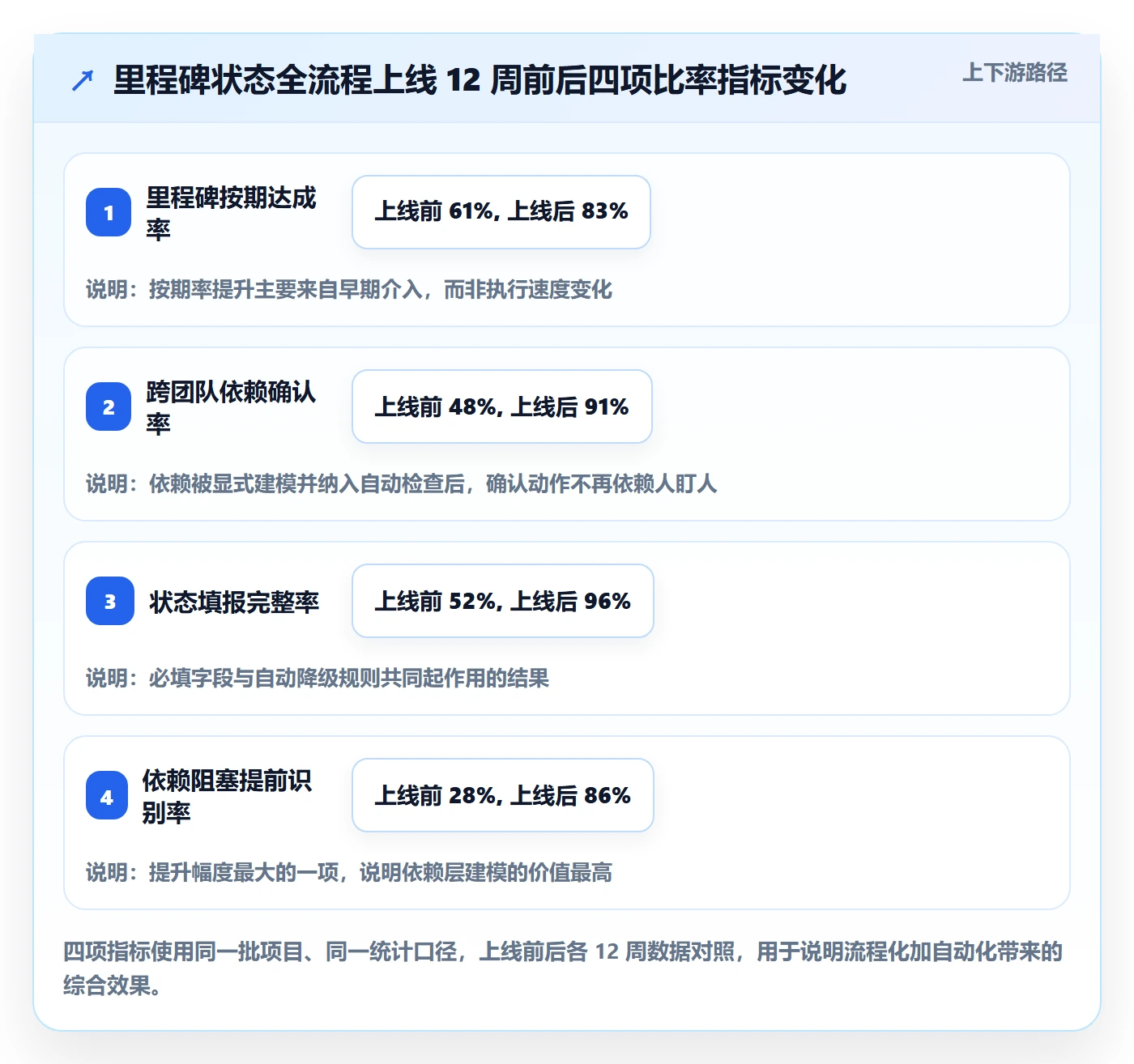

上线满 12 周后,我们做了第一次完整复盘。以下数据是同一批项目在实施前后的对照,口径保持一致。


有一个数字我想单独提一下:上线后,标黄里程碑的比例从 12% 上升到 31%,标绿比例从 76% 下降到 54%。很多管理者看到这个变化会紧张,我当时的判断恰恰相反,这说明状态终于开始说真话了。三个月后,这批黄色里程碑里约六成通过调整回到了正常轨道。
六、不同情况下的行动建议
1. 50 人以下团队:先把判定规则说清楚,别急着上工具
在这个规模,工具不是瓶颈。我建议的动作是:用一页纸写清五种状态的判定条件,指定一个唯一的里程碑责任人,每周固定一次 30 分钟的状态评审。不需要自动化,也不需要复杂的证据体系,因为团队小、沟通成本低,口头同步就足够补位。
唯一需要坚持的是“状态必须落在书面”。哪怕只是一个共享文档,也比只在会上说一遍要好,因为记忆会失真,而记录不会。
2. 100 至 500 人组织:这是流程化和平台化收益最大的区间
这个区间是失真成本急剧上升、但管理复杂度还没有失控的阶段,也是投入产出比最高的阶段。建议动作分三步:
- 先用 2 周时间统一状态定义和证据标准,形成一份不超过 3 页的规范文档。
- 选择一个支持里程碑、依赖、自动化规则和跨项目视图的平台承载,把规范变成系统规则而不是会议纪律。
- 先试点 2 个团队、跑满 4 周,再逐步推广,避免一次性全量切换带来的抵触。
我在这个规模的组织里通常建议优先考虑国产化的平台方案,一是数据合规和私有化部署的需求更常见,二是从 Jira 迁移过来的情况较多,需要平滑承接存量数据和习惯。PingCode 在这个场景里是比较常见的选择,它支持私有化部署,也提供了从 Jira 迁移过来的路径,对正在做国产替代的中大型组织来说切换成本相对可控。
3. 500 人以上或多项目集:状态治理要上升到项目集层面
到这个规模,单项目的里程碑状态已经不够用了,真正稀缺的是跨项目的资源冲突视图和依赖穿透能力。我建议在这个阶段做三件事:建立项目集级别的里程碑健康度指数、建立跨项目依赖登记与仲裁机制、把状态数据接入经营分析口径。
同时要警惕一个陷阱:指标体系越复杂,可解释性越差。项目集层面的健康度指标最好控制在 5 个以内,每个指标都能用一句话说清计算方式,否则管理层看不懂、一线不认同,最后变成没人信的摆设。
4. 强监管行业:把合规证据链嵌进状态定义
在金融、医疗、政务类项目里,里程碑状态必须把合规审批作为一等公民。我的做法是在依赖层里单独辟出“合规类依赖”,这类依赖未完成的里程碑不允许标绿,无论进度多快。因为合规风险的特点是“事后无法弥补”,用进度换合规是典型的负期望决策。
5. 正在做国产替代或工具迁移的组织:先理模型,再迁数据
迁移项目最容易犯的错误,是把老系统的问题一起搬过来。我的建议顺序是:先花一到两周重建状态模型,再做字段映射,最后迁移数据,并且历史数据做降级处理,不参与新模型的自动判定。这样能避免旧的口径污染新的统计。
七、不同情况下的取舍
1. 粒度与维护成本的取舍
里程碑颗粒度越细,可见性越好,但维护成本也越高。我的经验阈值是:单个项目在任意时间点上“开放状态的里程碑”不超过 12 个。超过这个数量,项目经理的注意力会被稀释,状态质量必然下降。
判断颗粒度是否合适,可以用一个简单的测试:如果一个里程碑的延期不需要任何人调整计划,说明它太细;如果它的延期会导致三个以上团队同时返工,说明它太粗。
2. 自动化与灵活性的取舍
自动化规则的代价是灵活性。强规则会让某些特殊情况被误判为风险,需要人工干预。我的取法是“判定自动化、例外可申述”:系统自动给出状态判定,但允许项目经理提交带原因的例外申请,并且例外全部留痕。这样既保住了数据下限,也留出了处理特殊情况的通道。
3. 透明度与心理安全感的取舍
这是最难的一组取舍。状态越透明,风险暴露越早,但如果组织把红色等同于追责,透明就会反过来杀死数据质量。我在这家组织的做法是把状态指标和管理者考核脱钩,考核“风险暴露后多快响应”,而不是考核“出现了多少红色”。这条改变之后,黄色的数量上升了,但延期的严重程度明显下降。

4. 自研与采购的取舍
自研的吸引力在于完全贴合流程,但代价是长期维护成本被严重低估。我见过一个 150 人团队自研里程碑系统,第一年投入约 60 人天,第三年累计投入超过 400 人天,主要用于字段扩展、权限调整和迁移兼容。我的判断标准是:如果状态管理不是你的核心业务能力,就不要自研。把工程资源放在产品上,回报更高。
5. 私有化部署与 SaaS 的取舍
私有化部署的优势是数据可控、可深度集成、长期成本可预测,代价是初始部署和后续升级需要内部资源。中大型组织、有明确数据合规要求、且已有较成熟运维能力的团队,更适合私有化。人员分散、迭代节奏快、没有专职运维的小团队,SaaS 的边际成本更低。
八、常见问题答疑
1. 里程碑状态多久更新一次合适?
不要设一个全局统一的频率,而是按状态和剩余时间动态调整。处于“按计划进行”且距截止日超过 15 天时,每周一次足够;进入“存在风险”后提升到每周两到三次;距离截止日 10 天以内,建议每周三次;进入“已阻塞”状态改为事件驱动,随时更新。前面那张倒 U 型曲线已经说明,频率不是越高越好。
2. 绿黄红三色够用吗?要不要增加更多状态?
三色不够,但也不需要七种。我的建议是五种:未开始、按计划进行、存在风险、已阻塞、已完成。三色的问题是缺少对“需要外部介入”的区分,黄色和红色都表示有问题,但只有红色才需要管理层立即决策。加上“已阻塞”这一档,管理动作才有明确的触发点。
3. 管理层要不要看到具体任务?
不需要,而且不应该。管理层需要的是三个层次的信息:里程碑状态及趋势、阻塞项和所需决策、跨项目的资源冲突。具体任务层级的信息会淹没关键信号。我通常建议管理层视图控制在两屏以内,只呈现“需要你决策”的部分。
4. 状态造假怎么防?
靠道德约束防不住,靠机制可以。三个机制最有效:一是证据门槛,没有产物的状态自动降级;二是自动留痕,每次状态变更都记录人、时间、原因;三是结果对照,定期比对历史状态与最终结果,把“状态熵”高的团队单独辅导。第三条尤其重要,因为它把状态质量和团队能力发展关联起来,而不是和惩罚关联起来。
5. 小团队需要这套流程吗?
需要核心逻辑,不需要完整形式。小团队至少要保留三件事:清晰的状态定义、唯一的里程碑责任人、以及“非绿色状态必须附带所需决策”的要求。自动化、依赖建模、项目集视图这些可以等到规模上来之后再补。
九、把里程碑状态变成决策仪表盘:下一步做什么
1. 我的三个独特判断
第一,里程碑状态治理的真正瓶颈不是数据采集,而是决策路径。在我做的对照实验里,强制填写“所需决策事项”这一项动作,带来的效果超过了其他所有优化措施的总和。如果只能改一件事,就改这件。
第二,黄色比红色更值得管理层关注。数据显示,标黄的里程碑最终有近六成延期,但大多数管理注意力都集中在红色上。真正的高回报动作发生在“从绿变黄”的那一刻,而不是“变红”之后。
第三,状态可信度的提升来自提高说谎成本,而不是提高填报意愿。证据门槛加自动降级这条看起来不近人情的规则,是整套流程里最有效的单点改进。

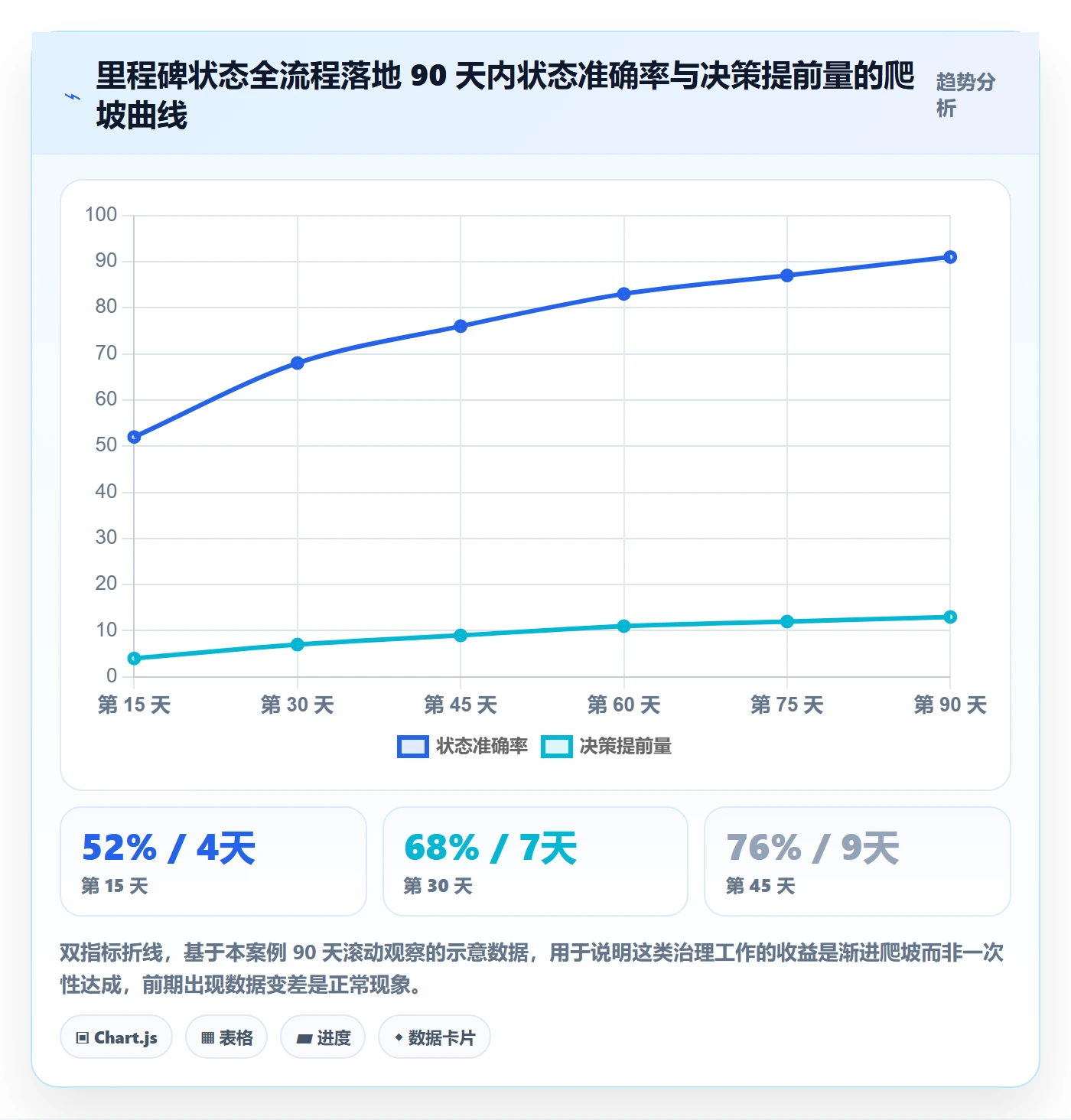

2. 30 天、60 天、90 天落地清单
- 第 1 至 30 天:完成五种状态定义与证据标准;确定每个里程碑的唯一责任人;在一页纸或工具中落地最基础的必填字段;选 1 到 2 个团队试点。
- 第 31 至 60 天:上线状态自动判定与自动升级规则;建立跨团队依赖登记机制;开始记录状态变更留痕;管理层每周做一次 30 分钟的决策评审,只处理非绿色项。
- 第 61 至 90 天:统计状态熵,比对历史状态与最终结果;把“状态准确性”纳入流程改进而非个人考核;扩大到全部团队;把项目集级别的健康度指标接入经营分析。

3. 下一步
如果你现在就要动手,我建议从最小切口开始:先找 3 个正在进行的里程碑,为每个里程碑补齐交付物、验收人、依赖清单和所需决策四项信息,然后重新判定一次状态。你大概率会发现,其中至少有 1 个状态需要从绿色改成黄色。这一个小动作带来的认知冲击,比读十篇方法论都更有效。
等你确认了这套逻辑在自己团队里成立,再去考虑工具承载、自动化规则和项目集视图。顺序不能反,先想清楚要什么信号,再选承载信号的系统。否则你只是把混乱从表格搬到了更贵的地方。
常见问题解答(FAQ)
1. 里程碑节点状态到底设几个才够用?
我最近在给部门搭项目看板,一开始想让状态细一点,列了七八个,结果团队填了两周就乱了,每个人选的状态都不一样。到底设几个状态,既能让老板一眼看懂,又不至于让大家天天纠结该选哪个?
我的经验是5个主状态封顶:未开始、进行中、有风险、已延期、已完成,必要时加第6个已取消。判断依据是每个状态必须对应唯一动作:未开始等于还没动手;进行中等于按当前节奏正常推进;有风险等于目前还没延期,但按现有速度推算会延期;已延期等于已过承诺日期且未交付;已完成等于验收通过。
颜色固定为灰、蓝、黄、红、绿,任何会议、报表、大屏都不换色。状态一旦超过5到6个,比如再加待评审、部分完成,就会出现两种状态同时成立的情况,团队会随手选一个,数据立刻失真。需要更细的颗粒度时,把它放到任务层或完成度百分比里,不要污染里程碑状态。
2. 里程碑延期了,是直接改计划日期,还是保留原日期标成延期?
我手上这个项目已经第二次顺延里程碑了,每次领导都说那就把日期往后挪一下,挪完看板上又是一片绿。我总觉得这样等于把问题藏起来了,但又怕坚持不改被当成制造焦虑。到底怎么处理才合适?
原承诺日期不要动,那是基线。正确做法是三个日期并存:基线日期是首次对外承诺,只读不改;当前预测日期随进展滚动更新;实际完成日期在交付后回填。状态判断看当前预测日期与基线日期的差值:差值为零或提前是正常,晚1到3天是有风险,晚超过3天或已过期未交付是延期。
理由很实际,如果每次延期都顺手改基线,你的历史准时率永远是100%,半年后既没法复盘也没法向上要资源。基线变更只能走一次正式流程,写清原因、责任方和补救动作,变更次数本身就是很有价值的过程指标。
3. 跨部门的里程碑,状态到底该由谁来更新才靠谱?
我们项目里一个里程碑常常牵扯三四个部门,以前是我每周挨个问,问一圈两小时就没了,而且大家口头都说没问题,到截止日才发现压根没做。这种情况该谁来负责更新状态,怎么保证填的是真话?
原则是谁交付谁更新,项目经理只做校验和汇总,不代填。落到动作上有三条:第一,每个里程碑指定唯一责任人,写人名不写部门,责任人进字段;第二,定更新节拍,比如每周四17点前更新一次,状态变更必须配一句说明,写清做了什么、卡在哪、下一步,没有说明的变更不计入;
第三,对黄灯红灯不追责,对隐瞒到最后一刻才暴露的行为追责,这条要管理层在公开场合反复讲,否则团队会本能地保守填报。我自己的经验是,把每周按时更新率当成考核项,比要求状态必须准确更有效,因为准确很难验证,按时容易统计。
4. 管理层同时看十几个项目,怎么避免被一片绿的里程碑状态骗了?
我作为部门负责人要并行看十几个项目,周报里里程碑全是绿色,可季度末总有那么几个突然爆掉。我怀疑状态填报有水分,又不可能每个项目都深挖一遍。有没有简单的方法能快速识别真实风险?
只看颜色不够,要看三个交叉信号。第一,看绿色但完成度长期不动的里程碑,连续两周进度百分比没变、状态还是绿,基本就是在等爆。第二,看临近截止的红黄比例,把未来30天内到期的里程碑单独拉一张表,这张表上的红黄数量比整体红黄数量有用得多,因为它才是接下来会砸到你头上的。
第三,看按时更新率和状态变更频次,一个项目两周内状态零变更,要么真的极其平稳,要么就是没人管。具体做法是每周只看三个数:30天内到期里程碑的红黄数、超期未交付数、按时更新率。任何一个异常就点进去问一句卡在哪、需要我做什么,比逐个项目听汇报效率高得多。
文章包含AI辅助创作:里程碑节点状态全流程:管理层最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340647
读者评论
我们公司也试过给状态绑证据,但落地几个月后变成“补材料大赛”。大家为了不让系统自动降级,先赶一堆评审记录,真正卡住的依赖反而没人协调。我的体会是证据门槛必须和决策响应绑在一起,否则只是把填报负担从项目经理转移给一线。
更新频率那段我有点不同看法。我们跨三个时区,每日同步状态反而必要,不然第二天问题就过时。关键不是频率,而是每次更新有没有新信息。如果只是复制上周内容,每周一次也白搭;如果依赖方在变,每日更新也不嫌多。
文章说决策请求字段能把等待时间降下来,但我们试下来最大阻力在管理层愿不愿意当场拍板。字段加上去了,红色也标了,可负责人不参加周会,决策请求就挂在那里。工具能暴露问题,但替代不了管理层的参与节奏。
