去年我参与过一次产品线级复盘,会议室里 16 个里程碑有 14 个标绿,PPT 上写着“按计划交付”。三个月后同一批人再坐回那间会议室,统计出来的返工工时占总交付工时的 37%,其中两个“已通过”的里程碑背后,藏着从未被正式关闭的架构风险。那次复盘之后,我把整个研发中心所有在跑的里程碑出口准则重写了一遍,把其中 6 个直接判定为“伪里程碑”,它们只是被命名成分界线的任务节点,既没有唯一交付物,也没有人有权力说“不通过”。
这件事让我意识到一个反常识的结论:大部分团队不是不会管理里程碑,而是根本没有里程碑。他们有的是带日期的汇报节点。里程碑做得好不好,不取决于甘特图画得多漂亮,而取决于它能否在关键路口真实地拦住风险。这篇文章会把我这些年踩过的坑、重构过的方法、以及在 100 人以上研发组织里验证过的操作步骤完整写出来,包括判断逻辑、常见误区、真实数据观察,以及不同规模团队到底该做多细、该舍什么。
一、先给结论:里程碑不是日历刻度,而是风险交割点
我先把自己的核心判断放在最前面,后面的所有内容都是围绕这个判断展开的证明和拆解。里程碑的本质是“风险所有权的交割点”,而不是进度条上的一个日期。日期只是它的外衣,真正起作用的是“谁在什么条件下,把什么风险接了过去”。
1. 一个节点能不能叫里程碑,只看三个条件
我在内部做评审时,从来不用“重要不重要”这种主观标准,而是用三个硬条件。三个同时成立才叫里程碑,缺一个就只是任务节点。
- 唯一交付物:有一个可以被外部人打开、运行、审计的实物,而不是“完成了开发”“基本没问题”这类描述。
- 可证伪的出口准则:准则必须能被一条数据判假。写“性能满足要求”是无效的,写“峰值 TPS ≥ 8000 且 P99 ≤ 120ms”才有效。
- 有权说“不通过”的验证人:这个人不能是交付方自己,也不能是交付方的直接上级,否则门禁形同虚设。
第三条最容易被忽略,也最致命。我见过太多团队把验证人写成项目经理,而项目经理的绩效恰恰挂在“按时交付”上。验证人的利益结构,决定了里程碑是门禁还是橡皮图章。
2. 四条判断铁律
- 里程碑的价值体现在它被拒绝的那一次。如果一个里程碑从来没被拒绝过,要么团队强得离谱,要么门禁是假的。前者概率极低。
- 里程碑的数量由风险数量决定,而不是由工期长度决定。12 个月的固定周期不代表需要 12 个里程碑。
- 里程碑必须绑定决策选项。没有 Go / No-Go / Pivot 三个选项的里程碑,只是一个进度标记。
- 里程碑的粒度决定管理的分辨率。粒度太粗,问题暴露太晚;粒度太细,管理成本吃掉执行产能。
3. 管理层真正该从里程碑里读到的三件事
我做过一段时间的研发效能负责人,每周要看几十个项目状态。后来我总结出,管理层读里程碑只需要读三件事,其他都是噪音。
第一是承诺可信度:过去 6 个月里,里程碑按出口准则通过的比例是多少。注意,是按准则通过,不是按日期通过。这两个数字的差距,往往就是组织的真实工程能力缺口。
第二是风险敞口:当前开放的里程碑里,有多少条出口准则还没满足、由谁负责、最晚何时关闭。这决定了未来两个月会不会出现集中爆雷。
第三是资源有效性:里程碑通过后,投入的人是否被正确释放到下一个阶段,还是继续留在原地做“收尾工作”。
我用下面这组对比数据说明差距有多大。数据来自我参与的 3 家中大型研发组织(150-600 人规模)在 2023-2024 年的内部统计,属于样本推演和真实复盘混合的数据,采用“里程碑名义完成率”与“按出口准则验证的真实达成率”两个口径。

二、真实场景:三种组织里,里程碑长成了三种样子
方法论必须落到具体组织形态上才有意义。我待过和深度参与过三类组织,它们对里程碑的需求完全不同,用同一套模板一定会出事。
1. 场景一:100 人以上、多产品线的中大型组织
这类组织最大的问题是跨部门风险交割不清。一个里程碑往往横跨前端、后端、测试、运维、数据、安全六七个团队,每个团队都认为自己那部分“做完了”,但整体没有可用交付物。
我印象最深的一个案例是某制造企业的数字化平台项目,峰值投入约 180 人,涉及 5 个部门。他们原来的做法是每个部门各自报进度,项目经理汇总成一张表。问题在于,部门 A 报的“完成”是代码合并,部门 B 报的“完成”是接口联调通过,部门 C 报的“完成”是文档写完。三种“完成”语义完全不同,汇总到一张表上就变成了假信息。
这类组织的里程碑必须解决“跨部门语义对齐”,否则管理层的所有判断都建立在不同口径拼接的沙地上。
2. 场景二:30-100 人的单产品团队
这个规模的组织问题不在语义对齐,而在里程碑过密导致管理内耗。我见过一个 60 人的团队,一个季度设了 14 个里程碑,平均每 6 个工作日一个。结果是团队一半时间在准备评审材料,真正写代码的时间被切得粉碎。
这个规模段的团队,里程碑应该服务于“节奏感”,而不是“控制感”。节奏感意味着团队知道下一个硬节点在哪里,能自发收敛;控制感意味着管理层需要不断检查,成本高且容易失真。
3. 场景三:合规与交付型项目
这类项目的里程碑有外部强约束,比如金融行业的监管报送、医疗器械的注册检验、政府项目的分阶段验收。特点是里程碑数量由外部决定,但内部质量门禁不能省。
我遇到过最典型的错误是:团队把客户验收节点当成唯一的里程碑,内部质量节点全部省略。结果客户验收通过、系统上线,三个月后批量缺陷暴露,返工成本远超项目利润。外部里程碑管的是“能不能交付”,内部里程碑管的是“交付后能不能活”。
下图用环形图展示这三种场景下,里程碑失效原因的分布差异。数据为我在 11 个项目复盘中的归类统计,属于经验样本而非全行业普查。

三、拆解六个高频误区
下面这六个误区,是我在复盘里出现频率最高的。它们有个共同特点:看起来都对,做起来全错。
1. 误区一:把任务节点包装成里程碑
典型表现是“完成需求评审”“完成接口设计”“完成开发”。这些是任务,不是里程碑。任务的特征是有明确执行人但没有独立决策选项,里程碑的特征是有决策选项且需要跨角色确认。
判断方法很简单:问一句“如果这个节点不通过,项目会不会改变计划”。如果答案是“不会,继续往下做”,那它就不是里程碑。
2. 误区二:用“百分比完成度”代替出口准则
“模块 A 完成 80%”是我最讨厌的一句话。80% 是怎么算出来的?是按代码行数、按功能点数还是按感觉?百分比进度是一种自我欺骗的度量,它无法被证伪,因此无法管理。
我要求所有里程碑只能用二值判断:满足准则或不满足。中间状态不写百分比,只写还差哪几条准则、由谁负责、什么时候关。
3. 误区三:里程碑只对上级汇报,不对团队服务
很多团队的里程碑文档只在周会上出现,团队成员平时根本不看。这种里程碑已经异化成汇报工具,失去了对齐作用。
好的里程碑是团队自己的检查表。我判断标准是:如果拿掉管理层,团队还会不会主动用它。会,说明它服务了团队;不会,说明它只是表演。
4. 误区四:所有里程碑同一权重
我见过一个项目把“完成 UI 走查”和“完成核心算法性能验证”放在同一个评审层级,占用同样的会议时间和决策资源。结果核心风险没被充分讨论,UI 细节讨论了四十分钟。
里程碑必须分级。我的做法是分三级:L1 是影响项目存亡的决策点,L2 是影响阶段交付的质量门禁,L3 是团队内部节奏点。L1 必须由跨部门决策层参与,L3 团队自己闭环即可。
5. 误区五:里程碑通过等于签字盖章
签字本身没有价值,有价值的是签字前那段“被追问”的过程。我观察过有效和无效两类评审的差异,核心不在流程,而在评审现场是否有权力提出反对意见的人在场。
如果一场评审会里所有人都是交付方,那这场评审的结论一定是“通过”。
6. 误区六:工具迁移时把里程碑一起“搬烂”
这是我最近两年见得最多的问题。团队从一套工具迁移到另一套,为了赶进度,把原来的里程碑配置、字段、工作流原样搬过去,连历史遗留的错误建模一起继承。结果是新工具承担了旧工具的债务,团队最后怪工具不好用。
我的判断是:工具迁移是重构里程碑模型的最好时机,因为此刻团队对“改配置”的心理阻力最小。错过这个窗口,后面再改就要付出数倍沟通成本。

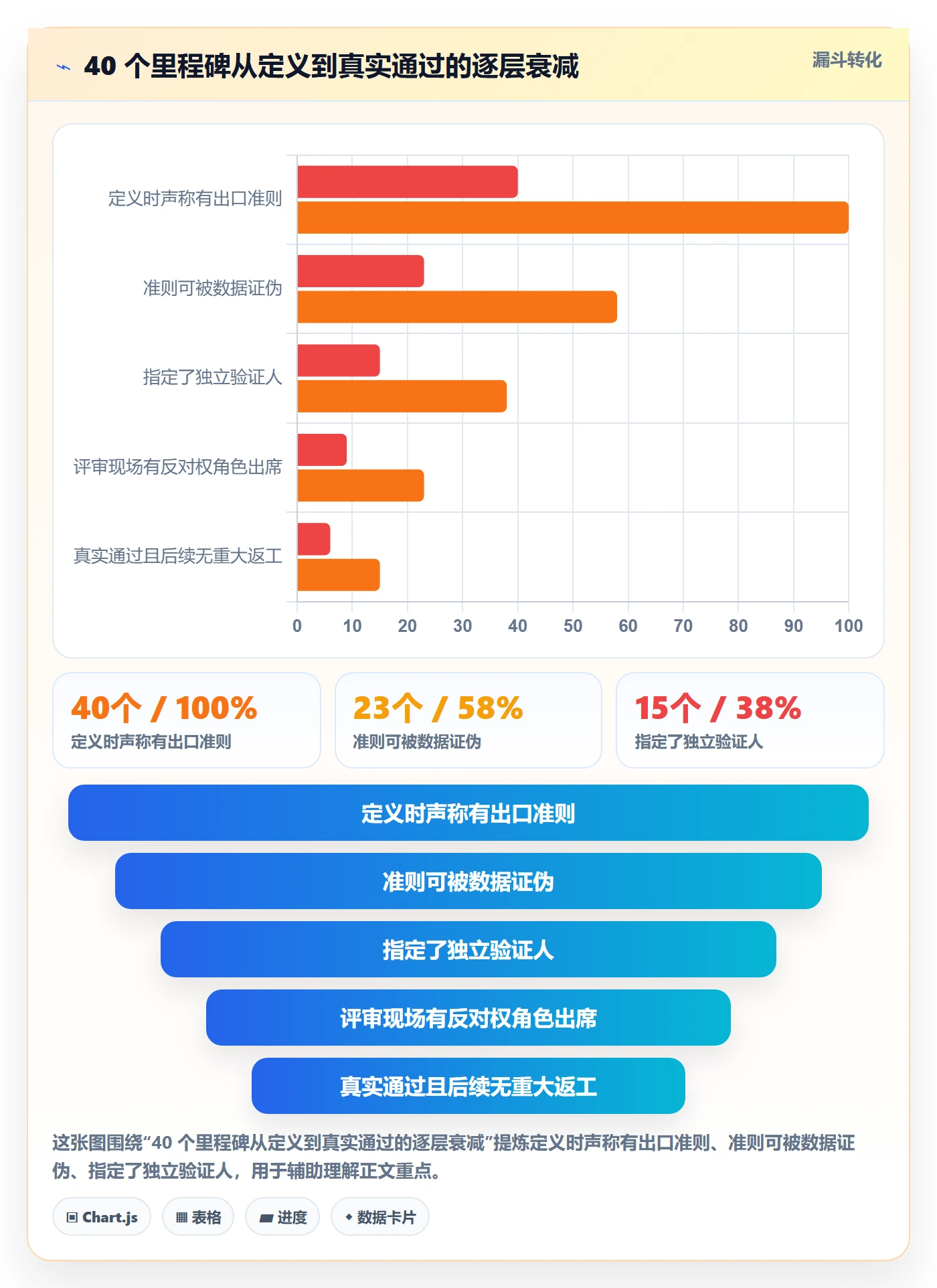

下面用漏斗图展示一个典型里程碑从“定义”到“真实通过”的衰减过程。数据来自我对 40 个里程碑的逐条追溯,属于样本推演。

四、专业判断逻辑:里程碑的“七要素出口模型”
说完误区,我把自己的判断逻辑完整拆开。这套模型我用了四年,中间改过三版,现在稳定在七个要素上。
1. 七要素分别是什么
七要素的核心目的只有一个:让里程碑成为一个能被自动检查、能被独立验证、能触发真实决策的对象。
| 要素 | 定义 | 不合格的典型写法 | 合格的写法示例 |
|---|---|---|---|
| 唯一交付物 | 可被外部人打开或运行的实物 | 完成核心模块开发 | 压测报告 + 可运行灰度环境地址 |
| 出口准则 | 可被数据判假的量化条件 | 性能满足业务要求 | 峰值 TPS ≥ 8000,P99 ≤ 120ms |
| 证据形式 | 准则满足时留存的证据类型 | 口头确认 | 自动化测试报告 JSON + 监控快照 |
| 验证人 | 非交付方、有权否决的角色 | 交付方项目经理 | 架构组负责人或 SRE 值班负责人 |
| 输入依赖 | 本里程碑依赖的前置交付或外部条件 | 无(默认已具备) | 依赖 M2 数据迁移完成 + 第三方证书到位 |
| 风险敞口 | 未关闭则可能导致的影响 | 无 | 若未通过,上线时间推迟 3 周,影响 2 条业务线 |
| 决策选项 | 评审后可执行的决策集合 | 通过 / 继续努力 | GO / NO-GO / 有条件 GO(限期关闭 P2 问题) |
这七个要素里,最容易做错的是“证据形式”和“决策选项”。前者决定评审能不能自动化,后者决定评审有没有真实后果。
2. 怎么给七要素打分
我用一个 0-5 分的简版评分,每个要素独立打分,总分 35 分。经验阈值是:28 分以上可以进 L1 评审,20-27 分降级为 L2,低于 20 分直接退回重写。
评分的意义不在于精确,而在于把“这个里程碑靠不靠谱”从主观争论变成结构化讨论。我和团队用这套评分之后,评审会的时间平均缩短了三分之一,因为争论焦点从“你觉得行不行”变成了“第 5 条证据形式给 2 分还是 4 分”。
3. 什么时候用轻量版,什么时候用完整版
七要素全都用,成本不低。我的取舍原则是按里程碑等级走。L1 用完整七要素,L2 用前五项,L3 只要交付物和出口准则两项。
如果团队规模在 30 人以下,我建议先只推“唯一交付物 + 出口准则 + 决策选项”三条,跑顺了再加验证人。一次性上七条,团队会把它当成额外负担而不是工具。
下图用雷达图对比“高质量里程碑”和“伪里程碑”在七要素上的评分差异,数据为我在内部评审中的实际评分均值,属于经验基准。

五、PingCode 实践观察:500 人研发组织的里程碑重构
抽象模型讲完,我讲一个能做实的案例。这是我在 2024 年参与的一个项目,客户是一家制造行业的中大型企业,研发体系约 500 人,包含 4 条产品线、11 个研发团队。
1. 背景:一次从 Jira 到 PingCode 的迁移窗口
他们原来的工具体系在跨部门协作、私有化合规和中文研发流程适配上遇到了瓶颈,决定整体迁移。选择 PingCode 的原因是它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代路径上比较稳妥。
迁移本身不是重点,重点是他们愿意借这次迁移重构里程碑模型。我当时的判断是:这是三年一遇的窗口,因为所有人都预期配置会变,抗拒最小。
2. 里程碑重构的四步
我们用了四周时间,分四步走。
- 盘点与标注:把原有 63 个里程碑全部导出,逐个标注是否满足“唯一交付物、可证伪准则、独立验证人”三条件。结果 63 个里只有 19 个合格,其余 44 个被标记为任务节点。
- 重写出口准则:对 19 个合格里程碑重写准则,全部改为量化阈值,并指定证据形式。同时新增 7 个原本缺失的内部质量门禁。
- 配置自动化校验:把可自动化的准则接入 CI,用脚本读取测试报告、性能报告、对账日志,自动判断门禁是否满足,人工只处理无法自动化的部分。
- 建立分级评审机制:L1 由产品线决策层参与,L2 由架构与质量负责人参与,L3 团队自闭环。三类评审的会议时长和参与人固定在流程里。
第三步是效果最明显的。以前评审要人工翻报告、对数据,平均每个里程碑 2.5 小时;接入自动校验后,人工评审时间压到 40 分钟左右,剩下的时间用在真正需要判断的风险讨论上。
3. 数据观察
重构前后各观察一个季度。需要说明的是,这些数据来自该企业内部的效能看板与工时系统,属于单组织样本,不能直接外推到全行业,但趋势足够清晰。

返工工时下降最直接的原因是:原来 4 条产品线中有 3 条把内部质量节点省掉了,缺陷全部堆到上线后暴露。补齐门禁后,问题在开发阶段就被拦住,修复成本大约只有上线后的五分之一到八分之一。
4. 一个可复用的出口准则配置示例
我把当时用的一份里程碑出口准则配置脱敏后放出来,它是整个重构的核心载体。这份配置的特点是:每条准则都绑定证据来源、验证人和自动校验路径。
milestone:
id: M3
name: "支付链路压力测试通过与对账一致"
level: L1
deliverables:
"压测报告 reports/perf/M3-report.html"
"灰度环境地址 https://gray.example.internal/pay"
exit_criteria:
id: ec-1
desc: "峰值 TPS >= 8000 且 P99 evidence: "reports/perf/M3-gate.json"
verifier: "架构组-负责人A"
auto_check: true
threshold: { tps: 8000, p99_ms: 120 }
id: ec-2
desc: "资金对账差异笔数 = 0"
evidence: "reports/recon/M3-diff.json"
verifier: "财务系统负责人"
auto_check: true
threshold: { diff_count: 0 }
id: ec-3
desc: "回滚演练在 15 分钟内完成"
evidence: "演练录屏 + 时间戳日志"
verifier: "SRE 值班负责人"
auto_check: false
dependencies:
"M2 数据迁移完成"
"第三方支付证书就绪"
risk_exposure:
impact: "未通过则上线推迟 3 周,影响 2 条业务线"
owner: "产品线负责人"
decision: ["GO", "NO-GO", "CONDITIONAL_GO"]
conditional_rules:
max_open_p2: 3
must_owner_sign_risk: true
close_window_days: 5
配套的自动校验脚本很轻,一个读取报告文件、逐条比对的检查器就够用。关键是它必须跑在流水线里,而不是靠人记得去跑。
# gate_check.py , 里程碑门禁自动校验(示意)
import json
import sys
GATES = {
"M3": [
("reports/perf/M3-gate.json",
lambda d: d["tps"] >= 8000 and d["p99_ms"] <= 120,
"ec-1 性能门禁"),
("reports/recon/M3-diff.json",
lambda d: d["diff_count"] == 0,
"ec-2 对账门禁"),
]
}
def run():
failed = []
for mid, checks in GATES.items():
for path, rule, name in checks:
try:
with open(path, encoding="utf-8") as f:
data = json.load(f)
if not rule(data):
failed.append(f"[{mid}] {name} 未达标: {data}")
except FileNotFoundError:
failed.append(f"[{mid}] {name} 缺少证据文件: {path}")
if failed:
print("里程碑门禁未通过:")
for item in failed:
print(" -", item)
sys.exit(1)
print("里程碑门禁全部通过")
sys.exit(0)
if __name__ == "__main__":
run()
这段脚本没有技术含量,价值全在“它存在并且每次都跑”。能被自动化验证的准则,才是真正被执行的准则。写在文档里的准则,执行率通常不到一半。
5. 我们踩过的三个坑
第一个坑是一次性把准则设太严。初期我们把 P99 阈值设得比现网要求还高,结果连续两个里程碑被卡住,团队开始抵触。后来调整为“不要比现网 SLO 更严”,门禁通过率立刻回归合理区间。
第二个坑是验证人负荷不均。架构组两个人被指定为 12 个里程碑的验证人,评审排期直接堵死。后来引入“验证人池”机制,按领域分工,每个架构师只验证自己负责的域。
第三个坑是有条件 GO 的条件没人跟踪。一开始允许“限期关闭 P2 问题后补通过”,但没有闭环跟踪,条件被遗忘。后来在工具里把条件变成带责任人和截止日期的待办项,超期自动升级提醒,问题才解决。
下图用瀑布图展示这次重构中返工成本结构的变化,帮助理解收益从哪里来。

六、不同情况下的行动建议
方法论不能一刀切。下面按组织规模和项目类型给出具体动作,每一条都可以直接照着做。
1. 100 人以上、多产品线组织
这个规模段最重要的动作是统一里程碑语义字典。把“完成”“通过”“可用”“就绪”这些词的定义写死,每个词对应明确的证据形式。字典不定,后面所有数据都不可比。
第二个动作是建立验证人池。按技术域划分,每个域指定 2-3 名验证人,避免单点堵死。验证人的考核不能挂在交付进度上,否则独立性会消失。
第三个动作是分级评审制度落地。L1 必须有决策层参与,L2 由架构与质量负责人参与,L3 团队自闭环。三级的会议时长、参与人、输出物全部固定。
2. 30-100 人的单产品团队
这个规模段的核心是控制里程碑数量。我的经验区间是每个季度 4-6 个 L1/L2 里程碑,其余全部降级为团队内部节奏点,不占用管理层会议资源。
第二个动作是只保留三条硬要素:唯一交付物、可证伪准则、决策选项。验证人可以暂时由跨组同事兼任,不必专门设岗。
第三个动作是把评审时长压缩到 30 分钟以内。超过 30 分钟的评审大概率在讨论细节,细节应该提前异步看材料。
3. 30 人以下团队
我的建议是不要在早期引入重型里程碑体系。这个阶段的团队,沟通成本本身很低,书面准则的边际收益小于维护成本。
保留两个东西就够:一是每个阶段的唯一交付物,二是出现重大风险时的否决机制。其余靠日常沟通解决。等团队超过 30 人、开始出现“我以为你说的是……”这类分歧时,再补体系。
4. 合规与交付型项目
这类项目的动作是在外部里程碑内侧加一层内部质量门禁。外部节点管交付,内部节点管存续。经验法则是:每 1 个外部里程碑配 1-2 个内部质量门禁。
第二个动作是把变更回写机制做成硬性规则。需求变更一旦确认,必须同步更新受影响里程碑的出口准则和依赖,否则门禁会与实际情况脱节。
5. 工具迁移期
迁移期是重构窗口,动作要快、要趁人还在意。不要原样搬运历史配置,尤其是工作流、字段和里程碑定义。先把模型改对,再导数据。
如果团队规模在 100 人以上、对数据主权有要求,优先考虑支持私有化部署、且能承接原有流程的平台,比如 PingCode 支持 Jira 平滑迁移,可以在保留历史数据的同时重建里程碑模型,这一步能省掉大量重复沟通。
下图用气泡图展示不同团队规模下,合理的活跃里程碑数量区间与推荐粒度。

七、不同情况下的取舍
做里程碑管理,本质上是一连串取舍。下面五组取舍,我给的是自己的判断依据,而不是标准答案。
1. 粒度 vs 管理成本
粒度越细,风险暴露越早,但管理成本非线性上升。我的经验是粒度细到“一个准则能被一次自动化检查覆盖”就够了,再细就是浪费。
具体来说,如果一条准则需要人工花 2 小时以上准备材料,就要考虑合并或降级。管理成本一旦超过它拦截的风险价值,整个体系就会被团队悄悄绕过。
2. 强制门禁 vs 弹性门禁
全强制会卡死,全弹性等于没有。我的取舍是按等级分:L1 强制,L2 弹性但有条件,L3 完全自主。
弹性门禁的关键不是“允许放行”,而是“放行必须留痕并限期闭环”。没有闭环机制的弹性门禁,三个月内一定会退化成橡皮图章。
3. 自动化校验 vs 人工判断
能被数据判假的准则,一律自动化;不能被判假的准则,一律上人工评审,但要限定讨论范围。混乱的根源是把可自动化的东西拿去开会,把需要判断的东西交给脚本。
我的划分标准是:有明确阈值和证据文件的,走自动化;涉及架构取舍、安全权衡、用户体验判断的,走人工。两类不要混在一个环节里。
4. 私有化部署 vs SaaS
这个取舍主要看三件事:数据合规要求、与现有 CI/CD 和监控体系的集成深度、以及运维团队的承接能力。中大型企业如果对数据主权有硬要求,或者需要深度对接内网系统,私有化部署几乎是必选项。
要注意的是,私有化部署会增加运维成本,所以里程碑的自动化校验脚本要尽量轻量,避免引入额外重型组件。这是我在项目里反复强调的一点:门禁的价值来自稳定运行,不来自技术先进。
5. 里程碑数量 vs 团队自主性
每增加一个 L1 里程碑,就减少一部分团队自主空间。这个取舍没有统一答案,我的原则是只对“不可逆决策”设 L1。可逆的事情交给团队,出问题再调整,成本远低于提前管控。
下图用双轴折线展示里程碑粒度与管理成本、风险暴露延迟之间的关系,数据为经验推演模型。

八、30 天落地路线图与自查清单
最后给一份可以直接照着执行的四周路线图。它不依赖任何特定工具,任何团队都能跑。
1. 第一周:盘点与分级
- 导出当前所有里程碑,逐个标注是否满足三条硬条件。
- 按 L1 / L2 / L3 重新分级,不合格的降级为任务节点。
- 输出一份“里程碑清单 + 分级结果”,发给所有相关方确认。
这一周不要急着改,先把现状看清楚。我在项目里发现,光是盘点这一步就能暴露出 50% 以上的问题。
2. 第二周:重写出口准则
- 对保留下来的里程碑,逐条重写出口准则,全部改成可量化表述。
- 为每条准则指定证据形式、验证人、是否可自动化。
- 识别并补齐缺失的内部质量门禁。
这一周的工作量最大,也最值得投入。准则写不清,后面所有环节都会失效。
3. 第三周:接入自动化与评审机制
- 把可自动化的准则接入流水线,写最简单的校验脚本即可。
- 建立验证人池,按技术域分配,避免单点堵死。
- 固定三级评审的会议时长、参与人和输出物。
评审机制要简单,简单才能持久。我给团队的建议是:宁可规则少三条,也不要规则写了不执行。
4. 第四周:跑通一次完整闭环
- 选一个 L1 里程碑走完整流程,从定义到评审到决策到闭环。
- 记录耗时、卡点、被拒绝的准则数量。
- 根据实际运行结果调整准则阈值和评审结构。
闭环跑通比设计完美重要得多。我见过太多团队把模型设计得很漂亮,但从来没跑过一次真实的拒绝,结果真出问题时谁也不知道该怎么处理。
5. 持续自查清单
- 过去 6 个月,里程碑被拒绝过几次?如果是 0,说明门禁是假的。
- 随便抽 3 个里程碑,出口准则能否被一条数据判假?
- 验证人是否与交付方绩效绑定?是的话独立性不成立。
- 有条件 GO 的条件,是否都有责任人和截止日期?
- 里程碑通过后,投入的人是否被释放到下一阶段?
- 需求变更后,受影响的里程碑准则是否同步更新?
这份清单我每季度跑一次,跑完基本能判断体系是不是在退化。里程碑体系有个特点:退化是无声的,它不会报错,只会慢慢变成走过场。
下图用阶梯面积图展示 30 天路线图下里程碑能力成熟度的提升路径,数据为经验推演基准。

结语:里程碑做得好不好,看它敢不敢拦住你
回到开头那个 16 个里程碑、14 个标绿的故事。那次返工的核心原因不是团队能力不够,而是没有任何一个节点有权力说“停下来”。所有里程碑都在确认“我们做了很多”,没有一个在确认“风险已经被交割”。
我的核心判断可以浓缩成一句话:好的里程碑不是让你按时通过的节点,而是让你在必要时停下来的门。一个从来没拦过任何东西的里程碑,本质上是一张漂亮的进度截图。
如果你现在就想动手,我建议只做一件事:挑出你手上最重要的那个里程碑,把它现在的出口准则完整写下来,然后问自己两个问题,这条准则能不能被一条数据判假?如果它不通过,谁会因此承担后果?两个问题里只要有一个答不上来,这个里程碑就需要重写。
做完这一个,再按第一周的盘点方法把范围铺开。里程碑体系不需要一次建成,它需要的是第一次真实的拒绝。
常见问题解答(FAQ)
1. 里程碑和普通任务有什么区别,为什么不能把每个交付节点都设成里程碑?
我们团队以前做项目计划时,恨不得每周都挂一个里程碑,觉得这样显得进度可控。结果开了几次评审会之后,大家开始抱怨里程碑太多,根本记不住,也没人真正在意。我后来就疑惑,里程碑到底该按什么标准来设,是不是设得越密越好?
里程碑的本质是管理层做决策和承担责任的时间点,不是进度条上的装饰。判断标准可以看三条:这个节点是否需要管理层拍板、是否涉及不可逆的投入、是否对外部干系人有承诺意义。三条都不满足的,只能叫交付节点或检查点,放进任务列表即可。
一个 3 到 6 个月的项目,里程碑通常控制在 4 到 8 个,超过 10 个就要警惕是不是把日常任务包装成了里程碑。实操上可以把所有候选里程碑列出来,逐个问“如果这个点延期一周,会不会有人必须调整预算、人力或对外承诺”,答案是否定的就降级为普通任务。
2. 里程碑定好日期后总是延期,到底是计划方法有问题还是执行有问题?
我们最近两个季度的里程碑几乎没有一次按时达成,每次复盘都会说是需求变更和人力不足。我心里其实有点怀疑,是不是一开始定里程碑的方式就不对,只是大家不愿意承认。遇到这种情况,我应该从哪里入手排查?
先区分两类延期:一类是里程碑本身定得不合理,另一类是执行过程中没有被及时预警。建议做一次历史数据分析,把过去 6 到 12 个月的里程碑拿出来,统计每个里程碑的“承诺日期”和“实际完成日期”的偏差天数,以及偏差是在里程碑前两周才被发现,还是提前一个月就被识别。
如果多数延期是前期无人预警、到期才暴露,问题在过程监控而不是计划本身,需要建立里程碑前置检查机制,比如在里程碑前 30 天、14 天、7 天各做一次风险确认。
如果偏差集中在特定类型节点,比如依赖外部供应商或跨部门协作的节点,那说明计划时对依赖项的估算过于乐观,应该在排期时给外部依赖单独留出缓冲,而不是把所有缓冲藏在一个统一的比例里。
3. 管理层在里程碑评审会上应该问哪些问题,才能避免会议变成走过场?
我参加过不少里程碑评审会,基本都是负责人放一遍 PPT,然后领导问一句‘有没有风险’,大家说‘总体可控’,会议就结束了。作为需要主持会议的人,我很想知道有没有一套具体的提问清单,能让评审真正起到把关作用。
评审会要围绕“证据、偏差、决策”三个词展开。可以固定问五类问题:一,这个里程碑的验收标准是什么,谁签字确认,验收证据在哪里;二,当前完成度是用什么口径算出来的,是任务数量、工时还是可演示的成果,不同口径要说明差异;三,与上一次评审相比,哪些假设发生了变化,变化对后续里程碑有什么影响;
四,当前最大的三个风险分别是什么,触发条件是什么,谁负责监控;五,需要管理层今天做什么决策,如果不决策会怎样。这五个问题里,只要有一个答不上来,就不应该给出“通过”的结论,可以改成“有条件通过”,并明确下次复评的时间。会议记录要写清决议、责任人和截止日期,避免下次重复讨论同一个问题。
4. 跨部门项目的里程碑,责任怎么划分才不会互相推诿?
我们做的项目经常涉及产品、研发、测试、运营好几个部门,里程碑一到就发现每个部门都觉得自己那部分做完了,是别人拖了后腿。我作为项目负责人,很难判断到底卡在哪个环节,也不知道该怎么提前把责任定清楚。
跨部门里程碑要把“结果责任”和“任务责任”分开。结果责任由项目负责人或指定的里程碑负责人承担,负责最终交付是否达成;任务责任按工作项拆到具体部门和个人,每个工作项都要有明确的交付物、完成定义和截止时间。实操上建议在里程碑计划里增加三列:交付物、验收人、依赖项。
验收人必须是对结果负责的人,不能写成部门名称;依赖项要写明依赖谁、依赖什么、什么时候必须就绪。里程碑到期前如果发现依赖未就绪,责任不在等待方,而在依赖项负责人和没有提前暴露风险的项目负责人。把这三列在项目启动会上逐条确认并留档,后面出现争议时可以直接对照,而不是靠回忆和感觉争论。
文章包含AI辅助创作:里程碑如何做好里程碑?管理层最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340591
读者评论
伪里程碑”这个说法很戳我,去年我们也清理过一批。但验证人独立这条在百人以下团队基本做不到,能挑出来的人就那么几个,最后还是交付方兼着。我们现在改用跨团队互评加外部专家抽查,效果有限但比没有强,想知道有没有更低成本的替代方案。
风险数量决定里程碑数量我部分认同,但现实里节点往往不是按风险设的,是按向上汇报的节奏设的。就算出口准则改硬了,只要管理层还拿通过率考核项目经理,门禁迟早会软。准则再硬也硬不过绩效指标,这点文章里提得还不够。
工具迁移那段我持不同意见。我们迁的时候也想借机重构模型,真正卡住的是历史数据没法平滑搬迁,旧字段跟新结构对不上,最后只能先原样搬再慢慢改。另外二值判断在向上汇报时一定会被追问‘到底完成多少’,解释成本其实不低。
