去年四季度,我帮一家约 800 人的制造企业做交付复盘。项目组合看板上 27 个里程碑清一色绿色,而业务负责人在经营会上拿出客户合同逐条核对,发现其中 9 个对外承诺的上线日期实际已经晚了 2 到 6 周。更尴尬的是,项目经理并不认为自己“报错了”,看板上挂的是三个月前更新过的基线日期,销售合同里写的是另一套日期,客户侧看到的又是第三套。同一件事,三套日期,三个都“没错”。
这次复盘之后,我把过去几年在十几家百人以上组织做过的节点日期治理经验整理成了一份清单,也就是这篇文章想交付的东西。《节点日期管理方法大全:管理层里程碑数据分析落地清单》不是排期教程,而是一份“日期口径怎么定、数据怎么采、指标怎么算、什么时候该升级”的落地文档。
我不打算再讲一遍甘特图怎么画、关键路径怎么算,那些内容已经足够多了。我想回答的是一个更折磨管理层的问题:当组织超过 100 人、并行项目超过 20 个、跨部门依赖变成常态之后,里程碑日期为什么会系统性地失真,以及用什么数据结构、什么指标、什么频率,把它重新变得可信。
一、先给结论:节点日期管理的本质是口径治理,不是排期技巧
如果只看一句话,我的结论是:绝大多数“里程碑延期”不是执行问题,而是口径问题。团队按时交付了,只是交付的那个日期和你考核的那个日期不是同一个日期。所以在讨论任何工具、任何报表之前,先把口径统一,这是投入产出比最高的一步。
1. 里程碑日期从来不是“一个日期”,而是四个日期
我在做诊断时,第一个动作永远是让客户把某个里程碑的所有日期摊在桌上。几乎每一次都会出现四套:销售在合同里承诺的日期、项目立项时确定的基线日期、项目经理每周更新的预测日期、以及真正上线那天记录的实际日期。
这四套日期在企业里的归属部门往往完全不同。承诺日期归销售和客户成功,基线日期归 PMO,预测日期归项目经理,实际日期归运维或发布管理。没有人在同一个坐标系里对话,讨论延期就变成了互相甩锅。
更麻烦的是,这四个日期之间的差值本身就是最重要的管理信号。承诺与基线的落差反映售前承诺是否失控,基线与预测的落差反映规划质量,预测与实际的落差反映执行与风险识别能力。只看“延期多少天”这一个数字,等于把三张诊断报告揉成一张废纸。

2. 管理层要盯偏差的变化率,而不是偏差的绝对值
延期 10 天的里程碑不一定危险,连续三周预测日期每周往后挪 2 天才是真正危险的信号。前者可能是一次性的估算偏差,后者说明项目已经进入了“惯性漂移”状态,团队自己也说不清什么时候能结束。
我在给管理层做汇报模板时,会刻意把“当前延期天数”放在第二屏,把“预测日期漂移速率”放在第一屏。原因很实际:延期天数是结果,漂移速率是趋势。管理层能做决策的是趋势,不是已经发生的历史。
3. 数据落地的瓶颈在采集自动化,不在分析模型
很多团队花大力气设计了一套非常漂亮的分析看板,最后死在数据源头。项目经理需要手工在三个系统里各填一遍日期,坚持四周之后就没人填了。任何需要手工重复维护两次以上的日期字段,都会在两个月内变成假数据。
所以我的建议顺序永远是:先确定日期的唯一数据源,再考虑自动化采集,最后才做分析和可视化。顺序颠倒的项目,我见过太多,没有一个活过半年。
4. 清单比方法论更值钱
方法论解决“为什么”,清单解决“下周一谁做什么”。这篇文章的第八节会给出完整的落地清单,包括指标定义、采集频率、预警阈值、责任角色和触发动作。如果你只想要一件可执行的东西,直接跳到那一节也可以。
二、背景与真实场景:为什么百人以上组织的节点日期会系统性失真
我先说一个反常识的观察:节点日期管理最糟糕的时期,往往不是项目最多的时期,而是组织从几十人扩张到一两百人的那段时期。人数翻倍,沟通路径却翻了四倍,而日期口径的维护方式还停留在“群里喊一声”的阶段。
1. 50 人以下和 100 人以上,是两套完全不同的游戏
50 人以下的组织,节点日期靠人脑和微信群就能维持。谁在做哪个模块、大概什么时候能好,抬头问一句就有答案。这个阶段上任何日期管理系统都属于过度设计。
一旦超过 100 人,情况会发生三个质变。第一,跨部门依赖成为常态,一个里程碑的达成需要三到五个团队配合,任何一方的日期变动都会传导。第二,出现了不直接参与交付的管理层,他们只能通过报表理解项目状态,无法用直觉纠偏。第三,人员流动开始影响日期连续性,交接时最容易丢的就是“为什么当时定这个日期”。
这三个质变叠加在一起,结果就是日期的“局部真实、整体失真”。每个团队报的都是自己视角下的真话,拼起来却是一幅错误的画。
2. 三个我反复见到的失控场景
(1)口头承诺穿透了所有流程
销售在客户现场被追问上线时间,为了避免丢单,脱口而出一个日期。这个日期没有进入任何系统,却被客户记在了会议纪要里。六个月后项目延期,公司才发现自己承诺过一个从未被正式评审过的节点。
这类问题在 To B 业务里极其普遍。我见过一家企业,客户合同附件的交付节点表是用 Excel 手工维护的,和项目管理系统里的基线日期偏差平均达到 11 天,而两边的人都以为对方在同步。
(2)跨部门依赖的日期无人认领
一个里程碑需要 A 团队提供接口、B 团队完成测试环境、C 团队做数据迁移。三方的日期各自写在各自的看板上,但没有任何一个地方记录“这三件事必须在同一天前完成”。等到 A 团队晚了三天,B 和 C 的计划全部作废,而系统里显示一切正常。
(3)需求变更吃掉了缓冲,但日期没变
这是最隐蔽的一种。变更流程走得很规范,需求也评审了,工作量增加了 20%,但基线日期没人动。团队靠加班硬扛,扛到第三个月扛不住,日期一次性崩掉,管理层感受到的是“突然延期”,实际上是延期已经累积了三个月。

3. 为什么季度复盘总是充满“事后惊讶”
我参加过几十场季度复盘,一个共同点是:会上披露的问题,在数据层面往往三到八周前就已经可见了。不是没人看到,而是没有人被要求定期看。
项目经理每天盯的是任务完成情况,PMO 每月汇总的是进度百分比,管理层每季度看的是里程碑达成率。三个频率之间的空档,正好覆盖了延期从萌芽到爆发的全过程。要解决它,本质上不是加报表,而是把不同角色的观察频率对齐到同一套日期指标上。
三、拆解常见误区:为什么你的里程碑数据看着挺好,实际没用
我在诊断时列过一张误区清单,一共 11 条,这里挑出对结果影响最大的五条。这五条的共同特征是:它们看起来都像是在“规范管理”,实际上正在制造失真数据。
1. 误区一:把里程碑日期当成任务截止日期
里程碑是结果性节点,任务截止日期是过程性节点。把两者混在一起管理,会带来一个直接后果:任何任务延期都会自动推导出里程碑延期,于是团队学会了一件事,不要更新任务日期。数据一旦停止更新,分析就失去了基础。
我的处理方式是把两者在数据结构上彻底分开。里程碑只保留四个日期字段,任务只保留开始与截止,两者之间通过依赖关系关联,而不是通过日期继承。这样任务日期的变动不会直接污染里程碑的基线,但可以通过依赖关系推算出对里程碑的影响。
2. 误区二:用完成率代替日期健康度
“进度 70%”是我最不信任的一个数字。它既没有口径(是按任务数算还是按工时算),也没有方向(剩下的 30% 是容易的还是最难的)。一个进度 70% 的项目可能是健康推进,也可能是在最后 30% 卡了两个月。
相比之下,日期类指标的可验证性高得多。实际日期是客观记录,预测日期是主观判断但可以追踪准确性。当预测日期的准确性本身被记录为一项指标时,项目经理的每一次估算都会变得谨慎。
3. 误区三:只统计延期天数,不统计延期来源

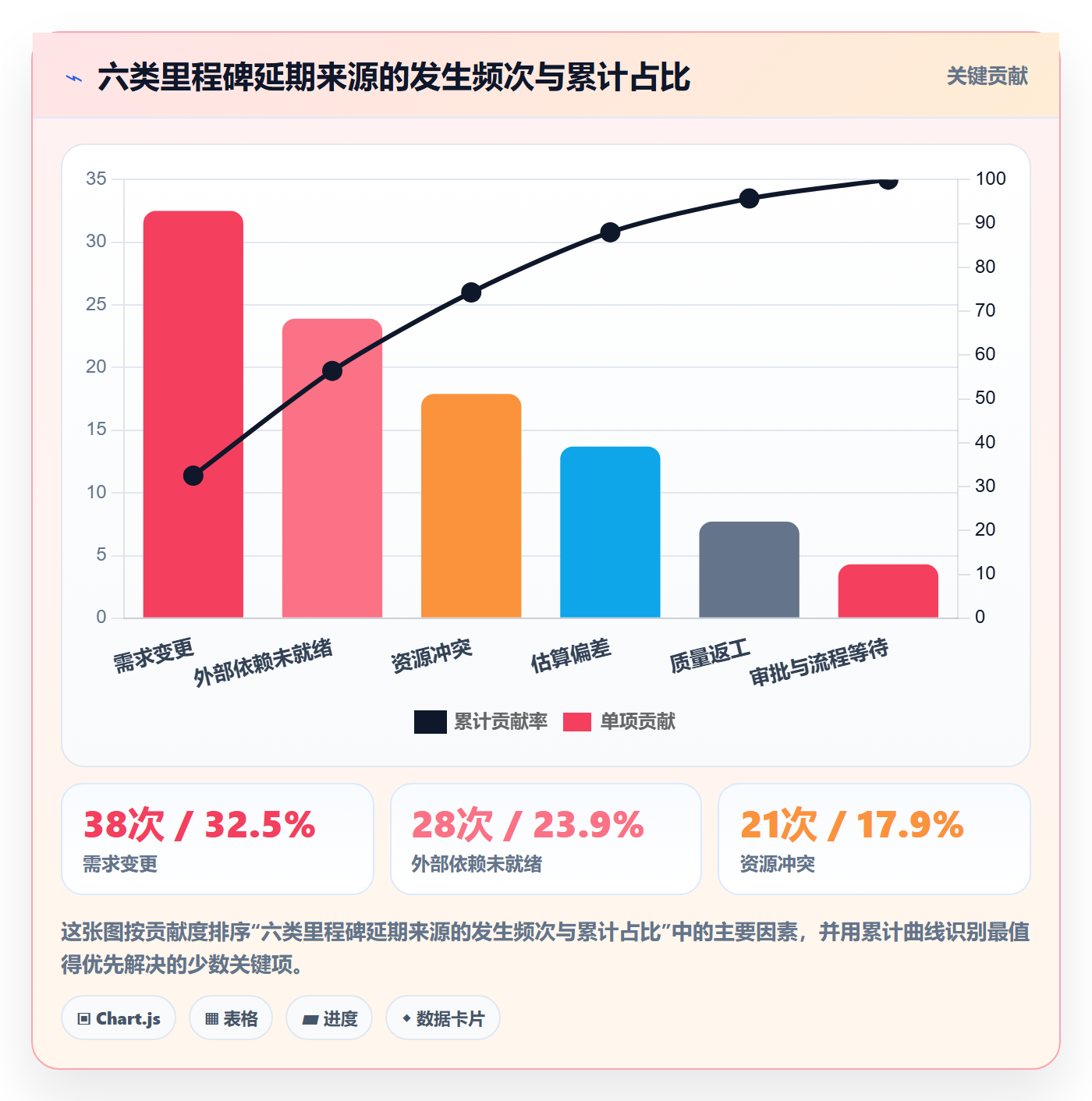

延期天数回答“晚了多久”,延期来源回答“为什么晚”。只有前者,你只能追责;有了后者,你才能改进。我通常会要求把延期来源分成六类并强制归因,不允许出现“其他”超过 10% 的情况。
归因分类本身不需要复杂:需求变更、外部依赖、资源冲突、估算偏差、质量返工、审批与流程。这六类基本能覆盖我见过的 90% 以上场景。关键在于每次延期都必须落进某一类,而不是笼统写“客观原因”。

4. 误区四:让项目经理手工维护日期
手工维护的问题不在于麻烦,而在于它会引入“印象偏差”。项目经理在更新预测日期时,会不自觉地受到近期压力影响:汇报前夜往往给出乐观日期,出问题后又给出极端保守日期。
我做过的对比观察是:手工维护的预测日期,其实际偏差标准差通常是自动化推导的两倍以上。所谓自动化推导,是指从任务完成速率、剩余工作量、历史单位产能等数据中反推预测日期,再交由项目经理确认或修正。有系统起点,人的判断会更稳定。
5. 误区五:认为“每周同步一次”等于日期可控
周会是同步机制,不是预警机制。等到周会上才发现的日期问题,已经过去至少七天。对于关键路径上的里程碑,七天足够把一个可控延期变成不可控延期。
更有效的做法是把预警前移到事件触发:某个依赖任务的完成日期一旦超过阈值,立刻产生告警,而不是等周会。这类规则驱动的方式,在百人以上组织里的收益远大于增加会议频次。
四、专业判断逻辑:四层日期模型与三个偏差指标
前面讲的是“不该怎么做”,这一节讲“该怎么做”。我使用的核心框架是四层日期模型加三个偏差指标,这套结构在多个百人以上组织里跑通过,也便于在工具中落地。
1. 四层日期模型
四层日期分别是承诺日期、基线日期、预测日期、实际日期。每一层有唯一的维护责任人和唯一的产生方式,绝不允许跨层覆盖。
| 日期层级 | 定义 | 唯一数据源 | 责任角色 | 变更规则 |
|---|---|---|---|---|
| 承诺日期 | 对外部客户或合同正式承诺的交付节点 | 合同/订单管理系统 | 销售负责人 + 交付负责人共同确认 | 变更必须走合同变更流程,留痕 |
| 基线日期 | 立项评审通过后冻结的内部计划节点 | 项目管理系统 | PMO | 变更需评审并记录变更原因 |
| 预测日期 | 基于当前进展推导的最新预计完成日 | 项目管理系统自动推导 + 人工确认 | 项目经理 | 每周固定更新,允许频繁变动 |
| 实际日期 | 节点真正达成并被验证的日期 | 发布系统/验收记录 | 发布经理或 QA 负责人 | 只允许写入一次,不可修改 |
这张表看起来简单,但我见过至少一半的企业在其中某一层上出错。最常见的错误是把承诺日期当作基线日期使用,导致内部计划天生带着对外承诺的压力,估算从一开始就不客观。
2. 三个偏差指标:承诺偏差、基线偏差、预测漂移
四层日期两两相减,就得到三个核心指标。承诺偏差等于承诺日期与基线日期之差,衡量售前与交付的对齐程度。基线偏差等于基线日期与实际日期之差,衡量计划质量。预测漂移等于预测日期的周环比变化,衡量过程风险。
这三个指标的价值在于它们指向不同的责任人。承诺偏差找销售和售前,基线偏差找 PMO 和架构评审,预测漂移找项目经理和交付团队。把指标和责任人对齐之后,复盘会就不再是情绪对抗,而是数据对话。
我建议每个指标都设定明确的阈值和升级路径,而不是等到季度末统一算总账。阈值不需要很精细,初期用经验值即可,用半年数据再校准。

3. 判断阈值:什么时候必须升级
我用的升级规则有三条,简单但有效。第一条,关键路径上的里程碑预测漂移连续两周为正,升级到 PMO。第二条,承诺偏差超过 5 个工作日,升级到交付负责人和销售负责人联合确认。第三条,任一里程碑预测日期晚于承诺日期,无条件升级到管理层。
这三条规则覆盖了绝大多数需要人工干预的场景,同时避免了告警泛滥。规则的表述要写进流程文件,而不是停留在口头约定,否则第一个月之后就没人记得了。
4. 数据血缘:日期到底从哪来
最后一个专业判断是关于数据血缘的。每一个日期字段都应该能回答“谁在什么时候用什么方式写入了这个值”。如果做不到这一点,日期就只是文字,不是数据。
在系统层面,这意味着日期字段需要具备审计能力:变更前后值、变更人、变更时间、变更原因。我在给中大型企业做选型建议时,会把这一点作为硬性要求。国产工具中,PingCode 在这方面的支持比较完整,尤其是支持私有化部署,日期变更日志可以留在企业内部,满足制造业和金融客户的合规审查需要。
milestone:
id: MS-2024-Q3-014
name: "订单中心 V2 上线"
dates:
committed: 2024-09-30 # 承诺日期,来源:合同 HT-2024-0871
baselined: 2024-10-15 # 基线日期,来源:立项评审会 2024-06-12
forecast: 2024-10-28 # 预测日期,来源:系统自动推导 + PM 确认
actual: null # 实际日期,来源:发布系统(写入后不可修改)
deviations:
commit_gap_days: 15 # 承诺偏差
baseline_gap_days: null # 基线偏差(待实际日期产生后计算)
drift_days: 4 # 预测漂移,本周环比
dependencies:
id: DEP-0031
owner: "支付网关组"
required_by: 2024-10-10
status: "at_risk"
audit_log:
{field: "forecast", from: "2024-10-21", to: "2024-10-28", by: "PM-李某", at: "2024-08-19T09:12:00Z", reason: "第三方接口联调延期"}
这份数据结构可以直接映射到多数项目管理系统的自定义字段上。关键不是字段名字,而是四层日期必须同时存在且互不覆盖,审计日志必须打开。少了任何一层,后面的所有分析都会退化成估算。
五、具体案例与数据观察:一次真实的日期口径治理
下面这个案例来自一家约 1200 人的企业,业务是面向制造业客户的工业软件交付,同时并行 60 到 80 个项目。我以顾问身份参与了其中大约五个月,主要负责日期口径设计和数据看板定义。
1. 治理前的状态
他们当时使用的是某国际项目管理平台的云端版本,日期字段基本齐全,但用法非常自由。项目 A 的基线日期写在自定义字段里,项目 B 的基线日期写在任务截止日期上,项目 C 干脆没有基线,只有一张 Excel 排期表放在共享盘里。
更严重的是权限问题。数据需要同步回总部做经营分析,中间要经过两次导出和一次手工合并,每次合并都会丢失一部分日期变更记录。管理层看到的月度报表,实际上是三周前的数据加上一堆人工修补。
2. 治理动作与迁移过程
我们做了四件事。第一,统一四层日期模型并写入流程规范。第二,把所有项目的日期字段收敛到一套自定义字段结构上。第三,把原来分散的排期表逐步废弃。第四,把数据源从云端迁移到支持私有化部署的平台,他们最终选择了 PingCode。
选择过程本身值得一提。他们的硬性条件是:数据必须留在内网、支持大规模自定义字段、能承接原有平台的历史数据、有完整的字段级审计日志。经过三个月的选型与 POC,PingCode 在这些条件上表现最匹配,同时它本身面向中大型企业,对 100 人以上组织的权限体系和项目集管理支持比较完整。
迁移本身比预期顺利。PingCode 支持从 Jira 平滑迁移,他们对历史项目采用了分批迁移策略:先迁近两年活跃项目,历史归档项目只迁里程碑和实际日期,不迁过程任务。整个过程大约六周,期间业务没有停摆。这一点对交付型企业的意义很大,迁移窗口一旦拉长到三个月以上,团队就会同时维护两套数据,脏数据反而更多。

3. 关键数据变化

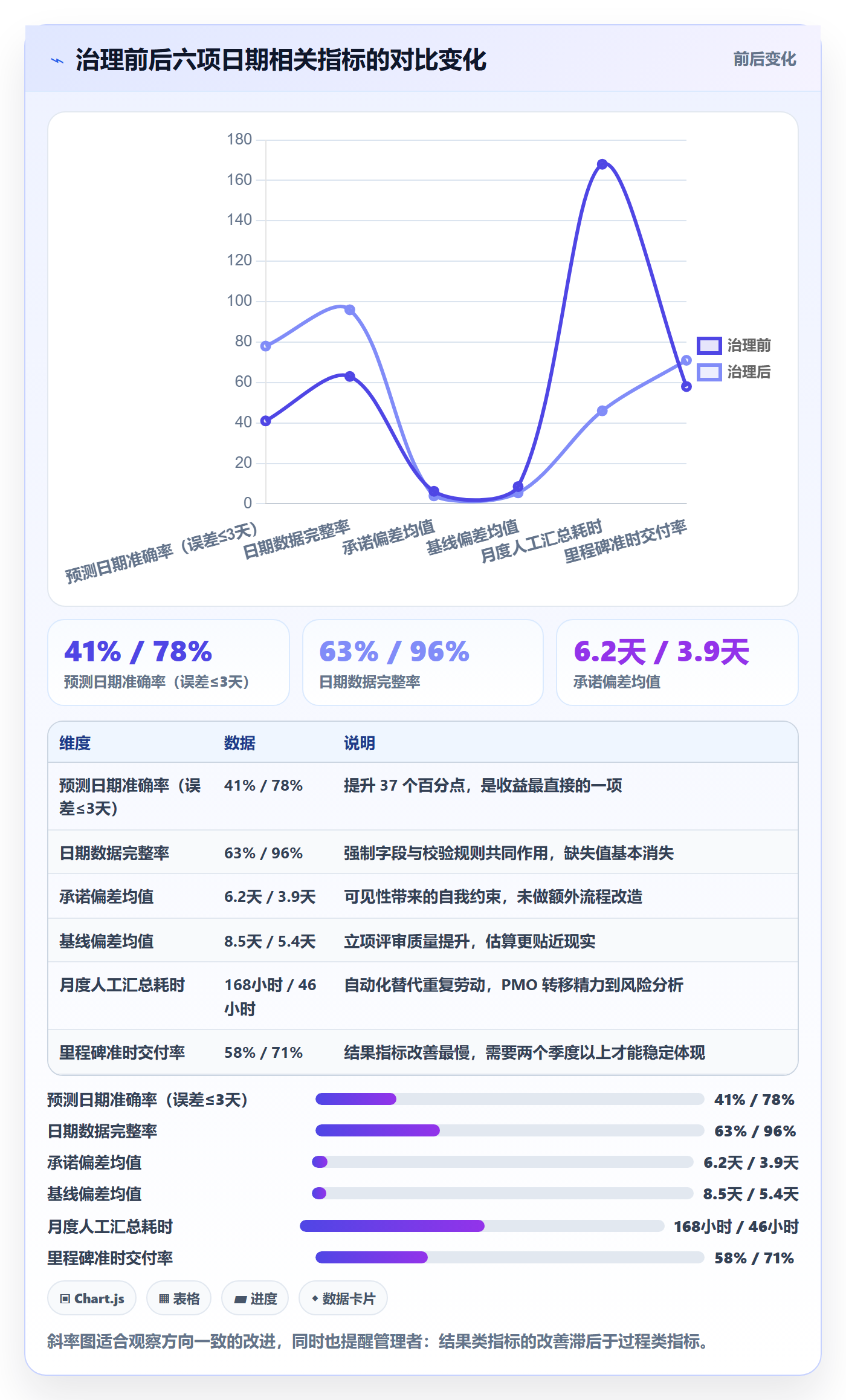

治理后第一个完整季度,几个指标的变化比较明显。预测日期误差在 3 天以内的比例从 41% 提升到 78%。日期数据完整率从 63% 提升到 96%。PMO 和项目经理在日期汇总上的手工耗时从每月约 168 小时降到约 46 小时。
更有意思的是一个没预料到的变化:承诺偏差从平均 6.2 天降到 3.9 天。我们没有专门做销售侧的流程改造,唯一的变化是承诺日期第一次被系统记录并且和基线日期并排展示。销售负责人在评审会上看到两个日期差了三周,自己就会去和客户重新沟通。可见性本身就是一种约束。
4. 踩过的三个坑
(1)一开始字段设计过度
我们最初设计了 14 个日期相关字段,包括计划开始、计划结束、最早开始、最晚结束等。结果项目经理普遍不理解什么时候该填哪个,填错率很高。后来砍到 6 个核心字段,数据质量反而提升了。这是一个我反复验证过的结论:字段数量和数据质量成反比。
(2)预警阈值设得太敏感
上线初期,我们把预测漂移阈值设成 1 天,结果每周产生上百条告警,两周之内所有人开始忽略通知。后来改成关键路径 2 天、非关键路径 5 天分级,并区分“首次触发”和“持续触发”,告警的打开率才回到正常水平。
(3)忽略了非项目角色的视角
我们最先做的是项目经理看板,做了两个月之后才发现,真正需要这个数据的业务负责人和财务在系统里几乎没有入口,他们还是靠邮件和 Excel。后来重新设计了两个只读视图,一个给业务负责人看承诺风险,一个给财务看交付确认节奏,日期的使用率才真正起来。
5. 案例带来的通用观察
这个案例我总结出三条可迁移的经验。第一,日期治理的收益主要来自重复劳动的消除和沟通成本的下降,而不是发现了多少延期。第二,迁移与治理必须同时进行,否则旧平台的历史包袱会把新平台的字段结构重新拖乱。第三,私有化部署对数据合规要求高的行业是硬需求,但真正决定成败的是字段设计和流程约束,不是部署形态本身。

六、不同情况下的行动建议
同样的方法,在不同规模的组织里落地路径差别很大。我按照组织规模和项目数量,给出三套可直接执行的行动方案。你不需要照搬,但建议按顺序执行,不要跳步。
1. 50 到 200 人组织:先统一口径,不要急着上工具
- 第一步,盘点当前所有在用的日期来源。把所有 Excel、群消息、合同附件、系统字段列出来,标注维护人和更新频率。这一步通常半天到一天就能完成。
- 第二步,确定四层日期中哪几层是缺失的。这个规模的组织往往缺的是承诺日期和基线日期,预测日期靠口头,实际日期靠记忆。
- 第三步,用一个共享表格把四层日期跑通一个季度。不要立刻买系统,先用最低成本验证流程是否可行。
- 第四步,只对关键路径上的里程碑做周度预测更新。非关键路径的里程碑可以双周更新,降低维护负担。
- 第五步,跑满一个季度后,用实际数据决定是否引入系统。判断标准是:手工维护耗时是否超过每月 40 小时,或者并行项目是否超过 20 个。
这个规模最常见的错误是过早引入重型工具,导致流程复杂度超过组织承受能力。我的经验是,200 人以下的组织,只要四层日期口径清晰,哪怕用表格也能管住 80% 的问题。
2. 200 到 1000 人组织:系统化落地,重点在自动化采集
- 第一步,做一次日期数据体检。随机抽取 30 个已完结项目,统计四层日期的完整率与偏差分布,形成基线数据。
- 第二步,把四层日期固化到项目管理系统中,设为必填。这一步会引发阻力,需要管理层明确表态支持。
- 第三步,打通合同系统与项目系统的承诺日期同步。这是消除售前交付断层最关键的一步。
- 第四步,实现预测日期的自动推导,并保留人工确认入口。纯自动会让项目经理失去掌控感,纯手工则不可靠。
- 第五步,建立三级预警阈值与升级路径,并配套通知策略。分级是防止告警疲劳的唯一有效办法。
- 第六步,为业务负责人和财务分别设计只读视图。让非交付角色也能直接看日期数据,而不是等周报。
这个阶段的组织通常已经在使用某个项目管理平台,或者准备更换。选型时我建议把三条硬性条件写进评估清单:字段级审计日志是否完整、是否支持大规模自定义字段与项目集、是否支持私有化部署。前两条决定数据能不能用,第三条决定数据能不能留。
如果你正在做国产替代评估,PingCode 值得放进 POC 名单,它支持从 Jira 平滑迁移,私有化部署选项完整,比较适合 100 人以上、有合规要求的中大型组织。评估时不要只看功能列表,建议用你自己的一批真实历史数据做一次完整迁移演练,这比任何演示都更能暴露问题。

3. 1000 人以上组织:把日期治理变成数据产品
- 第一步,设立日期数据责任人,通常是 PMO 下的一个专门角色。这个角色的 KPI 不是项目按时率,而是日期数据的准确率和完整率。
- 第二步,建立日期数据字典并纳入数据治理体系。字段定义、计算口径、变更流程都要版本化。
- 第三步,打通合同、项目、发布、财务四套系统。四层日期分别落在不同系统里,靠人工同步必然失败。
- 第四步,把预警接入企业内部的协作工具,形成闭环。告警必须能被指派、被关闭、被追踪。
- 第五步,建立季度校准机制,用实际偏差数据回灌估算模型。这是让预测日期逐年变准的唯一办法。
到了这个规模,日期治理已经不只是项目管理问题,而是数据治理问题。我在一家 3000 人规模的企业见过一个很有效的做法:把里程碑日期准确率纳入 PMO 的季度考核,权重不高,但每个月公开排名的做法让数据质量迅速稳定下来。
七、不同情况下的取舍
所有方法都有代价,这一节讲清楚五组取舍。如果你只看到收益没看到代价,落地时大概率会在某个环节卡住。
1. 精确度与采集成本
四层日期都要精确到天,采集成本会显著上升。我的建议是分层处理:承诺日期和基线日期精确到天,预测日期精确到天但允许 ±3 天的置信区间,实际日期精确到小时。这样既保留了分析价值,也没有把成本堆到无法承受。
反过来,如果所有日期都只精确到周,管理层的决策会变得非常粗糙,尤其是那些周期只有一两个月的项目。所以精度分层不是妥协,而是资源配置。
2. 统一口径与部门自治
强制统一口径会让部分团队觉得不适应,尤其是原本已经有一套自己习惯的团队。而放任自治则会让跨部门对比彻底失效。我的判断是:对外可见的日期必须统一,内部工作日期可以自治。
具体来说,承诺日期、基线日期、里程碑实际日期三条必须全公司统一;任务级别的开始与截止时间可以按团队习惯设置。这样既保住了分析的横向可比性,又给团队留了操作空间。
3. 自动化与人工判断
全自动化在数据积累不足时会产生荒谬结论,比如把团队休假期间的产能按正常水平推算。全人工则在项目数量上来之后不可维持。合理的边界是:自动化负责生成初稿和异常检测,人工负责确认和解释。
这个边界的关键在于,人工确认必须有时间限制。我通常要求项目经理在收到自动推导结果后两个工作日内确认,逾期系统按自动值生效并标记为“未确认”。这样做的好处是数据不会因为等待而缺失,同时未确认状态本身成为一个可追踪的指标。
4. 预警频率与告警疲劳
预警的价值在信噪比,不在数量。我见过最失败的案例是一天上千条告警,最后没有人看,系统形同虚设。分级、去重、聚合是三个必备手段:分级按关键路径,去重按同一里程碑同一指标,聚合按项目和责任人汇总成日摘要。
5. 私有化部署与 SaaS
数据合规要求高的行业必须私有化,这是硬约束,没有取舍空间。但私有化也意味着升级节奏由自己控制,需要额外的运维投入。我在评估时会问三个问题:历史数据能否完整导出、字段变更是否影响已有数据、审计日志保留期是否满足内外部审查要求。
如果三个问题都有明确答案,私有化部署在 100 人以上组织里通常是更稳妥的选择。PingCode 在这方面的能力比较完整,尤其是对需要国产替代和私有化落地的中大型企业。

八、管理层里程碑数据分析落地清单
下面是这份清单的主体部分,共 20 项。我按照“指标定义、采集频率、预警阈值、责任角色、触发动作”五个字段组织,可以直接复制到你的表格里,也可以作为系统配置的输入。
1. 日期口径类清单(第 1 至 6 项)
| 编号 | 指标/动作 | 口径定义 | 采集频率 | 责任角色 | 触发动作 |
|---|---|---|---|---|---|
| 1 | 承诺日期登记率 | 已登记承诺日期的里程碑数 ÷ 对外承诺里程碑总数 | 月度 | 销售运营 | 低于 100% 时,由销售负责人在一周内补录 |
| 2 | 基线日期覆盖率 | 已建立基线的里程碑数 ÷ 已立项里程碑总数 | 月度 | PMO | 低于 95% 时,冻结新项目立项 |
| 3 | 承诺-基线偏差 | 承诺日期 − 基线日期(工作日) | 每周 | 交付负责人 | 超过 5 天时,发起售前交付联合确认 |
| 4 | 预测日期更新率 | 本周更新过预测日期的里程碑数 ÷ 应更新总数 | 每周 | 项目经理 | 低于 90% 时,通知部门负责人 |
| 5 | 实际日期回填及时率 | 节点达成后 3 个工作日内回填的比例 | 每周 | 发布经理 | 低于 85% 时,纳入交付例会通报 |
| 6 | 日期审计日志完整率 | 存在完整变更记录的日期字段占比 | 月度 | PMO 数据责任人 | 低于 98% 时,排查系统字段配置 |
2. 偏差分析类清单(第 7 至 13 项)
| 编号 | 指标/动作 | 口径定义 | 采集频率 | 责任角色 | 触发动作 |
|---|---|---|---|---|---|
| 7 | 预测漂移天数 | 本周预测日期 − 上周预测日期 | 每周 | 项目经理 | 关键路径连续两周为正时,升级 PMO |
| 8 | 基线偏差均值 | 实际日期 − 基线日期,取已完结里程碑均值 | 月度 | PMO | 连续两个月上升时,复盘估算方法 |
| 9 | 预测日期准确率 | 预测与实际误差 ≤3 天的里程碑占比 | 月度 | PMO | 低于 65% 时,检查自动推导参数 |
| 10 | 延期来源分布 | 六类归因的频次与占比 | 季度 | PMO | 单一类别超过 35% 时,设立专项改进 |
| 11 | 跨部门依赖逾期率 | 逾期未交付的依赖项 ÷ 全部依赖项 | 每周 | 各团队负责人 | 超过 10% 时,召开依赖协调会 |
| 12 | 变更后日期重评率 | 发生需求变更并重新评估日期的项目占比 | 月度 | 项目经理 | 低于 90% 时,变更流程增加强制校验 |
| 13 | 里程碑准时交付率 | 按承诺日期口径按时达成的里程碑占比 | 季度 | 交付负责人 | 低于目标值时,进入季度经营会重点议题 |
3. 机制与动作类清单(第 14 至 20 项)
| 编号 | 指标/动作 | 口径定义 | 采集频率 | 责任角色 | 触发动作 |
|---|---|---|---|---|---|
| 14 | 三级预警规则有效性 | 告警被处理的比例 ÷ 告警总数 | 月度 | PMO | 低于 60% 时,调整阈值分级 |
| 15 | 日期数据维护耗时 | PMO 与项目经理在日期维护上的总人时 | 月度 | PMO | 超过 60 人时/月时,评估自动化改造 |
| 16 | 管理层视图使用率 | 业务负责人与财务的月度访问次数 | 月度 | PMO | 低于每人 4 次时,重新设计视图 |
| 17 | 日报/周报自动生成率 | 无需人工整理即可发出的日期类报表占比 | 月度 | PMO | 低于 80% 时,补齐数据接口 |
| 18 | 历史数据迁移完整率 | 成功迁移且字段映射正确的里程碑占比 | 迁移期 | IT + PMO | 低于 99% 时,暂停旧系统下线 |
| 19 | 季度估算校准执行率 | 已完成实际偏差回灌的项目占比 | 季度 | PMO | 低于 100% 时,纳入 PMO 考核 |
| 20 | 日期数据质量评分 | 完整率、及时率、准确率三项加权 | 月度 | PMO 数据责任人 | 低于 85 分时,启动数据专项治理 |
这份清单的使用方式有两点要强调。第一,不要一次性全部启用,建议第一个季度只启用第 2、4、7、9、13 这五项,跑通之后再逐步扩展。指标越多,注意力越分散,落地成功率越低。第二,每一项都必须有明确的触发动作,只统计不动作的指标是无效指标。
我见过最有效的做法是,把第 7 项(预测漂移天数)和第 13 项(里程碑准时交付率)放在同一张周报上。前者是过程指标,后者是结果指标,放在一起就能让管理层看到自己的干预是否产生了效果。

结语:日期是项目里最便宜也最被浪费的数据
我在这个领域做事这些年,最深的一个体会是:多数企业并不缺项目管理工具,缺的是一套被认真对待的日期口径。日期是项目数据里采集成本最低、信息含量最高的一个维度,却往往被当作一个文本框随手填写。
这篇文章里的所有内容,最终都指向同一个判断:节点日期管理的本质是一次口径治理,而不是一次排期优化。四层日期模型解决“记什么”,三个偏差指标解决“看什么”,三级预警解决“什么时候动手”,落地清单解决“谁来做”。四件事凑齐,日期数据才真正具备决策价值。
关于下一步,我给出三个具体建议。第一,这周就挑一个正在进行的项目,把它的四层日期摊开对照一遍,看看偏差最大的是哪一层,这通常会立刻暴露一个此前没人注意的问题。第二,如果组织已经在 100 人以上,评估一下你当前使用的项目管理平台是否支持字段级审计日志和四层日期结构;如果正在做国产替代,可以把 PingCode 列入 POC,重点测试历史数据迁移和数据权限。第三,从第八节的清单里只挑五项开始跑,跑满一个季度,用实际数据决定下一步扩展哪几项。
不要试图一次做对所有事。我在十几家百人以上组织里看到的成功案例,无一例外都是从很小的口径统一动作开始,慢慢长出一套真正被使用的日期数据体系。慢一点,但有效。
常见问题解答(FAQ)
文章包含AI辅助创作:节点日期管理方法大全:管理层里程碑数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/340349
读者评论
四套日期拆开看确实有道理,但我们去年试着把承诺日期也纳入系统字段,结果项目经理集体抵触,因为承诺日期归销售管,改一次要走审批,反而没人愿意维护。我的体会是不用强求四个日期全自动化,先把基线和预测两个做实,承诺日期靠合同评审环节卡住就够了,字段加太多反而没人填。
把延期来源强制归因到六类这个做法我们试过,问题是谁来归因。一开始让项目经理自己填,结果需求变更类占比明显偏高,因为写需求变更最不容易被追责。后来改成PMO和业务方一起过一遍,归因才靠谱。所以那10%的“其他”上限光靠规则卡不住,得有人在流程里复核。
预测日期由系统反推再让人确认,这个方向认同,但前提是有足够的历史单位产能数据。我们团队成立不到一年,项目类型差异又大,系统算出来的日期偏差比人估的还离谱,最后还是靠项目经理拍。想问的是在数据积累不足的阶段,有没有比纯手工更好的过渡办法,还是只能先忍两年。
