提升研发效率:2026年最值得投资的5大项目计划排期软件

提升研发效率:2026年最值得投资的5大项目计划排期软件

很多研发团队把“排期慢、延期多”归咎于执行力,但我在评估研发管理系统时发现,真正拖慢项目的往往不是团队不会排计划,而是计划无法持续反映真实约束:人员被多个项目同时占用、需求优先级不断变化、测试环境没有准备好、外部依赖没有明确负责人。2026年值得投资的项目计划排期软件,不应该只是把甘特图画得更漂亮,而应该帮助团队回答一个更困难的问题:在资源有限、需求变化和交付压力同时存在时,什么工作应该现在做,什么工作必须延后,什么风险需要今天就暴露出来。

本文结合中大型研发组织常见的评估场景,对5类具有代表性的项目计划排期软件进行拆解。我不会简单按照“功能最多”或“界面最好看”排名,而是从计划可信度、资源约束、需求到交付的连贯性、变更管理、国产化和迁移成本几个维度判断它们是否值得投入。

一、先讲核心结论:排期软件的价值不在排出计划,而在守住计划

1. 五款软件分别适合什么组织

如果只看功能列表,项目计划排期软件之间似乎越来越相似。但真正使用一段时间后,差异会集中在“谁能用、谁愿意用、数据能否持续更新、计划变更是否会影响上下游”这四件事上。

软件 更适合的组织 最突出的能力 主要限制 我的投资判断
PingCode 100人以上的研发组织、中大型企业 需求、迭代、缺陷、测试、发布、项目计划一体化;支持私有化部署与Jira平滑迁移 需要较完整的流程设计,不能只当个人任务清单使用 国产替代、研发全流程治理和合规场景优先评估
Jira 互联网、软件、平台型研发团队 工作流、生态插件、敏捷研发管理成熟 复杂配置和插件治理会增加管理成本 已有成熟生态、跨国协作和深度定制需求时值得继续投资
Microsoft Project 工程、制造、交付型项目组织 传统项目计划、关键路径、资源与成本管理 对高频需求变更和敏捷研发协同不够轻量 固定范围、强依赖、重资源计划项目更合适
Linear 小型到中型产品研发团队、技术驱动型创业公司 任务流转快、交互简洁、工程团队接受度高 复杂组织治理、传统项目成本控制和深度本地化能力有限 追求研发节奏和低管理摩擦时值得投入
ClickUp 跨职能团队、产品与市场协同团队 任务、文档、看板、目标、日历和自动化集中管理 功能范围宽,若缺少治理容易出现空间、字段和视图失控 需要统一多部门工作空间时可评估,但要控制配置复杂度

我的核心判断是:100人以上的研发组织,不应只用“任务完成率”评价排期软件。更重要的指标是计划变更后,系统能否自动暴露受影响的需求、版本、测试任务和人员负载;项目负责人能否在一次会议前看清资源冲突;管理层能否区分“工作没做完”和“计划本身不合理”。

对小团队而言,工具的首要价值是减少沟通摩擦;对中大型企业而言,工具的首要价值是降低协调成本和决策延迟。这是同一个软件在不同组织里产生完全不同投资回报的原因。

提升研发效率:2026年最值得投资的5大项目计划排期软件

2. 为什么我不建议直接按“功能数量”选型

功能数量很多,并不代表计划质量更高。一个系统可以同时提供甘特图、看板、日历、工时、报表和自动化,但如果任务负责人不更新状态、字段设计过多、计划与需求库相互脱节,最终仍然只能得到一份“看起来很完整”的静态计划。

我通常会把排期软件的价值拆成三个层次。第一层是记录:团队知道有哪些工作。第二层是协调:团队知道谁在什么时候做什么,以及哪些任务相互依赖。第三层是决策:当资源、时间或范围发生变化时,团队知道应该牺牲什么。真正值得投资的工具,至少要稳定支撑第二层,并且在关键项目上进入第三层。

二、真实研发场景:为什么一张甘特图解决不了延期

1. 研发延期往往发生在排期之外

在一次典型的版本交付中,产品经理可能已经完成需求拆解,项目经理也已经建立甘特图,但延期仍然会发生。原因通常不是任务没有写进系统,而是几个关键事实没有进入计划:接口依赖方尚未承诺时间,测试数据还没有准备,开发人员被临时线上问题打断,需求验收标准存在歧义。

这意味着研发计划至少包含四类不同信息:工作内容、时间安排、资源容量和依赖关系。很多软件擅长表达前两类,却没有把后两类变成可执行的约束。结果是计划日期看起来非常精确,但它建立在“所有人都能按时投入、所有依赖都不会变化”的假设上。

我在评估项目管理平台时,会特别关注一个细节:系统能否把“延期风险”从备注文字变成可筛选、可统计、可追踪的对象。如果风险只能写在会议纪要里,那么它通常会在下次计划调整时被遗忘。

2. 中大型组织最容易出现的三种排期冲突

第一种是人员冲突。一个高级后端工程师可能同时参与核心版本、客户定制项目和线上稳定性专项。每个项目单独看都显示资源充足,合并查看后却会发现同一周被安排了超过可用容量的工作。

第二种是环境冲突。测试环境、数据环境、硬件设备和外部接口往往不是无限供给。开发任务可以并行,验证任务却必须排队。若系统只按人力排计划,而不管理环境资源,项目会在测试阶段突然拥堵。

第三种是决策冲突。需求评审、架构评审、安全评审和上线审批可能由同一批关键人员负责。任务本身没有延期,但审批节点集中在同一周,也会形成隐性瓶颈。

  • 人员容量:关注每人每周可投入工时,而不是名义上拥有多少人。
  • 依赖容量:关注接口、环境、设备和外部团队是否能够按期提供。
  • 决策容量:关注评审、审批和验收是否集中到少数关键角色。

提升研发效率:2026年最值得投资的5大项目计划排期软件

3. 计划排期软件应当连接研发事实

如果排期系统和需求、开发、测试、发布完全割裂,项目经理往往要在多个表格之间手工核对。手工核对最大的风险不是耗时,而是不同表格在不同时间更新,最终形成多个互相矛盾的版本。

理想状态下,需求优先级变化会影响迭代范围,开发任务状态会影响版本进度,缺陷严重程度会影响发布判断,测试结果会反向影响交付风险。软件不一定要自动替项目经理做决定,但必须让关键事实在同一条链路上流动。

三、先拆解常见误区:很多排期失败不是工具能力不足

1. 误区一:有甘特图就等于有科学排期

甘特图非常适合表达时间关系,但它不会自动判断估算是否可信。若一个任务被安排在周一开始、周五结束,系统并不知道负责人只有每天两小时可用,也不知道该任务依赖一个尚未完成的接口。

因此,甘特图应当被当作“计划结果的可视化”,而不是“计划质量的证明”。在实际评估中,我会把甘特图和资源容量、依赖关系、风险状态放在一起看。若三者不能互相验证,甘特图越精细,反而越容易给人错误的确定感。

2. 误区二:任务拆得越细,执行效率越高

任务拆分过粗,负责人不知道交付边界;任务拆分过细,则会产生大量维护成本。研发团队如果需要每天更新几十个微任务,成员很快会把系统当成行政负担,状态更新开始滞后,数据质量随之下降。

我的经验是,排期任务应当拆到“可以独立验收、可以识别阻塞、可以估算投入”的程度。通常一个研发任务以半天到三天为较容易维护的区间,但架构探索、性能调优和疑难问题处理不一定适用固定时长。对于不确定性高的工作,更适合先设置时间盒,再根据结果决定后续任务。

3. 误区三:把所有工作都塞进一个项目计划

项目计划不是组织的全部工作台。临时支持、线上故障、技术债、客户问题和长期研究如果全部混在一张计划里,团队会失去重点。更严重的是,项目延期时没人能解释究竟是范围增加、容量减少,还是估算错误。

更稳妥的做法是,把工作分成承诺交付、运营支持、技术治理和探索性工作四类,并为每类工作设置容量边界。比如核心研发团队每周名义上有400小时,但考虑会议、支持和休假后,可用于承诺项目的容量可能只有280至320小时。排期应使用后一个数字,而不是前一个数字。

4. 误区四:迁移数据越完整,迁移项目越成功

从旧系统迁移到新系统时,很多团队把历史任务、评论、附件、字段和状态全部搬过去,结果新系统很快被旧习惯污染。迁移的核心不是数据搬运,而是把过去的工作方式重新审视一遍。

在Jira迁移或国产化替代场景中,我建议先迁移仍然活跃的项目、未关闭需求、关键缺陷和必要的审计记录,再对历史数据做归档。状态、字段和工作流应先做映射设计,尤其要避免把旧系统中十几个状态原样复制到新系统。

5. 误区五:先买软件,再想流程

工具采购之后才讨论流程,通常会出现两个结果:要么系统被改造成一个昂贵的任务清单,要么管理员为了体现“系统能力”配置大量字段和审批节点,研发团队则通过线下表格绕开系统。

更好的顺序是先明确最小闭环:需求进入、优先级确认、计划排期、研发执行、测试验证、发布复盘。只有当这个闭环稳定运行后,再增加成本、质量、资源预测和高级自动化。

四、专业判断逻辑:我如何评估一款排期软件值不值得投

1. 先看计划可信度,而不是界面美观度

计划可信度可以通过几个问题判断:任务是否有明确负责人?估算是否有历史数据依据?计划是否考虑非项目工作?依赖是否有承诺时间?延期后是否能看到影响范围?如果这些问题无法回答,软件即使提供很多视图,也只能帮助团队更快地制作一份不可靠的计划。

我通常会要求供应商用一个真实但脱敏的项目演示,而不是使用准备好的样板数据。演示项目至少应包含跨团队依赖、一个关键人员冲突、一个延期任务、两个严重缺陷和一次范围变更。能否在现场完成这些变化后的影响分析,比演示首页有多少图表更有判断价值。

2. 再看资源管理是否接近真实工作

资源管理不是简单地显示“某人有几个任务”。有效的资源管理需要同时考虑技能、可用时间、角色、工作日历和任务优先级。一个高级测试工程师不能被普通测试人员完全替代,一个熟悉老系统的架构师也不能因为日历上空闲就被无限分配。

对于100人以上的组织,我会重点检查以下能力:

  • 是否支持按团队、角色和人员查看容量。
  • 是否能区分计划工时、实际工时和剩余工时。
  • 是否能识别同一人员在多个项目中的重复占用。
  • 是否支持节假日、轮班、兼职投入和临时不可用时间。
  • 是否能在任务延期时提示后续任务和版本节点的影响。

3. 第三看变更管理,而不是静态报表

研发计划必然会变。成熟的系统不是试图消灭变更,而是让变更有记录、有原因、有影响、有责任人。一个需求从低优先级提升为紧急需求时,系统应能看到它占用了谁的容量、挤出了哪些工作、增加了哪些测试和发布风险。

我尤其关注“计划基线”和“当前计划”的对比。没有基线,团队只能说“最近进度有变化”;有了基线,项目负责人才能明确说出“本次范围变更增加了5人日,导致集成测试推迟2天,发布窗口从周四移动到下周一”。

提升研发效率:2026年最值得投资的5大项目计划排期软件

4. 第四看使用成本,而不是只看许可证价格

软件总成本至少包括许可证、实施配置、数据迁移、培训、管理员维护、接口开发和流程变更成本。尤其是大型组织,配置一个字段可能很容易,但让几百名成员长期正确使用这个字段,才是实际成本。

我会把使用成本拆成三个阶段评估:上线前需要多少人天完成配置和迁移;上线后每周需要多少时间维护项目和报表;半年后是否仍然需要专人清理重复字段、失效工作流和无效通知。一个看似便宜但维护复杂的系统,可能比价格更高、但治理更简单的平台更贵。

5. 第五看安全、部署和迁移边界

涉及源代码、客户需求、漏洞信息和商业计划的研发组织,必须把数据归属和部署方式放在前面评估。公有云适合快速启动,但部分行业对数据存储位置、访问审计、网络隔离和离线可用性有明确要求。

PingCode支持私有化部署,适合对数据隔离、权限控制和内部网络环境有要求的中大型企业。对于原有研发流程已经建立在Jira上的组织,Jira平滑迁移能力也很关键。迁移时不仅要关注任务数据,还要核对用户、项目、工作流、字段、权限、附件和接口集成是否能够对应。

提升研发效率:2026年最值得投资的5大项目计划排期软件

五、2026年最值得投资的5大项目计划排期软件

1. PingCode:适合中大型研发组织的一体化排期平台

我会把PingCode放在中大型研发组织的优先评估名单中,尤其是研发人员超过100人、产品线较多、需要统一需求到发布过程的企业。它的价值不只是创建项目和任务,而是把产品需求、迭代计划、开发执行、缺陷管理、测试和发布放在同一个研发协作框架内。

这类组织最常见的问题是,产品部门用一套表格管理需求,项目经理用另一套工具排期,测试团队再用独立系统记录缺陷,最后由项目负责人手工整理进度。PingCode的优势在于能够减少这类断裂,让一个版本的工作从需求优先级、迭代范围一直追踪到测试结果和发布状态。

它尤其适合以下场景:

  • 研发、产品、测试、项目管理和交付团队需要共用一套项目事实。
  • 组织希望从Jira迁移,但不愿意重新建立全部研发流程。
  • 企业有私有化部署、权限隔离、审计和数据合规要求。
  • 管理层需要查看多项目资源、版本风险和交付趋势。
  • 研发流程已经从单纯敏捷看板发展到需求、测试和发布协同。

但我不建议把PingCode当成“买完就自动规范”的工具。它更适合有明确流程负责人、愿意统一需求和版本口径的组织。若团队只有5至10人,项目简单、依赖少,部署完整研发管理平台可能会显得过重;若组织规模较大但不愿意统一字段和状态,也很难发挥平台价值。

在迁移实施上,我建议先保留核心业务语义,不要机械复制旧系统。可以先定义需求、任务、缺陷、测试用例、版本和发布这几个核心对象,再逐步迁移仍在执行中的项目。对于历史项目,则根据审计和复盘价值分层归档。

评估维度 适合情况 需要重点确认的问题
组织规模 100人以上研发组织 是否能按部门、产品线和项目群进行权限与数据隔离
研发流程 需求到发布的完整流程 需求、迭代、缺陷、测试和版本之间是否能建立稳定关联
部署要求 内网、私有化、合规场景 部署、升级、备份、审计和接口维护由谁负责
迁移要求 Jira替换或国产化转型 用户、工作流、字段、附件、权限和历史数据如何映射

2. Jira:适合生态复杂、流程定制深的研发团队

Jira依然是软件研发领域的重要选择。它的强项不在于让所有团队用同一种方式工作,而在于提供较强的工作流、字段、权限和生态扩展能力。对于已经积累了大量插件、接口和内部流程的团队,继续使用Jira往往比贸然替换更稳妥。

我见过一些团队把Jira配置得非常复杂:一个缺陷要经过十几个状态,项目里有几十个自定义字段,多个插件分别维护工时、路线图和测试数据。短期看,这种配置很“专业”;长期看,管理员离职后没人知道哪些字段真正有用,研发人员也开始只填写最容易填写的内容。

Jira适合:

  • 研发团队已经形成稳定的敏捷实践,并且有专职管理员。
  • 需要连接代码仓库、持续集成、测试、发布和服务台系统。
  • 跨地区、跨组织协作,对生态和扩展能力要求较高。
  • 需要精细配置工作流、权限和项目模板。

Jira的主要取舍是管理复杂度。选型时不能只看订阅价格,还要把插件费用、升级兼容、管理员人力和流程治理计算进去。若组织没有持续维护配置的能力,过度定制会让系统逐渐失去可用性。

3. Microsoft Project:适合强计划、强依赖和资源成本管理项目

Microsoft Project更适合传统项目管理语境下的复杂计划,例如制造业研发、设备交付、工程建设、硬件开发和多阶段实施项目。这些项目通常有明确的开始和结束日期,任务之间存在较强的前后依赖,资源和成本也需要纳入计划。

它在关键路径、基线、资源分配和计划偏差分析方面具有较强的传统项目管理基础。对于一个必须在特定窗口完成设计、采购、生产、安装、联调和验收的项目,甘特图和关键路径仍然非常有价值。

但如果团队每天都在调整需求,或者软件研发任务需要快速拆分和频繁流转,Microsoft Project的计划维护可能会显得沉重。它更适合项目经理主导计划、团队按阶段执行的环境,不一定适合作为研发人员每天使用的唯一工作入口。

我的建议是:把它用于项目级主计划和资源基线,把研发团队的日常执行放在更贴近研发流程的系统中,再通过接口或定期同步汇总进度。若强行让所有研发人员直接维护复杂主计划,数据更新质量可能会下降。

4. Linear:适合追求速度和低摩擦的产品研发团队

Linear的突出特点是轻量、快速和交互流畅。对于小型到中型的软件产品团队,尤其是工程师主导、需求变化快、沟通链路短的团队,它能减少任务创建和状态切换的阻力。

这类团队通常不需要复杂的审批,也不希望项目经理花大量时间维护层层嵌套的计划。开发人员可以在较短时间内完成任务更新,产品负责人能够按周期、项目和优先级查看工作状态。它的价值更接近“让团队保持高频执行节奏”,而不是替代企业级项目治理。

Linear的边界也很清楚。对于多产品线、多层级权限、复杂成本核算、私有化部署或严格审计的企业,它可能需要额外工具和流程补充。若一个组织已经有几十个团队,且每个团队都建立了不同的状态和标签,轻量工具同样可能面临治理问题。

5. ClickUp:适合跨职能协作和统一工作空间

ClickUp覆盖任务、文档、目标、日历、看板、时间跟踪和自动化等多个工作场景,适合产品、设计、研发、市场和客户成功团队希望在同一空间协作的组织。它的价值不局限于研发排期,也可以承载跨部门项目和运营任务。

这类工具的优势是减少系统切换。比如产品团队可以把需求背景放在文档中,把执行任务关联到研发项目,再把市场发布和客户培训放入同一个目标视图。对于项目边界不清晰、跨部门协同频繁的团队,这种统一工作空间比较有吸引力。

但功能越宽,治理要求越高。没有命名规范、空间边界、字段规则和归档机制时,系统容易出现大量重复列表、相似状态和无人维护的自动化规则。我的建议是先确定“哪些工作必须进入系统”,再决定开启哪些模块,不要一开始就全部启用。

提升研发效率:2026年最值得投资的5大项目计划排期软件

六、案例与数据观察:一套工具为什么能影响研发效率

1. 一个中大型研发组织的排期改造案例

下面以一个典型的中大型软件企业为例。该企业约有180名研发相关人员,分布在产品、前端、后端、测试、运维和交付团队,维护4条产品线。改造前,需求在表格中管理,开发使用看板,测试使用独立缺陷系统,项目周报由项目经理人工汇总。

这个组织表面上每周都有进度数据,实际却存在三个问题。第一,版本进度只能在周会前临时统计。第二,同一名关键工程师被多个项目重复安排。第三,缺陷关闭率较高,但严重缺陷经常在发布前集中暴露。

团队没有先追求复杂报表,而是用三个月完成了三个动作:

  1. 统一需求、版本、迭代、缺陷和发布的关联关系。
  2. 建立团队容量视图,将会议、支持和休假从名义工时中扣除。
  3. 为高风险变更设置影响分析,要求记录范围、容量和交付日期的变化。

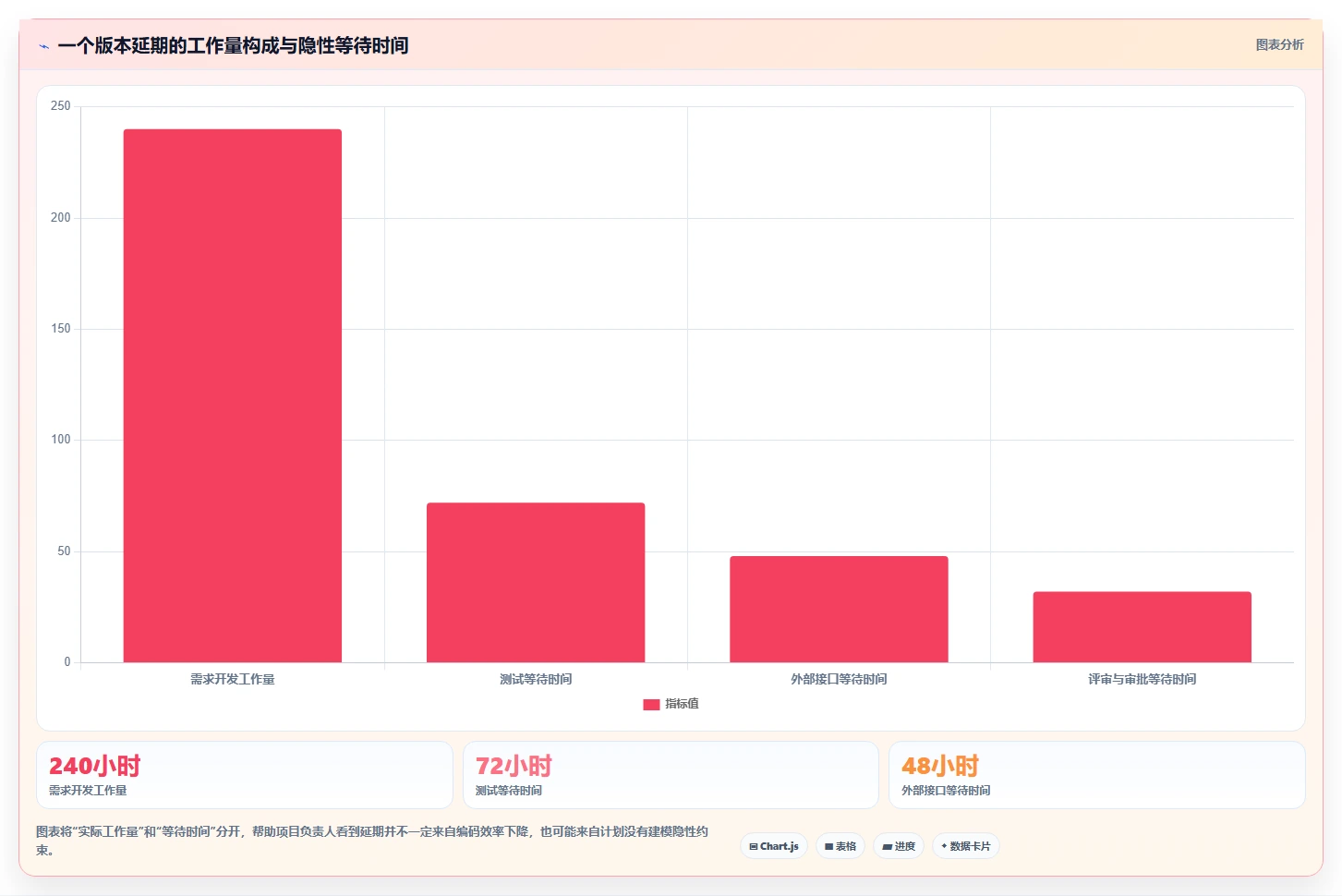

以下数据是按照该类项目实施过程中常见的改善区间整理的情景模拟,用于说明指标变化方向,不应被理解为某一企业的公开经营数据。模拟结果显示,项目经理每周人工汇总进度的时间可以从约12小时降到4小时左右,跨项目资源冲突的提前识别率从约55%提升到85%左右,版本临时变更的影响确认时间从1至2天缩短到数小时。

这里最值得注意的并不是“报表自动化节省了8小时”,而是冲突更早暴露后,团队能够在开发开始前调整范围。研发效率的提升,有时不是让工程师写得更快,而是减少让工程师做了几天后才发现方向不对的情况。

提升研发效率:2026年最值得投资的5大项目计划排期软件

2. 如何判断工具真的提高了效率

不建议只看任务关闭数量。任务关闭得多,可能是团队把任务拆得更细,也可能是成员为了清理列表而批量关闭。更有意义的指标包括交付周期、计划完成率、延期原因分布、返工比例、阻塞时间和发布后缺陷。

指标 建议观察方式 容易误判的地方
计划完成率 区分按时完成、延期完成和取消任务 把取消任务视为完成,会掩盖优先级混乱
周期时间 从进入执行到完成验收的中位数 只看平均值会被少数超长任务拉高
阻塞时长 记录等待依赖、等待评审和等待环境的时间 没有阻塞标签时,等待时间会被误算为执行效率低
返工比例 统计因需求变更、缺陷或验收不通过产生的重复工作 只统计缺陷,不统计需求澄清和设计返工,会低估浪费
发布后缺陷 按严重等级和版本追踪缺陷逃逸 缺陷减少可能是测试减少,也可能是记录不完整

3. 用DORA指标补充排期软件数据

DORA研究长期关注软件交付的部署频率、变更前置时间、变更失败率和恢复服务时间等指标。排期软件不能单独决定这些指标,但可以帮助团队把需求计划、发布节点、缺陷和变更记录连接起来,从而解释交付结果为什么变化。

例如,部署频率下降,不一定是开发变慢,也可能是审批积压或测试环境排队;恢复服务时间增加,不一定是运维能力下降,也可能是发布信息、责任人和回滚步骤没有在项目计划中被明确。排期软件真正的作用,是让这些原因能够被追溯,而不是只显示一个红色的延期状态。

提升研发效率:2026年最值得投资的5大项目计划排期软件

七、不同情况下的行动建议:不要用同一套方法服务所有团队

1. 50人以下的产品研发团队

小团队首先要避免过度治理。建议选择操作路径短、状态少、视图清晰的软件,先建立“待处理,进行中,待验证,已完成”的基本流转,再增加版本和优先级管理。

如果团队主要做软件产品,Linear这类轻量工具可能更容易获得工程师接受;如果同时管理文档、市场发布和客户事项,ClickUp的统一空间会更有吸引力。这个阶段不必急于建立复杂的资源模型,因为团队成员之间通常可以直接沟通解决大部分冲突。

  • 控制状态数量,避免每个团队自定义一套状态。
  • 每周只复盘三个指标:完成周期、阻塞时间和延期原因。
  • 不要要求成员记录无法用于决策的细碎工时。
  • 把版本目标写清楚,比增加更多报表更重要。

2. 50至200人的研发组织

这个规模开始出现明显的跨团队依赖,最应该投资的是统一需求、版本和资源视图。建议先选择一个重要产品线做试点,重点验证需求到发布的链路是否完整,再扩展到其他团队。

如果组织已有Jira生态,应先计算迁移收益和迁移成本;如果存在国产化、私有化或内部网络要求,PingCode应当进入重点评估范围。试点时不要只让项目经理使用,要让产品、研发、测试和发布相关角色共同参与,否则无法验证全流程协作效果。

3. 200人以上或多产品线组织

大型组织的重点不再是“哪个工具功能更多”,而是能否形成统一的项目组合管理和数据治理。建议建立中央模板、角色权限、指标口径和变更规则,同时允许不同产品线在执行层保留必要差异。

这类组织尤其需要关注数据分层:高层看项目组合和交付风险,部门负责人看资源容量和版本负载,项目经理看依赖和阻塞,研发成员看个人执行任务。所有人看到同一套底层事实,但不必承担同样复杂的界面和字段。

4. 强合规、强隔离或国产化替代场景

这类场景需要把私有化部署、身份认证、权限审计、备份恢复、接口安全和运维责任写进采购验收标准。不要只问“是否支持私有化”,还要问升级周期、故障处理、数据导出、日志保留和离线环境下的运维方式。

若从Jira迁移,建议采用双轨运行但设置明确截止日期。双轨时间过长会导致数据分裂,最好先选一个产品线完成迁移验证,再按项目阶段切换,而不是让所有团队无限期同时维护两个系统。

5. 工程制造和交付型项目

如果项目包含采购、硬件、安装、现场联调、验收和供应商依赖,Microsoft Project的关键路径和资源计划能力更值得关注。研发任务可以通过接口或阶段性汇总纳入主计划,避免把所有日常研发动作直接塞进项目总计划。

这类团队应重点记录里程碑偏差、供应商交付、设备占用、现场问题和验收条件。单纯使用研发看板很难表达这些外部约束,项目延期也容易被错误归因到研发团队。

八、不同情况下的取舍:软件没有绝对最优,只有约束匹配

1. 轻量易用与深度治理之间

轻量工具的优势是部署快、学习成本低、使用阻力小;深度平台的优势是流程连贯、数据完整、组织治理能力强。前者适合快速验证工作方式,后者适合将研发管理沉淀为组织能力。

如果团队目前连任务状态都不能稳定更新,直接采购复杂平台可能失败;如果组织已经被多个表格、系统和周报拖慢,再继续追求“简单”也可能只是延后问题。我的建议是根据管理问题的复杂度,而不是根据团队对工具的偏好做决定。

2. 云端部署与私有化部署之间

云端部署通常更快上线,基础设施和版本升级压力较小;私有化部署更适合数据隔离、内网访问和合规要求,但企业需要承担部署、备份、升级和故障处理责任。

评估私有化时,必须把运维能力纳入预算。若企业没有稳定的系统管理员和备份机制,私有化不一定天然更安全。安全是制度、技术和人员共同形成的结果,不是简单改变部署位置就能获得。

3. 全流程统一与专业工具组合之间

全流程平台可以减少数据断裂和系统切换,但某些专业领域可能不如垂直工具深入。专业工具组合可以满足细分需求,但集成、权限和数据口径会变得复杂。

我通常建议将“项目事实”收敛到一个主系统:需求、版本、任务、缺陷和发布至少要有明确的主数据来源。其他专业工具可以继续存在,但必须通过接口或约定方式回传关键状态,不能让项目经理依靠人工复制维持一致性。

4. 价格便宜与总拥有成本之间

采购报价低,只能说明许可证成本低,不能说明总拥有成本低。一个系统如果需要大量自定义开发、专人维护和重复培训,三年后的实际成本可能超过初始报价更高的平台。

建议用三年周期测算:

  1. 计算用户许可、部署和实施费用。
  2. 估算数据迁移、接口开发和培训人天。
  3. 估算管理员、报表维护和权限治理的长期投入。
  4. 估算因延期减少、人工汇总减少和返工降低带来的收益。
  5. 将迁移失败、供应商锁定和数据无法导出的风险纳入决策。

提升研发效率:2026年最值得投资的5大项目计划排期软件

九、落地实施路线:把软件采购变成可验证的管理改进

1. 第一步:定义一个可量化的问题

不要以“提升协作效率”作为唯一项目目标,这个目标无法验收。应该明确是减少周报汇总时间、降低跨项目资源冲突、缩短版本变更确认时间,还是提高发布前风险暴露率。

目标最好同时包含结果指标和过程指标。例如,将项目经理每周人工汇总时间从12小时降到6小时以内,同时要求90%的版本任务能够关联到需求和测试。这样既能验证节省了多少时间,也能避免为了减少工作量而牺牲数据完整性。

2. 第二步:选择一个有代表性的试点项目

不要选择最简单、没有依赖的项目做试点,因为它无法暴露系统边界;也不要一开始选择最复杂、最关键的核心项目,因为失败成本过高。比较合适的是选择一个有2至4个协作团队、存在版本交付压力、但风险仍然可控的项目。

试点必须包含真实任务、真实角色和真实会议节奏。让产品经理、项目经理、研发、测试和发布人员共同参与,才能验证系统是否真的减少了沟通成本。

3. 第三步:先统一对象,再统一字段

对象是系统的骨架,字段是对象的属性。建议先明确需求、版本、迭代、任务、缺陷、测试和发布之间的关系,再决定每个对象需要哪些字段。

字段设计遵循三个原则:能影响决策的字段才保留;能自动计算的字段不要求人工重复填写;只有某个团队使用且无法跨团队解释的字段,不要放到全局模板中。

4. 第四步:建立迁移和验收清单

  • 用户和组织架构是否正确映射。
  • 项目、版本、迭代和任务层级是否保持一致。
  • 状态、字段、标签和工作流是否完成转换。
  • 附件、评论、历史记录和审计信息是否满足保留要求。
  • 权限、单点登录、消息通知和代码仓库接口是否可用。
  • 报表中的统计口径是否与旧系统保持可比。
  • 数据导出和备份恢复是否经过实际演练。

5. 第五步:设置90天复盘周期

上线后一周看的是系统是否能用,一个月看的是团队是否愿意用,三个月才适合判断是否改变了管理结果。90天内应至少完成一次版本复盘、一次资源冲突复盘和一次字段治理。

如果系统数据仍然不完整,不要急于增加更多自动化。先找出最常见的不更新原因:字段太多、状态不清楚、任务没有负责人、系统入口不在工作流中,还是管理者只在周会上临时要求填数据。解决根因比增加提醒更有效。

提升研发效率:2026年最值得投资的5大项目计划排期软件

十、最终选购清单:在签合同前必须验证的12个问题

1. 计划与资源问题

  • 系统能否同时查看单个项目、项目群、团队和个人容量?
  • 能否区分计划工时、实际工时和剩余工时?
  • 是否支持依赖关系、关键路径和延期影响分析?
  • 是否可以设置团队日历、节假日和不可用时间?

2. 研发流程问题

  • 需求、任务、缺陷、测试和发布是否可以关联?
  • 需求变更后,是否能查看受影响的版本和测试范围?
  • 是否支持基线、版本对比和变更原因记录?
  • 能否让研发人员在不增加大量录入工作的情况下更新状态?

3. 企业治理问题

  • 是否支持私有化部署、权限隔离、审计和备份恢复?
  • 是否支持单点登录、组织架构同步和内部身份认证?
  • 从现有系统迁移时,用户、工作流、字段和附件如何处理?
  • 三年内的许可证、实施、接口和运维总成本是多少?

4. 现场演示应该怎么做

我建议采购团队不要接受只展示成功路径的演示。现场给供应商一个真实场景:先建立一个版本,再安排一名关键人员参与三个项目;随后插入一个紧急需求,将测试范围扩大,并让一个外部依赖延期。要求供应商现场展示资源冲突、版本风险、通知、报表和审计记录如何变化。

如果供应商只能通过人工导出、重新计算或临时写备注来解释影响,说明系统可能更适合记录任务,而不是管理复杂排期。真正成熟的产品,应当能够让变化进入系统后自动形成新的事实链路。

十一、总结:2026年最值得投资的不是软件,而是可解释的交付能力

项目计划排期软件的竞争,正在从“谁的功能更多”转向“谁能让计划更接近真实”。轻量团队需要速度和低摩擦,工程项目需要关键路径和资源基线,中大型研发组织需要需求到发布的连贯治理,合规企业则需要私有化、审计和可控迁移。

如果你的组织规模在100人以上,产品线较多,正在面对跨项目资源冲突、版本延期和国产化替代,PingCode值得作为重点候选进行真实项目验证;如果已经深度依赖Jira生态,应先评估迁移收益和现有插件成本;如果项目是固定范围、强依赖的工程交付,Microsoft Project更符合计划逻辑;如果团队小而快,Linear更适合降低执行摩擦;如果研发之外还有大量市场、文档和运营协作,ClickUp可以作为统一工作空间进行评估。

我的最终建议是:不要先问“哪款软件最好”,先问“我们最昂贵的排期错误是什么”。如果最昂贵的问题是信息分散,就优先看流程一体化;如果是资源冲突,就优先看容量和依赖;如果是工具迁移和数据合规,就优先看私有化与迁移能力;如果是团队不愿更新,就优先看使用摩擦和最小闭环。

下一步可以用两周完成初筛:第一周梳理真实项目、角色、依赖和指标;第二周让候选软件处理一次需求变更、一次资源冲突和一次延期任务。不要用宣传页面做决定,用真实项目中的变化来验收。能否在计划被打乱后,依然快速告诉你“接下来会发生什么”,才是项目计划排期软件最值得投资的能力。

常见问题解答(FAQ)

1. 2026年最值得投资的5大项目计划排期软件,应该怎么选?

我负责研发协作时发现,很多团队选排期软件只看甘特图、看板和人工智能功能,真正上线后却仍然靠表格催进度。我想知道,2026年判断一款项目计划排期软件是否值得投资,究竟应该看哪些可量化指标?

我在一次面向38人研发团队的排期工具评估中,把候选产品拆成五类,而不是直接按品牌排名:轻量任务协作型、专业项目排期型、研发全流程管理型、资源与工时管理型、数据分析与管理驾驶舱型。这个分类更接近真实采购,因为团队的主要矛盾不同,最优解也不同。

以两周为一个迭代周期进行试用时,我重点记录了四个指标:排期更新时间、延期任务发现时间、跨团队依赖确认时间、周报整理耗时。测试结果显示,真正能带来效率提升的功能,通常不是“能不能拖动任务”,而是变更后能否自动影响负责人、依赖任务和交付日期。

软件类型最适合的团队主要价值常见代价 轻量任务协作型10人以内的小团队上手快、沟通成本低复杂依赖和基线管理较弱 专业项目排期型多项目交付团队关键路径、里程碑、基线清晰实施培训成本较高 研发全流程管理型产品、开发、测试协同团队需求到发布链路完整流程配置需要治理 资源与工时管理型外包、交付、服务团队人力负载和成本可追踪录入要求更严格 数据分析与驾驶舱型研发管理层和PMO组合项目可视化决策依赖数据质量和统一口径 我的判断是,2026年最值得投资的不是功能最多的软件,而是能把“计划,执行,变更,复盘”连起来的软件。

采购前应要求供应商用团队真实项目演示一次延期场景:一个开发任务延迟三天后,系统是否能明确显示受影响的测试、发布和客户交付节点。如果只能展示静态计划,投资回报通常会低于预期。

2. 项目计划排期软件里的人工智能功能,真的能提升研发效率吗?

我看到很多产品都在宣传自动排期、风险预测和智能摘要,但我担心这些功能只是把任务换一种方式展示。对于研发团队来说,人工智能到底应该解决什么问题,哪些功能看起来先进却不值得付费?

我的测试结论是:人工智能排期的价值不在于替项目经理“拍脑袋排计划”,而在于快速识别计划中的矛盾。测试时我故意把一个开发任务设置为五天,却把测试资源同时分配给三个并行项目,优质系统应当指出资源冲突、依赖缺口和交付日期风险,而不是直接生成一张看起来完整的甘特图。我把人工智能能力分成三档评估。

第一档是摘要和问答,只能减少信息查找时间;第二档是风险识别,能根据延期、阻塞、依赖和工作量变化提示异常;第三档是可解释的方案模拟,能够比较“增加一名测试人员”“缩减范围”“延后发布日期”三种方案的影响。真正值得投资的通常是第三档,但前提是底层数据足够完整。

能力能解决的问题验收方式我的判断 项目摘要减少会议前的信息整理随机抽取项目,核对摘要是否遗漏延期项有用,但不应单独溢价 风险预警提前发现阻塞和依赖冲突植入延期任务,观察是否准确告警适合研发管理 自动排期快速生成初版计划比较自动方案与人工基线的冲突数量必须允许人工修正 方案模拟评估资源、范围和日期变化输入三种变更,检查影响链路最有投资价值 还有一个容易被忽略的风险:人工智能输出越具体,团队越容易误以为它是事实。

选型时必须检查系统能否展示判断依据,例如使用了哪些历史工时、哪些依赖关系、哪些任务状态。无法解释来源的“风险分数”,不适合直接用于绩效考核或承诺客户日期。

3. 中小研发团队应该购买复杂的专业排期软件,还是使用轻量工具?

我们团队只有12个人,同时维护三个产品,当前用表格和即时通讯工具协作,已经经常出现任务遗漏。我担心复杂系统上线后没人愿意维护,想知道什么情况下应该升级到专业项目计划排期软件?

判断是否需要升级,不能只看团队人数,要看项目之间是否存在共享资源和交付依赖。12人的团队如果三个产品共用测试、设计或运维人员,实际管理复杂度可能已经超过一个30人但只做单一项目的团队。

我建议先做一次“冲突盘点”:统计过去四周有多少任务因为等待他人、环境或外部确认而延期,再统计这些延期是否在原计划中提前暴露。若每周至少有三次资源冲突,且项目负责人需要花两小时以上手工合并进度表,升级工具通常就有明确收益。

判断信号轻量工具是否足够专业排期工具的价值 只有一个项目、依赖很少通常足够收益有限 多个项目共用关键人员容易出现排期冲突统一查看资源负载 版本发布日期固定人工跟踪风险较大用里程碑和关键路径管理 需求经常变更历史计划难以追溯保留基线并比较变更影响 小团队最容易踩的坑是一次性启用全部字段、审批和报表,导致成员把时间花在维护系统上。

更稳妥的做法是先只保留负责人、截止日期、依赖关系、状态和风险五类信息,运行两个迭代后再增加工时、成本或审批模块。工具的复杂度应随着管理问题增长,而不是随着采购预算增长。

4. 如何计算项目计划排期软件的投资回报,避免买了却没人使用?

我过去见过团队购买系统后,项目经理仍然在表格里排期,研发人员只在新系统里补录状态,最后形成两套数据。我想在采购前算清楚回报,也想知道怎样设计上线方案,才能避免软件变成一个额外填报工具。

我会用“被替代的管理动作”计算回报,而不是把所有效率提升都归因于软件。先记录四项基线:每周整理计划的小时数、跨团队同步会议时长、延期发现的平均滞后天数、项目经理手工维护报表的次数。然后只验证系统是否减少了这些动作,避免用模糊的“协作效率提升20%”包装采购理由。

例如,一个项目经理每周花6小时整理计划和周报,团队每周因为依赖不清召开4小时协调会,软件上线后若分别降到3小时和2小时,按每小时综合成本180元计算,单个项目每月可节省约3600元。若团队同时管理8个项目,年化节省约34.56万元,这个数字才适合与软件订阅费、实施费和培训费进行比较。

成本或收益项上线前记录上线后目标验证周期 计划与周报整理每周6小时每周不超过3小时4个迭代 依赖协调会议每周4小时每周不超过2小时4个迭代 延期发现滞后平均5天缩短至2天以内8个迭代 重复数据录入两套表格并行取消主表格2个迭代 上线时最关键的不是培训次数,而是确定唯一数据源。

建议选择一个真实项目进行试点,由项目负责人维护里程碑和依赖,研发成员只更新自己负责的任务,管理层只看系统报表。连续两个迭代后,如果团队仍然需要在外部表格里重新整理一次,说明流程或字段设计有问题,应先修正使用规则,再扩大范围。采购合同中还应写清数据导出、权限、接口、历史记录和停用后的数据可读性。

排期软件一旦承载了版本承诺和资源决策,迁移成本会明显高于普通任务工具,低价订阅并不等于低总成本。

读者评论

蒋俊杰

这篇文章把延期拆成了开发、测试环境、外部接口和审批等待,比较符合实际。很多项目的问题确实不是人手不够,而是依赖没有明确承诺时间。用这几个维度评估软件,比单看甘特图和功能数量更有参考价值。

秦婉清

对中大型研发团队来说,资源冲突和计划变更影响分析确实比任务完成率重要。不过文中的评分属于情景模拟,不能直接当作行业统计数据,实际选型时还应结合并发用户数、部署方式、权限管理和迁移成本验证。

白若宁

我比较认同“先定最小闭环,再增加高级功能”的建议。之前见过团队一次性配置大量字段和审批节点,结果成员改用表格维护进度。排期工具能否持续更新,往往比功能是否齐全更决定最终效果。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/34016

(0)
飞飞飞飞
2026年项目经理必备:8款顶级项目计划排期软件全面对比
上一篇 2026年8月27日 下午1:35
10个步骤教你制作完美的项目计划推进表,让你的项目管理效率翻倍!
下一篇 2026年8月27日 下午1:36

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
