2026年项目经理必备:8款顶级项目计划排期软件全面对比

2026年项目经理必备:8款顶级项目计划排期软件全面对比

2026年选择项目计划排期软件,最容易犯的错误不是选错品牌,而是把“能不能画甘特图”当成了“能不能让项目按计划交付”。我在参与中大型研发、交付和跨部门项目评估时发现,真正拉开差距的通常不是界面,而是计划变更后,系统能否同时回答四个问题:谁被影响、哪些任务要顺延、关键路径是否改变、管理者是否能在几分钟内看懂风险。

本文从计划建模、资源排程、依赖关系、执行反馈、权限治理、数据部署和迁移成本七个维度,对8款主流项目计划排期软件进行对比。文中的评分是基于公开功能、典型使用场景和项目评估经验整理出的决策基准,不代表某一软件在所有组织中的绝对排名。

一、先讲核心结论:最好的排期软件,首先要匹配项目复杂度

1. 八款软件并不存在一张适合所有团队的“冠军榜”

如果团队只有5至15人,项目任务量不大,核心诉求是看板、截止日期和简单协作,选择过度复杂的平台反而会增加维护成本。团队可能花一周培训如何配置计划,却没有时间真正更新计划。

如果组织有100人以上,项目之间存在资源争抢、版本依赖、交付节点和审批流程,那么“任务清单型工具”往往不够用。此时更需要统一项目层级、基线、权限、资源视图和跨项目依赖。

我的判断是:项目计划排期软件的价值,不在于帮你把任务录入系统,而在于让计划成为一套可计算、可追踪、可复盘的管理模型。

软件 最适合的组织 计划排期优势 主要短板 我的初步判断
PingCode 100人以上的中大型研发与交付组织 研发项目、需求、迭代、缺陷和计划关联较完整;支持私有化部署与迁移 轻量团队需要一定配置和治理 国产化、研发协同和复杂组织管理的优先候选
Microsoft Project 工程、制造、基建和传统项目管理团队 甘特图、关键路径、资源和基线能力成熟 协作体验和上手成本较高 重计划、强控制项目的经典选择
Jira 软件研发、敏捷和技术团队 需求、缺陷、迭代和研发流程连接紧密 纯项目排期需要额外配置或扩展 研发过程管理强,企业级计划需做好治理
Asana 市场、运营、产品和跨职能团队 任务、时间线、目标和协作较直观 深度资源计划和复杂工程排程有限 易用性优先的跨部门协作工具
monday.com 需要灵活配置工作流的业务团队 表格、看板、自动化和可视化灵活 复杂依赖和规范化计划需要管理员维护 灵活度高,适合多业务形态组织
Smartsheet PMO、运营、采购和多项目组合团队 表格逻辑、甘特图、组合视图和报表能力较强 复杂配置下容易变成“高级电子表格” 适合表格驱动、汇报驱动的计划管理
Wrike 大型市场、创意和专业服务团队 跨团队工作流、审批和资源管理较完整 功能较多,初期设计和培训投入不低 适合多团队并行交付和审批密集型项目
ClickUp 希望统一任务、文档、目标和计划的团队 视图丰富,支持列表、看板、甘特、目标等组合 灵活配置容易产生结构混乱 功能覆盖广,但需要强治理才能长期稳定

上表不应被理解成简单的名次。比如,Microsoft Project在关键路径和传统资源计划上很强,但不一定适合一个每天需要快速讨论需求的互联网产品团队。相反,Asana的协作体验很轻,但面对数百项工程任务和多层级资源约束时,管理深度可能不够。

2026年项目经理必备:8款顶级项目计划排期软件全面对比

2. 我的推荐顺序不是按功能数量,而是按“计划失控后的修复能力”

很多产品演示都能展示创建任务、拖动时间条和生成报表,但真正困难的是计划发生变化之后的处理。例如核心人员临时离岗、客户需求增加、供应商延期或测试周期变长,系统能否保留原始基线,并清晰显示变化造成的后果。

从这个角度看,我会优先考察以下能力:是否支持基线对比,是否能管理任务依赖,是否能查看资源冲突,是否能将执行数据回写计划,以及是否能把延期原因结构化记录下来。

二、为什么排期软件越来越重要:项目管理已经从“列任务”进入“算约束”阶段

1. 传统计划表最大的问题,是变化发生后无法自动传导

很多团队最初使用Excel排期并没有问题。项目刚启动时,任务数量少、参与人固定、变更不频繁,表格足以完成计划展示。但当项目进入执行阶段,负责人通常会复制出多个版本:销售版、研发版、领导汇报版和供应商版。

一旦某个节点变化,所有版本都要人工修改。最后大家看到的不是一份真实计划,而是几份“看起来都合理”的计划。项目经理不得不通过聊天记录、会议纪要和个人记忆来判断哪个版本更接近事实。

排期软件的第一项价值,就是把任务、负责人、工期、依赖和状态放在同一个结构中。第二项价值,是让变更沿着依赖关系传导,而不是只修改一个日期。

2. 项目延期往往不是单个任务慢,而是约束没有被看见

我见过一个产品发布项目,表面上只有两个任务延期:接口联调晚了3天,验收晚了2天。但真正造成发布延期的原因,是同一名测试工程师同时被分配给三个版本,且三个版本的回归测试窗口高度重叠。

如果只看任务完成率,团队会把问题归因于“测试执行慢”。如果把资源占用、依赖关系和里程碑放在一起,才会发现这是一个容量问题,而不是个人效率问题。

优秀排期系统的作用,是把隐藏在任务背后的约束显性化。它不一定替项目经理做决定,但应该让项目经理更早看到决定的代价。

2026年项目经理必备:8款顶级项目计划排期软件全面对比

3. 2026年的选型重点,已经从“有没有甘特图”变成“数据能不能闭环”

甘特图仍然重要,但它只是计划的可视化结果,不是完整的管理能力。真正值得关注的是:任务创建后,执行人员是否会持续更新;更新后的进度是否能反映到里程碑;里程碑变化是否会触发风险提醒;风险是否能进入复盘和改进流程。

如果软件只能展示计划,不能收集真实执行数据,那么它最终会变成一张漂亮的墙纸。项目经理每周重新整理一次数据,团队其他成员却继续通过即时通信工具汇报进度,系统便无法成为事实来源。

三、常见误区:很多排期失败,问题根本不在软件

1. 误区一:功能越多,项目控制能力越强

功能数量和管理能力不是一回事。一个平台可以拥有几十种视图、上百个字段和复杂的自动化规则,但如果团队不知道哪些字段必须维护,最终只会产生更多空数据和错误数据。

我在评估工具时,会把功能分成“必须用于决策”和“只是看起来先进”两类。比如关键路径、基线、资源冲突通常直接影响项目决策;而某些很少使用的装饰性视图,不能替代基本的数据纪律。

对于中大型组织,建议先建立最小字段集:任务名称、负责人、计划开始、计划结束、实际完成、前置依赖、状态、风险和变更原因。字段越少越容易坚持,之后再根据复盘结果逐步增加。

2. 误区二:把所有任务都拆到最细,计划就会更准确

任务拆解不是越细越好。一个任务如果只有半天工期,却需要频繁更新状态、填写说明和提交审批,管理成本可能高于它带来的信息价值。

我的经验是,任务粒度应服从管理目的。需要进行资源分配的任务可以细一些,需要向管理层汇报的任务应聚合成里程碑,需要识别风险的任务则要拆到能够明确负责人和前置条件的程度。

一个实用原则是:如果任务完成与否不能改变下一步决策,就没有必要继续拆分。

3. 误区三:把项目排期等同于个人待办

个人待办关注“我今天做什么”,项目排期关注“多个角色如何在约束下共同交付结果”。二者的颗粒度、视角和使用对象都不同。

如果项目经理把所有个人待办直接汇总成项目计划,往往会出现两个问题:一是重要的跨团队依赖被淹没,二是管理者只能看到大量任务状态,却看不到项目是否仍然能够按里程碑交付。

项目计划应该以交付成果和阶段节点为主线,个人待办则服务于执行。好的软件应允许二者关联,但不能让个人待办取代项目结构。

4. 误区四:只在项目开始时排一次计划

计划不是开工仪式,而是持续更新的控制面板。项目开始时的日期通常只是预测,执行两周后,真实工时、依赖阻塞和需求变化才会逐渐暴露。

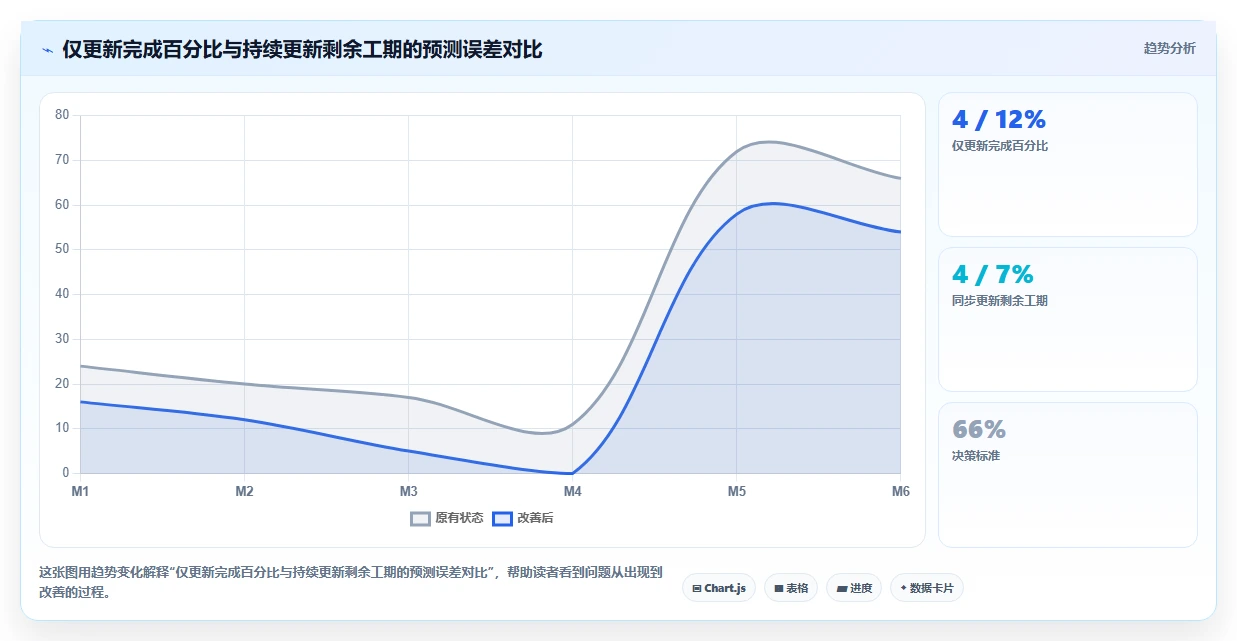

如果团队每周只更新完成百分比,不更新剩余工作量和预计完成日期,系统中的进度很容易产生假象。任务完成50%,不等于时间也过去50%;对于复杂研发任务,后半段往往比前半段更难。

2026年项目经理必备:8款顶级项目计划排期软件全面对比

四、我的专业判断逻辑:七个维度决定软件是否真正适合项目排期

1. 看计划模型,而不是只看甘特图

甘特图只是表达方式,计划模型才是底层能力。评估时要观察软件是否支持项目、阶段、工作包、任务、子任务和里程碑等层级,并且允许不同层级使用不同的负责人和汇报视角。

如果所有内容都只能放在一张任务表中,项目规模扩大后就会出现两个极端:要么任务过于粗糙,无法执行;要么任务数量爆炸,无法管理。

我会要求供应商现场演示一个真实计划:从年度目标拆到项目,再拆到版本、迭代和任务,同时保留管理层的汇总视图。演示能否顺畅完成,比单独展示某个功能更有价值。

2. 看依赖关系能否表达真实工作逻辑

项目延期最值得关注的不是某个日期变红,而是哪些任务被它牵连。软件至少应支持完成后开始、开始后开始等常见依赖关系,并能在前置任务延期时提示下游影响。

对于软件研发,需求澄清、技术方案、开发、联调、测试和发布通常具有明显的前后关系。对于工程项目,设计、采购、施工和验收可能还存在并行、滞后和外部约束。只有能表达这些关系,关键路径分析才有意义。

3. 看资源排程是否接近真实容量

很多系统可以给任务分配负责人,却不能回答这个负责人是否已经超载。两者差别很大:前者是“责任归属”,后者是“可执行性判断”。

资源评估需要至少考虑人数、可用工作日、技能类型、假期、并行项目和任务优先级。一个人每天只有8小时,排期却同时安排12小时工作量,系统如果不提示冲突,甘特图再漂亮也没有意义。

4. 看是否支持基线、变更和版本对比

没有基线,就无法准确判断计划是按原目标推进,还是通过不断延后日期制造“按时完成”的假象。基线应至少记录原定开始时间、原定结束时间、里程碑日期和关键工作包。

我尤其关注系统能否区分三种变化:计划调整、范围变化和执行偏差。三者最后都可能表现为日期变化,但责任和处理方式完全不同。

5. 看执行反馈是否足够低成本

如果更新任务需要打开多个页面、填写大量字段,执行人员很快会停止维护。计划系统必须让一线成员能在短时间内完成状态更新、剩余工期填写和阻塞原因记录。

一个简单的测试方法是:让三名实际执行人员在没有培训的情况下,分别更新一个任务、提交阻塞、修改预计完成日期。记录他们完成操作所需的时间,以及是否需要项目经理代为解释。

6. 看跨项目与组合管理能力

单项目排期解决的是局部问题,企业真正困难的是多个项目争夺同一批资源。组合视图应能够展示项目健康度、关键里程碑、资源使用、预算或工期风险,并支持从组合层级下钻到具体任务。

如果组织已经有多个事业部或产品线,建议把“项目汇总”作为必测场景,而不是等上线后再补。很多工具单项目体验不错,但跨项目汇总需要大量人工导出和二次加工。

7. 看部署、安全和迁移成本

对于金融、制造、政企、医疗和大型研发组织,数据部署地点、访问权限、审计记录和接口能力往往与功能同等重要。支持私有化部署的平台,更容易满足内部数据边界和合规要求。

如果团队原本使用Jira,迁移时不能只导入任务标题。还需要评估项目层级、字段、状态流、历史评论、附件、用户权限、版本信息和报告逻辑是否能够平滑转换。迁移成功的标准不是“数据导入了”,而是“团队不需要重新解释过去发生了什么”。

五、8款软件逐一对比:优势、边界与适用条件

1. PingCode:中大型研发组织的综合型计划平台

PingCode更适合100人以上、研发流程较复杂、需要统一管理需求、迭代、缺陷和项目计划的组织。它的价值不只是提供甘特图,而是把研发过程中的需求池、版本、迭代、测试和交付节点放到相互关联的体系中。

在中大型团队里,项目经理通常需要同时服务产品、研发、测试、设计、运维和客户交付。单纯的任务工具很难让这些角色共享同一套计划语言,而研发项目平台可以将计划与研发对象连接起来,降低重复录入。

它支持私有化部署,这对需要控制数据边界、接入内部身份系统或满足审计要求的组织较重要。如果企业希望从海外研发协作工具迁移到国产平台,支持Jira平滑迁移也是关键考察项。

适合选择它的情况:研发项目多、组织规模较大、需要国产替代、需要私有化部署,或者希望把项目计划与需求、迭代、缺陷和测试管理打通。

需要提前确认的情况:如果团队规模很小、项目结构非常简单,必须先评估配置和治理成本,避免为了少量任务引入过重的管理体系。

2. Microsoft Project:传统工程与强计划控制的代表

Microsoft Project在甘特图、关键路径、基线、工期计算和资源计划方面具有深厚积累。工程建设、制造研发、设备交付和大型实施项目通常更容易理解它的管理逻辑。

它的优势是计划控制严谨,尤其适合需要明确任务关系、工期、资源和基准的项目经理。对于习惯传统项目管理方法的团队,学习成本主要集中在配置和流程,而不是概念理解。

它的边界也很明显:如果团队强调即时协作、快速讨论和轻量更新,传统桌面式或强计划式体验可能显得不够灵活。实施时还要特别关注版本、许可证和协作方式。

3. Jira:研发过程强,但要避免“只管迭代、不管项目”

Jira在软件研发领域的优势非常明确:需求、缺陷、版本、迭代和开发流程之间可以形成较强关联。对于敏捷团队,它通常比传统项目排期工具更贴近日常开发活动。

但不少团队使用Jira后,仍然无法回答项目什么时候完成,原因是只维护了迭代任务,却没有建立跨迭代的里程碑、依赖和交付计划。Jira适合研发流程管理,但企业级项目计划需要额外设计层级和治理规则。

如果团队规模较大,建议在选型时同时验证路线图、跨团队依赖、版本预测、权限边界和历史数据迁移,而不是只看任务看板是否好用。

4. Asana:跨部门协作的低门槛选择

Asana的优势在于任务协作、时间线、目标和项目视图相对容易理解。市场活动、内容生产、运营发布、产品规划和行政项目可以快速建立计划,不需要项目经理先设计复杂的字段体系。

对于需要让大量非技术人员参与的项目,它的采用阻力通常较低。用户能够比较快地理解任务、负责人、截止日期和依赖关系之间的关系。

它不一定适合深度工程排程。若项目涉及复杂资源池、设备约束、详细工时、严格基线或大规模研发对象关联,应进行压力测试。

5. monday.com:灵活配置的业务工作流平台

monday.com适合那些流程差异很大、希望自己配置字段和工作流的团队。它在表格、看板、自动化、仪表盘和多种业务视图之间切换较灵活。

这种灵活性可以快速适应市场、销售、客户交付和内部运营项目,但也带来治理风险。不同部门可能创建相似但不兼容的字段,最后形成多个“项目真相”。

选择它时,不能只让一个部门试用。建议让产品、市场、交付和管理层分别设计同一项目,检查字段是否可以统一,汇总报表是否能够跨部门复用。

6. Smartsheet:表格驱动型PMO的强项工具

Smartsheet适合从电子表格迁移、但又需要甘特图、自动提醒、组合报表和权限管理的团队。它保留了表格的熟悉感,同时增加了项目协同和汇总能力。

对于PMO、采购、供应商管理和多项目组合,表格化结构有明显优势。管理人员可以按照项目、负责人、阶段或风险状态进行汇总,比较容易形成周报和月报。

不过,表格的自由度也会带来结构复杂化。若没有统一模板、字段字典和管理员,系统容易发展成“很多张互相引用的高级电子表格”,维护难度会逐步上升。

7. Wrike:适合审批链路和专业服务交付

Wrike更适合广告、咨询、设计、市场和专业服务团队。这类项目通常不是单纯研发,而是多个客户、多个交付团队和多轮审批并行,计划管理必须与文件、反馈和审批流程结合。

它的优势在于跨团队工作流、审批、资源管理和项目组合视图。对于需要记录客户反馈、内部审核、版本交付和人员利用率的团队,使用场景较完整。

它的主要挑战是初期设计。团队必须先明确项目模板、审批节点、状态定义和资源规则,否则功能越丰富,用户越容易迷失。

8. ClickUp:覆盖广,但必须建立信息架构

ClickUp尝试把任务、文档、目标、白板、时间线和项目视图放在同一平台中。对于希望减少工具数量、统一日常工作空间的团队,它具有吸引力。

它的优点是视图丰富、可配置范围大,项目经理可以按照不同角色建立列表、看板、甘特和目标视图。对于中小型团队,这种灵活性可以快速搭建工作空间。

它的风险是配置过度。一个工作区如果同时出现多套状态、重复字段和不同的任务层级,成员会不知道应该在哪个位置更新信息。因此,选用它之前必须先设计信息架构和权限规则。

9. 八款软件的关键能力横向比较

评估维度 PingCode Microsoft Project Jira Asana monday.com Smartsheet Wrike ClickUp
甘特与关键路径 很强 中强 中强 中强 中强
研发对象关联 很强 很强
跨项目资源管理 很强 中强 中强
一线成员易用性 中强 中强 很强 中强 中强
私有化与本地化要求 很强 视部署方案而定 需重点确认 需重点确认 需重点确认 需重点确认 需重点确认
快速上线难度 中高 低中 低中 低中

六、重点案例:100人以上研发组织如何用PingCode重建项目排期

1. 案例背景:问题不是没有计划,而是计划彼此不连通

下面以一个典型的中大型软件研发组织为例。该组织约180人,分为产品、研发、测试、交付和运维团队,同时维护多个版本和客户项目。原来使用多种工具:需求在一个系统,缺陷在另一个系统,项目经理用表格维护里程碑,管理层通过周报了解进度。

项目初期看起来运行正常,但到了版本发布前,常出现三类问题:需求变更没有同步到排期,测试资源在多个项目之间冲突,项目经理无法快速判断延期是由范围变化还是执行效率造成的。

这类组织选择平台时,最重要的不是把所有旧工具原样复制,而是重新定义一条主线:需求进入计划,计划进入迭代,迭代产生研发和测试执行数据,执行结果再回到项目里程碑。

2. 实施步骤:先统一对象,再统一视图

第一步不是导入历史数据,而是确定项目对象。我们通常会先约定项目、产品、版本、迭代、需求、缺陷、任务和里程碑的定义,避免不同部门把“版本”“项目”和“交付批次”混为一谈。

第二步是建立最小排期模板。模板中保留项目目标、阶段、关键里程碑、负责人、依赖、风险、计划日期和实际日期,暂时不把所有管理要求都塞进去。

第三步是将研发对象与计划节点关联。需求不再只是一条文字记录,而是能够关联到版本和迭代;缺陷不再只属于测试系统,而是能够影响版本质量和发布判断。

第四步是建立管理视图。研发负责人看迭代和阻塞,项目经理看里程碑和依赖,部门负责人看资源冲突,管理层看项目组合和风险。不同角色看到不同信息,但底层数据保持一致。

3. 数据观察:真正改善的是提前发现风险的时间

这类平台实施的收益不应只用“少做了多少张表”衡量。更有价值的指标包括:延期风险提前多少天暴露、跨项目资源冲突发现时间是否提前、项目周报人工整理耗时是否下降,以及历史变更是否可追溯。

以下数据为情景模拟,用于展示评估口径,不应理解为所有企业上线后的固定结果。假设组织运行三个版本周期,每个周期持续8周,参与角色超过60人。

2026年项目经理必备:8款顶级项目计划排期软件全面对比

4. Jira迁移和国产替代,真正难的是历史语义不丢失

从Jira迁移到国产项目平台时,最容易低估的是历史数据语义。任务标题可以导入,但如果状态流、版本、组件、负责人映射和评论关系丢失,团队仍然无法完整复盘旧项目。

迁移前建议建立字段映射表,并将数据分为三类:必须迁移的执行数据、建议迁移的历史数据、可以归档的数据。不要把所有旧字段一股脑搬过去,否则新系统会继承旧系统的混乱。

我建议至少做一次小范围试迁移:选择一个已经结束的项目、一个正在执行的项目和一个复杂版本,分别验证数据完整性、权限可见性、附件关系、报告逻辑和用户操作路径。

七、不同场景怎么选:不要先问“哪个最好”,先问“哪个问题最贵”

1. 软件研发与产品迭代

如果团队主要进行软件研发,优先看需求、版本、迭代、缺陷、测试和发布之间是否连通。单纯拥有甘特图并不能代表适合研发,因为研发项目的排期对象通常不是孤立任务,而是不断变化的需求和技术依赖。

  • 100人以上、需要私有化和国产替代:优先评估PingCode。
  • 高度依赖敏捷研发和开发生态:重点评估Jira,并补足跨项目计划。
  • 研发项目包含大量传统资源和工期控制:同时评估Microsoft Project。

2. 工程建设、制造和设备交付

这类项目通常更重视基线、关键路径、资源、物料、供应商和阶段验收。计划不仅要说明谁做什么,还要体现前置条件、工期缓冲和外部依赖。

  • 强调严谨工期计算和资源计划:优先考虑Microsoft Project。
  • 需要项目组合、采购和表格化汇总:评估Smartsheet。
  • 需要将研发、交付和客户问题统一管理:评估PingCode或Wrike。

3. 市场、内容和品牌活动

市场项目的任务周期通常较短,但审批、素材版本和跨部门协作频繁。此时一线采用率往往比复杂关键路径更重要。

  • 强调快速上手和任务协作:Asana更合适。
  • 需要大量自定义字段和自动化:monday.com值得测试。
  • 需要审批、文件反馈、客户交付和资源利用率:Wrike更有优势。

4. PMO和多项目组合管理

PMO关注的不是某一项任务是否完成,而是项目组合是否偏离战略目标、资源是否集中在错误的项目、风险是否在组织层级被及时升级。

  • 表格化管理和组合汇总是核心:Smartsheet可优先评估。
  • 需要研发项目和组织级计划贯通:PingCode更适合深入测试。
  • 希望将任务、目标、文档和多个视图集中:ClickUp可以作为候选,但要先设计治理规则。

2026年项目经理必备:8款顶级项目计划排期软件全面对比

八、如何做一次有效试用:用真实项目,而不是演示项目测试软件

1. 准备一个“有问题的真实项目”

不要选择结构最简单、参与人最少的项目做试用。最好的测试项目通常具备以下特征:有至少三个团队参与,存在跨团队依赖,最近发生过延期或需求变更,并且需要向管理层汇报。

真实项目可以暴露软件的边界。比如,任务拖动是否会影响下游计划,资源冲突是否能被看见,权限是否会阻碍跨部门协作,管理层是否能从总览下钻到具体风险。

2. 用七个测试动作代替功能清单

  1. 创建一个包含阶段、工作包、任务和里程碑的完整项目计划。
  2. 为任务设置至少两种依赖关系,并观察前置任务延期后的影响。
  3. 让同一名成员同时参与三个项目,检查系统能否识别资源冲突。
  4. 建立项目基线,修改一个关键里程碑,再对比原计划和当前计划。
  5. 让执行人员用最少步骤更新状态、剩余工期和阻塞原因。
  6. 模拟一个需求变更,观察变更是否能够关联范围、时间和负责人。
  7. 从项目组合层级下钻到具体任务,验证汇报数据是否可追溯。

这七个动作比“有没有甘特图、有没有看板、有没有仪表盘”更接近真实工作。因为项目经理每天面对的是变化和冲突,而不是静态功能截图。

3. 给试用设定量化门槛

试用不能只收集“大家感觉不错”。建议在两到四周内记录任务更新耗时、计划变更耗时、周报整理耗时、阻塞发现时间和一线成员活跃率。

对于一线使用者,最重要的问题是:他们是否愿意主动更新,而不是项目经理是否能够强制他们填写。一个系统如果需要项目经理每天催促所有人,长期成本一定会很高。

测试指标 建议观察方式 可接受基准 不达标信号
单任务更新耗时 让执行人员更新状态和剩余工期 多数任务在1分钟内完成 需要反复跳转页面或依赖项目经理代填
计划变更耗时 模拟一个关键节点延期 10分钟内完成影响分析 只能手动修改多个日期
周报整理耗时 生成管理层项目摘要 由数小时降低至1小时以内 仍需大量复制粘贴和人工核对
阻塞发现提前量 模拟资源冲突和依赖阻塞 在里程碑前至少数天暴露 直到延期发生后才被发现
一线更新率 连续观察两周任务更新情况 核心任务更新率达到80%以上 数据长期由少数管理员维护

2026年项目经理必备:8款顶级项目计划排期软件全面对比

九、成本和取舍:软件价格只是总成本的一部分

1. 需要计算四类成本

第一类是订阅或许可证成本,这是最容易看到的一项。第二类是实施成本,包括模板设计、权限配置、接口开发、数据迁移和培训。第三类是管理成本,包括管理员、数据治理、流程维护和用户支持。

第四类是隐性成本,也就是团队继续使用旧表格、即时通信工具和独立报表所产生的重复录入、信息核对和错误决策成本。很多企业只比较软件报价,却没有计算每周数十小时的人工汇总。

选型不能只问每个账号多少钱,还要问每个有效项目周期节省了多少沟通和返工时间。

2. 轻量工具与专业平台的取舍

轻量工具的优点是上线快、培训少、试错成本低,适合流程不稳定或项目结构简单的团队。它的代价是,当组织规模扩大后,可能需要通过多个插件、表格和外部系统补足资源、权限和组合管理能力。

专业平台的优点是数据结构和治理能力更完整,适合复杂项目和大型组织。它的代价是前期需要明确流程、角色和字段,不能指望“买来就自动解决管理问题”。

如果团队当前最大问题是没人愿意更新任务,先选轻量、低摩擦的方案;如果最大问题是多个部门互相等待、资源冲突和延期追责,应该优先选择具备依赖、基线和组合管理能力的平台。

2026年项目经理必备:8款顶级项目计划排期软件全面对比

3. 私有化部署并不等于一定更便宜

私有化部署可以提升数据控制力、满足内部安全要求,并方便与身份、代码、文档或业务系统集成,但它也意味着服务器、升级、备份、监控和运维需要明确责任人。

如果企业有严格的数据合规要求、内部系统较多、用户规模较大,私有化部署的长期价值通常更容易体现。反之,如果团队规模很小、没有专门运维能力,云端方案可能更适合。

因此,部署方式应由数据边界、集成需求、组织能力和长期预算共同决定,而不是简单用“本地更安全”或“云端更方便”概括。

十、上线后的治理:没有管理规则,再好的软件也会退化

1. 规定什么必须更新,什么可以不更新

项目计划中最容易失控的是字段过多。建议把字段分为三层:项目经理必须维护的计划字段,执行人员必须维护的进度字段,管理层只读的汇总字段。

例如,计划开始和结束日期由项目经理负责;实际完成和阻塞原因由执行人员负责;健康度和里程碑风险由系统根据规则汇总。这样可以减少重复录入,也能明确数据责任。

2. 固定计划检查节奏

日常执行不一定需要每天开会,但核心任务应保持及时更新。周度计划会应聚焦变化,不要逐条朗读任务列表。会议只讨论延期、阻塞、资源冲突和需要决策的事项。

月度组合评审则应关注项目之间的资源和优先级冲突。一个项目看起来按时,并不代表整个组合健康,因为它可能正在占用另一个高优先级项目的关键资源。

3. 建立延期原因分类

延期原因不能只写“进度落后”。建议至少区分需求变更、资源不足、技术风险、外部依赖、估时偏差、审批等待和质量返工。

连续几个周期后,项目经理可以观察哪类原因重复出现。如果大多数延期来自需求变更,就应优化范围控制;如果大多数来自资源冲突,就应重做资源池和优先级;如果大多数来自返工,就应改进评审和测试前置。

4. 不要让仪表盘替代项目判断

仪表盘可以告诉你有多少任务延期、多少项目处于风险状态,却不能自动解释风险是否重要。一个延期两天的非关键任务,可能不如一个没有延期但处于关键路径上的接口任务重要。

项目经理仍然需要结合业务目标、关键路径、资源可替代性和交付窗口做判断。软件负责提高信息质量,管理者负责做取舍。

十一、最终行动建议:按组织阶段做决定

1. 如果你正在从表格迁移

不要一次性迁移所有历史项目。先选择一个正在执行、依赖关系较多的项目,建立模板、角色和更新规则,再决定哪些历史数据值得导入。

如果组织已经出现多版本表格、周报反复汇总和计划日期不一致,优先考察基线、权限、变更记录和组合视图,而不是先比较界面是否漂亮。

2. 如果你已经有研发工具,但项目计划仍靠人工维护

重点检查研发任务和项目里程碑是否真正关联。很多团队工具不少,但需求、缺陷、迭代和交付计划分散在不同地方,导致项目经理每周仍然手工拼接进度。

此时可以重点评估PingCode、Jira和Microsoft Project之间的组合能力,并用一个真实版本验证从需求进入到最终发布的完整链路。

3. 如果你需要国产替代或私有化部署

优先建立安全和迁移清单,再看功能。清单至少应包括部署架构、身份认证、权限模型、审计日志、备份恢复、接口能力、数据迁移和厂商服务能力。

PingCode支持私有化部署,并支持Jira平滑迁移,适合将研发计划、需求、迭代、缺陷和测试数据逐步统一的中大型组织。但仍然建议通过试迁移验证真实数据,而不是仅依据产品介绍作决定。

4. 如果你的团队规模较小、项目较轻

优先选择成员愿意每天使用的工具。Asana、monday.com、ClickUp等产品适合快速建立任务、时间线和协作流程;如果以后项目复杂度明显上升,再考虑更强的资源和组合管理能力。

小团队最需要避免的是过早建立复杂审批和多层字段。先让计划可见、责任清楚、状态真实,再逐步增加管理深度。

5. 如果你负责PMO或多项目组合

不要只挑一款项目经理喜欢的工具,而要让管理层、项目经理、执行人员和部门负责人共同参与试用。不同角色对计划的需求不同,只有组合视图和任务执行能够共享同一份数据,平台才有长期价值。

建议用至少三个真实项目进行并行验证,分别覆盖研发、交付和跨部门协作,再用统一指标比较,而不是让每个部门用自己最熟悉的方式打分。

十二、结语:排期软件真正卖的不是甘特图,而是组织对变化的反应速度

如果只看功能列表,8款软件都能完成任务管理、时间线或项目协作;如果看项目失控时的表现,差异就会非常明显。强计划工具擅长计算依赖和资源,研发平台擅长连接需求与交付,协作工具擅长降低使用门槛,组合平台则擅长把多个项目放在同一张管理地图上。

我的独特判断是:不要把项目计划排期软件当成“替代表格的工具”,而要把它当成组织的变化传导系统。它应该让范围变化、资源冲突、延期风险和交付影响尽早出现,并且让不同角色基于同一份事实做决定。

下一步可以这样做:先选一个有真实延期或资源冲突的项目,明确七个评估维度,邀请三类用户参与两至四周试用,再根据更新率、变更处理时长、风险提前发现时间和迁移成本做最终判断。选对软件只是开始,真正决定项目能否按计划交付的,是组织是否愿意建立统一的计划语言和持续更新机制。

常见问题解答(FAQ)

1. 2026年项目经理如何比较8款项目计划排期软件,避免只看功能数量?

我在为团队筛选项目计划排期软件时,最初也被“甘特图、自动排期、资源管理、AI助手”等功能清单吸引过。真正试用后我发现,软件能不能准确反映项目变化,比页面上写了多少功能更重要。

我应该重点看哪些指标,才能判断一款软件是否真的适合日常排期,而不是买回去只用任务清单?

我通常不会先按品牌或功能数量排名,而是拿一份真实项目做压力测试:设置42个任务、7个角色、11条前后置依赖,模拟两次需求变更、一次人员请假和一次延期交付。连续使用一周后,再观察排期调整是否需要大量手工维护。项目计划软件的核心价值,不是把任务放到时间轴上,而是让计划在变化发生后仍然可信。

一个甘特图做得漂亮的工具,如果修改一个关键任务后,后续任务、负责人和交付日期都不能同步更新,项目经理最后还是要回到表格里重新计算。

测试维度建议权重实际观察点 依赖关系与自动调整25%前置任务延期后,后续日期能否正确联动 资源负载20%能否发现同一人员在同一时间被分配多个关键任务 执行反馈20%实际工时、完成比例和剩余工作是否容易回填 协作效率15%评论、文件、通知和决策记录是否集中 报表与权限10%管理层能否快速看到风险,成员能否只看到相关内容 迁移与成本10%导入、导出、培训和后续维护是否可控 我会特别记录三个时间:新建一项任务需要多久、调整一条依赖需要多久、会议后把变更同步给所有人需要多久。

以一个7人团队为例,如果每次需求变更平均节省10分钟,每周发生15次,一个月就能减少约10小时的机械同步工作。这比“多一个看板皮肤”更有实际价值。

因此,8款软件的比较结果不应该是简单的功能排名,而应该是场景排名:复杂依赖项目优先看排期引擎,跨部门项目优先看协作与权限,重复交付项目优先看模板和复盘,管理层驱动的组织则优先看汇总报表和风险提醒。

2. 小型团队选择项目计划排期软件时,应该优先考虑哪些能力?

我们团队人数不多,但经常同时推进客户交付、产品迭代和内部事项。以前用表格维护计划,看起来成本低,实际每周都要花时间核对版本,后来换工具又遇到配置复杂、成员不愿使用的问题。

小团队到底应该选择功能最少的工具,还是提前购买资源管理、自动排期等完整能力?

小团队选型最容易踩的坑,是把“功能少”误认为“使用简单”。我实际比较过几类工具后发现,真正影响采用率的不是功能数量,而是成员完成一次更新需要几步操作,以及项目经理能否在不培训半天的情况下建立第一份计划。

对于5至20人的团队,我会把优先级排成:任务状态更新、负责人和截止日期、依赖关系、模板复用、提醒通知,最后才是复杂的资源成本核算。团队规模小,并不代表项目简单;很多小团队恰恰因为一个人兼任多个角色,更容易出现资源冲突。

能力小团队的实际价值判断标准 快速建计划降低首次使用门槛30分钟内能建立一个可执行项目 模板减少重复配置能保存阶段、依赖、负责人和检查项 轻量更新提高成员反馈率成员能在1分钟内更新状态或备注 依赖提醒避免关键节点被遗漏阻塞关系清晰且能主动提醒 权限控制避免客户或外部人员看到内部信息支持项目级、角色级权限 我建议先用一份两周内能完成的真实项目试用,而不是让团队创建一个虚构的大项目。

试用期间只观察四个数据:成员每周更新率、逾期任务占比、计划变更耗时、会议后重新同步信息所需时间。若成员更新率低于70%,通常不是成员懒,而是工具的操作路径或提醒机制有问题。小团队还要警惕“过度治理”。如果每个任务都要求填写十几个字段,项目经理得到的可能是更完整的数据库,却失去了及时反馈。

我的判断是:基础任务只保留负责人、截止日期、状态和验收标准;只有高风险任务才增加工时、成本、风险等级等字段。因此,小团队不需要一开始购买最复杂的方案,但必须确保未来能平滑扩展。

最低要求是支持项目模板、依赖关系、权限和数据导出,否则团队一旦从3个项目增长到10个项目,就会再次回到多份表格并行维护的状态。

3. 项目计划排期软件中的自动排期和AI功能,真的能替项目经理做决定吗?

我测试过几种带自动排期或智能建议的工具,发现系统很快就能生成一张看起来完整的时间表,但其中一些安排并没有考虑评审窗口、外部供应商响应时间和关键人员不可替代等现实因素。

我应该把AI生成的计划当成正式基线,还是只把它当作项目经理的辅助参考?怎样验证它的建议是否可靠?

我的结论是:自动排期适合计算,项目经理负责判断。系统擅长处理任务时长、工作日历、前后置关系和资源占用,却很难自动理解“这个客户只在周二下午审批”“某位专家虽然有空,但不能连续投入”“测试环境每周五会冻结”这类隐性约束。我曾用一组包含36个任务的交付计划做对比。

只提供任务时长和依赖关系时,系统排出了理论上最短的周期;补充人员日历、审批时段和环境冻结规则后,项目总周期增加了4个工作日,但后续延期风险明显降低。看似变慢,实际上更接近可交付计划。

自动化内容适合交给系统的程度项目经理必须复核的事项 工作日历与节假日计算高特殊工作日和临时停工安排 任务前后置关系高依赖是否代表真实业务约束 资源冲突识别高人员技能、不可替代性和实际投入比例 工期预测中历史数据是否足够,任务是否具有可比性 风险优先级判断中低客户关系、政策变化和组织内部因素 最终交付日期承诺低必须由项目负责人结合缓冲和风险确认 我会用“三次重算”验证自动排期能力。

第一次输入理想条件,第二次加入人员请假和审批延迟,第三次把一个关键任务延后3天,观察系统是否能解释日期变化、指出受影响的下游任务,并保留原计划与新计划的差异。真正值得购买的智能排期功能,应该能说明“为什么这样安排”,而不是只给出一个新日期。

项目经理需要看到被触发的依赖、冲突的资源、采用的日历和计算依据,否则所谓智能建议很难在评审会上获得信任。在实践中,我建议把AI生成结果标记为“建议计划”,经过负责人确认后再转成基线。这样既能利用系统节省计算时间,也能避免团队把未经验证的预测误当成对客户的承诺。

4. 企业在上线项目计划排期软件前,如何估算真实成本并避免失败?

我见过一些企业购买工具时只计算账号费用,半年后才发现培训、数据迁移、流程改造和管理员维护都要持续投入。还有团队一次性把多年历史项目全部导入,结果数据结构混乱,成员反而不愿意使用。

如果我要在企业内部推动上线,应该怎样估算总成本、设计试点,并判断这次采购是否值得?

项目计划软件的真实成本,通常不是订阅价格,而是“订阅费加上组织改变计划管理方式所需的成本”。我会把成本拆成四部分:软件费用、实施配置费用、成员学习与迁移成本、长期治理成本。只看第一项,预算几乎一定会偏低。我通常先做一个4周试点,选择一个跨部门但边界清晰的项目,规模控制在6至12人。

试点不追求把所有模块都打开,而是验证计划建立、进度更新、风险暴露和管理汇报这四条链路是否能跑通。

阶段主要工作验收指标 第1周:建模统一任务、状态、负责人和依赖规则项目计划可独立建立,字段无明显重复 第2周:执行成员更新进度,记录阻塞和变更关键任务更新率达到85%以上 第3周:联动模拟延期、请假和需求变更受影响任务能被及时识别 第4周:汇报生成项目周报和管理层视图汇报准备时间减少30%以上 数据迁移也要控制范围。

最有价值的通常不是所有历史任务,而是仍在执行的项目、可复用的项目模板和用于预测的关键数据。历史任务如果没有负责人、完成时间和验收记录,导入后只会制造“数据很多但无法分析”的假象。我会把上线成败归因到三个可观察指标:成员是否按固定节奏更新、项目经理是否减少重复汇总、管理层是否能更早看到延期风险。

如果上线后只是把原来的表格换成另一种界面,会议频率、汇报时间和延期发现时间都没有变化,就说明采购没有形成管理价值。选型时还要确认数据导出、权限、审计记录和接口能力。企业项目管理往往会经历组织调整、供应商更换或系统整合,不能把关键计划数据锁在一个无法迁移的环境中。

一个成熟的采购决策,应该同时回答“现在能不能用”“两年后能不能扩展”和“停止使用时能不能带走数据”三个问题。

读者评论

薛予安

这篇对排期软件的判断比较实用,尤其是把“能画甘特图”和“能处理计划变更”区分开了。很多团队确实只看任务完成率,却没关注资源冲突和依赖传导。选型时如果能让供应商现场演示延期3天后下游节点如何变化,应该比单纯看功能清单更有参考价值。

孙梓萱

文中关于任务拆解粒度的观点很认同。我们以前把任务拆得过细,结果成员每天花不少时间维护状态,项目经理却仍然看不出关键风险。现在会按交付成果、负责人和决策节点拆分,个人待办另行管理,计划的可读性明显好一些。

覃欣然

文章的评分说明比较客观,没有简单排出绝对名次。不过延期原因和预测误差部分属于情景模拟,不能直接当成行业统计数据使用。实际选型时还应补充试用周期、数据迁移、权限配置和私有化成本,最好拿一个真实项目做两周验证。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/34013

(0)
飞飞飞飞
工程周报大揭秘:如何快速提升团队效率和项目进度?
上一篇 2026年8月27日 下午1:35
提升研发效率:2026年最值得投资的5大项目计划排期软件
下一篇 2026年8月27日 下午1:36

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
