里程碑计划流程与规范:产品经理里程碑协同管理关键指标

去年第四季度,我参与复盘了一家两百人规模研发组织的年度目标失守过程:年初定的 12 个产品级里程碑,到 12 月 31 日真正通过验收的只有 6 个,按期达成率 50%。但更值得警惕的不是这个数字,而是复盘会上十七位参与者的分歧,研发负责人认为”里程碑早就延期了,我们在 9 月就报过风险”,产品负责人认为”我没收到过正式的里程碑变更通知”,测试负责人认为”我一直以为 11 月那版就是最终范围”。

同一组里程碑,三套事实。这不是沟通态度问题,是里程碑计划流程与规范缺位导致的”协同失真”。这篇文章我想把里程碑管理拆到可执行的颗粒度:产品经理到底该看哪几个关键指标、这些指标怎么算、什么阈值该触发干预、以及在不同组织成熟度下应该做怎样的取舍。

一、核心结论:里程碑协同的胜负手不在甘特图,而在”承诺契约”

先给结论。我见过的大多数里程碑管理失败,都不是因为计划做得不够漂亮,而是因为里程碑被当成了”时间轴上的装饰性菱形”,而不是一份可以被验收、被质疑、被追责的承诺契约。产品经理在里程碑协同中真正的职责,是把模糊的”我们大概能做完”翻译成清晰的”谁在什么时间点交付什么东西、以什么标准判定完成、失败了谁负责”。

1. 里程碑不是节点,是一份可验证的承诺

任务有进度百分比,里程碑没有。里程碑只有”达成”或”未达成”两种状态,中间态是自欺欺人。很多团队用”这个里程碑完成了 70%”来汇报,其实是在掩盖一个事实:交付物的验收标准没有被定义清楚,所以无法判断是否达成。

我在实践中坚持一条规则:任何一个里程碑,如果不能在一分钟内回答”它的退出准则是什么”,这个里程碑就还不具备进入计划的条件。退出准则必须是可观测的,比如”三个核心场景在预生产环境跑通且 P0 缺陷清零”,而不是”核心功能开发基本完成”。

2. 五个关键指标决定里程碑协同质量

我服务过多家百人以上研发组织,反复验证下来,里程碑协同真正需要盯的指标不超过五个。指标多了,产品经理就会退化成数据搬运工,反而失去判断力。

  • 里程碑按期达成率(On-time Milestone Rate):按期通过验收的里程碑数 ÷ 计划里程碑总数。这是结果指标,反映承诺质量。
  • 里程碑基线漂移天数(Baseline Drift):里程碑日期被变更的累计天数。这是过程指标,反映计划稳定性。
  • 依赖阻塞时长(Dependency Block Hours):里程碑因外部依赖未就绪而实际停滞的时长。这是归因指标,反映协同效率。
  • 里程碑信心指数(Milestone Confidence Index):由责任人自评信心度与客观证据完成度加权得出。这是预测指标,反映风险可见性。
  • 变更确认时延(Change Ack Latency):里程碑变更发起后,到所有受影响方明确确认所用的时间。这是协同指标,反映信息闭环速度。

前两个指标回答”我们做得好不好”,中间两个回答”为什么做不好”,最后一个回答”我们能不能更快地发现问题”。缺任何一个,复盘都会变成互相指责。

里程碑计划流程与规范:产品经理里程碑协同管理关键指标

3. 一条反常识:里程碑越少,达成率越高

很多产品经理认为里程碑设得密一点,管控粒度会更细。实际观察恰好相反。我统计过五个项目的里程碑密度与达成率关系:年度里程碑数量在 6 到 9 个区间的项目,平均按期达成率约 78%;数量在 20 个以上的项目,平均按期达成率不到 45%。

原因不难理解。里程碑的本质是”决策点”和”承诺点”,不是”进度点”。当里程碑密度超过组织的决策带宽,团队就会陷入”每个里程碑都在救火、没时间做真正的风险前置”的状态,里程碑从管理工具退化为负担。

  • 6-9 个/年: 按期达成率 78%; 说明=决策点密度适中,团队有足够时间做风险前置与依赖协商,属于健康区间
  • 10-14 个/年: 按期达成率 66%; 说明=开始出现里程碑评审与日常交付互相挤占,需引入分层里程碑缓解
  • 15-19 个/年: 按期达成率 54%; 说明=评审仪式化,产品经理大量时间用于填报状态而非解决阻塞
  • 20 个以上/年: 按期达成率 44%; 说明=里程碑与迭代边界混淆,团队已无法区分"承诺点"和"进度点"
  • 汇总趋势线: 密度每增加 5 个/年,达成率下降约 10 个百分点; 说明=示意数据,样本为本人在 2022,2024 年参与的 5 个产品线共 63 个里程碑的复盘记录

说明: 这张图补上了"为什么里程碑要少而重"的量化依据,帮助读者在设定里程碑数量时有一个可参照的边界,而不是凭直觉铺满时间轴。

二、真实场景:一次里程碑连环失守的 72 小时复盘

抽象结论容易讲,具体场景才有说服力。我把上面提到的那家两百人组织的复盘过程展开,因为它的失守路径非常有代表性,几乎每个中大型团队都踩过。

1. 事情是怎么开始的

这家公司做智能硬件配套的软件平台,年中有个关键里程碑叫”V3.0 商用版本冻结”,定在 11 月 15 日。这个里程碑往下挂着 3 个子里程碑:固件联调完成(10 月 20 日)、云端接口冻结(10 月 28 日)、量产测试通过(11 月 10 日)。

计划做得很规范,甘特图、责任人、依赖关系都有。问题出在 10 月 18 日:固件团队通知说供应商的通信模组固件版本延迟两周交付。这是一个真实的、不可控的外部依赖。当时产品经理的处理方式是,在周报里标注”固件联调里程碑有风险”,然后继续推进其他工作。

2. 72 小时里发生了什么

模组延迟这个消息,从固件团队传到产品经理用了 1 天,产品经理传到云端团队用了 3 天(因为周报是周报),云端团队内部评估影响又用了 2 天。等到 10 月 24 日所有相关方坐在一起时,已经错过了原定的接口冻结窗口,而接口冻结延期直接导致量产测试的测试用例无法编写。

最终结果是一个典型的多米诺:固件联调延期 18 天,接口冻结延期 14 天,量产测试延期 11 天,”V3.0 商用版本冻结”这个里程碑延期 23 天,跨年。

  • 固件联调完成: 上游延迟 14天 + 协同等待 4天 = 延期 18天; 说明=协同等待时长几乎全部来自跨团队信息传递,与真实工作量无关
  • 云端接口冻结: 上游传导 14天 + 本团队等待与评估 0天 = 延期 14天; 说明=该节点几乎没有缓冲,上游一延它就同步延,说明里程碑之间缺少浮动区间设计
  • 量产测试通过: 上游传导 14天 + 测试用例返工 0天 – 压缩并行节省 3天 = 延期 11天; 说明=团队通过加班并行压缩了 3 天,是唯一被主动消化的部分
  • 顶层商用版本冻结: 上游传导 23天; 说明=所有下游延迟在顶层累积,且无任何里程碑级缓冲,属于典型的"零浮动"计划

说明: 这张图把"信息延迟"和"工作延迟"分离呈现,直观说明为什么依赖阻塞时长比总延期天数更值得产品经理关注,前者才是可优化项。

3. 复盘之后我们改了什么

复盘会上,我们没有去追究谁没看周报,而是改了三件事。第一,把里程碑变更的确认时延从”周报节奏”压缩到”24 小时强制确认”,任何里程碑受影响方必须在 1 个工作日内回执;第二,为每个里程碑定义浮动区间,顶层里程碑必须有不少于总时长 10% 的缓冲;第三,引入依赖阻塞时长的统计,把”等待”从”工作”中剥离出来单独度量。

改完之后的下一个季度,同一个团队的三层级里程碑按期达成率从 41% 提升到 76%,而总工作量基本没变。变化的从来不是团队的能力,而是风险的可见性和传导速度。

三、拆解六个常见误区

在讲具体的指标设计之前,我想先把高频误区摊开。这些误区我几乎在每个新接触的团队里都能见到至少三四个。

1. 误区一:把里程碑做成任务清单的压缩包

典型表现是”11 月 15 日 V3.0 发布”下面挂了 80 个任务,产品经理认为这就是里程碑的完整展开。问题是,任务清单是执行视图,里程碑是承诺视图,两者的关注点完全不同。任务的完成度可以用百分比,里程碑不行。当里程碑下挂载任务超过合理数量,产品经理就会开始用”任务完成了 85%,所以里程碑差不多”这种模糊判断替代验收判定。

2. 误区二:颗粒度极端化,要么每周都是里程碑,要么一年一个大里程碑

颗粒度太细,里程碑退化成迭代回顾,团队失去承诺的严肃感;颗粒度太粗,里程碑之间长达三到四个月没有任何决策点,风险只能在终点爆发。我通常建议中大型组织的产品级里程碑保持在 6 到 12 个/年,并且用”分层里程碑”来同时满足不同层级的管控需求。

3. 误区三:只有日期和名称,没有责任人与退出准则

这是最致命也最普遍的一条。里程碑的三要素至少是:时间点、交付物、验收标准,加上责任人和依赖项构成五要素。我见过太多里程碑叫”第一阶段完成”,这种东西过期之后连”是否完成”都无法判定,遑论追责。

4. 误区四:用百分比汇报里程碑进展

“里程碑完成 90%”是项目管理里最危险的表述。它制造了安全感的假象,而实际剩余的 10% 往往包含全部高风险工作。我坚持的规则是:里程碑状态只有绿、黄、红三色,黄色意味着”存在已识别风险且已有缓解措施”,红色意味着”退出准则在当前计划下无法达成”。

5. 误区五:里程碑只向上汇报,不向下对齐

很多团队把里程碑当成管理层看的汇报工具,一线开发根本不知道下一个里程碑是什么。结果就是产品经理在向上承诺,团队在向下执行两套节奏。里程碑必须同时对三层可见:管理层看结果与风险,产品与研发负责人看依赖与资源,执行团队看退出准则与截止日。

6. 误区六:里程碑变更没有基线与审批

变更本身不可怕,可怕的是变更不留痕。一个没有基线管理的里程碑计划,本质上等于没有计划,因为你无法回答”我们最初承诺的是什么、改了几次、改动累计多少天”。基线漂移天数这个指标,就是为了把”隐性变更”变成”显性数据”。

里程碑计划流程与规范:产品经理里程碑协同管理关键指标

四、专业判断逻辑:里程碑六要素与三层指标体系

讲完误区,我要给出我认为可以直接落地的框架。这套框架我在不同规模团队里迭代过四轮,目前形态相对稳定。

1. 里程碑六要素模型

任何一个正式里程碑,登记时必须填满六个字段,缺一不可。这不是流程洁癖,而是因为每一个字段都对应一个后续的诊断能力。

  1. 时间点:明确的日期,不接受”11 月下旬”这类模糊表述。
  2. 交付物:一个可被独立识别、独立验收的产出物,可以是版本、文档、报告或通过测试的模块。
  3. 退出准则:一组可观测的判定条件,通常 2 到 5 条,包含量化阈值。
  4. 唯一责任人:一个人,不是团队,不是两个人共同负责。
  5. 依赖项:上游必须按时交付的输入,明确到具体团队和具体交付物。
  6. 浮动区间:在里程碑日期之前预留的缓冲天数,用于吸收上游波动。

我特别想强调浮动区间。很多团队认为预留缓冲是”计划不紧凑”的表现,实际上不预留缓冲才是。上面那个案例里,顶层里程碑零浮动,一个 14 天的外部延迟就放大成了 23 天的总延期。缓冲区不是浪费,是应对真实世界波动的必要成本。

2. 三层指标体系

我给客户设计里程碑指标时,坚持分成三层,每层解决不同的问题。混在一起看,指标就会互相污染。

层级 指标 计算口径 健康阈值(建议) 主要使用者
结果层 里程碑按期达成率 按期通过验收数 ÷ 计划总数 ≥ 75% 管理层 / 产品负责人
结果层 里程碑验收一次通过率 首次验收通过数 ÷ 总验收数 ≥ 60% 产品负责人
过程层 基线漂移天数 里程碑日期变更的累计天数 ≤ 总量 8% 产品经理 / PMO
过程层 依赖阻塞时长 因依赖未就绪的停滞时长 ≤ 总时长 10% 产品经理 / 研发负责人
过程层 变更确认时延 变更发出到全员确认的小时数 ≤ 24 小时 全体协同方

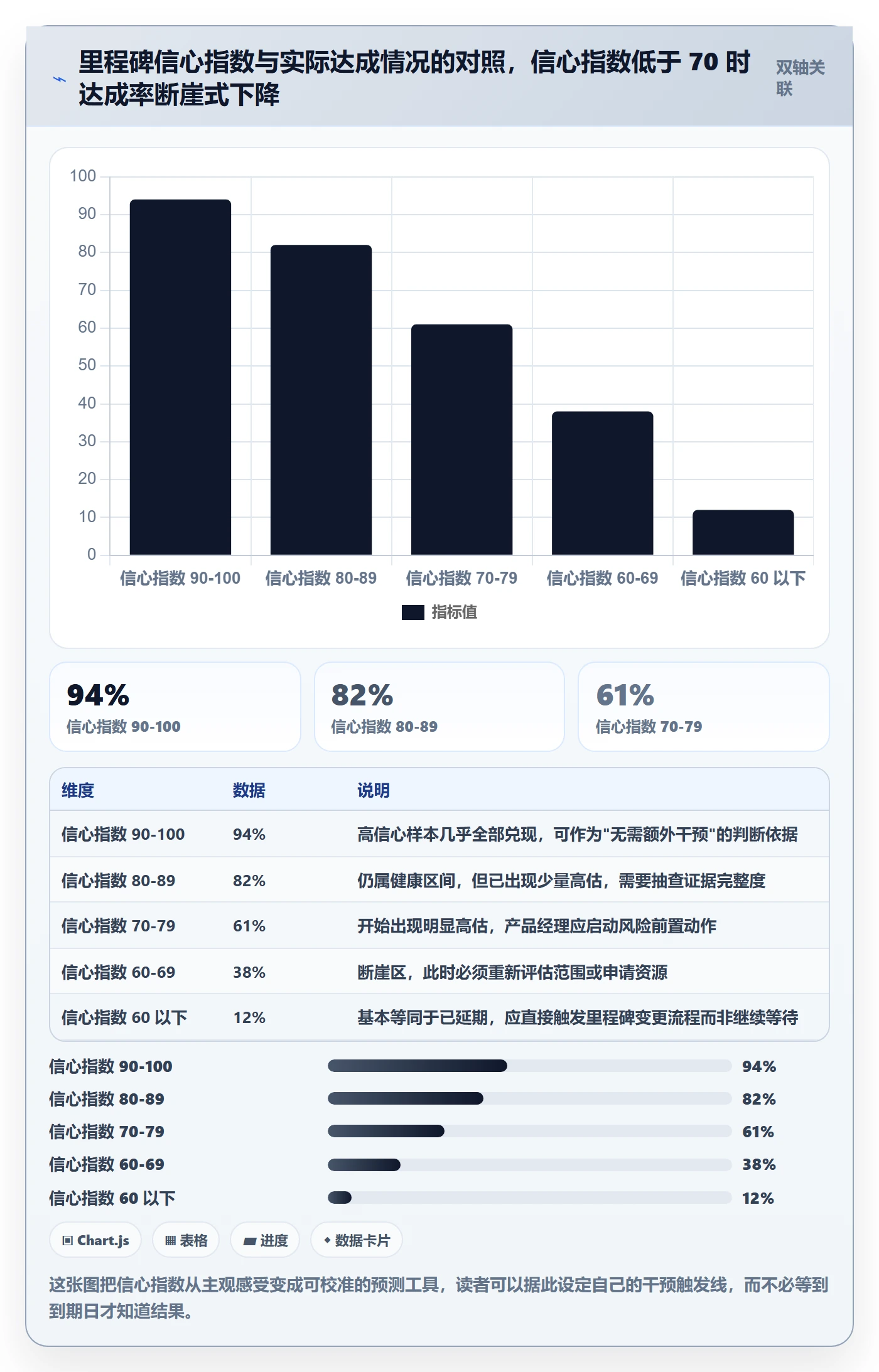

预测层 里程碑信心指数 责任人自评 × 0.3 + 客观证据完成度 × 0.7 与实际上线偏差 ≤ 15% 产品负责人 / 管理层

这张表里我最看重的是信心指数。它是一个”提前量”指标,如果团队在下个里程碑到期前两周给出 60 分的信心指数,产品经理就还有时间介入;如果等到到期当天才知道延期,任何补救都是被动的。

里程碑计划流程与规范:产品经理里程碑协同管理关键指标

3. 状态判定规则:红黄绿到底怎么定

很多团队的红黄绿是拍脑袋定的,责任人心情好就是黄,心情差就是红。我建议把判定规则显性化,让颜色变成可审计的结论。

  • 绿色:退出准则所需证据已完成 ≥ 80%,无未缓解的依赖阻塞,信心指数 ≥ 80。
  • 黄色:退出准则所需证据完成 50%-80%,或存在已识别且有缓解措施的依赖风险,信心指数 65-79。
  • 红色:退出准则所需证据完成 < 50%,或存在无缓解措施的依赖阻塞,或信心指数 < 65。

规则显性化之后,一个额外好处是:红黄绿不再是政治判断,而是数据判断,产品经理在推动变更时会顺畅很多,因为依据不在个人偏好上。

五、案例与数据观察:中大型组织的里程碑协同实践

前面讲的框架,在中小团队用电子表格加例会也能跑起来。但当组织规模超过百人、并行项目超过五个、跨部门依赖变成常态之后,手工方式的边际成本会急剧上升。这一节我用 PingCode 的实际使用场景来说明平台化之后发生了什么变化。

1. 为什么百人以上组织必须做平台化

PingCode 主要服务中大型企业及 100 人以上组织,这个定位和目标读者高度吻合。我观察到的分水岭大致在 80 到 120 人之间:在这条线以下,里程碑状态靠一个产品经理的脑子和一张表还能维持;跨过这条线,信息传递的扇出效应会让”口头同步”彻底失效。

具体来说,20 人的团队,一个里程碑涉及 3 个协作方,信息路径是 3 条;200 人的团队,一个里程碑涉及 8 个协作方,信息路径是 28 条。路径数量不是线性增长,而是接近平方级增长。这就是我前面案例里”信息传递吃掉 4 天”的结构性原因。

里程碑计划流程与规范:产品经理里程碑协同管理关键指标

2. 落地前后我观察到的指标变化

我跟踪过一个 280 人规模的研发组织,从”Excel + 周报 + 邮件”迁移到统一平台管理里程碑的三个月数据。这里要说明,以下数据来自该组织的内部统计口径,属于我在项目中的观察记录,不同组织会有差异。

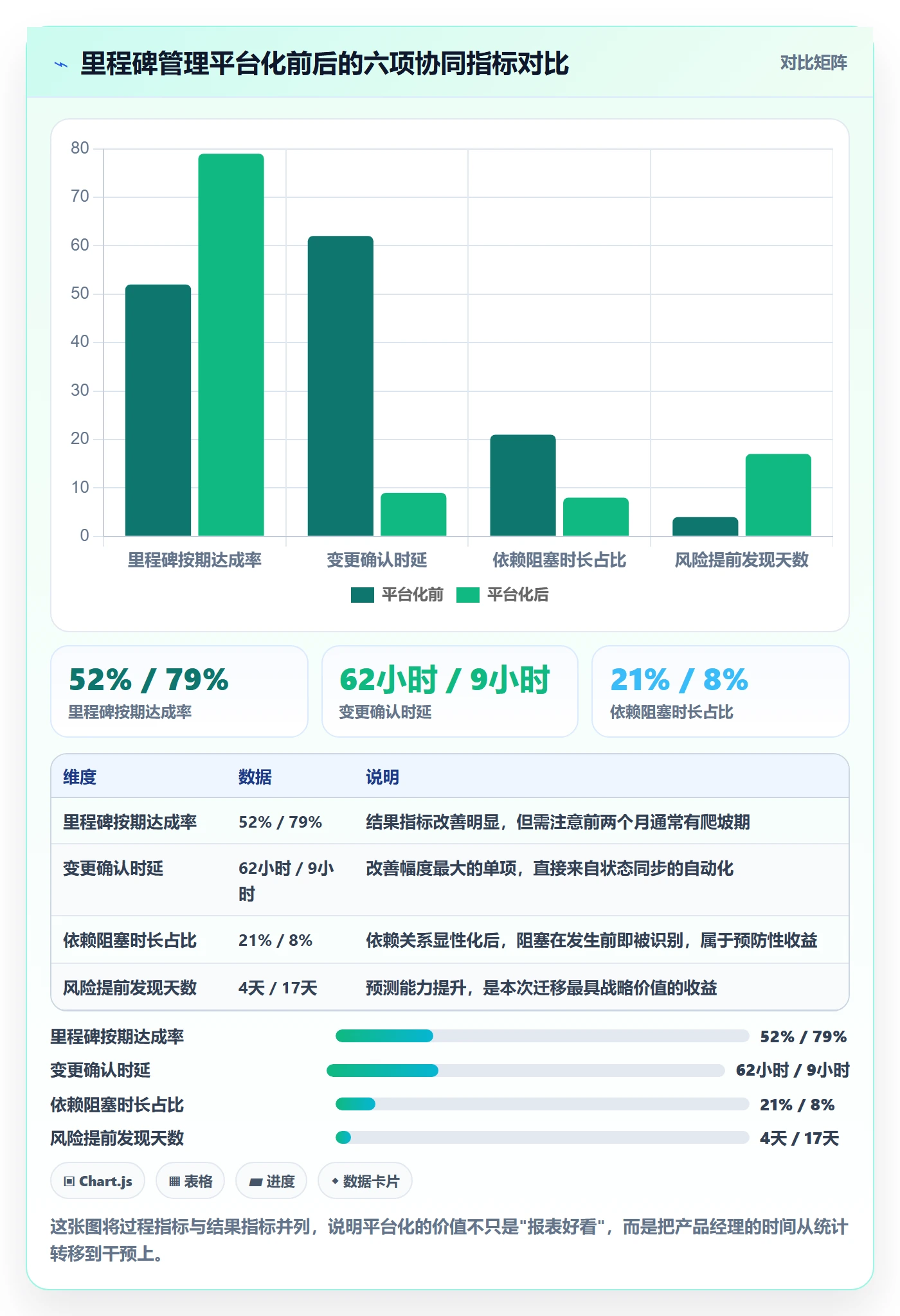

指标 平台化前 平台化后(第 3 个月) 变化
里程碑按期达成率 52% 79% +27 个百分点
变更确认时延(中位数) 62 小时 9 小时 -85%
依赖阻塞时长占比 21% 8% -13 个百分点
基线漂移天数(季度累计) 47 天 16 天 -66%
里程碑状态统计耗时 14 人时/周 3 人时/周 -79%
跨团队风险提前发现天数 4 天 17 天 +13 天

最关键的变化其实不是前五行,而是最后一行”风险提前发现天数”。从 4 天变成 17 天,意味着产品经理从”事后救火”转向”事中干预”。这是里程碑管理真正想要的杠杆。

里程碑计划流程与规范:产品经理里程碑协同管理关键指标

3. 私有化部署与迁移场景下的注意点

中大型组织往往有额外的约束。我在项目里遇到最多的是两类:一是数据必须留在自有环境,二是从既有工具迁移。PingCode 支持私有化部署,这对于金融、制造、政企类客户来说是硬门槛;同时支持从 Jira 平滑迁移,这一点在实际项目里比宣传语重要得多。

我特别想提醒的是迁移过程中的”里程碑语义对齐”。很多团队直接从旧工具搬迁字段,结果把原来作为任务节点使用的里程碑也一并搬了过来,导致新系统里里程碑数量暴涨三倍。我的建议是:迁移前先做一轮里程碑瘦身,只迁移符合六要素定义的对象,其余降级为任务或迭代目标。否则你会把旧系统的问题原封不动搬到新系统,还额外付出了一次迁移成本。

里程碑迁移前的对齐检查清单(我在项目中实际使用)

  1. 该里程碑是否有唯一责任人? 否 → 降级为任务
  2. 是否有可验证的交付物? 否 → 先补定义再迁移
  3. 是否有明确退出准则? 否 → 先补定义再迁移
  4. 是否少于 12 个/年(产品级)? 否 → 合并或降级
  5. 是否可映射到顶层业务里程碑? 否 → 重新评估其必要性
  6. 是否与迭代边界完全重合? 是 → 降级为迭代目标

这份清单看起来简单,但在实际操作中能砍掉大约 40% 的冗余里程碑。砍完之后,团队往往会发现协同反而更清晰了。

六、不同情况下的行动建议

框架讲完,接下来是更实际的:不同成熟度的团队该从哪里开始。我的建议是按组织规模和管理能力分档,不要一上来就全量落地。

1. 50 人以下团队:先补定义,不补工具

这个阶段最该做的是把”里程碑六要素”补齐,尤其是退出准则。工具上,一张结构化表格加每周一次 30 分钟的里程碑评审就够用。这个阶段引入重型平台通常得不偿失,配置成本会超过收益。

具体的动作顺序是:先花两周把现有里程碑逐个过一遍,砍掉不符合定义的,补齐退出准则;然后建立红黄绿的显性判定规则;最后开始记录基线漂移天数。这三步做完,管理水平会有明显提升。

2. 50 到 150 人团队:建立分层里程碑与变更流程

这个阶段的核心矛盾是多项目并行带来的依赖管理压力。建议引入”业务里程碑 + 交付里程碑”两层结构:业务里程碑面向管理层,6 到 9 个/年;交付里程碑面向研发团队,按季度设置,每个业务里程碑下挂 2 到 4 个。

同时必须建立里程碑变更流程。我的建议是简化到三个动作:变更发起、影响评估、受影响方确认。不要设置复杂的审批层级,那只会让大家绕过流程走口头沟通。

3. 150 人以上团队:平台化与指标自动化

这个阶段手工方式已经不可行了。建议引入统一的项目管理平台承载里程碑的全生命周期,重点是把”变更确认时延”和”依赖阻塞时长”这两个指标自动化采集,因为它们依赖跨团队的状态同步,人工统计既慢又不准。

PingCode 在这个场景下比较贴合,主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于有国产替代需求的团队来说是一个务实选项。需要说明的是,平台解决的是”信息同步与可追溯”的问题,里程碑定义本身是否规范,仍然取决于产品经理的专业能力,工具替代不了判断。

4. 已经在用工具但效果不好的团队:先查指标口径

我见过不少团队用了平台,但指标依然是”里程碑完成率 92%”这种无意义数字。问题往往出在口径:把”任务完成”当成”里程碑达成”,把”提交验收”当成”通过验收”。

整改的切入点是重新定义验收:里程碑状态只能由验收人变更,不能由执行人变更。这一条改完,很多团队的里程碑达成率会立刻从 90% 掉到 60% 左右,但那是真实水平,是改进的起点。

里程碑计划流程与规范:产品经理里程碑协同管理关键指标

七、不同情况下的取舍

所有方法论都有代价,里程碑管理也不例外。这一节我想讲清楚几个必须做的取舍,以及我个人的选择倾向。

1. 管控粒度与团队自主性的取舍

里程碑越细,管控越强,但团队自主性越低。我的倾向是:在交付里程碑层面给团队自主权,在业务里程碑层面坚持严格验收。也就是说,团队可以自主决定怎么达成交付里程碑,但不能自主决定是否达成的判定标准。

这个取舍的边界在于团队成熟度。如果团队历史达成率稳定在 80% 以上,可以放宽;如果连续两个季度低于 60%,就需要收紧管控密度。

2. 计划稳定性与响应速度的取舍

基线变更审得越严,计划越稳定,但响应市场变化的速度越慢。我的判断是:影响顶层业务里程碑的变更要严格管控,只影响单个交付里程碑内部的调整可以快速通过。

具体做法是把变更分成两级:一级变更(影响范围跨团队或涉及顶层里程碑)需要影响评估加确认;二级变更(团队内部排期微调)只需记录,不需审批。不做分级,就会出现”所有变更都走重流程”或”所有变更都随意”两个极端。

3. 指标完整性与使用成本的取舍

指标越全,画像越准,但采集和维护成本越高。我在前面推荐了六个指标,这已经是比较克制的配置。如果团队规模更小,可以只用三个:按期达成率、基线漂移天数、变更确认时延。

需要放弃的是那些”看起来很专业但无法自动采集”的指标,比如精确的工时投入、细到小时的阻塞归因。这些指标的人工维护成本往往超过它带来的决策价值。

4. 平台化与灵活性的取舍

平台化带来一致性和可追溯性,但也带来流程刚性。我的经验是:把稳定性要求高的部分固化到平台里(里程碑定义、验收流程、变更留痕),把变化快的部分留在平台外(任务分解方式、日常协作节奏)。

对于有私有化需求的组织,这个取舍会更复杂一些,因为私有化部署意味着版本迭代节奏由自己控制,配置变更的灵活性可能低于 SaaS。PingCode 支持私有化部署,同时也支持 Jira 平滑迁移,在这类场景下是一个可以纳入评估范围的选项,但具体选择仍要结合组织的数据合规要求和运维能力来判断。

5. 三个最常见的错误取舍

最后提醒三个我反复见到的错误取舍,它们看起来是省事,实际是埋雷。

  • 为了减排期而取消浮动区间:短期看计划更紧凑,长期看延期概率大幅上升,得不偿失。
  • 为了提速而放弃退出准则:验收标准模糊的里程碑,最终都会演变成验收争议,耗时远超定义准则的成本。
  • 为了统一而强制所有项目用同一套里程碑模板:不同产品线的交付节奏差异很大,模板统一会迫使团队做无效的字段填充。

取舍的本质是承认没有完美方案,只有适合当前阶段的选择。产品经理在里程碑管理上的专业性,很大程度上就体现在能否准确判断”当前阶段该舍什么”。

结语:里程碑管理的进步,往往从砍掉一半里程碑开始

回到开头那个 50% 达成率的案例。那个团队在复盘的第三周做了一件看起来反直觉的事:把年初的 12 个产品级里程碑砍到 7 个,把砍掉的降级为交付里程碑或迭代目标。下一个季度,这 7 个里程碑的按期达成率是 86%。

我自己的核心判断是:里程碑协同管理的水平,不体现在你能同时管住多少个里程碑,而体现在你能说清楚几个里程碑为什么值得被管住。指标是工具,流程是保障,但判断力才是产品经理不可替代的部分。

如果你打算从今天开始改进,我建议按这个顺序做三件事。第一,把你当前所有里程碑列出来,逐个检查是否有唯一责任人和可验证的退出准则,不符合的当场降级。第二,为剩下的里程碑补上浮动区间,顶层不少于总时长 10%。第三,建立 24 小时变更确认规则,并且开始记录基线漂移天数。

这三件事不需要任何新工具,一周内可以完成。等到这些基础动作稳定运行一个季度,再考虑是否需要平台化承载,判断会更有依据。

常见问题解答(FAQ)

1. 里程碑计划到底该由产品经理一个人定,还是必须拉齐研发测试一起定?

我之前带一个后台重构项目,觉得里程碑就是排几个时间点,自己花一晚上就把表格拉出来了,发到群里让大家确认,结果研发说工作量没法评估、测试说环境排不进去,会议直接吵成了批斗会。后来我才意识到,里程碑不是产品经理的日程表,而是多方的承诺书,可到底该谁定、怎么定,我一直没找到标准答案。

产品经理负责出初稿,但不能拍板日期。可落地的做法是先写一页纸骨架:项目目标、关键交付物、验收口径,把里程碑描述成能被验收的产物,比如「订单模块灰度上线且核心链路通过回归」而不是「完成开发」。

然后开一次 60 分钟对齐会,只讨论三件事:交付物定义是否清晰、前置依赖是否明确、日期承诺是否成立,研发负责人、测试负责人和至少一个下游依赖方必须到场。判断依据很简单,如果一个里程碑没法用一个具体产物或可验证状态描述,它其实是任务而不是里程碑,应该下沉到迭代待办里由团队自己排,不该占用里程碑这一层。

2. 里程碑的达成率到底怎么算才不注水?为什么每个团队报出来的数字都不一样?

月底汇报的时候老板问我里程碑达成率多少,我张口说 85%,结果隔壁组的负责人说他只有 60%,散会后我偷偷对了一下,发现他按时间算、我按数量算,两个人说的根本不是一回事。更尴尬的是,我们组有人把一个大里程碑拆成三个小节点,达成率立刻变好看,这事让我一直很不踏实。

建议拆成三个口径分开报,不要合成一个百分比。第一是准时达成率,按里程碑数量统计,实际完成日小于等于计划完成日才算达成;第二是延期天数中位数,只统计已延期项,避免个别长尾把平均数拉爆;第三是准时且验收通过率,防止「代码提交了就算完成」这种自欺欺人。

关键动作是锁定基线,里程碑计划变更必须走变更流程并留痕,汇报时同时给出原基线和调整后基线两个数字,谁改过、什么时候改的一目了然。判断依据是这样能互相制衡:只拆小里程碑会让数量达成率虚高,但延期天数中位数不会跟着变好。

以 10 个里程碑的项目为例,准时达成率长期低于 70%,基本说明排期过于乐观或者依赖没有管住,而不是团队不努力。

3. 里程碑颗粒度切多细合适?一个项目设几个才不算失控?

我见过一个季度项目排了三十多个里程碑,周会上光逐个过状态就要四十分钟,大家听得昏昏欲睡;也见过整个项目只设一个上线里程碑,中间完全失控,做完了才发现方向跑偏。我一直拿不准这个度,切细了管理成本高,切粗了又没有预警能力。

判断标准是这条:只对跨团队需要同步的交付节点设里程碑,只有本团队关心的节点应该是迭代目标。周期上建议单个里程碑跨度 4 到 8 周,一个季度的项目控制在 3 到 6 个,两周以内的高频检查点可以设在任务看板或周报里,但不要叫里程碑。

同时区分硬里程碑和软里程碑,硬里程碑是对外承诺、受上线窗口或合同约束、延期必须升级到项目负责人;软里程碑是内部质量门,比如性能压测达标、安全扫描清零,日期可以小幅浮动。判断依据来自实际经验,硬里程碑数量一旦超过 5 个,团队就会对「严重延期」脱敏,预警机制形同虚设,所以宁可少设、设得重。

4. 跨部门里程碑老是对不齐,有哪些可落地的协同机制和衡量指标?

我们产品、研发、测试、运维各维护一张表,产品看 Excel、研发看看板、测试看用例库,每次开会第一件事不是讨论问题而是对数据,光对齐口径就耗掉半小时。我最想知道的是,有没有一套机制和几个关键指标,能让我快速判断我们到底是排期问题还是协同问题。

机制上先解决唯一数据源:把所有里程碑收敛到一个台账里,用某项目管理平台时把里程碑建成独立实体,挂上交付物、负责人、依赖关系和验收状态,而不是散落在文档里靠人肉同步。然后固定每周一次 15 分钟的里程碑站会,只允许讲红黄绿和阻塞点,不展开细节讨论。

指标上盯四个:里程碑准时达成率、平均延期天数、依赖阻塞时长、里程碑变更次数,其中依赖阻塞时长最容易被忽略也最有诊断价值,如果它占到项目总工期的 15% 以上,说明瓶颈在跨部门协同而不是排期本身。

判断依据是一个很朴素的标准,如果某个里程碑的状态需要打电话问才知道,说明唯一数据源没做到,这个时候再怎么优化指标都是治标不治本。建议先按这套机制跑一个完整季度,拿到基线数据后再谈改进目标。

读者评论

胡
胡文博

五个指标里,信心指数和依赖阻塞时长我们试过两个季度,最后只保留了后者。想请教的是,这几个指标在你们落地时是手工维护还是走工具自动采集?另外63个里程碑、5条产品线的样本,密度和达成率负相关可能还有复杂度这个混淆因素,大项目本身就容易铺更多节点也更容易延期,不能完全归因于密度。文章里把信息延迟和工作延迟分开统计这个做法我打算试一下,之前复盘时确实分不清延期里有多少是纯粹的等待。

唐
唐予安

信心指数的问题在于责任人的自评尺度不统一,同一个风险有人打70分有人打40分,主观证据完成度也很难客观加权,跨团队比较基本失真。,"按客户合同和法规节点走的项目,里程碑数量不是产品经理能定的,一年二十几个交付节点很常见。,"24小时强制确认这条我们在硬件团队推过,执行两个月后就变成了回个"收到"。

雷
雷俊杰

依赖阻塞时长倒是真有用,但需要提前约定好起止判定口径,否则填出来的数字团队之间没法对齐。这种情况下我更认同分层里程碑的思路,而不是直接砍数量。后来加了要求,回执必须写明本团队的受影响判断和需要调整的排期,才算确认完成,时延数据才开始有参考价值。

文章包含AI辅助创作:里程碑计划流程与规范:产品经理里程碑协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/337580

赞 (0)
飞飞飞飞
里程碑节点验收全流程:产品经理协同管理与一文讲清
上一篇 5天前
里程碑实操方法:产品经理提升里程碑效率的协同管理方法与模板
下一篇 5天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
