关键节点最佳实践:产品经理里程碑协同管理,常见问题

去年第四季度,我参与复盘了一家约 400 人规模企业的产品交付事故:一个对外承诺的合规版本,在距离里程碑还有 6 天时,所有人都认为”进度 85%”,结果延期了 27 天。复盘会上最先被追问的是”谁的责任”,而不是”为什么 85% 这个数字没有人质疑”。这件事让我重新审视一个被讲烂了的话题,产品经理的里程碑协同管理,真正难的从来不是画一条时间线,而是让十几个角色在同一时刻对同一件事做出同一个判断。

下面这篇文章,是我在过去几年里陪跑过十余个中大型产品组织、踩过迁移坑、也做过大量失败复盘之后,对”关键节点最佳实践”的一次完整梳理。它不打算复述教科书里的里程碑定义,而是聚焦在真实协同场景里反复出现的问题、误区和取舍判断。

一、核心结论:里程碑协同的本质是决策同步,不是进度汇报

先把结论摆在前面。如果你只从这篇文章带走一句话,我希望是这句:里程碑协同失败的绝大多数原因,不在于执行慢,而在于”判断不同步”。进度是结果,判断是原因。你的团队不是没干活,而是在关键节点上没有对”现在到底算不算过关”形成共识。

1. 里程碑不是进度节点,而是决策节点

大多数团队把里程碑当成甘特图上的一个菱形,用来标记”到这个时间点应该做完什么”。这是典型的进度视角。但在真实的组织里,里程碑起作用的方式完全不同:它是一个强制所有相关方在同一时间点做决策的机制。

决策的内容通常有三类:这件事是否达到可交付标准、是否要动用应急预案、是否要重新协商范围或时间。如果一场里程碑评审会结束时没有产生任何一个明确决策,那这场会本质上没有发生。我在多个团队观察到的现象是,里程碑会议 80% 的时间在汇报”做了什么”,只有不到 20% 的时间在讨论”接下来做什么判断”。

2. 协同成本随组织规模呈非线性上升

这是我认为最被低估的规律。团队从 20 人增长到 100 人时,里程碑协同的沟通链路不是增长 5 倍,而是可能出现数倍到十几倍的增长。原因很简单:需要同步的角色数量增加,跨团队依赖数量按接近组合的方式增长,而每个角色对”完成”的定义又各不相同。

产品经理在 20 人团队时靠口头同步就能维持里程碑节奏,到了 100 人以上组织,同一套方式必然失效。这不是能力问题,是结构问题。规模越过了某个阈值,就必须用机制替代个人协调能力。

3. 工具能解决可见性,解决不了承诺

很多团队在里程碑频繁失守后,第一反应是换工具。换了之后发现,问题从”看不到进度”变成了”看到了但没人认账”。这是正常的,因为工具天生擅长解决信息可见性问题,但不擅长解决责任承诺问题。

我的判断是:工具是里程碑协同的必要条件,不是充分条件。一个组织如果在机制层面没有定义清楚”谁对哪个里程碑负最终责任”,那么再先进的平台也只能展示分歧,不能消除分歧。

关键节点最佳实践:产品经理里程碑协同管理,常见问题

二、背景与真实场景:100 人以上组织的里程碑为什么更难协同

在讲误区和判断逻辑之前,我需要先把场景讲清楚。因为不同规模的组织,里程碑协同的难点完全不同,用同一套建议去套所有团队,是最常见的错误。

1. 一次典型的季度里程碑失守过程还原

回到开头提到的那家 400 人企业。他们要在 Q4 交付一个合规相关的大版本,里程碑设定了三个关键节点:需求冻结、功能完成、合规验收。三个节点在计划阶段看起来都很合理。

但真实发生的过程是这样的:需求冻结日当天,产品团队认为”需求已经基本确定”,研发团队认为”还有两个接口没谈拢,不算冻结”。这个口径分歧没有被记录,也没有被升级。

到了功能完成日,产品经理看到的是任务系统里 85% 的完成率,于是判定”可以进入验收”。研发侧的实际情况是,那 15% 里包含了一个跨部门的数据权限模块,而这个模块依赖另一个团队排期,对方甚至不知道这件事已经进入关键路径。

最终结果是延期 27 天。这个案例里没有一个环节是”有人偷懒”,全部是判断不同步造成的。

2. 组织规模带来的协同断层

20 人团队里,产品经理能记住每个人的状态,一次站会就能完成同步。100 人以上组织里,产品经理能直接触达的角色可能不到一半,剩下的依赖需要经过中间层传递。每经过一层传递,信息就会损失一部分精度,也会增加一部分延迟。

更麻烦的是,中间层有中间层的目标。技术负责人关心架构风险,交付负责人关心排期,业务方关心上线时间。同一个里程碑,在不同角色眼里意味着不同的东西。协同断层不是沟通意愿问题,而是信息结构问题。

3. 跨团队依赖的隐形债务

中大型组织里,产品经理管理的里程碑经常横跨多个团队。这些依赖在计划阶段往往是”默认对方会配合”,而不是显式登记的交付承诺。等到临界点来临,依赖方可能已经有自己的排期和优先级,临时插入的请求只能排队。

我在多个团队统计过一个数据:跨团队依赖中,超过一半在计划阶段没有以书面形式登记,而是在执行阶段才被发现。这本质上是一笔隐形债务,利息在临近里程碑时集中偿还。

关键节点最佳实践:产品经理里程碑协同管理,常见问题

关键节点最佳实践:产品经理里程碑协同管理,常见问题

4. 一个容易被忽略的变量:决策人的可用性

在中大型组织里,里程碑评审往往需要更高层级的决策人参与。但高层的时间本身就是稀缺资源,评审会容易被排到节点之后,或者在会议中因为其他议题被压缩。

我观察到的一个规律是:里程碑评审会如果被排到节点之后,延期几乎是必然的。因为评审会本身承担的是”判断”职能,判断晚一天,后续动作就晚一天。这个延迟在关键路径上会被放大。

三、常见问题与误区拆解

接下来逐条拆解我在真实场景里反复看到的误区。这些误区有一个共同特点:它们看起来都是”正确做法”,所以很难被质疑。

1. 误区一:把完成百分比当作事实

“进度 85%”是里程碑管理里最危险的一句话。因为它看起来精确,实际上高度主观。任务系统里显示的百分比,通常是任务数量或工时占比,而不是价值交付占比。

一个模块的关键算法还没调通,可能显示 90% 完成;一个模块代码写完但没联调,可能显示 100% 完成。这两种情况对里程碑的影响完全不同。完成百分比之所以危险,是因为它把”还剩多少工作量”和”还能不能按时交付”这两件完全不同的事混在一起。

我的建议是:里程碑层面尽量不要用百分比,改用二元状态加准入准出条件。要么满足全部条件,要么不满足,中间状态由条件清单的完成项数来表达。

2. 误区二:里程碑清单太长,失去区分度

有些团队为了”管理精细”,在一个季度里设置二三十个里程碑。结果是所有里程碑都变得不重要,因为没有人能对二十件事同时保持注意力。团队会自然而然地只看最近的那一个,其余的要么被忽略,要么被形式化通过。

我的经验值是:一个产品线在一个季度内,真正需要产品经理投入协同精力的关键里程碑,控制在 5 到 8 个比较合理。超过这个数量,注意力会被稀释,评审质量会明显下降。

关键节点最佳实践:产品经理里程碑协同管理,常见问题

3. 误区三:协同靠会议室,不靠机制

很多团队把里程碑协同等同于”开好里程碑评审会”。会议当然重要,但如果所有协同都发生在会议室里,那你得到的是一次性的判断,而不是可持续的机制。

会议的问题在于它在时间上是离散的。两次会议之间发生的变化,如果没有机制捕捉,就会在下次会议上集中爆发。这也是为什么很多团队觉得”每次评审会都在救火”。

更合理的做法是把协同拆成两层:一层是异步的信息同步机制,负责持续暴露状态;另一层是同步的评审会议,负责做判断和决策。会议只做判断,不做信息同步。

4. 误区四:依赖关系不显性化

这是我见过最普遍也最致命的问题。团队会把任务列得很细,但很少把跨团队依赖单独登记为一种可跟踪的实体。

依赖和任务的最大区别在于:任务的完成取决于自己团队,依赖的完成取决于别人团队。当依赖没有被显性化时,产品经理只能靠记忆或经验去追踪,一旦数量超过十几个,遗漏就不可避免。

我的判断是:跨团队依赖应该被当作一等公民来管理,有明确的负责人、承诺时间、影响范围和失效预案。没有这几个要素的依赖,等于没有管理。

5. 误区五:复盘变成追责

里程碑失守后的复盘,很多团队会迅速滑向”谁没做好”。一旦氛围变成追责,下次的复盘就会开始隐藏信息,问题会越来越难被发现。

有效的复盘应该聚焦在机制层面:为什么这个风险没有被提前识别?为什么决策延迟了?为什么口径不一致没有被升级?把原因归到系统而不是个人,才能让下一次的协同真正改善。

6. 误区六:工具迁移只搬数据,不搬机制

在中大型组织里,更换项目管理平台是很常见的动作。我见过不少案例,迁移时把任务、状态、字段都搬过去了,但没有把里程碑的口径、依赖登记规则、评审流程一起搬过去。结果新平台用起来和老平台一样混乱,甚至还多了一层学习成本。

正确的顺序应该是:先定义机制,再配置工具,最后迁移数据。机制没有定清楚就迁移,等于把旧问题原样复制到新环境。

关键节点最佳实践:产品经理里程碑协同管理,常见问题

四、专业判断逻辑:里程碑协同的四层结构

讲完误区,我需要给出一个可操作的判断框架。我把里程碑协同拆成四层:定义层、责任层、信号层、决策层。这四层从下到上依次解决”是什么””谁负责””怎么知道””怎么判断”四个问题。

1. 定义层:把准入准出条件写清楚

里程碑定义的核心不是时间点,而是准入和准出条件。准入条件说明”进入这个阶段需要满足什么”,准出条件说明”离开这个阶段需要满足什么”。

条件必须是可验证的。像”需求基本清晰”这种表述不可验证,”所有接口完成字段级定义并经过双方技术负责人确认”才可验证。可验证性是里程碑定义质量的唯一硬标准。

下面是一个里程碑定义的示例结构,可以直接作为团队模板:

milestone:
name: 功能完成

owner: 产品经理A

accountable: 交付负责人B

entry_criteria:

需求文档全部评审通过,无未决问题

所有跨团队接口完成字段级定义并双方确认

技术方案评审完成,无高风险未决项

exit_criteria:

主流程可在测试环境完整跑通

所有P0用例通过率 100%

无阻塞级缺陷,P1缺陷不超过 5 个

dependencies:

team: 数据平台组

deliverable: 权限模块API

committed_date: 2024-11-08

fallback: 降级为旧权限体系,功能延后

leading_indicators:

联调环境可用率

接口联调通过率

阻塞缺陷新增趋势

decision_branches:

condition: 联调通过率低于 70% 且距节点 5 天

action: 启动范围裁剪评审

2. 责任层:单一责任人加协同责任人

责任层的常见错误是”这件事大家一起负责”。一起负责等于没人负责。我的建议是每个里程碑有且只有一个最终责任人,同时对每个关键交付项指定协同责任人。

最终责任人负责判断,协同责任人负责交付。两者职责不同,不能混淆。产品经理通常是里程碑的最终责任人,但不是所有交付项的协同责任人。

还有一个细节:最终责任人必须有权做取舍。如果一个产品经理被指定为里程碑责任人,但没有权限决定裁剪范围,那这个责任是虚的,评审会仍然会变成向上汇报。

3. 信号层:用领先指标代替滞后指标

滞后指标告诉你已经发生的事情,领先指标告诉你将要发生的事情。里程碑协同里,最常见的错误是用滞后指标做预警。

比如”任务完成率”是滞后指标,它反映的是已经完成的工作。”阻塞缺陷新增趋势””联调通过率”是领先指标,它们反映的是未来一段时间内的风险。

我的经验是:一个好的里程碑体系,应该在节点前 5 到 10 天就能给出足够明确的预警信号。如果预警总是在节点前 1 到 2 天才出现,说明指标体系用的是滞后指标。

关键节点最佳实践:产品经理里程碑协同管理,常见问题

关键节点最佳实践:产品经理里程碑协同管理,常见问题

4. 决策层:预定义决策分支

决策层解决的是”到临界点怎么办”。很多团队的问题不是没有预警,而是预警出现后没有预定的应对方案,需要临时开会讨论,讨论本身又消耗时间。

有效做法是在里程碑定义阶段就写好决策分支。例如”如果距节点 5 天时联调通过率低于 70%,自动触发范围裁剪评审”。这种预定义决策的价值在于缩短反应时间,避免在压力下临时决策。

决策层的成熟标志是:常见风险场景都有对应的预设动作,产品经理不需要每次都从零开始说服各方。

5. 四层结构之间的关系

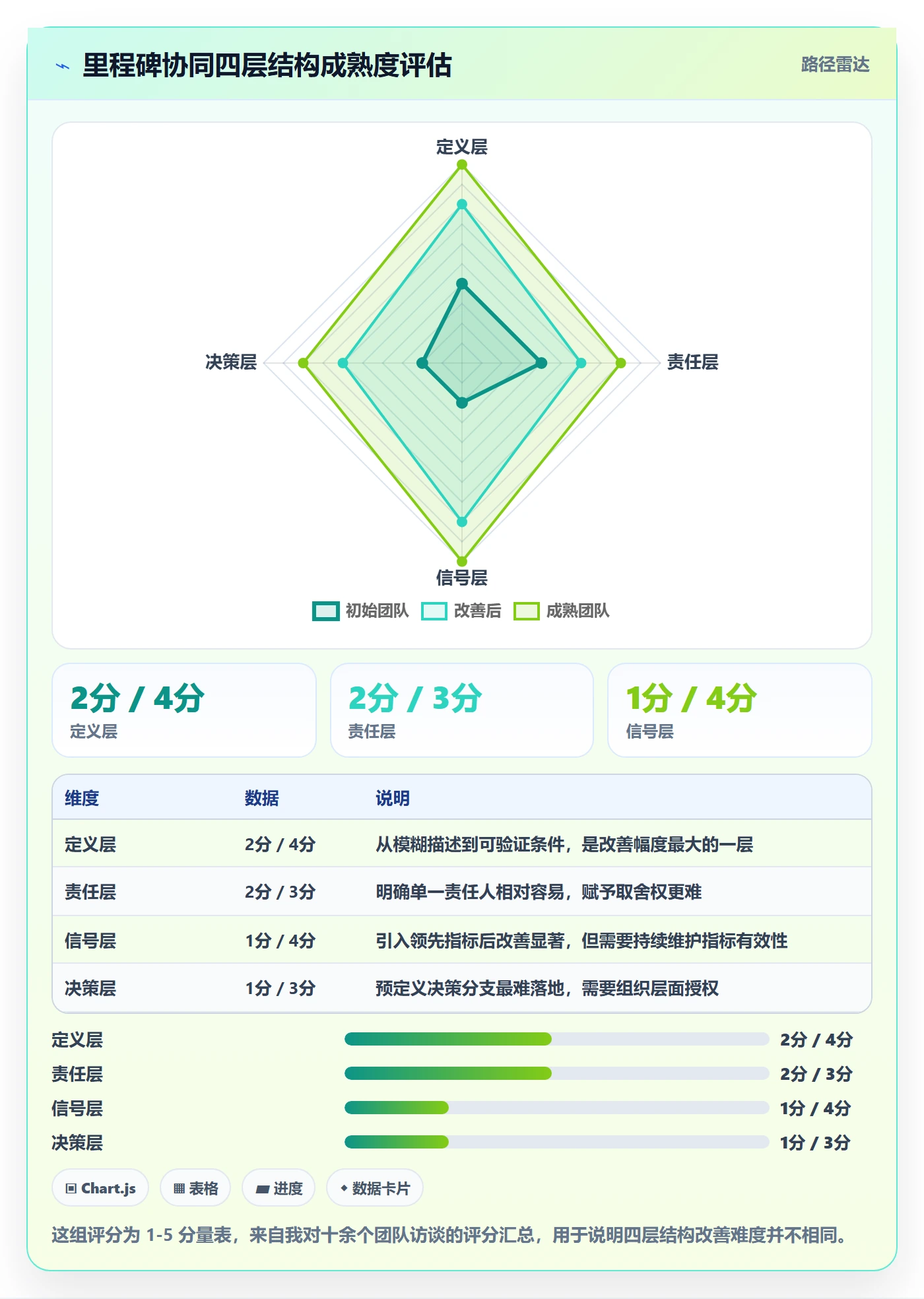

这四层不是并列关系,而是有依赖顺序的。定义层不清楚,责任层就无从谈起;责任层不明确,信号层就会变成无人解读的数据;信号层不健全,决策层就只能靠直觉。

所以我给团队的推进建议是:从定义层开始,一层一层往上补,不要跳着做。见过太多团队直接上决策看板和预警规则,结果因为底层定义混乱,预警全是不准确的噪音,最后被团队直接忽略。

五、具体案例与数据观察:中大型组织的工具协同实践

前面讲的机制,最终要落到工具上。接下来我用一个真实场景说明机制和工具如何配合,并给出相关的数据观察。

1. 中大型组织的工具选型约束

我参与过一家约 600 人规模企业的工具选型。他们的产品线有 4 条,研发团队分布在 3 个城市,产品经理大约 25 人。这个规模下,工具选型的约束非常具体。

首先是权限和数据的组织维度。多产品线意味着需要按产品线、按团队、按角色做细分权限,同时又要支持跨产品线的整体视图。这两个需求经常互相冲突,很多工具只能满足其中一个。

其次是私有化部署能力。对涉及敏感业务数据的中大型企业来说,数据主权往往是硬性要求,不是加分项。在这个规模上,私有化部署能力经常直接决定工具能否进入候选名单。

第三是历史数据迁移的可行性。很多团队此前已经在其他项目管理平台上积累了大量数据,迁移不是简单的导出导入,而是字段映射、状态映射、权限继承、历史评论保留等一整套工作。

2. 为什么这个规模会考虑迁移

我接触到的迁移需求,通常来自几类现实压力:原平台成本上涨、访问稳定性问题、合规要求变化、组织内部要求国产替代,或者原平台在多产品线场景下的组织建模能力不足。

其中国产替代和多产品线组织建模是最近两年明显增加的两类需求。前者通常由合规或采购政策驱动,后者则由组织复杂度驱动。

3. 迁移过程中的真实工作量和常见坑

迁移工作中,最容易被低估的是字段和状态的映射。原平台可能有 8 种任务状态,新平台只有 5 种,如何映射需要业务判断,不是技术问题。

第二个坑是历史评论和附件的保留。有些平台的导出格式不包含这些内容,需要额外处理。如果团队需要保留历史决策记录用于审计,这部分必须提前确认。

第三个坑是并行期管理。迁移通常需要一段并行运行期,这个期间两个平台的里程碑状态必须保持一致,否则会出现口径分裂。并行期如果超过两个月,团队通常会出现明显的使用疲劳。

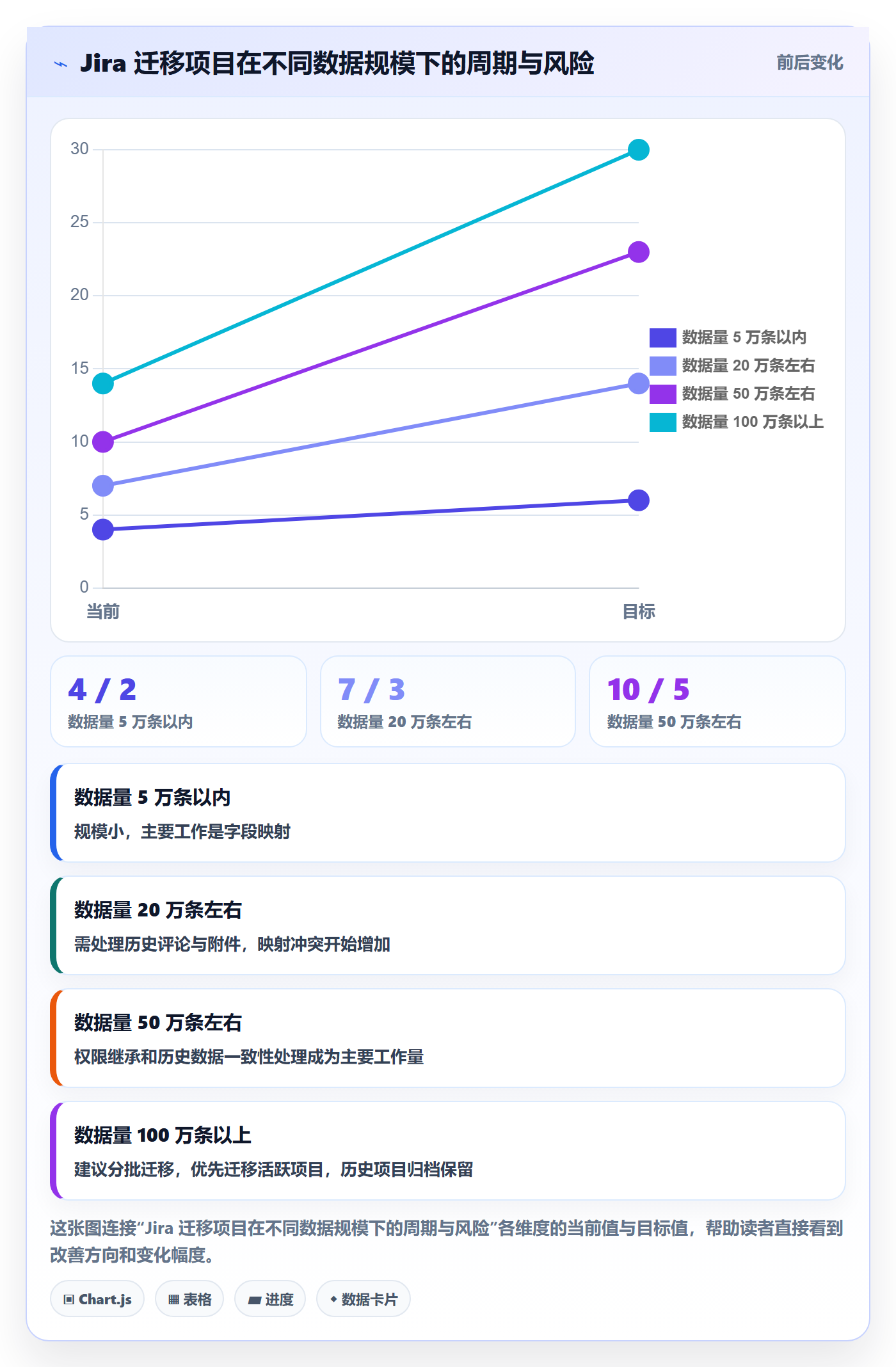

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在这类场景下的定位比较明确:支持私有化部署,满足数据主权要求;支持从主流项目管理平台平滑迁移,包括 Jira;在国产替代场景中是常被考虑的选项之一。我观察到的几个实际项目里,迁移周期通常在 4 到 10 周之间,取决于历史数据量、自定义字段数量和并行期长度。

4. 数据观察:机制加工具之后的指标变化

在一家约 350 人的企业中,我们在引入四层机制并配合工具配置后,跟踪了两个季度的关键指标。需要说明的是,这些数据是项目内部统计,不是行业基准,仅供参考。

里程碑评审的争议时长从平均 42 分钟下降到 18 分钟,主要原因是口径提前统一后,会议可以直接进入判断环节。跨团队依赖的漏识别率从 34% 下降到 11%,主要贡献来自依赖登记成为必填项。

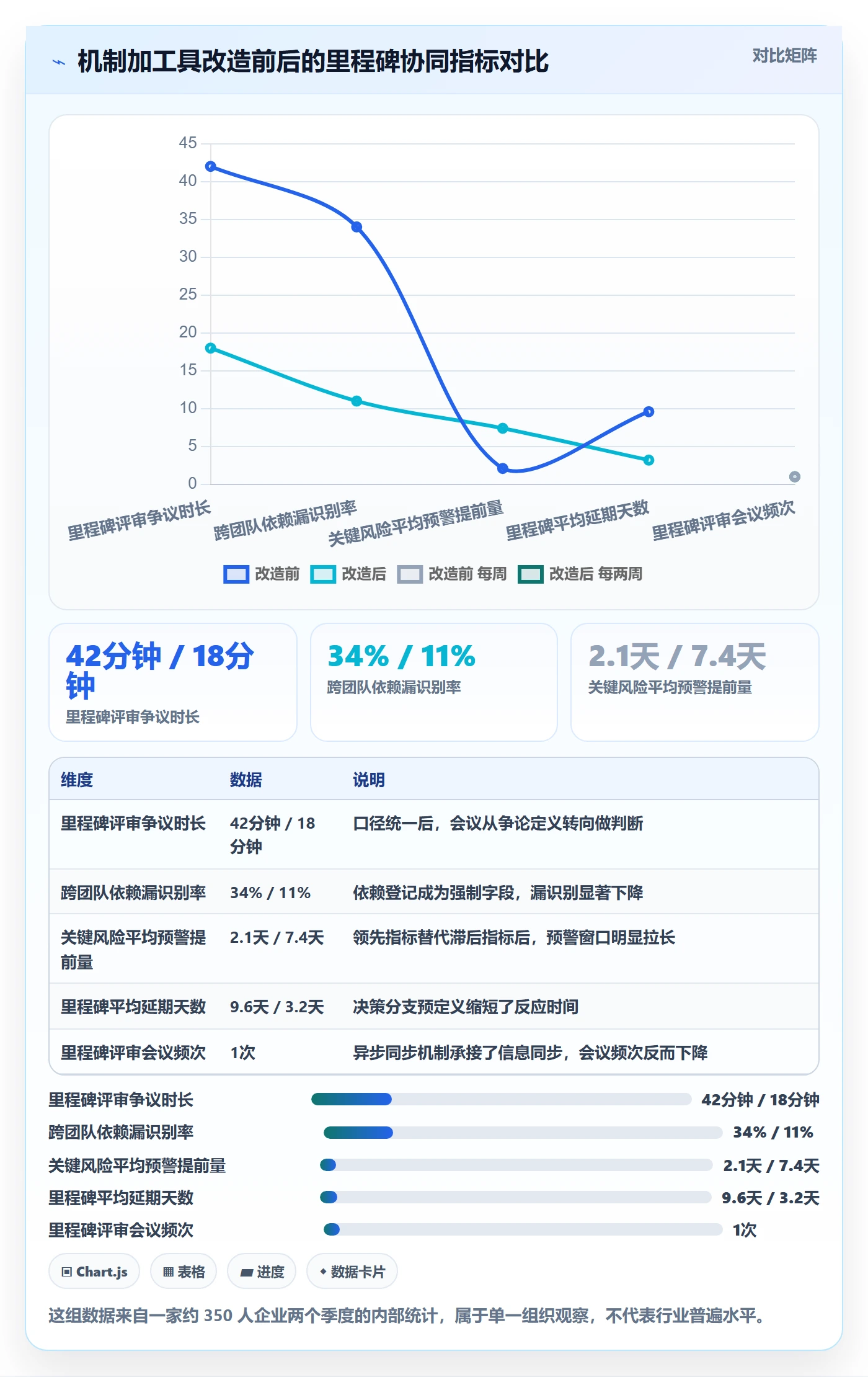

关键风险的平均预警提前量从 2.1 天提升到 7.4 天。里程碑延期的平均天数从 9.6 天下降到 3.2 天。值得注意的是,这些改善并非来自工具本身,而是来自机制定义加工具约束的组合。

关键节点最佳实践:产品经理里程碑协同管理,常见问题

关键节点最佳实践:产品经理里程碑协同管理,常见问题

5. 关于”国产替代”的一个判断

国产替代是一个现实需求,但我建议把它拆成两层来看:一层是合规和采购层面的替代要求,另一层是团队实际使用体验能否支撑。

如果只满足第一层,团队会在替代后出现效率下降,甚至出现”阳奉阴违”式的绕开使用。真正有效的替代,需要在新平台上重建原有的工作习惯,甚至借机优化原有机制。替代的窗口期,其实是重构里程碑协同机制的好时机。

六、不同情况下的行动建议

协同方案没有放之四海皆准的版本。下面按组织规模给出不同的行动建议,你可以对号入座。

1. 30 人以下团队:先把口径统一,别急着上工具

这个规模下,产品经理的个人协调能力仍然有效。优先做的是把里程碑的准入准出条件写清楚,哪怕只是写在一个共享文档里。工具可以用最轻量的,重点是让条件可见。

建议动作:为每个关键里程碑写一段准入准出条件,每周同步一次依赖清单。不需要复杂流程。

2. 30 到 100 人团队:开始显性化依赖

这个阶段跨团队依赖开始出现,靠记忆已经不够。建议把依赖登记做成一个固定动作,每个里程碑评审前必须更新依赖清单。

同时可以开始引入 2 到 3 个领先指标,注意不要贪多,指标多了没人看。建议从联调通过率或阻塞缺陷趋势开始。

3. 100 到 500 人团队:机制加工具必须配套

这个规模是协同成本陡增的区间。机制层面需要完整的四层结构,工具层面需要支持多团队视图、依赖跟踪、权限细分。

如果组织有私有化部署或国产替代要求,需要在这一阶段完成选型,因为业务数据量继续增长后,迁移成本会显著上升。建议的评估维度包括:私有化部署能力、迁移工具成熟度、多产品线组织建模能力、API 开放程度。

建议动作:半年内完成四层机制建设,同步完成工具评估。先做机制,再做工具配置,最后迁数据。

4. 500 人以上或多产品线组织:需要治理层

这个规模下,仅靠产品和研发之间的协同已经不够,需要有跨产品线的里程碑治理机制。通常表现为统一的状态口径、统一的评审节奏、统一的依赖登记规范。

治理层的核心作用是避免各产品线各自定义口径,导致横向对齐时无法比较。建议设立一个轻量的跨产品线评审机制,频次可以低一些,比如每月一次,但口径必须统一。

关键节点最佳实践:产品经理里程碑协同管理,常见问题

七、不同情况下的取舍

讲了建议,还要讲取舍。因为协同管理的很多选择都是权衡,没有绝对最优解。

1. 流程严谨与响应速度的取舍

流程越严谨,判断的准确性越高,但反应速度越慢。对合规、金融、医疗这类行业,严谨优先;对快速迭代的 C 端产品,速度优先。

我的判断方法是看失败的代价。如果一次里程碑失守会导致严重的合规或商业后果,那就选严谨;如果代价可控,就选速度。不要在不该严谨的场景里堆流程,也不要在高风险场景里图快。

2. 统一口径与团队自主的取舍

统一口径有利于横向对齐,但会削弱团队的灵活性。我的建议是分层:里程碑级别的状态口径必须统一,团队内部的日常任务管理可以自主。

这样既保证了跨团队协同的一致性,又保留了团队内部的灵活性。关键在于明确哪一层必须统一,哪一层可以放开,并在工具配置上体现出来。

3. 自建与采购的取舍

自建的优势是贴合自身流程,劣势是持续维护成本高。采购的优势是成熟度和功能完善度,劣势是需要适配一定的通用逻辑。

对大多数中大型企业,我倾向于采购为主、自建为辅:核心协同能力用成熟平台,真正差异化的部分通过 API 或插件扩展。不建议从零自建完整的项目管理平台,投入产出比通常不划算。

4. 私有化部署与 SaaS 的取舍

私有化部署满足数据主权和合规要求,但需要自有运维能力,版本升级也更麻烦。SaaS 使用便捷、升级及时,但在数据合规严格的组织里可能直接出局。

取舍的关键是看行业监管要求和数据敏感程度。如果属于强监管行业或有明确的数据驻留要求,私有化部署基本是必选项;如果数据敏感度不高,可以优先考虑 SaaS 的便捷性。

5. 严格评审与轻量同步的取舍

严格评审能确保判断质量,但消耗关键角色的时间。轻量同步节省时间,但可能漏掉风险。

比较实用的做法是按里程碑重要性分级:少数关键里程碑做严格评审,其余做轻量同步即可。这样可以把关键角色的时间集中在真正重要的判断上。

关键节点最佳实践:产品经理里程碑协同管理,常见问题

八、总结与下一步

回到开头那家 400 人企业。他们后来做的事情其实不复杂:把三个里程碑的准入准出条件重新写了一遍,把跨团队依赖登记变成必填项,为每个关键里程碑指定了有取舍权的最终责任人,并预定义了几条决策分支。

下一季度,同样的团队,同样的人员配置,里程碑延期从 27 天降到 4 天。没有换人,没有加人,改变的是判断同步的机制。

我想强调的独特观点是:里程碑协同管理的核心不是”把进度汇报做得更准”,而是”把判断做得更早、更一致”。进度是结果,判断是原因。当所有人对”什么算过关”有共同定义,对”谁做判断”有明确共识,对”出问题怎么办”有预设方案时,进度自然会变得可预期。

同样重要的是,机制和工具必须配套。机制决定判断质量,工具决定判断速度。在 100 人以上的组织里,两者缺一不可。而在做工具决策时,私有化部署能力、多产品线组织建模能力、历史数据迁移成熟度,通常是最需要提前确认的三个维度。

如果你准备下一步行动,我建议按这个顺序推进:先用一周时间,为当前季度最重要的 5 到 8 个里程碑补上可验证的准入准出条件;再用一周时间,把所有跨团队依赖登记为独立条目并指定责任人和承诺时间;然后用两周时间,为每个里程碑挑选 2 到 3 个领先指标,并预定义对应的决策分支。

做完这三步,再评估现有工具能否支撑这套机制。如果不能,再考虑工具层面的调整,包括是否需要更强的私有化部署能力或更完善的数据迁移方案。机制先行,工具跟上,这个顺序不要颠倒。

常见问题解答(FAQ)

1. 产品经理怎么判断里程碑该设几个、设在什么位置?

我刚开始带项目时,老板让我定里程碑,我按需求评审、开发、测试、上线设了七八个,结果团队觉得天天在开会;后来只设三个又漏掉关键风险。到底有没有判断标准,还是只能凭经验拍?

建议按“不可逆决策点”和“外部依赖交付点”来设,每个版本控制在3到5个。判断依据是:每个里程碑必须能回答“不通过就不能进入下一阶段”的准入和准出条件。做法上,先列版本WBS,标出哪些节点一旦变更会导致返工成本超过2天,或者影响外部团队,就定为里程碑;

每个里程碑写清输入、输出、唯一责任人、验收人、最晚决策时间。数据口径上,里程碑延期率控制在10%以内,关键路径里程碑尽量零延期;评审会时长不超过60分钟,材料提前24小时发出。这样既不会把日常任务都变成里程碑,也不会漏掉真正影响交付的关键节点。

2. 跨部门协同里程碑时,总有人不认领、不更新状态,产品经理怎么推动?

我们研发、设计、运营分属不同领导,我在项目群里艾特所有人,结果大家只回“收到”,到节点才发现设计稿没给、测试环境没搭。我不想当催进度的人,但里程碑又是我背锅,这种局面怎么破?

把协同变成有约束的接口,而不是靠刷脸。做法是:每个里程碑定义唯一责任人(DRI)和备份人,明确交付物格式和截止时间;用某项目管理平台把里程碑挂到任务依赖上,前置任务不完成,后置任务自动亮红;每周固定15分钟站会只看红黄灯,不汇报细节。

判断依据是:如果同一个交付物口头确认超过2次仍未更新,就升级到双方主管,并记录在风险日志。数据口径上,重点看跨部门交付物准时率和依赖阻塞平均解除时长;准时率低于85%时,启动专项对齐,而不是继续在群里催。

3. 里程碑延期了,是直接顺延还是砍需求?怎么决策和复盘?

版本里程碑一延,销售已经跟客户承诺了日期,老板问能不能加班赶回来。我既不想团队连续通宵,又怕硬砍需求影响口碑,到底按什么顺序决策才不背锅?

先判断延期根因和可恢复性,再按“保外部承诺、保核心场景、保体验优化”排序。做法是:延期当天做影响分析,列出关键路径、剩余工作量、可并行项;如果关键路径可压缩且团队加班不超过3天,可以局部赶工;如果根因是需求变更或外部依赖,优先砍非核心需求或分批发布。

判断依据是用“延期天数×影响用户数或收入”评估损失,而不是谁声音大。复盘只问三个问题:哪个前置条件没满足、哪个决策点延迟、下次在里程碑里加什么检查项。数据口径上,需求变更导致的延期占比和返工工时占比超过30%,就要在里程碑前加变更冻结期。

4. 里程碑“完成”的标准怎么定?为什么总出现“以为完成了,其实没完成”?

我们经常在评审会上说“开发完成了”,结果上线才发现埋点没加、帮助文档没写、灰度方案没定。产品经理怎么定义完成,才能避免这种扯皮?

用“里程碑准出清单”替代口头完成。做法是:每个里程碑列出可验证的交付物和验收方式,比如代码合并、单测通过、测试报告、埋点验收、文档链接、回滚方案;每项有验收人签字或工具状态流转。判断依据是:验收人必须是下一环节的使用者,而不是交付者自己;如果一项交付物无法在30秒内找到链接或证据,就不算完成。

数据口径上,关注准出项一次通过率和上线后一周缺陷密度;建议里程碑准出项检查表覆盖至少8项,缺陷逃逸率控制在5%以内。

读者评论

徐
徐一凡

把完成百分比换成二元状态加准入准出条件这点我认同,但落地有个前提:条件清单得先被各方认可。我们试过类似做法,结果大家在条件本身的理解上又吵了两周,反而比看百分比更慢。可能还是得先解决口径,再谈形式。

姚
姚梦琪

跨团队依赖那部分说得挺准。我们的实际感受是,依赖一旦不写进某个系统里,光靠周会口头同步,基本等于没登记。不过我对文中‘500人以上漏识别率反而略降’有点疑问,是因为机制见效,还是因为样本里的大团队本来就更成熟?

文章包含AI辅助创作:关键节点最佳实践:产品经理里程碑协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/337576

赞 (0)
飞飞飞飞
节点状态怎么做?产品经理协同管理:里程碑从0到1
上一篇 5天前
里程碑节点验收全流程:产品经理协同管理与一文讲清
下一篇 5天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
