关键节点落地方案:PMO开展里程碑的最佳实践案例解析

2021 年我接手一个约 1200 人研发体系的 PMO 工作时,做的第一件事不是建流程,而是把过去三个季度的里程碑台账翻出来对账。系统里登记了 42 个里程碑,状态标为”已达成”的有 37 个,表面上按期达成率接近 88%。

但当我要求每个项目的技术负责人按交付物清单重新核验一遍,真正具备进入下一阶段条件的只有 11 个。也就是说,超过三成的里程碑在系统里是绿色的,在工程现场其实是没完成的。这类”假通过”不会立刻爆炸,它会在后面两三个节点集中爆,而且爆的时候没有人承认是自己那一环的问题。

这篇内容想解决的就是这件事:PMO 到底该怎么把里程碑从”日历上的日期”变成”真正能触发决策的关键节点”。我不打算给你一套放之四海皆准的模板,而是拆开我做过、踩过、复盘过的具体场景,把节点怎么选、通过条件怎么写、偏差怎么提前发现、不同规模的组织该怎么取舍讲透。如果你手上正在推里程碑治理,或者刚被要求”把关键节点管起来”,这篇可以直接当施工图用。

一、核心结论:里程碑是决策装置,不是进度刻度

先说结论,后面所有内容都是围绕这三条展开的。

1. 里程碑的价值不在日期,而在”触发一次不可回退的决策”

大部分人做里程碑管理,第一反应是”这个节点几月几号必须完成”。但日期只是结果,不是机制。真正让里程碑有杀伤力的,是它绑定了一次决策:是继续投入还是止损、是冻结需求还是允许再改一次、是进入集成还是先把接口补齐。

如果一个里程碑到期后,大家只是把状态从”进行中”改成”已完成”,没有任何决策发生、没有任何资源重新分配、没有任何范围调整,那这个里程碑在管理上就是无效的。它只是给甘特图增加了一个好看的菱形。判断一个里程碑是否合格,最简单的自检是:它是否可能导致项目计划发生变化?如果答案是”不会”,它就不该是里程碑。

2. 里程碑最难的不是定日期,而是定”通过条件”

日期可以拍脑袋,通过条件必须靠证据。我在实操中把通过条件拆成三件套:可验证的交付物、明确的验收人、不接受就升级的规则。三者缺一,里程碑就会退化成进度汇报。

这也是我判断一个 PMO 成熟度的主要指标。成熟的 PMO 花在”定义通过条件”上的时间,通常是花在”排日期”上的三到五倍;不成熟的 PMO 正好相反。

3. PMO 的核心产出是”可信状态”,不是汇报材料

很多 PMO 把自己做成了数据搬运工:每周收集进度、汇总成周报、开会念一遍。这套动作产出的东西没有决策价值,因为数据本身不可信,管理层看一眼就知道水分在哪。

PMO 真正稀缺的能力,是让”项目的真实状态”在组织内可被低成本获取。里程碑是建立这种可信度的最佳抓手,因为它的数量可控、口径可统一、证据可验证。与其管 2000 条任务的进度,不如把 30 个里程碑管到证据级真实。

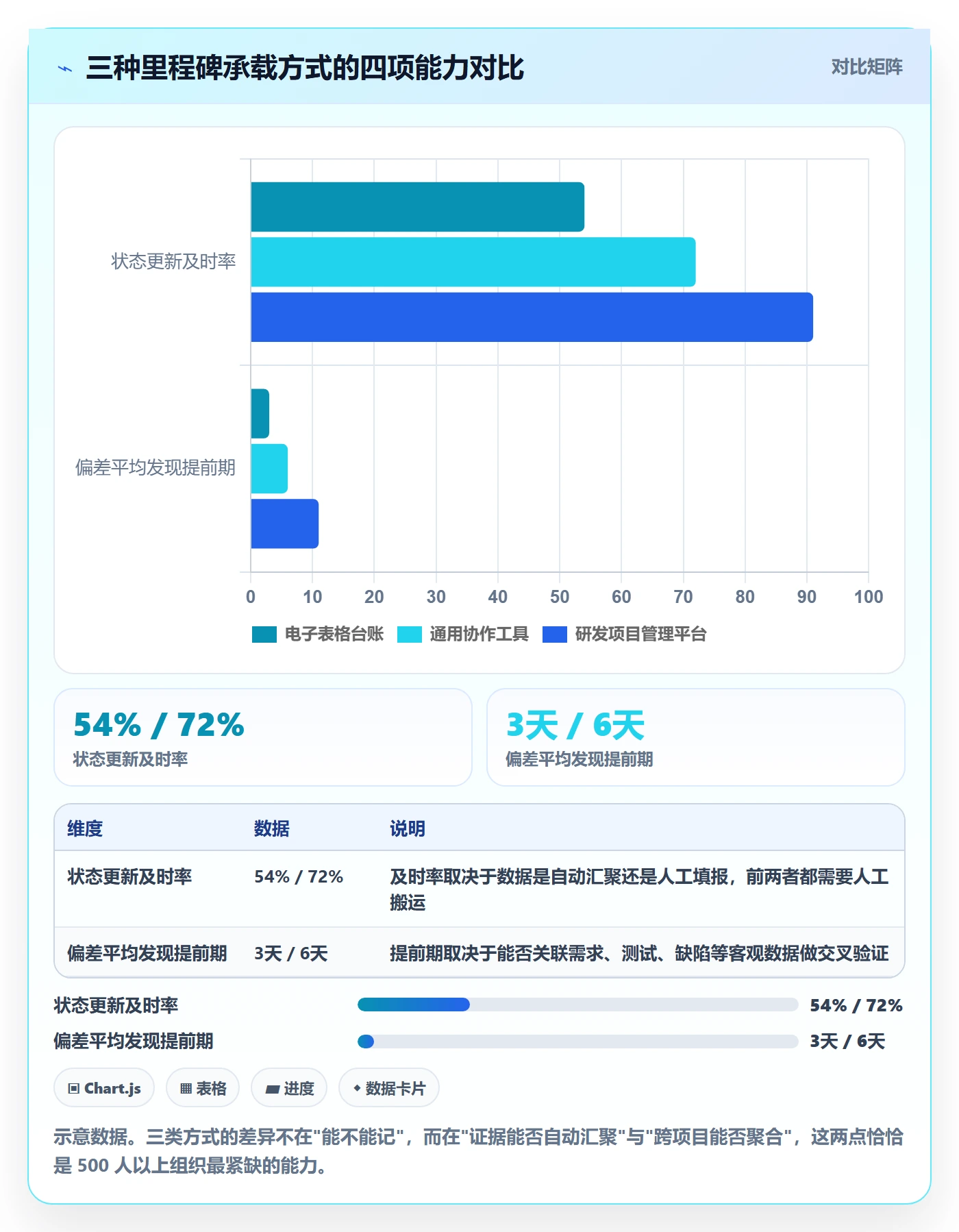

关键节点落地方案:PMO开展里程碑的最佳实践案例解析

二、背景与真实场景:里程碑为什么在中大型组织里特别容易失控

1. 三个组织,三种失控方式

过去几年我深度参与过三类组织的里程碑治理,失控的形态完全不同。

第一类是某银行科技部门,约 800 人。它的里程碑本身定得很规范,评审会也开得很正式,但问题是评审会变成了汇报会。每个项目组用 20 分钟讲 PPT,讲完领导点头,会议结束。没有人逐条核验交付物,也没有人当场做”是否放行”的决策。结果就是里程碑全部”按期通过”,但上线后的生产事故率居高不下。

第二类是某新能源车企的研究院,约 1500 人,横跨电子电气、座舱、智驾、整车集成。它的失控方式是依赖黑洞:一个里程碑延期的真实原因,往往在三个部门之外。A 部门的接口文档没冻结,导致 B 部门的集成测试做不了,B 做不了又导致 C 的验证节点延期。但每个部门在系统里看自己的里程碑都是绿的。

第三类是一家中型 SaaS 公司,约 260 人。它的失控方式是里程碑泛滥:一年设了 300 多个里程碑,平均一天一个。结果每个里程碑都很轻,没有交付物、没有评审、没有决策,最后连项目经理自己都不看了,管理动作名存实亡。

2. 中大型组织为什么更容易失控

小团队靠人盯人就能跑通,因为信息传递链条短,项目经理知道每个人的真实进度。但组织一旦跨过 100 人、跨过多个部门、跨过多个地域,信息传递就开始失真。

失真不是有人故意撒谎,而是三层结构性原因叠加。第一层是汇报层级过滤:组长报给经理时已经做了一次乐观修正,经理报给 PMO 时又做一次,到 PMO 手里已经是第三次加工过的数据。第二层是口径不统一:研发认为”代码写完就算完成”,测试认为”用例跑完才算完成”,产品认为”用户能用才算完成”,三份数据放在一张表里必然打架。第三层是缺少交叉验证源:如果没有代码提交、测试执行、构建发布这类客观数据做校验,就只能依赖人工填报。

3. 我在对账中看到的三个共性数据

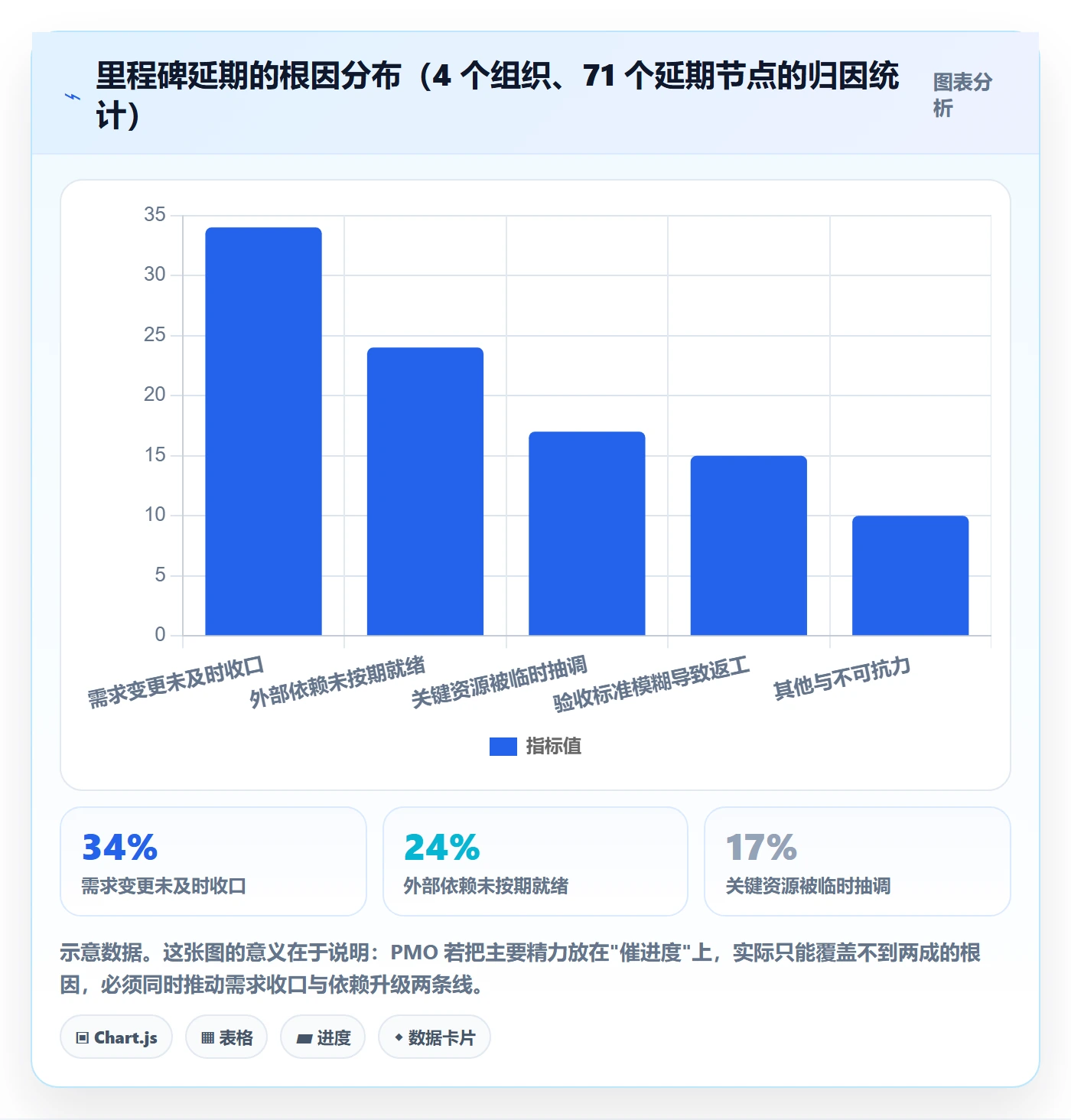

我把 4 个组织的里程碑台账做过一次横向对账,有三个反复出现的现象值得注意。第一,里程碑状态更新延迟中位数是 6 天,也就是说管理层看到的永远是 6 天前的世界。第二,约 1/3 的里程碑没有可下载、可打开的交付物附件,只有一句文字描述。第三,里程碑的延期根因中,超过一半不在项目经理直接可控的范围内,属于依赖和资源层面的问题。

第三点尤其关键。它意味着:如果一个 PMO 只会催项目经理,它永远解决不了主要矛盾。里程碑治理必须向上打通到资源与依赖层,否则就是在错误的层面上使劲。

关键节点落地方案:PMO开展里程碑的最佳实践案例解析

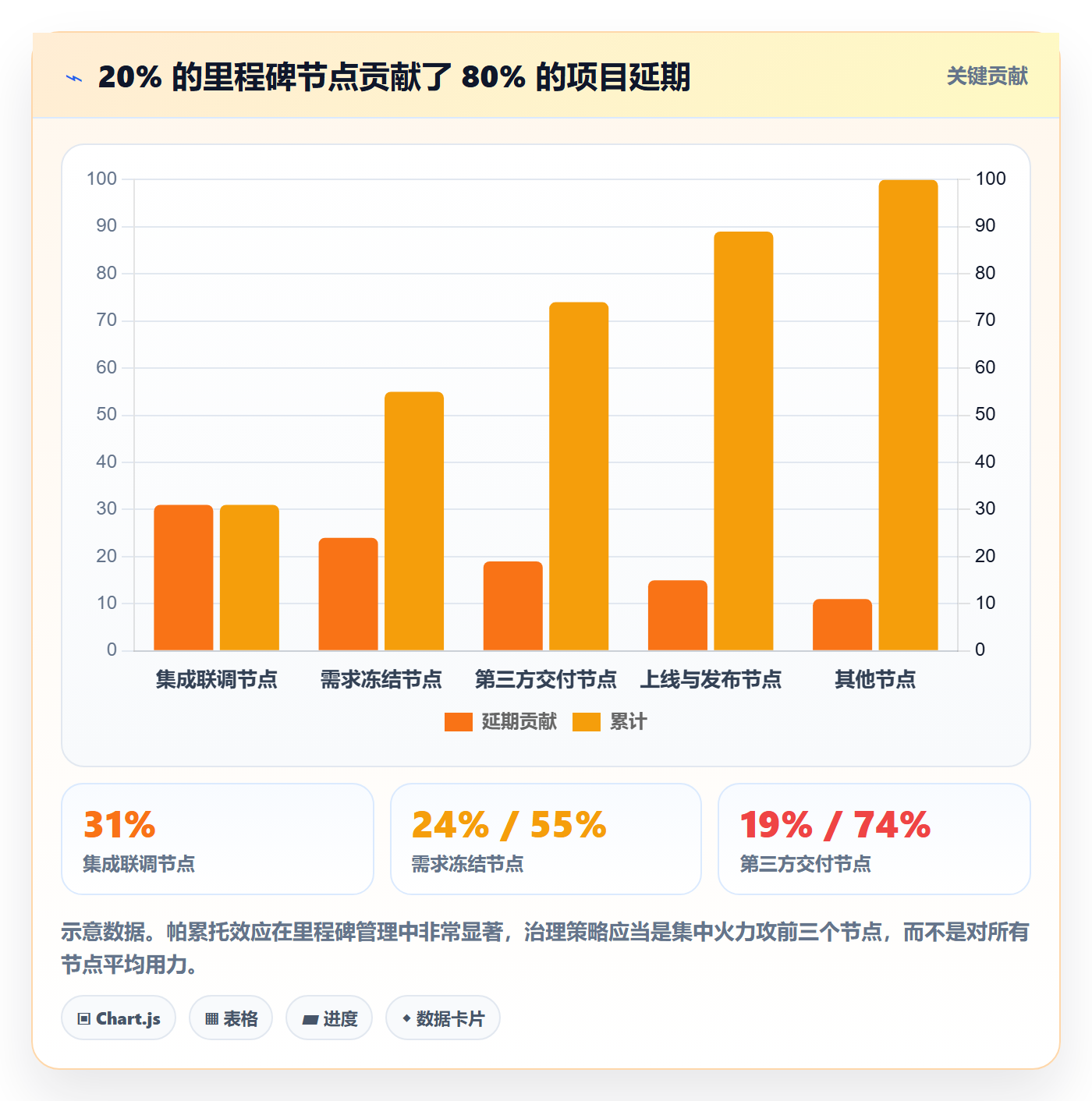

三、拆解五个常见误区

1. 误区一:用百分比进度代替交付物

“需求分析完成 80%”这句话在管理上没有任何意义。80% 是怎么算出来的?剩下 20% 是什么?什么时候能到 100%?这些都无法回答。

更危险的是,百分比给人虚假的确定感。我见过项目连续四周报”完成 90%”,第五周变成”完成 60%”,原因是发现了未识别的依赖。百分比是主观估计的产物,而交付物是客观存在的事实。里程碑只认后者。

2. 误区二:验收标准只存在于 PPT 和邮件里

很多项目的里程碑验收标准写得很详尽,但写在评审 PPT 里、写在邮件正文里、写在某个共享盘的文档里。等到真正要验收时,翻找成本极高,于是大家凭记忆办事,标准自动放宽。

我的做法是把验收标准变成结构化字段,直接挂在里程碑工作项上,和交付物附件、验收人、评审记录放在同一个对象里。任何人在任何时间打开这个里程碑,看到的都是同一份标准。

3. 误区三:把里程碑评审开成汇报会

汇报会和评审会的区别就一条:汇报会的默认结果是”通过”,评审会的默认结果是”待定”。

如果会议议程是”每个项目组讲 20 分钟”,那它一定是汇报会。如果议程是”逐条核对验收标准的证据,不满足即触发升级”,那它才是评审会。我在某银行项目上做过一次改造,只改了这一件事,把会议形式从轮流汇报改成逐项核验,当季度就拦下了 5 个本会”带病通过”的里程碑。

4. 误区四:工具里只存一个日期字段

这是最普遍也最隐蔽的误区。里程碑在工具里就是一个带日期的条目,没有负责人、没有交付物、没有依赖、没有决策记录、没有关联的需求和测试。

这样的里程碑在系统里是信息孤岛。你想做偏差分析,只能靠人工去 Excel 里拼;你想看依赖,只能靠开会问;你想做历史复盘,数据早就散了。所以工具设计是里程碑治理的地基,不是可有可无的装饰。

5. 误区五:等节点到期才计算偏差

里程碑到期才发现延期,已经不是管理,而是通知。有效的做法是设置领先指标预警,例如:交付物附件连续 5 个工作日未更新、关联需求的开发状态未流转、关联测试用例执行率低于阈值、依赖方里程碑状态未确认。

这些指标在节点到期前 10 到 15 天就能给出信号。我统计过我们改造后的数据,偏差平均提前 11 天被发现,这意味着还有时间做范围裁剪或资源补充,而不是只能宣布延期。

关键节点落地方案:PMO开展里程碑的最佳实践案例解析

四、专业判断逻辑:里程碑的四层结构与设计规则

下面这套结构是我在多个项目上迭代出来的,做过多轮删减,留下的都是真正能落地的部分。

1. 第一层:节点选择,什么才算真正的里程碑

我用三个筛子来过滤。第一个筛子问:这个节点通过之后,项目的不确定性是否显著下降?如果通过与否不影响后续判断,它不是里程碑。第二个筛子问:这个节点是否会导致资源投入发生阶梯式变化?比如进入集成阶段后测试人力翻倍,这就是里程碑。第三个筛子问:如果没有这个节点,最坏的结果是否不可接受?如果最坏结果可以承受,它只是一个检查点。

经过三层过滤,一个 200 人规模的产品线,一年的里程碑通常落在 12 到 24 个之间,也就是双周到一个月的粒度。低于 12 个,管理颗粒度太粗,偏差发现太晚;高于 24 个,管理成本超过收益,团队会开始应付。

2. 第二层:交付物与验收标准,不可协商的 DoD

每个里程碑必须挂载一份可以通过或否决的验收清单。我要求清单满足三个条件:每一条都能被第三方独立验证;每一条都有明确的责任人;每一条都有”未满足时的后果”。

举个具体例子。某车载座舱项目的”接口文档冻结”里程碑,最初的验收标准是”接口文档完成”。这太模糊。改造后变成四条:接口清单覆盖率 100%、每个接口有数据字典与错误码定义、变更流程已通过架构组评审、下游三个团队负责人书面确认已评审。四条全部满足才算通过,任一不满足则节点不通过并触发升级。

3. 第三层:依赖与前置条件,把黑洞变成明账

依赖有两个方向,很多人只做了一个。一个是前置依赖:我这个里程碑要启动,必须先拿到谁的东西。另一个是后置影响:我这个里程碑一旦延期,会拖累谁的哪个节点。

只登记前置依赖,会导致”我不知道我拖累了谁”,于是没有压力;只登记后置影响,会导致”我不知道我为什么做不了”,于是只能被动等待。两个方向都登记,依赖才会变成双向可见的明账。

4. 第四层:决策与升级路径,谁在什么时候必须做决定

这是最容易被忽略的一层。里程碑评审不通过时,必须有人做决定:是接受延期、是裁剪范围、是追加资源、还是终止。这个决定必须在规定时间内做出,否则项目会卡在原地。

我的做法是在里程碑上直接定义三个字段:决策人、决策时限、超时升级对象。比如”决策人:产品线总监;决策时限:评审会后 3 个工作日;超时升级:研发副总裁”。这三个字段一确定,你会发现延期扯皮的情况大幅减少,因为没人做决定的成本变得可见了。

5. 粒度与节奏:多细才算细

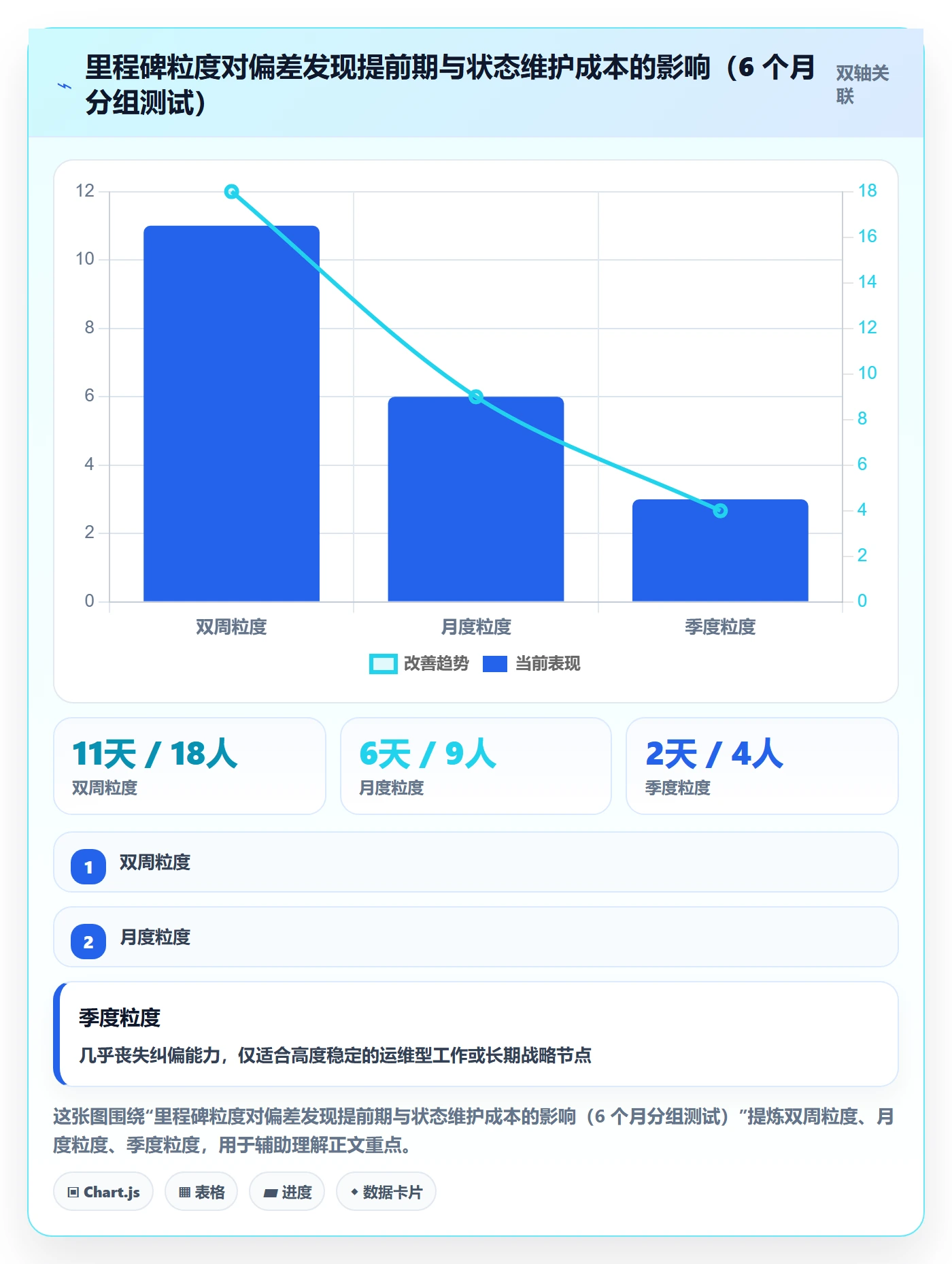

粒度不是越细越好。我做过分组测试:同一批项目分别用双周、月度、季度三种粒度管理里程碑,观察 6 个月。

双周粒度的偏差发现最早,平均提前 11 天,但状态维护成本最高,每月约 18 人时;月度粒度提前 6 天,成本约 9 人时;季度粒度只能提前 2 天,成本约 4 人时,但几乎失去了纠偏窗口。我的判断是,对于交付周期在 6 个月以上的项目,月度粒度是性价比最高的选择;对于 3 个月以内的高节奏项目,才值得用双周粒度。

关键节点落地方案:PMO开展里程碑的最佳实践案例解析

五、案例与数据观察:一个 1200 人研发体系的 90 天改造

1. 改造前的状态

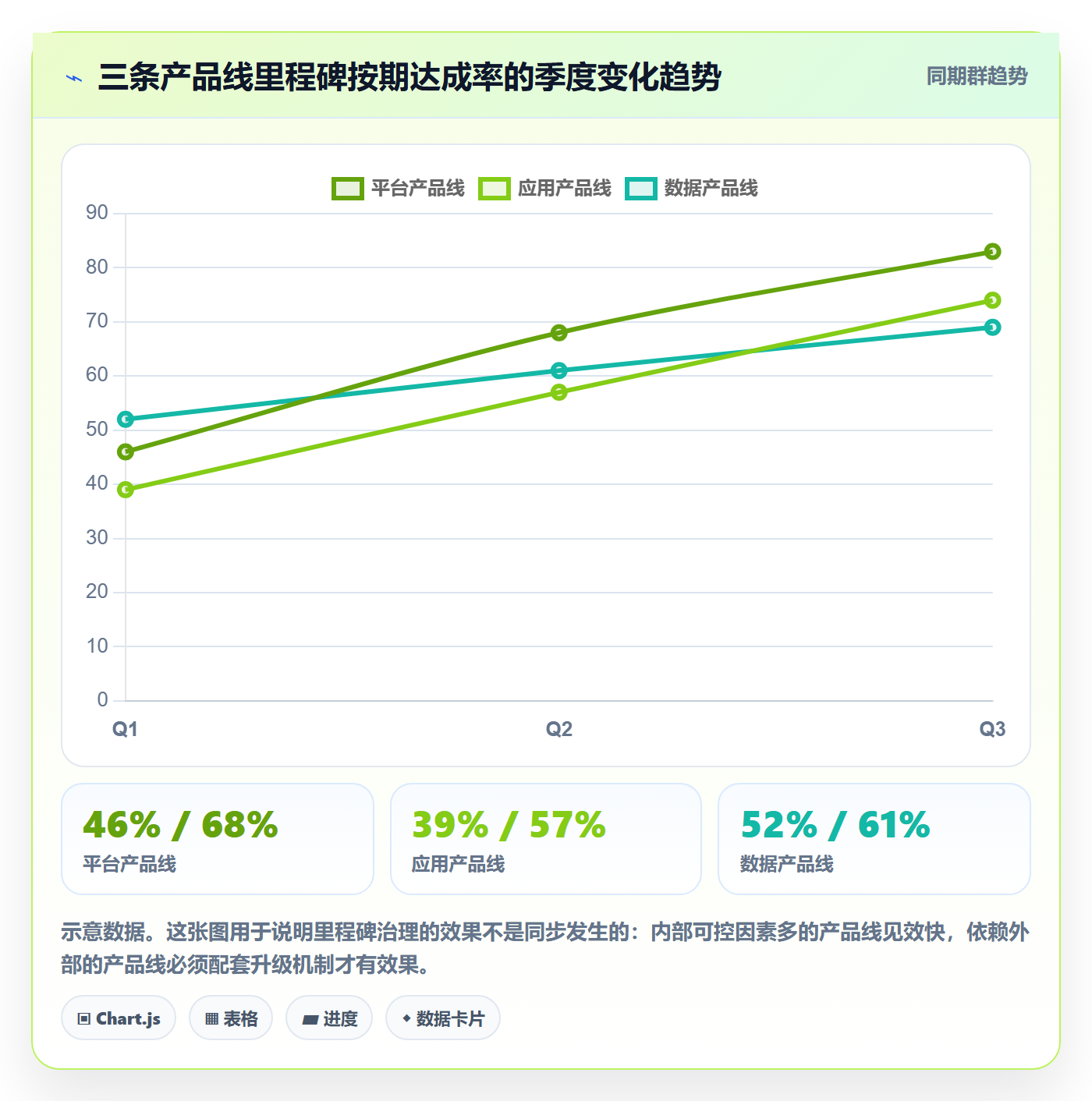

这家企业的研发体系分布在三个城市,包含平台、应用、数据三条产品线,总人数约 1200 人,其中研发人员 860 人。改造前的典型症状是:里程碑用电子表格维护,PMO 每月人工收集一次;状态更新依赖邮件;交付物散落在共享盘;评审会以汇报为主。

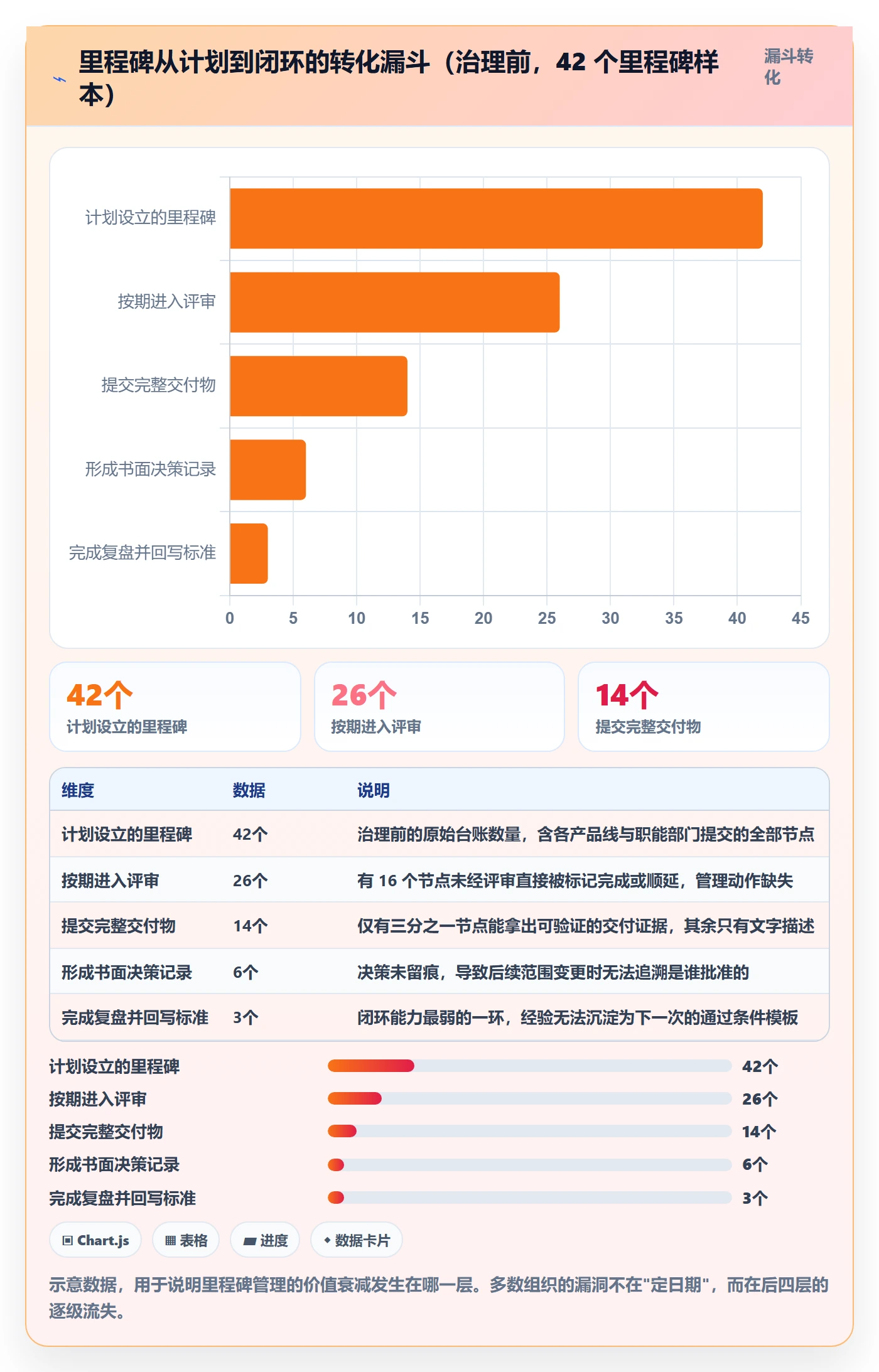

我进场时做的第一件事是量化基线。三个季度的数据是:里程碑按期达成率 46%、状态更新平均延迟 6.2 天、PMO 每月用于汇总与核对的人工投入 96 人时、延期节点中超过一半的根因属于跨部门依赖。

2. 我们在某项目管理平台里怎么搭

选型阶段我们评估了三个方向:继续用电子表格加轻量协作工具、使用通用型项目管理工具、使用面向研发全流程的项目管理平台。最终选择了一个研发项目管理平台,即 PingCode。这里我把选择逻辑说清楚,不替谁背书。

第一个理由是里程碑必须和需求、迭代、测试、缺陷在同一个数据模型里。这一点是决定性的。我们不需要里程碑孤立存在,而是需要它自动携带上下游证据:这个里程碑关联了哪 18 个需求、其中多少个已验收、关联了多少条测试用例、执行率是多少、有多少个阻塞级缺陷未关闭。这些数据如果分散在三个系统里,PMO 每周就要花十几个小时人工拼装。

第二个理由是自定义能力。我们把里程碑建成一种工作项类型,并为它配置了专属字段:交付物清单、验收标准、决策人、决策时限、升级对象、前置依赖、后置影响。这些字段不是装饰,它们直接驱动了自动化规则和报表口径。

第三个理由是私有化部署。这家企业属于强合规场景,研发计划、供应商接口、未发布的产品路线都不能出内网。平台支持私有化部署,且与我们既有的统一身份认证和内部制品库可以做对接,这一条直接排除了相当一部分 SaaS 方案。

第四个理由是迁移成本。这家企业此前使用的是 Jira,历史项目积累了大量数据。平台的 Jira 平滑迁移能力让我们在两周内完成了主要项目的数据搬迁,包括工作项、状态流、附件和历史评论,避免了”新系统上线、旧数据封存”这种常见的断档。对正在做国产化替代评估的团队来说,这一点值得重点验证,因为数据断档会在半年后以”无法复盘”的形式反噬。

具体配置上,我们把里程碑工作项的结构设计成下面这样,可以直接作为你们的字段设计参考:

里程碑工作项字段结构(示例)
基础信息

名称:M2-座舱域接口文档冻结

所属产品线 / 项目 / 迭代

计划达成日 / 基线变更次数

负责人 / 验收人 / 决策人

决策时限(工作日)/ 超时升级对象

状态:未开始 / 进行中 / 待评审 / 已通过 / 未通过 / 已延期

通过条件(DoD,可勾选核验)

交付物清单(附件,必填,支持版本)

验收标准条目(每条含责任人与未满足后果)

前置依赖(关联其他里程碑或工作项,需对方确认)

后置影响(反向关联,用于影响面分析)

关联证据(自动汇聚,不手工填报)

关联需求:18 项,已验收 18 项

关联测试用例:142 条,执行率 100%,通过率 98.6%

阻塞级缺陷:0 个

关联代码提交:最近 7 天 34 次

自动化规则

规则1:交付物附件连续 5 个工作日未更新 → 通知负责人并抄送 PMO

规则2:距计划达成日 14 天且状态非"待评审" → 生成风险条目

规则3:状态置为"未通过" → 依据决策时限自动向升级对象发送待办

规则4:状态置为"已通过" → 自动触发后置影响清单中的通知

3. 90 天后的数据

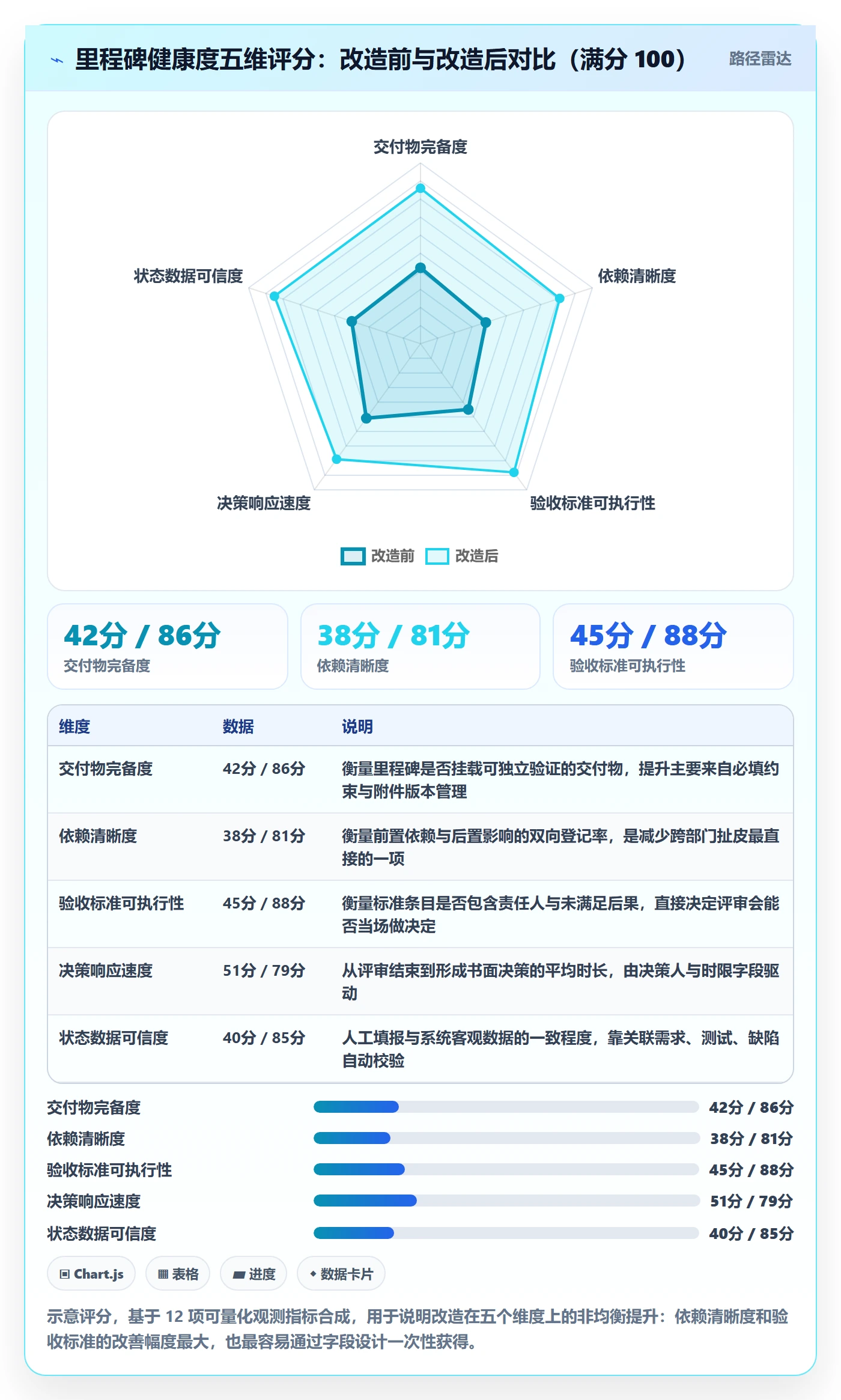

改造分三个阶段推进:前 30 天只做结构和字段,不动流程;中间 30 天做自动化规则和报表,同时试点两条产品线;最后 30 天全量铺开并建立评审节奏。90 天后的对比数据如下。

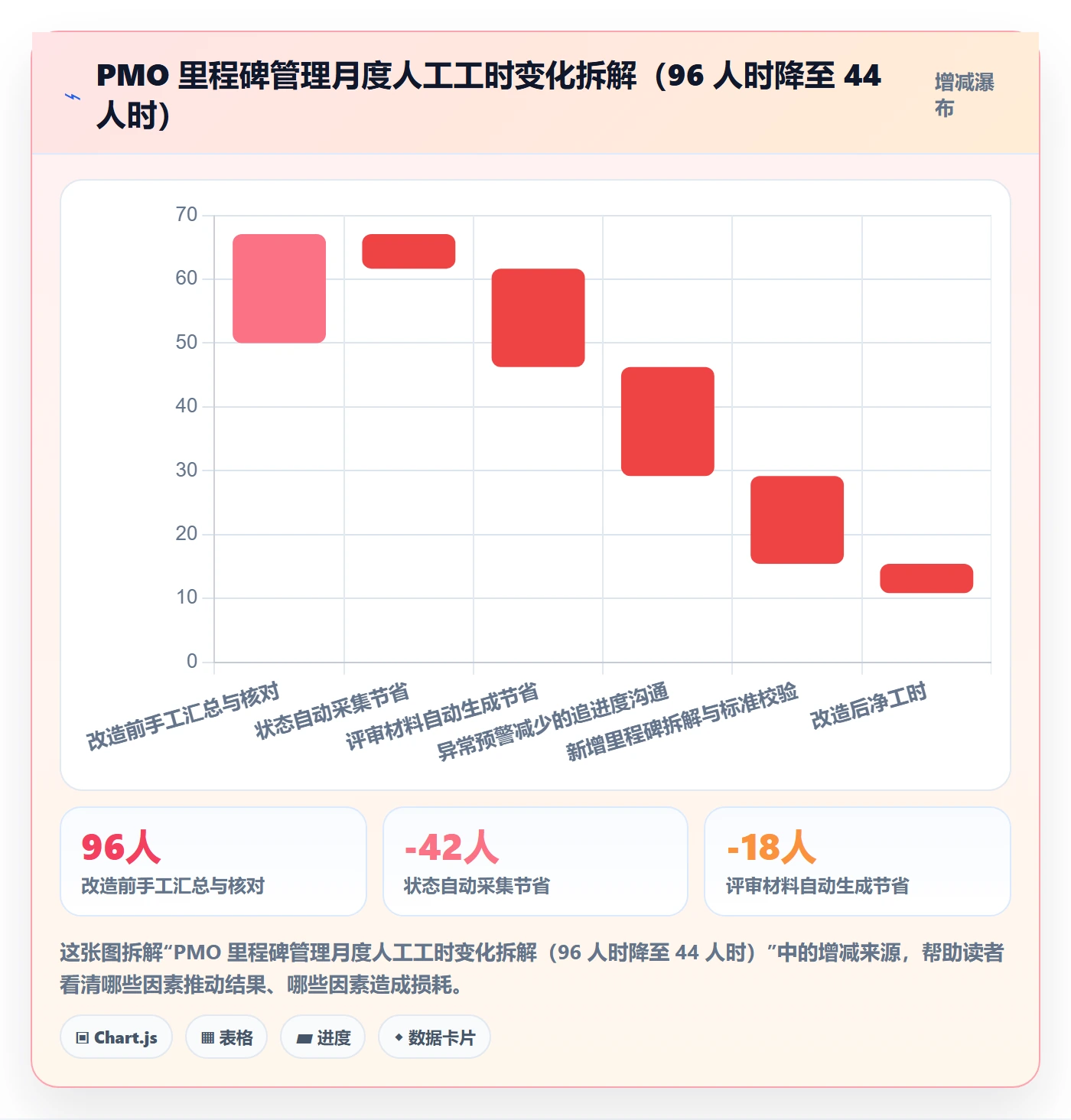

里程碑按期达成率从 46% 提升到 78%。需要说明的是,这个提升里有一部分来自”统计口径变严”,以前是自报状态,现在是证据核验。所以更值得看的是另外两个指标:下游阶段返工率从 21% 降到 9%,PMO 每月人工汇总工时从 96 人时降到 44 人时。前者说明质量真的变好了,后者说明 PMO 把时间还给了更有价值的事。

还有一个我没预料到的收益:里程碑基线变更次数在第三个月开始下降。原因很朴素,当大家知道”改一次里程碑要留下理由和批准人”时,随手改日期的行为自然减少了。

4. 三个踩过的坑

第一个坑是一开始字段设太多。我们第一版里程碑工作项有 27 个字段,团队的反馈是”填完一个里程碑要 20 分钟”。第二版砍到 12 个必填 + 6 个选填,且必填字段中有一半由自动化填充。经验是:必填字段超过 12 个,一线就会开始敷衍。

第二个坑是把所有节点都设成里程碑。试点阶段我们纳入了 68 个节点,结果评审会开了四个小时还没开完,第二次会议就没人认真准备了。后来砍到 21 个,会议控制在 90 分钟内,质量反而提高。

第三个坑是忽略了”未通过”的心理成本。刚开始推行时,哪个项目组被判定未通过,就会被认为”能力不行”,导致大家不敢提交真实状态。我们后来调整了考核逻辑:不计未通过次数,只计”未通过后未按时决策”的次数。这条规则一改,数据立刻变真实了。

关键节点落地方案:PMO开展里程碑的最佳实践案例解析

关键节点落地方案:PMO开展里程碑的最佳实践案例解析

关键节点落地方案:PMO开展里程碑的最佳实践案例解析

六、不同情况下的行动建议

1. 团队规模在 100 人以内

这个阶段不要上重流程。我的建议是只设 6 到 10 个年度里程碑,每个里程碑只做三件事:写清交付物、指定验收人、固定一个 30 分钟的核验会。

工具层面,用现有工具的自定义字段就能承载,不必引入新的平台。这个阶段最大的风险是流程过重扼杀灵活性,而不是管理不严。判断标准很简单:如果项目经理花在维护里程碑上的时间超过每周 1 小时,就是过重了。

2. 团队规模在 100 到 500 人

这是里程碑治理收益最明显的区间。建议做四件事:建立统一的里程碑工作项类型与字段规范;把里程碑与需求、测试、缺陷做关联,让证据自动汇聚;设置两到三条领先指标预警规则;建立固定的月度核验节奏。

这个规模已经跨过了”人盯人”的临界点,但仍然可以用相对轻量的方式推行。关键动作是先在两到三条产品线试点,跑满一个完整季度再全量推广,不要一次性铺开。

3. 团队规模在 500 人以上或存在多产品线

重点从”单项目里程碑”转向”里程碑组合管理”。你需要回答的问题不再是”这个节点完成了吗”,而是”整个产品线的里程碑健康度如何、资源冲突在哪里、哪些节点共享同一个依赖”。

这个阶段必须依赖平台能力。具体是需要支持跨项目的工作项关联、可自定义的仪表盘、以及能把 200 个里程碑的状态聚合成一张视图的能力。同时要建立分层评审:产品线内部评审每周,跨产品线评审每月,公司级评审每季度,避免所有节点都涌到同一个会上。

4. 强监管行业或数据不出内网的场景

金融、能源、军工、汽车等场景,里程碑数据往往涉及未发布产品规划、供应商接口、合规审计材料,不能落在公网。这种情况下,选型时要把私有化部署能力作为前置门槛而非加分项。

除了部署形态,还要重点验证三件事:是否支持与内部统一身份认证打通;是否支持与内部制品库、代码库、CI 流水线对接;运维与升级成本是否在内部 IT 团队可承受范围内。很多团队在选型时只看功能清单,上线后才发现升级一次要停机两天,这才是真实的长期成本。

5. 正在从其他平台迁移的团队

迁移是里程碑治理的一次天然窗口期,因为团队本来就愿意接受变化。我的建议是不要做一对一平移,不要把旧系统里的 300 个节点原样搬过来。正确做法是借迁移做一次节点瘦身:归档历史数据备查,新体系只保留经过筛选的节点。

迁移过程要重点验证三件事:历史工作项与附件是否完整可查询;状态流能否映射到新体系;历史评论与决策记录是否保留。如果迁移后无法回溯三年前的决策记录,未来做合规审计或事故复盘时会非常被动。

关键节点落地方案:PMO开展里程碑的最佳实践案例解析

七、不同情况下的取舍

1. 严格度与交付节奏的取舍

里程碑越严格,交付节奏在前期的摩擦越大。这不是可以两全的事。我的判断依据是失败的代价:如果一次带病通过会导致生产事故、合规问题或大额返工,就必须严格;如果只是内部工具类需求,晚两天上线无所谓,就不必为它设高门槛。

实际操作中,我建议按里程碑分级:A 级节点(涉及对外发布、资金投入、合规审计)必须逐条核验证据;B 级节点(跨团队集成)做清单核验;C 级节点(团队内部)只需负责人确认。三级分类能把严格度用在刀刃上,避免全流程紧绷导致团队疲劳。

2. 统一口径与业务差异的取舍

PMO 天然希望所有产品线用同一套里程碑口径,因为这样才好汇总。但不同业务的性质差异很大:平台型产品的里程碑围绕版本发布,项目交付型的围绕客户验收,硬件相关的围绕样机与验证。

我的做法是“字段统一、取值开放”。统一的是字段结构,例如所有里程碑都必须有交付物、验收标准、决策人;开放的是具体内容和状态流,不同业务可以定义自己的节点类型和阶段名称。这样既能跨线聚合,又不至于削足适履。

3. 工具化与人工台账的取舍

人工台账的优点是启动成本几乎为零,缺点是无法自动汇聚证据、无法跨项目追溯、无法沉淀历史。工具化的优点正好相反,但它需要配置投入和一段适应期。

我的分界线是里程碑数量。如果全组织在管的里程碑少于 15 个,且主要集中在单一产品线,人工台账够用。一旦超过 30 个,或者横跨三条以上产品线,人工方式的维护成本会呈非线性上升,这时候工具化的收益会迅速超过成本。

4. 里程碑数量与信息价值的取舍

里程碑不是越多越好。每增加一个里程碑,就增加一次评审、一份交付物核验、一段维护成本。当一个组织有 200 个里程碑时,管理层实际上已经无法真正关注任何一个。

我的经验值是:一个决策者能够保持实质关注的里程碑上限约为 20 个。超过这个数,就需要分层:决策者只看 A 级节点,PMO 看 A+B 级,项目组看全部。切忌让最高决策层面对一份 200 行的里程碑清单。

5. 自动化预警与人工判断的取舍

自动化规则能显著扩大覆盖范围,但它也会产生大量噪音。我见过一个团队设置了 30 条预警规则,结果每天收到 80 条通知,最后所有人都把通知关掉了,预警机制彻底失效。

我的做法是把规则控制在每个里程碑不超过 4 条,且每条规则都必须有明确的下游动作:要么通知到具体的人、要么自动生成风险条目、要么触发升级。没有下游动作的预警不应该存在。

关键节点落地方案:PMO开展里程碑的最佳实践案例解析

八、总结:里程碑治理真正在治的是什么

回到开头那个 42 个里程碑只有 11 个真实达成的案例。后来我复盘发现,那套体系的问题从来不是”大家不努力”,而是整个组织缺少一个把”主观状态”翻译成”客观证据”的机制。人人都在诚实汇报自己认知里的进度,但认知彼此不同,汇总起来就是一笔糊涂账。

所以我给里程碑治理下过一个定义:它本质上是在组织里建立一种低成本的事实核验机制。日期、交付物、依赖、决策记录,这些都不是为了控制,而是为了让大家对”现在到底在哪”有一个共同答案。

这里有一个我认为被严重低估的观点:里程碑的数量应该和组织的”不确定性浓度”成反比。越是不确定的业务,越应该少设里程碑、但每个都做深;越是成熟稳定的业务,反而可以多设一些轻量检查点。很多团队做反了,创新业务被密集节点压得喘不过气,成熟业务反而没人管。

如果你准备动手,我建议按下面这个 30 天清单推进,不要一次做完:

  1. 第 1 到 5 天:翻出过去两个季度的里程碑台账,做一次真实性对账,算出你们的”假通过率”基线。这一步不做,后面无法证明改进效果。
  2. 第 6 到 10 天:用三个筛子重新筛选节点,把里程碑数量砍到决策者能实质关注的范围内(参考 20 个上限)。
  3. 第 11 到 15 天:为保留的每个里程碑定义通过条件三件套,可验证交付物、明确验收人、未满足时的升级路径。
  4. 第 16 到 20 天:把字段结构落到工具里,优先实现”证据自动汇聚”,而不是”更漂亮的填报界面”。
  5. 第 21 到 25 天:设置不超过 4 条领先指标预警,每条都要有明确的下游动作。
  6. 第 26 到 30 天:开一次真正的评审会,逐条核验证据而不是轮流汇报,并当场完成决策留痕。

最后提醒一句:里程碑治理最容易失败的地方,不是设计得不够好,而是推行得太快。先在一条产品线上跑满一个季度,拿到你们自己的数据,再去说服其他团队。用别人家的案例去推动内部变革,效果永远不如用你自己跑出来的那三个数字。

常见问题解答(FAQ)

1. PMO如何判断一个节点该不该设为关键里程碑,而不是把每个交付物都塞进去?

我在做PMO时最怕计划里几十个里程碑,结果团队觉得都是形式,到了节点就补文档。尤其在跨部门项目里,每个人对“关键”的理解不一样,我到底该按什么标准筛?

用一个“三筛法”:第一筛是否影响外部承诺,比如客户验收、监管节点、上线窗口;第二筛是否改变关键路径,延迟会直接顺延总工期;第三筛是否触发重大资金或资源决策,比如采购到货、预算释放。满足任意两条才设为关键里程碑,其余作为检查点。

数量口径上,一个6到12个月项目控制在8到15个关键里程碑比较可操作,超过20个通常说明颗粒度太细。每个里程碑必须写清交付物、验收人、证据和允许浮动天数,否则不进入PMO基线。

2. 里程碑到期但核心交付物没完成,PMO应该直接判延期还是允许有条件通过?

我遇到过业务催上线,研发说还差联调,项目经理希望先标完成,我担心一旦放水后面全乱。作为PMO,怎么既保进度又不让里程碑数据失真?

先把状态分成完成、有条件通过、未达成三档,不能只有0和1。有条件通过要同时满足:核心验收项全部通过,剩余问题不影响下游关键路径,有明确责任人和截止日,且宽限不超过原里程碑周期的10%或5个工作日,两者取小。PMO不要直接改完成率,而是在例会上记录偏差、恢复计划和预计对总工期的影响。

若剩余问题在关键路径上,或涉及安全、合规、资金,直接判未达成并升级到项目指导委员会。数据口径可用里程碑按时达成率,即按基线日期完成或经批准有条件通过的里程碑数除以应达成里程碑数;有条件通过率超过20%通常说明计划太乐观,需要回头审查估算。

3. 多项目并行时,PMO怎么让里程碑跟踪不变成填表,而是真正推动风险提前暴露?

我同时盯十几个项目时,如果每周让项目经理填长表,大家就会应付,风险都藏在备注里。我想知道有没有轻量但有效的机制,既能看到真实进度,又不增加太多会议。

用分层节拍,而不是所有项目开一样长的会。项目周会只看本周红黄灯和下周到期里程碑;PMO周报只收三项:里程碑状态变化、需要跨部门决策的事项、预计影响天数和金额。可以用某项目管理平台做统一里程碑模板,要求每个里程碑关联交付物、负责人、证据链接,状态更新必须附证据,比如测试报告、验收邮件或会议纪要。

PMO不替项目经理催日常进度,只处理跨项目冲突和升级。度量上,可以看风险提前暴露天数,即风险首次登记日到里程碑到期日,目标平均大于10个工作日;红灯里程碑必须在下一次例会前有明确行动项。经验上,把周报字段从十几个压到五个以内,更新及时率会明显改善,但具体数字要用自己组织的数据验证。

4. 里程碑复盘怎么做,才能让下一次计划更准,而不是只写加强沟通?

每次项目结束我们都会复盘,但结论经常是流程不清、沟通不畅,下次还是延期。我作为PMO想知道有没有结构化模板和指标,能把复盘变成可执行的改进。

用偏差归因表,每个未按时里程碑记录基线日期、实际日期、偏差天数、根因类别、可控或不可控、恢复动作。根因要写到可验证,比如“接口方测试环境晚交付7天”,不要写“沟通不足”。复盘会只讨论偏差超过3天或影响关键路径的里程碑,输出两类动作:计划改进,比如调整颗粒度、依赖前置时间;

组织改进,比如明确决策人、更新RACI、设定升级阈值。度量用里程碑按时率、偏差中位数、重复根因占比。如果同一根因连续两个项目出现,就升级为组织级流程改进,而不是项目级提醒。这样复盘才会影响下一次里程碑基线,而不只是写会议纪要。

读者评论

李
李思妍

我们去年也试过给里程碑强制挂交付物附件,阻力最大的其实不是一线工程师,而是项目经理,附件上传了,评审就得逐条对,等于自己把退路堵死。后来改成只强制关键节点上传,其余允许事后补充,执行率反而上来了。所以文中说的“通过条件前置”我认同,但前提是PMO手里真有否决权,否则条件写得再细也只是纸面标准。

黄
黄知夏

关于延期根因那部分很有共鸣。我们季度对账时发现,跨部门依赖导致的延期,七成以上最后是靠领导拍板解决的,PMO自己根本推不动。所以我现在更关心升级机制怎么设计:什么条件下自动上报、上报给谁、多久不响应算失职。这些不定清楚,节点选得再准也没用,问题还是会卡在同一个地方。

贺
贺若宁

到24个里程碑这个粒度我持保留态度。我们团队两百人左右,真按这个区间设,有一半节点找不出可独立验证的交付物,最后只能凑数。另外“提前11天发现偏差”我怀疑高度依赖度量基础,我们连任务状态更新都是滞后的,领先指标本身就不领先,这个数字参考意义有限。

文章包含AI辅助创作:关键节点落地方案:PMO开展里程碑的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336836
