节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

去年11月,我参与复盘一家智能硬件公司的量产导入项目。项目台账上有23个里程碑,其中17个走过”重新基线”流程,对外承诺的上市日期只正式变更过两次。表面看流程很规范,实际上公司多付了将近600万元的备货和产能闲置成本,因为每一次”重新基线”都把一次延期合法化了。

问题不在执行团队。真正的问题在于,那23个里程碑里有11个日期是在立项会上用”倒推法”拍出来的:从上市日期往前减,每个阶段留多少天全凭经验直觉,既没有资源校验,也没有外部依赖确认。日期从被写进台账那一刻起就注定守不住。

我后来在多个PMO团队里反复验证过一件事:节点日期管理真正的胜负手,不在”跟踪日期是否达成”,而在”日期是怎么被定下来、被谁批准、在什么条件下可以被改”。跟踪只是末端动作,定与变才是主战场。这篇文章把我这些年踩过的坑、复盘过的样本和正在用的方法完整拆一遍。

一、核心结论:里程碑日期管理的本质是承诺管理,不是进度跟踪

先把结论放在最前面,后面所有内容都是围绕这个结论展开的论证。

1. 里程碑日期是承诺,不是估算

任务级的排期可以是估算,因为它可以随时调整、随时重新分配资源,影响范围通常局限在一两个人身上。里程碑日期不一样,它一旦写进对外文档、合同附件或高层汇报材料,就变成了一份承诺。

承诺的特点是:它天然带有对象。对客户承诺、对投资方承诺、对监管机构承诺、对下游供应商承诺。承诺一旦被接受,改动的成本就不再是”多花几天”的问题,而是信誉、违约条款、渠道备货节奏的连锁反应。

我在复盘那家硬件公司时发现,他们内部把里程碑叫”时间点”,用词上就弱化了承诺属性。改成”承诺节点”之后,第一季度的重新基线申请量下降了大约四成,词汇会塑造行为,这不是玄学。

2. 节点日期有三重属性:基准性、约束性、传导性

基准性指的是,这个日期是后续所有计划的锚点。测试排期、资源进场、物料到货、市场投放,全都要围绕它对齐。锚点一松动,下游全部重算。

约束性指的是,这个日期背后net着资源上限和外部条件。一个”3月15日完成集成测试”的节点,隐含前提是测试环境、测试数据、测试人力在3月1日已经就位。日期脱离约束单独存在,就是一张空头支票。

传导性最容易被忽略。节点之间不是并列关系,是依赖关系。A节点延三天,B节点如果用同样的资源池,就会延三天;如果B节点是强制窗口(比如第三方认证送检批次),延一天就要等一个月。

很多PMO把23个里程碑当成23件独立事项来管,结果就是每个都”看起来在推进”,合起来却整体延期。这就是没有识别传导性的典型症状。

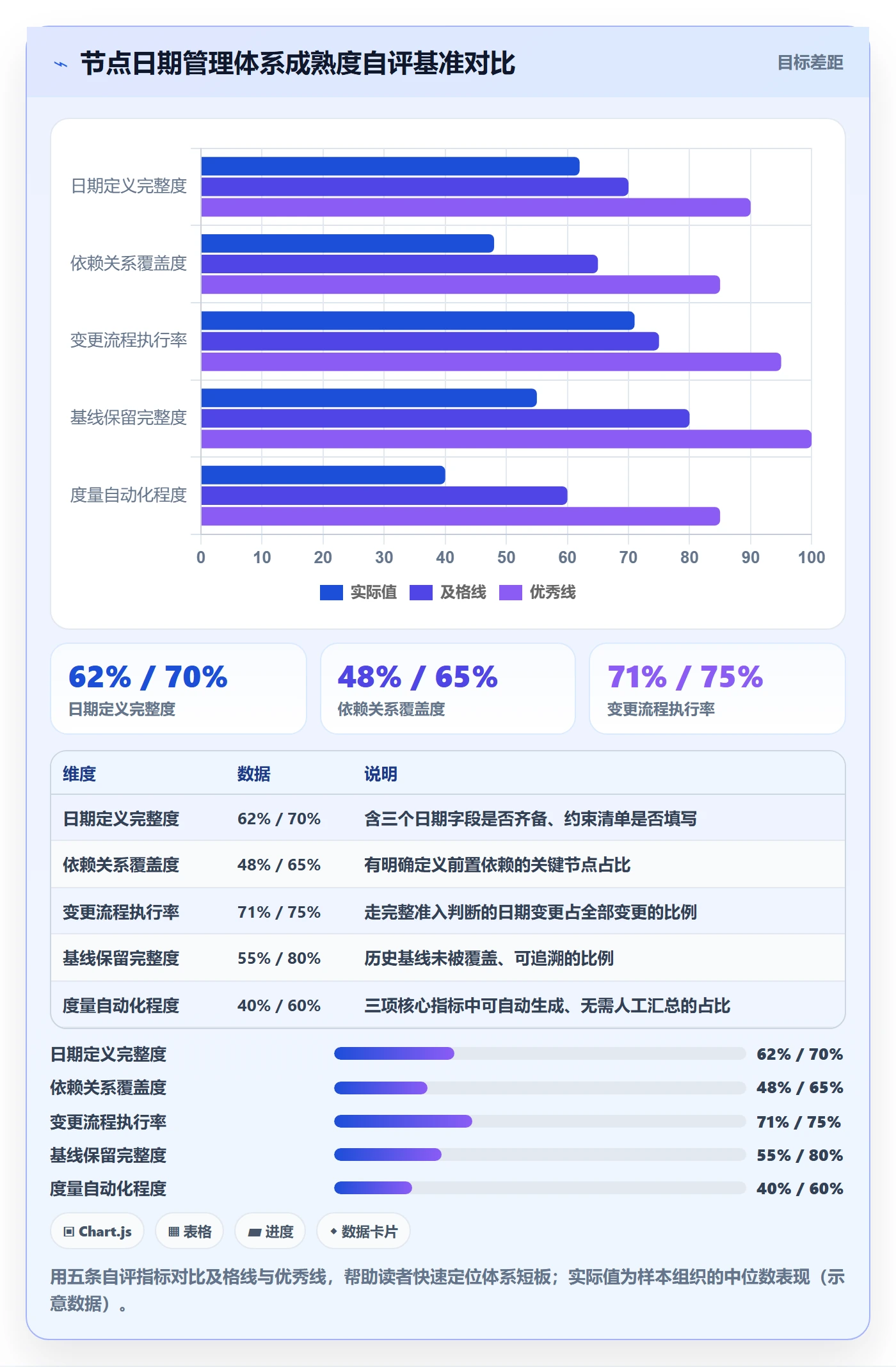

3. 有效管理的前提是”三个日期”必须分离

我在2021年之后逐步固化了一个做法:任何重要节点,台账上必须同时存在三个日期,而且三者不能混用。

  • 目标日期:基于商业诉求希望达成的日期,可以激进,用于对外沟通和资源争取。
  • 承诺日期:经过资源校验和风险评审后对内对外正式承诺的日期,变更需走审批。
  • 基线日期:冻结版本,用于计算偏差。它不因为”重新基线”而随意变动,只在实际发生范围变更时更新。

大部分组织的失败在于:只有目标日期,然后把它当承诺日期用,最后用”重新基线”覆盖掉偏差记录。一个连偏差都算不出来的体系,谈不上管理。

节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

二、真实场景:节点日期是怎么一步步失控的

抽象结论说完,回到我实际经手的场景。失控从来不是一次性发生的,它是一条连续的链条。

1. 一个被压缩三周的验收节点

2023年我参与过一个政企系统的交付项目。合同约定的终验窗口是6月30日,客户方有一个年度预算周期,过了这个窗口验收款要顺延到下一个财年。项目组在4月中旬做内部计划时,把”系统集成测试完成”定在5月20日,留给终验准备40天。

看起来挺从容。但我核对他们的资源表时发现,5月20日这个节点隐含两个前提:一是测试环境在4月30日前到位,二是三名核心测试人员整个5月不参与另一个并行项目。而实际情况是,测试环境因为机房立项流程延后到了5月12日才交付,那三名测试人员中有两人从5月8日起被抽调到另一个项目的上线保障。

节点日期本身没错,错的是它被写下来的时候,没有任何人把这两个前提写进节点的”约束清单”。5月20日到了,测试只完成63%,节点顺延到6月10日,终验准备期被压缩到20天,最后终验拖到7月中旬。

事后复盘,所有人都在讨论”测试效率为什么低”,没人讨论”5月20日这个日期当初是怎么被确认的”。

2. 单点延期如何传导成系统性延期

节点延期有一个很反直觉的特征:它的成本不是线性叠加,而是会在关键路径上呈阶梯式放大。

一个延三天的节点,如果下游是弹性资源,损失三天。如果下游是固定窗口(外部认证、客户评审会、发版窗口),损失可能是三周甚至一个季度。PMO如果只用统一的”延期天数”来度量严重度,就会严重错配注意力。

我的做法是给每个节点打一个传导系数:1代表弹性下游、2代表有软窗口、3代表硬窗口(错过要等下一个周期)。同一个延三天的节点,传导系数为3的,必须在延期发生当天升级到项目指导委员会;系数为1的,项目内部消化即可。

3. 样本数据:延期根因分布

为了不凭感觉说话,我统计了自己2021,2024年参与或复盘过的31个中大型项目(制造业12个、软件与互联网11个、金融与政企8个)的节点延期记录,一共涉及487个承诺节点。以下是根因归类结果(内部样本统计,非行业普查数据)。

节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

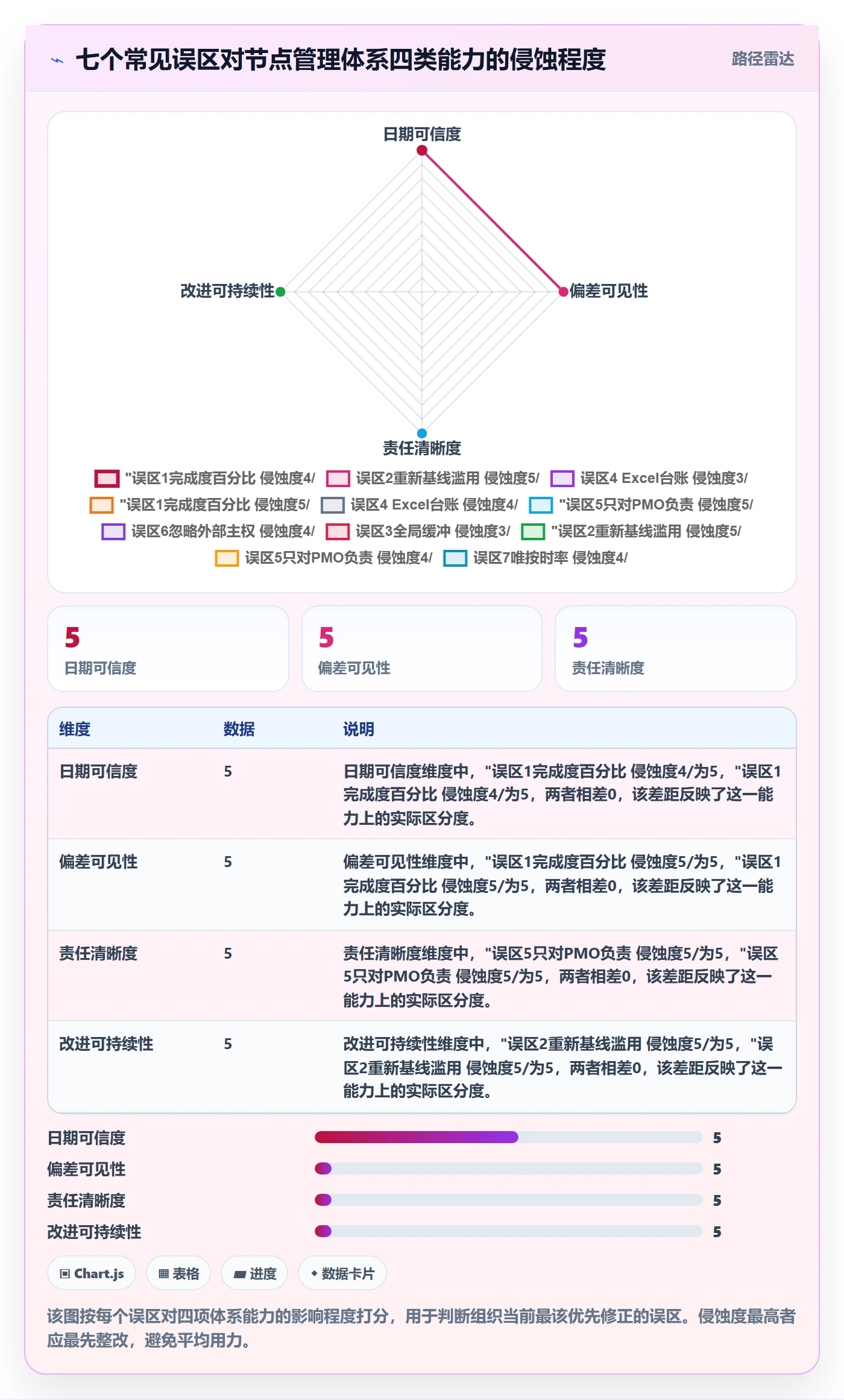

三、七个常见误区:为什么很多PMO越管越乱

下面这七个误区,我在不同组织里几乎都见过至少三个。它们的共同点是:看起来在加强管理,实际上在稀释管理。

1. 用任务完成百分比表达里程碑

里程碑的定义是二值的:达成或未达成。它不是一个百分比概念。”测试完成85%”这种表述会让所有人产生”快好了”的错觉,但剩下的15%很可能包含最难的性能瓶颈。

更麻烦的是,百分比无法计算偏差。90%和85%之间差五个点,对下游意味着什么?没人说得清。我的要求是:里程碑只报三态,未开始、进行中、已达成,进行中可以附一个”预计达成日期”的滚动预判,但不接受完成度百分比。

2. 用”重新基线”代替根因分析

重新基线本来是个好机制,用于处理范围变更后的计划重排。但它很容易被滥用成”把偏差洗掉”的工具。

我在一个项目里见过某关键节点被重新基线过四次,每次都在延期后一周内完成审批,审批记录里写的原因都是”根据实际情况调整”。这种操作等于把基线变成了橡皮筋。我的硬规则是:重新基线必须写清三件事,延期的客观事实、根因归类、防止复发的具体动作,缺一项就退回。

3. 把缓冲建在全局而不是节点

很多团队习惯在项目末尾留一大块缓冲,比如整体计划留20%的浮动时间。这种方法在单项目、长周期场景下勉强可用,但一旦项目并行,全局缓冲就会被反复挪用,很快见底。

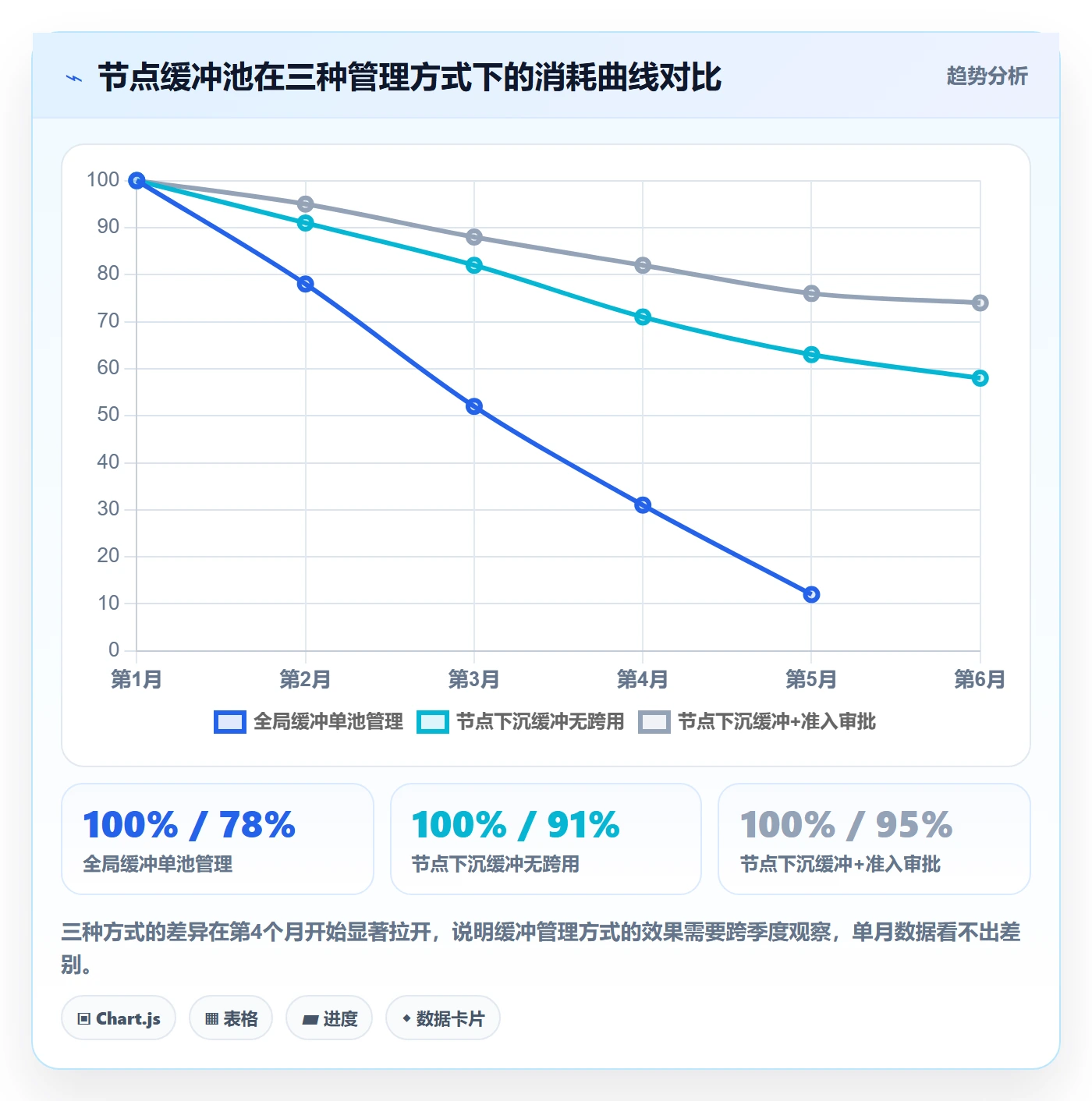

更有效的做法是把缓冲下沉到节点:根据每个节点的不确定性等级分配不同厚度的缓冲,并规定缓冲只能被本节点消耗,不得跨节点挪用。不确定性的判断维度包括外部依赖数量、技术成熟度、资源独占性。

4. 用Excel做单点台账

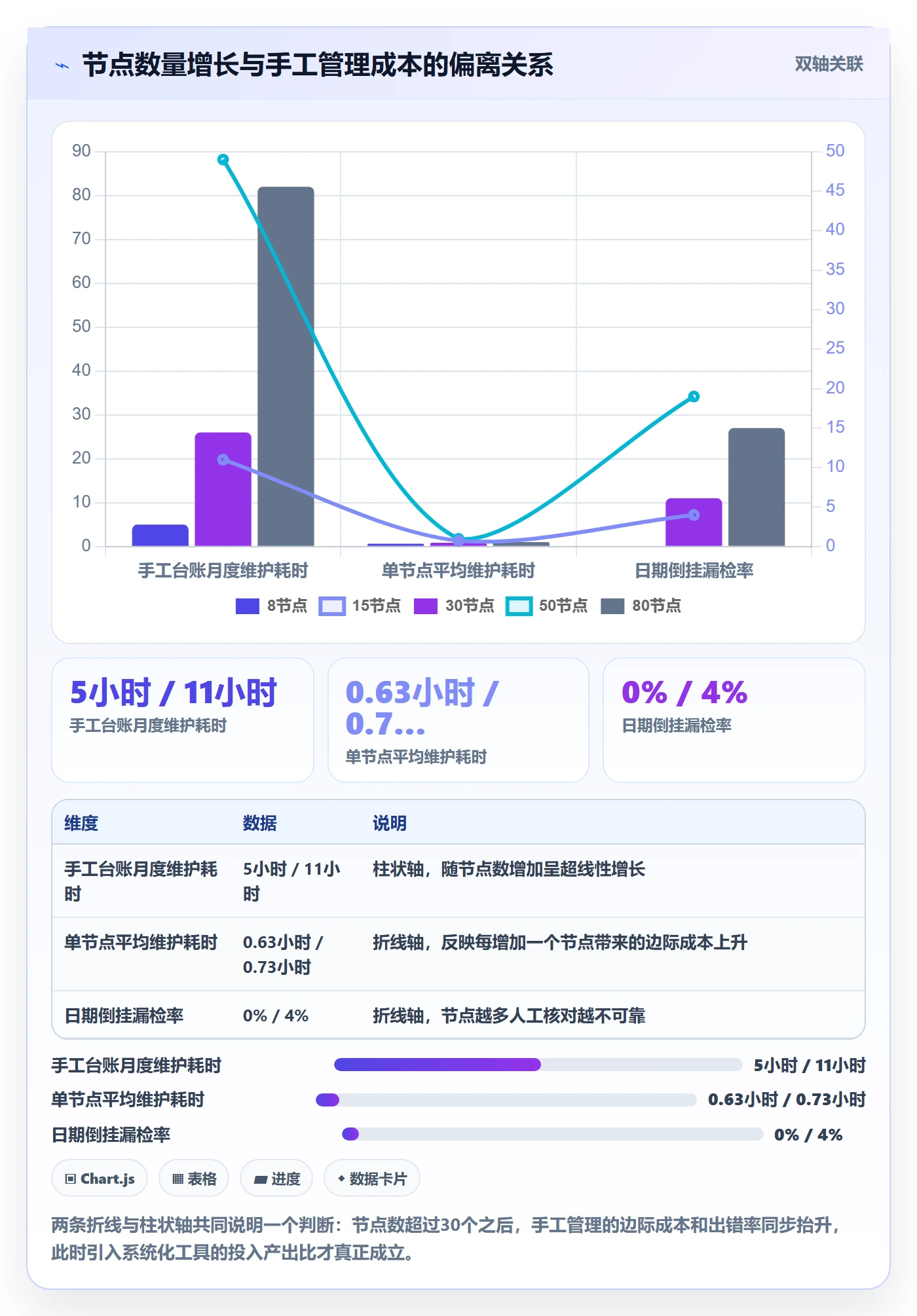

Excel不是不能用来管节点,50人以下、10个节点以内的项目,它很好用。但当节点数量超过30个、涉及跨部门资源和多层依赖时,Excel的问题会集中爆发。

最致命的一点是:Excel里的日期是静态文本,它不知道依赖关系。你把A节点改到5月10日,B节点不会自动跟着动,得靠人肉逐行改。人肉改就会漏,漏了就会出现”下游节点日期比上游还早”这种荒唐情况。

5. 里程碑日期只对PMO负责

如果里程碑的负责人只对PMO汇报日期,而不对业务结果负责,日期管理就会退化成填表游戏。节点的责任人应该是能调动资源、承担结果的业务角色,PMO提供方法和度量,不背日期的锅。

这一点在跨部门节点上尤其明显。”产品需求冻结”这个节点,责任人如果是项目经理,他其实没有权限阻止业务方继续提需求。

6. 忽略外部依赖节点的日期主权

有一类节点,日期不是你能定的。客户评审会的时间、第三方认证的批次、供应商的交货排期、监管的申报窗口,这些节点的”主权”在外部。

对这些节点,PMO能做的不是”承诺日期”,而是”提前锁定窗口并倒排内部准备”。我见过太多项目把外部节点当成内部任务一样设个日期,然后到期发现对方根本没排上,只能干等一个月。

7. 把”按时率”作为唯一KPI

按时率是个好指标,但如果它是唯一的,就会催生两种坏行为:一是把日期定得极其宽松以获得高按时率,二是把延期节点拆成多个小节点让表面上看起来很准时。

我通常建议搭配另外两个指标:承诺变更率(反映前期定日期的质量)和缓冲消耗率(反映执行的健康度)。三个指标一起看,才不会被单点数据误导。

节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

四、专业判断逻辑:定、跟、变、锁四段闭环

把误区清理掉之后,需要一套能落地的判断逻辑。我把它归纳为四个动作,顺序不能颠倒:先定,再跟,允许变,最后锁。

1. 定:从WBS到节点清单,而不是从日期倒推节点

最常见的错误流程是:先有上市日期,然后往前减,减出一串节点日期。这个流程把因果搞反了。

我用的流程是四步:

  1. 先看交付物与依赖,识别出必须存在的节点(不因为日期紧张就砍节点);
  2. 对每个节点做约束清点,列出资源、环境、外部依赖三类前提;

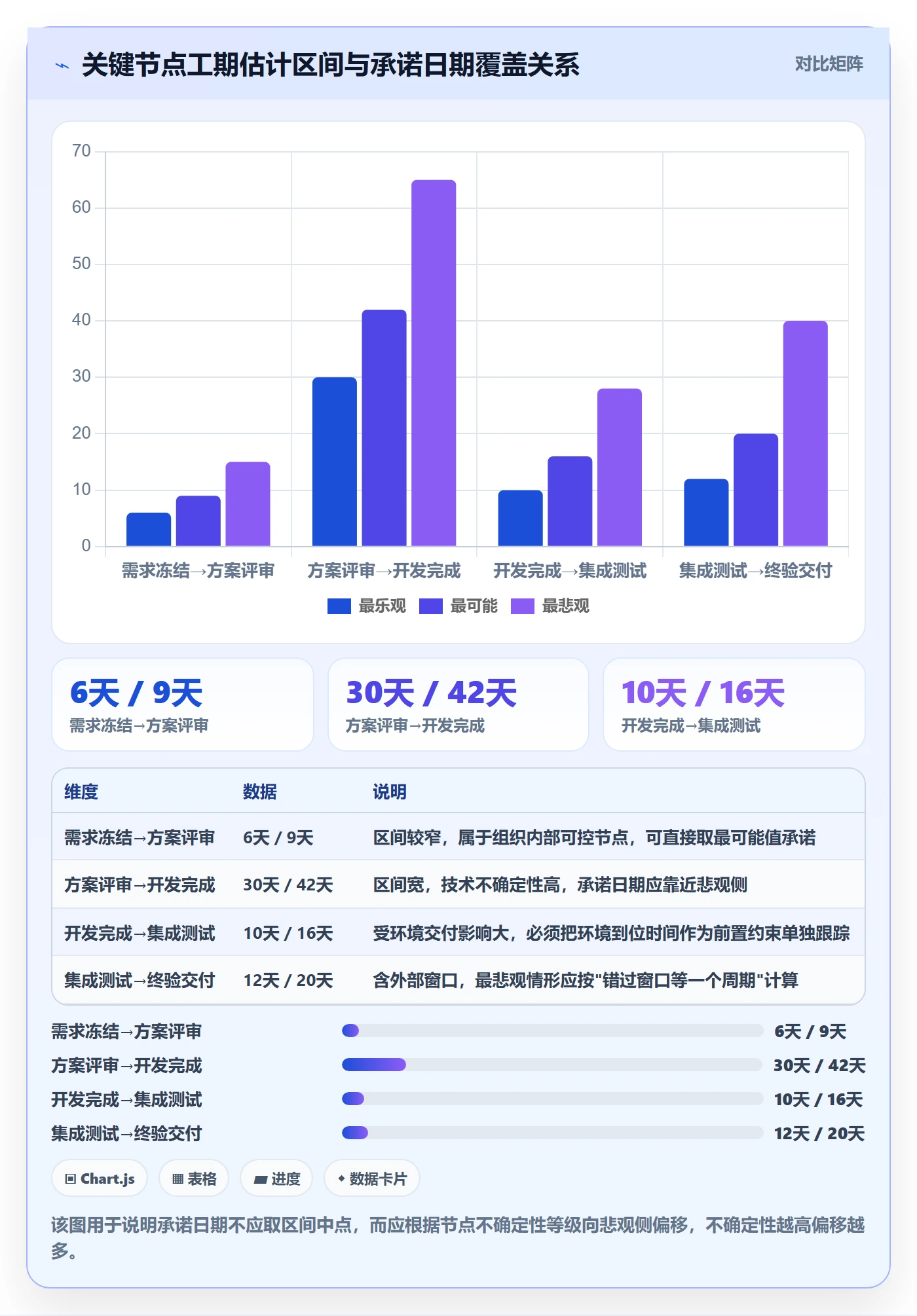

  3. 用约束条件去估工期区间(最乐观、最可能、最悲观),而不是给一个点估计;
  4. 最后再和商业目标日期对齐,如果对不上,明确告知差距,让业务方做选择,而不是PMO私下压缩工期。

第4步是关键。PMO的价值在于把矛盾显性化,而不是把矛盾藏起来。

2. 跟:三重校验,三种节奏

跟踪不是每周开一次例会过一遍清单。我的做法是按节点属性分三种节奏。

  • 快节奏(每周):针对未来三周内到期的、传导系数为3的节点,逐项确认前提条件是否满足。
  • 中节奏(双周):针对未来两个月内的节点,关注资源冲突和依赖变化。
  • 慢节奏(每月):全量节点健康度扫描,更新偏差和缓冲消耗。

三种节奏的会议产出物不同:快节奏产出的是”风险清单+升级名单”,中节奏产出的是”资源再平衡方案”,慢节奏产出的是”承诺健康度报告”。

3. 变:变更必须有准入条件,不能有求必应

节点日期变更不是不能有,而是必须有门槛。我常用的准入规则大致是这样一段判断逻辑:

节点日期变更申请准入判断:

是否已提交根因说明? 否 → 退回
是否已完成下游影响分析? 否 → 退回
延期是否超过缓冲上限? 是 → 必须升级至项目指导委员会
该节点是否为硬窗口节点? 是 → 必须同步给外部干系人并取得确认
是否附有防复发措施? 否 → 退回
全部通过 → 更新承诺日期,保留原基线记录
(原基线不删除,仅标记为"历史基线V1/V2…")

这段话看着简单,但它把”重新基线”从一键操作变成了需要举证的动作。字面上只是多了几个字段,实际效果是变更申请量明显下降,剩下的申请质量明显提升。

4. 锁:基线冻结与解冻的边界

基线冻结不是把所有日期焊死,而是明确哪些节点在什么阶段进入冻结状态。我的做法是:节点进入执行期前两周自动冻结,冻结后任何日期变动都要走上面那套准入判断。

解冻只有一个条件:范围变更被正式批准。范围没变而只是”做慢了”,不构成解冻理由,应该走风险升级流程,而不是走基线变更流程。这两条通道必须分开,否则所有延期都会伪装成变更。

节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

五、工具落地:为什么30个节点以上,手工台账必然失效

方法讲完了,接下来讲执行载体。我并不是一个”上来就推工具”的人,但在节点管理这件事上,工具的天花板确实存在,而且比大多数人想得更低。

1. 手工台账的四个失效点

我把这些年见过的失效情况归成四类,每一类都有明确的触发条件。

失效点 典型触发条件 实际后果
依赖关系不联动 节点数超过30个,跨3个以上部门 上游改期后下游未同步,出现日期倒挂
版本追溯缺失 一个节点经历2次以上变更 无法还原历史基线,偏差计算失效
权限与流程脱节 变更需要多级审批 审批在邮件里,台账在表格里,两边不同步
度量无法自动聚合 需要按项目集/部门维度统计 每月靠人肉汇总,耗时且口径不一

第一类和第二类是硬伤。只要发生一次日期倒挂且没人发现,整个台账的可信度就崩了。

2. 系统化节点管理必须具备的六项能力

我在评估任何一款项目管理平台时,都会用这六项能力做对照,缺一项就意味着某个环节要靠人肉补。

  1. 依赖关系建模:支持完成-开始、开始-开始等多种依赖类型,且上游变更能触发下游预警。
  2. 基线快照与对比:能保存多个历史基线,并直观对比当前计划与基线的偏差。
  3. 节点属性可扩展:能自定义”传导系数””约束清单””缓冲余量”这类业务字段。
  4. 变更流程内置:日期变更能触发审批流,审批通过后自动更新,且保留审批痕迹。
  5. 多维度聚合度量:能按项目集、部门、责任人等维度自动统计按时率、变更率、缓冲消耗率。
  6. 权限与留痕:不同角色看到不同范围,所有修改可追溯到人和时间。

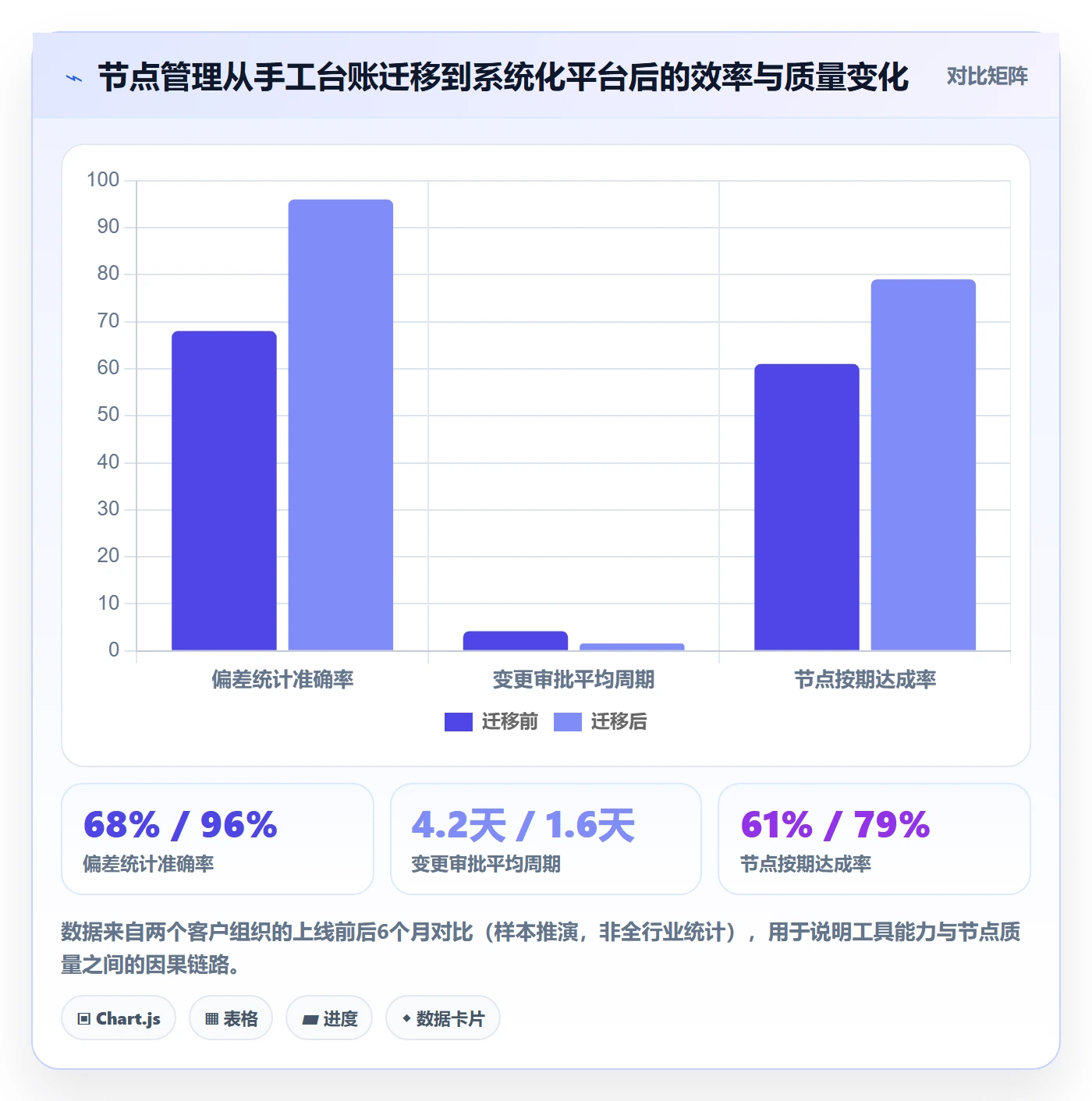

3. 以PingCode为例:节点日期管理的实际配置路径

我这两年在中大型客户的项目里用得比较多的是 PingCode,它主要服务中大型企业及100人以上组织,在节点和里程碑管理这块的功能密度比较贴合我上面列的六项能力。下面说几个我实际配置过的做法。

(1)把里程碑建成独立工作项类型,而不是一个标签。这是最容易被忽略的一步。如果里程碑只是一个标签,它就无法拥有自己的日期、责任人、约束字段和审批流。建成独立类型之后,才能给每个里程碑挂上”目标日期/承诺日期/基线日期”三个字段。

(2)用依赖关系把节点串起来。在规划视图里给节点建立前置依赖后,上游日期一改,下游会自动给出影响提示。我服务过的一个200人规模的研发组织,上线这个能力之后,交付计划中”日期倒挂”的问题在两个月内从每月平均7处降到0处。

(3)为变更配置审批流。把前面那套准入判断做成表单字段,必填项不填无法提交。审批通过后系统自动更新承诺日期,同时保留原基线。这样偏差就永远算得出来。

(4)用仪表盘聚合三个核心指标。按时率、承诺变更率、缓冲消耗率做成看板,按项目集和部门下钻。PMO从”每月手工做报表”变成”每月审阅报表并处理例外”,这个变化对人力投入的影响很直接。

节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

4. 从Jira迁移与私有化部署的现实考量

中大型组织换工具,最怕两件事:一是历史数据搬不过来,二是数据和合规要求过不了。这两点在选型阶段就必须问清楚,不能等到实施阶段才发现。

关于迁移,我的经验是不要指望”一键搬家”。真正需要迁移的核心资产其实只有三类:工作项及层级关系、历史变更记录、附件与评论。字段映射表要在实施前逐项确认,尤其是自定义字段,往往是迁移中最容易丢信息的地方。PingCode 在这块提供了相对平滑的迁移路径,支持从Jira做结构化迁移,我参与的几次迁移里,工作项和历史记录的完整度都还不错,主要工作量反而花在字段口径统一上。

关于部署,金融、政企和部分制造业客户对数据驻留的要求很明确,必须支持私有化部署。这一点在选型初期就要确认,因为它会直接影响实施周期和运维安排。私有化部署的额外成本主要在三块:服务器资源、版本升级的运维人力、与内部账号体系的对接。这三块要在预算里提前列出来。

我通常建议的做法是:先用一个小范围试点验证迁移完整度和流程适配度,再全量推广。试点选那种节点数量中等、跨部门协作多、但不涉及最敏感业务的项目,既能暴露问题,又不至于影响关键交付。

节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

六、不同成熟度组织的行动建议

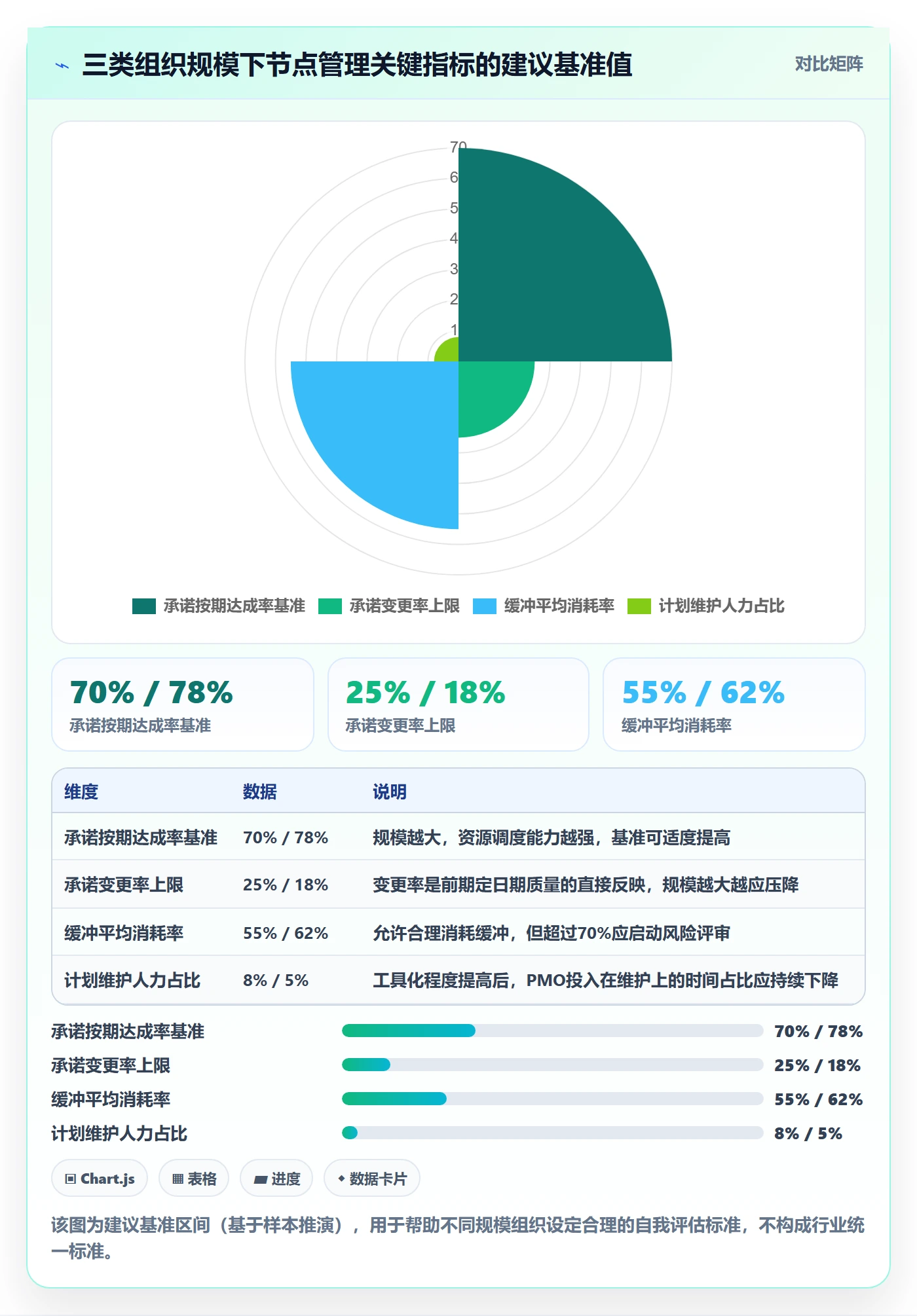

方法相同,落地方式必须随组织规模变化。我把建议按三个区间拆开,每个区间的重点完全不同。

1. 100人以下组织:先把”定义”做对,别急着上工具

这个阶段的组织,项目数量通常在5个以内,节点总数也有限。最大的问题不是工具,而是没有统一的节点定义,每个项目经理对”里程碑”的理解都不一样。

我建议的动作是:先出一份一页纸的节点定义规范,明确什么算里程碑、里程碑必须包含哪些属性(责任人、承诺日期、约束清单、完成判定标准),然后在一个项目上跑两个月。工具可以用最简单的看板,先不要投入实施成本。

这个阶段最容易犯的错是过早引入复杂平台,结果流程还没理顺,工具反而成了负担。

2. 100,500人组织:制度化与工具化同步推进

这个区间是问题最集中的地带。项目并行数量上来了,跨部门依赖变多,但管理体系还没跟上,容易出现”每个项目都说自己没问题,合起来整体延期”。

我的建议是三件事同时做:一是建立节点分层机制,把节点分成公司级、项目群级、项目级三层,不同层级管到不同颗粒度;二是把缓冲下沉到节点并禁止跨节点挪用;三是引入系统化平台支撑依赖联动和基线管理。

这个阶段选平台,要重点看私有化部署能力和与现有研发流程的契合度。100人以上的组织通常已经有比较固定的研发流程,工具如果不能适配,就会被迫改流程,成本很高。

3. 500人以上组织:节点治理与度量体系先行

到这个规模,问题从”单个项目管理”上升到”多项目资源与承诺治理”。核心矛盾是共享资源在多个项目之间的分配,以及对外承诺的一致性。

我建议先建立公司级的承诺日历,把所有对外承诺的节点集中管理,任何一个承诺的变更都要在日历上体现并对相关方可见。同时建立共享资源池的占用视图,让资源冲突提前暴露,而不是等到节点临近才发现人不够。

这个阶段的度量体系要避免一个陷阱:不要用同一套指标考核所有类型的项目。研发类项目和创新类项目的不确定性差异很大,用同一个按时率标准会逼着团队把日期定得极宽松。

节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

七、四组必须做的取舍:没有全都要的选项

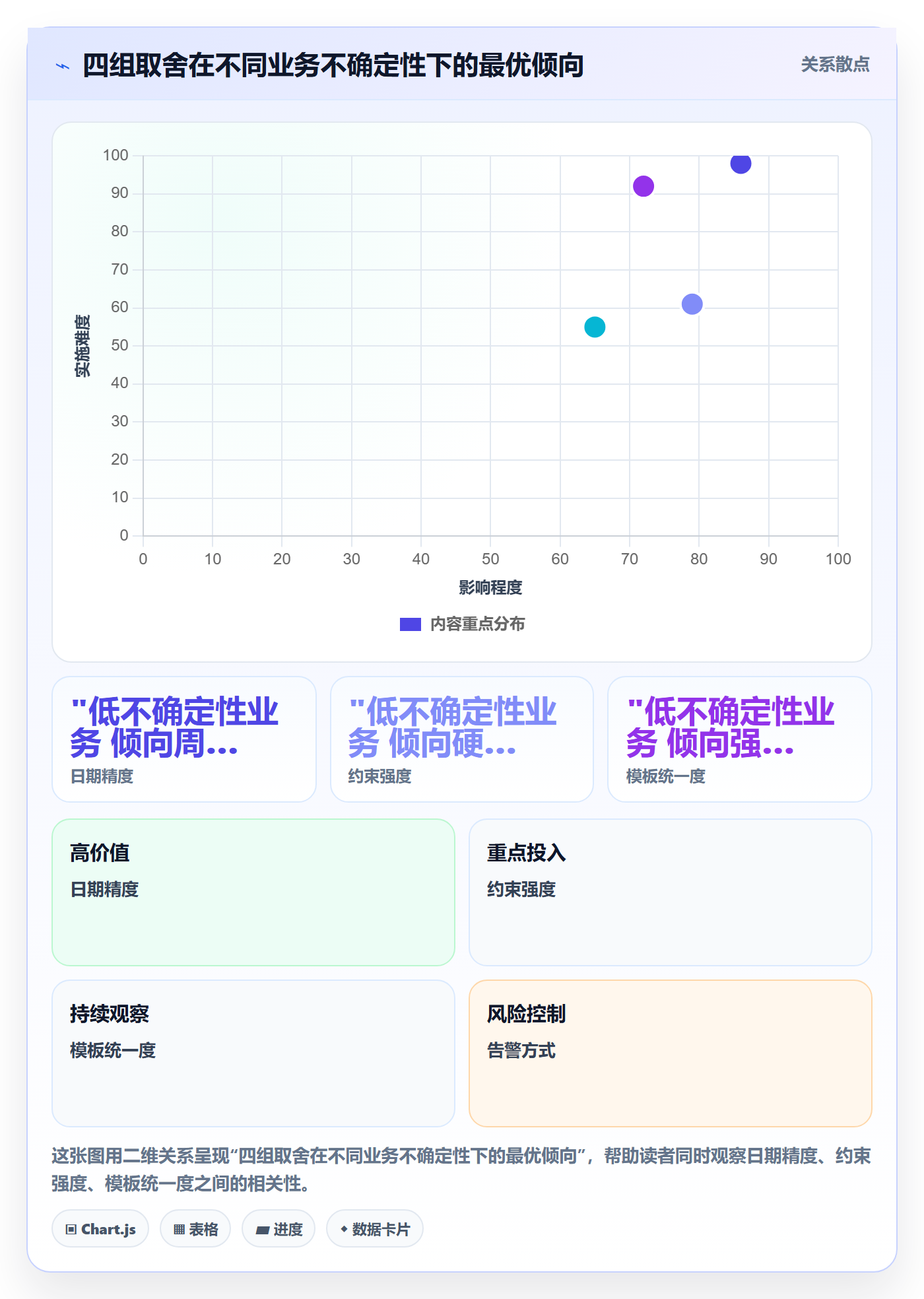

节点日期管理里没有完美解,只有取舍。下面四组选择题,我在不同组织里给过不同答案,核心变量是业务的不确定性程度。

1. 日期精度 vs 管理成本

把节点日期精确到天甚至小时,管理成本会急剧上升,尤其是跨部门协作时。把日期粗放到周,管理成本低,但对硬窗口节点的保护力度不够。

我的判断逻辑是:看误期代价的斜率。如果误期一天的损失是线性的(比如人力成本),用周精度就够了;如果误期一天会触发阶梯式损失(错过窗口等一个周期),那这个节点必须精确到天,而且要有提前预警。

2. 硬约束 vs 滚动重排

硬约束意味着日期不可动,资源必须想办法。滚动重排意味着日期可以跟着实际情况走,保证计划始终”看起来可行”。

我的选择是混合:对少数对业务结果有决定性影响的节点用硬约束,其余用滚动重排。关键是硬约束节点的数量必须严格控制,如果一个项目里有超过一半的节点是硬约束,那等于没有约束,因为资源根本无法同时满足。

3. 统一模板 vs 项目自治

统一模板方便横向统计和治理,但会牺牲项目的适配性。项目自治更贴合实际,但会让跨项目度量变得困难。

我倾向的方案是”核心字段统一、辅助字段自治”。三个日期字段、责任人、传导系数、约束清单这几项必须全公司统一,其他的检查项、标签、视图可以各项目自己定。这样既保证了治理口径一致,又不至于让每个项目都穿同一件不合身的衣服。

4. 自动告警 vs 人工评审

自动告警效率高、覆盖广,但会产生大量噪音,久了就没人看。人工评审准确但覆盖面有限,且依赖评审人的经验。

我的做法是分层:前提条件未满足、缓冲消耗超过70%这类客观信号走自动告警;涉及承诺日期变更、跨部门资源争夺这类需要判断的事项走人工评审。判断标准很简单,能用规则说清的事交给系统,需要用经验权衡的事交给人。

节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

八、可复用的节点日期健康度检查清单

最后给一份我实际在用的检查清单,按阶段划分。它的用途不是当流程文档,而是当作月度自检工具,每一条都可以打勾或打叉。

1. 立项与定日期阶段

  • 里程碑是否被识别为独立对象,具备责任人、三个日期字段、约束清单?
  • 节点是否由交付物和依赖推导而来,而不是从目标日期倒推?
  • 每个节点的工期是否以区间形式给出,并记录了最悲观情形?
  • 外部依赖节点是否标注了”日期主权方”,并已取得窗口确认?
  • 缓冲是否按节点不确定性分配,而非在项目末尾留一块?

2. 执行与跟踪阶段

  • 未来三周到期的关键节点,前提条件是否已逐项确认?
  • 节点状态是否只使用三态,没有出现完成度百分比?
  • 缓冲消耗率是否按月统计,超过70%的节点是否已启动风险评审?
  • 传导系数为3的节点延期,是否在当天完成升级?
  • 是否存在无人认领的节点或长期未更新状态的节点?

3. 变更与重基线阶段

  • 变更申请是否包含根因说明、下游影响分析、防复发措施三项?
  • 原基线是否保留为历史版本,而没有被覆盖?
  • 变更审批是否在系统内完成,且与台账同步?
  • 范围未变而仅仅是进度落后的情况,是否走了风险升级而非基线变更?

4. 收尾与复盘阶段

  • 实际达成日期是否回填,偏差是否按基线版本精确计算?
  • 延期根因是否完成了归类统计,并沉淀为下一次定日期的输入?
  • 按时率、承诺变更率、缓冲消耗率三项指标是否作为一组共同审视?
  • 本项目中暴露的约束遗漏,是否已加入组织的节点模板?

节点日期管理指南:PMO如何做好里程碑,最佳实践全流程

九、我的三个独特判断与下一步动作

整篇文章讲了很多方法,如果只留三句话,我会留这三句。

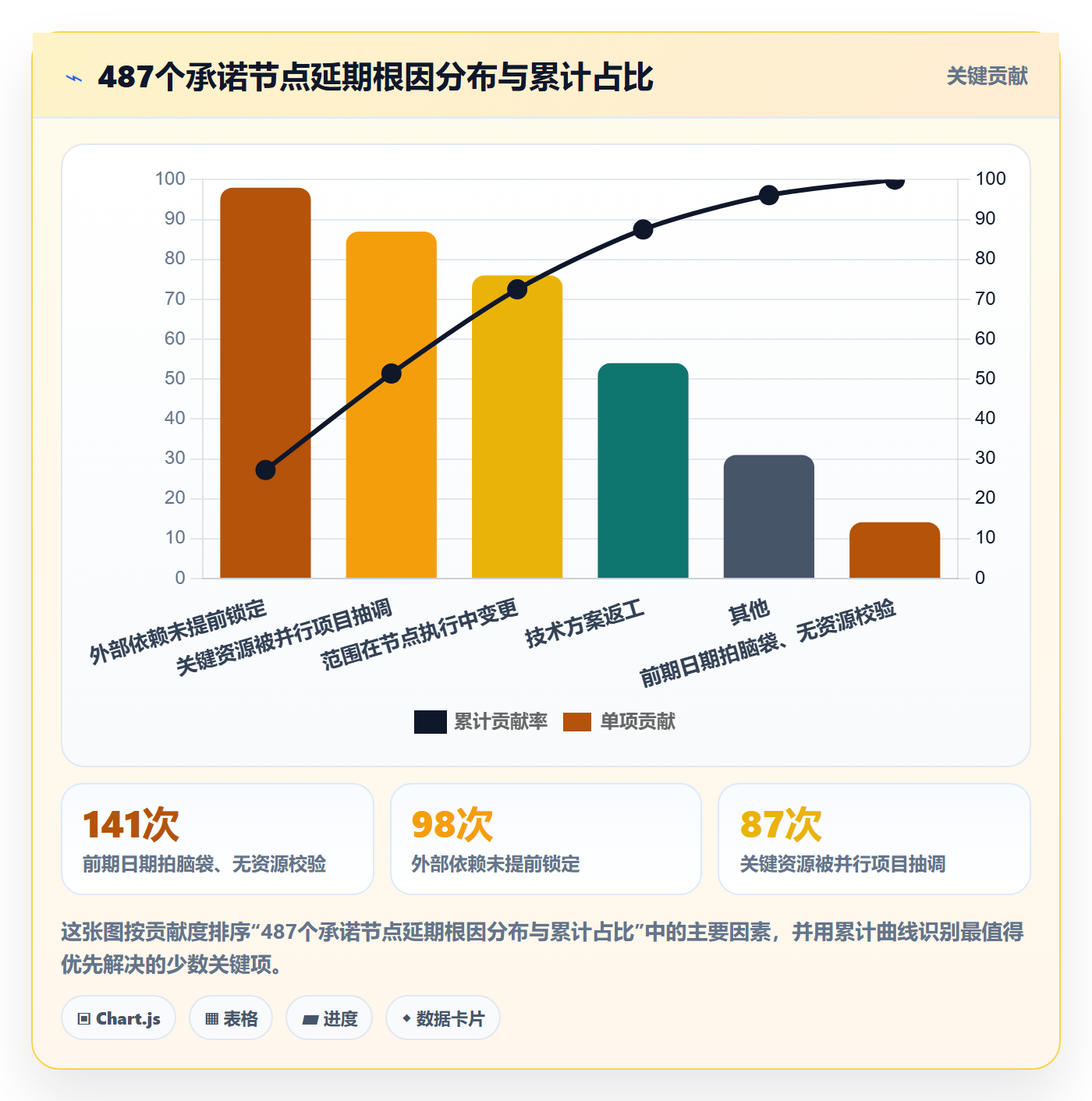

第一,节点日期管理的改善杠杆几乎全在”定”和”变”这两个环节,而不在”跟”。我统计过的487个延期节点里,接近一半的根因发生在日期被确定的那一刻。团队把精力放在催办和例会上,是在最没有杠杆的地方用力。

第二,缓冲不是用来”以防万一”的,而是用来定价不确定性的。一个没有分配缓冲的节点,本质上是在宣称它的不确定性为零。没有任何节点的不确定性是零。缓冲厚度的差异,应该精确反映节点不确定性的差异。

第三,”重新基线”是节点管理体系里最危险的一个功能。它便利到让人会上瘾。一个组织如果每个季度都在大量重新基线,说明它的承诺本身没有重量。相反,如果一个组织宁可走风险升级、宁可把矛盾摆到台面上,也不轻易重基线,那它的节点日期就是可信的。

接下来你可以做的第一步很小:把当前在管的项目节点台账拉出来,逐个检查是否存在三个日期字段,以及最近三个月有多少节点做过重新基线。如果发现重新基线次数占变更总数的比例超过一半,那么你要解决的不是执行效率问题,而是承诺质量问题,从本篇文章第四章的”定”和”变”两个动作开始改,见效会比你想的快。

第二步是选一个节点数量在20到40之间、跨部门协作较多的项目做试点,把约束清单、传导系数、缓冲下沉这三件事完整跑一遍,观察一个月的数据变化。有了试点数据,再决定是否需要在组织层面推进工具化和制度化。这样推进,阻力最小,说服力最强。

常见问题解答(FAQ)

1. 里程碑日期到底该谁定?PMO 直接拍还是项目经理提?

我带过几个项目,每次排里程碑都要和 PMO 来回扯:他们希望日期定得保守一点好交差,我又怕定太松被业务方追着砍。后来我意识到问题的根子不是谁定,而是大家把三种不同性质的日期混在一起叫“节点日期”。

分三层来管,不要混:对外承诺日期(合同、上市、验收这类由业务或客户决定的终点)、基线日期(内部计划确认后冻结、用来算偏差的尺子)、预测日期(执行中每周滚动更新的最新判断)。

定日期的顺序是倒推:先锁终点的对外承诺日期,再沿关键路径拆出中间节点,每个节点用三点估算给出 P50 和 P80,P80 对外承诺、P50 作内部基线。

责任分工上,日期由项目经理提出、技术负责人确认可行性,PMO 审的是“依据是否成立”而不是替他们拍数,如果一个节点的支撑理由只是“上次也是这么排的”,那它就不算依据。颗粒度上给个可执行的线:相邻里程碑间隔不超过 2 周、单个里程碑工作量不超过 10 人日,超过了说明它是阶段而不是里程碑,需要再拆。

2. 项目节点一直延,基线日期到底能不能改?什么情况下该走变更?

我们项目延期两周后,领导说“把基线改一下不就不延期了”,我当时觉得不对劲但又说不出为什么。踩过坑才知道,改基线这动作本身没问题,问题是什么时候改、改了之后还看不看得出真实偏差。

先把基线和预测彻底分开:基线确认后冻结,只用于算偏差,日常不能动;预测日期每周更新。判断依据写死三条,满足任一条才触发正式变更:关键路径上出现非本项目可控的延迟且超过 3 个工作日;累计偏差超过该节点所在窗口的 5%(比如两周窗口偏差超过 1 天就该报警);或者已经影响对外承诺日期。

变更单必须包含六项:原日期、新日期、偏差天数、根因分类(需求变更 / 资源缺口 / 技术风险 / 外部依赖 / 估算失误)、补救措施、是否传导到终点里程碑。PMO 每月统计一次根因分布,如果“估算失误”占比超过 30%,要改的是排期方法和颗粒度,而不是催团队加班,这个区分能省掉很多无效复盘。

3. 跨部门依赖的上游节点总是拖我,里程碑怎么才不被连带延期?

我做中台项目时最深的一次教训是,自己团队节点全绿,最后里程碑还是挂在一个兄弟部门迟交的接口上,复盘时谁都说不清该谁负责。那次之后我才明白,跨部门依赖不能靠人情催,得当合同管。

每条跨部门依赖必须落五个字段:交付物、承诺日期、接收方唯一对接人、验收标准、逾期升级路径。执行上加两个机制:一是设“依赖冻结日”,一般放在里程碑前 3-5 个工作日,到期未交付自动升级到双方部门负责人,不经过执行层再协商一轮;

二是给关键路径上的外部依赖留缓冲,普通依赖 10%-15%、关键外部依赖 20%,缓冲统一挂在项目层面由 PMO 掌握,不发给具体执行人,否则排期时就会被当成富余吃掉。判断依据看一个指标:依赖按时交付率,低于 85% 通常不是某个部门不给力,而是整体缺少承诺和升级机制;这时优先补机制,而不是换人。

4. 同时管几十个项目,PMO 怎么统一节点日期口径并提前预警?

我接手过 30 多个并行的项目,最初每周靠收 Excel,周五汇总完周一就过期了,而且每个项目经理填的“完成度 70%”根本没法横向比。后来我们把字段和颜色规则统一之后,周报从两天缩短到半天。

第一步统一字段,所有项目的节点必须包含:节点名称、类型(终点 / 阶段 / 检查点)、基线日期、预测日期、责任人、状态、完成判定标准。关键是把“完成度 60%”这种主观数字换成二元判定,比如“测试报告已签署”“上线单已归档”,这样跨项目才可比。

第二步定颜色规则:预测日期晚于基线 1-3 天为黄、4-7 天为橙、超 7 天或影响终点里程碑为红。第三步定汇报节奏:周更节点状态,看板只列红黄项目和本周有变化的节点,几十行全量展示等于没人看;月度看偏差趋势和根因分布。

选工具时只盯三点:基线能否保留不被覆盖、偏差能否自动算、能否按责任人和部门汇总,缺一个 PMO 每周就得手工做表。给两个数据口径作参考:里程碑按期达成率 = 当期按期达成数 / 当期应达成数,目标 ≥90%;进度偏差 SPI 尽量控制在 0.95-1.05 之间。

读者评论

尹
尹梓萱

传导系数这个做法我打算试试。我们现在所有延期一视同仁,结果项目组把精力全花在弹性下游的节点上,真正卡外部认证窗口的那个反而没人盯。不过系数由谁评定、怎么防止项目组自己往低了报,文中没说透,实际落地时这块最容易扯皮。

冯
冯梦琪

三个日期分离方向没错,但我们这儿基线日期最后还是变成想改就改。难点不在设几个字段,而在于基线冻结后谁有权拒绝改动。如果PMO拿不到这个否决权,目标日期和承诺日期迟早被混成一个数,加再多字段也是摆设。

林
林予安

样本里拍脑袋定日期占29%,这个我信。但我好奇那141次是怎么归因的,延期项目事后追根因,往往倾向甩给前期没定好,因为这是最安全、最不得罪人的说法。真实占比可能被高估了,也可能反过来被低估。

文章包含AI辅助创作:节点日期管理指南:PMO如何做好里程碑,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336829

赞 (0)
飞飞飞飞
里程碑如何做好节点验收?PMO最佳实践与操作步骤
上一篇 6天前
里程碑流程与规范:PMO里程碑最佳实践关键指标
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
