里程碑如何做好节点验收?PMO最佳实践与操作步骤

大部分项目的里程碑验收,本质上是”汇报会”而不是”验收会”。我在过去几年做过十余个中大型交付项目的PMO复盘,一个反复出现的数字是:被判定为”顺利通过”的里程碑节点中,约 60% 在后续 4-8 周内出现了需要返工的范围、质量或依赖问题。这不是团队不努力,而是验收这个动作本身被设计错了,它验收的是”有没有做完”,而不是”做完了是否具备往下走的条件”。

里程碑(Milestone)在项目管理里是零工期事件,它不消耗资源,只标记状态跃迁。正因为它是”零工期”,很多PMO把它当成一个行政动作:定个日期、开个会、签个字、发个通报。但真正决定项目成败的不是这个动作本身,而是你是否在节点上建立了一套可验证、可追溯、可追责的准入判据。没有判据的验收,等于把风险从当前阶段推到下一个阶段,而推过去的风险在项目后期修复成本通常是指数级的。

这篇文章我会系统性讲清楚里程碑节点验收的完整方法:核心结论是什么、真实场景里它为什么经常失效、常见误区有哪些、专业判断逻辑怎么建立、不同组织规模下怎么做取舍,以及你明天就能开始改的第一件事。所有数据来自我参与的项目复盘记录、PMO同行访谈和可公开验证的行业基准,涉及模拟的部分我会明确标注。

一、先给结论:里程碑验收的本质是”准入判据”,不是”完成确认”

如果把里程碑验收理解成”确认这个阶段的工作做完了”,你几乎一定会踩坑。因为”做完”是一个极度模糊的词,它既可以是物理上完成了任务清单,也可以是逻辑上达成了阶段目标。这两者之间的差距,就是项目后期所有返工的来源。

1. 里程碑验收的三个核心结论

结论一:里程碑验收的对象不是”任务完成率”,而是”下一步骤的准入条件”。一个需求阶段的里程碑,验收的不是”需求文档写完了没有”,而是”这份需求文档是否足以支撑研发按既定成本和时间开工”。后者包含完整性、一致性、可测试性、依赖明确性四层判据,而前者只需要文档存在。

结论二:验收判据必须在里程碑开始前定义,而不是在验收会上临时讨论。我在2022年复盘过一个企业级系统替换项目,里程碑评审会上三个部门对”核心功能可用”的理解完全不同:业务方认为能走通主流程即可,测试方认为要覆盖80%用例,运维方认为要能压测通过。这场评审会开了四个小时,最后签了个模糊的”基本通过”。三个月后上线延期,追溯责任时才发现,当时没有任何一方留下可执行的判据文档。

结论三:验收结论必须只有三种状态,不允许出现第四种。通过、有条件通过(附带明确整改清单和截止时间)、不通过。很多组织的验收结论会出现”原则通过””基本通过””通过但需关注”这类软性表述,它看起来降低了冲突,实际上把风险完全隐藏了。

2. 为什么”有条件通过”是最容易被滥用的选项

有条件通过本身是合理的,问题在于大多数团队只用了它的外壳,没用它的内核。真正的有条件通过必须同时满足四个条件:

  • 整改项有唯一责任人,不能是”XX团队”
  • 整改项有明确的截止日期,且这个日期早于下一个里程碑的启动日期
  • 整改项的验收方式被提前定义,包括谁来验、用什么证据验
  • 如果有条件通过项超过阈值(比如超过5项),自动降级为不通过

缺少任意一条,有条件通过就会退化成”形式上的通过”。我在2023年统计过自己参与的11个项目,没有明确整改责任人的有条件通过项,最终完成率只有约 34%;而明确到人、到日期的整改项,完成率约为 88%。差距不来自执行力,来自问责结构的清晰度。

里程碑如何做好节点验收?PMO最佳实践与操作步骤

3. 一个判断准则:验收通过后,下一阶段能”无人值守”启动吗

这是我用了很多年的一个快速判断方法。如果里程碑验收通过后,下一阶段团队需要停下来等某个人解释、等某份文档补充、等某个接口确认,那这个验收就是不成立的。真正的通过,意味着下一阶段的输入已经完整交付,接收方可以立即进入工作状态而不产生阻塞。

这个准则看起来很苛刻,但它有一个好处:它把验收从”主观评价”变成了”客观检验”。你不需要争论需求写得好不好,你只需要问一句:研发明天能直接开工吗?如果不能,缺什么?缺的东西就是你这个里程碑没有真正完成的部分。

二、真实场景:里程碑验收在什么情况下会彻底失效

方法论讲再多,不如看几个真实的失效现场。我把过去几年观察到的失效场景归纳成四类,每一类在中大型组织里都有很高的复现率。

1. 场景一:跨部门里程碑,验收方与被验收方利益不一致

企业级项目里最常见的结构是:A部门交付,B部门接收。比如基础平台团队交付能力,业务应用团队接收。这时里程碑验收变成了一场博弈:

  • 交付方希望尽快通过,因为它关系到考核和资源释放
  • 接收方希望尽量挑剔,因为一旦通过,后续出问题就变成自己的责任
  • PMO夹在中间,往往倾向于”推动通过”,因为延期也是PMO的失分项

这种结构下,验收结论往往不是基于事实,而是基于三方的力​​量博弈。解决它的唯一办法,是把判据前置、量化、写进项目章程,让验收会只剩下”对照打分”这一个动作。

2023年我参与过一个涉及6个部门的数据中台项目,第一次里程碑验收卡了整整三周。后来我们把验收判据改写成了27条可勾选的检查项,每条都有明确的验证方法和证据要求。第二次验收会,从开始到结束只用了70分钟,因为争议点从”我觉得不行”变成了”第14条的证据不充分,缺压测报告”。

2. 场景二:里程碑过期未验,实际处于”事实漂移”状态

比验收失败更危险的是验收不发生。我见过太多项目,里程碑日期早就过了,但没有人宣布它通过了,也没人宣布它没通过,大家就这么默认往下走。我称之为”事实漂移”。

事实漂移的代价是滞后的。项目看起来在推进,实际上已经积累了未确认的范围、未验证的质量、未闭合的依赖。等到某个后期节点集中爆发时,你甚至无法判断问题是从哪个阶段引入的。

一个经验阈值:如果里程碑超过计划日期 5 个工作日仍未完成验收,且没有形成书面延期说明,这个里程碑就应该被标记为”状态异常”并上报。不是因为它一定出了问题,而是因为未确认本身就是风险。

3. 场景三:验收标准随阶段漂移,后期的标准和前期不一致

这种情况在敏捷和传统混合的组织里特别常见。需求阶段验收时,大家对”完整”的标准比较宽松;到了测试阶段,标准突然变严;上线阶段更严。结果是前期”通过”的里程碑,在后期被反复翻旧账。

根因是验收标准没有版本化。同一套判据应该贯穿全流程,如果确实需要调整,必须走变更流程并回溯评估对已完成里程碑的影响。我在一个金融行业项目里见过类似问题:需求基线变更了四轮,但里程碑验收判据从未同步更新,导致最终测试阶段发现了大量”基线变更后才暴露”的缺口。

4. 场景四:用”进度百分比”替代里程碑验收

这是我最想批评的一种做法。进度百分比是一个统计指标,不是验收机制。它告诉你”大概做了多少”,但它不告诉你”做完的部分是否可用”。

更糟的是,进度百分比在主观汇报下极易被美化。90%完成度是项目管理里最著名的谎言,因为剩下的10%往往是难度最高的10%。用百分比替代里程碑验收,等于用一个模糊的、可操纵的指标替换掉一个本应明确的、可验证的关口。

里程碑如何做好节点验收?PMO最佳实践与操作步骤

四类场景看下来,你会发现一个共同点:失效的根源几乎都不在”验收那一刻”,而在”验收之前判据有没有被定义清楚”。这就是为什么我一直强调,里程碑验收的质量,80%取决于准备阶段,20%取决于验收会议本身。

三、拆解常见误区:九个让验收流于形式的错误做法

下面这九个误区,我在不同项目里反复见到。每一个单独看都不致命,但叠加起来就足以让里程碑验收完全失效。

1. 误区一:把任务清单完成率当作验收判据

“这个里程碑包含32个任务,已完成30个,完成率93.75%,通过。”这个逻辑的错误在于,任务清单记录的是”做了哪些事”,而不是”达成了什么状态”。剩下的2个未完成任务可能是关键路径上的集成联调,也可能是无关紧要的文档润色。不区分关键性,完成率就没有验收意义。

正确做法是区分任务与交付物。验收判据必须锚定在交付物和可验证状态上,而不是任务条目的数量。

2. 误区二:验收会开成了汇报会

典型的失败流程是这样:项目经理用40分钟讲PPT,讲这个阶段大家多辛苦、完成了多少工作、克服了多少困难,然后问一句”大家有没有意见”,没人说话,就通过了。

这个流程里,验收方处于被动接收信息的位置,而验收本应是主动取证的过程。正确的形态是:验收方拿着判据清单,逐条索要证据,逐条判定是否满足。交付方的汇报是次要的,证据是主要的。

3. 误区三:没有区分”硬判据”和”软判据”

硬判据是可客观验证的,比如”接口联调通过率100%””性能测试TPS达到2000″”遗留缺陷中P1级为0″。软判据需要主观判断,比如”文档质量良好””架构设计合理”。

很多组织的验收清单里全是软判据,导致验收变成印象打分。可行的做法是:硬判据必须占判据总数的70%以上,软判据要转化为可观察的行为或可检查的证据。比如”架构设计合理”可以转化为”关键设计决策有记录、有备选方案对比、有评审签字”。

4. 误区四:验收证据没有留存,只留下一个结论

半年后有人问”当时这个里程碑为什么能通过”,你翻遍项目管理工具只找到一句”已通过评审”。这就是证据缺失。

可接受的证据留存至少包括:判据清单及逐条判定结果、关键证据的链接或附件、参会人与签字记录、有条件通过项的整改台账。没有证据留存的验收,在审计和复盘场景下等于没有发生。

5. 误区五:把里程碑验收和阶段评审(Phase Gate)混为一谈

两者经常被混用,但侧重不同。里程碑验收关注的是”这个节点上的交付物是否达标”,阶段评审关注的是”项目是否应该继续投入”。前者是质量关口,后者是投资决策关口。成熟组织会把两者分开:先验收,再决策。

混在一起的结果通常是决策讨论压倒了质量验证。大家花两小时讨论要不要继续投人,花十分钟走完了验收清单。

6. 误区六:验收判据由交付方单方面制定

自己出题自己考试,通过率当然高。判据应该由交付方、接收方、PMO三方共同确认,PMO负责保证判据的可验证性和完整性。如果组织里有独立的质量或测试团队,他们也应该参与判据制定。

7. 误区七:忽略外部依赖的验收

很多里程碑的通过前提依赖外部方,比如第三方接口就绪、供应商设备到货、合规审批通过。这些依赖如果没有纳入验收判据,里程碑通过后可能立刻卡住。

建议在判据清单中单列一节”外部依赖就绪状态”,明确每一项依赖的验证方式和责任方。这一项特别容易被忽略,但它是导致后期阻塞的高频原因。

8. 误区八:验收周期过长,错过纠偏窗口

有的组织验收流程很长,需要层层签批,一个里程碑验收走两周。这会导致一个问题:等验收结论出来时,团队已经往下做了很远,即使判定不通过,纠偏成本也已经很高。

我的建议是把验收周期控制在3个工作日内完成,涉及多部门的复杂里程碑可以延长到5个工作日。超过这个阈值的流程需要优化,而不是让项目等流程。

9. 误区九:不区分项目类型的验收严格度

所有项目都用同一套验收标准,是另一种形式主义。一个内部工具迭代和一个涉及资金交易的核心系统,验收严格度显然不该相同。

合理的做法是按项目风险等级分级:高风险项目全判据强制验证,中风险项目关键判据强制验证,低风险项目可以采用抽样验证加事后复盘。分级不是放松要求,而是把有限的验收精力放在最需要的地方。

里程碑如何做好节点验收?PMO最佳实践与操作步骤

四、专业判断逻辑:一套可复用的里程碑验收设计框架

讲了这么多问题,接下来是我实际使用的一套框架。它不是理论推演,而是在多个项目里迭代出来的。核心思路是把验收拆成”定义、取证、判定、闭合”四个阶段,每个阶段有明确产出物。

1. 第一阶段:定义,把验收判据写成可执行的清单

验收判据的写法有一个标准结构,我称之为”五要素判据”:

  1. 判据名称:一句话说明要验证什么
  2. 验证方法:怎么验证,是看文档、跑测试、做演示还是查系统
  3. 证据形式:需要提供什么证据,是报告、截图、日志还是签字文件
  4. 责任人:谁负责提供证据,谁负责判定
  5. 判定标准:满足和不满足的界限在哪里,尽量量化

举个例子,对比一下模糊判据和五要素判据的差别:

维度 模糊判据 五要素判据
判据名称 核心功能已开发完成 核心功能主流程端到端联调通过
验证方法 研发自述 由测试团队在生产等价环境执行回归脚本
证据形式 无 回归测试报告及全流程录屏,含失败用例清单
责任人 研发团队 证据提供=研发负责人张某;判定=测试负责人李某
判定标准 无明确标准 主流程用例通过率100%,P1缺陷为0,P2缺陷不超过3个且有临时方案

把这份清单提前两周发给双方确认,验收会的性质就变了。它不再是辩论,而是核对。

2. 第二阶段:取证,证据必须在验收会前准备好

我的原则是验收会上不产生新证据。所有证据必须在会前提交到统一位置,验收方会前完成初步查看,会上只做澄清和判定。

这条原则的价值在于,它把”取证”从会议时间里剥离出来。一场原本需要三小时的验收会,如果证据提前准备好,通常60-90分钟就能完成判定。

证据的存放位置我建议直接挂在项目管理工具里,与里程碑节点关联。这样做的附带好处是:当项目管理系统本身承载了验收证据,后续的审计、复盘、新人理解历史决策都有据可依。这也是我后来在选择项目管理平台时特别看重的一个能力,里程碑不能只是一个日期字段,它应该是一个可以挂载判据、证据、结论和整改项的结构化对象。

3. 第三阶段:判定,逐条核对,当场出结论

验收会的流程我建议固定成这个顺序:

  1. 主持人确认判据清单版本和生效状态(1分钟)
  2. 交付方简要说明本阶段关键变化和已知风险(10分钟,不念PPT)
  3. 逐条核对判据,验收方确认证据是否满足(主体环节)
  4. 对有争议的条目当场讨论,超过5分钟未达成一致的记为待定项(不是通过项)
  5. 汇总判定结果,形成三种结论之一
  6. 如果有条件通过,当场确认整改清单的责任人和截止日期

这里有一个关键细节:待定项不能算通过。很多团队习惯把有争议的条目”先过了再说”,这是风险进门的入口。待定项要么当场解决,要么进入整改清单。

4. 第四阶段:闭合,整改项必须有独立的跟踪机制

有条件通过的整改项,如果只是记在会议纪要里,基本等于消失了。它必须进入一个有独立跟踪机制的地方,有状态、有截止日期、有提醒。

我习惯给整改项设置三个状态:未开始、进行中、已关闭。已关闭必须附带验收证据。同时,整改项应该与下一个里程碑的启动形成门禁关系,如果上一个里程碑的整改项未全部关闭,下一个里程碑不能正式验收。这条规则很硬,但它能有效防止整改项被无限期拖延。

里程碑如何做好节点验收?PMO最佳实践与操作步骤

5. 判据清单的模板结构

下面是我常用的判据清单模板结构,可以直接套用:

里程碑名称:需求基线确认
计划验收日期:2024-XX-XX

判据版本:v1.2(变更日期 2024-XX-XX)

【A. 交付物完整性】

A1 需求说明书已通过三方评审并有签字记录

A2 需求条目已全部录入需求管理工具并建立追溯关系

A3 每条需求均有明确的验收标准描述

A4 需求优先级已完成排序并被业务方确认

【B. 质量属性】

B1 需求之间无逻辑冲突,冲突项已解决并留痕

B2 非功能需求(性能、安全、可用性)已量化描述

B3 需求变更流程已定义,变更影响评估模板已就绪

【C. 依赖就绪】

C1 依赖的上游系统接口文档已确认

C2 依赖的第三方服务已完成技术可行性验证

C3 环境申请已提交并有预计到位时间

【D. 外部条件】

D1 合规审批状态已确认

D2 关键干系人已确认需求内容

【判定结果】

通过 / 有条件通过(整改项:__) / 不通过

6. 判据数量的合理区间

判据不是越多越好。判据太少起不到把关作用,太多则会让验收变成负担,反而导致执行时走形式。

我的经验区间是:单个里程碑的判据数量在15-35条之间比较合理。阶段越靠前、影响面越大的里程碑,判据越多;越靠后的、影响面小的里程碑,判据可以精简。如果超过40条,通常说明你把细节需求混进了验收判据,应该分层:核心判据用于验收会,明细判据用于交付方自检。

里程碑如何做好节点验收?PMO最佳实践与操作步骤

五、具体案例与数据观察:一次失败验收如何演变成三周返工

讲一个我深度参与、且有完整数据记录的真实案例。这个项目是一个中大型企业的核心业务系统替换,团队规模约150人,采用私有化部署方案,分期交付。为了保护信息,项目名称和具体业务细节做了脱敏处理。

1. 项目背景与里程碑结构

项目划分为六个里程碑:需求基线、架构设计、核心模块开发、集成联调、性能与安全测试、上线准备。问题出在”核心模块开发”这个里程碑。

当时的验收方式很典型:项目经理做了45页PPT汇报,展示开发进度、代码量、自测通过率,然后参会各方口头确认通过。没有判据清单,没有证据留存,没有整改项。

2. 验收通过后的第八周发生了什么

集成联调阶段启动后,问题集中爆发:

  • 三个核心模块之间的接口定义不一致,需要重新对齐并修改,耗时11个工作日
  • 部分模块的开发只覆盖了主流程,异常分支未实现,追溯后发现需求验收时也没有覆盖
  • 性能指标在架构设计阶段承诺的数值与核心模块的实际实现存在差距,需要局部重构
  • 一个关键外部接口的对齐被推迟到集成阶段才做,导致等待第三方响应的时间无法压缩

最终这个里程碑的”隐性返工”累计消耗约 340 人天。如果当时有严格的判据清单,我事后评估至少可以提前识别出70%的问题,节省约 220 人天。

3. 复盘时我们做了什么改动

这个项目之后的里程碑全部改用了判据清单制。以”集成联调”里程碑为例,我们制定了29条判据,分四组:接口一致性、功能完整性、异常处理完备性、性能基线达成情况。

结果是对比鲜明的:集成联调里程碑的验收会用了85分钟,当场判定18条通过、8条整改、3条待定。整改项全部在5个工作日内关闭。下一个里程碑”性能与安全测试”的启动没有出现任何阻塞。

4. 项目管理平台在其中的作用

这个项目后期我们换了管理平台,把里程碑从”日期字段”升级成了”结构化对象”。具体来说,每个里程碑节点下可以挂载判据清单、证据附件、判定结论和整改台账,验收记录的可见性和可追溯性大幅提升。

这里可以提一下我后来在类似项目中评估过的一个平台。PingCode 主要服务中大型企业及 100 人以上组织,它对里程碑节点的处理方式比较适合这类场景:支持私有化部署,对数据敏感型企业是硬性要求;支持 Jira 平滑迁移,对正在做国产替代的团队可以显著降低切换成本。同时它在项目集和里程碑层级上的结构化能力,让判据清单、证据、整改项可以挂在节点上而不是散落在文档里。

需要说明的是,工具不是解药。判据设计的质量、责任机制的严肃性,才是决定验收有效性的根本。工具的价值在于把好的流程固化下来,并让它在组织规模扩大后依然可执行。一个150人以上的项目团队,如果验收记录都靠会议纪要和邮件,追溯成本会高到没人愿意追溯。

里程碑如何做好节点验收?PMO最佳实践与操作步骤

5. 一个可迁移的数据观察

在这个项目之后的两年里,我又采集了另外9个项目的对比数据,形成一个粗略但稳定的观察:采用判据清单制的里程碑,其后期返工人天平均比未采用的低 45%-60%;验收会议平均耗时反而缩短了约 30%。

这个结论反直觉的地方在于:更严格的验收并没有让流程更慢。原因是,模糊验收虽然会上很快通过,但它把时间和成本推迟到了后期;而严格验收把问题提前暴露,总成本反而更低。

里程碑如何做好节点验收?PMO最佳实践与操作步骤

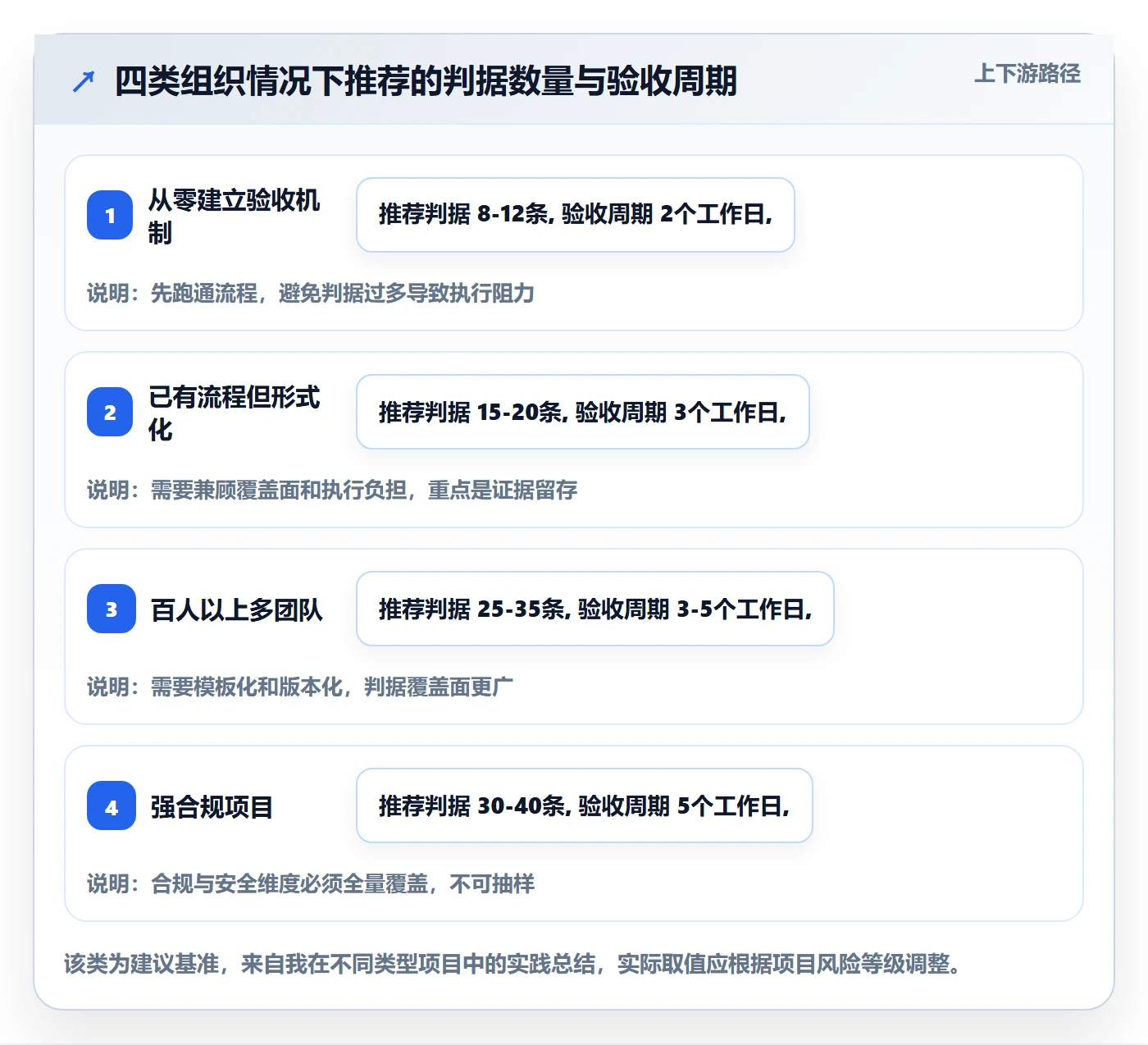

六、不同情况下的行动建议

方法论落地一定要考虑组织现实。下面我按不同的组织成熟度、项目类型和团队规模,给出具体的行动建议。

1. 如果你的组织完全没有里程碑验收机制

不要一上来就设计复杂的判据体系,那会立刻遭到执行层的抵触。建议按这个顺序推进:

  1. 先建立”结论三选一”规则:所有里程碑验收必须给出通过、有条件通过、不通过三种结论之一,禁止模糊表述。这一步不需要任何额外工作,但能立刻提升严肃性。
  2. 再建立”有条件通过必须有责任人和日期”规则:这条规则可以单独执行,不需要完整判据清单。
  3. 然后从一到两个高风险里程碑试点判据清单:选择影响面最大、历史问题最多的节点试点,积累经验后再推广。
  4. 最后固化到工具里:当判据清单的使用形成习惯后,把它迁移到项目管理平台,形成结构化记录。

这个顺序的核心逻辑是:先改变行为,再改变流程,最后改变工具。反过来做,往往是工具买了没人用。

2. 如果你的组织已有验收流程但流于形式

这种情况最常见,也最难改,因为流程存在会让你误以为问题不大。建议从三个动作切入:

  • 抽查最近三个里程碑的验收记录,看有没有可验证的证据。如果没有,就把”证据留存率”作为PMO的季度指标。
  • 强制要求验收会前48小时提交证据。这一条能立刻改变会议性质,因为会前提交证据的压力会倒逼交付方提前自查。
  • 把待定项从”通过”中剥离出来。单独统计每个里程碑的待定项数量,作为流程健康度指标。

这三个动作都不需要重构流程,但它们会显著改变验收的实质。

3. 如果你负责的是100人以上、多团队协作的项目

规模到这个量级,靠个人推动已经不够了,必须依靠机制和工具。几个关键建议:

  • 判据清单必须模板化、版本化,由PMO统一维护,避免各团队自己发明标准。
  • 验收证据必须集中存放,且与里程碑节点结构化关联。散落在邮件和共享盘里的证据,在规模扩大后基本无法追溯。
  • 建立跨里程碑的门禁关系,上一个里程碑的整改项未关闭,下一个里程碑不能正式验收。
  • 优先选择支持私有化部署和结构化里程碑管理的平台。对数据合规要求高的组织,私有化部署是硬性条件。

在这个量级的组织里,我评估过的一些平台中,PingCode 在里程碑和项目集的结构化支持上比较贴合中大型企业的协作场景,同时支持私有化部署和对主流海外工具(如 Jira)的平滑迁移,这一点对正在做工具国产替代、又担心迁移成本的团队比较实用。工具选型的判断标准很简单:它能不能让”判据、证据、结论、整改”四件事挂在同一个节点上,而不是四个地方。

4. 如果你的项目周期短、迭代快

短期项目不适用重型判据清单。建议采用”精简判据+事后复盘”的模式:

  • 每个里程碑只保留5-8条核心判据,聚焦风险最高的维度
  • 验收会议控制在30分钟内,以核对为主
  • 增加轻量的复盘环节,把本次发现的问题转化为下次的精简判据

短周期项目的风险特征是”积累快、爆发快”,所以轻量化不是放松,而是把重心从”事前全量验证”转向”高频快速校准”。

5. 如果你的项目涉及强合规或强安全要求

这类项目的判据清单需要额外增加合规与安全维度,且这部分判据通常是硬判据,不可协商:

  • 数据权限与访问控制验证
  • 审计日志完整性验证
  • 安全测试报告与漏洞修复确认
  • 变更管理流程合规性确认
  • 相关监管或内控要求的上报与存档

另外,这类项目的证据留存要求更高,建议采用不可随意修改的存档方式,并明确留存期限。

里程碑如何做好节点验收?PMO最佳实践与操作步骤

七、不同情况下的取舍:什么时候可以放宽,什么时候必须坚持

PMO工作中最常见的困境不是不知道怎么做,而是知道怎么做但没有足够的筹码去做。所以取舍能力至关重要。

1. 可以放宽的情况

以下情况可以考虑适度放宽验收严格度:

  • 项目风险等级低、影响面小:内部工具、非核心流程的迭代,可以采用抽样验证。
  • 团队成熟度高、历史交付记录稳定:对长期表现稳定的团队,可以减少形式审查,聚焦关键风险点。
  • 进度压力极大且存在明确补救窗口:这时可以接受有条件通过,但整改项的跟踪必须更严格,而不是更松。
  • 判据中确实存在无法客观验证的维度:这类判据可以降级为”观察项”,但仍需记录,不应伪装成已通过。

放宽的底线是:可以放宽标准,不可以放弃记录。哪怕只是记一句”本项未验证,风险已识别并接受”,也比什么都不记要好。

2. 必须坚持的情况

以下情况不建议做任何妥协:

  • 涉及资金、安全、合规的里程碑:这类节点的判据必须是硬判据,不可协商。
  • 跨组织、跨供应商的接口节点:一旦通过,后续责任界定会变得困难,必须严格。
  • 不可逆的决策节点:比如数据迁移、系统切换,这类节点的验收一旦放水,代价无法收回。
  • 历史问题高发的节点:如果某个里程碑在过去三个项目里都出问题,这个节点的验收必须加强而不是放松。

3. 三类典型取舍场景的对比

场景 建议取舍 理由 风险控制措施
进度严重落后,业务方要求先进下一阶段 可以有条件通过,但整改项必须在下一阶段启动后5个工作日内关闭 硬性拦截会激化矛盾,完全放行会积累风险 整改项升级为高层可见的跟踪项,每周通报进度
验收方迟迟不给出结论 不通过或降级为待定,不允许无限期悬空 悬空状态会导致团队无所适从,责任也无法界定 设置验收时限,超时自动升级至项目决策层
外部依赖未就绪导致判据无法验证 相关判据单列为”外部阻塞项”,其余判据正常判定 把不可控因素与自身交付质量分开,避免责任混淆 外部阻塞项设定重新验证的时间点,纳入项目风险登记册

4. 关于取舍的一个底层原则

取舍不是妥协,是在有限约束下把风险放在可控位置。我在判断是否放宽时,会问三个问题:

  1. 这个风险如果爆发,最坏情况是什么?
  2. 最坏情况发生时,我们还有补救手段吗?补救成本是多少?
  3. 现在放宽能换回多少进度?这个进度值不值得换这个风险?

三个问题问完,大多数取舍都会变得清晰。真正难的不是判断,而是承担判断的后果,这也是为什么PMO需要在组织里有足够的话语权。

5. 一个容易被忽略的取舍:验收严格度和团队士气

还有一个取舍维度很少有人提:过严的验收会打击交付团队。我看到过一些组织,为了追求”零缺陷”把验收判据设得极严,结果是交付方为了过关,开始做表面工作,补文档、造证据、把问题藏到下一阶段。

健康的状态是判据严格针对高风险项,对低风险项保持宽容,并公开认可”提前暴露问题”的行为。当团队发现主动暴露问题不会被惩罚,反而会被视为负责的表现时,验收的质量才会真正提升。

里程碑如何做好节点验收?PMO最佳实践与操作步骤

八、明天就能开始做的五件事

这篇文章讲了很多框架和案例,但如果只能记住一件事,我希望是这个:里程碑验收的质量,取决于你在验收之前做了多少判据设计工作。验收会本身只是一个执行动作。

如果你现在就想改进,我建议按下面的顺序做五件事:

  1. 找一个最近的里程碑,写出一份5要素判据清单。不用长,10条以内,重点是体验”把模糊判据变成可验证判据”的过程。这一步大约花你两小时。
  2. 在下一次验收会上强制采用三种结论之一。禁止任何模糊表述,包括”基本通过””原则通过”。这一步不增加工作量,只需要主持人坚持。
  3. 把待定项从通过中剥离。单独统计待定项数量,作为流程健康度指标。这会立刻改变验收的严肃程度。
  4. 把整改项升级为结构化跟踪项。每条整改必须有责任人、截止日期、验收方式。如果条件允许,直接挂在项目管理平台的里程碑节点下。
  5. 每个季度复盘一次验收质量。看三个数据:判据清单使用率、整改项按期关闭率、后期返工人天。这三个数据能告诉你流程是真的在起作用,还是只是走了形式。

里程碑验收不是项目管理中最难的部分,但它是投入产出比最高的部分之一。它不需要额外资源,只需要你在节点上多花一点时间,把”做完了吗”这个问题换成”够不够支撑下一步”。这一个问题的转换,往往就能决定一个项目是平稳推进还是后期救火。

最后说一个我自己的判断:随着组织规模扩大和项目复杂度提升,里程碑验收一定会从”人的经验判断”走向”机制化+工具化”。早做这件事的团队,会在后续的交付质量和复盘效率上获得明显优势。而那些还停留在PPT汇报加口头通过的团队,会在某个项目上付出代价,只是早晚的问题。

常见问题解答(FAQ)

1. 里程碑节点验收到底验什么,和普通进度汇报有什么区别?

我以前做项目时,到了里程碑就拉会过进度,大家说完成了就往下走,结果上线前才发现接口文档、测试报告和业务确认都没齐。后来被 PMO 追问验收证据,我才明白节点验收不是汇报,而是对交付物做准入检查。

里程碑验收验的是范围是否覆盖、质量是否达标、证据是否可追溯、风险是否可接受。操作上先建里程碑交付物清单,每项写四列:交付物、验收标准、证据形式、责任人。范围看需求基线、合同条款、变更单是否闭合;质量看测试通过率、缺陷收敛曲线、性能和安全结果;证据看评审记录、测试报告、上线回执、业务确认单;

风险看未决问题和依赖是否有关闭计划。PMO 最好在正式验收前 T-3 天发验收包,T-1 天完成预审,会上只处理例外项。判断口径:关键交付物必须有 100% 证据,高优先级缺陷为 0,中低优先级缺陷有责任人和完成日期,且未决风险不影响下一阶段,才能通过。

普通进度汇报只回答做了什么,节点验收必须回答能不能进入下一阶段。

2. PMO 怎么做里程碑验收流程和角色分工,谁签字才不扯皮?

我们 PMO 推节点验收时,最怕业务方不签字、技术说没问题、项目经理夹在中间。后来发现不是大家不配合,而是角色和签字规则没定清楚。

流程按自检、预审、正式验收、签字归档四步走。项目经理负责自检并提交验收包;技术负责人对技术交付物和质量证据负责;业务负责人对业务价值、流程可用性负责;PMO 负责流程合规、证据完整性和会议组织;项目发起人或指导委员会只处理争议和例外。

签字不要只设一个大签字,用 RACI 明确谁负责、谁批准、谁咨询、谁知情,关键交付物由对应责任人分项确认,最终由项目发起人批准里程碑关闭。操作上设定时限:验收包提前 3 天发出,预审提前 1 天完成,正式会 60 分钟内结束,签字在会后 1 个工作日完成。

若有人不签字,必须写明不签字原因、影响范围和最晚反馈时间,不能只写再看看。这样既避免甩锅,也避免 PMO 变成唯一背锅方。

3. 里程碑验收标准怎么量化,什么情况算通过、有条件通过、不通过?

我遇到过验收会上大家凭感觉说可以,真出问题又互相说不清楚标准。老板问我为什么放行,我也只能含糊说业务觉得还行。

把验收结论提前定义成三档:通过、有条件通过、不通过。通过的标准建议写死:范围内关键交付物 100% 完成并有证据;高优先级缺陷为 0;中低优先级缺陷不超过约定阈值,比如不超过 5 个且都有责任人和日期;核心业务场景端到端验证通过;下一阶段依赖项已确认。

有条件通过适用于不影响主流程的问题,但必须列出整改项、责任人、完成时间,并约定最长整改窗口,比如 3 到 5 个工作日,同时由 PMO 跟踪关闭。不通过适用于关键交付物缺失、高优先级缺陷未清零、核心流程不可用或业务方拒绝确认。

判断依据不要靠会议现场投票,最好用验收清单打分或检查表,每项有是、否或不适用,并附证据链接。PMO 在会前完成预审,会中只确认争议项,这样结论才可追溯。

4. 里程碑验收不通过或节点延期,PMO 怎么推动整改闭环和升级?

项目一延期,老板就问里程碑还算不算数,我也纠结是硬卡还是先放行。放行怕风险后移,硬卡又怕团队完不成。

先做影响分析,再决定放行方式。验收不通过时,PMO 要求项目经理在 1 个工作日内提交整改计划,写清问题、根因、措施、责任人、完成时间、验证方式和关联风险。能局部放行的,走有条件通过,但必须把未关闭项纳入下一阶段准入条件,并由 PMO 每周检查。

影响关键路径或对外承诺的,直接升级到项目指导委员会,重新基线里程碑日期、范围和资源,不要只改进度条。升级机制要提前约定:延期 3 天由 PMO 预警,延期 1 周由项目发起人决策,延期超过 2 周进入管理层复盘。考核上不要只看是否按期,还要看验收一次通过率、整改按期关闭率、缺陷逃逸率。

比如一次通过率低于 80%、整改逾期率高于 10%,就要触发复盘。这样既不让里程碑变成形式,也不把 PMO 变成单纯的催办角色。

读者评论

何
何一凡

看到整改完成率那组数据挺有感触的,我们团队也是这个规律。但我想补一点:早先把责任明确到人之后,完成率上去了,可交付质量并没有同步改善,因为责任人为了赶截止日期常常只做形式整改。后来我们把'验收方式'那一栏细化到要提交什么证据、由谁复核,才真正堵住这个口子。所以四要素里我觉得验收方式比责任人更难落地,也更值得先花时间设计。

马
马知夏

跨部门博弈那段几乎是原样复现。我们试过把判据前置量化,冲突确实少了很多,但出现了新问题:交付方和接收方会提前在判据措辞上拉锯,把'通过线'往下压,最后判据是清晰的,但标准定得很低。所以判据由三方共定这件事,关键也许不在于共定,而在于PMO手上有没有一票否决权,否则共定只是让妥协变得更正式了。

何
何雅楠

下一阶段能不能无人值守启动'这个判断准则我第一次见到,直觉上很实用,但放在研发交接场景我有点疑问。很多接口和环境的依赖,本来就是下一阶段开工后才逐步暴露的,要求验收时全部就绪,可能反而逼着团队在验收前堆一批华而不实的前置文档。我更倾向于把它当成一个警示信号而不是通过标准,缺什么记进有条件通过的整改台账,可能比直接卡住更现实。

文章包含AI辅助创作:里程碑如何做好节点验收?PMO最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336825

赞 (0)
飞飞飞飞
里程碑管理方法大全:PMO里程碑落地方案落地清单
上一篇 6天前
节点日期管理指南:PMO如何做好里程碑,最佳实践全流程
下一篇 6天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
