里程碑里程碑全流程:PMO落地方案与一文讲清

去年我在一家做智能硬件的公司做PMO顾问,第一次参加他们的月度里程碑评审会,产品线负责人用一张全绿的看板汇报:12个里程碑,11个”进行中”,1个”已完成”。会后我单独拉了三个里程碑的实际交付物清单,发现其中7个的关键交付物还停留在草稿状态,2个连评审记录都没有。三周后,其中4个里程碑集体延期,最晚的一个拖了两个月,直接顶到了量产排期,硬件模具已经开了一半,改不动了。

这不是个例。我在过去几年里以PMO顾问或甲方项目负责人的身份,参与过十几家企业的里程碑治理落地,横跨软件研发、智能硬件、金融科技和政企交付。一个反复出现的规律是:绝大多数组织的里程碑看板都是”美化过的进度条”,而不是”被冻结的承诺”。里程碑管理失效,很少是因为团队不努力,而是因为从定义、评审到数据采集的整条链路都缺少可执行的规则。

这篇文章我把里程碑全流程拆成七个部分讲清楚:核心结论、真实场景、常见误区、判断逻辑、案例数据、行动建议和取舍策略。所有数据要么来自我参与项目的脱敏记录,要么明确标注为示意数据,不做伪权威引用。

一、先说结论:里程碑管理的五个核心判断

在展开细节之前,我把最关键的判断放在前面。如果你只读一节,读这一节就够了。

1. 里程碑的本质是”承诺冻结时刻”,不是”进度汇报节点”

绝大多数团队把里程碑当成甘特图上的一个菱形,用来标记”某件事做完了”。但在我参与的项目里,真正起作用的里程碑都承担两个功能:对外冻结范围和时间承诺,对内触发风险前置验证。

一个里程碑如果没有明确的准出标准(DoD)、没有指定验收人、没有延期后的应对预案,它就只是一个漂亮的图标。我在评审会上最常问的三个问题是:这个里程碑的准出标准是什么?谁签字算过?如果延期三天,你的B方案是什么?能当场答上来的团队,不到三成。

2. PMO落地的核心动作只有三件事

很多PMO把里程碑管理做成了一套几百页的制度文档,结果没人看。我的经验是,落地只需要三件事,按优先级排序:

  1. 定标准:里程碑分级、准出标准、验收责任人,三者缺一不可。
  2. 建节奏:把评审固化成日历事件,比如每月最后一个周三,不因项目优先级临时取消。
  3. 管闭环:延期不是开个会说明原因就结束,必须产生变更记录、影响评估和调整后的基线。

这三件事的顺序不能颠倒。我见过太多团队先买了工具、先搭了看板,结果标准没定,看板上全是各项目自定义的里程碑名称,同一个”设计完成”,有的指概念稿,有的指3D图,数据根本没法横向比较。

3. 工具决定治理成本的下限,但不决定上限

用Excel管10个项目的里程碑,PMO每月要花三天做汇总,还容易出错。用专业系统管,汇总可以自动完成,但前提是你的里程碑定义是统一的。工具解决的是效率,治理解决的是标准。两者都不能省。

对于100人以上的组织,我更倾向于推荐具备私有化部署能力的国产研发管理平台。以 PingCode 为例,它的里程碑能力是放在项目集和项目双层结构里的,支持自定义准出标准字段、里程碑健康度视图和自动化的延期预警,比较适合中大型组织的多项目并行场景。它对Jira的平滑迁移支持也比较成熟,这点在国产替代的语境下确实省了不少事。

4. 判断里程碑管理水平,看三个数字就够了

我在做现状诊断时,通常只要三个数字,就能判断一个组织的里程碑管理处于什么水平:

诊断指标 健康区间 危险信号 说明
里程碑按期达成率 75%-88% <65% 或 >95% 过高通常意味着标准宽松或事后改基线
风险提前暴露时长 ≥10个工作日 <3个工作日 反映预警机制是否真正前置
PMO月度汇总人工耗时 ≤4小时/月 >16小时/月 反映数据采集是否自动化

特别说明第二个数字:按期达成率超过95%,我不会认为这个组织管理得好,反而会怀疑它的里程碑标准太松,或者延期后被悄悄改了基线。真正健康的组织,按期率通常在八成左右,剩下的两成是通过变更流程正式调整的。

里程碑里程碑全流程:PMO落地方案与一文讲清

二、真实场景:里程碑为什么会”看起来很好,实际上很糟”

先说一个反常识的观察:里程碑失控最严重的项目,往往在过程看板上显示得最漂亮。因为项目团队知道看板会被评审,于是把”完成度”填成了主观感受,而不是客观证据。

1. 我亲历的三次里程碑翻车

第一次翻车发生在2021年一个政企数据中台项目上。项目有明确的六个阶段里程碑,每个都有评审会议记录。问题出在”数据接入完成”这个里程碑,准出标准写的是”完成主要数据源接入”,而”主要”没有定义。交付方接入了三个核心源就宣布完成,甲方理解的是全部十一个源。这个歧义在项目中期没有暴露,直到联调阶段才炸开,返工了三周。

第二次是一家中型SaaS公司的版本发布里程碑。他们用每周站会更新里程碑状态,看起来节奏很紧。但我抽查发现,站会上讨论的”完成度80%”是团队自己估的,没有任何交付物验证。真正的问题是这个80%连续保持了五周,这在数学上说明估算方法根本不可靠。后来我们引入了基于交付物清单的准出核查,完成度就只能以清单勾选为准,不能报主观百分比。

第三次是一家智能硬件公司的量产准备里程碑。这是最贵的教训。里程碑定在”模具验收通过”,但验收标准只有”试模合格”,没有覆盖批量一致性和结构件公差。单件试模通过后直接进入量产,结果批量合格率只有七成,模具返修两次,直接损失估算在百万级别。

2. 里程碑失真的四个早期信号

根据我的项目记录,里程碑即将失控前,通常会出现以下四个信号,出现任意两个就应该立即介入:

  • 完成度长期停在某个数字:比如连续三周都是”70%”,说明估算基于感觉而非交付物。
  • 准出标准的表述模糊:出现”基本完成””主要功能””初步可用”这类词,几乎必然产生理解分歧。
  • 评审会只汇报不验收:会上讲PPT,不上交付物,不改状态,会议纪要不产生任何动作项。
  • 延期后第一反应是改基线:把原计划时间直接改成新的日期,不留变更记录,不评估对下游里程碑的影响。

3. 为什么中大型组织比小团队更容易翻车

这是一个容易被忽略的结构性原因。组织规模越大,里程碑的信息传递链路越长,失真越严重。100人以下团队,负责人可以直接看代码、看样品,信息几乎无损。但到了300人、500人以上,跨部门协作的项目里,PMO拿到的是二级汇总,二级汇总来自三级填报,每一层都会做”向上美化”。

我在一家500人规模的制造企业做过测算:一个里程碑状态从一线工程师上报到PMO看板,平均经过4个层级,每层级平均延迟1.2个工作日,总延迟接近5个工作日。也就是说,PMO看到的”当前状态”,实际上反映的是五天前的现实。在快速迭代的项目里,五天足以让一个健康里程碑变成高风险里程碑。

里程碑里程碑全流程:PMO落地方案与一文讲清

三、拆解五个高频误区

这一节我按”误区描述,为什么错,正确做法”的结构来讲,都是我在实际项目里反复纠正过的问题。

1. 误区一:把甘特图上的菱形当里程碑

甘特图是时间轴工具,菱形只是时间标记。真正的里程碑必须有三个属性:明确的准出标准、指定的验收责任人、可验证的交付物清单。

我在做诊断时常用的检查方法是:随机抽取三个里程碑,问项目负责人”如果明天要验收,你拿什么证明它完成了?”如果答案是”我整理个材料说明一下”,而不是”这里有三份测试报告和签字记录”,那这个里程碑的定义是不合格的。

2. 误区二:里程碑必须100%完成才算通过

这个误区会导致两个后果:一是团队为了凑100%把不重要的东西也算进去,二是真正关键的部分反而被稀释。

正确的做法是对准出标准做分级:必须项(Must)、应为项(Should)、可选值(Could)。只有必须项全部满足,里程碑才能标记为通过。应为项未完成需要在评审纪要里明确记录并转入下个阶段待办。这样既保证了关键约束,又不会因为无关紧要的细节卡住整条链路。

3. 误区三:所有里程碑都要PMO审批

这是PMO最容易犯的错,也是最容易引发抵触的。我见过一个PMO把项目里47个里程碑全部纳入自己审批,结果审批变成盖章,平均每个里程碑的审批时间只有4分钟,形同虚设。

合理的做法是按重要性分级:只有L0/L1级别里程碑由PMO或更高层评审,L2级别由项目内部评审并事后报备。具体怎么分级,下一节详细讲。

4. 误区四:里程碑延期靠加班补回来

延期后第一反应是加班,这在短期可能有效,但会掩盖两个更深的问题:估算方法是否可靠,依赖关系是否被正确识别。

我的经验是,如果某个类型的里程碑连续两次延期,问题一定不在执行效率,而在定义或估算方法上。这时候加班只会让团队疲劳度上升,第三次延期会更严重。正确的动作是回溯:把这两次延期的原因分类统计,看是需求变更、依赖阻塞、估算偏差还是资源冲突,然后针对性治理。

5. 误区五:上了系统,里程碑管理就到位了

工具是放大器,不是解决方案。我的判断很直接:没有治理规则就上系统,等于把混乱自动化。

我见过一个团队把Jira里的里程碑全部搬到国产平台上,字段一个没改,流程一个没调,结果只是把Excel换成了网页,PMO的汇总耗时从18小时降到16小时,几乎没变化。真正产生效果的是他们在三个月后重新定义了里程碑分级和准出标准,并把这两项固化到系统字段里,汇总耗时才降到4小时以内。

里程碑里程碑全流程:PMO落地方案与一文讲清

四、PMO落地的专业判断逻辑

这一节是全文最核心的方法论部分。我把它拆成五个可执行的设计动作。

1. 里程碑分级:L0、L1、L2的三层结构

我在所有项目里都坚持做三级分级,因为它直接决定了评审成本和治理精度。

级别 典型数量/项目 评审主体 准出标准粒度 变更审批
L0 项目级里程碑 3-6个 PMO + 业务负责人 可量化验收指标 需PMO书面审批
L1 阶段级里程碑 8-15个 项目负责人 + 领域专家 交付物清单 + 评审记录 需项目负责人审批
L2 任务级里程碑 20-50个 团队内部 任务完成 + 自检清单 报备即可

分级的关键在于,上级里程碑的达成不能只依赖下级里程碑的完成度汇总。我见过太多项目把L0的完成度简单算成下级L1的平均值,这种算法在数学上没错,在管理上错得离谱,因为它假设所有下级里程碑权重相同、质量一致。

2. 准出标准的写法:从”完成开发”到”可验证的清单”

这是我最看重的一个环节。准出标准写不好,后面所有的评审和数据都是沙子上的楼。

我的写标准则是”三动词+一证据”:动作描述 + 验收对象 + 判定阈值 + 证据形式。举几个对比例子:

不合格写法 合格写法
完成核心功能开发 完成订单、支付、退款三个模块开发,单元测试覆盖率≥75%,代码评审记录完整
完成数据接入 已完成11个数据源接入,每源提供接入测试报告,数据行数抽样校验一致率≥99.5%
模具验收合格 单件试模+连续300件批量试产,合格率≥98%,关键尺寸CPK≥1.33,检测报告签字

3. 里程碑健康度的三维模型

只有一个”完成百分比”是不够的,因为它无法反映风险。我通常用三个维度来评估里程碑健康度:

  • 完成度:基于交付物清单的客观勾选比例,禁止主观估算。
  • 置信度:项目负责人对该里程碑按期完成的把握,按高/中/低三档,每周更新。
  • 偏差度:当前实际进度与基线计划的偏离天数,超过阈值自动预警。

这三个维度组合起来才能形成有效判断。举个例子:完成度85%但置信度低、偏差度-5天,说明表面进度还行,但底层风险已经很大,需要立即介入。反之,完成度60%但置信度高、偏差度为0,说明节奏正常。

里程碑里程碑全流程:PMO落地方案与一文讲清

4. 评审节奏:固定日历 + 分层会议

评审节奏的设计有一个原则:频率与里程碑级别挂钩,会议时长与决策需求挂钩。

我的常规配置是:L0里程碑按月度评审,每次不超过90分钟,重点是决策和资源调整;L1里程碑按双周或里程碑触发评审,每次不超过45分钟,重点是准出核查;L2里程碑由团队内部每日或每周站会跟进,不单独设会。

关键点在于L0评审必须由有决策权的人参加,而不是项目组的自嗨会。我参与过的最有效率的L0评审会,参会人只有五个:业务负责人、PMO、项目负责人、技术负责人、质量负责人,其余人只收纪要。会议只解决三件事:通过、有条件通过、不通过。不通过必须当场指定整改责任人和复评时间。

5. 数据采集:能自动就别人工

这是降低治理成本的关键。里程碑状态如果依赖人工填报,必然出现延迟和美化。可行的自动化路径包括:

  • 代码提交、构建、测试通过率自动同步到里程碑完成度。
  • 审批流的实际签署状态自动更新里程碑准出条件。
  • 跨项目的依赖关系自动计算偏差度预警。
  • 延期事件自动生成变更记录草稿,人工只需确认。

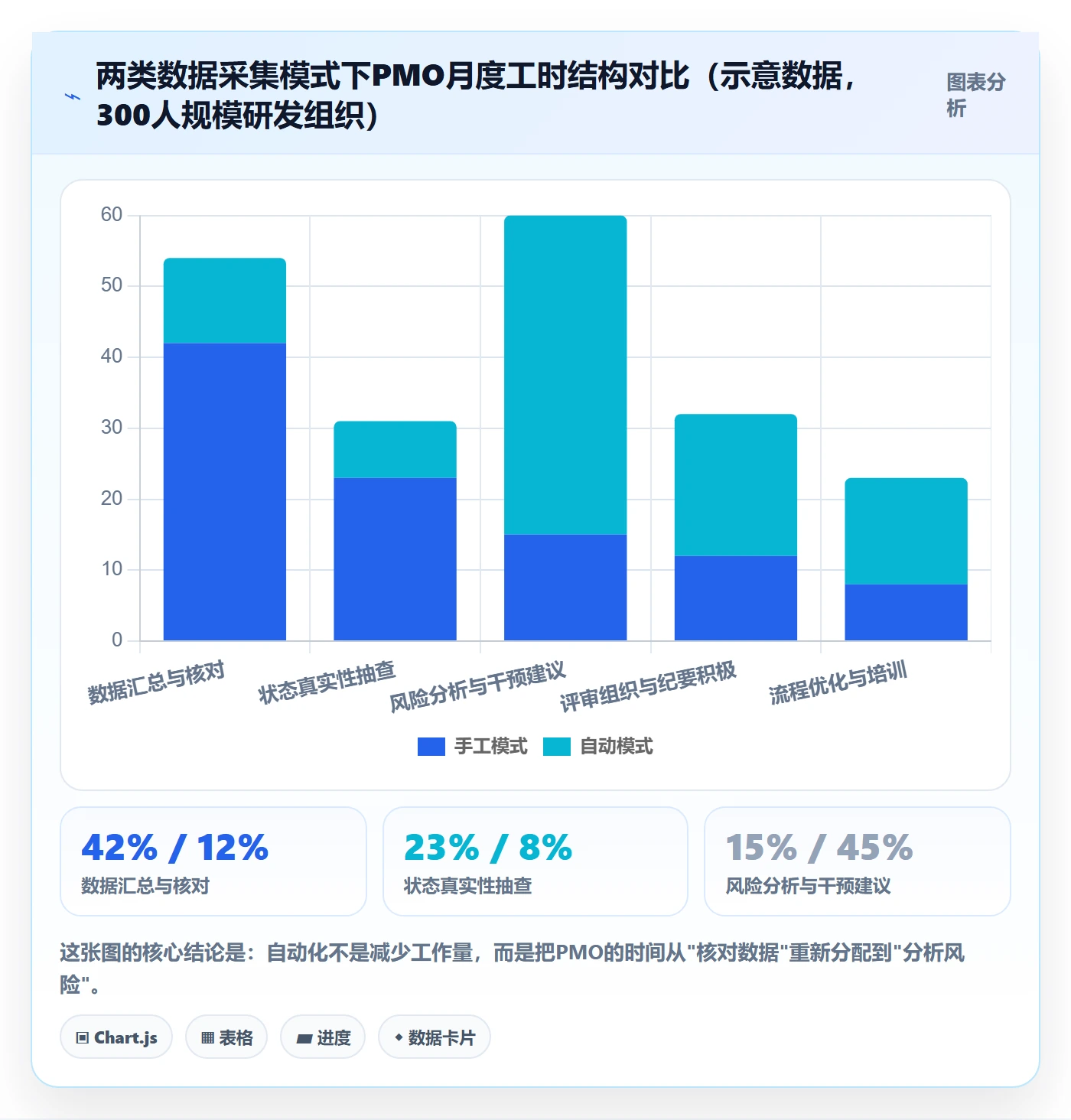

我测算过一家300人规模的研发组织:手工填报模式下,PMO每月花17小时做汇总和核对;引入自动化采集后,这部分降到3小时左右,节省的时间被转去做风险分析和流程优化,这才是PMO真正应该做的事。

里程碑里程碑全流程:PMO落地方案与一文讲清

五、案例与数据:一家300人研发组织的落地过程

下面这个案例来自我2023年深度参与的一家制造装备企业的研发中心,团队规模约320人,同时并行17个项目。数据经过脱敏,但比例结构保留真实。

1. 落地前的状态

当时的情况是典型的”看板很美,现实很糟”:

  • 17个项目共定义了286个里程碑,但只有约24%有明确的准出标准。
  • 里程碑状态由各项目组每周手工填报,PMO需4名同事花三天做汇总。
  • 里程碑按期达成率约56%,但看板上显示为78%,差异来自事后修改基线。
  • 平均风险暴露时长为3个工作日,也就是问题发生后才被PMO知道。

2. 我们做的四件事

第一件是重建里程碑定义。我们花了三周时间,把286个里程碑压缩到189个,并按L0/L1/L2分级。压缩的方式是合并重复节点、删除纯汇报性质的里程碑。这一步就让评审负载下降了三分之一。

第二件是写准出标准。这是最耗时的环节,前后用了六周。我们要求每个L0和L1里程碑都必须写出可验证的准出清单,并且由验收人签字确认。最终189个里程碑里,有明确准出标准的达到91%。

第三件是引入系统承载。他们最终选用了 PingCode 作为研发管理平台。选择理由有三个:一是支持私有化部署,符合该企业对研发数据不出内网的要求;二是里程碑可以作为独立对象挂在项目集下,支持自定义准出标准字段和验收人;三是他们原有的Jira里有大量历史项目数据,PingCode的Jira迁移能力让这次切换没有造成历史数据断层。对一家正在做国产替代的中大型制造企业来说,这三点是决定性的。

第四件是把评审固化成制度。L0里程碑月度评审、L1双周评审,写入研发中心的管理日历,不因项目紧急而取消。评审结果当场录入系统,变更记录自动生成。

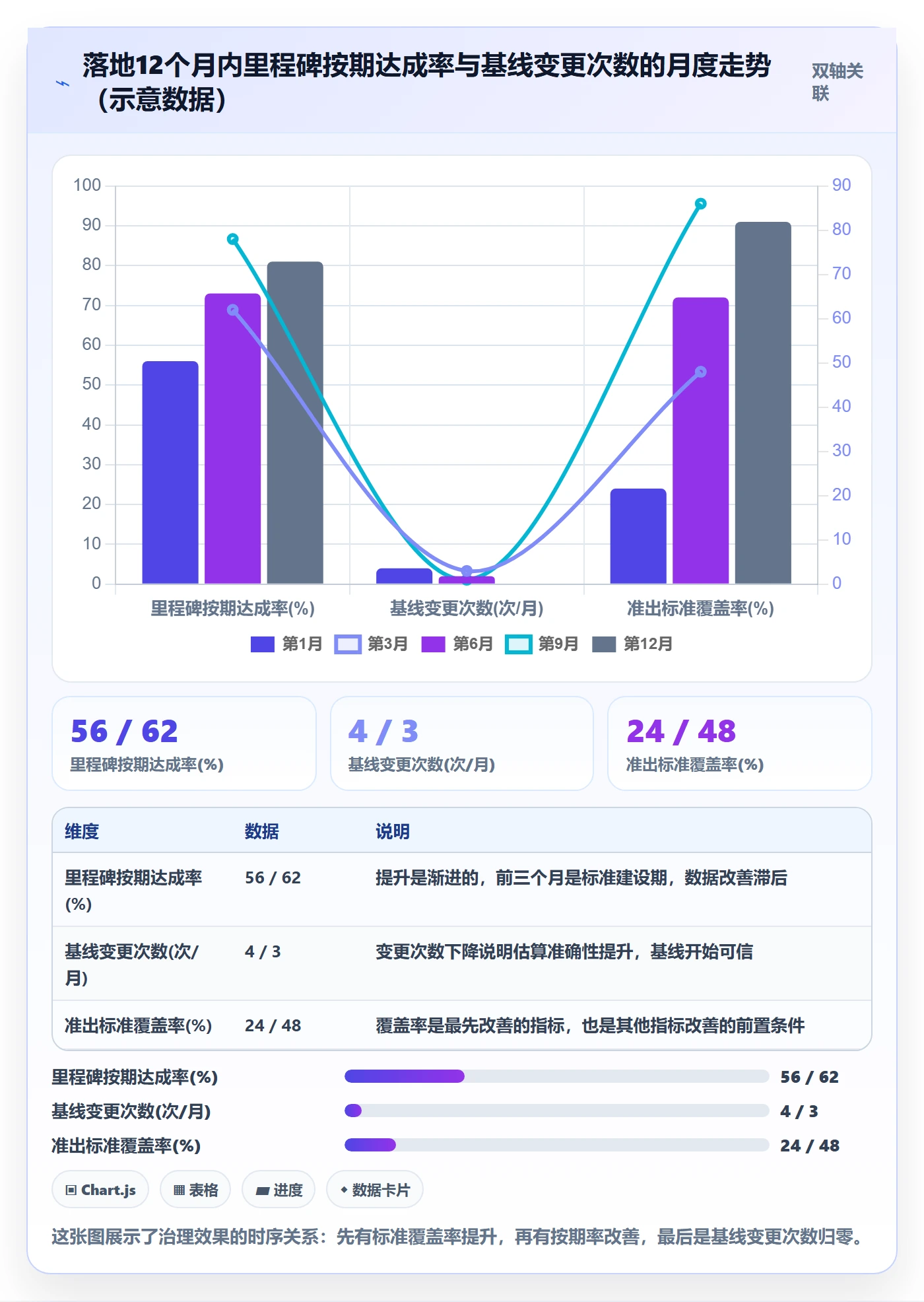

3. 十二个月后的数据变化

指标 落地前 落地12个月后 变化
里程碑按期达成率 56% 81% +25个百分点
准出标准覆盖率 24% 91% +67个百分点
风险提前暴露时长 3个工作日 12个工作日 提前9天
PMO月度汇总耗时 约72人时 约14人时 下降80%
里程碑数量 286个 189个 精简34%
事后修改基线次数 约31次/年 6次/年 下降81%

有一个细节值得单独说:按期达成率从56%升到81%,但没有到90%以上。这不是没做好,而是我们刻意保留了真实延期的空间。当团队知道延期会走正式变更流程、会被记录、但不会被追责到个人时,他们更愿意提前暴露问题,而不是硬扛到最后。这12个月里,6次基线调整全部发生在上半年,下半年一次都没有,说明估算能力也在同步提升。

里程碑里程碑全流程:PMO落地方案与一文讲清

4. 一个反面案例:只上工具不改规则

同期我还接触过另一家企业,规模相近,也是研发中心。他们的做法是直接把原有Excel里程碑搬到一个国产项目管理工具上,字段和流程完全不变。一年后我回访,他们的按期达成率从59%变成61%,几乎没有改善,PMO汇总耗时从19小时降到15小时,也很有限。

原因很简单:工具只是把数据从表格搬到了网页,没有解决”标准不清、责任不明、预警不前置”这三个根本问题。他们后来重新做了一轮标准建设,才在第二年见到效果。这多花的一年,就是跳过了治理直接上工具的代价。

六、不同情况下的行动建议

里程碑治理没有万能方案,规模、行业、监管强度和组织成熟度都会影响策略。我按四种典型情况给出建议。

1. 50人以下团队:轻量原则

这个规模不需要复杂的PMO体系。建议只做两件事:给L0里程碑写清准出标准,把评审固化到周会里。不需要专门的里程碑管理工具,现有项目管理工具加一个自定义字段就够了。

关键提醒:不要照搬大公司的分级制度和审批流程,那会直接压垮小团队的效率。我见过一个30人团队引入了三级审批,结果一个里程碑从完成到确认要走五个工作日,团队怨声载道,三个月后就废了。

2. 100-500人组织:标准 + 系统双轮驱动

这是最典型的”必须上系统”的区间。人过了100,跨项目汇总靠手工就撑不住了。

建议路径:先用两到三个月完成里程碑分级和准出标准建设,再选型系统。选型时重点看三件事:是否支持自定义准出标准字段、是否支持里程碑与项目集的双层结构、是否能自动采集进度数据。如果组织有数据合规要求,私有化部署能力是必要条件。

这个区间也是国产替代最集中的战场。如果团队此前使用Jira,评估迁移成本时要重点看历史数据的迁移完整性和字段映射的灵活度。迁移不是数据搬运,而是治理标准重构的好时机,别浪费。

3. 500人以上多BU组织:统一标准 + 分级自治

这个规模最大的挑战不是工具,而是标准统一。建议由PMO制定L0和L1的全局标准,L2由各BU自行定义,但必须符合全局模板。

具体做法是建立”标准模板库”:把常见的里程碑类型(需求冻结、设计评审、开发完成、测试通过、上线准备等)做成模板,每个模板包含推荐的准出标准、验收角色和典型工期。各BU可以直接复用或微调。这样既保证了横向可比性,又保留了一定的灵活性。

同时必须建立跨BU的依赖视图。500人以上的项目延期,很大比例不是本团队的问题,而是上游BU的交付延迟。没有跨BU依赖视图,预警永远是滞后的。

4. 强监管行业:证据链优先

金融、医疗、汽车电子、航空航天这类行业,里程碑管理的第一目标不是效率,而是合规证据链。建议每个里程碑的准出标准都必须包含”可审计证据”要求,比如测试报告编号、签字记录、版本快照。

这类组织的系统选型要额外关注审计日志能力:谁在什么时间修改了里程碑状态、修改前后的值是什么、审批链是否完整。这些在普通项目管理工具里往往是弱项,需要提前验证。

里程碑里程碑全流程:PMO落地方案与一文讲清

七、不同情况下的取舍

治理永远伴随取舍。这一节我把最常见的四组取舍讲清楚,帮你在实际决策时少纠结。

1. 严格 vs 灵活:按项目类型分开设定

严格治理能提升可预测性,但会降低响应速度。我的建议是按项目类型分开设定治理强度:

  • 合同交付型项目:严格治理。里程碑变更必须走正式流程,因为对外承诺不能随意调整。
  • 内部研发型项目:适度灵活。允许在规定范围内调整L1和L2里程碑,L0保持不变。
  • 探索创新型项目:轻治理。只保留阶段性的L0里程碑,其余用滚动式计划。

把不同性质的项目用同一套标准管理,是我见过最常见的治理失败原因之一。

2. 自研 vs 采购:算清三年总成本

有些企业倾向于自研里程碑管理系统,理由是”我们的流程特殊”。我的判断是:除了极少数流程确实高度特殊的行业,绝大多数组织的里程碑管理需求是通用的。

自研的成本不只是开发,还包括后续的维护、迭代、移动端适配、权限体系、审计日志、数据迁移工具。我见过一个团队自研了里程碑系统,第一年投入约40人月,第二年为了适配组织架构调整又投入15人月,第三年因为没人维护直接弃用,转而采购成熟产品。三年总成本远高于直接采购。

如果你所在的行业确实有强特殊性(比如需要与特定的工业协议或监管系统对接),可以考虑在成熟产品基础上做二次开发,而不是从零自研。

3. 全量里程碑 vs 关键里程碑

我建议全年纳入正式管理的里程碑数量控制在项目数的5到8倍以内。一个300人的组织,如果并行20个项目,正式管理的里程碑应该在100到160个之间,而不是400个。

数量过多会导致两个问题:评审时间被稀释,PMO只能做盖章;团队为了填数而造里程碑,反而掩盖了真正关键的节点。宁可少而精,不要多而虚。

4. 私有化部署 vs SaaS

这组取舍主要看三点:数据敏感度、IT运维能力和定制需求强度。

涉及核心研发数据、客户数据或受监管数据的组织,私有化部署几乎是必选项。有IT运维团队、需要深度定制字段和权限体系的组织,私有化部署的长期收益更明显。反过来,如果团队规模不大、IT运维资源有限、希望快速上线,SaaS的启动成本更低。中大型企业做国产替代时,PingCode 的私有化部署和Jira迁移支持是常被提到的两个决策因素,具体选哪种形态还是要回到自身合规要求和运维能力上判断。

里程碑里程碑全流程:PMO落地方案与一文讲清

八、收尾:我的三个非共识判断

写到这里,我把整篇文章里最容易被忽略、但我认为最关键的三个判断单独拎出来。

1. 里程碑按期率不需要追到100%

这是一个反直觉但非常重要的判断。按期率长期维持在95%以上,通常意味着两件事之一:标准太松,或者延期被隐藏了。健康的组织应该把按期率维持在八到九成,剩下的部分通过正式变更流程处理。

原因在于,真实项目一定存在不确定性。如果所有里程碑都能按期,那说明你的里程碑设置得没有挑战性,或者风险被推迟到了更晚的阶段暴露。前者让治理失去意义,后者让风险代价更高。

2. 里程碑治理的真正瓶颈不在执行层,在定义层

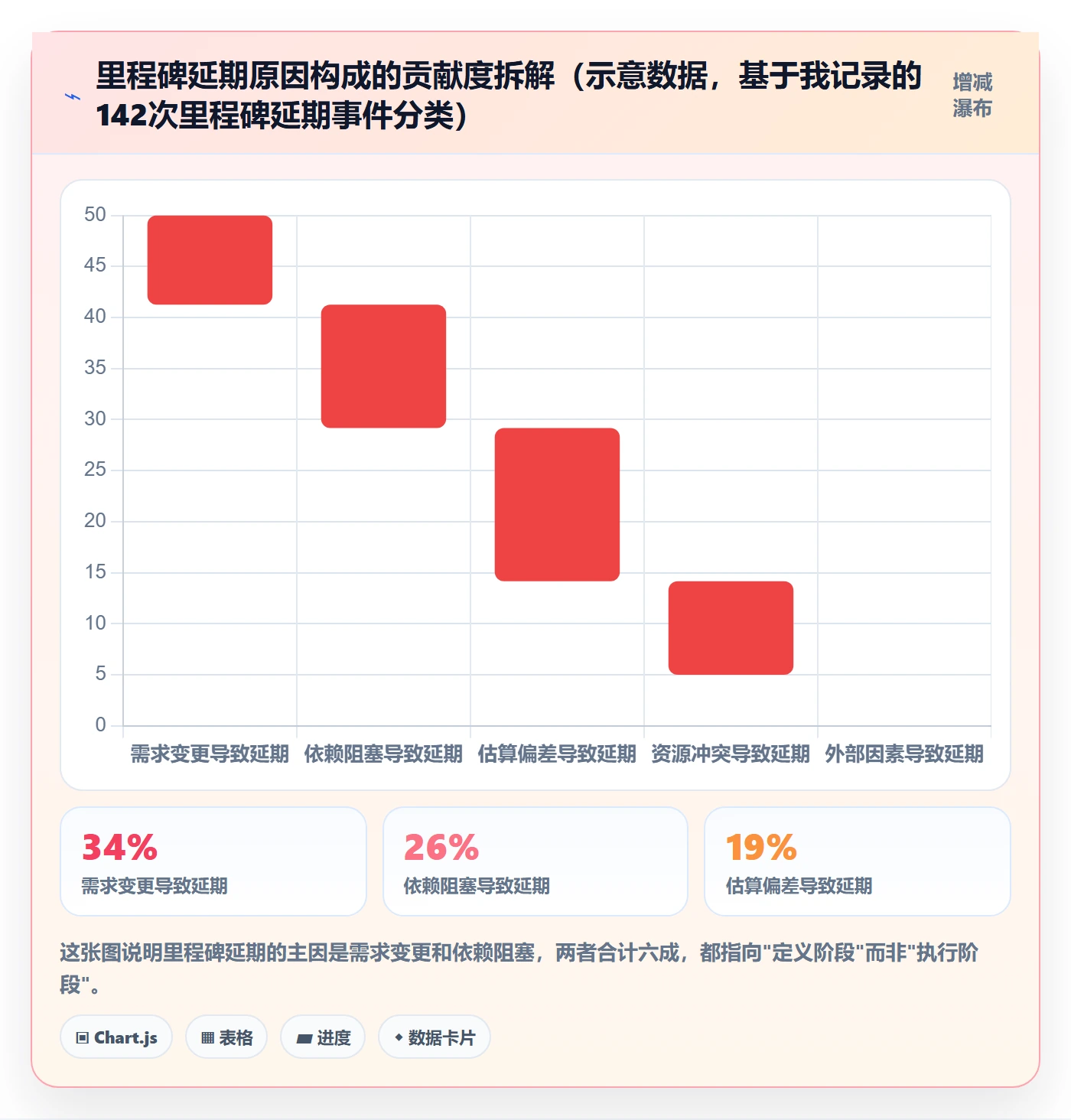

我在142次里程碑延期事件的分类统计里看到,需求变更和依赖阻塞合计占了六成。这两类问题的根源都在定义阶段:需求没有冻结机制,依赖没有被显式声明。执行层的努力,解决不了定义层的缺陷。

所以PMO的资源配置应该向前倾斜:把更多时间花在准出标准的评审和依赖关系的梳理上,而不是花在催进度和追责上。

3. 工具的价值是让治理变得可负担,不是替代治理

这个判断我强调过多次,但它值得反复说。系统能自动采集数据、自动预警、自动生成变更记录,这些能力把治理成本从”难以承受”降到”可以持续”。但标准怎么定、责任怎么分、评审怎么开,这些必须由人决定。

我见过治理做得很好的小团队用Excel,也见过治理很糟的大团队用最贵的工具。区别从来不在工具,而在规则是否清晰、执行是否持续。

下一步你可以做的三个动作

如果你读到这里,想在自己的组织里推进里程碑治理,我建议从下面三件事开始,不要贪多:

  1. 本周做一次抽样诊断。随机抽三个在途里程碑,检查是否有明确的准出标准、是否有指定验收人、是否能提供验证证据。这三个问题的答案会直接告诉你当前水平。
  2. 下个月完成L0里程碑的标准重写。不要一次改完所有里程碑,先把项目级的L0里程碑的标准重写好,它们是整个体系的锚点。
  3. 把评审写进管理日历。选定一个固定的时间和频率,通知所有相关方,然后坚持三个月不取消。制度的力量来自重复,不来自文档厚度。

里程碑管理的本质,是把”我以为快完成了”变成”有证据表明已经完成”。这句话听起来简单,但真正做到的组织并不多。而当它真正落地时,你会发现项目延期不再靠加班补救,而是提前两周就已经被看见、被讨论、被处理掉了。

常见问题解答(FAQ)

1. 里程碑和普通任务、交付物到底怎么区分?PMO第一次梳理里程碑时最容易踩什么坑?

我刚接手PMO的时候,把项目计划里所有带日期的节点都标成了里程碑,结果一个项目排出40多个里程碑,老板看一眼就说这不就是任务清单吗。后来复盘才发现,团队对里程碑的理解和PMO根本不是一回事,有人觉得改完代码就算,有人觉得客户点头才算。

判断标准可以用三条硬杠:一是不可逆或高成本返工的时点,比如需求基线冻结、生产环境上线;二是需要外部干系人确认的验收点,比如客户签字、监理验收;三是触发付款、结算或阶段性人力释放的节点。如果某个节点既不涉及基线变更、也没有外部确认、又不影响资源或资金,那它大概率是任务而不是里程碑。

实操上,一个6到12个月的中型项目,里程碑数量控制在8到15个比较合理,超过20个基本可以判定为粒度太细。另外,里程碑必须是零工期的事件点,不能给它挂人天工时,挂了工时它就会退化成任务,甘特图上的关键路径也会失真。

我自己踩过的坑是把完成某某模块开发写成里程碑,正确写法应该是某某模块通过测试并冻结版本,前者是过程描述,后者是可验证的事件。

2. 里程碑全流程分成哪几个阶段?PMO在每个阶段具体要交付什么?

我们是集团PMO,下面十几个事业部,每个部门报上来的里程碑格式五花八门,有写日期的、有写百分比的、还有写尽快完成的。领导让我出一套标准流程,我一开始以为写个模板发下去就行,结果推了两周全是阻力,大家觉得又多了一层填报。

可以按五段拆:定义与基线、分解与责任人、监控与预警、变更与重基线、验收与复盘。定义阶段产出里程碑清单和验收标准,每个里程碑必须写清完成的可观测证据;基线阶段要把里程碑日期冻结进项目章程,并标注哪些是合同里程碑、哪些是内部管理里程碑;

监控阶段建议设三级预警,提前15天黄色、提前7天橙色、提前3天红色,由项目经理在周报里更新达成概率;变更阶段要求任何里程碑日期调整必须走变更单,说明原因、影响和追赶方案,PMO按月统计变更率;复盘阶段把实际达成日期与基线偏差做成分布图,偏差超过10%的里程碑要单独归因。

判断依据上我一般盯两个指标:里程碑按时达成率和基线变更率,前者低于80%说明计划能力有问题,后者高于15%说明基线形同虚设。

3. 里程碑总是延期,PMO该怎么预警和纠偏,而不是月底开会才发现?

我们以前是月底开项目例会才知道节点没完成,项目经理说下周就好了,结果下周还是没完成,再下周就说资源被别的项目抽走了。我作为PMO最怕的不是延期本身,是被蒙在鼓里,等到暴露出来的时候已经没有任何调整空间了。

关键是把里程碑从结果节点变成过程信号。做法是给每个里程碑倒排关键路径上的前置条件,一般提前2到4周就能看出苗头,比如一个上线里程碑,前置条件至少包括测试用例执行率、遗留缺陷收敛曲线、上线评审通过情况。

预警口径建议用达成概率而不是是否延期,让项目经理每周给一个百分比,低于70%就自动进入PMO关注清单,这样沟通焦点从追责变成共同判断。另外要区分里程碑延期的四类原因:需求变更、资源被抽调、外部依赖未就绪、估算本身失真。

前两类靠变更流程和资源看板解决,第三类需要PMO出面升级到管理层,第四类要回头修估算模型。我实际推过的一条规则是,红色预警必须在24小时内给出追赶计划,且追赶计划要写明牺牲了什么,是砍范围、降质量还是占用其他项目资源,不接受加班赶一赶这种没有代价的承诺。

4. 怎么在项目管理工具里配置里程碑,才能既自动预警又不给团队增加填报负担?

文档里流程写得漂亮,一落到工具就变形。我们团队人不多,项目经理本来就嫌填系统麻烦,如果里程碑还要手工更新百分比,用不了两周就没人维护了。我想让预警尽量自动算出来,但不确定哪些能自动化、哪些必须人工判断。

原则是能自动的绝不手填,必须人工的只填一次。可自动的部分包括日期偏差、前置任务完成率、缺陷收敛趋势、测试执行率,这些都能从任务和缺陷数据里算出来,让某项目管理工具或某项目管理平台按规则生成预警,而不是让项目经理每周手工改状态。

必须人工判断的只有两件事:达成概率和风险说明,而且建议只对进入预警区间的里程碑要求填写,正常里程碑一律不填。配置上要注意三点:一是里程碑不挂工时,作为零工期节点存在;二是标记里程碑影响关键路径,避免它被排到非关键路径上导致预警失效;

三是把里程碑变更和需求变更放进同一个审批流,否则会出现需求改了、里程碑悄悄跟着挪的情况。判断依据很简单,如果团队每周为维护里程碑花的时间超过每人15分钟,这套机制迟早会烂掉,宁可少设几个字段也不要增加填报项。

读者评论

龙
龙星宇

三个诊断数字里,按期达成率75%-88%这个区间我持保留。我们做政企交付,里程碑少但验收严,按期率常年在90%以上,延期都走正式变更,不能简单归为标准松。健康区间应分项目类型和阶段,预研和创新类可以低,交付和合规类偏高也正常。

汪
汪星宇

文中说先定标准再上系统,现实往往反过来:先被要求上系统,再被迫补里程碑定义。但自动化采集依赖一线如实填报,如果基层不认,预警还是滞后。私有化部署成本也不低,小组织未必划算,治理规则和工具得匹配组织阶段。

夏
夏楠

组织越大信息越美化,这点我作为一线很认同。但根子不只是层级,还有考核压力。风险当天就发现了,可谁先报谁被追责,所以大家都等别人先说。想让风险提前暴露,先得有免责或奖励机制,否则准出标准和预警视图也只是事后补记录。

文章包含AI辅助创作:里程碑里程碑全流程:PMO落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336660

赞 (0)
飞飞飞飞
关键节点流程与规范:PMO里程碑协同管理关键指标
上一篇 2026年10月4日 下午12:33
节点状态流程与规范:PMO里程碑落地方案关键指标
下一篇 2026年10月4日 下午12:34

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
