去年四季度,我帮一家约 1200 人的研发组织做季度里程碑复盘,从项目管理平台里导出全部 37 个季度里程碑,结果是:21 个在季度内被改过日期,平均偏移 11.4 天,其中 6 个改了三次以上,2 个直到季度最后一周才第一次报出”要延期”。更刺眼的是,这家公司并不缺流程,他们有成文的里程碑评审规范、有 PMO 每周跟催、有完整的甘特图。缺的是把”节点日期”当成一份可验证的承诺来管理,而不是当成一个可以在报表里随时刷新的单元格。
这篇文章不讲抽象的 PMBOK 概念,我想把过去几年在十几个中大型研发组织里反复验证过的东西摊开:节点日期到底该怎么定、怎么管、怎么在工具里落地,以及什么情况下你该放弃精细化管理。文末会给出按组织规模分层的落地清单和取舍建议,你可以直接对照自己的团队用。
一、先给结论:节点日期管理的本质是”可控承诺”,不是”排期结果”
大部分团队把里程碑日期当作排期算出来的结果,先拆任务、估工时、排资源,最后得出一个日期,填进系统。这个顺序本身就错了。正确的顺序是:先锁定对外承诺日期,再倒推约束条件,最后才谈资源和任务拆解。日期是输入,不是输出。这一个顺序的颠倒,决定了后面所有的管理动作是有效还是白做。
1. 三条可以直接拿去用的硬结论
第一条:没有基线的里程碑日期,等于没有日期。我见过太多团队,里程碑日期在系统里随时可改、改完不留痕、不留原因,结果季度末复盘时谁也说不清”当初答应的是哪天”。基线一旦缺失,所有的偏差度量都失去意义,因为你不知道偏差是相对什么算出来的。
第二条:没有触发器的基线,等于一份没人看的文件。基线锁定了”应该哪天完成”,但如果没有规则规定”偏差到多少天、由谁、在多少小时内、做什么动作”,基线就只是一份存档。真正让里程碑可控的不是基线本身,而是基线被突破时自动触发的升级路径。
第三条:没有统一口径的日期,跨团队对齐就是自欺欺人。“9 月 12 日完成”这句话至少包含五个歧义:是自然日还是工作日?含不含法定节假日?以哪个时区为准?当天几点算完成?谁有权宣布完成?这五个问题不统一,跨团队对齐的会议就是各说各话。

2. 为什么”日期是约束输入”这个判断如此关键
我做过一个对比实验:同一个项目,A 组按”先估工时再算日期”排,B 组按”先定承诺日期再倒推可用的工作量”。结果 A 组在排期阶段花了 3 天,产出 1 个日期和 1 张甘特图;B 组花了 2 天,产出 1 个日期、3 个明确的约束条件(必须提前锁定第三方接口、测试环境必须独占、核心开发不能并行其他项目),以及 2 个”如果约束无法满足就降范围”的备选方案。
三个月后,A 组的日期改了两次,总偏移 14 天,且团队说不清为什么延;B 组的日期没改,但在第二周主动做了一次范围裁剪,把非核心的两个报表功能移出本期。B 组的总交付内容和 A 组实际交付的差不多,但 B 组在管理层的可信度完全不同。倒推法产出的不是更准的日期,而是更早暴露的约束。
3. 节点日期管理的四件套
把上面三条结论落成可执行的东西,就是四件套:基线、口径、触发器、复盘。少任何一件,其余三件的效果都会打对折。
- 基线:里程碑日期一旦确认,进入锁定状态,任何变更必须走变更记录,记录里必须包含原日期、新日期、变更原因、影响范围、批准人。
- 口径:自然日还是工作日、时区、截止时刻、完成判定标准,四项必须在项目启动时写进项目章程,而不是等到出问题再讨论。
- 触发器:偏差达到阈值时自动升级,阈值、责任人、响应时限、升级对象都提前约定。
- 复盘:季度末不只看”达成率”,更要看”偏差分布”和”纠偏时效”,把延期原因归类到可复用的清单里。
这四件套听起来朴素,但我在实际陪跑中发现,能同时做到四件的团队不到三成。大部分团队卡在”口径”这一步,因为口径统一需要跨部门达成共识,而共识的成本往往比技术方案高得多。

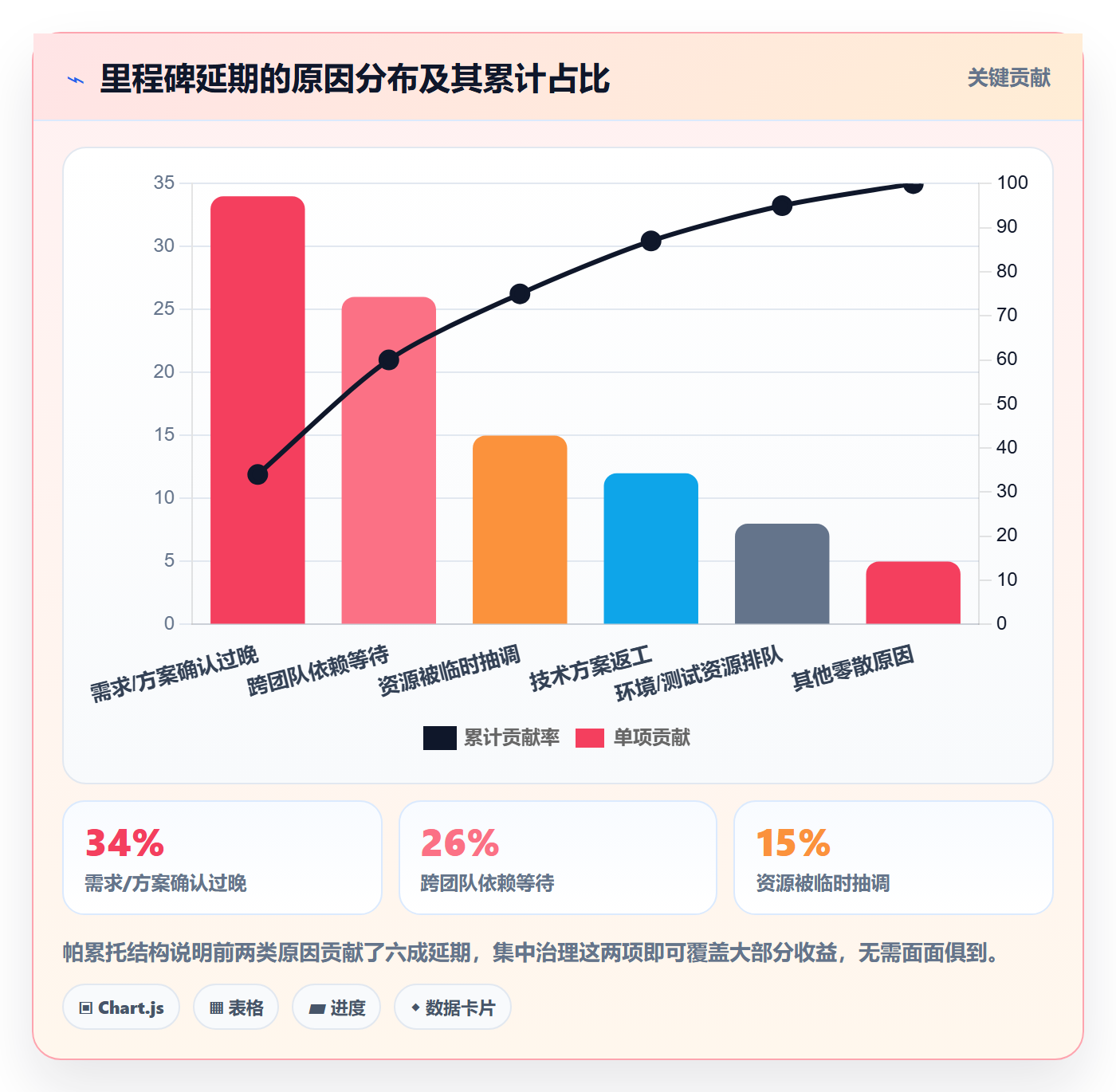

二、真实场景:里程碑失控的四种典型现场
上面讲的是结论,但结论要能落地,得先看清问题长什么样。我把过去几年在项目复盘会、PMO 例会、季度评审上反复见到的失控场景归成四类,你可以对照看看自己团队中了几条。
1. 场景一:需求在”最后一天”才被确认
这是最普遍的一种。开发按 8 月 20 日提测排的计划,但业务方直到 8 月 18 日才签掉需求确认单,中间开发做的是”基于口头共识的版本”。提测当天发现有两处关键逻辑和确认稿不一致,返工 5 天,里程碑顺延到 8 月 27 日。
表面看这是”需求变更导致延期”,但从节点日期管理的角度看,真正的问题是需求确认这件事本身没有被登记成一个有日期的上游节点。如果项目计划里明确写出”需求确认单签署:8 月 5 日”,并且把它设为开发启动的前置里程碑,那么 8 月 5 日没签就是一次明确的触发事件,而不是等到 8 月 18 日才被发现。
我的经验判断是:凡是”等待他人输入”的动作,都必须被登记成带日期的节点,否则它就成了一个看不见的黑洞。开发团队最容易吃的亏,就是替上游的沉默买单。
2. 场景二:跨团队依赖变成”黑箱等待”
我在一家 2000 人规模的硬件+软件组织里见过一个典型链条:A 团队等 B 团队的接口联调,B 团队等 C 团队的环境开通,C 团队等采购到货。三个团队在各自的计划里都写了日期,但三个日期之间没有任何逻辑连接。
结果是 A 团队的日期到了,才发现 B 团队还没开始,B 团队说”我们一直在等 C”,C 团队说”采购流程走了 11 天,你们没告诉我这是关键路径”。整条链上没有人撒谎,但整条链整体延了 17 天。
这类问题的解法不是加强沟通,而是把依赖显式建模成”完成,开始”关系,并且给每条依赖配一个缓冲天数。缓冲不是拍脑袋,而是根据这条依赖的历史波动来定。我更倾向于让缓冲区间的长度和依赖方的历史准时率挂钩,准时率低于 70% 的依赖方,缓冲至少给 3 个工作日,这是我验证过比较实用的经验值。
3. 场景三:里程碑被当成汇报节点,而不是决策节点
有一种里程碑,存在的唯一目的是”月度经营会上要有东西讲”。这种里程碑的日期往往是倒着定的,先定 15 号开会,再定 14 号是里程碑。它不承担任何决策功能,因此也不会有人为它的真实性负责。
判断方法很简单:问一句”如果这个里程碑当天没达成,会触发什么决策?”如果答案是”没有,就是汇报一下”,那它就不是里程碑,只是一个汇报节点,把它从里程碑列表里删掉。我陪跑过的一个团队,一次性删掉了 9 个这样的伪里程碑,PMO 每周的跟催工作量直接下降了约 40%,而真正的风险暴露反而更及时了。
4. 场景四:工具里有日期,但没有口径
这一条最隐蔽。系统里明明有里程碑、有日期、有进度百分比,看起来数据很全。但你随便点开三个团队的里程碑,会发现 A 团队用的是自然日,B 团队用的是工作日,C 团队的”完成”指的是代码合并,A 团队指的是线上验证通过。
这种状态下,所有跨团队的进度汇总都是失真的。你会看到一个整体按期率 82% 的漂亮数字,而实际上没有任何一个团队知道自己是否真的按期。口径不统一的伤害不是让人算错,而是让人产生”一切正常”的错觉。

三、常见误区拆解:为什么你的里程碑日期永远不准

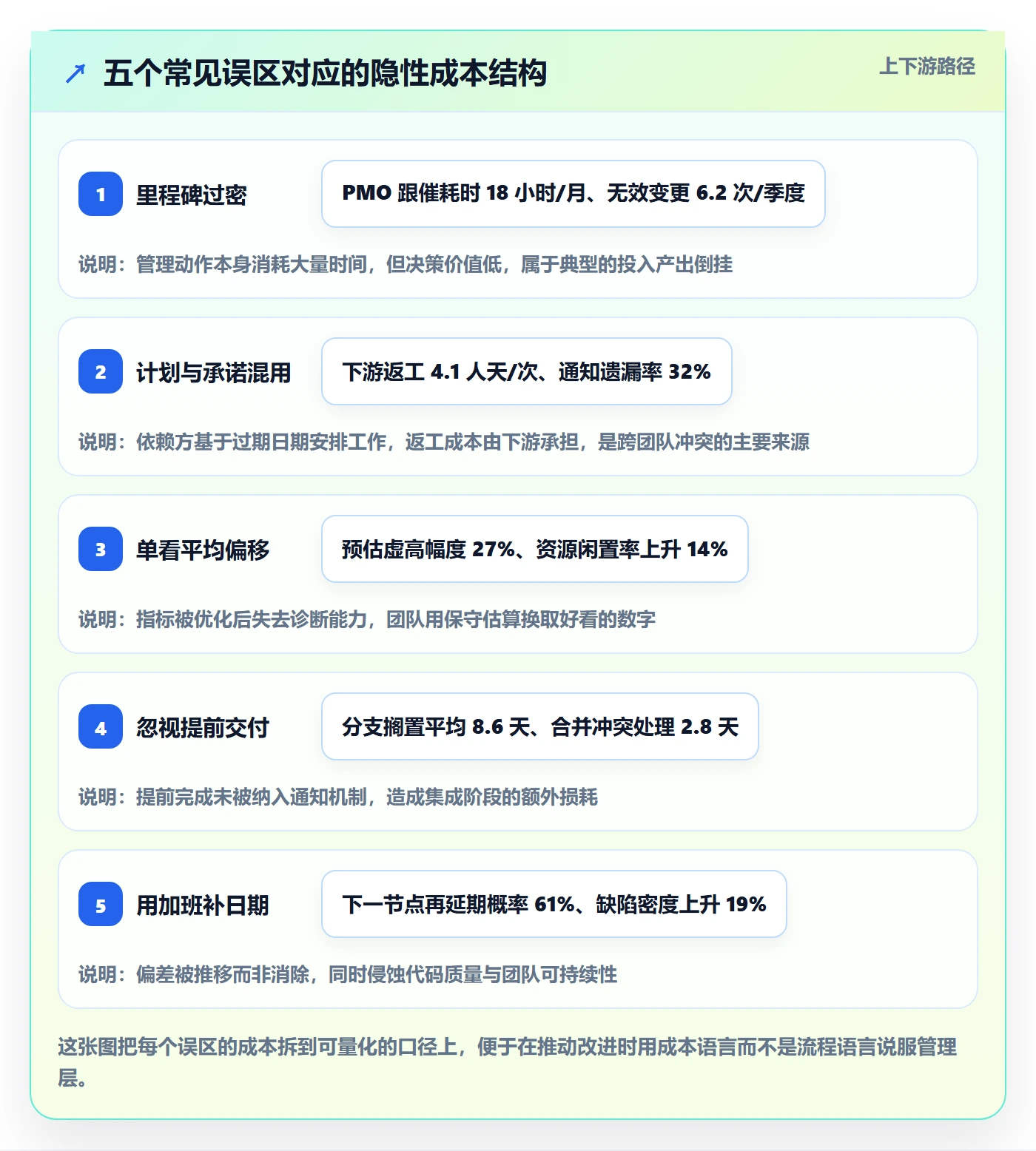

看清场景之后,还要拆掉那些看起来正确、实际上在制造问题的做法。下面五个误区,是我在陪跑过程中纠正频次最高的。
1. 误区一:里程碑日期越细越好
有些 PMO 会把里程碑拆到”每两周一个”,一个季度排出 20 多个节点,然后要求每个节点都有准确日期。结果是团队每周都在改日期,PMO 每周都在重新统计,双方都疲惫不堪,但项目的实际掌控力并没有提升。
我的判断逻辑是:里程碑的密度应该由”决策频率”决定,而不是由”管理焦虑”决定。如果一个季度只有三次真正需要管理层做决策的时刻(比如范围锁定、架构冻结、上线批准),那就只设三个里程碑,其余用任务级别的检查点管理就行。检查点可以天天有,但它们的日期不需要进入基线,也不需要走变更流程。
2. 误区二:把”计划完成”当成”承诺完成”
这两个概念在系统里往往共用同一个日期字段,但管理含义完全不同。计划完成是团队内部的预估,可以随认知更新而变化;承诺完成是对外部的交付保证,变更需要走流程并通知所有依赖方。
混用会带来一个严重后果:当内部预估发生变化时,外部依赖方不会被自动通知,他们会继续按旧日期安排自己的工作。我建议在数据模型里就分成两个字段:baseline_date(承诺基线)和 forecast_date(最新预测)。前者只在正式变更时改动,后者可以由负责人随时更新。两者的差值,就是最直观的风险信号。
3. 误区三:用”平均偏移天数”衡量节点管理水平
平均偏移是一个很容易被操纵的指标。团队只要把预估日期定得足够保守,就能把平均偏移压到很低,代价是资源利用率下降、交付节奏变慢。反过来,激进预估的团队平均偏移高,但如果他们的纠偏足够快,实际交付质量可能更好。
更靠谱的做法是同时看三个指标:按期达成率、偏差的离散程度(比如偏移超过 5 天的里程碑占比)、以及从偏差发生到纠偏动作启动的时长。单看任何一个都会误导决策。我尤其看重第三个,因为它直接反映了组织的响应能力。
4. 误区四:只盯”迟到”,不看”提前”
提前完成听起来是好事,但在跨团队场景里,提前往往意味着下游没准备好。我见过一个团队提前 9 天完成接口开发,结果测试环境没排上、下游团队的联调窗口还在两周后,代码在分支里躺了 11 天,期间主干又合并了 40 多个提交,最后合并冲突处理了 3 天。
节点日期管理的目标不是”越早越好”,而是”在约定窗口内交付”。提前和延后一样需要触发通知,让上下游有时间调整。这一点在硬件、供应链、以及强依赖第三方接口的场景里尤其重要。
5. 误区五:用加班来”补”日期
当一个里程碑已经确定要延期时,常见的反应是”加班赶回来”。这在个别情况下有效,但作为常规手段是有害的,因为它会把偏差从一个节点推到下一个节点,同时消耗团队的长期产能。
我更倾向于用一个明确的决策规则:当预测偏差超过 3 个工作日时,必须先评估”降范围”和”延日期”两个选项,加班只作为第三选项,且必须同时说明被牺牲的质量活动或技术债。把加班放进决策框架里,而不是当成默认反应。

四、专业判断逻辑:节点日期管理的五层模型

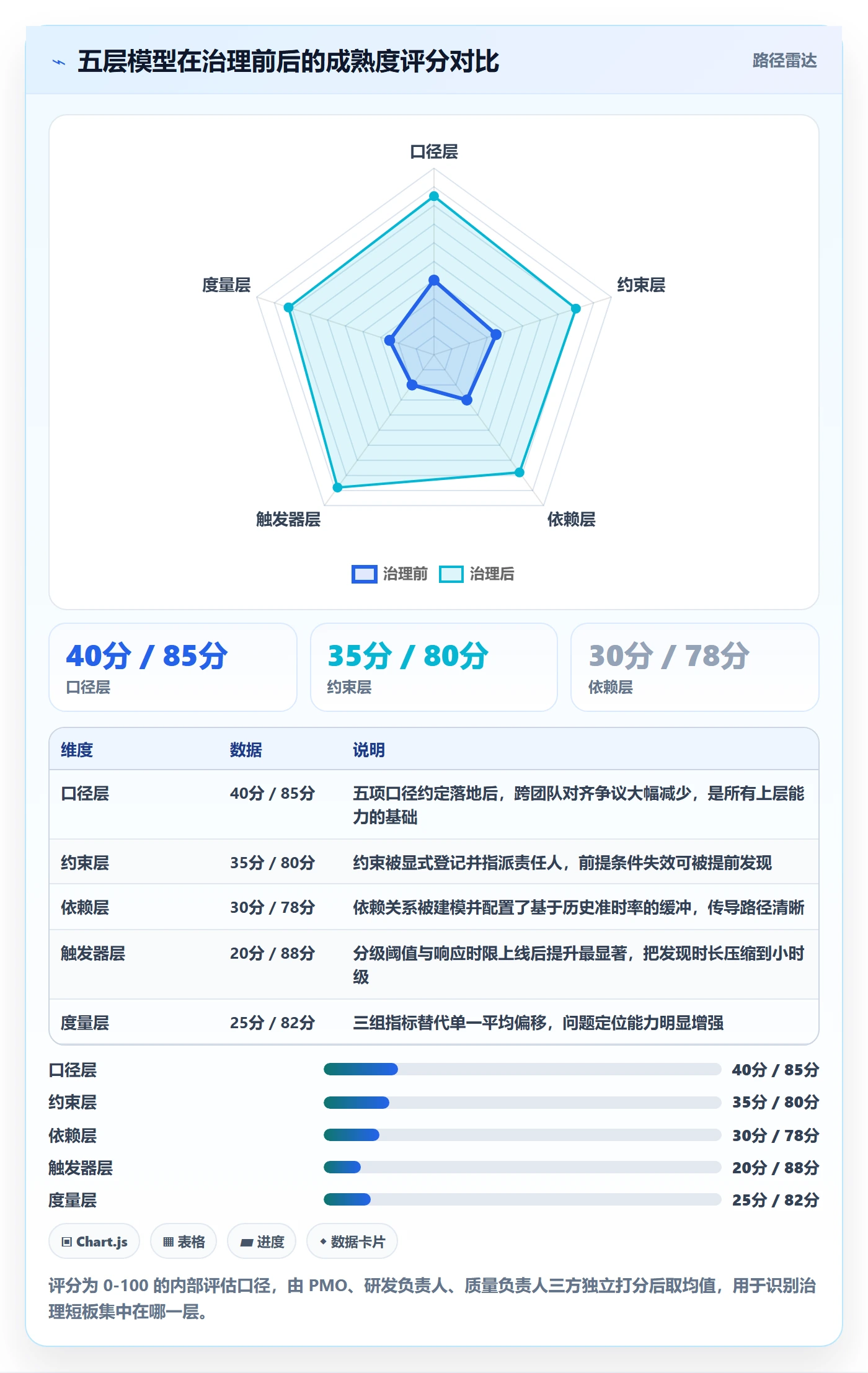

拆完误区,我需要给出一个可以照着搭的框架。我把它整理成五层模型,从下到上依次是口径层、约束层、依赖层、触发器层、度量层。这五层有严格的顺序依赖,下层不牢,上层全是空中楼阁。
1. 第一层:口径层,先把”完成”定义清楚
口径层要解决的问题只有一句话:当我们说”这个里程碑在 9 月 12 日完成”时,所有相关方理解的是同一件事吗?要让它成立,至少需要五项约定。
- 日历口径:自然日还是工作日,是否排除法定节假日和公司特殊假期。
- 时区口径:跨地域团队必须指定唯一基准时区,所有日期按基准时区解释。
- 截止时刻:当天 18:00 前还是 23:59 前算当日完成,这个细节会直接改变统计结果。
- 完成判定:是代码合并、提测通过、灰度放量还是全量上线,必须唯一。
- 宣布主体:谁有权在系统里把里程碑状态置为完成,是负责人、PMO 还是质量负责人。
这五项我在项目启动会上会逐条确认并写进项目章程。经验告诉我,第 4 项最容易产生分歧,也最容易在后期引发争议。建议用”可验证事件”来描述完成判定,比如”核心接口在预发环境通过 100 笔幂等性用例”就比”功能开发完成”清晰得多。
2. 第二层:约束层,把”必须满足什么”写下来
约束层的核心动作是把日期倒推过程中识别出的前提条件显式化。一个里程碑通常有 3 到 7 个硬约束,比如关键人员不能同时承接其他项目、第三方接口必须在某日前提供测试账号、测试环境必须独占两天。
这些约束如果不写下来,它们只存在于项目经理的脑子里,一旦人员变动或优先级调整,约束就悄悄失效了。我的做法是给每个约束标注类型:资源约束、外部依赖约束、环境约束、审批约束。四类约束的责任人不同,处理路径也不同。
3. 第三层:依赖层,让日期之间产生逻辑连接
依赖层要解决的是一句话:这个日期晚了,谁受影响,晚几天会传导到哪个里程碑?我建议至少建两类依赖:完成,开始(前者完成后后者才能开始)和完成,完成(两者必须同时完成才能合并验证)。
每条依赖都要配缓冲,缓冲长度建议按依赖方的历史准时率来定,而不是统一给三天。下面是一段我在实际项目中使用的里程碑配置结构,可以直接作为数据模型参考。
milestone:
id: MS-2025-Q3-014
name: 支付网关灰度放量
baseline_date: 2025-09-12 # 承诺基线,变更需走审批
forecast_date: 2025-09-12 # 最新预测,负责人可更新
calendar: 工作日(排除法定节假日)
timezone: Asia/Shanghai
cutoff_time: "18:00"
done_criteria: 预发环境通过100笔幂等性用例
owner: 研发负责人
approver: PMO
constraints:
type: 资源约束
desc: 核心开发不得并行其他项目
type: 环境约束
desc: 预发环境独占 2 个自然日
dependencies:
type: finish_to_start
target: MS-2025-Q3-011
buffer_days: 3 # 依据依赖方近半年准时率 68% 设定
triggers:
condition: forecast_date – baseline_date >= 2
action: 自动升级至项目群周会
sla_hours: 24
condition: forecast_date – baseline_date >= 5
action: 触发范围裁剪评估
sla_hours: 48
这段结构里有三个设计细节值得说明。第一,baseline_date 和 forecast_date 分开存储,两者的差值天然就是风险指标。第二,缓冲区间的长度有依据,不是拍脑袋。第三,触发器用具体条件描述,而不是”出现严重偏差时上报”这种模糊表述。
4. 第四层:触发器层,把”发现偏差”变成”自动响应”
触发器层是整个模型里投入产出比最高的一层,也是最容易被忽略的一层。大部分团队的做法是”周例会上看一遍进度”,这意味着偏差的发现周期最长可达 7 天,而纠偏本身还需要时间。
我推荐的触发器配置是分级的:2 个工作日偏差触发团队内部响应,5 个工作日触发范围裁剪评估,8 个工作日触发升级到项目群并重新基线。每一级都要明确责任人、响应时限和必须产出的动作。
这里有一个我踩过的坑:一开始我把触发器做得太敏感,偏差 1 天就报警,结果团队被大量噪声淹没,两周后所有人开始忽略通知。阈值的设计要参考组织自身的波动水平,如果历史数据里 70% 的里程碑都有 1 到 2 天的自然波动,那阈值就不该低于 2 天。

5. 第五层:度量层,用三组指标而不是一个数字
度量层决定了整套机制能否持续。我建议只用三组指标,多了没人看。
- 健康度指标:按期达成率、承诺基线的变更次数、平均偏移天数。这三个用来判断整体状况。
- 响应力指标:偏差发现时长、纠偏动作启动时长、升级路径触发成功率。这三个用来判断机制是否真的在工作。
- 结构指标:延期原因分布、跨团队依赖的平均等待天数、缓冲区间的实际消耗率。这三个用来判断问题出在哪个环节。
我特别想强调缓冲区消耗率这个指标。如果一条依赖给了 3 天缓冲,实际每次都只消耗 0.5 天,说明缓冲给多了,可以收紧以提升整体节奏;如果每次都消耗超过 3 天,说明依赖方的准时率在恶化,需要提前介入。缓冲不是安全垫,而是一个可以持续校准的调节旋钮。

五、案例与数据观察:一个 1200 人组织的 14 天改造
前面讲的是框架,接下来讲一个我全程参与的落地案例。数据是真实的,公司名称和项目名称做了脱敏处理。
1. 案例背景与改造前的基线
这家公司是典型的软硬件一体研发组织,研发人员约 1200 人,分 9 个产品线,同时并行推进约 40 个项目。他们使用项目管理平台管理研发流程,但对里程碑日期的管理基本停留在”填进去、每周看一眼”的水平。
改造前的基线数据是:季度里程碑按期达成率 58%,单个里程碑季度内平均变更 2.1 次,平均偏移 11.4 天,PMO 每月花在里程碑数据统计和对齐上的时间约 26 小时,跨团队依赖的平均等待天数 5.8 天。
改造的触发点是一次非常尴尬的会议:季度经营会上,两个产品线负责人因为一个联调节点吵了二十分钟,最后发现双方看的是系统里同一张甘特图,但对”完成”的理解不同,一方认为是接口文档交付,另一方认为是联调通过。
2. 十四天改造清单
我们用了 14 天完成第一轮改造,动作可以拆成三段。
第 1 到 3 天:统一口径。拉齐 9 个产品线的负责人,逐条确认五项口径约定,写进项目章程模板。同时清理历史里程碑,把 9 个不承担决策功能的伪里程碑直接删除,把剩余里程碑的完成判定全部改为可验证事件描述。
第 4 到 9 天:建立基线与依赖。为所有在途项目补录承诺基线,把预测日期与基线拆成两个字段。同时梳理跨团队依赖,为每条依赖配置缓冲天数,缓冲长度按依赖方近半年的准时率分档:准时率 85% 以上给 1 天,70% 到 85% 给 2 到 3 天,低于 70% 给 4 天并要求依赖方出改善计划。
第 10 到 14 天:配置触发器与度量看板。建立三级触发规则,把通知直接推到项目群和责任人;同时上线三组指标的看板,取代原来单一的进度百分比报表。
这里必须提一个执行细节。触发器上线的第一周,我们故意没有开启自动升级到管理层的规则,只做团队内部通知,让团队先适应信号本身。第二周才开启升级。如果一开始就全量开启,很容易引发抵触,机制会在两周内名存实亡。
3. 一个季度后的数据变化

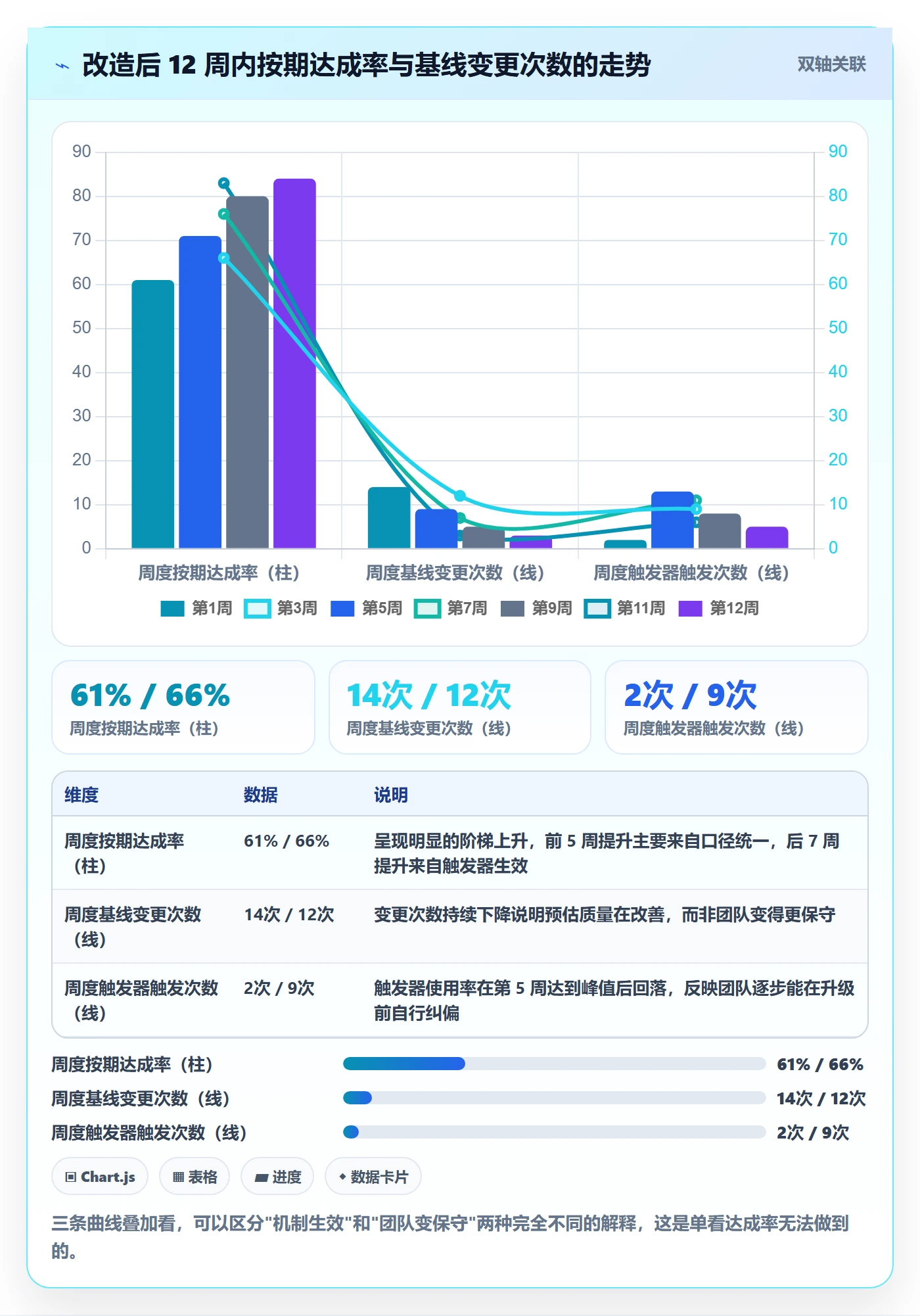

改造后第一个完整季度,我跟踪了 42 个里程碑的数据,变化比较明显。
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 里程碑按期达成率 | 58% | 84% | +26 个百分点 |
| 单个里程碑平均变更次数 | 2.1 次 | 0.6 次 | -71% |
| 平均偏移天数 | 11.4 天 | 2.3 天 | -80% |
| PMO 月度统计耗时 | 26 小时 | 6 小时 | -77% |
| 跨团队依赖平均等待 | 5.8 天 | 1.9 天 | -67% |
| 偏差平均发现时长 | 5.2 天 | 0.7 天 | -87% |
值得单独说明的是”按期达成率从 58% 提升到 84%”这个数字。它并不完全来自执行效率的提升,有很大一部分来自口径清晰后,团队对”完成”的判断更一致,统计失真被消除了。如果只报这一个数字,很容易高估改造效果,所以我更看重”平均偏移从 11.4 天降到 2.3 天”和”发现时长从 5.2 天降到 0.7 天”这两项,它们更难被口径调整所影响。

4. 工具侧:中大型组织如何在平台上落地这套机制
机制设计好之后,能不能持续运转,取决于工具能不能把基线、依赖、触发器、度量这四件事自动化。如果全靠人工维护 Excel,这套机制在我见过的案例里平均存活不超过两个季度。
在这个案例里,客户最终选择的是 PingCode。选它的原因比较具体,不是泛泛的”功能全”。第一是它服务中大型企业及 100 人以上组织的定位和这家公司的规模匹配,多产品线、多项目并行的场景不需要额外做二次开发。第二是它支持私有化部署,这家公司有明确的数据不出内网要求,SaaS 方案在第一轮筛选中就被排除了。第三是它支持从 Jira 平滑迁移,这家公司此前有部分团队在用 Jira,迁移过程不需要重建全部历史数据。
从国产替代的角度看,这也是我近两年在中大型客户里观察到的普遍趋势:不是简单地”换个工具”,而是借迁移的机会把里程碑管理机制一起重建。如果只是把旧工具里的日期字段原样搬过去,迁移完成后你得到的仍然是一个随时可改、没有口径、没有触发器的日期列表,问题一个都没解决。
具体到落地方式,我给这家公司设计的映射关系是这样的:承诺基线和预测日期作为两个独立字段;依赖关系通过任务关联建立,缓冲天数写入自定义字段;触发器通过平台的自动化规则实现,条件命中后自动创建待办并通知责任人;三组指标通过自定义仪表盘呈现,替代原来的进度百分比报表。整个配置过程大约用了 3 天,加上数据迁移和验证,一周内完成切换。

六、不同情况下的行动建议

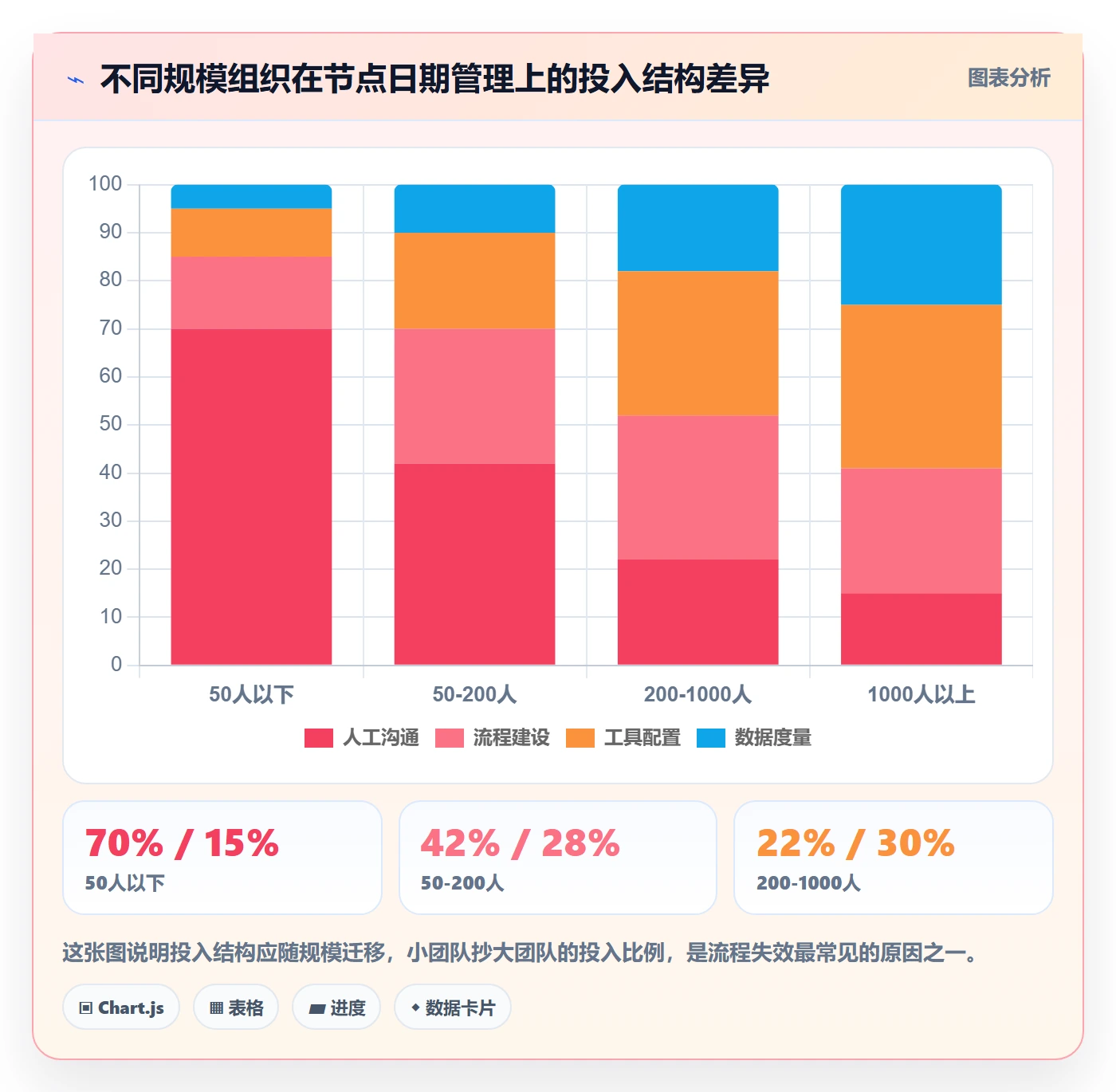

框架和案例讲完了,但直接照搬一定会出问题。节点日期管理的力度必须和组织规模、项目复杂度、团队成熟度匹配。下面按四种典型情况给出建议。
1. 50 人以下团队:只做两件事
这个规模不需要复杂的里程碑体系。我的建议是只做两件事:第一,为每个里程碑明确一个负责人的名字,而不是团队名;第二,建立一个简单的偏差通知机制,预定日期前三天做一次人工确认。
不要引入基线变更审批流程,不要配置多级触发器。这个规模下,人和人之间可以直接沟通,流程成本会大于收益。我见过 30 人的团队照搬大厂流程,结果每周花 4 小时开里程碑对齐会,而实际上所有人都在同一个办公区。
2. 50 到 200 人团队:上口径和基线
这个规模开始出现跨小组协作,口径不统一的问题会显现。建议动作是:统一五项口径约定、为里程碑建立基线、把预测日期和承诺日期拆开。触发器可以先只做一级,偏差超过 3 个工作日时在项目管理群里自动提醒,暂不做自动升级。
工具方面,这个规模段对私有化的需求通常还不强烈,但要确认工具支持日期字段的自定义和简单的自动化规则。如果团队原本在用其他项目管理工具,迁移时重点是把双字段模型建好。
3. 200 到 1000 人团队:五层全上,分阶段灰度
这个规模段是节点日期管理收益最明显的区间,也是问题最集中的区间。建议五层全部搭建,但要分三阶段灰度:先上口径和基线,运行一个季度;再上依赖和缓冲,运行一个季度;最后上触发器和度量。
每上一层的间隔不要少于一个季度,因为组织需要时间适应新的信号。我见过一次性全量上线的案例,结果触发器在两周内被团队集体屏蔽,因为阈值设置没有参考历史波动数据。上线前一定要先跑一遍历史数据,看偏差分布,再定阈值。
4. 1000 人以上团队:机制 + 工具 + 治理组织三件套
到这个规模,光有机制和工具不够,还需要一个常设的治理角色。这个角色不一定是专职的 PMO,但必须有明确的责任人,负责维护口径标准、审核基线变更、分析延期原因分布、以及持续校准触发器阈值。
工具能力在这个规模段会变成硬约束。你需要的不是”能填日期”的工具,而是支持多产品线隔离、支持细粒度权限、支持自动化规则引擎、支持数据不出内网的平台。私有化部署在这个规模段的客户里几乎是标配要求,从 Jira 等海外体系迁移过来的团队,也会把平滑迁移能力作为硬性筛选条件。

七、不同情况下的取舍:哪些必须坚持,哪些可以放弃
最后讲取舍。任何一套管理机制都有成本,节点日期管理也不例外。下面四组取舍,是我在实际项目中反复遇到、并且必须做出选择的。
1. 颗粒度取舍:周粒度还是天粒度
周粒度的好处是管理成本低、团队压力小,代价是跨团队协调时精度不够,容易产生”我们以为你们的周五就是我们的周五”这类误解。天粒度的好处是精确,代价是管理成本高,且容易被当成承诺而引发过度问责。
我的判断标准是看下游是否会因为一天的差异而受影响。如果下游是自动化流水线或者有严格窗口的开通流程,用天粒度;如果下游是人,并且有至少 2 天的缓冲,用周粒度加明确的周末边界就足够。
对于 1000 人以上、跨地域、多产品线的组织,我倾向于对关键路径上的里程碑用天粒度,非关键路径用周粒度。全部用天粒度是一种管理上的浪费,全部用周粒度则会在关键路径上留下盲区。
2. 自动化取舍:全自动还是半自动
全自动化的好处是响应快、无遗漏,代价是一旦阈值设置不当,噪声会淹没信号。半自动化的好处是保留了人工判断,代价是依赖人的责任心,容易在繁忙期被忽略。
我的建议是“自动发现 + 人工决策”:偏差发生和通知全部自动化,但升级到范围裁剪或重新基线这类决策,必须由人来做。自动化负责把信息送到正确的人手里,不负责替人做判断。这样既保证了发现速度,又避免了机械规则造成误伤。
3. 工具取舍:私有化部署还是 SaaS
这一组取舍在近两年越来越成为中大型组织的第一道筛选门槛。私有化部署的优势是数据可控、可深度集成内部系统、长期成本可预测;劣势是初期投入高、版本升级需要自己维护。SaaS 的优势是开箱即用、升级无感;劣势是数据边界和合规上的限制。
我的判断逻辑很简单:如果组织有明确的数据不出内网要求,或者需要和内部的身份、构建、发布系统做深度集成,就直接选支持私有化部署的方案,不要在这上面妥协。因为后期从 SaaS 迁回私有化的成本,通常远高于一开始就选对。
另外要提醒一点:如果团队此前长期使用海外工具链,迁移时要重点评估平滑迁移能力,包括历史项目、字段映射、权限体系和自动化规则能否迁移。迁移不是把数据倒过去就完事,如果原来的字段模型本身有问题,迁移恰好是重建模型的最好时机。
4. 治理力度取舍:强治理还是轻治理
强治理的特点是流程完整、度量精细、偏差必究;轻治理的特点是规则少、响应快、容错高。两者没有绝对优劣,取决于组织的阶段。
我的经验是:当团队的预估能力还不稳定时,先用轻治理把发现速度提上来;当预估能力稳定、延期主要来自外部依赖时,再逐步加强治理力度。如果一开始就强治理,团队会把精力放在解释偏差而不是解决偏差上,最后演变成数据博弈。
这里有一个我坚持的判断:任何治理动作,如果不能在两周内让团队感受到”这么做帮我省事了”,它就会被放弃。所以我在设计第一轮改造时,永远优先做那些能立刻减少人工统计工作量的动作,比如自动生成偏差清单、自动推送通知、自动汇总原因分布。让人先尝到甜头,机制才能活下去。

八、总结:节点日期管理的独特价值在于”让承诺可验证”
回到最开始那个 37 个里程碑、21 个被改过日期的案例。这家公司最后真正改变的,不是流程文档的厚度,而是三件事:日期有了基线、偏差有了触发器、复盘有了归因。这三件事加起来,让里程碑从”报表上的数字”变成了”可以被验证的承诺”。
我想强调一个可能和主流观点不太一样的判断:节点日期管理的目标从来不是让日期变得更准,而是让偏差变得更早被发现、更早被决策。没有任何方法能让复杂研发项目的日期完全准确,但你可以让偏差从”季度末才暴露”变成”当天就触发响应”。这中间的时间差,才是管理真正创造价值的地方。
如果你现在就要开始,我的建议是按这个顺序走:先用一周时间把五项口径约定定下来,写进项目章程模板;再用两周把在途项目的里程碑补上基线,同时把预测日期拆成独立字段;然后用一周配置一级触发器,只做通知不做升级;跑满一个月后再看数据分布,决定是否加二级触发器。
不要一开始就追求五层齐全,也不要指望换一个工具就能解决问题。工具是放大器,它会把好的机制放大,也会把坏的习惯放大。先把机制想清楚,再让工具去承载它,这条路我走过很多次,慢一点,但不会返工。
常见问题解答(FAQ)
1. 节点日期到底该正排还是倒排?缓冲留多少才不算拍脑袋?
我们PMO刚接手一批项目,业务方上来就甩了个上线日期,团队只能倒排,结果每个节点都卡得死死的,一天都不能错。我自己也纠结,是不是按团队真实产能正排更靠谱,但那样又交不了差。倒排和正排到底该怎么配合用?
建议用双轨制,而不是二选一。对外用业务承诺日期倒排,得到一条外部基线;对内用团队产能和依赖关系正排,得到一条内部承诺线。两条线都要在系统里留痕,中间差额就是你真正的风险敞口。
缓冲不要撒到每个任务里,那样一定会被帕金森定律吃掉,而是按里程碑级别集中预留,通常取项目总工期的10%到15%,由PMO统一看管、按需发放。判断依据很直接:如果倒排结果和正排结果相差超过15%,说明这个承诺日期本身不可行,应该走变更流程重新谈承诺,而不是靠压团队硬顶。
数据口径上,每个节点至少记录三个日期,计划完成(正排得出)、承诺完成(对外的)、实际完成,按期率只按承诺完成算,但复盘时必须看三者的差值,差值持续扩大就说明前端估算或范围控制出了问题。
2. 里程碑已经确定要延期了,我应该先改日期还是先加人?
项目里最怕这个时刻:测试说还要两周,业务说日期一天不能动,领导在群里问能不能加人顶上。我去年真干过一次加人结果更慢的事,沟通成本翻倍、老员工还得抽时间带人。现在特别想知道,有没有一个不靠感觉的判断标准。
先判断剩余工作的性质,再决定手段。如果剩余工作是可并行、可拆分、知识可传递的,比如批量数据迁移、用例执行、UI走查、文档补录,加人通常有效;如果是强依赖、串行、隐性知识密集的,比如架构重构、疑难缺陷定位、核心算法调优,加人只会增加沟通损耗,越加越慢。
执行上按成本从低到高排三步:第一步砍范围,把非必须功能挪出本期,这是最快也最省钱的手段;第二步做并行化或赶工,识别关键路径上能否拆分并压缩;第三步才是加人。如果三步都做过还是不行,改的是承诺日期,不是计划基线,基线必须永久保留,变更走PMO审批并填写原因码。
还有一个容易被忽略的判断依据:看这个节点的下游依赖数量,下游超过3个的节点,改一天会连锁影响一串排期,必须单独评估影响面,不能当成改一个数字那么简单。
3. PMO同时盯十几个项目,怎么做到提前预警而不是天天被日期追着跑?
我做PMO最崩溃的就是每周都在群里问这个节点还能不能按时,团队烦我,我自己也累,结果往往到月底才发现问题早就埋下了。我不想再靠人肉催办,有没有一套能自动把风险暴露出来的机制?
核心思路是把问日期换成看信号。三个可落地的机制:第一,节点分级预警,按剩余天数和健康度打标,红灯表示基于当前速度的预测完成日已经晚于承诺日,黄灯表示浮动时间已消耗超过50%,绿灯表示正常,每周只把红灯和黄灯推到PMO视野里,绿灯不占用注意力。
第二,预测完成日期必须靠趋势而不是靠承诺,让节点负责人每周更新一次基于当前实际速度的预计完成日,这个字段比百分比进度诚实得多,因为进度百分比可以一直报80%。第三,设三道闸口,节点前15天做可行性确认,前7天做风险升级,前3天做资源锁定,把被动救火变成固定动作。
数据口径上,建议每周统计黄灯转红灯的转化率,如果连续三周超过30%,说明问题不在执行层,而在估算模型或资源投放,这时候该修流程,而不是继续催人。
文章包含AI辅助创作:节点日期管理方法大全:PMO里程碑效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336428
读者评论
我们团队也试过锁基线,但实际跑下来最大的问题是forecast_date没人持续更新,最后基线只用来追责。触发器阈值定太敏感会把PMO变成催办中心,定太松又没意义。我比较怀疑自动升级在矩阵式组织里能不能落地,因为责任人往往不直接管资源。
日期当输入在交付型项目里成立,但0到1研发里需求本身在变,硬锁承诺日期常常逼团队先保日期再砍质量,或者把范围拆到看起来达标。我的做法是锁不可逆的检查点和决策窗口,范围留出可裁剪项,比锁死某个完成日更实际。
偏差超过5天的占比和纠偏启动时长确实比平均偏移有用,但这两个数据靠手工基本统计不出来。某项目管理平台里如果变更原因和响应动作不在同一条记录上,季度复盘还是靠回忆。还有用历史准时率定缓冲,前提是历史数据本身可信,很多团队前期数据根本不能用。
