节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

先把结论放在前面:节点验收是风险熔断器,不是进度仪式

我在PMO岗位上做了九年,参与过大概一百二十多个项目的里程碑评审。如果只让我留一句话给新入行的PMO,我会说:节点验收的质量,取决于你在验收会之前做了什么,而不是验收会上说了什么。

大多数PMO把节点验收理解成一次汇报会,项目组讲PPT,领导点头,会议纪要写”同意通过”,然后进入下一个阶段。这套流程跑起来很顺,但它筛不出任何东西。真正有效的节点验收,本质是一个风险熔断机制:在投入下一阶段资源之前,用一个明确的、可证伪的门槛,判断当前阶段积累的风险是否已经超出可承受范围。

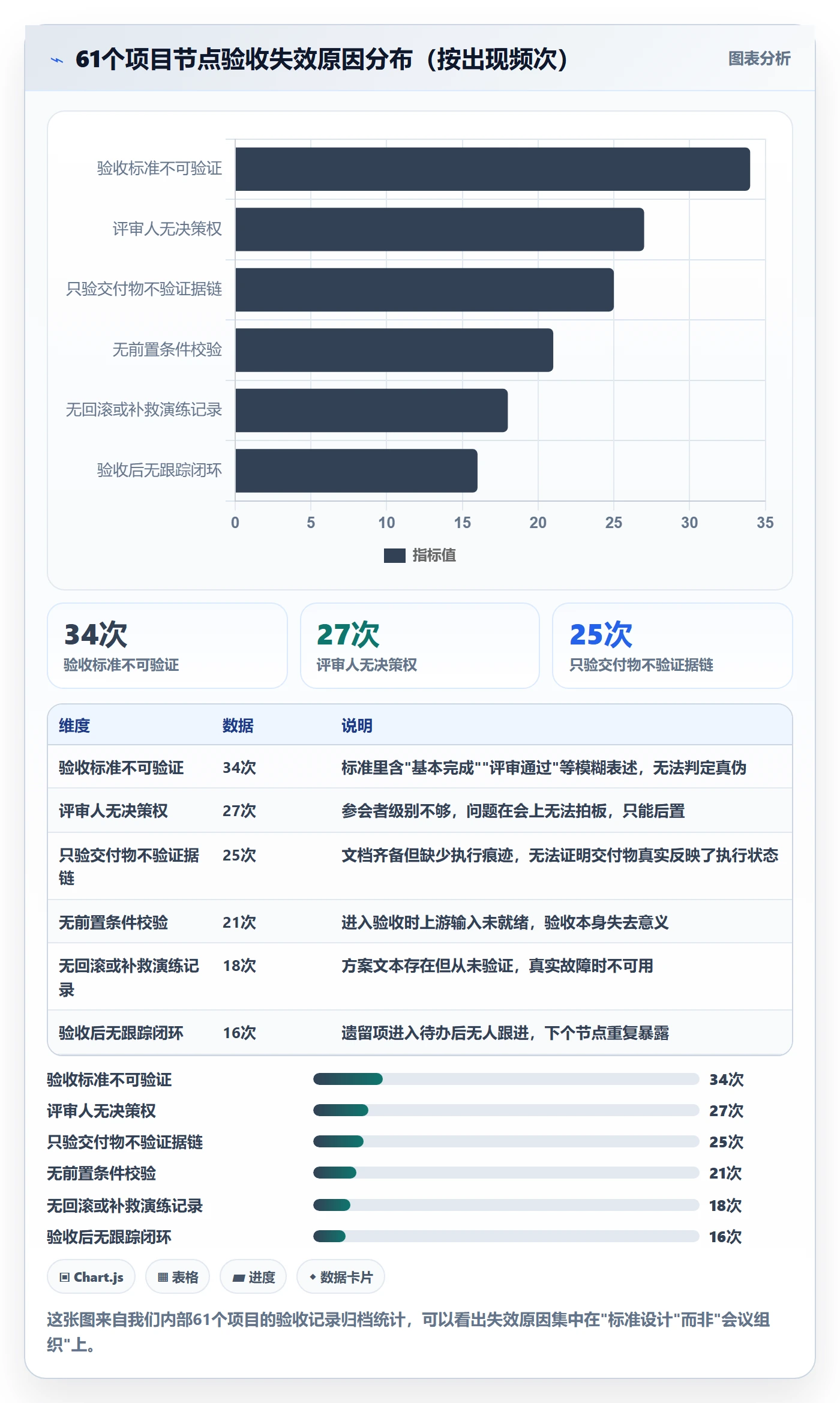

基于我们内部61个项目的复盘数据,我总结出三条和常识相反的结论,它们构成了这篇文章的全部方法论基础。

1. 验收通过率与项目最终健康度呈倒U型关系

不是通过率越高越好,也不是越低越好。我们统计的项目里,节点验收一次通过率在60%到75%区间的项目,最终按期交付率最高,达到78%。通过率高于90%的项目,按期交付率反而掉到52%;通过率低于50%的项目,按期交付率只有44%,但这类项目通常问题暴露得早,补救成本相对可控。

原因不复杂。通过率过高,说明门槛太松或者评审人不敢提问;通过率过低,说明门槛设计不合理或者上游输入质量太差,评审会变成了”捡垃圾”。

节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

2. 节点验收的成本大头在验收之前

我们统计了单次节点验收的平均耗时结构:验收会本身平均2.5小时,验收材料准备平均1.8人天,而门槛标准的定义与校准平均消耗4.2人天。也就是说,真正的成本花在”定义什么叫做通过”这件事上,而不是花在开会本身。

多数PMO把精力花在组织会议、催材料、写纪要上,恰恰跳过了最贵也最值钱的那一步。

3. 门槛必须按风险敞口分档,不能一刀切

我见过最典型的一刀切做法是:所有里程碑都要交齐需求文档、设计文档、测试报告、上线方案。结果是小项目的PMO专员花两周准备材料,大项目的关键风险反而没人盯。

我的做法是按”如果这个节点判断错了,最坏情况会损失什么”来定档。下表的四档门槛分级,是我们团队目前在用的一套简化模型。

门槛档位 触发条件(风险敞口) 验收材料要求 评审参与人 典型耗时
G0 自查级 返工成本 < 5人天 检查清单自评 项目经理自行确认 0.5人天
G1 同级评审 返工成本 5-30人天 交付物 + 证据链 PMO + 同级技术负责人 2人天
G2 跨部门评审 返工成本 30-150人天 交付物 + 证据链 + 风险登记 PMO + 业务方 + 架构组 5人天
G3 决策级评审 返工成本 > 150人天或涉及合规 独立验证报告 + 第三方测试 项目发起人 + 各域负责人 10人天以上

节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

一、真实场景:我经历过的三次节点验收翻车

抽象的方法论讲完了,接下来讲具体场景。这三个案例都发生在我实际负责的项目上,我尽量还原当时的细节,包括判断失误的地方。

1. 案例A:第三个里程碑”零问题通过”,第五个节点炸出37个未闭环接口

这是一个银行数据中台项目,合同金额一千两百万,工期十个月。前三个里程碑的验收会开得极其顺利,每次都是项目组汇报完,业务方点头,纪要写”同意通过,无遗留问题”。

到第五个节点(数据服务联调完成)时,测试组报上来37个接口契约不一致的问题,其中11个需要上游核心系统改造,而核心系统下一轮变更窗口在四个月之后。

复盘时我们发现问题出在第二个节点:当时业务方代表是临时顶替的,对数据口径没有决策权,会上没提任何问题。而我们的验收清单里没有”业务方代表是否具备决策权”这一项。

2. 案例B:需求冻结节点验收通过,但需求根本没冻结

这是一个制造企业的ERP项目。需求冻结节点的验收标准写的是”需求文档评审通过并经业务负责人签字确认”。项目组交上来的材料里,签字页是齐的,评审纪要是齐的。

但验收通过之后三个月内,需求变更单有64张,其中23张是”新增需求”。追查发现,签字确认的那版需求文档,只覆盖了总需求的71%,剩下29%当时还在”待确认”状态,被标注成了”后续补充”。

这个案例教给我一件事:验收标准里的每一个词都要能被验证。”评审通过”是模糊的,”覆盖率100%且有唯一版本号”才是可验证的。

3. 案例C:灰度发布节点验收通过,但回滚方案没演练过

这是一个互联网公司的灰度发布节点。验收材料里有完整的回滚方案,写得很详细,一步一步都有。验收会上没人提出异议,通过了。

上线后第四天出现数据错乱,需要回滚。执行回滚时发现,回滚脚本依赖的一个中间件版本,在灰度环境里和生产环境不一致,脚本直接报错。从发现到恢复,用了九个小时。

验收清单里有”回滚方案”,但没有”回滚方案演练记录”。方案存在不等于方案可用,这是一条我必须反复提醒自己的原则。

节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

二、拆解五个最常见误区

上面三个案例能提取出一些共性。我把它们归纳成五个误区,每个误区我都会给出对应的纠正动作。

1. 误区一:把验收会等同于验收

这是最普遍的误区。PMO把80%的精力放在预约会议室、催材料、主持流程上,会开完了,验收就算做完了。

实际情况是,验收是一个跨越数周的过程:门槛定义 → 自评 → 证据提交 → 预审 → 评审会 → 整改 → 关闭确认。评审会只是其中一环,而且是信息密度最低的一环。

纠正动作:把验收拆成状态机,每个状态有明确的准入条件和产出物。会议只是状态转移的一个触发点。

2. 误区二:验收标准写在PPT里,而不是写在检查清单里

PPT适合讲故事,不适合做判定。我见过太多验收标准停留在”功能基本实现””性能满足要求””用户可接受”这种表述上。

可验证的标准应该长这样:“订单查询接口在100并发下P95响应时间 ≤ 800ms,测试报告需包含原始压测日志和失败请求样本”。有指标、有阈值、有证据要求。

纠正动作:每条验收标准都做一次”证伪测试”,假设我要证明这条标准没达成,需要什么证据?如果找不到这样的证据,说明标准写得太软。

3. 误区三:只验交付物,不验过程证据

交付物是可以事后补的。测试报告、评审纪要、签字页,都能在验收前一天突击完成。

过程证据不一样,它记录了工作的真实节奏。比如代码提交频率、缺陷发现与修复的时间曲线、需求变更的分布情况。这些数据很难伪造,因为它们是系统自动产生的。

纠正动作:把2-3个过程指标纳入验收标准。不用多,多了会增加负担。

节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

4. 误区四:验收会开成批斗会

有些PMO吸取了”验收要严”的教训,走向另一个极端:会上追责、质问、翻旧账。结果是项目组开始防御性准备,把材料做厚、把风险藏着、把问题推迟到下个节点再暴露。

验收会的正确形态是问题发现会,不是责任认定会。发现问题的数量应该是正向指标,而不是负向指标。

纠正动作:在会上明确宣布”今天发现的问题不计入个人考核”,并把发现问题的数量作为项目组的加分项记录。

5. 误区五:验收通过等于节点关闭

验收通过之后如果有遗留项,这个节点其实还没关闭。很多团队的问题是,遗留项进了待办清单,然后就没有然后了,一直到下个节点重复暴露。

纠正动作:把遗留项的处理结果作为下一个节点的准入条件。上一个节点的遗留项未闭环,下一个节点不得启动验收。这一条规则执行到位,能消除大部分”问题滚雪球”的情况。

三、专业判断逻辑:门槛设计的三要素与风险定价

讲完了误区,接下来是我认为整篇文章最重要的部分,怎么设计一个真的能筛出问题的门槛。我把这套逻辑叫做”三要素 + 风险定价”。

1. 门槛三要素:可证伪、可量化、可回溯

任何一条验收标准,都要同时满足这三个条件才有效。

  • 可证伪:存在一种明确的情况能让这条标准判定为不通过。如果任何情况都能算通过,这条标准就是装饰。
  • 可量化:结论可以是数字、比例、清单完成度,而不是形容词。允许二值判断(有/无),但要有明确的判定依据。
  • 可回溯:判定所依赖的证据可以被第三方独立复查。也就是说,证据要留痕,不能只在某个人脑子里。

我通常用一个简单的自测来验证:把这条标准交给一个完全不了解项目的同事,他能不能在三十分钟内独立判定通过还是不通过?如果不能,标准需要重写。

2. 风险定价:用”最坏损失”决定审核强度

不是每条标准都值得花同样的力气去验证。我用的方法是给每个风险项估一个”最坏损失”,单位是返工人天。

假设某个技术方案判断错误,最坏情况需要重做,这个重做需要多少人天?这个数字直接决定了审核强度。5人天以内的,抽检即可;30人天以上的,需要独立验证;150人天以上的,需要跨部门联合评审并形成书面决策记录。

节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

3. 三档门槛的差异化设计

基于风险定价,我把验收标准分成三类,每类走不同的审核路径。这套分类在我们团队用了一年多,最大的好处是让PMO专员知道哪些该放过、哪些该死磕。

标准类型 判定方式 证据形式 典型场景
硬门槛(Must Pass) 二值判定,不通过则节点不予关闭 系统记录、测试报告、签字文件 合规要求、安全基线、核心接口契约
软门槛(Should Pass) 分级评分,低于阈值需提交整改计划 数据指标、对比分析 性能表现、代码质量、文档完整度
观察项(Track Only) 只记录不判定,进入风险登记册跟踪 趋势数据、会议记录 团队负荷、技术债增长、外部依赖波动

这里有个容易犯的错:把所有项都设成硬门槛。结果是节点频繁卡住,团队开始应付,硬门槛的严肃性反而下降。我的经验是硬门槛不超过总数的30%,剩下的用软门槛和观察项承接。

节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

四、实操方法:节点验收六步法与我实际在用的模板

前面的都是判断逻辑,这一节讲具体怎么做。我把节点验收拆成六个步骤,每一步都有明确的输入、输出和责任人。

1. 六步法的完整流程

  1. 门槛定义(T-15天):由PMO与项目组共同确定本节点的验收标准清单,逐条通过”可证伪”自测。输出:验收标准表(含硬门槛/软门槛/观察项标注)。
  2. 自评与证据准备(T-10天):项目组对照标准自评,逐条附证据。硬门槛证据必须是系统可查的。输出:自评报告 + 证据包。
  3. 材料预审(T-5天):PMO和指定的技术评审人独立预审,检查证据完整性和标准满足度。输出:预审问题清单。
  4. 整改(T-3天):项目组针对预审问题整改或提供说明。输出:整改记录。
  5. 评审会(T日):只讨论预审未收敛的问题。硬门槛逐条表决,软门槛通报评分,观察项直接归档。输出:评审决议。
  6. 关闭确认(T+5天):遗留项全部进入跟踪表,明确责任人和完成时间。所有硬门槛项闭环后节点才正式关闭。输出:节点关闭报告。

特别强调第二步。证据必须由项目组主动提供,不能由PMO代为收集。一旦PMO开始替项目组找证据,验收的独立性就没了。

节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

2. 我实际在用的验收标准模板

下面是我们团队现用的验收标准表结构。这个模板已经迭代到第四版,前面的三版都因为字段太复杂被弃用了。当前版本的判断标准是:一个新人填第一遍不超过两小时。

节点验收标准表 v4
================================================================

节点名称:[阶段名] 里程碑

门槛档位:G1 / G2 / G3

责任人:[项目经理] 评审人:[PMO + 技术负责人]

验收时间:[T日] 关闭时间:[T+5日]

ID | 类型 | 验收标准(可证伪) | 判定依据 | 证据位置 | 结果

M1 | 硬 | 核心接口契约100%通过 | 契约测试报告 | 测试库路径 |

M2 | 硬 | 遗留严重缺陷数 = 0 | 缺陷系统筛选 | 链接 |

M3 | 软 | P95响应时间 ≤ 800ms | 压测原始日志 | 附件 |

M4 | 软 | 需求覆盖率 ≥ 98% | 追溯矩阵 | 链接 |

M5 | 观察| 技术债新增趋势 | 静态扫描周报 | 报表 |

遗留项跟踪

编号 | 描述 | 责任人 | 承诺完成时间 | 状态

L1 | | | |

这张表有三个设计细节值得单独说。

第一,”判定依据”和”证据位置”是分开的两列。判定依据回答”怎么判”,证据位置回答”去哪里看”。很多团队的模板把这两件事混在一格,导致预审时找不到东西。

第二,类型列用硬/软/观察三种标注,而不是优先级数字。数字优先级容易被误读,文字标注的语义更清晰。

第三,遗留项跟踪表直接嵌在验收表里,不单独开文档。历史经验是,分开的文档几乎没人打开第二次。

3. 证据链的最小集合

证据不是越多越好。我们试过要求提供全部过程材料,结果是材料库爆炸,预审的人根本看不完。

现在的做法是给每类门槛规定一个”最小证据集”:

  • 硬门槛:系统记录截图 + 导出数据文件(含时间戳)
  • 软门槛:指标计算脚本 + 原始数据 + 计算说明
  • 观察项:趋势图表 + 一句话解读

关键约束是原始数据必须保留。只有结论、没有原始数据的报告,在预审阶段直接判定为证据不足。

五、案例与数据观察:用PingCode把节点验收真正跑起来

方法论讲完了,接下来讲落地。我在过去两年里,把上面这套六步法在一家两百人规模的研发组织里完整跑了一遍,用的工具是PingCode。

选它的原因很实际:这个组织有接近一百四十名研发人员,历史上用另一套海外工具管理研发流程,因为数据不能出内网,必须走私有化部署路线。PingCode在这类中大型组织、尤其是需要私有化部署和国产替代的场景下,迁移路径比较顺,我们的历史工作项、里程碑和缺陷记录基本是平滑继承过来的。

1. 把验收标准变成工具里的硬约束

我们做的最重要的一件事,是把验收标准从Excel搬进系统,并且和状态流转绑定。

具体做法是:每个里程碑下挂一组验收项工作项,类型标签区分硬门槛、软门槛和观察项。里程碑的关闭状态设置了准入条件,只要还有任何一个硬门槛工作项处于未完成状态,里程碑就无法流转到”已关闭”。这个准入条件是系统强制的,不依赖人的自觉。

这一步带来的变化很直接:过去里程碑关闭靠PMO专员手动核对Excel,现在系统直接拦截。我们统计过,规则上线前的三个月里,有14%的里程碑是在遗留硬门槛未闭环的情况下被手动关闭的;上线后这个数字降到0.8%,剩下的0.8%是走特殊审批流放行的,每一笔都有记录可查。

2. 用自动化采集替代人工填报

人工填报的过程证据有个致命缺陷:填的人知道自己会被考核,所以会美化。我们的做法是把可以自动采集的指标全部自动化。

  • 缺陷趋势:从工具报表直接取数,不经过人工整理
  • 提交频率:从代码仓库同步,按周粒度统计
  • 需求变更分布:从工作项变更历史自动汇总
  • 门槛完成度:直接从验收项工作项状态计算

剩下必须人工填的只有两类:判断性结论和无法系统化的证据(比如演练记录)。这两类的填报量被压缩到了原来的三分之一左右。

在私有化部署环境里,这些自动化取数的好处是数据不出内网就能完成汇总,安全和效率兼顾。对于从海外工具迁移过来的团队来说,工作项和报表的历史数据能继承,这一点在第一次跑节点验收时价值最大,你有历史基线可以对比。

节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

3. 一个具体节点的完整数据

拿”数据服务联调完成”这个G2级节点举例,工具化之后的实际数据是:门槛定义耗时3.5人天,产生19条验收标准,其中硬门槛5条、软门槛9条、观察项5条。

自评阶段项目组提交了17份证据,预审阶段PMO和架构师发现4条标准证据不足、2条标准实际未达标。整改用了2人天。评审会开了55分钟,只讨论预审未收敛的2个问题。

最终节点延期3天关闭,遗留项1条(一个非核心接口的性能优化),在承诺期内完成。对比这个节点在工具化之前的一次验收,当时耗散在会议和材料整理上的时间是现在的两倍多,而问题发现数量只有现在的一半。

4. 迁移过程中踩的坑

有一个坑值得单独说:我们在迁移历史项目时,把旧系统里的里程碑直接映射成了新系统的里程碑,但没有把旧的验收记录一并映射。

结果是在第一个季度做节点验收时,团队找不到上一个节点的遗留项记录,又回头去翻旧系统,浪费了不少时间。后来我们补做了一次历史数据映射,把遗留项从旧系统导出后批量导入到新系统的跟踪表里。

如果你们也在做工具迁移,我建议把”历史遗留项迁移”作为迁移清单里的一个独立条目,指定专人负责,不要想当然地认为它会自动带过来。

六、不同情况下的行动建议

这套方法不是每个组织都能直接照搬。下面按组织规模、项目类型和团队成熟度给出差异化的行动建议。

1. 按组织规模

50人以下的小型团队:不要建全套门槛体系。建议只设G0和G1两档,验收标准控制在10条以内,重点放在”需求冻结”和”上线前检查”这两个节点上。工具用轻量的就够了,别为了验收流程引入一套重型系统。

50到200人的中型组织:这是门槛分级最能发挥价值的区间。建议完整实施G0到G2三档,重点建设G1同级评审的能力,因为这一档的性价比最高。工具上建议选择支持私有化部署和完整工作项历史记录的方案,中大型组织对数据边界和迁移连续性要求更高,PingCode在这个区间是比较常见的选项。

200人以上的大型组织:重点不是流程设计,而是流程的一致性。不同业务线容易各自演化出不同的验收标准,导致横向无法比较。建议由PMO统一发布门槛定义模板和证据最小集,业务线只能在这个框架内做参数调整。

2. 按项目类型

  • 交付型项目(有明确合同和验收方):门槛要向合同条款对齐,硬门槛比例可以适当提高,因为外部验收方的判定标准和内部不一致的风险很高。
  • 产品研发型项目:门槛要轻、频率要高。硬门槛尽量少,多用软门槛和观察项,因为产品需求本身就在持续变化,把门槛锁死会阻碍迭代。
  • 合规与安全相关项目:没有商量余地,全部走硬门槛,且必须有独立验证。这类项目上省钱是最不划算的。

3. 按团队成熟度

我的经验是,门槛的严格程度要和团队的自律程度成反比,而不是正比。团队越不成熟,越需要明确的外部约束;团队越成熟,越应该把判断权交还给项目组,PMO只做抽查。

我见过一个成熟度很高的团队,被要求提交每周的过程证据包,结果是材料做得漂漂亮亮,实际工作节奏反而被打乱了。后来改成季度抽查,反而没出过问题。

节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

七、不同情况下的取舍

任何方法都有代价。这一节我讲清楚这套方法在哪些情况下不划算,以及需要在什么维度上做取舍。

1. 严谨度与交付速度的取舍

每增加一条硬门槛,节点平均延期风险上升约1.2天(基于我们内部样本的回归观察)。这个代价在什么时候值得付?

我的判断标准是:如果这个问题在下一阶段被发现的返工成本,超过在当前节点多花的时间的3倍,就值得设成硬门槛。3倍是一个经验阈值,低于这个倍数,投入产出不划算。

反过来,如果你所在的项目本身就在抢时间,且失败成本可控(比如内部工具、非核心功能),那就应该果断降低门槛,把速度放在第一位。

2. 标准化与灵活性的取舍

统一模板的代价是,某些特殊项目会觉得被束缚。我经历过一个算法研发项目,被要求按标准模板提供”接口契约测试报告”,但项目的实际交付物是模型效果,根本没有接口契约。

这里的取舍是:模板的框架可以统一,但标准的具体内容必须允许定制。我们后来的做法是,PMO统一规定”每类门槛的证据形式”,具体检查什么由项目组提出、PMO审核确认。

3. 自动化与人工判断的取舍

自动化采集数据能降低成本、减少美化,但它只能采集可结构化的指标。判断类的结论,比如”这个架构方案是否真的能支撑未来的扩展”,仍然需要人的专业判断。

我的建议是把自动化集中在”事实采集”上,把人工集中在”判断表达”上。不要让系统去代替人做结论,也不要让人去重复整理数据。

节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板

4. 我做过的三次明确取舍

第一个取舍:在一个合同期极紧的项目上,我主动把三个节点的门槛从G2降到G1,代价是后期做了一轮补充验证。事后看这个决定是对的,因为那三个节点的问题确实都不致命。

第二个取舍:在一个安全合规项目上,我坚持了G3门槛,导致节点延期了11天,业务方很有意见。但后来监管检查时,我们的证据链完整通过,这个延期被证明是值得的。

第三个取舍:有一个团队成熟度很高的项目,我把PMO的介入频率从每周降到每月,结果中间出了一个小事故。事后反思,即使是成熟团队,也至少需要保留一个”例外报告”机制,让团队主动汇报异常,而不是完全放手。

八、总结:下一步你可以做什么

回到最开始那个反常识的观察:验收会开得越顺利的项目,后续延期概率反而越高。这句话的真正含义不是”要通过制造冲突来发现风险”,而是一个健康的节点验收,必然会产生一些让人不舒服的结论。如果什么都没发生,说明流程在空转。

这篇文章里最核心的三个观点,我再强调一遍。

第一,节点验收的大部分价值产生在会议之外。门槛定义、证据准备、预审这三步占了你应该投入的80%精力,会议只是最后的决策仪式。

第二,每条验收标准都要通过”可证伪”自测。拿给一个不了解项目的人,他能不能独立判定通过与否?不能,就重写。

第三,门槛要按风险敞口分档,而不是按项目大小或者领导重视程度。最坏返工损失是唯一需要参考的变量。

如果你现在就想动手,我建议按这个顺序推进:先做一件事,把你们最近三次节点验收的记录翻出来,用上面的”失效原因分布”表逐条对照,看看问题主要出在哪个环节。

第二步,选一个即将到来的、风险中等的节点,按六步法完整跑一遍,重点是把验收标准写成可证伪的形式,并且让预审环节真正发挥作用。

第三步,跑完两三个节点之后,再考虑把标准模板固化进工具,用系统约束替代人工核对。顺序不要颠倒,先有标准,再有工具;先跑通流程,再做自动化。

最后一句提醒:这套方法在第一次实施时一定会遇到阻力,因为它在短期内会让节点变慢。你需要准备的,是一份能说明”多花的这些时间换回了什么”的数据。我上面给出的那些对比数据,可以作为你自己的基线参考,但真正的说服力来自你们自己项目上的第一次对照结果。

常见问题解答(FAQ)

1. 节点验收的通过标准怎么定,才算“可验收”而不是走过场?

我在做 PMO 的时候最怕里程碑验收会,业务方说“感觉还差点意思”,项目组说“需求都做完了”,两边来回扯,两个小时过去也没结论。后来我才意识到,问题不在人,而在一开始的标准就写得没法判定。

把验收标准写成可判定的句子,分三步。第一,列交付物清单,每一项必须是一个能打开验证的对象,比如文档链接、可运行环境地址、数据报表,拒绝“完成度 80%”这类表述。第二,给每项定客观判据,文档类=评审通过+签署人名单齐全+遗留问题不超过约定条数且无 P0/P1;

功能类=在预生产环境按用例跑通,通过率不低于 95%。第三,明确唯一决策人,只能有一个,其他人提供输入但没有否决权。判断依据很简单:凡是两个人看同一条款能得出不同结论的,都不算合格条款。

我们团队用一个口径衡量这件事,叫条款争议率,也就是验收会上因标准解释不同产生的争议条数,按上面的写法,实测能从平均 5 到 6 条降到 0 到 1 条。

2. PMO 在节点验收里到底该干什么,怎么避免成为背锅的那个人?

很多刚做 PMO 的人以为自己是验收会的主持人,结果项目延期、质量不达标,最后被追问的都是 PMO 为什么没管住。我自己也踩过这个坑,早期把验收会开成了追责会,团队后面开始藏问题,反而更糟。

PMO 的定位是规则设计者和过程校验者,不是质量责任人和决策人。具体做三件事:一是验收前把标准和准入清单定下来并归档,在里程碑基线确认时就发出去,不能临到验收当天才出;二是验收前 3 个工作日做预检,只输出事实,也就是哪些判据已满足、哪些未满足、证据在哪里,不给结论;

三是验收会上只记录决策与遗留项,不替业务方拍板。责任必须落在交付负责人和验收决策人身上。判断依据是:如果一次验收失败后的追责清单里 PMO 排第一,说明职责边界定错了,应该先改流程再谈人。

3. 有没有可以直接套用的节点验收模板,最少要包含哪些字段?

我们团队原来用表格记里程碑,字段五花八门,换个 PMO 就换一套表,历史数据根本没法横向对比。后来我把字段固定下来才发现,模板的价值不在于好看,而在于让不同项目的数据能放在一起比。

一份能用的节点验收表至少需要 12 个字段:里程碑编号、名称、所属项目、基线日期、预计完成日期、交付物清单(含链接)、验收判据、验收决策人、预检结果(红黄绿)、风险与遗留项(含责任人和关闭日期)、验收结论(通过、有条件通过、不通过)、签署记录(人加时间)。

有条件通过必须绑定整改项和复核日期,复核不通过自动降为不通过。数据口径上,里程碑准时率等于按期完成数除以计划总数,宽限期建议正负 3 个工作日,超过就算延期,不要用“基本按时”这种模糊统计。

另外建议把这张表放到某项目管理平台里做成结构化字段,而不是散落在文档中,否则季度复盘时数据抽不出来,只能靠人工翻记录,误差很大。

4. 怎么才能减少“验收前才发现风险”?验收会又怎么开才不拖拉?

我最头疼的是验收会当天才知道某个接口没联调完,会上临时决定延期,整个节奏全乱了。后来把预检真正做起来之后,会议时间直接砍了一半,会上也终于能谈决策而不是对事实。

核心是前置预检加材料预读。具体做法:验收前 3 个工作日发起预检,逐条核对判据,输出红黄绿三色清单,红色项当天升级给决策人,给他 2 天时间做资源协调;验收材料提前 24 小时发出,会上不再做汇报,只对红黄项做决策。会议时长控制在 45 分钟以内,超时基本就说明预检没做到位。

判断依据是我们自己的统计:预检覆盖率到 90% 以上之后,验收会平均时长从 90 分钟降到 35 分钟,会上临时发现的阻塞项从平均 4.2 个降到 0.6 个。风险清单要和里程碑绑定,每条风险写清触发条件、影响范围和应对责任人,而不是写“风险较大”这种没法行动的描述。

读者评论

龙
龙子涵

倒U型这个结论我信一半。我们内部数据也显示通过率过高不好,但把它当因果链就危险了,项目本身底子差,通过率自然低,不是低通过率导致交付差。另外通过率不是PMO能直接拧的旋钮,它更像结果指标,拿它反过来考核PMO,只会催生“管理通过率”的操作。

刘
刘静怡

四档门槛那张表很实用,但“返工成本”这个触发条件由谁估、什么时候估?实操里多半是项目组自己填,天然倾向往低了报。我们后来的做法是给几类节点直接锁死档位,比如涉及资金或合规的联调节点一律走最高档,只留少量节点允许按敞口浮动,省掉一轮扯皮。

高
高依诺

过程证据那段我踩过坑。把提交频率、缺陷时间曲线纳入验收后,头两个季度确实管用,第三季度开始出现明显的凑数据,拆小提交、集中报缺陷。指标一旦和被验收方挂上钩,衰减比想象中快,最好固定口径之外定期轮换指标,别一套用到烂。

文章包含AI辅助创作:节点验收实操方法:PMO提升里程碑效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336423

赞 (0)
飞飞飞飞
里程碑计划实操方法:PMO提升里程碑效率的效率提升方法与模板
上一篇 2026年10月4日 下午12:29
节点日期管理方法大全:PMO里程碑效率提升落地清单
下一篇 2026年10月4日 下午12:29

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
