2023 年我接手一个 380 人规模研发组织的交付体系诊断,翻完 62 个在跑项目的里程碑清单后,发现一个刺眼的事实:其中 57 个项目的里程碑写法是”日期 + 名词”,例如”3 月 15 日 需求完成””6 月 30 日 上线””9 月 10 日 验收”。这些里程碑在项目管理平台里排得整整齐齐,甘特图也漂亮,但当我随机抽 8 个项目问项目经理同一个问题,”这个里程碑不通过的具体条件是什么”,只有 1 个人能当场答出来。
剩下的回答基本是”一般不会不通过””上面催得紧,先过再说”。
这就是里程碑在大多数组织里的真实状态:它是一个汇报格式,不是一个管理工具。它承担的功能是”向上证明我们在推进”,而不是”向内判断该不该继续投入”。这篇文章不讲里程碑的定义,那些内容到处都是;我讲的是我在三个不同规模的组织里实际改过、踩过、复盘过的落地方法,以及那些反复出现、几乎每个项目经理都会掉进去的坑。
一、先给结论:里程碑是决策关口,不是时间刻度
1. 里程碑的本质是”要不要继续投钱”的判断点
如果你只能从这篇文章里带走一句话,我希望是这句:里程碑的价值不在于它标记了一个日期,而在于它提供了一个可以喊停的位置。一个不能被否决的里程碑,本质上是日程表上的装饰。
我见过太多项目把里程碑当成”进度百分比的可视化锚点”。这种做法在项目顺利时看不出问题,一旦出现偏差就会暴露致命缺陷:因为里程碑没有否决权,团队只能在”已经过了里程碑”的心理前提下继续往前推,沉没成本一层层叠上去,等到问题无法掩盖时,损失已经放大三到五倍。
把里程碑当成决策关口,意味着它必须同时满足三个条件,缺一不可:
- 可验证的交付物:一个可以当场打开、当场演示、当场跑通的东西,而不是一份 PPT 或一句”已完成”。
- 明确的验收人:有名有姓的一个人或一个角色,而不是”相关方”或”业务部门”。
- 明确的拒绝条件:什么情况下这个里程碑不通过,以及不通过之后会发生什么。
2. 用四个问题快速检验里程碑是否合格
我在做体系诊断时不会去看里程碑清单的格式,而是直接问四个问题。四个都能答上来的里程碑,通常是真的在起作用;答不上两个以上的,基本可以判定为装饰品。
| 检验问题 | 合格答案的样子 | 不合格答案的样子 |
|---|---|---|
| 谁签字? | 具名的验收责任人,且此人有权否决 | “业务方””大家一起看” |
| 拿什么签? | 可运行的产物、可访问的环境、可核对的数据 | 汇报文档、截图、口头确认 |
| 什么情况下不签? | 3-5 条可判定的硬性条件 | “质量不达标”这类无法判定的表述 |
| 不签会怎样? | 有明确的资源冻结、范围调整或升级机制 | “再补一补””下周再看” |
3. 一个可以直接复用的里程碑定义模板
下面这个结构是我在多个项目里收敛出来的,用 YAML 写只是为了便于版本管理,实际落地时你可以直接把这些字段建到项目管理平台的自定义字段里。
milestone:
id: M3
name: 支付链路灰度环境全流程贯通
target_date: 2024-06-28
owner: 张某某(支付域技术负责人)
approver: 李某某(业务验收人,有权否决)
deliverables:
灰度环境可完成下单-支付-回调-对账全链路
支付成功率监控看板可访问且数据延迟小于 60 秒
近 7 天灰度交易量不低于 5000 笔
exit_criteria:
全链路端到端成功率 >= 99.5%
严重缺陷(P0/P1)遗留数为 0
对账差异率 回滚演练已完成且有记录
reject_action:
里程碑不通过,冻结 M4 的启动与相关人力投入
48 小时内给出补救计划,重新评审
buffer:
project_buffer_days: 5
注意最后那个 buffer 字段。绝大多数里程碑失败的根源不在执行,而在定义阶段就没有给缓冲留位置,导致任何一点波动都会直接击穿里程碑日期。这一点我在第五节展开。

二、为什么里程碑在真实组织里集体失效
1. 激励错位:达成率被当成考核指标的那一刻,里程碑就死了
我服务过一家做企业软件的公司,他们把”里程碑准时达成率”写进了项目经理的季度考核,权重 25%。第一个季度结束后,达成率从 71% 跳到了 94%。管理层很满意,但我看了三个月的评审记录后发现:同期客户侧的生产事故数量翻了一倍,项目平均延期天数从 9 天涨到了 23 天。
原因不复杂。当”准时通过”成为个人收益函数的一部分,最理性的做法就是把通过标准调低。评审会上不再问”这个交付物能不能支撑下一步”,而是问”这个能不能算通过”。里程碑从纠偏工具变成了表演舞台。
后来我们做了调整:达成率只作为观察指标,不进考核;真正进考核的是”里程碑通过后 30 天内的缺陷回流率”和”下游里程碑的准点率”。这两个指标无法通过放水来改善,反而会惩罚放水行为。调整后两个季度,名义达成率回落到 82%,但客户事故下降了 60%,项目平均延期降到了 11 天。

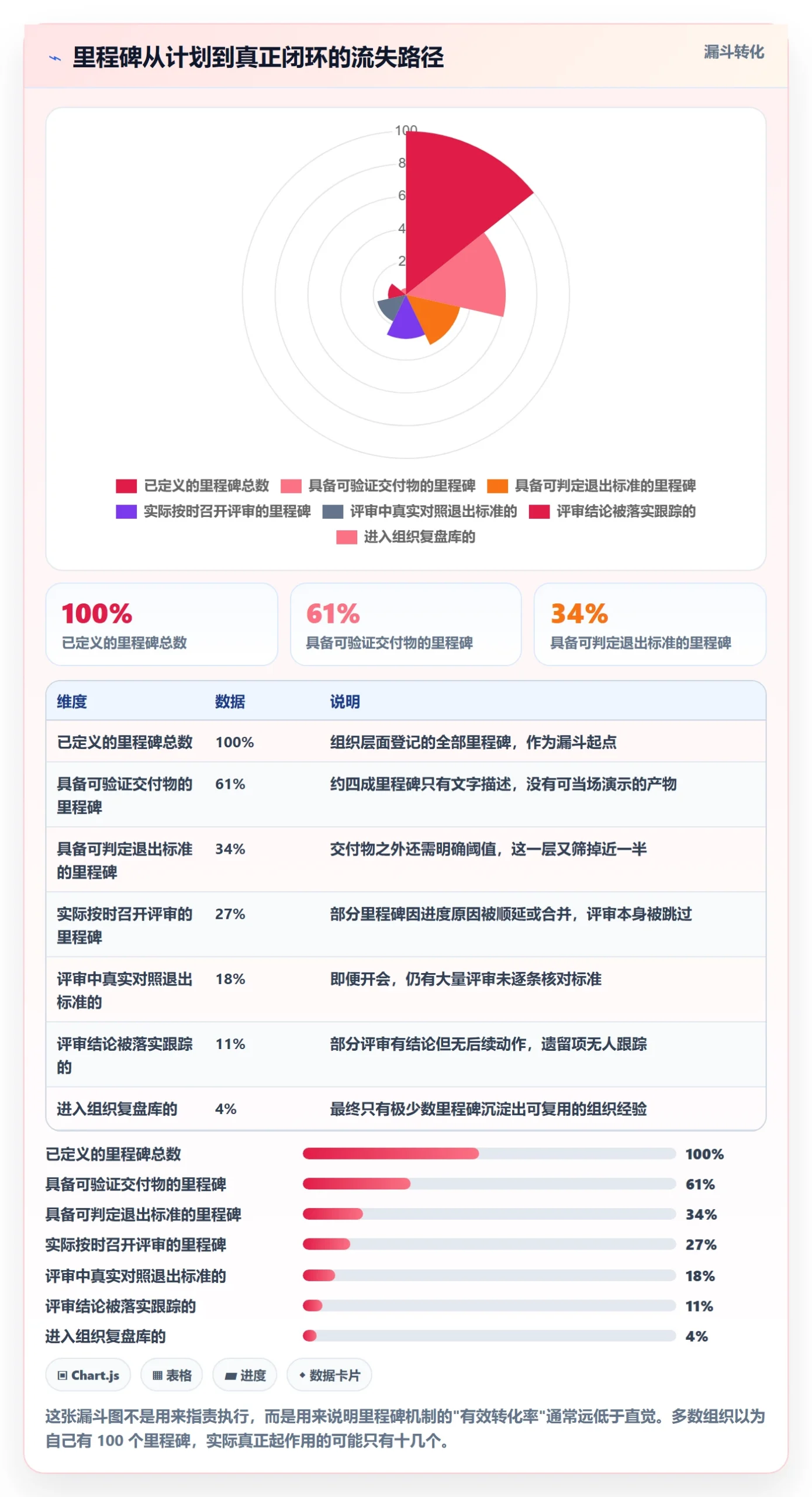

2. 里程碑被当成了汇报格式,而不是决策机制
大部分组织的里程碑评审,本质是一次汇报会。项目经理从头讲到尾,领导听完点头,会议纪要写一句”里程碑通过,继续推进”。整个过程没有任何人拥有说”不”的动机和授权。
我判断一场里程碑评审是否有效,有个很简单的观察点:这场会有没有可能开出”不通过”这个结果?如果连续 20 场评审的结论都是通过,那这个机制已经失效了,无论会议记录写得多规范。
健康的状态不是”经常不通过”,而是”大部分通过,但确实存在不通过的可能,并且团队知道不通过会发生什么”。这需要组织在制度上真的准备好接受”停下来”。
3. 日期倒推代替了依赖倒推
这是我见过最普遍的技术性问题。项目经理拿到一个 9 月 30 日的交付承诺,然后往前切割:9 月 30 日上线,那 8 月 31 日完成测试,7 月 31 日完成开发,6 月 30 日完成设计。这是从交付日期倒推节点,不是从依赖关系推导节点。
这两种做法的差别在于:依赖倒推会先问”测试开始前,哪些东西必须同时具备”,答案可能是”开发完成 + 测试环境就绪 + 测试数据准备完成 + 第三方接口联调通过”,这是一个四条件同时满足的关口。日期倒推只会给你一个孤零零的时间点,任何一个前置条件缺失,这个时间点就毫无意义。

三、我在三个不同规模项目里的实测观察
1. 案例背景:一次持续四个季度的里程碑改造
回到开头提到的那个 380 人研发组织。它当时的状态是:在跑项目 62 个,跨 7 个业务域,使用一套项目管理平台做计划管理,里程碑由各项目经理自行定义。改造前我做的基线测量包含四个指标:里程碑名义达成率、里程碑通过后 30 天缺陷回流率、下游里程碑准点率、平均延期天数。
改造动作只有三条,都不复杂:第一,所有里程碑必须按统一模板重新定义,交付物和退出标准缺一不可;第二,里程碑评审会由业务方主持而非项目经理主持;第三,取消达成率考核,改用下游准点率。

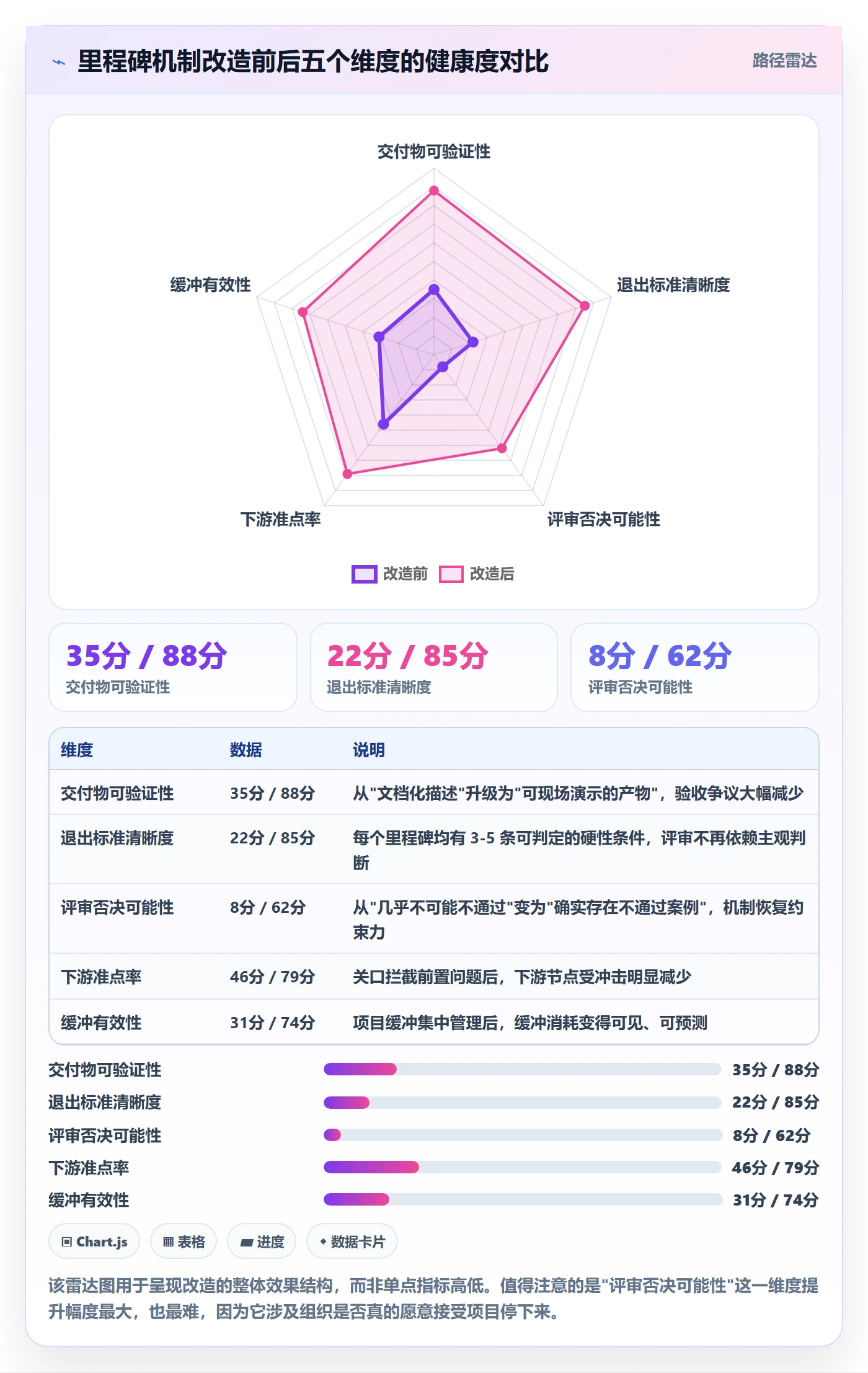

下面这张雷达图是改造前后 4 个季度的对比。我把五个维度都做了归一化处理,数值越靠外表示越健康。

2. 四个季度的量化结果
改造持续了四个季度,中间经历过一次明显回撤。第三季度时,有两个重点项目在里程碑评审中被判定不通过,导致交付延期约三周,业务方施加了很大压力,一度要求恢复原来的做法。我们顶住了,但做了一件事:把这两个案例的完整决策过程整理成内部分享,重点讲”如果当时放行,延期会是多少天”。后来的估算显示,放行的话延期会在 9 到 12 周之间。
| 观察指标 | 改造前基线 | 第四季度 | 变化 |
|---|---|---|---|
| 里程碑名义达成率 | 94% | 82% | 下降 12 个百分点(预期内) |
| 里程碑通过后 30 天缺陷回流率 | 31% | 12% | 下降 19 个百分点 |
| 下游里程碑准点率 | 46% | 79% | 提升 33 个百分点 |
| 项目平均延期天数 | 23 天 | 11 天 | 缩短 52% |
| 客户侧生产事故数(季度) | 18 起 | 7 起 | 下降 61% |
| 里程碑评审平均时长 | 78 分钟 | 34 分钟 | 缩短 56% |
有两行数据我认为特别值得注意。第一行是名义达成率下降,这在改造初期几乎必然发生,管理层必须有心理准备,否则改造会在第三个月被叫停。最后一行是评审时长缩短,原因是退出标准明确之后,评审不再需要反复讨论”算不算完成”,直接逐条对照即可。

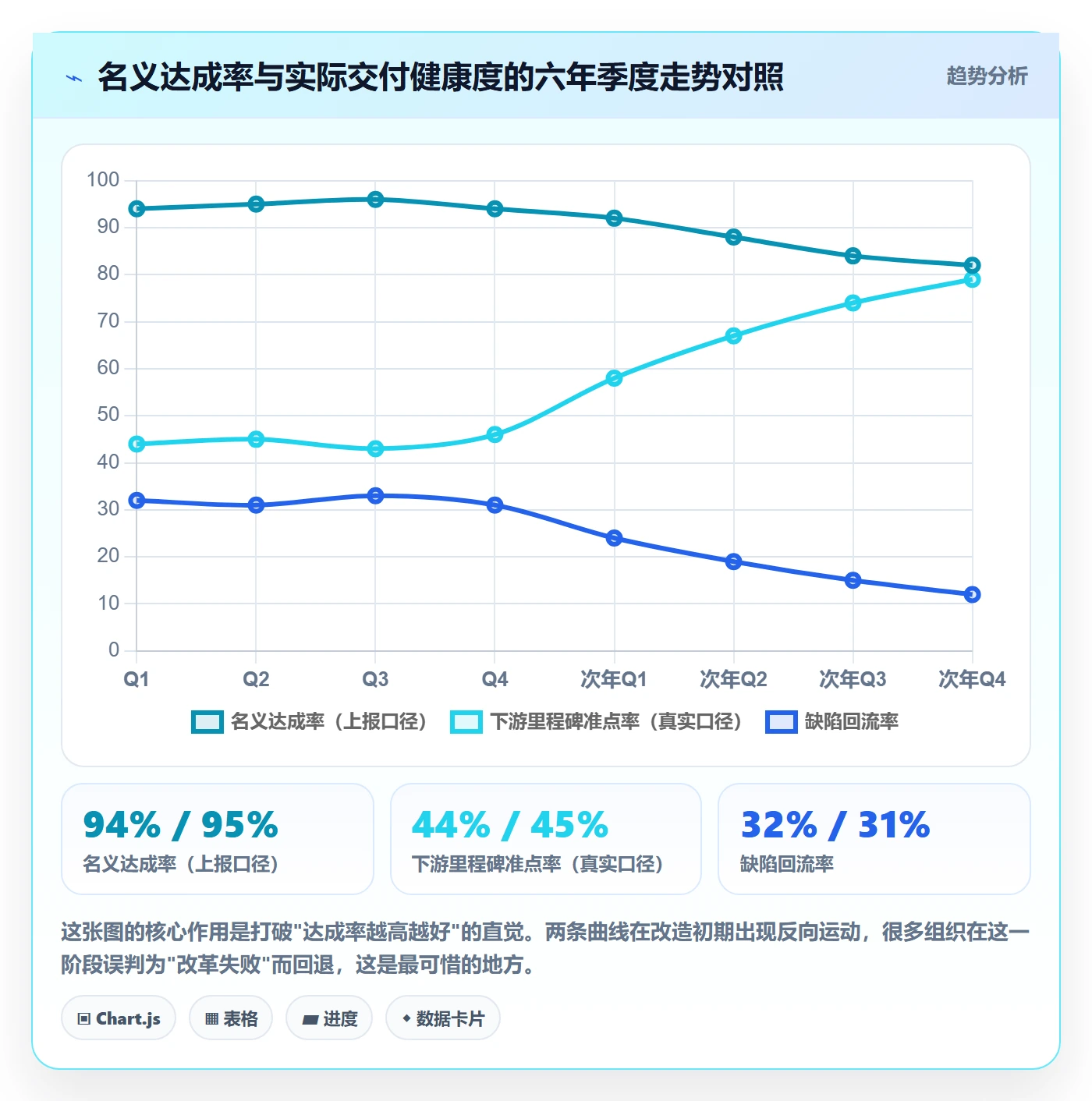

3. 一个反常识的观察:达成率超过 95% 通常是危险信号
我在四个不同组织里都观察到同一个现象:当某个团队的里程碑名义达成率长期高于 95%,几乎可以确定它的里程碑标准已经被稀释了。因为真实项目中一定存在技术不确定性、需求波动和人力变化,这些因素不可能不产生偏差。达成率异常高,只说明偏差被隐藏了,而不是不存在。
反过来,一个健康的团队名义达成率通常在 75% 到 88% 之间。低于 75% 说明计划质量或资源投入有问题;高于 90% 就该去检查里程碑定义是不是太松了。

四、拆解七个最常见的里程碑误区
1. 误区一:把里程碑等同于交付日期
交付日期是一个约束,里程碑是一个判断点。它们可能落在同一天,但承担的职能完全不同。把两者混为一谈的直接后果是:团队只对日期负责,不对状态负责。只要日期到了就宣布通过,没有人去核实支撑这个日期的实质条件是否成立。
我在做评审时有个习惯动作:先问”如果今天这个里程碑的日期往后推两周,你的交付物会有什么变化?”如果答案是”没变化”,那这个里程碑其实已经完成了,日期是虚的。如果答案是”能补上很多东西”,那说明当前状态根本不达标,日期到了也没用。
2. 误区二:里程碑名称用名词而非动词 + 产物
“需求阶段””设计阶段””测试阶段”,这类名称是阶段性标签,不是里程碑。里程碑的命名应该描述一个状态切换,格式是”动词 + 可验证产物”。对比一下:
| 不合格命名 | 合格命名 | 差别 |
|---|---|---|
| 需求阶段 | 核心场景需求通过业务方逐条确认 | 前者无法判断何时结束,后者有明确确认动作 |
| 开发完成 | 全部 P0 功能在测试环境可端到端跑通 | 前者依赖主观判断,后者有环境和范围约束 |
| 测试阶段 | P0/P1 缺陷清零且回归通过率达标 | 前者是时间段,后者是状态判定 |
| 上线 | 生产环境全量发布并完成 24 小时稳定性观察 | 前者是动作,后者包含观察窗口 |
这个改动看起来很小,但我在实际推行时发现它的杠杆效应很大。命名一旦从名词改成”动词 + 产物”,定义退出标准就变得顺手了,因为”产物”这个词天然要求你去想”怎么验证它”。

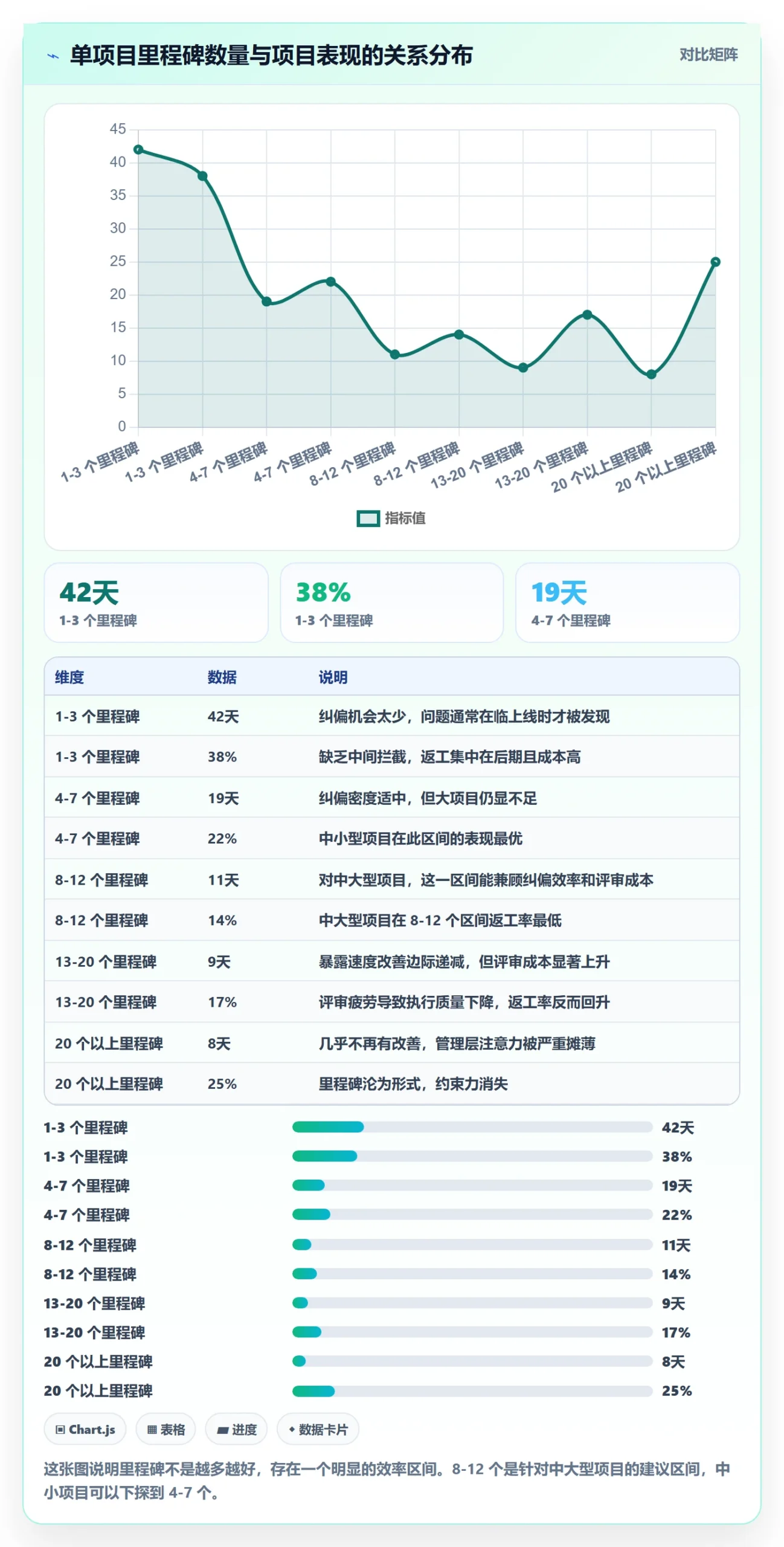

3. 误区三:里程碑数量失控或过少
两个极端都会出问题。数量过多,比如一个 6 个月项目塞了 40 个里程碑,结果是每个里程碑都变成走过场,评审密度高到没人认真对待。数量过少,比如只有”启动”和”上线”两个,中间没有任何纠偏机会,问题只能在最后爆发。
我的经验基准是这样的:单个项目 6 到 12 个关键里程碑,单个季度组织层面 5 到 7 个需要高层参与的决策关口。超过这个数量,就要区分”关键里程碑”和”团队内部检查点”,后者不需要跨部门评审,团队自己对照即可,不必占用管理层注意力。

4. 误区四:把安全时间藏在每个任务里
这是关键链法反复强调的问题,但我在实践中发现绝大多数团队仍然在犯。每个任务估算时都偷偷加了 20% 到 50% 的安全时间,理由是”总得留点余量”。结果是所有任务的安全时间被分散埋藏,彼此不共享,任何一个任务提前完成,它的余量也不能被其他任务使用。
更糟的是,根据学生综合征的规律,分散的安全时间几乎总会被消耗掉,而一旦某个任务真的超期,它的安全时间已经用完了,只能直接冲击里程碑。
正确做法是把各任务的安全时间抽出来集中管理。我的经验参数是:从任务级估算中抽掉约 50% 的显性缓冲,汇总后保留其中约一半作为项目缓冲放在里程碑之前。比如原本 10 个任务各藏 4 天缓冲共 40 天,抽掉后保留 20 天作为项目缓冲,另外 20 天作为组织层面的缓冲区。这样缓冲变得可见、可调度、可预警。

5. 误区五:里程碑评审由项目经理主持
主持人的选择看似是流程细节,实际决定了评审的性质。项目经理主持,讨论自然会围绕”我们已经做了哪些工作”展开,因为那是最安全的话题。业务方主持,问题会自然转向”这个东西能不能用”。
我在改造时坚持的一条规则是:里程碑评审由验收方或独立于交付团队的角色主持,项目经理只负责陈述事实和回答问题。这条规则推行时的阻力最大,很多项目经理认为这是在削弱自己的权威。实际效果恰恰相反,当项目经理不再需要为”通过”负责时,他们反而更愿意主动暴露风险。
6. 误区六:里程碑通过后没有后续跟踪
我在多个组织里看到同一种模式:里程碑评审开完,会议纪要归档,然后所有人转向下一个阶段,没有人回头看”通过时遗留的问题后来解决了没有”。这些遗留问题会在下游某个节点集中爆发,而那时已经很难追溯来源。
我们的做法是在项目管理平台里给每个里程碑建一个”遗留项”清单,任何”有条件通过”的判断都必须落到具体条目上,带责任人和截止时间,并且自动进入下一个里程碑的评审清单。这一条看似繁琐,但它把”有条件通过”从一句含糊的会议结论变成了可追踪的待办。
7. 误区七:把里程碑用于个人考核
这一点前面提过,但值得单独展开,因为它是最容易被忽略、破坏力也最大的误区。里程碑是项目级的控制点,不是个人级的绩效指标。一旦绑定个人考核,团队所有行为都会围绕”如何让自己的里程碑好看”来优化,而项目整体风险会被系统性地隐藏。
如果组织确实需要考核,我的建议是考核团队级的交付结果(如下游准点率、缺陷回流率),让个人的贡献通过团队结果体现,而不是直接把里程碑达成率挂到个人头上。
五、专业判断逻辑:里程碑该怎么设计、评审和缓冲
1. 设计逻辑:从依赖关系出发,而不是从日期出发
我的做法分三步。第一步,列出所有”必须同时成立才能进入下一阶段”的条件集合,这些条件集合就是天然的里程碑候选。第二步,对每个集合,判断它是否值得占用一次跨部门评审,如果答案是不值得,它就是一个团队内部检查点,不是里程碑。第三步,把筛选后的里程碑按依赖顺序串起来,此时日期是推导结果,不是输入。
这个过程看起来慢,但它解决的问题是根本性的。日期倒推的里程碑一旦确立,后续所有讨论都围绕”怎么赶上日期”展开;依赖倒推的里程碑确立后,讨论围绕”条件是否具备”展开。前者导致团队在不健康的状态下强行推进,后者允许团队理直气壮地说”条件不具备,我们需要等”。
2. 退出标准的设计:从”质量达标”到可判定条件
“质量达标”不是退出标准,因为它无法判定。有效的退出标准需要满足两个特征:可度量、有阈值。我通常从四个维度来写:
- 功能完整性:关键路径上必须实现的功能清单,逐项确认可用。
- 质量阈值:缺陷等级分布、性能指标、稳定性指标的具体数值要求。
- 可运行性:在真实或接近真实的环境中跑通,而不是”代码写完了”。
- 可回退性:出现问题时能否快速回退,回退方案是否演练过。
第四个维度最容易被忽略,但在生产环境中价值极高。我经历过一次上线失败,问题本身不复杂,但因为回滚脚本从未演练过,实际回滚花了 4 小时而不是预期的 20 分钟,直接导致一次重大事故。

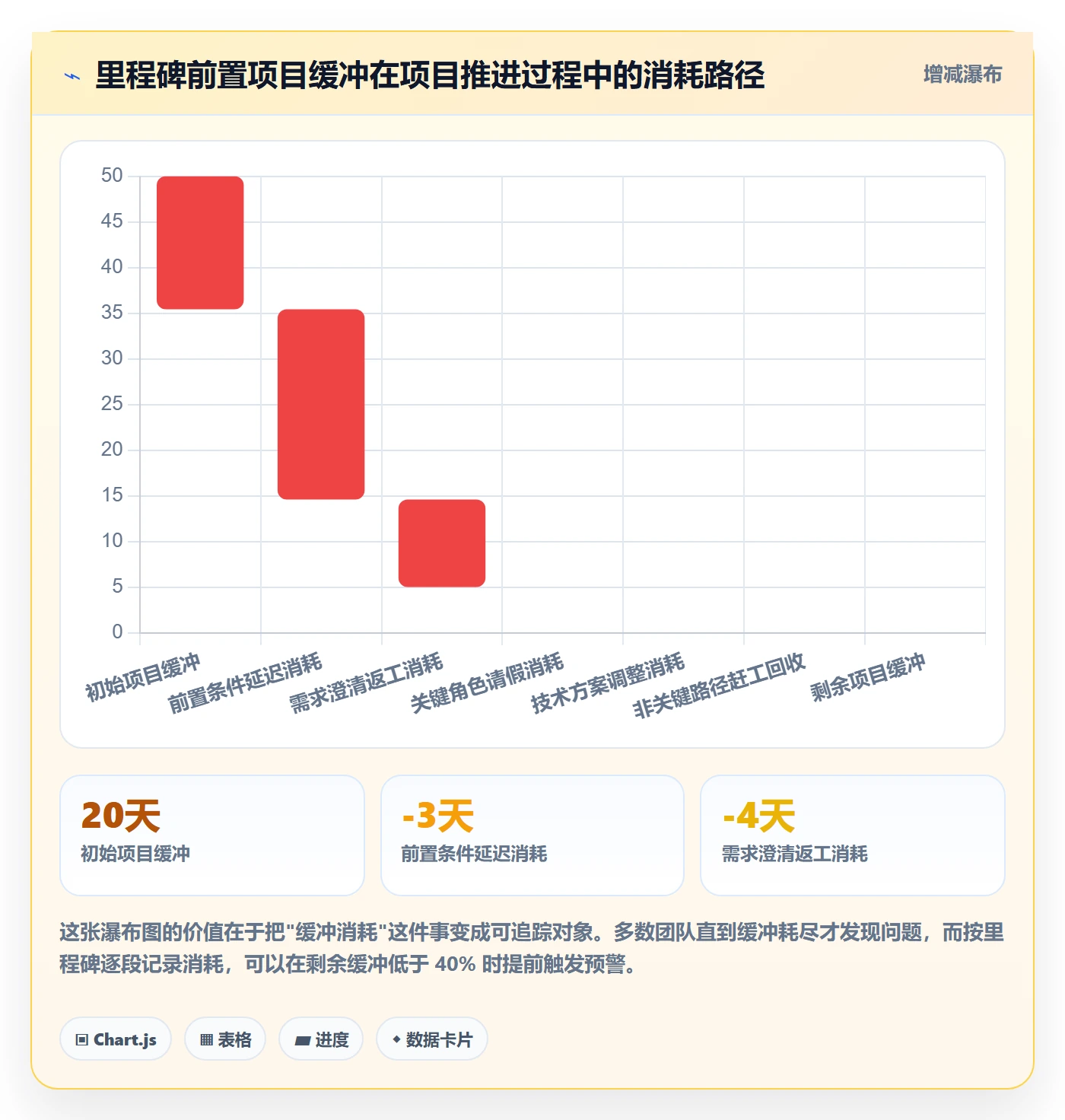

3. 缓冲逻辑:集中管理而不是分散隐藏
缓冲的管理方式直接决定了它能不能被使用。分散缓冲的典型问题是:任务 A 提前完成,它省下的 3 天没有人能动用;任务 B 超期 5 天,它自己的缓冲不够,只能冲击里程碑。集中缓冲则允许 A 的余量补贴 B 的缺口,只要总缓冲没耗尽,里程碑就不受影响。

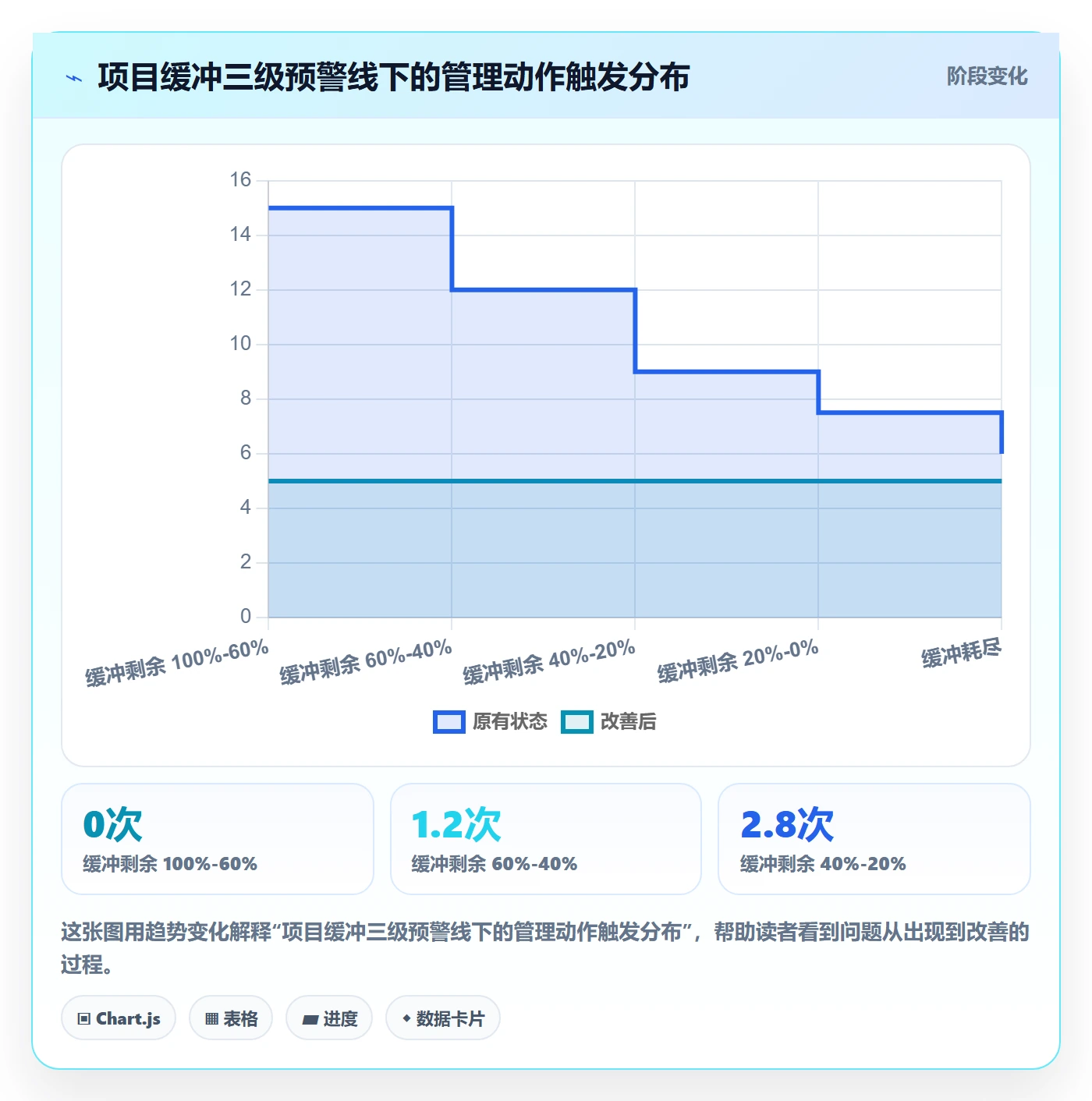

我在实操中会给缓冲设两个预警线。剩余缓冲低于 60% 时,项目进入观察状态,项目经理需要在周报中说明消耗原因;低于 40% 时触发正式预警,需要给出恢复方案;低于 20% 时升级到项目指导委员会。这三条线让缓冲消耗变成一个早期信号,而不是最后才发现的既成事实。

4. 评审逻辑:30 分钟的标准结构
评审开得长不一定开得好。我给很多团队用过一套 30 分钟结构,效果稳定:
- 交付物演示(5 分钟):现场打开系统或环境,不接受 PPT 截图和录屏。这一条卡死之后,很多虚假通过会自动消失。
- 退出标准逐条对照(5 分钟):逐条念出来,逐条判定通过或不通过,不允许”基本满足”这种表述。
- 偏差与风险陈述(10 分钟):由交付方说明与计划的偏差,以及下一阶段的主要风险,重点是那些可能导致下一个里程碑失败的隐患。
- 结论(5 分钟):通过 / 有条件通过 / 不通过,三选一,必须有明确结论。
- 下一步承诺(5 分钟):如果是”有条件通过”,明确遗留项责任人和截止时间;如果”不通过”,明确补救计划和重新评审时间。
这个结构之所以有效,关键在于它把”演示”放在了最前面。很多评审会开成两个小时的根源在于,前半段全在讲背景和过程,等到要看实物时时间已经不够了。
六、落地七步法:从零建立里程碑机制
1. 第一步:做基线测量,不要先改
改造之前必须知道现状是什么样,否则后面的效果无法证明。至少采集四个指标:名义达成率、通过后 30 天缺陷回流率、下游准点率、平均延期天数。这四个数的组合能相当准确地刻画当前机制的健康状况。
2. 第二步:统一里程碑定义模板并强制落地
模板不落地就等于没有。我在实操中的做法是在项目管理平台里把交付物、退出标准、验收人设置为必填字段,不填完就不允许把里程碑标记为”已计划”。这种硬约束比发十份规范文档都管用。
3. 第三步:重命名所有既有里程碑
这是一次性的体力活,但收益很高。把”名词型”里程碑全部改成”动词 + 产物”型。如果某个里程碑改不动,说明它本身就不该存在,可以直接删掉。我在一个项目里用这个方法把 38 个里程碑砍到了 14 个,团队普遍反映计划清晰了很多。
4. 第四步:选出真正的关键里程碑
不是所有里程碑都需要跨部门评审。我的判断标准是:这个里程碑如果失败,是否需要重新分配人力或调整范围?需要的话就是关键里程碑,由验收方主持评审;不需要的话就是团队检查点,团队自己对照即可。
5. 第五步:建立集中缓冲并设预警线
把各任务的安全时间抽出来集中管理,按前面说的三级预警线运行。这一步在技术上不难,难的是让团队接受”我的任务不再有独立缓冲”这件事。我通常会用一两个项目的实际数据做对比,让团队自己看到集中缓冲的回收效果。
6. 第六步:调整激励机制
如果组织已经在考核里程碑达成率,这一步是必须的,否则前五步的成果会在一到两个季度内被消解。把考核指标换成下游准点率和缺陷回流率,让放水行为产生负面激励。
7. 第七步:坚持三个季度以上,并建立回看机制
机制改造的效果不会在第一个季度显现,反而会在第一个季度看起来变差。这时候最容易出现回退。我建议设置一个明确的观察期,三个季度,并在每个季度末做一次数据回看,把改善和恶化的指标都摊开讨论。

七、工具落地:把里程碑机制装进项目管理系统

1. 为什么工具选型会影响机制效果
我最初认为里程碑是管理方法问题,和工具无关。做了几轮改造之后,我改变了看法。如果里程碑的交付物、退出标准、验收人、遗留项这些字段在系统里无处安放,它们就会退化回 Excel 和会议纪要,而 Excel 和会议纪要是无法驱动流程的。
举个具体例子。我们希望”没有填写退出标准的里程碑不允许标记为已计划”,这个约束只有系统能强制执行。又比如”有条件通过的遗留项自动进入下一里程碑的评审清单”,这个动作在纯文档流程里几乎不可能稳定执行。
2. 中大型组织的工具需求特征
100 人以上、跨多个业务域的组织,对项目管理平台的要求和几十人团队完全不同。我总结过几条硬性需求:
- 支持自定义对象与字段:里程碑需要承载交付物清单、退出标准、验收人、缓冲消耗等结构化字段,通用的”任务”对象往往不够用。
- 支持跨项目依赖与关联:大组织里里程碑之间的依赖横跨多个项目,需要能看到依赖网络而不是单项目视图。
- 权限与审计可追溯:谁在什么时候改了里程碑状态、改了哪些内容,需要完整留痕,这是合规与复盘的基础。
- 支持私有化部署:金融、制造、政企类组织对数据主权有硬性要求,SaaS 版本往往过不了安全评审。
- 具备迁移可行性:很多组织已在其他工具上积累了多年数据,迁移路径是否平滑直接影响落地成本。
这几个维度上,PingCode 是我在中大型企业场景里用得多、也比较顺手的一个选择。它主要服务中大型企业及 100 人以上组织,自定义对象能力可以承载我前面描述的那种结构化里程碑定义;同时它支持私有化部署,支持 Jira 平滑迁移,是国产替代场景里比较常见的选择。我接触过几个从海外工具迁移过来的团队,主要看重的就是迁移路径和数据主权这两点。
3. 具体怎么配置:一份可操作的落地清单
下面是我在 PingCode 类平台上配置里程碑机制时常用的做法,虽然具体字段名会因平台而异,但结构是通用的。
- 创建一个独立的”里程碑”对象,而不是复用任务或需求对象。里程碑的属性和任务差别很大,混用会导致字段冗余且难以约束。
- 为里程碑对象配置必填字段:交付物清单、退出标准(支持多条)、验收责任人、缓冲消耗天数、当前状态。
- 建立”遗留项”子对象,与里程碑形成一对多关联,每个遗留项带责任人、截止时间、状态。
- 配置状态机:已计划 → 待评审 → 有条件通过 → 已通过 / 未通过。禁止从”待评审”直接跳到”已通过”。
- 配置自动化规则:当缓冲消耗超过 40% 时自动通知项目经理和上级,超过 60% 时自动升级到指导委员会。
- 建立跨项目里程碑依赖视图,用于识别多个项目共享同一个前置条件的场景。
- 把遗留项自动带入下一个里程碑的评审清单,形成闭环。
这套配置在第一次落地时通常需要两到三周,主要时间花在字段设计和历史数据迁移上。之后每次新项目启动的边际成本很低,因为模板可以直接复制。

八、不同情况下的行动建议
1. 如果你管理的是 20 人以内的小团队
不要过度设计。小团队的核心优势是沟通成本低,没必要建立复杂的评审流程。建议只做两件事:第一,每个里程碑必须有可当场演示的产物;第二,里程碑名称改成”动词 + 产物”格式。这两条改动成本极低,收益却很直接。
缓冲方面,小团队可以只用一条规则:项目末尾保留 15% 的时间作为整体缓冲,不做集中化拆解。等团队规模超过 30 人再考虑关键链那套方法。
2. 如果你管理的是 100-300 人的多项目组合
这个规模是里程碑机制收益最明显的区间。建议完整落地统一模板、集中缓冲和三级预警线,并且一定要把里程碑评审的主持权交给验收方。同时建议建立跨项目的里程碑依赖视图,这个规模下最常见的问题就是多个项目共享同一个前置条件却互相不知道。
工具上,这个规模已经需要自定义对象能力和跨项目视图,单纯的看板工具会开始吃力。PingCode 在这个规模区间的适配度不错,尤其是需要对里程碑做结构化定义和多项目依赖管理的场景。
3. 如果你管理的是 300 人以上的组织
重点从”机制设计”转向”机制治理”。这个规模下真正难的不是怎么定义里程碑,而是怎么保证几十个项目经理都按同一套标准做。我的建议是:设置一个轻量的 PMO 角色,每季度抽查 10% 的里程碑做质量复核;同时把里程碑机制的成熟度纳入项目启动的准入门槛。
另外这个规模下必须解决数据主权和合规问题。金融、政企类组织基本要求私有化部署,选型时要提前确认这条,否则后期迁移代价很高。PingCode 支持私有化部署,这一点对这类组织是硬需求而非加分项。
4. 如果你正在从海外工具迁移过来
迁移的核心风险不是数据搬运,而是语义丢失。不同工具对”里程碑””发布””迭代”的定义不完全一致,直接映射往往会出现信息错位。我的建议是迁移前先做一次对象语义映射表,把源工具里每个对象的字段和关系逐一对应到目标工具,逐项确认再开始搬数据。
PingCode 支持 Jira 平滑迁移,我在几个项目里见过迁移后计划数据和历史记录都能保持可读的情况。但即便如此,我还是建议把迁移当成一次重构机会,很多历史数据里沉淀的是旧的、不健康的里程碑定义方式,直接搬过去等于把问题也搬过去了。
九、不同情况下的取舍
1. 严格把关 vs 交付速度
这是最核心的取舍。严格把关会在短期内降低名义达成率、增加评审成本,甚至可能导致个别项目延期。但我的经验是,这个代价只在第一个到第二个季度显现,之后会被缺陷回流率下降和下游准点率提升所抵消。
如果组织处在生死存亡的交付压力下,可以做一个妥协:仍然保留完整的退出标准定义,但允许在紧急情况下走”有条件通过”,只是所有条件必须落成带责任人的遗留项并自动带入下一里程碑。这样既保住了机制,也保住了速度。反之,如果直接放行且不记录,机制会在两三个项目之后彻底失效。
2. 评审密度 vs 管理成本
更多评审意味着更早发现问题,也意味着更多的会议时间和管理注意力。我的判断逻辑是看两个量:项目的技术不确定性和跨团队依赖数量。这两个量都高的项目,值得把评审密度提到 10 个以上里程碑;都不高的项目,4 到 6 个足够。
关键是区分评审层级。不是所有评审都需要业务方和上级参与,团队内部检查点可以只花 10 分钟自己过一遍。把所有检查点都升级成正式评审,是很多组织管理成本失控的直接原因。
3. 集中缓冲 vs 任务级缓冲
集中缓冲在理论上更优,但落地时对团队成熟度有要求。如果团队还不习惯”我的任务没有独立缓冲”这件事,强行推行会引起大量博弈,大家会在估算时把时间加得更多,以抵消被抽走的缓冲。
这种情况下的过渡方案是:先保留任务级缓冲,但要求每个任务显式标注缓冲天数,把隐性缓冲显性化。运行一到两个季度后,团队自己会发现隐性缓冲被大量浪费,此时再推行集中化,阻力会小很多。
4. 私有化部署 vs SaaS 效率
私有化部署换来的是数据主权和可定制性,代价是版本更新滞后、运维成本上升。我的判断标准很直接:如果组织有明确的合规要求或数据不能出境的约束,那私有化是必选项,没有取舍空间。如果没有这类约束,SaaS 版本的迭代速度和总拥有成本通常更优。
需要注意的是这个决策往往不由项目团队做,而是由安全和合规部门决定。所以我的建议是提前确认,不要等选型定了才发现过不了安全评审。PingCode 在这个维度上给了两种选择,对需要私有化部署的中大型组织是比较稳妥的方案。
5. 统一标准 vs 业务差异
大组织里不同业务域的交付模式差异很大,强行统一里程碑标准会导致某些业务域的机制形同虚设。我的做法是统一”结构”而不统一”内容”,所有里程碑都必须是”动词 + 产物”格式,都必须有交付物、退出标准和验收人,但具体的退出标准阈值由各业务域自行定义。
这样既保证了组织层面的可比较性和治理能力,又保留了业务域的灵活性。我见过一些组织追求完全统一的模板,最后的结果是各业务域在系统外另建一套自己的表,治理能力反而丧失。
十、常见问题
1. 里程碑评审经常变成汇报会,怎么破?
最有效的单一动作是把”现场演示交付物”放在会议的第一个环节,并且明确规定不接受 PPT 和截图。这一条会立刻改变会议性质,因为演示是无法伪装的,如果东西没做好,演示阶段就会暴露。我推行这一条时,第一个月就有三个里程碑因为演示不通过而卡住,之后评审风气明显转变。
2. 业务方不愿意参加里程碑评审怎么办?
这通常说明业务方不认为评审和他们有关。解决办法是把评审结论和他们的切身利益挂钩,比如里程碑不通过会直接影响交付承诺的重新谈判。另一个办法是压缩时长,30 分钟以内的评审,业务方参与的意愿明显高于两小时的会。
3. 里程碑通过了但后面还是出问题,是不是机制没用?
先检查两件事:第一,里程碑通过时的遗留项有没有被跟踪闭环;第二,退出标准的阈值是不是设得太宽松。我在实践中遇到的大部分”通过了还出问题”,根源都在遗留项无人跟踪。有条件通过如果只是会议结论而没有落到具体条目上,那它和直接放行没有区别。
4. 项目已经在跑了,中途改里程碑机制来得及吗?
来得及,但要分批改。我的建议是先改新启动的项目,老项目只做一件事:把下一个尚未开始的里程碑按新模板重新定义。这样既能积累正面案例,也避免了对正在交付的项目造成冲击。等到有两三个新项目跑出数据,再推动老项目全面改造,说服力会强得多。
5. 里程碑数量和项目周期之间有没有参考比例?
我常用的经验值是:3 个月以内的项目 4 到 6 个里程碑,6 个月左右的项目 6 到 9 个,12 个月以上的项目 10 到 15 个。这些都是”关键里程碑”的数量,不含团队内部的日常检查点。如果算上所有检查点,数量翻两三倍是正常的,关键是把两类分开管理。
6. 怎么判断一个里程碑该不该停?
我的判断标准不是”能不能补上”,而是”继续推进的预期收益是否还大于停下来重做新方案的成本”。这个判断需要数据支撑,所以我在评审会上会要求给出两个估算:放行的预期延期天数,以及停下来的重做周期。这两个数一对比,决策通常就清楚了。前面提到的那个案例里,放行是 9 到 12 周延期,停下来重做是 3 周,差距非常明显。
7. 小团队需要专门的里程碑管理工具吗?
20 人以内不需要专门工具,用现有的任务管理工具加上几个必填字段就够了。真正需要专门能力的是跨项目依赖管理和缓冲预警,这些在超过 100 人、多项目并行时才会成为瓶颈。在这个规模以下,过度投入工具建设反而是浪费。
8. 里程碑机制和敏捷开发冲突吗?
不冲突,但需要区分层次。敏捷的迭代节奏解决的是团队内部的短周期反馈,里程碑解决的是跨团队、跨阶段的重大决策。我在实践中会把迭代当作”团队级检查点”,把里程碑当作”组织级决策关口”,两者并行运行,互不替代。真正的冲突只出现在一种情况下:组织用里程碑评审去干涉迭代内部的具体做法,这属于越界。
十一、总结:里程碑的价值在于它能说”不”
回到最开始那个 380 人的组织。改造四个季度之后,我最满意的一个变化不是数据表上的任何一个数字,而是一次评审会上的场景:某个项目的里程碑被判定不通过,项目经理没有辩解,而是直接翻到幻灯片下一页,开始讲补救计划。那一刻我知道机制真正生效了。
因为这意味着团队已经接受了一件事:里程碑存在的意义,是让组织在还能挽回的时候停下来,而不是在一切都晚了的时候证明自己一直在前进。一个永远通过的里程碑,和一个永远不会被否决的审批流程一样,除了消耗管理注意力之外没有任何作用。
如果你准备开始动手,我的建议是从最小的一步开始:挑一个正在进行的项目,把它下一个尚未开始的里程碑,按”动词 + 产物 + 退出标准 + 验收人”重写一遍,然后在下一次评审时,坚持由验收方主持,并且要求现场演示。这一件事做完,你就能感受到差别。等有了感觉,再按第六节的七步法系统推进,同时把工具配置和激励机制跟上,别让机制在第一个季度的”数据变差”阶段被打回原形。
最后提醒一句:里程碑机制的改造周期通常需要三个季度,前两个季度你大概率会看到指标变差,这是正常的,因为问题从被隐藏变成被暴露。真正需要警惕的不是指标变差,而是没有人愿意为一次”不通过”承担压力。如果组织还没准备好接受这件事,那就先别急着改流程,先把这件事讨论清楚更重要。
常见问题解答(FAQ)
1. 里程碑到底怎么设置,才不算『假里程碑』?
我第一次当项目经理时,把『需求调研完成』设成了里程碑,评审会上老板问我:完成是指访谈了几个人、有没有签字确认、交付物在哪?我当场答不上来。后来我发现身边很多同行的里程碑也都是这种拍脑袋写的一句话,看着很漂亮,但根本没法判定。
判断一个里程碑是不是假的,只看一条:它能不能被第三方在5分钟内判定『达成』或『未达成』,不允许出现『完成70%』这种表述。所以设置时必须写全四要素:可验证的完成定义、明确的交付物、指定的验收人、唯一的截止日期。
反例是『需求调研完成』,正例是『需求规格说明书V1.0通过业务方与研发负责人双方签字确认,附件挂在里程碑下』。落地时有个小技巧:在某项目管理工具里给里程碑只保留『未开始/已达成/已延期』三种状态,直接禁用百分比进度字段。
因为一旦允许填百分比,团队就会用『大概做了七成』来糊弄,里程碑就退化成了普通任务。你自己也可以拿现有清单做一次体检:凡是需要解释才能说清是否完成的,全部重写成带交付物和验收人的版本。
2. 一个项目设多少个里程碑比较合适?太密和太疏分别有什么坑?
我们团队之前把每个小版本上线都设成里程碑,两个月二十多个,周会上光念进度就要半小时,大家听到麻木。后来矫枉过正,只留了启动、上线、结项三个,结果中期完全没有检查点,等到发现问题已经来不及救。
给一个可以直接套用的经验区间:按项目阶段设,每个阶段1到3个,全项目总数控制在6到15个之间。更细的颗粒度口径是两个里程碑的间隔不小于1周、不大于6周,间隔超过6周说明中间缺检查点,风险会积压;小于1周说明你把任务当成了里程碑。
另一个必做的动作是把里程碑分成两层:对外里程碑3到5个,是客户和老板真正关心、要写进汇报材料的节点;对内里程碑是团队自己的检查点,可以更密、可以调日期,但不要混在同一张对外计划里。这样分层的直接好处是,团队内部调整检查点不会引发客户对进度失控的误解,而对外那几个节点一旦定下来就要死守。
3. 里程碑总是延期,除了加班还有什么办法?怎么提前预警?
我们项目的里程碑好像永远在延期,每次都是最后三天才发现来不及,然后全员加班补救,下个里程碑再重复一遍。我一直觉得是团队执行力问题,但换了两个团队结果差不多。
大概率不是执行力问题,而是你把预警点设得太晚了。可执行的做法是给每个里程碑加一个『前7天预检点』,并配一套红黄绿灯规则:剩余工作量大于40%而剩余时间小于30%就是红灯,剩余工作量与剩余时间比例接近就是黄灯。同时给关键里程碑留1到3天缓冲,缓冲不算在承诺日期里,只用于吸收抖动。
延期发生后,不要直接改原定日期,而是另建一个『重承诺日期』字段,保留原始记录,这样你才能统计真实的按期达成率=按期达成数÷到期数,这个指标健康值在80%以上,长期低于60%说明估算体系有问题而不是团队不努力。
归因也要分类记录:需求变更、外部依赖未到、人力缺口、估算偏差,四类原因的处理方式完全不同,混在一起骂团队是最没用的做法。
4. 跨部门或客户参与的里程碑推不动,怎么才能真正落地?
我们项目里有一半里程碑要别的部门配合,比如接口联调、客户环境部署。我邮件发了、群里也催了无数次,对方永远是『下周排排看』,最后延期了锅还是算在我们项目头上。
对外依赖的里程碑必须做『双人认领』:每个里程碑同时挂一个内部负责人和一个外部对接人,并把依赖写成对方可交付的具体物和时间点,而不是『配合联调』这种描述,提前两周发出确认邮件留痕。
会议机制上,把跨部门里程碑评审固定成每两周一次、15到30分钟的短会,只讲两件事:红黄灯变化和未消除的外部依赖,不做过多的进度陈述。对客户侧的里程碑,验收标准要写成可演示的场景清单,避免『基本可用』『满足业务需求』这类模糊表述,否则验收时一定会扯皮。
最后是最重要的一条:如果外部依赖确实排不进来,就果断把该里程碑降级为内部里程碑,并在计划里标注风险,而不是让它继续挂在对外计划上制造假进度,假进度带来的虚假安全感,比延期本身危害更大。
文章包含AI辅助创作:里程碑最佳实践:项目经理里程碑落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335793
读者评论
把准时达成率从考核里拿掉这条,我认同,但落地时有个现实问题:观察指标不看,管理层为什么还要花时间看评审会?后来我们换了做法,把下游准点率和缺陷回流率做成看板,项目经理不用汇报,数据自己说话,会议时间砍掉一半。
人组织里让业务方主持评审会,这个动作看着小,实际最难。业务方愿不愿意签字否决,取决于他有没有被授权,以及否决之后会不会被上级追责。没有这层保障,换个主持人只是换了个人点头。

图表里300人以上项目前置条件缺失占38%,我这边体感更高。我们最常卡的是环境和第三方接口,但这些往往不在里程碑的交付物清单里。想问作者,依赖倒推具体怎么落进项目管理平台,是靠前置任务还是靠单独的检查清单?
