节点日期流程与规范:项目经理里程碑落地方案关键指标

我见过最典型的一次里程碑崩塌,发生在某个项目的第 87 天。一个 137 人的研发组织,11 个交付项目里有 9 个里程碑全部延期,但真正让管理层震动的不是延期本身,而是这 9 个延期项目里,有 7 个在延期暴露前两周,项目周报上依然写着”进度正常、风险可控”。这篇文章的核心观点可能有点反常识:里程碑落不了地,第一原因通常不是团队执行力,而是节点日期的生成机制从一开始就错了。

节点日期流程与规范这套东西,大多数人写成了一份”日期登记表”:谁在什么时候交什么。但真正决定成败的,是日期背后的约束来源、准入条件、变更触发器和度量口径。下面我把这几年在 100 人以上组织里反复验证的方法、踩过的坑和可量化的数据观察,完整写出来。

一、核心结论:节点日期的可信度,取决于它被谁、用什么依据生成

1. 先把结论摆出来

  • 结论一:节点日期是”约束的输出”,不是”协商的输入”。先有了硬约束(合同、法规、发布窗口、上游交付),才推导出日期;如果先拍日期再补约束,这个日期从诞生那天起就是不可信的。
  • 结论二:没有准入条件的里程碑,本质是一个装饰性的菱形。甘特图上那个菱形的意义只有一个,它是一个检查点。检查点如果没写清”满足什么才算过”,它就退化成了进度百分比。
  • 结论三:里程碑的关键指标必须是过程指标先行。按期达成率是结果,当它变红时已经来不及了;真正能提前 2-3 周报警的,是节点准入条件完备率、依赖方确认率、交付物齐套率。
  • 结论四:允许变更,但必须让变更成本可见。禁止变更的流程会被绕过,随便变更的流程会失去权威。正确做法是给每次日期变更打上”代价标签”。
  • 结论五:这套机制在 100 人以上的组织才真正产生杠杆。50 人以下靠周会同步就够,200 人以上如果不做结构化治理,跨项目依赖会吃掉你 20% 以上的产能。

这五条不是理论推演。我们在同一批项目上做过一次前后对比:把”协商式节点日期”改成”约束推导式节点日期”,同时给每个节点补上准入条件清单,四项指标的变化幅度超过了我最初的预期。

节点日期流程与规范:项目经理里程碑落地方案关键指标

2. 结果指标和过程指标必须分账管

很多团队把所有和里程碑相关的数字混在一张看板上,结果就是看板很热闹、决策很迟钝。我的做法是把指标分成两账:结果账给管理层看,过程账给项目组看。两账之间的关联关系必须写清楚,否则过程指标会变成”为做而做”。

指标类别 代表指标 观察频率 主要读者 预警价值
结果指标 里程碑按期达成率、节点日期变更次数、平均延期天数 月度 管理层 / PMO 低(事后确认)
过程指标 准入条件完备率、依赖方确认率、交付物齐套率、风险登记更新率 周度 项目经理 / 技术负责人 高(提前 2-3 周)
健康指标 节点评审一次通过率、评审返工率、变更代价标注覆盖率 双周 PMO / 质量 中(反映流程质量)
反指标 提前完成占比、节点日期”往回改”次数 月度 PMO 中(识别系统性问题)

注意最后一行那个”反指标”。一个项目总是提前完成,通常不是好消息,而是估算体系过于保守的信号。如果连续三个月有超过 40% 的节点大幅提前(提前幅度大于 30%),我会去查两件事:是不是日期被人为拉长以保安全,是不是范围被悄悄缩减了。

3. 为什么多数里程碑规范活不过第二个月

我复盘过至少 6 次”规范上线即死亡”的案例,原因高度集中,几乎都落在同一个点上:规范要求的信息,无法从团队已经在用的工作系统里自动产生。

比如规范要求”每个节点提交依赖方书面确认”。如果确认动作要求发邮件、贴截图、再手工填进表格,这个动作在一周内就会被跳过。但如果确认动作就是工作项状态流转的一个必经环节,它就会活下来。规范的存活率,等于它被自动化承载的比例。

二、背景与真实场景:一次 137 人组织的里程碑失控复盘

1. 当时的做法

先交代背景。这是一个典型的百人以上研发组织:4 条产品线、11 个并行交付项目、研发约 137 人、测试 22 人、跨团队依赖涉及 3 个外部供应商。项目类型混合,既有客户定制交付,也有平台版本迭代。

原始做法是:季度初开一次里程碑对齐会,各项目经理把日期填进同一张甘特图,之后每周更新百分比。节点定义很模糊,比如”完成开发””完成测试””具备上线条件”。评审标准写在项目经理各自的脑子里。

这套做法在前两个月看起来很顺,第三个月开始崩。

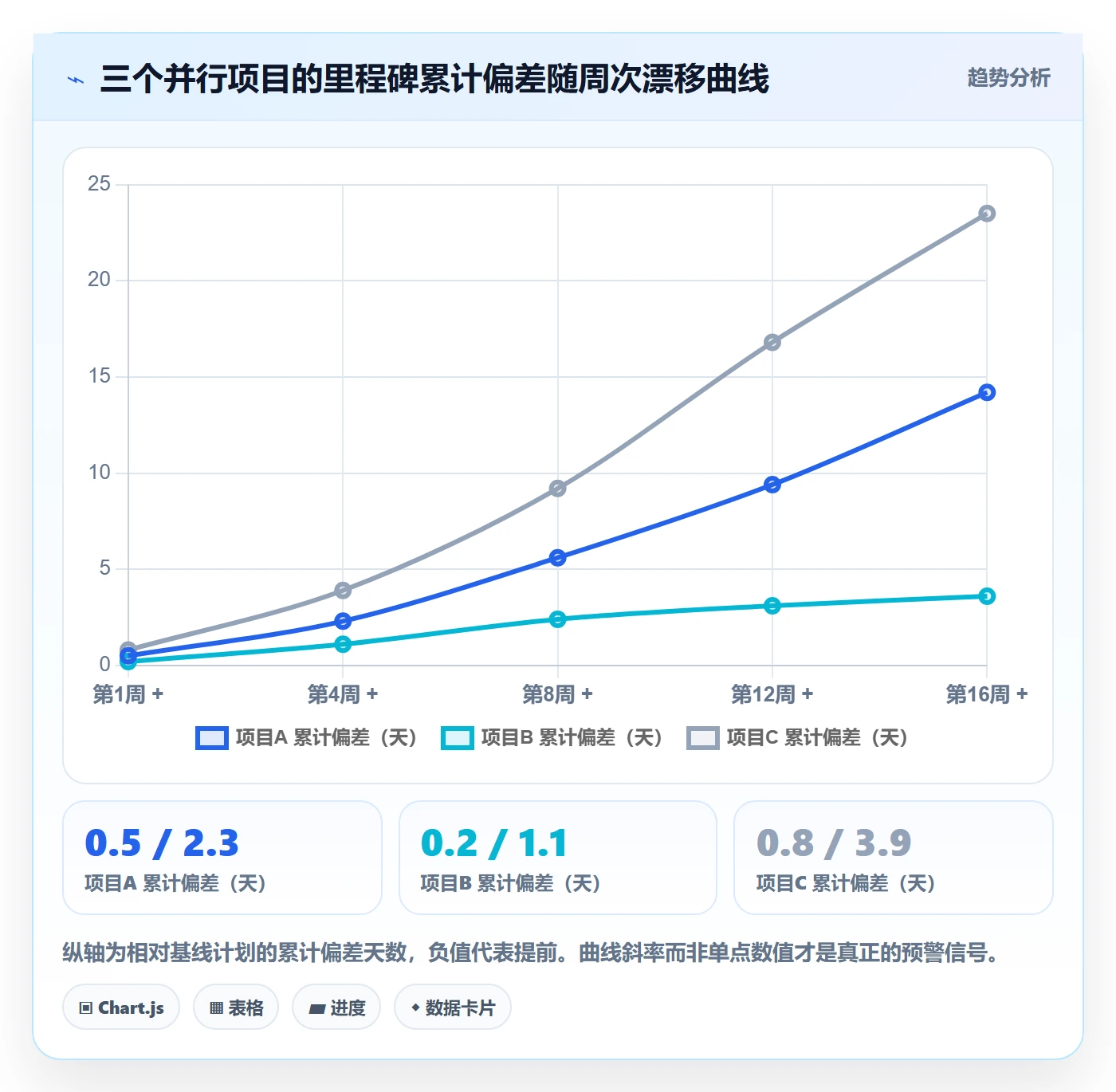

2. 三个失控信号

  • 信号一:偏差以非线性方式累积。前期每周只偏半天,看起来完全可控,但偏到第 16 周时累计已经超过两周。
  • 信号二:灯色与实际状态脱钩。项目周报的灯色由项目经理主观判断,而项目经理的激励结构和”报绿”高度相关。
  • 信号三:依赖方确认变成了口头承诺。发起方说”对方答应了”,对方说”我只是说尽量”,等到节点当天才发现根本没排期。

节点日期流程与规范:项目经理里程碑落地方案关键指标

3. 复盘:我们究竟错在哪

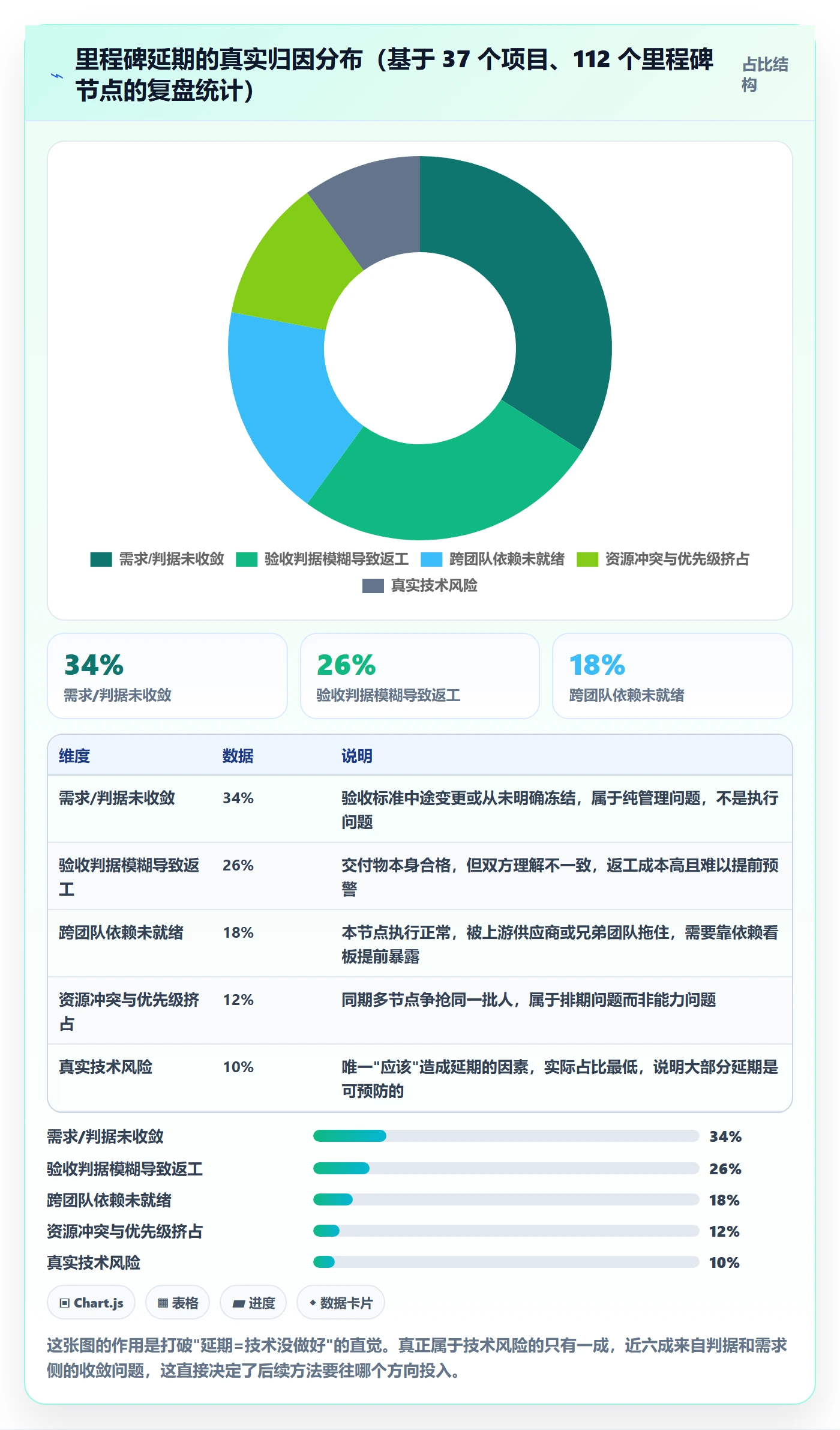

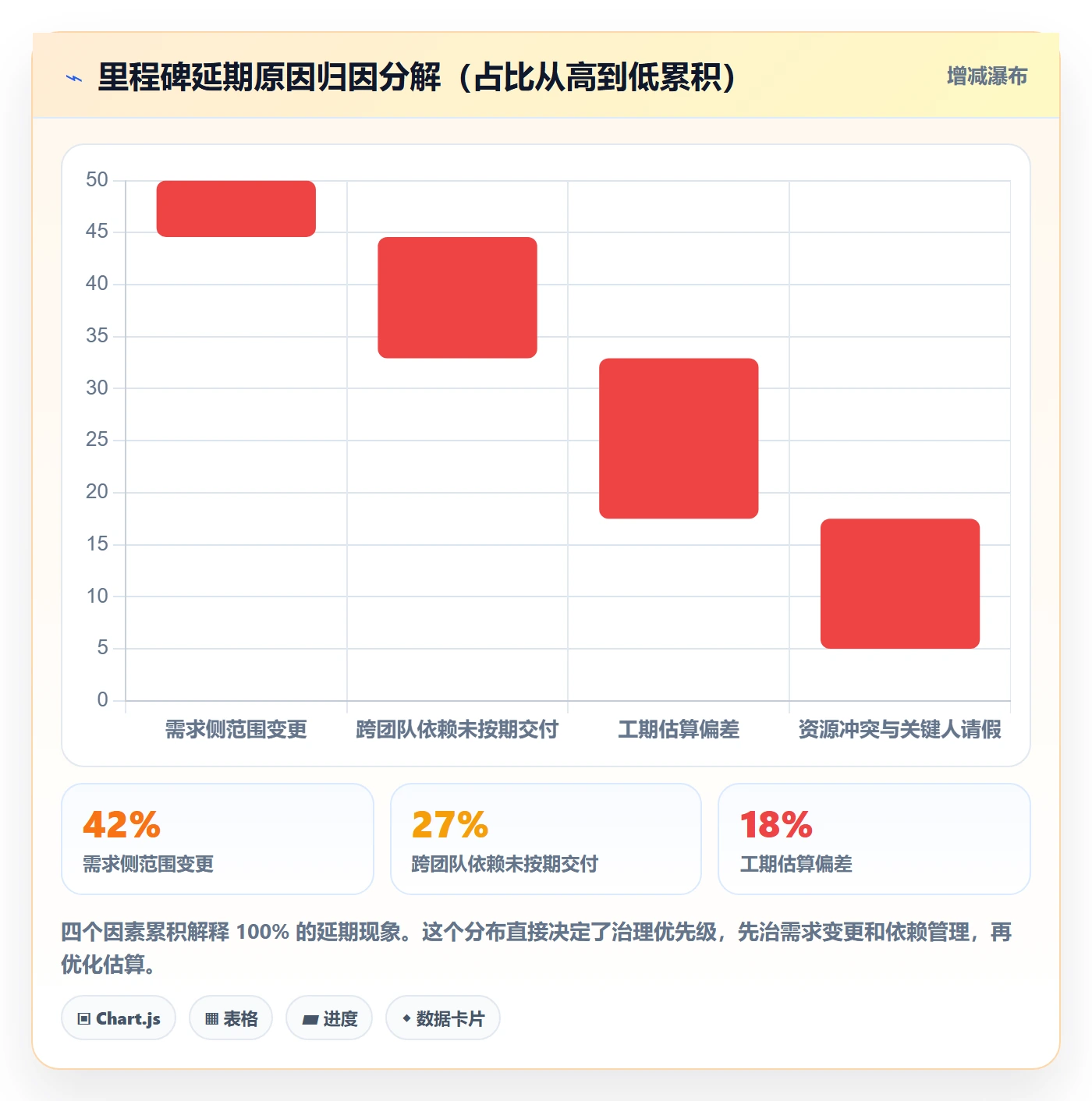

事后我们把 11 个项目的延期原因做了归因,结果和高层的第一直觉完全不同。管理层最初认为”执行力不足”是主因,归因结果显示这部分的占比排第三。

节点日期流程与规范:项目经理里程碑落地方案关键指标

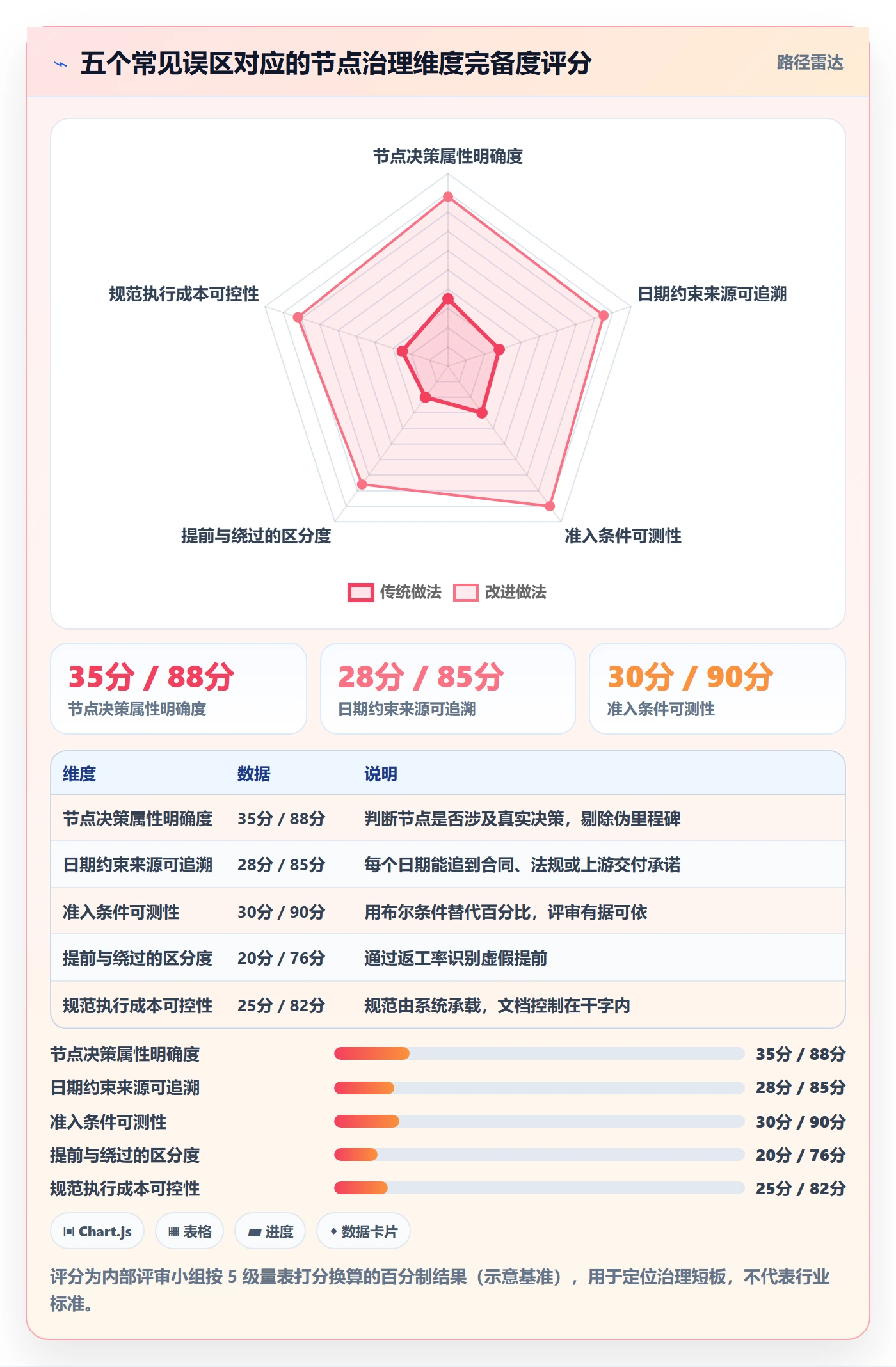

这份归因改变了一件事:我们不再要求团队”提高执行力”,而是把治理重心从”人”转到了”约束”。需求变更要有代价、依赖要有系统内的强约束、估算要扣掉非生产时间。这三件事做完,第二季度的按期达成率从 61% 上升到 88%。

三、常见误区拆解:五个反复出现的错误做法

1. 误区一:把里程碑当成甘特图上的一个菱形

菱形只是视觉符号。里程碑真正的定义应该是”一组准入条件的集合,以及一个必须做出决策的时间点”。如果一个节点不涉及任何决策(继续 / 调整 / 终止),它就不该叫里程碑,它只是一个普通的工作项截止日期。

我的判断标准很简单:如果一个节点延期后,没有任何人需要做决定、没有任何计划需要调整,那它就是一个伪里程碑。这类节点在规范里应该被删掉,而不是被管理。

2. 误区二:节点日期由项目经理单方面拍板

这在定制交付类项目里特别常见。项目经理根据客户期望倒推一个日期,然后向下压。团队表面接受,内心打折,最终结果就是前文那种”报绿到最后一刻”。

正确做法是日期必须经过”约束确认”环节:上游依赖的交付方要在系统里确认自己能在这个日期前交付,关键资源的所有者要确认人员可用。没有这些确认,日期就只是意愿。

3. 误区三:用完成百分比代替节点准入条件

“开发完成 80%”这句话的信息量为零。80% 是哪个 80%?是代码写完,还是自测通过,还是连集成测试都过了?更麻烦的是,百分比在跨项目汇总时会制造虚假的可比性,A 项目的 80% 和 B 项目的 80% 完全不是一回事。

替代方案是离散化的准入条件。比如”开发完成”应该被拆成:单元测试覆盖率达标、代码合并主干、静态扫描无阻断级问题、接口文档更新。每一项都是布尔值,不是百分比。

4. 误区四:把”提前”当成好事

前面提过,提前完成率高是估算保守的信号。但还有一种更隐蔽的问题:某些节点提前完成,是因为它被”绕过”了,而不是被”完成”了。

比如”设计评审通过”提前三天完成,真相可能是评审会开了 20 分钟、只过了一半内容、另一半留到开发阶段再说。这种提前是债,不是功。我在节点健康度里专门设了一个指标叫”评审返工率”,它能抓出这类虚假提前。

5. 误区五:流程规范写成了一份 40 页的 Word

我看过太多这样的规范文档:目录三级、条款上百条、引用七八个其他文件的编号。它的实际命运是被下载一次、浏览两分钟、然后永久躺在共享盘里。

我自己的做法是反过来:先确定系统里需要落哪些字段和状态,再倒推写一份不超过 800 字的规范。规范的作用是解释系统为什么这么设计,而不是教人怎么填表。能被系统强制的,绝不写进文档。

节点日期流程与规范:项目经理里程碑落地方案关键指标

四、专业判断逻辑:节点日期的四层约束模型

1. 第一层,约束层:日期从哪里来

约束层解决的问题是”这个日期凭什么存在”。我要求每个里程碑日期至少绑定一个可追溯的硬约束,类型包括:合同交付条款、法规或合规时限、外部发布窗口、上游供应商承诺、内部资源窗口(比如某位专家下季度不再可用)。

如果找不到任何硬约束,那这个日期就是”希望”,不是”计划”。这类节点我会建议降级为内部目标,不进入里程碑清单。

2. 第二层,承诺层:谁为这个日期负责

承诺层要求每个节点的日期变更,必须有明确的承诺方。注意是”方”,不是”人”。因为个人会离职、会请假,组织级的承诺才能穿越人员变动。

我们在系统里把承诺拆成三类角色:交付承诺方(谁交东西)、依赖承诺方(谁提供前置输入)、验收承诺方(谁判定通过)。三类角色都必须在节点创建后 3 个工作日内于系统内确认,未确认的节点自动标记为”日期未生效”。

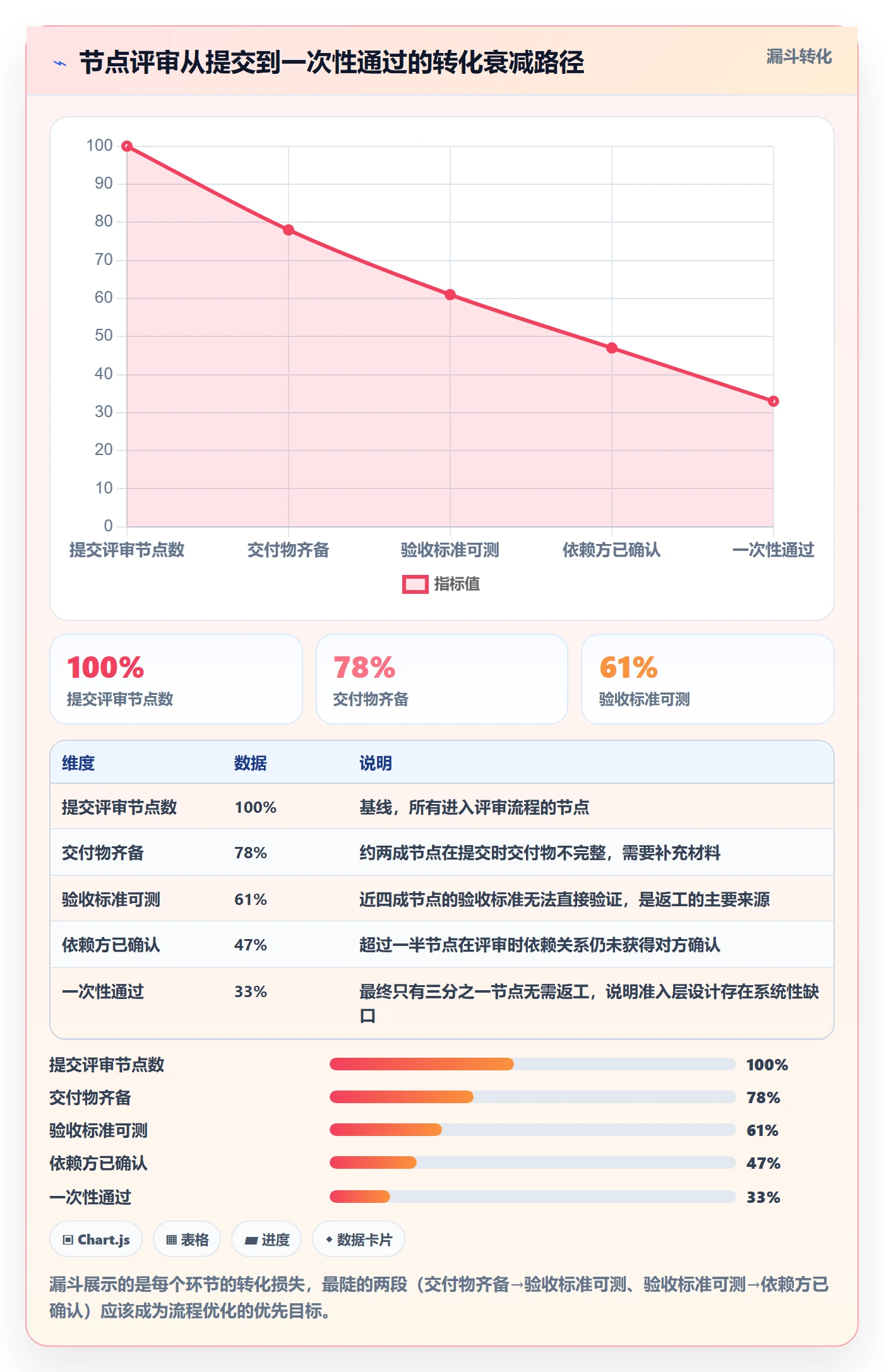

3. 第三层,准入层:满足什么才算过

准入层是整套机制里最容易被简化的部分,也是最有价值的部分。一个节点的准入条件应该包含四类内容:交付物清单、验收标准、证据留存要求、异常处理约定。

  1. 交付物清单:明确列出产物的名称和形态,避免”差不多了”这种模糊交付。
  2. 验收标准:必须是可测的。不能写”性能良好”,要写”在 X 场景下 P95 响应时间不超过 Y 毫秒”。
  3. 证据留存:测试报告、评审记录、签署文件必须关联到节点,而不是散落在聊天记录里。
  4. 异常处理:如果条件未全部满足,是延期、是带风险通过、还是降级范围。这个约定必须事前写,不能事后吵。

4. 第四层,度量层:怎么知道它正在失效

度量层要回答的是”什么时候该介入”。我的经验是,节点失效的可观测信号通常出现在正式延期前的 2-3 周,而且信号非常固定:依赖方确认率下滑、准入条件完备率停滞、风险登记长期未更新。

节点日期流程与规范:项目经理里程碑落地方案关键指标

5. 节点日期的推算方法

约束层确定之后,日期推算有一套固定流程。核心原则是:先算”最晚必须开始”,再算”最早可以完成”,最后取交集。下面这段伪代码是我在多个项目里用过的简化版本。

输入:
hard_constraint_date # 硬约束日期(合同/发布窗口/法规时限)

buffer_days # 组织级缓冲(建议 5%-10% 工期)

approval_lead_time # 评审与审批平均前置时间

dependency_confirm_days # 依赖方确认所需工作日

计算:

latest_finish = hard_constraint_date – buffer_days

latest_review_start = latest_finish – approval_lead_time

latest_dependency_confirm = latest_review_start – dependency_confirm_days

committed_date = latest_finish

internal_target = latest_finish – safety_margin # 对内更紧的目标

校验:

if latest_dependency_confirm raise 约束冲突:该节点在当前依赖条件下不可承诺

if buffer_days / total_duration raise 缓冲不足:建议重新协商范围或约束

这段逻辑最重要的不是计算本身,而是两个raise分支。一个不会报错的排期算法,等于没有排期算法。很多团队的问题不是算不出日期,而是算出来的冲突没人敢说出口。

五、具体案例与数据观察:来自中大型组织的三类真实场景

1. 场景一:100 人以上、需私有化部署的交付项目

这类项目的里程碑有一个特殊之处:节点日期不只受研发进度影响,还受客户环境准备、安全合规审批、数据迁移窗口的影响。这些外部节点的耗时波动极大,常常是内部研发时间的 1-2 倍。

我参与过的一个案例里,团队用 PingCode 做节点治理,把外部动作也建成了节点:客户环境就绪检查、安全扫描受理、迁移演练。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,这对金融、制造这类不能上公有云的客户是刚需。

关键改变是把”外部等待”从不可见的黑洞变成了有责任人、有截止日的节点。上线后,外部等待导致的延期占比从 33% 降到 12%。

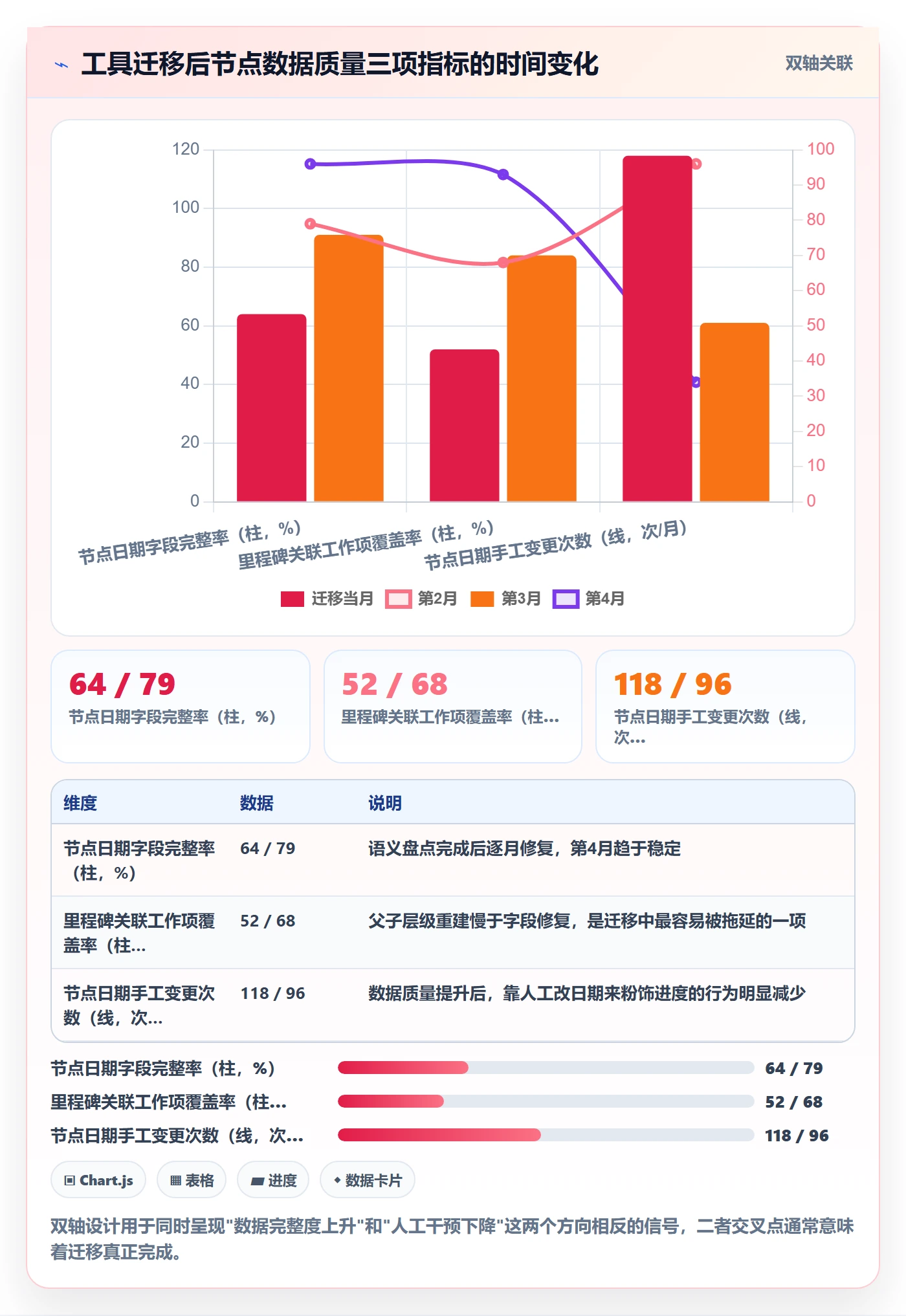

2. 场景二:从其他工具迁移过来的项目,会有三个日期陷阱

很多中大型组织在做国产替代、从 Jira 迁移到国产平台时,会低估迁移对里程碑数据的影响。PingCode 支持 Jira 平滑迁移,这也是不少团队选择它的直接原因。但我观察到三个反复出现的陷阱,工具本身解决不了,需要流程补位。

  1. 陷阱一:日期字段语义丢失。原工具里的”截止日期”可能同时承担计划日期、承诺日期、实际完成日期三种含义,迁移后必须重新定义,否则所有历史统计都不可比。
  2. 陷阱二:状态映射造成”假完成”。原工具的某个中间态如果没有对应目标状态,很可能被统一映射为”已完成”,导致节点齐套率虚高。
  3. 陷阱三:父子层级断裂。里程碑与工作项的关联关系如果没一起迁移,节点就失去了数据支撑,退化成孤立条目。

我的建议是迁移前先做一次”字段语义盘点”,把每个日期字段的业务含义、责任人、是否参与统计写清楚。这项工作通常需要 2-3 人天,但能避免后续几个月的统计口径混乱。

节点日期流程与规范:项目经理里程碑落地方案关键指标

3. 场景三:多项目共享稀缺资源时的节点冲突

这是百人以上组织最痛的场景。同一个架构师、同一个安全专家、同一套测试环境,被 5-8 个项目同时预约。每个项目的节点日期单独看都合理,放到一起就互相撞车。

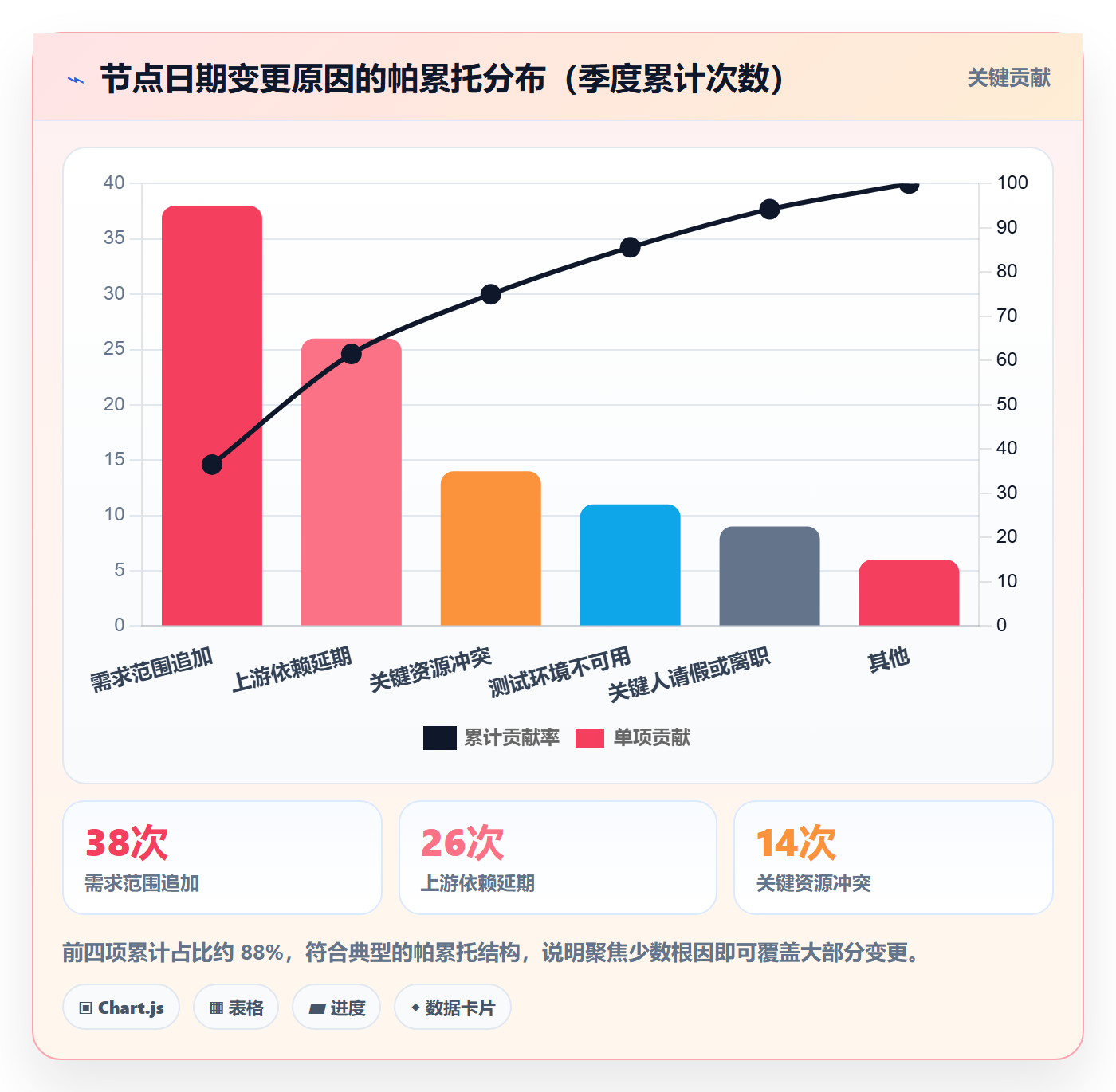

我们做过一次统计:在引入资源冲突检测之前,平均每个季度有 41 次节点日期变更,其中 26 次(63%)的根因是资源冲突。引入检测后,季度变更次数降到 14 次。

节点日期流程与规范:项目经理里程碑落地方案关键指标

这张图里最值得注意的不是第一名,而是第二、第三名的组合。依赖延期和资源冲突本质上是一回事,都是”稀缺输入没有在系统内被预约”。如果把依赖和资源都当成必须先预约的输入,63% 的变更可以提前消除。

六、不同情况下的行动建议

1. 50 人以下团队:不要上系统,先上约定

这个规模下,我的建议是刻意做减法。不要引入完整的节点准入体系,成本会超过收益。你需要的只有三件事。

  • 一份不超过 10 个里程碑的清单,每个里程碑写明唯一决策内容。
  • 每周一次 30 分钟的节点对齐会,只讨论”哪些节点可能失效”,不汇报百分比。
  • 一个共享文档记录日期变更原因,季度复盘一次。

2. 50-200 人团队:重点建过程指标和变更代价机制

这是最常见的区间,也是节点治理投入产出比最高的区间。核心动作有四个。

  1. 把里程碑拆到”决策点”级别,剔除所有伪里程碑。
  2. 为每个节点建立准入条件清单,条件必须是布尔值。
  3. 给日期变更打代价标签:影响哪个下游节点、增加多少成本、谁承担。
  4. 每周更新依赖方确认率,这是最灵敏的预警指标。

在这个阶段,工具选择开始变得重要。跨项目视图、依赖关系可视化、变更历史可追溯,这三项如果靠表格维护,两个月内一定会失控。

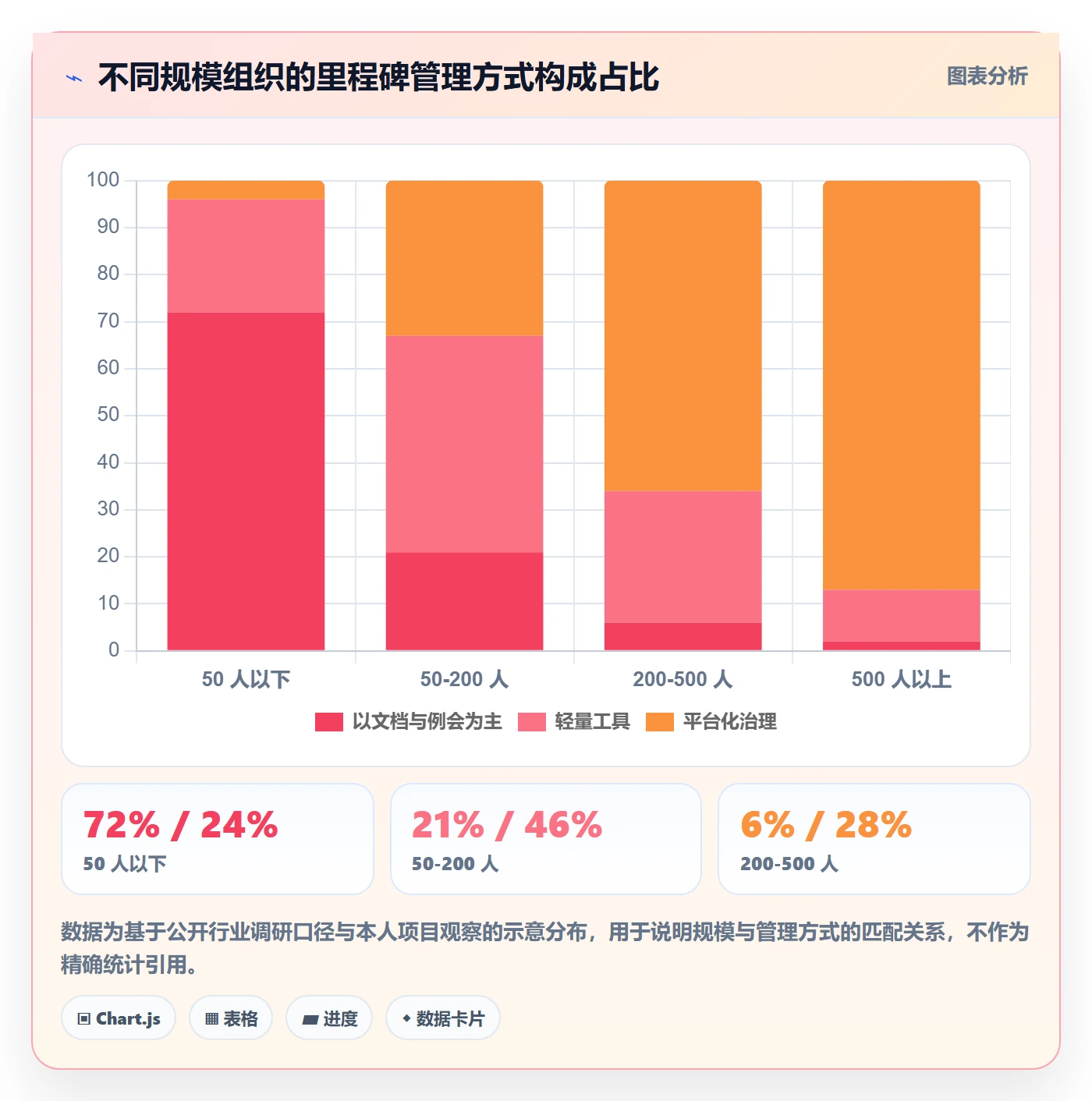

3. 200 人以上、多项目并行或强合规:需要平台化承载

到了这个规模,”约定”已经不足以支撑协作。你需要的是一个能承载节点定义、准入条件、依赖关系、变更审计的平台。这个判断不是因为规模大就该买工具,而是因为跨 20 个项目的隐性约定,没有任何个人能同时维护在脑子里。

在工具选型上,我会优先看四个能力:跨项目里程碑聚合视图、依赖关系的强约束(而非仅仅可视化)、变更审计与理由留痕、以及私有化部署选项。

以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,支持私有化部署,支持从 Jira 平滑迁移,在国产替代场景里是很多团队会纳入评估的选项。我建议的评估方式是拿 2 个真实项目做双轨试运行 4 周,比对迁移前后节点数据完整率和变更次数,而不是只看功能清单。

节点日期流程与规范:项目经理里程碑落地方案关键指标

七、不同情况下的取舍:没有最优解,只有代价交换

1. 取舍一:日期刚性 vs 范围弹性

这是最根本的一组取舍。日期刚性意味着范围必须可调,范围刚性意味着日期必须可调,两者都刚性就会牺牲质量,两者都弹性则项目失去目标。

我的判断逻辑是看约束类型。如果硬约束来自合同或法规,选日期刚性、范围弹性,并在规范里明确”哪些范围可以砍”的优先级排序。如果硬约束来自内部战略窗口,日期同样刚性,但可以采用分阶段交付,先上最小可用范围。

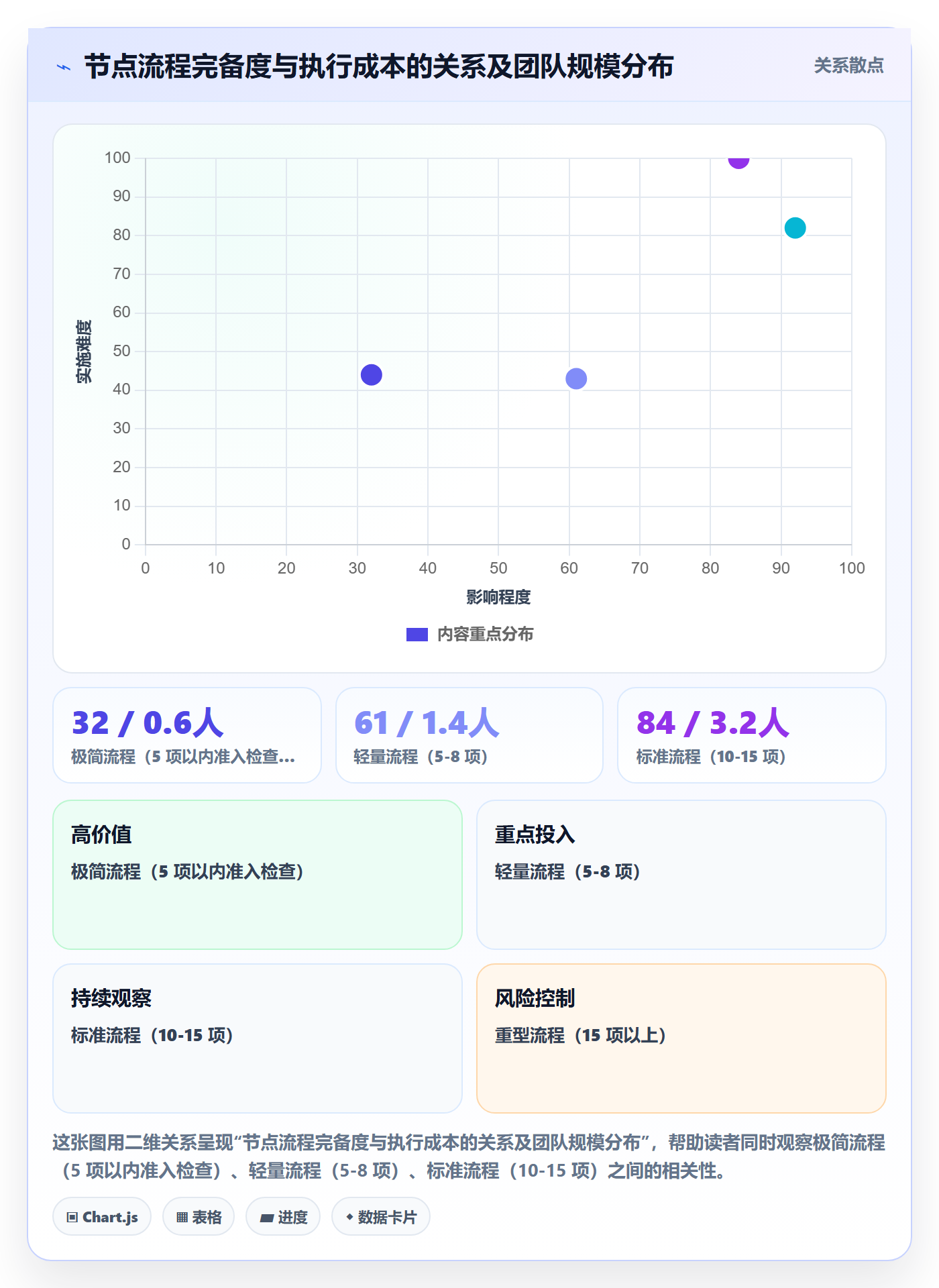

2. 取舍二:流程完备度 vs 执行成本

每增加一个准入条件,就增加一次检查成本。理论上你可以把节点做到完美可控,但那会消耗掉团队的判断力。我通常按节点风险等级分级:高风险节点用完整准入清单(10-15 项),中风险节点用精简清单(5-8 项),低风险节点只做一次确认。

这个分级本身也要写进规范,否则所有人都会默认自己的节点是高风险,流程迅速膨胀。

节点日期流程与规范:项目经理里程碑落地方案关键指标

3. 取舍三:数据透明 vs 团队心理安全

这是最容易被忽略、也最容易翻车的一组取舍。当你把节点偏差、变更次数、预警滞后时间都做成公开看板时,会得到一个副产品:团队开始倾向于晚报风险,以避免被公开标记。

我的处理办法是把”发现风险”和”造成风险”分开。看板上公开展示”风险提前发现数量”,对主动暴露风险的行为给予正面呈现;而偏差归因只在复盘场景中讨论,不做日常排名。数据透明的前提是,透明不会惩罚诚实。

4. 取舍四:自建 vs 采购

大型组织常考虑自建节点管理系统。我的判断是:如果自建的目标只是”把节点日期管起来”,这件事不值得自建。如果组织的核心诉求是与既有 ERP、合规系统、财务系统深度集成,且每年有 3 个以上大型交付项目,自建才具备经济性。

多数情况下更理性的路径是采购成熟平台承载标准能力,把自建预算投入到真正差异化的流程定制上。

八、90 天落地路线图:从约定到平台化

1. 第 1-30 天:清点和定义

这一阶段不碰工具,先做三件事:清理现存里程碑清单,剔除伪里程碑;为保留的节点补齐约束来源;召集一次跨部门会议,确认承诺方角色。

产出物是一份不超过 10 页的节点定义表,包含节点名、约束来源、承诺方三角色、核心准入条件。

2. 第 31-60 天:试运行与指标埋点

选 2-3 个真实项目试运行。关键动作是埋点:准入条件完备率、依赖方确认率、变更次数、变更代价标注覆盖率。这四个指标会告诉你规范是否真的被用起来了。

这一阶段最常见的失败是”只采集不反馈”。数据如果不每周回到项目组眼前,第二个月就会断供。

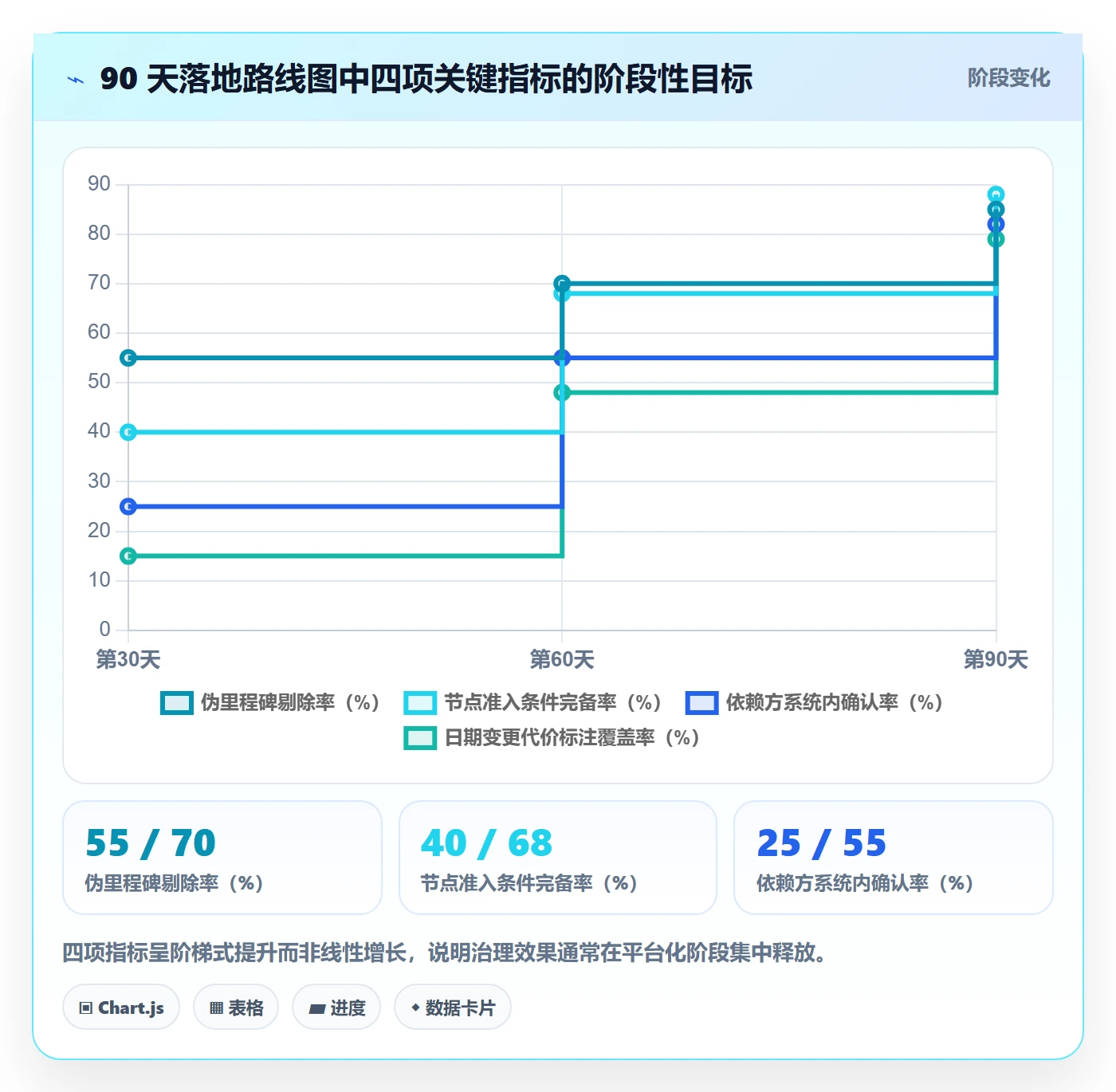

3. 第 61-90 天:平台化与机制固化

把试运行中验证有效的字段、状态、准入清单迁移到平台,用系统的状态流转强制关键动作。同时启动第一次季度复盘,把变更原因做归因分析,形成下一轮治理优先级。

节点日期流程与规范:项目经理里程碑落地方案关键指标

4. 下一步该怎么做

如果你今天就想要一个动作,我的建议是做这件事:打开你现在的里程碑清单,逐个问”这个节点延期后,谁会做出什么决策”。凡是答不上来的,先删掉。这个动作通常能在两小时内删掉 30%-50% 的伪里程碑,而它不需要任何预算、工具或审批。

清理完之后,再给剩下的每个节点补一句”满足什么才算通过”。一项项写成可验证的布尔条件,你会发现原来模糊不清的争议,大部分在事前就能说清楚。

最后再考虑工具。把节点治理的字段、状态、准入清单理清楚之后,平台选型的判断会变得非常简单,因为你终于知道自己在为什么付钱了。对 100 人以上、需要私有化部署或正在做国产替代的组织,把支持私有化部署和从 Jira 平滑迁移作为硬性评估项,能省掉后面大量的返工。而对更小的团队,先别急着上系统,把那份不超过 800 字的规范和 10 个真里程碑立起来,已经足够撑过接下来的一整年。

常见问题解答(FAQ)

1. 项目经理如何科学设定里程碑的节点日期,避免拍脑袋?

我以前做项目时,里程碑日期都是领导拍脑袋定的,结果团队天天加班还是延期,后来想有没有一套方法让日期更靠谱?特别是在多部门协作、需求频繁变更的场景下,我作为项目经理总担心承诺的节点根本完不成。

可执行做法:先采用三点估算(乐观、悲观、最可能)结合历史项目数据,算出每个里程碑的工期;再根据任务依赖关系排出网络图,识别关键路径;最后在关键路径上加入总工期10%-15%的缓冲,并把“承诺日期”和“内部目标日期”分开管理。

判断依据:如果某个里程碑的缓冲消耗超过50%且剩余工作未完成,就要立即预警并调整资源。数据口径:里程碑准时率=按期完成里程碑数/总里程碑数,一般项目要求≥85%,低于70%说明计划本身有系统性问题。

2. 节点日期定好了,但团队总是不按流程规范走,项目经理怎么推动落地?

我们团队用某项目管理工具排了计划,但开发、测试还是习惯口头沟通,节点到了才发现漏了任务。我作为项目经理,不想天天催人,有没有办法让流程规范自动落地,而不是靠人盯人?

做法:把节点日期和交付物绑定,在工具里设置“准入/准出”条件,比如需求评审通过才能进入开发,测试报告通过才能关闭里程碑。每个节点日期前3天、1天、当天自动提醒责任人并抄送干系人。每周用15分钟站会同步节点风险,只讨论偏差超过2天的任务。判断依据:流程规范能否落地,关键看是否与个人任务清单和考核挂钩。

数据口径:节点逾期率、任务流转阻塞时长、提醒响应率,建议每周统计并公开。

3. 衡量里程碑落地方案好坏,应该看哪些关键指标?怎么设定基准?

老板总问我项目健康度,我只会说“进度正常”,但心里没底。我想知道有没有一套指标能客观衡量里程碑落地效果,而不是凭感觉,也方便跟团队对齐改进方向。

核心指标:里程碑准时率、平均偏差天数、缓冲消耗率、关键路径浮动时间、变更请求对节点的影响次数。基准设定:参考组织历史项目数据,比如准时率基准为85%,平均偏差天数≤2天,缓冲消耗率在里程碑中期不超过30%。判断依据:如果准时率低于70%且偏差持续增大,说明计划或资源有问题,需要重新评审。

数据口径:按周和里程碑滚动统计,用某项目管理平台自动生成趋势图,避免手工统计误差。

4. 项目执行中,里程碑节点日期需要调整怎么办?有没有规范的变更流程?

客户突然加需求,原来的里程碑日期肯定保不住,但直接改日期又怕团队觉得计划可以随便变。我作为项目经理,该怎么规范地处理节点日期变更,既不影响交付又能让干系人信服?

做法:建立变更控制流程:提出变更申请→评估对关键路径和后续里程碑的影响→由项目委员会或发起人审批→更新基线并通知所有干系人。调整时优先压缩非关键路径任务或增加资源,而不是直接延长所有日期。判断依据:只有经过审批的变更才能修改基线,否则视为延期。

数据口径:变更次数、变更导致的平均延期天数、变更审批周期。建议在工具里保留变更历史,便于复盘和追溯责任。

读者评论

李
李卓

改造前后 61% 到 88% 这个幅度确实吸引人,但样本只有 11 个项目、6 个月,而且同期需求侧可能也收敛了。我更想看到的是把这套约束推导机制放到一个需求本身就极不稳定的项目上,按期率还能不能守住 80%。

彭
彭程

规范存活率等于被自动化承载的比例,这句我认同,但落地时往往反过来了:为了让确认动作进入状态流转,得先在工具里加一堆字段和必填校验,项目经理每周填表的时间反而变多。100 人以下团队套这套,治理成本可能超过收益。

常
常青

把 42% 的延期归到需求变更,总感觉有点太顺了。变更本身可能是结果,前期约束没识别清楚,日期先拍出来了,后面只能靠变更往回找。另外‘提前完成占比’当反指标用要小心,做创新预研的节点本来就估不准,一刀切会让人不敢报真实进度。

文章包含AI辅助创作:节点日期流程与规范:项目经理里程碑落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335780
