我做过一个不算严谨但足够刺痛的复盘:在我参与过的 27 个中大型研发项目里,立项时写进文档、排进甘特图的里程碑,能在原定日期、按原定口径被完整验收的只有 6 个,占比 22%。更麻烦的是,剩下 21 个项目里,有 17 个在项目中期向管理层汇报时显示”里程碑达成率 80% 以上”。也就是说,里程碑计划真正的失败,往往不是延期,而是它先变成了一个数字游戏,然后才变成一个交付问题。
这篇文章不谈里程碑的定义,那部分百度百科已经讲完了。我要讲的是:项目经理拿到一份里程碑计划之后,怎么把它从”PPT 上的节点”变成”团队每天会为之调整动作的约束”,中间需要补哪些定义、走哪些动作、在工具里怎么落。我会用我实际跑过的三个项目做拆解,其中两个失败、一个跑通,跑通的那个是在 PingCode 上重建的。
一、先给结论:里程碑能否落地,取决于三个”定义权”
很多项目经理把里程碑落地难归结为”团队执行力不行”或者”需求变更太频繁”。我不同意。这两件事是结果,不是原因。真正的原因通常只有一句话:里程碑的定义权不在项目经理手里,而在写它的人手里。
1. 里程碑不是时间点,是一个可被第三方验证的交付状态
“6 月 30 日完成核心链路联调”,这不是里程碑,这是一句祝福。因为它没有告诉任何人:6 月 30 日下班时,世界上多出了什么东西,这个东西由谁来判断合格。
我后来在团队里强制推行一个替换句式:把所有里程碑从”完成 XX 工作”改成”XX 交付物通过 XX 人按 XX 口径的验证”。改完之后,团队第一反应是”写不出来”,这恰恰暴露了原来的计划有多虚。写不出来的里程碑,一定落不了地;这个判断在我经历的 27 个项目里没有反例。
2. 里程碑必须同时绑定验收物、验收人、验收口径
这三者缺一个,里程碑就会在到期日变成一场谈判。缺验收物,就吵”做没做完”;缺验收人,就吵”谁说了算”;缺验收口径,就吵”这算不算通过”。
我在一个 200 人规模的交付型项目里见过极端情况:里程碑叫”系统具备上线条件”,到期日当天,研发说做完了,测试说要再跑一轮,运维说部署文档还没给,客户说我们没说过 6 月要上线。四方各说各话,最后这个里程碑被”顺延”了三次,项目整体延期 47 天。
3. 里程碑计划的真正作用是反向锁资源,不是向上画进度
这是我最想强调的一条。里程碑对下是检查点,对上其实是一份资源承诺书。如果一个里程碑到期没达成,但期间没有任何资源被追加、没有任何范围被砍掉、没有任何优先级被调整,那说明这个里程碑从一开始就不具备约束力,它只是装饰。
我判断一个里程碑计划是否”活着”,只看一个信号:过去三个月里,有没有因为它而砍掉过需求、加过人、或者推迟过其他项目。如果一次都没有,那这份计划可以直接归档了。

二、真实场景:三个项目里的里程碑是怎么走偏的
下面三个案例都是我亲历的,我保留了原始的项目规模和关键数据,隐去了公司名和产品名。它们的失败方式各不相同,但病根高度一致。
1. 案例 A:120 人研发组织的”里程碑达成率 88%”幻觉
这是一个 120 人左右的产品研发组织,五条产品线共用一个中台。当时管理层要求每季度汇报里程碑达成率,我接手时看到的历史数据非常漂亮:连续四个季度都在 85% 以上。
但同一时期,客户侧反馈的版本延期率是 34%,线上 P0 事故同比上升。两组数据完全对不上。我花了两周做交叉核对,发现了机制性的问题:里程碑的达成判定是由各产品线自己提交的,且判定标准只有一个,”该节点下的任务在工具里的状态是否都变成了已完成”。
这意味着,只要开发把自己的任务状态点成完成,里程碑就”达成”了。测试没开始、文档没写、联调没做,都不影响。于是诞生了一条稳定的产线:把任务拆得更细,逐条关闭,里程碑达成率自然上升。

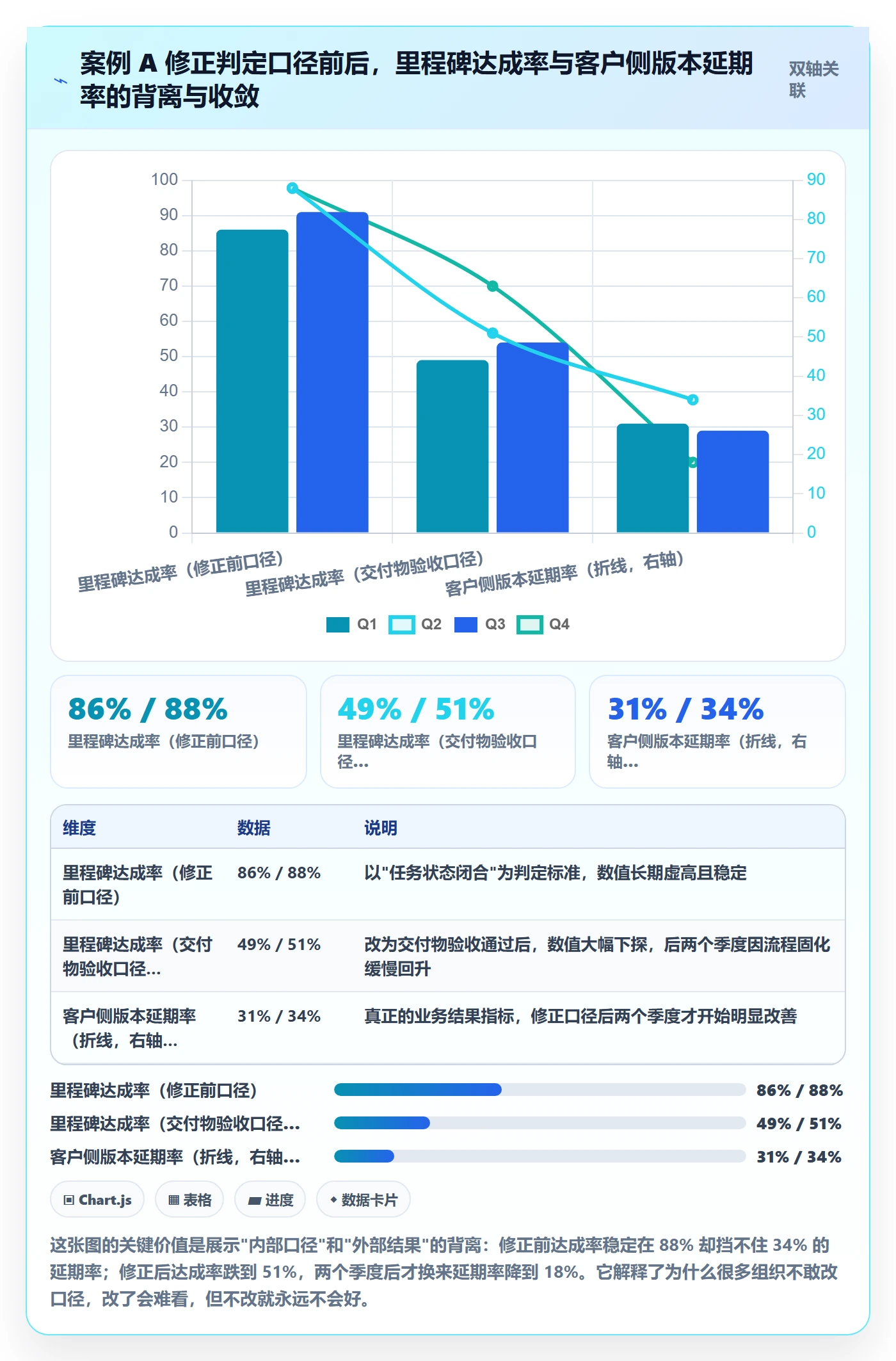

我们后来做了修正,把里程碑达成判定从”任务状态闭合率”改成”交付物验收通过率”,同一个季度的达成率立刻从 88% 掉到 51%。那个 51% 才是真实水平,88% 是统计口径的产物。

2. 案例 B:把里程碑做成汇报工具的项目
第二个案例是一个 60 人左右的 To B 产品迭代项目。项目经理非常勤奋,每周更新里程碑进度,颜色管理做得很漂亮,红黄绿三色一目了然。问题在于,这套东西只服务于每周四的管理层例会。
团队成员对里程碑的认知是”那是 PM 的事”。我在访谈里问过 9 个一线开发,其中 7 个人说不出当前项目最近的一个里程碑叫什么名字,5 个人不知道自己手上的任务挂在哪个里程碑下。
这个项目最终延期了两个月。复盘时我发现,延期不是因为没人干活,而是因为里程碑没有和任何人的日常动作发生连接。它是一个汇报层的物件,不是一个执行层的约束。
我后来总结了一个粗糙但好用的检验方法:随机抽 10 个执行同学,问他们三个问题,当前里程碑是什么、它的验收物是什么、你的任务和它的关系是什么。答对率低于 60% 的项目,里程碑计划事实上已经失效。
3. 案例 C:私有化交付项目的里程碑反复延期
第三个案例是给一家大型企业做私有化部署交付,涉及内网环境适配、信创软硬件兼容、安全合规审查。这类项目的里程碑延期几乎是常态,我当时的项目里程碑按时达成率只有 38%。

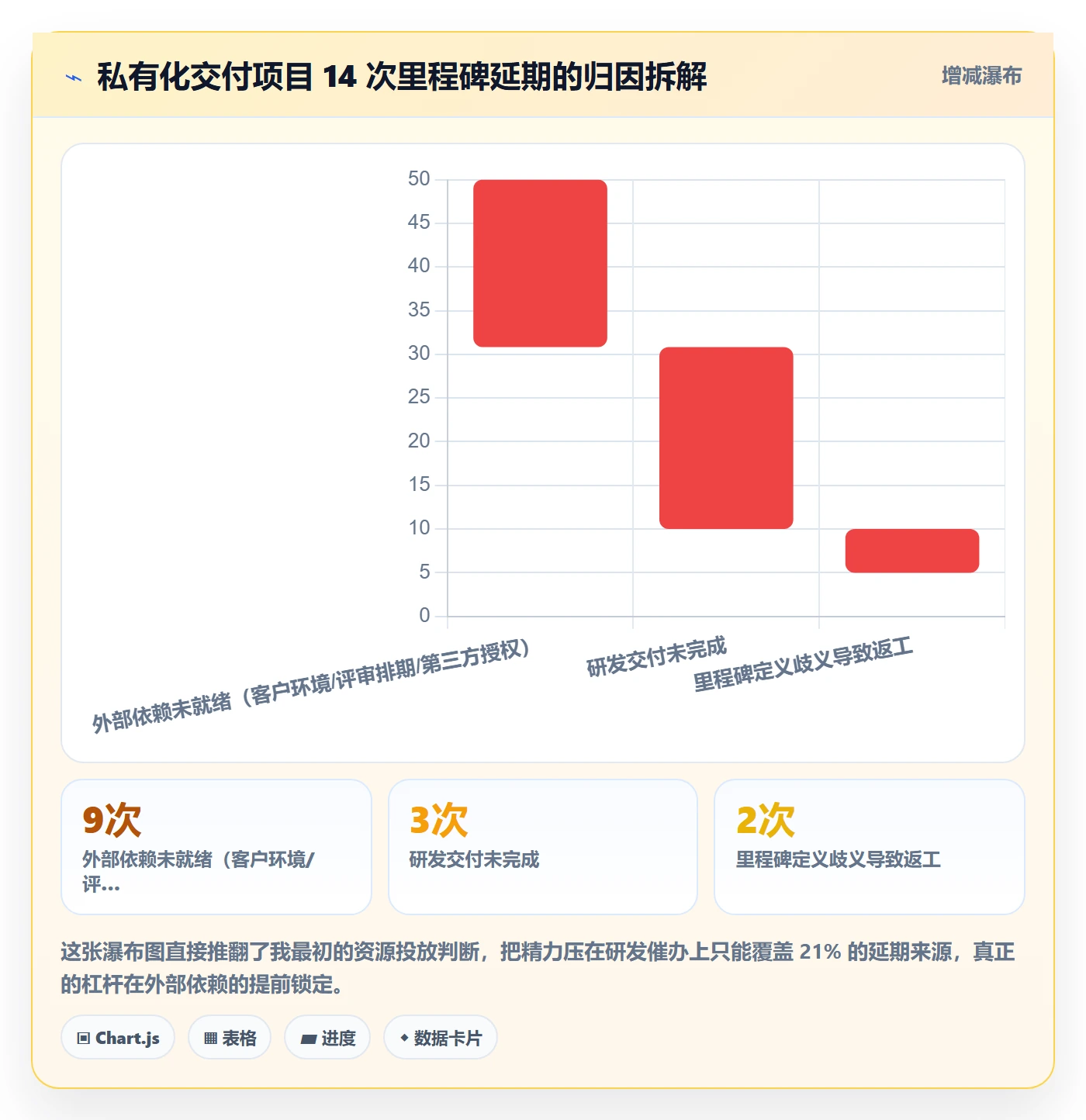

我做了一次延期归因,把 14 次里程碑延期拆开看,结果很有意思:真正因为”研发做不完”导致的延期只有 3 次;因为”客户环境未就绪””安全评审未排期””第三方组件授权未到位”这些外部依赖导致的延期有 9 次;剩下 2 次是里程碑定义本身有歧义。
这个分布彻底改变了我的做法。我原来把 70% 的精力花在催研发进度上,实际上应该花在把外部依赖也做成可跟踪的里程碑,并提前 4-6 周锁定客户侧的动作排期。调整之后,下一个季度的按时达成率从 38% 提到了 71%。

三、拆解五个常见误区
上面三个案例暴露的问题,可以收敛为五个高频误区。我把它们按”危害程度 × 修复难度”排了序,前两个是最值得优先处理的。
1. 误区一:把 WBS 的叶子节点当里程碑
这是最常见的。团队做 WBS 分解,分解到最细一层,然后把某几个看起来比较重要的节点标成里程碑。结果里程碑数量爆炸,一个 6 个月的项目能有 40 多个里程碑。
里程碑的本质是”决策点”,WBS 叶子节点的本质是”工作包”。前者回答”我们要不要继续往下走”,后者回答”这件事谁做多久”。混在一起的结果是,里程碑失去了决策属性,退化成了进度条上的刻度。
我现在的判断标准很粗暴:如果一个里程碑到期未达成,但项目不需要做任何决策(不砍范围、不加人、不调整方向),那它就不该是里程碑。
2. 误区二:里程碑只有日期,没有定义
“6 月 30 日完成联调”。这个里程碑的所有信息就是日期加一句动宾短语。没有交付物清单,没有验收标准,没有验收人。
这种里程碑在到期日会必然触发一场解释权的争夺。谁的解释权大,里程碑就算谁说的那样达成了。这在政治复杂度高的组织里尤其致命。
3. 误区三:达成判定由执行方自己做
案例 A 的核心问题就在这里。执行方自己判定自己达没达成,在任何管理体系里都不成立。这不是人品问题,是结构问题,没有哪个团队会主动把自己的里程碑判成未达成。
正确的做法是引入”验收人”角色,且验收人不能是里程碑交付物的直接生产者。在小团队里这很难,但至少要保证是同级或上级的交叉验证,而不是自我声明。
4. 误区四:里程碑越细越好
有的项目经理有安全焦虑,觉得拆得越细越可控。我做过一个粗略测算:在一个 80 人的项目里,把里程碑从 8 个增加到 24 个,每月用于里程碑状态同步、数据核对、评审会议的人工投入从约 26 人时上升到约 78 人时,而里程碑按时达成率只从 62% 提升到 66%。
管理成本的增长是超线性的,收益的增长是次线性的。这个账很少有人认真算过。

5. 误区五:用里程碑替代风险登记册
有些团队觉得,里程碑就是风险管理工具,只要盯紧里程碑就够了。这混淆了两件事:里程碑管的是”我们在不在正确的轨道上”,风险管理管的是”轨道本身会不会断”。
案例 C 里,客户环境未就绪这类风险,是没法通过盯里程碑发现的,它不在项目的执行路径上。必须单独维护风险登记册,并且把高风险项转化成前置里程碑(比如”客户环境验收通过”本身就是一个里程碑),才能进入可视化管理。
四、专业判断逻辑:里程碑怎么设计才落得下去
讲完误区,说方法。我把这套东西固化成”一个模板 + 一套分层 + 一张责任表”,下面是具体展开。
1. 判定标准:每个里程碑过一遍”七问”
我要求每个里程碑在制定时必须能回答下面七个问题,答不上来的直接打回重写。这七个问题的顺序不能乱,因为前三个是定义问题,后四个是执行问题。
- 交付物是什么?,必须是名词,能指向一个具体文件、一个制品、一个可运行的环境。
- 验收人是谁?,必须是具体的人,不能是”测试组”这种集体名词。
- 验收口径是什么?,量化指标或明确的检查清单,不能是”符合预期”。
- 未达成时的应对动作是什么?,提前写好延期方案、备选方案或降级方案。
- 它的前置依赖有哪些?,包括内部依赖和外部依赖,外部依赖必须单独标注。
- 它对应的决策权限在谁手上?,到期时谁来拍板继续还是转向。
- 它的下一个里程碑是什么?,确保里程碑之间是接力关系,不是孤立节点。
2. 分层:L0 / L1 / L2 三级里程碑
我习惯把里程碑分三层,不同层的管理节奏和汇报对象完全不同。混在一张表里管理,是中大型组织最常见的效率黑洞。
| 层级 | 定义 | 典型数量 | 汇报对象 | 检查节奏 | 判定人 |
|---|---|---|---|---|---|
| L0 项目级 | 决定项目生死或对外承诺的节点,如”通过客户验收””具备商用发布条件” | 3-5 个 / 项目 | 管理层 / 客户 | 月度或按节点 | 项目发起人 / 客户方负责人 |
| L1 阶段级 | 划分项目主要阶段的节点,如”核心链路联调完成””安全合规评审通过” | 8-14 个 / 项目 | 项目管理办公室 / 产品负责人 | 双周 | 项目经理 + 跨职能验收人 |
| L2 迭代级 | 与迭代或交付批次绑定的节点,如”支付模块完成集成测试” | 按迭代生成 | 项目组内部 | 周 | 技术负责人 / 测试负责人 |
一个重要提醒:L0 的判定权不能下放,L2 的判定权不能上收。我见过一个组织把 L0 的验收权交给项目组自评,也见过把 L2 的完成判定上升到管理层会议,两种做法都制造了大量无效会议。
3. 验收口径三件套
我给团队的要求是,每个 L0 和 L1 里程碑必须写清三件套:交付物清单、量化门槛、例外处理规则。下面是我实际在用的一个定义模板,可以直接改字段名复用。
milestone: M2 核心链路联调完成
level: L1
due: 2026-06-28
owner: 后端负责人
deliverables:
接口联调报告(覆盖 42 个对外接口,逐一标注联调结果)
性能基线报告(P95 响应 < 800ms,1000 并发下错误率 < 0.5%)
缺陷收敛报告(P0/P1 清零,P2 未关闭数 < 15)
acceptor: 架构组负责人 / 质量组负责人(双签)
exit_criteria: 三份报告归档 + 双人签字 + 遗留问题清单已录入风险登记册
exception_rule: 若 P2 未关闭数在 15-25 之间,允许有条件通过,
但必须在 5 个工作日内补齐,否则里程碑自动回退为未达成
next_milestone: M3 安全合规预评审
这个模板看起来麻烦,但它把到期日的那场争论提前到了制定日。我的经验是,写这个模板花掉的 30 分钟,能省掉到期日至少 3 小时的扯皮,而且省掉的是最伤士气的那种扯皮。
4. 责任矩阵:谁签字,谁承担什么
我通常用一张简化的 RACI 表来明确四个角色。这张表要在项目启动会上过一遍,不能只写在文档里。
| 动作 | 项目经理 | 交付负责人 | 验收人 | 项目发起人 |
|---|---|---|---|---|
| 定义里程碑与验收口径 | 负责 | 参与 | 参与 | 知会 |
| 提供交付物 | 知会 | 负责 | 知会 | 知会 |
| 判定是否达成 | 参与 | 知会 | 负责 | 知会 |
| 未达成时的资源裁决 | 参与 | 知会 | 参与 | 负责 |
| 变更里程碑日期 | 参与 | 知会 | 知会 | 负责 |
这张表最容易被忽略的是最后一行:变更里程碑日期的权力必须在项目发起人手上,不能在项目经理手上。一旦项目经理可以自己改日期,里程碑的约束力就会在一周内归零。

五、案例与数据:在 PingCode 上跑通一套里程碑方案
讲完方法论,讲落地。方法论最大的敌人是”靠人肉维护”。我前面提到的案例 A,修正口径后之所以能缓慢回升,很大程度上是因为换了一套工具承载。
1. 为什么中大型组织必须要有工具层支撑
我原本是”工具不重要、流程最重要”那派的。改变我观点的是案例 A 的一次事故:季度末我们统计里程碑状态时,发现有 11 个节点的判定依据是三个月前的聊天记录和一份已经过期的 Excel,没人能说清当时的验收口径。
当项目规模超过 100 人、跨越 3 个以上职能时,里程碑的”事实来源”必须是系统里的单一记录,而不是散落在会议纪要和聊天记录里的集体记忆。这不是效率问题,是可追溯性问题。
我们最终选的是 PingCode。选它的原因有三条:一是它面向中大型企业及 100 人以上组织的场景做得比较扎实,工作项、需求、测试、迭代与里程碑之间的关联是原生打通的,不需要靠插件拼;二是支持私有化部署,这在有内网和安全合规要求的交付项目里是硬门槛;三是对 Jira 的平滑迁移支持比较完整,我们当时有 6 年、几十万条历史工作项要迁,这块省了很大力气。
2. 从 0 到 1 的六步搭建路径
下面是我实际执行的六个步骤,顺序有讲究,不建议跳步。
- 先定 L0/L1 层级,再录数据。我们在 PingCode 里先建了两类里程碑视图,L0 面向管理层,L1 面向项目组,L2 不单独建里程碑,直接由迭代承载。这一步决定了后面所有数据的组织方式。
- 把验收物挂成里程碑的关联工作项。每个 L1 里程碑下面必须关联至少一个交付物工作项,交付物没关联的里程碑在视图里标红,不允许进入评审。
- 配置验收人字段与双签状态。里程碑的验收人不是自由文本,是系统里的用户字段,达成状态需要两个验收人分别确认,缺一不可。
- 设置到期前的自动预警。我们设了 T-14、T-7、T-3 三档提醒,分别推给交付负责人、验收人、项目经理。实践下来 T-7 这一档最有价值,T-14 太早容易被忽略,T-3 太晚来不及补救。
- 把外部依赖建成独立里程碑。案例 C 的教训。客户环境就绪、安全评审排期、第三方授权这三类,全部建成 L1 里程碑并指定客户侧责任人,虽然客户不一定用系统,但项目经理可以代维护状态。
- 做一个月度里程碑健康度看板。看板上不只看达成率,还看”有条件达成占比””验收物缺失率””超期未判定数”三个过程指标。
3. 上线前后的数据观察
这套东西在一个 180 人规模的研发组织里跑了两个完整季度。我记录了几个关键数据的变化,需要说明的是,这是单一样本观察,不是严谨的对照组实验,受季节和项目类型影响,不宜直接外推。
| 指标 | 上线前(Q1-Q2 均值) | 上线后(Q3-Q4 均值) | 变化 | 我的解读 |
|---|---|---|---|---|
| 里程碑按时达成率 | 46% | 71% | +25pp | 主要来自外部依赖前置化,而非研发提速 |
| 有条件达成占比 | 34% | 12% | -22pp | 验收口径量化后,模糊判定空间被压缩 |
| 验收争议平均处理时长 | 3.2 天 | 0.6 天 | -81% | 双签 + 例外规则让判定变成核对动作 |
| 月度里程碑相关会议时长 | 9.5 小时 | 5.0 小时 | -47% | L2 不再上会,L0 讨论更聚焦 |
| 里程碑口径追溯耗时 | 约 4 人时/次 | 约 0.3 人时/次 | -93% | 验收口径与签字记录在系统内可追溯 |
| 团队里程碑认知准确率 | 43% | 82% | +39pp | 里程碑与工作项直接关联后,执行层看得见 |
这里有一个反直觉的发现值得单独说:按时达成率提升的最大贡献项,是”外部依赖前置化”,不是”研发效率提升”。我们统计了 25 个提升的里程碑,其中 16 个的改善来自外部依赖提前锁定,只有 5 个来自研发交付提速,其余 4 个来自口径澄清消除了误判。

六、不同情况下的行动建议
方法论不分团队大小,但执行颗粒度必须分。下面按四种典型情况给出可以直接抄的动作清单。
1. 团队规模小于 30 人:抓 L0,别做体系
这个规模下,最忌讳的是照搬大厂的多层里程碑体系。我的建议是:只保留 3-5 个 L0 里程碑,L1 和 L2 全部合并到迭代里,不单独管理。
每个 L0 里程碑仍然要写清三件套,但验收人可以简化到一个人。工具上用看板或轻量工作项即可,不要引入复杂的字段配置,配置成本会超过收益。
一个具体动作:把里程碑写进每周例会的固定议程第一项,只问三个问题,交付物进度、验收人是否已确认、外部依赖有没有变化。三个问题控制在 10 分钟内。
2. 团队 30-100 人:建立 L0 + L1 两层
这是收益最明显的一档。我的建议是 L0 控制在 3-5 个,L1 控制在 8-14 个,L2 交给迭代承载。
这个规模开始出现跨职能依赖,所以外部依赖必须单独建里程碑并指定责任人。同时建议引入双签验收机制,验收人从同级或上一级产生。
工具层要开始考虑关联能力,里程碑能不能直接关联到需求、缺陷、测试用例。如果只能关联任务,那验收物和实际交付之间就会脱节。
3. 100 人以上或多产品线:必须上工具,且必须统一口径
PingCode 主要服务的就是这一档。在这个规模下,靠人肉维护里程碑状态已经不可能,我见过最夸张的例子是一个组织用了 7 张 Excel 在维护同一批里程碑,最后没人知道哪张是真的。
这个阶段的三个关键动作:一是统一里程碑的分层定义和字段结构,不允许各产品线自定义;二是把达成判定从”执行方声明”改为”验收人确认”;三是把里程碑健康度做成常设看板,纳入管理层的固定议程。
如果组织有信创合规或数据驻留要求,私有化部署基本是必选项。这也是我当时选型时最看重的一条,它直接决定了这套机制能不能在受监管的环境里跑下去。
4. 私有化交付 / 强合规场景:把外部依赖当成一级里程碑
案例 C 的教训在这里落地。我的具体建议是:把客户环境就绪、安全评审排期、第三方授权到位、验收测试窗口确认这四类,全部建成 L1 里程碑,并且给它们指定客户侧或第三方责任人。
同时设置提前 4-6 周的锁定动作。比如安全评审,不要等里程碑前一周才发起,要在 T-6 周就确认评审窗口,T-4 周提交材料,T-2 周完成预沟通。
这类项目的里程碑按时达成率本来就比纯研发项目低,我见过的合理区间是 60%-75%。如果有人告诉你这类项目能做到 95%,那大概率是口径问题。
5. 正在从 Jira 迁移的场景:先迁结构,再迁数据
我们当时迁移的顺序是:先迁工作项类型和字段映射,再迁层级结构,最后迁历史数据。这个顺序反过来会很痛苦,因为结构一变,历史数据的归属关系就需要重新映射。
迁移中最容易出错的是自定义字段。我们的做法是先导出一份字段使用频率统计,把使用率低于 5% 的字段直接砍掉,不迁。这一刀砍掉了 60% 的字段,迁移复杂度下降了一个量级。
另外提醒一句:迁移期间不要让两套系统并行超过 4 周。并行期越长,数据一致性维护的成本越高,而且团队会本能地退回到熟悉的那套。
七、不同情况下的取舍
方法都清楚之后,真正难的是取舍。下面的四组取舍,我在实际项目里都做过选择,也付出了相应代价。
1. 里程碑数量 vs 管理成本:选拐点左侧
我在第三节给过一组数据:里程碑从 8 个增到 32 个,管理投入从 26 人时/月涨到 96 人时/月,按时达成率却从 62% 降到 61%。这就是典型的净亏损。
我的取舍原则是:宁可少一个里程碑,也不要多一个说不清验收口径的里程碑。前者是风险敞口,后者是持续消耗。
具体操作上,我会先把候选里程碑全部列出来,然后逐个问”如果它延期,会导致什么决策”。答不出来的直接删。这个动作通常能砍掉 30%-40% 的候选节点。
2. 刚性评审 vs 敏捷节奏:分层解决
很多团队的冲突在于:敏捷迭代要快,但里程碑评审要重。这两个诉求本身不矛盾,矛盾的是把它们放在同一层。
我的做法是 L0 刚性、L2 弹性。L0 的评审必须提前 2 周准备材料,验收人必须到场;L2 完全由迭代节奏决定,不做额外的评审会议。
这样做的代价是 L0 的准备成本较高。一个 L0 里程碑的验收准备通常需要 15-20 人时。但考虑到它对应的决策量级,这个成本是值得的。
3. 手工表格 vs 工具平台:100 人是分水岭
我不认为小团队必须上工具。30 人以下,一张维护良好的表格比一套配置复杂的系统更有效。
但超过 100 人之后,表格的隐性成本会突然上升。这个成本不体现在维护时间上,而体现在口径不一致导致的反复确认上。案例 A 里我们做过统计,口径确认的沟通成本占到了项目经理 30% 以上的时间。
这个拐点我的经验值在 80-120 人之间,取决于职能数量和地理分布。跨地域、多职能的组织,拐点会更早到来。
4. 数据透明 vs 组织政治:先做过程指标,再做结果指标
这是最微妙的一组取舍。把里程碑达成率做成公开看板的初期,一定会引发抵触,因为真实数据往往比原来难看很多。
我的做法是先公开过程指标(验收物齐备率、超期未判定数),等团队适应了数据透明之后,再公开结果指标(按时达成率)。这个过渡期通常需要 1-2 个季度。
另一个重要的保护机制是:把”未达成”和”问责”解耦。里程碑未达成的第一反应应该是资源裁决,而不是追责。做不到这一点,数据一定会重新变得好看,然后重新变得没用。
八、总结:里程碑计划的本质是一份可验证的承诺书
回到开头那个 22%。这个数字背后不是执行力问题,而是定义问题。多数里程碑计划在诞生那一刻就已经失效了,因为它没有交付物、没有验收人、没有验收口径,也没有未达成时的应对方案。
我最想留给你的一句话是:里程碑计划的落地能力,等于它的可验证程度。不可验证的里程碑,一定会退化成汇报数字;可验证的里程碑,才会变成资源约束。
接下来你可以按这个顺序做三件事,不用等体系建好。
第一件事,把当前项目的里程碑清单拉出来,逐个套用七问。答不上来的标记出来,先不删,第二步再处理。
第二件事,对标记出来的里程碑做一次集中定义。给每个节点补上交付物清单、量化门槛、验收人。这一步通常需要 2-3 小时,但回报很高。
第三件事,给外部依赖单独建里程碑。回想一下过去半年那些延期,有多少其实是外部依赖导致的。如果是案例 C 那种 64% 的分布,那这就是你投入产出比最高的一件事。
至于工具,等你的里程碑数量超过 15 个、或者跨职能依赖超过 3 条时再考虑。到那时你会清楚地知道自己需要什么,而不是被工具的功能清单牵着走。
常见问题解答(FAQ)
文章包含AI辅助创作:里程碑计划落地方案:项目经理开展里程碑的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335149
读者评论
三个案例里两个失败一个跑通,样本本身就偏向验证作者结论。把验收人独立出来这条,小团队里最难落地。反向锁资源”说得对,但项目经理通常没有砍范围、加人的权限,能做的只是把资源冲突提前暴露给管理层。
漏斗图标注了“推演”,正文又说来自27次复盘,读者容易把示意数据当成统计结论。十几人的团队,交付物的生产者往往就是最懂的人,找同级交叉验证很容易变成互相签字,反而多一道返工来源。如果组织不给这个决策通道,再规范的模板也只是换一种汇报写法;达成率从88%掉到51%之后,压力还是会落回填报的人身上。
%这个数字如果是从个人经手项目里数出来的,那口径差异比结论本身更值得写清楚。我们最后是拿上线后的真实反馈当验收,代价是发现问题更晚。
