去年三季度,我陪一个 180 人规模的研发组织做季度复盘时,碰到一件很拧巴的事:11 个项目里有 7 个在周报上写着”里程碑达成率 90% 以上”,但同一批项目对外承诺的交付日期,9 个月里推迟了 14 次,平均每次推迟 11 天。达成率和守约率同时都很漂亮,也同时都不成立。
问题不在算错数。问题在于,大多数团队把里程碑日期当成一个”进度标记”,而客户、老板、合同方把它当成一个”承诺”。这两者之间,差着整套流程规范、冻结机制、变更成本和指标口径。
这篇文章不讲概念。我把过去几年在 100 人以上研发组织里做 PMO 和交付治理的经验拆开,讲清楚里程碑日期该怎么定、什么时候冻结、盯哪几个数字、在什么情况下该妥协、什么情况下必须硬扛。
一、核心结论:里程碑日期是承诺资产,不是进度标记
1. 一句话结论
里程碑日期管理的本质,是把一句模糊的”差不多快好了”,转换成一组有单一责任人、有可验证交付物、有明确冻结时点、有变更成本的承诺。
注意这四个要素里,日期只占一个。只改日期、不动另外三个,就是最常见的”数字搬家”式管理。
2. 三个可直接量化的判断标准
我判断一个团队的里程碑管理是否有效,不看它的模板有多漂亮,只看三个数字:
- 承诺守约率:对外承诺的里程碑日期,实际按时达成的比例。中大型组织的健康值是 85% 以上,低于 70% 说明日期根本不可信。
- 日期漂移中位数:单个里程碑从基线日期到最终日期的偏移天数中位数。健康值 ≤ 3 天,超过 7 天说明估算体系失真。
- 冻结后变更率:里程碑进入冻结状态后仍被修改的比例。健康值 ≤ 10%,超过 25% 说明”冻结”这个词在团队里没有约束力。
3. 为什么大多数团队的第一步就错了
绝大多数团队做里程碑,第一步是”打开项目管理工具,新建一个里程碑,填个日期”。这一步看似无害,实际上已经埋了雷,因为它默认了”日期是先定的,工作是后配的”。
正确的顺序应该是:先确认交付物的验收标准,再确认责任人,然后正排产能、倒排承诺,最后才落日期。日期是计算的结果,不是讨论的起点。

二、真实场景:里程碑日期是怎么一步步失真的
1. 场景一:同一份周报里存在三种日期口径
我见过最典型的场面是这样的:项目群里说”3 月底上线”,项目管理工具里写的里程碑日期是 3 月 28 日,而合同附件里写的是”3 月 31 日前完成交付验收”。三个日期,三个口径,三套责任人认知。
到了 3 月 26 日,开发说”里程碑完成了”,测试说”还有 40 个缺陷没关”,交付说”客户环境还没开通”。所有人都没说谎,但所有人都对”完成”的理解不一样。
这类问题的根源不是沟通不畅,而是没有把日期和验收标准绑定在一起。日期脱离了验收标准,就只是一串数字。
2. 场景二:倒排日期没有经过产能校验
另一种高频情况:商务签完合同,日期直接下发到项目组,项目组照着日期做计划。整个链条里没有人回答过一个问题,按现有的人力配置,这个日期对应的工作量能不能装得下。

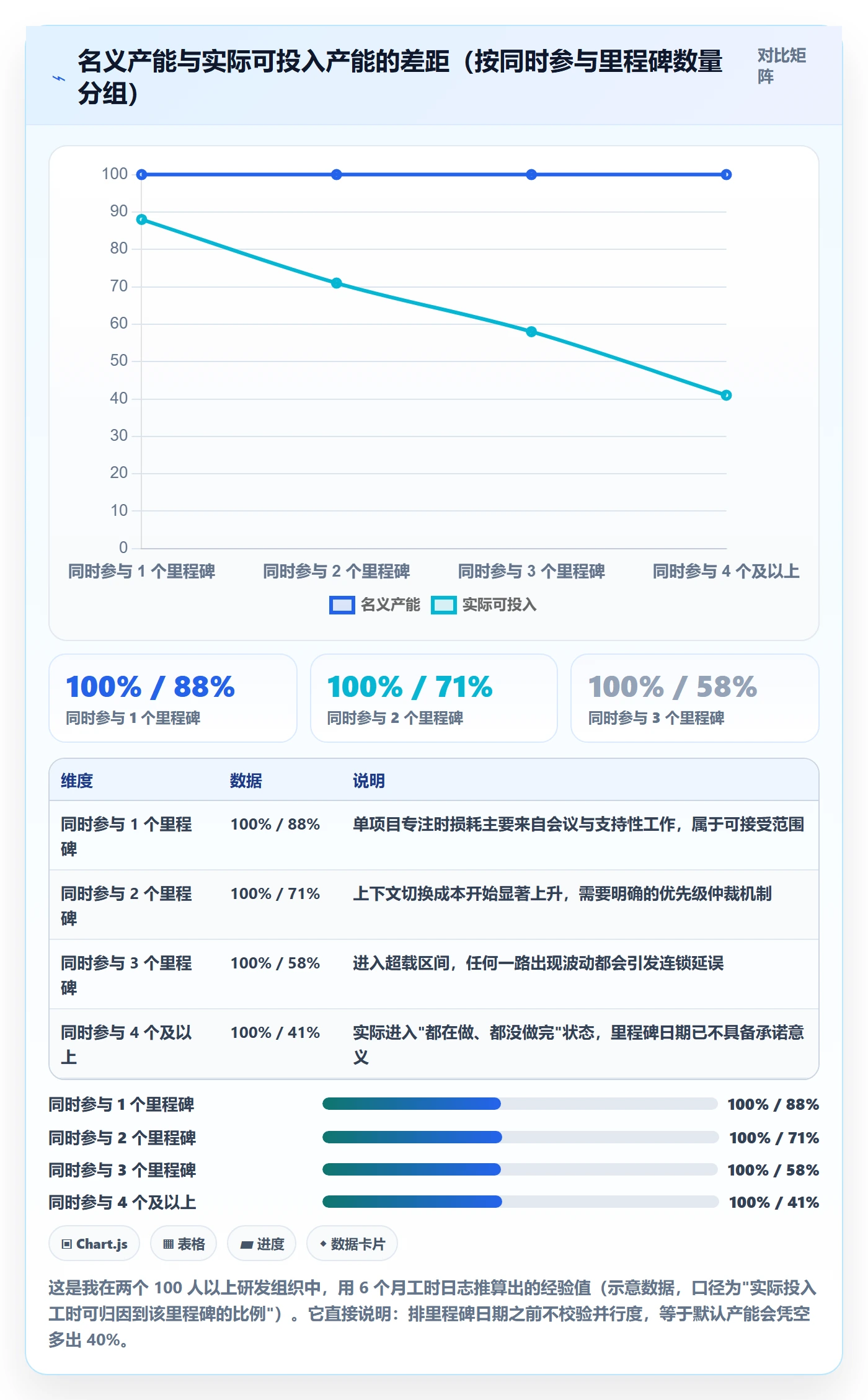

我做过一个粗略的核算:一个 12 人团队,如果同时参与 3 个里程碑,实际可投入产能通常只有理论值的 55%~65%。也就是说,按 100% 产能排出来的计划,从第一天起就超载了接近一半。

3. 场景三:变更没有成本
在很多团队里,改一个里程碑日期只需要在工具里点两下,或者在群里发一句”这个延到下个月”。这个动作没有审批、没有记录、没有代价。
结果就是:期限越容易改,就越不可信。当团队发现”反正会延”的时候,前期就不会认真估算,这就形成了自我实现的预言。
4. 我自己踩过的一个坑
2021 年我负责一个 40 人规模的交付项目,里程碑设了”需求冻结”这个节点。当时为了赶进度,我在需求评审会上同意保留 18 个待确认项,约定”边做边确认”。
听起来很灵活,实际结果是:需求冻结里程碑表面上按时达成了,但后续两个月里需求变更率高达 37%,开发返工导致下游两个里程碑连续延期。后来复盘算了一下,当时那 18 个待确认项,如果在冻结日之前花 3 天集中确认完,可以省下后面约 26 人天的返工。省 3 天,换 26 人天,这笔账我算反了。
三、常见误区拆解
1. 误区一:里程碑越多,管控越细
有的项目在甘特图上密密麻麻布满了菱形,一个季度二十几个里程碑。看起来很精细,实际上是把里程碑降级成了任务节点。
里程碑的价值在于稀缺性。它的数量应该少到让团队记住每一个,多到能覆盖关键决策点。我的经验值:一个 3~6 个月的中型项目,每季度 3~5 个里程碑比较合理;超过 8 个,管理注意力会被稀释,里程碑会退化成普通任务。
2. 误区二:里程碑日期应该精确到天
这是一个反直觉但很重要的判断:越早的里程碑,日期精度应该越粗。
项目初期不确定性最大,此时把日期定到具体某一天,是伪精度。我的做法是分阶段设定精度:立项阶段给到”周”,进入开发后给到”天”,进入发布前 4 周给到”天 + 小时级的窗口”。
坚持全程精确到天,只会带来两个后果:要么频繁改日期,要么让大家学会”最后一天才报风险”。

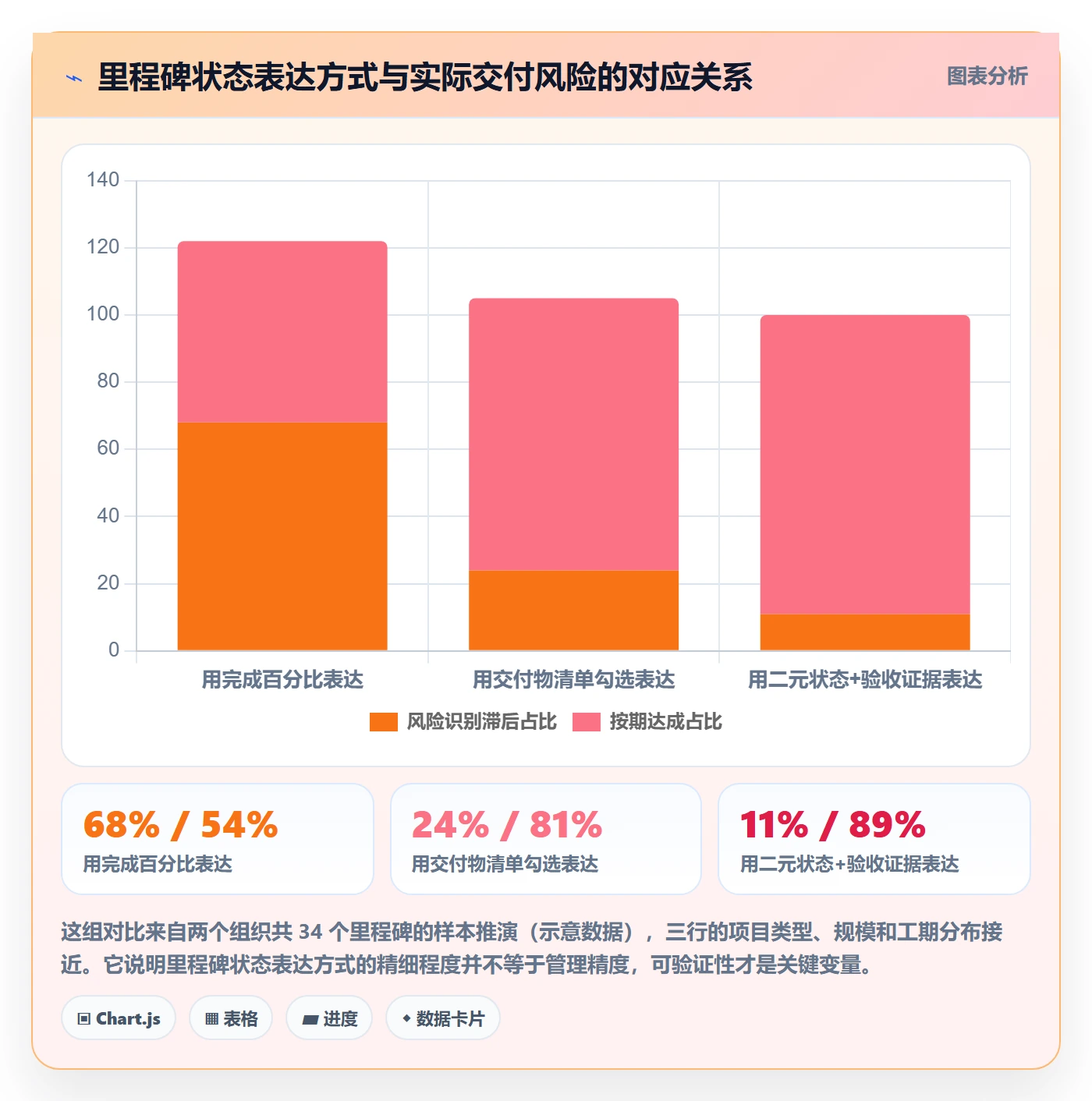

3. 误区三:完成百分比可以代表里程碑
“这个里程碑完成了 85%”,这句话在工程上几乎是没有意义的。因为剩余 15% 可能是一条没打通的链路,也可能只是三个没更新的文档。
里程碑的完成状态应该是二元的:达成,或未达成。中间状态只能用”已通过验收的交付物数量 / 总交付物数量”来表达,而不是一个凭感觉填的百分比。

4. 误区四:里程碑只用于向上汇报
如果团队只在上报时提到里程碑,它就变成了一个管理层的道具,一线不会认。里程碑必须同时是资源分配的锚点:到了这个日期,人力怎么调、环境怎么给、评审怎么排,都要跟着变。
5. 误区五:改日期只是改一个数字
改日期至少牵动四件事:下游里程碑的连锁偏移、已经投入的机会成本、对外承诺的可信度、以及后续估算的参考基线。
把变更成本显性化,是让日期重新变得可信的最有效的杠杆。
四、专业判断逻辑:双向夹逼、三级冻结、缓冲前置
1. 里程碑三要素
我给每个里程碑定义三要素,缺一不可:
- 可验证的交付物:不是”完成开发”,而是”接口联调通过并输出测试报告 v1.0″。
- 单一责任人:不是”某某团队”,而是一个具体的人名。多人负责等于无人负责。
- 不可协商的日期:这里的”不可协商”指的是变更必须走既定流程,而不是不能改。
2. 日期制定:倒排承诺、正排产能、缓冲池前置
完全倒排会产生不现实的目标,完全正排会忽略商业约束。我的做法是双向夹逼:
- 从合同或业务窗口倒排,得到”承诺日期”。
- 从团队实际产能正排,得到”能力日期”。
- 两个日期的差值,就是必须显性管理的缺口。
- 缺口通过三种方式消化:范围裁剪、资源追加、缓冲池吸收。三者必须选其一,不能默认”到时候加班补上”。

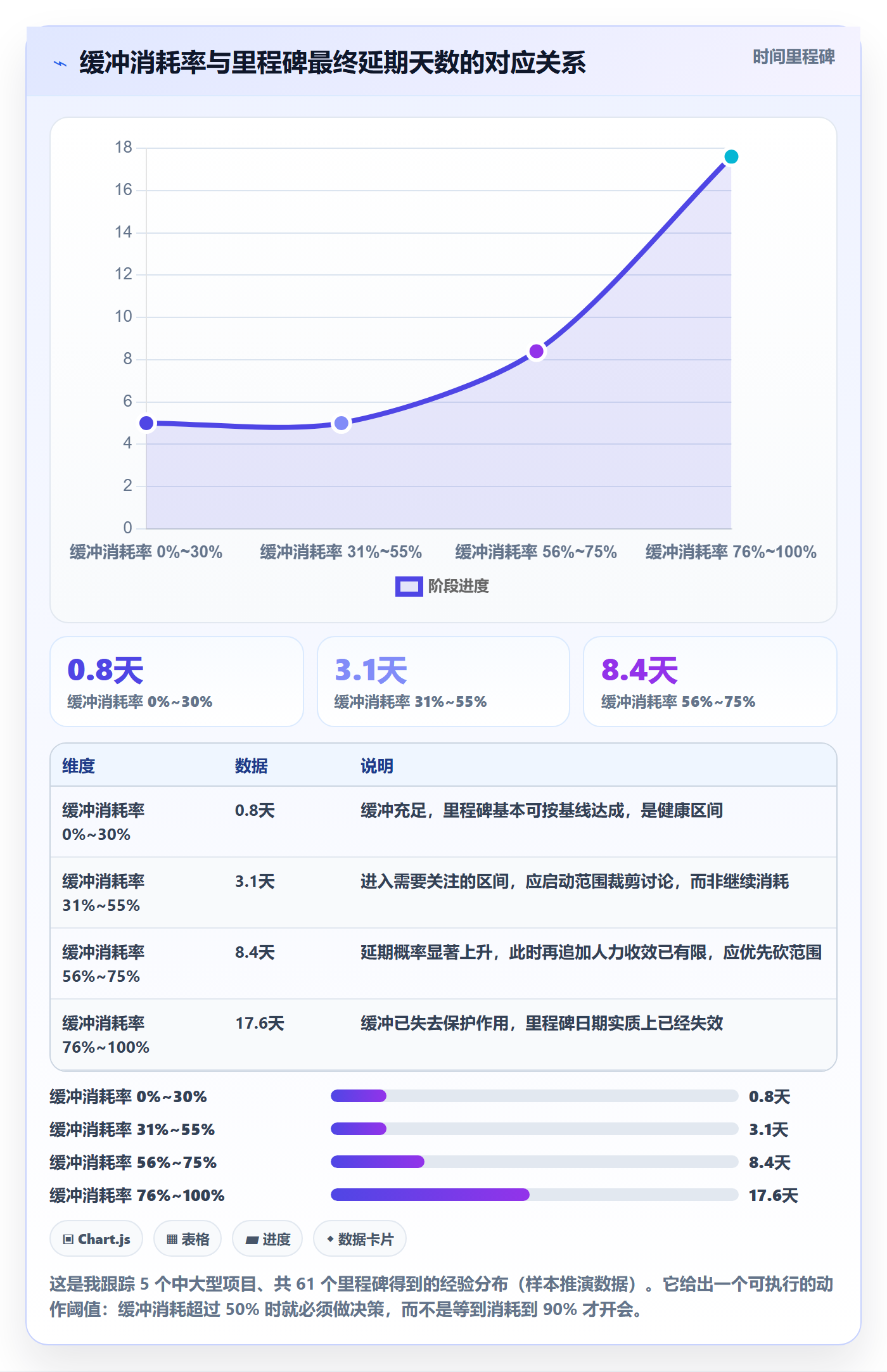

关键在于缓冲的放置位置。缓冲应该集中在里程碑之前,而不是均匀分散在每个任务后面。分散缓冲会被逐个消耗掉且不产生保护作用,集中缓冲才能抵御关键路径上的累积波动。

3. 三级冻结机制
我给里程碑日期设计三个状态,每个状态的变更成本不同:
| 状态 | 典型时点 | 变更权限 | 需要付出的成本 |
|---|---|---|---|
| 草稿 | 立项至开工前 | 项目经理自行调整 | 无,只需更新记录 |
| 预冻结 | 开工后至里程碑前 6 周 | 项目经理 + 交付负责人 | 需说明原因并评估下游影响 |
| 冻结 | 里程碑前 6 周内 | 需变更评审会通过 | 必须同步提交范围裁剪或资源追加方案 |
这套机制的核心不是增加审批,而是让”改日期”这个动作重新具备重量。实践下来,冻结期的变更数量通常能压到总变更量的 10% 以内。

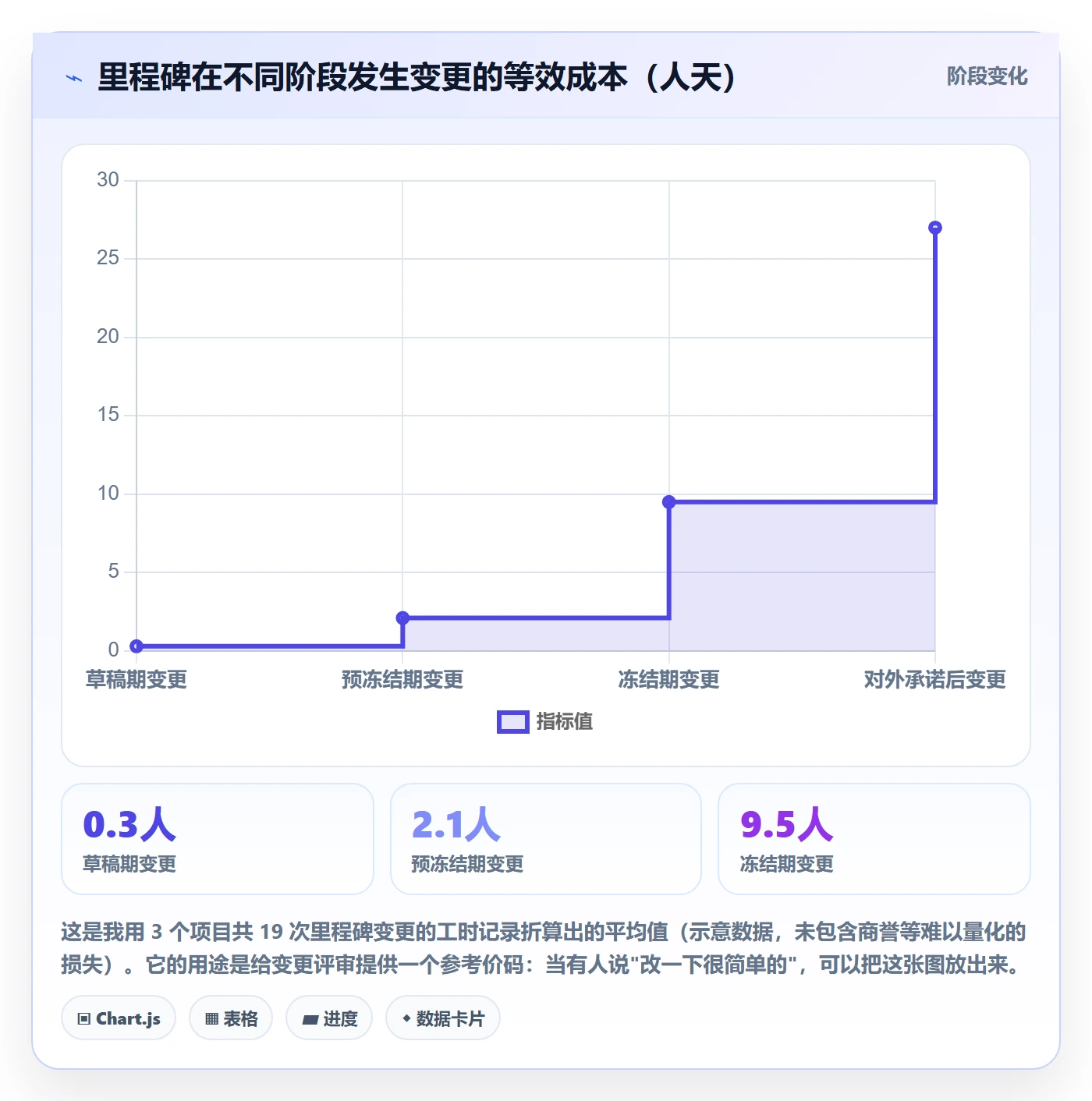

4. 变更控制的成本阶梯
越晚变更,代价越高。这个规律大家都知道,但很少有人把它量化出来贴在墙上。

五、关键指标体系:能提前报警的六个数字
1. 指标定义与计算口径
指标不在于多,在于口径统一、可自动采集、且能提前于结果出现。我常用的六个指标如下:
| 指标 | 计算口径 | 健康阈值 | 预警线 |
|---|---|---|---|
| 承诺守约率 | 按期达成的对外承诺里程碑数 / 承诺里程碑总数 | ≥ 85% | < 70% |
| 日期漂移中位数 | 里程碑基线日期与最终日期差值的绝对值中位数 | ≤ 3 天 | > 7 天 |
| 缓冲消耗率 | 已消耗缓冲 / 初始缓冲总量 | ≤ 50%(按里程碑进度折算) | > 65% |
| 冻结后变更率 | 冻结状态下的变更次数 / 里程碑总变更次数 | ≤ 10% | > 25% |
| 关键路径穿透率 | 关键路径上被延误的任务数 / 关键路径任务总数 | ≤ 15% | > 30% |
| 风险提前暴露天数 | 里程碑延期风险首次被记录日到原定达成日的平均间隔 | ≥ 21 天 | < 10 天 |
2. 为什么这六个指标要一起看
单看承诺守约率会误导人。一个团队可以把里程碑定得极其宽松,从而获得很高的守约率。这时候就必须结合日期漂移中位数和缓冲消耗率一起判断。
同样,冻结后变更率单独看也不够。变更次数少可能是流程严格,也可能是团队不敢提变更、偷偷拖工期。这时需要结合风险提前暴露天数,如果风险总是最后 10 天才冒出来,说明变更被压到了地下。

3. 指标采集的自动化程度决定它能不能活下去
我试过用表格手工维护这六个指标,坚持了不到两个月就放弃了。原因很简单:手工统计的滞后周期通常是 1~2 周,等指标出来,问题早就发生了。
关键指标必须做到自动采集、按周刷新。这也是我在选项目管理平台时,把”能不能自动算出这些衍生指标”放在功能清单前列的原因。
六、案例与数据观察:在中大型组织里把规范落到工具上
1. 先看组织规模,再谈工具选型
100 人以下的小团队,靠一个共享文档加每周站会就能管住里程碑。但组织一旦超过 100 人、跨越多个产品线,”口头规范”就会迅速失效,因为规范需要被强制执行,而人的记性靠不住。
在服务中大型企业这一层,我实际参与过落地的是 PingCode。它面向的主要就是 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景里是比较常见的选择。我下面讲的不是产品介绍,而是在这类平台上的具体建模和踩过的坑。
2. 里程碑在平台里的建模方式
我在项目里通常把里程碑建成独立的工作项类型,而不是打一个标签。原因是标签无法承载责任人、冻结状态和验收证据这三个字段。
一个可用的字段结构大致是这样:
work_item_type: milestone
fields:
name: "接口联调通过"
owner: "张三" # 单一责任人,不接受团队名
promise_date: "2025-06-30" # 对外承诺日期,冻结后需审批修改
target_date: "2025-06-25" # 内部目标日期,留 5 天余量
baseline_date: "2025-06-24" # 基线日期,用于计算漂移
freeze_level: "frozen" # draft / pre_frozen / frozen
acceptance_criteria:
"接口文档 v1.2 已评审通过"
"联调测试报告已归档"
"遗留缺陷 P0/P1 为 0"
buffer:
total_hours: 40
consumed_hours: 18
dependencies:
"客户测试环境开通"
"第三方 SDK 授权到位"
这套字段里最容易被忽略的是 baseline_date。没有基线,就没有漂移;没有漂移,日期改动就无从追溯,指标也就无法计算。
3. 用自动化规则把口头规范变成系统约束
规范写在文档里,遵守率通常不到一半;写进系统规则里,遵守率会大幅提升。我在平台里配过几条很实用的规则:
- 里程碑进入 frozen 状态后,修改 promise_date 自动触发审批流,并强制填写”影响范围”字段。
- 里程碑关联的交付物未全部闭环时,不允许把状态改为”已达成”。
- 缓冲消耗超过 65% 时,自动通知项目经理和交付负责人,并创建一条风险记录。
- 里程碑完成后 3 个工作日内未填写复盘结论的,自动进入待办列表。
规则本身不复杂,价值在于把”应该做”变成了”不做就过不去”。
4. 从旧平台迁移时,里程碑最容易丢的三类数据
我参与过一次从 Jira 到国产平台的迁移,规模约 200 人、跨度 3 个产品线。迁移过程中,任务和缺陷基本都能平移,但有三个东西最容易在映射时丢掉:
- 基线日期历史:旧系统的版本变更记录如果没导出,迁移后所有里程碑的漂移指标都会归零重算,等于丢失历史信用。
- 缓冲消耗记录:分散在各子任务上的剩余工时,如果在映射时被统一重估,缓冲消耗率会失真。
- 历史变更审批意见:这些文字记录往往存在评论或附件里,结构化程度低,迁移工具默认不处理。
我的建议是:迁移前先把这三类数据单独导出成结构化的中间表,迁移后再做一次人工校验。不要指望迁移工具默认覆盖这些场景。日期可以平移,历史不能重建。
5. 一组上线前后的对比数据

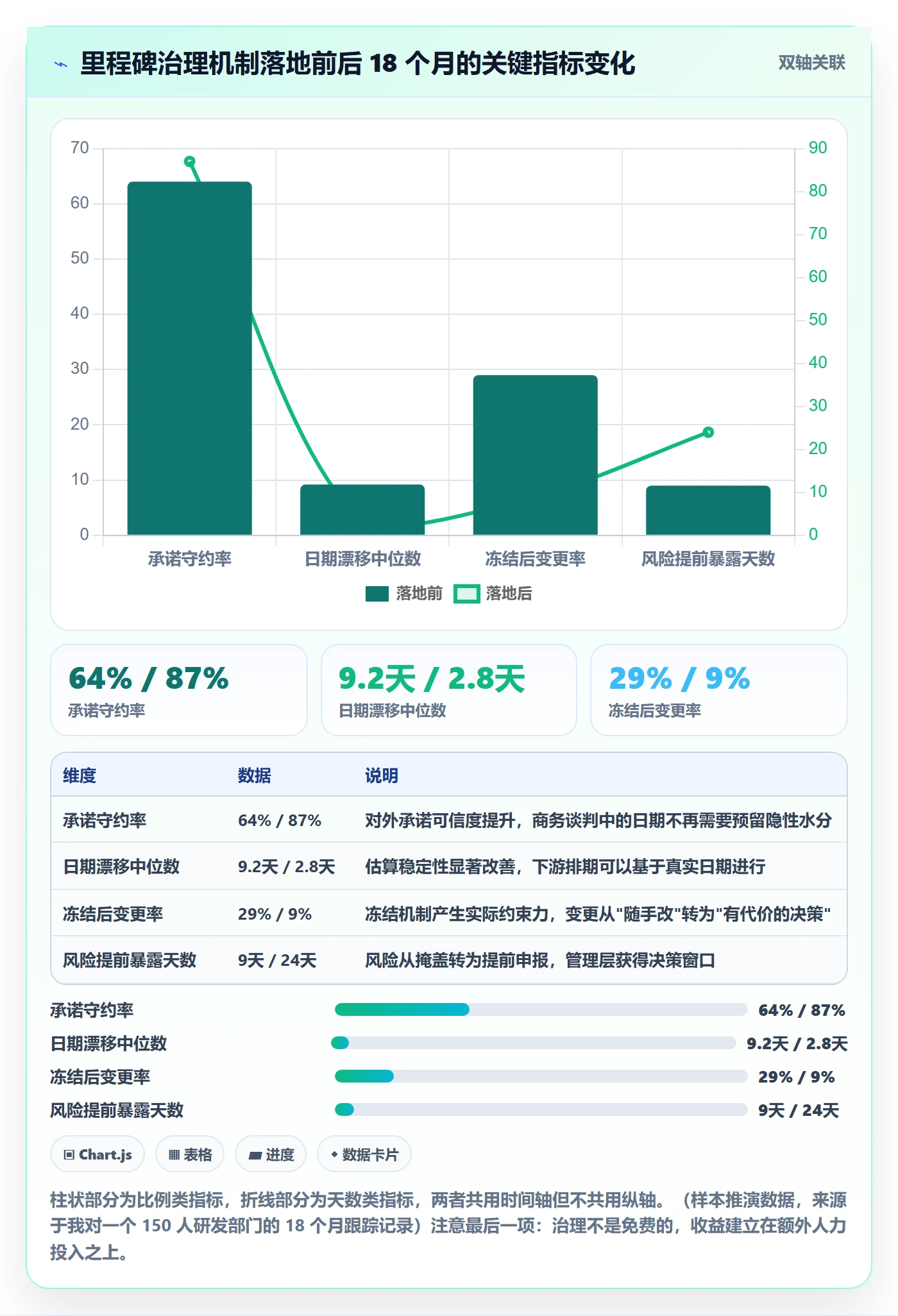

我跟踪过其中一个约 150 人的研发部门,在引入里程碑冻结机制和自动指标采集前后的 18 个月数据对比(为保护商业信息,数值做了区间化处理):

七、不同情况下的行动建议
1. 按组织规模
50 人以下团队:不要上复杂机制。把里程碑数量控制在每季度 3 个以内,只需保证”单一责任人 + 可验证交付物”两条,日期精度给到周即可。
50~200 人团队:开始引入三级冻结机制和基础的四个指标(守约率、漂移中位数、缓冲消耗率、风险暴露天数)。这个规模下,流程成本还能被收益覆盖。
200 人以上或多产品线组织:必须依赖平台做自动采集,否则指标会因为口径不一致而失去可比性。此时还需要在 PMO 层面统一定义,避免各产品线各算各的。
2. 按项目类型
- 合同交付型项目:对外承诺日期不可动,只动范围。缓冲至少预留 15%,且必须显性记录。
- 内部研发型项目:日期可以协商,但要建立”改日期换范围”的等价交换规则,不允许单方面延期。
- 合规与审计型项目:里程碑日期往往有外部强制约束,重点在于提前识别依赖,建议提前 8 周锁定外部依赖项。
3. 按治理成熟度
如果你的团队目前连基线日期都没有,不要一上来就上六个指标。第一步只做一件事:给每个里程碑记录基线日期,并开始统计漂移。这一件事就能暴露出大量问题。
等漂移数据稳定采集 2~3 个月后,再引入缓冲和冻结机制。顺序错了,流程会变成负担而不是工具。
八、取舍:没有免费的精度
1. 精度与灵活性
日期定得越精确、冻结越早,抗变化的弹性就越低。反过来,留足弹性就意味着精度下降。
我的判断标准是看变更的下游成本。如果一个里程碑的延期会连锁影响三个以上的下游节点,就该早冻结、高精度;如果它相对独立,可以放宽到周级精度。
2. 审批链长度与响应速度
增加审批环节能减少随意变更,但会拖慢正常决策。我倾向于只在冻结期设审批,草稿期和预冻结期只做记录,把审批资源集中在成本最高的那一段。
3. 透明与心理安全
这是一个容易被忽略的取舍。指标越透明、越与考核挂钩,团队就越有动力美化数据。你可能会得到漂亮的守约率,但失去真实的风险信号。
我的做法是:风险提前暴露天数这类”过程指标”用于改进,不与个人绩效直接挂钩;只有承诺守约率这类结果指标进入考核,且考核对象是团队而非个人。这样才能让坏消息愿意往上传。
4. 工具投入与流程收益
前面那组数据里,里程碑管理的人力投入从 3.5 人天/月涨到了 6.2 人天/月。这个成本是真实的,如果一个团队一年只有三五个小项目,这笔投入很可能不划算。
但如果项目数量多、跨团队依赖复杂、对外承诺频繁,那么把日期从”不可信”变成”可信”,本身就是收益,它会减少无效的加班、减少返工、减少商务侧的信任损耗。

结语:把日期变成一种可被信任的承诺
回到开头那个 90% 达成率、14 次延期的项目。它的问题从来不是执行力,而是里程碑日期从头到尾没有被当作一个需要成本的东西。改日期不花钱,所以日期不值钱;日期不值钱,所以承诺不值钱。
我的核心观点可以压缩成三句话:
- 里程碑的价值在于稀缺和可信,不在于数量。每季度 3~5 个、责任到人、有可验证交付物,比二十个菱形节点有用得多。
- 日期是计算的结果,不是讨论的起点。先算产能、再倒排承诺,中间的缺口必须用范围、资源或缓冲显性消化,不能默认靠加班填补。
- 冻结机制和变更成本,是让日期重新具备约束力的唯一有效手段。没有成本,就没有承诺。
下一步怎么做,取决于你现在的状态:
- 如果你还没有记录基线日期,本周就去做这一件事。为手里所有在途里程碑补上基线,然后开始统计漂移中位数。
- 如果你已经有基线但指标靠手工统计,优先解决采集自动化。在 100 人以上的组织里,手工指标的存活周期通常不超过两个月。
- 如果你已经有自动化指标但日期仍频繁变动,检查冻结机制是否形同虚设。重点看冻结后变更率,如果超过 25%,说明这个机制需要重新设计审批权限和成本门。
里程碑管理不复杂,它难的地方在于:它要求组织在还没有结果的时候,就愿意为一句承诺付出成本。做不到这一点,再漂亮的甘特图也只是装饰。
常见问题解答(FAQ)
1. 里程碑节点日期到底该倒排还是正排,怎么排才不容易翻车?
我第一次独立带项目时,直接拿着老板给的交付死线往前倒推,每个节点砍得整整齐齐,结果执行到第二个里程碑就全面失守,后面一路补窟窿。后来我一直在想,问题到底是倒排这个动作本身错了,还是我漏了什么步骤?
稳妥做法是正排和倒排各算一遍,再对齐。正排时只依据资源投入、依赖关系和历史速率,算出关键路径上每个交付物最可能的完成时间,不掺任何人的期望;倒排时从业务死线往回推,标出每个里程碑的最晚可接受日期。两次结果如果差距超过 20%,说明不能靠压工期解决,只能砍范围或加资源,必须先跟干系人对齐,而不是硬排。
还有两个容易踩的坑:第一,里程碑日期要挂在验收通过日,不是提交日,我吃过一次亏,计划写的是开发完成日,结果验收拖了两周,看板显示准时,业务方根本不认;第二,缓冲要放在里程碑之前作为独立的一段时间,不要平摊到每个任务里,平摊后缓冲会被日常拖延自然吃掉,等于没留。
每个里程碑还要写清交付物、验收人、验收标准三件事,缺一件这个日期就不可信,它迟早会变成扯皮的焦点。
2. 节点日期老是变,靠什么流程和规范才能真正管住?
我们项目每周例会都在改里程碑日期,改到后来大家都不看计划表了,反正写了也会变。我很想知道,别人是怎么在不把流程搞成官僚的前提下,让日期变更变得有约束力的?
核心是给变更分级授权,而不是一刀切禁止。日期变动在 3 个工作日以内、且不影响下游里程碑和外部承诺的,项目经理直接批,记录即可,这是日常弹性;超过 3 个工作日,或者会牵动上线窗口、对外发布、客户交付的,必须走变更评审,由关键干系人一起确认新的基线,并同步更新依赖方的计划。
另外建议给单个里程碑设一个月内变更次数上限,比如不超过 1 次,超限就上升到项目级复盘。变更单里一定要填原因分类,我通常分四类:需求新增、资源缺口、外部依赖未确认、估算偏差。
这个分类坚持统计一个季度,价值会非常明显,我们在一个半年期项目里统计过,超过六成的日期变更其实来自外部依赖没提前确认,而不是开发慢,看清这一点之后,改的就应该是接口人和对接机制,而不是继续压研发的工期。
3. 衡量里程碑执行情况,到底该看哪几个指标,口径怎么定?
每次汇报我都用准时率,但老板总觉得数据好看不真实,我自己也心虚,因为提交时间是准的,验收时间却晚了好几天。到底哪些指标能真实反映里程碑管理质量,口径又该怎么统一?
建议盯三个核心指标加一个辅助指标,并且把口径先定死在文档里。第一,里程碑准时率,判定标准必须是实际验收通过日不晚于计划日期,用提交日判定会系统性高估;第二,平均偏差天数,只统计逾期项的偏差,不要把提前完成的负偏差混进来一起平均,否则十几个提前完成的里程碑会把几个严重逾期稀释掉,看着像没问题;
第三,延期影响面,也就是这个里程碑延期牵连了多少下游节点或外部承诺,这比单纯的天数更能说明严重程度。辅助指标是缓冲消耗率,用来判断后续节点还有多少余量。口径统一要明确三件事:以验收通过日为准,按工作日还是自然日计算,节假日和跨年怎么处理。
参考区间上,准时率长期低于 85%、或者平均偏差超过 3 个工作日的,基本可以判定排期过于乐观,需要回头修正速率假设,而不是继续喊口号;反过来准时率一直是 100%,也要怀疑是不是里程碑定得太松或者验收标准被放水了。
4. 节点和里程碑在实际落地时,用什么工具、什么方式管理才不会沦为一堆没人看的表格?
我用表格管过里程碑,也用某项目管理平台管过,前者一改就乱、版本对不上,后者又容易把东西堆得太碎。我很纠结,到底该怎么配置,才能让节点管理真正被团队用起来而不是变成形式?
落地关键不在工具的牌子,而在三件事:字段结构、预警节奏、数量克制。结构上,把里程碑做成一个独立的工作项类型,只保留三个日期字段最有用:计划日期、承诺日期、实际验收日期。承诺日期是团队对外确认过的,跟计划日期分开记,偏差才有分析价值。
预警上,设 T-7、T-3、T-1 三档提醒,T-7 给责任人和项目经理,T-3 升级给项目发起人,T-1 只发逾期风险和阻塞项清单,避免天天喊狼来了导致全员免疫。
真正拉开差距的是数量克制,我踩过最大的坑就是把所有关键任务都设成里程碑,一个项目堆出 30 多个,结果没人看,全部变成噪音,后来砍到 9 个才开始真正被讨论。经验值是一个里程碑覆盖 2 到 3 周的工作量,半年期项目通常落在 8 到 12 个区间,超过 15 个基本可以判定颗粒度太细。
视图上按里程碑做泳道,每个泳道只显示临期和逾期的工作项,日常站会看泳道就够,不需要翻完整甘特图。最后提醒一句,无论用哪种工具,验收通过日期都要由验收人自己确认,项目经理代为勾选,这个指标马上就不可信了。
文章包含AI辅助创作:节点日期流程与规范:项目经理里程碑实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335144
