去年我帮一家 300 人规模的智能硬件公司做项目复盘,翻出他们过去 18 个月的立项记录:12 个项目全部通过了全部 5 道阶段门,没有一次被叫停。听起来像执行力强,实际结果是其中 3 个项目在上线后 6 个月内被悄悄下线,2 个项目的研发投入超预算 2 倍以上。项目负责人跟我说了一句很实在的话:“我们的阶段门,就是给老板汇报的 PPT 检查站。”这句话基本概括了绝大多数阶段门失败的原因,不是流程没建,而是门变成了橡皮图章。

这篇教程我想讲清楚三件事:阶段门到底该在什么位置设卡、项目负责人怎么把它真正落地、以及哪些坑几乎每个团队都会踩一遍。

一、核心结论:阶段门是资源决策点,不是汇报节点

先把结论放在最前面:阶段门的唯一价值,是在信息最不完整、但纠错成本还很低的时候,逼决策者做一次“继续投 / 停止投 / 改条件再投”的选择。如果你的门没有产生“不通过”的可能,那它就不是门,只是一个里程碑。

1. 门与里程碑的本质差异

我在做流程诊断时,第一个动作永远是问项目负责人:你们上一次在阶段门上砍掉项目是什么时候?如果对方愣住超过三秒,答案基本就清楚了。

对比维度 里程碑(Milestone) 阶段门(Stage Gate)
核心目的 标记进度完成 决定资源是否继续投入
决策者 项目经理或团队自评 有预算权和人事权的决策层
可能结果 完成 / 未完成 通过 / 条件通过 / 暂缓 / 返工 / 终止
判断依据 任务清单是否勾完 量化准入标准是否达标
失败代价 进度延误 资源错配、机会成本、沉没成本放大
输出物 进度报告 决策记录 + 资源释放/追加指令

这张表我通常直接贴在会议室墙上。很多团队的问题不是不努力,而是把两者混为一谈,导致每次评审都在讨论“做完了多少”,而不是“还该不该做”。

2. 每道门必须回答的三个问题

无论你做硬件、软件还是交付型项目,一道有效的门只需要回答三个问题,多一个都是浪费:

  1. 还值不值得做?,市场、客户、战略匹配度是否发生实质变化。
  2. 做得成吗?,技术可行性、关键风险是否已被验证到可接受水平。
  3. 下一步投多少?,下阶段的预算、人力、时间是否明确释放或冻结。

如果一场两小时的评审会结束时,这三个问题一个都没有明确答案,那么这场会就应该被判定为无效会议。我在做流程审计时会统计“无效门会议占比”,多数团队第一次测出来都在 60% 以上。

项目阶段阶段门教程:项目负责人落地方案,避坑指南

二、背景与真实场景:项目负责人为什么会主动想要阶段门

阶段门这套方法最早来自制造业的新产品开发流程,后来被软件、医药、汽车行业广泛改造使用。但对大多数项目负责人来说,想引入它的动机往往很具体,不是什么方法论信仰。

1. 三种典型的触发场景

场景一:资源被“僵尸项目”长期占用。团队同时开着 9 个项目,看起来都在推进,实际只有 3 个在真正消耗有效工时。剩下的项目没有明确终止,也没有明确资源,就这么挂着。项目负责人想砍,但没有制度依据,只能等它自然烂掉。

场景二:需求在一路膨胀中失控。立项时是 4 个月、6 个人的规模,做到第 7 个月变成了 12 个人、范围扩大一倍。中间没有任何一个节点强制重新评估范围,所有人都是“边做边加”。

场景三:跨部门责任不清,出问题才追责。研发说市场没讲清楚需求,市场说研发交付太慢,采购说预算没批下来。每个部门都在自己的阶段里“完成”了任务,但项目整体失败,责任无法归属。

这三种场景的共同点是:缺少一个被组织正式承认的“重新决策时刻”。阶段门补的就是这个缺口。

2. 阶段门的标准骨架

不同行业的阶段划分不一样,但骨架基本一致。以研发型项目为例,我通常建议这样的五阶段五门结构:

阶段 阶段目标 出口门 门的核心判断 典型决策周期
概念 机会识别、初步可行性 Gate 1 初筛 是否值得投入调研资源 3,5 个工作日
立项 需求定义、商业论证 Gate 2 立项门 是否批准正式立项与预算 5,10 个工作日
开发 方案设计、核心功能实现 Gate 3 设计冻结门 范围是否冻结、资源是否追加 3,5 个工作日
验证 测试、试点、合规检查 Gate 4 验证门 是否具备发布条件 5,8 个工作日
发布 上线、推广、交接运营 Gate 5 上市门 是否转入运营并释放项目资源 3,5 个工作日

要注意的是,门的数量不是越多越好。我见过一家公司设了 11 道门,结果是每个门都走形式,因为决策者根本记不住每道门要判断什么。对大多数 100 人以内的团队,五道门已经是上限;项目周期短于 3 个月的,三道门足够。

3. 不同项目类型的门禁密度差异

这里有一个容易被忽略的判断:门禁密度应该由“错误决策的成本放大速度”决定,而不是由流程规范度决定。

  • 软件内部工具类项目:错误成本随阶段缓慢放大,2,3 道门即可。
  • 面向外部客户的定制交付:错误成本在合同签订后立刻放大,需要 4 道门 + 变更控制。
  • 硬件/嵌入式产品:模具、认证、长周期物料采购会带来跳跃式成本,必须 5 道门且每道门绑定资金释放。
  • 受监管行业(医药、汽车、金融):合规本身就是门的内容,门可以更少但必须更重。

我的经验是:如果一道门的存在理由是“让流程看起来完整”,那它应该被删掉。删门比加门更需要勇气,但收益通常更大。

三、拆解常见误区:八个把阶段门做废的动作

接下来这部分是我在复盘里见得最多的问题。它们有个共同特征:单看每一条都像小毛病,叠加起来就让整套机制彻底失效。

1. 门禁标准写成了形容词

“技术方案基本成熟”“市场需求较为明确”“风险可控”,这类表述在任何评审会上都能被解释成通过。门禁标准必须是可判定真假的陈述句,最好带数字或明确清单。

反面例子:需求文档已完成。

正面例子:需求文档已由至少 3 位目标用户确认,未解决的高优先级需求不超过 2 条,且每条已指定责任人和解决时间。

2. 决策者只有“听”的权力,没有“停”的权力

如果评审组的角色是“提出建议”,而最终决定权在某个不在场的人手里,那么这道门从设计上就是失效的。参加门评审的人,必须有权当场决定预算和人力是否释放。做不到这一点,就说明放错了参会人,而不是流程有问题。

3. 材料准备过重,把门变成文档工厂

我审计过一个项目,每次 Gate 评审要准备 60,90 页 PPT,跨 4 个部门汇总,平均耗时 5.5 人天。结果项目经理开始“为评审而工作”,真实项目进展反而被挤压。

正确的做法是把交付物限制在决策必需的最小集合:一页决策摘要、一份量化指标对照表、一份未关闭风险清单、一份下阶段资源需求。四份足够了。

4. 门与预算、人力释放脱钩

这是最隐蔽也最致命的一条。门通过了,但预算不追加、人力不调整,那门就只是一次口头许可。相反,如果门没通过但资源照旧投入,那么“不通过”这个决策在组织里就没有任何实际约束力。

门必须绑定资源动作:通过则释放下阶段资源,条件通过则释放部分资源并设定期限补齐条件,暂缓则冻结资源,终止则回收资源。

5. 只设计了“通过”,没设计“条件通过”和“返工”

现实里绝大多数情况不是非黑即白。如果流程只允许“通过”和“不通过”两种结果,评审组会本能地选择通过,因为不通过意味着推翻前面所有工作、得罪人、还要重排计划。

加入“条件通过”和“回收”之后,决策者的心理负担大幅下降,反而更愿意指出问题。

6. 把阶段门当成进度考核工具

一旦门评审和个人绩效挂钩,所有人都会致力于“让门通过”,而不是“让判断正确”。我在一家公司看到过极端案例:项目组提前两个月准备 Gate 3 材料,真实开发进度反而停滞。这就是激励错位的代价。

7. 决策周期太长,门的时效性丧失

门从准备到出结论如果超过 15 个工作日,它的信息基础就已经过期了。更糟的是,团队会为了等评审而主动停工,形成“评审等待浪费”。我的建议是把每道门的决策周期控制在 5 个工作日以内,复杂门不超过 10 个工作日。

8. 没有门的复盘闭环

如果没有人统计“哪些项目在哪道门被拦下、原因是什么、后续判断是否被证实”,那么阶段门永远不会进化。这套机制本身也需要迭代。每季度做一次门禁有效性复盘,是让流程活下去的必要动作。

项目阶段阶段门教程:项目负责人落地方案,避坑指南

四、专业判断逻辑:什么样的门才叫“有效”

把误区排完,接下来讲怎么设计。我判断一道门是否有效,只看四个要素,缺一个都会漏气。

1. 四要素模型

入口标准,进入这道门之前必须准备齐什么,以及谁来确认准备齐了。这一步的责任人是项目经理,不是评审组。

交付物,决策所需的最小信息集合。注意是“决策所需”,不是“项目组能产出的全部”。

决策规则,什么情况下算通过、什么情况下算条件通过、谁来拍板、拍板记录写在哪。

退出动作,决策结果对应的资源、进度、范围、风险处理动作,以及责任人。

很多团队只做了前两项,把后两项留给了“会议纪要”,结果就是决策无法执行。

2. 决策规则的五档设计

我建议用五档而不是两档,理由前面讲过:多档位能显著降低评审组的决策压力,反而更容易暴露真实问题。

  1. 通过(Go):全部准入项达标,释放下阶段全部资源。
  2. 条件通过(Conditional Go):核心项达标,次要项存在缺口,释放 60%,80% 资源,缺口须在下阶段第 1 个检查点前补齐。
  3. 暂缓(Hold):关键假设未被验证,冻结增量资源,保留已投入部分,30 天后重新评估。
  4. 返工(Recycle):方向可行但交付物质量不足,退回上一阶段,明确返工范围与期限。
  5. 终止(Kill):核心假设被证伪或战略不再匹配,立即释放全部资源,进入知识归档。

关键点在于:“条件通过”必须附带明确的补齐期限和验证人,否则它会变成事实上的“永久通过”。我见过太多项目,条件通过之后那个缺口再也没人提过。

3. 门禁标准的量化方法

我通常用“阶梯式打分 + 一票否决项”的组合。以 Gate 3(设计冻结门)为例,可以这样设计:

(1)一票否决项(任一不满足即不得通过)

  • 核心功能的性能指标未达到设计要求的 90%。
  • 存在未关闭的高等级(P0/P1)技术风险。
  • 合规/安全审查未通过。

(2)阶梯打分项(满分 100,70 分以上可条件通过)

  • 需求覆盖率:已完成需求占总需求的百分比,权重 25%。
  • 接口联调完成度:已联调接口占计划接口百分比,权重 20%。
  • 测试用例执行率与通过率:权重 25%。
  • 文档完备度:权重 15%。
  • 下阶段资源到位度:权重 15%。

这样做的好处是,评审会不再讨论“感觉行不行”,而是讨论“哪一项没达标、差多少、能不能补”。会议时间通常能压缩 40% 以上。

4. 门与资源释放的绑定机制

制度上要写清楚一件事:阶段门决策是下一阶段资源的唯一触发条件。没有门决策记录,财务不释放预算,HR 不调派人力,采购不启动长周期物料。这一条写进制度,门才有牙齿。

我见过做得最干净的一家公司,把这条直接写进了采购系统:采购申请必须关联一个有效的门决策编号,否则系统无法提交。这比开十次宣贯会都管用。

项目阶段阶段门教程:项目负责人落地方案,避坑指南

项目阶段阶段门教程:项目负责人落地方案,避坑指南

五、真实案例与数据观察:阶段门怎么在工具里跑起来

流程设计得再好,如果没有承载它的系统和数据,三个月后就会退回到“靠人记、靠邮件催”的状态。这一节我结合一个真实落地案例,讲讲阶段门在工具层面的实现方式。

1. 案例背景:一家 320 人研发组织的改造

这家公司做工业软件,团队 320 人,常驻 6,8 个并行项目。改造前的状态是:阶段门写在制度文件里,实际执行靠 Excel 加邮件。项目负责人每个季度要手工汇总一次门禁状态,耗时约 12 人天,且数据滞后 2,3 周。

他们的改造分三步走:先重构门的标准,再把门搬进系统,最后用数据反过来校准标准。整个周期约 4 个月。

2. 用工具承载阶段门的四种做法

在调研阶段项目管理平台时,他们把候选范围锁定在支持私有化部署、能与现有研发流程对齐的系统。最终选用的方案是 PingCode,这家平台主要服务中大型企业及 100 人以上组织,支持私有化部署,同时对从 Jira 迁移过来的历史数据有较平滑的承接能力,对做国产替代的团队比较友好。这里我不谈产品好坏,只讲他们在里面具体做了什么,因为这四件事才是可复用的部分。

(1)把门禁检查清单做成结构化工作项,而不是附件

他们为每道门创建了一套工作项类型,每个准入项是一条独立条目,带负责人、判定标准、证据链接、状态。这样做的直接好处是:“哪些项没达标”变成一个可查询的视图,而不是需要人工整理的材料。

Gate 3 设计冻结门 · 准入项配置示例
—

准入项 ID: G3-01

名称: 核心功能性能达标

判定标准: 关键路径响应时间 ≤ 200ms(P95),压测样本 ≥ 10000 次

证据类型: 压测报告(链接)

责任人: 架构组-张工

是否一票否决: 是

状态: 待判定

准入项 ID: G3-02

名称: 高等级风险关闭

判定标准: P0/P1 风险关闭率 = 100%

证据类型: 风险台账快照

责任人: 项目经理

是否一票否决: 是

状态: 已达标

准入项 ID: G3-03

名称: 需求覆盖率

判定标准: 已完成需求 / 计划需求 ≥ 90%

证据类型: 需求追溯矩阵

责任人: 产品负责人

是否一票否决: 否

权重: 25

状态: 待判定

(2)把门评审做成带时限的审批流

每道门启动后,系统自动生成评审任务,并按角色分派。他们设了 5 个工作日的默认时限,超时自动升级提醒。改造后平均决策周期从 17 个工作日降到 6 个工作日。

(3)把门决策与预算申请关联

这是他们最得意的一步。预算申请单必须填写门决策编号,系统校验编号有效性与决策类型:只有“通过”和“条件通过”可以发起足额申请,“暂缓”只能申请维持性支出,“终止”则冻结全部后续申请。

(4)把历史项目数据迁移进来做基线

他们原本用 Jira 管理研发,迁移时保留了原有的工作项类型、字段映射和状态流转逻辑。迁移最怕的不是数据量,而是字段语义丢失,一旦历史项目的阶段归属错乱,后续的基线统计就全是噪声。他们的做法是先做一轮字段语义映射表,人工确认后再批量导入。

3. 改造前后的数据对比

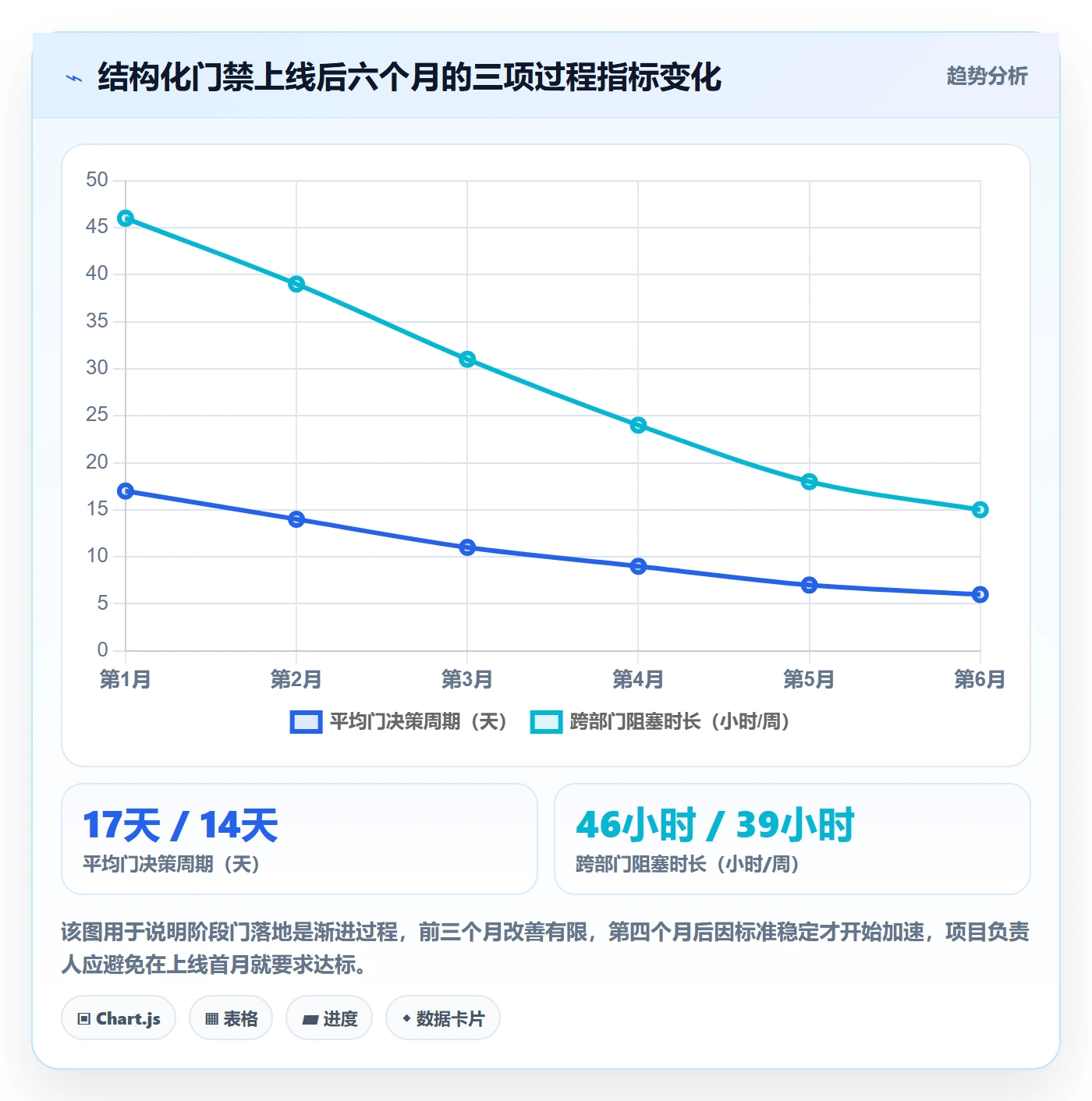

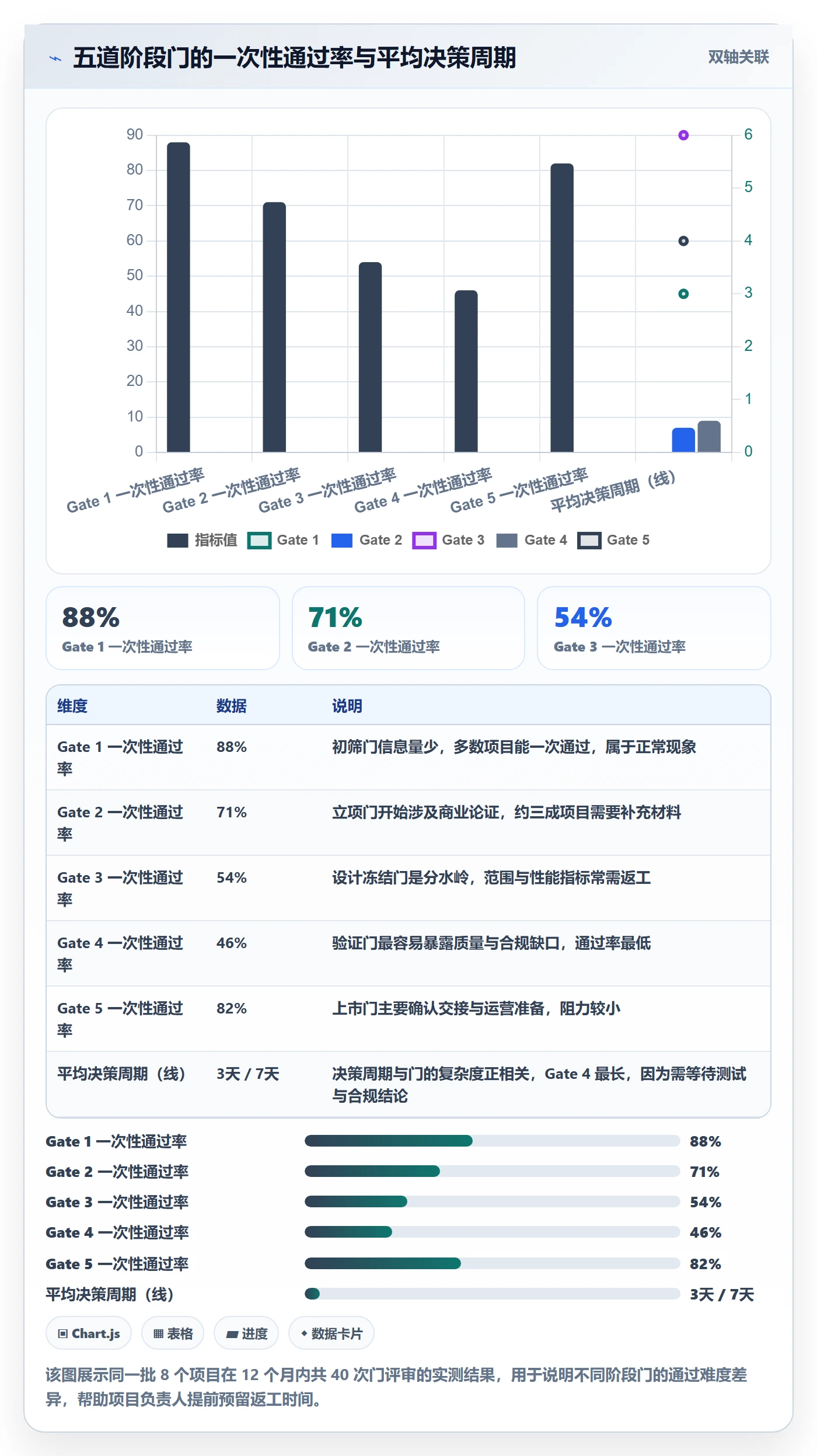

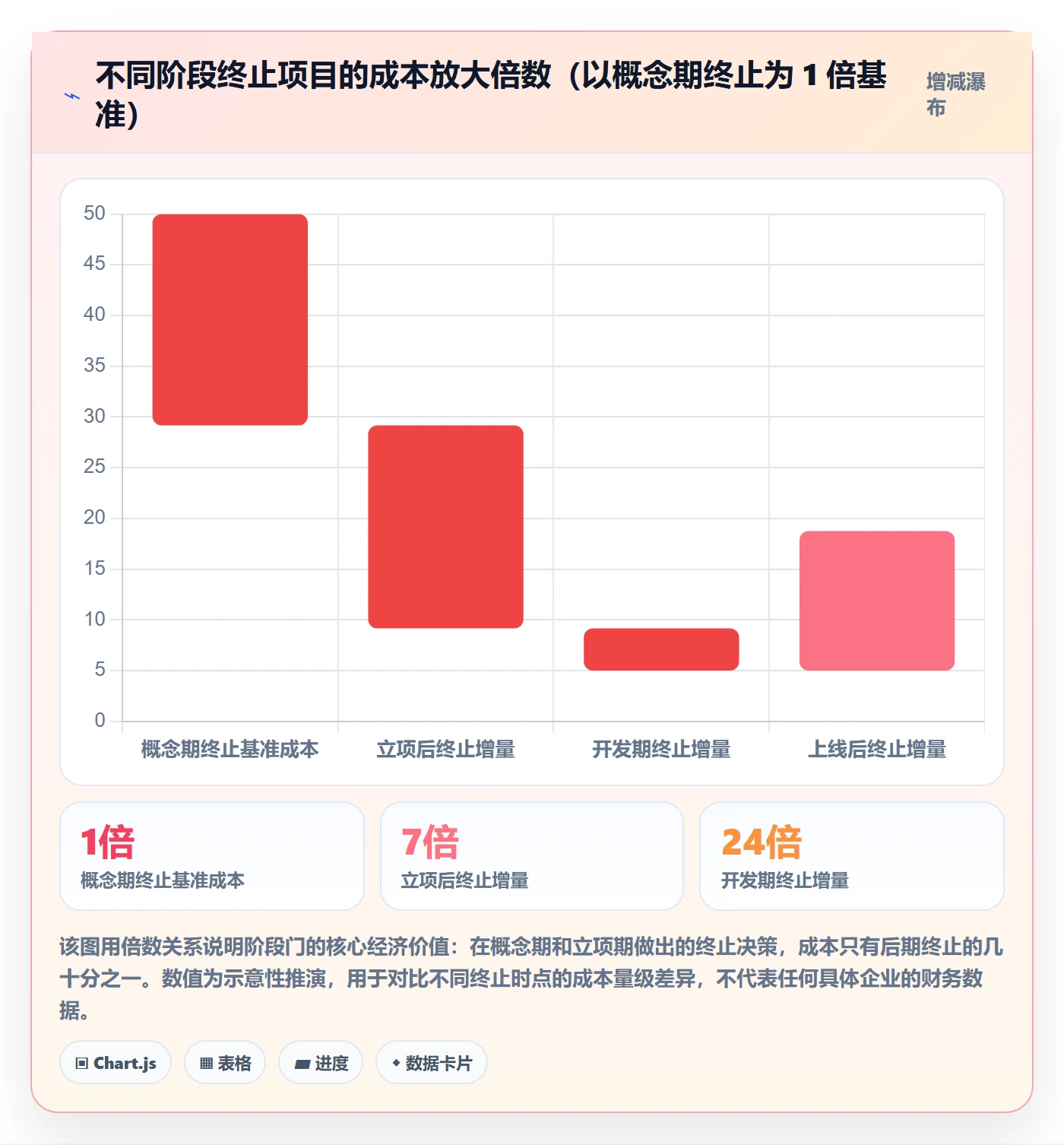

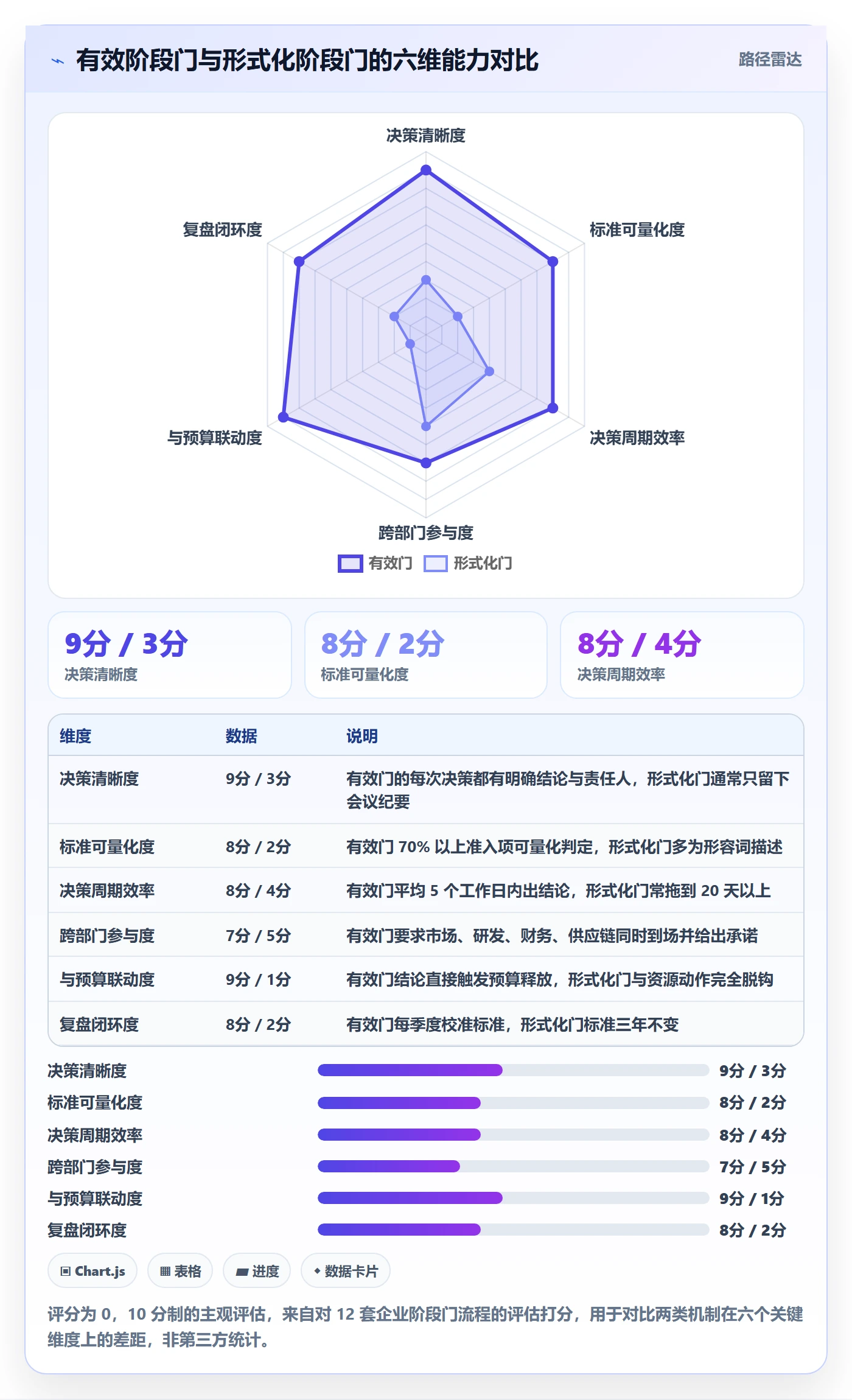

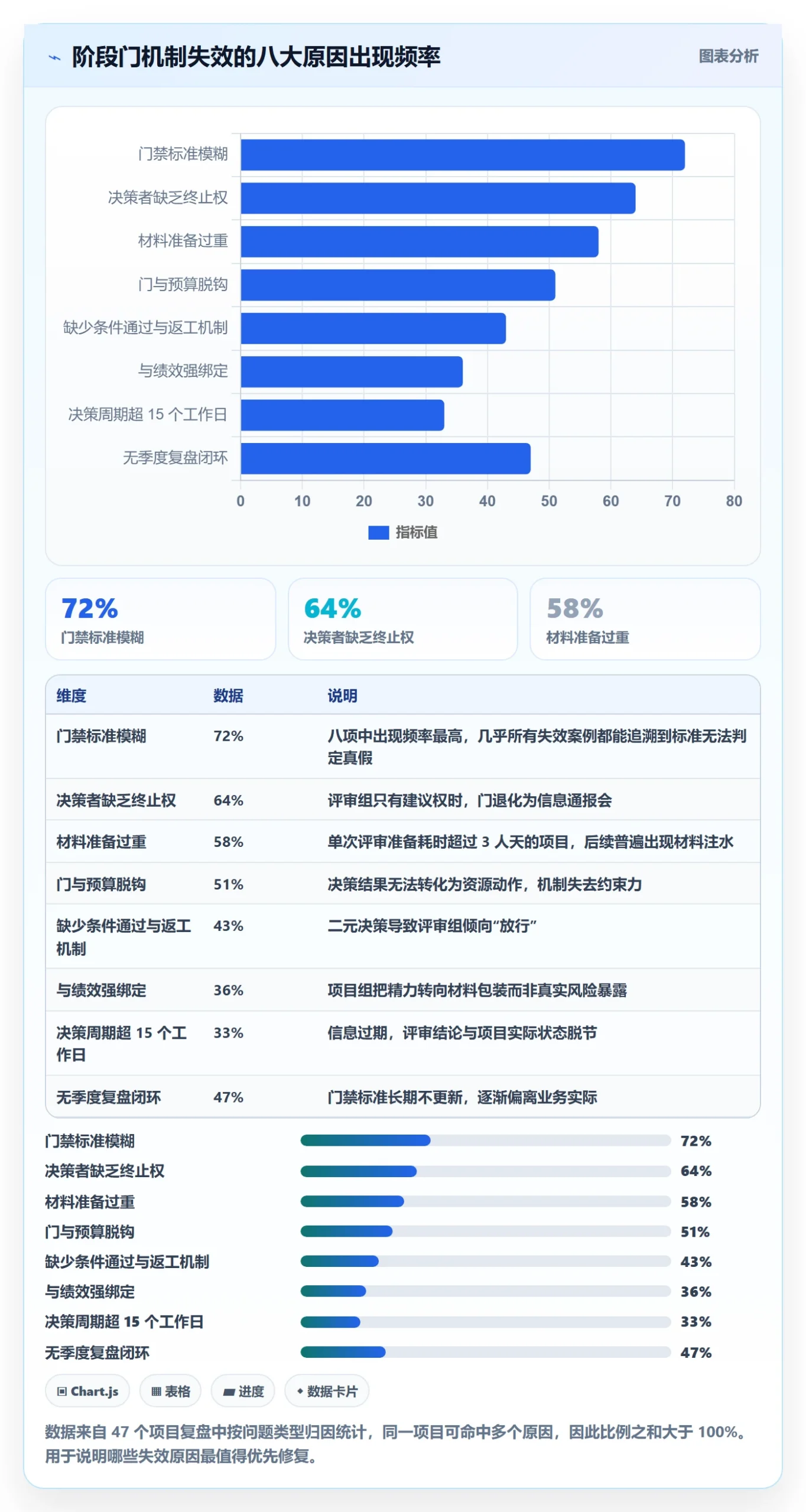

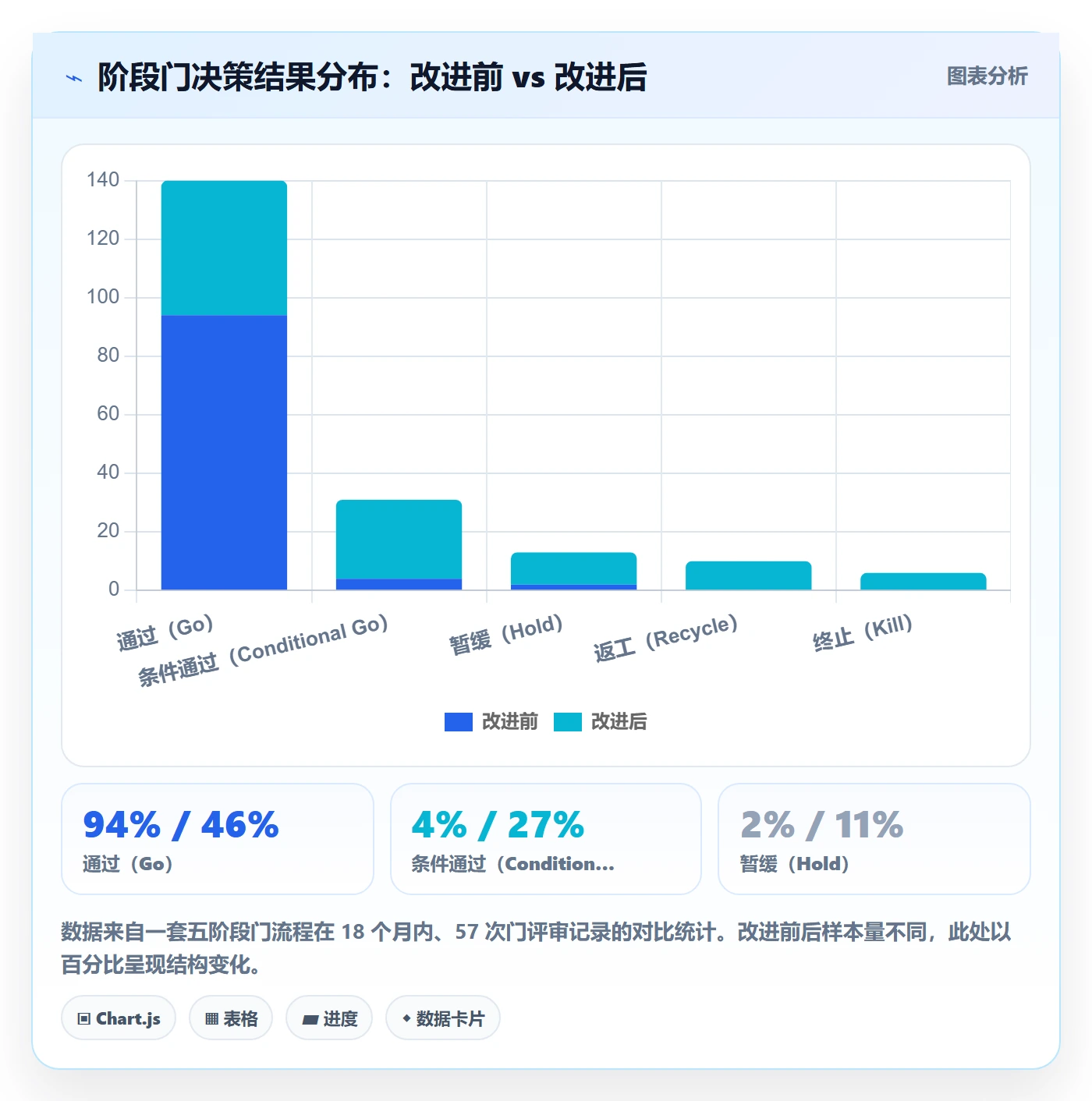

改造运行 12 个月后,几个关键指标的变化如下。需要说明的是,这组数据里也包含了流程重构本身的贡献,不能全部归因于工具。

项目阶段阶段门教程:项目负责人落地方案,避坑指南

项目阶段阶段门教程:项目负责人落地方案,避坑指南

项目阶段阶段门教程:项目负责人落地方案,避坑指南

4. 一个反例:为什么另一家公司失败了

同期我还跟进过另一家 90 人的公司,他们照搬了同一套五阶段门,六个月后宣布放弃。失败原因很集中:他们把门评审放在了每周例会的最后 20 分钟。

结果是:材料没时间看、讨论没法深入、决策永远是“下次再说”。半年下来 32 次门评审,只在最后一次出现过一次否决。他们的问题不在方法,而在于没有为门分配独立的、不可被挤占的时间块。

这条经验我想特别强调:阶段门不是加进现有会议里的议题,它必须是一个独立的时间承诺。决策层如果不愿意为它单独腾出时间,这套机制就不应该启动。

六、不同情况下的行动建议

下面按组织规模和项目类型给出具体建议。你可以直接对号入座,也可以拿来跟团队讨论。

1. 20 人以下小团队

不要上完整五阶段门。建议只设两道门:立项门和交付门。立项门决定这个事做不做,交付门决定能不能发布。中间用每周的短会对齐即可。

准入标准用最简单的清单:立项门看“客户是否明确、范围是否可控、有没有更简单的替代方案”;交付门看“核心场景是否跑通、遗留缺陷是否可接受、运营是否接得住”。

工具上,用轻量看板加一张检查清单就够了,不要为了流程去采购重系统。

2. 20,100 人团队

建议设置三道门:立项门、设计冻结门、发布门。这个规模的关键矛盾是“项目并行数超过管理带宽”,所以立项门要严格控制并发项目数,宁少勿多。

具体动作:给每个项目设一个明确的负责人,门评审由负责人组织,决策由一位有预算权的高管拍板。“条件通过”这一档一定要用起来,否则所有不够格的方案都会被硬推到“通过”。

工具上,建议选择能承载审批流、能关联预算、能做跨项目视图的系统。这个规模往往已经出现了私有化部署的需求,尤其是涉及客户数据或行业合规的团队。

3. 100 人以上中大型组织

这个规模必须解决两个问题:门标准的统一性和项目类型的差异性。统一的五阶段门套在所有项目上是不现实的。

我的建议是建立“门禁模板库”:研发型、交付型、预研型、合规型各一套模板,模板之间共享一票否决项,差异体现在打分项和权重上。

同时建议引入工具化支撑,把门的标准、证据、决策、资源动作全部在线化。像 PingCode 这类面向中大型企业、支持私有化部署且能承接 Jira 历史数据的项目管理平台,在这个规模段是比较常见的选择,原因不复杂:项目数量多、跨部门多、合规要求高,靠人管门的边际成本会迅速上升。

这个阶段还要设一个角色:门禁管理员(可以是兼职)。职责是维护标准、统计决策分布、组织季度复盘。没有这个角色,流程会在半年内自然衰减。

4. 强合规行业(医药、汽车、金融)

门的设计要反过来:先写合规要求,再写业务要求。合规项直接设为一票否决,不留“条件通过”的空间。

另外,这类行业的门评审记录需要长期留存并具备可追溯性,所以证据链的完整性和版本管理比决策速度更重要。工具选择上,私有化部署通常是硬性要求,因为数据不能出内网。

5. 已经跑过敏捷的团队

最常见的冲突是“阶段门和迭代节奏打架”。我的处理原则是:阶段门管的是“要不要继续投”,迭代管的是“这一周做什么”,两者不在同一个时间尺度上。

落地时可以这样协调:迭代照常跑,但每个门对应的关键验证活动必须落到具体迭代里,并提前 2,3 个迭代开始准备材料。这样门到来时,材料是迭代的副产品,而不是额外负担。

七、不同情况下的取舍

谈到最后,阶段门这件事没有最优解,只有取舍。下面这几组矛盾,是项目负责人必须自己拍板的。

1. 严格度与速度的取舍

门越严,早期淘汰越准,但项目启动速度越慢。如果你的市场窗口很短(比如消费类产品),建议减少门的数量但提高每道门的决策强度;如果窗口宽但失败成本极高(比如工业设备),则相反,增加门次、细分判断维度。

情景 推荐门数 推荐决策周期 核心取舍
市场窗口短、失败成本低 2,3 道 ≤3 个工作日 牺牲判断精度,换取启动速度
市场窗口宽、失败成本高 5 道 5,10 个工作日 牺牲速度,换取资源安全
合规驱动型 3,4 道 10,15 个工作日 牺牲灵活性,换取可追溯性
内部工具型 2 道 ≤3 个工作日 牺牲规范性,换取迭代效率

2. 决策权集中与分散的取舍

集中决策快,但容易脱离细节;分散决策贴近实际,但容易放水。我的建议是按门分层:早期门(Gate 1、Gate 2)由业务线负责人决策,中期门(Gate 3)由技术负责人加业务负责人共同决策,后期门(Gate 4、Gate 5)由高管决策。越往后涉及资源越多,决策权越应该上移。

3. 文档量与可追溯性的取舍

文档不是越多越好,但也不能没有。判断标准很简单:如果一个新人拿着这份材料,能否独立判断“这个项目当时为什么通过”。能,就够了;不能,再补。我的经验是每道门的核心文档控制在 15 页以内,其中决策摘要不超过 2 页。

4. 工具投入与流程成熟度的取舍

一个常见错误是先买工具再设计流程。正确的顺序是:先用 Excel 或轻量看板跑两个完整周期,把门标准磨出来,再考虑上系统。因为工具会把流程固化,如果流程本身没想清楚,固化的是错误。

反过来说,当项目数超过 5 个、跨部门超过 3 个、每月门评审超过 4 次时,手工维护的成本就会超过工具体验的收益,这时候该上就上,别再拖。

项目阶段阶段门教程:项目负责人落地方案,避坑指南

八、总结与下一步

回到最开始那家 12 个项目全部通过门的公司。他们后来做了三件事:把门禁标准从形容词改成判定句、给评审组加上终止权、把门决策和预算系统打通。九个月后,他们在 Gate 2 拦下了 4 个项目,其中 2 个后来被证明方向确实不成立。项目负责人跟我说,最大的变化不是省了多少钱,而是团队终于相信“不通过”是一个正常且被鼓励的结果。

我对阶段门的核心判断可以浓缩成四句话:门是资源决策点,不是汇报节点;门必须能说不;门的标准必须可判定真假;门的结果必须能改变资源流向。这四条里缺任何一条,整套机制都会慢慢退化成一堆 PPT。

如果你打算这个季度就开始动手,我建议的下一步顺序是这样的:

  1. 第一周:统计过去 6 个月的项目,找出 3 个“本可以在早期终止”的案例,用它们的成本差异说服决策层。
  2. 第二周:只设计一道门,马上要到的那个阶段对应的门。写清楚准入项、一票否决项、决策五档、资源动作。
  3. 第三周:跑一次真实评审。结束后立刻复盘:哪些准入项无法判定?哪些参会人没有决策权?材料准备花了多少工时?
  4. 第一个月末:根据复盘结果修订标准,再设计第二道门。不要一次把五道门全设计完。
  5. 第三个月:评估是否需要工具承载。判断依据是手工维护成本是否已经超过每月 8 人天。

最后提醒一句:阶段门的成败,八成取决于决策层是否真的愿意在门上花时间、并且真的敢说不。工具、模板、流程文档都是次要的。如果你所在的组织暂时做不到这一点,那么把门的数量减到一道、把它做扎实,也比铺开五道橡皮图章更有价值。

常见问题解答(FAQ)

1. 阶段门的通过标准到底该怎么定,才不至于最后变成领导拍板?

我第一次负责阶段门的时候,评审会开着开着就变成了汇报会,最后结论是“领导觉得可以就继续”。我想把标准定得客观一点,但研发跟我说需求还没定清楚、没法量化,我又不知道该怎么反驳。你们是怎么把“通过/不通过”写成不靠人解释的硬条件的?

把标准拆成三类可勾选的事实,而不是形容词。第一类是交付物清单,必须点名到具体产物,比如需求条目、接口文档、测试报告、回滚方案;

第二类是量化准出指标,比如需求门要求每条需求 100% 有验收标准和优先级标注,未标注即视为未通过,开发完成门要求严重缺陷为 0、缺陷密度低于约定阈值,上线门要求灰度比例和回滚时限明确;第三类是决策口径,写清谁有否决权、谁只有建议权,否决票需要附证据链接。

判断依据很简单:如果一条标准需要靠口头解释才能判断是否符合,说明它没被定义清楚,要么改写成数字,要么删掉。我自己的经验是,一条标准配一个证据链接位置,评审时没人再争论“算不算完成”,只看链接里有没有东西。

2. 阶段门评审会怎么开,才能不流于形式、不占用所有人两小时?

我们每个月都开评审会,一屋子人坐两个多小时,前面一小时在听项目负责人复述材料,后面一小时在讨论细节,最后往往是“整体没问题,继续推进”。我作为项目负责人,既怕会开太长被业务方投诉,又怕走得太快漏掉真正的风险,很纠结这个度怎么把握。

把会议从“汇报+决策”改成“只处理分歧”。会前 48 小时把材料包发出去,评审人必须在线逐项勾选通过、有条件通过或不通过,并写明理由和证据位置,不勾选视为弃权。会议现场只做三件事:主持人读分歧项、确认证据、记录决定,不再重新汇报。给几个可执行的口径:会议时长控制在 60 分钟内;

分歧项超过 5 条说明材料没准备好,直接顺延而不是硬开;有条件通过的条件必须指定责任人和截止日期,且不超过 3 条,超过 3 条就是实质不通过。我从打分制改成“勾选+必填证据链接”之后,会议时间大概压掉了一半,因为大家把争论提前到了会前,现场只剩真正没共识的部分。

3. 阶段门和敏捷迭代冲突吗,双周迭代的团队还要不要设门?

我们团队刚转敏捷,双周一个迭代,结果管理层又要求按阶段门汇报,感觉两套节奏在打架。我担心设了门会拖慢迭代,不设门又怕关键节点没人把关。想问问实际跑过的人,这两套东西到底怎么共存?

不冲突,但要按频率分层,别用一套节奏管所有事。做法是把门分成两类:治理门只在关键节点卡 4 到 5 次,比如立项、计划确认、开发完成、上线、结项;日常质量控制交给迭代的完成定义去承担。

具体拆法是,把门的通过条件分成“每个迭代都要满足的常态项”,比如代码评审率 100%、自动化用例通过率不低于约定线、每次提交都有关联任务;“只在门上验一次的事项”,比如架构决策记录、合规材料、容量评估。判断依据是:如果一个条件每次迭代都要卡一次,它其实是完成定义,不是门;

如果一个条件半年才用得上一次,说明这个门定得太粗,需要往下拆。关键是不让流程管理方用门的节奏去打断迭代节奏,门只读迭代产出的数据,不额外要求团队为门单独生产一套文档。

4. 阶段门落地最容易踩的坑是什么,怎么提前避开?

我们推行阶段门半年,一开始大家还挺认真,后来慢慢变成了走流程盖章,材料越写越薄,评审也越来越快。我不想让它烂尾,但也不知道问题出在哪一步。想听听别人踩过的坑,以及怎么判断自己的门已经失效了。

三个坑最常见。第一是门太多,我见过设 9 个门的流程,结果每个门的材料都潦草,建议控制在 4 到 5 个,多出来的合并或降级成检查项。第二是只有“卡”没有“帮”,门只做否决不做风险预警,团队就会想办法绕过,正确做法是允许有条件通过,但把条件写进任务系统跟踪,下一次门先验上一次的条件有没有关闭。

第三是指标口径不清,比如“测试完成”到底指用例执行完成还是缺陷全部关闭,不写清楚每次评审都要吵一遍。判断依据可以用通过率来体检:健康的门不通过率大致在 10% 到 25% 之间;长期 0% 说明它已经是橡皮图章,长期高于 40% 说明标准定得不现实或者前置工作根本没做。

发现走偏时,别急着加检查项,先去问一线团队“你们为了过这个门额外花了多少时间”,这个数字往往比任何评审结论都更能说明问题。

读者评论

苏
苏若宁

个项目按执行强度分三组来对比结果指标,我担心这里把相关当因果了。执行弱的组,本身可能就是因为项目问题多、团队不稳才没把门禁做实,而不是门禁弱导致了延期。我更想看有没有反向样本:门禁执行很严、该拦也拦了,但项目照样延期超支的案例有多少,这类情况怎么解释。

曾
曾思源

让有预算权和人事权的人每道门都到场,在100到300人的公司基本不现实,业务负责人不可能为单个项目反复腾出半天。我们后来的折中是提前授权一个资源调整区间,评审组在区间内自己决定冻结还是释放,超出区间才升级给管理层。文章里没提这种折中,但落到中小团队可能比“决策者必须到场”更可行。

陈
陈若宁

条件通过之后缺口再没人提,这个我深有体会。我们试过设验证人和补齐期限,效果一般,因为期限到了也没人真的卡住项目。后来改成把补齐项直接写进下一道门的准入门禁清单,不补齐连门都进不去,才真正管住。所以问题可能不在有没有验证人,而在于缺口有没有绑到一个会让项目停下来的节点上。

文章包含AI辅助创作:项目阶段阶段门教程:项目负责人落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334851

赞 (0)
飞飞飞飞
阶段任务最佳实践:项目负责人项目阶段落地方案,常见问题
上一篇 2026年10月4日 下午12:04
阶段验收落地方案:项目负责人开展项目阶段的落地方案案例解析
下一篇 2026年10月4日 下午12:04

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
