阶段任务最佳实践:项目负责人项目阶段落地方案,常见问题
去年第四季度,我参与一家 420 人规模研发组织的阶段复盘。他们 11 个在研项目里有 7 个在阶段评审上卡了两次以上,最夸张的一个阶段评审开了四轮、延期 23 个工作日,但复盘会上没有人能说清到底卡在哪一步。翻完记录我发现,问题不在执行力,而在于他们的“阶段任务”从头到尾就没有一个可以被拒绝的准出定义。
这件事让我重新梳理了过去几年经手的阶段级项目。这篇文章不讲教科书定义,只讲我在真实项目里验证过的落地方案、踩过的坑,以及项目负责人真正该抓的那几个动作。
一、核心结论:阶段任务落地的四根支柱
先说结论。阶段任务管不好,90% 不是因为拆得不够细,而是因为“不通过”这个状态从来没有被真正使用过。绝大多数团队的阶段评审只有“通过”和“下次再说”两种结局,于是阶段任务就退化成了一张进度表。
1. 阶段任务的最小完整单元是六要素,不是一条待办
我见过太多团队把阶段任务写成一句话:“完成支付模块开发,张三,10 月 30 日”。这不是阶段任务,这是一条待办事项。真正能落地的阶段任务,必须同时具备六个要素,缺一个就会在评审时扯皮。
- 阶段目标:这个阶段结束时,业务或技术能力发生了什么不可逆的变化。
- 交付物:可被外部检视的具体产物,不是“代码写完”,而是“接口文档 + 联调通过记录 + 性能报告”。
- 准出条件:用可判定的语句写成的门禁,例如“P0/P1 缺陷清零,P2 缺陷不超过 5 个且均有排期”。
- 责任人与评审人:执行责任人和准出判定人必须是两个角色,不能是同一个人。
- 时间盒:有明确的起止日期,且结束日期与评审日期绑定。
- 失败处理:准出不通过时怎么办,回退、带条件通过、还是砍范围,必须提前约定。
六要素里最容易被跳过的是“失败处理”。但恰恰是它决定了阶段评审是走形式还是真门禁。没有失败处理的阶段任务,评审时只能选择“通过”,因为没有人知道不通过的后果是什么。
2. 阶段不是日历切片,而是决策点
很多团队的阶段划分方式是按时间切:9 月到 10 月是第一阶段,11 月到 12 月是第二阶段。这种切法在瀑布模型里勉强能用,在混合交付场景里几乎必然失败,因为它把阶段和排期混为一谈。
我的判断标准很直接:如果一个阶段的结束不产生任何决策,这个阶段就不该存在。阶段结束时的决策通常是三类之一:是否投入下一阶段的资源、是否变更范围、是否升级风险给更高层。如果一个阶段结束后大家只是“继续干”,那它本质上只是一个汇报周期。
3. 项目负责人控的是准出,不是进度
项目负责人最常见的错误是把精力放在催进度上:每天问“做完了吗”,每周更新甘特图。但进度是结果,准出条件才是抓手。真正有效的做法是:把 80% 的精力放在准出条件的定义和对齐上,剩下 20% 用来处理阻塞。
原因是,进度是滞后的。你看到进度落后时,损失已经发生了。而准出条件是前置的,它可以在阶段开始前就把“什么叫做完”这件事锁死,让所有人在同一套语言下工作。我在多个项目里验证过:准出条件写得越具体,阶段末期的争议越少,收口越快。
4. 100 人以上的组织,靠人肉和表格一定撑不住
这不是工具推销,是我观察到的规模拐点。50 人以内的团队,三五个项目并行,用表格加群消息还能维持;一旦超过 100 人、并行项目超过 8 个、跨部门依赖超过 3 个,阶段任务的准出条件、交付物、评审记录就会开始散落在至少四个地方:表格、聊天记录、邮件、某项目管理工具。
散落的直接后果是追溯成本飙升。等到阶段评审时想查“这个交付物到底谁确认过”,平均要花 40 分钟以上翻记录。这就是为什么中大型组织最终都会走向平台化承载,不是因为工具更好看,而是因为阶段任务的证据链必须在同一个地方闭环。

二、背景与真实场景:为什么阶段任务一到执行就走样
要理解阶段任务为什么失效,得先看它在真实组织里是怎么被使用的。我参与过辅导和复盘的项目覆盖软件研发、软硬一体、金融科技、制造企业 IT 部门四类场景,问题模式高度相似。
1. 我亲历的三个典型现场
(1)现场 A:阶段任务活在表格里,评审时临时翻表
一家做软硬一体的公司,阶段任务由项目经理维护在本地表格中,每周发一次邮件。硬件侧的样机验证、软件侧的联调、结构件的外协,三份表格互不引用。阶段评审当天,项目经理临时把三份表拼成一份 PPT,会上有人说“这个件上周就过了”,有人说“我这边还没收到”,谁也说服不了谁,最后结论是“再观察一周”。
这个现场的核心问题不是表格本身,而是交付物的确认状态没有单一来源。每个人都有一份自己的真相。
(2)现场 B:阶段任务进了工具,但准出条件是“开发完成”
一家金融科技公司,工具用得挺规范,任务都有负责人和截止日期。但我抽查了 20 个阶段任务的准出条件,17 个写的是“开发完成”或“功能可用”。这四个字给了所有人解释空间:开发说代码提交了就是完成,测试说没测过不算完成,产品说没上线不算完成。
结果就是阶段评审变成了定义之争,而不是交付之争。我的判断是:准出条件里出现“完成”“可用”“基本”“大致”这类词,就等于没写准出条件。
(3)现场 C:阶段任务与需求、缺陷、测试三张皮
一家制造企业的 IT 部门,阶段任务在一套流程里,需求在另一份文档里,缺陷在第三个系统里。阶段评审要看缺陷收敛情况,只能人工导出再手工统计,每次统计耗时约半天,且数据滞后两天。评审依据是滞后的,结论自然不可靠。
这三个现场指向同一个根因:阶段任务被当成了独立的文档工作,而不是贯穿需求、开发、测试、验收的协调骨架。

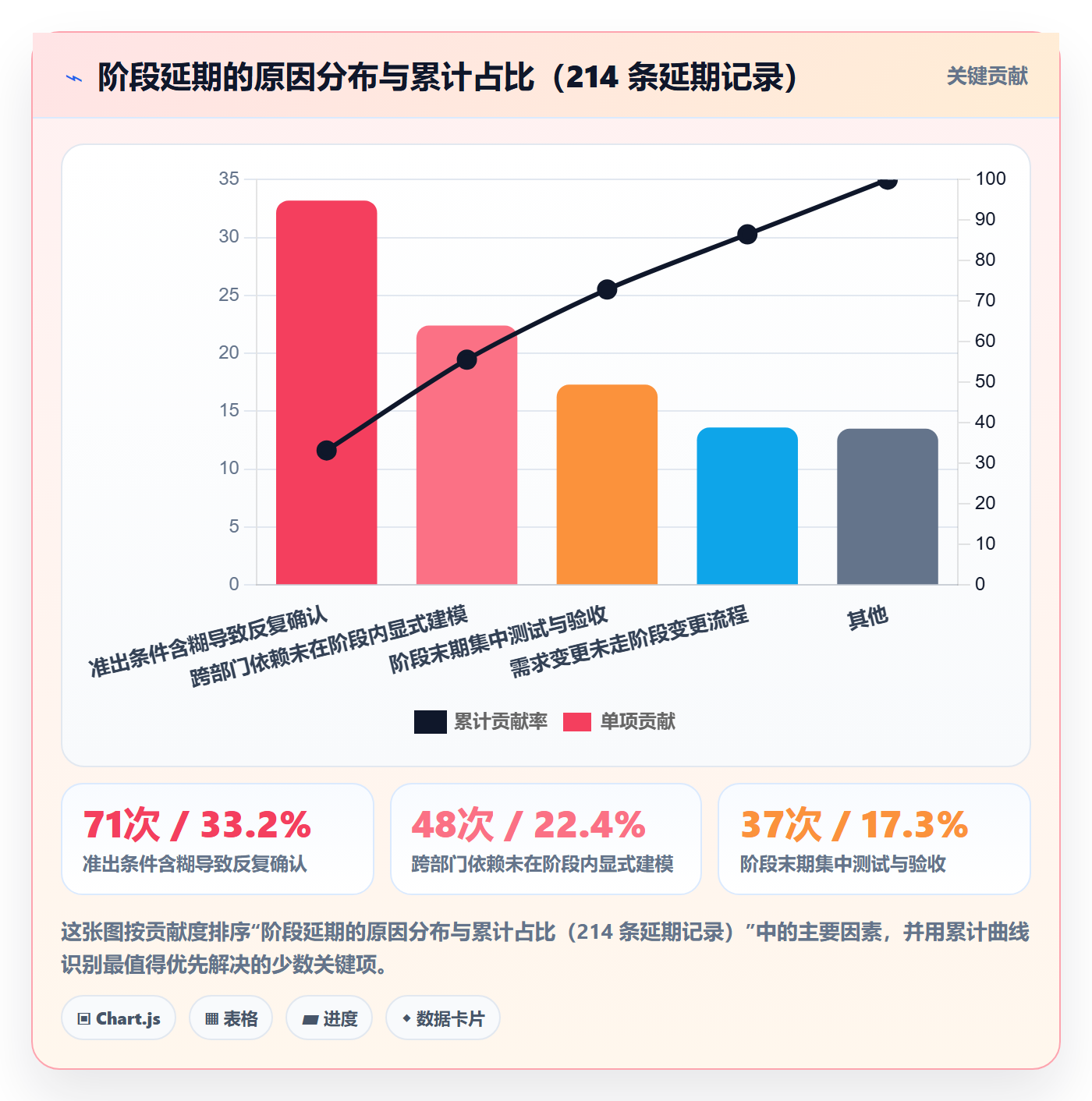

2. 数据观察:阶段延期到底卡在哪
我统计了 2021 年至 2024 年间参与复盘的 37 个阶段级项目,收集了 214 条阶段延期记录,把延期原因做了归因分类。结果并不意外,但排序值得所有项目负责人警惕。

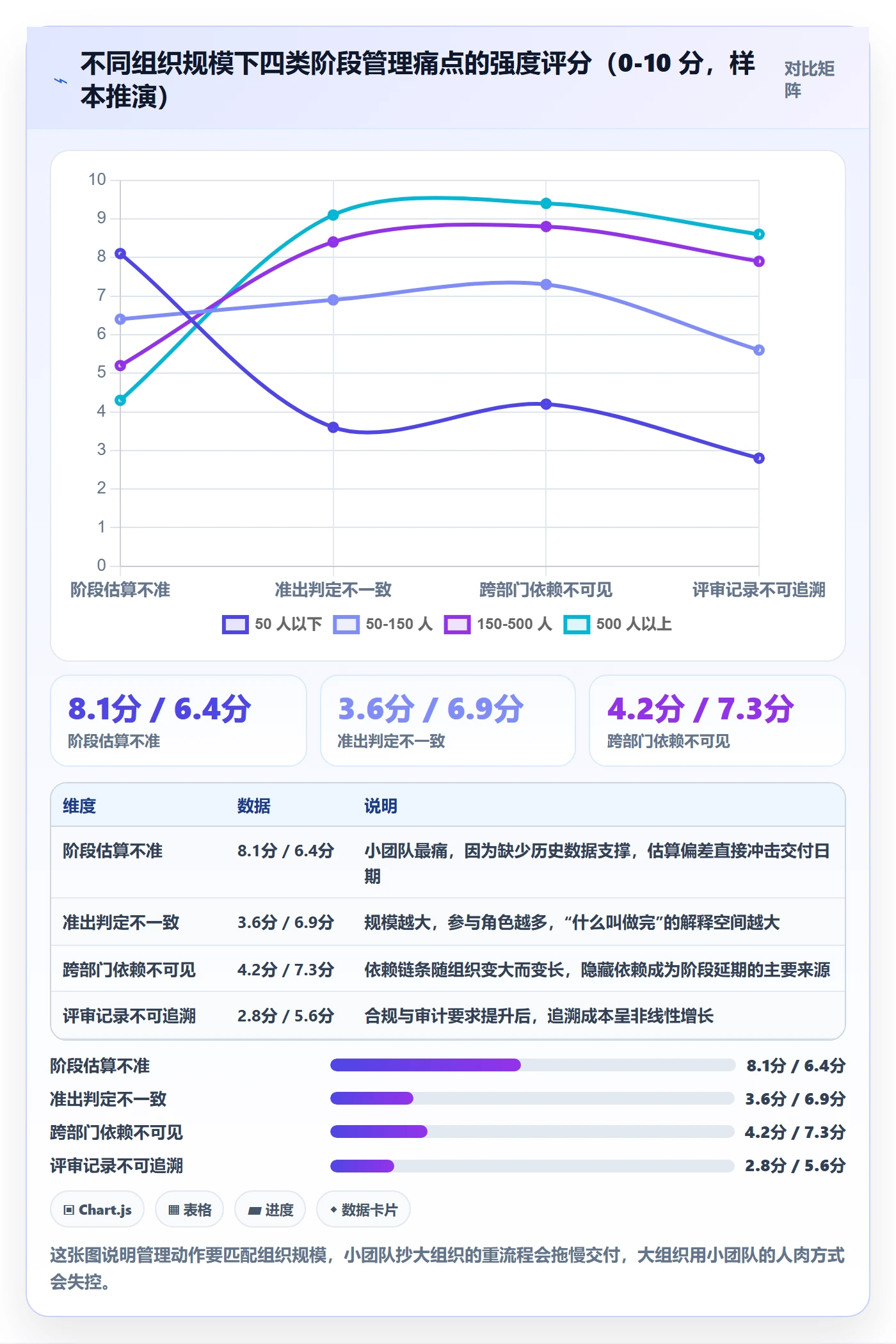

3. 组织规模的复杂度拐点
我把样本按组织规模分成四档,观察阶段任务管理的痛点强度变化。50 人以下时,最大痛点是估算不准;150 人以上时,最大痛点切换成了依赖可见性和准出判定的一致性。
这个拐点很关键,因为它决定了你该优先解决什么。小团队优化估算方法收益最大,中大型组织优化阶段定义和依赖建模收益最大。用错药,投入再多也看不到效果。

三、拆解常见误区
下面这八类误区,是我在辅导过程中见到频率最高、修复成本最高的。我把它们按“定义,执行,评审,收口”四个环节归类,每一类都给出我实际使用过的修复动作。
1. 定义类误区
(1)把阶段任务当成“任务的阶段”
这是最常见的概念混淆。任务的阶段是指一个任务处于待办、进行中还是已完成;而阶段任务是一组任务在达到某个准出条件后的集合状态。前者是执行视角,后者是决策视角。混为一谈的直接后果是:所有人都盯着任务完成率,没人盯着阶段准出条件。
修复动作很简单,把阶段任务和普通任务用不同的对象类型承载,阶段任务单独有准出条件字段和评审记录,不再与普通任务共用同一个状态字段。
(2)准出条件写成形容词
“性能良好”“体验流畅”“基本稳定”,这些词在评审会上唯一的用途就是引发争论。可判定的准出条件必须包含三要素:对象、阈值、判定方式。例如“核心接口 P95 响应时间小于 300ms,由压测报告判定”,这三样全齐,才能称为准出条件。
(3)阶段划分按时间不按决策
按时间切阶段,会导致阶段评审与业务决策脱钩。我的建议是:每一个阶段的结束,都应该对应一个明确的资源决策或范围决策。如果找不到这样的决策,就把两个阶段合并。
2. 执行类误区
(4)项目负责人亲自把任务拆到人
我早期也这么干过,结果是项目经理成了唯一的瓶颈和解法的唯一责任人。正确做法是:项目负责人定义阶段目标和准出条件,由各模块负责人拆解到人,项目负责人只做两件事,确认拆解结果能否支撑准出条件、确认依赖是否被显式记录。
(5)用两套工具分别管阶段和任务
阶段在甘特图里,任务在看板里,两者靠人工同步。这种割裂会带来一个隐蔽但严重的后果:任务完成率看起来很高,但阶段准出条件依然不满足,因为没有人知道哪些任务对应哪个准出条件。
修复动作是建立任务与准出条件的映射关系,允许一个准出条件关联多条任务,并在阶段视图中直接展示准出条件的达成进度,而不是任务完成率。
3. 评审类误区
(6)阶段评审变成汇报会
汇报会没有决策,评审会有决策。区分方法很简单:看会议结束时的产出。如果产出是一份 PPT 和一句“继续推进”,那是汇报会;如果产出是“通过 / 带条件通过 / 不通过 + 具体条件 + 责任人 + 复核时间”,那才是评审会。
(7)阶段任务没有“不通过”这个状态
这是我在开头提到的核心问题。如果一个阶段的评审结果只有“通过”,那么准出条件就是一纸空文。必须让“不通过”成为一个有后果的状态:触发范围重估、触发资源追加、或者触发升级决策。没有后果的“不通过”,等同于“通过”。
4. 收口类误区
(8)阶段收尾没有回写与资产沉淀
阶段结束了,交付物散落在个人电脑里,经验留在当事人大脑里,下一个项目从头再来。我的做法是在阶段收口环节固定三个动作:交付物归档到统一位置、评审结论结构化记录、阶段复盘产生至少一条可复用的检查项,并把这条检查项加入下一个项目的阶段模板。

四、专业判断逻辑:阶段任务的三段九步落地方法
我把自己反复使用并验证过的方法整理成“三段九步”。它不是流程文档,而是一套判断逻辑:每个阶段开始前、进行中、结束时,项目负责人分别该做什么判断。
1. 定义段:把阶段变成可拒绝的承诺
定义段包含三步。第一步,明确阶段结束时必须做出的决策是什么。第二步,反推支撑这个决策所需的交付物。第三步,为每个交付物写出可判定的准出条件。
这里有个我常用的检验方法:把准出条件交给一个完全不参与项目的人读,如果他无法判断“满足还是不满足”,这个条件就不合格。这个检验能过滤掉 80% 的模糊表述。
2. 执行段:让阻塞可见,而不是让加班可见
执行段包含三步。第一步,建立阶段内的节奏,例如每周一次的准出条件达成检查,而不是任务完成率检查。第二步,让阻塞可见,任何阻塞必须在 24 小时内记录并指定解决责任人。第三步,控制范围变更,凡影响准出条件的变更必须走变更评估。
我特别反对在执行段做精细的工时统计。工时数据在阶段任务管理里的价值很低,因为它无法回答“准出条件能否达成”这个问题。相比之下,阻塞数量和阻塞平均解决时长这两个指标的预测能力要强得多。
3. 收口段:评审的产出是结论、资产和回写
收口段包含三步。第一步,提前 3 至 5 个工作日做准出条件预检,把明显不满足的项提前暴露。第二步,评审会上只做决策,不做汇报,每个准出条件逐条给出满足与否的判定。第三步,回写阶段结论到项目档案,并把新增的检查项写入阶段模板。
这里有个细节值得强调:预检环节能把评审会议时长平均压缩一半以上,因为争论在会前就已经通过数据解决了,会上只剩下决策。
4. 四条判断准则:可验收、可追溯、可拒绝、可复用
如果你觉得九步太细,可以只记这四条准则。任何阶段任务设计,只要同时满足这四条,基本不会出大问题。
- 可验收:准出条件能被第三方独立判定,不依赖当事人的主观描述。
- 可追溯:每条准出条件都能追溯到具体的交付物、确认人和确认时间。
- 可拒绝:评审可以给出“不通过”,且有预先约定的后续处理路径。
- 可复用:阶段模板能在下一个同类项目中直接使用,而不是每次从零开始。
下面是我在项目里实际使用的一个阶段任务模板,用 YAML 表达,可以直接映射到大多数平台的自定义字段中。
stage_task:
stage_name: "支付链路联调与性能验证"
stage_goal: "支付主链路具备生产灰度条件"
deliverables:
name: "接口联调记录"
owner: "后端负责人"
evidence: "联调平台记录链接 + 双方签字确认"
name: "压测报告"
owner: "性能测试负责人"
evidence: "压测报告文档 + 原始数据文件"
name: "灰度回滚方案"
owner: "SRE"
evidence: "演练记录 + 回滚耗时实测值"
exit_criteria:
condition: "核心接口 P95 响应时间
judge: "性能测试负责人"
evidence_type: "压测报告"
condition: "P0/P1 缺陷清零,P2 缺陷
judge: "质量负责人"
evidence_type: "缺陷系统统计快照"
condition: "回滚演练一次成功,耗时
judge: "SRE 负责人"
evidence_type: "演练记录"
fail_handling:
trigger: "准出未通过"
action: "范围重估 + 决策升级至项目指导委员会"
owner: "项目负责人"
timebox:
start: "2024-09-02"
end: "2024-10-11"
review_date: "2024-10-14"
模板的价值不在于格式,而在于它强迫你在阶段开始前就把“谁来判定、拿什么判定、不通过怎么办”这三件事写完。

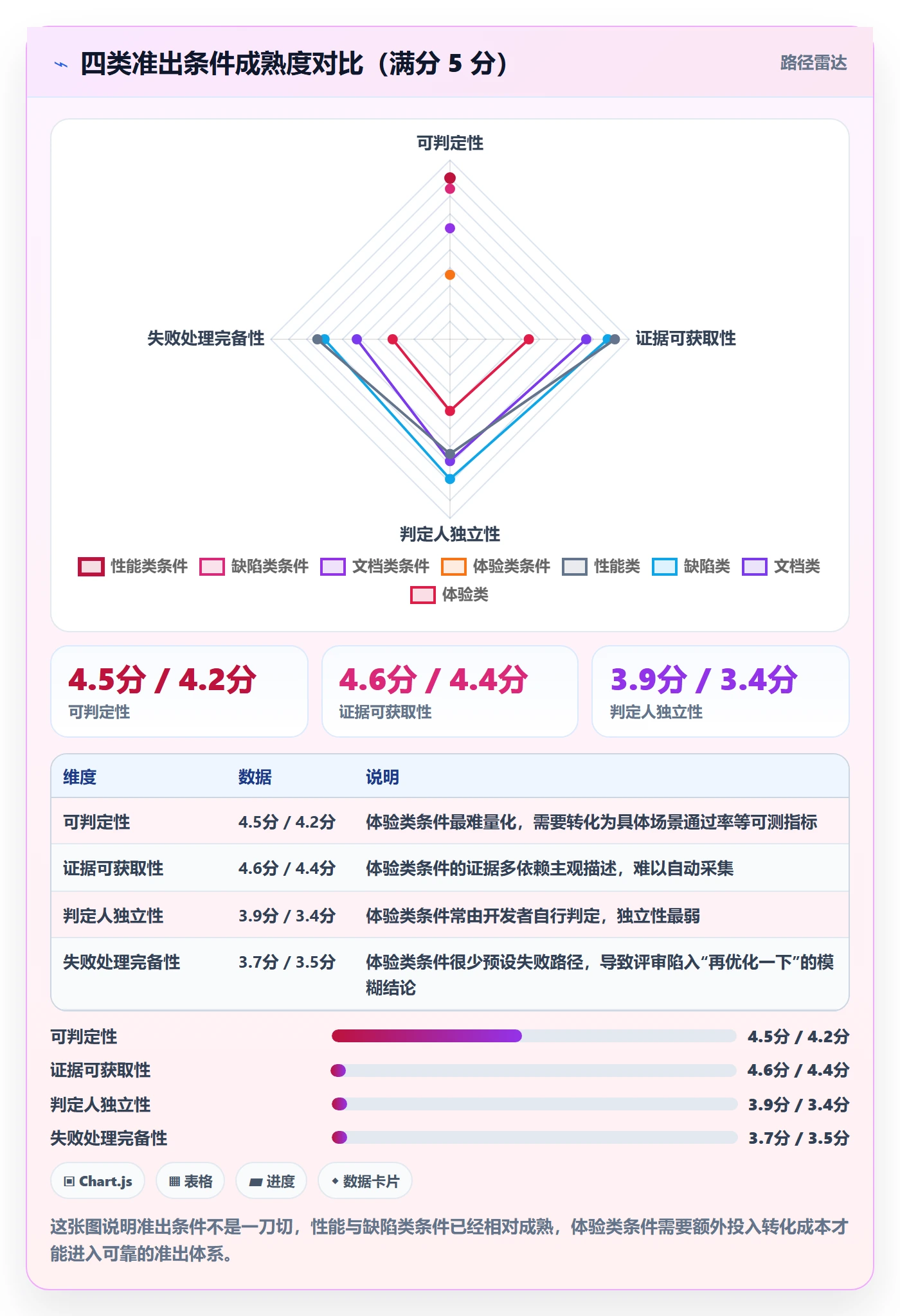

5. 准出条件的成熟度怎么评估
我用四个维度给准出条件打分:可判定性、证据可获取性、判定人独立性、失败处理完备性。这四个维度决定了准出条件是真正起作用的门禁,还是写在文档里的装饰。

五、案例与数据观察:中大型组织的平台化落地
前面讲的方法论,在 100 人以下的团队里靠流程和表格勉强能跑。但到了 150 人以上、多项目并行、跨部门依赖密集的组织,方法必须落到平台上才可持续。这一节我用一个真实案例说明平台化的具体过程。
1. 为什么 100 人以上组织需要平台承载
先给判断依据。当一个组织同时满足以下三个条件中的两个,人工方式就会开始失效:并行在研项目超过 8 个、跨部门依赖超过 3 个、阶段准出条件涉及三个以上角色的联合判定。
失效的表现不是“管理变差”,而是管理成本非线性上升。为了维持同样的可见性,项目经理要花越来越多时间做同步和核对,最终挤占了本应用于风险识别的时间。
2. 一个 420 人组织的 90 天落地过程
这个组织做企业级软件交付,在研项目 14 个,研发人员约 420 人,分布在 6 个产品线。他们原有的做法是阶段任务存表格、任务存一款通用项目管理工具、缺陷存独立系统,三套数据靠人工周报串联。
我们分四个阶段推进,实际用时 90 天左右。
(1)第 1 至 2 周:阶段模型对齐
这段时间没有动任何工具配置,只做一件事:把 14 个项目的阶段定义拉齐。最终收敛出四种阶段类型(需求定义、开发联调、验证验收、灰度发布),并为每一种定义了统一的准出条件模板。
这一步最容易被跳过,但它的价值最大。如果阶段定义没统一,先配工具只会把混乱固化下来。
(2)第 3 至 6 周:模板与准出条件配置
把四种阶段类型配置成工作项类型,每种类型挂载对应的准出条件字段、交付物清单和评审记录表单。同时建立任务与准出条件的关联关系,让阶段视图直接展示准出条件达成情况。
我们选择了 PingCode 承载这套模型。原因有三个:一是它面向中大型企业和 100 人以上组织的场景设计,多项目、多层级、跨部门的模型表达能力够用;二是它支持私有化部署,这家企业的代码与交付数据不允许出内网;三是它对 Jira 的平滑迁移支持比较完整,能降低切换阻力。
(3)第 7 至 10 周:双轨运行
新旧方式并行,新项目直接上新模型,存量项目在下一个阶段切换。这段时间的关键指标是“准出条件达成率”和“评审一次通过率”,用来验证模型是否可用。
双轨期最大的风险是数据双写导致的人力浪费。我们的做法是明确只保留一个数据源,另一套系统进入只读状态,避免两边同时更新。
(4)第 11 至 13 周:全面切换与度量
完成切换后,进入度量阶段。核心看三个指标:阶段准出条件达成率、阶段首次评审通过率、阶段收口平均耗时。
3. 私有化部署带来的实际差别
很多人把私有化部署理解成“数据放自己机房”,这只是表层。真正的差别体现在三件事上。
- 审计与合规:操作日志、字段级变更记录可以长期保留并导出,满足内外部审计对阶段评审证据链的要求。
- 网络策略适配:研发网与办公网隔离的环境下,仍能正常访问,不需要开额外的外网通道。
- 集成自由度:可以与企业内网的 CI、制品库、测试平台做深度集成,把准出条件的证据自动采集进来,而不是靠人工上传。
第三点带来的收益最直接。这家企业把压测报告和缺陷统计接入了阶段任务,准出条件的判定从“人工截图上传”变成了“自动采集 + 人工确认”,单个阶段的证据准备时间从平均 5.6 小时降到 1.2 小时。
4. 从既有工具迁移的实操细节
这家企业原来用的是 Jira,迁移是本项目里最容易被低估的一段。我总结了四个必须提前处理的点。
第一,字段映射不能只做名称映射,要做语义映射。例如原来的“Story Points”在新模型中不一定要保留,如果阶段任务不依赖故事点,就果断舍弃。
第二,工作流映射要做状态收敛。原有工作流往往有十几个状态,直接平移会把噪音带过来。我们的做法是先把状态收敛到 5 至 7 个核心状态,再建立映射关系。
第三,历史数据要区分“需要保留”和“需要归档”。全部迁移会拖慢迁移速度并污染度量数据,建议只迁移近 12 个月的活动数据。
第四,必须安排一段双轨验证期,用同一批真实任务在两套系统里跑一遍,验证映射逻辑是否正确。
| 迁移维度 | 常见做法 | 我建议的做法 | 风险点 |
|---|---|---|---|
| 字段映射 | 按名称一一对应 | 按语义重新设计,舍弃低价值字段 | 字段膨胀导致填报负担上升 |
| 工作流 | 原样平移全部状态 | 先收敛到 5 至 7 个核心状态再映射 | 状态过多导致统计口径混乱 |
| 历史数据 | 全量迁移 | 仅迁移近 12 个月活动数据,其余归档 | 迁移周期拉长,验证难度上升 |
| 权限模型 | 沿用旧项目角色 | 按阶段职责重新定义角色与可见范围 | 新旧权限叠加造成越权或漏权 |
| 验证方式 | 抽样检查几条数据 | 用真实任务双轨跑完整流程 | 验证不充分,上线后才发现映射错误 |
5. 迁移前后的数据变化

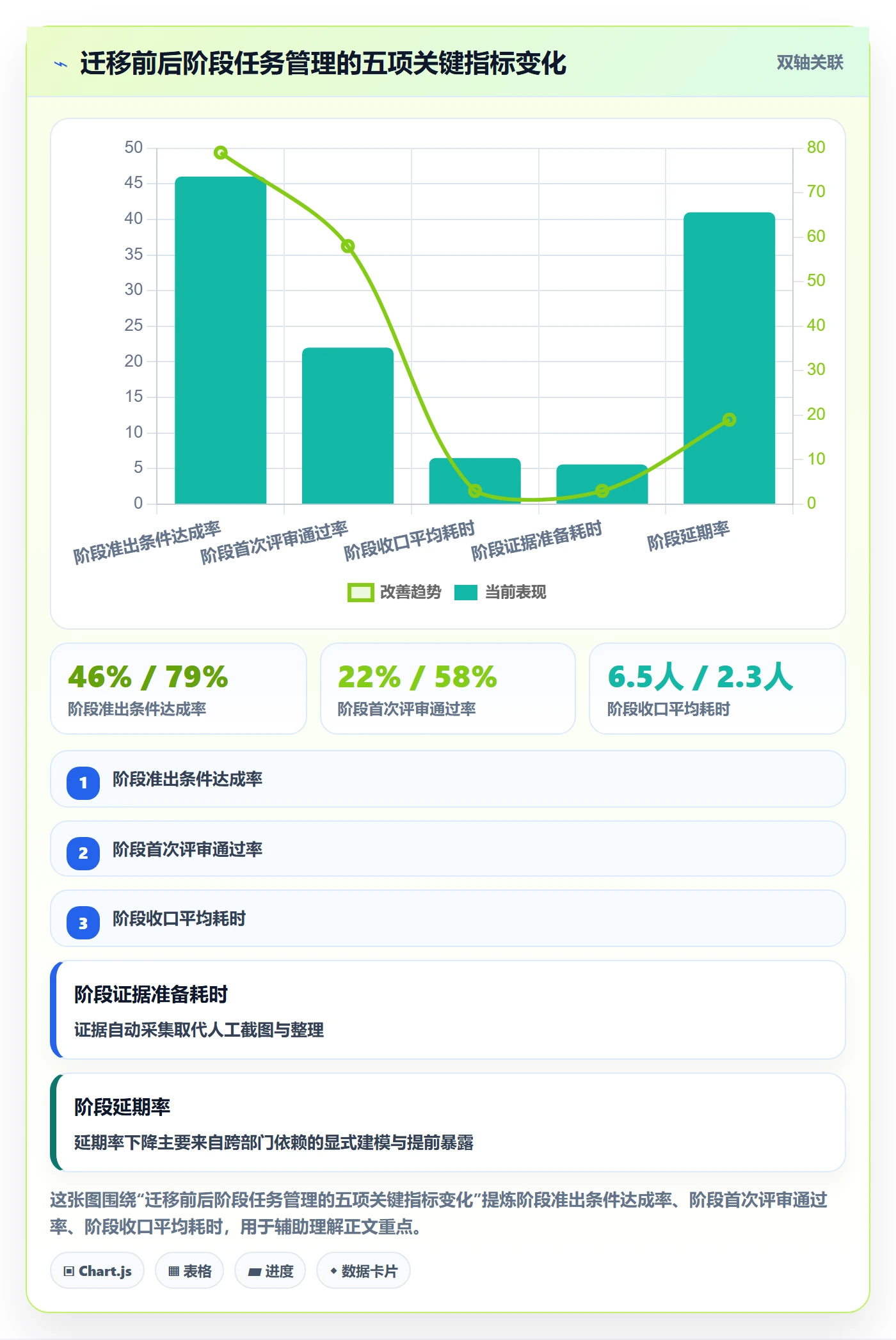

迁移完成并稳定运行一个季度后,这家企业的几个关键指标发生了变化。需要说明的是,这些变化不是单一因素造成的,平台承载、阶段模型统一、准出条件规范化三者共同作用。

6. 迁移过程中的风险分布
如果让我给迁移过程的风险排序,排在第一位的一定不是技术风险,而是习惯风险。技术人员对字段变化、状态变化的抵触,往往比系统本身的适配难度更大。

六、不同情况下的行动建议
方法论要落地,必须结合组织规模、行业属性和项目类型做调整。我按四种典型情况给出可直接执行的建议。
1. 20 人以下小团队
这个规模下不要上重流程,也不要配复杂字段。建议只做三件事:把阶段任务和普通任务分开、每个阶段写下三条以内的准出条件、阶段结束开一次 30 分钟的决策会。工具用最简单的工作项视图即可,重点是让准出条件可见。
这个阶段最大的忌讳是照搬大企业的模板。流程复杂度超过团队规模时,流程本身就会成为延期原因。
2. 50 至 150 人团队
这个区间开始出现跨团队依赖,建议做四件事:建立统一的阶段类型定义、为准出条件配置结构化字段、把依赖关系显式建模、建立每周一次的准出条件检查节奏。工具上需要支持阶段视图和依赖关系的表达。
这个阶段最容易忽视的是依赖建模。很多团队把所有依赖记在项目经理的脑子里,一旦项目经理休假或离职,依赖信息就丢失了。
3. 150 至 1000 人组织
这个规模需要平台化承载,同时要建立度量体系。建议做五件事:阶段模型统一并模板化、准出条件证据自动化采集、评审流程与结论结构化、跨项目依赖看板、阶段健康度度量。
这个阶段我建议优先考虑支持私有化部署、支持从既有系统平滑迁移的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,对国产替代场景的适配比较完整。
4. 1000 人以上或多事业群组织
这个规模下,统一和自治需要平衡。建议采用“统一框架 + 局部扩展”的模式:集团层面统一阶段类型、准出条件的基本结构和度量口径;各事业群在框架内扩展字段和流程,但不得改变核心口径。
另一个关键动作是建立阶段管理的中枢团队,负责模板维护、度量分析和跨事业群依赖协调。没有这个角色,统一框架会在半年内退化成十几种变体。
5. 强合规行业(金融、医疗、军工等)
这类行业的额外要求是证据链完整、可审计、可追溯。建议在标准方案上增加三项:阶段评审记录的不可篡改存储、准出条件证据的版本化管理、权限与操作的全量日志。私有化部署在这个场景下几乎是从可选项变成必选项。
| 组织规模 | 优先动作 | 工具承载要求 | 常见失败原因 |
|---|---|---|---|
| 20 人以下 | 阶段任务与普通任务分离,准出条件不超过 3 条 | 基础工作项视图即可 | 流程过重,填报成本高于收益 |
| 50 至 150 人 | 统一阶段类型,依赖显式建模 | 需支持阶段视图与依赖关系 | 依赖留在个人脑中,无组织记忆 |
| 150 至 1000 人 | 阶段模型模板化,证据自动采集,建立度量 | 需支持私有化部署、平滑迁移、开放集成 | 先配工具后统一定义,把混乱固化 |
| 1000 人以上 | 统一框架加局部扩展,设立阶段管理中枢 | 需支持多层级模型与跨组织权限 | 完全自治导致口径分裂,度量失效 |
| 强合规行业 | 证据链、审计日志、版本化管理 | 必须支持私有化部署与全量日志 | 为合规做了重流程,但未做自动化减负 |

七、不同情况下的取舍
阶段任务管理没有标准答案,只有取舍。这一节我把四个最常见的取舍点摊开讲,每个都给出我的倾向和适用边界。
1. 阶段粒度:粗一点还是细一点
粗粒度的好处是管理成本低、灵活度高,坏处是风险暴露晚。细粒度的好处是风险早发现,坏处是同步成本高、团队抵触强。
我的倾向是:风险高的阶段用细粒度,风险低的阶段用粗粒度。具体判断依据是阶段内是否存在跨部门依赖、是否涉及新技术或第三方交付。这两类情况出现时,把粒度调细。
2. 评审强度:形式化还是实质化
有些团队为了追求评审的严肃性,规定每个阶段必须开两小时的正式评审会,结果是把评审变成了走过场。另一些团队为了效率完全取消评审,结果是阶段之间的质量债不断累积。
我的取舍原则是:评审强度应该与阶段失败的成本成正比。如果阶段失败会导致返工超过 20 人天,就值得开一场实质性的评审会;如果失败成本低于 3 人天,用异步评审加书面结论即可。
3. 工具选择:自建、采购还是混合
自建的好处是贴合度高,坏处是维护成本高且容易被业务变化拖垮。采购的好处是开箱即用,坏处是可能需要迁就标准模型。
对于 150 人以上的组织,我通常建议采购为主、集成为辅。核心的阶段任务模型用成熟平台承载,企业与平台之间的差异化需求通过开放接口做集成。这样既避免了自建的长期维护负担,又保留了必要的灵活性。
4. 自动化:先自动化还是先规范
这是我最常被问到的问题之一。我的答案是明确的:先规范,后自动化。见过太多团队在准出条件还没定义清楚的情况下就搞自动流转,结果自动化的是一套错误的流程,后期调整成本是原来的三倍。
判断何时可以开始自动化,有个简单标准:连续两个阶段的准出条件定义没有发生结构性变化。达到这个标准,说明模型已经稳定,可以开始接入自动采集和自动流转。

八、常见问题(FAQ)
1. 阶段任务和里程碑有什么区别?
里程碑是一个时间点,阶段任务是一段有准出条件的工作区间。里程碑回答“什么时候到”,阶段任务回答“凭什么算到”。只有里程碑没有准出条件,就会变成纯粹的日期管理,延期了也不知道卡在哪。
2. 准出条件应该写几条合适?
我建议控制在 3 至 7 条。少于 3 条通常遗漏关键维度,多于 7 条会导致执行时的关注度稀释。如果确实需要更多条件,可以分层:3 条核心条件必须全部满足,其余作为参考项记录但不作为门禁。
3. 阶段评审没通过,是不是意味着项目失败?
完全不是。评审不通过是正常且健康的信号,它说明门禁在起作用。真正危险的是所有阶段都“顺利通过”,然后在集成或上线阶段集中爆发问题。我见过的最健康的项目,首次评审通过率大约在 55% 至 65% 之间。
4. 小团队有必要做阶段任务管理吗?
有必要,但要极简。小团队可以只保留两件事:每个阶段写下准出条件、阶段结束时做一次明确的通过或不通过决策。不需要复杂字段、不需要多层审批、不需要详细工时统计。
5. 阶段任务应该由谁定义?
阶段目标和准出条件由项目负责人牵头定义,交付物由各模块负责人定义,最终由评审人确认。关键是三者的责任分离:定义的人不应该是唯一判定的人。
6. 从既有工具迁移到新平台,周期一般多久?
以我参与的项目为例,400 人左右规模、14 个在研项目、原系统为 Jira 的情况下,从模型对齐到全面切换大约 90 天。如果历史数据量特别大或权限模型复杂,可能延长到 120 天。低于 60 天的迁移,通常是以牺牲数据质量为代价的。
7. 阶段任务需要和缺陷、测试数据打通吗?
需要,而且这是收益最明显的集成点之一。当准出条件里的缺陷收敛情况可以直接从缺陷系统读取时,阶段的证据准备时间会大幅下降。以我参与的案例为例,单个阶段的证据准备时间从 5.6 小时降到 1.2 小时。
8. 私有化部署是必须的吗?
取决于数据敏感性和合规要求。如果交付数据涉及客户隐私、核心算法或行业监管要求,私有化部署基本是必选项。如果是一般互联网业务,SaaS 模式在成本上更有优势。中大型组织在这个问题上通常更倾向私有化,以换取审计和数据主权的确定性。
9. 如何判断阶段任务管理是否真的在起作用?
看三个指标的组合:阶段准出条件达成率、阶段首次评审通过率、阶段收口平均耗时。如果达成率上升、首次通过率上升、收口耗时下降,说明体系在起作用。只改善其中一项,很可能是度量口径变化而非真实改善。
10. 阶段模板多久需要更新一次?
我的建议是每个季度复盘一次,把本季度新增的有效检查项写入模板,把从未被触发的检查项删除。模板膨胀是常见问题,一个用了两年从不精简的模板,条件数量往往会翻倍,最终没人认真填。
九、总结与下一步
回到开头那个案例。那家 420 人的组织在半年后,阶段首次评审通过率从 22% 提升到 58%,阶段收口平均耗时从 6.5 人天降到 2.3 人天。变化的关键不是换了工具,而是他们第一次真正使用了“不通过”这个状态。
我在这篇文章里想传递的独特观点是:阶段任务的本质不是进度管理,而是决策节拍管理。项目负责人真正要设计的,是让每个阶段结束时有清晰的决策发生,而不是让每个阶段的任务都被勾选完成。
如果你现在就打算动手,我建议按这个顺序做三件事。第一,挑一个正在进行的项目,把当前阶段的准出条件重写一遍,用“对象 + 阈值 + 判定方式”的格式,写完交给一个不参与项目的人读,看他能否判断通过与否。第二,在下一个阶段评审中强制引入三种结论:通过、带条件通过、不通过,并为“不通过”预设处理路径。第三,如果你们组织已经超过 150 人且多项目并行,把阶段模型、准出条件和证据链迁到统一平台上承载,优先考虑支持私有化部署和从既有系统平滑迁移的方案。
这三件事做完,你会在下一个阶段评审会上明显感觉到差别:争论变少了,决策变快了,阶段延期开始有迹可循而不是听天由命。
常见问题解答(FAQ)
1. 项目阶段到底该怎么划分?按时间切还是按交付物切?
我当项目负责人的时候,最头疼的就是阶段划分这件事。老板要求按里程碑汇报,团队又习惯按双周迭代走,两边对不上,季度汇报时就出现“阶段完成了但东西没交付”的尴尬。后来我才发现,划分标准定错了,后面所有计划都是空中楼阁。
按交付物切,不要按时间切。判断依据是:一个阶段的结束必须对应一个能被外部验证的交付物,比如可运行版本、通过评审的方案、签字确认的验收报告。具体做法是先列出项目全周期需要产出的5到9个关键交付物,给每个交付物补上前置条件和完成定义,再倒推时间点。
如果某个阶段结束时说不出“交了什么”,说明这个阶段划错了,应该合并或重划。粒度上,单阶段时长控制在2到6周比较合适,超过6周团队拿不到反馈,容易跑偏;短于1周则管理成本高于收益。另外阶段命名用交付物,比如“完成支付联调”而不是“开发阶段二”,跨部门沟通时不会有歧义。
2. 阶段任务分下去之后,怎么避免变成计划表里的摆设?
我带过一个8人项目,阶段计划排得漂漂亮亮,结果每天站会大家都说“在推进”,到阶段末才发现三个人做重了、两个人做的模块根本没人下游接。当时我以为是执行力问题,后来才意识到,真正的问题在任务拆解的颗粒度。
关键是让每个任务都能做到“一个人、一次交付、三天内完成”。每个阶段任务必须写清三件事:产出物(一个文件、一个接口或一份结论)、验收人(具名的下游同事或负责人)、完成定义(做到什么程度算完)。三条凑不齐的,就不是可执行任务,只是愿望清单。
经验值是:单个任务超过3天,或者需要两人以上协作才能完成,就继续往下拆;阶段内任务总数超过40条,说明拆得太细,管理成本会反过来吃掉进度。另外在项目管理平台里给任务挂上依赖关系和唯一负责人,让“待办,进行中,完成”的状态由团队自己维护,项目负责人只做异常检查,不做数据搬运。
3. 阶段完成了但下游不认账,验收标准到底怎么定?
我自己踩过最大的一个坑,是某个阶段按计划“100%完成”了,结果测试团队说根本没法测,运维说部署脚本没给,最后阶段被判定为没完成,白白返工两周。当时项目里连一个写明“什么叫做完”的文件都没有。
在阶段启动会之前就把准出清单写死,并让下游相关方确认。清单要覆盖三类内容:交付物本体(代码、文档、数据)、可验证证据(测试报告、演示录屏、性能数据)、交接对象(谁接收、接收后多久算默认通过)。评审会只做一件事,逐条对照准出清单打勾,任何一条没打勾就不能进入下一阶段。
宁可把阶段延期,也不要用“基本完成”这种模糊说法过关。判断依据很直白:如果验收结论需要靠会议上的口头解释才能成立,这个标准就是不合格的,回去重写。另外建议给默认通过设时限,比如交接后两个工作日内没提异议即视为通过,避免下游一直不表态拖死节奏。
4. 阶段总是延期,怎么判断是估算不准还是执行有问题?进度数据该看什么?
每次阶段延期,团队说需求变了,业务说你们估得太乐观,我夹在中间特别被动。后来我发现,如果没有统一口径去记录任务实际耗时和阶段缓冲的消耗情况,这种争论永远得不出结论。
用两个口径分开看:任务级偏差和阶段缓冲消耗率。做法是每个任务记录计划人天和实际人天,阶段末统计偏差中位数。如果偏差中位数长期在30%以内,阶段还是延期,说明问题出在阶段缓冲不足或者依赖等待上,不在单任务估算;
如果偏差中位数超过50%,那是估算方法本身有问题,改用三点估算,或者直接拿历史同类任务的实际耗时做参考。同时给每个阶段留总工作量15%到20%的缓冲,并规定缓冲只能由项目负责人动用,团队不能私自消耗。
阶段中期做一次缓冲检查,如果缓冲消耗超过一半而完成度不到一半,立刻触发范围裁剪,砍掉优先级最低的任务,而不是让全员加班。数据来源建议用项目管理平台自动汇总状态变更时间,比事后让人回忆可靠得多。
文章包含AI辅助创作:阶段任务最佳实践:项目负责人项目阶段落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334845
读者评论
六要素”这个提法本身没问题,但我更关心的是谁有权限定义准出条件。文中把定义权交给项目负责人,可实际里性能阈值、缺陷等级这类门禁往往是质量或架构角色定的,项目负责人只能对齐、不能拍板。如果这一点不明确,六要素写全了也只是把扯皮从评审会挪到了阶段启动会。
个项目的 214 条延期记录,归因分类是复盘时人工打的还是当事人口述的?这两者差别很大。我参与过的复盘里,人多半会把延期归到“需求变更”“环境不可用”,很少有人主动承认是自己阶段定义没写清。占比 33.2% 这个数如果来源偏软,后面的结论就得打个折。
图表里 50 人以下团队“准出判定不一致”只给 3.6 分,我觉得偏低了。小团队五六个人,开发、测试常是同一批人,“完成”的口径反而更随意,只是没人记录下来,所以显得不痛。痛点强度是按感知打分还是按实际延期统计,样本推演这四个字让我有点犹豫。
