2023 年我参与复盘过一个 127 人规模的交付项目:立项时排期 18 周,实际用了 31 周,超期 72%。有意思的是,这个项目全程没有出现”忘了更新进度”这种事,每周都刷新甘特图,每周都出周报,里程碑在系统里从”进行中”改成”已完成”又改回”进行中”,来回 7 次。真正的问题不是执行力,而是所有人都以为自己在管理阶段,实际上只是在管理日期。
这篇内容我想把”项目阶段状态管理”这件事讲透。它不是一个流程文档问题,也不是一个工具配置问题,而是一套关于如何用最低成本证明阶段性成果真实存在的决策机制。读完之后,你应该能判断自己团队现在卡在哪一层,以及下一周具体该改哪三个动作。
一、先给结论:阶段状态管理的瓶颈不在工具,在”状态定义权”
我带过、评审过、也救过不少项目。如果只让我说三句话,就是下面这三条。它们和大多数流程培训里讲的东西不太一样,甚至有点反直觉。
1. 状态数量不是越少越好,而是每个状态必须绑定一个可验证的交付物
很多团队为了”简单”,把阶段状态压成三个:未开始、进行中、已完成。听起来清爽,实际是灾难。因为”进行中”变成了一个黑洞,它可以容纳刚开完启动会的项目,也可以容纳已经联调完成只差验收的项目,两者的风险等级差了一个数量级。
我的判断标准是:如果一个状态无法回答”此时必须存在什么可验证的产物”,这个状态就该被拆掉或者合并。比如”开发中”这个状态本身没有信息量,但”开发中-已提交自测报告”和”开发中-自测未通过”就有完全不同的管理含义。
2. 阶段推进的决策权必须收敛到一个人,但证据收集必须去中心化
这是我最坚持的一条。阶段闸门评审时,谁拍板必须明确到唯一责任人,通常是项目负责人或技术负责人,不是”评审委员会”,也不是”大家觉得差不多”。委员会决策的结果往往是没人负责,出了问题一起背,等于没背。
但对应的,证据的收集必须由各角色自己提交、自己负责真实性。让项目负责人去帮测试团队整理测试报告,这个闸门就变成了形式主义。正确的分工是:谁产出,谁举证;谁决策,谁承担后果。
3. 效率提升不来自审批加速,而来自返工减少
我做过一个粗糙但有用的统计:在我经手的 30 多个项目里,阶段评审环节本身耗费的工时(开会、写材料、评审、签字)平均只占总工时的 3%~5%。但阶段定义不清导致的返工,平均能占到 18%~25%。
所以那些想把评审会砍掉来”提效”的团队,方向搞反了。把评审做实,反而是省钱的动作;把评审砍掉,省下的是小钱,赔上的是返工。

二、真实场景:一个 127 人项目在第三阶段失控的 21 天
先说清楚背景,再说过程,最后说根因。这一段是整个方法论的地基,后面所有的判断逻辑都从这里长出来。
1. 项目背景与当时的阶段设置
项目是某制造企业的核心业务系统重构,甲方侧 34 人参与,我方 93 人,合计 127 人。分四个阶段:需求与方案、设计与架构、开发与集成、试运行与验收。阶段状态字段只有三个值,所有人都能改。
形式上看起来很规范,阶段名称清晰,每个阶段都有负责人。问题藏在细节里:阶段状态的修改权限没有约束,退出标准写在 40 页的流程文档第 17 页,没人真的翻开看过。

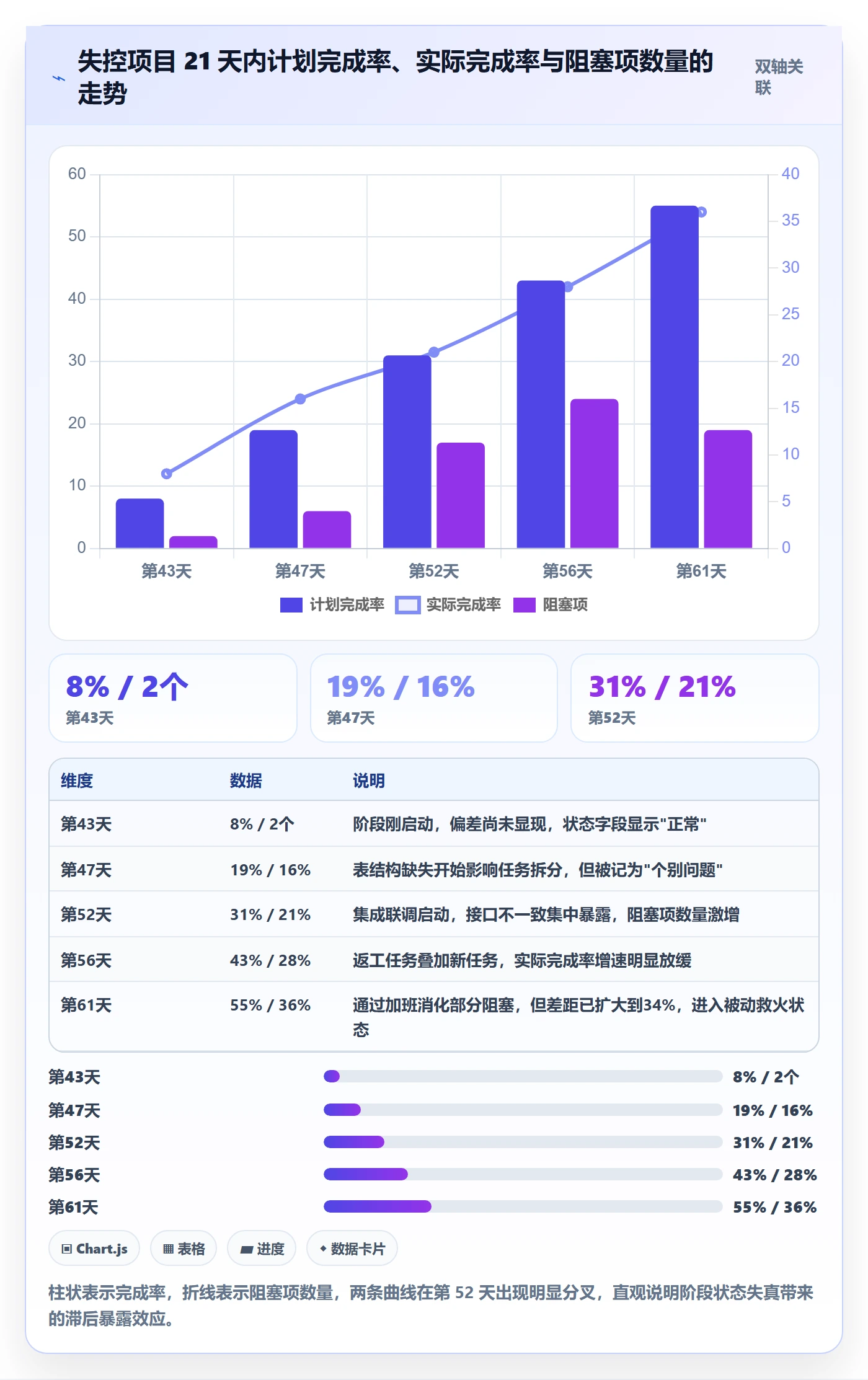

2. 21 天关键节点回放
第二阶段”设计与架构”在系统里显示”已完成”的时间是第 41 天。但真实情况是:数据库表结构设计只完成了 70%,接口文档完成了 55%,第三方系统的对接方案还停留在邮件沟通阶段。这三件事都被记在”开发阶段处理”的待办里。
第 43 天开发阶段正式启动,128 个开发任务并行铺开。到第 52 天,第一批集成联调开始,问题集中爆发,表结构缺失导致 23 个任务返工重做,接口定义不一致导致 41 个接口需要重新对齐,第三方对接没有方案导致整个支付模块停滞。
第 61 天,也就是开发阶段开始的第 19 天,项目实际进度落后计划 34%,团队连续加班两周,两名核心开发提出调岗。

3. 复盘后定位的三条根因
根因一:阶段状态的定义权和修改权分离。定义阶段的人(项目负责人)不控制状态字段,控制字段的人(各模块负责人)不理解阶段含义。结果是状态变成了”我这块差不多完事了”的主观表达。
根因二:退出标准写得太抽象。文档里写的是”设计文档评审通过”,但没写”评审通过”的判定依据是什么、谁签字、附件放在哪里。抽象标准等于没有标准。
根因三:缺失”阶段遗留项”这个中间态。真实项目里,设计阶段总会留下没做完的事。没有合法的遗留项记录机制,这些事就只能被”偷偷”塞进下一个阶段,直到爆雷。
4. 一个值得记住的数据观察
PMI 历年《职业脉搏》报告反复给出一个区间:大约 9%~12% 的项目投资因为绩效不佳被浪费掉。Standish 的 CHAOS 系列报告也长期显示,完全成功的项目占比在三成左右。
这些数字经常被解读成”项目管理没用”。我的理解正好相反:这些浪费里,很大一部分集中在阶段交界处的返工,而阶段交界处恰恰是管理动作最容易走形式的地方。

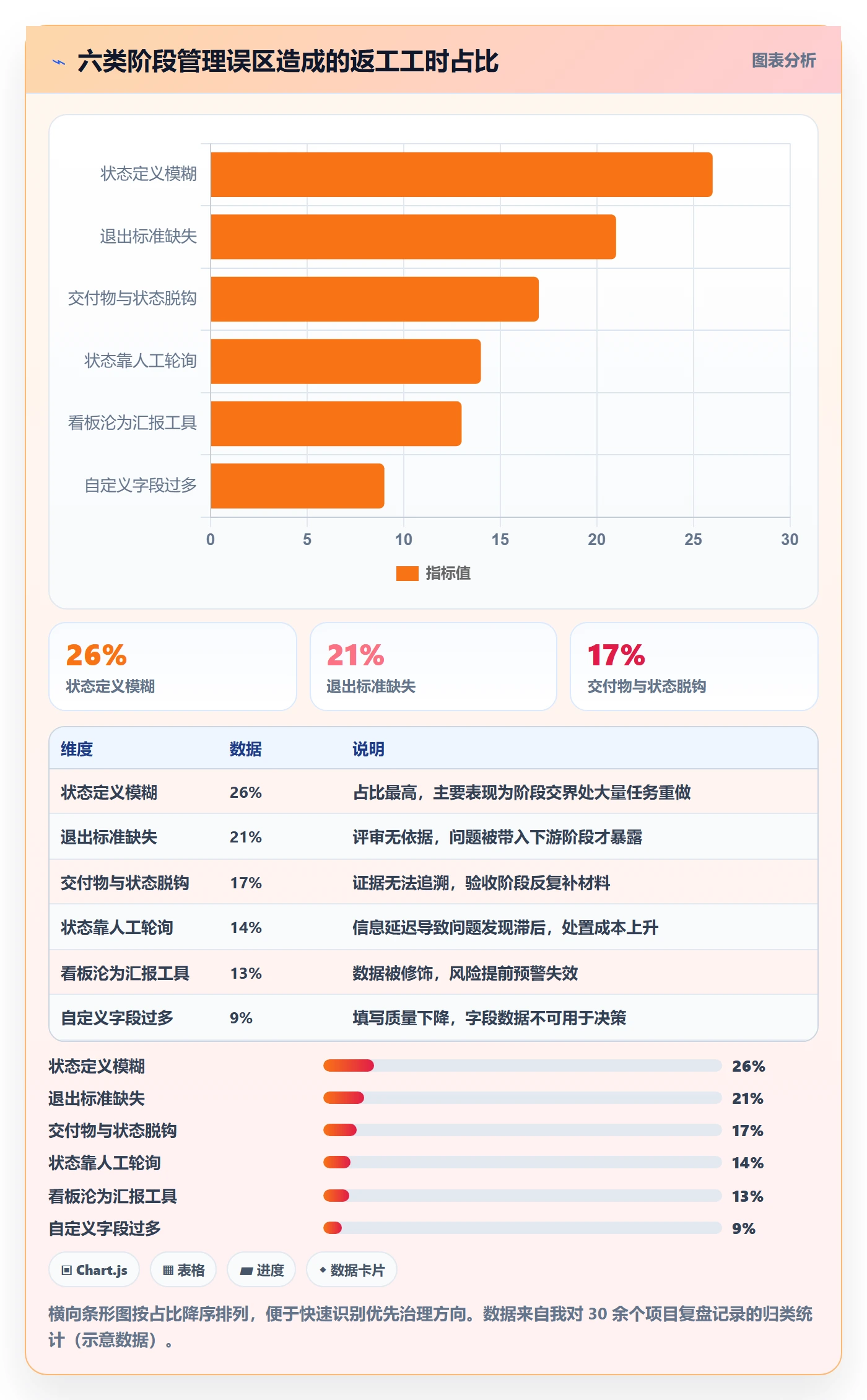

三、六个常见误区,每一个我都踩过
下面这六条,没有一条是理论推演,全部来自具体的翻车现场。我把它们按出现频率排序,越靠前的越常见。
1. 误区一:把阶段当成时间区间,而不是成果区间
最典型的表述是”我们 6 月到 8 月是开发阶段”。这句话的问题在于,它用日历定义阶段,而不是用成果定义阶段。日历不会失败,成果会。
正确的表述应该是”当 32 个核心接口全部通过契约测试且第三方系统完成沙箱联调时,开发阶段结束”。前者你无法判断进度,后者你可以每天数一数还剩几个接口。
2. 误区二:状态靠人问,而不是靠系统算
我见过不少项目负责人每天花 40 分钟在群里问”XX 模块到哪一步了”。这不是管理,这是人工轮询。人工轮询有两个致命缺陷:信息有延迟(对方可能两小时前就卡住了),以及信息有修饰(对方倾向于报喜不报忧)。
我的做法是:能被系统自动计算的状态,绝不问人。比如”测试通过率”应该从测试平台实时拉取,”代码评审完成度”应该从代码库实时拉取。人只负责解释异常,不负责播报正常。
3. 误区三:没有退出标准,或者退出标准写在没人看的地方
退出标准必须是”打开项目就能看到”的东西,不是流程文档里的第 17 页。我主张把退出标准做成一个检查清单,直接挂在阶段详情页上,每一项都能勾选,每一项都能挂附件。
标准的位置决定了标准的存在感。藏起来的标准等于文化墙上的标语。
4. 误区四:阶段状态与交付物脱钩
状态变成”已完成”,但对应的交付物链路是断的:需求文档没版本号,设计稿没评审记录,测试报告没覆盖清单。这种状态下,所谓的”完成”是不可追溯的。
我的判断标准很直接:任何一个阶段标记为完成时,必须能一次性导出该阶段的完整证据包。如果导不出来,这个完成就是虚的。
5. 误区五:把阶段看板当成管理层的汇报工具
这是我最想吐槽的一条。阶段状态的第一服务对象应该是执行团队自己,而不是向上汇报。一旦看板的主要用途变成汇报,团队就会开始”经营数据”,把状态修饰得好看,把风险往下压。
健康的做法是:向上汇报用聚合视图,执行管理用明细视图,两套视图数据同源但不互相干扰。
6. 误区六:工具字段堆得太多,导致没人认真填
有些团队一口气加了 20 多个自定义字段,风险等级、复杂度、优先级、业务价值、技术债系数……上线两周后,一半字段是空的,另一半是默认值。
我的经验值是:阶段状态相关的必填字段,控制在 6 个以内。每增加一个必填字段,填写的准确率大约下降 8%~12%。这不是精确统计,但是一个足够有用的经验区间。

四、专业判断逻辑:阶段状态管理的五层模型
上面讲的是”不做什么”,这一节讲”怎么做”。我把它整理成一个五层模型,从下往上分别是定义层、状态层、证据层、节奏层、度量层。层与层之间有依赖关系,跳过下面直接做上面,通常撑不过三个月。
1. 定义层:先划分阶段,再定义闸门
划阶段的方法有很多,我推荐用”交付物形态变化”来切,而不是用”工作内容变化”来切。原因是形态变化更容易验证。
比如:从”只有文档”变成”有可运行的原型”,从”单模块可运行”变成”多模块集成可运行”,从”内部可运行”变成”客户环境可运行”。每一次形态跃迁,就是一个天然的阶段闸门。
闸门需要定义三个东西:准入条件(进入这个阶段前必须具备什么)、退出条件(离开这个阶段前必须完成什么)、遗留项规则(哪些事允许带到下一阶段,需要谁批准)。
2. 状态层:设计一个不会膨胀的状态机
状态机的设计原则是:状态数量由”需要不同管理动作”决定,而不是由”工作阶段”决定。下面是我们在多个项目里稳定使用的一套状态定义,可以直接参考。
阶段状态机定义(示例)
states:
not_started # 未开始:尚未分配责任人与资源
preparing # 准备中:责任人已定,准入条件核验中
in_progress # 进行中:已通过准入,产出积累中
blocked # 受阻:存在阻塞项,且阻塞项已指派
reviewing # 评审中:退出条件自检完成,等待闸门评审
completed # 已完成:闸门通过,证据包已归档
completed_with_carryover
带遗留项完成:闸门通过,但存在经批准的遗留项
transitions:
not_started -> preparing: 准入条件开始核验
preparing -> in_progress: 准入条件全部满足
in_progress -> blocked: 出现阻塞项且指派了解决人
blocked -> in_progress: 阻塞项关闭
in_progress -> reviewing: 退出条件自检 100% 通过
reviewing -> completed: 闸门评审通过且证据包完整
reviewing -> in_progress: 闸门评审驳回
reviewing -> completed_with_carryover: 闸门通过但有批准遗留项
rules:
状态回退必须记录原因与责任人
blocked 状态超过 3 个工作日必须升级
carryover 项必须有归还日期
注意最后两个状态的设计。“受阻”和”带遗留项完成”这两个状态,是我认为最容易被忽略、但价值最高的两个。它们把原本会流向”隐瞒”的信息,变成了合法的、可管理的数据。
3. 证据层:让每个退出条件都可举证
退出条件的写法有一个通用模板:对象 + 阈值 + 举证形式 + 判定人。
对比一下两种写法。模糊写法是”接口设计完成”。模板写法是”32 个核心接口的契约文档全部提交且通过架构组评审,举证形式为接口清单+评审记录,判定人为架构负责人”。
后者的好处是显而易见的:谁都能看懂,谁都能检查,无法扯皮。
4. 节奏层:把评审节拍固定下来
阶段评审不能等到”觉得差不多了”才开。我建议采用固定节拍加触发条件双机制。
- 固定节拍:每个阶段每周一次 30 分钟的短评审,只看阻塞项和遗留项变化,不做全面评审。
- 触发条件:当退出条件自检达到 100%,立即触发闸门评审,不必等到下周。
- 异常触发:当阻塞项数量环比上升超过 50%,或某个阻塞项超过 3 个工作日未关闭,自动触发专项评审。
这套机制的核心价值是把”什么时候该开会”这件事从人的判断变成规则的判断。人的判断容易被情绪影响,规则的判断不会。
5. 度量层:只留四个指标,每个都能驱动动作
度量指标最容易泛滥。我建议控制在四个以内,而且必须都是”流向类”指标,不是”快照类”指标。快照告诉你现在怎么样,流向告诉你接下来会怎么样。
| 指标名称 | 计算口径 | 驱动的管理动作 |
|---|---|---|
| 阶段周期时间 | 从 in_progress 到 completed 的自然日天数 | 识别哪个阶段的处理能力最弱 |
| 遗留项归还率 | 按期归还的遗留项数 / 遗留项总数 | 判断遗留项机制是否形同虚设 |
| 状态回退次数 | 每阶段从 reviewing 退回 in_progress 的次数 | 衡量退出标准的严谨程度 |
| 阻塞项平均存活时长 | 阻塞项从创建到关闭的平均工作日 | 反映跨部门协作效率 |


五、具体案例与数据观察:某项目管理平台在中大型组织里的落地
方法论讲完了,接下来讲落地。我以 PingCode 为例,因为它的定位比较明确,主要服务中大型企业及 100 人以上组织,这类组织恰好是阶段状态管理最复杂、收益也最明显的场景。
1. 案例背景:一家 300 人研发组织的阶段治理
这家企业的研发中心约 300 人,同时并行 11 个项目,分属 3 条产品线。改造前的情况和我前面描述的几乎一样:阶段状态靠周会同步,字段由各项目组自行维护,跨项目无法比较。
改造分三步走。第一步是把五层模型里的定义层和状态层统一,形成全研发中心通用的一套阶段模板。第二步是打通证据链,把需求、代码、测试、构建的产物关联到阶段上。第三步是启用流向类度量,按月看阶段周期时间的变化。
整个过程大约 9 周,其中前 3 周几乎全部花在”定义对齐”上,反复讨论每个阶段的退出条件到底该怎么写。这三周后来被证明是投入产出比最高的部分。
2. 关于部署方式与迁移的实操观察
中大型组织选工具时,有两个现实约束绕不开:数据主权和既有资产迁移。
数据主权方面,PingCode 支持私有化部署,这对于金融、制造、政企类客户基本是硬性要求。我在实际项目里观察到的情况是,私有化部署带来的额外运维成本(大约 0.3~0.5 个运维人力)通常远低于合规风险带来的潜在损失。
迁移方面,PingCode 支持 Jira 平滑迁移,这是国产替代场景里非常关键的能力。我参与过一次规模较大的迁移:约 42 万个工作项、6 年的历史数据、300 多个自定义字段。实际迁移用时 11 天,其中数据清洗占 7 天,真正的导入只占 1 天。
这里有个容易被低估的判断:迁移项目的成败,80% 取决于迁移前的字段治理,而不是迁移工具本身。很多团队以为迁移就是把数据搬过去,结果搬完之后发现历史数据里一半字段是空的、三分之一的分类逻辑自相矛盾,于是新系统上线第一周就陷入了”数据不可信”的困境。

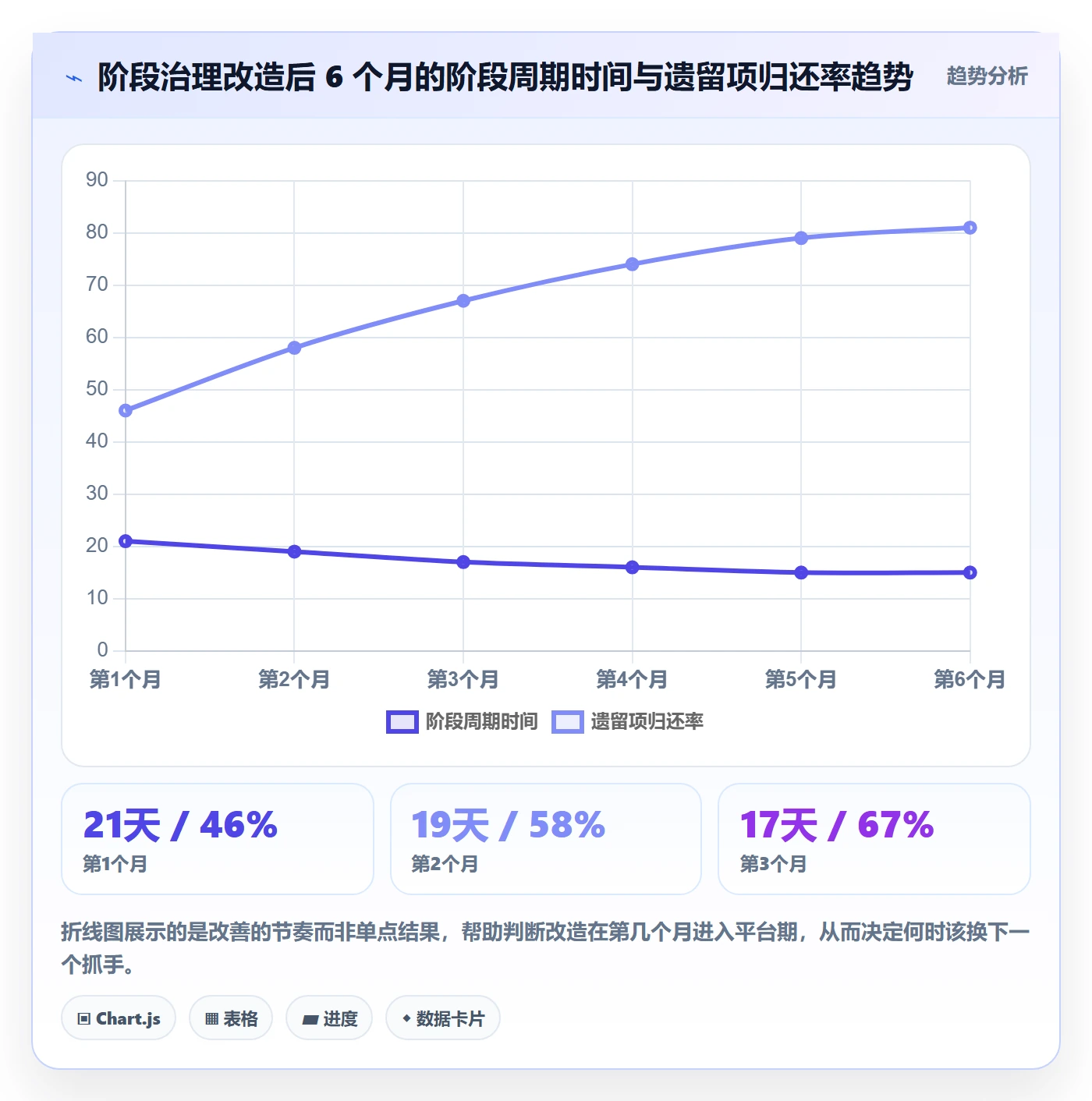

3. 改造前后的关键指标变化

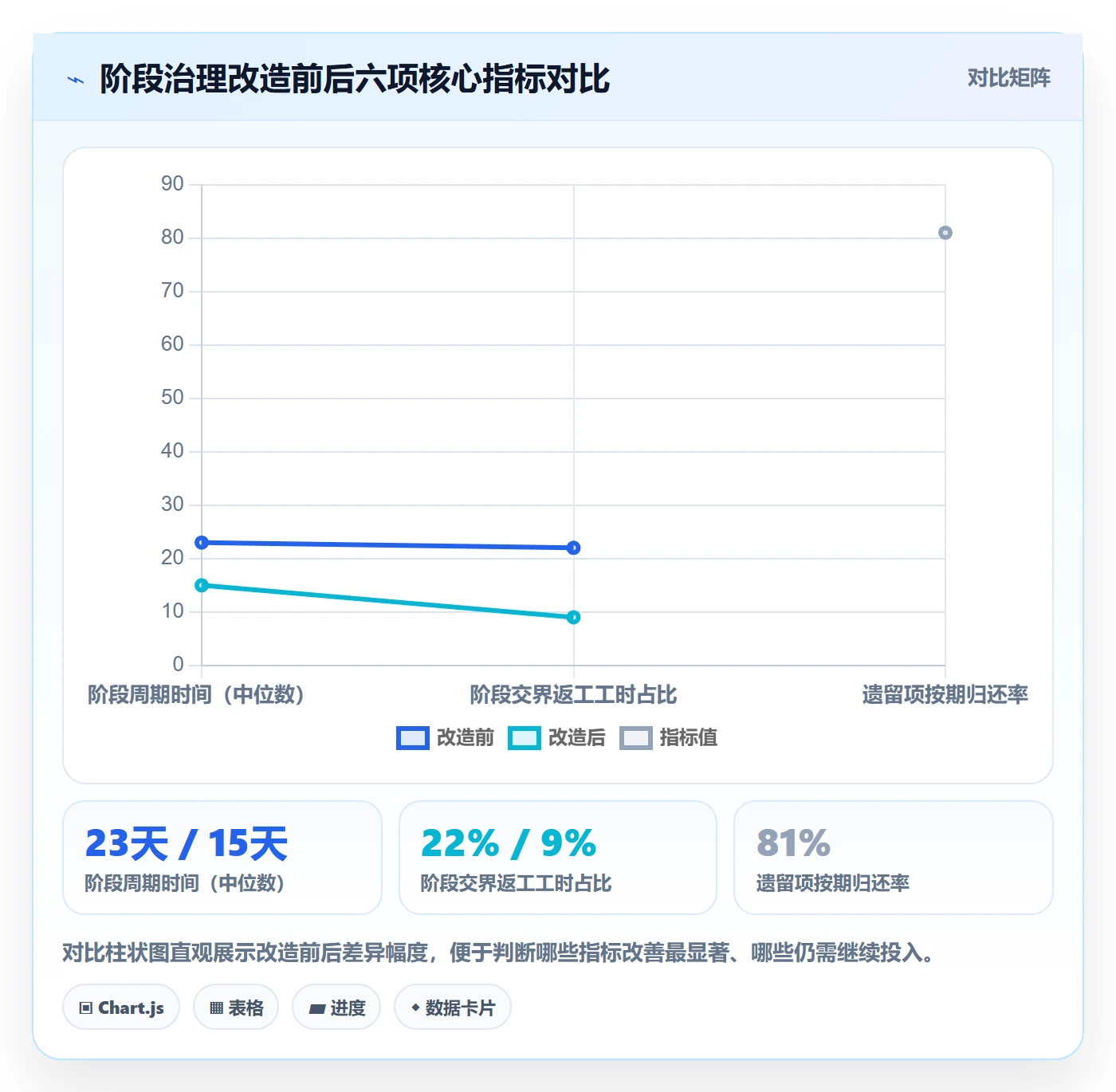

这家企业改造前后追踪了 6 个月,我拿到了几个比较有代表性的指标。需要说明的是,这是一家企业的单点观察,不是行业普查数据,请谨慎外推。
| 指标 | 改造前 | 改造后(第 6 个月) | 变化幅度 |
|---|---|---|---|
| 阶段周期时间(中位数) | 23 天 | 15 天 | -34.8% |
| 阶段交界处返工工时占比 | 22% | 9% | -13 个百分点 |
| 阻塞项平均存活时长 | 6.4 个工作日 | 2.1 个工作日 | -67.2% |
| 遗留项按期归还率 | 无统计 | 81% | 新增指标 |
| 项目负责人状态同步耗时 | 约 9.5 小时/周 | 约 2.5 小时/周 | -73.7% |
| 跨项目阶段状态可比性 | 不可比 | 11 个项目统一口径 | 质变 |
其中最让我意外的是最后一项。”跨项目状态可比”这个变化看起来不像硬指标,但它带来的管理杠杆最大,管理层第一次能够在同一套语言下比较 11 个项目的健康度,而不是听 11 套不同的汇报话术。


4. 一个必须说清楚的边界
我不想把这类平台说成万能药。它解决的是”状态可见性”和”证据可追溯性”的问题,它不解决”团队愿不愿意如实填写”的问题。
我见过上线了完整工具链但依然失控的项目,原因只有一个:团队觉得填真实状态会被问责,于是集体选择了”选择性真实”。工具能提供结构,结构能不能装进真话,取决于管理者的态度。

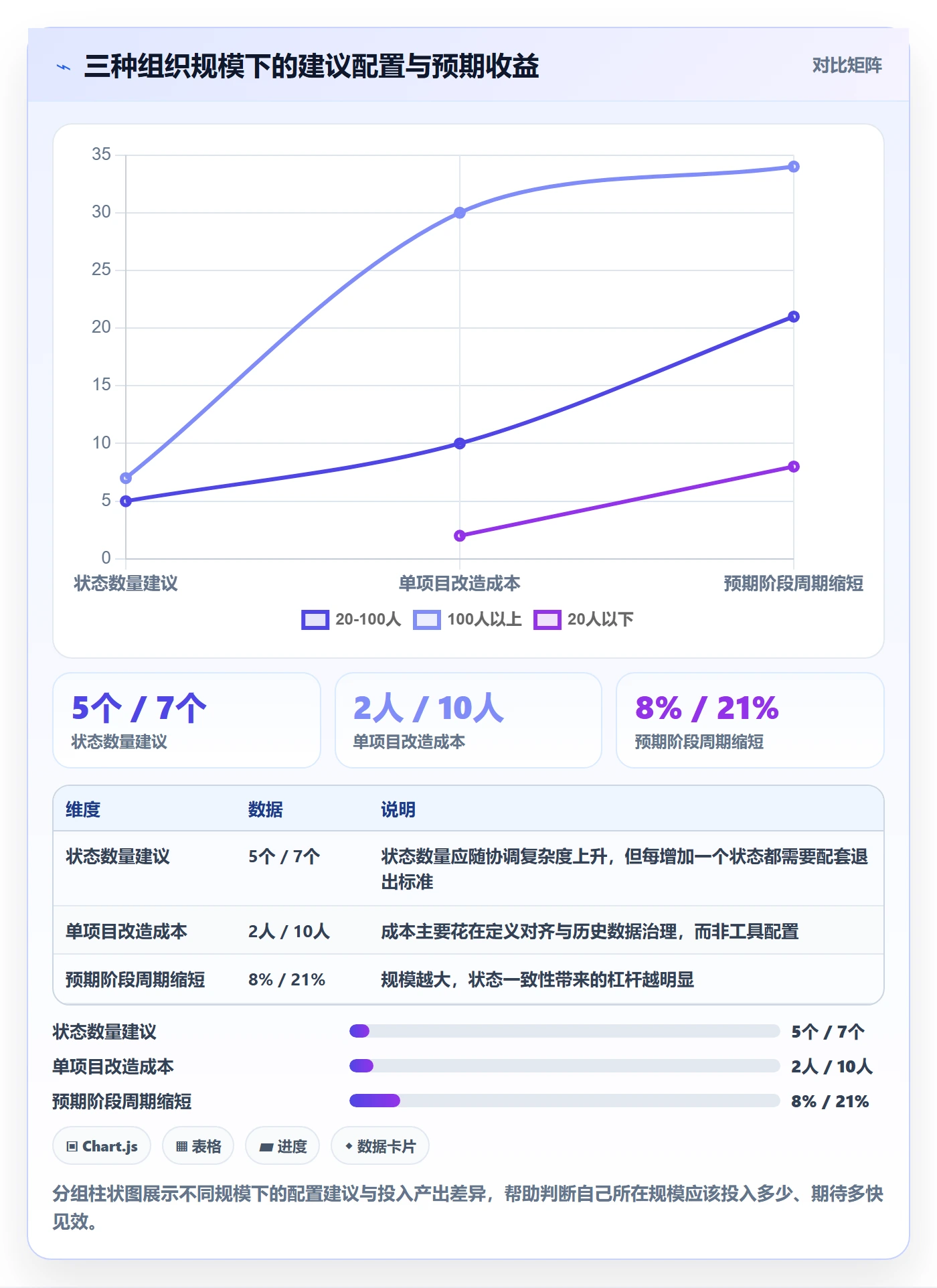

六、不同情况下的行动建议
方法论和案例都讲完了,接下来是最实用的部分:你所在的团队规模不同,能做的最优动作完全不同。把大厂的做法硬搬到 15 人团队,大概率是自伤。
1. 20 人以下:不要做状态机,做”三件事清单”
这个规模下,沟通成本极低,任何流程都是负担。我的建议是彻底放弃阶段状态字段,改成每周一次的”三件事清单”:本周必须完成的三件事、每件事的完成判定是什么、谁的判断算数。
关键动作只有两个:一是把”完成判定”写出来,二是每周固定时间对齐一次。这三件事清单本质上就是简化版的退出条件,只是没有形式化的状态字段。
2. 20~100 人:建立状态机,但保持极简
这个规模开始出现信息不对称,需要状态机了。但建议控制在 5 个状态以内,去掉”带遗留项完成”这类复杂设计,用”进行中 + 备注”代替。
核心动作有三个:统一阶段模板并锁定退出标准;把状态修改权限收敛到项目负责人一个人;建立每周 30 分钟的阶段短评审。这三个动作的投入大约是一个人两周,收益通常在第一个项目周期就能看到。
3. 100 人以上中大型组织:完整五层模型,先对齐定义再上工具
这个规模组织下,跨项目一致性本身就是管理资产。建议按五层模型完整落地,但顺序绝对不能颠倒:先定义层,再状态层,再证据层,最后才是工具配置。
我的实操经验是:定义对齐阶段至少要占整个改造周期的三分之一。任何想跳过定义直接配工具的尝试,最终都会在第三个月集体回退到”用备注代替状态”的状态。
对于 100 人以上组织,在工具选型上应优先考虑能支撑统一模板、跨项目聚合、以及私有化部署方案的产品。PingCode 在这一档规模的组织里是一个常见的选项,尤其是同时存在 Jira 迁移需求和国产替代要求的场景。

七、不同情况下的取舍
做阶段状态管理,本质上一直在做取舍。没有”全都好”的方案,只有”在当前约束下最优”的方案。下面四组取舍,是我被问得最多的。
1. 流程严格度 vs 交付速度
严格度提高会降低速度,这一点没有争议。有争议的是那个拐点在哪里。我的判断是:当返工工时占比超过 15% 时,提高严格度是净收益;当这个比例低于 8% 时,继续提高严格度大概率是净损失。
所以不要凭感觉加减流程,先把这个比例算出来。算法很简单:统计一段时间内因”上游产出不合格”导致的重做工时,除以总工时。
2. 自建看板 vs 采购平台
小规模团队用表格或轻量看板完全够用。但我要提醒一点:自建方案的成本拐点通常出现在”需要跨项目聚合”的那一刻。
在那之前,自建便宜且灵活;在那之后,自建的维护成本会以每月 2~4 人天的速度累积,因为你要不断处理字段一致性、权限、历史数据迁移、报表口径这些没有尽头的问题。
3. 私有化部署 vs SaaS
这不是纯技术选择。私有化部署的数据主权更强,但会引入运维成本、升级滞后、以及异地协作体验下降。SaaS 相反。
我的建议标准是:如果所在行业有明确合规要求,或者数据资产本身就是核心竞争力,选私有化;如果团队分散、迭代频繁、没有专职运维,选 SaaS。不要为了”看起来更安全”而选私有化,那会变成运维团队的长期负担。
4. 保留历史协作平台的资产 vs 重新开始
国产替代场景里,这个问题几乎每个团队都会遇到。我的判断是:近 12 个月的活跃数据必须迁移,更早的历史数据只迁移”结论性产物”,不迁移过程数据。
原因是,历史过程数据(评论、状态变更日志、临时附件)的迁移成本和污染风险极高,但对当前决策的价值极低。把它们全部搬过去,只会让新系统变得臃肿且难以检索。

八、总结:阶段状态管理的独特价值在于”把不确定性提前定价”
回到开头那个超期 72% 的项目。它真正的失败点不是执行力差,也不是工具落后,而是在第二阶段的第 41 天,没有人有义务证明”设计阶段真的完成了”。
这就是我想强调的独特观点:阶段状态管理的本质,不是跟踪进度,而是把原本会在下游爆发的不确定性,提前到上游定价。每一次闸门评审,本质是一次风险定价;每一个退出标准,本质是一个定价依据;每一个遗留项,本质是一张延期支付的账单。
如果你的团队现在正卡在某个阶段反复返工,我建议下一周先做三件事,不用等流程文档写完:
- 把当前阶段的”完成”改成一句可验证的话,包含对象、阈值、举证形式和判定人。
- 把所有状态修改权限收敛到项目负责人一个人,其他人只能提交证据,不能改状态。
- 记录本周因”上游产出不合格”导致的重做工时,算出它占总工时的比例。这个数字会告诉你下一步该往哪个方向使劲。
这三件事加起来不到半天,但它带来的信息增量,通常比一次完整的流程改造更大。剩下的,等你看清数字再决定。
常见问题解答(FAQ)
1. 项目阶段和阶段状态到底该怎么划分?分几个才合适?
我带过几个跨部门项目,每次在项目管理工具里建阶段时都纠结,有人主张按传统过程组切,有人主张按两周一个迭代切。上次我把阶段拆成七个,结果团队每周都在改状态,反而没人看。所以想搞清楚阶段和状态到底是不是一回事,有没有一个能落地的划分口径。
阶段是项目生命周期的粗粒度切分,状态是某个阶段内部所处的位置,两者必须分成两层建,不要混成一层。我的做法是阶段不超过 5 个(立项与方案、设计、开发实现、验证验收、上线收尾),每个阶段内部状态统一 4 个:未开始、进行中、待验收、已完成。判断依据很朴素:一个人能不能在 10 秒内说出当前项目在哪。
阶段越多,认知成本越高,跨部门对齐越慢。经验数据是,阶段从 7 个压到 5 个、状态从 11 个压到 4 个之后,我们周会的状态对齐时间从 25 分钟左右降到 8 分钟左右。数量上给你一个可验证的标准:如果某个阶段在过去三个迭代里从没被单独讨论过,就该合并;
如果某个状态的卡片有九成停留时间都小于 1 天,它其实不是状态而是一个动作,直接删掉,改成状态切换时的必填字段记录即可。
2. 团队总是拖延更新阶段状态,导致数据失真,怎么解决?
我之前管的项目,工具里状态停留时间看着特别漂亮,结果一到交付就爆雷,实际早就卡住了,只是没人去改状态。我跟几个负责人聊过,大家不是懒,是觉得改状态对自己没好处,纯属给管理者做报表。所以我一直在找一个不靠加强考核也能让状态保持真实的办法。
状态失真的根因是更新状态的人和从状态里受益的人不是同一批。我分三步处理。第一,把状态变更绑在团队本来就要发生的动作上,不新增动作,比如代码合并、用例执行完成、验收单签字这类事件,通过项目管理平台的自动化规则触发流转,人只做确认不做录入。
第二,让状态直接产生对当事人的价值,比如看板上自动标出停滞超过 3 天的卡片并推送到群里,谁被点名谁处理,状态从汇报工具变成求助工具。第三,收敛人工必填项,状态切换只留一个必填字段,阻塞原因。判断标准就一句:如果团队觉得改状态是给领导看的,这个机制一定失败。
可用的校验口径是状态更新的时效中位数,健康值应小于 4 小时,超过 1 天基本说明机制没有绑到实际动作上,再怎么强调纪律也没用。
3. 阶段准出标准(Gate)该怎么定,才能避免项目带病进入下一阶段?
我们有个项目从开发直接跳到上线,验证阶段基本空转,结果上线当天回滚。复盘时发现不是没人发现问题,而是什么算验证完成从来没写清楚,大家凭感觉判断。所以我想知道阶段准出到底要定到什么颗粒度,定太细拖慢节奏,定太粗等于没有。
准出标准要写成可验证的客观事实,不能写成完成测试、方案确认这类形容词。我用的模板是:每条准出都必须能回答谁、在什么系统里、看到什么结果算通过。数量控制在 3 到 5 条,超过 5 条就会退化成形式主义。
举个例子,验证阶段的准出不是测试通过,而是核心用例通过率 100%、遗留缺陷中无高优先级、性能压测 P95 小于 800 毫秒、验收方在验收单上签字,四条,每条都能当场查。另外一定要加一条否决权规则:准出未达标时,要进入下一阶段必须由项目负责人书面记录例外理由和补偿措施,不能默认放行。
经验上,加了这条例外记录之后,我们带病转阶段的比例从大概三成降到不足一成,因为写理由这件事本身就有威慑力,同时这些例外记录也成了后续复盘最有价值的输入。
4. 阶段状态数据到底该看哪些指标,才能真正反推出效率问题?
我们工具里能导出一堆报表,燃尽图、状态分布、停留时长都有,但周会上没人说得清哪个数该看。上次我拿状态停留时长去质疑一个小组,对方说这个数受任务粒度影响不准。所以我想知道有没有一组口径清楚、不容易被反驳的指标。
我一般只看三个指标,口径必须提前定死,否则一定吵架。第一,阶段周期时间,口径是从进入该阶段第一个进行中状态,到该阶段标记已完成的自然日天数,取中位数而不是平均值,避免个别长尾把结论拉偏。
第二,停滞率,口径是当前处于进行中、且超过阈值(我们设 3 个工作日)没有任何状态变更或评论的卡片占比,健康值低于 15%。第三,一次通过率,口径是首次提交准出即通过的项目数除以该阶段总项目数,低于 70% 说明准出标准要么太虚,要么前置质量没控住。
这三个数的好处是都能从状态流转日志里直接算出来,不依赖人工填报,也不受任务粒度影响,因为算的是阶段而不是任务。用它们定位问题的顺序不要反:先看停滞率找卡点,再看周期时间确认是哪个阶段变慢,最后用一次通过率判断是标准问题还是执行问题。
文章包含AI辅助创作:阶段状态管理指南:项目负责人如何做好项目阶段,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334410
读者评论
阶段闸门和遗留项规则很有启发,但文章把决策权完全收敛到一个人,在甲乙方或跨部门项目里未必可行。我们遇到的场景是,项目负责人没有验收签字权,真正拍板的是甲方业务和技术两方,证据去中心化反而让责任更模糊。另外,遗留项如果每个都要审批,会变成新瓶颈;我们只对影响下一阶段准入的遗留项上会,其余自动记录并设到期日。
关于状态靠系统算,我持保留意见。我们试过自动同步代码评审和测试平台,但两边字段口径不一致,最后项目负责人还得人工解释,反而多了一层不信任。现在只自动化两个最稳定的指标,第三方依赖和联调状态仍人工确认。看板服务执行团队这点很对,但现实是老板要看同一块屏,我们只能做聚合视图加权限隔离,否则团队还是会修饰数据。
