我做过一次很糟糕的阶段门改造:为了让评审更严谨,我把门从 3 道加到 6 道,评审材料模板从 2 页加到 12 页。九个月后复盘,项目平均交付周期从 94 天涨到 138 天,而线上缺陷逃逸率只下降了 3 个百分点。真正让我警觉的不是周期,而是另一个数字,项目经理平均每周花 6.5 小时准备门评审材料,其中约 4 小时用在从四五个系统里手工拼数据、对齐口径、追着人补截图。
那次失败让我彻底改变了对阶段门的理解:阶段门的作用不是把项目卡住,而是让组织在正确的时间点做出不可逆的决策,并且为下一步投入释放或收回资源。门做得多、做得厚,不等于管得好;门做在对的位置、有明确的决策权、有可验证的证据,才算制度设计成功。
这篇文章不谈概念定义,只谈我踩过的坑、复盘出来的判断逻辑,以及不同规模组织在阶段门设计上的取舍。如果你正在负责一套项目阶段制度的设计或者返工,可以直接对照文中的误区清单和检查表使用。
一、核心结论:阶段门是决策节拍器,不是审批闸机
在展开细节之前,我先把最关键的判断放在前面。这些结论不是从教科书里抄来的,而是我在硬件产品线、软件平台线和软硬结合项目上反复验证过的。
1. 门的数量由“不可逆决策”数量决定,不由项目周期决定
很多人设计门的逻辑是“项目周期长,多设几道门盯着”。这个逻辑是错的。正确的起点是:这个项目从立项到交付,有几次决策一旦做出就很难回头?比如硬件开模、芯片流片、架构定型、对外承诺发布日期、签约独家供应商,这些才是门的候选位置。
如果一件事做错了还能在两周内低成本改回来,它就不需要一道门,只需要一个评审或者一次例行同步。门是为不可逆性付费的,不是为焦虑感付费的。
2. 门槛强度应该是“前置更严、后置更宽”的漏斗,而不是均匀分布的关卡
我复盘过的一个典型反例:某团队把 6 道门的评审标准写得一样详细,每道门都要 15 页材料、8 位评审人、2 小时会议。结果是前面几道门大家敷衍过、后面几道门认真吵,真正该在早期被砍掉的项目一路走到集成测试阶段才暴露问题。
健康的分布应该是:前 1-2 道门审查“值不值得做”(价值假设、市场验证、技术可行性),审查密度高、淘汰率高;中间的门审查“做得对不对”(方案一致性、关键依赖锁定);最后 1 道门审查“能不能交付”(质量门禁、发布就绪度),用自动化指标代替人工判断。
3. 门的产出是资源承诺,不是签字
我判断一套阶段门是否真的在运转,只看一个指标:每次门评审结束后,是否有明确的资源动作被记录,加人、减人、追加预算、冻结预算、终止项目、变更范围。如果门后只有一句“评审通过,继续推进”,那这套门在财务和组织层面是空转的。
签字只是形式,资源再分配才是实质。很多组织的阶段门之所以越做越像走过场,就是因为门评审人和预算审批人是两拨人,评审结论对资源没有任何约束力。
4. 制度设计失败,八成发生在“门后”而不是“门上”
大家设计阶段门时,90% 的时间花在门本身:交付物清单、评审准则、会议流程、打分表。但真正决定制度能不能活下来的是门后的部分:决策结论如何传达、行动项谁跟进、资源以什么节奏释放、下一道门之前要做哪些验证。
我见过交付物清单做得极其漂亮的阶段门制度,死在“门后无人跟进”上:评审结论记在会议纪要里,专项任务没人认领,到下一道门时全部变成遗留问题,于是下一道门的评审时间被拖长一倍,形成恶性循环。
下面这张图是我在三个不同门禁设计模式下观察到的结果对比,可以作为后面讨论的基准参照。

二、背景与真实场景:阶段门为什么会在这几年集体失效
阶段门不是新概念,制造业用了几十年。但最近几年,我接触到的大量团队在说同一句话:“我们的阶段门形同虚设。”这句话背后有三类非常具体的原因,值得拆开看。
1. 场景一:软硬结合项目,门的位置放错了
我参与过一家做智能硬件的公司,他们的阶段门是按“概念,计划,开发,验证,发布”五道门设计的,看起来很标准。问题出在软件部分:软件迭代是两周一个周期,硬件的门是两个月一道。软件的评审材料按硬件节奏准备,导致软件团队每次门评审前两周都要停下来补文档。
结果是软件团队的迭代速度被门禁节拍拖慢,而门评审看到的又是两周前的数据。后来我们把软件部分从硬件门里拆出来,只保留两道“硬门”(架构与接口冻结、发布就绪),其余用迭代评审和自动化质量门代替,交付周期缩短了 22%。
2. 场景二:互联网业务线的“伪阶段门”
另一类更常见:团队名义上有阶段门,实际上门只有一道,就是上线评审。前面的“需求评审”“方案评审”都只是部门内部的同步会,没有决策权、没有交付物要求、没有否决记录。
这种伪阶段门最典型的症状是:项目几乎从不被否决。如果一年下来门评审的通过率是 100%,那只能说明这道门没有在做决策,只在做通知。
3. 场景三:门评审变成了跨部门政治协商现场
我在一家 400 人规模的公司见过这样的门会议:参会 14 人,来自 7 个部门,会议 90 分钟。前 50 分钟是项目经理汇报 PPT,中间 30 分钟各部门提出顾虑并要求补充材料,最后 10 分钟主持人问“大家还有没有意见”,没人反对,通过。
真正的问题在于没有人有权说“不”。评审人是各部门代表,他们的目标是保护本部门不被追责,不是判断项目该不该继续。这种结构下,门评审的实质结论永远是“有条件通过”,条件清单越来越长,但项目照样往前走。
4. 我复盘的三组关键观察
我把自己参与和旁观的 47 个项目门禁记录做了整理,样本推演后得到三个稳定规律。第一,门评审会议的时长与决策质量没有正相关,甚至在某些区间是负相关,会议越长,越倾向于“稳妥通过”。
第二,决策等待时间(从提交门评审到拿到最终结论)通常占总交付周期的 3%-7%,但管理报表里几乎从不统计它。第三,有明确否决案例的门禁制度,存活时间明显更长,因为否决案例证明了这道门是真的有权力。
基于这些观察,我开始把阶段门设计拆成“门的结构”和“门的权力”两条线来分别处理。接下来先讲最容易被忽视的部分:常见误区。
三、拆解常见误区:八个我亲自踩过或者亲眼见过的坑
误区部分我按“踩坑频率”排序。前三个几乎每个返工的阶段门制度里都能找到,后面几个属于隐蔽但杀伤力更大的一类。
1. 误区一:把阶段门做成审批流
审批流的本质是“防错”,阶段门的本质是“选优与止损”。两者在流程形态上很像,但目标完全不同。审批流追求的是不漏审、不越权;阶段门追求的是把资源从低价值项目挪到高价值项目上。
我判断一个制度是不是审批流的伪装,看两点:如果项目全票通过是常态,如果从没有人因为“继续做下去不划算”而终止项目,那它就是审批流。审批流不需要淘汰率,阶段门必须有淘汰率。
2. 误区二:门越多,控制感越强

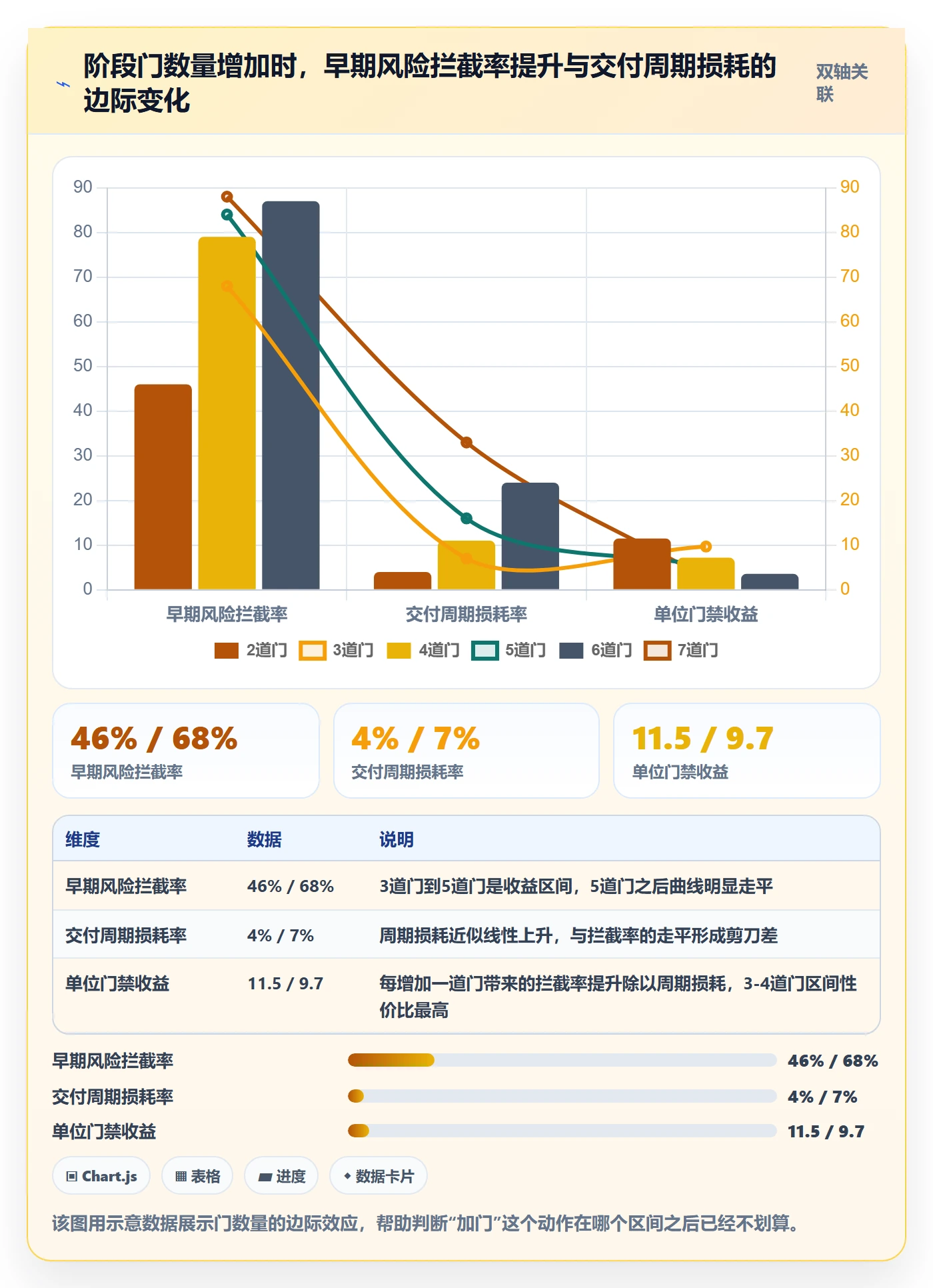

这是最普遍的一个。加门的动机通常是“上次出了问题,说明管得不够细”。但每次加门都会引入三个成本:评审排期成本、材料准备成本、决策等待成本。这三项成本是刚性的,不会因为项目紧急而消失。
更麻烦的是边际收益递减。从 2 道门加到 3 道,早期风险拦截效果提升明显;从 5 道加到 6 道,新增的门往往只能拦住一些细节问题,而周期成本照单全收。

3. 误区三:把“完成度≥90%”这类伪量化当成客观标准
我见过大量门准则写成“需求文档完成度 90%”“测试用例覆盖完成度 85%”。这类标准看着量化,其实完全主观,因为没有定义“完成度”的分母是什么、谁来判定、判定依据在哪。
结果是每次门评审都要花大量时间争论“这算不算 90%”。真正可用的准则应该是可验证的二值判断或者有明确数据源的区间判断,比如“关键接口的联调通过率 ≥100%”“P0/P1 缺陷清零且无未关闭的高危项”“核心链路的自动化用例覆盖率 ≥60% 且最近一次回归全绿”。
4. 误区四:评审人没有决策权,只有建议权
没有决策权的评审会,一定会演变成两种情况:要么所有人都同意(因为不同意也没用),要么所有人都在提条件(因为提条件不需要负责)。这两种情况我都经历过,代价都很高。
正确做法是每道门设置一个唯一决策人,其他人是顾问角色。决策人可以采纳或拒绝顾问意见,但必须给出理由,并且理由要落在证据上。这个设计会立刻把会议氛围从“协商”变成“决策”。
5. 误区五:门评审变成汇报演出,材料准备占了主要成本
我之前那个失败案例里,项目经理每周 6.5 小时准备材料。这个数字在很多公司是常态,甚至更高。问题的根源是数据分散在多个系统里,需要人工汇总、对齐口径、做 PPT。
只要材料准备成本高,团队就会本能地压缩准备深度,用漂亮话填补数据空白。所以降低材料准备成本本身就是提升门评审质量的手段,不是效率优化的小事。
6. 误区六:认为阶段门与敏捷迭代互斥
这个误区导致很多互联网团队彻底放弃阶段门,结果是在缺少关键决策点的情况下持续投入。实际上两者管的是不同粒度:阶段门管的是“方向和资源”,敏捷迭代管的是“实现节奏”。
我常用的组合是:外层 3-4 道决策门控制不可逆投入,内层用固定节拍的迭代交付,门评审只读取迭代产生的事实数据,不额外要求文档。这样敏捷团队不会因为门禁而停摆,管理层也能拿到稳定的决策依据。
7. 误区七:门后资源不释放,形成僵尸项目
这是最隐蔽也最贵的一个。项目在门评审中被判定“暂缓”,但没有明确谁负责收尾、人员怎么调配、已投入的资产怎么处理。半年后你再看,这个项目还挂着 2 个人在维护,预算没了但成本还在。
我建议在门的输出里强制增加一项“资源处置方案”,并且指定负责人和完成时间。没有资源处置方案的门决议,等于没有决议。
8. 误区八:把阶段门当成 KPI 考核工具
一旦门评审结果和部门或个人绩效挂钩,评审人和被评审人的行为都会扭曲:评审人倾向于少否决以避免冲突,被评审人倾向于隐藏坏消息以保证通过。我问过一位项目经理,他说“如果这个项目被砍,我们组今年的绩效就完了”,所以他宁愿让项目带病通过。
考核可以用交付质量、周期稳定性这类结果指标,但不要用“门评审一次通过率”去考核项目组,那会直接摧毁门的数据真实性。
四、专业判断逻辑:一套能活过 12 个月的阶段门怎么设计

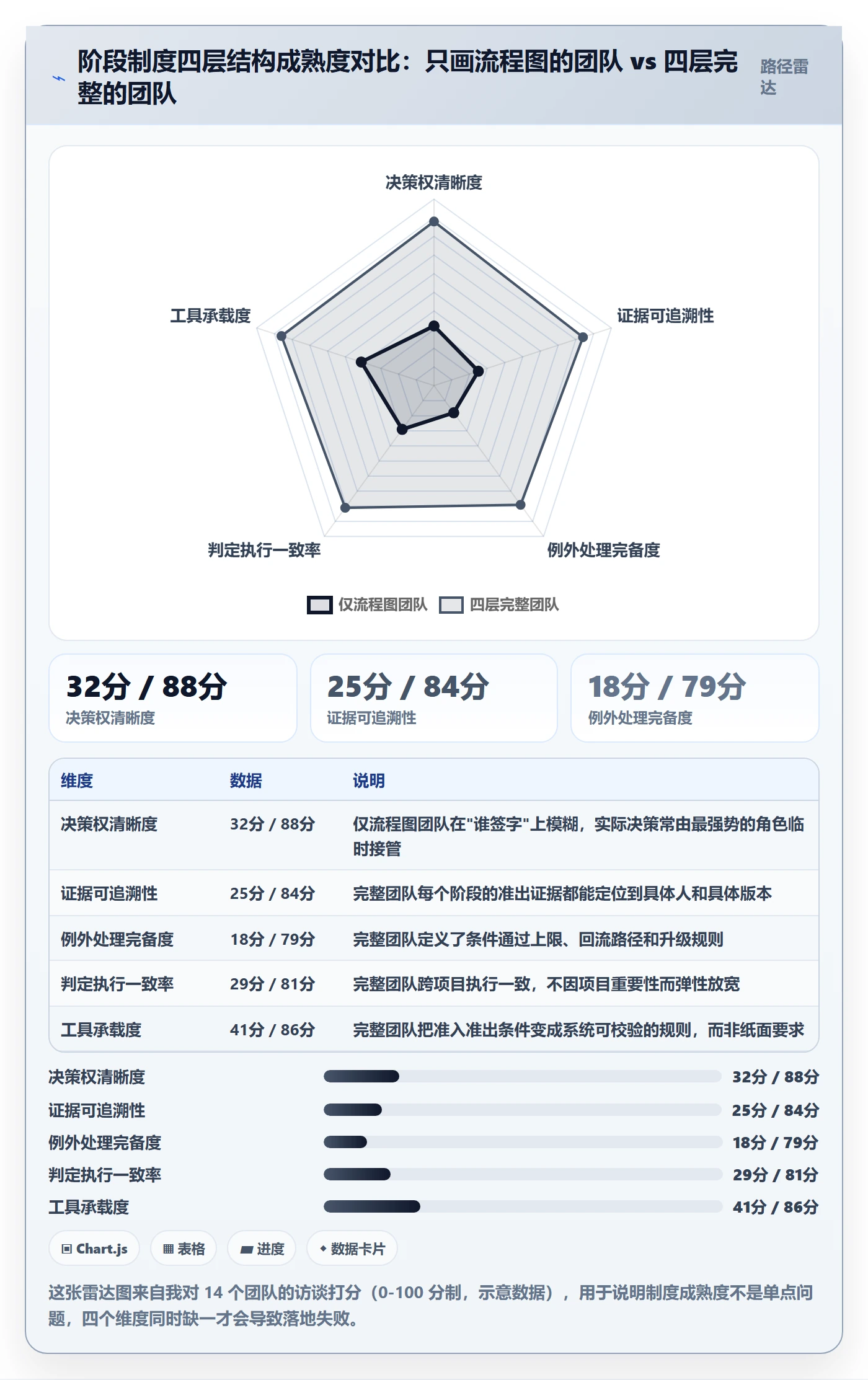

这一节我给出一套我自己在用的设计顺序。它和大部分流程文档的写法不同,我从决策权倒推流程,而不是从流程图正推角色。
1. 第一步:列出不可逆决策清单
找 5-8 位有经验的项目负责人和业务负责人,各自独立列出“这个项目里,哪些决定一旦做出就很难低成本回头”。把清单合并去重,通常会收敛到 8-15 条。
常见的条目包括:产品定位与目标用户锁定、关键技术路线选型、硬件开模或流片、对外发布日期承诺、核心供应商签约、数据迁移方案定稿、客户合同中的交付范围确定。
这一步的产出应该是清单,不是流程图。清单里的每条都标注“不可逆程度(高/中/低)”和“决策失误的代价量级(人月或金额区间)”。
2. 第二步:把清单聚成 3-5 道门
按时间顺序和依赖关系把不可逆决策聚类。如果两个决策几乎同时发生且由同一批人判断,就放在同一道门。最终门的数量控制在 3-5 道,超过 5 道就要重新审视:是不是把可逆决策也放进门里了。
我给一个典型的三段式结构:价值门(要不要做)→ 承诺门(怎么做、承诺什么)→ 交付门(能不能发)。复杂产品线可以在中间插入一道“集成就绪门”,用于锁定跨团队依赖。
3. 第三步:为每道门写清四件套
每道门必须有四样东西,缺一样这道门就是残缺的:交付物(Deliverables)、评审准则(Criteria)、决策人(Decision Owner)、输出(Outputs)。我用一个表格来说明它们的具体内容和常见错误。
| 要素 | 作用 | 合格写法示例 | 常见错误写法 |
|---|---|---|---|
| 交付物 | 提供决策所需的最小证据集 | 3 个客户访谈记录 + 竞品价量对比 + 目标成本测算表 | “完整的需求文档”“详细的方案说明” |
| 评审准则 | 让判断有可争论的依据 | 关键接口联调通过率 100%;P0/P1 缺陷为 0 | “完成度 ≥90%”“质量良好” |
| 决策人 | 保证唯一责任主体 | 产品负责人(价值门);技术负责人(承诺门) | “评审委员会集体决策” |
| 输出 | 把结论转成可执行动作 | Go/Kill/Hold/Recycle + 资源处置方案 + 行动项负责人 | “评审通过,继续推进” |
4. 第四步:把评审准则分成“必须满足”和“应该满足”
我沿用门径管理里的经典分级思路,但做了简化:Must-meet 项是硬门槛,不满足直接进入 Hold 或 Recycle,不进入讨论;Should-meet 项是打分项,用于在多个项目之间比较优先级和资源分配。
这个分级最关键的价值是砍掉大量无效争论。硬门槛不满足时不需要开会讨论“是不是可以例外”,直接触发返工流程,比在会议上辩论两小时高效得多。
5. 第五步:设定门的节拍和会议规则

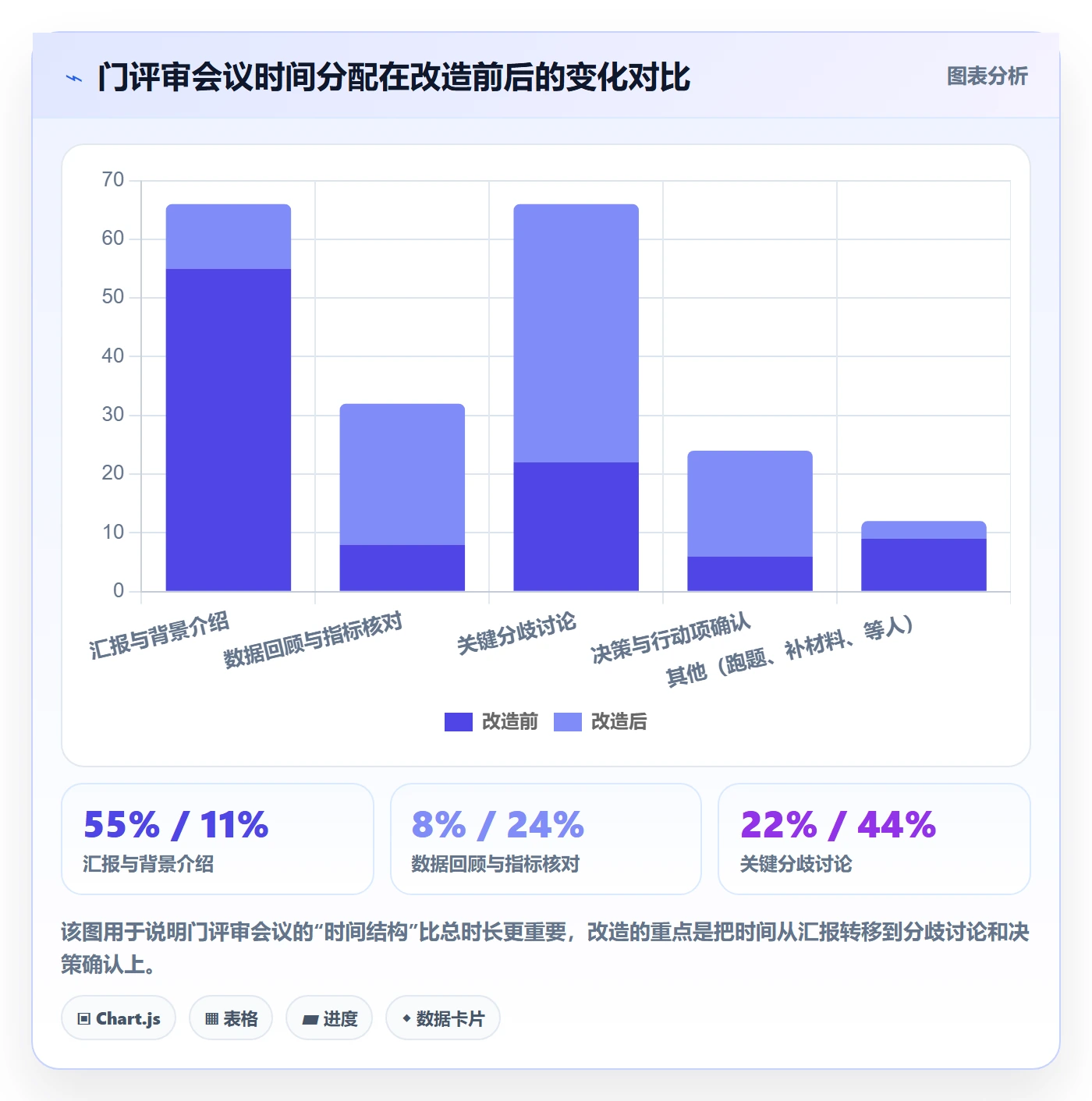

门的节拍要和项目的自然节奏匹配,不要为了排期整齐而人为凑时间。我常用的规则是:门评审固定 45 分钟,材料提前 48 小时发出,决策人提前 24 小时完成书面预审。
会议时间分配我建议是:5 分钟确认交付物完整性,10 分钟数据回顾(只看指标,不读 PPT),20 分钟关键分歧讨论,10 分钟决策与行动项确认。任何超时的议题转为线下专项,不带进门会议。

6. 第六步:设计门后的资源再分配机制
门的输出必须能触发资源动作。我建议把决策结论分成四种,每种对应不同的资源处理:Go 表示按计划释放下一阶段资源;Hold 表示冻结新增资源但保留核心团队;Recycle 表示退回上一阶段并重新分配人力;Kill 表示终止项目并启动资源处置。
关键设计点是资源动作要有时间约束,比如“Kill 决议后 5 个工作日内完成人员调配方案,10 个工作日内完成资产归集”。没有时间约束的资源处置,会在两周内重新变成僵尸项目。
7. 第七步:用系统承载门禁,而不是用 PPT 承载
这一步决定了制度的长期存活率。如果门评审材料依赖人工汇总,制度一定会在项目高峰期崩塌,因为那时没人有时间做材料。我建议把门的交付物尽可能转成系统可自动采集的数据。
下面是一个门准则配置的示例结构,用来说明“可验证准则”具体长什么样。它不是某个特定平台的真实配置,而是我用来给团队讲清楚门准则颗粒度的示意写法。
gate: commitment_gate
name: 承诺门
decision_owner: tech_lead
must_meet:
key_interface_joint_test_pass_rate: "== 100%"
p0_p1_defect_open_count: "== 0"
high_risk_dependency_locked: true
should_meet:
architecture_review_score: ">= 8.0"
estimated_vs_actual_workload_deviation: "automated_test_coverage_core_path: ">= 60%"
outputs:
decision: [go, hold, recycle, kill]
resource_action_owner: required
action_item_due_days: 5

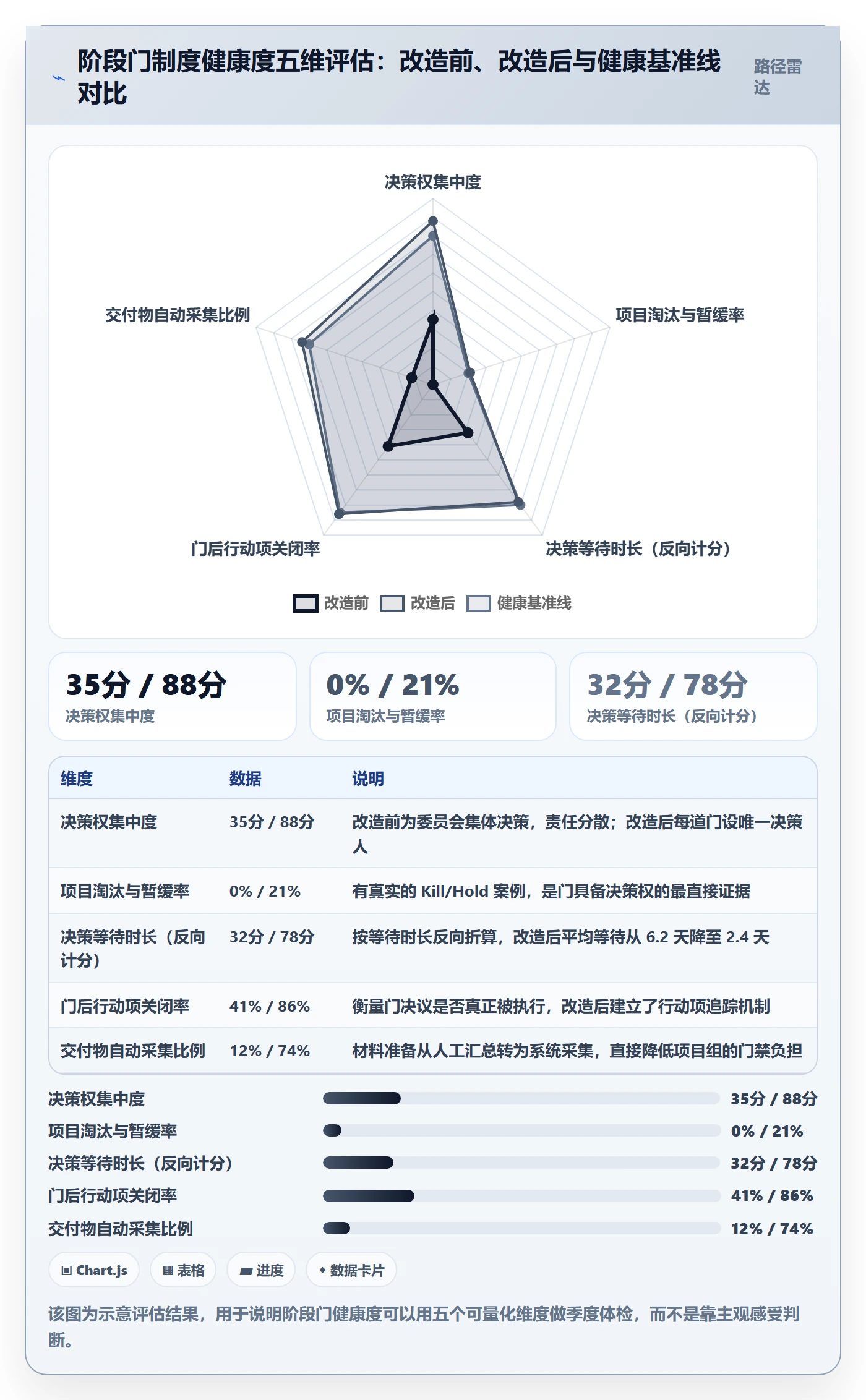

8. 第八步:用“门禁健康度”指标做季度体检
制度上线后需要定期体检,否则会慢慢退化成审批流。我用五个维度做体检:决策权集中度(是否有唯一决策人)、淘汰率(一年内 Kill/Hold 比例)、决策等待时长、门后行动项关闭率、交付物自动采集比例。
只要淘汰率长期为 0 或者交付物自动采集比例低于 30%,我就会判定这套门正在退化,需要干预。

五、案例与数据观察:用 PingCode 承载阶段门的中大型组织实践
前面讲的都是设计逻辑,这一节讲承载层。制度设计得再好,如果数据采集靠人工、门决议靠邮件、行动项靠 Excel,三个月后就会回到原点。我在中大型组织里见过最有效的一类做法,是用研发管理平台把门禁的关键数据自动串起来。
1. 为什么 100 人以上组织的阶段门必须先解决数据源问题
100 人以下的团队,靠几个核心成员的记忆和口头同步就能把项目状态对齐。超过 100 人之后,跨部门的信息差会迅速放大:测试团队知道的缺陷情况,产品团队要三天后才知道;架构评审的结论,项目管理办公室(PMO)要一周后才汇总。
PingCode 主要服务中大型企业及 100 人以上组织,这个定位正好对应了阶段门最需要解决的场景,门评审要读的不是一份文档,而是一组跨角色、跨系统、持续变化的实时数据。需求变更记录、缺陷密度、代码评审通过率、自动化测试覆盖率、迭代速率、里程碑完成度、工时投入,这些数据分散在不同角色手里,靠人工汇总必然滞后且失真。
2. 私有化部署与门禁数据的合规边界
中大型组织,尤其是制造、金融、能源、医疗这类行业,门禁数据往往涉及产品路线、客户合同、成本结构,不允许放在公有云上。PingCode 支持私有化部署,这一点在做阶段门数字化时是非常实际的门槛,把门禁看板、评审记录、资源决策数据放在内网,才能让业务方放心地把真实数据填进去。
我的经验是:门禁数据的真实性和部署方式强相关。如果团队担心数据外流,他们会下意识地把关键信息模糊化处理,而模糊化的门禁数据对决策毫无价值。
3. 从 Jira 迁移到 PingCode 的门禁重建路径
我参与过一次 300 人规模研发组织的平台迁移,目标是把散落在 Jira 和若干表格里的门禁数据统一承载。PingCode 支持 Jira 平滑迁移,也是国产替代的常见选择之一。但我要强调:迁移工具解决的是数据搬运,不是制度重建。如果只是把工作项搬过去,门禁逻辑还是原来那套,问题不会消失。
我实际用的迁移路径分六步,每一步都有明确的验收标准:
- 工作项类型映射:把原平台的 Epic/Story/Bug/Task 映射到新的层级结构,明确哪些类型参与门禁统计,哪些只做记录。验收标准是映射表经过各角色确认。
- 状态机重建:这一步最关键。原平台的状态往往是为看板设计的,不是为门禁设计的。需要重新定义状态的流转条件,让状态本身能反映门禁进度,而不是靠人工打标签。
- 字段与准则对齐:把 Must-meet 准则对应的数据字段补齐,确保每个准则都能找到一个自动取值的来源。
- 历史数据迁移:历史缺陷、需求变更、迭代记录尽量迁移,用于建立基线。缺失的部分明确标注,不要用估算值填充。
- 门禁看板配置:为每道门配置一个视图,自动汇总交付物完成情况、准则达标情况、遗留风险项。
- 双跑期:保留 4 周双跑期,新旧两套门禁流程并行,用实际项目验证准则阈值是否合理,再正式切换。
4. 我观察到的三组指标变化
这次迁移加上门禁重构,前后跨了 9 个月。我记录了三组我认为最能说明问题的指标,需要说明的是,这些数据来自单一组织的样本推演,不具备普适统计意义,但趋势值得参考。

第一组是材料准备耗时。项目经理用于准备门评审材料的时间从平均每人每周 6.5 小时降到 2.1 小时,降幅约 68%。节省下来的时间主要来自数据自动汇总和材料模板标准化。
第二组是门评审一次通过率。从 41% 提升到 68%。这个提升并不是因为标准放松了,而是因为项目组在提交前就能通过看板看到自己哪些准则没达标,提前补齐。这印证了一个判断:门禁的价值一半在评审环节,一半在提交前的自我纠偏。
第三组是决策等待时长。从中位数 5.8 天降到 2.3 天。改善主要来自异步预审机制和材料完整性的自动校验,材料不齐时不进入评审队列,避免了“开会发现材料缺项,会后补,下次再开”的循环。

5. 各道门的通过率漏斗说明了什么

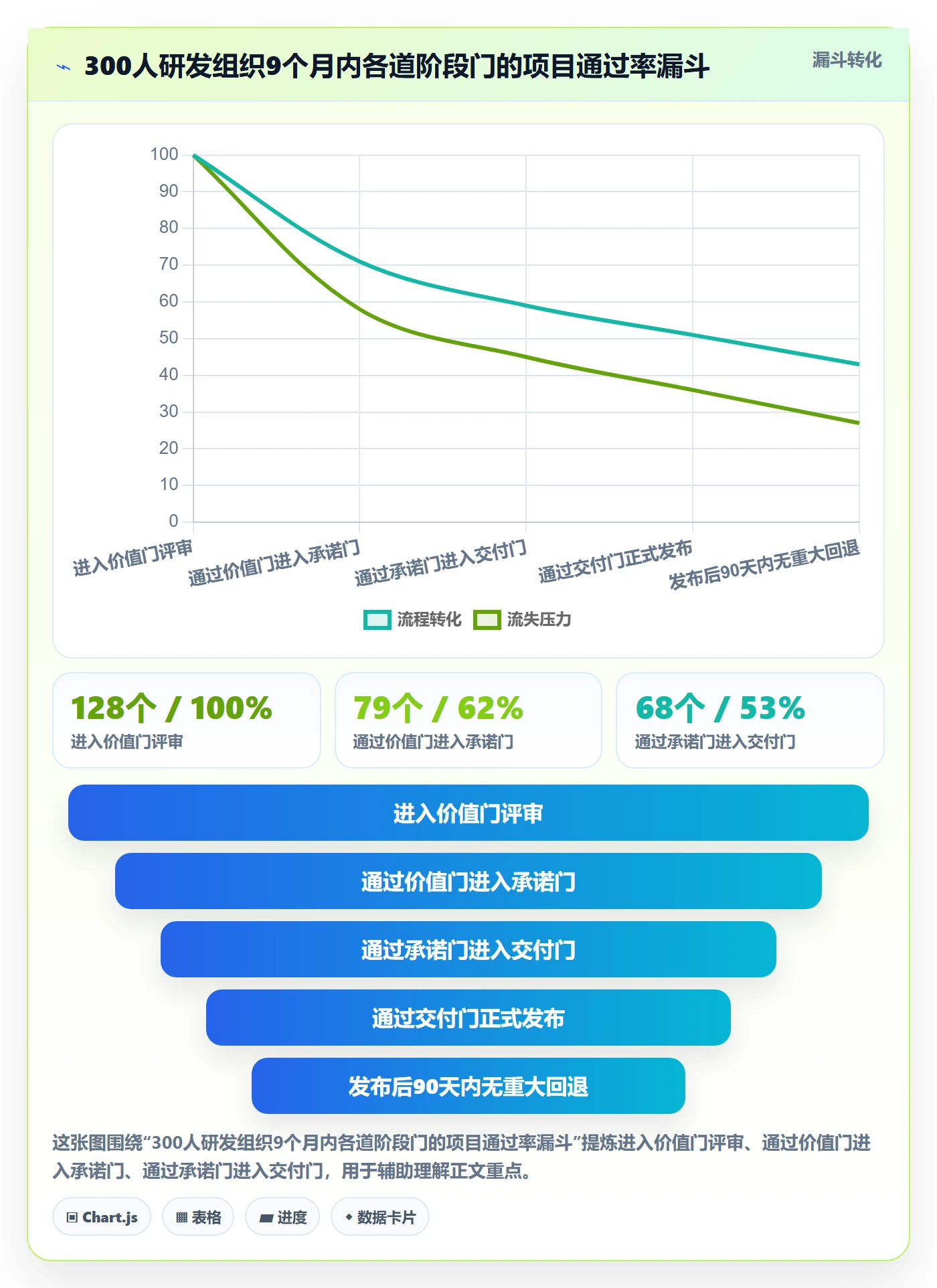

迁移完成后,我把 9 个月内所有经过门禁的项目做了一次漏斗分析。这个漏斗的形状比绝对数值更有信息量:价值门的通过率明显低于后面的门,说明早期筛选确实在起作用。

6. 一个反例:数据齐全但决策仍然失效
必须说明,工具不是万能的。我在另一家公司见过门禁看板做得很漂亮、数据自动采集率超过 80%,但项目淘汰率依然是 0。原因只有一个:每道门的决策人是同一位分管副总,而他从不否决任何项目。
所以我的判断顺序是:先解决决策权设计,再解决数据承载,最后解决流程细节。顺序颠倒的话,投入在工具上的钱会变成更精致的汇报材料。
六、不同情况下的行动建议
阶段门没有通用模板。我按组织规模、行业属性和项目类型给出四类建议,你可以找到最接近自己情况的一类直接参考。
1. 50 人以下团队:不要做正式阶段门,做轻量决策点
这个规模下,正式阶段门的流程成本会超过它的收益。我建议只保留两个决策点:立项决策(做不做)和发布决策(能不能发)。中间用每周或每两周的评审会兜住。
关键动作是把立项决策做实:明确目标用户、明确不做什么、写下三个可验证的成功假设、指定一名决策人。这四件事做完,比设置五道门有效得多。
2. 100-500 人、多产品线组织:3-4 道门 + 组合层视角
这个区间是阶段门收益最大的规模。建议设置 3-4 道项目级门,同时在项目组合层面每季度做一次资源重排。组合层的视角非常重要,因为在这个规模下,问题往往不是单个项目该不该做,而是有限的人应该在哪个项目上。
行动建议:先建立不可逆决策清单,再配置门,最后才谈评审材料的格式。同时建立一个季度性的“门禁健康度”报告,向管理层展示淘汰率、决策等待时长、行动项关闭率三个指标。
3. 500 人以上、强合规行业:门禁数字化 + 证据链留痕
这个规模下,门禁不仅是管理手段,也是合规要求。建议优先做三件事:把门准则转成系统可自动校验的规则;把每次门评审的输入、结论、行动项完整留痕;建立门禁数据的审计视图。
这一层往往需要私有化部署的研发管理平台作为承载,因为合规数据通常不能出内网。PingCode 支持私有化部署且有 Jira 迁移能力,在这类场景里是常被评估的选项之一。选型时我建议把“门禁准则能否配置成自动校验规则”作为一项硬性评估项,而不是只看功能列表。
4. 软硬结合项目:双层门结构
硬件用正式的阶段门控制不可逆投入,软件用迭代节奏加少量硬门。两层之间的接口是“接口冻结”和“发布就绪”两个事件。
具体建议:硬件门保留 4-5 道,软件层只设 2 道硬门,其余用迭代评审和自动化质量门代替。软件向硬件门的输入从“文档”改为“可运行的验证环境 + 指标数据”,这样软件团队不需要为了门评审停下迭代。
5. 项目组合层:门不要只设在项目上
我越来越倾向于在组合层也设门,比如每季度一次的“资源审议门”。项目级门解决的是单个项目该不该继续,组合层门解决的是资源该不该从这个项目挪到那个项目。两者缺一,资源都容易沉淀在低价值项目上。
七、不同情况下的取舍:阶段门设计里的四条真实权衡线
设计阶段门本质上是在做取舍。我列出四条我反复遇到的权衡线,每条都给出我的倾向和适用边界。

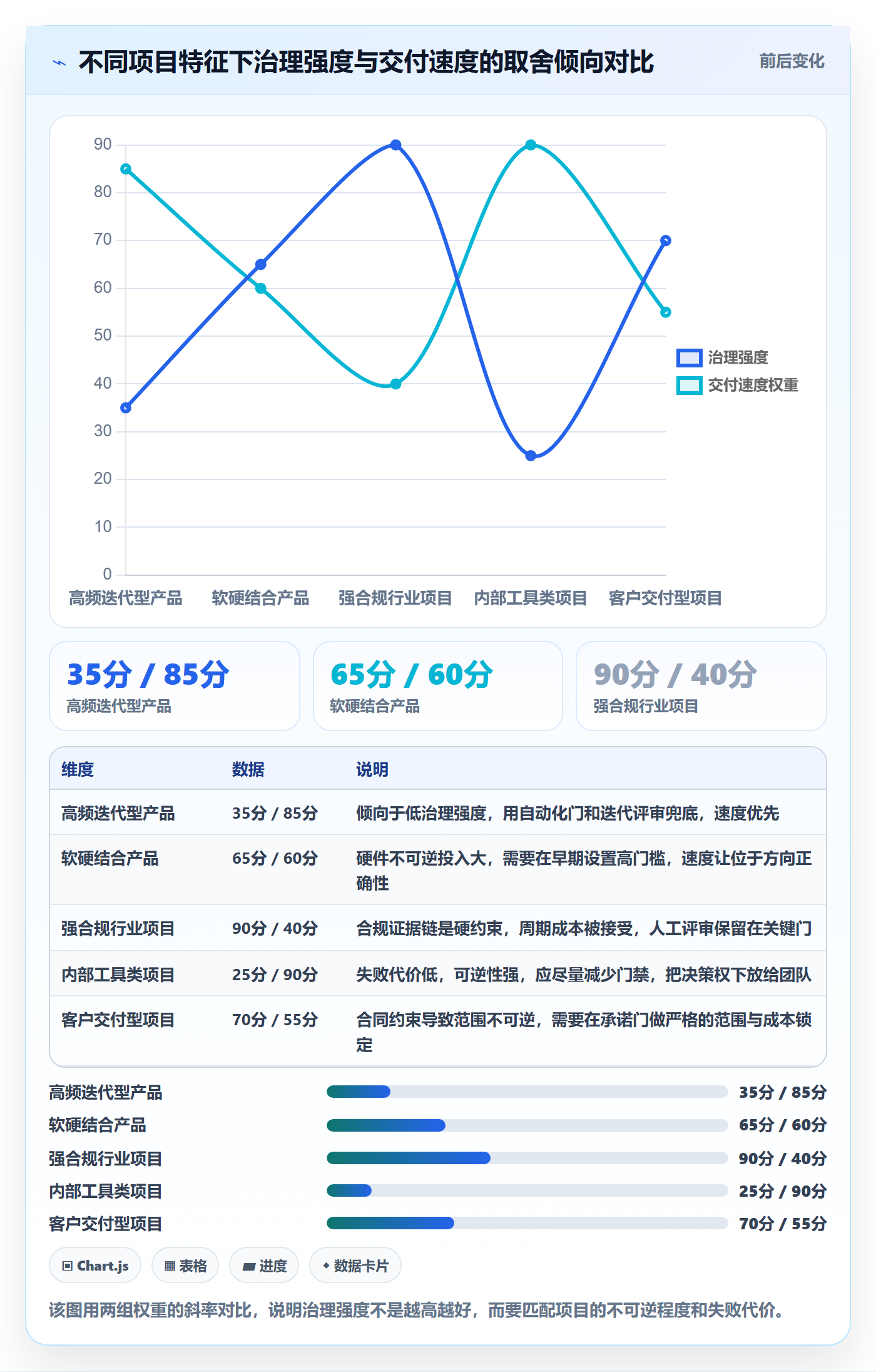

1. 取舍一:治理强度 vs 交付速度
这是最直接的权衡。治理强度高,风险早发现,但每个项目都要付出周期成本;治理强度低,交付快,但问题容易累积到后期集中爆发。
我的倾向是前置做强、后置做自动化。早期用高密度的人工判断筛选价值,后期用自动化质量门替代人工评审。这样总周期成本可控,同时保持早期筛选的有效性。但如果你的业务是低频、高风险、单次罚则极重的项目(比如金融核心系统改造),这个倾向要反过来,后期也要保留人工评审。

2. 取舍二:标准化 vs 项目差异化
标准化的好处是可比性和复用性,坏处是可能把不同类型的项目塞进同一个模子。差异化的好处是贴合实际,坏处是制度容易碎成一地。
我的做法是门的数量和位置标准化,门的准则按项目类型分层。比如价值门永远是第 1 道,但准则在新产品项目和存量优化项目之间不同,新产品看市场验证证据,存量优化看成本收益测算。这样既保留了制度的统一性,又给了适配空间。
3. 取舍三:文档齐套 vs 可验证证据
很多组织的门禁传统是“文档齐套才算过关”。但文档齐套和项目健康之间没有必然联系,我见过文档齐全但技术债堆积的项目,也见过文档简略但自动化测试覆盖极高的项目。
我的倾向是把证据优先级排在文档之前:能自动采集的指标优先,能演示的环境优先,能复现的测试结果优先,文档排在最后。对于必须留痕的合规场景,文档要求单独列一份清单,不要混在通用门准则里。
4. 取舍四:集中决策 vs 授权决策
集中决策保证一致性,但会成为瓶颈;授权决策提高效率,但可能失控。我的经验分界线是看这个决策的不可逆程度:高不可逆决策集中到高层,低不可逆决策授权给项目负责人。
具体来说,涉及对外承诺、大额投入、核心架构变更的决策集中在价值门和承诺门;涉及实现细节、局部方案调整的决策授权给项目负责人,只在交付门做结果校验。这样高层的时间集中在真正需要他们判断的事情上。
5. 取舍五:工具投入 vs 流程纪律
这是一个常被误判的取舍。很多组织以为买了工具就能解决阶段门失效的问题,但我在前面的反例里已经说明:数据齐全、决策不做的组织,工具只会让汇报更精致。
我的建议顺序是:先用两三个月把决策权设计、门准则、门后跟进机制用手工方式跑通,验证有效后再上工具固化。手工阶段跑不通的制度,上了工具也跑不通;手工阶段能跑通的制度,上工具会放大收益。
八、总结:把阶段门做成组织的决策资产,而不是流程负担
回头看那次失败的改造,我最大的收获不是学会了怎么设计门,而是搞清楚了阶段门的本质:它是一套让组织在关键时刻做出高质量决策的机制,而不是一套让项目走得更慢的流程。
我现在的判断标准非常简单:如果一套阶段门制度在运行一年后,能拿出真实的 Kill/Hold 案例,能证明决策等待时长在缩短,能证明门后行动项在按时关闭,那它就是有效的,门的数量是 3 道还是 5 道都不重要。
反过来,如果一年下来通过率 100%、材料准备时间在增加、门后行动项没人跟进,那不管流程图多漂亮,这套制度都需要返工。
1. 我的三个非共识判断
第一,阶段门失效大多数时候不是流程问题,而是决策权问题。先解决谁有权说“不”,再谈流程细节。
第二,降低材料准备成本是提升决策质量的手段,不是效率优化。材料成本高的制度,必然产生美化的数据。
第三,工具的价值在于让门准则可自动校验,而不是让流程更规范。选平台时应该把“准则能否配置成自动校验规则”放在功能列表的第一位。
2. 下一步可以怎么走
如果你打算启动或返工阶段门制度,我建议按下面的节奏推进,不要试图一次做完。
- 第 1 周:找 5-8 位项目负责人独立列不可逆决策清单,合并去重后形成 8-15 条候选。
- 第 2 周:把清单聚成 3-5 道门,为每道门指定唯一决策人。这一步必须由管理层确认,否则后面一定会失效。
- 第 3-4 周:为每道门写四件套,重点是 Must-meet 准则要写成系统可取值的二值判断。
- 第 5-8 周:选 2-3 个真实项目手工跑一遍完整的门流程,记录材料准备耗时、决策等待时长、行动项关闭情况。
- 第 9-12 周:根据跑出来的数据调整准则阈值,再考虑用平台固化门禁看板和自动校验规则。
- 每季度:做一次门禁健康度体检,看淘汰率、决策等待时长、行动项关闭率、交付物自动采集比例四个指标。
最后提醒一句:阶段门的第一版一定是不完美的,重要的是让它先跑起来,用真实数据迭代。我见过太多团队花三个月设计一套完美制度,结果因为太重没人执行,三个月后回到原点。先用最小可运行的版本拿到反馈,比设计一套无人执行的完美流程有价值得多。
常见问题解答(FAQ)
1. 阶段门应该设几道门?阶段怎么切才合理?
我们团队之前照搬大厂的流程设了六道门,结果每个门都要交一堆材料,研发怨声载道,负责人自己也开始缺席。后来我就想,到底几道门才算合适,是不是越细越好?
门的数量应该等于你一年里真正会做出“继续、停止、改向”这三种决策的次数,而不是等于部门的数量。我落地的常规做法是四道门:立项(要不要投入第一笔资源)、方案冻结(技术路线和范围能不能定下来)、发布准备(能不能对外交付)、结项复盘(投入产出是否成立)。
判断一道门该不该留,看它过去一年有没有产生过实质决策:如果从来没有出现过否决、缩小范围、延后或追加资源,那它就是橡皮图章,直接删掉,把省下来的时间投到上游方案评审。
数据口径上我盯两个数,一是每道门的“决策变更率”,即被要求补证据、改范围或暂停的比例,健康区间大约 15% 到 30%,低于 5% 基本是走过场,高于 50% 说明上一阶段的质量标准没定清;
二是评审成本,单道门的材料准备时间不应超过该阶段工作量的 5%,一个四周的阶段,准备材料别超过两人日,超了就是流程在吃研发时间。
2. 评审会上谁有否决权?怎么避免一句“再想想”推翻所有讨论?
最让我头疼的场景是评审会开得热热闹闹,各方都提了意见,最后负责人一句“我觉得风险还是大,再想想吧”,前面两小时的讨论全白费,也没人知道下一步该改什么。
核心是把决策权从“人”转到“角色加标准”。做法分三步:第一,每道门定义三类角色,决策人只有一位且唯一,否决权人只对特定条款可否决(合规、安全、资金、法务),评审人只给意见不参与表决;
第二,通过标准必须写在材料之前,比如立项门的标准是目标市场规模不低于某个量、毛利率不低于某个数、关键技术至少有一条验证结论,标准先定,材料后交,会议最后开;第三,会议只做三件事,核对标准满足情况、核对证据、记录结论和条件。
结论只允许三种:通过、有条件通过(附条件清单和截止日期)、不通过(写明重新提交的前提条件)。数据口径上我要求“关门时挂账条件数”不超过三条,而且清单里不允许出现安全、合规、资金这三类条目,它们必须当场闭环;
有条件通过的清单一律进跟踪表,逾期未闭环自动升级到上一层负责人,这样才不会出现“通过了但没人记得还欠什么”。
3. 阶段门和敏捷迭代是不是只能二选一?双轨怎么跑才不打架?
我们研发在用双周迭代,需求随时变,老板又要推阶段门,团队天天抱怨又要开会又要补文档,感觉两套东西在互相拉扯,效率反而更低了。
不是二选一,而是节奏分离:门管“要不要继续投入”,迭代管“这一段怎么做出来”。具体做法是门只落在投入决策点上,通常四道:立项、方案冻结、发布准备、结项复盘,中间的迭代节奏完全不动。关键在耦合方式,门需要的证据由迭代自然产出,而不是额外补文档,把门的验收标准翻译成迭代的完成定义的一部分。
比如方案冻结门要求“接口文档定稿加关键技术验证通过”,那这两条就写进对应迭代的完成定义里,迭代结束时自然就有了,不需要为门单独开一次材料会。数据口径看两个数:一是门平均耗时,从启动准备到出结论控制在一周内,超过两周说明材料在反复返工,问题多半出在标准没提前讲清;
二是关门后三十天内的范围类变更占比,如果冻结门之后还有大量“范围没定清”的改动,说明这道门的证据要求太松,该收紧的是标准,不是加会议。
4. 制度推了半年,大家交材料越来越熟练,为什么问题还是到交付阶段才爆?
我们流程文件写得很漂亮,每道门的模板大家都会填,评审也按时开,但真正的问题总是拖到上线前后才集中暴露,我一度怀疑阶段门这套东西是不是根本没用。
这时候要把“门的有效性”当指标来管,而不是当流程来管。先看三个诊断信号:否决率长期接近零;把过去十二个月的问题按“发现阶段”统计,如果七成以上的问题在发布之后才暴露,说明前期门根本没起作用;关门后的挂账条件长期不闭环。纠偏我一般走四步:第一,挑一道最没用的门先砍掉,把腾出的时间挪到上游方案评审;
第二,把通过标准改写成可验证的证据清单,不接受“已评估”“基本可行”这类描述;第三,每月抽两个延期或返工严重的项目做逆向复盘,回看是哪道门把它放过去的,追的是标准漏洞不是个人责任;第四,负责人必须按时出席并当场给结论,负责人缺席一次,这道门很快就会退化成发邮件。
数据口径上我通常把“缺陷逃逸率”(发布后才发现的缺陷占总缺陷的比例)和“阶段门决策变更率”两个数放在一起看,前者持续下降、后者稳定在 20% 左右,说明这道门是真的在筛东西,而不是在收作业。
文章包含AI辅助创作:阶段门最佳实践:项目负责人项目阶段制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334383
读者评论
我们公司也遇到过门后资源不释放的问题。项目被判定暂缓,但没有明确谁负责关闭,半年后还挂着两个人维护,预算早没了。文章说门决议要强制加资源处置方案,我同意,但实操里PMO没有权限动预算和人员,最后还得业务负责人拍板。所以关键不是加一个模板字段,而是让决策人和资源审批人尽量重合,否则门后依然空转。
我们试过用某项目管理平台自动汇总门评审数据,结果发现不同团队对“联调通过率”的定义都不一样,自动化只是把手工对齐变成配置字段和写查询。作者说降低材料成本是提升评审质量的手段,这点很真实。但我觉得先统一数据源和指标定义,再谈工具,不然只是把PPT成本转成平台维护成本。
文章反对把门评审一次通过率和绩效挂钩,我部分保留。现实中如果否决项目不影响任何人,评审人凭什么较真?我们这里门评审通过率长期100%,因为没人愿意做恶人。后来把项目终止率纳入业务负责人考核,才有人敢在第1道门砍需求。但也要防止为了终止而终止,这个度很难拿。
