阶段管理指南:项目成员如何做好项目阶段,实操方法全流程

我带过一个 130 人的项目群,12 个小组,横跨三个城市。启动会上所有人都同意按四个阶段推进:需求、设计、开发、上线。到第 7 个月,项目经理在周报里写「开发阶段完成度 85%」。三周后这个数字变成 87%,再两周变成 86%,它在往回走,但没有一个人觉得这有问题。直到上线前 11 天,测试组报出 43 个阻断级缺陷,才发现所谓「85%」是把已提交代码行数除以预估总行数算出来的,跟「能不能上线」没有半点关系。

那次项目延期 47 天,直接人力成本增加约 260 人天。我后来复盘的结论是:问题不在执行,在于这个团队从来没有定义过「一个阶段什么时候算结束」。

这篇指南想解决的就是这件事。项目阶段管理不是画甘特图、不是每周更新百分比、也不是把里程碑在工具里标成绿色。它是一套关于「出口」的工程:每个阶段结束时,必须有一组可被第三方验证的物证,证明这个阶段真的可以关门了。下面我按「结论,场景,误区,判断逻辑,案例数据,行动建议,取舍」的顺序展开,全部来自我过去八年在中大型项目里踩过的坑。

一、先给结论:阶段管理是出口管理,不是进度管理

如果你只有时间读一段,读这段。我把项目阶段管理的核心结论浓缩成三条,后面所有内容都是这三条的展开。

1. 阶段的定义应该由「出口条件」给出,而不是由「时间盒」给出

绝大多数团队定义阶段的方式是时间:「需求阶段 4 周」「开发阶段 10 周」。这是最容易执行、也最容易失控的定义方式。因为时间到了,阶段自动”结束”,无论里面的东西做完没有。真正的定义应该是:当且仅当这 7 项出口条件全部满足,需求阶段才结束,才允许进入设计阶段。

时间盒依然要有,但它的角色变了:时间盒是「预警器」,不是「开关」。到了第 4 周出口条件没满足,触发的动作是「升级风险、重新评估」,而不是「进入下一阶段」。

2. 阶段管理的收益不体现在顺利的项目上,体现在出问题的项目上

一个进展顺利的项目,加不加阶段门都差不多。阶段管理的真正价值是:当某个环节出问题时,它能让问题在阶段边界处被拦住,而不是流到下游变成三倍成本。我通常用一个粗略的比例向管理层解释这件事,

同一个缺陷,在需求阶段修复成本记为 1,在设计阶段约 3-5,在开发阶段约 8-12,在上线后约 40-100。这个比例在硬件、嵌入式、企业级软件里更夸张。阶段门存在的唯一理由,就是不让成本系数往上跳。

阶段管理指南:项目成员如何做好项目阶段,实操方法全流程

3. 阶段门必须有权说「不」,否则它只是装饰

我见过太多「阶段评审会」,形式上是评审,实际上是通报。会上没有人有权说「这个阶段不通过」。如果一个阶段门从来没有拦住过任何东西,那它不是阶段门,是周报的变体。

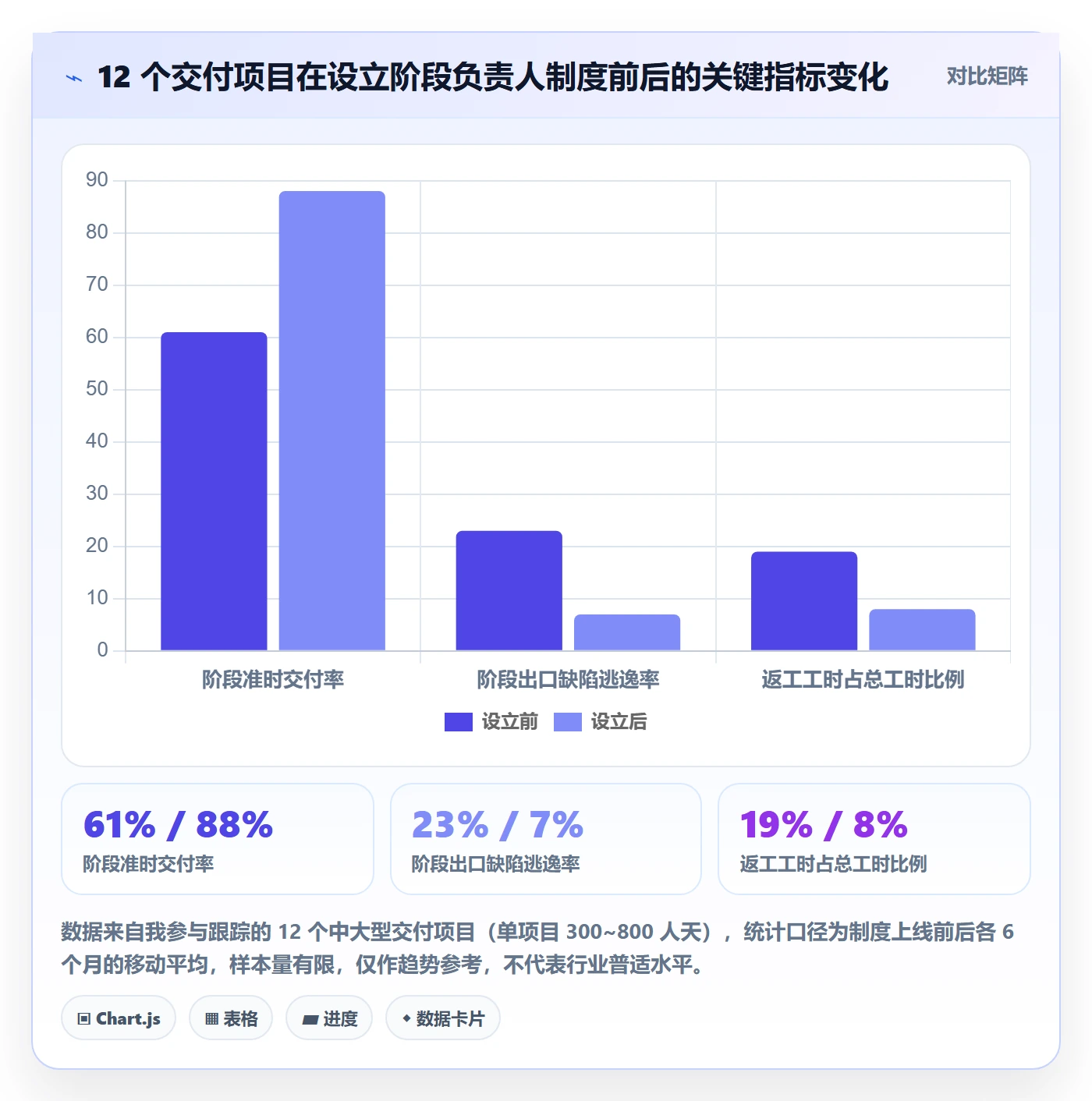

4. 每个阶段至少要有一个人对出口条件负责

出口条件不是「团队共同负责」,那是没人负责的同义词。需求阶段的出口条件由需求负责人签字,开发阶段的出口条件由技术负责人签字。签字不是形式,是把「我认为可以」变成「我承诺可以」。

二、真实场景:阶段管理是怎么一步步失控的

抽象的道理讲完了,接下来讲一个具体的、真实发生过的失控过程。我把它拆成四个时间节点,你可以对照自己项目看看像不像。

1. 第 1-2 个月:阶段被默认等同于时间区间

项目启动时,计划表里写着「需求阶段:3 月 1 日 – 4 月 15 日」。没有人写下「需求阶段的出口条件是什么」。于是到 4 月 10 日,大家开始准备「进入设计阶段」,因为”时间快到了”。此时实际状态是:核心业务流程的需求还停留在会议纪要里,没有形成任何文档。

这个阶段最危险的地方在于,它看起来一切正常。进度表是绿的,周报是积极的,没有任何告警。

2. 第 3-4 个月:进度百分比成为唯一的健康度指标

进入设计阶段后,管理层开始要求「进度可视化」。团队引入了百分比:需求 100%、设计 60%、开发 0%。这个数字是怎么来的?是各组长在周会上口头估的。于是它天然倾向于保守乐观,组长们知道报低了会被追问,报高了也不会立刻被打脸。

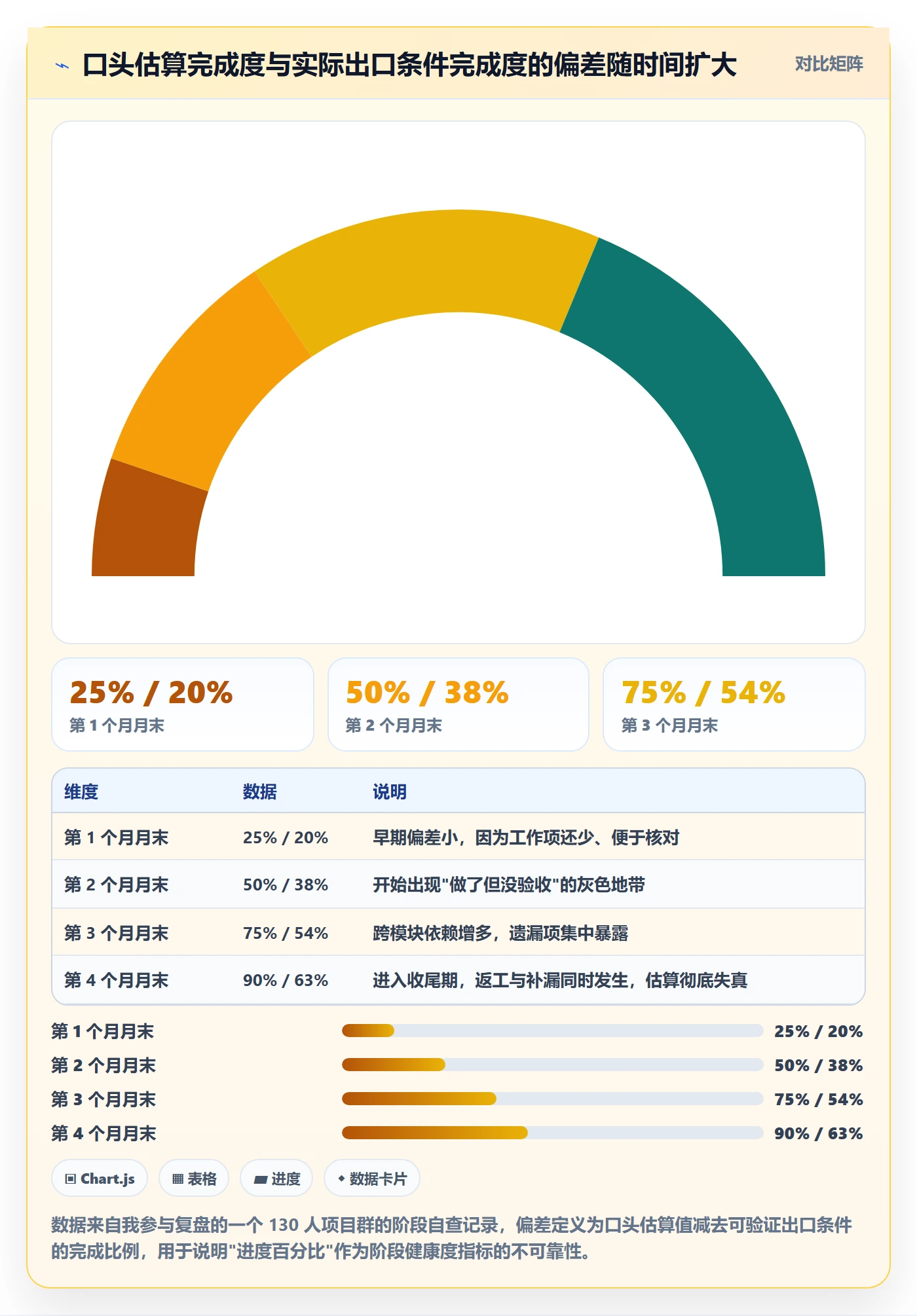

我在三个项目里统计过,纯口头估算的阶段完成度,与实际出口条件完成度的偏差中位数在 18-25 个百分点之间,而且这个偏差在项目后期会系统性放大。

阶段管理指南:项目成员如何做好项目阶段,实操方法全流程

3. 第 5-6 个月:为了追工期,阶段门被「临时豁免」

项目进入中后期,因为前面积压,进度落后。此时最常见的动作是「阶段性豁免」:设计评审先跳过,后面补;测试准入标准先放松,后面补。每一次豁免看起来都是理性的,因为”客户时间不能改”。但当豁免累积到 4 次以上,阶段边界就彻底失效了。

我复盘过的那次延期 47 天的项目,事后统计有 11 次形式上的阶段豁免,其中 7 次没有留下任何书面记录。

4. 第 7 个月之后:所有人都知道有问题,但没人有权限说

到这一步,一线成员其实都清楚状态不好,但他们没有渠道把「我认为这个阶段不达标」变成正式判断。因为阶段完成与否,从来不是他们说了算的。这个阶段组织会进入一种「共谋沉默」状态:报喜不报忧,直到上线前集中爆发。

三、拆解四个常见误区

上面这条失控曲线之所以反复出现,是因为背后有四个几乎人人都会踩的认知误区。我一个个说,并给出替代做法。

1. 误区一:把里程碑当成阶段

里程碑是「某个时点要发生的事」,阶段是「一段有明确出入口的过程」。一个项目可以有 20 个里程碑,但通常只有 4-6 个阶段。把里程碑当阶段,会导致阶段数量过多、每个阶段的出口条件都非常薄,最终无法形成有效验证。

判断方法很简单:如果一个「阶段」的出口条件少于 3 条可验证项,它大概率只是一个里程碑。

2. 误区二:把进度百分比当成阶段健康度

百分比是一个连续性指标,它天然适合表达「线性的量」。但阶段推进不是线性的,它是「不满足→满足」的跳变。用连续性指标描述跳变过程,必然失真。

替代做法是改用「出口条件完成清单」:出口条件有 8 条,完成 5 条,就是 5/8,而不是「大概 70%」。这两种表述看起来差别不大,但前者可以被第三方核对,后者不行。

3. 误区三:把评审会当成验收

评审会是「让人来说意见」,验收是「按清单核对物证」。评审会开完,通常只产出一堆待办;验收做完,产出的是一个布尔值。

我要求所有阶段验收必须包含至少一项「不看演示、只看物证」的核对环节。比如需求阶段,不看 PPT 讲得多好,而是随机抽 5 条业务规则,要求对方能在需求文档里指出对应条目。

4. 误区四:把工具看板当成管理机制

这一条在工具普及之后特别普遍。团队把看板搭得漂漂亮亮,泳道、标签、自动化规则都有,然后就认为「我们的阶段管理做起来了」。但看板只承载信息,不承载决策。如果一个看板上没有任何「阻断」状态,没有「阶段门未通过」的显式标记,那它只是一个更好看的任务列表。

工具能做的事:把出口条件变成可勾选项、把阶段门变成不可跳过的状态流转、把所有豁免记录留痕。工具不能做的事:替你决定这个阶段到底过不过。后者永远是人的职责。

阶段管理指南:项目成员如何做好项目阶段,实操方法全流程

四、专业判断逻辑:阶段边界的四个锚点

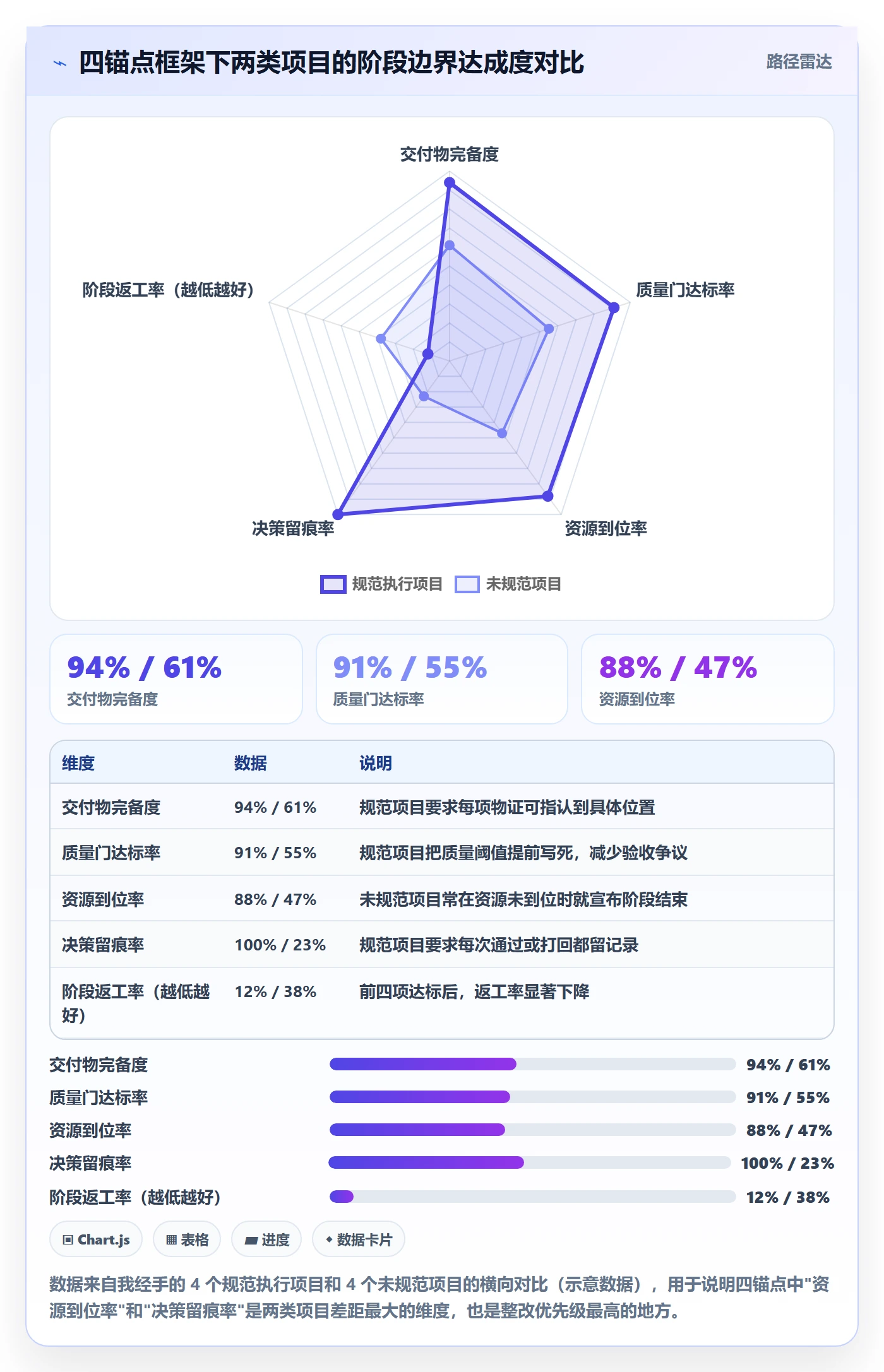

讲完误区,进入方法论。我给阶段边界设计了一套四锚点判断框架,用了大概五年,在企业级软件、嵌入式固件、数据平台三类项目上都验证过。四个锚点分别是:交付物锚点、质量门锚点、资源锚点、决策锚点。

1. 交付物锚点:这一阶段必须产出什么「物证」

物证不是「完成了某件事」,而是「存在某个可以被第三方检查的东西」。我要求每一项物证都要能被指认到具体位置:文档链接、代码分支、测试报告编号、评审记录。

需求阶段的物证示例:

  • 业务流程图(含异常分支)已评审并冻结版本号
  • 需求条目清单,每条有唯一编号、验收标准、优先级
  • 术语表,覆盖本阶段出现的全部业务专有名词
  • 待确认问题清单,每条有责任人和关闭日期

注意最后一条。「待确认问题清单」必须是物证的一部分,因为它把不确定性显性化了。一个需求阶段最危险的不是有问题,而是问题藏在某人脑子里没被写下来。

2. 质量门锚点:这一阶段的输出必须达到什么质量下限

质量门要具体到可以计算。比如需求阶段的质量门可以是:「需求条目中,有验收标准的比例不低于 95%」「需求条目经开发侧评审的比例 100%」「未关闭的阻塞级问题为 0」。

这里的关键是「阻塞级」的定义必须提前写清楚。我见过太多项目在验收时争论「这算不算阻塞」,因为定义没有前置。

3. 资源锚点:下一阶段需要的资源是否已经到位

这一条最容易被忽略,但它是导致阶段「名义上完成、实际上卡死」的头号原因。设计阶段结束、开发阶段开始,如果开发人力还没到位、环境还没准备好、第三方接口还没开通,那么开发阶段的第一周必然空转。

资源锚点的检查项通常包括:人力到位率、环境可用性、依赖方交付状态、预算释放状态。我通常要求四项中至少三项达到 100% 才允许进入下一阶段。

4. 决策锚点:谁有权宣布这一阶段结束

决策锚点是一个人和一个动作。人是阶段负责人,动作是签署。签署可以是电子的,可以是工具里的状态流转,但必须有明确记录。

我在中大型项目里见过一种有效的做法:把阶段验收做成一个「不可跳过的状态」,阶段负责人必须显式点击「通过」或「打回」,打回时必须填写原因,原因会进入下一阶段的输入清单。这个动作本身创造了一种心理约束,没有人会随随便便点通过,因为点下去要署自己的名。

5. 四锚点的组合使用

四个锚点不是并列关系,而是有顺序的。我建议的检查顺序是:先看资源锚点(没有资源,后面都是空谈),再看交付物锚点(有没有物证),然后看质量门锚点(物证合不合格),最后走决策锚点(谁签字)。

下面是其中「交付物锚点」在工具里落地时的一个配置示例,用 YAML 表示阶段出口检查清单:

stage: 需求阶段
exit_criteria:

deliverables:

id: D1

name: 业务流程图(含异常分支)

verifiable: true

location: 文档库/需求/流程图_v2.3

owner: 需求负责人

id: D2

name: 需求条目清单

verifiable: true

rule: 每条必须含验收标准与优先级

owner: 需求负责人

id: D3

name: 待确认问题清单

verifiable: true

rule: 阻塞级未关闭项必须为 0

owner: 需求负责人

quality_gate:

metric: 含验收标准的需求条目占比

threshold: ">= 95%"

metric: 经开发侧评审的需求条目占比

threshold: "= 100%"

resource_check:

item: 开发人力到位率

threshold: ">= 80%"

item: 测试环境可用性

threshold: "= 100%"

decision:

approver: 阶段负责人

on_reject: 生成打回原因清单并进入下一轮输入

阶段管理指南:项目成员如何做好项目阶段,实操方法全流程

五、具体案例与数据观察:中大型企业怎么把阶段管理真正落下去

方法论讲完,接下来讲落地。这里必须面对一个现实:阶段管理在 20 人以下团队可以靠人治,在 100 人以上组织基本不可能靠人治。因为跨越阶段的信息量、依赖关系、审批链条都超过了口头同步的能力上限。

1. 为什么 100 人以上组织的阶段管理必须先解决工具问题

我参与过一家约 400 人的企业做阶段管理改革。第一版方案全部靠文档和会议执行:阶段出口清单放在共享盘,阶段验收靠评审会。运行三个月后,出现了三个典型问题。

第一,出口清单的版本失控。三个小组各自维护了一份「最新版」,内容不一致,验收时才发现。

第二,阶段状态无法实时可见。管理层想知道某个子系统处于哪个阶段,需要层层询问,平均响应时间超过一天。

第三,豁免记录丢失。11 次阶段豁免里有 7 次没有书面记录,事后无法追溯是谁批的、为什么批。

这三个问题在工具层面都是可解的:版本统一、状态实时、操作留痕。所以第二版方案引入了专门的项目管理平台来承载阶段流转。

2. 私有化部署在阶段管理中的真实作用

这家企业属于强监管行业,需求文档、缺陷记录、阶段验收材料都不允许出内网。这就是为什么他们最终选择了支持私有化部署的 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,私有化部署能力是他们选型的硬性门槛,而不是加分项。

私有化部署对阶段管理的意义不只是「合规」两个字。它带来一个容易被忽略的收益:阶段数据可以和内部其他系统做深度打通。这家企业后来把阶段验收状态和内部的发布审批系统做了联动,阶段门没通过,发布流程根本走不到下一步。这种级别的强制约束,只有在内网私有化环境里才容易实现。

3. 从 Jira 迁移过来时,阶段数据是怎么重建的

这家企业原本用的是 Jira,历史项目里有大量状态数据。他们的顾虑很典型:迁移会不会把过去的阶段记录搞乱?

实际过程里,PingCode 的 Jira 平滑迁移能力解决了大部分工作量。工作项类型、状态机、字段映射都能对应过去。真正需要人工介入的是「阶段语义的重建」,Jira 里的状态名(比如 In Progress、Done)和这家企业新定义的阶段出口条件并不一一对应。

我们的做法是分三步:

  1. 先做字段映射,把 Jira 的状态批量映射到新平台的阶段状态
  2. 再跑一遍抽样校验,随机抽 30 个历史项目,人工核对阶段流转记录是否失真
  3. 最后补录「出口条件」维度,这部分历史数据不存在,只能从迁移那一刻开始往前积累

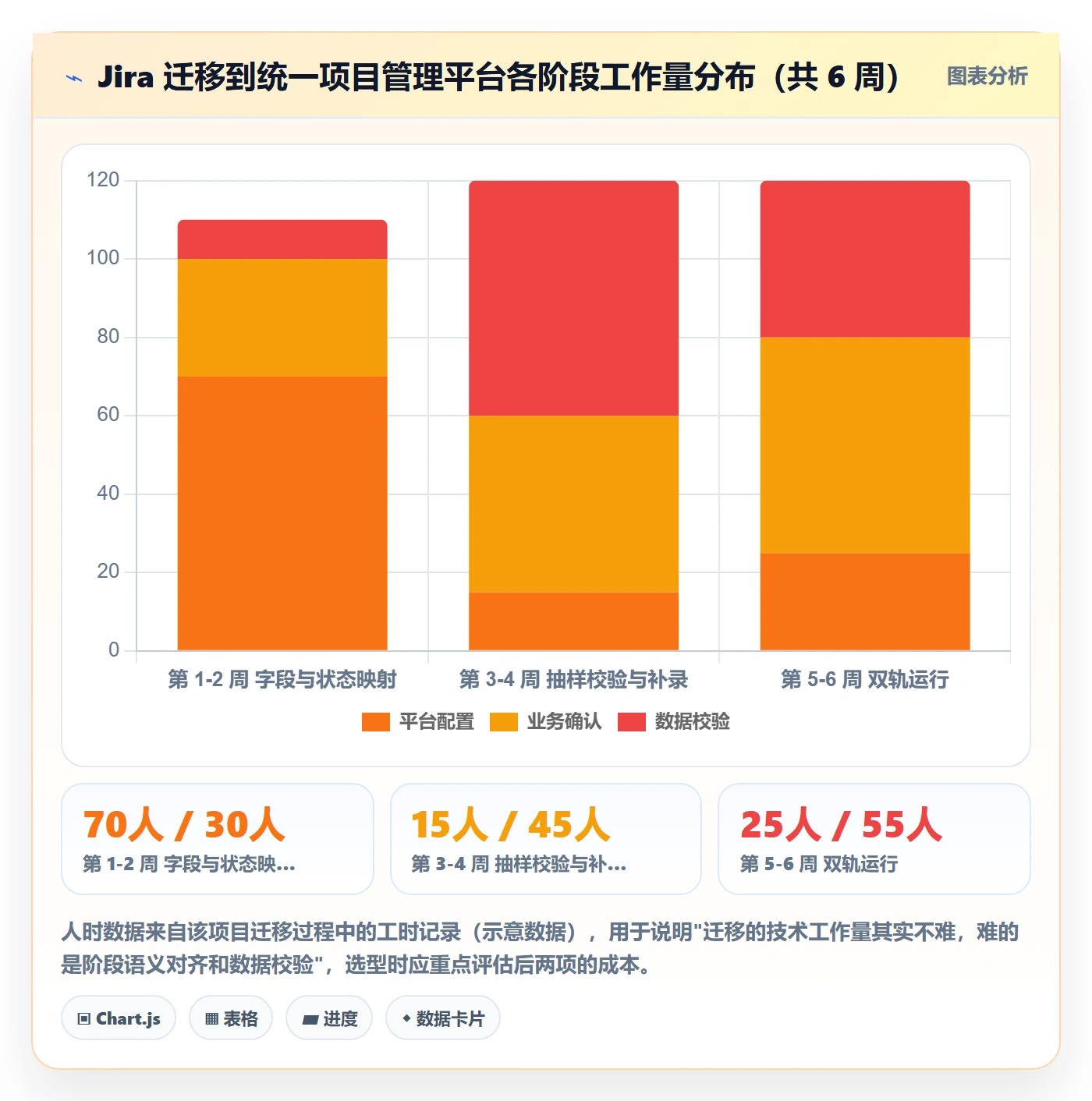

整个迁移周期约 6 周,其中前两周做映射,中间两周做校验和补录,最后两周做双轨运行。双轨运行这一步非常重要,它让团队在一个月内同时用新旧两套系统,确认新平台的阶段流转没有丢失关键路径后再正式切换。

阶段管理指南:项目成员如何做好项目阶段,实操方法全流程

4. 一组前后对比数据

这套方案上线 6 个月后,我拿到了这组对比数据。它不完美,但足够说明阶段管理规范化的实际收益。数据来源是该企业项目管理办公室的季度统计,统计口径为全部处于执行中的项目(上线前 27 个,上线后 31 个)。

指标 上线前 上线后 变化
阶段出口清单版本冲突次数/季度 14 次 0 次 消除
阶段状态查询平均响应时间 约 26 小时 约 5 分钟 大幅下降
阶段豁免书面留痕率 36% 100% +64 个百分点
跨阶段返工工时占比 21% 13% -8 个百分点
上线前 10 天内发现的阻断缺陷数(中位数) 19 个 7 个 -63%

这里面我最看重的是最后一行。阶段管理做得好不好,最直接的证据是「上线前会不会集中爆雷」。从 19 个降到 7 个,说明大量问题确实在阶段边界处被拦住了,而不是流到了最后。

需要说明的是,这组数据不能简单归因于工具。同期他们还做了两件事:重新定义了四个阶段的出口条件,以及给每个阶段指定了唯一负责人。工具、定义、责任人,这三者缺一不可。

5. 一个反向观察:工具用重了也会出问题

同一时期我见过另一家约 200 人的公司,也上了项目管理工具,但把阶段流转配置得极其严格:任何字段没填满就不能流转,任何附件的命名不规范也拦。结果是团队开始「应付式填充」,字段全填了,但内容是「见群聊」「已沟通」。

这说明一个判断:阶段门的严格度必须匹配团队成熟度,配置越严格不等于管理越有效。这家公司后来把强制字段从 23 个降到 8 个,只保留真正有验证价值的项,反而让数据质量回升了。

阶段管理指南:项目成员如何做好项目阶段,实操方法全流程

六、不同情况下的行动建议

前面讲的是通用框架和一个具体案例。但现实是,不同规模、不同行业的团队,能承受的阶段管理强度完全不同。下面按四种情况给建议。

1. 20 人以下团队:轻量化,重点做「出口条件口头确认 + 一页纸清单」

这个规模不要上复杂的阶段门。你要做的是每周花 30 分钟,全组对着一条「本阶段还剩哪几件事没做完」的清单过一遍,逐条确认。清单不超过 10 条,写在共享文档里。

关键动作只有一个:在认为阶段结束时,让每个人说一句「我这边没有未完成的事」。不要小看这句话,它会暴露大量「我以为别人会做」的遗漏项。

2. 20-100 人团队:建立阶段出口清单 + 固定验收会

这个规模开始出现跨组依赖,口头同步不够用了。你需要:

  1. 为每个阶段写一份出口条件清单,明确到可验证项
  2. 指定每个阶段的唯一负责人
  3. 固定阶段验收会的时间(建议放在阶段结束前 3-5 天,而不是最后一天)
  4. 验收会必须产出一个明确结论:通过 / 有条件通过 / 打回

「有条件通过」是这个规模里最有用的中间状态。它承认现实(确实有遗留),同时把遗留项变成带责任人和日期的清单。

3. 100 人以上团队:必须引入工具承载阶段流转

到这个规模,阶段信息量已经超过人脑和文档的承载能力。你需要一套能提供以下能力的平台:

  • 阶段状态实时可见,支持跨项目、跨部门聚合
  • 阶段出口条件可配置、可勾选、不可随意跳过
  • 阶段验收动作留痕,豁免必须填写原因
  • 能与内部其他系统(发布、审批、合规)联动

如果处于强监管或数据敏感行业,私有化部署基本是必选项。同时如果此前有过从其他平台迁移的需求,要重点评估迁移工具的成熟度,阶段数据的迁移质量,直接决定新体系能不能跑起来。PingCode 在这两件事上都比较适合大组织:它主要面向中大型企业和 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代场景里是一个成熟选择。

4. 强监管行业:把阶段门变成合规证据链

金融、医疗、军工、汽车电子这类行业,阶段管理不只是效率问题,还是合规问题。你需要把每个阶段的验收记录、评审记录、豁免记录都作为证据保存,并且保留不可篡改性。

这类团队的额外建议是:把「阶段验收材料」当成一个独立交付物来管理,而不是副产品。提前定义好每个阶段需要归档哪些材料、保存多久、谁能查阅,比事后补材料省力得多。

阶段管理指南:项目成员如何做好项目阶段,实操方法全流程

七、不同情况下的取舍

任何方法论最后都会落到取舍上。阶段管理有四个几乎无法回避的矛盾,我把它们和我的倾向写在下面。注意这些不是「正确答案」,是要按你的项目性质选的。

1. 流程严格度 vs 交付速度

严格度高的阶段门能拦缺陷,但会增加阶段流转时间。我的经验是:安全、金融、医疗类项目应该严;面向消费者的迭代类产品应该松;B 端定制化项目居中。

具体到配置上,前者要求全部出口条件必须满足才放行,后者可以允许有条件的并行推进,比如设计阶段未完全结束时,已确定部分提前进入开发。

2. 文档完备度 vs 响应速度

文档完备的项目交接顺畅,但产出文档本身消耗时间。我见过一个项目组,完整的需求文档产出了 380 页,但客户在项目中途改了核心业务逻辑,380 页里有 60% 需要重写。

我的做法是分层:核心业务规则必须文档化,交互细节可以后补。核心业务规则指的是「如果这里理解错了,整个系统要重做」的部分,这类必须写死。样式、文案、次要流程可以轻量处理。

3. 工具统一 vs 团队自治

统一工具便于跨团队汇总,但会让某些团队的特定工作模式受限。我倾向于统一,理由不是效率,而是阶段边界的可比性:如果两个团队用两套工具定义阶段,管理层根本无法判断哪个团队的阶段真的健康。

如果你确实需要保留局部自治,建议的做法是:统一阶段定义和出口条件,允许团队自己选择任务管理方式。也就是说,阶段这一层必须统一,任务这一层可以放开。

4. 阶段颗粒度粗 vs 细

阶段划得粗(比如只有需求、开发、上线三段),管理成本低但风险发现晚;划得细(比如需求拆成调研、分析、评审、冻结四段),风险早期可见但管理开销大。

我的基准是:4-6 个阶段对大多数项目最合适。低于 4 个,风险发现太晚;高于 6 个,每个阶段的出口条件都会变得很薄,反而失去验证意义。

阶段管理指南:项目成员如何做好项目阶段,实操方法全流程

5. 一个我自己的取舍原则

如果只能记住一条,我会说:在「容易回滚」的地方放松阶段门,在「难以回滚」的地方收紧阶段门。

线上功能开关能一秒回滚的,阶段门可以宽松些,因为犯错成本低。数据库结构变更、对外接口契约、硬件固件烧录这类一旦发布就很难回退的环节,阶段门必须极其严格。这条原则比任何通用模板都好用,因为它直接盯着「错误的代价」而不是「流程的美观」。

八、总结与下一步行动

回到开头那个 130 人的项目。它最后上线了,但延期 47 天。事后我算了算,如果当初在需求阶段结束时,有一份 8 条出口条件的清单,并且有人有权说「不通过」,至少能提前 3 周发现问题。这 3 周,差不多就是那 260 人天的三分之一。

所以这篇文章的核心观点我再重复一遍:项目阶段管理的本质不是画时间表、不是更新百分比、不是开会通报,而是为每一个阶段定义一组可以被第三方验证的出口条件,并确保有人有权对不达标的阶段说「不」。

如果你现在就想动手,不要试图一次性改造整个体系。我建议按下面的顺序做,每步之间隔一到两周:

  1. 先选一个正在执行、且即将进入下一阶段的项目作为试点
  2. 把它当前阶段拆成 4-8 条可验证的出口条件,写成清单
  3. 指定这个阶段的唯一负责人
  4. 在下一次阶段验收时,用清单逐条核对,而不是开会讨论「觉得差不多可以了」
  5. 记录这次验收的结果:哪些条件没满足、为什么没满足、下次怎么提前发现
  6. 把这次的经验复制到第二个项目,再复制到整个部门

如果你所在的团队超过 100 人,第 4 步之后你会很快遇到「信息量超过人工承载」的瓶颈。这时候再考虑引入工具把出口条件、阶段状态、验收留痕固化下来,顺序不要反。先想清楚要管什么,再决定用什么工具管。工具是放大你已经想清楚的管理逻辑,它不会替你想清楚。

最后一句,来自我踩过最深的那个坑:阶段门的作用不是在项目顺利时增加仪式感,而是在项目不顺时给你一个合法的机会停下来。能停下来的项目,才有可能按时上线。

常见问题解答(FAQ)

1. 项目阶段划分到什么颗粒度才算合适?

我们团队之前把阶段拆得特别细,结果每周都在改阶段计划,反而没人认真执行;后来我又试过只分三个大阶段,结果成员根本不知道自己这周该干嘛。我一直在纠结,到底拆到多细才既可控又不折腾?

判断颗粒度的核心标准是「一个阶段能否对应一次可验收的交付」。实操上建议按「里程碑+交付物」来切,而不是按时间去切:每个阶段至少有一个明确的交付物、一个验收人、一个完成定义。经验口径是,单个阶段的周期控制在 1~4 周,短于 1 周说明拆得过细,管理成本会超过收益;

长于 4 周说明阶段内的不确定性太大,成员容易失去节奏感。如果团队少于 8 人且需求变化频繁,阶段数控制在 3~5 个;超过 20 人或有跨团队依赖时,可以在主阶段下再分 2~3 个子阶段,但子阶段不单独设验收节点。

2. 阶段目标总是写得很虚,怎么写出成员真正能执行的目标?

我们每次写阶段目标都是「提升系统稳定性」「优化用户体验」这类话,写完自己都不知道该干什么,月底复盘也没法判断到底做没做到。我想知道有没有一套能落地的写法,让目标既能对齐上面,又能指导下面干活。

把虚目标转成可执行目标,用「对象+变化+口径」三段式。对象是指改哪个模块、哪个流程、哪类用户;变化是指从什么状态变成什么状态;口径是指用什么数据或标准来判断。比如「提升系统稳定性」改成「订单服务在促销峰值下的 5xx 错误率从 1.2% 降到 0.3% 以内,连续观察两个大促」。

判断依据是:如果一个目标你无法回答「谁在什么时候用什么方式验收」,那它就不是阶段目标,只是方向描述。实操建议是每个阶段只设 1 个主目标和不超过 2 个辅助目标,主目标必须带数字口径,辅助目标可以是过程性指标。

3. 阶段进行到一半发现方向错了,应该硬扛还是立刻调整?

我遇到过好几次这样的情况:阶段做到一半,发现当初的判断有问题,但计划已经排下去了,成员也在按原方案推进。硬扛怕浪费更多时间,改又怕团队节奏乱掉、上级觉得我们没定力。这种时候到底该怎么决策?

先区分是「目标错了」还是「路径错了」。如果是目标错了(比如市场变化导致这个阶段要解决的问题不再重要),应当立即止损并重新对齐,但要走正式的变更流程:写清变更原因、影响范围、已投入成本、新方向,由阶段负责人和上级共同确认,避免变成随口改方向。

如果是路径错了但目标仍成立,优先在阶段内部调整执行方案,不动阶段边界和验收标准。实操口径:当剩余工作量大于已投入工作量,且错误方向的沉没成本低于总预算的 30% 时,越早调整越好;如果已经完成 70% 以上,且调整会导致交付物无法验收,建议先完成本阶段再做下一阶段的修正。

关键是每次调整都要留下记录,让复盘时能看出是决策问题还是执行问题。

4. 阶段复盘怎么做才不流于形式,真正对下一个阶段有用?

我们每个阶段结束都会开会复盘,但基本就是轮流说几句「这次还行」「下次注意」,会议记录写完就没人看了。下一个阶段还是踩同样的坑。我想知道复盘到底该产出什么,才能让下个阶段真的用得上。

复盘的有效性取决于它是否产出了「可被下一个阶段直接引用的资产」。建议固定三样产出:一是数据对比表,把本阶段开始前设定的口径和实际结果并列,差异超过 20% 的项必须写明原因;二是决策记录,列出本阶段做过的关键判断、当时的依据、后来的实际结果,这部分是下次遇到类似场景时最值钱的参考;

三是待办转移清单,把本阶段没做完或新发现的事项明确标注是进入下个阶段、进入待办池还是直接关闭。判断复盘是否流于形式的标准很简单:下一个阶段的计划里,能不能指出至少两条来自上次复盘的调整。如果一条都没有,说明复盘没有真正闭环。

会议时长建议控制在 60~90 分钟,超过 90 分钟通常意味着在讨论执行细节而不是复盘本身。

读者评论

何
何一凡

文中提到阶段门要有权说‘不’,但现实中项目负责人往往没有这个权限。管理层习惯了看一个数字,改成清单后他们反而觉得信息量太大不直观。需求阶段多花两周做出口验证,客户那边合同节点就压过来了。

张
张安琪

我们团队试过设置出口条件清单,结果发现真正卡住的是资源锚点,下一阶段的人根本没到位,光定义清楚交付物没用,还得先解决组织层面的资源调度问题。折中的做法是把清单完成度折算成分段等级,同时保留明细可查,比纯布尔值更容易在汇报场景落地。阶段管理的收益体现在出问题的项目上,可顺利项目看不到收益,决策者凭什么为可能不发生的问题买单?

陈
陈雅楠

用连续性百分比描述跳变式阶段推进确实会失真,但我们后来发现完全抛弃百分比也有麻烦。, "成本倍数那张图很有冲击力,但实际执行中最大的阻力不是认知问题而是时间压力。这个激励机制不改,阶段门永远会被豁免掉。

文章包含AI辅助创作:阶段管理指南:项目成员如何做好项目阶段,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332257

赞 (0)
飞飞飞飞
阶段负责人流程与规范:项目成员项目阶段入门指南关键指标
上一篇 2026年10月4日 上午11:25
项目阶段项目阶段全流程:项目成员实操方法与一文讲清
下一篇 2026年10月4日 上午11:25

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
