2021 年我复盘过一个 480 人天的制造业系统替换项目,项目延期 47 天,复盘会上所有人都在争一个问题:需求阶段到底是谁签的字?项目经理说需求是业务分析师确认的,业务分析师说开发负责人当时没提异议,开发负责人说测试团队后来说需求写得不清楚。三方都没说谎,问题在于这个项目从立项到上线,根本没有一个叫”需求阶段负责人”的角色。后来我们把 12 个类似项目拉出来做对照,发现一个相当扎心的规律:项目失败很少死在执行能力上,绝大多数死在阶段与阶段之间那道没人负责的缝里。
这篇文章讲的就是怎么把这道缝补上。我会从阶段负责人的角色定义、流程规范、入门指南和关键指标四个层面拆开讲,包括我自己踩过的坑、看过的反面案例、以及在中大型组织里真正跑得通的做法。如果你是项目经理、PMO、研发负责人,或者刚被指派为某个阶段的负责人却不知道从哪下手,这篇可以直接当手册用。
一、核心结论:先把阶段负责人这件事说透
在展开细节之前,我先给出四个结论。这四条是我这些年做交付咨询和 PMO 建设后沉淀下来的判断,也是后文所有方法的底座。
1. 阶段负责人的本质是”阶段内的项目经理”,不是联络员
很多公司设了阶段负责人,但职责描述写的是”负责协调本阶段各方沟通””负责汇总阶段进度上报”。这种写法从第一天起就把这个角色废掉了。协调和汇总都是动作,不是责任。
阶段负责人真正要背的,是本阶段的交付结果,而不是本阶段的沟通效率。他要能回答这个问题:如果这个阶段的目标没有达成,谁的责任?如果答案不能落到一个具体的人头上,这个角色就等于不存在。
2. 阶段负责人的交付物不是”任务完成”,而是”阶段出口证据包”
任务全部关闭,不代表阶段完成。我见过太多项目在阶段评审时拿着一张”任务完成率 100%”的看板截图交差,结果下一阶段开工三天就发现接口文档缺失、验收标准模糊、遗留缺陷没登记。
所以我把阶段负责人的核心交付物定义为”出口证据包”,至少包含五件东西:需求或设计基线版本、评审记录与决策日志、遗留问题清单及责任人、下一阶段的输入条件确认、以及风险登记册更新。没有证据包,就不算阶段结束。这个标准听起来严苛,但它能把后面 80% 的扯皮提前消灭掉。
3. 阶段负责人的权力必须包含”不通过权”
这是最容易被忽略、也最关键的一条。一个只能推动进度、不能叫停进度的负责人,本质上是个进度催促员。我在一家 800 人规模的软件企业做过诊断,他们的阶段负责人制度执行了两年,但阶段出口缺陷逃逸率始终在 20% 以上。原因很简单:阶段负责人的考核指标里,进度占 70%,质量占 15%,成本占 15%。在这种结构下,任何一个理性人都会选择放行。
不通过权不是态度问题,是权限设计问题。如果组织不给他这个权限,就不要指望他做出正确的判断。
4. 没有门禁的阶段划分,只是甘特图上的装饰
阶段划分本身不产生任何价值,产生价值的是阶段之间的门禁。我见过把项目分成”需求,设计,开发,测试,上线”五个阶段的计划表,做得极其漂亮,但阶段之间没有任何准入准出条件,进度条往前走靠的是日期到了,而不是条件满足了。

二、背景与真实场景:阶段负责人为什么总是缺位
要理解为什么这个角色常年缺位,得先看清它生长的土壤。阶段负责人不是凭空冒出来的管理创新,它是组织形态演进到一定阶段后的必然产物。
1. 三种组织形态下,阶段负责人的存在感完全不同
我用下面这张表对比一下。你会发现,阶段负责人制度的有效性,跟组织结构强相关。
| 组织形态 | 典型特征 | 阶段负责人有效性 | 常见失败表现 |
|---|---|---|---|
| 职能型 | 按技术栈划分部门,项目经理只做协调 | 低 | 阶段负责人无实权,跨部门拉不动人,评审会变成通知会 |
| 弱矩阵 | 有项目经理,但资源调配权在职能经理 | 中 | 阶段负责人靠人情推进,人员一变动就断档 |
| 强矩阵 / 项目型 | 项目经理掌握资源与预算,阶段负责人有明确授权 | 高 | 主要风险是授权过大导致阶段负责人与项目经理职责重叠 |
我的判断是:如果你所在的组织还停留在职能型或弱矩阵,先别急着上阶段负责人制度,先解决授权问题。否则你会得到一堆挂着负责人头衔但没有决策权的人,最后制度被骂成形式主义。
2. 一次典型的”三不管阶段”是怎么发生的
我讲一个具体案例。某 300 人规模的软件公司接了一个政企客户的定制项目,项目分四个阶段:需求调研、方案设计、开发实施、试运行。项目组配了 1 名项目经理、2 名业务分析师、8 名开发、3 名测试。
需求调研阶段结束,业务分析师出了一份 120 页的需求规格说明书,发到群里,说”大家看看有没有问题,没问题我们就进入设计阶段了”。三个人回了”收到”,没人提意见。两周后进入开发,开发负责人发现其中一章的业务流程描述跟另外一章互相矛盾,而且关键字段的取值规则没定义。
这时候追责开始了。业务分析师说:”我发群里了,你们没提意见。”开发负责人说:”120 页两天时间看,谁能看得完?而且这是评审,不是通知。”项目经理说:”我当时的角色是协调资源,需求质量不是我负责。”
这个案例里最致命的不是没人看文档,而是没有人被指定为”对这个阶段的出口质量负责”。每个人都在做自己的事,但没有任何一个人对”这个阶段能不能过去”这个判断负责。

3. 中大型组织的复杂度,把这个问题放大了一个量级
小团队靠默契能跑通很多事情。10 个人的项目,谁是阶段负责人不用写文档,大家心里都清楚。但当组织规模超过 100 人、项目并行数超过 5 个、单项目跨部门超过 3 个时,默契就彻底失效了。
我观察到的分水岭大概在 100 人左右。低于这个规模,阶段负责人可以靠个人威望和面对面沟通履约;超过这个规模,必须靠制度、显性化的流程和工具承载。这也是为什么像 PingCode 这类主要服务中大型企业及 100 人以上组织的研发管理平台,会把阶段、里程碑、交付物、门禁这些概念做成一等公民,不是因为这些概念高级,而是因为过了 100 人之后,不显性化就没法执行。
三、拆解七个常见误区
这一节是我在做项目诊断时收集到的高频误区。每一条我都见过至少三个团队踩过,而且踩的时候都觉得自己在做正确的事。
1. 误区一:把阶段负责人等同于排期的人
最常见的误解。很多团队选阶段负责人的标准是”谁对这个阶段的工作量最清楚”,于是往往选技术骨干。但技术骨干擅长的是”怎么做得更快更好”,而阶段负责人需要的是”判断做到什么程度算够了”。
这两件事经常冲突。一个追求技术完美的开发负责人当阶段负责人,很容易把阶段出口标准越拔越高,导致进度失控。阶段负责人要的是判断力,不是执行力。
2. 误区二:把规范写得越厚越好

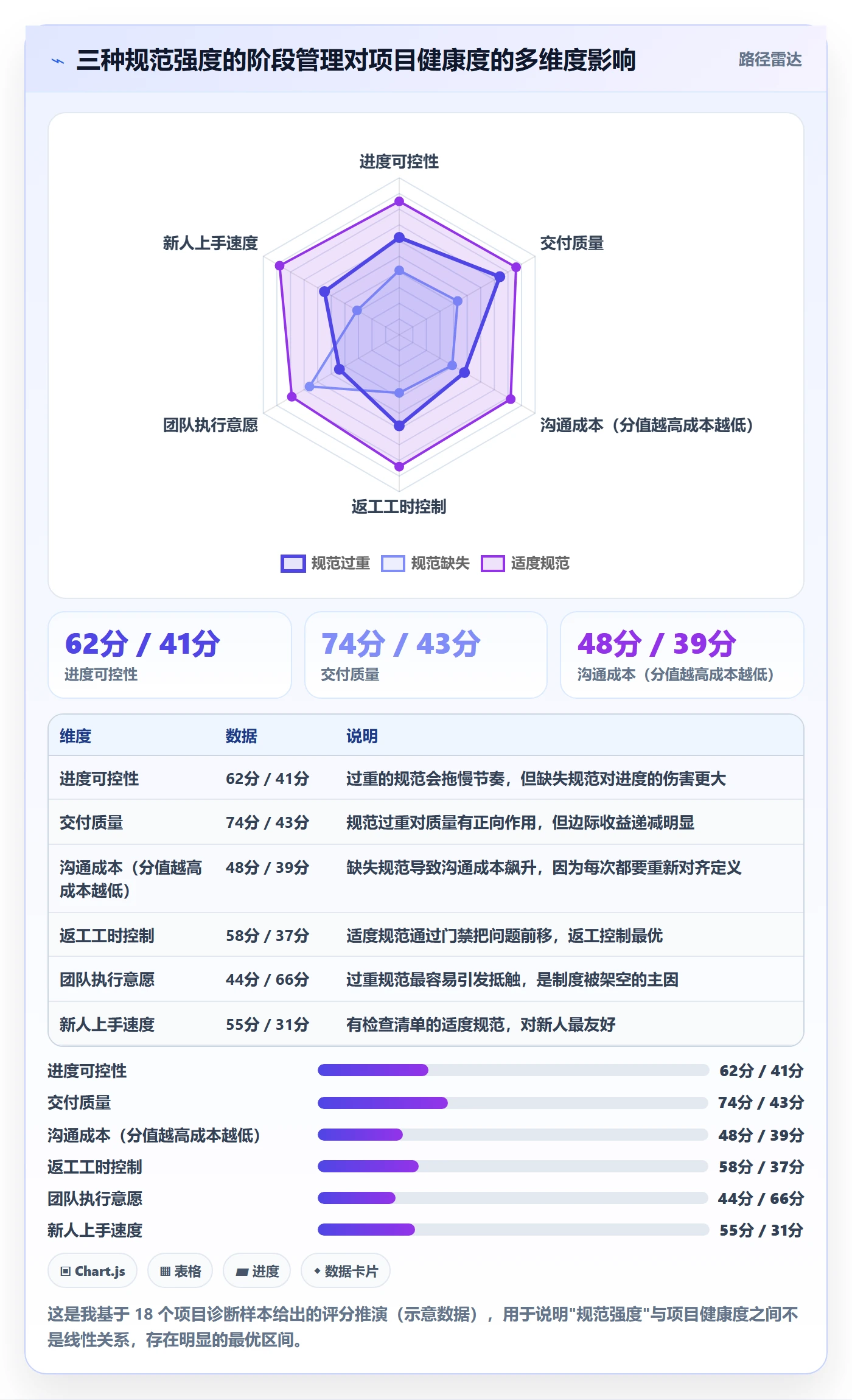

我见过一份 68 页的阶段管理规范,从立项到结项,每个动作都写清楚了。结果是:没有人完整读过,执行时全靠老员工口口相传,新员工入职三个月都搞不清流程。
规范的价值不在于覆盖多少场景,而在于关键节点上的行为是否被真正约束住。我的经验值是:一份能落地的阶段规范,正文控制在 8~12 页,配套一份 2 页的检查清单,比 68 页的文档有效 5 倍以上。
3. 误区三:把入门指南写成产品操作手册
标题里的”入门指南”很容易被理解成”工具怎么用”。我见过把入门指南写成”如何新建任务””如何配置字段”的文档,全篇没有一个字讲判断标准。
真正的入门指南应该回答的是:这个阶段我要交付什么、我要检查什么、我什么情况下可以说不、我遇到冲突找谁。工具操作只是最后一页的附录。
4. 误区四:指标越多越可控
有一家客户的阶段负责人仪表盘上有 27 个指标,包括任务完成率、缺陷密度、代码行数、文档字数、会议次数。我问他们一个问题:这 27 个指标里,哪三个会让你决定不放行?对方沉默了。
无法触发决策的指标,都是噪音。指标的作用是支撑”通过/不通过”的判断,不是证明团队很忙。我建议每个阶段保留 5~7 个指标,其中至少 3 个是门禁型的硬指标。
5. 误区五:阶段交接靠口头和群消息
这是我在中小规模团队里见得最多的。上一阶段负责人把交接内容发在项目群里,@一下下一阶段负责人,就算交接完成。三个月后出问题,回去翻聊天记录,发现关键信息被淹没在几百条消息里。
交接必须留下结构化记录:交接了什么、验收标准是什么、遗留了什么、谁承接、什么时候完成。口头交接的保质期大约是一周,结构化交接的保质期是整个项目周期。
6. 误区六:只考核进度,不考核质量与证据完整度
这一条前面提过,但值得单独说。考核什么,就得到什么。如果阶段负责人的 KPI 里进度占绝对权重,他一定会选择带病放行。我建议的权重结构是:阶段准时率 35%、出口质量 35%、证据完整度 20%、协作满意度 10%。
7. 误区七:阶段负责人由项目经理兼任就行
在 3 个阶段以下、团队 20 人以内的项目里,兼任是合理的。但当一个项目有 5 个以上阶段、跨 3 个以上部门时,项目经理兼任阶段负责人会导致两个问题:一是项目经理没有精力深入到每个阶段的细节判断;二是当阶段之间出现冲突时,兼任者既是裁判又是球员,无法公正裁决。

四、专业判断逻辑:阶段负责人的四张清单与决策权限
前面讲的是认知层,这一节讲可操作层。我把自己在项目里反复验证过的做法收敛成”四张清单 + 一张权限表”,这是阶段负责人上手最快的一套工具。
1. 入口清单:这个阶段能不能开始
太多项目的失败源于”该等的东西没等到就开工了”。入口清单要回答的问题很朴素:上游给了什么、完整吗、可用吗、谁确认的。
- 上游交付物齐备性:列出本阶段启动所必需的全部输入,逐项核对,不允许”先干起来再说”。
- 输入质量抽检:不是全部检查,而是随机抽取 10%~20% 做深度检查,作为整体质量的置信度判断。
- 关键假设确认:把上游文档里没有明说但影响巨大的假设挑出来,逐条确认。
- 资源与窗口确认:人到位了吗,环境准备好了吗,外部依赖方的时间窗口锁定了吗。
- 启动评审签字:阶段负责人、上游负责人、项目经理三方签字,明确起始时间。
2. 出口清单:这个阶段算不算完成

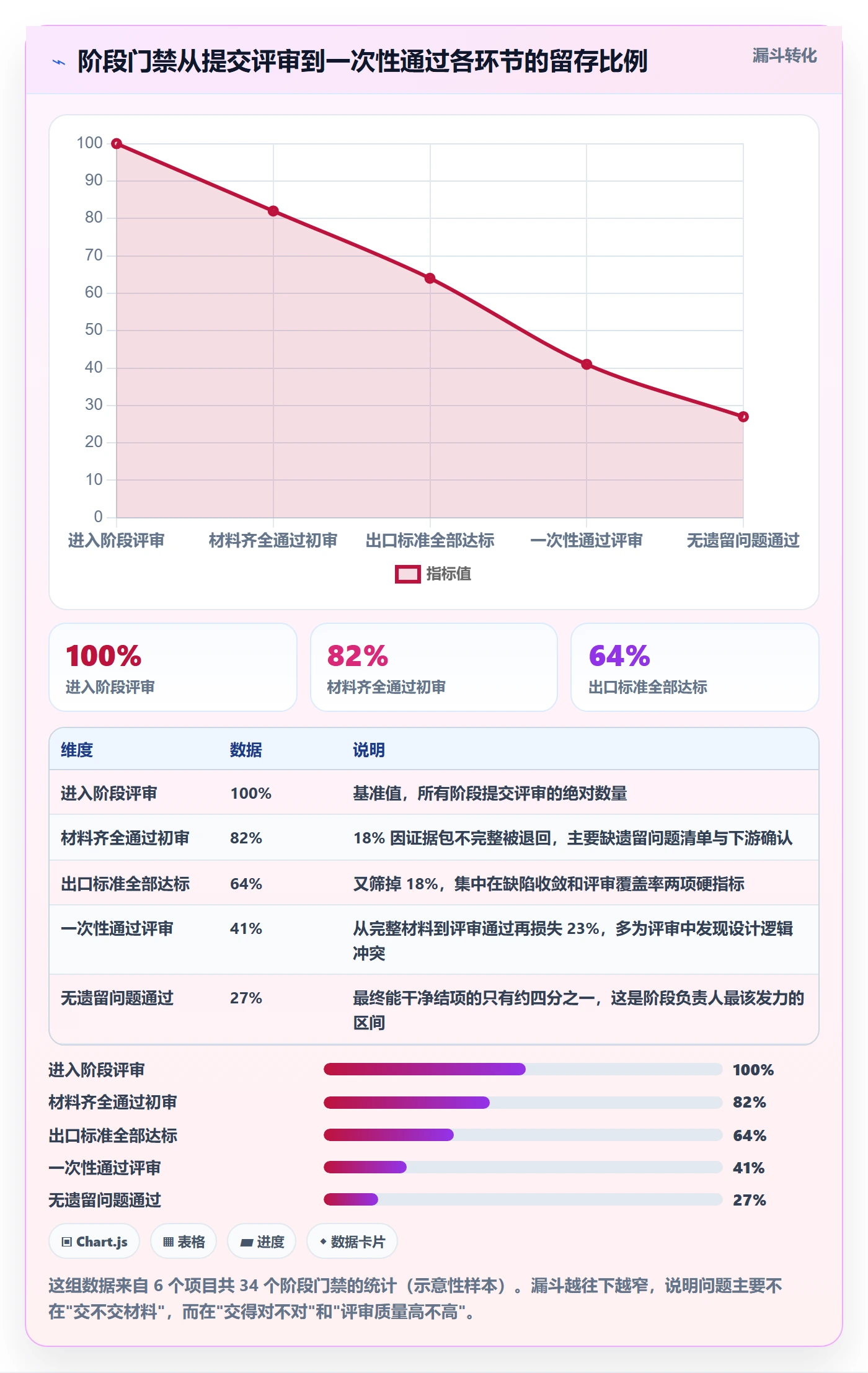

出口清单是整个制度的重心。我的做法是把它写成一个可以逐条打勾的检查表,每条都必须是可验证的客观事实,不能是”质量良好””沟通顺畅”这种主观描述。
| 检查维度 | 合格标准示例 | 验证方式 | 是否门禁 |
|---|---|---|---|
| 交付物完整性 | 需求基线文档 100% 覆盖已确认功能点,无 TBD 项 | 逐项核对清单 | 是 |
| 评审完成度 | 至少完成 1 次正式评审,参与方覆盖率 ≥ 90% | 评审记录与签到 | 是 |
| 缺陷收敛 | 严重级以上缺陷为 0,一般级缺陷关闭率 ≥ 90% | 缺陷库统计 | 是 |
| 遗留问题管理 | 所有遗留问题有责任人与解决期限 | 遗留清单抽查 | 是 |
| 下游确认 | 下一阶段负责人书面确认输入可用 | 确认记录 | 是 |
| 文档规范 | 命名、版本、存放位置符合规范 | 抽检 | 否 |
注意最后一行我标了”否”。不是所有检查项都应该是门禁。如果把文档命名规范也设成硬门禁,团队会为了改名耗掉大量时间。门禁只留给那些一旦出问题就会造成下游连锁返工的项。

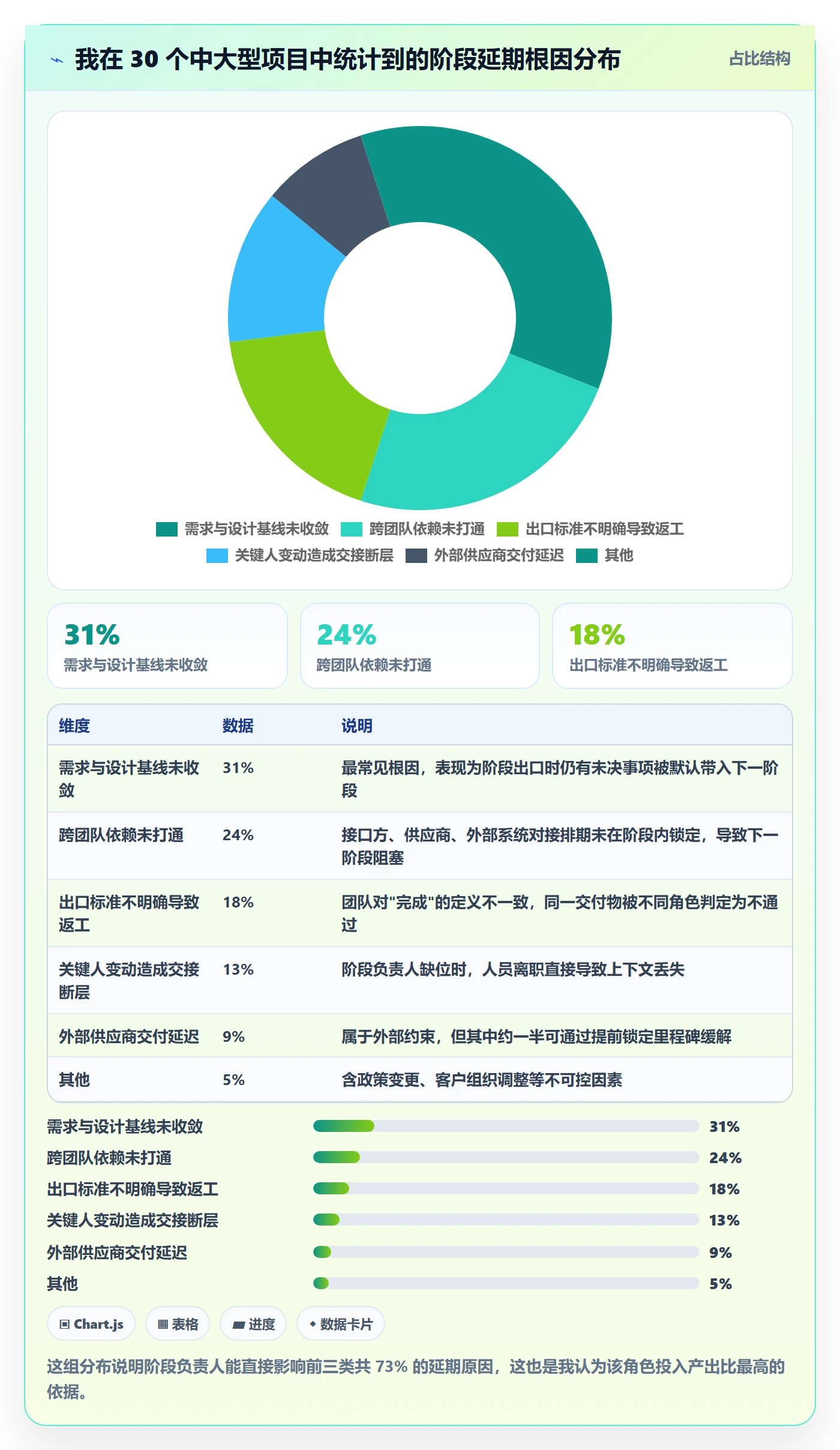

3. 风险清单:本阶段最可能翻车的地方
风险清单不需要长,5~8 条足够。关键是每条都要有”触发信号”和”预案动作”。我见过太多风险登记册写的是”需求变更风险””人员流失风险”这种正确的废话,没有触发条件,也就永远不会被触发。
好的写法是:如果需求变更申请在阶段中后期单周超过 3 次,则启动需求冻结评审,由阶段负责人召集业务方与开发方在 2 个工作日内定夺。有触发条件、有阈值、有动作、有责任人、有时限。
4. 交接清单:怎么把接力棒交稳
交接清单是我认为最被低估的一张清单。它的核心不是”我把东西给你了”,而是”你确认你接得住”。
必须包含四项:交付物清单及版本、关键决策及其理由(为什么这样选而不是那样选)、已知风险与遗留问题、下游第一周的行动建议。第三项和第四项经常被省略,但恰恰是新人最容易踩坑的地方。只交文件不交决策上下文,等于把坑重新埋一遍。
5. 决策权限表:什么情况必须升级
阶段负责人不是万能的,必须明确哪些事他能定、哪些事必须上报。我一般用一张简化的权限表来界定。
| 决策类型 | 阶段负责人 | 项目经理 | 项目指导委员会 |
|---|---|---|---|
| 阶段内任务优先级调整 | 决定 | 知会 | , |
| 阶段出口是否放行 | 决定 | 复核 | 知会 |
| 单次影响 ≤ 3 人天的范围变更 | 决定 | 知会 | , |
| 单次影响 3~10 人天的范围变更 | 建议 | 决定 | 知会 |
| 单次影响 > 10 人天或影响里程碑 | 建议 | 建议 | 决定 |
| 阶段负责人更换 | , | 建议 | 决定 |
这张表的实际价值在于把”要不要升级”这个犹豫变成一个数字判断。团队不再需要揣测领导意图,直接看人天阈值就行。

五、关键指标:只看六个,其余全砍
指标设计是阶段负责人制度里最容易失控的部分。我给客户做诊断时,第一件事就是把他们的指标清单砍到 6 个以内。下面是保留下来、并在多个项目里验证过有效性的六个。

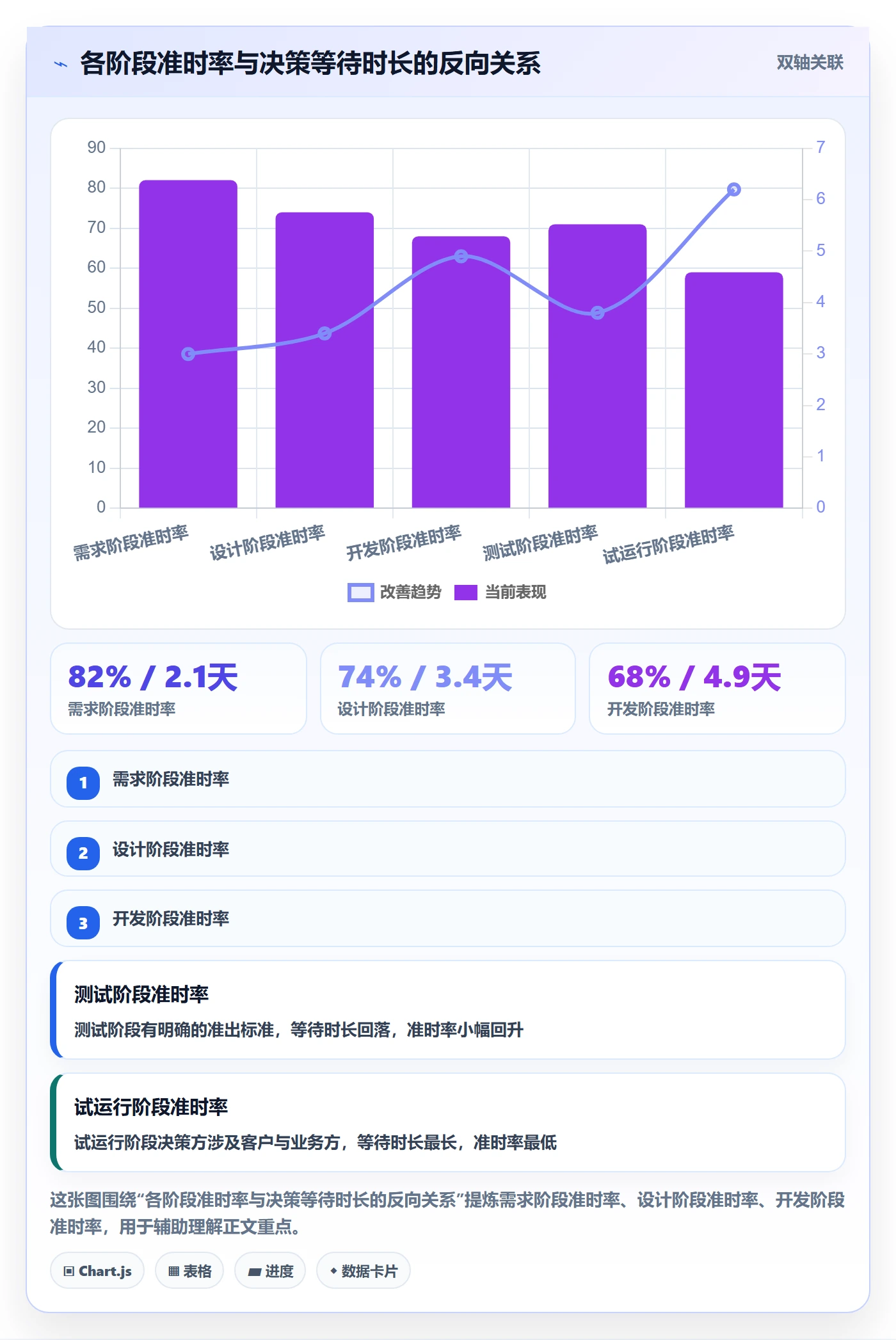

1. 阶段准时率
定义:在计划完成日期内通过出口评审的阶段数 / 总阶段数。注意是”通过出口评审”,不是”计划日期到达”。这两者的差别巨大,前者以结果为准,后者以日历为准。
统计口径建议按月滚动统计,避免单个阶段的偶然性。健康区间我观察到的是 75%~90%。低于 70% 说明计划本身不现实或门禁过严;高于 95% 反而要警惕,可能是门禁形同虚设。
2. 阶段出口缺陷逃逸率
定义:在后续阶段或生产环境发现、但本应由本阶段拦截的缺陷数 / 本阶段交付物总缺陷数。这是衡量阶段管理质量最硬的指标。
我在项目里看到的中位数是 18% 左右,做得好的团队能压到 8% 以下。逃逸率高的团队,问题通常不是能力不足,而是出口标准写得不够具体。
3. 返工工时占比
定义:因阶段内交付物不达标而产生的返工工时 / 阶段总投入工时。这个指标直接对应真金白银。返工工时占比从 19% 降到 8%,在一个 500 人天的项目上大约等于省下 55 人天,按人天成本折算相当可观。
4. 交接完整度
定义:交接清单中实际完成的项数 / 应交项数,按加权计算(关键决策上下文权重最高)。这个指标容易被做成形式主义,所以必须配合抽查验证,而不是让交接人自己打分。
5. 决策等待时长
定义:从问题提出到决策确定的中位天数。这是最容易被忽略、但对项目节奏伤害极大的指标。我见过一个项目,平均决策等待时长 6.8 天,一个月里团队有近四分之一的时间在等决定。
这个指标的改进收益是立竿见影的。把决策等待时长从 6.8 天压到 2.5 天,几乎等于凭空增加 6% 的有效产能。

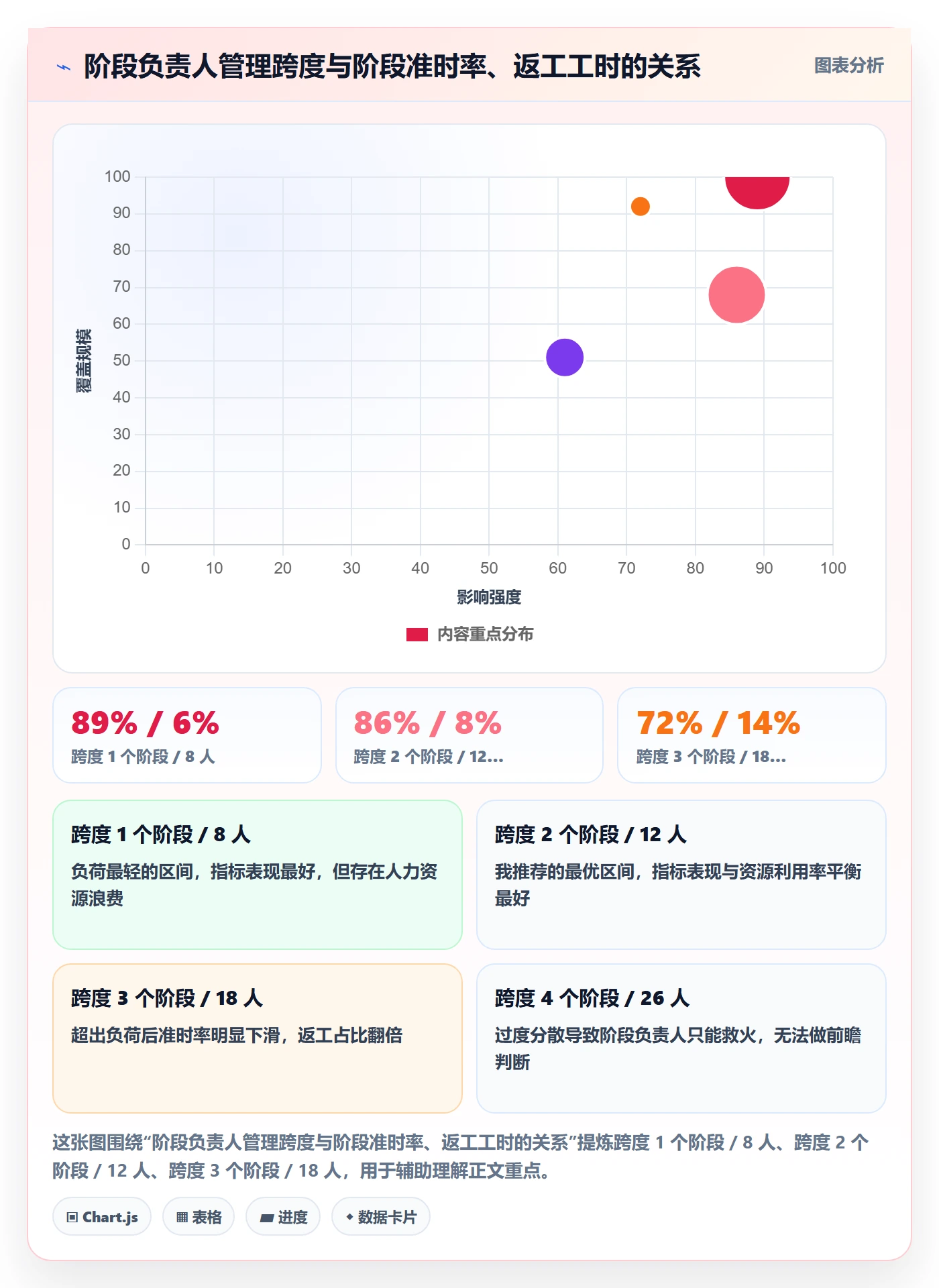

6. 阶段负责人管理跨度
定义:单个阶段负责人同时负责的阶段数或直接协作人数。这个指标不直接反映项目健康度,但它决定了前五个指标能不能维持。经验值是一个阶段负责人同时最多负责 2 个阶段、直接协作不超过 15 人。
| 指标 | 统计口径 | 建议红线 | 数据来源 | 更新频率 |
|---|---|---|---|---|
| 阶段准时率 | 按期通过出口评审阶段数 / 总阶段数 | ≥ 75% | 里程碑记录 | 月度 |
| 出口缺陷逃逸率 | 下游发现的本阶段缺陷 / 阶段交付缺陷总数 | ≤ 12% | 缺陷库标注来源阶段 | 月度 |
| 返工工时占比 | 返工工时 / 阶段总投入工时 | ≤ 12% | 工时填报 | 双周 |
| 交接完整度 | 加权完成的交接项 / 应交项 | ≥ 90% | 交接单 + 抽查 | 每阶段 |
| 决策等待时长 | 问题提出到决策确定的中位天数 | ≤ 3 天 | 决策日志 | 周度 |
| 阶段负责人管理跨度 | 同时负责的阶段数 / 协作人数 | ≤ 2 个 / ≤ 15 人 | 组织配置 | 季度 |

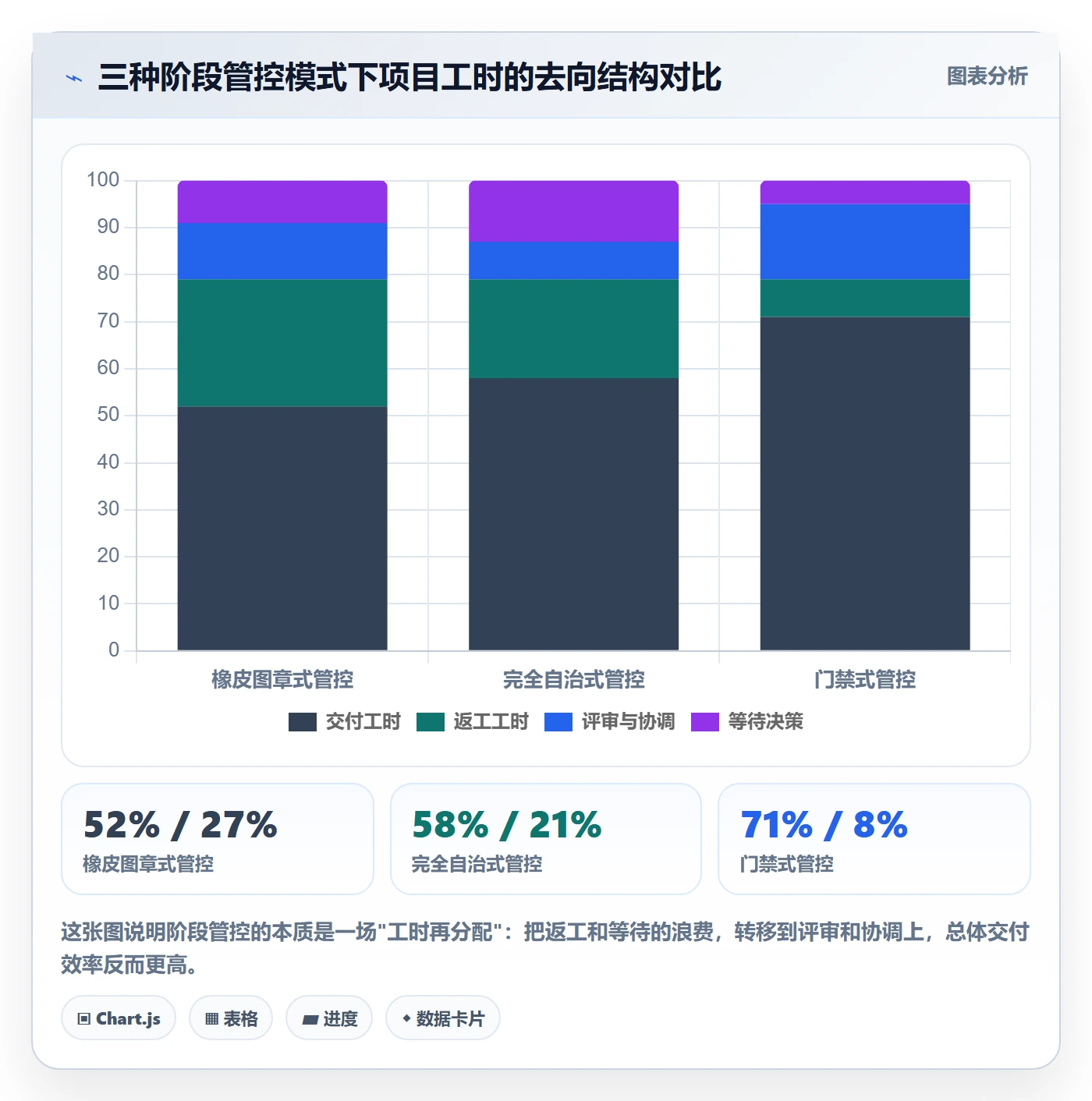

六、案例与数据观察:阶段负责人制度在一个 600 人企业里的落地过程
讲完方法论,讲一个我深度参与的实施案例。这家企业约 600 人,研发人员 340 人,同时并行 7 个项目,之前用的是海外某研发管理工具,因为合规和数据主权的考虑决定迁移到国产平台,最终选择的是 PingCode。
1. 为什么迁移和阶段管理要一起做
很多人把工具迁移当成一次技术动作,我认为这是错的。迁移是重塑流程的最佳窗口期,因为团队已经被迫重新学习一遍操作,此时顺带把阶段规范落进工具里,阻力最小。
如果先迁移、后改流程,等于要动两次团队的肌肉记忆,第二次的抵触会大得多。这是我在这家公司坚持的第一个判断:迁移方案里必须包含阶段负责人制度的落地设计。
选择 PingCode 的直接原因有三个:一是支持私有化部署,满足他们的数据合规要求;二是支持从 Jira 平滑迁移,字段映射和工作项类型能批量对应,减少了迁移期的工作量断层;三是在阶段、里程碑、交付物这些概念上的建模能力比较贴合中大型组织的管理需求。这里我要说明,工具不是决定成败的因素,但它决定了制度落地的摩擦系数。
2. 具体怎么配置:三个阶段字段加四类门禁
我们在 PingCode 里做的核心配置不复杂,就是三个自定义字段加四类自动化门禁。
{
"阶段管理字段设计": {
"stage_owner": "阶段负责人(人员字段,单选)",
"stage_gate_status": "门禁状态(枚举:未提交/评审中/条件通过/不通过/通过)",
"exit_checklist": "出口检查清单(子任务模板,共 12 项)"
},
"自动化门禁规则": [
"规则1:stage_gate_status != 通过 时,禁止创建下一阶段工作项",
"规则2:存在严重级缺陷未关闭时,门禁状态自动置为不通过",
"规则3:出口清单完成率 "规则4:决策等待超过 3 天,自动提醒阶段负责人与项目经理"
]
}
第三条规则在推行初期引起了不少抱怨,因为团队发现”清单没勾完就发不起评审”。但正是这条规则,把交接完整度从 61% 拉到了 93%。流程规范的落地,靠的从来不是自觉,而是让绕过去这件事变得麻烦。
3. 三个月的实际数据变化

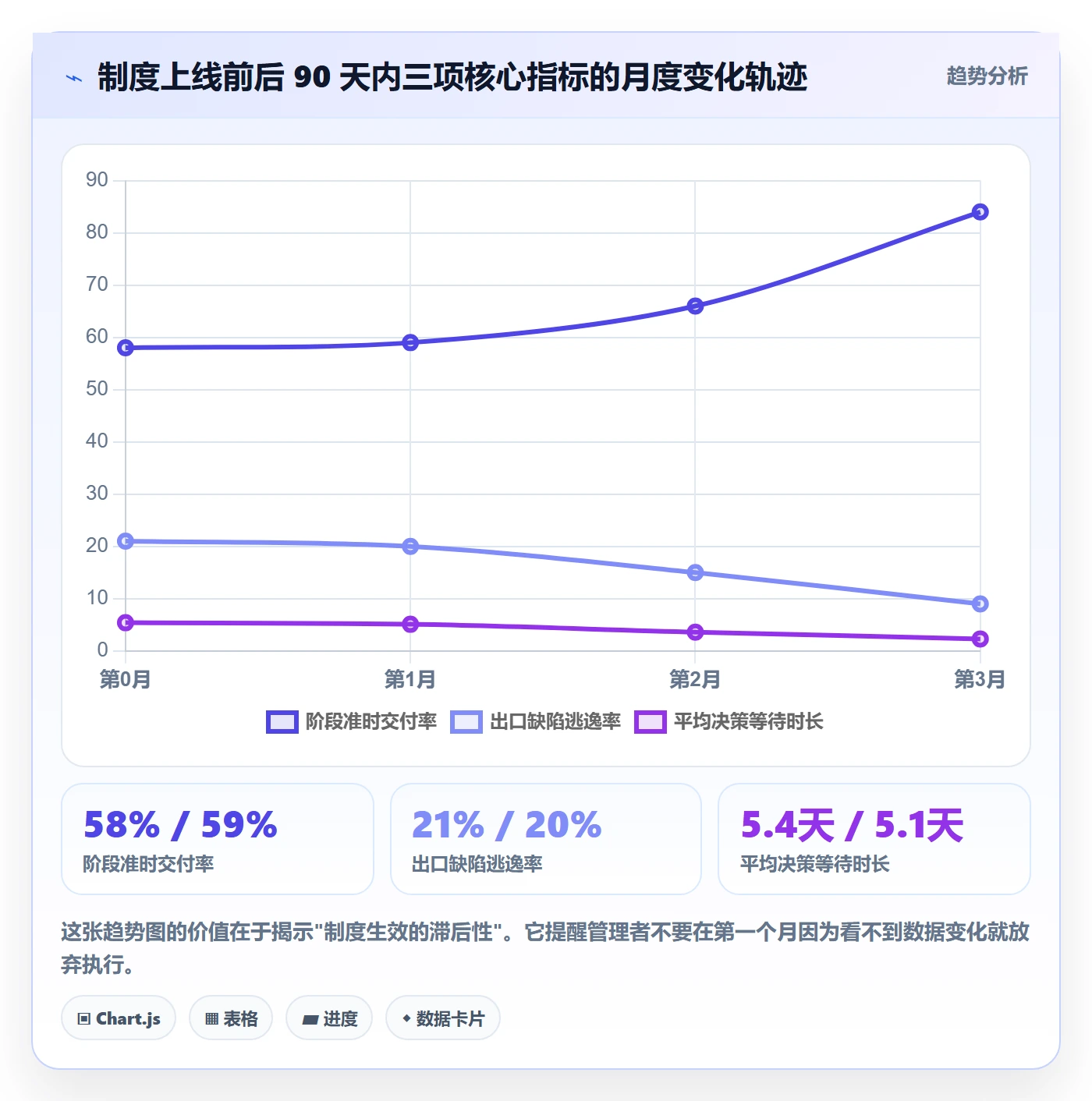

制度上线前,这家企业的阶段准时交付率是 58%,出口缺陷逃逸率 21%,平均决策等待时长 5.4 天。上线后第三个月,这三个数字分别是 84%、9% 和 2.3 天。
过程并不是一路顺利。第一个月数据几乎没变化,因为团队在观望。第二个月出现了明显的执行波动,有两个项目因为门禁卡住导致进度暂时落后,引发了业务方投诉。转折点出现在第二个月末,管理层公开表态支持门禁规则,并明确”因门禁拦下的延期不计入阶段负责人考核扣分”。这句话之后,第三个月的数据才真正起来。
这段经历让我得出一个结论:阶段负责人制度的成败,不在流程设计,而在管理层是否愿意为”被拦下的进度”买单。如果管理层一边要求严格门禁、一边因为延期问责,制度一定会在三个月内退化成一个摆设。


七、不同情况下的行动建议

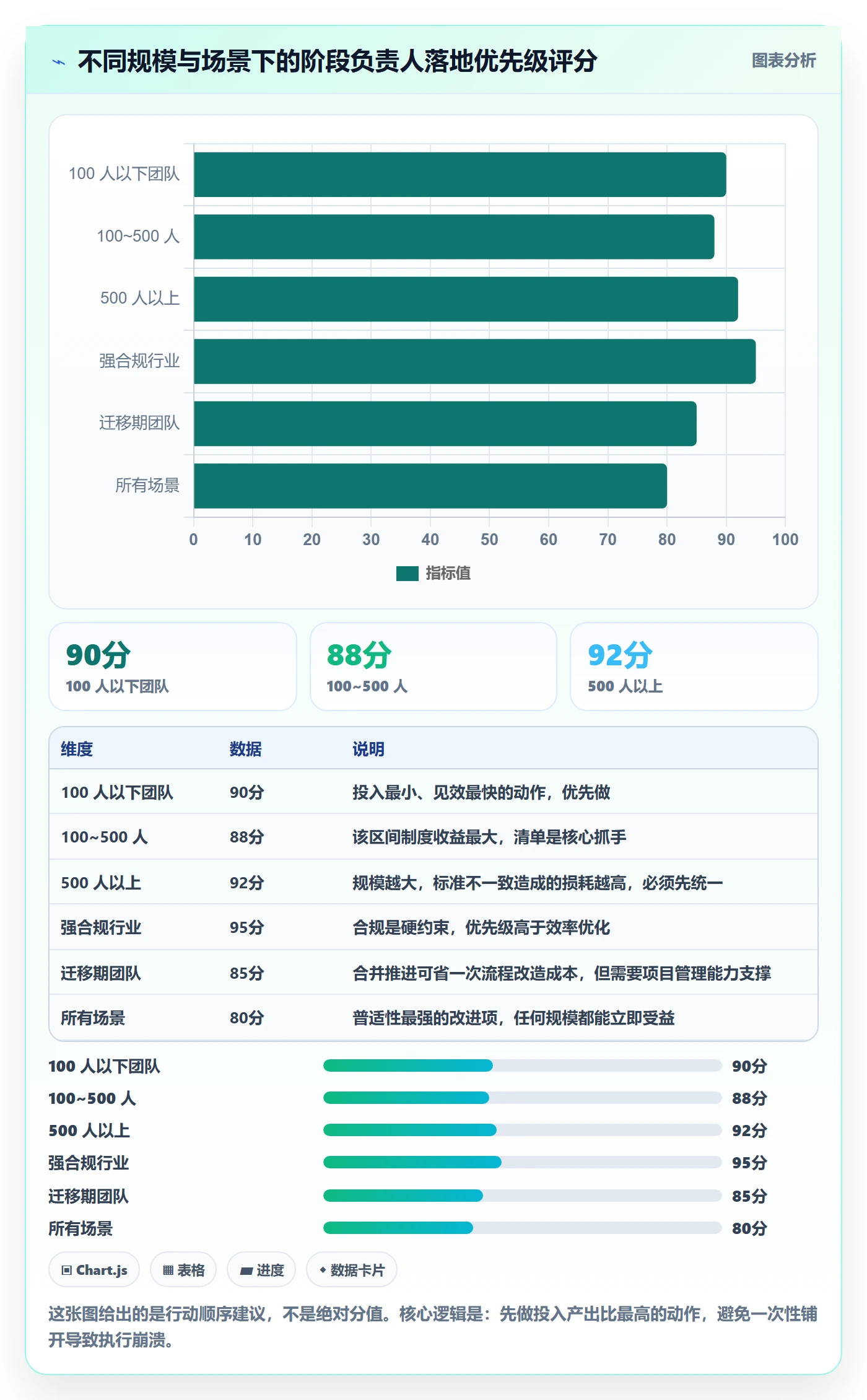

方法不能一刀切。下面按组织规模和场景给出差异化建议,你可以直接对号入座。
1. 团队规模 100 人以下、项目并行 ≤ 3 个
这个阶段不建议搞完整的阶段负责人制度,成本大于收益。我的建议是:只做两件事。一是每个阶段明确一个”出口签字人”,哪怕他就是项目经理兼任;二是把出口清单压缩成 5 项以内的检查表,用最简单的方式跑起来。
重点是养成”阶段结束要有人签字”的习惯,而不是追求流程完备。
2. 团队规模 100~500 人、项目并行 3~8 个
这是阶段负责人制度收益最明显的区间。建议完整落地四张清单和六个指标,但要注意两点:第一,门禁项不超过 5 个,其余设为提醒项;第二,阶段负责人必须从项目考核里独立出来,不能既考核个人产出又考核阶段管理质量。
工具层面,这个规模的组织通常已经开始需要专门的研发管理平台承载,尤其是跨部门协作和权限隔离的需求会明显上升。
3. 团队规模 500 人以上、项目并行 > 8 个
这个规模必须解决”制度一致性”问题。我见过 500 人以上的企业里,三个事业部有三套完全不同的阶段定义,导致跨部门项目根本没法对齐里程碑。
建议做法是:集团层面定义统一的阶段骨架和门禁原则,事业部层面可以自定义阶段内的具体活动。同时建立阶段负责人的能力认证机制,因为在这个规模下,阶段负责人的水平差异会成为项目结果的主要变量。
4. 处于强合规或强监管行业
金融、医疗、军工等行业的团队,阶段门禁不只是管理工具,还是合规证据。这类团队要额外注意两点:一是所有阶段评审记录必须可追溯、不可篡改,这也是我们在这个案例里选择私有化部署方案的原因之一;二是证据包要按监管要求归档,保留期限按行业规定执行,通常不低于 3 年。
5. 正在从海外工具迁移过来的团队
如果你正在做工具迁移,我的建议是把阶段负责人制度和迁移合并推进,但顺序要对:先梳理阶段定义和出口标准,再做字段映射和迁移演练,最后做门禁配置和培训。
反过来先做迁移会发现,数据迁过来了,但流程还是老的,团队会用新工具跑旧流程,迁移的价值被浪费掉一半。另外,迁移期间一定要保留一段双轨并行期,通常 2~4 周,用于处理历史数据的对齐问题。

八、不同情况下的取舍
任何制度都有代价。这一节讲清楚几种典型取舍,帮你在做决策时知道自己在放弃什么。
1. 规范完备度 vs 执行速度
这是最根本的一对矛盾。规范越完备,单次决策越慢,但返工越少。我在项目里观察到的平衡点是:阶段内活动放开,阶段之间收紧。即阶段内部的工作方式给团队自由,阶段之间的门禁严格执行。这样既保留了执行灵活性,又把风险控制放在成本最低的位置。
2. 集中管控 vs 阶段自治
集中管控的好处是标准统一、便于横向对比;坏处是响应慢、容易脱离实际。阶段自治的好处是灵活、贴合业务;坏处是标准漂移、跨项目协作困难。
我的判断是:出口标准必须集中管控,阶段内的方法论可以自治。如果你反过来做,出口标准各自定义、内部流程统一规定,会同时得到两个最坏的结果。
3. 指标数量 vs 数据可信度
指标越多,采集成本越高,数据质量越差。当团队有 20 个指标要填时,填报行为会退化成”填一个看起来合理的数字”。宁可要 5 个真实指标,也不要 20 个注水指标。这一点在阶段负责人制度里尤其重要,因为整个制度建立在”判断”之上,而判断依赖可信数据。
| 取舍维度 | 倾向 A | 倾向 B | 我的建议 |
|---|---|---|---|
| 规范强度 | 完备(12 页以上) | 精简(8 页以内) | 精简 + 强检查清单 |
| 门禁数量 | 全项门禁 | 仅关键项门禁 | ≤ 5 项硬门禁 |
| 阶段负责人来源 | 专职 | 兼任 | 关键阶段专职,其余兼任 |
| 指标采集 | 自动采集 | 人工填报 | 优先自动,人工仅补位 |
| 决策权限 | 集中 | 下沉 | 按人天阈值分层 |
| 工具策略 | 统一平台 | 多工具组合 | 100 人以上建议统一 |
4. 自建 vs 采购
这个话题容易被带偏。我的判断标准很简单:如果阶段管理能力是你的核心竞争力,自建;如果不是,采购。
对绝大多数企业来说,阶段管理是基础设施,不是差异化优势。自建一套带门禁、权限、审计、私有化部署能力的系统,投入通常在几十人月起,而这些投入不产生任何业务价值。这也是我在多个项目里推荐成熟平台的原因,把工程资源留给业务本身。

九、总结与下一步
回到最初那个问题:480 人天的项目为什么延期 47 天。答案不是某个人的能力问题,而是组织里少了一个”对阶段出口负责”的角色,以及支撑这个角色的一套最小制度。
我想强调三个反主流但经过验证的观点。第一,阶段负责人的核心能力是判断力而非执行力,所以选人不要只看技术强不强。第二,门禁的价值远大于阶段划分本身,如果只能做一件事,就做门禁,别做阶段划分。第三,制度生效有明显的滞后性,前两个月看不到数据改善是正常的,管理层的持续表态才是真正的变量。
1. 接下来的 30 天你可以做什么
- 第 1 周:盘点当前项目,标出哪些阶段有明确的出口标准,哪些没有。通常你会发现超过一半的阶段是模糊的。
- 第 2 周:为问题最严重的 1~2 个阶段,写出 5 项以内的出口检查清单,指定阶段负责人。
- 第 3 周:跑一次完整的门禁评审,记录下所有卡点和花费的时间,这是你的基线数据。
- 第 4 周:复盘基线数据,确定要保留的 6 个指标,并确认管理层是否愿意为”被拦下的进度”背书。
2. 常见问题
(1)阶段负责人和项目经理职责重叠怎么办?
重叠不可避免,关键是划清边界。项目经理对项目整体目标负责,阶段负责人对阶段出口质量负责。当两者冲突时,以阶段出口标准为准,由项目指导委员会裁决。
(2)阶段负责人频繁更换会不会有问题?
会。我的经验是阶段负责人更换超过两次的项目,准时率平均下降 15 个百分点以上。所以人选一旦确定,尽量保持稳定,更换必须走正式流程并完成交接清单。
(3)小团队要不要用工具承载这套流程?
50 人以下不建议专门采购,用现有的任务管理工具加一张检查表就够了。超过 100 人、项目并行超过 3 个时,工具的收益会快速上升。
(4)门禁太严导致业务方投诉怎么办?
这是最常见的阻力。应对方式不是放松门禁,而是提前沟通。在制度上线前就和业务方对齐”哪些情况下会延期、延期是为了什么”,并且让管理层公开承诺为合理的门禁拦截背书。
这套方法的门槛不高,难的是坚持。如果你现在只做一件事,那就从给下一个阶段指定一个明确的负责人、并让他签一次字开始。
常见问题解答(FAQ)
1. 阶段负责人和项目经理的职责边界到底怎么划,会不会互相打架?
我做过几个项目,一开始把阶段负责人当成阶段里的小项目经理,结果需求评审、排期、对外沟通全压在他身上,人直接崩了;后来又反过来,阶段负责人只做技术把关,进度没人管,阶段一拖再拖。我到现在也没完全搞清这两个角色究竟谁对什么负责。
判断标准是按维度切分而不是按层级切分:项目经理对整体交付范围、跨阶段依赖、对客户或上级的承诺负责,回答的是整个项目能不能按时按质交付;阶段负责人只对本阶段产出物达标、本阶段任务的排期与执行负责。
落地做法是拉一张 RACI,把每个阶段的交付物、阶段评审、风险升级这三类事项列出来,逐条标清谁最终负责、谁执行、谁需要被咨询和知会。经验口径是:一个阶段内阶段负责人能独立决策的事项应占到百分之八十以上,剩下百分之二十比如跨阶段资源冲突、范围变更、预算超支必须升级给项目经理。
如果他每天都在处理跨阶段协调,说明这个角色被设成了小项目经理,要么给他配协调支持,要么把阶段切得更细;反过来如果阶段负责人只会催进度不管交付物质量,这个岗位就退化成催办员,门禁评审必须让他签交付物达标,而不是签进度正常。
2. 项目成员刚进入一个阶段,最先应该看哪几个关键指标?
我每次被拉进一个新阶段,打开项目管理平台一看几十个字段和图表,完全不知道先看哪个。领导问这个阶段健康吗,我只能说看起来还行。我一直想要一个固定的、按顺序看的指标清单。
按先看目标、再看偏差、最后看风险三层来看。第一层是阶段目标达成度,也就是本阶段承诺的交付物完成了几项、验收标准通过率多少,这是唯一不能妥协的指标,建议口径用已通过评审的交付物数除以阶段计划交付物数,而不是任务完成率,因为任务完成率可以通过拆细任务注水。
第二层看偏差:计划完成时间与实际完成时间的偏移天数、未关闭缺陷中高优先级的占比、返工任务占比即返工工时除以总工时,返工占比超过百分之二十通常说明前期评审没做扎实。第三层看风险:阻塞中的任务数、跨阶段依赖未确认项数、以及关键人员的任务饱和度,同时进行中的任务数超过三个基本要预警。
实操建议是让阶段负责人在阶段启动会上把这六个指标的口径和取数位置写进阶段规范文档,成员每天只更新数据不做解读,周会只讨论偏离阈值的指标,这样能避免看了一堆报表却没有结论。
3. 阶段交接时最容易出什么问题,规范上怎么防止?
我们上个阶段交接就是口头说了几句资料都在共享盘里,结果接手的人花了三天才搞清哪些需求已经确认、哪些还在扯皮,中间还返工了一次。我想知道阶段交接到底要交什么、以什么形式交,才算规范。
最容易漏掉的是隐性上下文:为什么这么设计、哪些方案被否决过、跟哪个干系人达成过什么口头承诺,这些不在文档里的人一旦流失,接手方就要重新踩一遍坑。规范上建议用一张固定的阶段交接清单,包含四块内容:一是交付物清单及版本号,附最后一次评审的结论和遗留问题;
二是决策记录,写清本阶段做出的关键决策、当时的备选方案和被否决原因;三是未关闭事项清单,每条要写责任人、期望关闭时间和当前状态;四是干系人与沟通记录,标明谁在什么问题上有什么倾向。
形式上一律用文档加一次不超过一小时的交接会,交接会上由接手方复述关键决策,讲错了当场纠正,这比交接方单方面讲一遍有效得多。判断交接是否合格的硬标准是:接手方在不额外问人的情况下,能独立回答这个阶段为什么这么做和还有哪些坑,做不到就说明交接没完成,阶段不能算关闭。
4. 阶段负责人制度推行不下去、慢慢流于形式,怎么判断是制度问题还是执行问题?
我们推过一轮阶段负责人,刚开始大家还很认真,两个月后就变成挂个名字,评审照旧走过场,进度还是项目经理在催。我怀疑是不是这个制度本身不适合我们团队,但又不知道该怎么验证。
先看三个信号判断是不是流于形式:一是阶段门禁评审有没有真的拦下过东西,如果连续几个阶段评审结果都是通过,基本就是走过场;二是阶段负责人有没有行使过不达标不放行的权力,一次都没有,说明这个权力是虚的;三是阶段内的决策有多少在阶段负责人层面就解决了,如果九成都升级到了项目经理或更高层,说明他只是传声筒。
改善的做法不是加更多表格,而是做减法加授权:第一,把阶段交付物的验收标准提前写死、可量化,评审时只对标准不对人,减少扯皮;第二,明确给阶段负责人一两项实权,比如本阶段内任务的排期调整权、阶段内资源协调的优先权,让他有真实的决策空间;
第三,把阶段负责人的考核和阶段结果绑定,而不是和他的日常工时绑定,通常一个季度看一次阶段目标达成率和返工率就够了。如果做完这些还是推不动,大概率是阶段划分本身不合理,比如阶段短于两周导致没有人愿意为它负责,这时候应该合并阶段,而不是继续加强考核。
文章包含AI辅助创作:阶段负责人流程与规范:项目成员项目阶段入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332255
读者评论
文中提到阶段负责人要有不通过权,但现实中很多公司组织架构上根本给不了这个权限。我们团队之前尝试过类似制度,结果阶段负责人发现缺陷要求返工,研发总监一个电话就推翻了。后来大家学乖了,不再较真。所以我觉得这个制度能不能落地,本质上不取决于流程设计,而取决于高层愿不愿意真的放权给一线做质量判断。
出口证据包这个提法挺实用的,比单纯看任务完成率靠谱。但我的疑问是,五个交付物在小项目里会不会显得太重?我们做的一个150人天的项目,如果每个阶段都要求评审记录、决策日志、遗留清单全齐,光整理文档就占了不少工时。文中也说了样本是中大型项目,那中小团队怎么裁剪这套方法,希望能再展开讲讲。
指标从27个砍到5-7个这个建议我很认同。我们部门之前也搞过一个大而全的仪表盘,每周更新数据就要花半天,但真正据此做决策的几乎没有。后来精简到出口缺陷密度和返工率两个硬指标,反而每次评审都有话可说。不过协作满意度这个10%的权重怎么量化,感觉容易变成人情分,实际操作中不太好把握。
